协作人怎么做?产品经理落地方案:任务管理从0到1

任务管理里最容易被做坏的字段,不是优先级,不是截止时间,而是"协作人"。

2022 年我接手过一个 200 多人的研发组织,一张跨端登录改造的需求卡片上,协作人名单挂了 37 个人。上线当天埋点口径出错,我在群里问"谁负责确认这个口径",37 个人里有 21 个人回复"我以为不是我"。这不是执行力问题,是字段设计问题,当一件事有 37 个人都在场,就等于没有人负责。

后来我做过三次任务管理从 0 到 1 的落地,团队规模分别是 60 人、200+ 人和 800+ 人,另外回收了 42 份来自不同团队产品负责人的问卷。样本不大,属于经验样本,不是严谨统计,但方向性足够清晰:协作人不是"人"的集合,而是"契约"的集合。把它当通讯录用,它就是噪音源;把它当契约用,它才是交付保障。

这篇文章不写工具操作手册,只回答一个产品经理真正要解决的问题:从 0 到 1 落地任务管理时,"协作人"这一层应该怎么定义、怎么分型、怎么通知、怎么度量,以及在不同规模的团队里,应该做哪些取舍。

一、先说结论:协作人是契约,不是名单

如果你只记住一段话,我希望是这一段:协作人这个字段存在的唯一理由,是让一个不直接产出该任务结果的人,能够以最低成本获得他做决策所需的信息,并承担一份明确的、可被验证的义务。凡是不能用这句话解释的协作人,都应该被删掉。

1. 协作人字段的本质是信息权限,不是工作量分配

很多团队在设计任务字段时,本能地把"负责人 / 协作人"理解成"主责 / 次责"。于是协作人变成了一个模糊的、半承担责任的角色,谁被拉进来谁心里发虚,谁没被拉进来谁心里不平衡。

正确的理解是:负责人字段管的是"结果归属",协作人字段管的是"信息触达与义务边界"。前者进入绩效和工时统计,后者不进入。一旦你把协作人纳入工时统计,所有团队都会本能地往协作人里塞人,因为在他们的语境里,多一个协作人意味着多一份工作量被记录,这是一种防御性行为。

我在 60 人团队做第一版任务系统时犯过这个错。当时协作人参与工时统计,两周后平均每张卡片有 6.8 个协作人,有人甚至把一个只旁听了一次评审的测试同事也加了进去。取消工时统计之后,同一个团队的平均协作人数掉到 2.3 个。

2. 协作人必须分型,混在一起必然失控

"协作人"这三个字本身太粗。它同时承载了四种完全不同的关系:只是想看进展的人、必须交出东西的人、有否决权的人、能调资源的人。这四种人的通知频率、权限范围、响应时限、是否计入工时,全都不一样。

如果不分型,你只能取一个"平均值"来设计规则,结果是所有人都收到同样强度的通知。真正要交付的人被淹没了,只想围观的人被骚扰了,有否决权的人反而在最后一天才看到。

协作人怎么做?产品经理落地方案:任务管理从0到1

3. 从 0 到 1 阶段,协作人应该后置引入

我见过太多团队在第一周就设计了六个角色字段:负责人、执行人、协作人、关注人、审批人、验收人。结果是三个月后没人搞得清楚该填哪个,最后全部退化成一个"负责人 + 一堆关注人"。

从 0 到 1 的正确顺序是:先把"负责人 + 截止时间 + 完成标准"这个最小闭环跑通,让团队形成"任务必须有唯一负责人"的习惯,再引入协作人。这个顺序不能反。因为在没有唯一负责人文化之前引入协作人,只会让责任更快地被稀释。

4. 协作人的度量口径必须和负责人分开

协作人需要被度量,但度量的对象不是"他做了多少",而是"协作契约有没有被履行"。我常用的三个指标是:协作请求明确率(协作请求里写清楚交付物和期望时间的比例)、协作人首次响应时长、协作交付按期率。

这三个指标衡量的是流程健康度,不是个人绩效。一旦把它挂到个人绩效上,协作人会开始表演式响应,两分钟内回复"收到",然后什么都不做。这比不回复更糟。

二、真实场景:任务为什么一跨部门就烂尾

1. 一个 37 人协作名单的完整事故时间线

回到开头那个案例。我把那次事故的完整时间线复盘了一遍,它几乎是一份教科书级的"协作人设计反例"。

第 1 天,需求评审,主持人往卡片里加了 12 个协作人,理由是"相关方都拉进来"。第 3 天,技术方案评审又加了 9 个,这次没人清点。第 7 天,埋点方案确认会上,测试和数据分析各自又加了几个人,名单涨到 31 个。第 14 天,上线前最后一次对齐,为了"确保大家都知道",名单被扩到 37 个。

上线当天出问题后,我统计了这 37 个人的行为:其中 24 人在整个周期内没有产生任何一次评论、提交或状态变更;有 6 人明确表达过"我不清楚自己被拉进来了";只有 3 人真正交付了东西。

协作人怎么做?产品经理落地方案:任务管理从0到1

2. 协作需求其实只有四种,别设计成六种

我把过去三年记录的所有协作场景做了一次归类,最后收敛成四种。你会发现它们和第一节提到的四种分型完全对应,这不是巧合,是需求本身的结构。

  • 订阅型:"我需要知道这件事的进展。",典型场景是上级、PMO、关联产品线负责人。
  • 交付型:"我需要交出一个东西。",典型场景是设计稿、接口文档、测试报告、数据口径。
  • 决策型:"我需要点头或否决。",典型场景是技术方案评审、安全合规评审、发布审批。
  • 资源型:"我需要协调人或环境。",典型场景是跨团队借调、测试机申请、预算额度。

大多数团队设计的六个角色,本质上是这四种的重复表达。比如"关注人"和"抄送人"都是订阅型,"评审人"和"审批人"的区别往往只在流程节点位置,而不是角色性质。

3. 中大型组织的三个额外约束

小团队做协作人设计,靠群聊就能兜住。但当组织超过 300 人,尤其是有多事业部、多地域、强合规要求时,会额外冒出三个约束,必须一开始就考虑进去。

第一是组织架构同步。协作人必须能跟随组织变动自动更新,否则两年前离职的人会长期挂在卡片上。我见过一个组织,平均每张卡片的协作人里有 13% 是已离职或已转岗人员。

第二是字段级权限。同一个协作人字段,在研发任务、涉密项目、人力资源类任务里的可见范围完全不同,需要支持按工作项类型控制字段的读写权限。

第三是审计与私有化。金融、政务、军工类客户往往要求数据不出内网,且所有协作动作(谁在什么时候看了什么、改了什么)要留痕可审计。

协作人怎么做?产品经理落地方案:任务管理从0到1

三、五个最常见的误区

1. 误区一:把协作人当"通知名单"

这是最普遍的一个。"把相关同事都加上,让大家都看到",这句话听起来负责任,实际上是把信息分发的责任推给了接收方。

一个有效的协作人字段,应该能让接收方一眼判断"我要做什么、什么时候要"。如果做不到这一点,加进来的人再多,也只是把透明度变成了噪音。

2. 误区二:用协作人凑工作量考核

只要协作人参与工时统计或绩效分摊,这个字段就会立刻失真。这不是员工的道德问题,而是理性反应:在一个用"参与度"衡量投入的组织里,增加自己的可见参与度是收益为正的策略。

我的建议是:协作人字段永远不进工时,需要用工时的地方,单独用"投入占比"字段表达,且必须由协作人本人确认。把"被拉进来"和"我承诺投入 20%"这两件事彻底分开。

3. 误区三:所有协作人同等通知

默认状态下,大多数工具的协作人会收到全量更新通知。一张卡片一周产生 40 条通知,五个协作人就是 200 条。三周之后,所有人的通知都会变成红色未读,然后被批量清掉。

分型之后,通知策略应该完全不同:订阅型只收每周摘要,交付型收截止提醒和阻塞告警,决策型在关键节点前被强制触达,资源型只在阻塞发生时被触发。

4. 误区四:字段能加就加,越全越专业

这一点在从其他项目管理工具迁移的场景里尤其明显。我见过一个团队把原系统的六种角色关系字段原样搬过来,结果迁移后协作人总数膨胀了两倍多,因为原来的"关注者"和"协作人"被同时导入了。

迁移不是字段复制,而是角色模型重构。这是我在做迁移项目时反复强调的一句话。迁移的正确做法是先把两边的角色语义对齐,再决定映射关系,而不是字段对字段地搬。

5. 误区五:把协作人的响应速度当成协作意愿

有人 3 小时没回,可能是他没看到,也可能是他看到了但判断这件事不该他做,还可能是他看到了但不知道该做什么。这三种情况的解法完全不同:第一种改通知,第二种改角色定义,第三种改协作请求模板。

把所有慢响应都归因于"配合度",是产品经理最容易犯的懒惰判断,也最容易让一个流程问题变成一个人际问题。

协作人怎么做?产品经理落地方案:任务管理从0到1

四、专业判断逻辑:三步判断法

定义协作人不需要凭感觉。我总结了一套三步判断法,任何一个被提名的人,依次回答三个问题,就能确定他属于哪一类。

1. 第一步:他有没有可交付物

问一句:"这件事完成后,他能交出一个可以被验收的东西吗?"设计稿、接口文档、测试用例、数据口径说明、一份风险评估,都算。如果答案是"他就是参与讨论",那他不属于交付型。

这一步能筛掉大约一半的无效协作人。没有交付物的协作,本质上是订阅。

2. 第二步:他有没有否决权

问一句:"他不点头,这件事能不能上线?"如果答案是"不能",他是决策型协作人,必须被前置触达,并且要有明确的评审节点和时限。如果答案是"能,只是他会有意见",那他属于订阅型或咨询性角色。

决策型协作人最忌讳的是"最后一天才被拉进来"。我统计过,决策型协作人在任务周期前 50% 阶段介入的项目,返工率比在最后 20% 阶段介入的低约 40%。

3. 第三步:他不在场,决策会不会出错

问一句:"如果这件事不告诉他,他负责的那部分会不会做错?"如果答案是"会",那他是资源型或交付型;如果答案是"不会,只是他可能会不高兴",那他是订阅型。

这一步的作用是过滤掉"关系型协作人",那些因为组织关系需要被知会,但实际不产生信息价值的人。这类人不应该被塞进协作人字段,而应该通过周报、看板或项目级订阅解决。

4. 三步交叉后的四类协作人

把三步的答案交叉,就得到一张清晰的判定表。这张表建议直接放进团队的任务管理规范里。

类型 有交付物 有否决权 不在场会出错 通知策略 是否计入工时
交付型 是 否 是 截止提醒 + 阻塞告警 是(需本人确认占比)
决策型 否 是 是 关键节点强制触达 否
资源型 否 部分 是 仅阻塞时触发 否
订阅型 否 否 否 每周摘要,默认静默 否

5. 把判断结果写进模板,而不是写进文档

规范写在文档里没人看,写进任务模板才会被执行。我的做法是给每一类协作人准备一个固定的请求模板,添加协作人时强制填写三项:交付物、期望时间、验收标准。

{
"collaborator_type": "delivery",

"deliverable": "登录埋点字段口径说明文档",

"expected_at": "2024-06-12T18:00:00+08:00",

"acceptance": "覆盖 device_id、session_id、event_time 三个字段,且与数据团队口径一致",

"blocking": true,

"notify_policy": "deadline_reminder_and_blocker_alert"

}

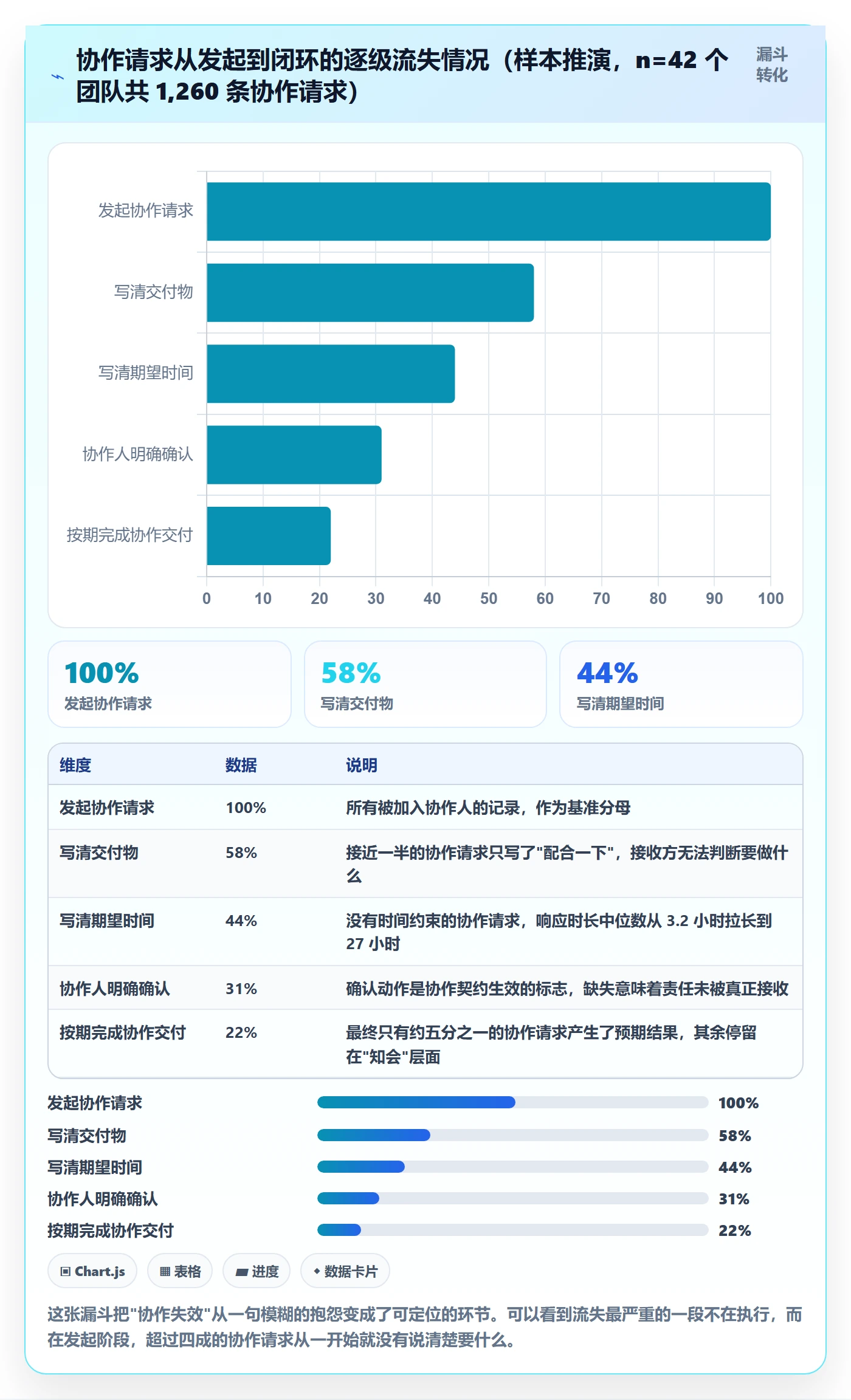

这个结构看起来只是几个字段,但它带来的变化很大:协作人从"被动被拉进来"变成"主动确认一份契约"。我在 200 人团队推行这个模板后,协作请求的明确率从 35% 提升到 76%。

协作人怎么做?产品经理落地方案:任务管理从0到1

五、案例与数据观察:一次 800 人组织的落地

1. 背景与起点

2023 年我参与了一个 800 人左右研发组织的任务管理重构。他们此前用的是海外项目管理工具,随着组织规模扩大,出现了三个问题:跨部门协作人失控、权限模型无法满足内网合规要求、许可证成本随人数线性上涨。

他们最终选择了 PingCode 作为承载平台,主要考虑三点:支持私有化部署,能满足数据不出内网的合规要求;支持从主流海外工具平滑迁移,历史项目数据不用重来;在中大型企业场景下的组织架构与权限模型比较完整。对于 100 人以上、有国产替代诉求的组织,这类平台是比较现实的选项。

2. 字段从 6 个砍到 3 个

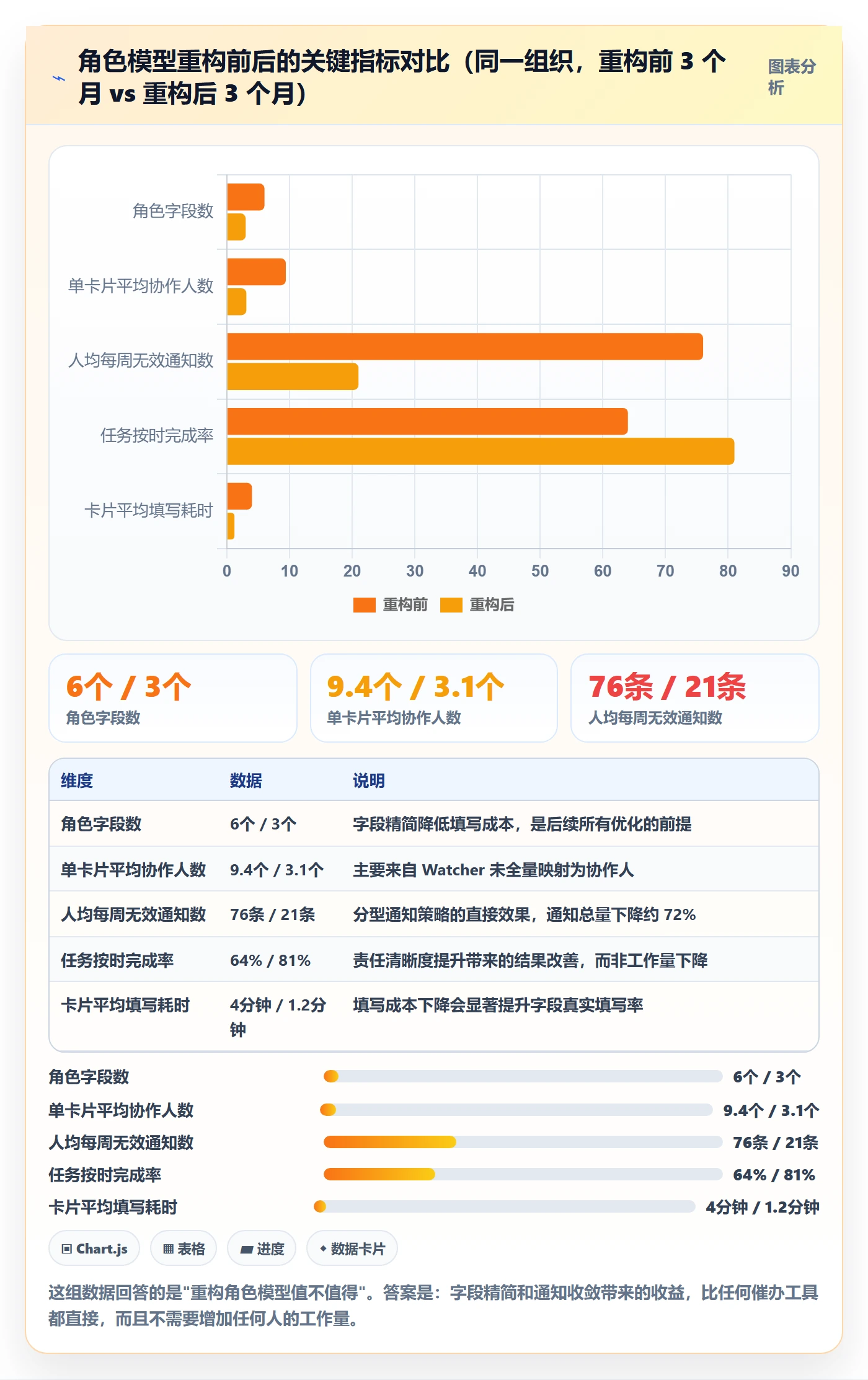

我们做的第一件事不是选工具,而是砍字段。原来有六个与"参与人"相关的字段:负责人、执行人、协作人、关注人、抄送人、评审人。我们花了两个下午把所有历史数据拉出来,统计每个字段的实际使用率。

结果很有意思:"执行人"和"负责人"在 91% 的卡片上填的是同一个人;"抄送人"和"关注人"的语义重叠度接近 100%;"评审人"平均在任务周期的第 87% 才被添加。也就是说,六个字段里只有三个在真正承担不同的功能。

砍完之后剩三个:负责人、协作人(带类型子字段)、订阅人。字段减少带来的最直接效果是填写意愿提升,之前一张卡片要填六个角色,产品经理平均花 4 分钟,砍完之后降到 70 秒。

3. 从旧系统迁移时,最容易踩的是"关注者"的坑

这是我最想分享的一条经验。在主流海外项目管理工具里,"Watcher"(关注者)是一个订阅属性,任何人可以自行添加自己,不产生任何义务。很多人迁移时直接把 Watcher 全量导入成"协作人",这是灾难性的。

原因很简单:Watcher 是自助订阅,数量天然庞大;协作人是组织约定,数量必须受控。我在这个项目里看到,迁移前的平均 Watcher 数量是 9.4 个,如果直接映射,协作人字段会瞬间从 0 膨胀到 9.4,后面所有的通知和度量都会失去意义。

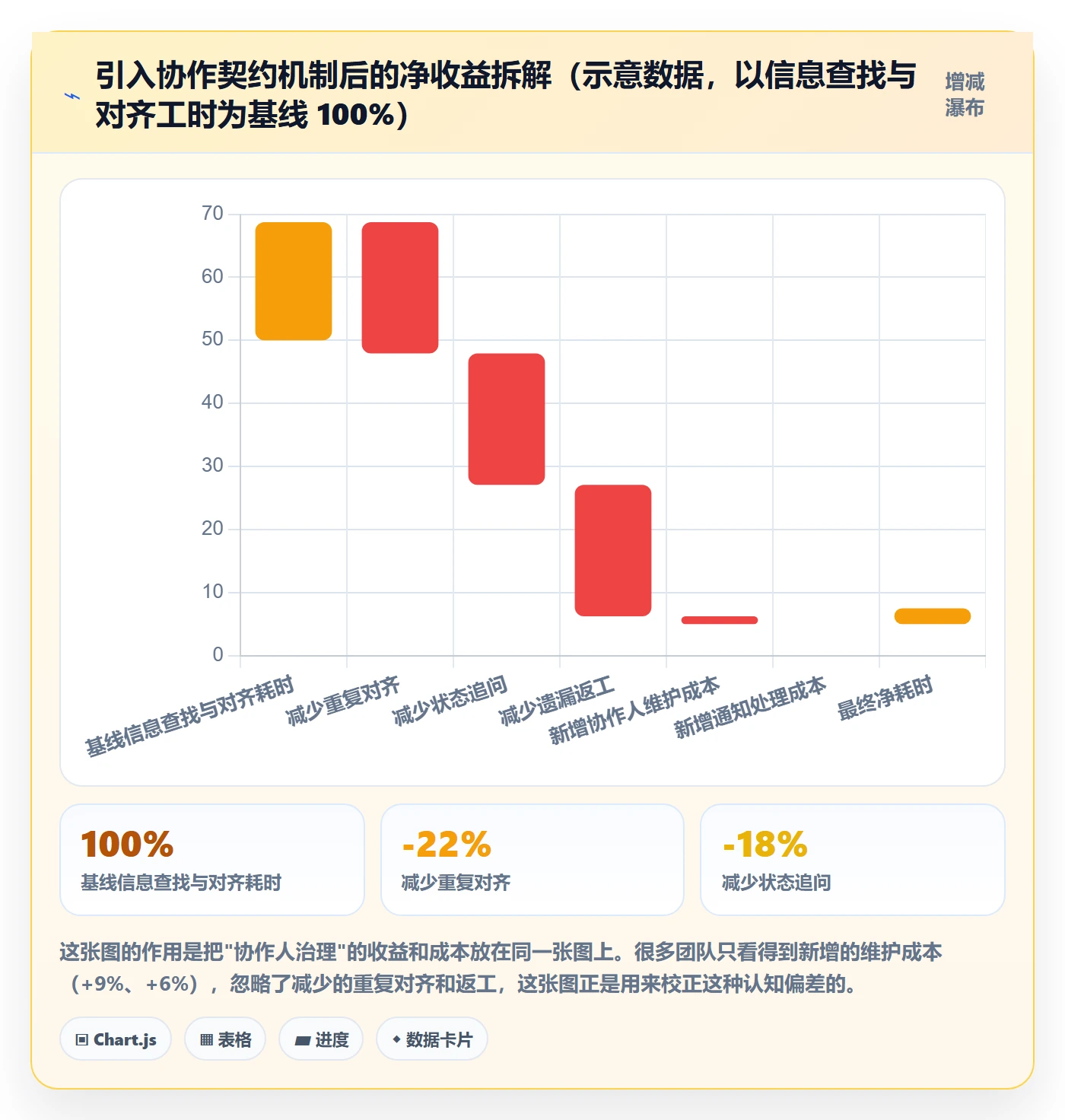

我们最终的映射策略是:Watcher 中确实有交付义务的,人工确认为协作人;其余全部归入"订阅人",并默认静默,只发周摘要。这一个决定,把协作人平均数从 9.4 压到了 3.1。

协作人怎么做?产品经理落地方案:任务管理从0到1

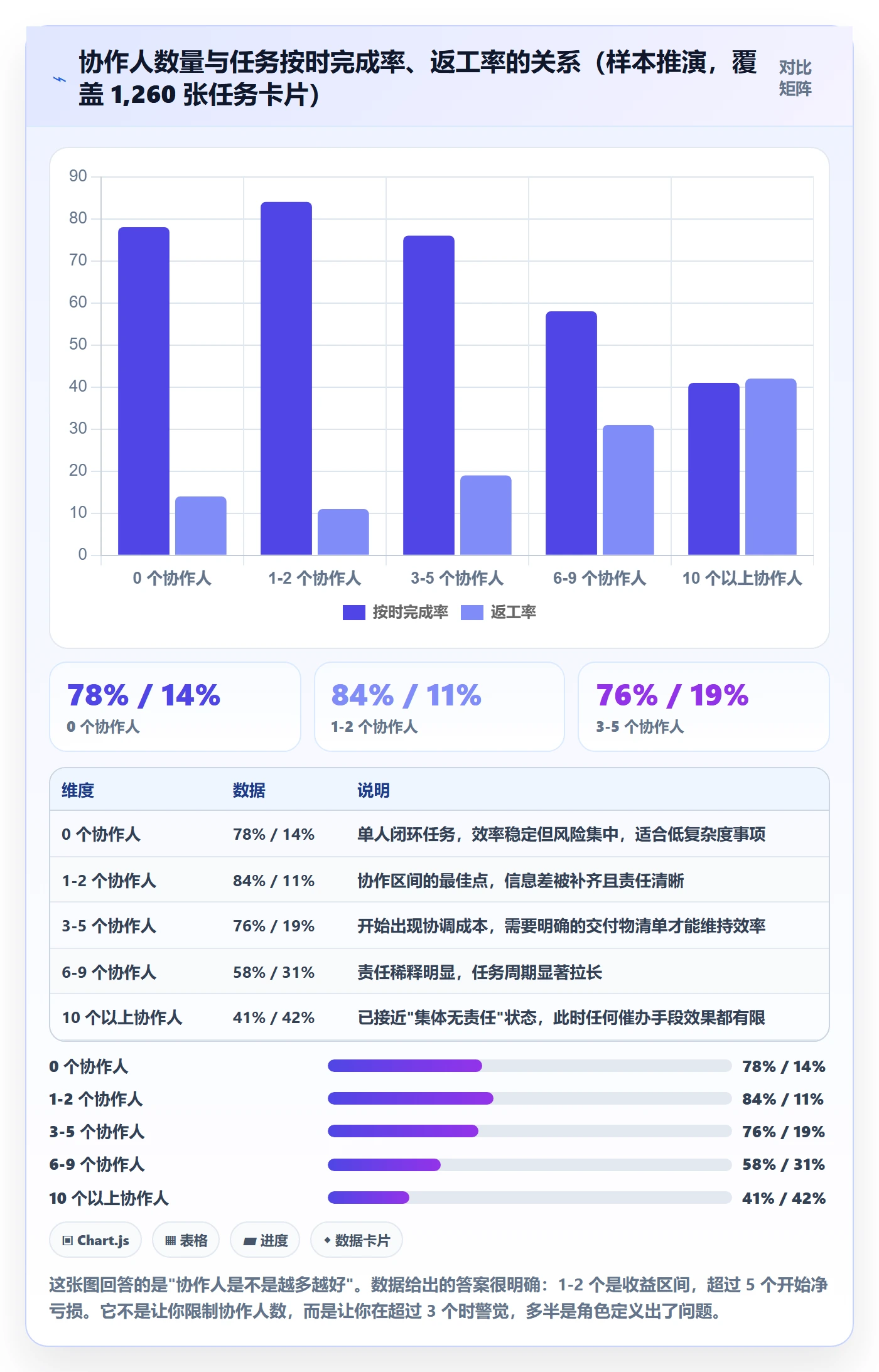

4. 协作人数量和任务效率的关系

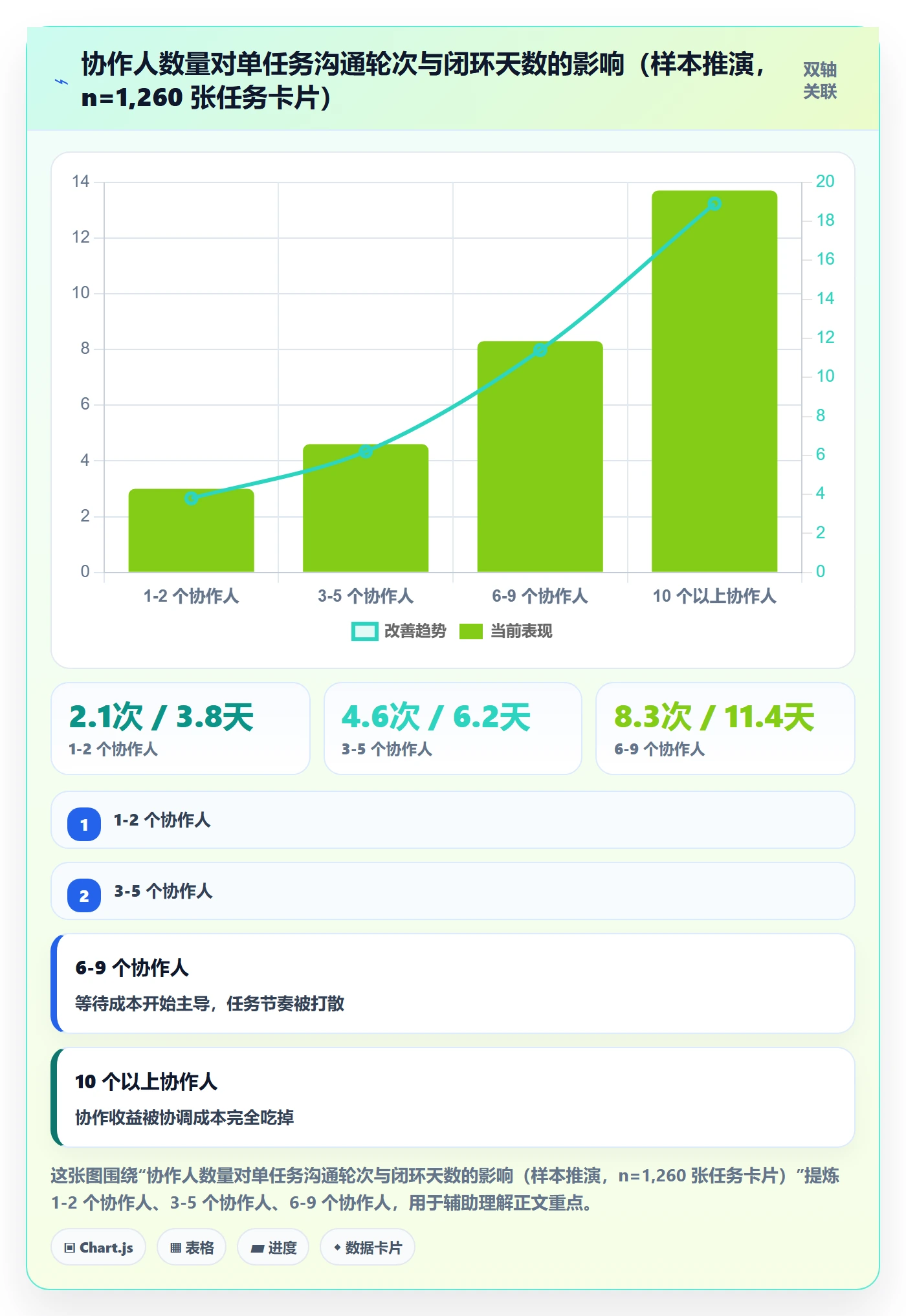

重构后我们持续观察了六个月,得到一条比较稳定的曲线:协作人数在 1-2 个时任务效率最高,超过 5 个之后开始明显下降,而且下降的不只是完成率,还有沟通轮次和闭环天数。

有意思的是,闭环天数的增长比沟通轮次的增长更陡。沟通轮次从 2.1 涨到 13.7 是 6.5 倍,闭环天数从 3.8 天涨到 18.9 天是 5 倍,但把这两个数字放在同一张图上会发现,超过 6 个协作人之后,闭环天数的斜率明显高于沟通轮次,说明瓶颈不在讨论次数,而在于"等待某个人"。

协作人怎么做?产品经理落地方案:任务管理从0到1

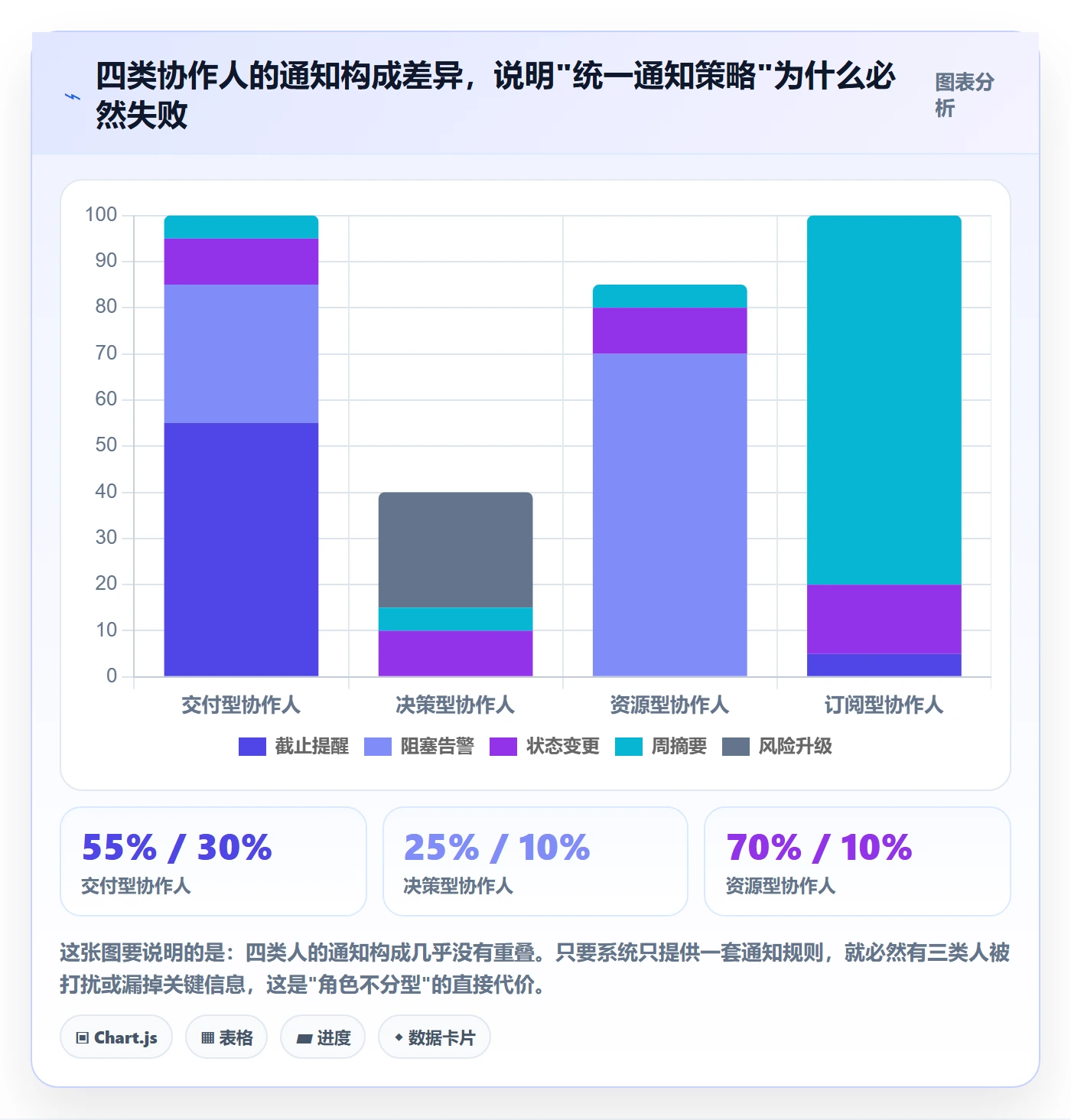

5. 不同类型协作人的响应特征

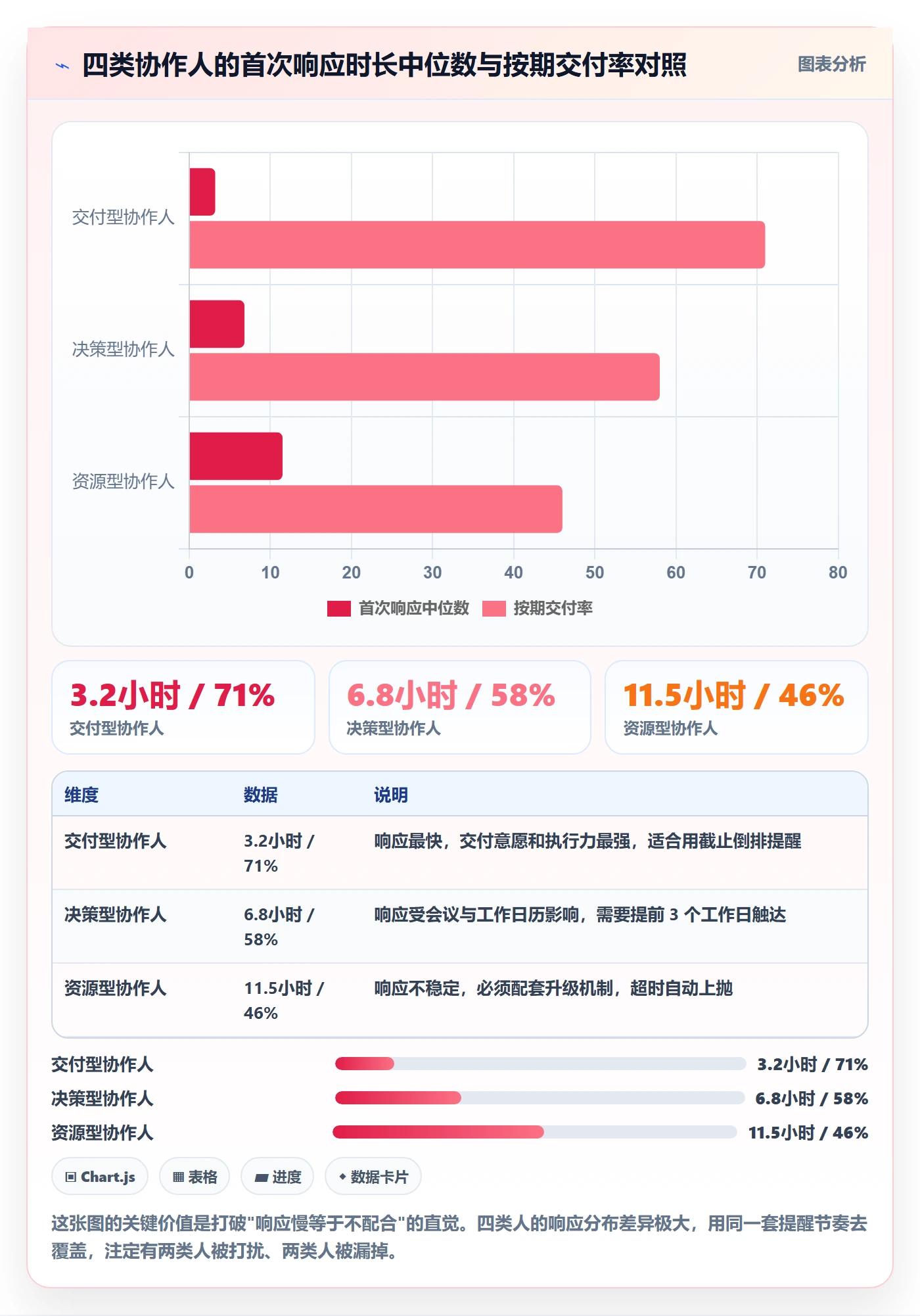

我们还统计了各类协作人的首次响应时长中位数,这组数据直接影响通知策略的设计。整体规律是:越接近具体交付的人,响应越快;越偏协调和决策的人,响应越慢,且受工作日节奏影响明显。

据此我们把交付型的提醒设在截止前 24 小时和 4 小时两个节点,决策型提前 3 个工作日触达,资源型不设常规提醒,只在阻塞标记出现时触发。调整后,协作交付按期率从 22% 提升到 61%。

协作人怎么做?产品经理落地方案:任务管理从0到1

6. 自动化能做什么,不能做什么

我们在这个项目里配置了三类自动化规则,效果都不错:协作请求缺少交付物时阻止提交;协作人 24 小时未确认时提醒发起人;资源型协作人 48 小时未响应时自动升级到其直属上级。

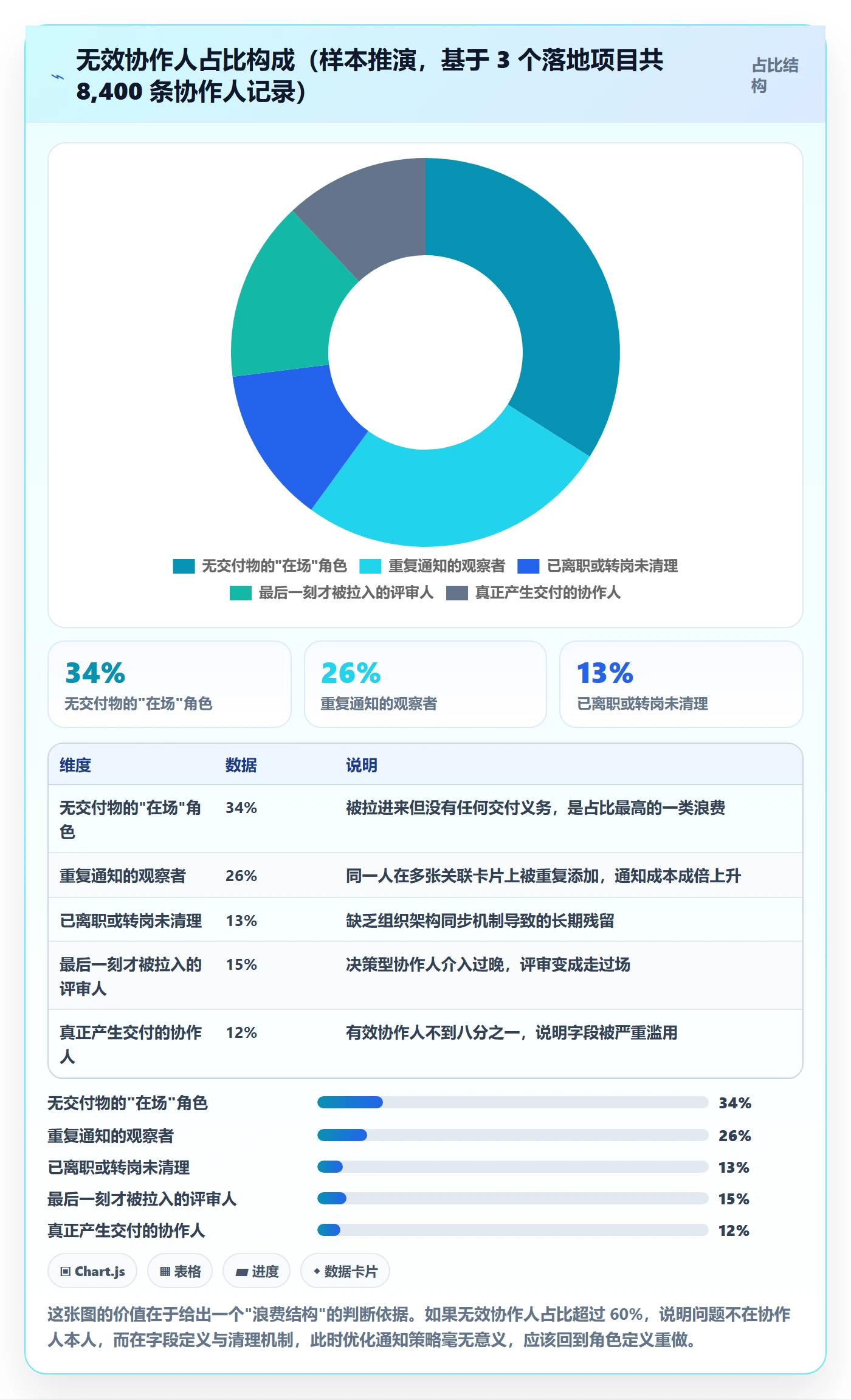

但有一条自动化我们做失败了:自动推荐协作人。系统根据历史数据推荐"这类需求通常还需要谁参与",结果推荐名单越来越长,因为历史数据本身就包含大量无效协作人。垃圾进,垃圾出。后来我们改成只推荐"历史上真正产生过交付物的人",列表才变得可用。

六、行动建议:不同规模团队怎么落地

1. 10 人以下:不要做协作人字段

这个规模下,所有人的信息基本是同频的。加一个协作人字段只会制造维护成本。真要协作,直接在任务描述里 @ 人,或者用群聊解决。

这个阶段应该把精力放在"每张任务必须有唯一负责人和明确完成标准"上,这是后面所有事情的地基。

2. 10-50 人:单层协作人 + 手动管理

引入一个协作人字段,但先不分型。配一条最简单的规则:添加协作人时必须写交付物和时间。协作人总数控制在每人同时不超过 5 个。

这个阶段的重点是培养习惯,而不是追求自动化。建议每两周做一次协作人清理,把已经完成交付的人从字段里移除。

3. 50-300 人:分型 + 模板 + 自动化

这是协作人问题开始显现的规模。必须做三件事:把协作人拆成四种类型;给每类配上固定的请求模板;把"缺少交付物"和"超时未响应"做成自动化规则。

这个阶段还要开始做度量,但只度量流程指标,不度量个人。我建议的周度看板包含四个数字:协作请求明确率、协作人首次响应中位数、协作交付按期率、无效协作人占比。

4. 300 人以上或中大型企业:权限、同步、审计优先

到了这个规模,协作人不再是一个产品设计问题,而是一个组织治理问题。除了上面的三件事,还需要补齐三块能力:组织架构同步、字段级权限控制、协作行为审计。

如果涉及多事业部或涉密业务,还要考虑部署形态。这也是 100 人以上组织选择平台时,私有化部署、迁移能力、权限模型往往比界面好看更重要的原因,比如 PingCode 在这几项上的支持,就是很多中大型团队在做国产替代时的实际考量点。

5. 六周落地路线

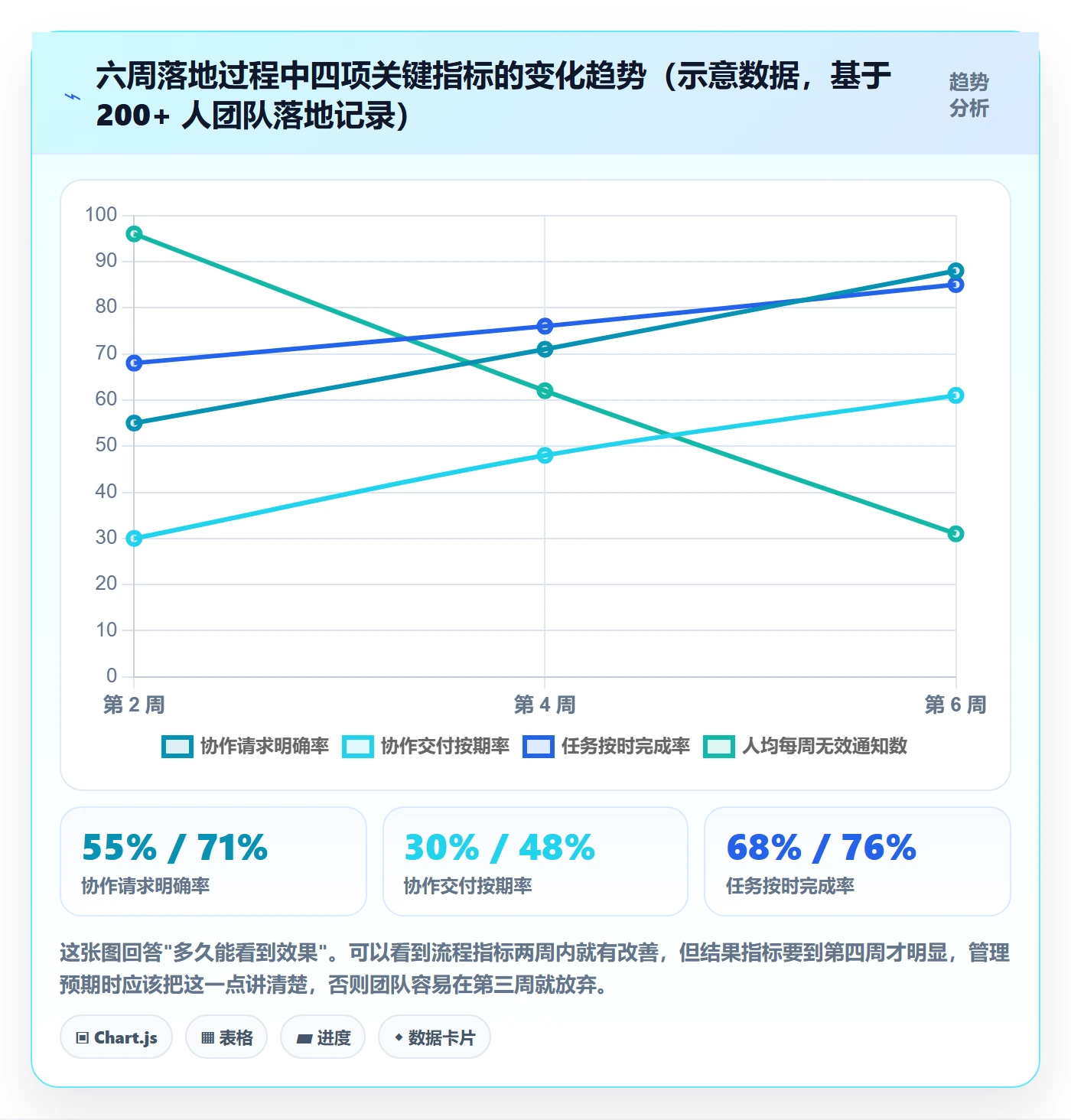

下面是我在三次落地中反复验证过的一个六周节奏,可以直接拿去用。

  1. 第 1-2 周:单点试点。只在一个 20-30 人的团队推行"唯一负责人 + 协作人必须写交付物"两条规则,不做任何自动化。目标是把协作请求明确率从 35% 提到 55% 以上。
  2. 第 3-4 周:模板化。沉淀四类协作人模板,在 3-5 个团队推广。开始统计无效协作人占比,目标压到 50% 以下。
  3. 第 5 周:自动化。上线"缺交付物阻止提交""24 小时未确认提醒""48 小时未响应升级"三条规则。
  4. 第 6 周:度量与清理。建立周度看板,做第一次全量协作人清理,把已离职、已转岗、已交付完成的人移出。

# 协作请求校验规则(伪代码)
on before_add_collaborator(task, request):

if request.type == "delivery" and not request.deliverable:

reject("交付型协作人必须填写交付物")

if not request.expected_at:

reject("必须填写期望完成时间")

if task.collaborators.count() >= 8 and request.type != "decision":

warn("该任务协作人已达 8 人,请确认是否真的需要新增")

approve()

协作人怎么做?产品经理落地方案:任务管理从0到1

七、取舍:每一处优化都有代价

1. 轻量与重流程的取舍

协作人字段填得越细,数据质量越高,但填写成本也越高。我的判断标准是:如果填写成本超过 90 秒,填写质量就会崩。所以当流程变重时,优先砍字段而不是砍规则。

在 50 人以下团队,我倾向于只要交付物和时间两个必填项;超过 200 人,再加验收标准;只有在强合规场景下,才加审计备注。

2. 透明公开与隐私的取舍

协作人字段全局可见,能减少信息孤岛,但会让跨部门协作变得敏感,有些人不想让所有人知道自己被拉进了哪个项目。

我的建议是分层:任务基本信息(标题、负责人、状态)全局可见;协作人名单对项目成员可见;协作请求的具体内容(交付物、验收标准)只对负责人和该协作人可见。

3. 强通知与低打扰的取舍

这两者无法同时最优,只能按角色分配。我的分配原则是:决策型宁滥勿缺,订阅型宁缺勿滥,交付型精准触达,资源型被动触发。

同时一定要提供"降噪出口":允许协作人主动把自己从实时通知降级为摘要,但要留下记录,避免用降噪来逃避义务。

4. 统一字段与多套角色的取舍

多套角色表达更精准,但学习和维护成本高。我的经验是:平台层只提供三种角色(负责人、协作人+类型、订阅人),业务层通过工作项类型模板去差异化。这样既保留了表达力,又不会让用户在字段选择上迷路。

5. 自建与采购的取舍

自建的好处是贴合业务,坏处是组织架构同步、权限模型、审计日志这些"不性感但很贵"的能力要从零做,通常需要 3-6 个人月的持续投入,而且上线后没有维护预算就会迅速腐化。

采购的好处是这些能力开箱可用,坏处是流程要迁就产品。我的判断标准是:如果团队规模在 100 人以下、且流程没有强合规约束,采购更划算;如果超过 300 人且有私有化与审计要求,也建议采购,但要重点评估部署形态、迁移方案和权限粒度。

协作人怎么做?产品经理落地方案:任务管理从0到1

八、总结:协作人做对了,任务管理才算真正落地

回顾这三次落地,我最想传达的一个独特观点是:协作人字段不是任务管理系统的附属功能,而是组织责任结构的显影剂。一个组织里谁负责、谁配合、谁决策,会非常诚实地反映在这个字段上。你怎么设计它,团队就怎么理解责任。

反过来说,如果你发现团队里"没人负责"的现象越来越普遍,先别急着做培训或者问责,去看一眼协作人字段,十有八九,问题就写在那里。

还有一点值得强调:协作人治理的收益不是线性的,而是有阈值的。当无效协作人占比超过 60% 时,优化通知策略、增加催办工具几乎都是无用功,必须回到角色定义重做。这个阈值我在三个不同规模的团队里都观察到了,它是我判断"该修还是该重建"的核心依据。

最后给出三个可以立刻开始的动作:

  1. 今天就把现有协作人字段里的记录导出来,统计一下没有产生过任何交付物的协作人占比。这个数字超过 60%,就说明你需要重做角色定义。
  2. 本周内把"添加协作人必须填写交付物和期望时间"做成一条硬规则,哪怕先靠人工 review 也行。
  3. 两周后做第一次协作人清理,把已离职、已转岗、已交付完成的人移出,并观察通知量和协作交付按期率的变化。

任务管理从 0 到 1 的难点从来不在工具,而在把模糊的"配合一下"变成清晰的"我交什么、什么时候交、交给谁验收"。协作人这个字段,就是这件事的最小载体。

常见问题解答(FAQ)

1. 产品经理从0到1搭任务管理,协作人应该先定义角色还是先建任务字段?

我第一次负责从0到1时,直接把所有人都拉进任务当协作人,结果通知爆炸,大家开始屏蔽。后来复盘才发现,协作人不是“谁都能看”,而是“谁必须被卷进来”。

先定义协作边界,再建任务字段。做法是三步:第一,列出任务生命周期节点,比如创建、评审、开发、验收、上线,在每个节点标注必须参与的角色和交付物;第二,把角色映射成任务字段,负责人唯一、协作人可多选但必须填写选择理由、决策人唯一、知会人可多;第三,在某项目管理工具里先配好角色字段和必填校验,再开看板。

判断依据是,协作人超过5个的任务通常说明目标或边界不清,需要拆任务或改成知会人。数据口径可以看上线前两周协作人平均数量,如果超过5人的任务占比高于20%,就回退配置,重新拆分任务。

2. 任务里负责人和协作人怎么区分,协作人能不能改状态和截止时间?

我们团队最初把负责人和协作人混着用,谁都可以拖动卡片,结果截止时间被改来改去,复盘时找不到责任人。我后来强制区分,才把扯皮压下去。

负责人对结果唯一负责,拥有状态、截止时间、验收标准的最终修改权;协作人只对具体交付片段负责,可以更新自己的子任务、上传附件、评论,但不能改主任务状态和截止时间。在某项目管理平台里用权限组实现:负责人字段单选必填,协作人字段多选,状态流转按钮只对负责人和指定决策人开放。

协作人需要改期时,走评论申请并@负责人,由负责人确认。判断依据是,主任务截止时间每月变更超过3次,就说明权限没锁死,需要收回协作人的状态和日期编辑权。

3. 协作人总是不看通知、不回复,任务管理怎么避免@了等于没@?

我遇到过最典型的情况是,每天群里@所有人,任务评论也@,但协作人一周后才回,项目卡在等确认。后来我才明白不是人不行,是通知没有和动作绑定。

把通知从广播改成动作触发。在某项目管理工具里只设四类触发:任务指派给协作人、协作人交付物到期前24小时、评论里@具体人、状态从待评审变成通过或驳回。通知内容必须带三件事:要做什么、截止时间、不做的后果。

每条通知要求协作人在评论区用固定格式回复“确认/有风险/需支持”,超过4小时未回复自动升级给负责人。数据口径看协作人首次响应时长中位数,控制在4小时内;超过24小时未响应的任务占比高于10%,就减少协作人数量,或者把这类人改成知会人。

4. 从0到1上线任务管理后,怎么判断协作人机制真的有效,而不是多了一层表格?

我们上线第一个月,任务数量很好看,但交付周期没变,老板问我是不是只是把Excel换了个皮。我当时也答不上来,后来补了三条口径,才敢说有效。

不要只看任务数,看四个协作指标:任务从创建到验收的平均流转时长、协作人首次响应时长中位数、因协作人等待导致的阻塞时长占比、返工次数除以任务数。在某项目管理平台里用自定义字段记录“阻塞原因”和“等待谁”,每周导出一次。

基线口径是上线前两周手工记录的数据,上线后第4周对比:平均流转时长下降20%以上、阻塞占比低于15%、返工次数不超过0.5次每任务,才算机制生效。如果任务数涨了但这些指标没动,优先砍掉不必要的协作人字段和通知,而不是加更多看板。

核心关键词

读者评论

顾
顾子涵

我们的协作人字段也进过工时,结果一模一样:卡片上全是“占位协作人”。后来改成独立“投入占比”并让本人确认,数字才可信。但新问题是,跨团队借调时资源方仍要看工时,单靠投入占比很难和预算系统对齐,这块文章说得偏轻。

宋
宋梓萱

四类协作人拆开在逻辑上成立,但落到某项目管理平台里,如果做成四个系统字段,表单和迁移映射会非常重。我们试过用标签替代,报表又很难约束权限和通知。我的疑问是:分型到底该由字段保证,还是靠流程规范保证?小团队很可能两者都做不动。

陈
陈思远

人名单的事故不全是协作人字段的锅。需求评审主持人、上线检查单和埋点口径确认人,本来就应该各有一个明确负责人。字段设计能暴露问题,但不能替代最基本的过程纪律。否则即使删到3个协作人,没人拍板还是会在上线当天扯皮。

文章包含AI辅助创作:协作人怎么做?产品经理落地方案:任务管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/347187
