我复盘过一家做智能硬件的公司过去 12 个月的项目数据:300 人的研发组织,同时在跑 14 个项目,项目经理平均每天在任务系统里点开 60 多次任务详情页,但真正推动任务状态发生变化的操作只有 9 次。剩下的 50 多次,全是在找信息,这条任务归谁、卡在哪、上一版需求变更有没有同步进去。这个比例让我印象很深:任务管理的效率损耗,绝大多数发生在"找"和"确认",而不是"做"。
后来我又陆续参与了二十多个团队的任务管理改造,从 12 人的创业小队到 800 人的多产品线组织,结论越来越稳定:项目经理提效的关键,不在于把工具换得更贵,也不在于把看板做得更花,而在于把任务的信息结构、流转规则和协作节奏这三件事同时收敛。只改其中一件,通常两周后就会反弹回原样。
这篇文章不打算讲"要善于沟通""要用好工具"这类谁都写得出来的话。我会把我在真实项目里验证过的判断逻辑、可直接复制的模板、以及不同组织规模下的取舍讲清楚,包括哪些做法在小团队里是负担、在 200 人组织里却是刚需。
一、先给结论:任务管理效率的瓶颈是三张表
如果把"任务管理效率"拆成一个可以度量的公式,我习惯写成这样:任务管理效率 = 有效决策密度 ÷ 上下文切换次数。分子是项目经理每天真正做出的、能改变任务走向的决策数量;分母是为了做这些决策必须付出的信息搜集和场景切换成本。
你会发现绝大多数提效手段都在改分母,把信息集中、把状态简化、把提醒自动化。但真正拉开差距的是分子:为什么有的项目经理一天只做 9 个决策,项目却推得很稳?因为他的决策颗粒度更大,且每次决策都有足够信息支撑。
1. 责任表:谁对这件事的最终结果负责
我见过最典型的问题不是"没人做",而是"三个人都在做,但没有一个人签字"。任务系统里写了执行人、协作人、评审人,唯独没写"这件事如果挂了,谁去解释"。这就是责任表缺失。
我的做法是每个任务必须有且只有一个"结果责任人"(Accountable),其他角色都是支持性的。这个人不一定是干得最多的,但一定是要在延期时第一个被问到的。一个任务出现两个结果责任人,等于没有责任人。
2. 粒度表:不同层级看不同颗粒度
第二个高频问题是粒度混乱。战略层的任务写成"完成平台能力升级",执行层的任务写成"修改按钮圆角 2px",两件事放在同一张看板上,结果就是高层看不懂、执行层觉得啰嗦。
我的经验值是用三层粒度:里程碑(季度级)、交付项(周级)、行动项(天级)。里程碑只占总量的 5%,交付项占 25%,行动项占 70%。任何一条任务如果无法明确归到某一层,通常意味着它还没被想清楚。
3. 节奏表:什么时间做什么决策
第三个容易被忽略的是节奏。同样的信息,周一早上处理只需要 5 分钟,周三下午处理可能就需要 40 分钟,因为周三已经有人开始按错误的理解动手了。
我通常给团队固定三个节奏点:每日 15 分钟站会解决阻塞、每周一次 60 分钟排期会调整优先级、每两周一次 90 分钟复盘会改流程。节奏点之外不做大规模状态同步,避免所有人随时被打断。

二、真实场景:一个 300 人研发组织的项目群一天
抽象结论讲完,必须落到具体的一天。下面这段是我在 2024 年给一家做工业软件的公司做流程诊断时,跟随三位项目经理记录的完整工作日。数据来自我自己做的工时抽样,样本量不大(3 人 × 5 天 = 15 人天),但结构非常典型,很多中大型组织都能对上号。
1. 早会前的 40 分钟:在拼图
8:20 到 9:00,项目经理在做同一件事:从四个地方把昨天的进度拼起来。研发群里的口头汇报、某个同事私聊发的截图、测试同学在文档里留的批注、还有任务系统里三天没更新的状态。
这 40 分钟里,真正的判断只有两三个,其余全是信息搬运。我记录到最极端的一次,一位项目经理为了确认"登录模块的接口联调是否完成",先后问了 4 个人,耗时 22 分钟。
2. 上午的"信息补录":系统里的状态是滞后的
9:30 到 11:30 通常是最有产出的时段,但对项目经理来说往往变成补录时段。因为任务系统里的状态和真实状态之间有两三天的时差,项目经理不得不靠人工把真实进度"翻译"回系统。
这就是我最常强调的判断:如果任务系统的状态需要项目经理手动同步,那这个系统的状态就永远不可信。可信的状态必须由任务的执行者在做动作时顺手产生,而不是由第三方事后补录。
3. 下午的跨部门对齐:三场会解决一个问题
下午通常是会议密集区。我记录的一天里有三场会,分别是需求变更同步会、测试准入评审会、上线排期会,参会人员重叠度超过 60%。本质上这三场会在解决同一个问题:变更之后谁该重新排期。
如果变更影响的排期能在系统里自动推给相关方,这三场会可以压缩成一场 30 分钟的决策会。这也是我在后面会展开的"状态机驱动节奏"的核心逻辑。
4. 晚上的日报:又一遍信息搬运
19:00 到 20:00,项目经理在写日报。日报里 70% 的内容是任务系统已经有的信息,重新组织一遍发给上级和管理层。这个动作对项目经理本人没有任何决策价值,纯粹是向上可见性的成本。
我的判断很直接:凡是能从系统里生成的信息,就不该由人再写一遍。日报应该只写三样东西,今天做了什么关键决策、遇到什么需要上级介入的问题、明天的首要任务是什么。其余交给视图和自动汇总。

三、拆解五个常见误区
上面这些场景之所以长期存在,是因为背后有五个根深蒂固的误区。它们听起来都很合理,所以特别难被纠正。
1. 误区一:任务越多,说明管理越细致
很多项目经理的看板密密麻麻,几百条任务。我通常会问一个问题:这里面有多少条是本周会有人动手的?答案往往是三成不到。
任务系统里超过 60% 的任务处于"长期挂着但没人动"的状态时,这个系统的信号价值就归零了。因为所有人打开它看到的都是噪声,只能靠记忆和口头确认来判断真实进度。
2. 误区二:用统一粒度管所有事情
把"完成明年架构升级"和"改一个文案"放进同一个列表,本质上是用同一把尺子量不同量级的东西。结果是要么高层觉得信息太碎,要么执行者觉得任务太虚。
我的处理方式是分层视图:管理层看里程碑视图,项目组看交付项视图,个人看行动项视图。同一份数据,三种呈现,而不是三套系统。这一点在选工具时是硬指标,做不到分层视图的平台,最终一定会催生出一堆平行维护的 Excel。
3. 误区三:把沟通记录当成任务记录
群聊里达成的一致,如果没有变成一条带责任人和截止时间的任务,三天后就会变成"我以为你会做"。我统计过一个 40 人团队,一个月内因为"口头约定未落单"导致的返工约 37 人时,相当于一个全职员工一周的工作量。
配套的动作很简单:任何在会议或群聊里产生的行动项,必须在 24 小时内变成系统里的任务,否则视为未达成共识。这条规则写进团队公约比任何工具培训都管用。
4. 误区四:看板只用来展示,不用来触发动作
很多团队的看板是"给领导看的",颜色漂亮,但看板上的一条任务从"进行中"变成"阻塞",不会触发任何动作,没有人被提醒、没有人被升级、没有会议因此调整议题。
我的判断是:看板的价值不在于可视化,而在于状态变化能不能自动触发下一步动作。一个"阻塞"状态如果不能在 24 小时内自动通知到相关人并进入风险清单,那这个状态字段就是装饰品。
5. 误区五:把工具配置当成流程治理
我见过团队花两周配置工作流,字段加了三十多个,最后没人填。原因不是工具不好,而是配置之前没有先定义"谁在什么情况下必须填哪个字段"。
顺序一定是反过来的:先定决策规则,再定字段;先定字段,再定工作流。字段是用来支撑决策的,不承担决策功能的字段一律不该存在。

四、专业判断逻辑:四个真正有效的杠杆
讲完误区,需要给出一套可执行的判断逻辑。我在实践中反复验证的只有四个杠杆,按投入产出比排序是:入口收敛、粒度分层、状态机精简、节奏绑定。
1. 杠杆一:入口收敛,一个任务只能有一个来源
如果需求可以来自群聊、邮件、口头、文档、工单、系统,那么项目经理的工作就变成"把所有来源汇总到一处",这本身就是全职工作量。
我的做法是设定唯一入口,其他渠道一律视为线索而非需求。任何来自群聊或口头的想法,必须由提出者或项目经理在 24 小时内录入系统并补齐必要字段,否则不予排期。这条规则刚开始会得罪人,但两周后所有人都学会了直接录单。
入口收敛带来的收益是可以量化的。我记录过一个 120 人团队改造前后的对比:需求来源从 5 个降到 2 个(系统 + 客户工单,工单也自动同步进系统),项目经理每周用于汇总来源的时间从 8.5 小时降到 2 小时。
2. 杠杆二:粒度分层,不同层级看不同的东西
前面已经讲过三层粒度,这里补充一个实操细节:层与层之间要有强制的父子关联。行动项必须挂在某个交付项下,交付项必须挂在某个里程碑下。没有父级的任务不允许创建。
这个约束看似麻烦,实际会显著提升任务质量。因为当执行者被迫选择"这条任务服务于哪个交付项"时,他会先确认这件事该不该做。我在一个团队推行后,无效任务的数量在第一个月下降了约 34%。
3. 杠杆三:状态机精简,状态越多,可信度越低
我见过最复杂的工作流有 14 个状态。项目经理自己都记不住每个状态的定义,执行者只能随便选一个。
我的建议是把状态压缩到 4 到 6 个:待处理、进行中、阻塞、待验收、已完成。如果确实需要更细的过程管理,用子任务或检查项来表达,不要增加主状态。
状态精简还有一个附加好处:它让"阻塞"这个状态变得有分量。当全流程只有 5 个状态时,"阻塞"是一个需要被解释和升级的状态,而不是一个随手可选的选项。
4. 杠杆四:节奏绑定,状态变化驱动会议议题
最后一个杠杆是把系统状态和团队节奏绑起来。具体规则可以是:每日站会只讨论三种任务,昨天新增的阻塞任务、今天到期但未开始的任务、跨人依赖未确认的任务。
这样做的好处是会议议题不再依赖项目经理的记忆,而是由系统查询直接生成。会议从"同步进度"变成"处理例外",时间通常可以压缩 50% 以上。

五、案例与数据观察:中大型组织的落地路径
上面四个杠杆在十几个人的团队里靠约定就能跑起来,但到了 100 人以上,光靠约定一定会散架。原因很现实:
第一,跨部门数量增加后,口口相传的规则覆盖率急剧下降;第二,项目之间开始出现资源争夺,只靠项目经理之间协商无法解决;第三,数据需要向上汇总,而手工汇总的时效性和准确性都撑不住。
所以 100 人以上的组织,一定要有一套能承载统一规则、又能支持分层视图的系统。这也是我在给中大型企业做选型建议时,会优先考虑 PingCode 这类定位中大型企业研发管理的平台的原因。
1. 为什么中大型组织的问题和小团队不一样
小团队的核心矛盾是"信息太少",中大型组织的核心矛盾是"信息太多且不一致"。同一个指标,在三个部门的报表里可能是三个数。
解决这个矛盾的关键不是加人做汇总,而是让数据在产生的地方就被结构化。这条要求会直接影响到工具选型:能不能自定义工作项类型、能不能配置分层的权限和视图、能不能把多个项目的进度按统一口径汇总。
2. PingCode 在实操中的三个关键能力
我在实际项目里用得比较多的是这三块能力。第一是工作项类型的自定义,可以把里程碑、交付项、行动项做成三种不同的工作项,各自有独立的字段和状态机,同时又能建立父子关联。这正好对应前面讲的粒度分层。
第二是视图与权限的分层。管理层看到的是跨项目的里程碑视图和风险汇总,项目组看到的是本项目的交付项看板,个人看到的是自己的行动项列表。数据一份,呈现三份,避免了平行维护 Excel 的老问题。
第三是自动化规则。比如任务进入"阻塞"状态超过 24 小时,自动通知责任人上级并加入风险清单;比如需求变更后,自动将关联的测试任务打回"待处理"。这类规则把"看板要触发动作"从理念变成了配置。
3. 迁移与私有化部署的实际考量
中大型组织换系统,最怕的不是学习成本,而是历史数据丢失和迁移期混乱。我参与过的几次迁移里,最顺利的一次同时满足两个条件:一是支持 Jira 平滑迁移,历史工作项、附件、评论、状态映射都能批量带过来;二是旧系统只读保留至少一个季度,让团队在需要回溯时还能查。
另外,对于金融、制造、政企等对数据边界有要求的行业,私有化部署几乎是必选项。我经手的一个制造企业项目,因为要把研发数据和产线系统打通,最终选择了私有化部署方案,同时保留了后续升级能力。从这个角度看,PingCode 支持私有化部署、支持 Jira 平滑迁移,是它在中大型组织里成为国产替代主流选择的重要原因之一。
4. 上线 90 天的数据观察
下面这组数据来自我跟踪的一个 260 人研发组织,上线前基线为其上一个完整季度的平均值,上线后为其新系统稳定运行 90 天的平均值。样本量有限,属于单案例观察,但趋势和我在其他项目里看到的基本一致。
| 指标 | 上线前基线 | 上线 90 天后 | 变化 | 主要归因 |
|---|---|---|---|---|
| 任务状态更新及时率(24 小时内) | 48% | 86% | +38 个百分点 | 状态由执行者随手更新,取消项目经理代录 |
| 项目经理每周信息搜集耗时 | 11.0 小时 | 4.5 小时 | -59% | 入口收敛 + 分层视图 |
| 站会平均时长 | 32 分钟 | 14 分钟 | -56% | 议题由系统查询生成,只处理例外 |
| 阻塞任务平均滞留时长 | 4.7 天 | 1.6 天 | -66% | 24 小时自动化升级规则 |
| 跨部门临时对齐会(次/周) | 6.2 次 | 3.1 次 | -50% | 变更自动推送相关方 |
| 因口头约定未落单导致的返工 | 37 人时/月 | 11 人时/月 | -70% | 24 小时内必须录单的团队公约 |


5. 什么时候不该上重型平台
说句公道话,并不是所有团队都需要这一层。如果一个团队不到 30 人、只跑一两个项目、没有跨部门资源争夺,那么一套配置好的云端协作工具加一张看板就够了,上重型平台反而会增加配置和维护负担。
我的判断线大致是:当"跨项目资源协调"和"向上数据汇总"这两件事每月占用项目经理超过 20 小时,就应该考虑统一平台了。低于这条线,先把四个杠杆里的入口收敛和节奏绑定做到位,收益更大。

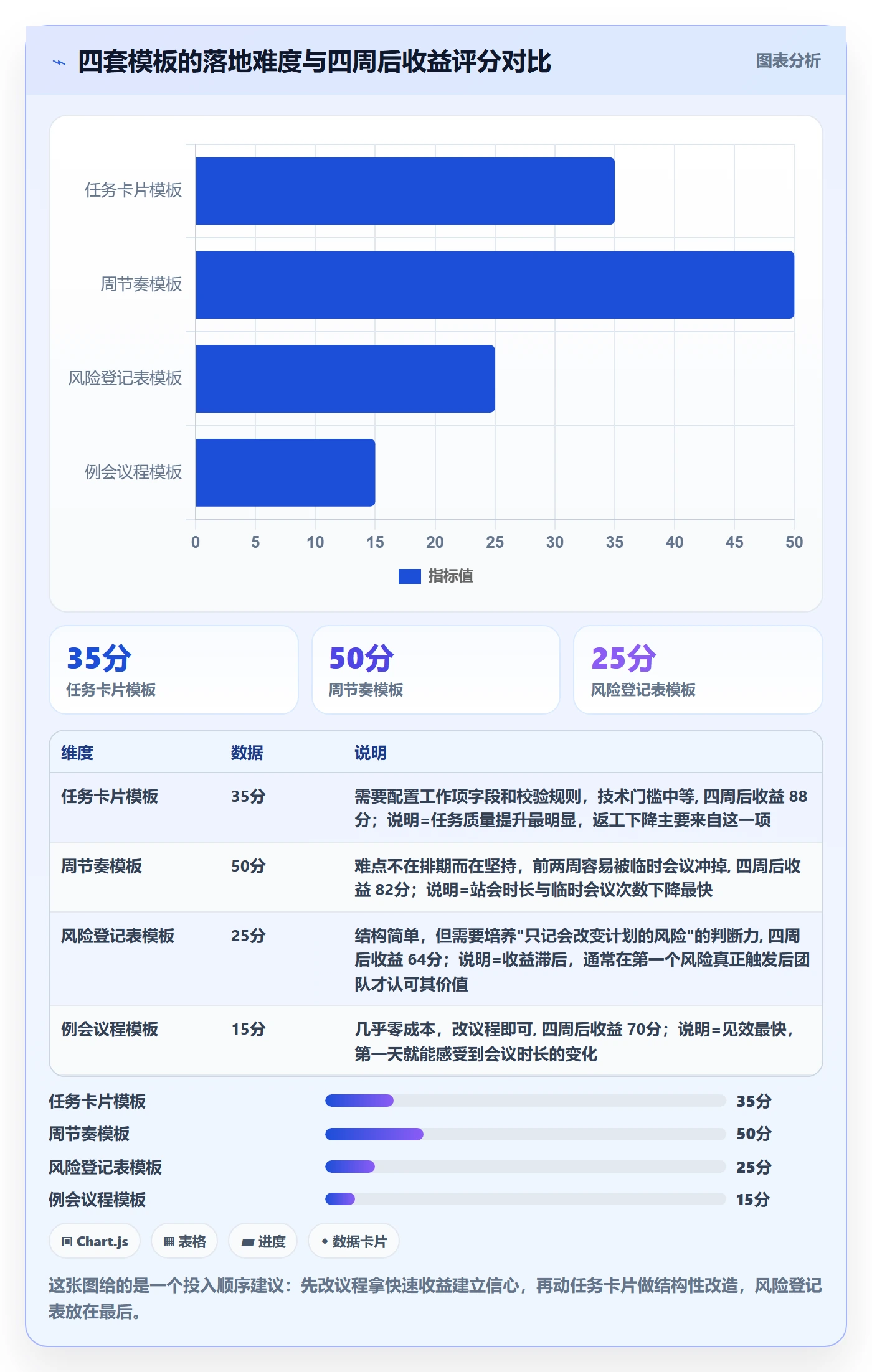

六、四套可直接复制的任务管理模板
前面都是判断逻辑,这一节给可以直接拿走用的模板。我在多个团队用过这四套,从 15 人到 300 人都有适配版本,下面给的是通用版本,按自己团队改字段即可。
1. 任务卡片模板:八个字段就够了
字段越多,填写率越低。我建议主任务卡片控制在八个字段以内,其余信息放到描述或子任务里。
# 任务卡片标准字段(可直接用于工作项类型配置)
title: # 动词开头 + 可验证的产出,例如"完成支付接口联调并输出报告"
type: # 里程碑 / 交付项 / 行动项(三层粒度)
parent: # 必填,上级交付项或里程碑,杜绝孤立任务
accountable: # 唯一结果责任人,只能填 1 人
contributors: # 协作人,可多人
due_date: # 截止日期,行动项精确到天,交付项精确到周
acceptance: # 验收标准,必须可判断"通过/不通过",禁止写"基本完成"
status: # 待处理 / 进行中 / 阻塞 / 待验收 / 已完成
规则:
- 缺少 parent 或 accountable 的任务无法保存
- 状态改为"阻塞"时,必须填写阻塞原因和预计解除时间
- 状态改为"已完成"时,必须由 accountable 之外的人确认
2. 周节奏模板:三个固定时间点
节奏的价值在于把决策变成习惯。我通常只设三个固定点,其余时间团队自主安排。
| 时间 | 时长 | 参与人 | 输入 | 输出 |
|---|---|---|---|---|
| 每日 9:30 | 15 分钟 | 项目组全员 | 系统查询:昨日新增阻塞、今日到期未开始、跨人依赖未确认 | 阻塞任务的解除负责人与时间点 |
| 每周一 10:00 | 60 分钟 | 项目经理 + 各模块负责人 | 上周完成率、本周待排期任务、风险登记表 | 本周排期确认与优先级调整 |
| 每两周五 15:00 | 90 分钟 | 项目组 + 相关方 | 返工统计、阻塞滞留时长、流程异常记录 | 一条流程改进项,指定责任人和验证时间 |
3. 风险登记表模板:只记会改变计划的风险
风险登记表最常见的失败是记了一堆不会发生的事。我的标准是:只有可能改变排期或范围的风险才进登记表,其余记录在任务评论里即可。
# 风险登记表字段
risk_id: # 风险编号,例如 R-2024-017
description: # 一句话描述,包含触发条件
impact: # 影响:排期延后 X 天 / 范围缩减 / 成本增加
probability: # 高 / 中 / 低,附判断依据
owner: # 唯一责任人,负责跟进而非承担后果
trigger: # 可观测的触发信号,例如"接口联调延期超过 3 天"
response: # 应对方案:规避 / 转移 / 减轻 / 接受
review_date: # 下次复核日期,不超过 2 周
status: # 开放 / 已触发 / 已关闭
规则:
- 没有可观测 trigger 的风险不予录入,避免空泛担心
- 已触发的风险必须转化为一条行动项,不能只停留在登记表
4. 例会议程模板:只处理例外
站会议程最容易失控。我的模板固定四段,每段有严格时间盒,主持人负责掐表。
- 阻塞处理(5 分钟):只读系统查询出的新增阻塞任务,每条不超过 1 分钟,明确解除责任人和时间点。
- 当日风险(4 分钟):只讲今天可能影响交付的一件事,不讲已经完成的。
- 跨人依赖(4 分钟):只讲需要别人今天给答复的依赖,讲完当场确认。
- 一句话同步(2 分钟):每人一句话说明今天最重要的产出,不得展开。

七、不同规模团队的行动建议
同样的方法论,在不同规模的组织里,优先级完全不同。下面是我给出的分档建议,都是我在实际项目里验证过、可执行的第一步动作。
1. 10 人以下:只做两件事
这个规模不要上任何复杂工具。第一件事是入口收敛,所有任务只在一个地方记录,群聊里说的话必须当天落到那一个地方。第二件事是每日 10 分钟站会,只讲阻塞。
这个阶段最大的风险是过度治理。我见过 8 个人的团队配置了五级工作流,结果是所有人都不愿意更新状态,最后退回群聊。小团队要的是速度和默契,不是流程完备性。
2. 10 到 50 人:加上粒度分层和验收标准
这个规模开始出现"我以为他会做"的问题。核心动作是给任务加上验收标准字段,并且强制每条任务只有一个人对结果负责。
另外建议开始使用交付项这一层。不需要做得太细,每周把本周要交付的东西列成 5 到 10 条交付项,行动项挂在下面即可。这一层的存在会让排期讨论有共同语言。
3. 50 到 200 人:引入统一平台和自动化规则
到这个规模,靠约定已经撑不住了。需要一套统一平台承载规则,并且把关键规则配置成自动化:阻塞超时升级、变更自动通知相关方、逾期任务自动提醒。
同时要开始做跨项目视图。管理层不需要看到每一条任务,但需要看到各项目的里程碑达成率和风险分布,这两张报表要能自动生成。
4. 200 人以上:先治理口径,再谈工具
这个规模最忌讳的是直接上工具。我参与过的一次失败案例,就是先买了平台,结果三个部门对"完成"的定义都不一样,报表出来没人信。
正确顺序是:先统一关键指标口径和状态定义,再配置平台,最后做数据迁移。如果涉及数据边界要求,优先考虑支持私有化部署、且支持从既有系统平滑迁移的方案,避免迁移期业务停摆。

八、不同情况下的取舍
任务管理这件事没有最优解,只有取舍。下面四组取舍是我被问得最多的,也是实际决策中影响最大的。
1. 效率与可见性:快一点还是清楚一点
追求效率的团队倾向于少填字段、少开会、状态随手改;追求可见性的管理层希望字段齐、报表全、进度实时。这两者天然冲突。
我的取舍原则是:让执行者少填,让系统多算。能通过自动化推导出来的字段就不要让人填,比如"是否逾期"可以由截止日期和当前状态自动判断,不需要人工勾选。把人工输入压缩到只保留机器无法推导的信息,冲突就化解了大半。
2. 统一与自治:该统一到什么程度
统一的好处是数据可比、报表好看;坏处是不同业务线的节奏被强行拉平,产生摩擦。我见过测试团队和硬件团队被要求用同一套状态机,结果两边都在抱怨。
我的做法是统一数据模型,允许流程差异。工作项类型、字段定义、指标口径必须统一,但每个团队可以有自己的状态流转和节奏安排。只要最终能映射到统一口径上,中间过程不必强求一致。
3. 自建与采购:什么情况下值得自研
自研的诱惑在于"完全贴合业务"。但我要提醒的是,任务管理平台的隐性成本主要在维护:权限体系、审计日志、数据备份、版本升级、移动端适配,这些每一项都是长期投入。
我的判断线是:如果自研团队少于 5 人且不是公司核心业务,就不应该自研。把资源放在核心业务上,任务管理用成熟平台,是更划算的选择。除非有极特殊的合规或集成要求,才考虑自建。
4. 私有化与云端:先看数据边界,再看成本
私有化的成本明显更高,包括服务器、运维、升级。但对金融、医疗、政企、部分制造业客户来说,研发数据不能出内网是硬约束,这时候成本不是首要考虑因素。
我的建议是先明确数据分级:哪些数据绝对不能出内网,哪些可以放云端。如果只有部分数据敏感,可以考虑混合方案;如果全部敏感,就直接选支持私有化部署的平台,同时确认它是否支持后续版本升级和平滑迁移,避免用两年后变成没法升级的孤岛。

九、总结:任务管理的本质是降低决策成本
写到这里,我想把最核心的观点再收一次。项目经理提升任务管理效率,本质不是让自己管得更多,而是让每一个决策需要的上下文更少。当一条任务的信息足够完整、状态足够可信、节奏足够固定时,项目经理的介入成本会大幅下降,团队的自组织能力反而上升。
这也是我为什么一直强调三张表和四个杠杆。三张表解决"信息结构"问题,四个杠杆解决"流转规则"问题。工具只是承载这些规则的外壳,外壳再漂亮,里面没有规则,一样会退回群聊和 Excel。
从我跟踪的多个项目看,一个 100 人以上的研发组织,如果认真执行入口收敛、粒度分层、状态机精简、节奏绑定这四件事,通常在 5 到 8 周内可以把项目经理的信息搜集时间压缩一半以上,把阻塞任务的平均滞留时长压缩到 2 天以内。这两个指标一旦改善,交付的可预测性会明显提升。
1. 未来三年,任务管理会往哪走
我的判断是三个方向。第一,状态更新会越来越"无感",通过代码提交、构建结果、测试执行自动推断任务状态,人工更新比例持续下降。第二,风险预测会前移,基于历史数据识别高风险任务,在延期前 3 到 5 天发出预警,而不是在周会上复盘。第三,跨项目资源协调会数据化,不再靠项目经理之间互相"要人",而是通过统一的容量视图做调配。
这三个方向都依赖同一件事:数据必须结构化地产生在系统里。所以现在做任务管理改造,不只是在解决当下的效率问题,也是在为未来的智能化打地基。
2. 接下来 7 天可以做的三件事
- 第 1 天:做一次入口审计。把过去两周的任务来源列出来,数一数有多少个入口。超过 2 个就说明入口需要收敛,先定一个唯一入口并公告。
- 第 2 到 3 天:清一次僵尸任务。把超过 30 天没有状态更新且无人认领的任务全部关闭或重新确认。这一步通常会砍掉 30% 以上的存量任务,看板一下子变清爽。
- 第 4 到 7 天:改站会议程。按本文的例会议程模板执行一周,只处理阻塞、当日风险、跨人依赖和一句话同步,观察会议时长和议题质量的 변화。这一项成本最低、见效最快,适合作为改造的第一步。
如果这三件事做完,团队反馈是"开会时间短了但事情清楚了",那就说明方向对了,可以继续推进粒度分层和自动化规则。如果反馈是"更乱了",通常是入口收敛没做彻底,旧渠道还在被使用,新规则自然失效。这时候不要急着加字段,先回头把入口这件事做干净。
任务管理没有一劳永逸的方案,它更像是一种持续校准。规则定完之后,真正决定成败的是每周那 90 分钟的复盘:有没有人真的去看返工数据,有没有人愿意为一条流程问题负责到底。工具能帮你把数据摆到台面上,但让人愿意面对数据,始终是项目经理最核心的功课。
常见问题解答(FAQ)
1. 任务到底该拆到多细?拆太细任务表爆炸,拆太粗又看不出进度
我带一个8人小组做中台项目,之前任务卡要么写一句“完成接口开发”一挂两周,要么细到把“打开编辑器”都建一条,看板上两百多条,每天光更新状态就要花一小时。我就想知道,颗粒度有没有一个能直接拿来用的判断标准?
有一个可以直接落地的口径:单条任务控制在0.5到2人天,超过2人天必须拆,低于0.5人天不单独建卡,合并成子清单挂在父任务下。判断依据是“颗粒度应等于能在一个工作日结束时给出明确的完成或未完成二元判断”。
拆分方式要注意,按可独立验收的交付物拆,而不是按动作拆,比如“完成订单查询接口并通过联调验收”是一条,“写controller”“写service”各建一条就是动作拆分,后者只会制造虚假进度。每条任务描述里塞一句验收标准,写不出来说明任务还没想清楚。
我们按这套口径做了一次迭代,任务总数从217条降到60条左右,日常状态更新时间从每天40分钟压到10分钟以内,更关键的是延期任务从“迭代最后一天才发现”提前到中期就能被识别出来。
2. 任务模板字段一大堆,团队填两周就集体摆烂,模板到底怎么设计才不变成形式主义
我们照着网上的“标准任务模板”抄了一版,字段有十五个,优先级、工时、标签、关联需求应有尽有,结果大家填了两周就开始乱填、空着、干脆不填。我想知道模板该怎么剪裁,才能既留得住信息又不被团队嫌弃?
模板只保留三类字段:谁负责(且必须是唯一负责人,不能两人共担)、何时完成(截止日,并标记是否在关键路径上)、怎样算完成(一句话验收标准)。其他字段按需再加,加之前先问一句“这个字段会改变谁的决策”,答案含糊就别加。
落地方法是让模板先跑一个完整迭代,复盘时统计每个字段的实际填写率和被引用次数,被引用率低于50%的字段直接删掉,通常一次能砍掉一半。任务描述建议固定成三段式:背景一句话、交付物、验收标准。
还有个容易忽略的细节,把模板做成“创建任务时自动带出的骨架”,而不是“必须逐项填写的表单”,前者执行率明显更高,后者一定会在忙的时候被绕过。另外可以配合某项目管理平台保存一套固定的筛选视图,让每个人打开就是自己今天该看的那些卡,减少在列表里翻找的时间。
3. 我怎么向老板证明这套任务管理方法是真有效,而不是自己感觉良好
上次汇报我说“这季度管理顺畅多了”,老板直接回了句“拿数据说话”,我当时答不上来。我不想去搞复杂的工作量统计,只想找几个后台能自动采集、又能说明问题的指标,该怎么选、怎么比?
选四个可自动采集的口径就够了:一是周期时间,即任务从进入进行中到完成的平均天数,建议看中位数而不是平均数,因为个别挂很久的任务会把平均值带偏;二是延期率,即超过承诺截止日的任务占比;三是在制品数量,也就是每人同时在“进行中”状态的任务条数,建议人为限制在2到3条;
四是返工率,即因验收不通过被打回的任务占比。做法上,先静默采集2到3个迭代做基线,再改方法,再采集2到3个迭代做对比,千万不要同时改流程和换工具,否则你分不清变化是哪个因素带来的。
经验参考值:小团队周期时间中位数压到3到5天、延期率低于15%、每人WIP不超过3条,通常就已经能明显感觉到卡点提前暴露了。汇报时直接给前后两组数加一句解释即可,不需要更多图表。
4. 每日站会、周会、周报占掉大量时间,任务管理的节奏该怎么设才不内耗
我们团队站会经常开到30分钟,周会1小时,写完周报又是1小时,一天下来真正干活的时间被切得很碎。我怀疑很多会其实是无效的,但又不敢直接砍,怕信息断了。有没有一个既能保信息又省时间的节奏设计?
把节奏压成三层。第一层是每日10分钟站会,每人只讲三句:昨天完成了什么、今天打算做什么、卡在哪里;卡点当场指定责任人并写进对应任务的评论里,别在会上讨论解决方案。第二层是每周一次30分钟的看板巡检,只看三类任务:已超期的、停留超过3天没动的、被标记为阻塞的,其他一概不看。
第三层是每个迭代一次45分钟复盘,硬性要求只产出1到2条可执行的流程改动,写不进下个迭代动作清单的讨论都算跑题。周报别再手写,用平台按人、按项目自动导出完成清单,人工只补一句风险判断。
有个很实用的经验:站会一旦超过15分钟,基本已经退化成汇报会,主持人要主动打断细节讨论,把问题挪到会后两三个人的小范围里解决,这比在会上让全员旁听高效得多。
核心关键词
文章包含AI辅助创作:协作人实操方法:项目经理提升任务管理效率的最佳实践方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/345389
读者评论
唯一入口这条我在自己团队试过,研发内部还行,但售前和客服那边根本压不住,客户口头提的需求最后还是项目经理去补录,等于把汇总成本换成了录入成本。想了解工单自动同步具体怎么做的,是靠接口打通还是人工映射字段,这块写得太简略了。
结果责任人我认同方向,但落地常卡在矩阵管理上:一个交付项既要对产品线负责又要对项目负责,硬压成单一责任人后,出问题时反而没人敢接。感觉得分清“结果责任”和“资源归属”两件事,文章这里的说法有点绝对了。
每天9次有效决策”这个数字挺有冲击力,但怎么统计的?我们内部也做过类似抽样,争议最大的恰恰是什么算“有效决策”,不同人标注差异很大,最后数据没法横向比。那个2人天粒度返工率最低的结论,如果能说明样本量会更可信。
