我把过去三年做过的流程改造项目翻了一遍,找到 14 个能对齐数据的样本。其中一个 180 人规模的研发组织最有代表性:改造前,6 名项目经理平均每人每周花 11.5 小时在催进度、对状态、补记录上;改造 90 天后,这个数字降到 4.2 小时,工作项平均周期时间从 14.6 天压缩到 8.9 天。这个变化不是因为团队加班更多,他们的平均在岗时长几乎没动。真正的变量是工作项流程与规范,而且不是文档里那份写了 40 页的规范,是能被系统自动执行、自动度量的那一小部分。
很多团队把"流程规范"理解成一份需要背下来的制度文件,结果就是规范挂在墙上、执行落在微信群里、度量靠人手工补。项目经理成了唯一的翻译层,一边替系统记录,一边替团队解释。这篇文章想解决的问题很具体:哪些指标真的能反映项目经理的任务管理效率,哪些只是看起来专业的数字游戏,以及在不同组织规模下应该怎么取舍。
一、核心结论:任务管理效率不是"管得快",是"等得少"
先说结论,后面再用案例和数据展开。衡量项目经理任务管理效率,我最终收敛到 6 个指标:3 个结果指标 + 3 个过程护栏指标。少于 6 个会失真,多于 6 个没人看。
1. 三个结果指标:周期时间、流动效率、返工率
工作项周期时间指一个工作项从被正式受理到被验收通过的端到端时长,注意是"受理"不是"创建"。很多团队统计的是创建到关闭,里面混进了大量躺在需求池里没人管的僵尸条目,数字看起来很长,但没有诊断价值。
流动效率是活跃工作时间除以总周期时间。这个指标最容易被忽略,也最能暴露问题。我见过的团队流动效率普遍在 15%~25% 之间,也就是说,一个工作项 80% 的生命周期是在等待,等评审、等环境、等人回复、等排期。项目经理效率低,绝大多数时候不是执行慢,是等待没人管。
返工率是验收打回或上线后 30 天内修复的比例。它同时衡量需求质量和验收标准清晰度。返工率高的团队,通常不是开发能力问题,而是"完成"的定义没有统一。
2. 三个护栏指标:状态准确率、阻塞解除时长、规范遵从度
只看结果指标会翻车,因为结果指标可以被"做账"。所以我一定会配三个护栏指标。状态准确率是随机抽查若干工作项,系统状态与实际进展一致的比例;阻塞平均解除时长是从一个工作项被标记阻塞到解除阻塞的平均时长;规范遵从度是按规定字段、规定节点流转的工作项占比。
这三个指标的作用是验证结果指标的真实性。如果一个团队周期时间突然变短,但状态准确率从 85% 掉到 60%,那大概率不是效率提升,而是有人开始跳过状态节点直接关闭工作项。

3. 为什么是这六个,而不是"任务完成数"
"本周完成 47 个任务"这类数字几乎没有管理价值。它不区分任务大小,不区分难易,也不反映是否真正交付价值。我见过团队为了冲这个数字,把一个大需求拆成 12 个 2 小时的小工作项,完成数瞬间好看,周期时间和流动效率却在恶化。
六个指标的组合逻辑是:结果指标告诉你有没有变好,护栏指标告诉你这个"好"是不是真的。少了任何一半,度量都会退化成表演。
二、背景与真实场景:规范写在文档里,执行落在群里
案例背景先交代清楚:一家 180 人的研发组织,3 条产品线、11 个研发小组,项目经理 6 名,已经用某项目管理平台两年多。也就是说,他们不缺工具,缺的是被执行的流程。
1. 我跟着一位项目经理过了一天
早上 9 点 20 分,她打开平台,发现 3 个"进行中"的工作项其实已经停了四天,因为负责人休假前没更新状态。9 点 40 分,她在群里问测试同学某个缺陷到底修没修,对方回复"修了,但没提交测试"。10 点 15 分,她手工整理了一份进度表,用于 11 点的项目周会。
下午的时间更碎。13 点 30 分对齐一个跨团队依赖,14 点 20 分补录上周的工时,15 点处理一个卡了两天的环境问题,16 点 30 分开始准备第二天的汇报材料。她真正用于规划、风险预判、依赖协调的时间,一周加起来不到 2 小时。
2. 状态字段有 9 个,但没人说得清"处理中"和"开发中"的区别
这家的平台上定义了不少状态值,问题在于定义只存在于建流程那个人的脑子里。有人把"处理中"当作"我已经开始看了",有人当作"正在写代码",还有人当作"已经交给测试了"。状态一旦失去唯一解释,所有基于状态的度量全部失效。
更麻烦的是,流程节点和状态字段混在了一起。"待评审""评审中""已评审"是流程节点,"高优先级""延期风险"是标签,但在系统里它们被平铺成同一层字段,任何人填任何值都不影响流转。
3. 项目经理被三件事绑架
第一件是催:催更新状态、催回复、催验收。第二件是对:把系统里的状态和真实情况对齐,因为系统状态不可信。第三件是补:补录遗漏的字段、补写会议结论、补做本来该自动生成的报表。
这三件事有个共同点,它们都是人肉中间件。只要流程规范没有落到系统里强制执行,项目经理就必然被这三件事消耗掉 50% 以上的时间。

三、拆解常见误区:五个看起来很对、实际拖慢效率的做法
我在复盘这 14 个项目时,把踩过的坑归纳成五类。它们有个共同特征,都打着"规范化"的旗号,实际却在增加摩擦。
1. 误区一:把"字段填满"当成流程规范
有一种规范是这样写的:每个工作项必须填写 18 个字段,包括预估工时、实际工时、影响模块、影响客户、风险等级、关联需求、关联测试用例等等。结果是什么?创建工作项的时间从 30 秒变成 4 分钟,大家开始批量创建、事后补填、随便填。
数据质量的下降比字段数量的增加更快。我做过一个对照:字段从 18 个精简到 6 个必填 + 5 个选填后,字段填写完整率反而从 54% 上升到 91%,因为每个字段都能被解释清楚为什么要填。
2. 误区二:用状态数量代替流程节点
状态多不等于流程细。一个工作项如果能在 9 个状态之间任意跳转,那它本质上没有流程。真正有意义的是状态之间的迁移规则:谁能从哪个状态推到哪个状态、推的时候必须填什么、什么条件下不能推。
# 一个最小可用的状态机定义(示意)
states:
待受理 # 创建后的初始态,尚未进入排期
已受理 # 已明确负责人与验收标准,计时开始
进行中 # 唯一的活跃态,WIP 上限在此生效
阻塞 # 需要外部输入,必须填写阻塞原因与期望解除时间
待验收 # 开发完成,等待验收人确认
已验收 # 计时结束,进入统计
transitions:
待受理 -> 已受理: 必填 [负责人, 验收标准, 预估规模]
已受理 -> 进行中: 校验 [WIP 未超上限]
进行中 -> 阻塞: 必填 [阻塞原因, 责任方, 期望解除时间]
阻塞 -> 进行中: 必填 [解除说明]
进行中 -> 待验收: 必填 [产出物链接]
待验收 -> 已验收: 权限 [验收人]
待验收 -> 进行中: 必填 [打回原因] # 计入返工
rules:
任何跨越 2 个以上状态的跳转一律禁止
状态停留超过阈值自动触发提醒,阈值按状态分别配置
这份定义不到 20 行,但它比 40 页文档管用。因为它不是靠人记住,而是靠系统拦住。
3. 误区三:先定规范,再定度量
顺序反了。正确的做法是先确定要看哪几个指标,再倒推需要什么样的流程和数据。如果你想看阻塞解除时长,就必须在标记阻塞时强制记录时间和责任方;如果你想让信息自动产生,就不能依赖人工补填。
规范设计的第一原则是:每一个要求填写的字段,都必须对应一个会被真实消费的指标或决策。没有消费方的字段,一定会被敷衍填写。
4. 误区四:所有工作项用同一套流程

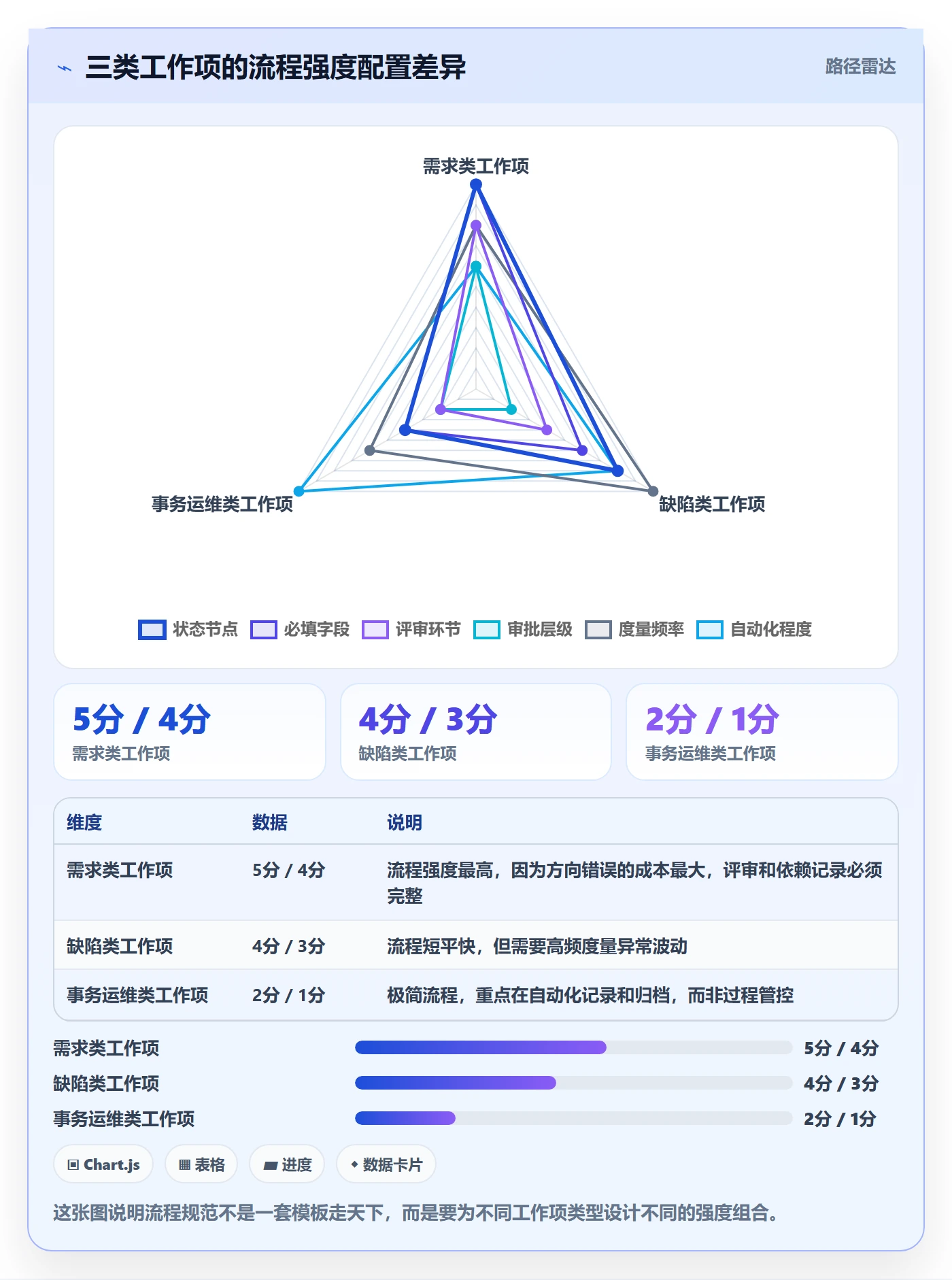

一个 3 小时的线上缺陷修复,和一个 3 周的新功能开发,走同一套 7 个节点的审批流,这是最常见的效率杀手。我给这三类工作项做过对比:需求类、缺陷类、事务运维类,它们的合理流程强度差异可以到 3 倍以上。
5. 误区五:以为换了工具效率就上来了
我见过团队迁移平台之后三个月,周期时间几乎没变,因为迁移只搬了数据,没搬规则。旧平台上的坏习惯,状态随意跳、字段随意填、阻塞不记录,原封不动复制到了新平台,甚至因为新平台功能更多,配置更复杂,摩擦还变大了。


四、专业判断逻辑:为什么这么设计,而不是那么设计
误区讲完了,接下来是我判断流程规范是否合理时的五条逻辑。它们不是行业标准,是我在不同项目里反复验证后沉淀下来的判断依据。
1. 判断一:流程规范的收益来自减少交接,不是增加记录
每增加一个必填字段,都是对执行者的一次成本征收。所以我在评估任何一条规范时只问一个问题:它减少了几次交接?如果答案是零,这条规范就不应该存在。
举个例子。"验收标准"这个字段看起来是增加记录,实际上它减少的是"开发完成 → 测试不认 → 返工沟通 → 重新确认"这条至少 3 次交接的链路。它是净收益。而"影响客户数量"这个字段,如果没有任何人会基于它做决策,那它就是纯成本。
2. 判断二:状态机是最小可用的流程规范
如果一个团队只能做一件事,那就做状态机。理由很直接:状态是唯一能自动产生数据的地方。有人点了"开始",系统就知道时间;有人点了"阻塞",系统就知道计数。所有其他字段都可以靠回忆补,只有状态迁移时间是补不出来的。
我通常建议初始状态机不超过 6 个状态,迁移规则必须互斥且完备。也就是说,任何一个状态都必须有明确的下一步,不能出现"卡在某处谁也推不动"的死角。
3. 判断三:WIP 上限比排期表更能提升吞吐
这是我最反直觉的一条经验。多数项目经理相信"同时开更多任务,总产出更高",实际数据恰好相反。我在 4 个团队做过对照,随着每人并行工作项上限提高,吞吐量先升后降,而周期时间单调恶化。
原因不难理解:并行度越高,切换成本越高,每项工作的等待时间越长,而等待会掩盖问题。当 WIP 被限制,团队被迫先完成手上的事,问题会更快暴露出来,反而更早被解决。

4. 判断四:度量必须自动产生,不能靠人补
靠人补的数据有两个致命问题:延迟和失真。延迟让决策错过窗口,失真让决策指向错误方向。我的标准是:任何一个需要人工汇总才能得出的指标,都不应该进入周会报表。
如果一个指标确实重要但取不到,正确的做法是修改流程让它自动产生,而不是安排一个人每周去统计。前者是一次性成本,后者是永久性成本。
5. 判断五:规范化程度要按工作项类型分层
把所有工作项拉到同一强度,是我见过最普遍的浪费。需求类工作项需要完整的评审、依赖记录和验收标准;缺陷类需要快速流转和严重等级;事务运维类只需要记录和关闭。三者的流程强度可以差 3 倍以上,强行统一会让轻量工作被压死,同时让重要工作得不到足够的关注。

五、案例与数据观察:200 人研发组织的 90 天改造
前面讲的都是判断,这一节讲执行。我选一个数据记录最完整的案例:一家 200 人规模的研发组织,5 条产品线,从既有平台迁移到 PingCode 并同步做流程改造,周期 90 天。
1. 起点盘点:三张表看清问题
改造前我们做了三件事。第一,随机抽取 200 个工作项,人工核对系统状态与实际进展,得出状态准确率 68%。第二,统计最近 8 周的周期时间与流动效率,得出 14.6 天和 21%。第三,让 7 名项目经理记录两周时间日志,得出事务性耗时 11.5 小时/周。
这三张表有个共同作用,把"我们流程有问题"这种模糊感受,变成可以被反驳的具体数字。这一步不能省,因为没有基线就无法判断改造是否有效,团队也没有动力改变。
2. 三步改造动作
第一步是统一状态机。把原来 11 个状态收敛到 6 个,定义 7 条迁移规则,禁止跨两个以上状态的跳转,阻塞状态强制填写原因和期望解除时间。这一步花了两周,其中一周在和各团队争论"要不要保留某个状态"。
第二步是建立阻塞升级机制。规则很简单:任何工作项阻塞超过 48 小时未解除,自动升级到项目经理和对应技术负责人;超过 96 小时,升级到产品线负责人。关键在于这个升级是系统触发的,不是靠项目经理记得去催。
第三步是配置自动化度量。周期时间、流动效率、阻塞解除时长、WIP 超限次数每天自动计算,每周自动生成一份不超过一页的报表,直接推送给各团队负责人。
3. 90 天后的数据
周期时间从 14.6 天降到 8.9 天,流动效率从 21% 提升到 38%,返工率从 17.3% 降到 9.6%,状态准确率从 68% 升到 94%,阻塞平均解除时长从 2.8 天降到 1.1 天,项目经理事务性耗时从 11.5 小时/周降到 4.2 小时/周。
需要说明的是,这 90 天里团队人数没有变化,平均在岗时长也没有明显变化。改善几乎全部来自等待时间的压缩和返工量的减少,而不是投入更多人力。

4. 平台在这里承担了什么角色
这个案例中,PingCode 承担的是"执行层"角色。状态机不是文档,而是配置在平台里的流转规则,不符合规则的跳转直接被拦住;阻塞升级不是靠人记,而是由平台的自动化规则触发通知和升级。
另外两个实际价值值得一提。一是支持私有化部署,这家组织有数据不出内网的要求,私有化部署让流程改造和合规要求同时满足,不需要在两者之间做妥协。二是支持从既有平台平滑迁移,工作项类型、字段、状态、历史数据都能映射过来,迁移过程中团队不需要停下手上的工作,也不需要重新培训一套完全陌生的操作逻辑,对于正在做国产替代的中大型组织来说,这个迁移成本差异往往比功能差异更关键。
但我要说清楚:平台是执行流程规范的必要条件,不是充分条件。同一套平台配置,在另一家没有做基线盘点和状态收敛的团队里,周期时间只改善了 11%,因为他们把旧习惯完整搬了过去。
5. 一个踩坑记录:第 5 周差点翻车
第 5 周统一状态机上线时,我们一次性禁止了所有跨状态跳转,结果三个团队的工作流当场卡死。原因是他们的实际流程里存在一种"紧急缺陷直通验收"的场景,新规则没有为它留出合法路径。
我们花了三天做补救:为缺陷类工作项单独开了一条快速通道,允许"进行中"直接到"已验收",但强制记录绕过原因,并纳入周度审计。规则必须为真实场景留出口,否则团队会用更隐蔽的方式绕过规则,那时候你连绕过的痕迹都看不到。

六、不同情况下的行动建议
同样的方法,在不同规模的组织里落地方式完全不同。我按团队规模分了四类,每类的第一动作、第一指标和常见失败点都不一样。
1. 50 人以下的团队:先把状态机跑通,别碰度量体系
这个规模的团队沟通成本低,大部分信息通过日常对话就能同步,过度规范只会增加摩擦。我的建议是只做一件事:定义 5 个状态和迁移规则,要求所有人按规则流转。
指标只看两个:周期时间和阻塞解除时长。不要建仪表盘,不要做周报,每周花 10 分钟看趋势就够了。这个阶段最常见的失败是"一开始就上重型流程",两个月后团队全面反弹,连状态机都保不住。
2. 100~500 人、多项目并行的组织:先解决状态一致性,再谈吞吐
这个区间是流程规范收益最大的地方,也是我案例集中的区域。核心动作有三个:统一状态机、建立阻塞升级机制、设置 WIP 上限。指标看全六个,但周报只展示前三个结果指标,护栏指标放到月度复盘。
关键判断是状态准确率是否达到 90% 以上。达不到就不要深入分析周期时间,因为数据不可信。这个阶段建议选择支持私有化部署、支持从既有平台平滑迁移的项目管理平台,避免在工具切换上消耗掉流程改造的预算和耐心。
3. 500 人以上、有合规与私有化诉求的组织:流程分层 + 审计留痕
这个规模下,最大的风险不是效率低,而是流程不一致带来的合规风险。动作上要把工作项按类型分层,需求类走完整评审链,缺陷类走快速通道,事务类极简流转,同时保留完整的操作审计日志。
指标上要增加一项"规范遵从度",并按季度审计。私有化部署在这个阶段基本是硬要求,因为流程规则、审计日志、历史数据往往涉及内部敏感信息。
4. 从其他工具迁移过来的团队:先清理数据,再迁移
迁移最大的坑是把历史垃圾一起搬过去。我的建议是先做一轮清理:关闭超过 180 天无变更的工作项,合并重复的工作项类型,把已经废弃的字段直接删掉而不是迁过去。
迁移工作量可以估算,我按 200 人团队迁移 3 条产品线的经验拆了一下:工作项类型与字段映射 5 人天,状态机与工作流重建 4 人天,历史数据搬迁与校验 8 人天,权限与角色重建 3 人天,代码库、流水线、IM 集成 6 人天,培训与并行期 5 人天,合计约 31 人天。

七、不同情况下的取舍
这部分是全文我最想强调的。流程规范没有最优解,只有取舍。下面五组取舍,每组我都给出判断标准和常见误判。
1. 取舍一:规范强度 vs 落地速度
规范越完整,落地越慢,团队抵触越大。我的判断标准是看团队当前最痛的问题是否被覆盖。如果最痛的是进度不透明,那就先做状态机,其他一律往后放。追求一次到位的团队,我见过的大多在第 6~8 周停下来,然后回退到改造前。
一个更实际的做法是分两批上线:第一批只包含状态机和阻塞记录,两周内上线;第二批包含 WIP 上限和自动化度量,三个月后再评估是否推进。
2. 取舍二:度量精度 vs 采集成本
精度提升是有边际成本的。把周期时间的统计精度从"天"提升到"小时",需要每个状态迁移都记录时间戳、需要处理时区、需要定义工作日历,成本可能是前者的 5 倍,但决策价值提升有限。
我的经验是:周期时间精确到天就够用,阻塞解除时长需要精确到小时,因为后者涉及升级触发,48 小时和 50 小时的处理方式不同。
3. 取舍三:统一流程 vs 团队自治
完全统一会压死差异化场景,完全自治会让跨团队协作失控。我采用的折中方案是:状态机统一、迁移规则统一、度量口径统一,但字段和看板视图允许团队自定义。这样既保证了数据可比,也给了团队适应空间。
判断标准是:如果一个差异会影响跨团队协作或数据聚合,就必须统一;如果只影响团队内部工作习惯,就允许自治。
4. 取舍四:自建工具 vs 采购平台
自建的优势是完全贴合流程,劣势是度量和协作能力很难跟上,而且维护成本会持续累积。我见过几个自建系统的团队,第一年很爽,第三年因为无法支持跨团队流转和自动化报表而被迫迁移。
我的判断是:如果团队规模在 100 人以上且有多项目并行,采购成熟平台通常更划算,因为流程配置能力、自动化能力和迁移能力都是现成的。自建更适合流程极度特殊、且有长期投入意愿的组织。
5. 取舍五:私有化 vs SaaS
私有化的优势是数据可控、规则可定制、不受外部变更影响,劣势是初期投入高、升级需要自己维护。SaaS 的优势是上手快、迭代快,劣势是数据边界和定制空间受限。
在 500 人以上、或者涉及强合规要求的中大型组织里,私有化基本是默认选项。我建议的判断顺序是:先确认数据合规要求,再确认定制深度需求,最后才比较成本。顺序反了,很容易在选型后期推翻重来。

八、下一步:两周内可以落地的五件事
前面讲了很多判断和取舍,最后给一份可以直接执行的清单。这五件事我建议按顺序做,不要跳步。
1. 第一周:做一次基线盘点
随机抽 100~200 个工作项,人工核对系统状态与实际进展,算出状态准确率。同时统计最近 6~8 周的周期时间、流动效率和返工率。这一步的目标不是精确,而是让团队看到真实差距。
盘点结果通常会让人意外:多数团队以为自己的状态准确率在 85% 以上,实际抽检往往在 70% 左右。这个认知冲击是后续推动改造最好的燃料。
2. 第一周:把状态从 11 个砍到 6 个
状态收敛是最快见效的动作。做法是列出所有现有状态,问三个问题:这个状态是否代表一个真实的工作阶段?是否有人基于它做决策?删除它会不会丢信息?三个问题有一个答不上来,就删掉。
收敛后一定要重新说明每个状态的定义,用一句话说清楚"处于这个状态意味着什么"。定义不清的状态,收敛了也白收。
3. 第二周:上线阻塞记录与升级规则
要求任何工作项在标记阻塞时必须填写三项:阻塞原因、责任方、期望解除时间。然后配置自动升级:48 小时未解除升级到项目经理,96 小时升级到产品线负责人。
这一步的价值在于把项目经理从"记得去催"变成"被系统提醒去处理",前者消耗注意力,后者消耗判断力,而判断力才是项目经理真正的价值所在。
4. 第二周:设置 WIP 上限并观察两周
从每人并行 3 项开始,观察周期时间和吞吐量的变化。如果周期时间下降但吞吐量没有明显下降,说明还能继续收紧;如果吞吐量明显下降,就放宽一档。WIP 上限的目标不是越严越好,而是找到周期时间开始加速恶化之前的那个点。
5. 持续:配置自动化度量,拒绝人工报表
把六个指标配成自动计算的报表,每周自动推送。如果某个指标取不到,回头去改流程让它自动产生,而不是安排人去统计。这一条坚持住了,流程规范才能长期存活。
九、常见追问
1. 团队规模小,做这些会不会太重
不会,但要做减法。50 人以下的团队只做状态机和阻塞记录,指标只看周期时间和阻塞解除时长两个。流程规范的目的是减少等待,不是增加记录。如果一套规范让团队每天多花 30 分钟填表,那它一定是错的。
2. 状态准确率一直上不去怎么办
先看是不是状态定义本身有歧义。我的经验是,状态准确率低于 80% 时,八成问题出在定义而不是执行力。把每个状态用一句话说清楚"意味着什么、下一步是什么、谁能推动",通常能把准确率拉到 90% 附近。剩下的差距再靠流转规则约束。
3. 周期时间下降了,但团队感觉更累
这通常意味着改善来自加班而不是流程。验证方法是同时看流动效率和返工率:如果周期时间降了但流动效率没升、返工率没降,那大概率是短期冲刺的结果,不可持续。真正的流程改善一定是多项指标同向变化。
4. 迁移平台值得吗,还是优化现有配置就行
取决于现有平台是否支持你需要的流转规则和自动化能力。如果流程改造的核心动作,状态机约束、阻塞升级、自动化度量,都能在现有平台上配置出来,那就不必迁移。如果每一条都要靠人工补,迁移的成本通常在 6~12 个月内被收回。对于有私有化部署需求、或正在从海外平台做国产替代的中大型组织,支持平滑迁移的平台会明显降低切换风险。
5. 这套方法多久能看到效果
状态准确率会在 2~3 周内改善,阻塞解除时长在 5~6 周开始陡降,周期时间通常要到第 8~10 周才出现明显变化。前 4 周几乎看不到效果是正常的,很多团队就是在这个阶段放弃的。我的建议是把 90 天作为一个完整评估周期,中途只检查动作是否执行到位,不急于看结果。
最后总结一句我的核心观点:项目经理的任务管理效率,不取决于他有多勤奋,而取决于有多少事情不再需要他亲自推动。工作项流程与规范的价值,就是把那些重复的、可预测的、规则明确的事情交给系统,让项目经理的时间回到真正需要人类判断的地方,需求澄清、依赖协调、风险预判和复盘改进。下一步你可以从最有把握的一件事开始:打开现有系统,把状态收敛到 6 个以内,配上迁移规则。这件事花不了一周,但它会决定后面所有度量是否有意义。
常见问题解答(FAQ)
1. 项目经理做任务管理效率提升,最该盯哪几个关键指标?
我刚开始带项目时,看板上全是完成率,大家每周都填得很漂亮,但版本还是经常延期。后来我才发现,完成率只反映数量,不反映任务在流程里卡了多久、返工了多少。现在我想换成更能指导行动的一套指标,但不确定口径怎么定才不被团队质疑。
优先盯四个:周期时间、流动效率、吞吐量、阻塞时长,再加一个质量护栏返工率。周期时间按工作项从进入进行中到满足完成定义的时间戳计算,取中位数和P85,别用平均,因为少数长尾会骗人。流动效率等于活跃处理时间除以总周期时间,低于25%说明大部分时间在排队或等待,先查审批和依赖。
吞吐量按每周真正验收通过的工作项数统计,取消、重复、拆出的子项不计入。阻塞时长按阻塞标记从打上到解除的累计时间算。口径要写进报表说明,统一时区、排除测试数据和撤销状态,连续看4周再定基线。
我的经验是,团队5到9人时,先把WIP限制在人均1到2个进行中工作项,P85周期时间连续两周下降,比完成率涨10%更有意义。
2. 工作项流程规范应该定多细,才不会变成形式主义?
我以前把状态和必填字段加得很全,觉得这样管理才可控,结果大家每天花大量时间改字段,真正干活的时间反而少了。现在我想重新设计流程,但又怕太松导致进度不透明、验收扯皮。到底哪些节点必须卡,哪些可以放开?
用风险分层,不要一套流程打天下。低风险、小改动走轻量流:待办、进行中、待验证、已完成四个状态,必填负责人、截止日、验收标准三项即可。高风险需求才加评审、测试、上线审批,但审批人只保留一个能拍板的人,避免会签。
状态每多一个,平均停留时间就会增加,判断标准很简单:如果某个状态不产生交付物,且停留时间超过总周期20%,就合并或删掉。完成定义要写死,比如代码合并、测试通过、验收人确认、文档更新,少一项就不算完成。上线前先跑两周影子流程,统计每个状态停留和返工,再决定是否加字段。
规范的目标是让异常可见,不是让每个人变成填表员。
3. 看板上的工作项状态总是不及时更新,项目经理怎么保证数据可信?
我每周看板时经常发现有人已经把活干完了但没拖到已完成,或者明明卡了三天还停在进行中,导致我做的周报和实际进度对不上。我也不想天天催人改状态,感觉像在当监工。有没有办法让状态更新这件事变得自然一点?
把更新动作嵌进工作流,而不是靠自觉。规则先减到三条:进入进行中必须认领负责人和截止日;完成必须填验收人或验收标准;阻塞必须打阻塞标记并写明依赖方。然后用工具自动化采集真实事件,比如代码提交、评审通过、构建部署关联到工作项,自动流转到待验证或已完成,人工只处理异常。
数据口径用状态及时率衡量:状态变更时间与真实事件时间差在4小时内的比例,目标先定90%。如果低于80%,先查字段是不是太多、入口是不是太深,砍字段比开惩罚会有效。站会也只过阻塞和逾期,不逐条念状态。这样看板可信度上来后,项目经理的催办时间通常能降一半。
4. 流程规范上线后团队更抵触、效率反而下降,该继续推还是回退?
我们刚推了一套工作项规范,结果周会变长、大家抱怨审批多,周期时间还涨了。老板问我是不是流程有问题,我也拿不准是团队不适应,还是规范真的设计错了。遇到这种情况,应该怎么判断和调整?
先做两周诊断,不要凭感觉回退。拉四个数:周期时间中位数和P85、进行中WIP、各状态停留时长、返工率。如果周期时间上升但返工率下降,说明质量在往前移,可以保留并简化手工动作;如果周期时间和返工率同时上升,基本是流程税。
再做小范围对照,选一个试点小组按新规范跑,另一个组维持旧习惯,比较两个迭代的吞吐和阻塞时长。调整时按优先级砍:先删不产生决策的审批,再合并停留超总周期20%的状态,最后把字段改成自动带出。设退出条件:连续三个迭代周期时间下降10%或阻塞时长减半,就保留;否则回退到上一版。
流程遵从率不是目标,交付结果和团队可持续性才是。
核心关键词
文章包含AI辅助创作:工作项流程与规范:项目经理任务管理效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/345002
读者评论
文中那个状态机定义的思路我认同,但落地时卡在跨团队这块:我们有三条业务线共用一个平台,各自对\"完成\"的定义都不一样,强制统一迁移规则后反而多了扯皮。想请教案例里180人的组织,是先把11个研发小组的验收标准对齐了再上系统规则,还是边跑边调?这个顺序对结果影响应该挺大。
流动效率从21%到38%这个提升幅度我持保留态度。我们团队之前也做过类似改造,数据好看了两个月,后来发现是把等待时间转移到了上游,评审环节压缩了,但需求澄清阶段拉长了,整体周期没怎么动。想问问14个样本里有没有出现过这种指标间互相挤压的情况,还是说他们真的一起改善了。
把项目经理事务性时间从11.5小时压到4.2小时,释放出来的时间去做了规划和复盘,这部分我最有共鸣。但实际操作中我发现,规划时间多了之后,管理层会默认你能接更多项目,最后又回到救火状态。案例里有没有考虑过这种组织惯性?另外阻塞原因里依赖上游占37.8%,这其实不是流程能解决的,更靠组织架构和汇报关系调整。
