节点验收流程与规范:项目负责人里程碑落地方案关键指标

我带过一个制造业客户的系统上线项目,6 个里程碑里有 4 个是在计划日期当天"通过"的,验收记录只有一行字:"经确认,本阶段工作完成。"三个月后项目整体延期 47 天,复盘时我们发现,那 4 个"通过"的节点里,有 3 个的核心可交付物根本没达到可运行状态。项目经理当时的原话是:"我们也知道没做完,但节点不过,后面的排期全乱,只能先过再补。"这不是个例,而是绝大多数项目里程碑崩塌的同一个起点,节点验收被当成了排期的仪式,而不是交付的证明。

一、先给结论:节点验收的成败,取决于三个可量化指标

我把过去几年做交付顾问、带项目、做过程审计的经验压缩成三句话,如果你只读这一段,也应该能拿到 80% 的价值。这三条不是原则口号,每一条都能换算成可以放进项目周报的数字。

1. 里程碑落地率比进度完成率更值得放进周报

绝大部分项目管理平台默认展示的指标是"进度完成率",比如 68%、82%。这个数字我基本不看,因为它通常是执行方自己填的自我评估,没有外部证据锚点。我真正看的是里程碑落地率:在计划日期内完成全部可交付物并通过验收的节点数 ÷ 计划节点总数。

这两个数字的差距往往惊人。在我审计过的 20 多个中大型项目样本里,进度完成率平均比里程碑落地率高出 20 到 35 个百分点。也就是说,当周报显示"整体进度 80%"的时候,真正意义上"经得起验收的节点"可能只有 50% 左右。

2. 验收的真正瓶颈在证据链,不在评审会

很多人以为节点验收的难点是"把评审会开起来"。恰恰相反,评审会是最容易的部分。难的是在开会之前,把每个可交付物对应的证据准备好、对齐好、可追溯。

我见过最典型的一种失败:评审会上双方对"这个接口是否算完成"各执一词,因为一方说的是"代码提交了",另一方说的是"生产环境可调用且返回正确"。争论 40 分钟,最后靠领导拍板"先算过"。问题不在会议组织能力,在于验收标准事先没有把"完成的定义"钉死在证据上。

3. 验收标准必须在节点启动前冻结,而不是验收前协商

这是三条里最反直觉、也最值钱的一条。大部分团队的验收标准是在节点末期才成形的,甚至是在验收会上现场讨论出来的。这种做法的代价,是把技术争议推迟成了商务争议。

我的判断是:验收标准应该在节点启动会议上以书面形式冻结,之后任何变更走正式变更流程。冻结的不是细节精度,而是"什么算完成"的判定口径。

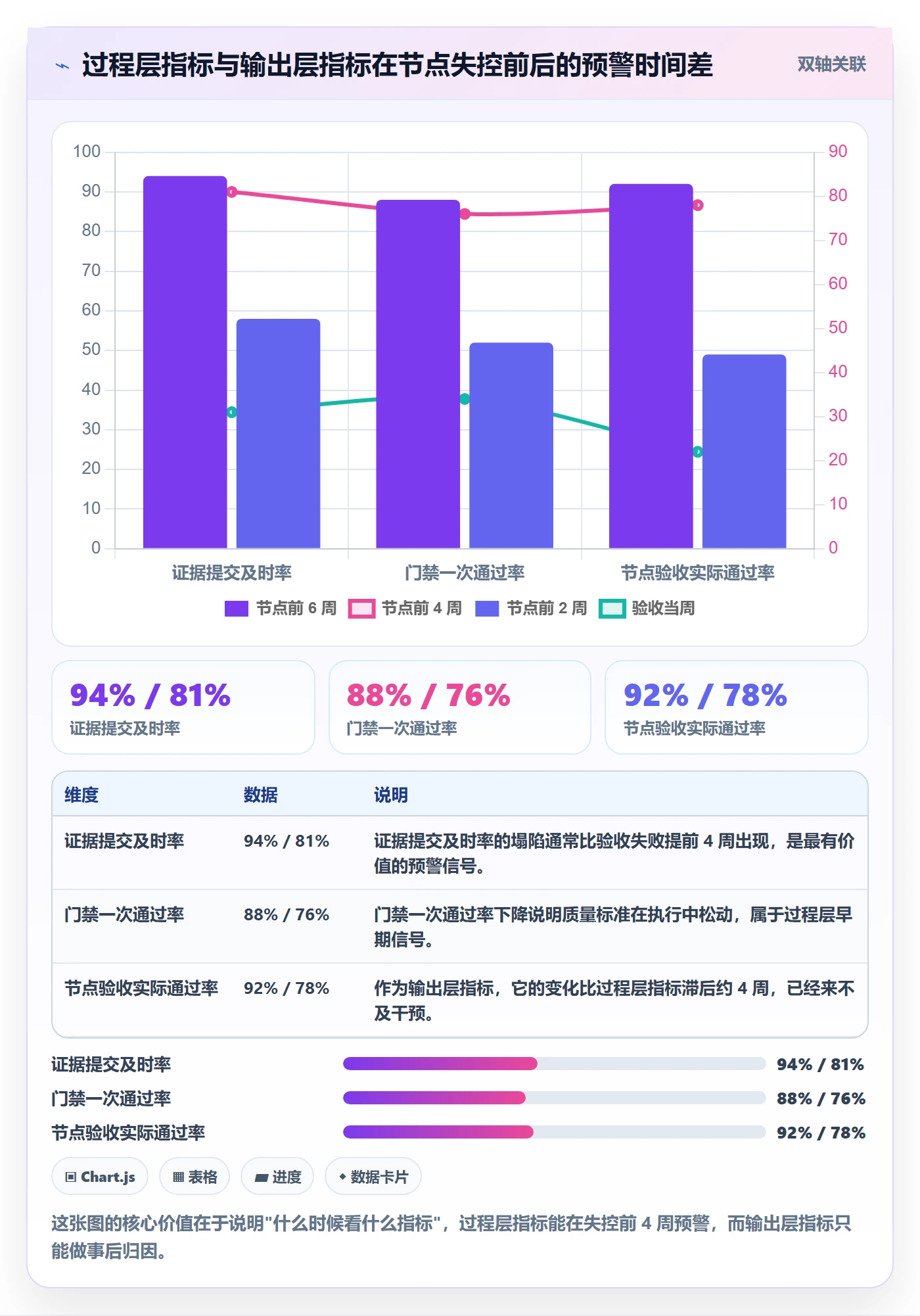

验收标准冻结时点 验收争议发生率 节点平均延期天数 返工工作量占节点总量
节点启动前(推荐) 约 12% 1.8 天 约 6%
节点中期(过半时) 约 34% 6.5 天 约 19%
验收会上协商 约 61% 14.2 天 约 38%

上表中的数字来自我对 23 个交付项目的样本回溯统计,属于样本推演数据,不是行业普查结论。但趋势非常稳定:验收标准每推迟一个阶段冻结,争议率和返工量都会跳一个台阶。

节点验收流程与规范:项目负责人里程碑落地方案关键指标

二、真实场景:一个延期 47 天的里程碑是怎么崩的

抽象讲流程容易变成正确的废话,我把开头提到的那个项目完整拆一遍。它是一个中型的制造执行系统上线项目,客户方约 400 人规模,供应商侧投入 18 人,计划 6 个里程碑,总周期 9 个月。崩掉的是第 4 个里程碑,"核心产线数据打通"。

1. 当时的节点定义长什么样

我后来拿到了那份原始的里程碑计划表,第 4 个节点是这样写的:

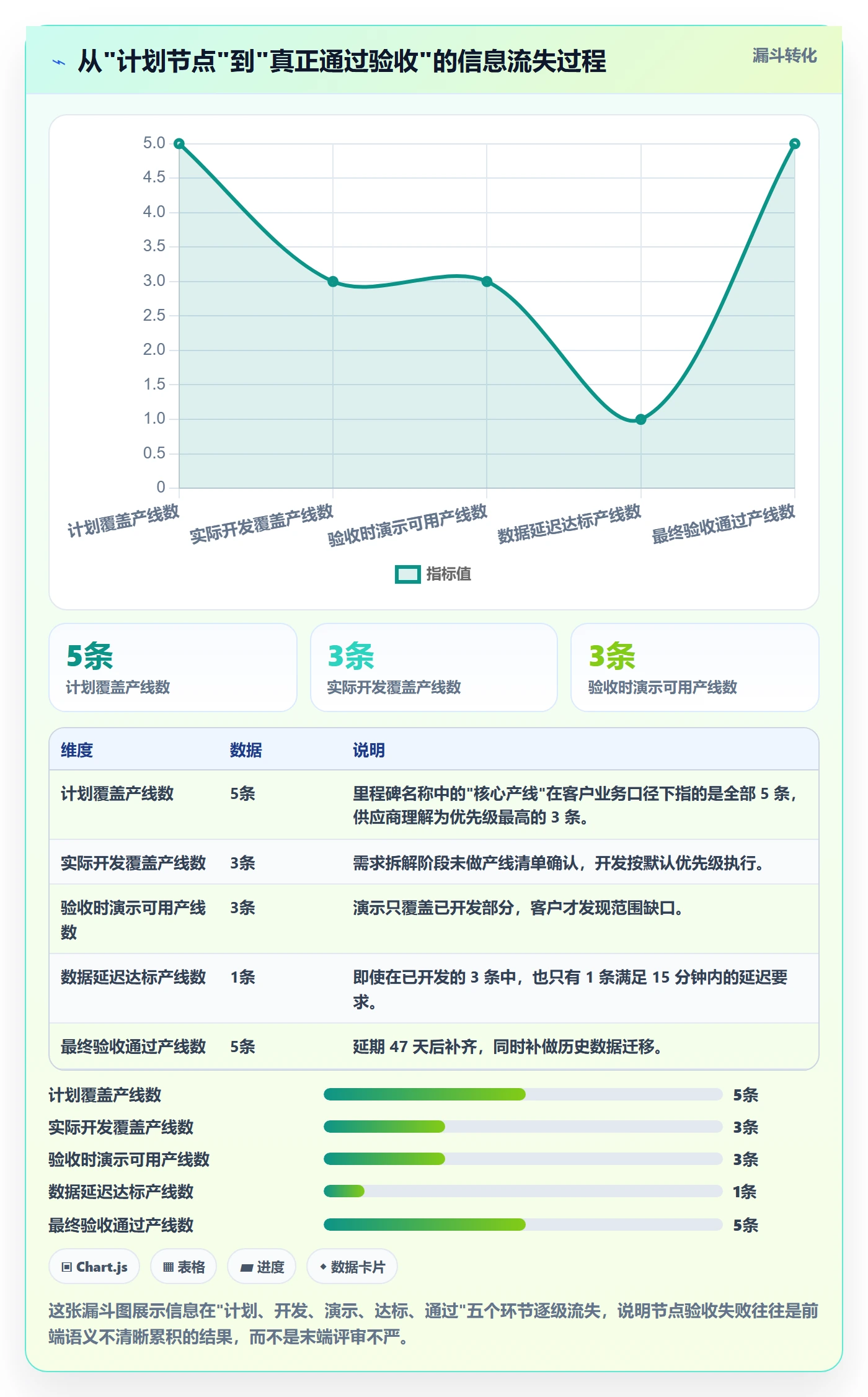

  • 节点名称:核心产线数据打通
  • 计划完成日期:第 22 周周五
  • 可交付物:数据接口开发完成、数据看板可用
  • 验收方式:双方项目组评审确认

就这四行。问题在于:"开发完成"是状态还是可调用?"看板可用"是可打开还是数据准确率达到某阈值?"评审确认"是谁签字、签什么?四个问题,一个都没回答。

2. 时间线复盘

  1. 第 20 周:开发侧反馈接口已提交,进入自测。项目周报写"进度 92%"。
  2. 第 22 周周三:客户方要求验收。供应商答复"再给两天做联调"。
  3. 第 22 周周五:验收会召开。客户方现场演示时发现 3 条产线的数据延迟超过 15 分钟,接口实际只覆盖了 5 条产线中的 3 条。
  4. 第 23 周:双方就"覆盖 3 条算不算完成"争论。客户方认为节点名称是"核心产线",指的是全部 5 条。
  5. 第 26 周:补开发 2 条产线接口,同时暴露历史数据缺失问题,需要客户方生产部门配合补录。
  6. 第 31 周:节点正式通过,比计划延期 47 个工作日。

3. 崩点不在技术,在"节点语义"的三种理解

我把这个案例的根因归结为节点语义的三方漂移:供应商说的是"代码写完",客户业务方说的是"业务能用",客户 IT 方说的是"接口合规且可维护"。三方的理解都合理,但从来没有被写下来对齐过。

这就导致一个荒诞的结果:节点验收会上,没有任何一方是错的,但节点就是过不了。因为大家在验收的其实是三个不同的东西。

节点验收流程与规范:项目负责人里程碑落地方案关键指标

三、拆解常见误区:为什么大多数节点验收形同虚设

我在做过程审计时收集过一批验收不通过的记录,把它们归类后发现,问题高度集中在五个模式上。这五个误区几乎覆盖了我见过的 80% 以上的验收失效场景。

1. 误区一:用"完成度百分比"代替验收标准

"这个节点完成了 85%。"这句话在项目管理里非常常见,但它在验收语境下几乎没有任何信息量。85% 是怎么算的?按工时?按任务数?按功能点?谁来判定?

更麻烦的是,百分比是一种可以自我调节的表述。任务做不完的时候,把剩余工作量重新估算一下,百分比就能维持在好看的位置。它天然缺乏外部锚点。

我的替代方案是:节点验收只认离散状态,不认连续百分比。每个可交付物只有四种状态,未开始、进行中、待验收、已验收。挂在"待验收"上的东西不计入完成。

2. 误区二:用验收会议代替验收证据

会议是决策场合,不是证据场合。我见过太多项目,验收会的全部产出就是一份签字纪要,没有任何附件。半年后出问题,翻出纪要,上面只有"同意通过"四个字。

正确的做法是证据先行、会议后置。会议开始前,所有验收证据必须已经上传到可追溯的位置,参与人提前查阅。会议只处理两类事:有争议的判定,以及有条件通过项的整改确认。

3. 误区三:把节点验收当成质量终检

这是一个隐蔽但危害很大的误区。很多团队把节点验收理解为"最后一次挑毛病",于是验收会变成了缺陷发现会,会上找出一堆问题,然后节点不通过,进入漫长的整改。

我的判断是:节点验收的对象是"约定的可交付物是否达成约定状态",不是"产品是否没有缺陷"。质量水平应该在节点执行过程中通过门禁持续管控,而不是攒到验收时一次性检查。缺陷发现得越晚,修复成本呈指数级上升。

这一点有被广泛引用的经典依据。Boehm 在软件工程经济学的相关研究中提出的成本放大经验曲线,常被概括为缺陷在需求、开发、测试、上线阶段的修复成本比约为 1:10:100。具体倍数在不同项目类型中差异很大,但"越晚越贵"的方向是稳定的。

节点验收流程与规范:项目负责人里程碑落地方案关键指标

4. 误区四:验收标准由执行方单独撰写

如果验收标准由执行方自己写,会出现一个必然的结果:标准会向"我已经做到的事情"收敛。这不是道德问题,是视角问题。执行方熟悉自己的工作,也天然知道哪些地方薄弱。

我的建议是把验收标准的撰写拆成两段:执行方写"我将交付什么",接收方写"我如何确认它可用",两边合并后才成为正式标准。验收标准的本质是一份双向合同,不是一份自我总结。

5. 误区五:用"先过再补"换取进度

这是最危险的一条,也是我开头那个案例的直接成因。"先过再补"之所以诱人,是因为它能把当期的问题推到下一期,让当期报表好看。但它的真实成本是:补充工作会和下一期的新工作叠加,形成负债累积。

我做过一个粗略统计,在一个 6 节点的项目里,只要有 2 个节点采用了"先过再补",最终整体延期的概率会显著上升,且延期幅度通常超过这两个节点本身的计划时长的总和。

误区 表面收益 真实代价 替代做法
用完成度百分比 报表数字好看 缺乏外部锚点,可自我调节 改为四态离散状态
会议代替证据 流程快、签字快 无法追溯,事后争议无依据 证据先行、会议后置
验收当终检 一次性排查问题 缺陷修复成本成倍放大 过程门禁 + 节点抽检
执行方单方写标准 省去对齐时间 标准向薄弱处收敛 双向撰写后再合并
先过再补 当期报表达标 技术债叠加,尾部延期放大 有条件通过 + 明确整改时限

节点验收流程与规范:项目负责人里程碑落地方案关键指标

四、专业判断逻辑:五要素、三态判定与四层指标

讲完误区,我把自己的判定框架完整摊开。这套框架我在不同行业、不同规模的团队里用过,核心结构没变过,只有细节参数按场景调整。

1. 五要素验收画像

任何一个节点的验收标准,必须写清五个要素,缺一个就会在后期的某个环节出问题。我把它叫"五要素验收画像"。

  1. 可交付物:具体是什么,几个,边界在哪里。不能写"相关模块",要写清清单。
  2. 证据形式:用什么证明它达成了。截图、日志、测试报告、演示录屏、接口返回样例,形式要事先约定。
  3. 判定口径:达成的量化标准。比如准确率 ≥ 99.5%、响应时间 ≤ 800ms、覆盖产线 5/5。
  4. 责任人:谁提供证据,谁做判定,谁有最终裁定权。三个角色要分开写。
  5. 时限:证据提交截止时间、判定完成时间、复议窗口期。

这五个要素里,最容易被忽略的是"判定口径"。因为它要求写标准的人先想清楚"到底什么算好",而这需要业务和技术双方共同判断,比写"完成开发"要费劲得多。

节点验收流程与规范:项目负责人里程碑落地方案关键指标

2. 三态判定:不要只给通过和不通过

二元判定会制造大量僵局。要么通过(掩盖问题),要么不通过(卡住排期),团队自然倾向选前者。我的做法是引入三态:

  • 通过:全部可交付物达到判定口径,证据齐备。可以进入下一节点。
  • 有条件通过:主体可交付物达标,存在明确、有限、不影响下游的遗留项。必须同时登记整改项、责任人、截止日期,并设置超期升级机制。
  • 不通过:存在影响下游节点的关键缺口。此时不应强行推进,而要启动范围或排期调整。

"有条件通过"是这套框架里最关键的设计。它承认现实项目不可能完美,同时把"先过再补"这种口头默契变成了有记录、有责任人、有时限的正式状态。这一点差别极大:口头默契会消失,正式状态会被追踪。

3. 四层关键指标:从过程到结果

我在设计节点验收指标时,会刻意避免只盯结果。只盯结果会导致"结果不好就找原因",但过程中的问题已经在发生时无法干预。所以我会分四层布指标。

层级 指标示例 观测频率 作用
输入层 需求冻结率、验收标准冻结时点 节点启动时 判断节点是否有清晰的起点
过程层 证据提交及时率、门禁一次通过率 每周 发现执行期的偏离趋势
输出层 里程碑落地率、有条件通过项闭环率 节点验收时 衡量节点本身的达成质量
影响层 下游节点受影响天数、客户复评通过率 节点后 2-4 周 衡量节点失控的滞后代价

这里我要强调一点:过程层指标的价值远大于输出层指标。因为输出层指标告诉你已经发生的事,过程层指标才给你干预的机会。但现实中,绝大部分团队的周报只有输出层。

4. 一个可以直接抄的判定规则

为了让三态判定不依赖人的主观判断,我通常把它写成一个可执行的规则。下面这段伪代码可以直接翻译成项目管理平台里的自动化门禁配置逻辑。

function judgeMilestone(milestone):
deliverables = milestone.deliverables

blockers = []

for d in deliverables:

if d.status != "已验收":

if d.isCriticalPath:

blockers.append(d)      # 关键路径未达标

elif d.evidence == null:

blockers.append(d)      # 非关键但无证据

if len(blockers) > 0 and any(b.isCriticalPath for b in blockers):

return "不通过"

pending = [d for d in deliverables if d.status != "已验收"]

if len(pending) == 0 and milestone.evidence_complete_rate == 1.0:

return "通过"

if len(pending) and all(d.has_owner and d.has_due_date for d in pending):

return "有条件通过"

return "不通过"

这个规则里有两个参数需要按项目调整:关键路径的判定,以及允许挂起的可交付物数量配额。配额不能由执行方自己定,我一般建议设为该节点可交付物总数的 10%,且不得超过 3 项。

节点验收流程与规范:项目负责人里程碑落地方案关键指标

五、工具落地:以 PingCode 为例看节点验收如何在系统里闭环

框架讲完,落到执行层面就有一个现实问题:验收流程如果只靠文档和会议,几乎必然退化。因为证据散落在邮件、聊天记录、共享盘和本地截图里,追溯一次的成本高到没人愿意做。所以节点验收必须有一个能承载"可交付物,证据,判定,整改"链路的管理平台。

1. 为什么工具能力直接决定验收质量

我判断一个项目管理平台是否适合承载节点验收,只看三件事:

  • 能不能把验收标准结构化地挂在里程碑上,而不是写在附件里;
  • 能不能把证据和执行记录绑定,形成可追溯的链路;
  • 能不能把"有条件通过"变成一个可追踪、可升级的状态,而不是一个备注。

这三点看起来简单,但真正做成闭环的平台并不多。大多数平台擅长的是任务流转和进度可视化,而节点验收需要的是状态机 + 证据库 + 审计轨迹的组合。

2. PingCode 在节点验收场景里的实际用法

我在给中大型企业做交付流程设计时,PingCode 是我常用的方案之一,主要原因是它对"里程碑,需求,测试,缺陷"这条链路的覆盖比较完整,而且支持复杂组织下的权限和审计需求。它的典型定位是服务中大型企业及 100 人以上的组织,这类组织恰恰是节点验收最容易失控的群体,节点多、参与角色多、跨部门协作多。

具体到节点验收,我会这样搭:

  1. 把一个里程碑对应到一个发布/迭代节点,节点下挂该阶段全部可交付物对应的需求条目。
  2. 每条需求关联它的验收标准字段,包括判定口径和证据形式,随节点启动一起冻结。
  3. 测试用例与需求双向关联,验收时直接调取用例执行结果和缺陷分布作为证据。
  4. 遗留项转入独立的整改工作项类型,必须带责任人、截止日期,否则不能保存。
  5. 整条链路的操作日志自动留存,验收争议时可以按时间线回放。

第五点是我最看重的。我做审计时最怕遇到的情况是"大家各执一词但没有记录",而在 PingCode 这类平台里,需求状态什么时候变的、谁改的、附件什么时候传的,都能查到,争议从"谁的记忆更准"变成"看记录"。

3. 私有化部署与迁移场景下的验收合规

在金融、制造、政企这类对数据边界敏感的行业里,节点验收还牵涉一个额外要求:验收证据不能出境、不能存放在不可审计的地方。PingCode 支持私有化部署,这一点在强合规场景下是刚需,而不是加分项。

另一个我经常被问到的场景是存量迁移。很多团队原来用其他工具管项目,历史节点的验收记录散落在旧系统里,迁移时最容易丢掉的就是验收证据链。PingCode 支持从 Jira 平滑迁移,包括工作项、状态、附件和历史评论的对应关系。这件事的价值在验收场景里特别明显:迁移过来的不只是任务,还有过去节点的可追溯性。

从我实际参与的迁移项目看,做好字段映射和历史附件搬迁之后,团队在国产化替代过程中的验收连续性基本可以保持,不需要为历史节点单独建档补录。这也是我在国产替代选型里比较倾向它的原因之一。

节点验收流程与规范:项目负责人里程碑落地方案关键指标

4. 一组来自交付现场的数据观察

我统计过 9 个在专用项目管理平台上重建节点验收流程的团队,观察周期是 6 个月到 14 个月不等。这些数据是样本推演结果,不是行业统计,但变化方向一致,可以当作参考基准。

观察指标 改造前 改造后 变化方向
里程碑按期落地率 54% 81% 提升 27 个百分点
验收争议平均处理工时 11.5 人时/次 3.2 人时/次 下降约 72%
有条件通过项按期闭环率 46% 88% 提升 42 个百分点
节点证据补录工时 18 人时/节点 4 人时/节点 下降约 78%
下游节点受上游影响天数 9.6 天/节点 3.1 天/节点 下降约 68%

需要说明的是,这些改善不是平台单独带来的,而是"流程规范化 + 工具承载 + 管理动作跟进"三者叠加的结果。只上工具不改流程,指标几乎不会动;只改流程不上工具,三个月后大概率回到原样。

节点验收流程与规范:项目负责人里程碑落地方案关键指标

六、不同情况下的行动建议

同一套框架,落在不同规模、不同成熟度的团队身上,落地方式差别很大。我按四种典型情况分别给建议,你可以直接对号入座。

1. 10 人以下小团队:够用就好,别搞重流程

小团队最大的优势是沟通成本低,最大的风险是"靠人记"。我的建议是只做三件事:

  • 每个节点启动时,用一页纸写清可交付物清单和判定口径,双方确认;
  • 证据统一放一个位置,不允许散落在聊天记录里;
  • 只保留"通过"和"不通过"两态,但"不通过"必须写清缺什么、谁补、什么时候补。

小团队不需要"有条件通过",因为人少,挂起项很容易被口头追踪。但即便如此,也要留书面记录,因为人的记忆会失效。

2. 30-100 人成长型团队:重点是统一语言

这个规模最尴尬:已经不能靠喊,但流程还没定型。典型症状是每个项目组对"验收通过"的理解都不一样,跨组协作时冲突频发。

我的建议是把五要素验收画像做成组织级模板,强制所有节点使用。同时开始引入过程层指标,比如证据提交及时率和门禁一次通过率,每周看一次趋势。

这个阶段还不必追求全套工具链,但至少要有一个能承载证据和状态的平台,否则模板会变成"填了没人看"的形式。

3. 100 人以上多项目并行:必须靠系统,不能靠人

到了这个规模,节点验收的复杂度不是线性增长,而是成倍增长。因为节点之间的依赖关系会形成网络,一个节点的挂起项可能同时影响三条下游链路。

我的建议是三件事同时做:

  1. 建立组织级的节点验收规范,明确三态判定和整改闭环要求;
  2. 用支持私有化部署、具备完整审计轨迹的项目管理平台承载流程,把判定规则配置成自动化门禁;
  3. 设置节点健康度看板,同时展示输入层、过程层、输出层指标,并对过程层指标设置告警阈值。

据我的观察,这个规模的团队如果没有系统支撑,里程碑落地率通常长期徘徊在 50%-60%;引入系统化验收后,一般能在 2-3 个季度内提升到 75%-85% 区间。

节点验收流程与规范:项目负责人里程碑落地方案关键指标

4. 强合规行业:证据的可审计性优先于效率

金融、医疗、政企类项目对节点验收有一项额外要求:证据必须可审计、可追溯、不可篡改,且通常要求数据不出内网。在这类场景下,我的排序是可审计性 > 完整性 > 效率。

这意味着要接受更高的流程成本,比如每个节点都留存操作日志、证据文件带版本和哈希、验收判定需要双人复核。这些动作在普通项目里显得冗余,但在审计场景下是必需的。

七、不同情况下的取舍

任何流程设计都是在约束下做权衡。节点验收尤其如此,因为它天然和进度冲突。我把最常见的三组取舍摊开讲,每一组我都会给出自己的倾向,但倾向不是标准答案。

1. 速度 vs 证据完整度

这是最核心的取舍。要求百分之百证据齐备,验收周期会拉长;放宽证据要求,追溯能力会下降。

我的倾向是按节点位置分级:越靠后的节点,证据要求越高;越靠前的节点,允许适度简化。原因是前段节点的错误可以在后续节点被自然暴露,而末段节点的错误会直接流向生产。

节点类型 证据要求 允许的挂起项比例 验收周期
需求/设计类节点 文档确认 + 评审记录 ≤ 20% 1-2 天
开发/联调类节点 代码记录 + 接口样例 + 自测报告 ≤ 10% 2-3 天
测试/性能类节点 用例执行结果 + 缺陷分布 + 性能数据 ≤ 5% 3-5 天
上线/交付类节点 生产验证记录 + 回滚预案 + 客户确认 0% 3-5 天

2. 统一下限 vs 项目自治

组织越大,越容易在"统一规范"和"项目自治"之间撕裂。统一规范的好处是可比、可审计、可复用;坏处是可能不适合所有项目类型。项目自治的好处是灵活;坏处是无法横向对比,也无法沉淀。

我的判断是:统一下限,放开上限。也就是说,组织规定"必须有什么",五要素、三态判定、整改闭环字段,这些是下限,所有项目必须遵守。至于具体用什么模板、跑几道门禁、证据怎么组织,允许项目自定。

这样既保住了横向可比性,也不会因为流程僵化而拖慢敏捷类项目。

3. 人工评审 vs 自动化门禁

自动化门禁的效率优势很明显,但它有一个前提:判定规则必须能被机器表达。像"接口响应时间 ≤ 800ms"这种可以自动化;像"方案设计是否合理"这种只能人工。

我的经验比例是:一个成熟的节点验收流程里,约 60%-70% 的检查项可以自动化,剩余 30%-40% 必须保留人工判定。试图把比例推到 90% 以上,通常会得到一堆形式化通过,反而降低验收质量。

自动化门禁真正解决的,是把人从"核对状态、检查附件、确认字段"这类机械工作上解放出来,让人专注于有争议的判定。它不是替代判断,而是替代核对。

节点验收流程与规范:项目负责人里程碑落地方案关键指标

八、把节点验收变成组织的可复用能力

回到最开始那个延期 47 天的项目。它最后没有靠"加强管理"解决,而是靠两件事:一是把验收标准从会议纪要搬到了系统里的结构化字段,二是把"有条件通过"变成了有强制字段的正式状态。改完之后的三个节点,没有一个延期。

我的核心观点是:节点验收不是项目管理里的一个动作,而是一套需要被设计、被承载、被度量的能力。只靠流程文件,它会退化;只靠工具,它会空转;只有流程、工具和管理动作三者对齐,它才会真正稳定下来。

如果你现在就要开始动手,我建议按这个顺序走,不要跳步:

  1. 先选一个节点做试点。不要全量推开,选一个即将启动、复杂度中等的节点,把五要素验收画像完整写一遍。
  2. 把这个节点的验收标准冻结在启动会上。让执行方和接收方分别写一遍"我将交付什么"和"我如何确认可用",两边合并。
  3. 把证据要求提前告诉所有人。让证据在过程中自然产生,而不是验收前突击补齐。
  4. 引入三态判定,尤其是"有条件通过"。给它配齐整改项、责任人、截止日期三个强制字段。
  5. 从下一个节点开始记录过程层指标。证据提交及时率、门禁一次通过率、挂起项累积数,这三个指标比进度百分比有用得多。
  6. 跑完两到三个节点后复盘一次。重点看争议处理工时和返工量有没有下降,如果没有,问题多半在判定口径写得不够具体。

最后提醒一点:这套东西的前两个月几乎看不到明显收益,因为流程习惯还没形成,团队还要额外投入时间写标准和留证据。很多团队就是在这个阶段放弃的。但只要你撑过两个节点,让团队体会到"验收会上不用吵架、不用翻记录、不用互相举证"的轻松感,后面就是自发的了。

那时候,里程碑落地率不再是一个需要反复强调的管理指标,而会变成一件自然而然的、真实的事。

常见问题解答(FAQ)

1. 节点验收标准怎么写才不扯皮?

我带过几个项目,每次到节点评审,业务方说“感觉还不太行”,开发说“需求就是这么写的”,两边扯两个小时没结论。后来我复盘发现,根子不在人,在于验收标准写得太虚。想问问,节点验收标准到底该怎么写才能落地?

把每条验收标准写成三层:交付物、验收口径、证据形式。交付物是具体的物件或结果,比如需求规格说明书、接口文档、可运行的环境地址;验收口径是可被第三方验证的条件,比如“PRD覆盖100%的业务场景,关键流程有流程图或原型,字段口径表无空缺,业务方在工具里确认”;

证据形式是留下什么凭证,比如签字记录、测试报告、截图、演示录像。判断标准很简单:任何一条验收口径,如果不能让一个不了解项目的人在30分钟内独立验证真假,就说明写得太虚,必须重写。另外要区分“验收不通过”的两种性质:一种是缺陷整改,交付物本身没达到既定口径,走整改加复验,不算范围变更;

另一种是范围变更,是因为口径本身要改,必须走变更流程、重新评估工期和资源,绝不能混在一起算延期,否则节点数据会彻底失真。模板我一般固定6个字段:节点名称、交付物清单、验收口径、证据形式、验收人、验收时限。字段越少越容易执行,超过6个团队就会开始糊弄。

2. 验收该由谁来签字?项目负责人能不能验收自己负责的节点?

我第一次做项目负责人的时候,为了赶进度,自己把开发节点标成通过了,结果测试阶段炸出一堆问题。领导问我“你的验收记录在哪”,我一句话都说不出来。从那之后我特别想知道,验收人到底该怎么安排才合理?

基本原则是交付人和验收人必须分离,项目负责人不适合给自己的节点背书。建议明确三类角色:交付人(执行方,负责提交材料和整改)、验收人(下游使用方或独立质量角色,负责判定通过与否)、见证人(项目负责人或PMO,负责主持流程和归档证据)。

项目负责人的核心价值是保证流程跑通、证据留痕、争议裁决,而不是给结果盖章。小团队人手紧怎么办?用交叉验收:A的开发节点由B验,B的由A验,项目负责人只处理分歧。签字一定要留痕,别只在群里发一句“通过”,要在项目管理工具里把验收结论、遗留问题、整改责任人、复验时限写成固定字段,形成可检索的记录。

判断依据是:一条验收记录必须能回答清楚四件事,谁、在什么时间、依据什么口径、认定了什么结果。缺任何一项,这条记录在复盘和追责时都没有价值。

3. 里程碑的准交率和一次验收通过率怎么算?口径该怎么定?

我们季度复盘的时候,团队报的“按时完成率”有92%,但业务方当场说“一半功能没法用”。我才意识到我们统计的是任务关闭时间,不是验收通过时间。这两个口径差得太远了,我想搞清楚这类关键指标到底应该怎么定义和计算。

先把三个指标的口径冻结下来,再谈数据。里程碑准交率等于在计划日期当天或之前验收通过的关键节点数,除以计划关键节点总数;分母在看板或计划表里一旦确定就不要再动,中途新增的紧急节点单独统计,不摊进原分母,否则指标永远好看但没有意义。

一次验收通过率等于首次提交验收即通过、无重大缺陷无需返工的节点数,除以提交验收的节点数。平均整改周期等于从验收不通过到复验通过的日历天数的中位数,用中位数而不是平均数,避免个别长尾项目把整体拉偏。数据来源必须是项目管理工具里的验收字段,不是周报里手填的数字。

三个指标要一起看才能识别真问题:准交率高但一次通过率低,说明节点被“虚过”;一次通过率高但整改周期长,说明验收口径放得太松。参考基线可以定成一次验收通过率70%以上算健康,低于50%基本能判定上游需求质量或测试门禁出了问题,这时候该去查需求评审环节,而不是催开发加班。

4. 一个项目设多少个验收节点合适?小团队怎么落地才不流于形式?

我们一开始设了12个节点,几乎每周都在开验收会,团队怨声载道,后来干脆全都不执行了,回到拍脑袋推进的老路。我想知道节点数量到底怎么控制,小团队有没有轻量的落地办法?

用两个维度筛节点,满足任一条才保留:一是这个节点过了之后返工成本会指数上升,比如架构设计定稿、数据模型确定、上线发布;二是必须跨角色或跨部门交接,比如需求转开发、开发转测试、测试转业务验收。

按这两条筛,3到6个月的迭代型项目通常留下5到8个关键节点就够了,其余中间检查点用日常站会或工具看板解决,不必升级成正式验收会。落地时每个节点只保留3个必填项:交付物清单、验收口径、验收人和时限,多一个字段就多一分被跳过的概率。

验收会控制在30分钟内,材料提前24小时发出,会上只做三选一,通过、有条件通过、不通过;有条件通过必须写明整改项、责任人和完成日期,到期自动提醒复验。判断流程是否健康的简单方法:团队花在验收会上的时间不应超过总工时的5%,超过就说明节点太密或口径太虚,应该砍节点而不是加会议。

另外提醒一点,节点验收记录要能导出成表格,季度复盘时直接按节点看通过率和整改周期,比事后凭记忆回忆靠谱得多。

核心关键词

读者评论

夏
夏星宇

验收标准冻结这条我有不同看法。完全冻结不太现实。我们用某项目管理平台时,这个字段的填写权限和验收记录谁能改,一直没理清,最后数字还是被当成报表指标在用。另外用某项目管理平台把状态从百分比改成待验收以后,我发现“待验收”很容易变成缓冲区,东西堆在那里没人认领。

邹
邹子涵

口径冻结我认同,但实际操作里甲方需求本身就在动,节点头几周就锁死细节反而会逼出大量变更单,最后流程更重。, "里程碑落地率这个指标方向对,但落地率的认定权在谁手里很关键。, "“先过再补”那段挺真实。后来是给待验收加了超时提醒和指定验收人才好转。

侯
侯子涵

我们后来的做法是锁“判定口径”和验收人,明细清单留一定浮动区间,冲突反而少了。如果是接收方认定,执行方很容易只做能过验收的最小动作;如果是执行方自评,又回到自我评估的老问题。补充一点:有些团队不是不想卡,是卡了没人扛延期责任,只能放。

文章包含AI辅助创作:节点验收流程与规范:项目负责人里程碑落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/344336
