里程碑节点验收全流程:项目负责人协同管理与一文讲清

去年我帮一家做工业设备的企业做交付流程复盘,翻出他们近两年的 47 个里程碑验收记录,结果有点刺眼:其中 31 个里程碑的最终验收时间比计划晚了 3 天以上,而延期原因里只有 4 次是真正的技术做不出来。剩下 27 次,全都是"东西做完了,但没法证明它做完了",验收标准躺在邮件里,测试报告散在个人电脑上,需求变更的口头承诺没人落字,等到验收会上,业务方一句"这跟我当初要的不一样",项目负责人就只能回去重新对齐。

这件事让我意识到一个问题:绝大多数团队把里程碑验收理解成一场会议,而真正决定成败的是会议之前那两周。这篇文章我想把里程碑节点验收的全流程讲透,包括项目负责人到底该在上游做什么、中间怎么协同、下游怎么闭环,以及哪些环节必须用工具固化、哪些环节人工判断反而更划算。

一、先给结论:里程碑验收的本质是证据链交付

先把我的核心判断摆在前面,后面所有内容都是围绕这五条展开的。

第一,里程碑验收不是"签字动作",而是"证据链交付动作"。验收会只是证据链的展示窗口,如果证据在会前没有齐备,会议本身就变成了扯皮现场。项目负责人真正的工作量,80% 在会前,20% 在会中。

第二,90% 的验收争议在里程碑启动时就已经注定。争议的根源不是交付质量差,而是验收标准在启动时是模糊的、口头的、可解释的。等到交付时再来解释标准,双方都会往对自己有利的方向解释。

第三,项目负责人的核心职能是"验收前置设计",不是"验收推动"。推动是救火,前置是防火。一个成熟的项目负责人,应该在里程碑启动阶段就把验收清单、证据格式、签字人、仲裁机制全部锁定。

第四,验收标准必须在里程碑开始前冻结,冻结之后只能走变更流程。这一点在硬件、政企、金融类项目里尤为关键,因为这类项目的验收标准往往涉及合同条款和外部监管。

第五,工具的作用是固化证据,不是加速审批。很多团队买项目管理工具是为了让审批更快,结果发现审批快了但争议没少,原因是工具只承载了"流程",没有承载"证据"。证据结构化的工具,才真正降低验收成本。

里程碑节点验收全流程:项目负责人协同管理与一文讲清

二、真实场景:一次延期 14 天的里程碑验收复盘

为了不让讨论停留在概念层面,我把上面那家企业的一个典型项目拆开讲。项目叫"设备远程运维平台一期",团队规模 130 多人,属于典型的中大型组织,里程碑节点有 6 个,其中第 4 个里程碑"核心功能联调完成"延期了 14 天。

1. 里程碑启动阶段发生了什么

启动会上,业务方负责人说了一句很常见的话:"我们要的是能实时看到设备状态,异常能报警。"项目负责人把这句话记进了会议纪要,然后拆成了 23 个开发任务,分配给三个小组。

问题出在这里:"实时"到底是 1 秒、5 秒还是 30 秒?"异常"是设备离线算异常,还是温度超阈值算异常?"报警"是站内消息、短信还是电话?这三个问题在启动会上没有人追问,因为没有人在那个时间点觉得它们是问题。

2. 交付阶段发生了什么

开发团队按自己的理解做完了:状态刷新间隔 30 秒,异常定义为设备离线超过 5 分钟,报警走站内消息加邮件。联调当天,业务方看到演示后提出:我们需要 5 秒刷新,异常要覆盖温度、振动、电流三类,报警必须打电话。

这三个要求单独看都不大,但叠在一起意味着数据采集频率提升 6 倍、异常判定逻辑重写、接入第三方语音网关。开发团队评估需要 12 天,加上联调和回归,最终延期 14 天。

3. 复盘时的关键发现

复盘会上,我问了三个问题,答案很有意思。第一个问题:"启动会的会议纪要里,有没有写清楚这三个口径?"答案是没写。第二个问题:"过程中业务方有没有提过这三个要求?"答案是提过两次,但都是在微信群里随口说的,没有人确认。第三个问题:"如果启动会上就把这三个口径定下来,工作量会变化吗?"开发负责人说,不会增加多少,因为采集频率和异常类型本来就在设计范围里,只是默认值不同。

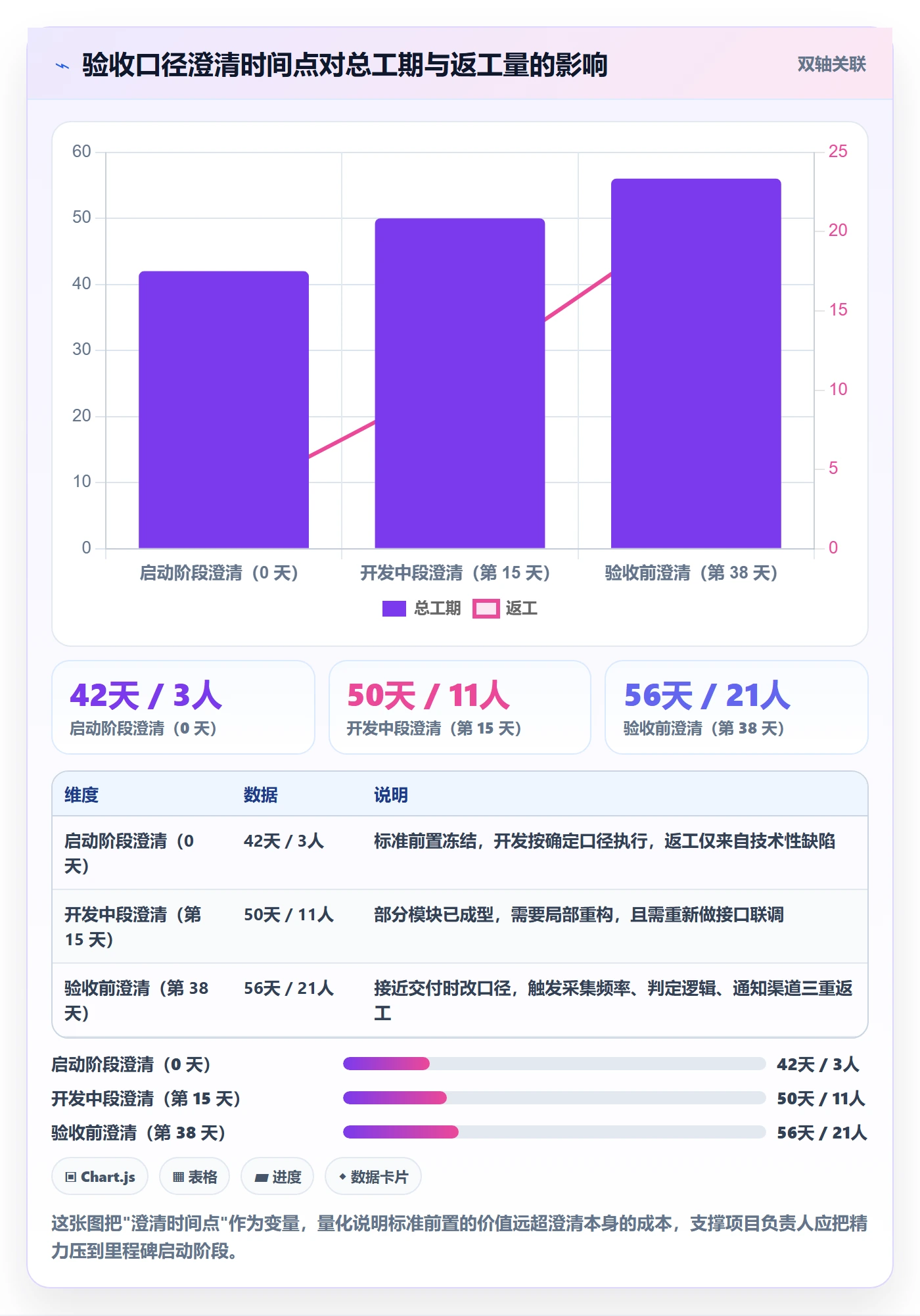

这就是我想强调的核心:这次延期 14 天,不是因为需求变复杂了,而是因为标准没有被冻结。标准不冻结,所有的"默认值"都会在验收时被重新解释,而重新解释的成本往往数倍于最初澄清的成本。

里程碑节点验收全流程:项目负责人协同管理与一文讲清

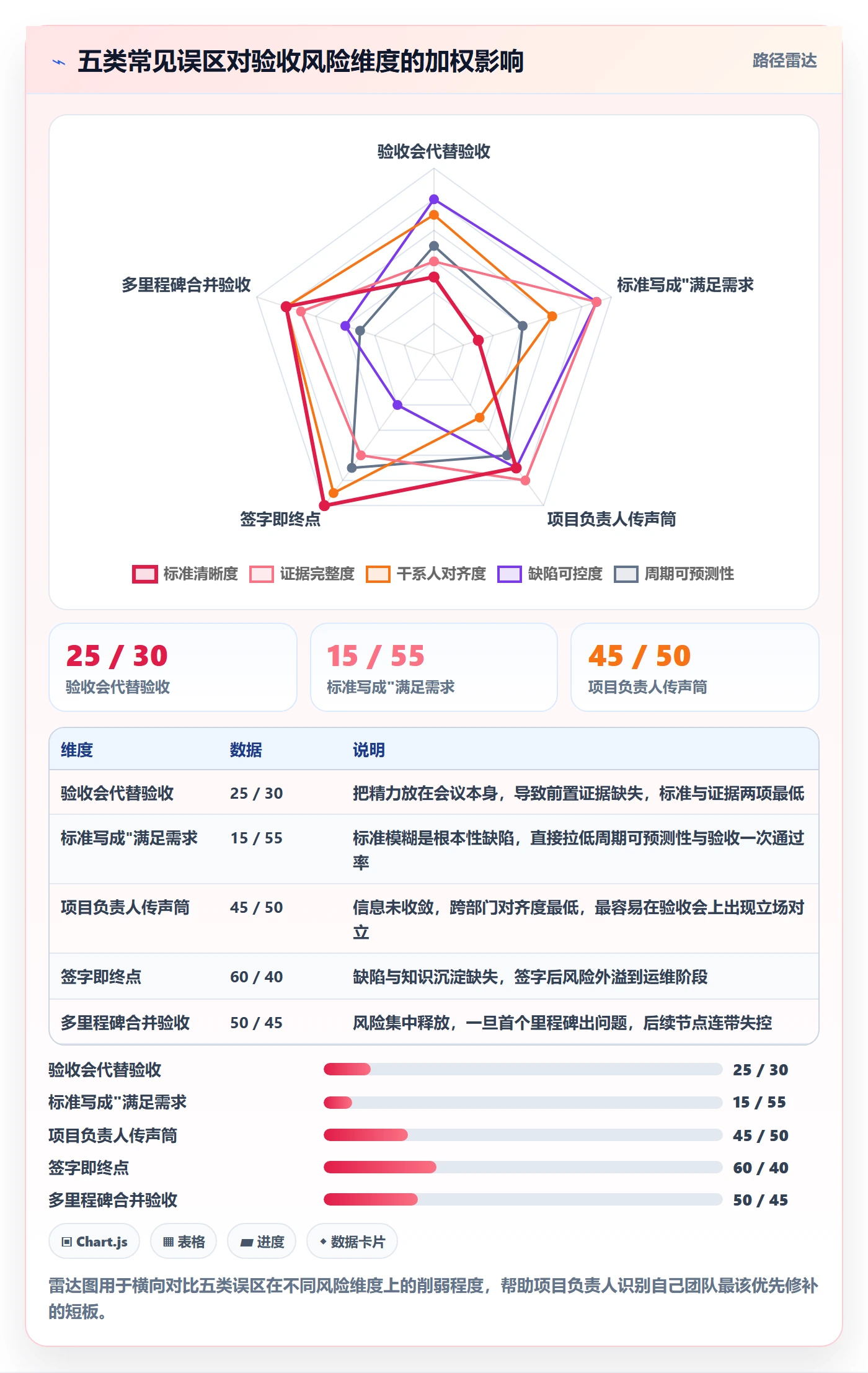

三、拆解五个常见误区

我在不同行业看过至少几十次里程碑验收,误区高度相似。下面这五个,是我认为最容易让项目负责人掉进去的。

1. 把验收会当成验收本身

很多项目负责人把"组织验收会"当成自己的核心任务,会开完就算交付完成。但验收会只是一个确认动作,真正的验收发生在会前的证据准备阶段。

一个健康的里程碑验收,会前应该已经完成 90% 的确认工作:交付物清单逐项对照、测试报告已发出、关键干系人已做过预审、遗留问题已分级并达成初步共识。会议本身只需要处理剩下 10% 的争议项和形式确认。

如果一场验收会开了三个小时还在争论"这个功能算不算完成",说明会前工作基本没做。

2. 验收标准写成"满足业务需求"

这是我在合同附件和需求文档里见过最多的一句话,也是最没用的一句话。什么叫"满足业务需求"?谁来判定"满足"?如果业务方换了负责人,新负责人说"没有满足",项目负责人拿什么反驳?

可验收的标准必须满足三个条件:可观测、可量化、可复现。可观测意味着有明确的观察对象,可量化意味着有数值或枚举判定,可复现意味着不同人在相同条件下能得到相同的结论。

"系统支持 500 个设备并发接入,端到端延迟不超过 3 秒,连续运行 72 小时无中断",这就是可验收的;"系统运行稳定,满足业务需求",这不是标准,这是祝福。

3. 项目负责人当传声筒

有些项目负责人的工作模式是:业务方说什么,转给开发;开发说什么,转给业务方。看起来沟通很勤快,实际上没有做任何判断和收敛。

结果就是:业务方的小诉求被原样放大成开发任务,开发的技术解释被原样转述给业务方,双方对同一件事的理解差距越来越大,最后在验收会上集中爆发。

项目负责人的价值不在于传递信息,而在于把模糊诉求转译为可验收条款,把技术约束转译为业务可理解的取舍方案。这两件事都没做,那这个角色就是可替代的。

4. 把签字当成终点

签字确认之后,很多团队就认为里程碑结束了,资料归档、人员撤场、注意力转向下一个里程碑。但签字只是形式终点,真正的闭环还包括:缺陷跟踪到底、知识沉淀入库、资源释放确认、下游依赖同步。

我见过一个项目,里程碑签字后两个月,运维团队才发现在验收阶段遗留的一个配置项没有交接,导致上线后第一次设备批量接入就出现问题。验收签字不等于交付完成,交付完成的标准是接收方有能力独立运转。

5. 用一次大会解决所有里程碑

还有一种极端做法:把三个里程碑合并成一次大型验收会,理由是"节省大家时间"。这种做法短期内看起来高效,实际上风险极高。

里程碑之所以要分阶段,是因为每个阶段的风险性质不同、干系人不同、证据类型不同。合并验收意味着风险集中释放,一旦第一个里程碑有重大问题,后面两个也无法正常推进。

我的建议是:里程碑验收宁可多分几次小会,也不要攒成一次大会。分阶段验收的成本是线性增加的,而集中验收的风险是指数增加的。

里程碑节点验收全流程:项目负责人协同管理与一文讲清

四、专业判断逻辑:验收的四个前置与三级分级

说完误区,我讲我实际在用的判断框架。这个框架不是教科书里的标准模型,是我在几十个项目里反复修正后沉淀下来的,核心是"四个前置"加"三级分级"。

1. 四个前置:标准、证据、预演、仲裁

标准前置,指的是在里程碑启动时就把验收标准书面化、量化、冻结。冻结的标志是所有关键干系人在同一份文件上确认,且确认的是具体条款而不是"我同意"三个字。

证据前置,指的是在启动时就定义清楚每一项验收标准需要用什么样的证据来支撑。是测试报告、是运行日志、是截图、是第三方检测证书,还是现场演示录像。证据形式不定,验收时必然扯皮。

预演前置,指的是在正式验收会前 3 到 5 天,由交付方内部先做一次完整走查,把证据按验收清单逐条对照,找出缺口并补齐。预演的作用是把"意外"提前暴露在可控范围内。

仲裁前置,指的是在启动时就约定好争议怎么解决。如果双方对某条标准判定不一致,是升级到项目指导委员会,还是以第三方检测结果为准,还是由变更流程重新评估。没有仲裁机制,验收会就变成博弈会。

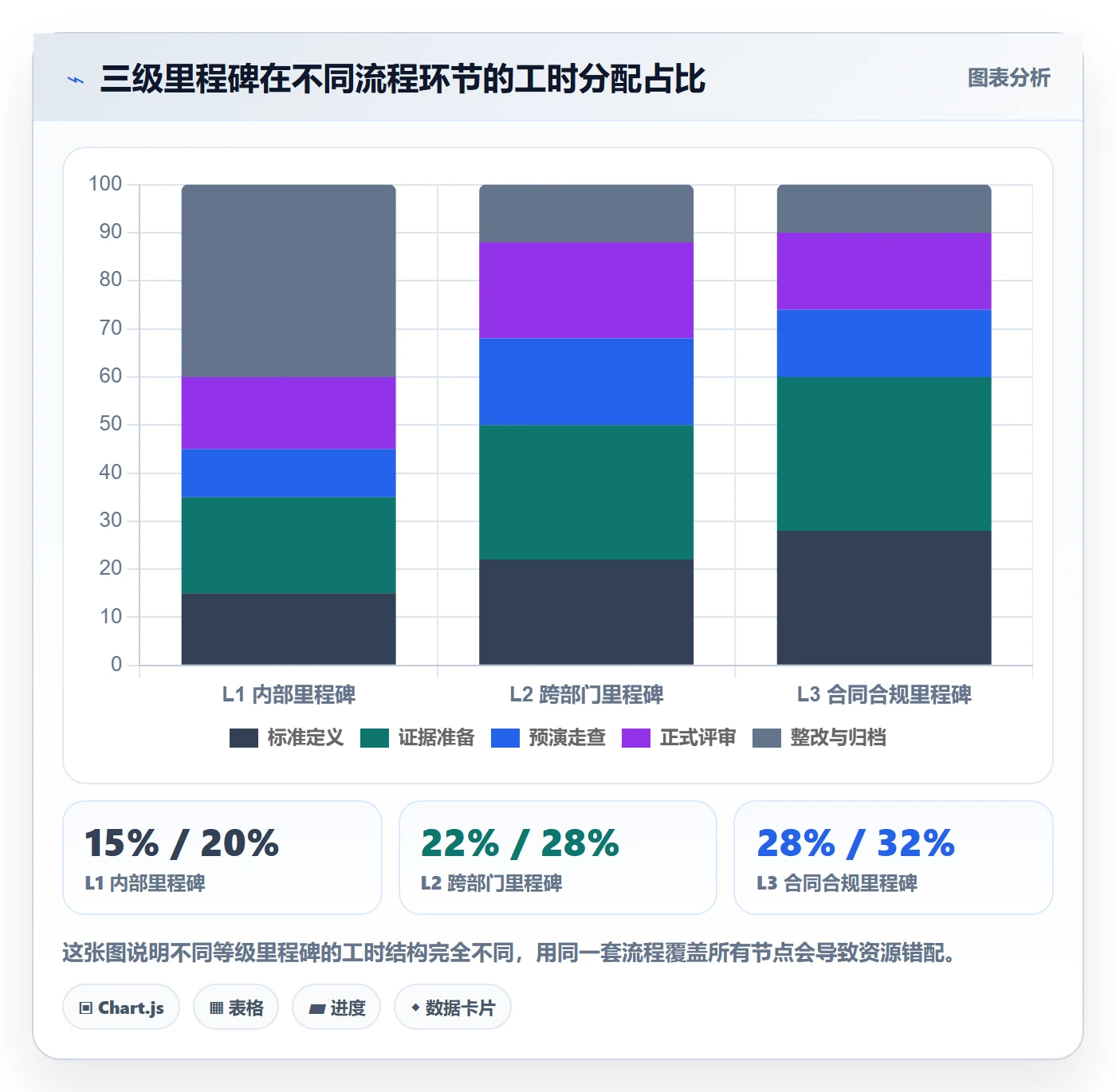

2. 三级分级:L1、L2、L3 的验收强度差异

不是所有里程碑都值得用同样的验收强度。我通常把里程碑分成三级,不同级别匹配不同的流程成本。

等级 典型场景 验收形式 证据要求 签字层级 平均耗时
L1 内部里程碑 团队内部阶段交付、研发自检节点 异步评审 + 系统确认 清单勾选 + 关键截图 项目负责人 0.5 天
L2 跨部门里程碑 研发与业务、研发与运维的交接节点 预演 + 小范围评审会 测试报告 + 演示记录 + 遗留清单 双方负责人 2 到 3 天
L3 合同/合规里程碑 客户验收、监管验收、付款节点 正式验收会 + 多层签字 全量证据包 + 第三方报告 + 归档 业务、法务、客户 5 到 10 天

这张表的用法很简单:先给里程碑定级,再决定投入多少流程成本。很多团队的问题是所有里程碑都按 L3 办,结果流程成本高到大家开始敷衍;也有团队所有里程碑都按 L1 办,结果在真正的合同验收上翻车。

3. 验收清单的六个必备字段

不管哪一级里程碑,验收清单里的每一项我都坚持要有六个字段,缺一个都会在事后产生歧义。

  1. 验收项名称:用动宾结构描述,避免名词堆砌。
  2. 验收标准:可观测、可量化、可复现的具体口径。
  3. 证据形式:明确是文档、数据、演示还是实物。
  4. 责任人:谁负责提供这份证据,不是谁负责审批。
  5. 判定人:谁有权判定这一项通过或不通过。
  6. 不通过的处理路径:整改、降级验收还是触发变更。

我见过太多验收清单只有前两项,然后判定人和处理路径在验收会上临时确定,这时候确定的判定人往往不是最合适的,而是当时在场的。

里程碑节点验收全流程:项目负责人协同管理与一文讲清

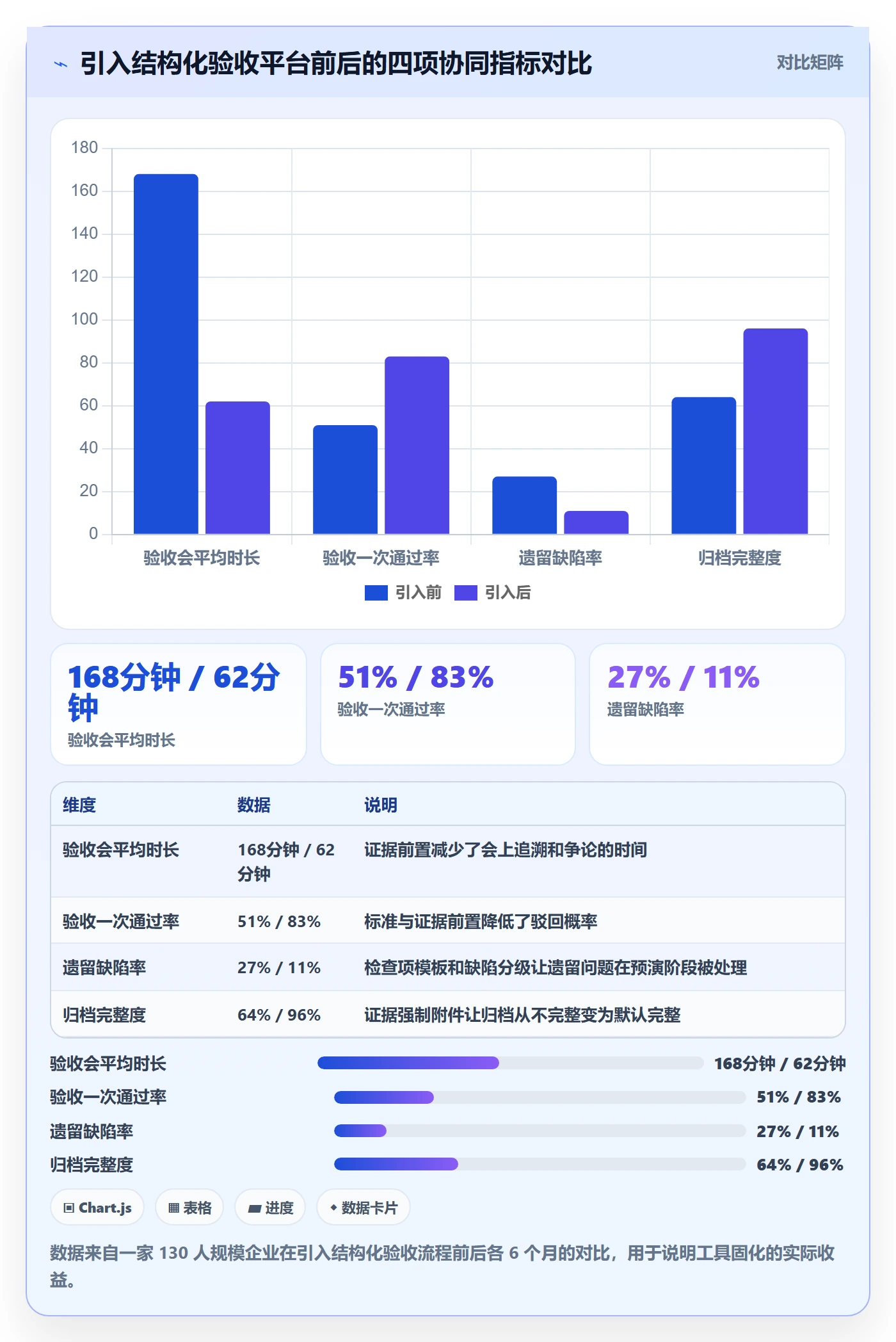

五、工具落地:把验收流程固化到系统里

说完方法论,讲落地。方法论再好,如果靠邮件和 Excel 承载,三个月后就会退化成形式。我实际服务中大型企业时,通常会用 PingCode 这类支持私有化部署的项目管理平台来固化这套流程,原因不只是"上一个系统",而是它能把前面讲的四个前置真正变成不可跳过的动作。

1. 里程碑对象建模:让里程碑成为一等公民

很多工具里,里程碑只是一个日期字段,挂在项目上,不能承载验收清单。这种建模方式注定验收流程无处安放。

在 PingCode 里,里程碑可以作为独立工作项类型存在,可以挂子项、挂检查项、挂附件、挂关联需求与缺陷。这意味着验收清单可以直接长在里程碑下面,而不是另开一张 Excel。

这一步的价值在于:验收清单和交付内容在同一处,验收时不需要在两个系统之间来回对照。对照成本看似很小,但在 100 人以上的组织里,一次跨系统对照涉及的沟通成本往往超过一整天。

2. 验收检查项模板:把标准前置变成默认动作

PingCode 支持工作项模板,我会为不同类型的里程碑配置不同的验收检查项模板。比如 L2 跨部门里程碑的模板包含:交付物清单确认、测试报告归档、遗留缺陷分级、演示录屏上传、下游依赖方确认。

新建里程碑时自动带出模板,项目负责人只需要裁剪,不需要从零设计。模板的意义不是限制,而是让标准前置从"靠自觉"变成"靠默认"。

下面是这套模板的字段配置示例,我用结构化方式写出来,方便直接迁移到你自己的系统里。

里程碑验收检查项模板(L2 跨部门)
checklist:

name: 交付物清单冻结

standard: 清单条目均填写验收标准、证据形式、责任人、判定人

evidence: 系统内清单状态为"已冻结",冻结时间早于里程碑开始日期

owner: 项目负责人

judge: 交付方负责人 + 接收方负责人

fail_path: 退回补充,不得进入下一节点

name: 测试报告归档

standard: 覆盖全部验收标准项,缺陷按严重度分级并标注处理结论

evidence: 报告文件 + 缺陷看板截图

owner: 测试负责人

judge: 接收方技术代表

fail_path: 限期整改并重新提交

name: 遗留缺陷分级

standard: 致命与严重缺陷为 0,一般缺陷有明确的处理计划与责任人

evidence: 缺陷列表 + 处理计划

owner: 开发负责人

judge: 项目负责人

fail_path: 触发变更评估

name: 演示与录屏

standard: 覆盖验收清单全部功能项,环境与生产一致

evidence: 演示录屏 + 环境配置说明

owner: 项目负责人

judge: 接收方业务代表

fail_path: 重新演示

name: 下游依赖方确认

standard: 依赖方书面确认已收到交接说明并有能力独立运转

evidence: 系统内确认记录

owner: 项目负责人

judge: 下游负责人

fail_path: 补充交接

3. 证据强制附件:让"没有证据"在系统层面走不通

这是我认为最关键的一条。口头承诺之所以泛滥,是因为违规成本为零。如果系统层面要求每个验收检查项必须上传对应证据才能流转到下一状态,口头承诺就没有生存空间。

PingCode 的工作流状态流转可以配置必填字段和必传附件。把这条规则挂在 L2 及以上里程碑上,效果非常明显:验收会上"证据没带"的情况基本消失。

4. 需求、测试、缺陷、里程碑的四向关联

验收扯皮的另一个高发场景是:业务方说"这个需求当初不是这么说的",项目负责人翻不到当时的原始记录。

如果需求、测试用例、缺陷、里程碑四者在同一平台里双向关联,追溯就是一次点击的事。PingCode 支持需求与测试用例关联、缺陷与需求关联、工作项与里程碑关联,形成完整的追溯链。

我在一个金融类客户那里做过统计:引入四向关联后,验收会上用于"确认这个需求当初是怎么说的"的时间,从平均 42 分钟降到了 8 分钟。

5. 私有化部署与 Jira 迁移:中大型组织的现实约束

需要说明的是,我之所以在 100 人以上组织里更倾向于推荐 PingCode,不只是因为功能,而是因为两个现实约束。

第一是私有化部署。金融、政企、工业制造类客户的验收资料往往包含敏感数据,不允许放在公有云上。PingCode 支持私有化部署,验收证据、客户信息、技术文档都在内网,这一点在很多项目里是硬性准入门槛。

第二是从 Jira 平滑迁移。中大型组织很多已经在 Jira 上跑了几百个项目,迁移的最大成本不是数据本身,而是工作流、字段、权限的重建。PingCode 提供迁移能力,减少重建成本,这一点在国产替代场景下是决策的关键因素之一。

我通常给客户的判断标准是:如果组织规模在 100 人以上,且涉及敏感数据或已有 Jira 资产,优先考虑支持私有化部署和平滑迁移的国产平台;如果团队在 50 人以下、无合规要求,轻量 SaaS 工具反而更划算。

里程碑节点验收全流程:项目负责人协同管理与一文讲清

六、不同情况下的行动建议

方法论不能一刀切。下面按组织规模和业务特征给三档具体建议,你可以直接对照自己的情况取用。

1. 100 人以下团队:轻量优先,重点做标准前置

这个规模的团队,流程成本比风险成本更值得关注。我的建议是不要上重型流程,把精力集中在两件事上。

  • 每个里程碑必须有一页纸的验收清单,六个字段齐全。
  • 验收会前 24 小时把证据发给判定人,不到位不排会。

工具层面可以用轻量看板或简单文档,不必强求项目管理平台。这个阶段最大的浪费是学习成本,而不是流程缺失。

2. 100 到 500 人团队:结构化流程 + 平台固化

这个区间是验收问题集中爆发的规模。跨部门协作变多、人员流动变快、口头承诺的可追溯性下降。

我建议的做法是:里程碑分级(L1/L2/L3)、验收清单模板化、证据强制附件、需求与缺陷双向关联。这四件事必须由平台承载,靠人工维护会迅速退化。

工具选择上,我通常建议优先考虑支持私有化部署和完整工作流配置的国产平台,PingCode 是这个区间的常见选择,因为它同时覆盖需求、测试、缺陷、里程碑四个域,不需要在多个系统之间拼装。

3. 500 人以上或强合规组织:分级治理 + 审计留痕

这个规模的组织,验收不只是交付动作,还是合规动作。重点会从"怎么验收"转向"怎么证明验收过程合规"。

  • 所有 L3 里程碑必须有完整的审计日志,包括状态变更、附件上传、签字时间。
  • 验收标准变更必须走正式变更流程,且留痕可追溯。
  • 接受方能力确认要单独成项,不能和功能验收合并。
  • 归档资料要满足外部审计的保存年限和格式要求。

这类组织对工具的要求会集中在权限体系、审计日志、私有化部署和数据主权上,选型时的判断权重和中小团队完全不同。

里程碑节点验收全流程:项目负责人协同管理与一文讲清

七、不同情况下的取舍

讲完"该怎么做",再讲"做不到时怎么选"。验收流程里最难的从来不是知道标准,而是在约束下做取舍。

1. 验收严格度与交付速度的取舍

严格验收一定拖慢单个里程碑的速度,但它降低的是后续返工和信任损耗。判断标准是:这个里程碑的下游依赖有多强。

如果下游有三个以上的团队或系统依赖这个里程碑的输出,严格验收是划算的,因为一个缺陷会放大到三个下游。如果这个里程碑是末端节点、没有下游依赖,可以适度放松,把严格度留给关键节点。

我的经验阈值是:下游依赖超过两个时,验收严格度不应打折。

2. 标准化与灵活性的取舍

模板化会让流程统一,但也会让特殊里程碑被强行套用不合适的模板。取舍的关键是看这个里程碑是否属于可复现类型。

如果同类型里程碑一年出现五次以上,值得做模板;如果只是偶发的一次性里程碑,做模板的成本反而更高。很多团队的错误是给所有里程碑都做模板,结果模板库膨胀到没人愿意用。

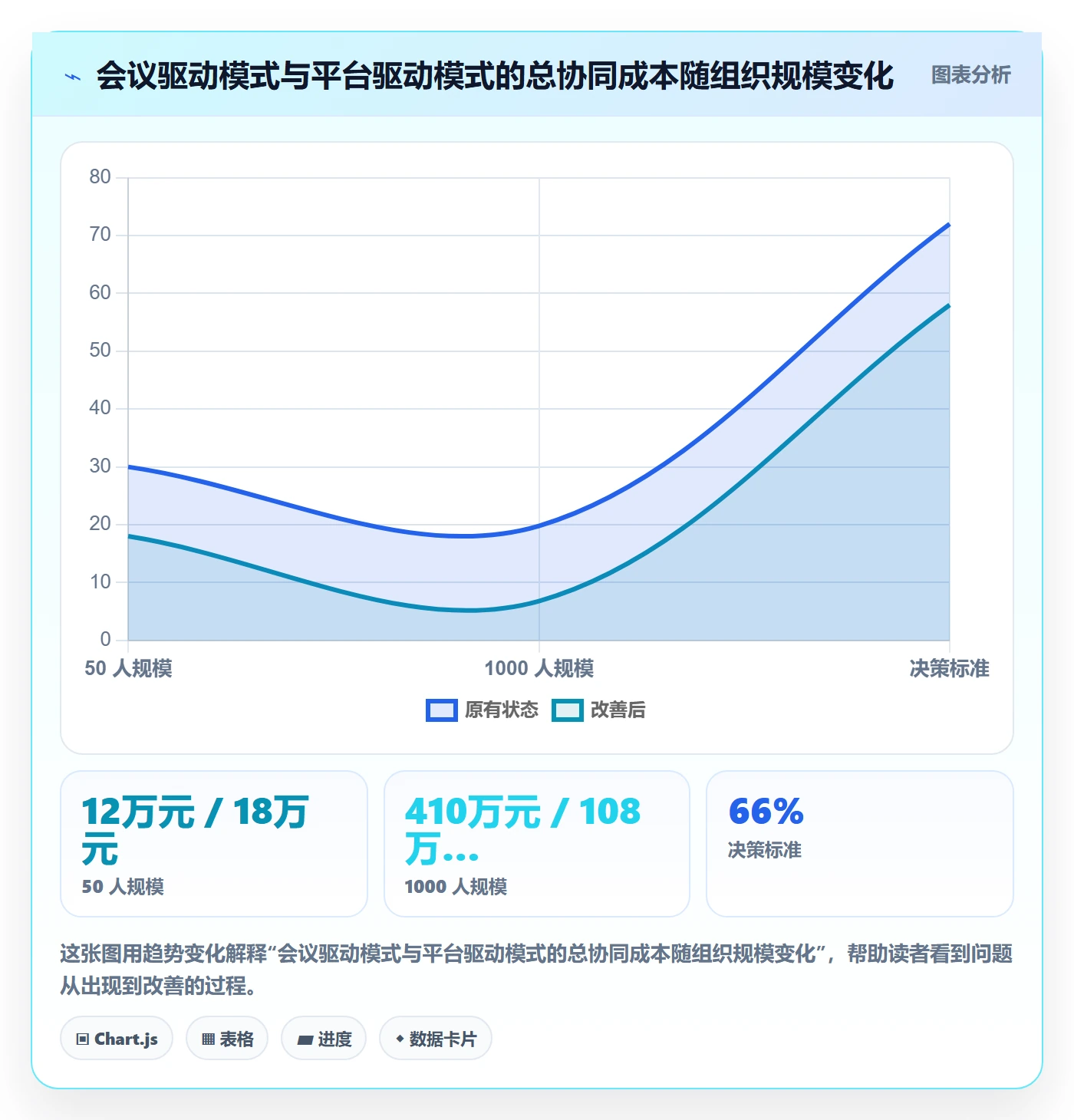

3. 工具投入与会议成本的取舍

引入结构化平台需要学习成本和配置成本,短期看不如开会解决。但会议成本会随着组织规模非线性增长,而平台成本基本是固定的。

我算过一笔账:一个 200 人组织,每月因为验收扯皮产生的额外会议时长约 320 人小时,按平均人力成本折算,一年相当于一台中型平台三年的费用。规模越大,平台化的边际收益越高。

4. 私有化部署与 SaaS 的取舍

私有化部署的优势是数据可控、可定制、合规友好,代价是运维成本和升级成本。SaaS 的优势是开箱即用、迭代快,代价是数据主权和定制深度受限。

我的判断逻辑是:只要涉及客户敏感数据、监管材料或合同附件,优先私有化部署;纯内部研发协同、无合规约束的场景,SaaS 反而更合适。这也是为什么在中大型组织里,支持私有化部署的国产平台往往更容易通过采购评审。

里程碑节点验收全流程:项目负责人协同管理与一文讲清

八、总结:项目负责人的真正杠杆在会前

写到这里,我想把文章的核心观点再收一次。

里程碑节点验收看起来是一个流程问题,实际上是一个证据结构问题。延期、扯皮、返工,绝大多数不是交付能力不足,而是证据链在会前没有形成闭环。项目负责人最大的杠杆,不在验收会上据理力争,而在里程碑启动时把标准、证据、预演、仲裁四件事前置。

我特别想强调一个反常识的判断:验收会议开得越顺利,说明会前的工作越扎实;验收会议开得越长,说明问题暴露得越晚。不要把会议氛围当成验收质量的指标,要把会前证据的完整度当成指标。

如果你现在手上就有里程碑即将到期,我建议你按下面这个顺序做一遍,通常两小时内能发现大部分隐患。

  1. 把里程碑的验收清单拉出来,逐条检查六个字段是否齐全,缺判定人和不通过处理路径的最优先补。
  2. 把每一项的证据形式确认一遍,有没有哪一项的证据现在还不存在。
  3. 约判定人做一次 20 分钟的预审,只确认标准口径,不讨论实现细节。
  4. 把有争议的条款单独列出来,提前定仲裁路径,不要留到验收会上。
  5. 确认下游依赖方是否已经收到交接说明,以及是否有能力独立运转。

这五步做完,你会发现验收会的性质变了:从"争论做没做完"变成"确认证据齐不齐"。这就是我一直说的,验收不是一场说服,而是一次核对。把核对做在前面,项目负责人就从一个救火者,变成一个设计者。

常见问题解答(FAQ)

1. 里程碑节点验收和普通任务验收到底有什么区别,能不能合并成一次?

我们团队一共就十几个人,每个迭代结束都会做一次演示和确认,老板就说干脆把里程碑验收也并进去,少开一次会。我心里其实有点打鼓,怕合并之后节点失控,但又说不出到底差在哪,所以想搞清楚这两件事是不是一回事。

两者不是一回事,判断依据是验收对象和决策权不同。普通任务验收看的是单个任务是否按需求做完,通常由需求方或直属负责人确认即可;里程碑验收看的是一个阶段性成果整体是否达到可交付、可对外、可进入下一阶段的状态,需要项目负责人牵头、多个相关方共同确认,并产生一个明确结论,比如通过、有条件通过或不通过。

我自己的做法是:迭代验收可以高频、轻量,只对任务清单;里程碑验收必须单独设一次会,输出一份验收结论记录,明确遗留问题和责任人。小项目想省事,可以把里程碑验收会压缩到三十分钟,但不能省掉整体结论和跨角色确认这两个动作,否则后面出了问题会出现当时没人说不行这类扯皮。

2. 里程碑验收会之前,要准备哪些材料和数据,谁必须参加、谁来签字?

我当项目负责人第一次组织节点验收的时候,临开会前一天才发现有人不知道要带什么,会上有人问进度到底是多少,我现场翻聊天记录找数据,特别狼狈。后来我就想,是不是有一份固定的准备清单和参会名单,照着做就不会乱。

建议在会议通知里就锁定三样东西:交付物清单、状态数据、参会角色。交付物清单按节点目标逐条列出,每条标注已完成、部分完成或未开始,并附上对应证据,比如文档链接、测试报告、截图、上线记录;

状态数据统一口径,例如进度按已完成条目数除以总条目数计算,延期天数按计划完成日和实际完成日之差计算,避免会上口头各说各的。参会角色至少包含项目负责人、各交付方代表、验收方代表,涉及对外交付的节点还要拉上业务或客户侧确认人。

签字这件事不要追求全员签字,只让两类人签:对交付内容负责的人,和对验收结论拍板的人。会议结束当天发出验收结论记录,写清结论、遗留项、责任人和截止时间,抄送所有参会人,这样后续追溯和追责都有依据。

3. 验收标准怎么写,才能避免我觉得完成了和我觉得没完成来回扯皮?

我们上一个项目就卡在这,开发说功能都上线了,业务说还有两个场景根本跑不通,两边在会上争了四十分钟也没结论。我事后复盘,觉得问题出在定目标的时候只写了完成某某模块,没写清楚到底什么样算完成。所以想问问有没有一套可操作的验收标准写法。

核心是把形容词换成可验证的条件。我的做法是每个里程碑目标都拆成三条线:功能线、质量线、交付线。功能线写清必须跑通的场景清单,编号列出,缺一条就算未达标;质量线给出可量化门槛,比如主流程通过率不低于某个百分比、遗留缺陷中高优先级为零、接口平均响应时间在约定范围内;

交付线写明产出物形态,比如文档、部署包、培训记录是否到位。定标准的时间点必须在节点开始前,而不是验收会上,并且要让交付方和验收方一起确认,双方各留一份。如果某个条件确实无法量化,就约定一个可复现的验证方式,比如由验收方按脚本走一遍流程,全部通过即视为达标。

这样验收会上只做一件事:对着清单打勾,而不是重新讨论什么叫完成。

4. 里程碑验收不通过,或者节点已经延期了,接下来该怎么处理才不拖垮后面的节点?

我们之前有个节点延期了两周,为了赶后面的上线时间,就直接把验收会跳过了,结果问题一路带到最终交付,返工花的时间比省下来的还多。我现在很纠结:严格卡验收会拖慢整体节奏,不卡又怕埋雷,到底有没有折中的处理方式。

建议把验收结论分成三档,而不是只有通过与不通过:通过、有条件通过、不通过。有条件通过适用于遗留问题不影响下一阶段启动的情况,但要同时写清遗留项清单、责任人、解决截止日,以及到期未解决自动升级为不通过的约定,这样既保住节奏,也没有把风险隐身。

如果是不通过,就不要急着启动下一节点,先做一次影响评估,确认延期天数、受影响的后续节点、需要追加的资源,然后重新基线化计划,把新日期同步给所有相关方。延期本身也要有触发机制,比如关键路径上的节点延期超过约定天数,自动触发一次范围或资源复盘,而不是等到验收会上才第一次被提起。

我的经验是,返工的成本通常远高于延期几天开一次会的成本,所以宁可把结论写细,也不要用先跳过、后面再说的方式换进度。

核心关键词

读者评论

严
严嘉宁

个样本来自同一家公司、同一类交付项目,结论我觉得有参考价值,但推广到软件迭代类项目要谨慎。另外“标准冻结”在需求本身还在探索的项目里很难落地,强行冻结往往只是把争议从开发中段推到验收前一周,我倾向于分批冻结、允许变更但强制留痕,而不是一次定死。

杜
杜书瑶

证据前置我认同,但实际推的时候阻力不在意识,而在开发不愿意把日志、截图当交付物维护,觉得是额外负担。我的做法是把证据模板直接写进任务完成标准,不齐不能流转,比事后补有效。工具方面,结构化确实有用,但模板没定清楚之前,上什么项目管理平台都只是把扯皮搬到线上。

魏
魏然

三级分级挺实用,但我们照着分完发现L1和L2的界线最容易吵,因为同一个节点对研发是自检、对业务就是交接。后来改成按“谁签字谁定级”,反而清楚了。还有仲裁前置,在甲方强势的项目里基本形同虚设,最后多半还是走变更流程重估工期,写进合同也未必执行。

文章包含AI辅助创作:里程碑节点验收全流程:项目负责人协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/344219

赞 (0)
飞飞飞飞
里程碑如何做好节点延期?项目负责人落地方案与操作步骤
上一篇 16小时前
里程碑实操方法:项目负责人提升里程碑效率的协同管理方法与模板
下一篇 16小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
