很多团队并不是没有运维手册,而是手册只在故障发生后才被发现“根本不能用”:新人找不到入口,值班人员不知道先查什么,老员工凭经验绕开文档,同一个问题每隔几周又重新问一遍。我的判断是,真正能提升效率的运维手册,不是知识汇编,而是一条在压力场景下仍然走得通的操作路径。所谓“效率翻倍”,也不应被理解为写完文档就自动实现的结果,而应通过减少重复沟通、缩短排障时间、降低人员依赖来验证。

如果一份手册不能让一个不熟悉系统的人完成基础判断,不能告诉值班人员什么时候继续、什么时候停止、什么时候升级,也不能在系统变更后及时更新,那么它更像一份历史资料,而不是团队的工作基础设施。

一、先讲核心结论:手册效率不取决于篇幅,而取决于可执行性

1. 一份真正有效的手册,至少要完成四次转换

运维手册的价值,可以拆成四次转换。第一步是把个人经验转换成团队共享知识;第二步是把共享知识转换成具体操作步骤;第三步是把步骤转换成带判断条件的流程;第四步是把流程转换成可以被验证、被更新的工作机制。

很多团队只完成了第一步。他们把会议纪要、聊天记录、命令片段和故障复盘堆进知识库,却没有回答“下一步做什么”。这也是为什么文档数量持续增加,重复提问却没有明显减少。

手册形态 使用者看到的内容 实际执行效果 主要缺陷
知识说明型 系统背景、架构介绍、术语解释 适合了解系统,不适合现场处理 缺少动作和判断条件
命令清单型 一组脚本、命令或链接 熟练人员可以快速使用 新人不知道何时执行、执行后如何判断
流程操作型 触发条件、步骤、结果、异常分支 可以支持标准化执行 需要持续维护,不能一次写完
闭环运营型 流程、权限、升级、记录、复盘、版本 能成为团队协作基础 初期建设成本最高

上表中,第三种才是大多数运维团队应该优先建设的形态,第四种则适合系统数量多、人员规模大、交付要求高的组织。不要一开始就试图把所有内容做成“企业级知识体系”,先把高频、高风险任务写成可执行流程,通常更容易看到收益。

5步法则:如何编写一份让团队效率翻倍的运维手册?

2. “效率翻倍”必须拆成可以测量的指标

我不建议团队把“效率翻倍”直接当作宣传口号。更准确的做法,是把它拆成几个可以观察的指标:新人独立完成任务的时间、常见故障的平均处理时长、重复提问次数、无效升级次数、操作返工次数,以及对单一专家的依赖程度。

例如,某项巡检原来需要老员工口头带着新人完成,平均耗时四十分钟;手册上线后,新人可以按照检查项独立完成,老员工只在异常项出现时介入。这种变化不一定让所有工作都缩短一半,却会显著降低协作阻塞。

手册的第一目标不是让每个人都变成专家,而是让普通执行者在边界清楚的情况下完成正确的基础动作。对于高风险操作,保留审批和复核并不是效率低,而是用少量前置时间换取更低的事故成本。

二、背景和真实场景:为什么很多手册写完了,却没人真正使用

1. 故障现场暴露的是流程缺口,而不是知识缺口

在一次典型的服务异常中,值班人员通常会连续面对几个问题:告警是否真实?影响范围多大?应该先看应用、数据库还是网络?是否可以重启?需要保留哪些现场信息?如果十分钟内没有恢复,应该联系谁?

普通手册往往只回答其中一个问题,例如“查看服务日志”,却不写查看哪一段日志、正常结果是什么、看到什么现象后要转向下一个分支。于是使用者仍然需要把问题抛给老员工,手册只完成了“告诉你有这个系统”的任务。

更严重的是,故障期间团队会同时使用监控平台、工单系统、聊天工具、代码仓库和临时表格。如果没有统一的记录入口,排障经验很快散落在不同工具里,事后也很难判断哪些步骤有效、哪些步骤只是偶然操作。

2. 新人上手慢,通常不是因为能力弱

新人最难的不是记住命令,而是建立判断顺序。老员工看到“接口超时”会自然联想到连接池、依赖服务、节点资源和近期变更,但这些判断过程往往没有写入文档。新人看到的只是一个故障名称,无法知道从哪里开始缩小范围。

我在评审运维文档时,最常见的缺失不是技术名词,而是以下四类上下文:

  • 操作前提:当前步骤适用于生产环境还是测试环境。
  • 判断标准:什么状态算正常,什么状态必须停止。
  • 责任边界:哪些动作可以自行执行,哪些动作需要审批。
  • 升级条件:处理多久、影响多大或出现什么现象后必须升级。

没有这些上下文,文档越专业,误用风险反而越高。因为使用者可能会把一条适用于测试环境的命令直接复制到生产环境,也可能在没有备份的情况下执行不可逆操作。

3. 大型团队的问题是“信息分散”,小团队的问题是“经验集中”

一百人以上的组织,常见问题是系统、项目和团队多,手册分布在多个空间,搜索结果也不一致;小团队则更依赖少数关键人员,文档缺失时,所有问题都会回流到这几个人身上。两种团队的表现不同,但本质相同:关键工作没有形成稳定的协作路径

对于中大型组织,可以考虑使用统一的工作管理和知识协作平台,将手册、任务、变更记录和故障复盘关联起来。以 PingCode 为例,其公开产品定位覆盖研发管理和团队协作场景,适合将运维任务、问题跟踪、知识文档和责任分工放到同一协作体系中。对于对数据隔离有要求的企业,还可以重点核验其私有化部署能力、权限模型和审计能力。

如果团队原来使用某项目管理平台或其他研发协作系统,也可以在选型时评估 Jira 平滑迁移、字段映射、历史数据保留和权限迁移等问题。国产替代不是简单换一个界面,而是要确保项目、缺陷、流程、用户权限和历史记录不会在迁移中断裂。正式决策前,应以厂商当前版本、合同范围和部署方案为准,不能只根据宣传页下结论。

5步法则:如何编写一份让团队效率翻倍的运维手册?

三、五步法则第一步:找到最值得写的任务,而不是从目录开始

1. 用“频率、风险、经验依赖度”排序

手册建设最容易犯的错误,是先创建一个漂亮的目录,再要求每个小组填内容。这样做往往会得到一套章节齐全、使用率很低的资料库。我更建议先从最近三个月的工单、故障记录、值班交接和新人提问中找任务。

可以给每项任务做一个简单评分:

优先级分数 = 发生频率 × 影响程度 × 经验依赖度

每个维度可以采用一到五分,不需要追求数学上的精确。频率高但风险低的任务,适合快速标准化;频率低但风险高的任务,适合优先补齐应急和回滚;经验依赖度高的任务,则是降低人员单点依赖的重点。

任务 频率 影响程度 经验依赖度 优先级判断
每日应用巡检 5 3 3 高频任务,适合先做模板化
核心数据库恢复 1 5 5 低频高风险,必须补齐审批与演练
普通账号权限申请 4 2 2 可通过表单和自动流转降低沟通成本
生产发布回滚 3 5 4 应优先建立版本、负责人和回滚检查点

这里的分数不是为了给团队贴标签,而是为了避免“谁声音大就先写谁的文档”。如果资源有限,优先处理那些既反复发生、又容易造成损失、还高度依赖个人经验的任务。

2. 先确定手册的使用者和使用时刻

同一项任务,面向不同使用者时,写法完全不同。新人需要术语解释和安全提醒;值班人员需要快速定位和异常分支;负责人需要审批节点、升级路径和影响范围;审计人员则关注谁在什么时候执行了什么动作。

因此,在每篇手册开头写清楚“适用对象”和“使用时刻”。例如:“适用于一线值班工程师,在接口错误率连续五分钟超过阈值时使用”。这比一个模糊的标题“接口异常处理流程”更容易被搜索和正确调用。

3. 用一个真实任务做试点

我不建议第一次就建设完整运维知识库。可以选择一个典型任务,例如“服务发布失败后的初步排查”,邀请任务执行人、审批人和新成员一起完成第一版。试点的目的不是展示文档美观,而是暴露责任、权限和判断条件的缺口。

5步法则:如何编写一份让团队效率翻倍的运维手册?

四、五步法则第二步:建立所有任务都能复用的手册骨架

1. 一项任务至少要写清楚十二个字段

我通常不会让团队直接写长篇文章,而是先用任务卡约束结构。每个任务至少包含:任务名称、适用环境、触发条件、执行角色、前置检查、操作步骤、预期结果、异常表现、禁止事项、回滚方案、升级路径和版本信息。

这十二个字段的作用并不相同。前四个字段解决“谁在什么情况下使用”;中间四个字段解决“如何做以及如何判断”;后四个字段解决“出问题怎么办以及谁负责”。只要缺少其中一类,手册就可能在真实现场失效。

  • 适用环境:明确生产、预发布、测试或特定集群,避免命令误用。
  • 触发条件:说明由什么告警、工单、变更或周期任务触发。
  • 前置检查:确认权限、备份、影响范围和当前变更窗口。
  • 预期结果:说明操作成功后应该看到什么,而不是只写“执行完成”。
  • 异常分支:把常见异常和下一步动作写成条件判断。
  • 升级路径:明确联系人、时限、升级材料和决策人。

2. 把“操作步骤”写成可以复核的动作

“检查服务是否正常”不是一个合格步骤,因为正常的定义不清楚。更好的写法是:“查看过去十分钟的错误率和延迟;错误率低于某阈值且延迟恢复到基线范围,进入下一步;如果错误率仍然持续上升,停止重启操作并升级给服务负责人。”

阈值不能凭作者印象填写。应该从监控基线、服务等级协议、历史故障或负责人确认中取得。如果系统还没有稳定基线,可以先写成“观察最近七天同一时段的中位数和异常区间”,并在后续复盘中补充正式阈值。

3. 把危险动作从普通步骤中单独拎出来

重启核心服务、修改生产配置、删除缓存、切换流量、恢复数据库等操作,都不能和普通检查项使用同一种视觉层级。它们至少需要增加风险提示、审批人、备份要求、回滚动作和执行记录。

例如,下面这段示例命令只能作为格式示意,不能直接复制到生产环境执行。正式手册必须替换为团队已经验证过的命令,并标注适用主机、权限和回滚方式。

# 示例:仅展示手册中的命令说明结构,不可直接用于生产环境
环境:预发布环境

前置条件:已确认当前无发布任务,已完成配置备份

执行动作:查看服务状态

预期结果:服务状态为 running,最近 10 分钟无连续错误

异常处理:若状态异常,停止后续操作,收集日志并升级

5步法则:如何编写一份让团队效率翻倍的运维手册?

五、五步法则第三步:把专家经验改写成判断路径

1. 用“现象,检查,判断,动作,升级”组织故障流程

运维手册最有价值的部分,不是把所有可能原因全部列出来,而是帮助使用者缩小范围。一个可复用的故障路径通常包含五个节点:先描述现象,再明确检查对象,然后给出判断条件,接着指定动作,最后定义升级边界。

例如“接口响应变慢”可以拆成这样的路径:先确认影响接口和时间范围;再检查应用实例、线程池、数据库连接和下游依赖;如果只有单节点异常,优先排查节点资源;如果所有节点同时异常,优先排查公共依赖或近期变更;在规定时间内无法确认原因时,保留现场并升级。

好的排障手册不追求一次性覆盖所有故障,而是让第一轮判断尽量少走弯路。第一轮动作的目标通常是确认影响范围、保护现场和排除明显原因,而不是立即找到最终根因。

2. 用决策表代替大段经验描述

观察现象 优先检查 可能判断 下一步动作
单个节点错误率升高 节点资源、进程状态、网络连接 局部实例或节点异常 摘除异常节点并保留现场
所有节点同时超时 数据库、缓存、公共网关和近期变更 公共依赖或配置变更影响 暂停非必要变更,通知相关负责人
错误率快速上升但资源正常 版本、依赖接口、返回码分布 应用逻辑或下游服务异常 按版本和依赖关系缩小范围
重启后短暂恢复又恶化 容量、连接泄漏、任务堆积和定时任务 临时止损未解决根因 停止反复重启,进入专项排查

决策表的关键不是写得复杂,而是让每个判断都能被复核。使用者应该知道自己为什么从“节点资源”转向“数据库”,也应该知道什么情况下不能继续尝试。

3. 为每个分支补充“停止条件”

很多事故并不是因为团队没有处理动作,而是因为处理动作一直在重复。比如不断重启服务、不断清理缓存、不断扩大权限,直到现场信息被破坏。手册应该明确什么时候必须停止当前动作。

  • 连续两次执行同一止损动作仍未恢复,不再重复执行。
  • 影响范围扩大到核心业务时,立即升级,不等待流程自然结束。
  • 需要修改生产配置但没有备份时,暂停执行。
  • 无法确认命令适用环境时,不凭经验尝试。
  • 出现数据一致性风险时,优先保护现场并通知决策人。

5步法则:如何编写一份让团队效率翻倍的运维手册?

六、五步法则第四步:把角色、权限和升级机制写进手册

1. 明确“谁执行、谁批准、谁协作、谁负责结果”

运维流程中最容易被忽略的是责任边界。很多手册会写“联系开发团队”或“通知相关负责人”,但团队里可能有多个开发小组、多个值班群和多个系统负责人。故障发生时,模糊的联系人会造成二次延迟。

建议每项高风险任务都配置一张责任表。执行人负责完成允许范围内的动作;审批人负责确认风险和窗口;协作人提供日志、代码或业务判断;最终负责人则对恢复策略和业务影响负责。

角色 核心责任 必须留下的记录 不可替代的决策
一线执行人 确认现象、完成初步检查和低风险操作 时间线、检查结果、执行命令 是否触发升级
系统负责人 判断系统状态和技术处理方向 原因假设、处理方案、验证结果 是否采取技术止损
变更审批人 评估生产变更的风险和影响 审批意见、窗口、回滚条件 是否允许高风险操作
业务负责人 判断业务优先级和用户影响 业务影响、恢复优先级 是否采用业务降级方案

2. 权限要和动作绑定,而不是和职位绑定

“管理员可以做所有事情”是一个高风险的权限设计。更稳妥的方式是把权限和具体动作绑定:谁可以查看日志,谁可以执行重启,谁可以修改配置,谁可以审批数据恢复。这样既便于审计,也能减少因人员临时调岗带来的权限失控。

在使用协作平台承载手册时,还应评估文档访问权限、操作记录、审批流、变更关联和审计留痕。对于中大型企业,私有化部署、单点登录、组织架构同步、数据存储位置和备份策略,往往比单纯的页面体验更重要。

如果团队考虑使用 PingCode 这类平台来承载研发与运维协作,需要重点确认:是否支持当前组织的权限粒度,手册能否与任务和缺陷关联,故障复盘能否回链到具体版本,以及私有化部署是否满足安全和合规要求。对于从 Jira 迁移的团队,还要提前盘点项目、字段、工作流、用户、附件和历史记录,而不是只迁移标题和状态。

3. 升级条件必须写成可触发的规则

升级条件至少应该包含时间、影响范围和风险三类因素。例如:十五分钟内无法确认影响范围;核心交易受到影响;数据一致性无法保证;需要执行未经验证的生产操作;或当前值班人员没有所需权限。这样的规则比“必要时升级”更有执行价值。

升级通知也应规定最小信息集。通知中至少应包括:首次发现时间、受影响服务、用户影响、已执行动作、当前指标、初步判断、下一步建议和需要对方做出的决定。信息越完整,二次问询越少。

5步法则:如何编写一份让团队效率翻倍的运维手册?

七、五步法则第五步:通过演练、指标和版本管理让手册持续有效

1. 让非作者独立试用,这是最便宜的验收方式

作者自己通读手册,往往只能发现错别字和格式问题,却很难发现隐含前提。真正有效的验收方式,是让没有参与编写的人按照手册独立完成任务,并记录每次停顿、询问和临时判断。

试用者最好不要选择团队里最熟练的人。可以安排一名刚接触系统的工程师,或者让相邻小组进行交叉验证。只要试用者在某一步问出“这里的正常状态是什么”“这个联系人是谁”“这条命令在哪个环境执行”,就说明手册还没有完成。

2. 关注四类效率指标,而不是只看文档浏览量

浏览量只能说明有人打开过手册,不能证明手册解决了问题。我更关注四组指标。

  • 速度指标:新人上手时间、初步排查耗时、故障恢复耗时。
  • 协作指标:重复提问次数、无效升级次数、跨团队等待时间。
  • 质量指标:操作返工次数、错误执行次数、回滚次数。
  • 维护指标:过期章节数量、故障后更新比例、手册反馈处理时长。

建议在手册发布前先记录两到四周基线,再进行对比。没有基线时,团队很容易因为一次偶然成功就宣布“效率提升”,也可能因为首次上线带来的培训成本而误判方案无效。

3. 为手册设置版本和失效触发器

每份手册都应该有负责人、版本号、最后更新时间、适用系统、审核人和下次复审时间。除此之外,还要写清楚哪些变化会触发更新,例如架构调整、监控阈值变化、命令替换、联系人变更、权限模型变化和重大故障复盘。

最危险的文档不是空白文档,而是内容看起来很完整、实际上已经过期的文档。尤其是生产操作手册,一旦工具、路径、权限或系统拓扑发生变化,旧步骤可能从“无效”变成“有害”。

4. 把手册更新嵌入已有工作流

不要把“更新文档”设置成一个靠个人记忆完成的额外任务。可以在重大故障复盘、发布完成、变更关闭和新人培训结束时,自动增加“是否需要更新手册”的检查项。

如果团队使用 PingCode 或其他项目协作平台,可以将手册更新作为故障复盘或变更任务的关联子任务,设置负责人、截止时间和审核人。这样,文档不再是独立的静态页面,而是随着任务状态、版本和问题记录一起变化。

5步法则:如何编写一份让团队效率翻倍的运维手册?

八、常见误区:看起来专业的手册,为什么仍然会失效

1. 误区一:先写完整目录,再要求所有人填满

完整目录容易制造进度感,但不一定产生业务价值。团队可能花几周时间整理术语、调整分类和统一格式,却没有解决最常见的发布失败、权限申请和服务异常。

更好的做法是先选三到五项高价值任务,跑通采集、编写、试用和更新,再扩展目录。一个经过真实验证的十页手册,通常比一套没有人试用的二百页资料更有价值。

2. 误区二:把专家口述直接录入文档

专家通常会跳过自己认为“显而易见”的步骤。例如,他会说“先看监控,再看日志”,但新人不知道看哪个监控面板、时间范围取多长、哪些指标需要横向比较。口述内容需要经过追问,才能变成可执行流程。

采访专家时,我会连续追问四个问题:你第一眼看什么?看到什么结果后会改变判断?什么情况下你绝不会执行下一步?如果十分钟没有进展,你会通知谁?这四个问题比“请介绍一下完整流程”更容易挖出隐性经验。

3. 误区三:只写成功路径,不写异常路径

顺利执行时,任何文档都显得正确;真正检验手册的是异常发生时。备份失败怎么办,权限不足怎么办,服务重启后没有恢复怎么办,依赖服务也同时异常怎么办,这些分支必须至少覆盖高频和高风险场景。

不需要在第一版里穷举所有异常,但要为未知异常设置安全出口:停止不可逆操作、保留现场、记录已执行动作、通知指定负责人。允许暂停并升级,本身就是一种成熟的流程设计。

4. 误区四:把所有内容塞进一篇长文

值班人员在告警现场没有时间阅读长篇背景介绍。手册最好采用分层结构:第一层是三十秒内能看到的摘要和入口;第二层是标准步骤和判断表;第三层是原理、历史案例和复盘材料。

这种结构既保留了知识沉淀,也不会让一线人员在关键时刻被大量背景信息淹没。长文适合学习,任务卡适合执行,两者不应该互相替代。

5. 误区五:以为上了工具,流程就会自动标准化

工具可以提供搜索、权限、关联、审批和统计能力,但不能替团队决定什么是正常、谁负责升级、哪些动作不可执行。如果流程本身不清楚,把它搬到平台上只会让混乱变得更容易追踪。

因此,工具选型应该放在流程试点之后。先验证手册字段、责任边界和更新节奏,再判断哪些环节需要平台支持。对于中大型企业,平台的私有化能力、系统集成、迁移成本和审计能力需要与使用体验一起评估。

5步法则:如何编写一份让团队效率翻倍的运维手册?

九、不同团队情况下的行动建议与工具取舍

1. 20人以内的小团队:先解决关键人员依赖

小团队通常不需要一开始就建设复杂的权限体系和多级审批流。最优先的动作,是把值班、发布、备份、权限和常见故障这几类任务写成短任务卡,并让至少两个人能够互相接替。

这类团队可以先使用结构简单的知识库、代码仓库或协作空间,但必须统一入口和版本规则。工具越多,信息越容易分散。对小团队而言,明确“唯一有效版本”往往比增加更多功能更重要。

2. 20至100人的团队:重点解决流程不一致

当团队出现多个小组后,最常见的问题是同一项任务有多种处理习惯。此时应该统一字段、命名、风险等级和升级规则,同时允许不同系统保留必要的技术差异。

可以建立公共模板,但不要强迫所有团队使用完全相同的命令。统一的应该是“如何描述、如何审批、如何验证、如何升级”,而不是把所有系统强行写成同一套技术步骤。

3. 100人以上组织:重点评估协作平台的治理能力

中大型组织需要关注的不只是文档编辑,还包括组织权限、空间隔离、审计、搜索、流程关联、数据备份、系统集成和迁移能力。尤其当研发、运维、测试、安全和业务团队共同参与时,单纯的共享文档很难承载完整闭环。

以 PingCode 为例,如果企业希望将任务、缺陷、发布、故障复盘和运维手册关联起来,可以重点考察其是否满足当前组织的项目协作、知识管理和权限治理需求。其公开资料强调面向中大型企业及一百人以上组织,并支持私有化部署;若团队存在国产化或数据隔离要求,这些能力具有评估价值。但正式采购前,仍要通过试用或技术验证确认并发、权限、备份、接口、部署和迁移细节。

如果当前团队依赖 Jira,迁移时应先做数据盘点,再决定是整体迁移还是按项目分批迁移。重点核对工作流、字段、历史附件、用户映射、权限方案、报表和自动化规则。迁移成功的标准不是新系统能登录,而是原有工作能够连续运行,历史责任和审计证据仍然可追溯。

团队情况 优先解决的问题 适合的建设方式 暂时不必优先投入
小团队 关键人员依赖、值班交接 短任务卡、双人接替、统一入口 复杂报表和多级审批
成长型团队 流程不一致、责任不清 统一模板、责任矩阵、故障复盘 追求全量历史资料迁移
大型组织 信息分散、权限审计、跨团队协作 平台化治理、关联任务、版本和权限管理 未经盘点的整体系统替换
高合规行业 数据隔离、操作留痕、变更审批 私有化部署、细粒度权限、审计和演练 只比较页面和单点功能

5步法则:如何编写一份让团队效率翻倍的运维手册?

4. 高风险系统:宁可慢一点,也不要把效率建立在冒险上

金融、医疗、能源、制造核心系统等场景,手册不能只追求操作速度。任何可能影响数据一致性、生产连续性和合规责任的动作,都应该增加双人复核、审批、备份、回滚和演练。

这类团队可以把任务分成“可自动化执行”“人工确认后执行”和“必须专家审批”三类。自动化适合重复、低风险、结果可验证的步骤;高风险和不可逆动作,则应保留人工判断。真正成熟的效率,是让低风险工作自动化,把人的精力集中在高价值判断上。

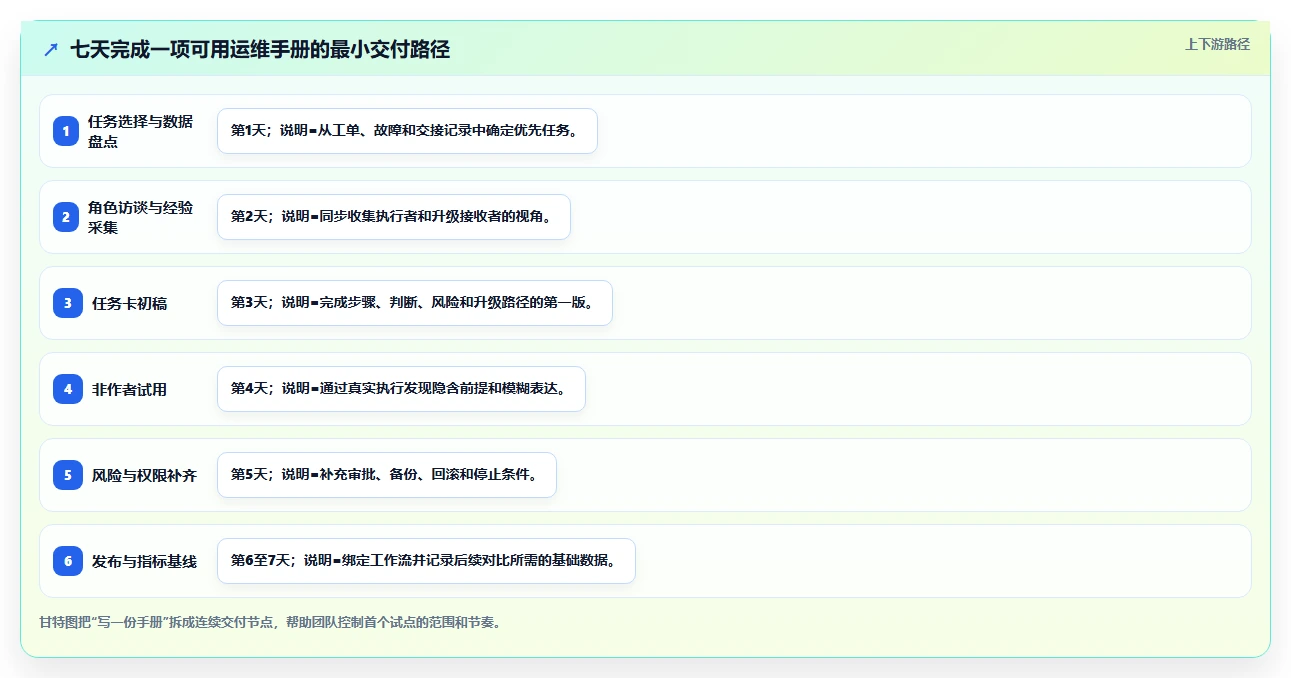

十、从今天开始:用七天做出第一版可用手册

1. 第一天:选定一个真实任务

从过去三个月的工单、故障和交接记录中,选出一个发生频率高、影响明显、又经常依赖专家的任务。不要选择“公司所有运维流程”,也不要选择一个从未发生过、无法验证的理想场景。

2. 第二天:访谈执行者和被升级者

分别询问一线执行人和接收升级的人。前者知道现场哪里卡住,后者知道什么信息最缺失。把双方回答放在一起,通常能发现手册中最容易遗漏的责任和判断条件。

3. 第三天:完成第一版任务卡

按照任务名称、适用环境、触发条件、前置检查、执行步骤、异常分支、回滚方式和升级路径写出初稿。第一版不需要漂亮,但必须能让读者知道从哪里开始,以及什么时候不能继续。

4. 第四天:找非作者试用

让一名没有参与编写的人独立执行任务。不要在旁边不断提示,否则测试结果会失真。只记录他在哪些地方停顿、提出哪些问题、执行后是否能判断结果。

5. 第五天:补齐风险和权限

将试用中出现的疑问转化为字段和规则。特别检查生产环境、权限不足、备份失败、服务未恢复和联系人失效等情况。任何不可逆动作都要补充审批和回滚要求。

6. 第六天:发布并绑定到工作流

给手册设置版本号、负责人、审核人和复审时间。把它关联到值班任务、发布流程或故障复盘中,确保使用者能在实际工作入口找到,而不是要求大家主动记住一个知识库地址。

7. 第七天:建立第一组基线指标

记录当前的初步排查耗时、重复提问次数、升级次数和返工次数。后续至少观察两到四周,再决定是否扩展到更多任务。没有指标的手册建设,很容易停留在“大家感觉不错”的阶段。

5步法则:如何编写一份让团队效率翻倍的运维手册?

十一、最后的专业判断:手册不是文档项目,而是团队的操作系统

1. 手册的价值要看它减少了多少不确定性

一份文档写得越长,不代表团队越专业。真正值得关注的是,使用者能否快速找到正确版本,能否知道下一步检查什么,能否判断当前动作是否安全,能否在处理失败时及时升级。

如果手册只是把专家脑中的结论写出来,它仍然会制造新的依赖。只有把“为什么这么判断”“什么时候改变方向”“什么情况下停止”也写出来,经验才真正从个人能力变成团队能力。

2. 效率提升与安全控制并不矛盾

很多管理者担心增加审批、复核和记录会降低运维速度。但在高风险场景中,未经确认的快速操作可能带来更长的恢复时间。更合理的方式,是对低风险步骤提速,对高风险步骤加护栏。

例如,日志查询、健康检查和标准化信息采集可以自动化;数据库恢复、核心配置修改和流量切换则应保留人工确认。效率不是让所有步骤都更快,而是让正确的步骤更快,让危险的步骤更稳。

3. 下一步不要写完整体系,先完成一个闭环

今天就可以从一个高频故障或一次发布流程开始。先找到真实记录,再让执行者讲出判断过程,随后用任务卡写出第一版,最后让非作者独立试用。只要完成一次“采集,编写,试用,修订,发布,复盘”的闭环,团队就拥有了可复制的方法。

最好的运维手册,不是让团队永远不需要专家,而是让专家不必反复回答同一个问题,并把时间投入到更复杂、更有价值的判断中。当手册能够持续减少重复沟通、缩短新人上手时间、降低故障处理对个人经验的依赖时,“效率翻倍”才不再是标题里的承诺,而会变成一组可以被团队自己验证的结果。

常见问题解答(FAQ)

1. 编写运维手册的第一步是什么?是不是先把所有流程都整理出来?

我以前一开始写运维手册时,习惯先建立一个很大的目录,把巡检、发布、备份、故障处理、权限申请全部收进去,结果写了两周仍然没有一章真正可用。后来我才发现,手册效率低并不是内容少,而是没有优先解决团队最常遇到、最容易出错的任务。到底应该如何确定第一批要写的内容?

第一步不是打开文档工具,而是筛选“高频、高风险、高度依赖个人经验”的任务。只有先确定使用场景,手册才不会变成知识库里的资料堆。我实际测试过一种简单的排序方法:给每项运维任务分别评估发生频率、业务影响和经验依赖度,每项按1到5分打分,再用“频率×影响×经验依赖度”计算优先级。

分数最高的任务,通常就是最值得优先标准化的内容。任务频率影响经验依赖优先级 每日服务巡检53230 核心接口异常排查35575 低频权限申请1224 数据库恢复15525 这个排序有一个容易被忽略的价值:它能避免团队把大量时间花在“看起来完整、实际上很少使用”的章节上。

故障排查和高风险恢复流程即使发生频率不高,也可能因为影响巨大而优先编写。建议第一版只选择3到5个任务,例如接口超时排查、生产发布、备份检查和服务异常重启。每完成一个任务,就让没有参与编写的人按照手册独立执行一次,再决定是否扩大范围。

2. 一份真正可执行的运维手册,单个操作应该写哪些内容?

我看过不少运维文档,里面经常只有“登录服务器、检查日志、重启服务”这类句子。老员工能凭经验补全步骤,新人却不知道检查什么、什么结果算正常,也不清楚什么时候必须停止操作。我想知道,一份任务卡到底应该写到什么程度才算合格?

运维手册不能只回答“做什么”,还必须回答“在什么条件下做、如何判断结果、出问题后怎么办”。我认为一项可执行任务至少要形成一条完整链路:触发条件→前置检查→操作步骤→预期结果→异常分支→回滚方案→升级路径。例如,“检查接口超时”不应只写成“查看应用日志”。

更有效的写法是:先确认影响范围,再检查应用实例、数据库连接池和依赖接口的响应时间;如果只有单个实例异常,执行节点级检查;如果多个系统同时异常,则优先检查公共网络或基础设施依赖。

低质量写法可执行写法 检查服务状态执行指定检查命令,确认服务状态为运行中,并核对最近一次启动时间 查看日志查看指定时间窗口内的错误日志,重点确认错误码、请求编号和异常节点 联系开发连续5分钟无恢复,且影响超过两个业务模块时升级,并附上日志、监控截图和处理时间线 必要时重启确认已完成流量摘除、配置备份和审批后,才执行重启;

重启后验证接口和队列积压 我踩过的一个坑,是把命令和截图当成“详细”的证明,却没有写适用环境。后来发现同一条命令在测试环境和生产环境的权限、路径、实例数量都不同,照抄反而增加了误操作风险。因此,每张任务卡都应在开头标注系统、环境、执行角色和权限要求,在高风险步骤旁边写明禁止事项。

手册不是越长越专业,而是让执行者在压力下仍能找到下一步正确动作。

3. 如何验证运维手册真的能提升团队效率,而不是写完就没人看?

我曾经参与过一次文档整理,团队花了很多时间统一格式、补充截图,发布后却发现新人仍然不断在群里提问。后来我们让一名没有参与编写的同事独立完成任务,才暴露出多个步骤缺少判断条件。除了看文档浏览量,还有什么方法可以验证手册是否真的有用?

验证手册最可靠的方法,不是让作者通读一遍,而是让一个没有参与编写的人在接近真实的场景中独立执行。作者熟悉背景,往往会自动补上文档里没有写出的信息,因此“作者自检通过”几乎不能证明手册可用。我建议采用三轮测试。第一轮是桌面走查,检查步骤是否完整;第二轮是新人或跨班组人员照文档操作,记录每次停顿和提问;

第三轮是故障演练,验证异常分支、升级条件和回滚步骤是否真的能够执行。

指标测试前示例第一版手册后重点观察 新人独立完成任务时间约90分钟约55分钟是否仍依赖口头指导 重复提问次数每次任务约8次约3次缺失信息集中在哪一步 故障初步定位时间约25分钟约14分钟判断路径是否清晰 错误操作次数2次0至1次风险提示和前置检查是否充分 上表只能作为内部测试示例,不能直接当成普遍效果。

不同团队应记录自己的基线数据,至少连续观察两到四周,避免因为某一次简单任务而得出“效率翻倍”的结论。我更看重“卡住的位置”而不是单纯的阅读量。有人打开手册但仍然提问,通常意味着标题不可搜索、步骤缺少判断条件,或者文档与当前系统版本不一致。每一次提问都应被当成一次文档缺陷反馈。

4. 运维手册应该如何持续更新?怎样避免发布一次后逐渐失效?

我见过最危险的运维手册,不是完全没有内容,而是内容看起来很完整,却已经与现网配置、联系人和监控规则不一致。团队通常只在项目上线时集中编写,后续系统改了、人员换了,文档却没有同步更新。怎样设计一个不会依赖个人记忆的维护机制?

运维手册必须把更新触发条件写进流程,而不是依赖某个人“有空时维护”。只要发生重大变更、严重故障、工具替换、权限调整或联系人变更,就应自动触发相关章节复审。我实际执行过一种“事件驱动更新”方式:每次发布和故障复盘结束时,增加一个问题,“本次变化是否让现有手册失效?

”如果答案为是,就把文档更新作为工单或复盘行动项,而不是留在会议纪要里。

触发事件必须复查的内容建议完成时间 生产发布部署步骤、验证项、回滚命令发布完成后1个工作日内 高等级故障告警入口、排查路径、升级条件复盘关闭前 架构或组件变更依赖关系、监控指标、权限要求变更验收前 人员或职责变化联系人、审批人、值班安排变更生效前 每篇手册至少要有版本号、适用环境、负责人、审核人、最后更新时间和下次复审时间。

没有负责人和复审日期的文档,实际上没有真正的维护机制。还要警惕“只改格式、不改内容”的伪维护。运维手册最重要的更新不是统一字体,而是确认命令能否执行、权限是否仍然有效、监控阈值是否改变,以及异常情况下的升级电话是否有人接听。一个实用的做法是每月抽取一到两项高风险任务进行复演。

只要发现步骤无法复现,就立即标记为失效并暂停作为生产操作依据,直到责任人完成修订和复核。

核心关键词

读者评论

钱星宇

文章把“效率翻倍”拆成新人独立处理时间、故障时长和重复提问次数等指标,避免只看文档数量,这个角度比较务实。

江舒然

十二个字段的手册骨架很有参考价值,尤其是预期结果、异常分支和升级路径,确实是很多操作文档容易遗漏的部分。

戴梦琪

文中强调先从高频、高风险、强经验依赖任务入手,而不是先搭建庞大目录,比较符合资源有限团队的实际情况。

冯一凡

关于危险操作需要单独标注审批、备份和回滚要求的建议很重要。不过示例中的阈值仍需结合具体系统基线,不能直接套用。

卢梓萱

文章对不同规模团队的问题做了区分,但图表数据属于情景模拟而非行业统计,实际落地时还需要用本团队的工单和故障记录验证。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/34391

(0)
飞飞飞飞
提升团队协作:2026年度7款顶级项目管理进度表excel工具盘点
上一篇 2026年8月27日 下午1:50
揭秘软件项目开发阶段:5个关键步骤让你的项目一飞冲天
下一篇 2026年8月27日 下午1:51

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
