去年第四季度,我参与了一家 380 人智能硬件公司的研发流程复盘。翻出他们过去 18 个月登记的 47 个里程碑,按期关闭的有 31 个,达成率 66%,数据看起来还算体面。但当我把"按期关闭"再拆一层,关闭时交付物是否被下游独立验收通过、关闭后 30 天内是否出现返工,合格的只剩下 12 个,比例掉到 25.5%。这个落差是本文的起点:绝大多数团队不是不会排里程碑,而是从来没人定义过"什么叫完成"。
里程碑管理真正的难点,不在甘特图画得漂不漂亮,也不在工具里点没点那个勾。难点在于:一个项目负责人能否把"关键节点"翻译成一组别人可以独立判断真假的验收条件,并且让这套条件在压力下不被稀释。这篇内容我会用一个完整的失败样本拆开讲,给出一套可以直接照做的七步流程,也会说明不同规模组织该在哪一步减配、哪一步决不能省。
一、先给结论:里程碑管不住,通常不是因为跟踪不勤
我见过太多项目负责人把精力花在"每天催进度"上,里程碑看板刷新得很勤,日报写得密密麻麻,但节点该延还是延。问题不在于跟踪频率,而在于跟踪的对象本身是错的。如果里程碑从一开始就没有清晰的交付物和退出准则,那你跟踪的只是一个日期,不是一件事。
1. 里程碑是决策点,不是汇报点
这是我最想先纠正的一个认知。汇报点是"我告诉你现在到哪了",决策点是"我们现在必须做一个选择:继续投入、有条件继续、还是停下来"。一个里程碑如果开完会没有任何决策产生,那它就是一次例会,不是里程碑。
我在做流程改造时,会强制要求每个里程碑评审会结束时必须落一个明确结论:通过、有条件通过(附条件和截止时间)、不通过(附整改要求和重评时间)。三者必居其一,不允许出现"基本通过,细节后面再说"这种表述。没有决策选项的评审会,本质上是在把风险往后推。
2. 里程碑的保质期由退出准则决定
同一个日期,配上不同的退出准则,它的严肃程度可以差出十倍。"3 月 15 日完成支付模块开发"是没法验收的,"3 月 15 日前,支付模块在预发环境完成 200 笔真实订单的全链路支付,成功率 ≥ 99.5%,对账差异笔数 = 0,且有测试报告留痕"才是可以验收的。
后者不一定更难做到,但它把讨论从"你觉得做完了吗"变成了"数据是多少"。这一句话的差别,决定了里程碑是消耗团队精力的形式主义,还是真正降低项目不确定性的工具。
3. 管理投入应该跟着风险走,不跟着流程走
我反对所有项目一律套用同一套里程碑模板。一个内部工具项目和一个要过车规认证的固件项目,里程碑的严肃程度不该一样。里程碑治理的强度,应该与该节点失败后的不可逆成本成正比。
后来我在多个项目里做了对照观察:把里程碑定义方式分成"仅挂日期"和"完整定义(交付物 + 退出准则 + 单一责任人 + 缓冲)"两组,跟踪其余条件基本一致,结果差异相当明显。

注意最后一行数据:完整定义的里程碑,单个要多花约 2.7 人时。一个 100 人项目一年如果有 48 个里程碑,多出来的是 130 人时左右,约等于 0.08 个人年。而它换回的是返工率从 33% 降到 11%。这笔账,几乎在所有中大型项目里都是划算的。

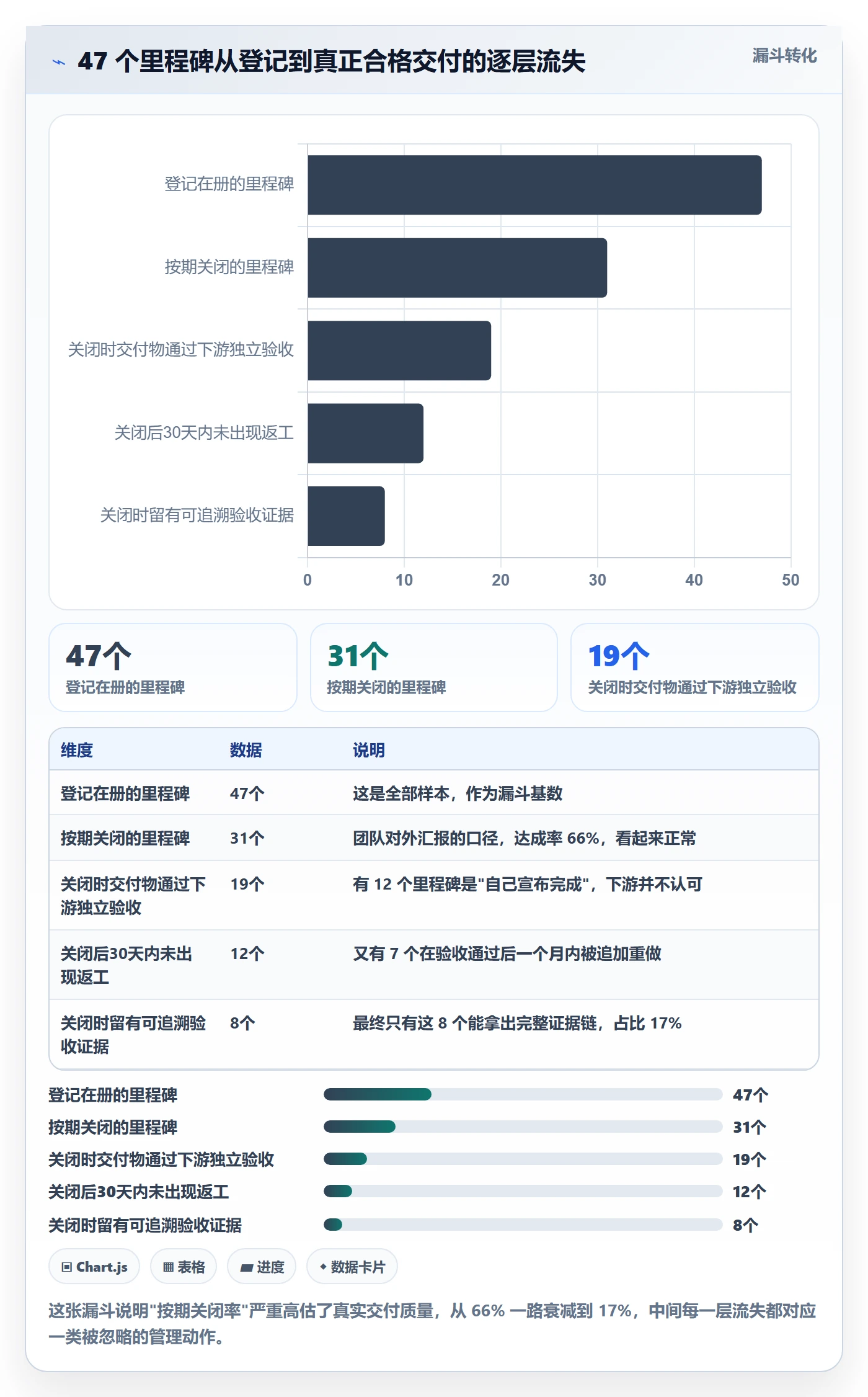

二、一次 380 人组织的里程碑复盘:47 个里程碑里,真正合格的只有 12 个
上一节的结论是抽象的,这一节我把那个具体案例拆开,让你看到失真是一层层发生的。这个案例涉及固件、App、云端三条并行技术线,6 条产品线共享一个底层平台团队,典型的"中台瓶颈型"组织结构。
1. 项目背景与我看到的第一组数据
这家公司当时用的是一套通用的项目管理工具,里程碑以"标签"形式挂在任务上,没有独立对象。团队每两周开一次节点对齐会,会上主要看一张 Excel 甘特图,颜色标注红黄绿。我第一次参加这个会的时候,发现整场会议 90 分钟里有 70 分钟在争论"某个任务到底算不算做完了"。
这 70 分钟本身就是信号。当会议时间主要消耗在"是否完成"的定性争论上,说明完成的标准根本没有被书面定义过。如果标准清晰,这类争论应该在三分钟内通过查数据结束。
2. "按期关闭"这个指标为什么会骗人
他们内部一直用"里程碑按期关闭率"作为研发效能的核心指标,2023 年这个数字是 66%,管理层认为可以接受。但我把 47 个里程碑按验收链条重新过了一遍,得到的漏斗是这样的:

从 31 到 19 这一段流失最严重。原因是这些里程碑的"完成"是由执行方自己判定的,没有第三方验收环节。团队负责人后来跟我说的一句话很典型:"我们不是想美化数据,我们是真的觉得做完了。"这正是问题所在,在自己定义的坐标系里,人几乎永远会觉得快做完了。
3. 三个失真:日期失真、完成度失真、验收失真
我把它归纳成三类失真,这三类在绝大多数组织里同时存在,只是严重程度不同。
日期失真指的是里程碑日期不是从工作量推导出来的,而是从合同日期或老板期望倒推出来的。它本质上是一个愿望,不是一个计划。识别方法很简单:问一句"这个日期是怎么算出来的",如果答案是"客户要求的"而不是"基于关键路径和历史速率",那它就是失真的。
完成度失真的典型表现是用百分比汇报进度。"这个模块完成了 80%"是研发管理里最危险的一句话,因为剩下的 20% 往往包含全部的技术难点和集成风险。我的经验是:当有人告诉你一个任务完成 80% 时,实际剩下的工作量通常在 40% 到 60% 之间。
验收失真是指验收环节被压缩成一次口头确认或一封邮件。没有验收清单、没有数据阈值、没有证据归档,验收就退化成了一次社交行为,大家点头,然后风险留在系统里,等着在生产环境爆炸。

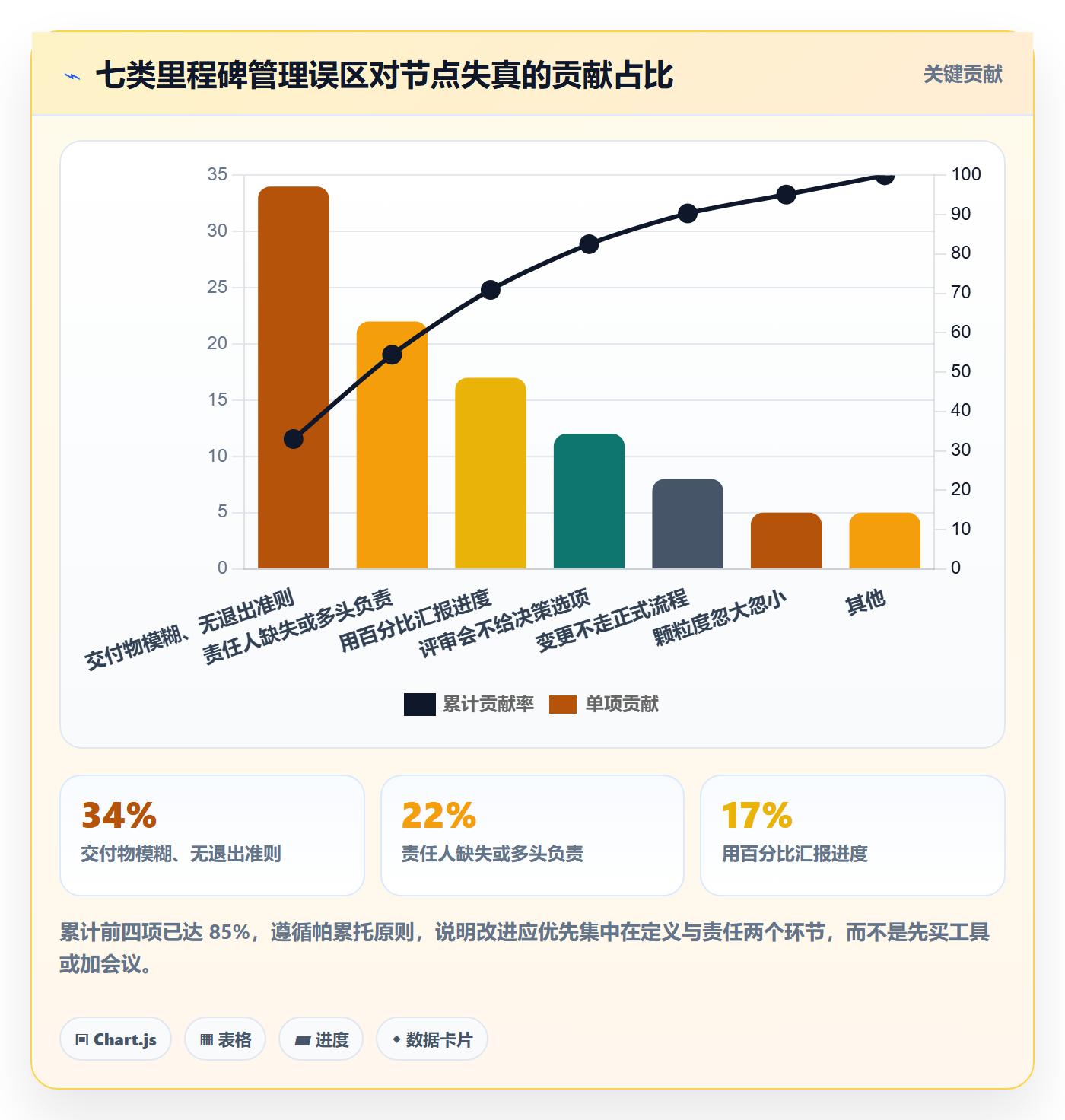

三、七个最常见误区,以及它们各自的代价
这一节我把踩过的坑集中列出来。这些误区我在不同客户、不同行业反复见到,区别只在于出现了几个、严重到什么程度。我按对里程碑失真的贡献度做了排序观察。

1. 把里程碑当汇报节点,而不是决策节点
具体表现是:会议议程主要是各团队轮流讲进展,讲完就散会,没有 Go / No-Go 的结论。这样的会议开得越多,团队越会把里程碑理解为"要交 PPT 的日子"。
代价是风险被系统性后置。原本可以在节点上暴露并处理的问题,被延迟到集成阶段才爆发,而集成阶段的修复成本通常是设计阶段的 10 倍以上。
2. 只挂日期,不挂交付物
里程碑名字写成"XX 模块开发完成""一期上线",但没有明确交付物是什么形态、放在哪里、由谁验收。这类里程碑在到期时必然引发争议。
我建议的最小改法是:每个里程碑至少绑定一份可打开的交付物清单,清单里每一项都有明确位置(代码分支、文档链接、测试报告编号)。做不到这一点,就不要把它叫做里程碑,叫"目标"更诚实。
3. 用百分比描述进度
百分比的问题在于它看起来精确,实际上极不精确。不同人对"完成 50%"的理解可以差出两倍工作量。而且百分比无法暴露"还剩哪些具体未做项"。
更可靠的替代方案是"已完成 / 未完成清单"加"剩余工作估算"。把未完成项逐条列出来,比一个 73% 有用得多。如果清单只剩三项,哪怕数值上看着更"落后",风险其实是可控的。
4. 里程碑颗粒度忽大忽小
有的节点间隔两周,有的间隔三个月。间隔三个月的那段,实际上处于管理盲区,等到下一个里程碑到期才发现问题,已经没有纠偏时间了。
我的经验法则是:单个里程碑的周期尽量不超过 6 周,超过的部分强制切子节点。对于确实无法切分的长周期工作(比如硬件开模),至少要在中间设立"检查点",检查点不要求交付物,但要求提供进展证据。
5. 没有唯一责任人
常见写法是"由 A 团队和 B 团队共同负责"。这句话的实际含义通常是"没人真正负责"。跨团队依赖最容易断在两方交接的缝隙里。
正确做法是为每个里程碑指定一个 DRI(直接责任人),同时列出所有依赖方及其承诺时间。DRI 不等于干最多活的人,而是那个在节点失败时必须第一个站出来解释的人。
6. 评审会不给决策选项
议程里只有"汇报"和"讨论",没有"表决"。于是所有问题都以"后续跟进"收尾,而后续跟进通常不会发生。
改法很简单:在议程最后固定留 15 分钟做决策,并且明确规定只能产出三种结论之一。把这个规则写进会议模板,执行三个月后团队就会习惯。
7. 里程碑变更不走正式流程
日期被悄悄改掉,交付物范围被口头缩减,结果历史数据全部失真,团队也学会了"反正可以改"的心态。里程碑一旦变成可以随意挪动的东西,它就失去了承诺的属性。
我的做法是:变更不是不允许,而是必须留下痕迹,谁提的、为什么、影响哪些下游节点、谁批准的。变更成本不需要很高,但必须可见。
四、我的判断逻辑:合格里程碑必须同时满足三个条件
前面讲的是"什么不对",这一节讲"什么算对"。我判断一个里程碑是否合格,不看它写得多漂亮,只看它是否同时满足三个条件。缺任何一个,它都会在压力下退化。
1. 条件一:可验收
意思是交付物能被第三方独立判断真假,不需要依赖执行者的自我陈述。判断标准很直接:换一个不参与该项目、但懂业务的人来看,他能不能根据你写的退出准则,给出一个明确的"通过/不通过"结论。如果不能,说明准则写得太虚。
常见的虚写法包括"功能基本可用""性能有明显提升""用户体验良好"。对应的实写法是"完成 12 个核心流程的端到端测试,通过率 100%""P95 响应时间从 800ms 降到 300ms 以内""可用性测试中 8 名目标用户有 7 名在无提示情况下完成主任务"。
2. 条件二:可分割
意思是里程碑内部存在可观察的中间状态,能在到期前给出预警。如果一个里程碑在到期前始终是"进行中",那它就没有预警能力,只能提供事后通知。
实现方式是拆出 3 到 5 个可验证的子节点,每个子节点都对应一个客观事实(比如"接口联调环境打通""首批 50 条用例执行完成""压测报告出具")。子节点不需要开会评审,但需要在工具里可查。
3. 条件三:可回滚
这一点常被忽略。意思是如果这个里程碑不通过,项目有明确的退路:是降级交付、是延期重评、还是终止投入。如果一个里程碑只有"通过"和"项目失败"两种结局,那评审就变成了走过场,因为没人敢投反对票。
我在设计里程碑时,会提前写好"如果未通过,我们的 Plan B 是什么"。写不出来的,说明这个节点被设计成了不可失败的悬崖,需要重新拆分。

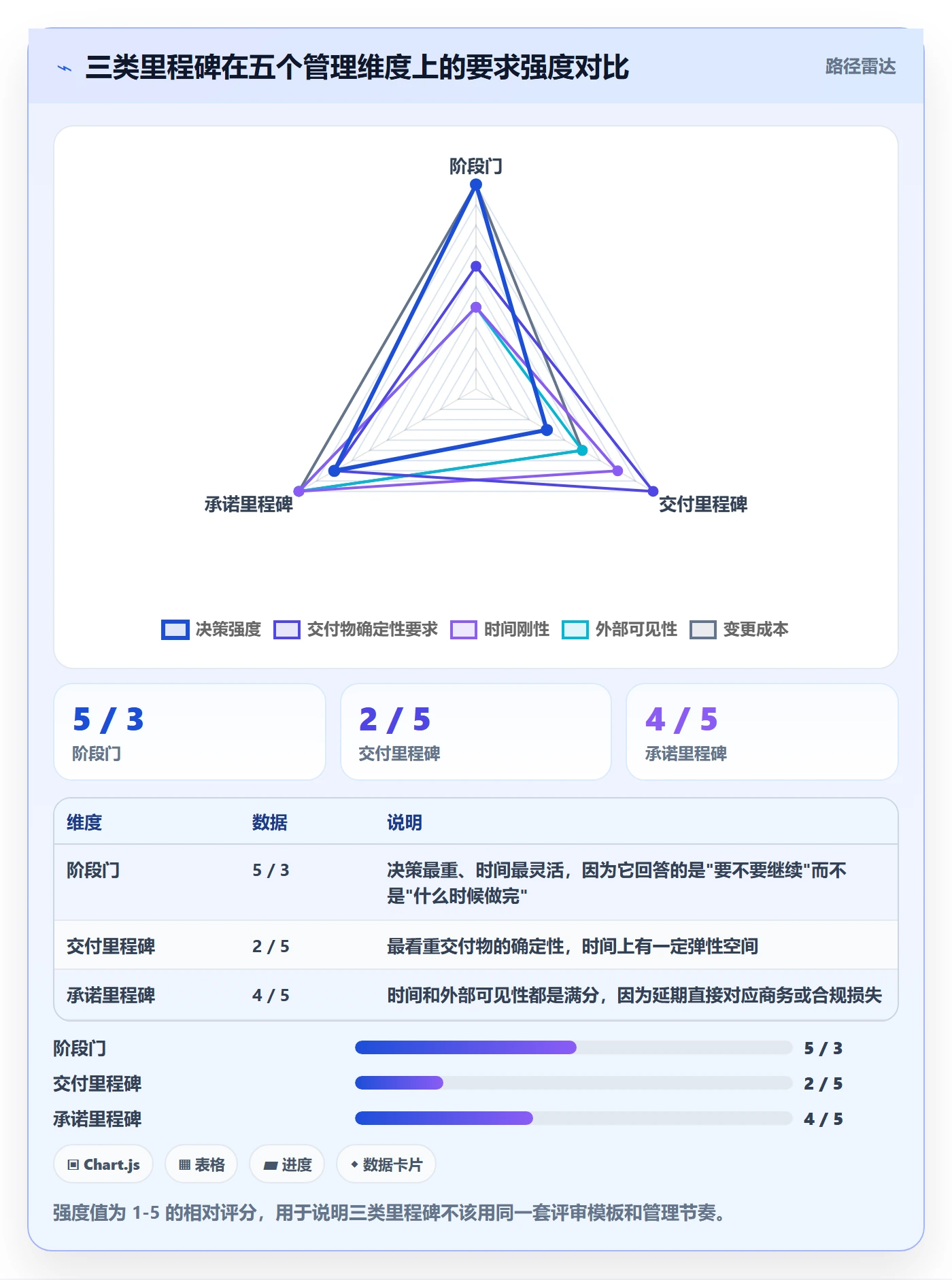

4. 里程碑要分层:阶段门、交付里程碑、承诺里程碑
不是所有里程碑都需要同等强度的管理。我通常把它们分成三类,管理动作差别很大。
| 类型 | 核心作用 | 典型场景 | 评审强度 | 变更成本 |
|---|---|---|---|---|
| 阶段门 | 决定是否继续投入资源 | 立项评审、方案冻结、量产决策 | 高,需决策层参与 | 极高,变更需重走决策 |
| 交付里程碑 | 交付物验收与流转 | 模块提测、版本发布、文档交付 | 中,由技术负责人主持 | 中,走变更流程即可 |
| 承诺里程碑 | 对外承诺兑现 | 客户验收、监管报备、合同节点 | 高,需对外口径统一 | 极高,涉及商务与合规 |
分层的价值在于,它让你可以把管理精力集中到真正需要的地方。阶段门和承诺里程碑必须严格,交付里程碑可以适度灵活。如果一个团队对所有里程碑一视同仁地严格,结果是所有节点都变松;一视同仁地宽松,结果是关键节点失守。

五、七步操作流程:把里程碑从日程表事件变成结算点

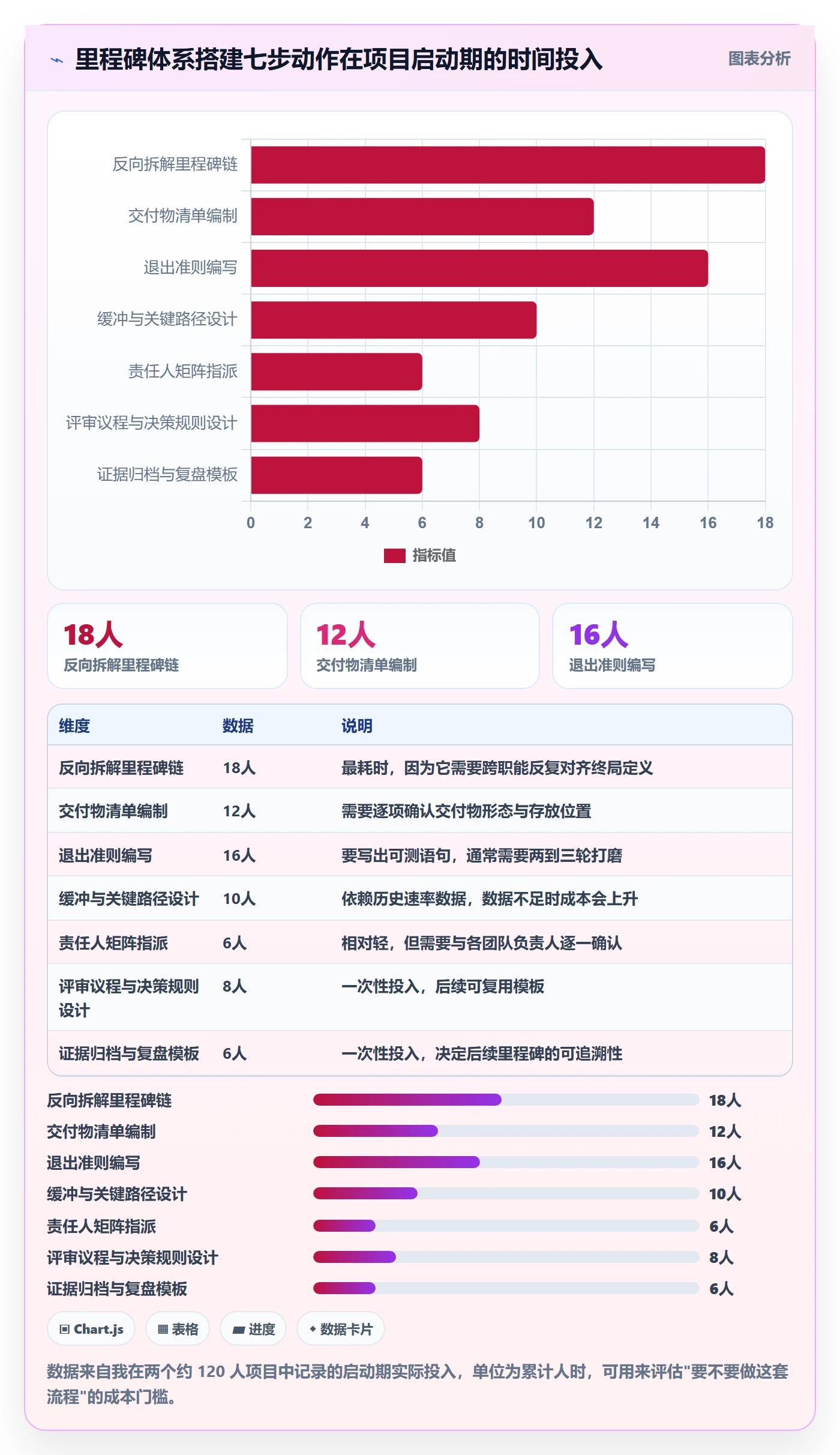

这一节是全文最"可抄"的部分。我把实践中跑通的流程整理成七步,按顺序执行,每一步都有明确的产出物。整个流程在一个 100 人左右的项目启动阶段,合计投入约 76 人时,可以在两周内完成。

1. 第一步:反向拆解里程碑链
不要从"我们现在能做什么"开始排,而要从终局倒推。先明确最终交付物的形态和验收方式,然后问:要交付这个东西,必须先完成哪些不可逆的关键动作?这些动作的完成点,就是里程碑的候选。
这一步的关键产出是一张里程碑链,每个节点都要能回答"如果没有它,最终交付会不会失败"。回答不了"不会"的,就不是里程碑,是普通任务。里程碑链的长度通常比团队第一反应要短,这不是坏事,它意味着你把资源集中在真正的关键路径上。
2. 第二步:编制交付物清单
为每个里程碑列出交付物清单,每项包含四要素:名称、形态、位置、验收人。缺失任何一项,这项交付物在验收时都会引发争议。
举个例子,"支付模块"不是交付物,"支付模块的接口文档(Swagger 文件,位于 docs/payment 目录,由后端负责人验收)"才是。这个颗粒度一开始会让人觉得啰嗦,但它在三个月后能省掉大量扯皮。
3. 第三步:写退出准则
退出准则要写成可测语句。我用的模板是这样的:
里程碑名称:支付链路联调完成
交付物:
支付 SDK v1.2(代码分支:feature/pay-sdk-v1.2)
联调测试报告(位置:/docs/test/pay-integration-2024Q2.md)
压测结果截图与原始数据(位置:/docs/perf/pay-2024Q2/)
退出准则(全部满足才可通过):
完成 12 条核心支付路径的端到端测试,用例通过率 = 100%
200 笔真实订单在预发环境全链路跑通,成功率 >= 99.5%
对账差异笔数 = 0,差异金额 = 0
P95 响应时间 无 P0/P1 级未修复缺陷,P2 级缺陷
不满足时的处理:
任一硬性条件不满足 -> 结论为"不通过",重评时间不晚于 5 个工作日后
仅 P2 缺陷超标 -> 可判"有条件通过",条件关闭期限 3 个工作日
责任人(DRI):张 XX
依赖方承诺:风控团队于 X 月 X 日前提供决策接口;运维团队于 X 月 X 日前完成预发环境扩容
注意最后两行。责任人和依赖方承诺是退出准则的一部分,不是附加信息。很多里程碑失败不是因为标准没达到,而是因为依赖方没按时到位,而这件事从来没被写下来过。
4. 第四步:设计缓冲
缓冲不是给每个任务加 20% 的拍脑袋时间。我推荐两种缓冲:关键路径末端的项目缓冲,以及汇入关键路径的汇入缓冲。前者吸收主线上的波动,后者防止支线任务拖累主线。
缓冲的消耗情况本身就是最好的预警信号。如果某个里程碑的项目缓冲已经被消耗了 50%,但任务清单看起来只完成了 60%,这就是一个明确的早期警告。缓冲不是隐藏的富余时间,而是被公开管理、可见消耗的储备。
5. 第五步:指派单一责任人与依赖责任人
每个里程碑一个 DRI,全部依赖方列出承诺时间。这两件事要写进里程碑的正式描述里,而不是靠口头约定。
我在实际推动这一步时发现一个常见阻力:团队不愿意承诺具体日期,因为怕被追责。应对方式是区分"承诺"和"预测",承诺日期是要被考核的,预测日期可以随时调整。同时,承诺日期必须由承诺方自己给出,不能由上往下压,否则承诺会变成形式。
6. 第六步:设计评审议程与决策类型
评审会固定 60 分钟,结构建议如下:15 分钟数据与证据展示(由 DRI 讲,只讲事实不讲感受)、20 分钟逐条核对退出准则、15 分钟风险与依赖讨论、10 分钟决策与结论记录。
决策类型只有三种:通过、有条件通过(附条件和截止时间)、不通过(附整改要求和重评时间)。会议纪要里必须出现这三种结论之一,否则这次评审视为未完成。
7. 第七步:关闭、归档与 15 分钟复盘
里程碑关闭时必须做两件事:把验收证据归档到固定位置,以及开一个 15 分钟的短复盘,只讨论三个问题,实际与计划的差异在哪、差异的根因是什么、下一个里程碑要改什么。
这 15 分钟的价值被严重低估。它把单次节点经验转化成组织记忆,也是让"里程碑管理"从一次性流程变成可迭代机制的关键。没有复盘的里程碑,只是完成了一次打卡。
六、工具怎么承载:以 PingCode 为例的落地路径
流程想清楚了,还需要工具来承载,否则退出准则会变成一份没人看的 Word 文档。我在给中大型组织做工具选型时,优先考虑的是"能不能把管理规则变成系统约束",而不是"功能列表长不长"。这里以 PingCode 为例,讲清楚工具层面应该怎么落。
PingCode 主要服务中大型企业及 100 人以上组织,这一点和本文讨论的场景高度匹配,人数上来了,靠口头协调和 Excel 已经管不住跨团队的依赖关系。
1. 里程碑必须是一等对象,不能是标签
我见过最常见的错误是把里程碑做成任务上的标签。标签没有状态机、没有责任人、没有验收记录,本质上只是一个分类。
正确的做法是把里程碑建成独立对象,拥有自己的状态流转、责任人和关联关系。状态机建议设置为:定义中 → 待评审 → 有条件通过 → 通过 → 已关闭,另外单设"已取消"和"已延期"两个终态,用于保留历史数据。
状态流转要加约束:比如从"待评审"进入"通过"必须存在验收记录,否则系统不允许流转。这种硬约束比十次宣讲都有效。
2. 退出准则要变成强制检查项
把每条退出准则做成一个检查项,评审时逐条勾选,并附上证据链接。全部勾选才能进入"通过"状态。这一步把"我们觉得达标了"变成"系统显示所有条目已确认"。
对于有条件通过的场景,未满足的检查项要生成一条带截止时间的待办,并自动指派给责任人。这样条件关闭就不会被遗忘。
3. 交付物要能和需求、用例、缺陷串成追溯链
这是中大型组织最需要的部分。里程碑下的交付物应该直接关联到需求、测试用例和缺陷记录,形成一个可追溯的链条。评审时不需要再让人手动整理报告,直接从系统里拉出覆盖率、用例通过率、未关闭缺陷列表。
我观察到的效果是:当评审数据可以自动生成时,评审会的时间会从"拼凑事实"转向"讨论决策"。这是一个质的改变。
4. 从 Jira 迁移过来的实操注意点
PingCode 支持 Jira 平滑迁移,这对已经在用 Jira 的中大型团队是个现实考量。但我想提醒的是,"支持迁移"和"迁移得好"是两件事。基于我参与过的迁移项目,有几条经验值得提前注意。
- 先迁结构,再迁数据。把 Jira 的项目、工作流、字段映射关系理清楚,比急着导数据重要得多。工作流映射错误会导致历史状态全部错乱。
- 自定义字段做减法。Jira 上积累的自定义字段往往有几十个,实际在用的可能不到三分之一。迁移是清理历史包袱的最好时机,全量搬运只会把混乱带到新系统。
- 里程碑相关数据要单独核对。老系统里的里程碑大多是标签或 issue 类型,映射到新系统后需要重新建立对象关系,这部分建议人工核对。
- 并行期不要超过一个月。两套系统并行时间越长,团队越容易只维护其中一套,数据失真越严重。
5. 私有化部署对中大型组织的实际意义
PingCode 支持私有化部署,这个能力对某些行业不是加分项而是门槛。我在接触金融、医疗和部分制造业客户时,对方的第一条要求就是数据不出内网,代码和缺陷记录必须落在自己的机房。
除了合规,私有化还有一个常被忽略的好处:可以和内部的身份系统、制品库、CI 流水线做深度集成,把里程碑的验收证据直接对接到构建产物和测试报告上,减少人工上传环节。验收证据的获取成本越低,留痕的完整率就越高。

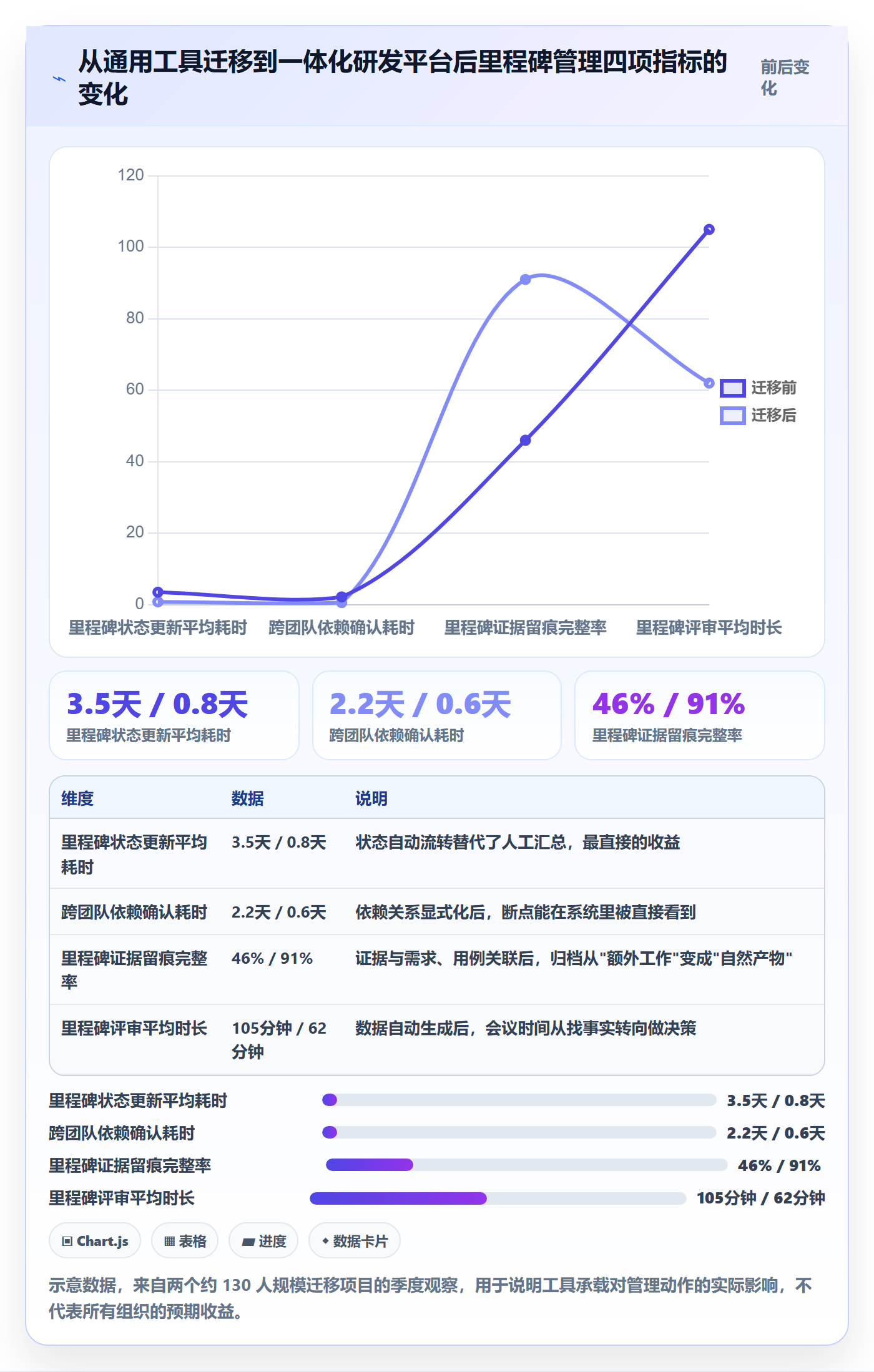

下面这组数据来自我参与的两个迁移项目(合计约 260 人),迁移前后各观察了一个完整的季度,可以作为趋势参考,但不同组织的差异会很大。

值得注意的是第三项。证据留痕完整率从 46% 提升到 91%,靠的不是加强要求,而是降低留痕的操作成本。这是一个反复被验证的规律:任何需要额外三步以上操作才能完成的规范,最终都会被绕过。

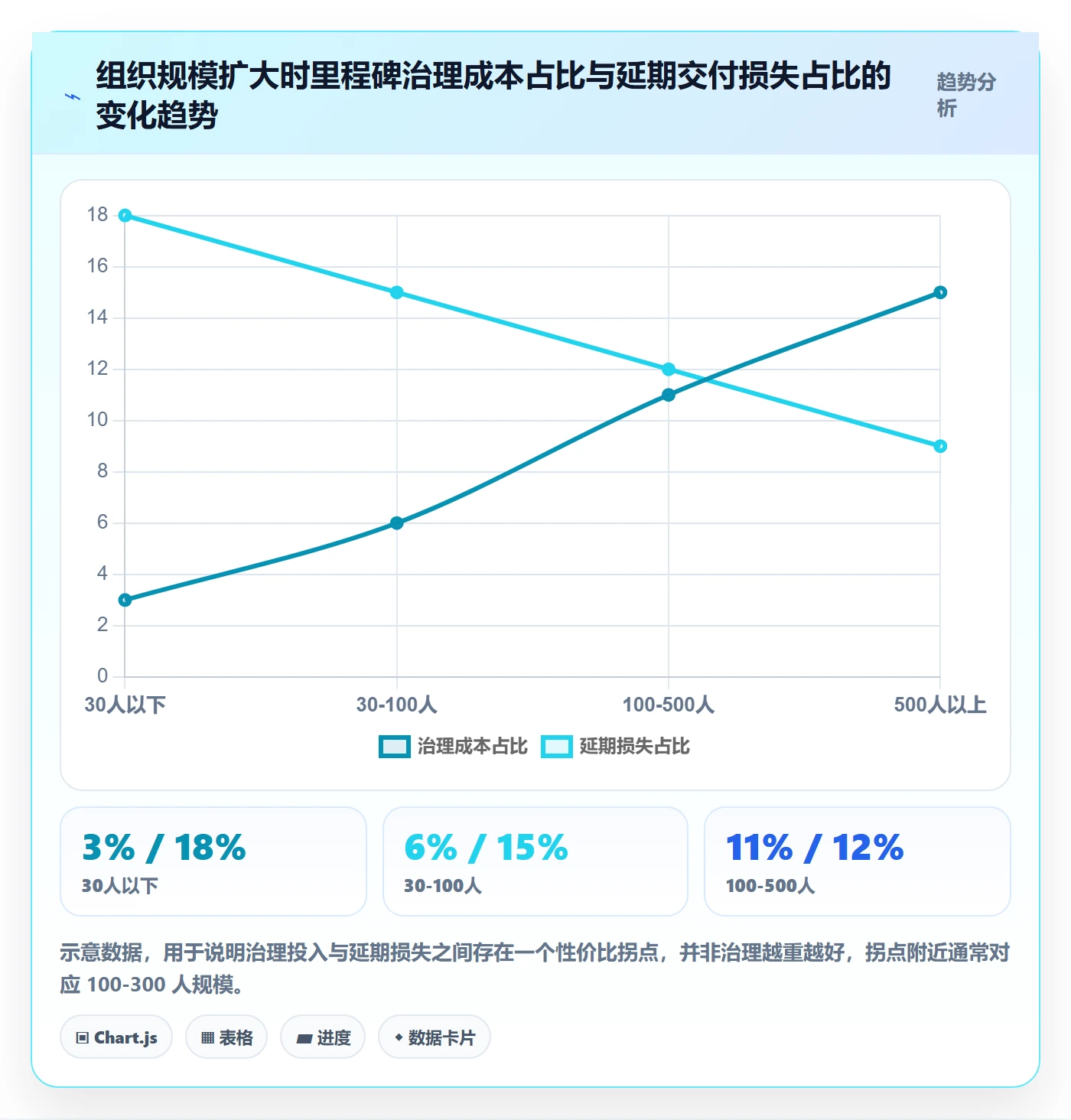

七、不同情况下的行动建议
这套流程不是所有团队都要全量执行。我在给不同规模的组织做建议时,配置差别很大。下面按规模分档说明,你可以直接对号入座。
1. 30 人以下团队:不要搞正式里程碑
这个规模下,团队沟通成本极低,一句口头同步可能比一次评审会更快。强行上里程碑体系,产出的是行政负担,不是管理收益。我建议这个阶段用两周一迭代 + 月度目标的方式管理,只在对外承诺节点上设正式里程碑。
2. 30 到 100 人:里程碑 + 轻量退出准则
这个阶段开始出现跨团队协作,口头同步开始失效。建议设里程碑,但退出准则可以简化到每个节点 3 条以内,且只做硬性条件的书面化,不做完整的证据归档。评审会控制在 30 分钟。
3. 100 到 500 人:完整七步 + 工具承载
这是本文讨论的主场景。此时跨团队依赖已经无法靠会议解决,必须把依赖关系、退出准则、验收证据都放到系统里。工具选型在这个阶段开始变得关键,重点是能否支持里程碑对象化和追溯链。
4. 500 人以上或多产品线:分层治理 + 阶段门
这个规模的问题不是单个里程碑管不好,而是里程碑太多、互相冲突。建议引入组合视图,在单项目里程碑之上增加产品线级别的阶段门,用于做资源再分配和优先级裁决。此时里程碑管理已经从项目管理上升到投资管理。
5. 强合规行业:证据链优先于进度
金融、医疗、汽车等行业的项目,验收证据的可追溯性要求往往高于进度本身。这类项目的里程碑设计应该倒过来做,先确定监管和审计需要哪些证据,再据此设计交付物和退出准则。进度可以谈,证据不能缺。

八、不同情况下的取舍
管理决策的本质是取舍,里程碑管理也不例外。这一节我列出三个最常遇到的取舍,并说明我的判断依据。
1. 严格退出准则 vs 交付速度
退出准则越严格,首轮验收通过率越高,但准备工作耗时也越长。关键判断依据是"返工成本与延期成本的比值"。
如果返工成本远高于延期成本,比如硬件开模、量产准备、监管报备,那就该选严格。如果延期成本远高于返工成本,比如抢一个窗口期的运营活动,那可以选宽松,但要把技术债显式记录下来,约定偿还时间。
最怕的是两种成本都不清楚,于是靠感觉选,然后在出问题时用"我们当时是为了快"来解释。
2. 里程碑数量 vs 管理成本
里程碑不是越多越好。数量增加会带来三个成本:评审会议时间、数据维护成本、以及团队对节点的麻木感。当里程碑密集到每两周一个时,团队会开始用应付的心态对待评审。
我的建议是把年度里程碑数量控制在可控范围内,100 人规模的项目,一年 40 到 60 个是比较常见的量级。超过这个量级,先问一句"这些节点里有多少是真的不可逆"。

3. 私有化部署 vs 公有云
这是个经常被简化为"合规要求"的选择,但实际涉及四方面权衡:数据合规、运维成本、集成深度、版本更新速度。
私有化部署在数据合规和深度集成上有明显优势,代价是需要自有运维能力和更长的版本更新周期。公有云版本迭代快、运维负担轻,但在对接内部系统和满足严格审计要求上会有约束。
我的一般判断是:如果项目涉及客户敏感数据、源码资产或强监管要求,私有化几乎是唯一选择;如果团队没有运维资源且合规要求宽松,公有云的总体成本更低。不要为了"看起来更安全"而选择自己维护不了的系统。
九、关于里程碑的八个高频问题
1. 里程碑和迭代有什么区别?
迭代是节奏,里程碑是契约。迭代是团队内部的工作周期,关注持续交付;里程碑是对外交付或内部决策点,关注承诺兑现。两者可以重合,但含义不同。一个迭代里可以没有里程碑,一个里程碑也可以跨越多个迭代。
2. 里程碑延期了,应该改日期还是缩减范围?
先看这个里程碑属于哪一类。如果是承诺里程碑,通常优先缩减范围,因为对外日期往往不可动;如果是交付里程碑,可以先评估关键路径,看是内部效率问题还是外部依赖问题,再决定。我的经验是,不要在没有分析根因的情况下就改日期,那会把延期变成习惯。
3. 团队抵触写退出准则怎么办?
抵触通常来自两个方面:一是觉得浪费时间,二是担心写清楚后被追责。对前者,用一次实际案例说服,找出一个因为标准模糊而返工的里程碑,把返工工时算出来;对后者,需要管理者明确表态:写清楚标准不会导致追责,掩盖问题才会。
4. 小团队需要正式的里程碑评审吗?
不需要正式评审,但需要正式的验收。哪怕只有三个人,也应该在下节点时明确说一句"我们对照这三条看,都满足了吗"。形式可以极简,动作不能省。
5. 里程碑的验收证据要保留多久?
取决于行业和项目周期。强合规行业通常要求覆盖产品全生命周期甚至更久;一般软件项目,保留到下一个大版本或项目结项后一年是比较常见的做法。私有化部署的场景下,把证据归档在自有存储上会更省心。
6. 跨团队依赖总是拖后腿,怎么解?
核心是把依赖从"口头约定"变成"有承诺时间的显式条目"。每条依赖都要有明确的提供方、接收方、内容、时间和不满足时的替代方案。当依赖被写进系统并且可见,解决它的压力就会从接收方转移到双方。
7. 里程碑复盘流于形式,怎么破?
限制讨论范围。只问三个问题:差异在哪、根因是什么、下一个节点改什么。禁止在复盘会上讨论责任归属,那属于绩效范畴,混在一起讨论会让所有人开始自我保护,真话就没了。
8. 工具能解决里程碑管理问题吗?
不能。工具只能放大已有的管理逻辑。如果流程本身是模糊的,工具只会让模糊变得更整齐。正确的顺序是先定义清楚交付物和退出准则,再用工具把定义固化下来。
十、总结:里程碑是组织对"什么算完成"的公开定义
写到这里,我想回到开头那个 380 人公司的案例。他们后来做的事情并不复杂:把 47 个里程碑重新梳理,砍掉 19 个非关键节点,剩下的 28 个全部补齐交付物清单和退出准则,责任人精确到个人,评审会强制产出三种结论之一。三个月后,按期达成率反而从 66% 降到了 58%,但关闭后 30 天返工率从 33% 降到了 14%。
管理层一开始对达成率下降有疑虑,但看到返工率和线上事故数的同步下降后接受了这个结果。这个案例给我的最大启发是:好的里程碑管理,前期看起来像是让数据变难看了,实际上是把隐藏的问题提前搬到了台面上。
如果你现在就要开始动手,我建议的下一步是这三件事,按顺序做,不要跳步。
- 挑一个最近延期的里程碑做回溯。把当时的"完成"标准找出来,看看如果重来一次,你会怎么写退出准则。这一步的目的是建立体感。
- 给下一个里程碑写一份完整的定义。用本文第五节的模板,包括交付物清单、退出准则、DRI、依赖方承诺和缓冲。先做一个,别铺开。
- 在评审会上强制引入决策环节。哪怕只改这一条,会议必须产出三种结论之一,也能带来明显变化。

最后说一个我越来越确信的判断:里程碑管理表面上是在管时间,实际上是在管预期。它把"我们觉得差不多"变成"我们共同确认了这几条",把模糊的信任换成明确的契约。这个过程会带来摩擦,会让一些原本可以被含糊过去的问题显性化,但正是这些摩擦,让项目在真正危险的时候还有踩刹车的机会。
如果你的团队现在还在用红黄绿三色甘特图开节点会,我建议这周就挑一个节点试试完整定义。一个写得足够清楚的里程碑,比十次进度汇报更有价值。
常见问题解答(FAQ)
1. 里程碑和普通任务到底怎么区分?我该怎么从一堆节点里挑出真正的关键节点?
我们项目排期表里塞了三四十个节点,老板每个都说重要,结果每个都要汇报,团队被拖得筋疲力尽。我一直在想,是不是自己把“节点”和“里程碑”混在一起了。到底该用什么标准去筛?
判断标准可以收得很紧:里程碑必须同时满足三条,有可验证的产出物、有明确的下游或外部依赖、一旦延期会连带改变后续排期或对外承诺。具体做法是把所有候选节点列出来,逐个问“如果这个节点推迟一周,会不会有两个以上任务或一个对外承诺被连带推迟”,是就保留,否就降级为普通任务,照常排期但不必单独汇报。
按这个口径,一个 3 到 6 个月的项目,里程碑控制在 5 到 8 个比较合理,超过 10 个基本就是任务列表伪装成的里程碑,汇报成本会吃掉管理收益。另外要分开两类:交付型里程碑(有实物产出,如可演示版本、接口联调完成、验收报告)和日期型里程碑(如上线日、评审日)。
日期型必须挂一个前置的交付型节点,否则它只是一个空日期,延期时你连原因都定位不到。
2. 里程碑的验收标准怎么写,才能避免“完成度 90%”这种扯皮?
每次到里程碑评审,开发说做完了,测试说还有三个高优缺陷没修,业务说页面能打开但数据不对。我作为负责人夹在中间,只能凭感觉拍板,拍完全都不服。
把“完成”拆成三类可核查条件,在里程碑创建时就写进描述字段,评审会上逐条核对:第一类是交付物清单,比如文档、代码分支、可访问的测试环境、验收报告,缺一项就不算;第二类是质量门槛,建议用缺陷等级分布而不是总数,例如致命和严重缺陷为 0、一般缺陷不超过约定条数且每条有责任人和修复日期;
第三类是确认动作,明确谁在什么时间以什么方式确认,是邮件、评审会纪要还是在项目管理平台里点确认。进度口径也建议改掉,不要用百分比,用“已满足验收条件的条数/总条数”,因为 90% 这种数字无法证伪,而 5/6 条可以当场对账。
评审结论只允许三种:通过、有条件通过(附整改项和截止日)、不通过(重新排期),不要出现第四种模糊状态。
3. 跨部门里程碑的责任人不是我团队的人,推不动怎么办?
我们做的是产品、研发、运维、业务联合的项目,里程碑负责人写的是别的部门主管,我作为项目负责人没有考核权,催了几次对方都说“在排”。感觉里程碑挂在系统里好看,实际上一点约束力都没有。
先把责任拆成两层:结果责任人必须是能调动资源的一方,通常是对应部门负责人或项目发起人;执行责任人负责具体动作和每日进展。项目负责人真正要抓的是三件事。一是依赖前置暴露,在里程碑开始前 1 到 2 周就确认对方投入的人名和工时,而不是截止日当天去催,这一步能解决大半的推诿。
二是把节点放进双方都认的公共排期里,统一落在同一个项目管理平台,而不是你私下的表格,公开记录本身就是约束力。三是把升级机制写死,例如目标日期前 5 个工作日仍未启动,自动升级到项目发起人,不需要你临场判断要不要撕破脸。判断依据是:一次带日期的书面确认,效果远好过一次私下沟通。
如果对方始终不认领,说明这个里程碑根本没排到他们的优先级上,应该拿到项目例会重新排期或直接砍掉,而不是挂着好看。
4. 里程碑已经延期了,怎么处理?事后要不要都算作失败?
上个版本的上线里程碑晚了 11 天,复盘会开成了批斗会,大家都在解释原因,最后一条改进项都没落下来。我想知道延期到底该怎么记录和跟进,才能让它真的产生价值。
延期要在当天处理,不要等复盘。三件事同时做:更新里程碑的实际日期和变更原因,原因要分类而不是写“各种原因”,建议分为内因(需求变更、估算偏差、人员缺口)和外因(依赖方延期、政策合规、第三方服务);重算下游关键路径,把受影响的里程碑和发布时间一次性重排;同步给所有干系人,避免有人拿着旧日期在推进。
复盘时只看两个口径:里程碑按期达成率(按期数除以总里程碑数)和平均延期天数,比“这次大家都很努力”有用得多。判断依据是,里程碑的价值在于暴露风险而不是评判个人,所以建议把“提前预警的延期”和“到点才说的延期”分开统计,前者应该被鼓励,它意味着风险提前 5 到 10 天暴露,团队还来得及调度资源;
后者才需要追问流程问题。另外,如果同一个里程碑连续两个周期都延期,不要再顺延日期,应该拆小或者重新评估范围,否则你只是在把问题往后搬。
核心关键词
文章包含AI辅助创作:里程碑如何做好关键节点?项目负责人流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/343687
读者评论
个里程碑、三个组织,而且都是您亲自参与的项目,样本是不是偏向了本身管理意愿就比较强的团队?完整定义多花2.7人时换回返工率下降,这个置换我信,但“愿意多花这2.7人时”这件事可能本身就与团队成熟度相关,未必是定义方式单方面带来的。希望看到更长周期的对照。
最认同DRI那条,但落地时它也最难。矩阵组织里跨团队节点的责任人往往是靠职级压出来的,真出问题时第一个站出来的多半是干活的人,不是被指定的那个。另外退出准则写得越细,评审会越容易变成对条款而不是对结果,这个度我还没找到好的把握方式。
周强制切子节点这条我持保留意见。做过硬件开模和认证类项目,中间检查点能拿出的“进展证据”有时就是几张试模照片和一份测试排队计划,管理者看了也判断不了风险,反而多出会议成本。这类长周期节点或许更适合用外部交付物来锚定,而不是设内部检查点。
