项目复盘内容:5个步骤让你的团队效率倍增

项目延期后,团队通常会立刻安排一次复盘会议,但很多会议开完只留下三句话:“加强沟通”“提前规划”“提高重视”。下一次项目启动时,原来的返工、等待和信息遗漏仍然重复出现。我的判断是:复盘效率不取决于会议开了多久,而取决于团队有没有把事实转化为原因,把原因转化为行动,再用指标验证行动是否有效。

这篇文章不把项目复盘当成一篇项目总结,也不把它简化成一张会议模板,而是将它拆成五个可以执行、追踪和验证的步骤。无论你管理的是研发项目、市场活动、客户交付,还是跨部门流程,都可以用这套方法判断:一次复盘究竟是在“总结过去”,还是在真正改变下一次工作的方式。

一、先讲结论:有效复盘不是总结会,而是一套效率改进机制

1. 五个步骤缺一不可

我把一次有效的项目复盘定义为五个连续动作:明确复盘目标、还原目标与结果、定位偏差原因、形成具体行动、持续验证结果。它们不是五个可以任意组合的模块,而是一条因果链。

  1. 明确目标:确定这次复盘究竟要解决什么问题,避免会议变成泛泛而谈。
  2. 还原事实:把计划、实际结果、关键节点和资源投入放在同一张表里。
  3. 定位原因:从“发生了什么”继续追问“为什么发生”,区分表象与根因。
  4. 形成行动:将原因转化为负责人、截止时间和验证指标明确的行动项。
  5. 持续验证:在后续迭代或项目中检查改进动作是否真的减少了返工、等待或延期。

如果只做到前两步,得到的通常是项目总结;做到前三步,得到的是问题分析;做到第四步,才有机会产生改进;只有完成第五步,复盘才真正进入团队工作系统。

2. “效率倍增”必须拆成可观察的指标

“效率倍增”不能只理解为员工用更少时间完成更多工作。对大多数团队来说,效率提升更常见的表现是:需求返工减少、等待时间缩短、问题关闭更快、会议决策更清晰、任务按期完成率提高。

例如,一个研发团队并没有让每个人每天多工作几个小时,但通过提前冻结需求、让测试更早介入、统一交接标准,可能使版本返工次数从每个迭代8次降到3次。这种变化同样属于效率改善,而且比单纯统计“人均完成任务数”更可靠。

效率维度 可观察指标 适合发现的问题 不建议单独使用的原因
交付速度 周期时长、按期完成率 排期不合理、任务等待、资源冲突 速度变快可能伴随质量下降
交付质量 返工次数、缺陷数、验收通过率 需求不清、评审不足、测试介入过晚 质量好但交付过慢,也不代表整体效率高
协作效率 跨部门等待时长、信息补充次数 职责不清、交接标准缺失、信息分散 需要结合项目复杂度和团队规模分析
管理效率 决策耗时、行动项完成率 会议无结论、责任人模糊、跟进机制缺失 不能用会议数量简单替代管理效果

项目复盘内容:5个步骤让你的团队效率倍增

3. 复盘的最终产物应该是行为改变

一份复盘报告写得再完整,如果下一次项目仍然沿用原来的做法,它就只是文档归档。真正有价值的产物应当至少包括三项:一份经过确认的事实清单、一组明确的改进动作、一套用于后续检查的指标。

我尤其关注行动项是否描述了具体行为。比如“加强需求沟通”几乎无法执行,因为没有说明谁来沟通、沟通什么、在哪个节点完成、如何判断沟通有效。改成“开发启动前,由产品负责人和研发负责人共同确认需求清单,所有未确认项不得进入开发排期”,才具备执行边界。

二、真实场景:为什么两个小时的复盘会仍然解决不了问题

1. 一个典型的版本延期案例

下面这个案例采用情景模拟数据,但过程来自很多团队反复出现的真实管理场景:某企业计划在四周内上线一项面向客户的新功能,参与者包括产品、研发、测试、客户成功和交付团队。

项目原计划在第20个工作日上线,实际拖到第29个工作日。项目负责人随后组织复盘,会议持续两个小时。每个部门都说明了自己的工作,研发认为需求变化太多,产品认为研发反馈太慢,测试认为自己介入太晚,交付团队则表示客户预期一直没有被准确同步。

会议最后形成了三条结论:“加强部门协作”“提高风险意识”“下次提前测试”。这些话听起来没有错误,但它们没有改变任何一个具体节点,也没有产生负责人和检查时间。因此,下一次项目继续出现相同问题并不意外。

项目维度 计划值 实际值 偏差 复盘要追问的方向
上线周期 20个工作日 29个工作日 延长9个工作日 最早从哪个节点开始延误
需求变更 不超过2次 6次 增加4次 是否存在冻结节点和变更评估
测试返工 不超过2轮 5轮 增加3轮 测试介入是否过晚
跨部门等待 平均不超过1天 平均2.8天 增加1.8天 交接物和接收人是否明确

项目复盘内容:5个步骤让你的团队效率倍增

2. 复盘前要先准备证据,而不是先准备观点

复盘会议最容易失控的原因之一,是参会者带着印象和情绪进入会议。产品经理记得的是需求变更,研发负责人记得的是等待确认,测试负责人记得的是临近上线才拿到完整版本。每个人说的可能都是真的,但这些事实没有被放进同一条时间线上。

我通常会在会议前准备四类材料:项目目标与实际结果、关键节点时间线、变更和风险记录、返工与等待数据。材料不需要复杂,但必须能回答“什么时候发生、影响多大、谁接收到信息、下一步是否有动作”。

如果团队使用某项目管理平台,可以将任务状态、负责人、截止时间、变更记录和风险清单作为复盘输入。以PingCode这类主要服务中大型企业及100人以上组织的平台为例,价值不在于替团队自动找到根因,而在于把分散在任务、需求、缺陷和协作记录中的过程信息集中起来,降低事实还原成本。

3. 复盘会议的参与者不宜无限扩大

一次复盘不是参加人数越多越有效。参与者太少,容易遗漏关键事实;参与者太多,则容易演变成部门立场争论。比较稳妥的做法是邀请直接参与项目的人、拥有关键决策权的人,以及能够推动后续改进的人。

对于100人以上的组织,建议将参与者分成两层。第一层是核心复盘小组,负责事实确认、原因分析和行动决策;第二层是需要接收结论或执行改进动作的相关人员。这样既能保证讨论深度,又避免所有人都被拉进两个小时的会议。

三、第一步:明确复盘目标,先把会议从追责模式拉回来

1. 复盘目标必须写成一个待解决的问题

“复盘本次项目”不是目标,只是对象。真正的目标应该具体到一个需要被解释或改善的问题,例如:“为什么需求确认完成后仍然发生4次范围变更?”或者“为什么关键风险在上线前一周才被发现?”

目标越具体,会议越容易控制范围。如果团队想同时讨论进度、质量、预算、客户满意度和个人表现,最终往往每个方面都只讲到表面。一次复盘最好选择一到三个最有影响的偏差,其他问题可以进入后续专题。

2. 用三个问题确定复盘边界

  • 我们原本要达成什么?明确业务目标、交付范围、时间和质量标准。
  • 实际发生了什么?列出可验证事实,避免把判断当成事实。
  • 下次必须改变什么?提前确定复盘不能只停留在分析层面。

我会把这三个问题写在复盘会议的开头,并要求主持人遇到跑题讨论时回到目标上。比如,某位成员开始评价“某部门一直不配合”,主持人应当追问:“具体是哪一次交接没有完成?缺少什么信息?如果要避免下一次重复,哪个流程需要改变?”

3. 明确复盘与绩效评价的边界

复盘关注的是项目系统如何运行,绩效评价关注的是个人岗位表现。两者完全没有关系并不现实,但如果在同一场会议中直接追究个人得失,成员很快会进入自我保护状态,重要信息反而更难暴露。

我的建议是:在会议开始时明确“先分析机制,再单独处理个体责任”。如果确实存在违反流程、隐瞒风险或明显失职,应由管理者依据组织制度处理,不要让复盘会议承担绩效审判功能。

项目复盘内容:5个步骤让你的团队效率倍增

4. 不同项目要设定不同复盘目标

项目类型 优先复盘的问题 不宜作为唯一重点的内容
研发迭代 需求变更、返工、缺陷和依赖等待 只统计完成任务数量
市场活动 渠道投入、触达、转化和执行偏差 只讨论活动现场是否顺利
客户交付 交付范围、验收、沟通和问题关闭 只讨论客户是否满意
流程优化 等待时间、审批节点和重复操作 只看制度是否发布

四、第二步:对照目标与结果,先还原事实再表达观点

1. 建立“计划,实际,偏差,影响”表

项目复盘的第二步不是让大家按顺序发言,而是把项目放进一张可比较的表格里。没有计划值,就无法判断实际结果是否偏离;没有影响,就无法判断哪些偏差值得优先处理。

观察维度 计划值 实际值 偏差 可能影响
交付时间 第20个工作日 第29个工作日 延期9天 客户上线计划顺延
需求范围 12项核心需求 16项需求进入开发 增加4项 开发和测试范围扩大
测试轮次 2轮 5轮 增加3轮 研发资源被反复占用
问题关闭 平均1个工作日 平均2.6个工作日 增加1.6天 上线前风险集中积累

表格里的数据如果来自内部系统,应注明统计时间、项目范围和口径。如果只是为了演示方法,应明确标注为示例数据。最忌讳的是把情景模拟写成某个企业的真实成效,这会损害文章和复盘报告的可信度。

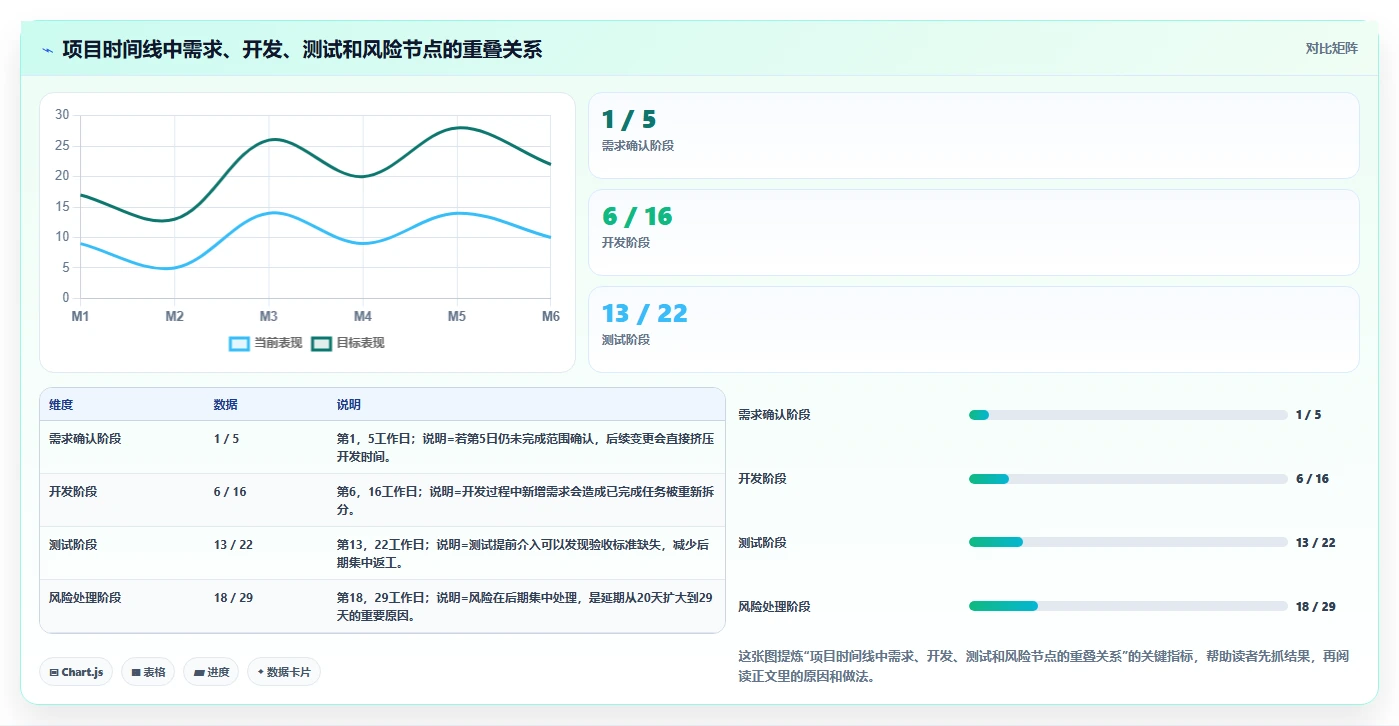

2. 用时间线寻找“第一个偏差点”

很多团队只盯着最后的延期结果,却忽略了偏差通常在更早的节点已经出现。项目第29天才上线,不代表第29天才发生问题。可能在第5天需求没有冻结,第8天风险没有升级,第12天测试没有介入,第18天才集中暴露。

我建议把时间线至少拆成四类节点:目标确认、关键决策、风险暴露、返工发生。把这四类节点放在同一条线上,通常比让每个部门分别讲述经历更容易发现因果关系。

项目复盘内容:5个步骤让你的团队效率倍增

3. 区分事实、判断和假设

复盘中最常见的逻辑错误,是把判断直接写成事实。例如,“研发响应慢”是判断,“研发在3月12日收到接口问题,3月14日才给出处理方案”才是事实。两者可能有关,但必须经过核实。

表达类型 示例 处理方式
事实 需求在开发开始后变更了4次 直接进入偏差清单
判断 产品团队没有控制好范围 要求补充证据
假设 如果测试提前介入,可能减少返工 转化为待验证行动
情绪 这个项目从一开始就很混乱 拆解为具体事件和节点

五、第三步:追问根因,避免把“加强沟通”当成最终答案

1. 根因不是最容易说出口的原因

当项目延期时,团队很容易把原因归结为“需求变化”“资源不足”或“沟通不畅”。这些说法可能是真实的,但通常只停留在第一层。真正需要追问的是:为什么需求会在开发后持续变化?为什么资源不足没有在排期时被识别?为什么沟通不畅没有通过交接标准被修正?

根因分析的价值,在于找到能够解释多个问题的机制性因素。如果同一个原因只解释一个偶发事件,它可能只是直接原因;如果一个原因同时解释延期、返工和等待,它更值得进入行动清单。

2. 用三层原因框架拆解问题

(1)直接原因

直接原因是最靠近结果的事件,例如关键任务没有按期完成、接口数据格式不一致、客户临时增加需求。它有助于还原发生过程,但通常不能直接指导长期改进。

(2)深层原因

深层原因往往与流程、规则和决策机制有关。例如需求没有冻结节点、变更没有影响评估、任务没有拆到可验收粒度、风险没有明确升级条件。这一层才是团队可以通过机制改变的地方。

(3)外部原因

外部原因包括供应商延期、政策变化、客户战略调整和不可预见的环境变化。外部原因不等于无需管理。团队无法控制事件是否发生,但可以通过预警、替代方案和缓冲计划降低影响。

3. 连续追问五次,但不要机械套用

“五个为什么”可以帮助团队向深层原因推进,但它不是必须问满五次的仪式。遇到一个已经能够被流程修正的问题,继续追问可能只是制造复杂度;遇到多个因素共同作用的问题,则需要使用时间线、因果图或数据对照,而不是只沿着单一原因向下挖。

以版本延期为例,连续追问可以这样展开:

  1. 为什么延期?因为测试返工次数超过计划。
  2. 为什么返工多?因为验收标准在开发中途发生变化。
  3. 为什么标准会变化?因为客户反馈没有在需求确认时被完整纳入。
  4. 为什么没有完整纳入?因为客户成功团队没有参加需求评审。
  5. 为什么评审没有覆盖客户成功团队?因为项目流程没有规定外部反馈的责任人和准入节点。

最后得到的可执行结论不是“大家加强沟通”,而是“在需求确认节点增加客户反馈责任人,未完成外部反馈确认的需求不得进入开发排期”。这条结论具备动作、节点和判断标准。

项目复盘内容:5个步骤让你的团队效率倍增

4. 什么时候不应该继续深挖根因

  • 已经确认是一次不可重复的外部突发事件,继续追问不会产生新的控制动作。
  • 团队没有可验证的数据,继续讨论只会让不同观点互相覆盖。
  • 问题本身属于绩效或纪律处理,应转入正式管理流程。
  • 当前复盘范围过大,应先收敛到影响最大的偏差。

六、第四步:把复盘结论写成真正能执行的行动项

1. 一个合格行动项必须回答五个问题

  • 改什么:具体要停止、增加或调整哪一个动作。
  • 谁负责:只能指定一个最终负责人,协作者可以另列。
  • 何时完成:明确日期或项目节点,不能写“尽快”。
  • 如何交付:说明文档、流程、检查表或系统配置等结果形式。
  • 如何验证:用什么指标或下一次项目结果判断动作有效。

这里有一个常被忽略的细节:负责人不是“最应该解决问题的人”,而是“能够推动动作落地并获得必要资源的人”。如果把一个跨部门流程的改进动作交给没有决策权的执行人员,行动项很可能在下一次复盘前就失效。

2. 把模糊结论改写成可验收动作

无效写法 问题 可执行写法
加强沟通 没有对象、节点和结果 开发启动前完成需求确认单,由产品和研发负责人共同签字确认
提前测试 没有定义提前到什么时间 测试在需求评审完成后参与核心流程验收标准评审
做好风险管理 没有风险触发条件 风险清单每周更新,预计影响超过2个工作日时必须升级
减少返工 没有说明减少什么返工 每个核心需求开发前完成交互、接口和验收条件三项确认

3. 行动项不宜超过五项

复盘报告里列出十几条行动项,看起来很全面,实际往往没有一条得到足够关注。行动项数量越多,资源越分散,负责人越难判断优先级。我更倾向于每次复盘只保留三到五项,优先选择影响大、重复发生、可在短期内验证的动作。

如果问题很多,可以建立两个清单:正式行动项和观察项。正式行动项必须进入跟踪机制,观察项则保留证据,等下一次数据更充分时再决定是否升级。这样既不会遗漏问题,也不会让团队被过多任务拖垮。

项目复盘内容:5个步骤让你的团队效率倍增

4. 使用某项目管理平台时,重点不是“记录”,而是“闭环”

在中大型组织中,行动项经常跨越产品、研发、测试、交付和管理部门,仅靠会议纪要很难持续跟踪。某项目管理平台可以把复盘结论转成任务,绑定负责人、截止日期、优先级、依赖关系和状态,让复盘动作进入日常工作流。

以PingCode为例,它主要面向中大型企业及100人以上组织,支持私有化部署,也支持Jira平滑迁移。对于关注数据隔离、权限管理和国产化替代的企业,这些能力可能比单纯的会议模板更重要。但必须强调:平台只能提高记录、分派和追踪的可见性,不能替代团队判断根因,也不能自动保证行动项完成。

选型时,我建议重点验证三个场景:第一,复盘结论能否直接转为任务并保留上下文;第二,跨部门负责人是否可以看到自己的待办和截止时间;第三,管理者是否能通过报表观察行动项完成率、延期次数和重复问题,而不是只看到一份会议纪要。

七、第五步:用后续数据验证复盘是否改变了团队

1. 复盘结束不是闭环,复查才是

很多团队在会议结束时拍照、发纪要、分配任务,然后认为复盘完成了。实际上,会议只是产生改进假设,后续执行和验证才是复盘价值的来源。

我通常建议设置三个复查节点。会议后一周确认行动是否启动;一个迭代或一个项目阶段结束后检查动作是否被采用;下一次同类项目复盘时,回看问题是否减少。如果行动项一直处于“未开始”,就需要分析资源、优先级或负责人是否设置不合理。

2. 选择能够反映原因的指标

指标不能只追踪最终结果,还要追踪过程变化。比如项目延期减少了,并不一定是流程变好了,也可能是团队增加了加班。为了避免误判,建议同时观察结果指标和过程指标。

问题类型 结果指标 过程指标 可能的误判
需求反复变化 需求返工次数 需求冻结前确认完成率 只看返工减少,忽略需求被强行压缩
跨部门等待 平均等待时长 交接物一次通过率 只催速度,不改善信息质量
问题关闭缓慢 平均关闭周期 问题首次响应时长 快速回复但没有真正解决问题
行动项失效 重复问题发生次数 行动项按期完成率 任务标记完成但没有效果验证

3. 用前后对比,但不要轻易归因

假设某团队在三个月内将需求返工次数从每个迭代8次降到3次,将平均问题关闭时间从2.6个工作日降到1.4个工作日,同时按期完成率从68%提升到87%。这些数据可以说明团队表现出现积极变化,但不能直接证明所有改善都来自复盘。

期间可能还发生了人员调整、项目复杂度下降、需求数量减少或管理者加强跟进。因此,比较时必须记录项目规模、需求数量、参与人数和外部条件。指标趋势是判断线索,不是自动生成的因果结论。

项目复盘内容:5个步骤让你的团队效率倍增

4. 建立“重复问题率”这个被低估的指标

很多团队只统计新问题,却不统计同类问题是否反复发生。实际上,复盘最直接的价值就是减少重复错误。可以将问题按类别归档,例如需求确认、权限配置、接口交接、测试环境、客户验收等,然后观察同类问题在不同项目中的发生次数。

如果问题总量没有明显下降,但重复问题率下降,说明团队可能正在遇到新的业务挑战,同时已经吸收了过去的经验。如果问题总量下降但重复问题率上升,则可能只是项目数量减少,并不代表机制改善。

项目复盘内容:5个步骤让你的团队效率倍增

八、常见误区:为什么复盘越做越累,却没有形成组织能力

1. 误区一:把复盘写成项目流水账

流水账按时间记录项目做了什么,却没有解释哪些节点偏离目标、偏离造成了什么影响、下一次应该改变什么。它适合做项目档案,不适合作为改进依据。

改写时,可以删掉大量“某日召开会议、某日完成开发”的过程描述,保留影响目标的关键节点。每个节点都回答三个问题:发生了什么、影响是什么、是否需要改变流程。

2. 误区二:只让项目负责人准备复盘

项目负责人可以整理材料,但不应该独自定义结论。项目中的信息分散在不同角色手中,产品知道需求变化,研发知道技术依赖,测试知道缺陷分布,交付知道客户反馈。只有将这些信息放在一起,团队才可能看到完整链路。

不过,参与者共同讨论不等于人人拥有相同决策权。主持人要控制讨论范围,项目负责人或项目发起人要对最终行动优先级负责。

3. 误区三:把所有问题都归结为沟通

“沟通不畅”经常是结果,而不是根因。很多所谓沟通问题,本质上是没有明确交付物、没有接收人、没有确认节点,或者信息散落在聊天窗口中无法追溯。

判断是否真的是沟通问题,可以追问:双方是否知道要交付什么?是否知道何时交付?是否知道由谁确认?是否有统一记录?如果这些条件都没有,单纯要求“多沟通”不会解决问题。

4. 误区四:行动项全部由项目经理承担

项目经理可以负责推动,但不能替代所有部门完成改进。若需求流程的问题由项目经理独自维护,测试标准的问题也由项目经理独自跟进,行动项很快会变成额外的协调负担。

正确的做法是让问题归属到能够改变它的角色。例如需求冻结由产品负责人推动,质量门禁由测试负责人推动,资源冲突由部门管理者解决,项目经理负责跟踪跨部门闭环。

5. 误区五:用会议时长衡量复盘质量

会议开了三小时,不代表分析更深入;会议只有45分钟,也不代表讨论不充分。复盘质量应该看事实是否清楚、根因是否可验证、行动项是否落地、重复问题是否减少。

项目复盘内容:5个步骤让你的团队效率倍增

九、不同团队和项目类型下的行动建议

1. 对研发团队:优先抓需求变更和返工

研发团队的复盘通常不缺数据,缺的是把数据连接起来。建议同时看需求变更次数、代码或设计返工、缺陷发现阶段、任务等待时间和版本按期完成率。

如果主要问题是需求变化,就先建立需求冻结和变更影响评估;如果主要问题是技术依赖,就建立依赖清单和提前验证节点;如果主要问题是测试返工,就让测试更早参与验收标准评审,而不是等开发完成后才开始验证。

2. 对市场团队:不要只看曝光和结果

市场活动复盘不能只看曝光量、报名量或销售线索数量。需要把目标人群、渠道投入、页面转化、线索有效率、销售跟进和客户反馈放到同一条转化路径里。

如果曝光高但报名低,优先检查内容和落地页;如果报名高但有效线索少,检查目标人群和筛选条件;如果线索有效但成交低,则不能简单归因于活动团队,可能需要分析销售跟进周期、产品匹配度和客户预算。

3. 对客户交付团队:优先复盘范围和验收

客户交付项目最容易出现“做了很多,但客户仍然认为没有交付完成”的情况。复盘时要重点检查交付范围是否被书面确认、客户验收标准是否明确、变更是否完成影响评估,以及问题关闭是否有最终确认。

这类团队最需要的行动项通常不是“提高服务意识”,而是建立交付物清单、验收口径、变更单和问题升级规则。只要范围和标准更清晰,很多争议会在项目早期暴露,而不是在结项阶段集中爆发。

4. 对管理层:关注系统性问题,不要只盯单个项目

管理层参加复盘时,最重要的价值不是评价某个项目负责人,而是判断是否存在跨项目重复出现的组织问题。例如多个项目都在等待同一个技术团队,多个项目都因审批慢而延期,多个项目都没有统一的需求冻结标准。

如果问题跨越多个部门,就不能依靠某个项目经理临时协调。管理层需要决定是否调整资源分配、流程权限、审批机制或组织职责。否则,复盘只能不断记录同一个问题,却无法改变它的发生条件。

项目复盘内容:5个步骤让你的团队效率倍增

十、工具、模板与流程:什么时候值得引入平台

1. 小团队不必一开始就追求复杂系统

如果团队人数较少、项目数量不多、参与角色相对固定,一张结构清晰的复盘表和一个行动项跟踪表就可以启动。此时最重要的是形成主持、记录、确认和复查习惯,而不是先购买复杂工具。

小团队可以采用“一个项目一张复盘表”的方式,至少保留目标、结果、偏差、原因、行动项和验证指标。只要每次复盘都回看上一次行动项,团队就已经开始形成基本闭环。

2. 中大型组织更需要统一过程数据

当组织超过100人,项目并行增多,部门之间出现多个交接点,单纯依靠会议纪要通常会遇到四个问题:信息分散、权限混乱、行动项无人跟进、管理层无法横向比较不同项目。

这时可以评估某项目管理平台是否支持需求、任务、缺陷、风险、文档和复盘行动的关联。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,也支持Jira平滑迁移。对于已经有较多历史项目数据、希望降低迁移成本,或对数据自主可控有要求的团队,这些能力可以作为评估因素。

但我不会建议企业仅仅因为“有复盘模板”就引入平台。真正值得引入的信号是:团队已经形成稳定复盘方法,却被数据分散、权限控制、跨项目追踪和历史迁移拖慢了执行。

3. 工具选型要验证四个真实场景

  • 复盘结论转任务:会议中的行动项能否直接生成任务,并保留问题背景和讨论记录。
  • 跨部门协作:不同部门能否看到自己负责的动作、依赖和截止时间。
  • 数据追踪:能否按项目、部门、问题类型查看重复问题、延期和关闭周期。
  • 迁移与部署:是否支持私有化部署、权限隔离、历史数据迁移和既有流程衔接。
团队状态 优先方案 主要收益 需要承担的成本
10人以内,项目少 复盘表加行动项清单 启动快、学习成本低 依赖成员自觉维护
10,100人,项目并行 统一模板加协作工具 减少信息分散和遗漏 需要建立字段和权限规范
100人以上,多部门协作 项目管理平台加治理机制 支持跨项目分析和行动追踪 需要迁移、培训和流程治理
数据敏感或部署要求高 支持私有化部署的平台 增强数据控制和权限隔离 需要评估实施、运维和升级能力

项目复盘内容:5个步骤让你的团队效率倍增

十一、不同情况下的取舍:不是所有问题都值得用同一种方法解决

1. 复盘深度与执行速度之间的取舍

项目刚刚发生重大事故时,团队可能希望一次会议把所有问题分析透。但在信息尚未完整、情绪仍然强烈的情况下,强行做深度复盘容易变成争论。此时可以先进行一次30分钟的事实确认,随后安排专题分析。

如果项目规模较小、偏差较少,则没有必要使用复杂的因果分析。用目标,结果表和行动项清单完成快速复盘,通常比组织一场形式完整但内容空泛的会议更有效。

2. 标准化与灵活性之间的取舍

统一模板有利于横向比较,但模板过于固定会让团队为了填字段而填字段。研发项目关注缺陷和依赖,市场项目关注转化和渠道,客户交付关注范围和验收,它们不可能完全使用同一套指标。

我的建议是采用“固定骨架加场景字段”。固定骨架保留目标、结果、偏差、原因、行动和验证;场景字段则根据项目类型增加需求变更、有效线索、验收通过率或审批等待等内容。

3. 责任透明与心理安全之间的取舍

复盘必须透明,否则无法知道问题发生在哪里;但透明不等于公开羞辱。报告可以记录决策、节点和责任边界,却不应把所有问题都写成某个人能力不足。

如果团队成员担心发言会影响绩效,复盘中就会出现“报喜不报忧”。管理者应当明确:主动暴露风险和提供事实是改进机制的一部分;真正需要处理的是隐瞒关键信息、反复违反已经明确的流程,或拒绝执行确认后的行动。

4. 指标数量与管理成本之间的取舍

指标过少,看不出原因;指标过多,团队会把时间花在填表。一般来说,每次复盘选择三到六个核心指标即可,其中至少包含一个结果指标、一个过程指标和一个风险或质量指标。

例如,版本项目可以选择按期完成率、需求返工次数、问题关闭周期和重复问题率。市场活动可以选择有效线索率、渠道投入产出、销售跟进时长和客户转化率。指标必须服务于决策,而不是为了让报告看起来更专业。

项目复盘内容:5个步骤让你的团队效率倍增

十二、可直接使用的项目复盘模板

1. 复盘目标卡

字段 填写要求 示例
复盘对象 项目名称或阶段 客户新功能版本上线
核心问题 用一个问题描述偏差 为什么测试返工从2轮增加到5轮
关注范围 限定时间、流程和角色 需求确认至上线验收阶段
预期输出 说明会议结束必须留下什么 3项流程改进和下次验证指标

2. 项目事实表

事实类别 记录内容 证据来源
目标 时间、范围、质量和业务结果 立项文件、项目计划
结果 实际完成时间、范围、质量和业务结果 交付记录、验收结果、业务报表
变更 变更次数、提出时间和影响范围 需求记录、变更单、会议纪要
风险 发现时间、处理时间和最终影响 风险清单、问题记录

3. 行动项跟踪表

问题 改进动作 负责人 截止时间 验证指标 状态
需求在开发后持续变化 建立需求冻结节点,变更必须完成影响评估 产品负责人 下个版本启动前 冻结后变更不超过1次 待启动
测试介入过晚 测试提前参与核心需求验收标准评审 测试负责人 需求评审完成后 测试返工轮次下降 待启动
风险没有及时升级 建立影响超过2天即升级的规则 项目负责人 本周五 风险平均发现提前量增加 待启动

4. 复盘会议提问清单

  • 项目最初承诺的目标是什么?哪些目标被调整过?
  • 实际结果与计划结果的差距最大在哪里?
  • 偏差最早出现在哪一个时间节点?
  • 当时团队是否看到过预警信号?
  • 为什么预警没有触发处理动作?
  • 这是一次性事件,还是过去已经重复发生的问题?
  • 下一次我们具体停止什么、增加什么、提前什么?
  • 每个行动由谁负责,何时完成,怎样证明有效?

十三、FAQ:关于项目复盘内容的几个实际问题

1. 项目结束后多久进行复盘最合适?

小型项目可以在结束后一到三天内复盘,参与者记忆清晰,资料也比较完整。重大项目或复杂交付不建议只做一次结项复盘,而应在关键里程碑后进行阶段复盘,在结项时再做整体复盘。

如果发生重大事故,则应先进行事实确认和风险控制,不要等到项目结束后才分析。复盘的时间点应该服务于改进,越早发现可重复的问题,越有机会在同一项目中纠偏。

2. 复盘会议需要多长时间?

没有固定时长。材料充分、问题单一的小型复盘,45分钟可能已经足够;跨部门项目可以安排60到90分钟;涉及质量事故、客户投诉或重大延期时,建议拆成事实确认会和根因分析会,避免一次会议消耗过多时间。

会议开始前应明确目标和输出。如果在规定时间内仍然无法确认事实,就先记录待核实事项,不要用观点争论替代证据收集。

3. 复盘一定要有数据吗?

不一定需要复杂数据,但至少要有可以核实的事实。计划时间、实际时间、变更次数、返工次数、问题关闭周期、等待时长等,通常都可以从项目记录中获得。

没有数据时,可以先建立观察指标,而不是编造结论。例如本次无法确认跨部门等待时长,就把“记录下一迭代每个交接的发起时间、接收时间和完成时间”作为行动项。

4. 复盘时如何避免成员互相甩锅?

主持人要把讨论从“谁导致了问题”转向“哪个节点缺少什么机制”。具体做法是要求每个判断补充事件、时间和影响,并且先讨论流程和决策,再处理个人责任。

如果有人持续进行人身评价,主持人应当立即把话题改写为可验证问题。例如把“某部门不配合”改成“该交接在什么日期发起,交付物是什么,接收人何时确认,等待造成了多少影响”。

5. 复盘报告由谁撰写?

通常由项目负责人或指定记录人整理初稿,但所有关键结论都应由核心参与者确认。记录人负责准确记录,项目负责人负责推动行动,业务或部门负责人负责解决超出项目权限的组织问题。

如果只有一个人撰写并发布,报告很容易变成单方叙述。更稳妥的做法是先发布事实稿,再组织短会确认原因和行动,避免把未经确认的判断直接写入正式结论。

6. 什么时候应该使用某项目管理平台?

当项目数量增加、部门交接复杂、行动项经常逾期、管理层需要查看跨项目问题趋势时,平台化管理的收益会逐渐超过维护成本。对于100人以上组织,还应重点评估权限、审计、私有化部署、历史数据迁移和跨项目统计能力。

如果团队还没有形成基本复盘习惯,先用简单模板建立流程更合适。工具的作用是放大清晰的流程,而不是替代混乱的流程。

十四、最后的行动建议:下一次复盘先做一件小事

1. 不要从写总结开始

下一次项目结束后,先不要急着写“项目进展顺利”或“后续加强沟通”。先拿出一张目标,实际结果对照表,找出一个影响最大的偏差,确认它发生的时间节点,再追问是否存在可以改变的流程原因。

如果团队第一次尝试,建议只完成一个闭环:一个关键问题、一个负责人、一个截止时间、一个验证指标。先让团队看到行动确实改变了下一次项目,再逐步增加指标和工具。

2. 用“下一个项目少走一次弯路”衡量复盘

复盘不是把过去讲得更完整,而是让未来的工作少一次等待、少一次返工、少一次信息遗漏,或更早发现一个风险。它的价值不在报告篇幅,也不在会议时长,而在团队是否改变了下一次做事的方式。

真正有效的项目复盘,终点不是形成一份文档,而是让一个已经发生过的问题,在下一次项目中变得更难发生。当你的团队能够持续完成“目标对照、原因定位、行动执行、结果验证”这条链路时,效率提升才不再是一句口号,而会逐渐变成可观察、可解释、可复制的组织能力。

常见问题解答(FAQ)

1. 项目复盘的5个步骤具体怎么做,才能真正提升团队效率?

我参加过不少项目复盘会,最常见的情况是大家按时间线把事情重新讲一遍,最后只留下“加强沟通”这类结论。想知道一场有效复盘到底应该按什么顺序推进,每一步又要产出什么结果。

我更推荐把项目复盘拆成五步:明确目标、对照结果、分析偏差、制定行动、持续验证。顺序不能随意调换,因为没有事实就无法分析原因,没有原因就只能提出空泛建议,没有验证则无法判断改进是否有效。第一步是明确复盘目标。先确定这次复盘是解决延期、返工、质量问题,还是跨部门协作问题,同时明确复盘范围和参与人。

复盘前我通常会要求项目负责人准备一页目标卡,写清原定目标、实际结果、最大偏差和希望会议结束时做出的决定。第二步是对照目标与实际结果。不要先讨论谁做得不好,而是先列出计划上线时间、实际完成时间、需求变更次数、返工次数和关键风险。

事实和观点必须分开,例如“测试阶段出现3次回归缺陷”是事实,“测试团队不够细心”只是未经验证的判断。第三步是分析偏差原因。可以连续追问五次为什么,但不要机械地追问到第五次。我的判断标准是:继续追问后,团队是否能找到一个可以通过流程、决策或资源调整来改变的原因。

如果答案仍然只是“某个人没做好”,说明分析还停留在表面。第四步是把原因转成行动项。每个行动项至少包含具体动作、负责人、截止时间和验证指标。比如把“加强需求沟通”改成“开发启动前完成需求确认单,由产品负责人和研发负责人共同确认,下一迭代检查需求变更次数”。第五步是持续验证。

复盘结束后一周检查行动是否启动,一个迭代周期后检查指标变化,下次复盘时再确认这项改进是否被真正采用。复盘是否成功,不看会议开了多久,而看下一个类似项目是否少走了一次弯路。

步骤核心问题输出物 明确目标这次复盘要解决什么复盘目标卡 对照结果计划与实际差异在哪里事实与偏差清单 分析原因为什么会发生偏差根因分析 制定行动下一次具体改变什么行动项清单 持续验证如何判断改变有效指标与复查计划

2. 项目复盘如何避免变成追责会?

我曾经参加过一场延期项目复盘,会议前半段几乎都在解释责任归属,研发说需求变更多,产品说研发反馈慢,最后真正的问题反而没人继续追问。团队怎样才能既讨论责任,又不让成员因为害怕被追责而隐藏事实?

复盘会变成追责会,通常不是因为团队成员不专业,而是会议目标、主持方式和绩效评价混在了一起。我的经验是,复盘首先要回答“什么机制导致问题发生”,而不是先回答“谁应该被批评”。复盘开始时,主持人应明确三条规则:只讨论可验证事实;先分析流程和决策,再讨论个人行为;所有结论都必须落到后续动作。

规则的价值不在于让团队回避责任,而在于避免大家为了自保,只报告对自己有利的信息。可以把问题分成三层。第一层是直接原因,例如接口延迟、需求变更或测试遗漏。第二层是系统原因,例如没有需求冻结点、没有变更影响评估、任务拆分过粗。第三层是个人因素,例如某个成员未按约定交付。

只有当团队确认前两层机制已经清晰且资源充分,才适合进一步讨论个人执行责任。我通常会把“谁的问题”改写成三个问题:当时团队掌握了什么信息?哪个节点本来可以提前发现?为什么当时没有触发预警或升级?这种问法能让成员从辩解转向还原决策过程,也更容易发现真正可改进的环节。例如,延期项目中产品临时改了两次需求。

如果团队只有一句“产品需求不稳定”,结论没有执行价值。更有用的结论是:需求变更没有统一入口,也没有评估对开发和测试排期的影响,因此下一版本新增变更单和冻结节点。需要注意的是,避免追责不等于取消责任。对明确违反约定、隐瞒风险或重复造成重大损失的行为,仍应通过单独的管理流程处理。

复盘会议的职责,是让事实充分暴露并改善系统;绩效和纪律问题,则应由相应机制解决。

3. 项目复盘内容应该写哪几方面?怎样写出可执行的复盘报告?

我以前写项目总结时,常常花很多篇幅描述项目背景和工作过程,但报告发出去后几乎没人再看。现在我想知道,一份真正有用的项目复盘报告应该保留哪些内容,哪些内容可以删掉,以及行动项怎样写才不会变成口号。

一份有效的复盘报告,不是项目过程的压缩版,而是帮助下一个项目做出更好决策的工作文件。我建议至少保留六部分:项目目标、实际结果、关键偏差、原因分析、改进动作和验证计划。项目背景只需要写到足以理解问题为止。

很多报告开头用了几百字介绍项目意义,却没有说明原计划和实际结果,读者自然无法判断项目到底哪里出了问题。背景部分通常控制在一小段,重点应尽快进入目标与结果对照。

我在整理复盘报告时,会使用下面这张表,把描述性内容压缩成决策信息: 模块建议写法常见错误 项目目标写清时间、范围、质量和业务结果只写“顺利上线” 实际结果用可核对的数据描述只写主观感受 关键偏差挑选影响最大的1至3项罗列所有小问题 原因分析区分直接原因和系统原因简单归结为沟通不足 改进动作写动作、负责人、日期和指标写成加强管理 验证计划明确何时、用什么数据复查报告发布后无人跟进 行动项最好使用“动词加对象”的格式,例如“建立需求冻结清单”“在测试阶段提前接入设计负责人”“为高风险任务增加每周检查点”。

每项动作都要对应一个负责人和截止时间,否则它只是建议,不是管理动作。我还会给行动项增加优先级,通常只保留三类:影响大且能马上执行的动作、反复出现的问题、必须由管理层决策的障碍。行动项太多会造成虚假完成感,团队勾选了十几项,却没有任何一项真正改变工作方式。

报告发布后,建议在一周内完成一次启动检查,在下一个迭代或里程碑结束后完成效果检查。只有把复盘报告连接到后续项目计划、会议和交付标准中,它才会从“归档文件”变成团队知识资产。

4. 如何判断项目复盘后团队效率真的提升了,而不是只是会议变多了?

我发现有些团队复盘会开得越来越频繁,但项目延期、返工和等待并没有明显减少。标题里说“效率倍增”很有吸引力,可是实际工作中应该看哪些指标,才能判断复盘带来的改进是真实的?

“效率提升”不能用复盘次数来衡量,也不能只看成员主观上觉得沟通更顺畅。更可靠的判断方式,是在复盘前先记录基线数据,再观察后续一个或多个项目中的变化。我会优先选择与复盘问题直接相关的指标,而不是一次性统计所有数据。如果上次问题是需求反复变更,就看需求变更次数、变更导致的返工工时和需求冻结后的变更比例;

如果问题是跨部门等待,就看任务等待时长、交接超时次数和问题平均关闭时间。

复盘问题建议指标不要单独使用的指标 需求反复变更变更次数、返工工时、冻结后变更比例会议次数 任务频繁延期按期完成率、延期次数、延期天数加班时长 质量问题较多缺陷密度、回归缺陷数、问题关闭周期测试报告页数 跨部门协作低效等待时长、交接超时次数、未明确责任任务数群聊消息数量 复盘行动没有落地行动项按期完成率、重复问题发生率复盘会议满意度 指标还要结合质量和稳定性一起看。

比如项目按期完成率提高了,但缺陷数量和返工工时同步上升,就不能简单判断效率提升;又比如会议时间减少了,但风险暴露更晚,也可能只是团队减少了讨论,而不是协作变好了。我建议采用“基线加对照”的方式。以某个版本项目为例,复盘前记录需求变更4次、返工工时32小时、问题平均关闭时间2.5天;

下一版本若变更降至2次、返工降至18小时、关闭时间降至1.5天,才可以说相关改进出现了积极信号。这里的数据应来自团队实际记录,示例数据不能直接包装成普遍结论。另外,复盘不一定会让所有工作立刻变快。它更常见的价值是让风险更早暴露、返工减少、决策更清晰。

对于团队管理者来说,少走一次重复弯路,往往比单次会议节省几十分钟更有价值。

核心关键词

读者评论

戴诗涵

文章把复盘从“总结会议”区分为持续改进机制,这个观点比较实用。尤其是把负责人、截止时间和验证指标写进行动项,能避免“加强沟通”这类无法执行的结论。

韩晓彤

用计划、实际、偏差、影响四项还原事实的方法清晰,适合跨部门项目。文中的延期案例虽然是情景模拟,但能帮助团队理解延期往往由多个等待和返工节点叠加造成。

段文博

文章对复盘与绩效评价边界的说明比较客观。如果一开始就追责,成员确实可能减少信息披露。不过实际执行时,主持人的控场能力和团队信任基础也很关键。

戴婉清

指标部分没有只强调交付速度,而是同时关注质量、协作和管理效率,这一点值得借鉴。建议团队落地时先选择少量稳定指标,否则数据采集本身可能增加管理负担。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/34365

(0)
飞飞飞飞
项目经理必看:如何选择最适合你的项目进度条设置工具?2026年选型指南
上一篇 2026年8月27日 下午1:49
提升团队协作:2026年度7款顶级项目管理进度表excel工具盘点
下一篇 2026年8月27日 下午1:50

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
