提升项目效率的秘诀:如何利用项目工时表实现精准管理?

提升项目效率的秘诀:如何利用项目工时表实现精准管理?

项目延期后,管理者最常问的一句话是:“这项工作为什么花了这么久?”但如果工时表只记录“张三今天工作了8小时”,这个问题仍然没有答案。真正有价值的项目工时表,必须把项目、任务、人员、计划工时、实际工时、产出和异常原因关联起来,让团队不仅知道时间花在哪里,还能判断为什么超时、哪些投入值得保留,以及下一次如何把计划做得更准。

我在项目管理实践中反复看到一个现象:很多团队并不是没有填工时,而是填完之后没有形成管理动作。表格越填越复杂,项目经理却仍然依靠会议追进度、依靠经验估算资源,最后工时管理就变成了另一种形式的考勤。本文将从表格设计、填报规则、偏差分析到工具选型,拆解如何把项目工时表从“记录工具”变成真正的项目管理仪表盘。

一、先讲核心结论:工时表不是为了统计谁最忙

1. 工时表的核心价值是解释偏差

项目进度表可以告诉我们任务是否完成,甘特图可以显示任务处于哪个阶段,但它们通常无法解释任务为什么延期。工时表补充的是“实际投入”这一层信息:某项任务原计划需要多少时间,实际花费了多少时间,超出的部分用于什么工作,以及这些投入是否带来了相应产出。

因此,我对工时表的判断标准不是“记录得是否详细”,而是它能否回答以下四个问题:

  • 哪个项目或任务正在消耗超出预期的资源?
  • 超出的工时是需求变更、返工、等待,还是估算失真?
  • 哪些人员存在长期超负荷或频繁被临时任务打断的情况?
  • 下一次遇到类似项目时,计划工时应该如何调整?

如果一张表回答不了这些问题,即使每天都有人填报,也很难称为精准管理。它最多是一份时间流水账。

2. 管理者应该关注“时间结构”,而不是总时长

同样是一个项目投入100小时,可能有完全不同的管理含义。80小时用于有效交付、10小时用于必要沟通、10小时用于返工,说明项目过程相对健康;如果只有55小时产生有效产出,30小时用于等待和协调,15小时用于返工,那么项目真正的问题并不是“大家工作不够努力”,而是流程和协作存在损耗。

所以,工时表至少要区分有效产出工时、沟通协调工时、等待阻塞工时、返工修改工时和计划外工时。这样做的目的不是给每一分钟贴标签,而是避免把所有时间简单相加后得出错误结论。

提升项目效率的秘诀:如何利用项目工时表实现精准管理?

3. 工时数据不能直接等同于个人绩效

实际工时高于计划工时,并不自动意味着执行效率低。复杂任务、紧急需求、跨团队沟通和前置条件缺失,都可能导致投入增加。相反,工时较低也不一定代表效率高,可能是记录不完整、任务被转移给其他人,或者交付质量不足导致问题被推迟到后续阶段。

我更建议把工时数据用于三类管理动作:修正估算、优化流程和调整资源。除非已经建立了稳定的任务分类、质量标准和历史基线,否则不建议用单一工时指标给员工排名或进行惩罚性考核。

二、为什么很多团队填了工时,项目效率仍然没有提升

1. 只记录“今天做了什么”,没有记录“属于哪个任务”

“处理客户需求”“跟进开发”“参加项目会议”是常见填报内容,但这些描述无法支持后续分析。管理者不知道这段时间属于哪个项目、哪个里程碑,也不知道工作最后是否形成了可验收成果。

更好的填报方式是把工作绑定到具体任务。例如,“完成支付接口异常处理”“整理客户确认版需求清单”“修复移动端登录页面兼容性问题”,这些任务不仅可以关联负责人和截止时间,还可以与交付物、缺陷单或评审记录建立对应关系。

2. 只有实际工时,没有计划工时

单独记录实际工时,只能说明团队花了多少时间,无法说明投入是否合理。计划工时是比较基准,哪怕初始估算并不准确,也能帮助团队在项目结束后发现估算偏差。

不过,计划工时不能被理解为绝对标准。新类型任务、探索性工作和技术预研都存在较大不确定性。对于这类任务,我通常建议记录一个区间,例如“预计8至12小时”,而不是强行写成一个看似精确的数字。

3. 把工时表做成了第二张考勤表

考勤关注的是人在不在岗,工时管理关注的是项目投入如何分布。两者的统计目的不同。如果工时表要求员工把每天8小时全部填满,却不允许记录等待、支持、沟通和临时任务,最终得到的数据一定会失真。

有些团队为了让数据看起来完整,会把无法归属的时间全部填到“其他工作”。短期看起来填报率很高,长期却会形成一个无法分析的黑洞。我的建议是保留“计划外工作”和“待归属工时”两个字段,但要求项目负责人在周会前完成归类。

4. 只有填报要求,没有审核和复盘

工时表最常见的失败原因,是管理者要求大家每天填,却没有说明这些数据会如何被使用。如果填报结果不影响排期、不影响资源分配,也不参与项目复盘,成员很快会把它当作行政负担。

一套有效机制至少要包含三个固定动作:成员及时填报,负责人周期性审核,项目结束后沉淀历史数据。缺少任何一个环节,工时数据都很难转化为管理价值。

提升项目效率的秘诀:如何利用项目工时表实现精准管理?

三、一张可用的项目工时表应该记录什么

1. 先设置不可缺少的基础字段

基础字段的作用是让每条记录能够被准确归属。对于大多数项目团队,以下字段已经足够构成第一版工时表:

字段 填写示例 管理用途
日期 2026年8月18日 识别投入时间和项目节奏
项目名称/编号 客户门户改版 / P-026 支持项目维度汇总
任务名称 登录模块兼容性修复 定位具体工作内容
负责人 李明 分析资源投入和任务分配
工作类型 开发、会议、测试、返工 拆分时间结构
实际工时 3.5小时 统计真实投入
任务状态 进行中、已完成、阻塞 判断工时与进度是否匹配

这里有一个容易被忽略的原则:项目名称和任务名称必须分开。如果把“客户门户改版,登录模块兼容性修复”全部塞进一个文本框,后续按项目汇总可以做到,但按任务类型、阶段和负责人分析就会非常困难。

2. 再根据管理目的增加分析字段

基础字段解决“记录什么”的问题,分析字段解决“为什么记录”的问题。不同团队不必一次性加入全部字段,应根据管理目的逐步扩展。

管理目的 建议增加的字段 适用问题
控制进度 计划工时、剩余工时、预计完成日期 任务是否可能延期
控制成本 人员成本单价、成本中心、预算科目 项目投入是否超预算
改善质量 返工标记、缺陷编号、修改次数 时间是否被质量问题消耗
管理范围 是否计划内、变更编号、需求来源 超时是否由范围变化造成
优化协作 阻塞原因、依赖团队、交付物链接 等待时间集中在哪里

如果团队刚开始做工时管理,我不会建议一上来就设计二三十个字段。字段越多,成员填写越慢,错误率越高。比较稳妥的做法是先运行两到四周,观察项目负责人实际需要哪些分析,再增加字段。

3. 让每一条工时记录都能对应一个结果

工时记录不一定都要绑定文件,但应该尽量说明产出或状态。例如设计工作可以关联原型链接,开发工作可以关联代码提交或任务卡片,客户沟通可以关联会议纪要,测试工作可以关联缺陷记录。

这样做的好处是,管理者可以把“投入”与“成果”放在一起判断。尤其当实际工时明显超过计划工时时,交付物和变更记录能够帮助团队区分合理投入与过程损耗。

提升项目效率的秘诀:如何利用项目工时表实现精准管理?

四、项目工时表怎么设计才不会变成填表负担

1. 先拆任务,再记录工时

任务拆分是工时管理的前置条件。一个任务如果同时包含需求沟通、方案设计、开发、测试和上线,就算记录了40小时,也无法判断是哪一个环节超出了预期。

我的经验是,任务至少要满足三个条件:有明确负责人,有可识别的完成标准,有相对独立的交付结果。对软件研发,可以拆到功能点或缺陷;对设计项目,可以拆到页面、方案版本或交付批次;对咨询项目,可以拆到访谈、分析、报告和汇报阶段。

2. 统一工时口径

在正式启用工时表前,必须先回答几个看似琐碎的问题:会议算不算工时?等待客户反馈算不算工时?临时支持其他项目如何归属?午休是否排除?返工是否另行记录?最小填报单位是15分钟、30分钟还是1小时?

如果这些问题没有统一答案,同一张表里的数据就不能直接比较。有人把会议计入项目,有人把会议填入部门管理;有人把等待时间记在任务上,有人完全不记录。最后,所谓“效率差异”可能只是统计口径差异。

3. 选择与项目节奏匹配的填报频率

  • 日填报:适合短周期、任务切换频繁、并行项目较多的团队。
  • 周填报:适合周期较长、工作内容相对稳定、成员不希望频繁打断工作的团队。
  • 节点填报:适合工程、咨询和阶段性交付项目,在里程碑完成时记录阶段性投入。

日填报通常更准确,但也更容易造成抵触;周填报成本低,却更依赖成员记忆。我通常建议变化快的研发和交付团队采用“每天记录、每周审核”,而不是每周结束时集中补录。

4. 设置异常校验,而不是只追求填报率

工时表可以设置几条简单规则:单日总工时超过12小时自动提醒;任务已关闭但仍出现新增工时时需要审核;计划外工时必须填写原因;单条工时超过8小时需要确认是否存在漏拆任务。

这些规则不应该用来制造处罚,而是帮助项目经理及时发现数据问题。尤其是“单日总工时100%填满”并不是高质量填报的证明,真正需要关注的是记录是否可追溯、任务是否真实完成以及异常是否有解释。

五、如何用工时数据计算项目效率

1. 先计算工时偏差

最基础的指标是工时偏差:

工时偏差 = 实际工时 − 计划工时

例如某任务计划工时为20小时,实际投入26小时,工时偏差就是6小时。这个数字可以帮助项目经理快速识别超支任务,但它本身还不能说明问题原因。

2. 再计算工时偏差率

为了比较不同规模的任务,可以使用工时偏差率:

工时偏差率 =(实际工时 − 计划工时)÷ 计划工时 × 100%

如果计划工时为20小时,实际工时为26小时,偏差率就是30%。如果另一个任务计划工时为4小时,实际工时为6小时,偏差率为50%,但它对项目总投入的影响可能小于前一个任务。因此,偏差率和偏差小时数应当同时查看。

3. 用剩余工时判断任务是否正在失控

只看已经发生的工时,容易等到任务结束后才发现问题。更实用的做法是记录剩余工时,并计算预计总投入:

预计总投入 = 已发生实际工时 + 剩余工时

如果一项任务计划工时为30小时,当前已经投入24小时,但负责人判断还需要10小时,那么预计总投入为34小时,预计偏差率已经达到13.3%。项目经理可以在任务结束前采取动作,而不是等到延期后再复盘。

4. 把工时与有效产出结合起来

对可量化的工作,可以计算单位产出工时:

单位产出工时 = 实际工时 ÷ 有效完成量

例如,一个团队用40小时完成10个经过验收的有效功能点,单位产出工时为4小时/功能点。但这个指标必须建立在产出定义清晰的前提下,不能简单用任务数量代替有效产出,否则成员可能倾向于拆分大量低价值任务来制造“完成量”。

对于研究、创意、战略咨询等工作,产出往往不能被一个数字完整表达。这类项目应当同时观察交付质量、客户反馈、评审通过率和返工工时,避免用单位产出工时进行机械排名。

提升项目效率的秘诀:如何利用项目工时表实现精准管理?

5. 不要忽视返工、等待和沟通工时

在实际复盘中,返工工时往往比总工时更能揭示流程问题。需求反复确认、设计多轮修改、测试阶段集中暴露缺陷,都会让团队在不知不觉中增加投入。

时间类型 常见原因 建议管理动作
有效产出工时 完成可验收交付物 用于建立历史估算基线
沟通协调工时 会议、确认、跨团队同步 优化决策链路和会议机制
等待阻塞工时 等待接口、数据、审批或客户反馈 明确依赖关系和责任人
返工修改工时 缺陷、需求变更、验收不通过 前置评审并完善验收标准
计划外工时 紧急需求、临时支持、范围扩大 纳入变更管理和资源排期

提升项目效率的秘诀:如何利用项目工时表实现精准管理?

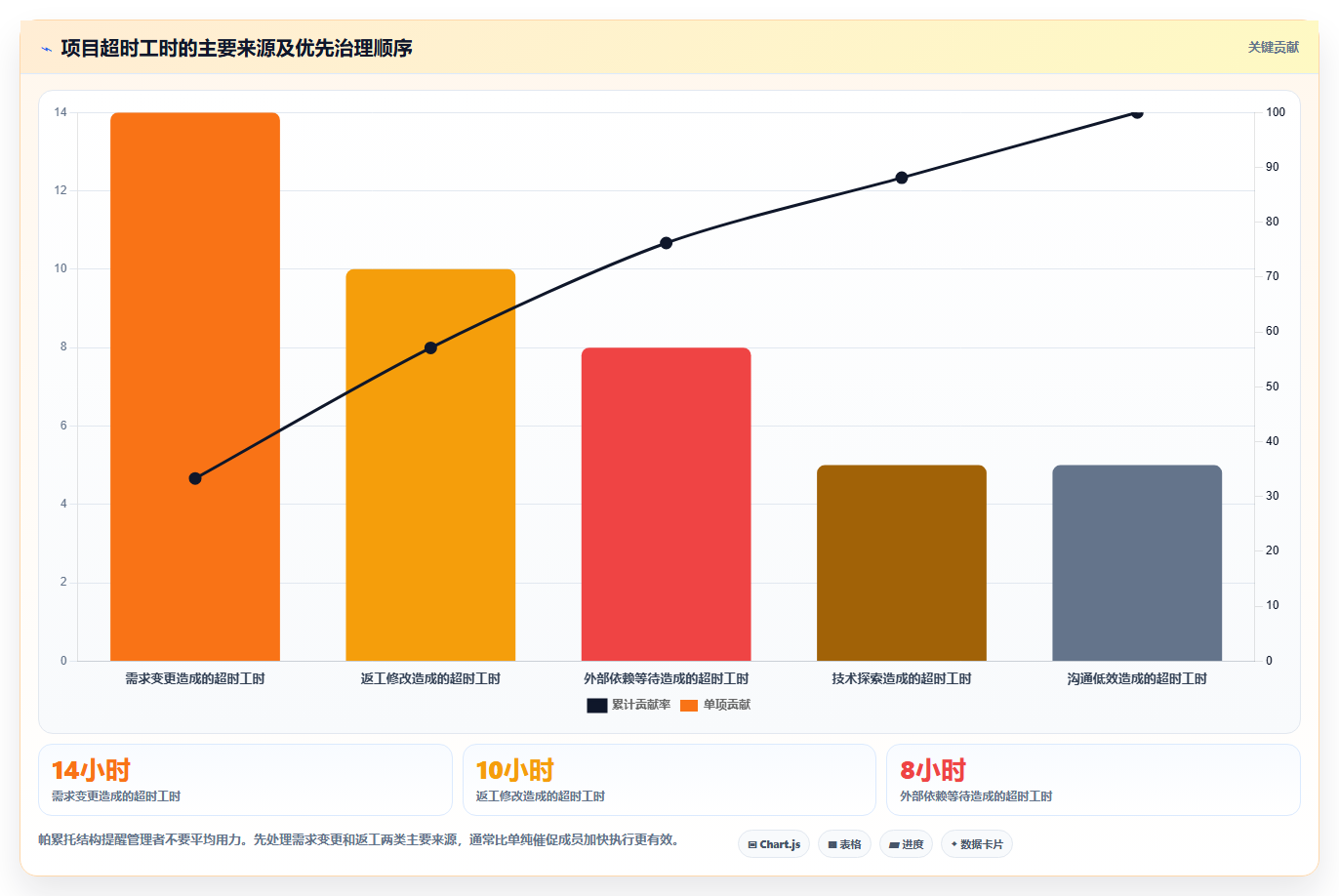

六、一个完整的项目工时表分析案例

1. 案例背景:总工时没有失控,关键任务却已经预警

下面使用一组情景模拟数据,模拟一个中型企业进行客户门户改版的项目。项目包含需求访谈、原型设计、开发实施和测试修复四类任务。项目总计划工时为74小时,团队在执行过程中发现部分任务已经超时,但整体项目仍然处于可交付范围内。

任务 计划工时 实际工时 偏差率 工时记录中的异常
需求访谈 6小时 9小时 50% 客户新增两个业务场景
原型设计 12小时 16小时 33.3% 评审后修改两轮
开发实施 40小时 38小时 -5% 复用已有组件
测试修复 16小时 27小时 68.75% 缺陷集中出现

如果只看开发实施任务,团队甚至可以得出“开发效率不错”的结论;如果只看测试修复,又可能直接把超时归因于测试人员。但把四类任务放在一起看,会发现真正的问题可能在需求和原型阶段:前期范围扩大、评审反复,最终以缺陷和修复的形式在测试阶段集中体现。

2. 专业判断:不能把测试超时直接归咎于测试人员

测试修复任务的实际工时为27小时,比计划多出11小时。第一步应该检查缺陷数量、缺陷严重程度、缺陷来源和修复次数,而不是先比较测试人员的工作时长。

如果多数缺陷来自需求变更和原型修改,那么测试阶段的超时是前置决策的结果。如果缺陷主要来自新增技术方案,说明技术风险评估不足。如果只是测试人员重复验证同一问题,则应改进缺陷流转和环境管理。

这也是工时表与考勤表最大的区别:它不是为了寻找一个“超时责任人”,而是为了找到超时在流程中的传播路径。

3. 复盘结论:下一次应该改变什么

  • 需求访谈阶段增加变更确认节点,新增业务场景必须明确是否进入本期范围。
  • 原型评审前先确认关键页面和验收标准,减少在开发后期反复修改。
  • 测试阶段保留风险缓冲,不再用历史平均工时直接覆盖高变更项目。
  • 开发任务继续复用已有组件,但要在计划中单独记录组件适配和兼容性成本。
  • 将“返工工时”和“新增需求工时”分开记录,避免两类原因混在一起。

提升项目效率的秘诀:如何利用项目工时表实现精准管理?

七、如何建立从填报到复盘的工时管理闭环

1. 项目启动时建立工时基准

项目启动阶段不要只录入任务名称和截止时间,还应为主要任务设置计划工时、负责人、验收标准和依赖关系。对于不确定性较高的任务,可以使用区间估算,并记录估算依据。

例如,“完成数据接口开发”不应只写“预计20小时”,还应说明该估算基于几个接口、是否已有数据字典、是否需要联调以及是否包含异常处理。估算依据越清晰,后续偏差分析越有价值。

2. 执行过程中及时填报

最理想的记录时间,是工作完成后不久,而不是项目结束时凭记忆补录。集中补录会产生两个问题:一是时间被平均分配到多个任务,二是成员容易遗漏等待、沟通和临时支持。

为了降低负担,可以采用以下规则:

  1. 单条记录尽量对应一个任务,不使用大段模糊描述。
  2. 每天只要求记录发生变化的任务,不要求重复填写完全相同的内容。
  3. 对会议、等待和返工使用固定工作类型,减少自由文本。
  4. 允许移动端或在线表格快速填报,避免必须打开复杂系统。
  5. 当天未填报时自动提醒,但不要把提醒设计成惩罚通知。

3. 每周只分析三类异常

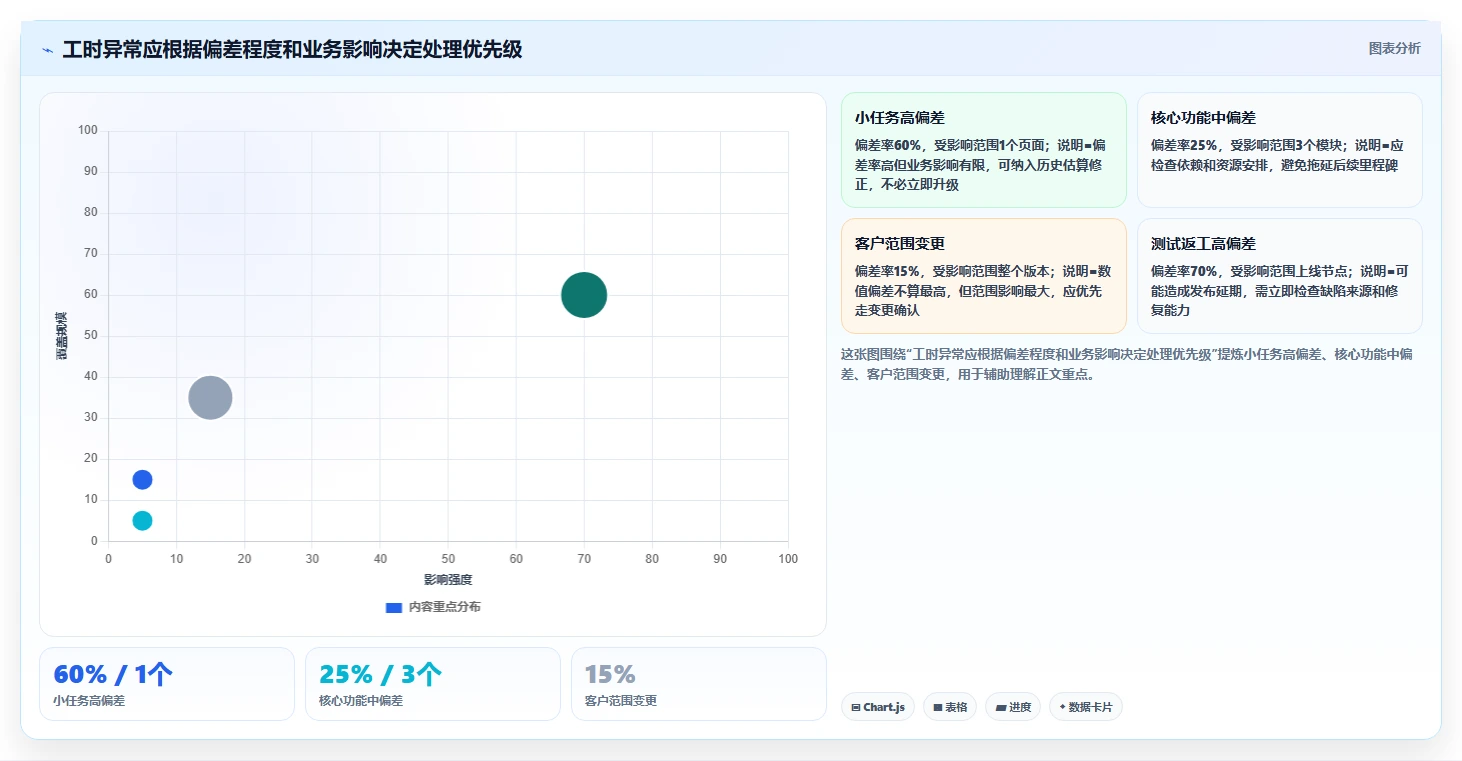

项目周会上不建议把所有工时记录逐条念一遍。我通常会先筛选三类数据:超出计划的任务、明显增加的返工工时、持续出现的计划外工时。

每一类异常都应该对应一个动作。例如,任务超时需要判断是否调整截止时间;返工增加需要安排质量评审;计划外工时增加需要重新确认项目范围和资源容量。没有动作的报表,只会让成员进一步怀疑填报的意义。

4. 项目结束后建立历史基线

历史工时数据的价值,往往在下一个项目中才真正体现。团队可以按项目类型、任务类型、人员角色和复杂度建立基线。例如,普通营销页面设计的历史中位数是12小时,高度定制页面的历史中位数是24小时,那么下一次估算就不应再使用一个笼统的16小时。

我更推荐使用中位数和区间,而不是只使用平均值。少数极端项目会显著拉高平均数,中位数更能反映典型任务的投入水平;而上下四分位区间则能提醒项目经理保留合理的风险缓冲。

提升项目效率的秘诀:如何利用项目工时表实现精准管理?

八、PingCode等项目管理工具如何帮助中大型团队落地

1. 什么时候值得从Excel升级

Excel适合项目数量少、人员规模小、任务关系简单的团队。只要项目经理能够通过筛选、透视表和简单公式完成汇总,暂时没有必要为了“数字化”而增加系统成本。

但当组织出现以下情况时,继续依赖Excel通常会产生明显摩擦:

  • 一个成员同时参与多个项目,工时需要按任务自动归集。
  • 项目数量较多,负责人需要查看跨项目资源占用。
  • 任务状态、工时、缺陷和交付物分散在不同表格中。
  • 项目经理每周要花数小时合并版本、核对重复记录。
  • 企业对权限、审计、私有化部署或数据安全有明确要求。

对于100人以上、项目并行度较高的中大型组织,PingCode这类项目管理平台可以把任务、负责人、进度、工时和项目报表放在同一套管理链路中。它更适合解决“多人协作、跨项目统计和过程追踪”的问题,而不是简单替代一张Excel表。

2. 选择工具时,不要只看有没有工时字段

很多平台都可以添加“实际工时”字段,但这不代表它适合项目工时管理。真正需要检查的是工时能否与任务关联,计划工时和剩余工时能否同时维护,是否支持按项目、人员、部门和时间范围汇总,以及异常数据能否被提醒。

如果组织已有较复杂的研发管理流程,还需要关注历史数据迁移和系统集成。PingCode支持Jira平滑迁移,对于正在进行国产化替代、又不希望重新建立全部项目数据的团队,迁移能力会直接影响切换成本。

对于对数据边界要求较高的企业,私有化部署也是重要考察项。它可以让企业根据自身的基础设施、权限体系和安全要求安排部署方式。不过,私有化部署并不意味着实施可以省略,项目编码、角色权限、字段口径和报表规则仍然需要提前设计。

3. 工具落地的正确顺序

  1. 先定义口径:明确什么算项目工时,什么算部门支持,返工和等待如何记录。
  2. 再统一任务结构:规定项目、阶段、任务和子任务的层级关系。
  3. 再配置字段:优先保留项目、任务、负责人、计划工时、实际工时和异常原因。
  4. 再设置报表:先做项目偏差、人员负荷和计划外工时三类基础报表。
  5. 最后推广:选择一个项目试运行,确认填报成本和数据质量后再扩大范围。

我不建议企业在系统上线第一天就要求所有部门填报几十个字段。工具的作用是降低管理成本,而不是把原本模糊的流程包装成更复杂的线上流程。

提升项目效率的秘诀:如何利用项目工时表实现精准管理?

4. Excel、在线表格和项目管理平台的取舍

方案 优势 短板 更适合的场景
Excel 成本低、灵活、上手快 版本混乱、权限弱、跨项目汇总困难 小团队、单项目、管理起步阶段
在线表格 多人协作、实时共享、便于收集 复杂关联和流程自动化能力有限 分布式团队、中等复杂度项目
项目管理平台 任务关联、权限治理、报表和提醒更完整 需要配置、培训和流程调整 多项目并行、中大型组织、复杂交付

九、不同项目类型下,工时表应该怎样调整

1. 软件研发项目:重点记录任务、缺陷和返工

研发团队的工时记录通常需要关联需求、开发任务、测试任务和缺陷。仅记录“开发8小时”价值不高,最好进一步说明对应的功能点、技术债、缺陷修复或代码重构。

研发项目尤其要区分“新功能开发”和“缺陷修复”。如果二者混在一起,管理者会误以为开发速度下降,实际可能是版本质量问题增加了修复投入。

2. 设计和内容项目:重点记录版本和修改轮次

设计、文案和内容项目的工时偏差,常常来自修改次数而不是制作速度。因此,工时表应增加交付版本、评审轮次、客户反馈次数和返工标记。

如果同一页面经历三轮以上重大修改,项目经理应该回到需求确认和评审机制上找原因,而不是要求设计人员压缩制作时间。

3. 咨询和专业服务项目:重点记录客户、阶段和可计费性

咨询项目通常同时包含客户会议、资料分析、报告撰写、内部讨论和售后支持。工时表需要区分可计费工时、不可计费工时和内部支持工时,否则报价、预算和项目利润分析都会出现偏差。

对于客户现场工作,还应记录服务对象、工作地点和交付成果。这样才能判断某类客户需求是否长期消耗额外资源,并为下一次报价提供依据。

4. 工程和施工项目:重点记录班组、工序和现场因素

工程项目的工时不能简单按照个人每天工作几小时来统计,还需要关联工序、班组、施工区域、设备和天气等现场因素。等待材料、等待验收和设备故障都可能影响实际工时。

这类项目更适合按阶段或关键节点填报,而不是要求所有人员频繁填写复杂表单。管理重点是识别工序衔接和现场依赖造成的损耗。

提升项目效率的秘诀:如何利用项目工时表实现精准管理?

十、项目工时管理中的六个常见误区

1. 只记录总时长,不记录工作内容

“今天投入8小时”无法支持任务复盘。至少要记录项目、任务和工作类型,必要时增加交付物链接或异常原因。

2. 把工时少直接理解为效率高

工时少可能意味着任务简单、经验复用,也可能意味着工作没有记录完整。必须结合完成质量、验收结果和返工情况判断。

3. 把超时直接归因于个人能力

超时可能是任务拆分不合理、需求边界不清、依赖未完成或评审反复造成的。没有原因分类之前,不宜把偏差率直接用于个人评价。

4. 只看项目总工时,不看计划外投入

项目总工时没有明显超支,并不代表管理健康。如果大量临时需求被成员分散吸收,项目可能只是把范围失控隐藏在正常工时中。

5. 让所有人一次性填写过多字段

字段越多并不代表数据越精准。填报时间过长会降低及时性,也会增加选择错误。应先使用核心字段,再根据复盘需要增加字段。

6. 只做统计,不做行动

工时表必须服务于排期、资源、预算、报价或复盘中的至少一个决策。如果数据没有触发任何变化,它就很难长期获得团队配合。

提升项目效率的秘诀:如何利用项目工时表实现精准管理?

十一、不同情况下的行动建议与管理取舍

1. 团队人数少、项目简单:先用轻量表格

如果团队只有几个人,同时运行的项目不超过三个,建议先用Excel或在线表格建立统一模板。重点不是购买工具,而是把项目、任务、计划工时、实际工时、工作类型和异常原因这几个字段跑通。

这类团队的取舍是:牺牲部分自动化,换取低成本和快速试错。只要能够坚持连续记录两到四周,并在周会上复盘超时任务,就已经能发现不少问题。

2. 项目数量增加、人工汇总变慢:升级在线协作方式

当项目经理每周需要花数小时合并多个表格,或者成员分散在不同地点时,在线表格会比本地Excel更适合。重点检查权限、历史修改记录、筛选汇总和提醒能力。

这类方案的短板是,任务关联和流程自动化可能不够强。若团队已经出现大量跨项目资源冲突,继续靠多个在线表格拼接,可能只是延缓系统化管理的时间。

3. 中大型组织、多项目并行:优先考虑平台化管理

对于100人以上的组织,工时表往往不再是单个项目经理的个人工具,而是涉及研发、产品、测试、交付、财务和管理层的共同数据。此时需要统一项目编码、任务层级、权限规则和报表口径。

PingCode这类项目管理平台适合将工时与任务、迭代、缺陷和项目进度关联起来,也更适合查看跨项目资源分布。对需要私有化部署、关注数据安全,或者希望从Jira平滑迁移的企业,迁移能力和部署模式应纳入选型评估。

但平台化的代价是实施和治理。企业必须投入时间清理历史项目、定义角色权限、培训成员并建立数据审核机制。工具功能越强,越不能忽略基础管理设计。

4. 项目处于探索阶段:不要过早追求精确到分钟

预研、创新和战略项目的不确定性较高,过度强调精确工时可能让成员为了填表而填表。此时可以用半天或小时作为最小单位,重点记录阶段、假设、实验结果和阻塞原因。

这类项目更适合关注投入上限和阶段性产出,而不是用偏差率评价个人。项目经理应该先判断“是否值得继续投入”,再讨论如何提高单位工时产出。

5. 项目即将延期:先处理风险,不要先完善表格

项目已经出现延期迹象时,最优先的动作不是增加字段,而是找出影响最晚交付节点的任务。查看剩余工时、任务依赖、负责人负荷和计划外工作,判断是缩小范围、增加资源、调整顺序还是重新确认交付时间。

工时表的作用是帮助快速定位问题,而不是在风险已经发生时继续扩大行政流程。

十二、落地项目工时表的30天行动方案

1. 第1周:统一口径和字段

  • 确定哪些时间计入项目工时。
  • 确定会议、等待、返工和计划外工作的分类方式。
  • 建立项目、任务、负责人、计划工时和实际工时字段。
  • 选择一个真实项目作为试点。

第一周不要追求复杂报表,只要保证每条记录能准确找到项目和任务。字段口径统一,比表格外观精美更重要。

2. 第2周:开始日常填报

  • 成员在工作完成后及时记录。
  • 项目负责人每天或隔天检查明显异常。
  • 对“其他工作”和“计划外工作”进行二次归类。
  • 记录任务的剩余工时和预计完成时间。

这一阶段最容易出现的问题是成员忘记填报。可以通过提醒降低遗漏,但不要把未填报直接定义为绩效问题,否则成员可能优先追求形式完整,而不是数据真实。

3. 第3周:识别偏差和损耗

  • 计算计划工时与实际工时的偏差。
  • 筛选偏差率超过20%的任务。
  • 统计返工、等待和计划外工时占比。
  • 检查是否有成员同时承担过多项目。

20%可以作为初始观察阈值,但不应被当作绝对标准。对于计划工时很小的任务,1小时偏差可能导致偏差率很高;对于复杂任务,较大的绝对偏差反而更值得关注。

4. 第4周:形成管理动作

  • 选择三项最主要的超时原因。
  • 为每项原因指定负责人和改进动作。
  • 更新同类任务的估算区间。
  • 决定是否需要升级到在线表格或项目管理平台。

30天结束时,团队不一定会得到完美的效率模型,但应该能够回答:哪些任务最容易超时,超时主要由什么造成,哪些字段真正有用,以及下一次项目计划应该如何调整。

提升项目效率的秘诀:如何利用项目工时表实现精准管理?

十三、结语:真正精准的不是表格,而是管理判断

项目工时表本身不会自动提升效率。它真正能做的,是把过去依靠感觉判断的项目问题,转化为可以追踪、比较和复盘的数据。

一张有价值的工时表,至少要完成三次连接:把时间连接到任务,把任务连接到产出,把偏差连接到管理动作。只有这样,管理者才不会停留在“谁投入了多少小时”,而是能够进一步判断“哪些投入产生了结果,哪些时间被流程浪费,下一次应该怎样重新安排”。

如果团队准备开始实施,可以先做三件事:建立包含项目、任务、计划工时、实际工时和异常原因的基础表;连续记录两到四周;在周会上只分析超时、返工和计划外工时三类问题。等数据口径稳定后,再考虑自动化汇总、权限管理和平台化升级。

我的最终建议是:不要先追求一张功能齐全的工时表,而要先建立一个能够产生行动的最小闭环。当团队开始依据工时数据调整排期、澄清需求、减少返工并修正下一次估算时,工时表才真正从“填表任务”变成了提升项目效率的管理基础设施。

常见问题解答(FAQ)

1. 项目工时表真的能提升项目效率吗?

我以前也把工时表当成考勤的延伸,要求成员每天填“做了什么、用了多久”,结果收上来的数据很多,却很少真正帮助项目决策。后来我发现,问题不在于有没有工时表,而在于它是否能解释延期、返工和计划外工作究竟消耗在哪里。

项目工时表有价值,但前提是它不能只记录“某人今天工作了8小时”。这种记录只能说明投入时长,无法回答项目经理最关心的三个问题:时间花在了哪个任务上,实际投入是否超出计划,超出的原因是什么。我在实际项目复盘中更倾向于把工时表看成“进度表的解释层”。

进度表告诉我们任务是否完成,工时表则帮助判断任务为什么延期。例如,某项需求开发计划为40小时,实际用了48小时。如果只看结果,容易把问题归因于执行效率;但进一步拆分后,可能发现其中6小时用于处理客户临时变更,2小时用于修复前置设计问题。

因此,工时表的管理价值不在于监督员工是否坐满工时,而在于区分有效产出、沟通协调、等待阻塞和返工修改。

下面是一组更有判断价值的记录方式: 任务计划工时实际工时工时分类管理判断 需求确认6小时10小时沟通、变更需求边界不清 功能开发40小时38小时有效产出估算基本合理 测试修复16小时27小时返工前置质量存在问题 如果团队只是收集工时,却不据此调整排期、确认范围或改善流程,成员很快会把填报视为形式主义。

真正有效的闭环应该是“任务拆分,计划估算,实际填报,偏差分析,采取行动,沉淀经验”,而不是月底导出一张总工时报表。

2. 一张实用的项目工时表应该包含哪些字段?

我曾经用过一张只有日期、姓名、项目和工时的表格,填起来很快,但项目结束后几乎无法复盘。我想知道,哪些字段是真正有用的,哪些字段只是增加填写负担,怎样设计才能兼顾数据质量和成员体验?

工时表字段不宜一开始就追求“越完整越专业”。我的经验是,字段应当围绕后续管理动作设计:如果一个字段不会用于排期、成本核算、复盘或风险判断,就不应轻易加入。基础字段至少应包括日期、项目名称、任务名称、负责人、实际工时和任务状态。

项目名称用于归属,任务名称用于解释时间消耗,负责人用于资源分析,实际工时用于统计投入,任务状态则帮助判断记录是否与进度一致。如果希望进行偏差分析,还需要增加计划工时、是否计划内、工时类型和异常原因。对于软件、设计、咨询等项目,建议把工时类型拆分为有效产出、沟通协调、等待阻塞、返工修改和管理支持。

这样才能看出总工时增加,究竟是业务变复杂,还是流程产生了浪费。

字段是否建议保留使用目的 日期、项目、任务、负责人必须建立工时与任务的关联 计划工时、实际工时必须计算偏差并修正估算 工时类型建议区分产出、沟通、等待和返工 异常原因建议支持延期和超时分析 成本单价、人员成本按需用于预算和项目成本核算 详细工作描述谨慎使用避免写成每日工作日志 我建议先用8到10个核心字段运行两周,再根据实际分析需求扩展。

填报最小单位可以设置为15分钟或30分钟,但不建议要求成员记录到每一分钟,否则精确度没有明显提升,填报成本却会显著增加。还有一个容易被忽视的字段是“交付物链接”或“结果说明”。它不需要写长篇日志,只要能让审核者知道这段工时对应了什么产出,就能减少无效记录,也能避免把工时表变成单纯的时长统计表。

3. 如何通过项目工时表判断效率,而不是简单比较谁用时更少?

我曾经看到项目负责人直接按实际工时排名,认为用时少的人效率高,用时多的人效率低。但我觉得这种判断很容易误伤承担复杂任务或大量返工的人,想知道工时表应该怎样计算,才能更接近真实效率?

判断项目效率,不能只比较总工时,更不能把“工时少”直接等同于“效率高”。工时数据必须与计划、任务难度、产出质量和返工情况一起看,否则得到的只是表面上的速度。最基础的指标是工时偏差:实际工时减去计划工时。进一步可以计算工时偏差率,即“(实际工时-计划工时)÷计划工时×100%”。

例如某任务计划20小时,实际26小时,偏差率为30%。这说明任务需要被调查,但不能直接说明执行人员效率低。

我在复盘时通常会先把超时任务按原因分组,再决定管理动作: 任务计划工时实际工时偏差率优先排查方向 需求访谈6小时9小时50%需求变更与沟通轮次 原型设计12小时16小时33.3%评审标准与修改次数 开发实施40小时38小时-5%是否存在漏填 测试修复16小时27小时68.75%缺陷来源与前置质量 上表中,测试修复的偏差最大,但不能马上得出测试人员效率低的结论。

如果缺陷主要来自需求理解错误或开发质量问题,测试阶段的超时其实是在暴露前置环节的问题。更合理的动作可能是前置评审、增加验收标准,而不是催促测试人员加快速度。对可量化工作,可以补充“单位产出工时”,例如完成一个有效工单、一个页面或一个功能点所需的实际工时。

但对研究、创意和战略咨询类任务,产出难以用数量定义,应结合成果质量、客户反馈和返工比例判断。我的判断原则是:工时表用于发现异常,不用于单独给人下结论。只有当任务口径稳定、产出标准明确、质量数据同步存在时,工时偏差才适合进入绩效或成本分析。

4. 项目团队应该用Excel、在线表格还是项目管理平台记录工时?

我试过用Excel收集多人项目工时,最初成本低、上手快,但后来遇到版本冲突、重复填报和汇总错误。团队规模扩大后,我又担心直接购买复杂系统会造成新的负担,所以想知道不同工具应该怎样选择,什么时候才值得升级?

工具选择不应从“哪个功能最多”开始,而应先看团队是否已经统一了任务拆分、工时口径和审核规则。如果这些基础规则没有确定,换成在线系统只是把混乱从本地表格搬到线上。Excel适合项目数量少、成员较少、管理流程还在试运行的团队。

它的优点是成本低、字段灵活、公式容易调整,缺点是多人协作时容易出现版本冲突,跨项目统计也需要人工维护。对于5人以内、同时管理一两个项目的团队,先用Excel验证方法通常比直接采购系统更稳妥。在线表格适合需要多人同时填写、实时汇总和权限控制的团队。它能减少文件来回传递,但仍然需要人工维护任务和规则。

如果成员需要在任务完成时顺手填报,在线表格最好能与任务清单关联,否则仍可能出现“项目名称填对了,任务名称却各写各的”的问题。专业项目管理平台更适合多项目并行、任务依赖复杂、需要按成员和项目分析资源的场景。它的价值不只是记录工时,还包括将任务、负责人、截止时间、实际投入和风险提醒放在同一套数据中。

但系统越复杂,实施成本越高,必须评估成员是否愿意持续使用。

场景优先选择升级前必须确认 小团队试运行Excel字段和填报口径是否可执行 多人异地协作在线表格权限、实时汇总和任务命名规范 多项目资源调度项目管理平台任务关联、报表能力和使用成本 需要成本核算支持成本字段的系统人员单价、项目归属和数据权限 我建议团队先做一个两到四周的小范围试点,只观察三个指标:填报完成率、审核所需时间和异常数据是否能转化为行动。

如果成员按时填报,但项目经理仍然无法据此调整排期或发现风险,就不应急着购买更复杂的工具。真正值得升级的信号通常包括:同时管理多个项目、每周人工汇总超过半天、频繁发生资源冲突、需要按项目核算成本,或者工时数据已经明确用于周报和复盘。工具升级的目标应是减少重复汇总和提高判断速度,而不是增加更多必填字段。

核心关键词

读者评论

欧阳思源

文章把工时表从考勤记录和管理分析区分开来,这一点很实用。尤其是区分有效产出、沟通、等待和返工工时,确实比只看总时长更容易定位延期原因。

常青

文中关于字段设计的建议比较稳妥,先满足项目、任务、负责人、计划工时和实际工时等基础需求,再根据复盘结果逐步增加字段,能减少团队的填报负担。

刘宁

把实际工时高于计划工时直接等同于个人效率低并不客观。文章强调结合需求变更、任务复杂度和交付质量判断,比较符合实际项目管理情况。

孟沐阳

工时数据要经过审核和复盘才能产生价值,这个观点值得注意。如果只要求成员填表,却不用于调整排期、资源或流程,工时管理确实容易流于形式。

白雅楠

文章对日填报、周填报和节点填报的适用场景区分得较清楚。不过工时偏差还需要结合任务产出和质量指标,单独使用偏差率仍可能得出片面结论。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/34348

(0)
飞飞飞飞
2026年项目进度计划管理表大比拼:6款顶级工具助你提升效率
上一篇 2026年8月27日 下午1:48
2026年项目经理必备:10大AI工具助力高效项目管理
下一篇 2026年8月27日 下午1:48

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
