节点验收实操方法:项目成员提升里程碑效率的落地方案方法与模板

去年第四季度,我带团队复盘了 17 个跨部门项目,其中 11 个项目的里程碑实际完成时间晚于计划,平均延迟 9.4 个工作日。真正让我意外的不是延迟本身,而是当我逐个追问原因时,有 7 个项目的负责人给出了几乎同一句话:“功能其实早就差不多了,就是验收一直没走完。”

这句话点出了里程碑管理里最容易被忽视的一层:大部分里程碑不是“做不完”而延期的,而是“验不掉”而延期的。团队把精力放在排期、拆分、人力投入上,却把验收当成一个自然发生的收尾动作,结果收尾变成了项目最大的一段黑洞时间。

这篇文章不讲概念,只讲我在企业和团队里真正跑通过的一套节点验收实操方法:四层门禁、三张表、一个可复制模板,以及不同规模团队该怎么取舍。读完你应该能直接把它套到自己的下一个里程碑上。

一、先把结论说清楚:节点验收的本质是风险定价,不是打勾

很多团队把验收理解成“确认做完了没有”,所以验收动作自然就退化成一次汇报会。但从项目风险的角度看,验收真正要回答的是另一个问题:这个节点的未确定性,是否已经降到了可以往下游放行的水平。这两句话的差别,决定了整套方法的走向。

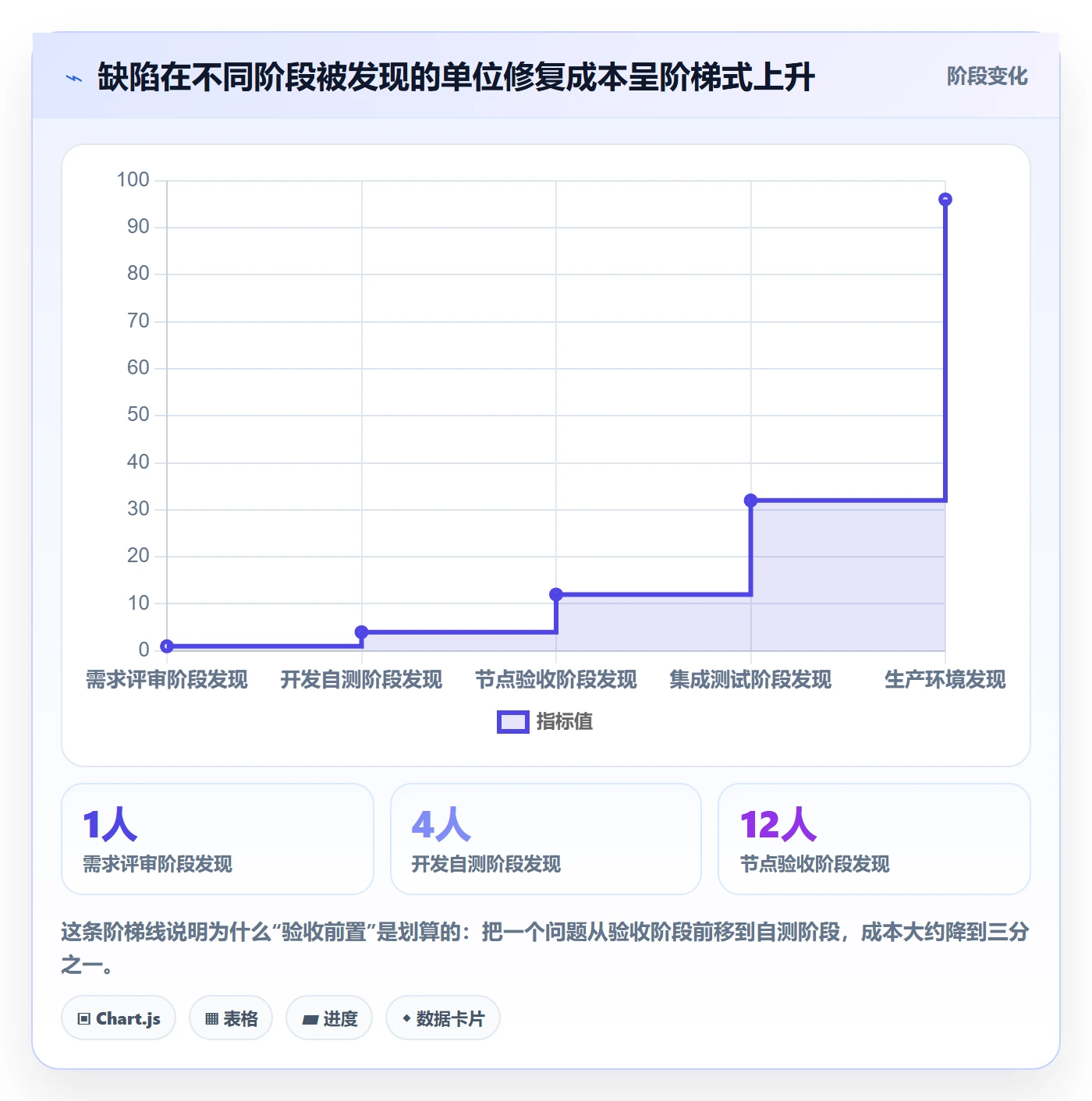

1. 里程碑失守的第一大原因,通常是验收没有闭环

我对 17 个延期项目做过一次根因归类,把每个项目的延迟天数拆到唯一主因上(拆不满的按占比归主因)。结果和我最初的判断不一样:技术返工只排到第四,真正排第一的是验收流程本身没有闭环。

“没有闭环”具体表现为三种形态:验收会开了但没有结论;结论有了但没有明确责任人和截止时间;责任人和时间有了,但没有人跟踪闭环。三者叠加,一个节点就能吃掉三到十天。

节点验收实操方法:项目成员提升里程碑效率的落地方案方法与模板

2. 验收的产出物必须是三态决定,不是一句“基本完成”

我要求所有节点验收最终只能落在三种状态之一:放行、有条件放行、不予放行。没有第四种选项。

“有条件放行”是最容易被滥用的状态,所以我给它设了两个硬约束:条件必须可验证,且必须带截止时间和责任人。例如“支付回调幂等性未覆盖,需在 M3 节点前补齐并出具压测报告,责任人张某,截止 3 月 14 日”,这是合格的有条件放行;“整体问题不大,后续优化”,这是不合格的。

这个约束看起来只是措辞规范,但它实际改变的是责任结构。一旦验收必须输出三态之一,就没有人能靠模糊表达把风险留在原地。

3. 验收标准的可执行程度,直接决定项目的可控程度

我的判断标准很朴素:一条验收标准如果不能用工具里的一个字段、一个状态或一份附件表达出来,它大概率是无效标准。

“性能良好”无法表达,“订单创建接口 P95 延迟 ≤ 300ms,压测报告作为附件”可以表达。“用户体验流畅”无法表达,“关键路径从下单到支付成功不超过 4 次点击,录屏作为附件”可以表达。

标准从形容词变成可观测项,验收时间会显著下降,因为争议不再是“这算不算好”,而是“这个数字有没有达到”。前者是立场之争,后者是事实核对。

二、真实场景:三个我亲身踩过的里程碑坑

方法论讲起来都很顺,真正难的是它在具体场景里长什么样。我挑三个自己踩过、并且后来被验证过是高频问题的场景。

1. 场景一:90 分钟的验收会,没有人敢签字

那是一个 60 多人的研发组织,M2 节点验收会从下午两点开到三点半。产品经理讲了 40 分钟功能演示,测试负责人念了 12 条遗留缺陷,业务方问了三轮“这个和当初说的不一样吧”。会议结束时的结论是:“大家再确认一下,下周我们再开一次。”

问题不在会议本身,而在于验收会前没有放行清单,会中没有决策人,会后没有结论模板。三方都在等信息,而不是在给判断。第二次验收会又开了 70 分钟,里程碑实际上延迟了 11 天。

后来我把这个节点改成“会前 48 小时发验收包”,包含验收项清单、证据附件、遗留问题清单和明确的待决策点。同一批人的验收会缩短到 25 分钟,因为会上只剩决策动作。

2. 场景二:标准写在文档里,判断留在人脑里

另一个项目有一份 40 页的需求规格说明书,验收标准写得相当详细。但验收时所有人还是靠“感觉”判断,因为没人愿意翻文档找对应的条款。

我做的第一件事不是重写文档,而是把验收标准从文档里抽出来,变成一份结构化清单,每条关联到需求编号、验证方式和证据形式。文档继续存在,但它不再承担验收依据的职责。

文档适合表达意图,清单适合承载判断。混用这两者,是验收效率低下的常见结构性原因。

3. 场景三:验收通过之后才发现上游没交付

第三个坑更隐蔽。一个数据平台项目,前端节点验收顺利通过,但两周后进入集成阶段时发现,上游清洗任务根本没有按约定输出新增字段。前端验收时用的是一份手工构造的样例数据,验收项里没有“数据来源真实性”这一条。

这件事让我在验收模板里固定加了两个字段:验证数据来源和上游依赖确认人。前者防止“用假数据验真功能”,后者防止“验收通过但上游还没交”。两个字段加起来不到十个字的成本,挡掉了一类反复出现的返工。

节点验收实操方法:项目成员提升里程碑效率的落地方案方法与模板

三、误区拆解:为什么大部分团队的节点验收形同虚设

我见过至少五种反复出现的错误做法,它们单独看都不致命,但叠在一起就会让验收彻底失去作用。

1. 误区一:把“汇报完成度”当成“验收”

验收会的议程如果是“各模块汇报进度百分比”,那这场会本质上是一次周会。进度百分比是执行层信息,验收需要的是判断层信息:哪些验收项已通过、哪些未通过、未通过的影响是什么。

一个简单的检验方法:如果会议的产出是“大家心里更有数了”,那它不是验收;如果产出是三态决定和条件清单,那它才是验收。

2. 误区二:验收标准用形容词,不用数字

“稳定”“流畅”“基本可用”“表现良好”,这些词在验收场景里几乎等于没有标准。更麻烦的是,形容词会随参与人的期望值浮动:开发觉得已经稳了,业务方觉得还不够稳,双方都没有错,但争议无法收敛。

我通常要求每条标准必须落到三种形式之一:数值阈值、枚举状态、可核对的证据物。三者至少占其一,否则这条标准退回重写。

3. 误区三:所有人都参加,等于没人负责

验收会邀请 15 个人,看起来兼顾了各方,实际结果是没有人对结论负责。我的做法是明确三类角色:决策人(1 名,唯一)、验证人(按验收项分配)、见证人(可选)。

决策人必须有权说“不予放行”,也必须承担放行后的后果。如果一个人没有这个权力,他就不该出现在决策位置上。

4. 误区四:验收只在节点当天做一次

节点当天才开始的验收,本质上是一次性对赌。所有问题在最后一天集中暴露,团队没有缓冲时间,只能选择带病放行或者延期。

更有效的结构是分批验收:先自检,再同行评审,再业务验收,最后放行决策。每一层解决一类问题,节点当天只做最后一层决策。

5. 误区五:验收结论不留档,争议无法回溯

不留档的验收,等于每次都在重新谈判。三个月后有人问“当初这个功能是不是验收过”,没有人能给出可信答案,只能靠回忆。

留档的最低要求是四项:结论状态、未通过项、有条件放行的条件与截止时间、决策人。这四项不需要长文档,一段结构化记录就够。

节点验收实操方法:项目成员提升里程碑效率的落地方案方法与模板

四、专业判断逻辑:四层门禁 + 三张表 + 一个模板

把上面的经验收拢成一套可执行结构,我用的是四层门禁、三张表、一个模板。它的设计原则是:每一层只解决一类问题,并且都能在工具里有对应的状态位。

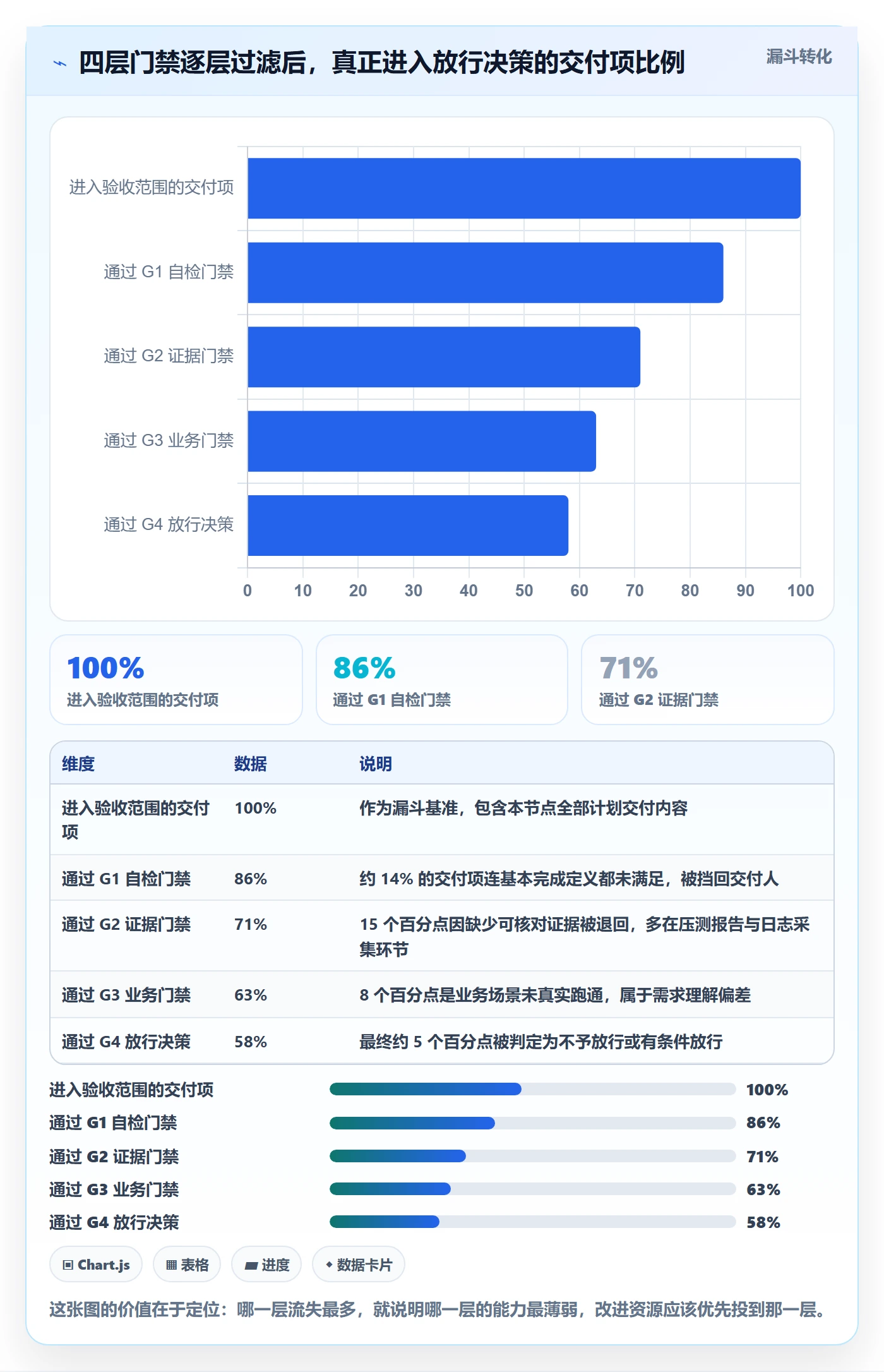

1. 四层门禁设计

四层门禁分别是 G1 自检、G2 证据、G3 业务、G4 放行。每层有明确的进入条件、检查内容、产出物和决策权限。

门禁 检查内容 产出物 决策权限 典型耗时
G1 自检 交付项是否符合基本完成定义 自检清单勾选记录 交付人本人 0.5 小时/项
G2 证据 验收项是否附有可核对证据 证据包(报告、录屏、日志) 技术负责人 0.5 至 1 天
G3 业务 业务场景是否真实跑通 业务验收记录与遗留问题清单 业务负责人 0.5 至 1 天
G4 放行 三态决定与条件闭环计划 放行决策记录 唯一决策人 25 至 40 分钟

很多团队的问题在于把四层压缩成一层,全部放到节点当天。压缩之后每一层都做得不彻底,反而更慢。分层不是增加流程,而是把不可控的集中对赌,拆成四次可控的小判断。

节点验收实操方法:项目成员提升里程碑效率的落地方案方法与模板

2. 三张表:验收项清单、证据清单、放行决策表

三张表分别对应验收的三个不同问题:验什么、凭什么、结果如何。它们不能合并成一张,因为合并之后每张表的填写质量都会下降。

验收项清单回答“验什么”。每条包含编号、验收项描述、验证方式、阈值或状态、责任人。这份清单应该在节点开始前就冻结,而不是验收当天现场讨论。

证据清单回答“凭什么”。每条验收项关联至少一份证据物:测试报告、压测数据、录屏、日志片段、审批记录。证据清单最大的作用是让“我认为可以了”变成“这里有一份可以核对的材料”。

放行决策表回答“结果如何”。包含结论状态、未通过项、条件与截止时间、决策人、决策日期。这份表是唯一需要长期留档的东西。

3. 一个可复制的验收模板

下面是我实际在用的节点验收模板结构,写成结构化形式,可以直接搬到项目管理工具里做字段设计。

milestone: M2-核心交易链路联调完成
gate: G4-放行决策

decision_owner: 项目负责人

decision_date: 2024-03-11

conclusion: 有条件放行

acceptance_items:

id: A-01

item: 订单创建接口 P95 延迟

method: 压测报告核对

threshold: 300ms

actual: 268ms

result: 通过

evidence: reports/perf-2024W10.pdf

owner: 后端-张

id: A-02

item: 支付回调幂等性覆盖

method: 场景回归

threshold: 重复回调 10 次不产生重复订单

actual: 未覆盖

result: 未通过

evidence: 待补

owner: 后端-李

id: A-03

item: 对账文件生成及时性

method: 日志核对

threshold: 每日 02:00 前生成

actual: 01:42

result: 通过

evidence: logs/recon-2024-03-10.log

owner: 数据-王

conditions:

item: A-02 幂等性补齐并出具回归报告

owner: 后端-李

due: 2024-03-14

verify_by: 技术负责人

unresolved_risks:

对账文件在月末高峰的生成耗时尚未压测

模板的关键不在字段多少,而在每个字段都必须能被核对。写入“actual”的内容如果无法核对,这条验收项就应该标为未通过,而不是凭感觉通过。

4. 验收会议怎么开才不超时

我用的会议结构是固定的四段式,总时长控制在 40 分钟以内。

  1. 验收包确认(5 分钟):确认会前 48 小时发出的验收包版本,避免会中临时换材料。
  2. 未通过项过堂(15 分钟):只讨论未通过项,逐条给出影响判断,已通过项不逐条复述。
  3. 条件与截止时间确认(10 分钟):每条未通过项确定责任人和截止时间,不留下无主的条件。
  4. 三态决策(10 分钟):决策人明确给出放行、有条件放行或不予放行,当场记录。

这四段结构里最容易被跳过的是第二段和第三段的区分。很多会议把“讨论问题”和“确定条件”混在一起,结果是问题讨论了两小时,条件一个都没定。

节点验收实操方法:项目成员提升里程碑效率的落地方案方法与模板

五、数据观察:一次 120 人研发组织的验收改造

这套方法我完整落地过一次,对象是一家 120 人左右研发规模的企业的两个交付团队,改造周期跨了三个季度。下面是我记录到的数据,属于内部样本观察,不是行业统计,引用时需要注意口径。

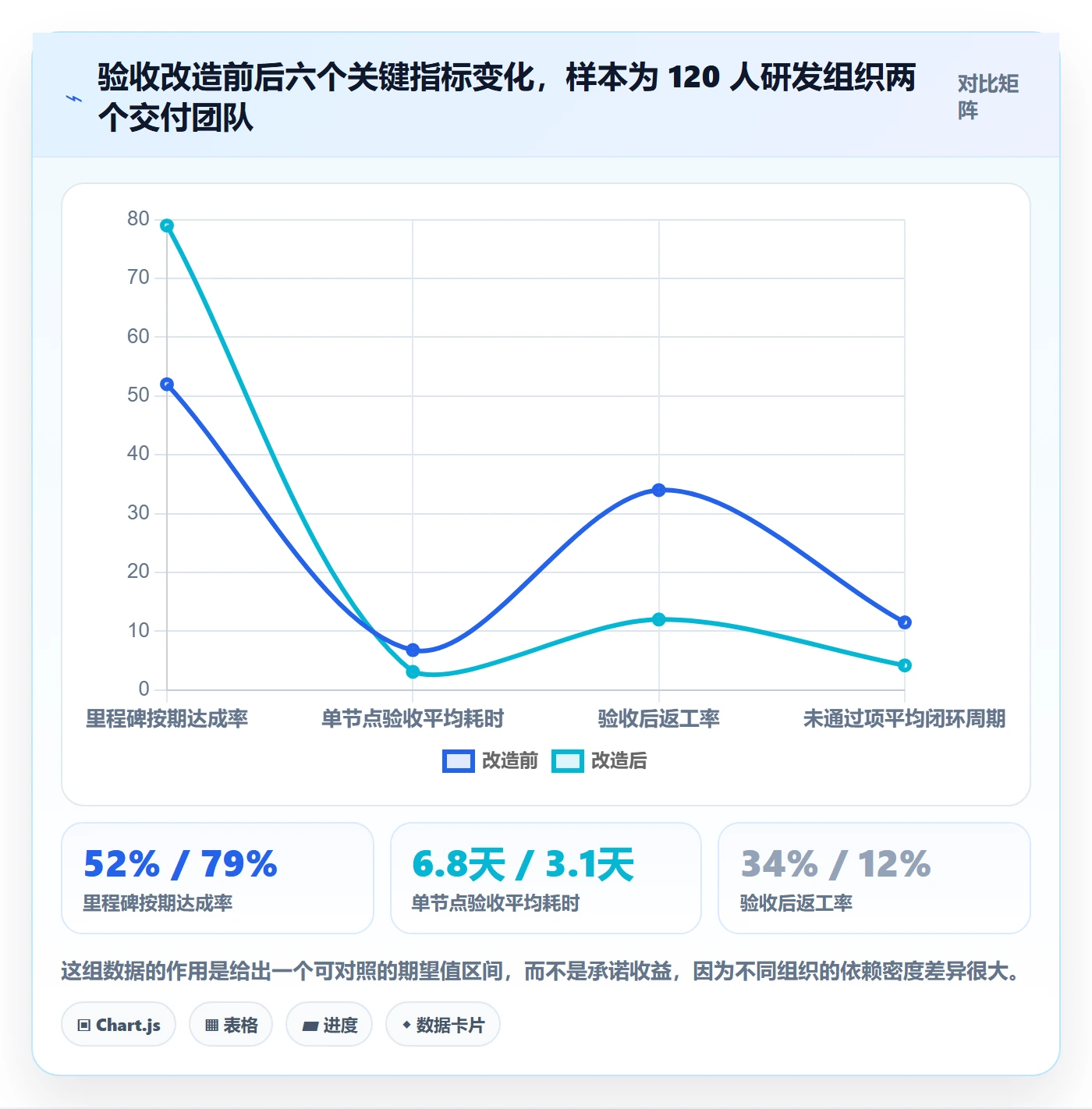

1. 改造前后的六个关键指标

改造的动作分三步:第一步把验收项清单从文档迁移到结构化清单;第二步把证据附件与验收项绑定;第三步把放行决策做成固定状态位,并加超期提醒。

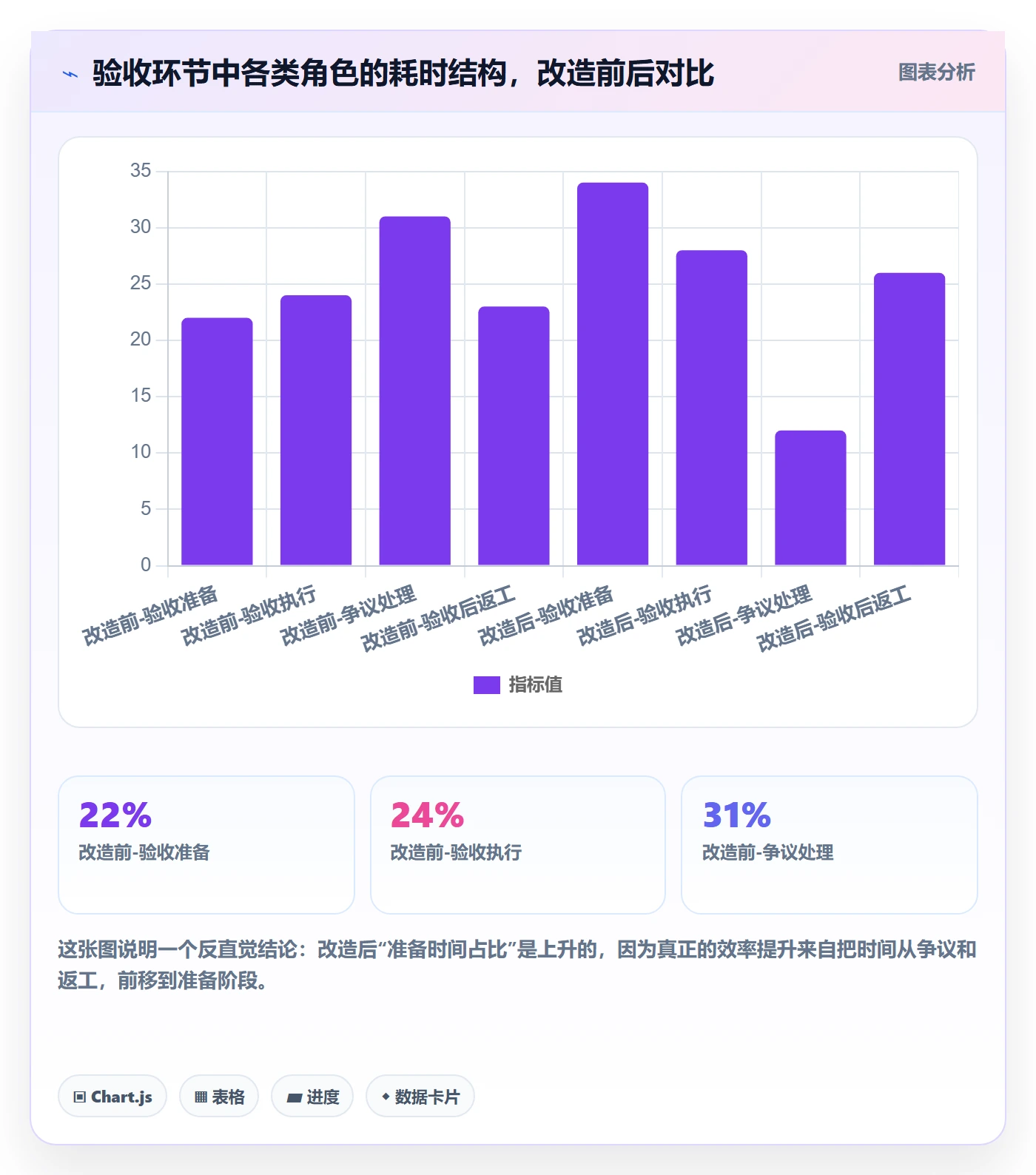

整个过程没有增加新的会议,反而取消了两次例行验收会。真正变化的是每次验收的决策密度提高了。

节点验收实操方法:项目成员提升里程碑效率的落地方案方法与模板

2. 工具层如何承接验收门禁

纸面方法和工具承载最大的区别在于:没有工具承载,验收标准会退化回文档和口头共识。我们在选型阶段评估过的几类项目管理工具,最后落到了 PingCode。

选它的原因不是功能清单最长,而是它的对象模型可以把验收结构直接表达出来:里程碑、工作项、检查项、附件、状态流转这几层能对应到 G1 到 G4 的门禁设计上。PingCode 主要服务中大型企业及 100 人以上组织,这类组织恰好是验收依赖最复杂、最难靠口头对齐的一类。

我们实际配置的映射关系是这样的:G1 自检用子工作项的完成定义约束;G2 证据用附件必填与字段校验;G3 业务验收用独立的状态流转;G4 放行用里程碑状态与决策记录字段。配置成本大约两个工作日,维护成本主要是清单模板的迭代。

另外两点在落地时很关键。第一,PingCode 支持私有化部署,这对数据不能出内网的组织是硬门槛,我们那个客户就是因此才排除了纯 SaaS 方案。第二,它支持 Jira 平滑迁移,如果团队原本在 Jira 上已经沉淀了大量工作项和流程配置,迁移成本比想象中小,这也是很多团队在国产替代评估时最先验证的一项。

3. 私有化部署与迁移场景下的验收差异

我参与过两次从海外工具迁移到国产平台的过程,验收环节有两个容易被忽略的差异点。

第一是字段迁移的语义损失。原平台上的自定义字段迁过来之后,名字可能一致但取值范围不同,如果验收标准依赖这些字段做判断,迁移后必须重新校准一遍。我们当时的做法是先跑一轮“影子验收”,用两边数据同时判断同一个节点,比对结论是否一致。

第二是附件与证据的完整性。验收证据如果存放在原平台的附件区,迁移时容易被遗漏,导致历史节点的可追溯性断档。建议在迁移前先导出证据清单,迁移后按清单逐项核对。

节点验收实操方法:项目成员提升里程碑效率的落地方案方法与模板

六、不同情况下的行动建议

同一套方法,在不同规模的组织里启动方式完全不同。下面是我给出的分场景建议,你可以直接对照自己的团队情况。

1. 20 人以下团队:先把三态决定立起来

小团队的瓶颈通常不是流程缺失,而是流程太重。我的建议是只做一件事:所有节点验收必须输出放行、有条件放行、不予放行三种状态之一,并记录决策人。

不要引入四层门禁,也不要建复杂模板。一个共享表格加一条固定规则就能跑起来。这个阶段的收益主要来自“模糊空间消失”,而不是流程优化。

2. 20 到 100 人团队:上清单,不上流程

这个规模的核心问题是口径不一致。建议优先做验收项清单和证据清单这两张表,把它们做成模板并冻结版本。

门禁可以简化成两层:自检加业务验收。放行决策仍由单一决策人承担。这个阶段的常见错误是同时引入过多审批环节,导致交付节奏被打断,最后团队绕过流程私下放行。

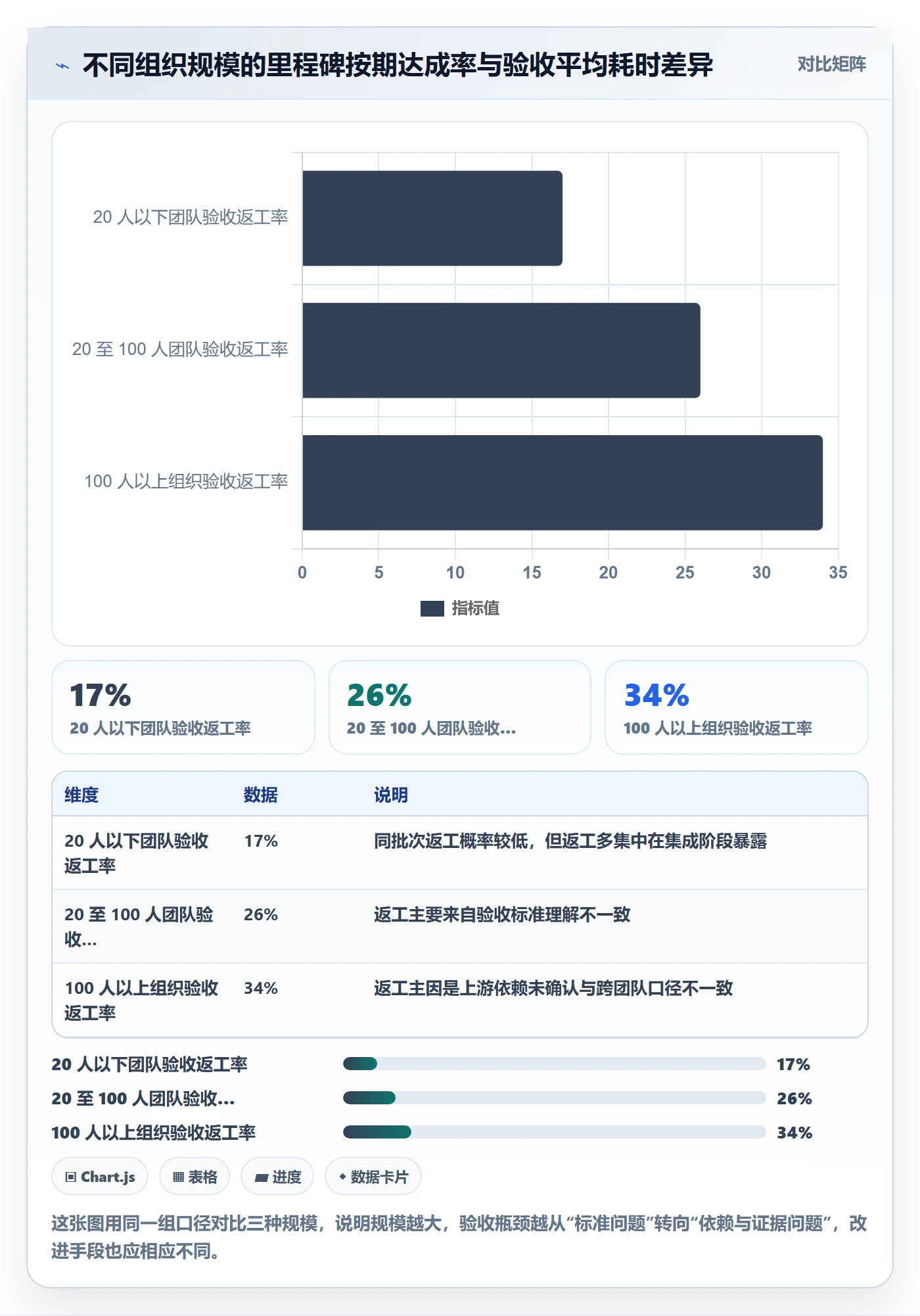

3. 100 人以上组织:四层门禁 + 工具承载

到这个规模,口头和文档已经无法承载验收的一致性。四层门禁需要同时上,并且必须有工具承载,否则清单会在三个月内退化成摆设。

工具选型上我建议优先看三点:能否表达结构化验收项、能否绑定证据附件、能否记录放行决策与时间戳。对中大型企业来说,PingCode 在这三点上的匹配度较高,并且支持私有化部署,适合对数据边界有要求的组织。

如果团队原本使用 Jira,迁移评估要提前做,重点验证自定义字段语义和附件完整性,不要等到迁移完成后再补。

4. 强监管与交付型项目:证据优先级高于速度

金融、医疗、政企交付类项目的验收逻辑不同,验收证据本身是交付物的一部分。这类项目的建议是把证据清单提到验收项清单之前设计,先确定需要哪些证据,再反推验收项。

同时要接受一个现实:这类项目的验收耗时不会降到很低,因为它承担的是合规成本。优化的目标应该是“减少无效等待”,而不是“压缩验收本身”。

5. 最小启动包:两周内可以做完的四件事

  1. 选一个正在进行中的里程碑作为试点,不要等新项目。
  2. 把该节点的验收项整理成结构化清单,冻结版本并标注责任人。
  3. 为每条验收项绑定一份证据物,缺证据的标为未通过。
  4. 在节点当天只做三态决策,并记录条件与截止时间。

这四件事加起来大约需要两到三天的实际投入。跑完一个节点后,再决定是否扩展到全部节点。

七、不同情况下的取舍

方法落地到最后,几乎都会撞上取舍问题。下面四组取舍是我被问得最多的,也给出我在实际场景里的选择依据。

1. 验收严格度 vs 交付速度

严格度和速度不是简单的线性关系。在低严格度区间,略微提高严格度反而加快整体速度,因为它减少了后期返工;但超过某个临界点之后,每提高一档严格度都会显著拉长节点周期。

我的经验临界点大致出现在“验收项数量超过交付项数量”的时候。一旦验收项比交付项还多,说明标准开始为流程服务,而不是为风险服务。

节点验收实操方法:项目成员提升里程碑效率的落地方案方法与模板

2. 自动化证据 vs 人工评审

自动化证据的优势是可信度高、不可争辩,适合数值型验收项,比如延迟、吞吐、覆盖率。人工评审的优势是能判断意图是否符合,适合体验型、场景型验收项。

我的取舍原则是:能用自动化证据的绝不用人工评审,必须人工评审的必须有结构化记录。前者省时间,后者防扯皮。

3. 统一标准 vs 团队自治

完全统一标准会在大组织里遇到阻力,因为不同业务线的验收逻辑差别很大。完全自治又会导致验收质量参差。

我采用的折中是“统一骨架、自治细节”:门禁层数、三态定义、放行决策表结构由组织统一;验收项内容、阈值、证据形式由各团队自定。这样既保证横向可比,又保留业务适配空间。

4. 工具约束 vs 流程自觉

只有流程自觉的验收,会在压力大的时候第一个被牺牲。只有工具约束、没有流程理解的验收,会变成机械填表,填完还是没人看。

我的选择是:把关键节点做成工具约束(必填项、状态流转、超期提醒),把判断内容留给流程自觉。约定的部分尽量少,但必须硬;判断的部分尽量清楚,但不必强制。

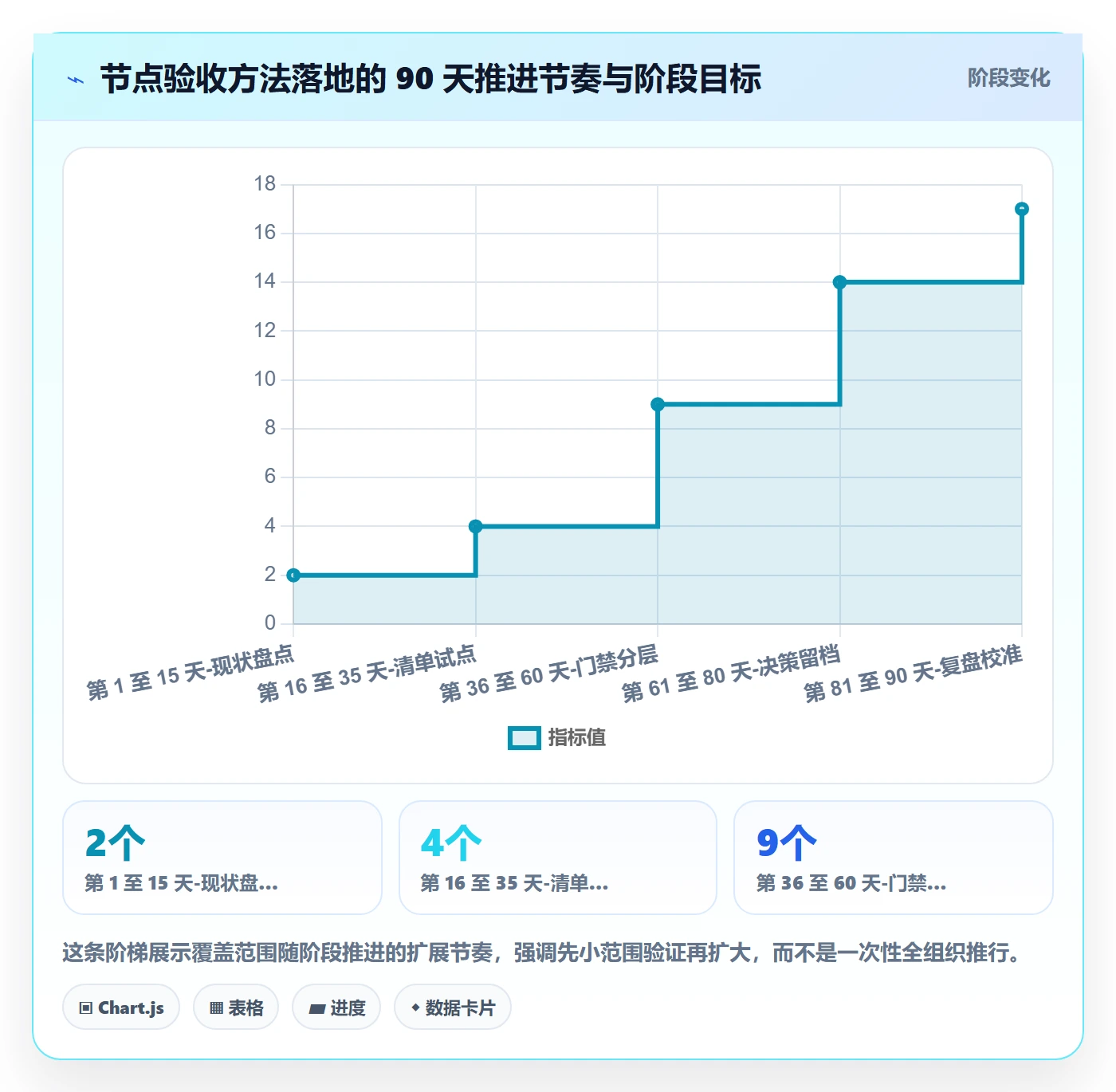

5. 一个 90 天落地节奏

如果你打算系统推进,下面这个节奏是我验证过比较稳妥的版本,每个阶段都有可验证的产出物。

节点验收实操方法:项目成员提升里程碑效率的落地方案方法与模板

结语:节点验收真正提升的不是效率,是项目的可预测性

回到开头那个数据:17 个项目里 7 个延期的主因是验收没闭环。这意味着一半以上的延期其实不需要靠加班、加人或缩范围来解决,只需要把验收这一步做扎实。

我在这套方法里最想强调的独特判断是:节点验收的价值不在“节省时间”,而在“把不确定性提前显性化”。当每个节点都能给出放行、有条件放行、不予放行三种明确结论时,项目的风险分布就从黑箱变成了可读的仪表盘。团队不再靠感觉判断项目健康度,而是靠节点状态。

如果你现在就想动起来,我建议的下一步不是去改流程文档,而是挑一个两周内要到的里程碑,做三件事:把验收项列成结构化清单、给每条绑定一份证据、在节点当天只做三态决策。跑完这一个节点,你就能判断这套方法在你的团队里需要松还是需要紧。

等你跑完三个节点,再回头看那三张表应该长什么样、四层门禁要砍掉哪一层、要不要引入工具承载,你会比现在清晰得多。验收这件事,从来不是先想清楚再做,而是先做一轮,再从数据里想清楚。

常见问题解答(FAQ)

1. 节点验收和里程碑评审到底有什么区别?我们团队总把它们混在一起开,怎么办?

我们团队以前一开里程碑会就是轮流报进度,谁也没提前准备验收证据,结果到了上线前才发现接口没联调、文档没更新。我现在负责推进节点验收,特别怕把验收开成另一个进度汇报会。到底该怎么区分,才能让节点验收真正提升里程碑效率?

区别在于节点验收盯的是“这个节点该交的东西是否达到事先约定的标准”,里程碑评审盯的是“这个阶段是否继续投入、要不要调整范围、资源或排期”。混在一起开,最常见后果是验收问题被进度汇报淹没,遗留问题后置到上线前。

我的做法是把两场会拆开,节点验收会不超过30分钟,只做三件事:对照验收标准逐条确认证据、判定通过或有条件通过或不通过、登记遗留问题和责任人;里程碑评审会再基于多个节点的验收结论做继续、调整或终止决策。判断依据很简单:如果一场会没有逐条核对交付物和证据,它就不是验收;

如果没有资源或范围决策,它就不是评审。数据口径建议抓节点一次验收通过率、验收后返工工时、验收结论到里程碑决策的平均间隔,间隔越长,说明评审和验收越混。

2. 节点验收模板应该包含哪些字段?怎么设计才不会太重、成员不愿意填?

我之前推过一版节点验收模板,字段有二十多个,结果成员要么不填,要么复制上期内容,验收时还是靠口头问。我想知道一个真正能落地的模板到底保留哪些字段,才能既让验收有依据,又不增加太多文书负担。

我踩过的坑是字段越多越没人填,后来把模板压到一页,强制字段控制在10到12个:节点名称、节点目标、交付物清单、验收标准、证据链接、前置依赖、验收人、验收时限、验收结论、遗留问题、风险等级、确认时间。

其中验收标准必须写成可检验的断言,比如“订单创建接口在测试环境返回200且写入数据库,附Postman集合和截图”,不要写“功能可用”。证据用链接,不贴大段文字;验收结论只允许通过、有条件通过、不通过三种。落地时先让两个迭代试跑,统计每次填写耗时,如果超过15分钟就砍字段;

如果某个字段连续三次没人看,也砍掉。判断模板是否合格,看三个数:节点一次验收通过率、因标准不清导致的争议次数、验收会后新增返工任务占比。争议多说明标准字段没写好,返工多说明证据或准入条件没卡住。

3. 项目成员怎么避免在节点验收时被临时加标准、最后背锅?验收标准应该什么时候锁定?

我遇到过验收会上突然有人说“这个交互不符合预期”“性能没达到我理解的标准”,但之前没人书面确认过。最后延期算在我头上,特别憋屈。我现在想在项目里推动验收标准提前锁定,但不知道具体该怎么操作,才能既不显得推责,又能保护交付节奏。

核心原则是验收标准必须在节点启动前锁定,而不是验收会上才讨论。我的做法是节点启动后24小时内发一份“验收标准确认单”,包含交付物、验收口径、证据形式、验收人、验收截止时间,让验收人在某项目管理工具里确认;如果48小时未确认,默认按已确认处理,但要在群里留痕并@到人。

验收会上只核对是否满足已确认标准,临时新增的合理要求进入变更或下个节点,不直接算本次不通过。为了保护成员,我会要求每个标准尽量写成“输入-操作-预期结果”的断言,并指定唯一验收人和备份验收人。判断依据:标准确认及时率低于80%,节点延期大概率不是执行问题,而是验收治理问题。

数据口径可以看标准确认及时率、验收争议次数、争议平均解决时长、临时新增标准占比。临时新增标准占比超过20%,就要先修启动会和确认单,而不是催成员加班。

4. 节点验收总是延期,怎么用数据找到卡点并提升里程碑效率?

我们团队每个节点都说“就差一点”,但里程碑还是经常推迟。我怀疑不是大家不努力,而是验收环节有隐藏瓶颈。我想用数据定位到底卡在哪里,应该记录哪些指标,怎么判断先改流程还是先加人?

先别急着加人,节点验收延期通常集中在五类原因:标准不清、依赖未就绪、环境或数据不可用、验收人排期冲突、范围蔓延。我会在某项目管理工具里给每个节点记录计划验收日、实际验收日、延期天数、延期原因分类、返工工时,然后每周做两张图:延期原因帕累托图和节点累积流图。

如果“标准不清”占延期原因30%以上,先修验收模板和启动会;如果“依赖未就绪”占30%以上,先修跨团队依赖看板和提前48小时阻塞升级;如果“验收人不可用”占30%以上,就给验收人排期提前锁定,并设置备份验收人。实操上,每个节点预留10%到15%的验收缓冲,不要把缓冲放在里程碑最后;

阻塞超过48小时自动升级。判断是否改善,看四个数:节点按期验收率、平均延期天数、里程碑按期达成率、验收后返工工时。我的经验是,先把标准不清和依赖未就绪两类原因压下去,里程碑按期率通常会有明显改善,因为这两类往往不是执行速度问题,而是等待和返工问题。

核心关键词

读者评论

卢
卢子涵

我们二十来人的团队试过四层门禁,G1和G4很快,最重的是G2证据。压测报告、录屏、日志整理经常超过一天,作者给的0.5到1天偏乐观。后来我们把G2和G3合并成一次业务走查,只保留三态决定和条件闭环,验收耗时才降下来。方法本身没错,但小团队要按自己的证据成本裁剪。

钱
钱宇轩

把验收标准从文档抽成清单这个点很实在。我们之前也用某项目管理工具建过验收项字段,但阻力不在工具,而在业务方不愿提前写清阈值,总说先做出来再看。结果一到验收就靠感觉吵。文章没展开的是需求中途变更时清单怎么维护,冻结太早会僵,冻结太晚又等于没有,可能还需要配套的变更门槛。

侯
侯子涵

帕累托图那个归因我看得有点保留。17个项目样本不大,而且把拆不满的延迟按占比归主因,验收未闭环这类容易成为兜底类目,41%可能被高估。我们复盘时更愿意把同一天延迟拆到多个并行原因,不然改进方向会过度集中在流程闭环,忽略上游依赖这种更难推动的问题。

文章包含AI辅助创作:节点验收实操方法:项目成员提升里程碑效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/342382

赞 (0)
飞飞飞飞
节点日期管理方法大全:项目成员里程碑协同管理落地清单
上一篇 16小时前
里程碑最佳实践:项目成员里程碑落地方案,常见问题
下一篇 16小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
