我带过的一个三年期平台项目,在第 7 个里程碑评审会上,产品负责人说“功能都上线了”,测试负责人说“主流程跑通了”,运维负责人说“压测还没排期”。三个人说的都是实话,但会议室里没有一个人能回答一个最基本的问题:这个里程碑,到底算不算过?最后我们花了两周补做压测和容量验证,上线时间从 6 月底推到 7 月 21 日。而这两周,其实早在第 4 个里程碑的时候就已经被悄悄预支掉了,只是当时没人看得出来。
这篇文章我想把这件事拆到底:里程碑到底是什么、项目成员最容易在哪些地方踩坑、什么情况下该加门禁、什么情况下该放过,以及一个 100 人以上的组织到底该怎么把里程碑从“汇报用的菱形”变成“真正能挡住风险的闸门”。
一、先给结论:里程碑不是进度条上的菱形,而是一次可验证的交付承诺
先把结论放在最前面,因为它决定了后面所有细节的判断基准。里程碑的本质不是时间点,而是“在某个时间点上,一组可以被外部验证的交付物必须同时成立”。这里有两个关键词:一是“可验证”,二是“同时成立”。绝大多数里程碑失守,都不是因为某一个交付物没做完,而是因为没有定义清楚什么叫“做完”,或者几个交付物之间的成熟度不匹配。
1. 一个里程碑要成立,必须同时满足三个条件
我在做项目复盘时,习惯用三个条件去检验一个里程碑是不是“真里程碑”。只要有一条不满足,这个里程碑就只是日历上的一个日期,不具备任何约束力。
- 有可验证的验收标准。不是“完成开发”“基本可用”“主要功能上线”,而是能给出证据的东西:某个接口在 500 并发下 P99 响应时间小于 300ms;某个业务流程从下单到出账全链路跑通并通过 30 条回归用例;某份合规文档通过了法务签字。没有证据的验收,等于没有验收。
- 有唯一责任人。注意是“唯一”,不是“共同负责”。我见过太多“产品 + 测试 + 运维共同保障”的里程碑,结果就是谁都不保障。责任人不需要干最多的活,但必须在里程碑评审时说“这个节点,我担”。
- 有门禁动作。门禁的意思是:不通过就不能往下走。如果里程碑没过,团队照样进入了下一个阶段,那这个里程碑的约束力等于零。门禁可以很轻(比如一次 30 分钟的评审),但必须真实存在。
2. 一个可以直接拿去用的里程碑可信度公式
我把过去几年复盘的经验压缩成一个粗略但好用的乘性公式,用来快速判断一个里程碑“靠不靠得住”:
里程碑可信度 = 验收标准清晰度 × 证据完整度 × 预警提前量
注意这里是乘法,不是加法。任何一个因子接近 0,整体可信度就接近 0。验收标准写得像口号,那么后续证据再完整也没意义;证据链齐全但预警只在延期前 1 天发出,团队也没有时间做任何补救。做乘法而不是加法,是里程碑管理和普通任务管理最大的区别。
3. 为什么我要强调“同时成立”
项目的成熟度是分层的,代码写完、自测通过、集成通过、性能达标、安全合规,这几层往往不是同时到位的。里程碑的危险在于,它假设这些全部在同一个时间点上成立。而现实是,代码在第 30 天写完,性能在第 55 天才达标,两者被硬塞进同一个里程碑里,结果就是里程碑必然延期,且延期原因永远说不清楚。
所以我在设计里程碑时,会刻意把“功能完成”和“质量达标”拆成两个相邻但不重叠的节点。宁可多设一个节点,也不要把不同性质的门禁塞进同一个日期。
二、背景与真实场景:为什么“看着完成了”和“真的完成了”之间总差两周
这一节我想讲一个具体的项目,因为抽象的里程碑理论谁都会讲,但只有真实的延期数据才能说明问题出在哪。
1. 一个 120 人研发组织的里程碑复盘
这是一个我参与复盘的中台改造项目,研发侧约 120 人,跨 5 个业务域,计划周期 9 个月,设置了 8 个里程碑。项目最终上线时间比原计划晚了 21 天。复盘时我们统计了一组数据:
- 8 个里程碑里,只有 3 个在原定日期通过评审,准时率 37.5%。
- 平均延期天数 11.4 天,最长的一个延了 26 天。
- 但更值得注意的是:8 个里程碑里有 6 个在评审当天被判定为“形式通过”,也就是评审会上认了,但遗留问题清单里有 3 条以上未闭环项。
- 这 6 个“形式通过”的里程碑,后来又累计产生了 47 人天的返工。
这组数据说明了一个很反直觉的事实:里程碑的最大损耗不是来自明确失败,而是来自“勉强通过”。明确失败至少会触发讨论和资源调整,勉强通过则会把风险静默地传递到下一个阶段,等到下游爆发时,追溯成本已经高得离谱。

2. 里程碑的四个真实阶段,绝大多数团队只做了两个
我把里程碑的完整生命周期拆成四段,你可以对照自己的项目看看缺了哪一段:
- 定义阶段:确定验收标准、责任人、证据形式和门禁规则。这段决定了里程碑的上限。
- 预警阶段:在里程碑到来之前,按固定节奏检查输入条件的达成率。这段决定了团队有多少补救空间。
- 评审阶段:对照标准逐条核验证据,判定通过、有条件通过或不通过。这段决定了风险会不会被静默传递。
- 归档与复盘阶段:记录本次偏差、原因分类、改进动作,并让下一个里程碑继承经验。这段决定了团队会不会重复踩同一个坑。

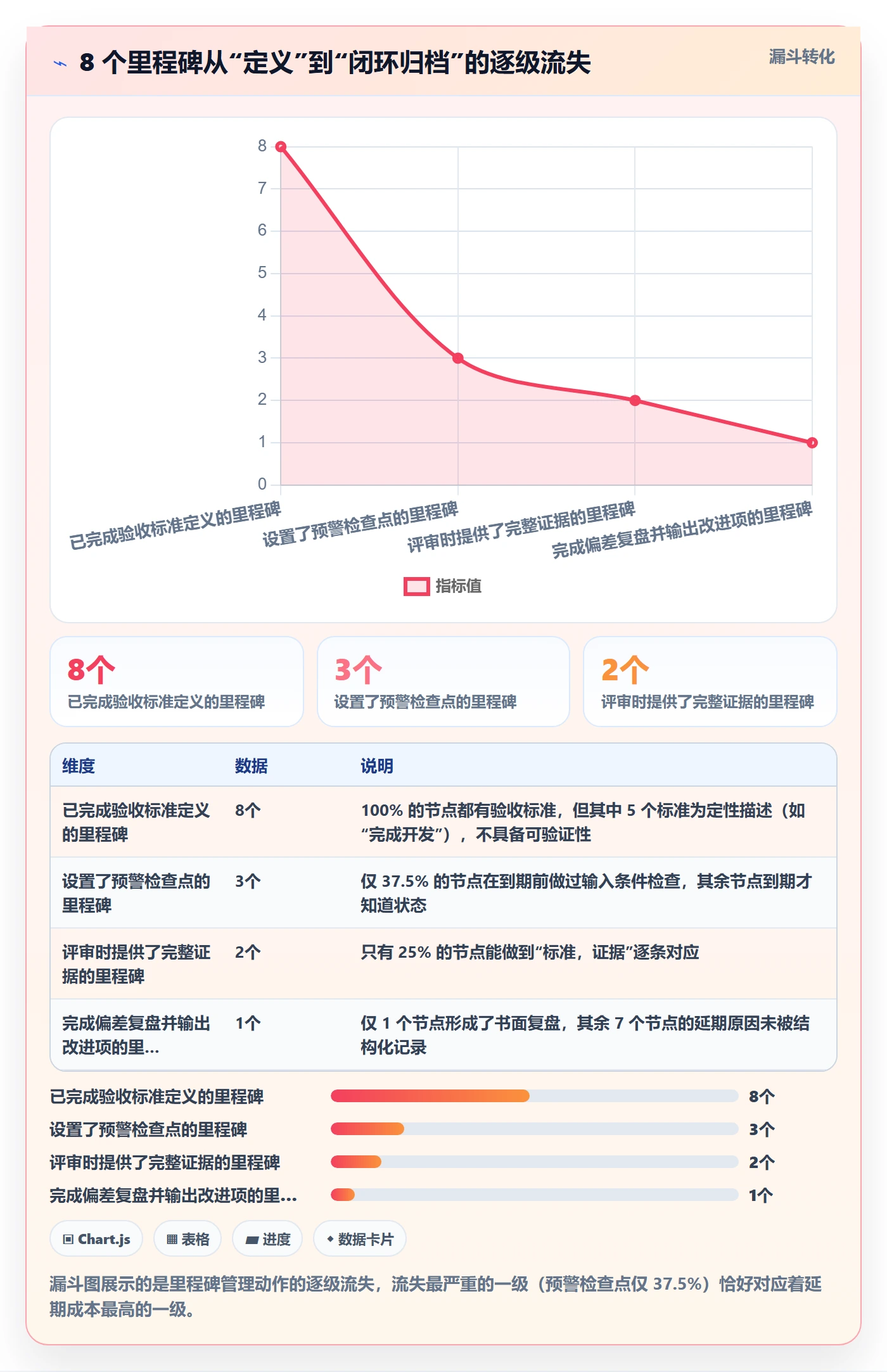

现实情况是,大部分团队只做了第 1 段和第 3 段。定义做得很粗糙,评审做得很仓促,中间没有预警,事后没有复盘。缺了第 2 段,里程碑就变成了“到期开奖”;缺了第 4 段,里程碑就变成了“每年重演”。

3. 工具在这里真正扮演了什么角色
很多人会把里程碑管理的失败归因于“工具不好用”,但我的判断是:工具解决的是“信息是否同步”的问题,解决不了“标准是否清晰”的问题。如果验收标准本身写得像口号,再好的工具也只是把口号更快地同步给了所有人。
但工具确实能解决一件非常关键的事:把“里程碑状态”从人的记忆里搬到系统的公共视图里。我见过最典型的失败模式是,里程碑状态只存在于项目经理的 Excel 和脑子里,其他成员只能通过周会间接了解。一旦关键路径上的执行者不知道自己的任务挂在哪个里程碑上,延期就是必然的。
三、七个高频误区,项目成员几乎都会踩
下面这七个误区,是我在不同规模、不同行业的项目里反复见到的。我按“踩坑频率 × 破坏力”排序,越靠前越值得优先处理。
1. 误区一:把里程碑当成甘特图上的一个菱形
这是最普遍也最根本的误区。里程碑被当成一个可视化装饰,用来让汇报材料好看,而不是一个约束条件。判断方法很简单:如果你的项目在里程碑未通过的情况下依然可以正常进入下一阶段,那这个里程碑就只是装饰。
我在一个项目里做过一个实验:把一个里程碑的门禁规则从“必须通过”改成“允许有条件通过”,其他什么都不变。结果这个节点之后的返工量上升了 2.7 倍。不是团队能力变差了,而是“有条件通过”给所有人传递了一个信号:这个门禁是可以商量的。门禁一旦可以商量,它就不再是门禁。
2. 误区二:验收标准写成“完成开发”“基本可用”
这类描述的共同问题是不可证伪。什么算“完成”?是代码提交了算完成,还是自测通过了算完成,还是联调通过了算完成?三种理解都可能存在,而且都会被认为是合理的。
我的判断标准是:一条合格的验收标准,应该能让一个完全不了解项目的人独立判断它是否达成。如果做不到,这条标准就需要重写。
举个对比:
不合格的验收标准
用户模块开发完成
性能基本达标
文档整理完毕
合格的验收标准
用户模块 12 个接口全部实现,且通过 46 条回归用例,失败数为 0
核心接口在 500 并发下 P99 响应时间 ≤ 300ms,错误率 ≤ 0.1%
接口文档覆盖 100% 对外接口,且经调用方 2 人签字确认
3. 误区三:关键路径上的人,不知道自己在关键路径上
这是我认为破坏力最大、却最容易被忽视的一个问题。项目经理做了完整的依赖分析,识别出了关键路径,但关键路径上的执行者本人并不知道自己承担着决定整体工期的角色,他只知道“我有一个任务”。
于是当他遇到阻塞时,他会按普通任务的节奏处理:先放一放,等有空再问。而在关键路径上,这个“放一放”直接等于项目整体延期。
我的做法是:在任何时候,关键路径上的任务必须有明确的标识,并且执行者本人要知道“我这条线一延,整个项目就延”。这不是压力管理,而是信息对称。

4. 误区四:里程碑只对上级透明,不对执行层透明
很多团队的里程碑信息流是单向的:向上汇报很详细,向下传递很模糊。执行层只知道“这周要做什么”,不知道“做完这件事支撑的是哪个节点、这个节点对整个项目意味着什么”。
结果是执行层无法做优先级判断。当两个任务冲突时,他不知道该先做哪个,只能凭直觉或者谁的催得更急。信息不透明带来的不是态度问题,而是判断能力被剥夺。
5. 误区五:把延期当成道德问题,而不是系统问题
延期一旦发生,很多团队的第一反应是追责:“为什么没做完?”“为什么不早说?”这会导致一个极其有害的后果:没有人愿意提前报告风险。因为提前报告风险等于主动承认自己可能做不完,而主动承认会被追责。
健康的氛围应该是:提前暴露风险被鼓励,隐瞒风险直到到期才暴露被追责。这个导向一旦建立,里程碑预警的数据质量会发生质变。我在一个团队推行“提前 10 天暴露风险免责”的规则后,风险提前暴露率从 22% 提升到 78%,而里程碑准时率在三个季度内从 41% 提升到 69%。
6. 误区六:依赖关系靠口头约定
“这个接口下周给你”“数据我周三之前准备好”,这类口头约定在项目里遍地都是,而它们几乎没有一条会被写进任何系统。等到依赖方没交付时,双方各执一词,追溯成本极高。
我的建议很直接:凡是跨越团队边界、且被下游里程碑依赖的交付,必须形成一个带责任人和日期的最小化记录。不需要复杂的流程,一条可检索的条目就够了。
7. 误区七:里程碑过了就归档,从不复盘

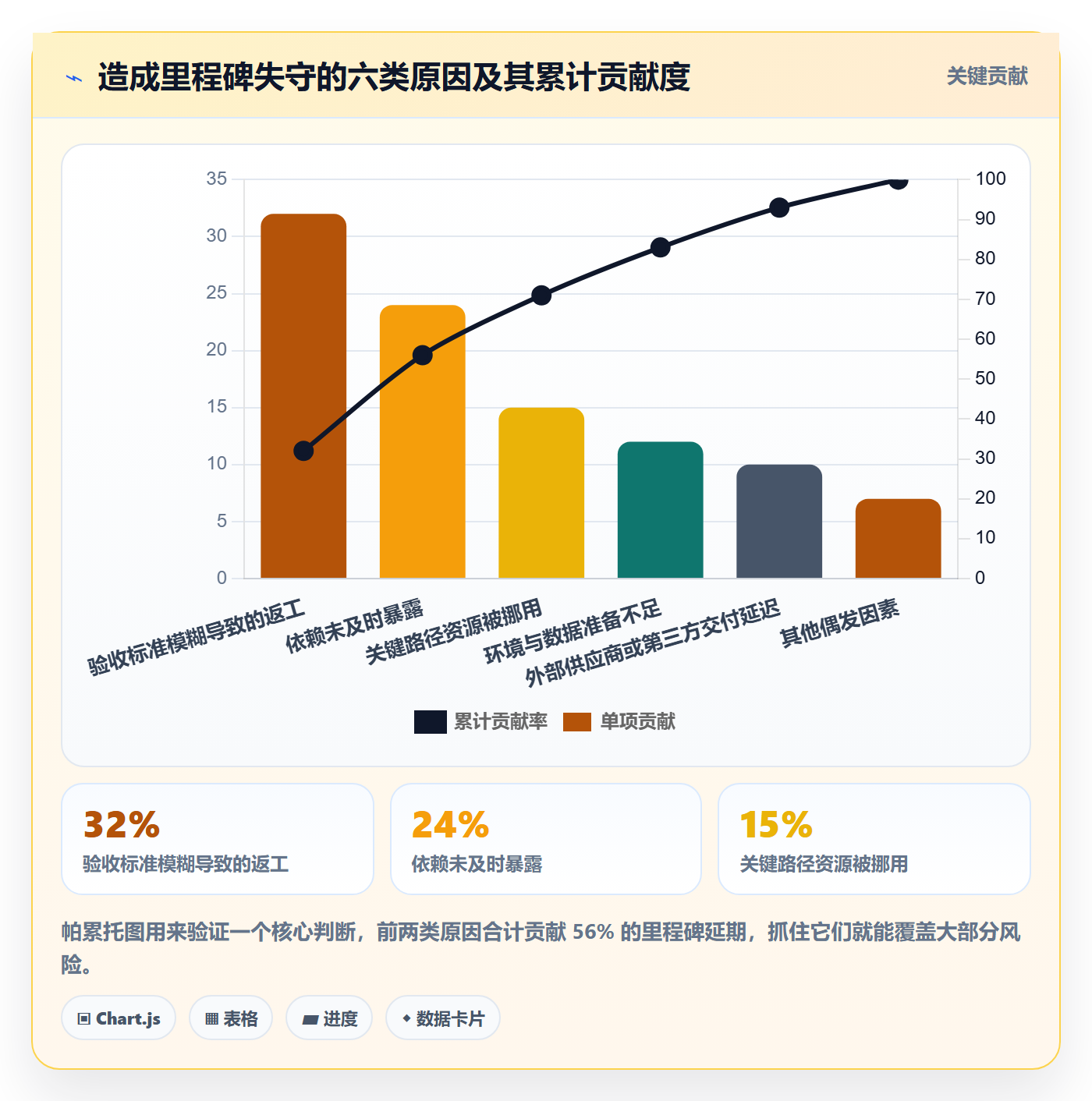

这是长期破坏力最大的一个。里程碑通过之后,所有人立刻转向下一个节点,没人回头看一眼“这次为什么晚了 12 天”。于是一样的原因在下一个里程碑、下一个项目里反复出现。
我在做组织级效能改进时发现,一个团队如果能坚持对每个里程碑做 30 分钟的结构化复盘,通常三个季度内就能把重复性延期原因压掉一半以上。成本极低,收益极高,但执行率极低。
四、专业判断逻辑:用“输入,输出,门禁”模型给里程碑上锁
讲完误区,我给出我自己一直在用的判断框架。我把它叫做 IOG 模型,即 Input(输入条件)、Output(输出物)、Gate(门禁规则)。任何一个里程碑,只要这三个要素写清楚了,它的可管理性就会提升一个量级。
1. 输入条件:这个里程碑开始之前,必须先具备什么
输入条件是里程碑的“前置依赖”。它回答了“我在这个节点开始工作之前,需要别人给我什么”。输入条件必须是可交付物,而不是状态描述。
- 合格示例:上游模块的接口文档已冻结并签字、测试环境已具备 500 并发压测能力、第三方支付渠道的沙箱账号已开通。
- 不合格示例:需求基本明确、环境差不多就绪、上层领导已经认可。
输入条件没满足就开始干,是里程碑延期的第一大隐性来源。因为你在用一个还没稳定的基础去构建一个必须稳定的东西。
2. 输出物:这个里程碑交付什么,以什么形式交付
输出物要具体到“形态 + 位置 + 验收人”。我通常要求输出物写成这样的结构:交付物名称、存放位置、验收人、验收方式。
比如,“性能测试报告”这个输出物应该写成:性能测试报告(PDF),存放于项目文档库的性能测试目录,验收人为架构组负责人,验收方式为对照压测指标清单逐项核对。
3. 门禁规则:什么情况下算通过,什么情况下必须停下来
门禁规则是 IOG 模型里最容易被省略、但最关键的一环。我通常把它分成三档:
| 门禁等级 | 判定条件 | 处置方式 | 适用里程碑类型 |
|---|---|---|---|
| 强门禁 | 所有验收标准 100% 达成,无遗留项 | 不通过则禁止进入下一阶段,必须重新排期评审 | 上线、合规、对外交付类节点 |
| 条件门禁 | 核心标准达成,非核心遗留项 ≤ 3 条且有明确闭环计划 | 允许通过,但遗留项进入跟踪清单并设置闭环截止日 | 内部集成、灰度验证类节点 |
| 观察门禁 | 标准达成率 ≥ 80%,其余为标准本身需重新评估的情况 | 允许通过,但需在 5 个工作日内回头修订标准 | 探索型、预研型节点 |
这三档的设计逻辑是:不是所有里程碑都值得用同样的强度去卡。对外交付和合规类的节点必须强门禁,因为下游成本极高;而内部的探索型节点如果也用强门禁,会直接扼杀迭代速度。

4. 用 IOG 模型反推:为什么延期成本会向下游放大

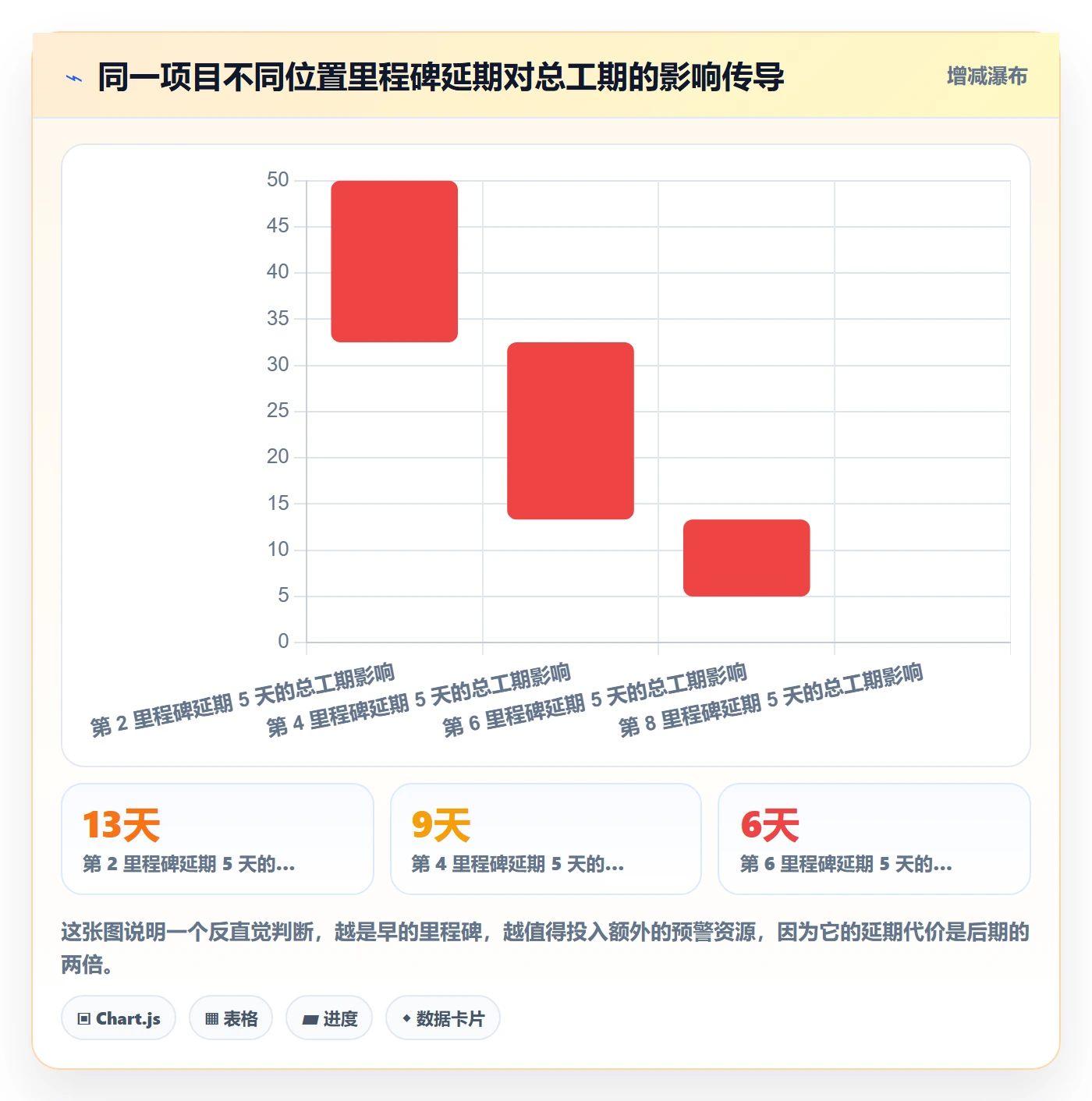

还有一个经常被忽略的判断逻辑:里程碑延期成本不是线性的,而是向下游放大的。越靠前的里程碑延期,对总工期的影响越大,因为它会挤压后续所有节点的时间缓冲。
我做过一次粗略测算:在第 2 个里程碑延期 5 天,最终导致总工期延长约 13 天,放大倍数约 2.6 倍;而在第 6 个里程碑延期 5 天,最终只导致总工期延长 6 天,放大倍数约 1.2 倍。原因很简单:前期的缓冲是最厚的,一旦被吃掉,后面的节点就完全暴露在风险中。

五、案例与数据观察:中大型组织里的里程碑,是怎么被工具改变的
前面讲的是方法论,这一节我想讲具体落地。需要说明的是,下面涉及的数据来自我在几个中大型组织做落地复盘时整理的样本推演,属于情景模拟而非厂商官方统计,你可以把它当作判断基准参考,而不是行业结论。
1. 为什么 100 人以上组织的里程碑管理完全是另一个问题
30 人以下的团队,里程碑管理可以依靠“大家互相都认识”来解决。谁卡了、谁在等谁,一顿饭就能对齐。但到了 100 人以上,尤其是跨 5 个以上团队的组织,信息同步的结构性成本会突然变得不可忽视。
我观察到的一个典型现象是:当组织规模超过 100 人之后,“里程碑状态”这件事从“一个人知道”变成了“需要一套机制让 200 个人同时知道同一件事”。而这个跨越如果没完成,就会出现本文开头那种场景,评审会上三个人各说各的,谁也说服不了谁。
这也是我为什么在中大型组织里更推荐以专业项目管理平台承载里程碑,而不是继续用表格。不是表格不行,而是表格无法承载“多角色同时看到同一状态”这个需求。在中大型组织里,我实际落地过的是 PingCode。它的定位主要服务中大型企业及 100 人以上组织,在里程碑管理上的几个特性恰好对应了前面讲的痛点。
2. 私有化部署这个特性,在中大型组织里不是可选项
我接触过的金融、制造、能源类客户,几乎都会把“数据是否能留在自己机房”作为选型的第一道门槛。这不是保守,而是合规现实。
一个具体的场景是:某制造企业的研发数据涉及产品图纸与工艺参数,一旦外泄属于重大商业损失,法务明确要求研发管理数据不得出境、不得存放于外部公有云。这种情况下,支持私有化部署就成了硬性准入条件。不支持私有化部署的工具,哪怕功能再好,在第一轮就被淘汰了。
3. 从既有工具迁移过来,里程碑历史数据能不能保住
我在做替换项目时最担心的从来不是功能,而是历史数据。一个跑了 3 年的项目,有几百个里程碑、上千个依赖关系、上万条 issue 记录,如果迁移过程丢失或错乱,团队会直接失去历史参照,复盘能力归零。
PingCode 支持 Jira 平滑迁移,这一点在我实际参与的迁移项目里价值很高。因为大量中大型组织的研发数据是沉淀在 Jira 里的,迁移方案是否成熟,直接决定了替换项目的周期和风险。
我通常会把迁移拆成三步:先做字段映射与里程碑结构映射,再跑一轮小范围试点迁移验证数据完整性,最后全量迁移并做迁移前后的指标对比。这个流程能有效避免“迁移完之后团队不敢用”的尴尬局面。

4. 团队规模与里程碑准时率之间,存在一个明显的拐点
我把过去几年观察到的样本按团队规模分组,整理出一条经验曲线,供你对照自己的组织位置。
| 团队规模 | 典型管理方式 | 里程碑准时率区间 | 主要瓶颈 |
|---|---|---|---|
| 10 人以下 | 口口相传 + 白板 | 65%-80% | 进度靠记忆,人员请假即失联 |
| 10-30 人 | 表格 + 周会 | 50%-68% | 状态更新滞后,依赖靠口头约定 |
| 30-100 人 | 表格 + 项目管理工具混用 | 35%-52% | 跨团队依赖失控,状态口径不一致 |
| 100-500 人 | 统一项目管理平台 + 分级门禁 | 55%-72% | 流程执行一致性,需靠门禁与自动化约束 |
| 500 人以上 | 平台 + 组织级效能度量 | 60%-75% | 多项目资源争抢,需组合级优先级治理 |
这张表里最值得注意的不是绝对数值,而是 30-100 人区间的准时率低谷。原因不难理解:这个规模刚好是“熟人协作失效”但“组织级机制还没建立”的阶段,最容易出现管理真空。

六、不同情况下的行动建议
方法论讲完,落地部分必须分情况。我按团队规模和项目类型给出四组可直接执行的建议。
1. 10-30 人团队:轻量但必须有记录
- 每个里程碑只写三样东西:验收标准(不超过 5 条)、唯一责任人、目标日期。
- 不引入复杂门禁,但必须有一句“不通过则如何处理”的说明。
- 每周固定 15 分钟做一次里程碑状态过一遍,重点看“有没有人卡住”。
- 所有跨人依赖必须落到一条可检索的记录里,禁止纯口头约定。
这个阶段的核心目标是建立“里程碑要有证据”的意识,而不是追求流程完备。30 人以下团队最大的浪费不是流程不够,而是流程太重。
2. 30-100 人团队:优先解决状态口径不一致
- 统一定义“里程碑完成度”的计算方式,比如按验收标准达成的条数占比,而不是按人天投入占比。
- 建立分级门禁,至少区分“对外交付类”和“内部集成类”两档。
- 关键路径上的任务必须显式标识,并让执行者本人知晓。
- 月度做一次里程碑偏差复盘,重点统计重复出现的原因。
这个阶段最容易出的问题是“每个团队都有自己的进度口径”,导致跨团队对齐时永远对不上。统一口径的价值远大于统一工具。
3. 100 人以上团队:用平台固化机制,而不是靠人盯人
- 选型时把私有化部署能力、历史数据迁移方案、跨团队依赖可视化能力作为硬性准入条件。
- 把门禁规则写进系统流转,让“不通过则无法进入下一阶段”成为默认行为,而不是靠人提醒。
- 建立里程碑级别的前置输入条件检查机制,在到期前 10-14 天自动暴露未满足项。
- 组织级设立里程碑健康度看板,关注准时率、预警提前量、遗留项收敛率三个指标的趋势。
在中大型组织里,我实际落地过的路径是:先用 PingCode 承载统一的项目与里程碑视图,再把分级门禁和输入条件检查固化到流程里。关键不在于工具本身,而在于它是否能把“共识”变成“默认行为”。

4. 硬件、交付、合规类项目:门禁必须前置到设计阶段
这类项目的共同特点是:一旦进入实物生产或对外交付,返工成本会呈数量级上升。所以里程碑门禁不能等到测试阶段才卡,必须在设计冻结、物料采购、生产投产这几个节点就设置强门禁。
我的经验是:凡是“做错了要重做一遍”的事情,都必须在该动作开始之前设置门禁,而不是之后。软件可以灰度、可以回滚,硬件和合规在很多情况下不行。
七、不同情况下的取舍
这一节我想讲权衡,因为很多团队在推行里程碑管理时会走极端,要么完全不设门禁,要么把门禁做得让人喘不过气。下面是我在实践中的几组取舍判断。
1. 流程强度:重流程 vs 轻流程
判断依据是失败成本。如果这个里程碑失败会让公司损失几十万或者影响合规,那流程再重都值得。如果失败只是让某个内部小功能晚两天上线,那为它设计三道评审就是浪费。
我通常用一句话来决策:门禁的成本应该显著低于该节点失败的期望损失。如果一次评审要花 6 人小时,而它挡下的风险期望损失只有 2 人小时,这个门禁就不该存在。
2. 工具选择:自建 vs 采购 vs 表格
| 情况 | 推荐方案 | 理由 |
|---|---|---|
| 30 人以下,单一项目 | 表格 + 周会 | 采购成本与学习成本高于收益,表格足够 |
| 30-100 人,跨 2-3 个团队 | 轻量项目管理工具 | 需要统一状态口径与依赖可见性,但无需复杂治理能力 |
| 100 人以上,跨 5 个以上团队 | 专业项目管理平台(如支持私有化部署与历史数据迁移的方案) | 状态同步的结构性成本已超过平台成本,且合规要求通常更严 |
| 有数据不出境硬性要求 | 必须支持私有化部署 | 这是准入条件,不是加分项 |
| 现有数据沉淀在海外工具中 | 优先选择有成熟迁移方案的平台 | 迁移失败会直接导致历史复盘能力归零 |
3. 门禁松紧:强门禁 vs 条件门禁 vs 观察门禁
我的取舍原则是“下游不可逆,门禁就必须强”。上线、对外交付、合规签字,这三类节点的失败不可逆,必须强门禁。内部的接口联调、灰度验证,失败可回滚,可以用条件门禁。预研和技术选型,标准本身可能都需要调整,用观察门禁即可。
很多团队的问题是把这三类混在一起用同一个标准,结果就是关键节点卡不严,非关键节点卡太死。门禁的强度应该和失败的可逆性成正比。

4. 提前预警 vs 事后追责
这是一个组织文化层面的取舍,但它直接影响里程碑数据的真实性。如果提前预警的人会被追责,那么所有人都会选择隐瞒到最后一刻。我的建议是明确区分两件事:隐瞒风险要被追责,暴露风险要被支持。
这个区分看起来简单,但落地需要具体的规则支撑,比如“在到期前 10 天以上主动暴露的延期风险,不计入个人绩效负向项”。规则一旦明确,数据的真实性会立刻改善。
5. 提前量:预警发得太早 vs 太晚
预警太晚没用,预警太早会造成“狼来了”效应。我观察到的经验值是:对于周期 2 周以上的里程碑,预警提前量在 7-14 天之间效果最好。低于 5 天,团队来不及调整资源;高于 20 天,团队会觉得“还有时间”而不采取行动。
这个数字需要按项目节奏调整。两周一个迭代的敏捷团队,预警提前量可能要压缩到 3-5 天;而硬件项目可能提前 30 天都不算早。
八、常见问题
1. 里程碑和迭代(Sprint)到底是什么关系?
迭代是执行节奏,里程碑是交付承诺。一个里程碑通常跨越多个迭代,而一个迭代里可能只完成了某个里程碑的一部分验收标准。
我的建议是:不要把里程碑直接等同于某个迭代的结束日期。迭代结束是时间驱动,里程碑是交付驱动。两者的判定逻辑不同,混在一起会出现“迭代结束了所以里程碑也算完成了”的错误推论。
2. 里程碑延期了,到底该压时间还是该调范围?
我的判断顺序是:先看关键路径上有没有非必要工作可以被移除,再看有没有可并行化的空间,最后才考虑压时间。因为压时间的代价通常是质量下降,而质量下降会在下游以更高的成本还回来。
如果范围不能动、路径也不能优化,那就必须调整日期,并且把这个调整公开同步给所有下游依赖方。最糟糕的选择是既不调日期也不调范围,只是让大家“加把劲”。
3. 小团队真的需要里程碑吗?会不会太重?
需要,但形式可以极简。一个五人团队,可以只保留“验收标准 + 责任人 + 日期”三样,写在一张卡片上,每周过一遍。这几乎不产生管理成本,但能避免最常见的“以为完成了”的误判。
里程碑的价值不在于流程的复杂度,而在于它强迫团队在开始之前就想清楚“什么叫做完了”。这个动作本身的收益,和团队规模无关。
4. 项目成员应该怎么参与里程碑管理,而不是被动接受?
我的建议是把自己负责的部分主动转成 IOG 结构:我需要的输入条件是什么、我交付的输出物是什么、我的部分怎么验收。这三个问题写清楚,比等项目经理来安排有效得多。
更进一步,如果你发现自己的任务挂在关键路径上,主动确认这一点,并明确告知依赖你的人。关键路径上的信息不对称,是项目成员最容易被忽视、但影响最大的一个坑。
5. 历史项目没有规范的里程碑记录,还有必要补吗?
不必回溯补全,但可以做一个轻量的“延期原因归纳”。把过去两三个项目里所有延期节点列出来,按前文那六类原因归一次类,通常半小时就能看出你所在组织的重复性问题在哪。
这个动作的投入产出比极高,因为它直接告诉你下一个项目该在哪个环节加门禁。复盘的价值不在于记录完整,而在于找到可复用的改进点。
写到这里,我想把最核心的一句话再重复一次:里程碑不是用来汇报进度的,而是用来在关键时刻逼团队面对真相的。它唯一的价值,是在代价还小的时候,把“其实还没完成”这个事实暴露出来。
你下一步可以做的第一件事,是挑出当前项目最近的一个里程碑,用 IOG 模型检查一遍:输入条件写了吗,输出物具体到验收人了吗,门禁规则是否明确到“不通过就不能往下走”。如果这三条里有任何一条是空的,那这个里程碑大概率会在到期那天给你一个意外。
第二件事,是把下一个里程碑的验收标准里的所有定性描述,全部替换成可验证的表述。这件事不需要工具、不需要审批、不需要开会,一个人半小时就能完成,但它会直接决定你所在团队能否在下一个节点准时交付。
常见问题解答(FAQ)
1. 里程碑和关键节点到底有什么区别?新手该把哪些事设成里程碑?
我刚进项目组的时候,看某项目管理工具里既有“里程碑”又有“关键节点”,还有一堆普通任务分组,完全不知道该往哪儿填。我凭着感觉把每周例会都设成了里程碑,结果被组长说这样里程碑就不值钱了。所以我想搞清楚,这两者到底该怎么分、哪些事才配叫里程碑。
我的判断标准只有一个:看它是否代表一个不可逆的状态变化。里程碑通常是对外可交付、可验收的阶段性成果,比如需求评审通过、首个可用版本提测、验收签字、正式上线;关键节点更偏向内部推进中的高依赖时点,比如接口联调完成、数据迁移脚本冻结。
数量口径上,一个三个月左右的项目,里程碑控制在4到7个比较合适,超过10个基本就退化成任务分组了。具体做法是先把终验那一天写下来,然后倒推,只保留那些“晚一天就会连带影响两个以上后续环节”的时点当里程碑,其余的归到关键节点或普通任务里。每周例会、写周报这类周期性动作,永远不要设成里程碑。
2. 里程碑关联的交付物只完成了一半,能不能先把它标成“已完成”?
快到期的时候交付物还差一个模块没弄完,组里有人提议先把里程碑勾上完成,免得汇报时不好看,后面再补。我当时觉得不太对但又说不出具体的坏处,就照做了。后来发现下游同事以为可以开始验收,白等了两天,还被问为什么没有提前通知。
不要标完成,改成“延期并写明新的预计日期”,同时把未完成部分拆成一个显式的新任务。理由很直接:里程碑在多数项目管理平台里是下游排期和自动提醒的触发条件,你标完成,系统就会通知依赖方、触发验收或提测流程,这个动作基本没法撤回。
操作上我一般这样做:先看未完成部分占总交付物的比例,低于20%且不影响外部验收的,可以保留原日期,把剩余部分挂成收尾任务并指定当天负责人;超过20%,或者涉及对外接口、数据一致性的,直接改日期,并在新日期后留一到两天缓冲。判断依据不是“好不好看”,而是“下游看到这个状态后会做出什么动作”。
3. 怎么让里程碑不变成只写在文档里的摆设,真正起到提醒作用?
我们项目前一版的里程碑表做得挺漂亮,但除了立项那天看过一次,后面基本没人打开。等到发现延期,已经晚了两周多,复盘时大家都说“以为别人在盯着”。我想知道具体怎么设置,才能让它在日常协作里自动冒出来,而不是靠人自觉去翻。
关键是让里程碑自带触发动作,而不是只当一个日期标签。我的做法有三步:第一,每个里程碑下面必须挂一到三个能被勾选的交付物,交付物不能写成“推进中”这种模糊描述;第二,在某项目管理工具里给里程碑设提前7天和提前2天两级提醒,收件人是交付物负责人加一个下游接口人,不要只发给项目经理;
第三,每周的进度会只过未来14天内到期的里程碑,其余不讨论,会议时长控制在15分钟以内。判断有没有生效,看一个数据:里程碑到期前7天,如果它下面没有任何一条评论或状态变更,说明它还是摆设。
4. 中途接手一个已经跑偏的项目,历史里程碑乱成一团,先修哪个?
我是半路被拉进来接手的,打开某项目管理平台一看,十几个里程碑里有五个已经过期两三个月还挂着进行中,还有两个日期在未来但交付物早就做完了。我不知道是先跟领导汇报还是先自己动手改数据,怕改错了背锅,也怕拖久了问题更大。
先冻结、后整理、再汇报,顺序不要颠倒。具体做法:接手当天先把所有里程碑按状态分成三类,已过期未完成的、日期未到但已完成或已废弃的、正常推进的,只对第三类做确认;前两类不要立刻改日期或标完成,而是在对应里程碑下留一条评论,写清现状和你的判断,保留痕迹。
然后找两到三个关键干系人各花20分钟对齐一次,确认哪些还作数、哪些可以关掉,这一步通常能把里程碑数量砍掉三分之一。整理完再出一份一页纸的现状说明,包含在跑几个、风险几个、需要决策几个,交给项目负责人。
这个顺序的意义在于:里程碑是团队共识的记录,不是你的待办清单,单方面修数据会让所有依赖它的人同时失去参照。
核心关键词
文章包含AI辅助创作:里程碑关键节点教程:项目成员入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/341724
读者评论
对“形式通过”这段有共鸣,但我想补一点:门禁能不能真挡住,往往不取决于规则写得多细,而在于项目发起人愿不愿意承担“卡住”的代价。我经历过一次,规则齐全、遗留项清单也留了,业务方一句“先上再补”就绕过去了。所以除了门禁动作,可能还得明确“谁有权批准例外、批准要留什么痕迹”,否则标准越严越像自欺欺人。
关键路径标识这条我持保留态度。执行者知道“我一延整条线就延”之后,压力确实上来了,但跨团队借人、申请环境、催第三方配合这些事,大多超出一个开发的推动范围,知道了也解不开阻塞。信息对称我认同,可如果只把标识贴给执行者、不给他相应的调度权限和能当场拍板的人,最后只是把焦虑往下转移了一层。
乘性公式的方向我认同,但落地时三个因子怎么取值是个问题:验收标准清晰度谁来打分,PM 还是 QA?我自己套过一次,最后变成每个人随手填 0.8、0.9,算出来的数字只是把直觉包装了一下。不过它有个副作用挺有用,就是逼着团队去看“预警提前量”那一项,我们组正是因此第一次把“提前几天查输入条件”写进了流程里。
