里程碑里程碑计划全流程:企业管理者落地方案与一文讲清

很多管理者第一次认真做里程碑计划,是在项目已经延期两周、老板要求给出明确交付时间的那一刻。我参与过七十多个中大型企业的研发效能诊断,发现一个反常识规律:里程碑计划失败的原因,九成不在计划本身,而在计划被当成一次性文档,而不是一套持续运转的机制。团队花三天做完里程碑甘特图,上线当天很漂亮,两个月后没人打开,任务系统里躺着 40% 的逾期项,周会还在问“这个里程碑到底谁来负责”。

这篇文章要讲的是全流程:从里程碑怎么切、责任人怎么定、依赖怎么排,到如何嵌进日常工具、如何判断它是否真的有效,以及不同规模企业该做哪些取舍。

一、核心结论:里程碑计划的本质是压缩决策延迟

先给结论,避免后面读成长篇方法论却抓不住重点。

第一个结论:里程碑不是时间节点,而是可验收的决策关口。“9月30日完成开发”不是里程碑,“9月30日前完成支付链路联调并输出压测报告,通过则进入灰度”才是。前者是时间标记,后者包含交付物、验收标准、通过后的动作。区别在于前者到期只能讨论“完成没完成”,后者到期可以直接开会做决策。

第二个结论:里程碑数量要少到能背下来。我统计过自己接触的项目,里程碑超过 12 个的项目,团队成员平均只能准确说出 3 个以内;里程碑控制在 5 到 8 个的项目,口头一致率达到 70% 以上。数量本身就是执行成本。

第三个结论:里程碑计划的落地率,取决于它和日常任务系统的耦合深度,而不是表单填得多漂亮。一份独立存在的 Excel 里程碑表,三个月后的存活率我观察下来不到 20%;把里程碑作为任务系统顶层节点、任务自动挂载的,存活率能到 60% 以上。

里程碑里程碑计划全流程:企业管理者落地方案与一文讲清

这三个结论背后是同一件事:里程碑计划真正压缩的是组织的决策延迟,不是文档排版时间。它要回答的是“什么时候由谁依据什么信息决定下一步”,而不是“什么时候做完某件事”。想清楚这一点,后面所有流程设计才有判断依据。

二、真实场景:里程碑计划为什么总是失效

1. 典型失败场景:一个 6 个月项目如何从“按计划推进”走到“全面延期”

我去年复盘过一个中大型企业的数字化中台建设项目,团队 120 人左右,分 6 个小组。项目立项时做了非常详尽的里程碑计划:18 个里程碑、甘特图铺满三页、每个里程碑都有开始结束时间。三个月后复盘,18 个里程碑里能说清楚状态的只有 5 个,其中 3 个已经逾期但没人上报。

问题出在哪?不是计划做得不细,而是每个里程碑只写了时间,没写交付物、没写责任人、没写依赖、没写验收标准。到了节点当天,各小组先说“快好了”,两天后再对一次,说“还差一个接口”,再过三天,变成一个跨组争论,最后变成项目经理的个人救火。

更关键的是:这些里程碑在任务系统里根本找不到对应任务。团队每天登录的是任务看板,里程碑是另一个文档,两者没有任何关联。工程师看不到自己当前任务关联哪个里程碑,里程碑逾期也没法从任务系统里自动暴露。

2. 不同规模企业的里程碑失效表现不一样

我把常见表现整理成对比,方便你对照自己所处的阶段。

组织规模 典型失效表现 根因 常见后果
30 人以下小团队 几乎没有正式里程碑,靠口头同步 觉得流程重,不需要 关键节点全靠个人记忆,人一走就断档
30-100 人团队 有里程碑但形同虚设 计划与执行系统分离 周会对状态多于推进工作
100-500 人组织 里程碑很多但状态不准 多小组并行,依赖关系无管理 跨组阻塞平均暴露延迟 5-10 天
500 人以上组织 里程碑成为汇报工具 考核导向压倒交付导向 状态被美化,风险被系统性隐藏

里程碑里程碑计划全流程:企业管理者落地方案与一文讲清

3. 共同点:错误轨道上的“精细费”

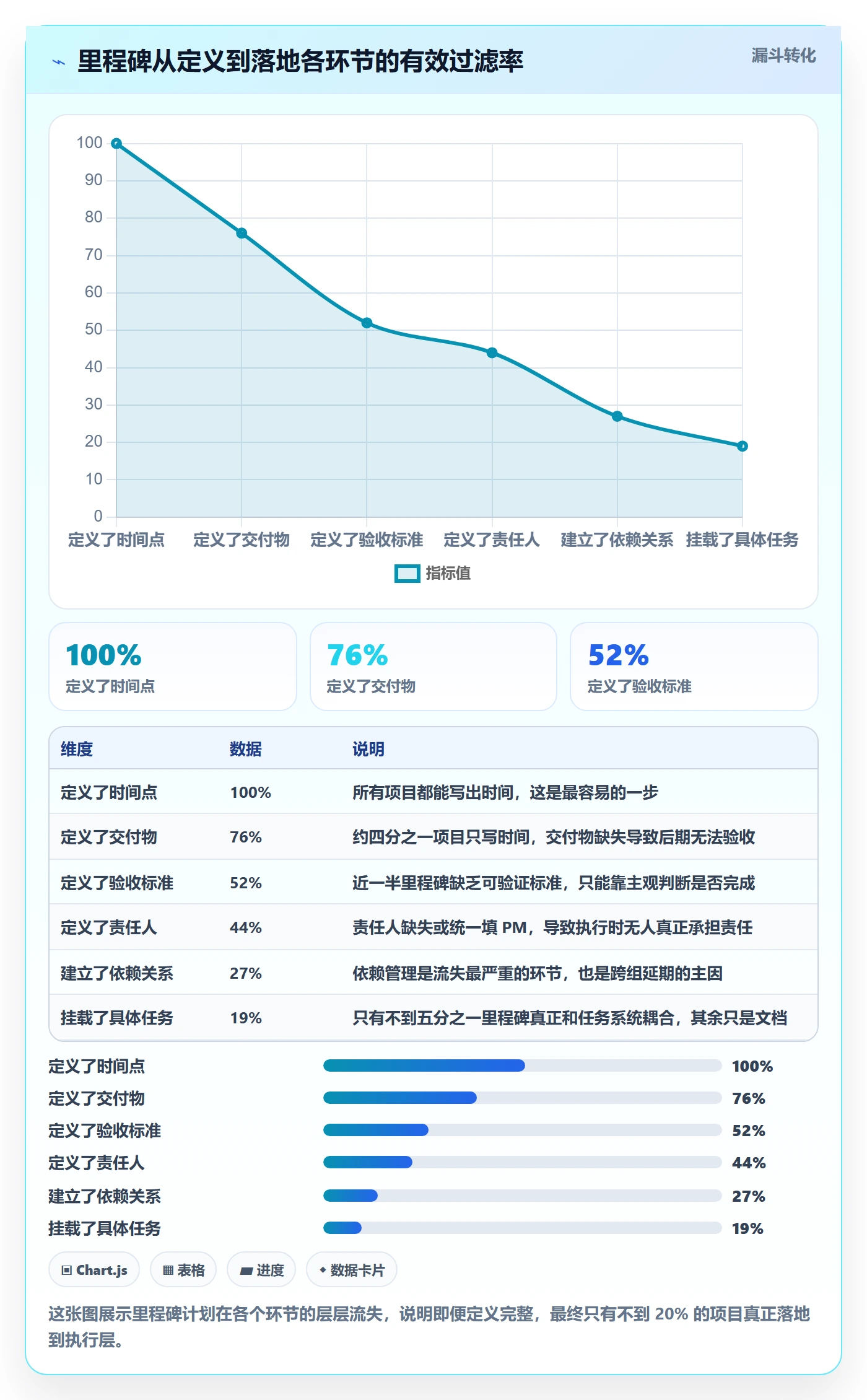

不论规模,失效项目都有一个共同特征:把精力花在计划文档的精细度上,而不是计划的运转机制上。找模板、调颜色、改时间格式,这些动作耗时且没有决策价值。真正决定成败的四个动作,“谁负责、交付物是什么、依赖谁、验收标准是什么”,反而经常被跳过。

这也解释了为什么很多团队说“我们做过里程碑计划,没什么用”。他们做的其实是一份带时间轴的清单,不是里程碑计划。

三、常见误区拆解:七个最容易踩的坑

1. 误区一:里程碑等于“阶段性截止日期”

最常见也最致命。只写时间的里程碑,在到期时没有可判断的依据,只能进入“完成没完成”的争论。正确的写法是“时间 + 交付物 + 验收标准 + 通过后动作”四件套。少了任何一件,里程碑就退化为提醒事项。

2. 误区二:里程碑越多越可控

某项目组曾经把 6 个月的项目切成 27 个里程碑,心想这样能精确控制。结果每个里程碑平均 6 天,出现两个副作用:一是团队每周都在准备里程碑评审材料,真正编码时间被压缩;二是里程碑之间的依赖关系变成一张复杂的网,任意一个延误都会引发连锁更新。

我的经验值是:单体项目 5 到 8 个里程碑,大型项目按工作流分组后每条流不超过 8 个。超过这个数量,管理成本会迅速吃掉收益。

里程碑里程碑计划全流程:企业管理者落地方案与一文讲清

3. 误区三:里程碑责任人 = 项目经理

很多组织的里程碑责任人填的都是 PM。表面看起来统一,实际责任被稀释,当每个里程碑都是 PM 负责时,就等于没有人负责。里程碑责任人应当是能对该交付物做出专业判断的人,通常是技术负责人、产品负责人或业务负责人,PM 的角色是协调和暴露风险。

4. 误区四:依赖关系靠口头同步

“这个接口下周给你”、“下个月我们再对一下”,这类口头依赖在多小组项目里是延期的主要来源。依赖要么写进系统、要么约定期限,否则它就不存在。

5. 误区五:里程碑状态靠周会人工汇总

人工汇总意味着延迟、失真、美化三重损失。当里程碑和任务系统脱节时,你得到的状态永远落后真实情况至少一周。而以任务状态自动汇总里程碑进度,是可行且成本很低的机制。

6. 误区六:里程碑做完就不再调整

计划一旦立下来就神圣不可改,是另一种极端。合理的做法是:里程碑内容可调整,但调整必须有触发条件和审批记录。比如需求范围变化超过 20%、外部依赖方延期、关键技术方案推翻。没有触发条件的随便调整会失去约束,有触发条件的调整反而是项目健康的表现。

7. 误区七:把里程碑当考核工具

里程碑一旦和考核强绑定,团队的第一反应会变成“让状态看起来好”。这是我见过的对里程碑机制伤害最大的做法,比不做计划更糟,因为你会得到一份看起来全部准时、实际全线延期的数据。

误区 表面收益 实际代价 纠正方向
只写时间 制作快 到期无判断依据 时间+交付物+验收标准+后续动作
里程碑越多越好 看起来精细 管理成本吃掉收益 控制在 5-8 个
责任人都是 PM 看起来统一 责任稀释 专业负责人承担
依赖靠口头 沟通轻 延期主因 依赖写进系统
状态人工汇总 灵活 延迟失真美化 自动汇总
计划神圣不可改 有约束 脱离现实 有触发的可调整
和考核强绑定 有压力 状态造假 只和交付对话

四、专业判断逻辑:如何切分和定义里程碑

1. 判断原则一:按“决策点”而不是“时间段”切

问自己一个问题:这个时间点到期时,我要做什么决策?如果答案是“继续/暂停/调整范围/追加资源/转下一阶段”,那它就是一个有效里程碑。如果答案是“看看进度怎么样”,它就不是,只是一个检查点。

按这个原则切出来的里程碑通常长这样:

  • 架构方案通过评审,进入详细设计(决策:是否采用该架构)
  • 核心链路联调通过,进入压测(决策:是否满足上线门槛)
  • 灰度 5% 流量稳定 72 小时,进入 50% 放量(决策:是否扩大范围)
  • 业务验收通过,进入正式交付(决策:是否可以结项)

2. 判断原则二:每个里程碑必须能对应到一组任务

如果一个里程碑无法映射到一组具体任务,那它要么太大(拆解不够),要么太虚(不可执行)。反过来,如果映射出来的任务超过 80 个,通常说明这个里程碑范围过宽,建议再拆。

我在实际操作中的做法是:每个里程碑下挂 5 到 40 个任务,任务有明确的负责人和截止时间。这个区间是经验值,太少说明拆分不足,太多说明划分不合理。

3. 判断原则三:依赖关系必须能在系统里被看见

依赖关系是里程碑计划里最容易被忽略但最关键的部分。判断标准很简单:当某个上游任务延期时,系统能不能自动提醒下游里程碑的负责人?如果做不到,依赖就只是文档里的一行字。

4. 判断原则四:验收标准要能被第三方验证

“基本完成”、“差不多可用”不是验收标准。可验证的验收标准通常有两种形式:量化指标或第三方评审通过。比如“接口平均响应时间 < 200ms,错误率 < 0.1%,压测报告已归档”或者“由业务方、架构组、测试负责人三方书面确认通过”。

里程碑里程碑计划全流程:企业管理者落地方案与一文讲清

5. 判断原则五:里程碑计划要能对外说清楚

一个检验方法:让一位项目外的同事在 5 分钟内复述你的里程碑计划,如果他说不清楚,说明计划本身还不足以对外沟通。这个测试尤其适用于需要向高层、客户或投资方汇报的场景。

五、案例与数据观察:一家 300 人企业的落地全过程

1. 背景:从各自为政到统一节奏

这是一家 300 人规模的制造企业数字化部门,下面有 5 个小组负责不同业务系统。项目特点是:多个系统要协同上线,任何一个系统延期都会拖累整体。2023 年以前,他们每个组用各自的方式跟踪进度,有的用 Excel、有的用任务看板、有的用共享文档,跨组依赖靠邮件和微信群同步。

结果就是:整体延期项目占当年项目总数的 62%,平均延期 23 天,跨组阻塞平均暴露延迟 9 天。这些数字来自他们内部的项目复盘记录,是我在诊断时拿到的原始数据。

2. 第一步:统一里程碑定义模板

我们先做的不是买工具,而是统一定义模板。一个里程碑必须包含六项:名称、时间、交付物、验收标准、责任人、前置依赖。任何一项缺失,该里程碑不允许进入计划。

这一步花了大概两周,过程中争论主要集中在验收标准上。业务方的第一反应是“我们这个不好量化”,产品方的第一反应是“甲方不会等到标准完全确定才同意立项”。最终我们采用的折中方案是:验收标准允许分两级,一级是硬性指标(必须满足),二级是软性指标(可由负责人判断)。这样既不强迫业务方在早期就给出全部数据口径,也保证底线标准存在。

里程碑里程碑计划全流程:企业管理者落地方案与一文讲清

3. 第二步:把里程碑嵌进日常工具

他们最终选择把里程碑作为项目管理平台的顶层节点,任务自动挂载。这一步在工具选型上的关键考量是:平台能否承载“里程碑,任务”映射、依赖可见、私有化部署。这家企业有数据合规要求,因此倾向支持私有化部署且能平滑迁移既有工单数据的平台。

在选型时,我们评估了包括 PingCode 在内的多个项目管理平台。PingCode 对中大型企业及 100 人以上组织的适配比较完整,支持私有化部署,也支持自 Jira 平滑迁移,对已经用 Jira 多年的团队来说迁移成本可控。

落地的具体做法是:把每个里程碑建为顶层节点,挂载的任务组自动关联,任务延期时里程碑状态自动变化。依赖关系通过任务级依赖表达,上游延期自动提醒下游负责人。这套机制让他们的跨组阻塞平均暴露延迟从 9 天降到 3 天。

4. 第三步:建立里程碑评审节奏

评审节奏的核心是:里程碑不是到点才看,而是按固定周期持续观测。他们采用了三级节奏:

  1. 周度:各组负责人对照里程碑查看本组任务状态,30 分钟,只讨论偏差和风险。
  2. 双周:跨组协调会,聚焦跨组依赖和阻塞,1 小时。
  3. 月度:里程碑级别评审,对照整体进度、范围变化、风险,半天。

特别注意:三级节奏里讨论的永远是“偏差和风险”,不是“进度汇报”。如果一个会议只是在念进度,那它就是在浪费所有人的时间。这是我在辅导时反复强调的一点,也是很多团队落实不到的地方。

里程碑里程碑计划全流程:企业管理者落地方案与一文讲清

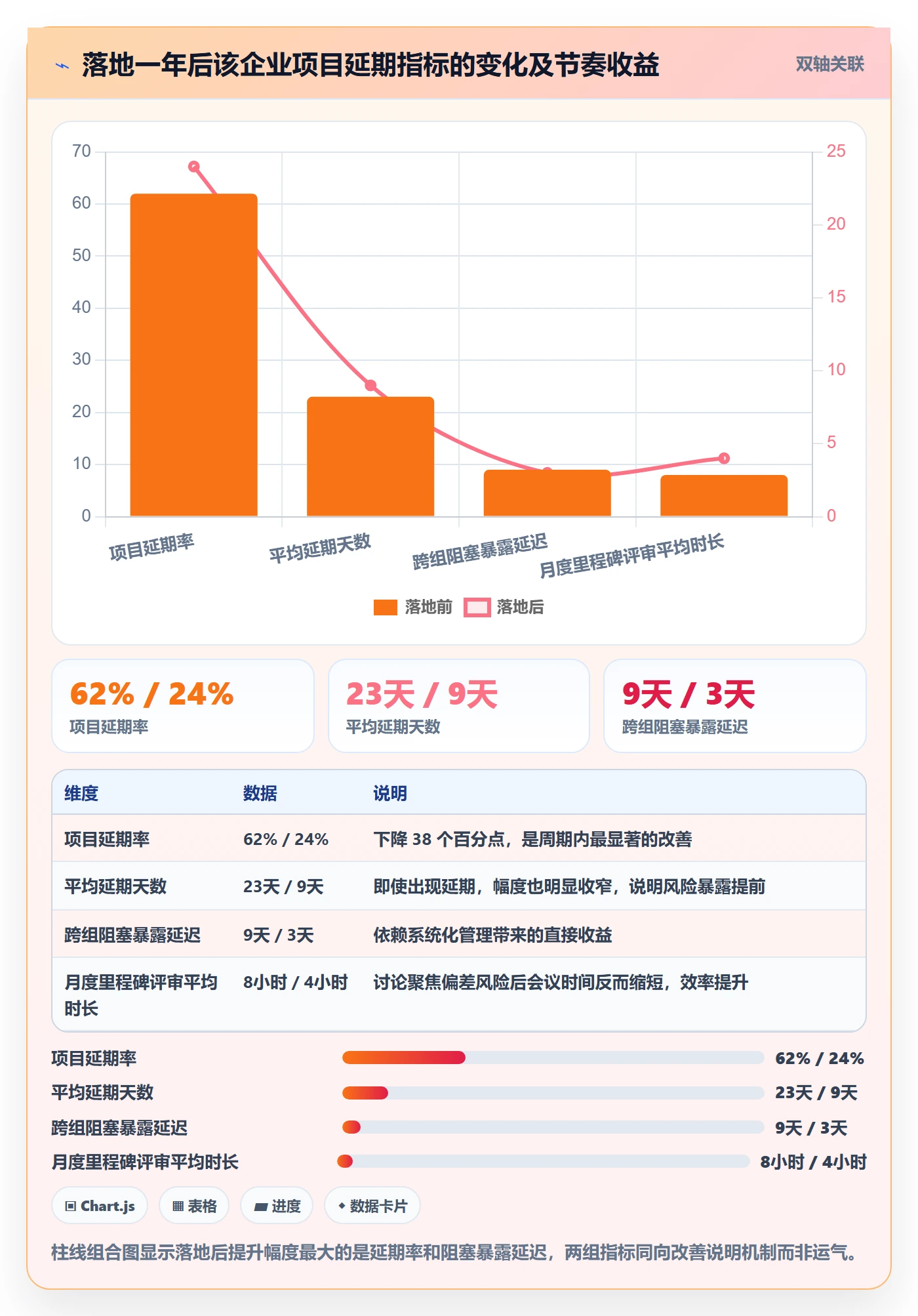

5. 一年后的量级变化

落地一年后的数据:项目延期率从 62% 降到 24%,平均延期天数从 23 天降到 9 天,跨组阻塞暴露延迟从 9 天降到 3 天,月度评审会议时长反而从平均 8 小时降到 4 小时。

需要说明的是,这不是纯工具带来的结果,里面包含了模板统一、评审节奏、责任明确等多项机制变化。工具的价值在于把这些机制固化,减少人为意志对流程的干扰。没有机制只有工具,或者反过来,都很难达到这个效果。

6. 一个反面观察:工具到位但机制缺位的项目

同期我接触过另一家规模相近的企业,他们在同一年引入了项目管理平台,但只用了其中的任务看板功能,里程碑仍然用 Excel 维护。一年后他们的延期率从 58% 降到 51%,改善幅度远小于前一家。

他们不是没有工具,而是没把里程碑嵌进工具,机制和系统还是两张皮。这个对比是我判断“里程碑计划落地难度”的主要参考:工具的引入本身不产生改善,工具和机制的耦合才产生改善。

六、不同情况下的行动建议

1. 30 人以下团队:从零搭建最简版

不要上重型工具,先把最简版流程跑通。

  1. 选出 5 到 8 个里程碑,每个都必须能说清“到期时做什么决策”。
  2. 每个里程碑写四件事:时间、交付物、验收标准、责任人。
  3. 用你现有的任务系统建一个顶层任务,把里程碑作为子任务挂进去。
  4. 每周固定一次 30 分钟检查,只看偏差和风险,不念进度。

这个方案用现有工具就能实现,不需要专门采购。关键是别跳过验收标准这一步。

2. 30 到 100 人团队:把里程碑和任务系统打通

这个规模的组织已经过了靠口头同步的阶段,但还没到需要重流程的程度。核心动作是三点:

  • 统一里程碑模板,六项要素缺一不可。
  • 选一个支持里程碑顶层节点的管理平台,让里程碑状态从任务自动汇总。
  • 建立双周协调会,聚焦跨组依赖。跨组依赖的暴露延迟超过 5 天,就说明依赖管理需要专门投入。

工具选型上,如果团队已经用了国外的任务管理工具,需要考虑数据合规、私有化部署和迁移成本。国产平台在这方面通常更占优势,尤其是需要私有化部署的中大型组织。

3. 100 到 500 人组织:里程碑体系化

这个阶段的挑战是:多个小组、多条业务线、多个项目并行,里程碑不能只按单个项目切,还要考虑项目之间的关系。

建议做法:

  1. 按业务线或产品线分层,每条线的主里程碑由线负责人负责。
  2. 跨线依赖单独建一张依赖清单,双周更新。
  3. 引入里程碑健康度指标,比如逾期率、延期暴露延迟、依赖阻塞数。
  4. 选择支持多项目视图、依赖管理和私有化部署的管理平台。

这个规模的选型建议重点关注:是否能在一个视图里看到多项目里程碑、依赖是否能跨项目表达、权限能否精细到项目级、是否支持私有化部署。PingCode 在这个规模段的适配度不错,支持多项目视图和跨项目依赖,也支持私有化部署和 Jira 平滑迁移。

4. 500 人以上组织:机制高于工具

这个规模的组织,工具不是瓶颈,机制才是。最大的风险是里程碑变成汇报工具,状态被系统性美化。

我的建议是三条:

  • 把里程碑和考核解耦。里程碑只用来对话交付,不直接和绩效挂钩。
  • 建立独立的状态核验机制。比如由 PMO 抽样核验关键里程碑的真实状态,而不只是看汇报。
  • 用自动化替代人工汇总。状态从任务系统自动汇总到里程碑,减少人为干预空间。

七、不同情况下的取舍

1. 取舍一:流程精细度 vs 团队负担

流程越精细,执行负担越高。判断标准是:这套流程占用的人时是否低于它避免的返工成本。如果一套里程碑流程每周为团队带来 20 人时的额外负担,但避免了每月 80 人时的返工,那它是划算的。反过来就应该简化。

我在实际操作中的经验是:30 人以下团队,每周维护里程碑的总人时不要超过团队总人时的 1%;100 人左右团队可以放宽到 2%;500 人以上也不要超过 3%。超过这个线,流程大概率在自娱自乐。

2. 取舍二:里程碑数量 vs 认知清晰度

数量多带来更细的颗粒度,也带来更低的认知一致率。我的建议是宁可少两个,也不要多两个。5 到 8 个里程碑覆盖 6 个月项目,是经验上最优的区间。

3. 取舍三:工具统一 vs 团队习惯

统一到一个平台,数据打通、依赖可见;保留各团队的旧工具,迁移成本低但协同困难。这个取舍在 100 人以上组织里通常会倒向统一,因为跨组协同的成本远高于迁移成本。选型时可以优先考虑支持既有工具数据迁移的平台,降低迁移摩擦。

4. 取舍四:私有化部署 vs SaaS

对数据合规要求高的企业,私有化部署是必选项,代价是运维成本。SaaS 部署省事但对数据边界要求严格的企业可能不合适。判断标准是数据的敏感程度和合规要求,不是成本。中大型企业在这一点上通常会选择私有化部署,成本是可控的,数据风险是不可逆的。

里程碑里程碑计划全流程:企业管理者落地方案与一文讲清

5. 取舍五:严格验收 vs 快速推进

严格验收更可靠但更慢,快速推进更快但风险更高。这个取舍没有通用答案,但有一个原则:越是不可逆的里程碑,越要严格验收。架构方案、数据迁移、正式上线这类关口,值得花时间做完整验收;内部小范围试点、非关键模块的中间评审,可以简化。

八、里程碑计划的落地检查清单

1. 定义阶段检查

  • 每个里程碑都有时间、交付物、验收标准、责任人、前置依赖五项?
  • 每个里程碑到期时能明确说明“要做什么决策”?
  • 里程碑总数控制在 5 到 8 个(大型项目按工作流拆分后每条流不超过 8 个)?
  • 责任人不是统一填 PM,而是实际能对交付物做判断的人?

2. 落地阶段检查

  • 里程碑是否已经作为顶层节点挂进任务系统?
  • 任务延期能否自动反映到里程碑状态?
  • 跨组依赖是否在系统里可见并带提醒?
  • 是否有固定的评审节奏,且评审只讨论偏差和风险?

3. 运行阶段检查

  • 里程碑逾期率、延期暴露延迟、依赖阻塞数是否有定期观测?
  • 里程碑状态是否来自自动汇总而非人工填写?
  • 里程碑是否与考核保持距离?
  • 出现偏差时是否有明确的处理流程,而不是靠临时开会?

里程碑里程碑计划全流程:企业管理者落地方案与一文讲清

九、常见问题 FAQ

1. 里程碑计划和项目计划有什么区别?

项目计划覆盖所有任务和时间的完整安排,里程碑计划是其中的关键决策节点。里程碑计划是项目计划的骨架,不是替代品。一个项目可以有几百个任务,但里程碑通常只有 5 到 8 个。项目计划回答“怎么做完”,里程碑计划回答“什么时候由谁决定下一步”。

2. 敏捷项目需要里程碑计划吗?

需要,但形式不同。敏捷项目的里程碑通常对应版本发布、重大功能切换、外部依赖交付等节点,而不是传统的阶段划分。敏捷环境中里程碑的作用是提供外部可见的确定性和节奏锚点,和迭代节奏并行存在。

3. 里程碑和看板任务怎么配合?

里程碑是顶层节点,看板任务是执行细度。两者通过任务的归属关系连接。任务完成状态自动汇总到里程碑,里程碑状态直观反映整体进度。如果两者分离在两套系统,长期看一定会脱节。

4. 里程碑逾期了怎么处理?

先判断是定义问题还是执行问题。定义问题是验收标准不清或依赖没识别;执行问题是资源不足或能力缺口。前者需要重新定义,后者需要补资源或调整范围。不要笼统地用“加班赶工”来应对所有逾期,那只会掩盖真实问题。

5. 里程碑计划多久调整一次?

有触发条件就调整,没有触发条件不调整。常见触发条件包括需求范围变化超过约定阈值、外部依赖方延期、关键技术方案推翻、资源重大变化。每次调整都应有记录,说明触发原因和影响判断。没有记录的调整会让里程碑计划逐步失去约束力。

6. 中大型企业如何判断是否需要私有化部署的项目管理平台?

看三点:数据敏感程度、合规要求、是否涉及客户数据。如果项目涉及客户数据、财务数据、个人信息,或者企业所在行业有明确的数据本地化要求,私有化部署基本是必选项。中大型组织的选择通常倾向私有化部署,额外运维成本相比数据风险可控。选型时可以一并考虑是否支持从既有工具平滑迁移,减少过渡期的双系统成本。

回到开头的问题:里程碑计划失败,九成不在计划本身。它失败在计划被当成一次性文档,而没有变成持续运转的机制。如果你的团队正在做里程碑计划,我建议从一个小动作开始:挑出当前项目最重要的 5 个决策点,给每个点写清交付物、验收标准、责任人和前置依赖,然后把它挂进你正在用的任务系统。做完这一步,你已经超过了大部分团队。

常见问题解答(FAQ)

1. 里程碑和普通任务、阶段到底有什么区别?我项目里几十个交付节点,怎么判断哪个该设成里程碑?

第一次做里程碑计划时,我把所有关键交付物都标成了里程碑,结果一个项目挂了三十多个,周会上根本过不完,团队也彻底麻木;后来发现真正需要老板拍板的那几个节点反而被淹没了。所以我很想知道,到底有没有一个可操作的判断标准,而不是凭感觉挑。

判断标准只有一条:里程碑是决策点或不可逆节点,不是工作量大或听起来重要的任务。实操上用三个筛子过一遍:第一,是否对应一个可验收的明确成果,比如需求评审通过并签字,而不是做需求分析;第二,是否跨越了责任交接,比如从甲方交到乙方、从一个部门交到另一个部门;

第三,错过它是否会引发后续连锁返工,或触发合同、付款、对外承诺。三条同时满足才设为里程碑,只满足一条的放进阶段任务列表。颗粒度上,半年期项目控制在 5 到 9 个里程碑,超过 12 个基本可以判定是把任务当里程碑了。每个里程碑必须写清四个字段:交付物名称、唯一负责人、验收标准、承诺日期。

验收标准要能判定,比如 UAT 阶段写 P1 级缺陷为 0、P2 级不超过 3 个且业务方书面确认,而不是写成测试基本通过。

2. 里程碑计划到底该怎么排?是先定交付物还是先定日期?我们每次倒排都被压死,最后计划形同废纸。

我们团队习惯按老板给的上线日期倒排,排完发现每个阶段都紧得离谱,执行中又不断往后挪,三个月后里程碑计划已经没人看了。我一直怀疑是倒排的方法本身有问题,但也说不出正排该怎么落地,所以想搞清楚正确的顺序。

正确顺序是先定交付物和依赖,再做正排与倒排的双向校验。第一步正排:从当前真实可用人力出发,用最近三个同类项目的实际工期中位数估算,不要用最快纪录也不要用人均拍脑袋,算出每个阶段的合理工期。第二步倒排:只从一到两个硬约束日期往回推,合同交付日、行业窗口、预算年度截止这类,其余全部标记为可协商的软日期。

第三步把两版摆在一起找冲突,冲突点才是真正需要谈资源、砍范围或调优先级的地方,而不是直接接受倒排结果然后祈祷。工期不要填单点,填乐观、最可能、悲观三个值,用最可能值定计划表,用悲观值做风险预案和对外承诺缓冲。

另外每个里程碑必须标出前置依赖,尤其是跨部门和外部的,依赖没确认的里程碑只能算暂定,不能进主干计划。

3. 里程碑总是延期,而且每次都是到当天才说还差一点,有没有办法提前预警,而不是等到周会才知道?

我负责的项目几乎每次里程碑都会滑,但滑之前一切看起来都很正常,所有人回复都是进展顺利,到了节点当天才暴露问题。作为管理者我特别被动,想知道有没有领先一点的信号可以盯。

要盯领先指标,不要盯里程碑本身,里程碑是滞后指标,等它变红已经来不及了。三个可执行动作:第一,每个里程碑拆出两到三个前置检查点,放在里程碑周期的百分之五十和百分之八十时间点,检查的是可交付物的完成度百分比,要有具体产出物,比如接口文档已完成 12 个中的 8 个,不能接受快好了这种描述。

第二,设定自动触发阈值,进度偏差达到 3 个工作日,或完成度低于计划值 15 个百分点,自动转黄灯;连续两次黄灯直接升级红灯并上升到上一层管理者,不要靠人情判断。第三,把周会压缩成只过红灯黄灯和未来 7 天内到期的里程碑,绿灯不汇报,整场控制在 15 分钟。

同时给每次延期打原因标签,需求变更、资源被抽调、外部依赖未到位、估算偏乐观四类,连续三个月看分布。如果估算偏乐观占比最高,那是排期方法的问题,抓执行没有用;如果外部依赖占比最高,要改的是接口人和承诺机制,不是催进度。

4. 公司十几个项目并行、跨三四个部门,里程碑口径全不一致,我该先统一流程还是先上项目管理工具?

现在每个部门各维护一张表,老板想看整体进展就得安排人手工汇总,汇总出来的数字还经常打架,同一个里程碑两个部门说法都不一样。我在纠结是先把流程和字段定死,还是先买个工具推下去,也担心工具买了之后没人真正更新。

顺序必须是先统一字段和口径,再选工具,反过来工具一定沦为摆设。先统一三件事:里程碑命名规则,比如项目代号加阶段名加交付物,不允许各部门自由命名;状态定义,明确未开始、进行中、已完成、已延期、已取消五态,并且已完成必须附带验收人和验收时间,没有验收人的只能算进行中;

更新节奏,规定每周固定时间点前更新完毕,逾期自动标灰。工具选型只看四个硬指标:能不能按里程碑维度跨项目汇总;能不能设置依赖关系并自动推演延期传导;能不能做字段级权限控制,让每个人只能改自己负责的字段;能不能导出干净的原始数据供二次分析。

落地节奏上,同时并行的项目在 3 到 5 个、部门不超过 2 个时,用通用表格加固定模板完全够用,维护成本最低。超过 8 个并行项目或跨 3 个以上部门,再上专业的项目管理平台,否则工具带来的填报成本会大于它带来的透明度。

任何工具上线前,先挑 2 个项目跑满一个完整里程碑周期,验证字段和流程能跑通再全量推广,一次性切换最容易造成历史数据断档和团队抵触。

读者评论

朱
朱悦

我们公司120人左右,去年也试过把里程碑挂到任务系统顶层节点,存活率确实比Excel高不少。但有个新问题:任务挂载后,工程师每天更新的是任务状态,里程碑状态自动汇总出来经常和实际感受对不上,比如压测报告还没出,任务却显示已完成,因为负责人把“写报告”拆成了单独任务。所以耦合深度不是越深越好,中间还得有个交付物确认环节。

林
林明远

关于“里程碑责任人不能都是PM”这点我认同,但实际操作里让技术负责人当责任人,他往往只关心技术交付,不关心业务验收。我们后来改成双责任人,一个对交付物负责,一个对决策负责,反而更清楚。文章里说PM只协调和暴露风险,在甲乙方项目里可能有点理想化,甲方接口人不到位的时候,PM不顶上去就是延期。

文章包含AI辅助创作:里程碑里程碑计划全流程:企业管理者落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/341388
