去年底我陪一家 260 人的智能硬件公司做年度复盘,项目管理系统里 9 个里程碑全部亮绿灯,没有一个延期。但真实结果是:核心固件晚发 41 天,量产爬坡整体后移一个季度,公司为此多付了约 180 万的加急和违约金。复盘会上我问了三个问题,每个里程碑”通过”的判定标准是谁写的?通过之后谁签字承担后果?如果不通过,谁能当场喊停?会议室安静了将近一分钟,没人答得上来。那一刻我确认了一件我做了十几年项目管理咨询后越来越确信的事:绝大多数企业的”里程碑”,只是被涂成绿色的日程提醒。
这篇文章我想把这些年真正踩过的坑、救过的场,整理成一套可以直接上手的”里程碑从 0 到 1″方法。它不聊概念,只聊怎么把节点做实、怎么让节点真的挡住风险、以及在不同规模的组织里该做到什么程度才划算。
一、先给结论:里程碑不是时间点,而是一个不可逆的决策关口
我把结论放在最前面,因为它会决定后面所有动作:一个合格的里程碑,必须同时满足”可验证产出 + 不可逆决策 + 有权喊停的人”这三个硬条件,缺任何一个,它就退化成一个普通的检查点。
为什么这么判断?因为在真实项目里,风险从来不是因为”节点被漏掉”而爆发的,而是因为”节点过去了,但没人真正为它负责、也没有证据证明它真的过了”。你只要有这两样东西,节点自然会变得有重量。
1. 里程碑成立的三个硬条件
先说可验证产出。它指的是一份能被第三方独立复核的证据,比如一份留档的测试报告、一组达标的关键指标、一段已合并的代码、一张已签署的样机验收单。任何以”评审通过””基本完成””无重大异议”作为通过标准的里程碑,本质上是没有标准。
再说不可逆决策。里程碑之所以值得单独设点,是因为过了它之后回退成本会陡增。硬件开模、架构定版、产线试产、合同签署,这些都是典型。反过来,如果一个节点的通过与否,下周轻轻松松就能改回来,那它更适合作为一个任务,而不是里程碑。
第三是有权喊停的人。请注意,是”人”,不是”部门”。我见过太多里程碑的责任人写着”研发中心”,这等于没有责任人。真正可用的写法是”张三(研发总监,拥有该模块 30 万以内的资源调配权和一票否决权)”。
把这三条合起来看,你会发现里程碑的真正作用不是”汇报进度”,而是把一次高风险的状态跃迁,压缩成一个必须在特定时间点完成的、有人签字负责的决策。
2. 里程碑、任务、阶段目标的边界
很多团队的混乱,来自把这三者混着用。我用一张表把它拆清楚,这张表我在多个客户现场直接投屏过,效果比讲一小时理论好。
| 维度 | 任务(Task) | 阶段目标(Phase Goal) | 里程碑(Milestone) |
|---|---|---|---|
| 时间跨度 | 1-5 天 | 2-6 周 | 落在某个具体日期,管理的是”状态跃迁” |
| 完成判定 | 动作做完即可 | 某组指标达成 | 通过门禁 + 决策留痕 |
| 失败后果 | 局部返工 | 阶段延期 | 触发重新决策,严重时终止项目 |
| 责任人 | 执行者 | 模块负责人 | 有预算/资源决策权的管理者 |
| 系统承载 | 看板卡片 | 甘特条 | 门禁节点 + 评审记录 + 变更日志 |
| 数量级参考 | 数百个 | 一二十个 | 一个项目 5-9 个 |
看完这张表你会发现,大部分公司所谓的”里程碑”,其实只是阶段目标被改了个名字。它们既没有门禁,也没有决策,更谈不上留痕。
3. 里程碑成熟度四级模型
我习惯用一个四级模型快速给团队定位,你可以对照看看自己处在哪一级。
- L0 日程提醒型:里程碑写在甘特图或 Excel 里,作用是提醒大家”快到点了”,没有任何通过标准。
- L1 汇报型:里程碑要开会汇报,但汇报的结论是主观的,通过与否靠项目经理感觉。
- L2 门禁型:里程碑有明确的通过标准和证据清单,不通过就不能进入下一阶段,但标准由项目组自己定。
- L3 决策型:里程碑有标准、有证据、有否决权人,变更走正式流程,历史数据可追溯,且能反向优化排期模型。
我服务过的中大型企业里,能稳定到 L2 的不到三成,到 L3 的基本都是被重大事故教育过的。这不是能力问题,而是投入产出比的问题,后面我会讲什么时候值得往 L3 走。

二、为什么大多数企业的里程碑会失效:三个我亲历的真实场景
如果说第一节是”应该怎么做”,这一节就是”为什么做不到”。我把最常见的失效模式收敛成三个场景,它们几乎覆盖了我见过的八成问题。
1. 场景一:把”评审会”当里程碑
我见过一家做工业网关的公司,里程碑名字写得很漂亮:”DVT 评审通过”。但通过标准那一栏写的是:”评审会无重大异议”。
这句话翻译过来就是:只要当天会上没人当场拍桌子,节点就算过了。于是所有人都学会了在会上不提问题,把问题留到会后私下沟通。结果这个节点连续三个版本都是”通过”,等到量产出问题才发现,散热方案在评审时就被工程师质疑过,只是没人愿意在会上说。
我当时的处理方式很土但很有效:把这个里程碑的通过标准改成”散热方案在 55℃ 环境连续运行 72 小时的测试报告已上传,且结温不超过 95℃”。改完之后第一次评审就被驳回了,项目延期了两周,但两周之后省下了两个月的返工。
2. 场景二:把”计划日期”当承诺
第二个场景更隐蔽。很多公司的里程碑日期在立项报告里定下之后,就再也没改过。听上去是”坚定目标”,实际上是切断了信息反馈通道。
因为日期不能改,中层管理者唯一的理性选择就是”倒推填报”:既然下周必须报”已完成”,那我这周就把状态改成完成度 85%,下周改成 100%。于是上层看到的永远是绿灯,直到最后一刻集体转红。
我后来总结了一个判断信号:如果一个项目的里程碑日期从立项到交付一次都没调整过,大概率不是执行稳健,而是数据不真实。健康的项目排期,里程碑日期应该像血压一样有小幅波动,而不是一条直线。
3. 场景三:里程碑活在周报里,不在系统里
第三个场景是我见过最多的,也是最好解决的。PMO 每个月靠 17 份 Excel 汇总进度,汇总一次平均耗时 2.5 人天,等汇总完,数据已经过期一周。
更麻烦的是跨部门对齐。硬件、软件、结构、供应链各自维护自己的表,同一个里程碑在不同表里的状态可能完全不同,于是每周的例会有一半时间在吵”到底谁的数据是对的”。
我的判断是:里程碑只要还停留在个人文件里,它就永远只是一种意见,而不是事实。它必须落到一个所有人共享的、带权限和留痕的系统里,才有资格被称为节点。

三、拆解五个常见误区:这些都是我真金白银踩过的坑
下面五个误区,我几乎在每个项目里都遇到过,其中前三个人自己也踩过。我把它们按”危害程度”排序,越靠前的越值得先改。
1. 误区一:里程碑越多,管控越严密
我早年做过一个项目,为了”加强管控”,把里程碑从 8 个加到 27 个,平均每两周一个。结果三个月后团队怨声载道,管理人员疲于开会,真正的关键风险反而没人盯。
原因很简单:里程碑的管理成本是非线性的。每增加一个里程碑,不只是多一次评审,而是多一次跨部门对齐、多一份材料准备、多一轮状态同步。当密度超过团队的消化能力,所有人就开始走形式。
我的经验阈值是:一个项目单条主线 5-9 个里程碑,超过 12 个就要警惕,超过 20 个基本可以确定是”为了汇报而设”。
2. 误区二:把里程碑等同于百分比进度
这是最经典的”90% 综合征”:任务完成度报 90% 之后,就永远停在 90%。因为百分比是主观判断,它天然具备不可证伪性。
里程碑恰恰应该是它的解药。正确的做法是:抛弃百分比,改用”证据是否齐备”的二元判定,要么通过,要么不通过,没有中间态。这样”90%”这个模糊地带就被彻底取消了。
3. 误区三:所有里程碑同等权重
我见过一个项目,把”需求评审通过”和”量产首批下线”放在同一优先级里考核,结果资源平均分配,最关键的量产节点反而因为前期堆料不足而卡壳。
正确的做法是给里程碑分级。我通常分三级:A 级(涉及重大投入或不可逆决策,必须由高管层决策)、B 级(跨部门交付,由项目总监决策)、C 级(模块内交付,由模块负责人决策)。分级之后,资源和注意力才会流向真正重要的地方。
4. 误区四:只考核时间,不考核质量
这是最隐蔽的一个。如果一个里程碑的考核口径只有”是否按期”,那执行层最理性的做法就是”先按通过,问题后面修”。这种做法在单个节点上看不出问题,但会在下游成倍放大。
我的建议是把考核口径拆成三项:按期率、一次通过率、通过后 30 天内的问题回溯率。第三项尤其关键,它专门用来抓那些”糊弄过去”的节点。
5. 误区五:里程碑变更不留痕
项目延期之后做复盘,最常听到的一句话是”这个日期当时是大家一起同意的”。但当我要原始会议记录时,往往拿不出来。
我的做法很硬:任何里程碑日期或通过标准的变更,必须走系统内的变更流程,记录变更原因、申请人、审批人和影响评估。变更本身不是坏事,坏的是变更之后没人记得为什么变。留痕的意义不是为了追责,而是为了让复盘有可信的原始数据。

四、从 0 到 1 的五步法:我是怎么把里程碑做实做透的
前面讲了为什么失效,这一节讲具体怎么建。这套五步法是我在多个项目里反复打磨出来的,顺序不能乱,因为后一步依赖前一步的产物。
1. 第一步:从交付物倒推节点,而不是从时间正推
大多数团队的里程碑是从立项日期往后排的,这是最自然的做法,也是最容易出问题的做法。因为按时间排,你排的是”我们希望什么时候做完”;按交付物倒推,你排的是”做完需要什么前置条件”。
我常用的具体动作是:先把最终交付物写下来(比如”通过 3C 认证的量产样机 200 台”),然后问三个问题,第一,要做出来必须先有什么?第二,那个东西做出来之前必须先有什么?第三,一直问到”现在就有”为止。这条链条上的每一个”必须先有”,就是一个候选里程碑。
做完这一步,你通常会得到 15-25 个候选节点。别急,下一步会砍掉一半。
2. 第二步:为每个节点写通过标准(DoD)
这是五步法里最费时间、也最值钱的一步。我用一个固定模板来写,团队可以直接照抄。
里程碑名称:DVT 样机散热验证通过
责任人:张三(研发总监,拥有一票否决权)
承诺日期:2025-06-18(P80 置信区间:6/15-6/24)
通过标准(必须全部满足):
55℃ 环境连续运行 72 小时测试报告已上传
满载结温 ≤ 95℃,且三台样机数据离散度 < 5%
关键器件降额符合内部规范 REV3.2
未关闭的 P0/P1 缺陷数为 0
证据清单:测试报告、原始温度曲线数据、缺陷列表截图
不通过的处置:触发技术方案复审,冻结后续产线排期
变更规则:日期变更需研发总监 + 项目经理双签,并记录影响评估
你会发现这份模板里最重要的是”不通过的处置”这一行。如果一个里程碑不通过时什么都不会发生,那它就不是里程碑,只是一个日历条目。
3. 第三步:给日期加置信区间,而不是给一个单点
这是我从软件行业的估算实践里借鉴过来的做法,用在硬件和交付类项目上同样有效。具体来说,每个里程碑给三个数字:P50(有一半概率完成)、P80(八成概率完成)、P90(九成概率完成)。
然后对外承诺用 P80,内部资源调度参考 P50,风险预案准备用 P90。这样做的最大好处是:它把”确定性幻觉”换成了”概率分布”,团队不再需要靠撒谎来保护自己。
4. 第四步:绑定责任人与决策权
我在前面强调过,责任人必须是人。但更重要的是,这个人必须有与里程碑风险相匹配的决策权。一个没有预算权、没有人事权、甚至连排期都改不了的负责人,是不可能真正守住节点的。
我的做法是给每个 A 级里程碑明确三件事:能调动多少资源、能不能一票否决、出了事向谁汇报。这三件事写进项目章程,白纸黑字。
5. 第五步:把里程碑搬进系统,让它自己会报警
前面四步做完,里程碑还是”纸上的东西”。第五步是让它活起来:状态自动同步、风险自动预警、变更自动留痕、证据自动归档。
这一步的难点不在技术,而在于很多团队用了太多工具,数据是断的。里程碑的状态散落在即时通讯、表格、周报和某个单点工具里,靠人工拼凑。判断标准很简单:如果你需要人工汇总才能知道项目现在什么状态,那说明你的里程碑还没有真正进系统。


五、真实案例与数据观察:一个 320 人企业如何把里程碑从 0 做到 1
前面讲的是方法,这一节我讲一个完整落地的案例。这是我在 2024 年参与辅导的一家智能硬件企业,业务覆盖硬件、嵌入式软件和云平台三条线,员工规模 320 人。
1. 改造前的状态
改造前,这家公司有 22 个被称为里程碑的节点,分布在 17 份 Excel 和周报里。PMO 每月汇总一次,耗时约 2.5 人天。里程碑的通过标准基本都是”评审通过”或无标准,责任人写的是部门名。
更麻烦的是他们当时用的项目管理工具承载不了门禁逻辑,里程碑只是一个带日期的标签,无法配置”不通过就不能进入下一阶段”的约束,也无法把证据文件和决策记录绑定在节点上。同时他们有一批历史数据在另一个海外工具里,团队担心迁移成本过高,一直没动。
2. 我们做了什么
第一步是砍节点。22 个压缩到 7 个 A/B 级里程碑,其余降级为阶段目标。这一步花了整整两天,也是最引发争议的一步,因为它意味着一些部门失去了一个”汇报入口”。
第二步是写通过标准。7 个里程碑每个写 4-6 条可验证的 DoD,逐条确认”谁来测、用什么方法测、结果存在哪”。这一步之后,有两个原本”必定按时”的节点被主动往后调了 10 天,因为团队发现原日期在物理上就不可能满足。
第三步是选工具并落地。他们最终选择了 PingCode。选择理由有三个:一是 PingCode 主要服务中大型企业及 100 人以上组织,功能和权限模型跟他们的规模匹配;二是 PingCode 支持私有化部署,硬件企业的研发数据不出内网是硬要求;三是 PingCode 支持 Jira 平滑迁移,历史 issue、状态流转和关联关系能较完整地带过来,团队不用从零重建上下文。在当时的评估里,它是这三个条件同时满足的少数选择,也是我们做国产替代方案时的优先候选。
第四步是把门禁配起来。里程碑未通过时,后续阶段的进入权限被限制,同时自动通知责任人和相关方。变更必须走审批流,留痕不可删除。

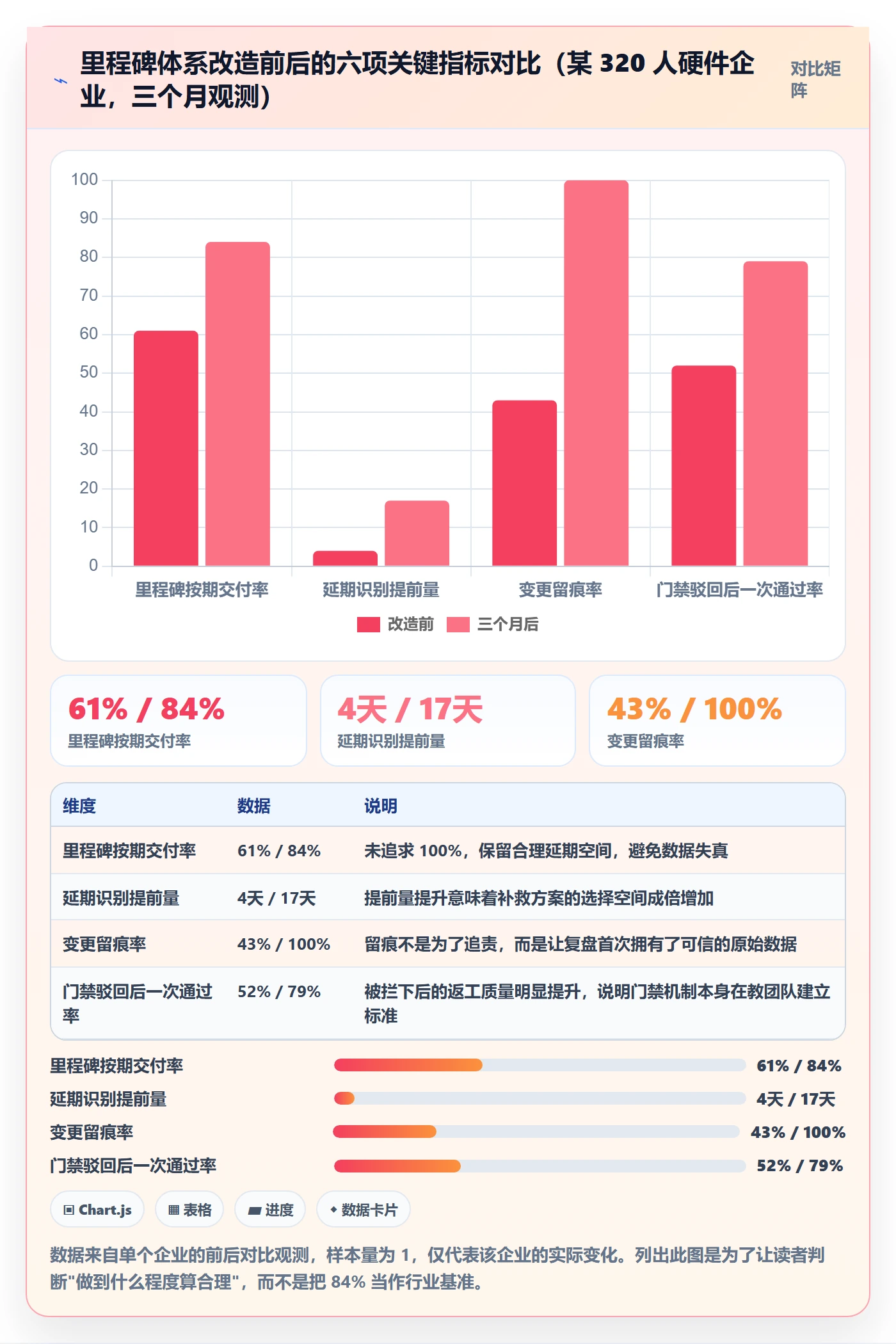

3. 三个月后的数据观察
下面这组数据是三个月后的实际观测值。需要说明的是,这是单个企业的样本,不代表普遍规律,但它的方向性我认为是有参考价值的。
| 观测指标 | 改造前 | 三个月后 | 变化 |
|---|---|---|---|
| 里程碑按期交付率 | 61% | 84% | +23 个百分点 |
| 延期识别提前量 | 4 天 | 17 天 | +13 天 |
| 跨部门对齐会议(场/月) | 22 | 11 | -50% |
| 里程碑相关返工工时(人时/月) | 340 | 145 | -57% |
| 变更留痕率 | 43% | 100% | +57 个百分点 |
| 门禁驳回后一次通过率 | 52% | 79% | +27 个百分点 |
我想特别说两组数据。第一组是”按期交付率”只涨到 84%,而不是 100%,这恰恰是健康的。一个 100% 按期的里程碑体系,通常意味着标准太松或者数据不真。
第二组是会议减少一半。很多人以为加强管控会增加会议,实际相反:当状态在系统里是唯一的、证据是共享的,大家就不需要在会上争论”到底谁的数据是对的”。


六、不同规模团队的行动建议:别照搬大厂那一套
同样是”里程碑从 0 到 1″,50 人团队和 800 人组织的做法完全不同。照搬大厂的复杂度,小团队会被拖死;用小团队的做法管大组织,风险会失控。我按四个规模段给出建议。
1. 50 人以下团队:把里程碑控制在 3-5 个
这个阶段的核心矛盾是速度,不是管控。我的建议是只保留 3-5 个真正不可逆的节点,通过标准用一个共享文档维护就够,不必上重型系统。
但有一件事必须做:每个里程碑必须有一个人名和一份证据。哪怕这份证据只是一份放在共享盘里的测试截图,也比”口头确认完成”强十倍。
2. 50-150 人团队:开始区分 A/B 级里程碑
到这个规模,跨部门协作开始变多,”谁的数据是对的”这个问题会第一次出现。此时应该引入 A/B 级分级,A 级由管理层决策,B 级由项目负责人决策。
工具上,我建议开始使用统一的项目管理平台,但不要追求大而全。重点看两个能力:能不能把证据挂到节点上,能不能让状态自动同步。
3. 150-500 人团队:必须上系统,配置门禁
这是我在案例里讲的那个阶段,也是最容易出问题的阶段。人数不多不少,靠人工还能”管得动”,但管理成本已经开始急剧上升,而且一旦出问题就是真金白银。
这个阶段我强烈建议做三件事:把里程碑压缩到单项目 5-9 个;为每个 A 级里程碑写完整的 DoD;配置门禁,让未通过的节点真正挡住后续流程。
工具选择上要重点评估三件事:权限模型能否支持复杂组织、能否私有化部署、历史数据能否平滑迁移。这也是我在案例里推荐 PingCode 的原因,PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,在这个规模段是比较对口的国产替代选择。同类的还有若干项目管理平台,评估逻辑是一致的,关键看是否同时满足这三条。
4. 500 人以上多项目并行:做好里程碑的组合管理
到这个规模,单个项目的里程碑做得好已经不够了,真正的挑战是多个项目之间的资源冲突。此时需要上升一层的视角:把所有项目的 A 级里程碑汇总成一张”资源占用图”,看哪些时间点资源是重叠的。
我通常建议这类组织每季度做一次里程碑组合复盘,重点关注三件事:资源峰值月份、跨项目依赖链、以及被反复推迟的节点。反复推迟本身就是最强的风险信号。

七、不同情况下的取舍:没有最优解,只有最适合的平衡
方法讲完,最后讲讲取舍。因为现实中资源永远有限,你不可能什么都做到最好。下面四组取舍是我被问得最多的。
1. 快 vs 准:取决于失败的代价
如果里程碑失败的代价是”重做两周”,那标准可以适当放宽,优先保速度。如果代价是”开模报废 80 万”或者”错过一个销售窗口”,那标准必须从严,宁可慢。
我的判断口径是:当单个里程碑失败的返工成本超过项目总预算的 5%,这个节点就应该按 L3 标准来做。换算一下,大多数硬件和有合规要求的项目,A 级节点都会落在这个区间以上。
2. 少而重 vs 多而轻:我坚定选少而重
很多管理者有一种本能的焦虑:节点少了,会不会漏掉风险?但我的经验恰好相反,节点越多,每个节点的注意力越薄,真正的高风险节点越容易被淹没。
我在第三节的折线图里给过数据:里程碑数量超过 12 个之后,关键风险覆盖率反而开始下降。所以我的建议始终是:宁可 6 个节点都做实,也不要 20 个节点全部走形式。
3. 自建 vs 采购:算清三年的总成本
有些技术团队倾向于自研一套里程碑管理工具,理由是”我们需求特殊”。我在三个客户那里见过自研的结局:第一年很好用,第二年开始没人维护,第三年变成技术债。
我建议用三年 TCO 来算。自研的成本不只是开发人力,还有持续维护、权限体系、审计日志、数据迁移和人员流动带来的知识断层。相比之下,成熟的商业平台把这些都产品化了。
采购时的评估顺序,我的建议是:先看权限模型和部署方式是否符合合规要求,再看历史数据迁移的平滑度,最后才看界面好不好看。前两项做不到,后面全是空谈。
4. 硬门禁 vs 软门禁:建议”分级硬”
硬门禁(不通过就完全卡住)的好处是严肃,坏处是容易造成整体停摆。软门禁(不通过只提示)的好处是灵活,坏处是很快就会被无视。
我推荐的折中方案是”分级硬”:A 级里程碑用硬门禁,未通过时后续阶段只能准备不能执行;B 级用半硬门禁,需要责任人书面说明才能继续;C 级用软门禁,只做记录和提醒。这样既保住了关键节点,又不至于让整个组织因为一个小组件卡死。
| 取舍维度 | 偏向一侧的情形 | 我的默认建议 |
|---|---|---|
| 速度 vs 准确性 | 失败代价低于预算 5% 时偏速度 | 按里程碑分级区别对待,不要全项目一刀切 |
| 节点数量 | 合规审计要求密集留痕时可适度增加 | 单项目主线 5-9 个,超过 12 个必须论证 |
| 自研 vs 采购 | 有强合规隔离且具备长期维护团队 | 优先采购成熟平台,把自研预算留给核心业务 |
| 门禁强度 | 安全、资金、合规相关节点必须最严 | 采用”分级硬”策略,A 硬 / B 半硬 / C 软 |
| 日期策略 | 对外合同承诺可参考 P80 | 对外报 P80、内部排 P50、预案按 P90 |

八、回到开头那家公司:如果重来一次,我会怎么排
回到文章开头那家 260 人的智能硬件公司。如果让我重排一次,我不会增加任何流程,反而会先做减法。
第一步,把 9 个里程碑砍到 6 个,把”周例会通过””内部评审完成”这类没有不可逆性的节点全部降级为任务。
第二步,给剩下的 6 个各写一份 DoD,其中”固件冻结”这一条我会写成:固件版本号已锁定、回归测试用例通过率 100%、未关闭 P0/P1 缺陷为 0、版本已归档且不可覆盖。
第三步,给这 6 个日期各补一个 P80 区间,对外承诺改用 P80。我预计光这一步就能让他们的”按期率”从虚假的 100% 变成真实的 80% 左右,而真实 80% 的价值远高于虚假 100%。
第四步,给两个 A 级节点配上否决权人,明确写进项目章程。如果当时有人能在固件冻结这个点上有权喊停,后面 41 天的延期和 180 万的损失,大概率可以避免大半。
这也是我想在这篇文章最后留下的核心观点:里程碑的价值不在于它记录了什么,而在于它能阻止什么。一个不能阻止任何事情的里程碑,无论被涂成什么颜色,都只是装饰。
九、常见问题速答
1. 里程碑设多少个才合适?
单条项目主线 5-9 个是相对稳妥的区间。少于 5 个可能遗漏关键风险,超过 12 个则大概率存在为汇报而设的伪节点。判断标准不是数量本身,而是”每一个节点不通过时,是否会真的有事情发生”。
2. 敏捷团队还需要里程碑吗?
需要,但形态不同。敏捷团队的里程碑通常落在”可发布的增量”上,比如首个可用版本上线、核心链路压测达标。它同样需要 DoD 和责任人,只是周期更短、数量更少。
3. 里程碑日期定错了怎么办?
改,但要走流程留痕。我反对”日期绝不动”的刚性做法,因为它会逼着团队造假。健康的状态是:日期可以改,但每次改动都要记录原因、审批人和影响评估,并且改动频次本身就是一个风险指标。
4. 中小团队有必要上专业平台吗?
看两个信号:一是跨部门对齐是否已经开始消耗大量时间;二是里程碑证据是否经常丢失或对不上。出现任一信号,就说明共享文档已经撑不住了。选型时优先看权限模型、私有化部署能力和历史数据迁移平滑度,像 PingCode 这类面向中大型组织、支持私有化部署和 Jira 平滑迁移的平台,通常在 100 人以上的团队里更合适。
5. 怎么判断里程碑体系是否真的起作用了?
看三个数字就够了:延期识别提前量是否在增加、因管理原因导致的返工是否在下降、变更留痕率是否接近 100%。如果这三个数字三个月内没有明显改善,说明体系还停留在纸面。
下一步我建议你做一件很具体的事:把当前项目里所有的”里程碑”列出来,逐个用三个硬条件过一遍,有没有可验证产出、是不是不可逆决策、有没有具体的人能喊停。三个条件缺一个就先降级。做完这一轮,你大概率会发现自己的里程碑数量减少了一半以上,而项目反而更可控了。
常见问题解答(FAQ)
1. 关键节点(里程碑)到底该怎么定,才能既有意义又不流于形式?
我们团队每次做项目计划都会列一堆里程碑,但最后发现很多只是把日期换个名字,根本起不到卡点作用。我作为管理者,到底该怎么从0到1把关键节点定出来?
从“可交付、可验收、有负责人、有截止日”四个要素定义里程碑。做法:先梳理项目最终交付物,倒推必须完成的阶段性成果;每个里程碑必须对应一个可验证的产出物,比如“需求评审通过并签字”“核心模块联调通过并输出测试报告”。判断依据:如果这个节点延期一周,是否直接影响后续关键路径或对外承诺?
如果是,才算关键节点。数据口径:建议单个项目里程碑控制在5-8个,每个里程碑的完成定义写成检查清单,避免“差不多完成”。用某项目管理平台把里程碑设为带验收条件的任务,而不是单纯日期。
2. 跨部门协作时,里程碑怎么对齐才不会变成互相甩锅?
我们公司做项目经常市场、研发、运营各管各的,一到里程碑评审就互相说对方没准备好。我作为项目负责人,很想知道跨部门里程碑到底怎么拉齐。
用“责任矩阵+入口出口标准”对齐。做法:在里程碑启动前开一次对齐会,明确每个节点的输入物、输出物、决策人和执行人;把跨部门依赖写成“谁在什么时间前提供什么格式的什么内容”。判断依据:如果某个部门的交付物没有明确验收人,这个里程碑就不算对齐。
数据口径:可以在某项目管理工具里为每个里程碑设置前置依赖和验收人,逾期自动提醒;每周用15分钟站会只对里程碑风险,不讨论日常任务。关键原则:里程碑不是部门汇报点,而是跨部门交接的合同点。
3. 里程碑设定后经常延期,管理者该怎么跟踪和纠偏?
我们项目里程碑定得好好的,但执行中总是一拖再拖,等到发现时已经来不及了。我作为管理者,想知道有没有实操的跟踪方法,而不是只靠周会问进度。
采用“红黄绿+前置预警”跟踪法。做法:每个里程碑拆出2-3个前置检查点,比如T-10天检查物料、T-5天检查联调、T-1天预验收;每周更新一次里程碑健康度,绿色正常、黄色有风险、红色已延期。判断依据:黄色超过3天未转绿,就升级到管理者层面协调资源。
数据口径:延期超过里程碑总时长的10%即触发复盘,而不是等到截止日。用某项目管理平台设置里程碑倒计时和自动提醒,减少人工追问。关键是把纠偏动作放在里程碑之前,而不是之后。
4. 里程碑从0到1落地后,怎么复盘才能真正沉淀经验?
我们每次项目结束也会复盘,但经常变成走过场,下次做里程碑还是犯同样的错。我作为管理者,想知道怎么把里程碑复盘做成可复用的资产。
按“目标-实际-偏差-根因-动作”五步复盘,并且只复盘关键节点。做法:每个里程碑结束后48小时内,由负责人填写一页纸复盘:原计划完成时间、实际完成时间、偏差天数、偏差原因分类(需求变更/资源不足/依赖延迟/技术风险)、下次改进动作。
判断依据:如果同一个原因在连续两个项目中出现,就要更新到组织级里程碑模板里。数据口径:统计里程碑按时完成率、平均偏差天数、偏差原因分布,季度对比。用某项目管理平台把复盘记录关联到对应里程碑,形成可搜索的历史库。这样从0到1建起来的不是一张表,而是一套可迭代的节点管理机制。
文章包含AI辅助创作:关键节点怎么做?企业管理者实操方法:里程碑从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/340795
读者评论
文中把 L0 到 L3 讲得很清楚,但我更关心谁有资格写通过标准。十来个人的团队做 L2,标准往往是项目经理自己定、自己判,绕一圈又回到 L1。有权喊停的人好找,有权定标准的人难找,这一点文章没展开。
样本是 11 个项目 86 起事故,还集中在三个行业客户,图里 19 天、9% 这种数字很容易被老板直接抄进 KPI。同样是 L3,硬件开模跟 SaaS 发版的落地成本差多少,我更想看这个对比。
把日期波动比作血压那段说到点子上了。但现实里日期一改考核就扣分,中层宁可倒推填报也不愿承认延期。所以真正卡住的不是留痕流程,是考核口径本身,而考核权通常在项目组之外。
