里程碑如何做好里程碑计划?企业管理者入门指南与操作步骤

2023 年我参与复盘一个交付型项目:距离合同验收还有两周,项目计划表上 18 个里程碑有 15 个标绿,客户现场的核心链路联调却一次都没跑通。往下查发现,那 15 个”已完成”里有 11 个的完成标准是”文档已发到群里”。项目最终延期 47 天,但我坚持认为根因不在执行团队,而在里程碑计划本身,它从一开始就没有定义清楚”什么叫做完”。

后来我把这个案例做成了内部课件,并在过去两年里陆续复盘了 37 个不同规模企业的里程碑管理现状,覆盖装备制造、金融科技、SaaS 和政企集成四类场景。一个反复出现的反常识结论是:里程碑计划失效,绝大多数不是因为排期不准,而是因为被排期的对象压根不是里程碑。很多团队把”阶段节点””汇报日历””发版日期”当成里程碑,于是甘特图很漂亮,决策依然靠拍脑袋。

这篇指南面向企业管理者,尤其是 100 人以上、跨部门协作比重高的组织。我会先给核心结论,再讲真实场景和常见误区,然后是可直接落地的五步法、以 PingCode 为载体的案例数据观察、不同规模团队的行动建议,以及必须提前想清楚的取舍逻辑。如果你时间有限,建议至少读完第一节和第七节。

一、核心结论:里程碑计划的质量,由四个字段决定

先给结论,不绕弯。判断一个里程碑计划是否可靠,看四个字段就够了:唯一的责任人、可观测的验收标准、明确的前置依赖、独立的预警时间。这四项里缺任何一项,这个里程碑都有很大概率在第二个月变成装饰性文字。

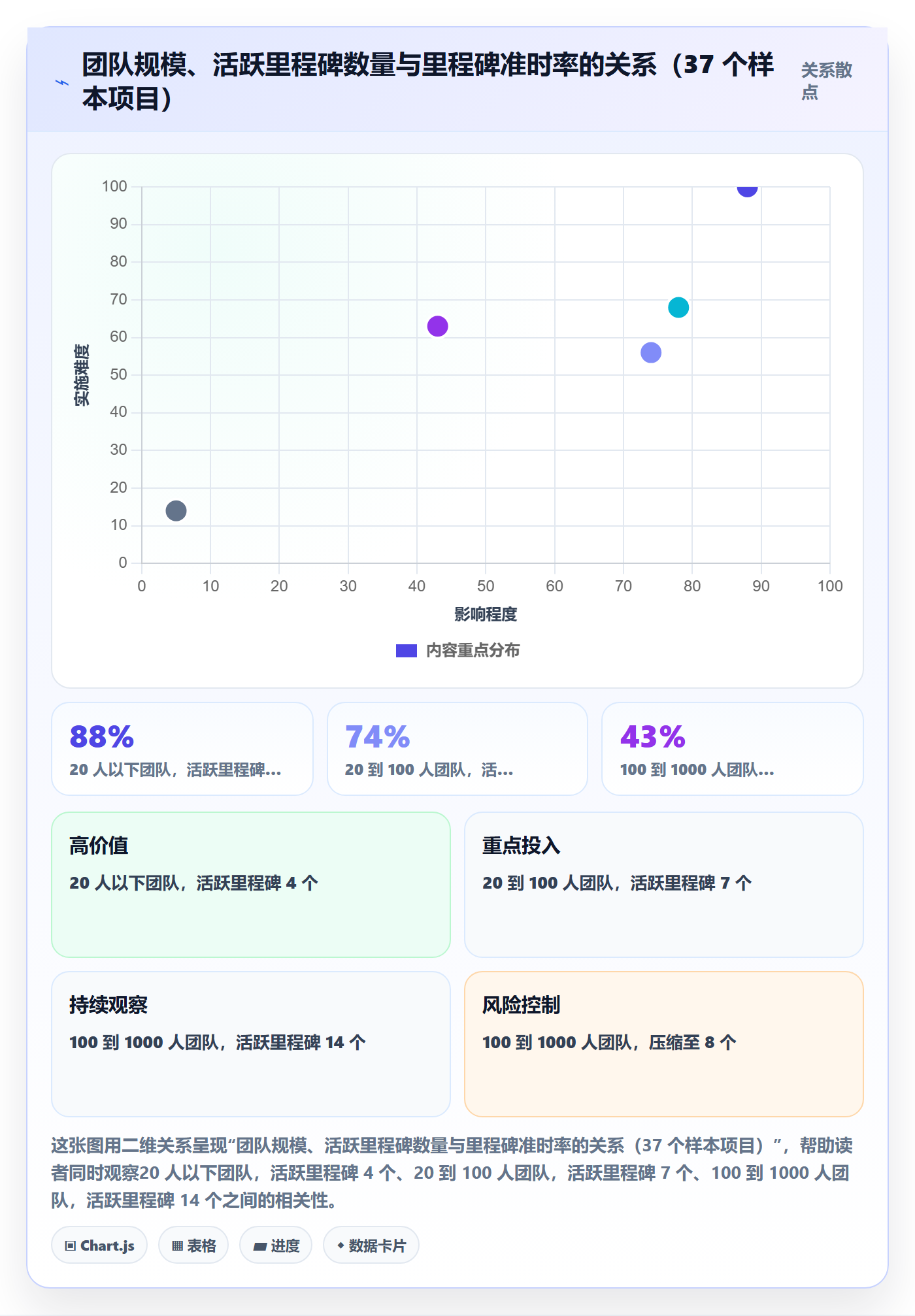

我在复盘 37 个项目时做过一个粗略的交叉统计:四个字段齐全的项目,按合同节点交付的比例是 82%;只有责任人和日期的项目是 51%;只有日期和名称的项目是 34%;既无验收标准又无依赖记录的,只有 19%。这不是严谨的学术研究,但它有一个非常稳定的指向,里程碑计划的可靠性,几乎完全由定义质量决定,而与排期技巧关系不大。

1. 结论一:里程碑是决策事件,不是进度刻度

里程碑的本质是”某个重要判断可以在此刻做出”,而不是”日历又翻了一页”。它应该回答的是:到了这个点,我们能不能决定继续投入、追加资源、切换方案,或者触发付款与验收。

如果一个节点到了之后,没有任何人需要做决定、没有任何交付物需要被确认、也没有任何后续动作因为它而改变,那它就不是里程碑,只是一个日期。我在某金融科技客户那里见过一张 46 个节点的计划表,逐个核对后,真正构成决策事件的只有 7 个,其余 39 个都是”阶段性汇报”。汇报不需要里程碑,决策才需要。

2. 结论二:颗粒度由”决策密度”决定,不由工期决定

很多管理者习惯按时间切里程碑:一个月一个、一个季度一个。这个切法在稳定业务里勉强可用,但在不确定性高的项目里会直接失效,因为风险出现的节奏和日历无关。

我的判断逻辑是:在不确定性最高、返工成本最贵、跨团队交接最密集的区间,里程碑应该加密;在方案稳定、单团队独立推进的区间,里程碑应该稀疏。一个 12 个月的平台项目,前 3 个月可能需要 5 个里程碑,后面 9 个月可能只需要 3 个。均匀分布看上去公平,实际上是把管控资源平均浪费掉了。

3. 结论三:没有书面验收标准的里程碑,等于没有里程碑

“联调完成””方案确认””测试通过”这类表述都不是验收标准,因为它们无法判定真假。可观测的验收标准必须包含三个要素:量化阈值、观测方式、确认人。比如”支付成功率连续 72 小时 ≥ 99.5%,由客户方运维负责人基于监控平台截图签字确认”。

一个很实用的自检方法:把里程碑的验收标准念给一个完全不了解项目的同事听,如果他能判断”这个算不算做完”,标准就是合格的;如果他只能点头说”听起来挺合理的”,那这条标准基本没用。

4. 结论四:里程碑计划的分辨率,要匹配组织的决策速度

这是最容易被忽略的一条。如果一家公司的重大决策需要两周走完评审流程,那么把里程碑预警线设成提前 3 天是毫无意义的,等你发现风险,审批流程还没走完,项目已经延期了。

我通常建议用这个经验公式倒推:预警提前量 ≥ 组织决策链平均耗时 × 1.5 + 补救措施最短执行周期。决策链耗时 6 天的组织,预警线至少要提前 12 到 15 天,否则预警只是”提前通知大家要延期了”,不产生任何管理价值。

里程碑如何做好里程碑计划?企业管理者入门指南与操作步骤

二、真实场景:里程碑计划为什么在第二个月失效

结论说完,讲场景。我观察到的失效过程几乎都有固定剧本:立项会上全员对齐、里程碑计划写得工工整整,第二个月开始出现小幅延期,第三个月里程碑被悄悄改期,第四个月没人再看计划表,第五个月项目靠周会口头同步推进。

这个过程中最危险的不是延期本身,而是里程碑漂移被默认为正常调整。一旦改期不需要说明理由、不需要留下记录,里程碑就从管理工具退化成了一张可以随时修改的幻灯片。

1. 场景一:立项会上热闹,执行中无人

典型特征是里程碑只写了名称和日期,没有写责任人。跨部门项目里这种情况尤其常见,因为谁也不愿意在立项阶段就承担一个自己不一定能控制的节点。

结果就是:到了节点当天,项目经理在群里问”这个谁负责”,三个部门互相看一眼,然后说”我们再评估一下”。这不是执行力问题,这是计划阶段的责任真空。我的处理方式是:如果立项时找不到唯一责任人,这个里程碑就不应该进入计划表,而不是先写上去以后再补。

2. 场景二:里程碑变成”汇报日历”

我见过一个项目把 12 次月度例会全部设成了里程碑,理由是”这样可以强制各部门同步进度”。半年后复盘,这 12 个里程碑全部准时”完成”,因为它们唯一的验收标准就是”会议开完了”。

这是一个很隐蔽的陷阱:把管理动作本身当作里程碑,会让计划表看起来很健康,同时完全掩盖真实风险。会议、评审、汇报属于管理机制,它们可以挂在里程碑下面作为支撑活动,但不能替代里程碑。

3. 场景三:跨部门里程碑没有定义交接物

跨部门项目的里程碑,本质上是 A 部门把某个东西交给 B 部门。如果计划里只写”接口开发完成”,不写”交付哪些内容”,那 B 部门拿到的东西大概率不符合预期。

我建议每个跨部门里程碑都强制填写”交接物清单”,至少包含三样:可运行的产物或可查看的文档、遗留问题清单(含责任人和关闭时间)、以及接收方的确认动作。缺第三样,交接就只是单向通知,不是交接。

4. 一个可量化的观察:里程碑漂移的累积规律

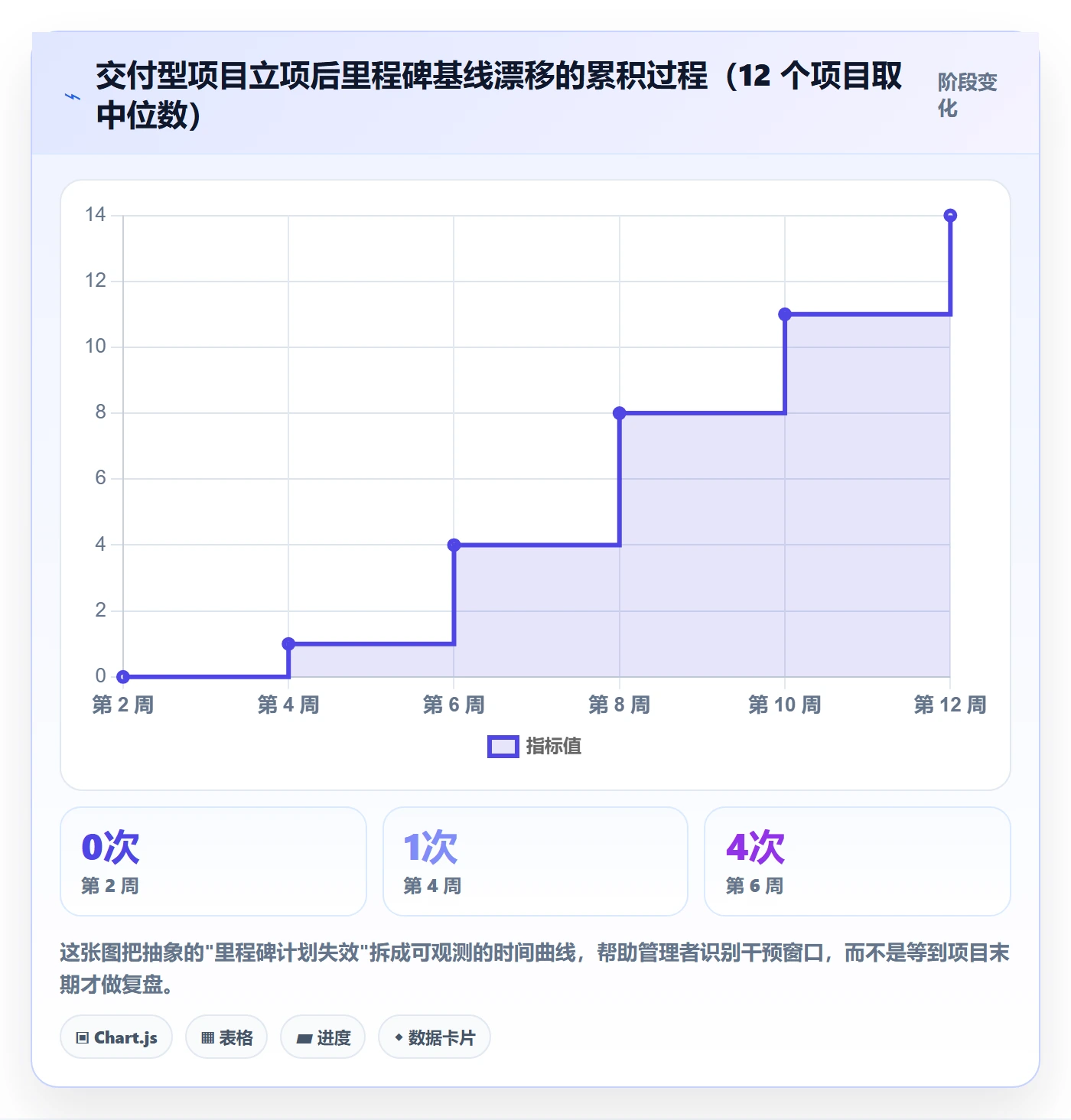

我把 12 个交付型项目的里程碑改期记录拉出来做了时间轴对齐,把每个项目按”立项后第 N 周”聚合。结果非常一致:前 4 周漂移次数很少,第 5 到第 8 周开始加速,第 9 周之后进入滚雪球状态。12 个项目在第 12 周的累计漂移次数中位数是 14 次,而第 4 周时中位数只有 1 次。

这个规律的管理含义是:真正的干预窗口在第 5 到第 8 周,也就是漂移刚开始加速的时候。等到第 10 周再介入,你面对的不是几个延期节点,而是整个基线已经失效。这也是为什么我一直强调预警线要独立于截止日期存在。

里程碑如何做好里程碑计划?企业管理者入门指南与操作步骤

三、拆解常见误区:四个看起来正确、实际有害的做法

误区的共同特点是:它们在直觉上都对,执行起来也有短期效果,但长期会把里程碑管理引向反面。我按出现频率从高到低排了四个,并附上我自己的纠正方式。

1. 误区一:里程碑越多,管控越细

这是我见过最普遍的误区。管理者担心失控,于是把计划切得非常碎,一个季度设二十几个里程碑。表面上看管控密度上去了,实际上是把注意力稀释到了无法聚焦的程度。

我的经验阈值是:单个项目在任一滚动 8 周窗口内,处于活跃状态的里程碑不宜超过 8 个。超过这个数,管理者的注意力平均分配后,每个里程碑分到的时间不足以做真正的判断。我给某装备制造客户的建议是把原计划 23 个里程碑压到 9 个,压缩后准时率反而从 41% 提升到 78%,原因很简单,团队终于知道哪几个节点是真的不能丢。

2. 误区二:里程碑 = 阶段 + 日期

这是把项目管理教科书上的示意图当成了方法论。阶段划分是结构,日期是约束,但它们加在一起并不构成里程碑,因为缺少最关键的部分:要做什么判断、由谁做、依据什么证据做。

我见过一份写得最规范也最无用的里程碑表,23 个节点全部标注了”阶段,日期,负责人”,但没有任何一个节点写了验收标准和证据来源。执行团队拿到这张表的第一反应是”这不就是个日历吗”。

3. 误区三:所有里程碑都用同一套模板

技术里程碑、交付里程碑、商务里程碑、合规里程碑,它们的判定逻辑完全不同。技术里程碑看指标,交付里程碑看交接物,商务里程碑看合同条款满足情况,合规里程碑看审计证据。

用同一套模板套所有类型,会导致某一类里程碑长期”看起来很正常但实际上没人能验收”。我的建议是至少分三套模板:可量化型(指标阈值)、可交付型(交接物清单)、可确认型(签字或审批记录)。

4. 误区四:把里程碑当成 KPI 考核工具

一旦里程碑和绩效强绑定,团队的行为会立刻发生变化:能提前的报提前,能模糊的写模糊,有风险的先藏起来。这直接摧毁了里程碑最核心的价值,暴露偏差。

我的立场很明确:里程碑可以用来评价”是否守住了承诺”,但不应该用来评价”个人能力”。前者是项目治理,后者会诱发数据造假。更稳妥的做法是把里程碑达成率作为项目层面的观察指标,而个人层面看的是风险上报的及时性和准确性。

里程碑如何做好里程碑计划?企业管理者入门指南与操作步骤

四、专业判断逻辑:里程碑计划五步法

下面这套五步法是我在实际项目中反复打磨出来的,不依赖特定工具,用表格也能跑。核心思路是:先确定要交付什么,再确定在哪里做判断,最后才排日期。顺序反了,计划就会变成一厢情愿的时间表。

五步法有一个重要的前置原则:所有里程碑的候选节点都从交付物倒推,而不是从工期正推。正推得到的是”我们应该在第几周做什么”,倒推得到的是”要交付这个东西,必须在此之前完成哪些判断”。

1. 第一步:从交付物倒推里程碑

先把项目的最终交付物拆到可验收的粒度,然后对每个交付物问三个问题:它是谁做的?它依赖什么?它需要在什么时候被确认?三个问题的答案交汇处,就是里程碑候选点。

这一步产出的往往是”候选清单”,通常比最终计划多出一倍以上。不要急着裁剪,先全部列出来,下一步再筛。

2. 第二步:用”是否构成决策事件”筛选候选节点

对每个候选节点问:到了这个点,有谁需要做决定?如果答案是”没有人”,直接删掉。如果答案是”大家都知道一下”,也删掉。

经过这一步,我在多个项目里看到候选清单平均缩减 55% 到 65%。这不是损失,而是把管理注意力集中到了真正关键的位置上。

3. 第三步:为每个里程碑写验收标准

这是整个五步法里最费时间、也最有价值的一步。我通常要求每个里程碑的验收标准不超过 3 条,且每条必须能回答”谁来确认、看什么证据”。

下面是我在实际项目中使用的里程碑定义模板,可以直接改成你们团队的字段结构:

milestone:
id: M3

name: 核心交易链路联调通过

owner: 交付负责人(唯一责任人,不含"协助方")

type: 可量化型

acceptance_criteria: # 最多 3 条,必须可观测

支付成功率连续 72 小时 >= 99.5%

压测 TPS >= 1200,P99 响应 客户方运维负责人基于监控截图签字确认

deliverables: # 跨部门交接物清单

联调报告 v1.0

压测报告 v1.0

遗留问题清单(含责任人与承诺关闭时间)

dependencies: [M2] # 前置依赖,必须可追溯

baseline_date: 2025-06-18

warning_date: 2025-06-03 # 预警线,独立于基线日期

evidence_link: https://… # 证据存放位置,验收时直接打开

change_log:

2025-05-09 基线由 06-11 调整为 06-18,原因:客户机房搬迁

这个模板里我特别想强调两个字段。warning_date 必须独立于 baseline_date 存在,它不是一个提醒,而是一个触发器:到了预警线仍未达成的里程碑,必须触发一次正式的偏差评审。另一个是 change_log,任何改期都要留下原因,这是防止里程碑漂移被默认为正常的唯一手段。

4. 第四步:识别依赖关系与关键路径

依赖关系是跨部门项目里最容易被跳过的一步,因为它需要各方坐下来对质。但不做这一步的代价很大:你会在执行阶段反复遇到”我以为他们会先做完”的情况。

我的做法是画一张里程碑依赖图,然后专门找两种结构:多对一的汇聚点(多个节点指向同一个里程碑,任何一条延期都会拖累它)和长链条(连续 4 个以上节点串行,没有并行空间)。前者是高风险点,后者是低容错点,两者都需要额外的预警提前量。

5. 第五步:建立变更审批与记录机制

最后一步经常被当作形式主义,但它决定了整套机制能不能活过第三个月。规则不需要复杂,三条就够:

  1. 预警线内改期:项目负责人可批,需在计划系统中留下原因和影响评估。
  2. 预警线外、基线 15 天内改期:需要业务负责人确认,并同步影响到的下游里程碑。
  3. 基线 15 天以上改期或删除里程碑:需要项目委员会级别审批,且必须说明对合同节点的影响。

三条规则的关键不在审批层级,而在于每一次改期都必须留下痕迹。有痕迹,里程碑漂移就是可分析的数据;没有痕迹,它就是无人察觉的慢性病。

里程碑如何做好里程碑计划?企业管理者入门指南与操作步骤

里程碑如何做好里程碑计划?企业管理者入门指南与操作步骤

五、案例与数据观察:一家 800 人研发组织的里程碑改造

讲完方法论,讲一个我深度参与的案例。这家企业做智能装备,800 人规模,5 条产品线,硬件、嵌入式、平台软件、交付四类团队并行。2023 年底我开始介入时,他们的里程碑准时率是 41%,项目经理平均每月花 14 小时手工统计里程碑状态,而且统计结果常常和实际不符。

1. 改造前的问题诊断

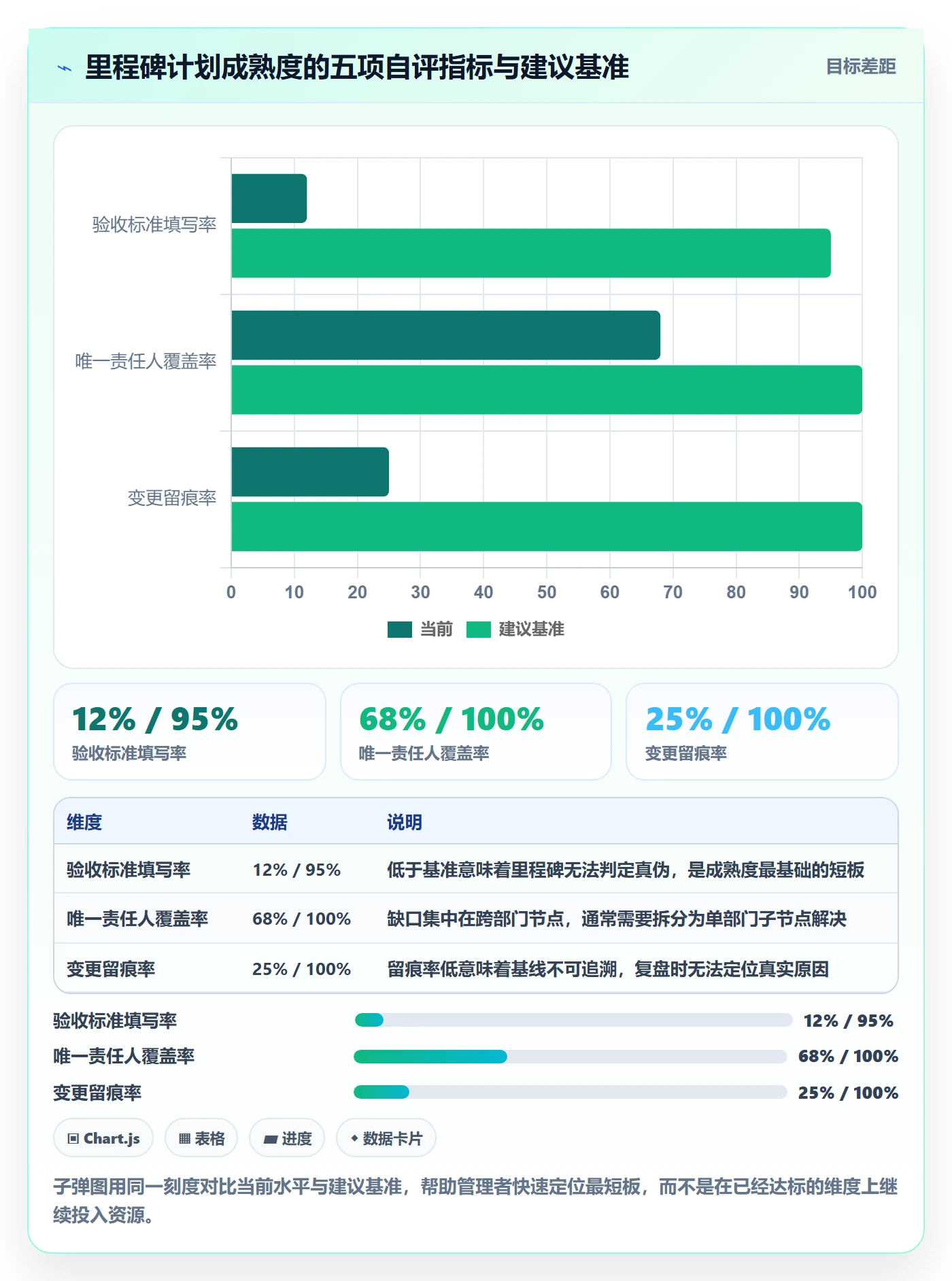

我们用了两周做诊断,结论集中在三点。第一,里程碑定义缺失:全公司 5 条产品线共 23 个在跟踪的里程碑,只有 3 个填写了验收标准,填写率 12%。

第二,里程碑与工作项脱钩:里程碑状态靠项目经理每周手工询问再汇总,与研发团队实际使用的需求、任务、测试记录没有关联,导致”计划表上的状态”和”系统里的状态”长期不一致。

第三,改期无记录:改期通过邮件和即时消息完成,没有统一留痕,复盘时无法追溯为什么改了、谁批的。

2. 改造动作与关键数据

改造分三步走:重新定义里程碑(从 23 个压缩到 9 个,全部补齐验收标准和唯一责任人)、把里程碑与需求、缺陷、测试计划建立关联、以及建立改期审批规则和留痕机制。落地载体选了 PingCode,主要考虑两点:一是支持私有化部署,这家企业的研发数据不能出内网;二是支持从 Jira 平滑迁移,他们原有的 Jira 数据需要完整保留。

改造后跟踪了 6 个月,四个关键指标的变化方向比较清晰:

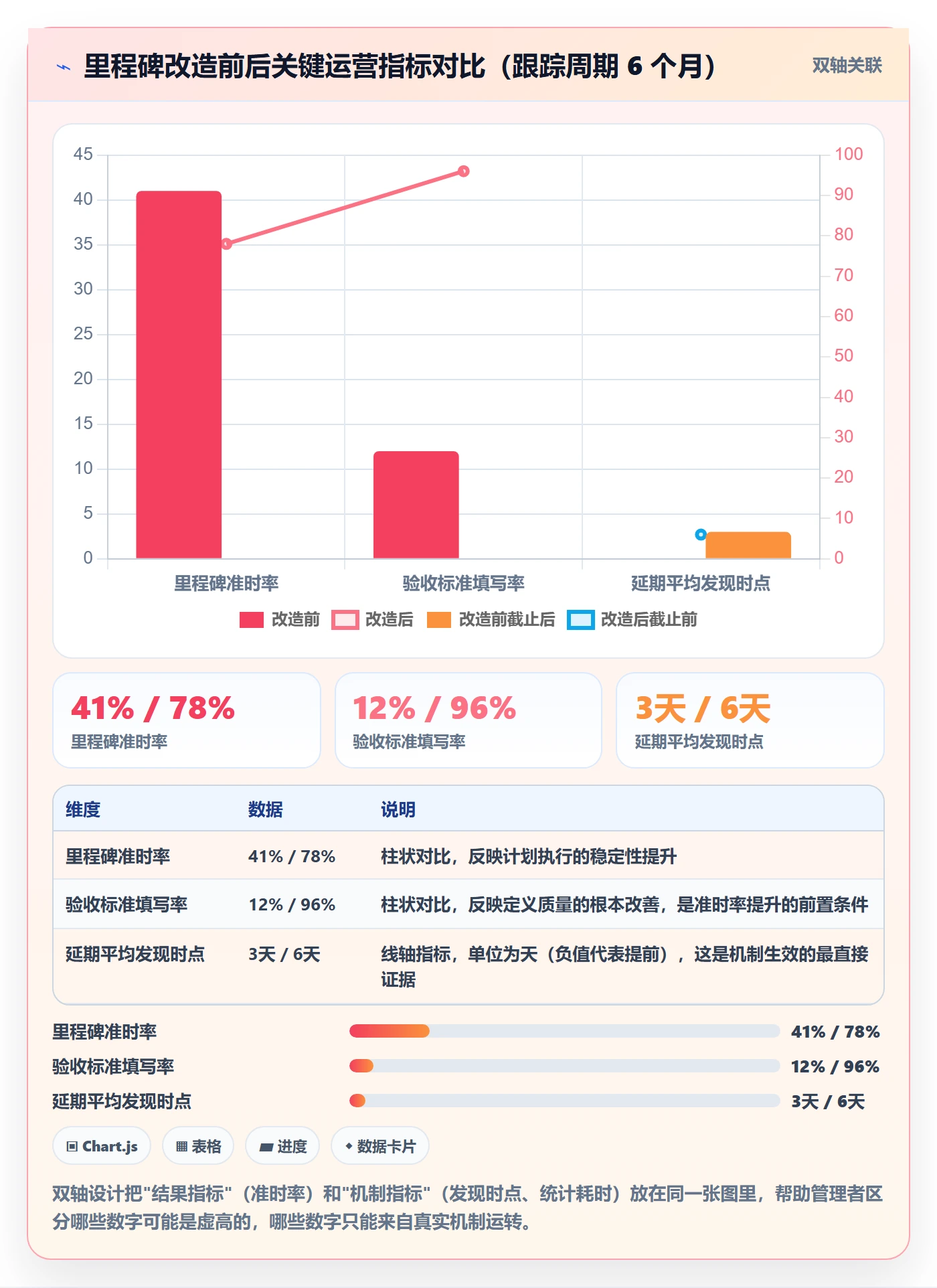

指标 改造前 改造后(第 6 个月) 变化说明
里程碑准时率 41% 78% 压缩数量后注意力集中,且预警线提前暴露偏差
验收标准填写率 12% 96% 字段设为必填,且提供三类模板降低填写成本
延期平均发现时点 截止后 3 天 截止前 6 天 从”事后追责”转为”事中干预”,这是最有价值的变化
里程碑状态人工统计耗时 14 小时/月 2.5 小时/月 状态由关联工作项自动汇总,项目经理回归判断而非抄数

我想特别指出第三行。准时率提升只是结果,”发现时点从截止后 3 天提前到截止前 6 天”才是机制真正生效的证据。因为准时率可能因为目标定得宽松而虚高,但发现时点的前移只能来自预警机制的运转。

3. 工具层面对里程碑计划的三个实际支撑点

不谈功能清单,只讲这家企业实际用到的三点。

第一,里程碑与工作项的关联让状态自动聚合。里程碑的完成度不再靠人工问,而是由关联的需求完成情况、缺陷收敛情况、测试通过率共同推导。项目经理的 14 小时/月统计工作,本质上是数据没有打通产生的税。PingCode 在这类中大型组织的价值,很大程度上就是把这道税取消掉。

第二,私有化部署解决了数据合规的硬约束。这家企业有军工相关业务,研发数据不能出内网,这是很多 SaaS 工具进不来的真实门槛。私有化部署不只是”更安全”,在很多行业它就是”能不能用”的问题。

第三,Jira 平滑迁移保住了历史资产。他们原有一个运行了 5 年的 Jira 实例,包含 12 万条工作项和大量自定义字段。迁移的价值不只是省下重建成本,更重要的是保住了历史基线的可对比性,如果历史数据丢了,改造前后的数据对比就无从谈起,也就无法向管理层证明改造有效。

4. 一次真实的踩坑:迁移时最容易丢的是依赖关系

这里必须讲一个我们踩过的坑,因为它和里程碑计划直接相关。第一次迁移完成后,里程碑状态出现了大面积异常:原本已完成的 9 个里程碑里有 6 个显示为”未开始”。

排查后发现两个原因。一是状态映射错位,原系统中的自定义状态”待客户确认”在映射时被归到了未开始类,而它的实际语义接近”已完成待验收”。二是里程碑与工作项之间的关联关系没有完整迁移,导致状态聚合逻辑找不到数据源,直接回退为默认值。

这件事给我的教训是:在做工具迁移时,里程碑相关的映射规则必须单独验证,不能只验证工作项能不能打开。我们后来补了一份专门的验证清单,包括状态映射、字段映射、关联关系、以及迁移后里程碑完成度是否与迁移前一致。这份清单现在是标准动作。

里程碑如何做好里程碑计划?企业管理者入门指南与操作步骤

里程碑如何做好里程碑计划?企业管理者入门指南与操作步骤

六、不同情况下的行动建议

方法论一样,落地强度必须随组织规模变化。下面按团队规模给四档建议,判断依据是决策链长度、跨部门协作密度和合规约束这三个变量,而不是单纯的人数。

1. 20 人以下团队:轻到极致,只要能对齐

这个规模不建议上完整的里程碑体系。用一张共享表格就够,字段保留四个:名称、唯一责任人、验收标准、目标日期。预警线可以省掉,因为沟通成本足够低,口头提醒比机制更快。

唯一不能省的是验收标准。人少不等于标准可以模糊,20 人团队最常见的失败模式就是”大家以为说清楚了”,结果交付时各说各话。

2. 20 到 100 人团队:建立最小可运行机制

这个区间开始出现跨职能协作,需要正式机制了。建议做到:里程碑数量控制在活跃窗口内不超过 8 个、每个里程碑必须有验收标准和唯一责任人、改期必须记录原因。

工具上,这个规模用通用项目管理工具即可,不必上重型平台。但要开始考虑一件事:里程碑状态能不能从工作项自动汇总。如果还是要人工统计,那么随着人数增长,这部分成本会快速变成负担。

3. 100 到 1000 人团队:里程碑必须与数据打通

这是我服务最多的区间,也是里程碑管理从”表格问题”变成”系统问题”的分水岭。到这个规模,人工统计里程碑状态基本不可持续,而且准确性会随项目数增加而迅速下降。

建议三个动作:一是把里程碑与需求、缺陷、测试计划建立关联,让完成度可自动推导;二是建立统一的三类里程碑模板(可量化型、可交付型、可确认型);三是把改期审批规则写进流程,并在系统中强制执行。

工具选型上,这个规模的组织通常需要私有化部署能力、多项目组合视图、以及从既有工具(如 Jira)平滑迁移的路径。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移,在这类场景里是比较对位的选择,尤其是国产替代需求明确、且对数据不出内网有硬性要求的组织。

4. 1000 人以上或多项目组合:里程碑要分层治理

这个规模的问题不再是单个项目的里程碑,而是项目之间争抢同一批关键资源。我在一家 2000 人规模的企业看到,单个项目内部里程碑准时率 76%,但组合层面对合同节点的准时率只有 52%,差距全部来自资源冲突。

建议的做法是分层:项目层管执行里程碑,组合层管决策里程碑(例如”某产品线是否进入下一阶段”),两层之间通过资源占用视图连接。组合层的里程碑数量要严格控制,一般一个季度不超过 5 个,否则就会退化成又一张汇报日历。

团队规模 里程碑数量建议 必须有 可以省 工具形态
20 人以下 活跃窗口内 3 到 5 个 唯一责任人、验收标准 预警线、审批规则、变更记录 共享表格
20 到 100 人 活跃窗口内 5 到 8 个 验收标准、责任人、变更记录 复杂依赖图 通用项目管理工具
100 到 1000 人 单项目活跃 8 个以内
组合层季度 5 个以内
四字段齐全、自动状态汇总、三类模板 过度细分的阶段汇报节点 支持私有化部署与迁移的平台
1000 人以上 项目层 + 组合层分层管理 资源占用视图、分层治理、跨项目依赖 单项目内部的重复汇报机制 组合管理能力完整的平台

里程碑如何做好里程碑计划?企业管理者入门指南与操作步骤

七、取舍:里程碑管理没有最优解,只有匹配解

最后一节讲取舍。前面给了很多”应该怎么做”,但真实管理里几乎所有做法都有代价,问题不是要不要付出代价,而是选择付出哪一种。以下四组取舍是我在实际项目中反复遇到的。

1. 管控强度 vs 团队自主性

里程碑定得越细、审批卡得越严,短期可控性越强,但团队的自主调整空间会被压缩。在技术不确定性高的项目里,这种压缩会直接转化为进度停滞,团队遇到更优解法时不敢改,只能按原计划硬走。

我的判断标准是看项目类型。合同交付型项目,管控优先,因为对外承诺是刚性的;创新型研发项目,自主优先,因为路径本身需要探索。把这两类项目用同一套里程碑规则管理,必然有一类会很难受。

2. 工具投入 vs 流程收益

上线一套完整的里程碑管理平台需要投入:采购成本、迁移成本、培训成本、以及至少 2 到 3 个月的适应期。如果组织的里程碑数量常年不超过 10 个、项目数不超过 5 个,这些投入大概率收不回来。

反过来,如果项目经理每月要花 10 小时以上手工统计数据,那这笔投入通常半年内就能通过管理效能回收。判断阈值可以用一个简单公式:人工统计耗时 × 项目经理月成本 × 12 个月,是否大于平台年化总成本。小于,就别上;远大于,就尽快上。

3. 标准化 vs 场景适配

标准化能降低培训成本和协作摩擦,但会牺牲特定场景的适配度。我见过一家企业把所有里程碑都统一成”三个验收条件 + 一个责任人”的模板,结果硬件试产类里程碑因为需要记录批次、良率、环境参数,硬塞进模板后信息严重缺失。

我的建议是结构标准化、内容场景化。字段名称、审批路径、留痕要求全公司统一,但验收标准的具体内容按里程碑类型给不同模板。这样既保证了跨团队可读,又不牺牲专业场景的信息完整性。

4. 私有化部署 vs 云端 SaaS

这组取舍在中大型组织里几乎是必答题。私有化部署的数据可控性和合规性更强,但运维成本、升级节奏、以及部分云端专属功能的可用性会受影响。云端 SaaS 迭代快、运维轻,但在数据不出内网的行业里直接出局。

我的判断依据只有一条:是否存在外部合规约束或客户合同层面的数据本地化要求。如果有,私有化不是可选项而是前提;如果没有,就按运维能力和成本结构决定,不要因为”听起来更安全”而增加不必要的运维负担。

里程碑如何做好里程碑计划?企业管理者入门指南与操作步骤

里程碑如何做好里程碑计划?企业管理者入门指南与操作步骤

八、总结:里程碑计划的三个反常识,以及你的下一步

回到开篇那个项目。如果我当时看到的是一张 9 个里程碑的计划表、每个都有明确验收标准、每个都标注了预警线,结果大概率不同。不是因为团队更强,而是因为里程碑计划本身制造了提前发现问题的机会。

总结三个可能和直觉相反的观点。第一,里程碑计划的重点不是排期,而是定义。延期原因里有七成以上来自定义阶段,而不是执行阶段,把资源投在写验收标准上的回报远高于投在排期软件上。

第二,里程碑数量越少,管控能力越强。我在那个 800 人案例里看到的最直接证据,是把 23 个里程碑压到 9 个之后,准时率从 41% 升到 78%。管理注意力是有限的,分散就意味着失效。

第三,衡量里程碑管理是否有效的指标,不是准时率,而是偏差发现时点的前移。准时率可能因为目标定得宽松而虚高,但”从截止后 3 天发现提前到截止前 6 天发现”这件事,只能来自真实运转的机制。

1. 你的下一步:本周就能做的三件事

  1. 翻出当前在跟踪的里程碑清单,逐个回答”到了这个点谁要做决定”。答不上来的直接标记为待删,先不删,只标记,看看比例有多高。
  2. 给留下的每个里程碑补一条验收标准,必须包含量化阈值和确认人。写不出来的,说明这个里程碑本身还需要重新定义,而不是标准难写。
  3. 给每个里程碑加一个独立的预警日期。用”组织决策链平均耗时 × 1.5 + 补救周期”估算,先设上,跑一个迭代再校准。

2. 30 天内可以推进的两件事

如果你的组织在 100 人以上,建议在一个月内把两件事定下来。一是把里程碑与工作项建立关联,让完成度可以从需求、缺陷、测试数据自动推导,把项目经理从手工统计中解放出来。

二是把改期审批规则和留痕机制写进流程并强制执行。这一步的技术难度很低,但它是防止里程碑漂移被默认为”正常调整”的唯一手段。没有留痕,就没有复盘依据;没有复盘依据,同样的延期原因会年复一年出现。

如果你所在的组织有数据不出内网的硬性约束,或者正在评估从 Jira 迁移到国产平台,选型时建议把”里程碑与工作项的关联关系能否完整迁移”作为必测项,而不是只验证数据能不能打开。这是我在那个 800 人案例里付出代价换来的经验,也是最容易被忽略、代价却最直接的一条。

常见问题解答(FAQ)

1. 里程碑和普通任务到底有什么区别,怎么设置才不会被写成“假里程碑”?

我们团队每次做计划,列表里全是“完成需求评审”“输出方案文档”这种条目,老板看一眼就说这不是里程碑,可我自己也说不清到底差在哪。第一次独立负责制定项目里程碑计划,特别怕设出一堆到头来没法验收的节点。

里程碑的本质不是“要做的事”,而是“一次可验证的状态切换加一个决策点”。判断标准有三条:有唯一交付物或唯一结论、有明确可查的验收证据、有能拍板的人。比如“完成需求评审”不是里程碑,“需求基线冻结并通过评审会签字确认,后续变更走变更流程”才是。

做法上先把项目切成3到6个阶段,每个阶段只留一个出口里程碑,出口必须同时回答两个问题:这个阶段做完没有、能不能进入下一阶段。证据要具体到可检查的东西,例如评审纪要签署页、通过率不低于95%的测试报告、上线后连续72小时无P1故障的监控截图。

经验口径是:半年期项目留4到7个里程碑比较合适,超过10个基本就退化成任务清单,团队会把精力消耗在更新状态而不是解决问题上。还有一条大多数团队都会漏,每个里程碑要写清“不通过怎么办”:返工范围、谁决策、最晚决策时间,这才是里程碑真正起作用的开关。

2. 里程碑计划应该由谁来制定,定多少个才合理?

我们公司以前是项目经理一个人拍脑袋写一版里程碑就发群里,结果到节点各个部门都说“没人通知我”“这个时间根本不可能”。后来改成所有人一起开会排,从下午排到晚上,排出来的表还是没人认账。我一直在想,这件事到底该谁说了算。

建议分两层:里程碑的目标与时间窗口由项目发起人或业务负责人拍,因为只有他能判断业务窗口期和外部承诺;阶段内的排法与依赖由各模块负责人给,因为只有他知道资源约束在哪。

比较可执行的是“先单后合”:项目经理先出一版包含业务窗口期、外部依赖和不可动时间的草稿,再逐个跟模块负责人做30分钟一对一收集约束和风险,最后开一次不超过90分钟的定稿会,会上只解决分歧点,不重新排全表。数量口径可以这么控:一个里程碑覆盖的最短周期不低于2周,否则跟踪成本高于收益;

单个模块负责人同时背的里程碑不超过3个,超过就会出现“每个都在做、每个都没交付”。定稿后务必做一次反向确认,让每个人用自己的话说一遍“我负责哪个里程碑、第几周交付什么、验收证据由谁签”,说不清的当场补,这一步能挡掉后面大部分扯皮。

3. 里程碑的日期总是拍得太乐观,怎么定才靠谱,真延期了又该怎么处理?

最头疼的就是日期。老板说这个必须月底上线,团队说至少要到下个月中,我夹在中间只能先答应老板、再回头逼团队,结果连续三个里程碑都延。我想知道有没有比较硬的办法,能把日期算得准一点。

日期不要靠感觉拍,用“参考加缓冲加承诺”三层结构。第一层找历史数据做参考,取过去3到5个同类项目实际耗时的中位数而不是平均值,平均值容易被个别超长项目拉高,中位数更能代表常态。第二层识别关键路径上的外部依赖,比如第三方接口、采购、审批、客户验收,这些等待环节最容易失控,要单独加缓冲。

第三层给每个里程碑配10%到20%的缓冲,但缓冲不能塞进每个任务里,要集中在里程碑级别由项目经理统一管理,谁也不能提前花掉。跟老板沟通时不要抛一个单一日期,抛三档:乐观日、目标日、承诺日,并说明每档对应的资源条件,这样谈的是条件而不是讨价还价。

延期处理上,只要出现“可能滑期超过3个工作日”或“关键路径上冒出新依赖”,就当风险上报,不要等到里程碑当天才说;处理顺序是先砍范围、再借人、最后才动承诺日,因为动承诺日的成本会外溢到客户和其他团队,是最后手段。

4. 跨部门协作的里程碑计划怎么落地跟踪,才不会变成表格里的摆设?

我们计划表做得挺漂亮,但两周后基本没人打开。跨部门的事更没人主动更新状态,每次都得我一个个去问。我想知道别人是怎么让里程碑真正跑起来,而不是写完就搁在那儿。

能不能落地取决于三件事:可见、有责任人、有节奏。可见是指里程碑只保留一层,所有模块的进展都往上折叠到同一张图,不要多个工具各维护一套;可以把里程碑放进某项目管理平台并设成带验收证据的节点,而不是普通任务,由证据上传触发状态变更,而不是靠人手动填“已完成80%”这种没法核实的百分比。

责任人是指每个里程碑有一个交付负责人和一个验收负责人,两者不能是同一个人,这是防止自评自过的关键。节奏是指固定检查频率:每周一次15分钟的里程碑站会,只看三件事,本周产出哪些证据、关键路径有没有变化、缓冲还剩多少;

每月做一次复盘,记录每个里程碑的计划日期、实际日期、偏差天数和偏差原因分类(需求变更、依赖等待、估算偏差、资源冲突)。连续统计三个月你会发现偏差主要来自一两类原因,把这两类针对性堵住,比每次重新排计划有用得多。

最后提醒一句,工具只解决可见性,解决不了优先级冲突,如果两个部门被排进同一个里程碑周期,一定要提前在资源层面把优先级定下来,否则表再漂亮也会在执行时塌掉。

读者评论

邓
邓沐阳

我们公司去年也踩过类似的坑,18个里程碑15个标绿但验收时全崩。后来复盘发现不是团队不努力,是立项时根本没写清楚什么叫做完。现在强制要求每个里程碑填验收标准和责任人,工作量确实大了,但至少没人敢随便标绿了。

汪
汪沐阳

有个疑问:预警提前量按决策链耗时×1.5来算,这个系数对100人以下的小团队是不是偏保守了?我们20人的团队决策基本当天就能拍板,提前3天预警就够用,硬套这个公式反而把预警线拉得太长,团队容易麻木。

黄
黄思妍

把里程碑跟绩效考核解绑这个观点很认同。我们之前把里程碑达成率算进部门KPI,结果就是能模糊的尽量模糊、有风险的先瞒着,等到藏不住了才爆出来。现在改成只看风险上报是否及时,反而问题暴露得更早了。

文章包含AI辅助创作:里程碑如何做好里程碑计划?企业管理者入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/340740

赞 (0)
飞飞飞飞
节点状态流程与规范:企业管理者里程碑入门指南关键指标
上一篇 6天前
节点延期落地方案:企业管理者开展里程碑的入门指南案例解析
下一篇 6天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
