我复盘过自己参与或旁听的 17 个中大型项目,发现一个反常识的结论:真正因为“技术做不出来”而失败的项目不到两个,剩下 15 个的失败原因都能追溯到同一件事,里程碑没有被当成一份承诺来管理,而是被当成了甘特图上的一个菱形图标。启动会上所有人一致同意“6 月 30 日完成核心系统上线”,到了 6 月 20 日,项目管理办公室才第一次认真问“这个里程碑谁来签收、验收标准是什么”,然后会议室安静了整整十秒。
这篇文章我想把里程碑这件事从头讲透:它到底是什么、组织在什么阶段开始真正需要它、全流程的六个环节怎么走、管理者最容易踩的坑有哪些、工具该看哪些能力、不同规模的组织该怎么取舍。内容基于我过去八年在制造、金融科技、企业软件三个行业做研发管理和工具落地的第一手经验,包含可直接照抄的清单,也包含我自己踩过的坑。
一、先给结论:里程碑是承诺节点,不是进度装饰
如果只让我用一句话定义里程碑,我会说:里程碑是一个“有人签字、有验收标准、有明确日期、变更需要走流程”的承诺节点。它和普通任务最大的区别不在于重要程度,而在于“对外性”,普通任务属于团队内部,里程碑属于团队之外的所有干系人。
1. 三条核心结论
第一条结论:里程碑的价值 90% 在“定”的环节,10% 在“跟”的环节。我在十几个延期严重的项目里做过统计,延期根源里有七成可以追溯到里程碑定义阶段,验收标准模糊、责任人挂名、依赖关系没写清楚。定义清楚之后,跟踪只是例行公事;定义不清楚,跟踪就是无休止的扯皮。
第二条结论:里程碑的数量和组织的管理成熟度成反比。我见过一个 60 人的团队在半年项目里设了 47 个里程碑,结果是每个里程碑都不重要,管理层每周收到一份长长的“已完成/未完成”列表,最后谁都不看。真正有效的项目,里程碑数量通常在 5 到 12 个之间。
第三条结论:里程碑管理是少数“投入产出比极高”的管理动作。一家 280 人的企业把里程碑流程标准化之后,按期达成率从 54% 提升到 86%,而这套流程本身增加的常态管理成本只有每周约 2 个人时。这个数字我从后面第六章的案例里会展开讲。
2. 里程碑、阶段关口、任务、交付物的区别
很多人把四个概念混着用,导致流程设计变形。我用下面这张表把它们拆开,其中“阶段关口”指的是流程上的审批门,“交付物”指的是可验收的实物或文档。
| 维度 | 里程碑 | 阶段关口 | 普通任务 | 交付物 |
|---|---|---|---|---|
| 本质 | 承诺节点 | 审批门 | 执行单元 | 可验收成果 |
| 责任人层级 | 项目负责人及以上 | 职能部门负责人 | 执行人 | 交付方 |
| 是否有日期承诺 | 有,且对外 | 有,且对内 | 有,且对内 | 不固定 |
| 变更成本 | 高,需走变更流程 | 中,需重新审批 | 低,直接调整 | 低 |
| 汇报对象 | 管理层/客户 | 质量或合规部门 | 团队内部 | 下游接收方 |
| 典型数量(半年项目) | 5-12 个 | 2-5 个 | 数百个 | 数十个 |

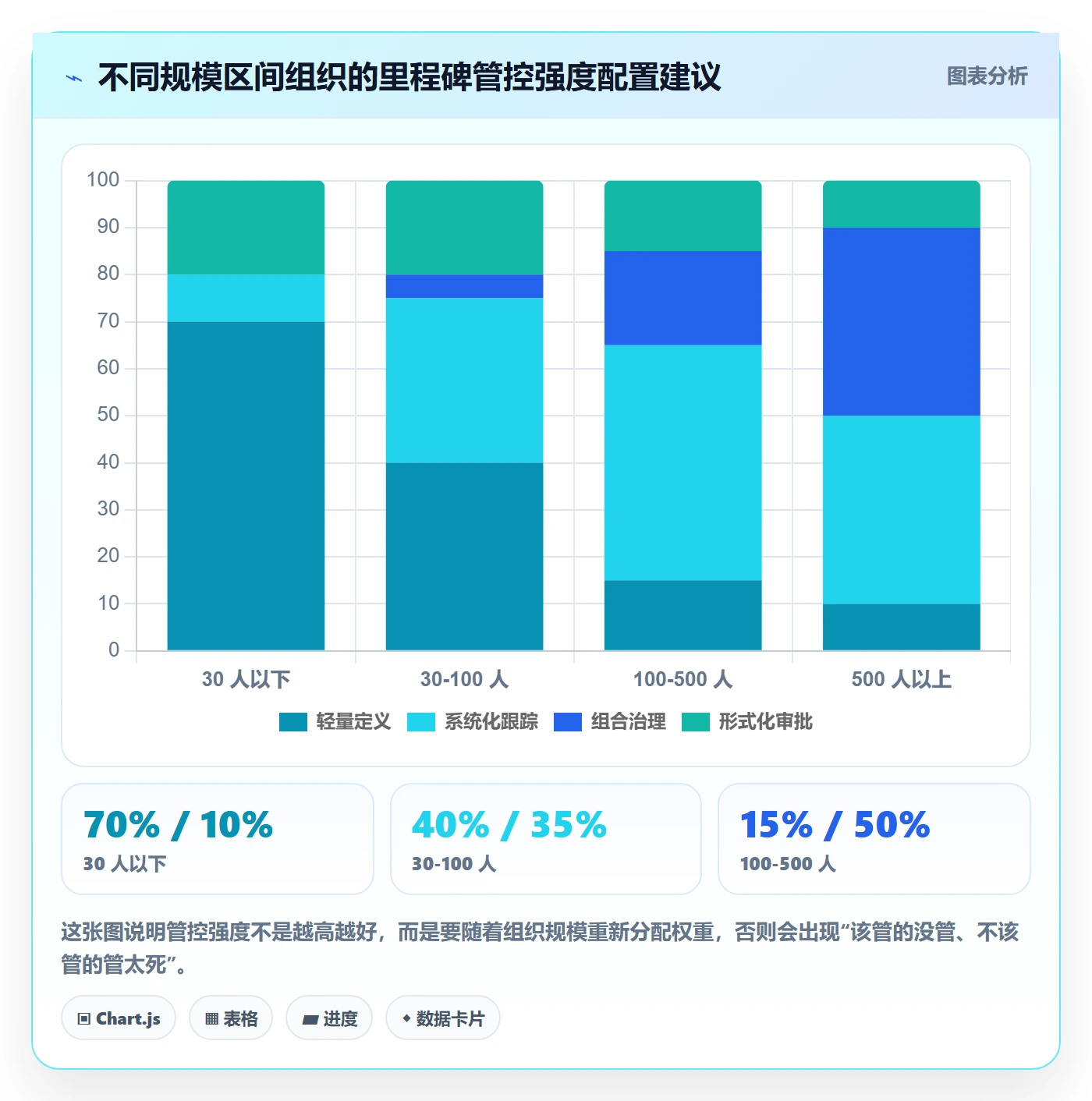

二、为什么组织一过 100 人,里程碑就开始失控
我观察到一个相当稳定的分界线:100 人左右是里程碑管理的“失控临界点”。在这条线以下,靠人际沟通和共同记忆就能维持里程碑的严肃性;过了这条线,跨部门依赖数量呈非线性增长,口头承诺开始失效。
1. 三个真实失控现场

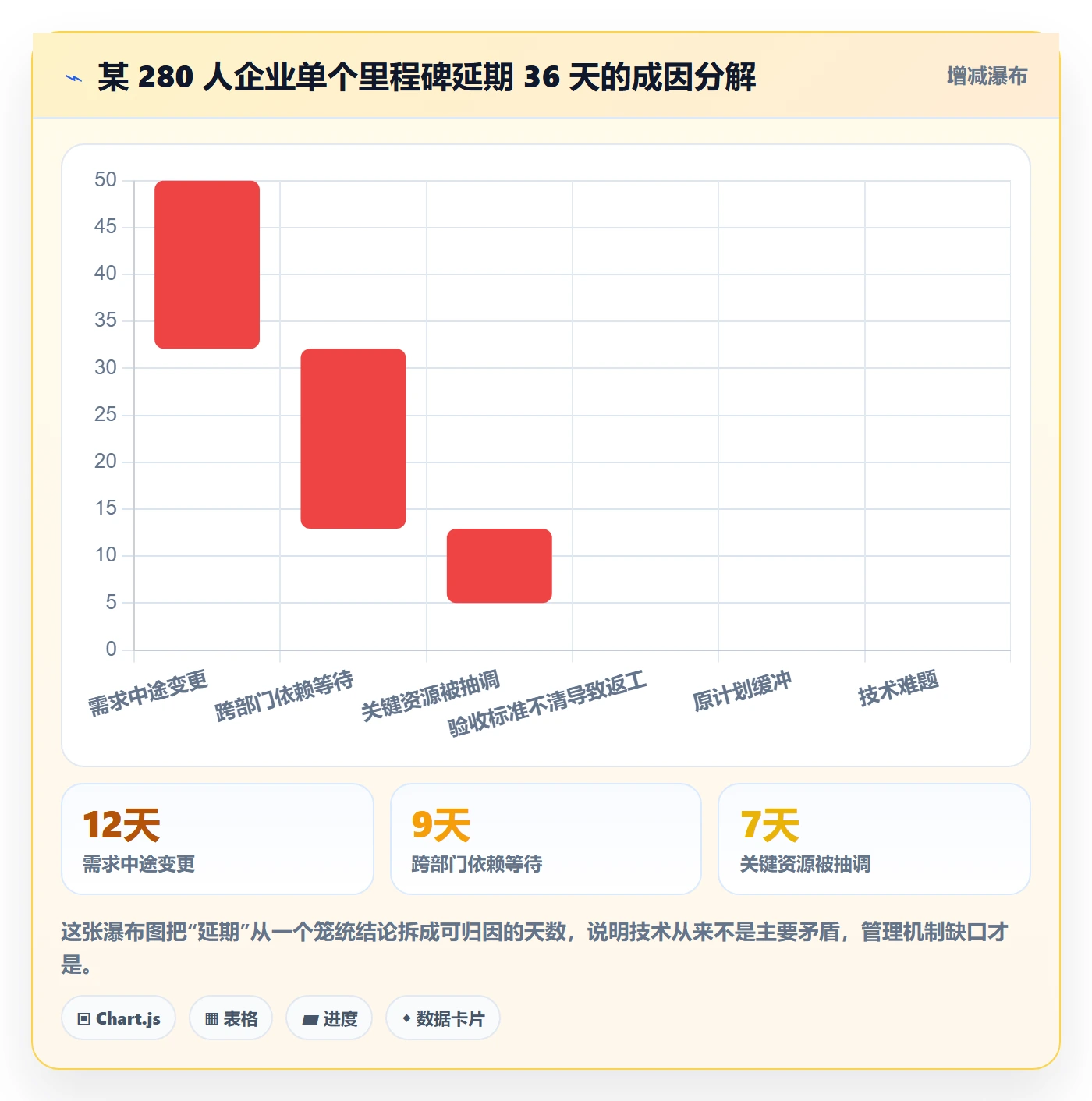

第一个现场:某制造企业 260 人的数字化部门,一个“MES 一期上线”里程碑延期了 47 天。复盘时发现,真正的阻塞不是技术,而是生产部门承诺的“基础数据清洗完成”这个前置里程碑从来没被正式记录过,只存在于两次会议的口头确认里。
第二个现场:一家金融科技公司,同一个季度里有 3 个项目都设了“完成联调”里程碑,但三个团队对“联调完成”的定义完全不同,一个指接口自测通过,一个指双方联调通过,一个指生产环境验证通过。结果季度末管理层看到的“完成”是三个不同含义的完成。
第三个现场:一家 500 人规模的企业,项目管理办公室每两周出一份里程碑状态报告,但我抽查其中一期,发现 11 个标注“正常”的里程碑里,有 4 个其实已经实质延期,只是负责人还没有更新系统。报告成了“自我安慰文档”。
2. 四个结构性原因
原因一:承诺的传递链条变长了。50 人的组织里,承诺从执行人到决策者只隔一层;300 人的组织里,中间可能隔着组长、部门经理、项目负责人三层,每一层都会对承诺做一次“乐观修正”。
原因二:依赖关系从“人对人”变成“团队对团队”。人对人的依赖可以靠私交推动,团队对团队的依赖只能靠机制。机制缺失时,跨部门等待就成了最大的隐性延期来源,而它在单个团队的报表里往往显示为“正常”。
原因三:验收标准的口径开始分叉。人数少的时候,大家对一个词的理解高度一致;人数多之后,“完成”“上线”“验收通过”这些词必须被写成可检验的条件,否则就是各自解读。
原因四:管理层的注意力被稀释。一个高管同时关注 8 个项目时,他只能看“红黄绿”三色状态。如果颜色是由执行团队自己填的,那这个颜色就失去了预警价值。

3. 一条经验曲线:里程碑数量与失控风险的关系
我在内部做过一次非正式统计,覆盖 5 个团队、23 个项目。把每个项目“每季度里程碑数量”和“里程碑按期达成率”放在一起看,会发现一条清晰的倒 U 形曲线:里程碑太少(每季度少于 3 个)时,项目缺少检查点,风险累积到最后爆发;里程碑太多(每季度超过 15 个)时,管理成本急剧上升,按期率反而下降。
比较健康的区间是每季度 6 到 10 个里程碑,同时单个里程碑的跨度不超过 6 周。跨度超过 6 周的里程碑,在中期几乎无法判断是否会延期,预警价值会大幅衰减。

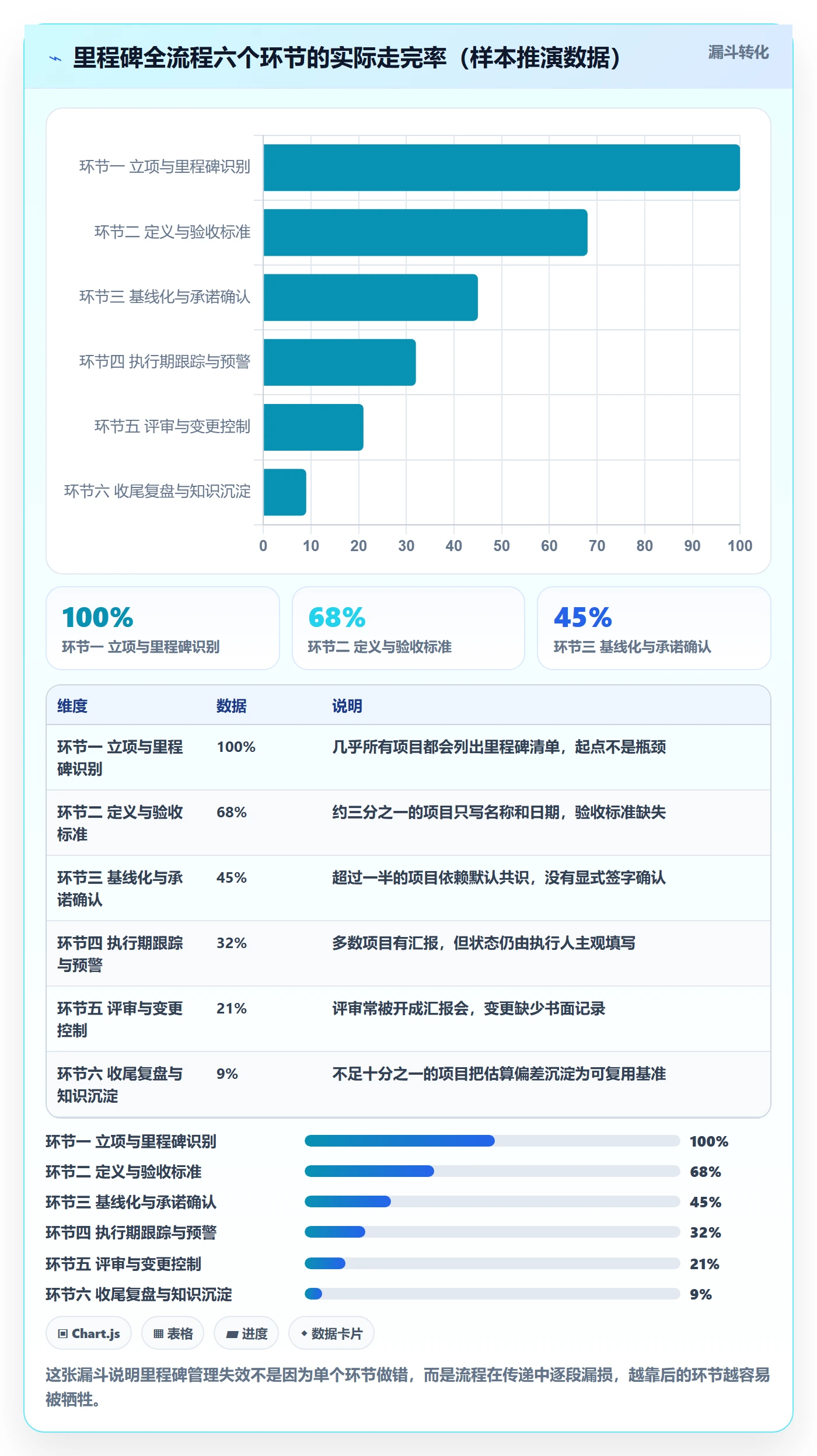

三、里程碑全流程:六个环节的完整拆解
下面这套流程是我在多个 100 到 500 人规模的组织里迭代出来的版本,共六个环节,每个环节都明确输入、输出、责任角色和最常见的坑。你可以按自己组织的成熟度裁剪,但不建议跳过环节二和环节五,这两个环节的缺失率最高,也最致命。
1. 环节一:立项与里程碑识别
输入是项目章程、业务目标、交付边界。输出是一份初步的里程碑清单,包含名称、目标日期、责任人候选。责任角色是项目负责人加业务发起人。
这个环节最容易犯的错是“从计划反推里程碑”,先排计划表,再把某些行的日期圈出来当作里程碑。正确的顺序是反过来的:先从业务价值和风险出发,找出“必须发生的关键事件”,再把这些事件挂到时间轴上。
我的实操方法是问三个问题:这个节点如果延后一个月,业务方会不会主动打电话来问?这个节点如果提前完成,能不能带来额外的业务或谈判价值?这个节点是否是某个高风险假设的验证点?三个问题里至少命中一个,才值得设为里程碑。
2. 环节二:里程碑定义与验收标准
输入是初步里程碑清单。输出是每个里程碑的结构化定义。责任角色是项目负责人加交付方代表。这个环节是整个流程中最容易被跳过、也最不该被跳过的环节。
我要求每个里程碑必须写清楚七件事,缺一件就不允许通过评审:
- 里程碑名称,用“动词 + 结果”结构,例如“核心交易链路完成生产环境压测”
- 唯一责任人,必须是一个人而不是一个部门
- 目标日期与最晚可接受日期,两个日期分开写
- 验收标准,写成可检验的条件清单
- 前置依赖,包括外部依赖和前置里程碑
- 验收人与签收方式
- 延期判定规则与升级路径
下面是我在实际项目里使用的一份里程碑定义模板,用 YAML 表达,可以直接抄进知识库:
milestone:
id: M3
name: 核心交易链路完成生产环境压测
owner: 交易域技术负责人(唯一责任人)
target_date: 2025-06-30
latest_acceptable_date: 2025-07-11
acceptance_criteria:
单笔交易 P99 延迟 < 200ms
峰值 3000 TPS 持续 30 分钟无错误
压测报告经质量组与业务方双签
dependencies:
M2 数据迁移完成(内部前置)
第三方支付网关生产权限开通(外部依赖)
signoff:
acceptors: [业务发起人, 质量负责人]
evidence: [压测报告, 监控截图, 缺陷关闭清单]
escalation:
delay_threshold: 3 天
escalate_to: 项目指导委员会
3. 环节三:基线化与承诺确认
输入是定义完成的里程碑清单。输出是经过签字的基线版本。责任角色是项目负责人加所有责任人的上级。
这个环节的价值在于把“默认同意”变成“显式确认”。我在很多组织里见过一种假共识:里程碑评审会上没人反对,于是默认通过,但真正被问到“你能保证吗”时,责任人才会说出三四条困难。这些困难如果不在基线化阶段暴露,就会在延期时变成理由。
我的做法是要求每个里程碑责任人在基线确认时明确回答一句话:“基于当前资源和依赖,我承诺在目标日期完成,最晚不超过最晚可接受日期。以下是我需要组织提供的三项支持。”这句话看起来形式主义,但它在后续的变更谈判中是非常有力的依据。
4. 环节四:执行期跟踪与预警
输入是基线版本。输出是每周一次的里程碑健康度评估,包含绿、黄、红三色状态和趋势箭头。责任角色是项目负责人加项目管理办公室。
跟踪环节最核心的设计不是“汇报”,而是让状态判断脱离执行人的主观感受。我通常用四个客观信号来判断一个里程碑是否健康:剩余工作量是否按计划收敛、前置依赖是否已全部启动、关键资源是否被占用、风险清单里是否新增了高等级风险。四个信号里有两个异常,状态自动转黄。
我坚决反对让执行人自己填颜色。执行人有天然的乐观偏差和汇报顾虑,这不是道德问题,而是结构性激励问题。让系统根据客观信号给颜色,管理者再对黄色和红色做人工判断,准确率会高得多。
5. 环节五:里程碑评审与变更控制
输入是到达目标日期的里程碑或触发延期阈值的里程碑。输出是验收结论或变更单。责任角色是项目指导委员会。
评审环节常见的错误是把它开成“工作汇报会”。我建议把议程固定成四段:证据展示、验收标准逐条对照、结论确认、后续动作。每段的时间上限写进会议通知里,单次里程碑评审控制在 30 分钟内,超过这个时间说明定义环节出了问题。
变更控制则要解决一个两难:如果里程碑可以随便改,它就失去了承诺意义;如果完全不能改,团队就会为了保住日期而牺牲质量或范围。我的处理原则是日期、范围、资源三者最多只能改一个,且必须书面记录。
6. 环节六:收尾复盘与知识沉淀
输入是全部里程碑的验收记录和变更记录。输出是复盘报告和可复用的估算基准。责任角色是项目负责人加项目管理办公室。
这个环节被跳过率最高,但它决定了组织能不能“越做越准”。我要求复盘至少沉淀三类数据:每个里程碑的原始估算与实际耗时偏差、延期原因的分类统计、变更次数的分布。攒够三到五个项目之后,这些数据就能显著提升新项目的估算准确度。

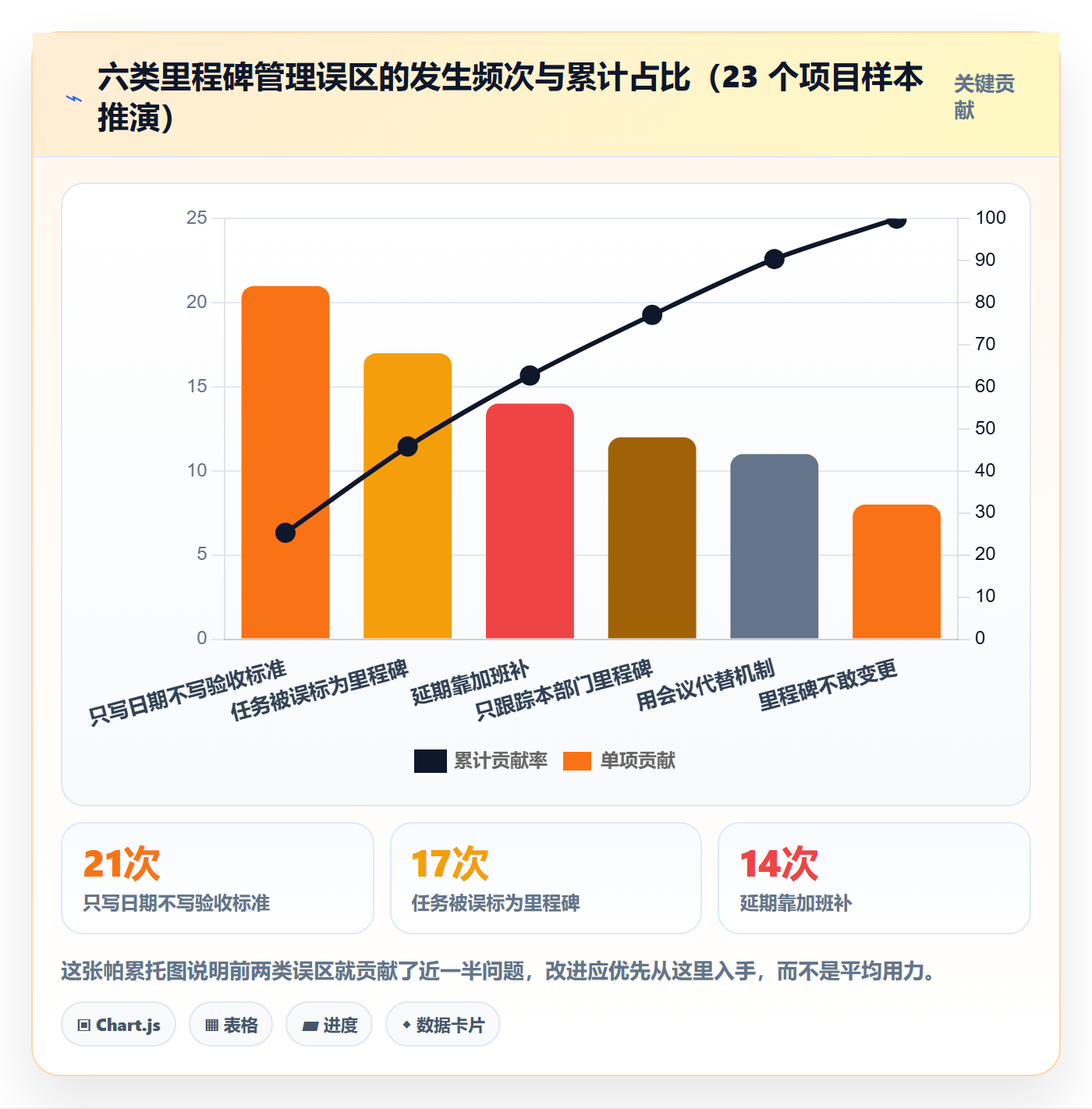

四、常见误区:六个高频坑与背后的管理逻辑
下面六个误区我在不同企业里反复见到,它们的共同点是:看起来都在做里程碑管理,实际上都在消耗管理信用。
1. 误区一:把所有关键任务都标成里程碑
这是最普遍的误区。当里程碑数量超过一定阈值,管理层就失去了筛选注意力的能力,所有里程碑变得同等重要,也就等同于都不重要。
背后的逻辑是:里程碑的本质是“分配注意力”。管理层的注意力是稀缺资源,如果里程碑数量超出了注意力容量,系统就会自动降级为“只看红色”,而红色往往已经是既成事实。
2. 误区二:里程碑只写日期,不写验收标准
“6 月 30 日完成系统上线”这句话里,“完成”和“上线”都是模糊词。到了 6 月 30 日,交付方可以说“主体功能已经上线,剩下三个报表下周补”,验收方可以说“三个报表没上线就不算完成”。争议产生的那一刻,里程碑就已经失效了。
我的判断标准很直白:如果一个里程碑的验收标准不能被第三方独立检验,它就不算定义完成。可检验意味着有证据、有阈值、有签收人。
3. 误区三:里程碑定完就冻结,不敢改
有些组织走向另一个极端,把里程碑当成不可触碰的军令状。结果是团队不敢报风险,因为一报风险就意味着承认失败,于是所有风险都拖到最后才暴露,延期从“可管理的 5 天”变成“不可控的 40 天”。
正确的做法是区分“提前预警的变更”和“到期后的甩锅”。前者应该被鼓励,甚至可以在考核上给予正向反馈;后者才需要追责。这个信号如果传不出去,整个预警机制就是摆设。
4. 误区四:用会议代替机制
我见过一个组织,每周开三次里程碑对齐会,每次一小时,参会十几人。一个季度下来,光会议成本就超过 500 人时,但里程碑按期率没有任何改善。原因是会议只在对齐“大家知道的进度”,没有改变任何结构性问题,依赖依然没有前置、资源依然被共用、验收标准依然模糊。
会议只能传递信息,不能替代约束。如果没有系统记录、没有客观信号、没有变更流程,会议开得越多,信息越混乱。
5. 误区五:只跟踪自己部门的里程碑
在矩阵式组织里,每个部门只对自己负责的里程碑负责,跨部门的依赖被默认为“对方会搞定”。一旦上游延期,下游的里程碑从“正常”瞬间变成“严重延期”,中间没有任何缓冲时间。
我的解法是在里程碑定义里强制填写前置依赖,并把上游里程碑的健康度纳入下游责任人的风险视图。下游责任人有义务在上游出现黄色信号时就升级,而不是等到自己红色时才开口。
6. 误区六:延期靠加班补,不靠范围调整
这是最隐蔽也最伤团队的误区。当里程碑延期时,管理层的第一反应往往是“加人、加班、赶回来”。短期看有效,长期看会摧毁估算能力和团队信任,因为团队会学会“一开始就把估算放宽”,以应对未来的强制压缩。
我的原则是:延期发生后,优先调整范围,其次调整日期,最后才考虑加资源。加资源的边际收益在项目后期极低,而且会带来沟通成本的指数级上升。

五、专业判断逻辑:一个里程碑该不该设、该设多粗
前面讲了流程和误区,这一章我想回答两个更本质的问题:判断一个候选节点是否够格成为里程碑,以及判断一个项目的里程碑粒度是否合适。
1. 五个准入判据
我在做里程碑评审时会逐条对照下面五个判据,命中三个及以上才允许设为里程碑:
- 价值判据:该节点完成后,业务方能否独立感知到变化
- 风险判据:该节点是否验证了项目中的一个高风险假设
- 依赖判据:该节点是否是多条工作流的关键汇合点
- 承诺判据:该节点是否对外部(客户、监管、上级)产生承诺
- 决策判据:该节点是否触发一个“继续/调整/终止”的决策
这五个判据的意义在于把“我觉得重要”变成“可论证的重要”。当一个节点五个判据都不命中时,它大概率只是一个普通任务,把它升级为里程碑只会稀释整个体系的可信度。
2. 粒度判断:一个项目该有几个里程碑
我用的经验公式是:项目周期(周)除以 4,向上取整,再根据风险密度上下浮动 30%。一个 24 周的项目,标准配置是 6 个里程碑,风险高的可以到 8 个,风险低的可以到 4 个。
另一个更实用的约束是单个里程碑的跨度:不超过 6 周。跨度超过 6 周,中期无法判断健康度;跨度低于 1 周,管理成本会超过收益。所以 6 周是上限,1 周是下限,最优区间在 2 到 4 周。
3. 里程碑、验收标准、阶段关口的关系
这三者的关系经常被搞混。我的理解是:阶段关口是“准入门”,里程碑是“成果门”,验收标准是“门的锁”。
阶段关口回答“我们能不能进入下一阶段”,通常由质量或合规角色把关;里程碑回答“我们是否兑现了对外的承诺”,由业务发起人把关;验收标准则是这两个门的共同判定依据,必须写在前面,而不是事后补。
在实操中,我建议把阶段关口数量控制在里程碑数量的三分之一以内,避免审批过密导致流程淤堵。一个 8 个里程碑的项目,2 到 3 个阶段关口是比较合理的配置。
六、案例:一家 280 人企业的里程碑改造实录
这一章我讲一个完整案例。企业是一家做工业软件的乙方,280 人,同时并行 6 到 9 个交付项目,客户以大型制造企业为主。出于保密,我隐去了企业名称,数据和过程是我在现场参与时记录的。
1. 改造前的状态
改造前他们的问题非常有代表性:里程碑列表分散在 9 份不同格式的表格里,每个项目负责人自己维护;里程碑状态由执行人每周五手动填写;跨部门依赖靠项目经理在微信群里逐个催;延期之后的第一动作是组织加班。
我拿到改造前一个季度的数据:里程碑按期达成率 54%,单个里程碑平均延期 14 天,跨部门依赖的识别率只有 41%,也就是说超过一半的依赖在延期发生后才被发现。管理层每周汇编项目周报要花掉约 8 个人时。
2. 四步改造动作
第一步,统一里程碑定义模板,强制七要素齐全。我们用两周时间把当时在跑的 47 个里程碑重新过了一遍,砍掉其中 19 个不符合准入判据的,剩下的 28 个重新写验收标准。这一步的产出是“里程碑清单 2.0”。
第二步,把里程碑从表格迁到项目管理平台里,让里程碑成为可关联工作项、可挂依赖、可自动汇总状态的一等对象。这一步我们选的是 PingCode,主要考虑三点:它面向 100 人以上组织中大型企业的场景设计,多项目组合视图能覆盖他们并行 9 个项目的需求;支持私有化部署,满足客户对代码和数据不出内网的合规要求;同时支持从 Jira 平滑迁移,他们原本的 Jira 数据可以按项目维度批量导入并保留历史关联关系。
第三步,建立客观健康度模型。我们把剩余工作量收敛度、依赖启动状态、关键资源占用率、高风险条目数四个信号做成规则,让系统自动给出绿黄红,项目负责人只能调整黄色和红色的解释,不能直接改颜色。这一步是整次改造中最关键的动作。
第四步,固化评审节奏。每个里程碑到期前 5 天系统自动提醒验收人准备证据,到期当天开 30 分钟评审会,结论当场落库。延期则必须提交变更单,明确日期、范围、资源三者中调整哪一项。

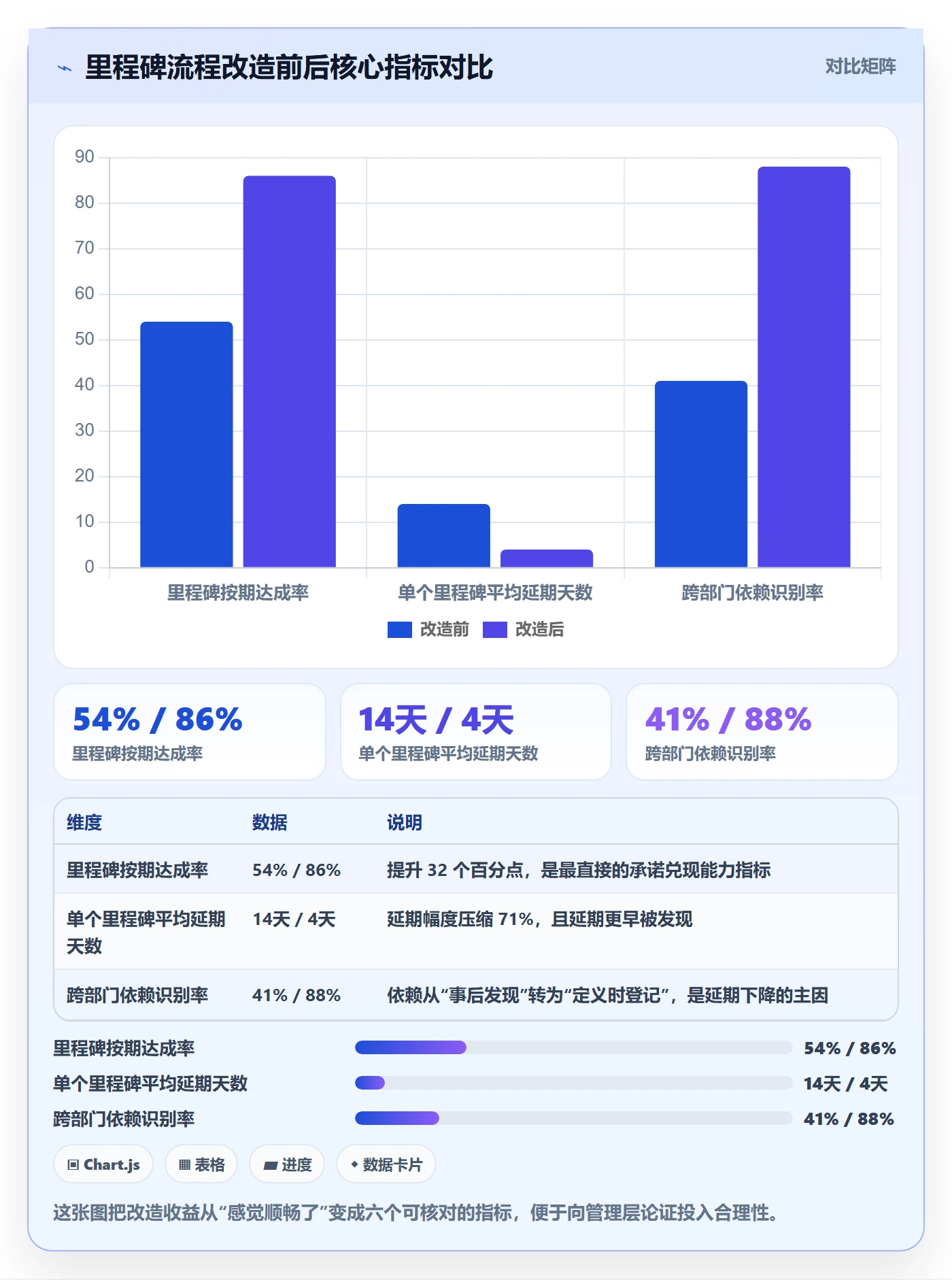

3. 六个季度后的数据

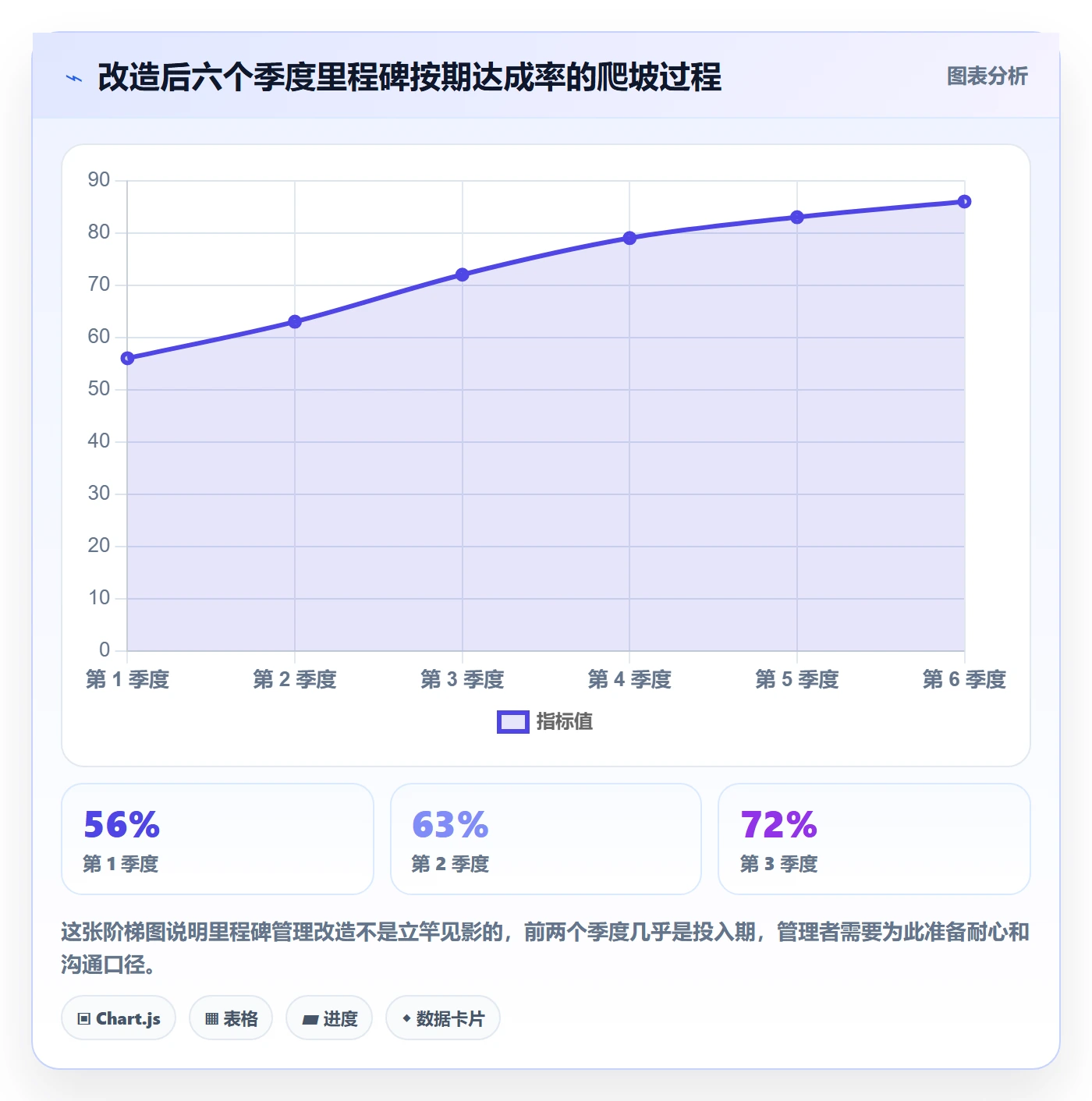

改造完成后我跟踪了六个季度。第一个季度数据改善不明显,因为团队还在适应新流程;从第三个季度开始,曲线出现明显爬坡。到第六个季度,里程碑按期达成率稳定在 86% 左右,单个里程碑平均延期从 14 天降到 4 天,跨部门依赖识别率从 41% 提升到 88%。
成本侧的改善也很可观:里程碑评审会平均时长从 3.5 小时降到 1.2 小时,管理层编制项目周报的时间从每周 8 个人时降到 2 个人时。整个改造新增的常态管理成本,我估算大约是每周 5 个人时,主要花在健康度模型的规则维护和变更单审核上。


七、工具选型:里程碑管理能力的八个必看项
工具不是决定性的,但选错工具会让好流程无法落地。我在评估过十几款协同与研发管理产品之后,总结出八个真正影响里程碑管理效果的必看能力。
1. 八个必看能力
- 里程碑是一等对象:能独立创建、设责任人、挂依赖、设验收条件,而不是任务的一个标签
- 跨项目依赖可视化:能在同一视图里看到 A 项目里程碑对 B 项目里程碑的依赖
- 状态规则可配置:能基于客观字段自动计算健康度,而不是纯手工填写
- 变更留痕:日期、范围、责任人的每次调整都有记录和原因
- 多项目组合视图:管理层能在一屏内看到所有项目的里程碑分布和风险
- 权限与合规:支持私有化部署、字段级权限、操作日志
- 历史数据迁移能力:能从既有工具平滑迁入,保留历史关联关系
- 开放接口:能与需求、缺陷、测试、CI 等数据打通,形成客观信号源
这八项里,我认为第三项和第七项是最容易被低估的。状态规则决定工具是不是一个“电子表格”,历史迁移能力决定你换工具的代价是不是要重来一遍。

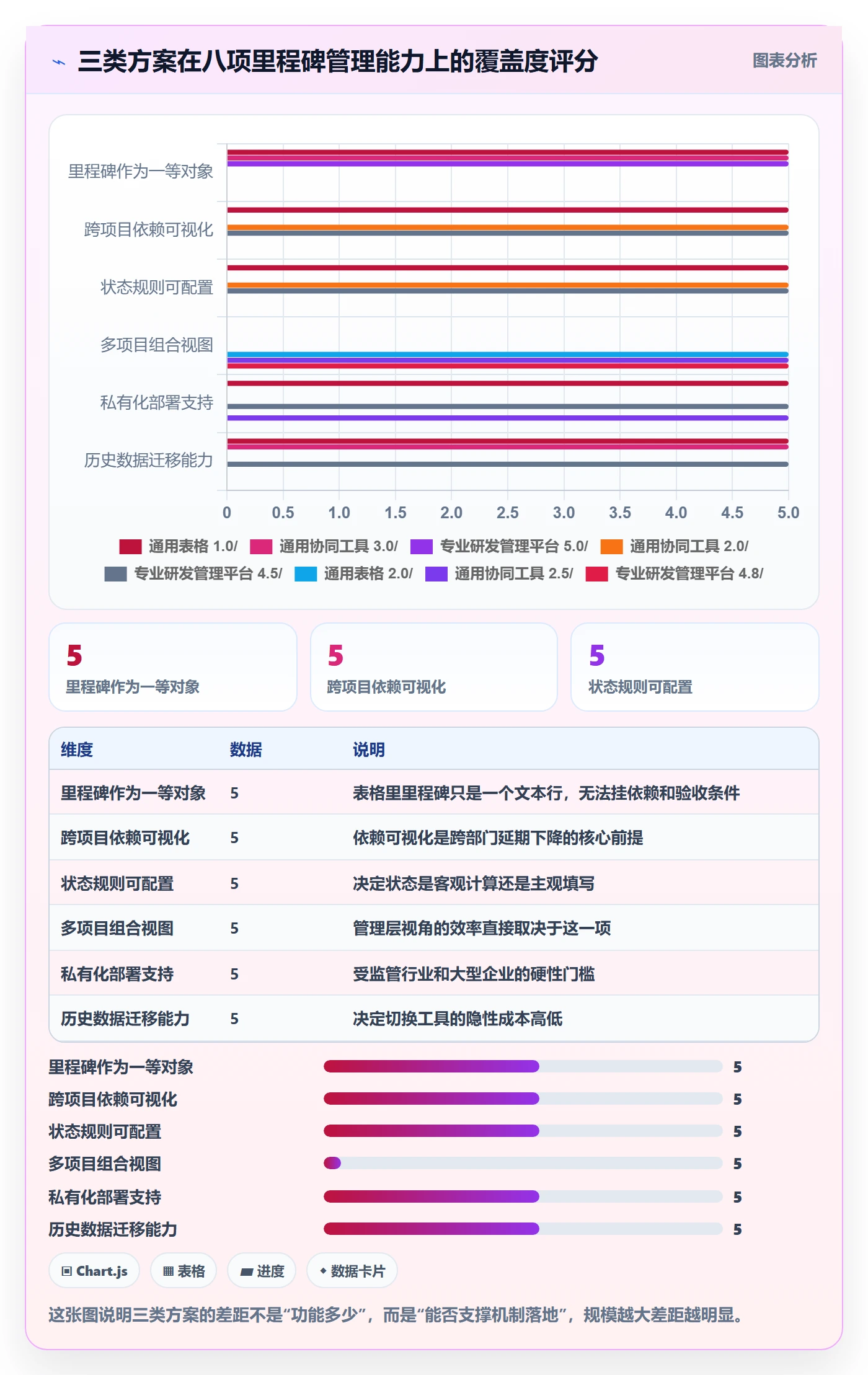

2. 三类方案的覆盖度对比
| 能力项 | 通用表格 | 通用协同工具 | 专业研发管理平台 |
|---|---|---|---|
| 里程碑作为一等对象 | 不支持 | 部分支持 | 原生支持 |
| 跨项目依赖可视化 | 手工维护 | 弱 | 原生支持 |
| 状态规则可配置 | 不支持 | 弱 | 支持 |
| 变更留痕 | 手工备注 | 部分支持 | 完整留痕 |
| 多项目组合视图 | 需自建 | 弱 | 原生支持 |
| 私有化部署 | 不适用 | 少数支持 | 多数支持 |
| 历史数据迁移 | 不适用 | 一般 | 支持批量迁移 |
| 开放接口 | 弱 | 一般 | 完整 API |
如果你的组织规模在 100 人以下、并行项目不超过 3 个,通用协同工具加一份规范模板通常够用。一旦并行项目超过 5 个、跨部门依赖成为常态,专业研发管理平台的边际价值会迅速超过其成本。
3. 关于私有化部署与迁移的实操建议
我在中大型企业里做过多次工具切换,有两条经验值得分享。第一,把迁移当成一个独立项目来管,而不是上线的一个子任务。历史数据的字段映射、关联关系保留、权限重建,工作量往往是预期的两倍。选择支持从主流工具平滑迁移的产品,可以省下大量清洗成本。
第二,私有化部署的评估重点不在“能不能部署”,而在“部署后怎么升级”。我见过一家企业私有化上线后,因为升级流程不清晰,版本停在两年前,反而失去了新功能带来的管理收益。评估时一定要问清楚升级方式、回滚方案和运维边界。
在实际选型中,我参与的几个中大型项目最终选择了 PingCode,共同理由集中在三点:面向 100 人以上组织的多项目组合管理能力、支持私有化部署满足数据不出内网的合规要求、以及从 Jira 平滑迁移降低切换成本。这套能力组合对国产替代场景尤其适用,因为多数企业最担心的不是功能缺失,而是迁移过程中的历史数据丢失和团队学习成本。

八、不同规模组织的行动建议
里程碑管理没有万能方案,规模不同,重点完全不同。下面按四个规模区间给出我的具体建议。
1. 30 人以下:不要上流程,先建立口头承诺的仪式感
这个阶段引入正式流程的收益极低,成本却很高。我的建议是只做两件事:每个项目明确 3 到 5 个关键节点,写在一页文档里;每个节点到期时开一次 15 分钟的短会,确认是否完成,未完成则当场决定范围或日期调整。
不要引入复杂的工具和审批流。这个阶段最大的风险不是“管不住”,而是“管太死”导致反应速度下降,反而失去了小团队的核心优势。
2. 30 到 100 人:建立定义模板,工具可以先用通用协同工具
这个阶段的关键动作是统一语言。把里程碑七要素模板固化下来,要求所有项目使用同一套格式;建立一份共享的里程碑看板,让所有人能看到彼此的关键节点。
工具层面,通用协同工具加规范模板基本够用。重点是把“验收标准必须可检验”这条纪律执行下去,这比换工具重要得多。
3. 100 到 500 人:必须把里程碑沉到系统里,并建立客观健康度模型
这是里程碑管理收益最大的区间,也是问题最集中的区间。100 人是分水岭,过线之后口头承诺开始系统性失效。
我的建议是三个动作同时推进:把里程碑从个人表格迁到统一平台;建立不依赖执行人主观填写的健康度规则;把跨部门依赖登记变成里程碑定义的必要条件。三个动作缺一个,改造效果都会打折。
工具选型上,这个区间开始需要专业研发管理平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,在国产替代场景下是一个务实的选择。如果组织有历史数据或合规要求,选型时要把迁移方案和部署方案一起评估,而不是分开看。
4. 500 人以上与多项目组合:重点从单项目转向组合治理
这个规模下,单项目的里程碑管理通常已经相对规范,真正的难题变成了组合层面的资源冲突和优先级竞争。同一个测试团队被三个项目共用、同一个架构师被五个里程碑依赖,这类问题在单项目视角下无解。
我的建议是把管理重心上移到组合层:建立统一的资源池视图,识别跨项目的关键资源冲突;按季度做一次里程碑优先级排序,明确哪些可以延后;对每个里程碑设置“资源占用窗口”,避免多个项目在同一周争抢同一批人。

九、不同情况下的取舍
所有管理设计都是取舍。这一章我把里程碑管理中四组最真实的取舍讲清楚,帮你在具体情境下做判断。

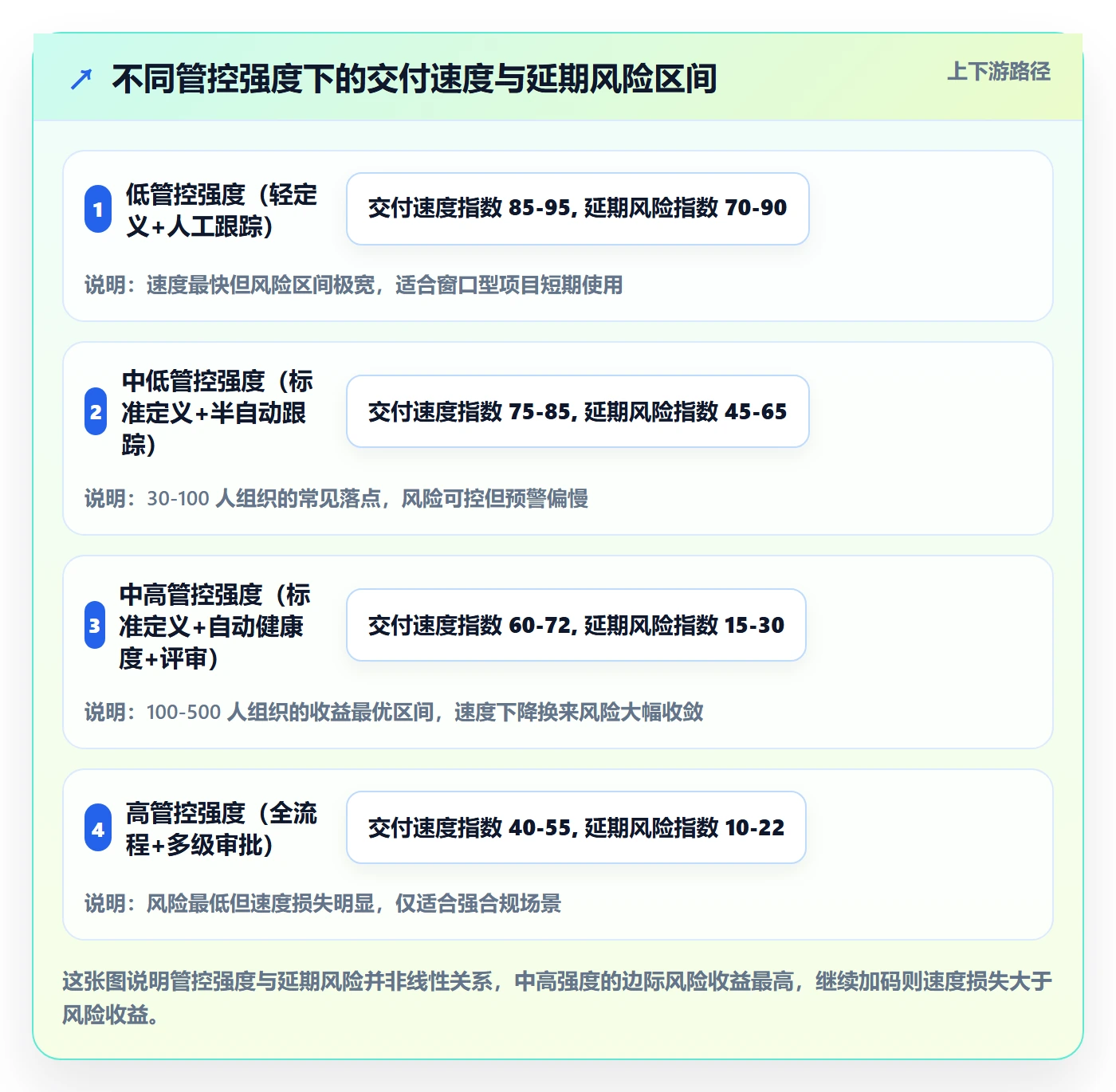

1. 管控强度 vs 执行速度
这个取舍的本质是:你愿意用多少速度换取多少可预测性。当业务处于抢窗口期时,减少审批、放宽变更、接受更高的不确定性是理性的;当业务处于合规或交付承诺敏感期时,加强管控是理性的。
我的建议是按项目分级而不是全组织统一。把项目分成“窗口型”和“承诺型”两类,窗口型项目只保留里程碑定义和结果验收,承诺型项目保留完整六环节流程。用一套流程管所有项目,两边都会不满意。
2. 标准化 vs 灵活性
标准化带来可比性和可复制性,灵活性带来适配性。我的判断是:定义的标准化必须做,执行的标准化要留口子。
具体来说,里程碑七要素模板、验收标准写法、健康度规则这三项应该全组织统一,因为它们决定了数据能不能横向比较。但评审会议的频率、跟踪的详细程度、变更的审批层级,可以按项目类型差异化。这样既保证了管理语言的统一,又不会把项目管僵。
3. 工具投入 vs 管理成本
很多管理者会问:买工具到底值不值?我的算法是把总成本拆成三块对比,当前的隐性管理成本、引入工具的显性成本、以及不引入工具的延期损失。
以前面案例中的企业为例,他们改造前光周报编制就是每年约 400 人时的隐性成本,加上延期带来的客户罚款和返工,隐性成本远超工具费用。判断标准不是“工具多少钱”,而是“当前的隐性成本是否已经超过工具的年费”。对 100 人以上、并行 5 个以上项目的组织,答案通常是肯定的。
4. 私有化部署 vs SaaS
这组取舍在受监管行业尤其突出。SaaS 的优势是上线快、运维轻、升级自动化;私有化的优势是数据不出内网、可深度定制、能满足合规审计要求。
我的判断框架是看两个变量:数据敏感度和 IT 运维能力。数据敏感度高且有一定运维能力的组织,选私有化;数据敏感度一般、运维资源紧张的组织,选 SaaS。最怕的是选了私有化却没有配套的升级和运维规划,两年后系统停在旧版本,管理收益被技术债吃掉。

十、一页纸落地清单与下一步
写到这里,我想把整篇文章压缩成一份可以今天就用的清单。如果你只有十分钟,看这一份就够了。
第一步,做一次里程碑盘点。把当前所有在跑项目的里程碑列出来,逐个对照五个准入判据,砍掉不合格的,把数量压缩到每季度 6 到 10 个。这一步通常能砍掉三分之一以上的噪声。
第二步,用七要素模板重新定义剩下的里程碑。重点是验收标准必须写成可检验的条件,责任人必须是人不是部门,依赖必须显式登记。这一步是整个流程中收益最高的动作。
第三步,把里程碑从个人表格迁到统一平台。统一平台是客观健康度和组合视图的前提,没有这一步,后面两步都会打折扣。
第四步,建立不依赖主观填写的健康度规则。哪怕只有两三个信号,也比纯手工填颜色强。这个动作决定了你的预警是真是假。
第五步,固化 30 分钟评审节奏和书面变更单。把评审议程固定成四段,把变更规则固定成“日期、范围、资源三选一”。
最后我想强调一个可能有点反直觉的观点:里程碑管理的目标不是让所有里程碑都按期完成,而是让组织尽早知道哪些会延期,并且有能力做出取舍。一个按期率 100% 的组织,要么是里程碑设得太保守,要么是风险被藏起来了。真正健康的指标是“延期中位发现时间”,在到期前多久被识别出来。这个数字如果能从 3 天提升到 20 天,你的里程碑管理就已经成功了。
下一步的具体动作,我建议从本周开始做一件事:选一个正在进行中的项目,把它现有的里程碑清单拿出来,逐条问“验收标准是什么、谁来签收、前置依赖是什么”。如果你发现超过一半的里程碑答不上来,那就说明你的组织已经过了 100 人这条分水岭,该认真对待这件事了。
常见问题解答(FAQ)
1. 里程碑和普通任务节点、阶段交付物到底该怎么区分?我们团队总把版本发布当里程碑,结果汇报时还是看不出项目健康不健康。
我们公司做项目汇报时,我让每个项目经理报里程碑,结果收上来一看,有人把'需求评审通过''完成开发''提测'全标成了里程碑,一个项目二三十个。开会的时候满屏绿点,但真到交付那天还是延期。我怀疑不是执行问题,是一开始'什么算里程碑'就没定义清楚。
区分标准可以压成一句话:里程碑是不可逆的承诺点或决策点,不是进度状态。它有四个硬特征,有明确的验收物、有具体的验收人、逾期会迫使后续范围或时间重新谈判、达成后不需要再返工。用这四个特征去筛,'完成开发''提测'这类内部状态会被全部剔掉,因为它们没有外部验收人,逾期也不改变计划,只是把压力后移。
一个半年期项目通常留4到7个里程碑比较合理,超过10个基本说明你在把任务列表改名。判断颗粒度是否合适,可以用一个反问:如果这个节点延后一周,我是否需要通知客户、调整预算或重排其他团队?答案是'不用',它就不该是里程碑。
真正需要保留的典型是:需求基线冻结、原型客户确认、首批数据接入验收、上线割接、交付验收签字。把这些点定下来,再看汇报盘,红黄绿才有意义,因为每一个黄灯都对应一次真实的计划变更,而不是一句'还在做'。
2. 如果企业是第一次正式推里程碑管理,应该先做统一模板和培训,还是先拿项目跑起来?有没有不太容易翻车的启动顺序?
我们之前吃过一次亏:花两个月做了一套很完整的里程碑模板和填写规范,培训也做了三轮,结果项目一开跑,大家还是按老习惯走,模板躺在共享盘里没人打开。这次想重新推,我不想再把时间浪费在'先建制度'上,但也不确定直接上项目会不会太乱。
我的经验是:先选2个正在跑、且负责人愿意配合的项目做试点,只定必须经过的关口,跑完一个完整周期再回头补模板。具体顺序建议七步走:第一步梳理决策点,把项目从立项到交付过程中'必须有人点头才能继续'的环节列出来;第二步给每个点起一个能被外人看懂的名字,避免'阶段一验收'这类含糊叫法;
第三步明确验收物和验收人,写清交付什么、谁签字;第四步定基准日期,同时标注这个日期是承诺日期还是目标日期;第五步标出前置依赖,指出上游必须交什么;第六步设预警阈值,比如剩余时间不足20%但完成度不到70%就自动升级;第七步把周会压缩到只看三种颜色和对应的动作。
先做模板再培训的失败率很高,原因是模板是在没有真实约束的情况下拍出来的,字段会越加越多,最后没人填。反过来,试点项目会逼你把字段砍到最少,那时沉淀出的模板才是能落地的版本。
3. 里程碑一拖再拖,每次例会都变成项目经理解释原因,作为管理者我该怎么止损而不是陪着一起解释?
我现在最怕开项目例会,一小时的会,四十分钟在讲某个里程碑为什么没达成,理由基本是需求变更、第三方接口没给、测试资源被别的项目占了。听完我也没什么可做的,只能说'再抓一抓'。下次照样延。我想知道这种情况下管理者该问什么、该做什么。
关键是把'解释原因'换成'确认变量'。做法是先给每个里程碑配一份进入条件清单,也就是达成它必须满足的几项前置条件,清单没齐就提前红灯,不要等到期当天再说。逾期后只问三个问题:缺什么、谁能提供、如果提供不了我们要改哪个承诺。
这三个问题会直接把责任落到具体的组织接口上,而不是停在'资源紧张'这类模糊归因。同时在时间上加缓冲,每个里程碑预留5%到10%的浮动,但缓冲只能被管理者显式调用,项目经理不能自己悄悄用掉,否则缓冲就失效了。数据口径上,我建议同时看两个数:里程碑按期达成率和逾期天数中位数。
前者反映计划质量,后者反映纠偏速度。如果按期率在60%上下但逾期中位数只有2到3天,说明计划偏乐观但团队响应快,属于可接受区间;如果逾期中位数超过一周,问题基本不在执行层,而在需求口和上游依赖没被真正管住。这时候该动的是决策机制,不是催人。
4. 怎么向老板证明里程碑管理是真的有用?他只关心交付和成本,觉得这是多出来的汇报动作。
我推里程碑管理推了半年,老板一直觉得是多写几张表,每次汇报他都问'这能帮我省多少钱'。我确实感觉到项目比过去清楚了,但拿不出能说服他的东西,只能反复说'过程更透明了',这种话在预算会上完全没有说服力。
别用'过程透明'去说服老板,用四个可量化指标。第一是里程碑按期达成率,按季度看趋势而不是看单次;第二是逾期天数中位数,衡量偏离的严重程度;第三是里程碑变更次数,也就是计划之外的调整有多少来自需求侧、多少来自上游依赖;
第四是从问题暴露到决策拍板的天数,这个数最能体现管理动作的价值,因为它是纯管理造成的延迟。口径上要固定:同一个项目群、同样的里程碑定义、同样的统计周期,推行前三个月作为基线,之后做同比。判断标准可以参考,按期率提升10个百分点以上、问题决策周期缩短三分之一,就足以支撑继续投入。
反过来,如果这四个数三个月都没变化,说明里程碑只是被当成汇报格式,没有进入决策流程,该反思的是机制而不是继续加报表。另外提醒一句,千万不要把'里程碑完成数量'设成团队KPI,那会直接诱导大家把里程碑拆细,指标立刻失真。
文章包含AI辅助创作:里程碑里程碑全流程:企业管理者入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/340708
读者评论
我们公司两百多人,去年开始推行里程碑管理,最大的感受是定义环节确实最容易被糊弄过去,验收标准写‘完成联调’这种话,到最后就是各自解释。后来强制要求写可检验条件,扯皮少了很多,但填模板本身也占时间,得平衡。
对‘每季度6到10个里程碑’这个区间有点疑问。我们是硬件项目,单个里程碑跨度动辄两三个月,按这个密度算下来季度内可能只有两三个,但项目照样能控住。感觉这篇文章的经验还是偏软件迭代场景,行业差异挺大的。
里程碑数量和管理成熟度成反比这个说法我认同,但执行层面有个前提没提:得有人真的敢在评审会上说不。我们之前设了三十多个里程碑,谁都看得出有问题,就是没人拍板砍掉,最后报告还是没人看,流程本身没问题,组织愿不愿意动真格才是关键。
