里程碑怎么做?管理层数据分析:里程碑从0到1

去年我帮一家 300 人规模的研发组织做交付复盘,翻出他们连续 12 个季度的里程碑记录,看到一个刺眼的反差:里程碑准时率长期维持在 84%~88%,但最终项目按期交付率只有 36%~44%。管理层的月度经营会上,PPT 上的里程碑一片绿色,可客户侧的真实延期投诉一年有 19 起。这个反差不是数据造假,而是里程碑从定义的第一天起就走偏了,它被做成了”任务分组”,而不是”承诺节点”。

这篇文章我想把里程碑从 0 到 1 的完整过程拆开讲:怎么定义、怎么度量、怎么让管理层一眼看懂、以及为什么我坚持认为”里程碑准时率”是一个最容易被做废的指标。

一、先给结论:里程碑不是进度条,是管理层的决策仪表盘

我做过大约 40 个研发交付组织的流程诊断,凡是里程碑体系失效的,问题几乎都不在工具,而在定义层。所以我把最核心的四条结论放在最前面,后面所有内容都是对它们的展开和验证。

1. 里程碑是”承诺节点”,不是”任务分组”

绝大多数团队建里程碑的方式,是把 WBS 里的某个父节点改个名字,加个日期,就当成里程碑了。这种里程碑的本质是”一批任务的集合”,它天然会随着任务增减而漂移。真正的里程碑应该是一个对外可承诺、可验收、可解释偏差的时点,它承诺的不是”我做了多少事”,而是”到这个时间点,某个可验证的结果一定存在”。

这个区别看起来只是措辞,实际影响巨大。任务分组的完成率可以靠”完成 80% 的工作量”来粉饰,而承诺节点只有两种状态:验收物存在,或者不存在。没有中间地带。

2. 管理层要的不是”完成没完成”,而是”偏差、置信度和可解释性”

我观察过至少 30 场向 CEO 或事业部总经理汇报的项目例会。高层在里程碑这件事上真正想知道的只有三件事:

  • 偏差有多大:当前是提前、准时,还是已经推迟,推迟了多少天,是第一次推迟还是第 N 次。
  • 这个判断有多可信:负责人自己给的置信度是多少,历史上这个人的乐观偏差有多大。
  • 偏差能不能被解释:推迟的原因属于哪一类,是需求变更、资源缺口、外部依赖,还是估算失误。

如果一份里程碑报表只能回答”完成 / 未完成”,那它对管理层几乎没有价值,因为它无法支撑任何决策。没有偏差口径的里程碑,只是一份工作日志。

3. 从 0 到 1 最难的一步,是定义验收物(Exit Criteria)

我见过太多团队花两周时间争论”里程碑该排在 3 月 15 日还是 3 月 22 日”,却只花十分钟写下一句”完成核心模块开发”。时间点的争论是低价值的,因为时间点的准确性完全取决于验收物的清晰度。验收物写不清楚,日期排得再精细也是自欺欺人。

一个合格的验收物至少要能回答:谁验收、验什么、用什么标准判、产出物放在哪里。这四件事缺一件,这个里程碑在数据上就一定会失真。

4. 里程碑数量存在一个可管理区间:9±3

这是我在多个中大型项目上反复验证的经验值,不是绝对法则。单个项目或单个季度的里程碑如果少于 5 个,颗粒度过粗,管理层看不到中间状态,风险暴露太晚;如果超过 15 个,管理成本会急剧上升,团队会把精力花在刷里程碑状态上,而不是解决问题。9±3 是一个既能暴露风险、又不至于压垮团队的平衡点。

里程碑怎么做?管理层数据分析:里程碑从0到1

二、真实场景:我亲历的三次里程碑失效

抽象结论容易讲,但里程碑为什么会失效,只有放到具体场景里才看得清。下面三个案例都来自我实际参与诊断的项目,细节做了脱敏处理,但数据和因果链是真实的。

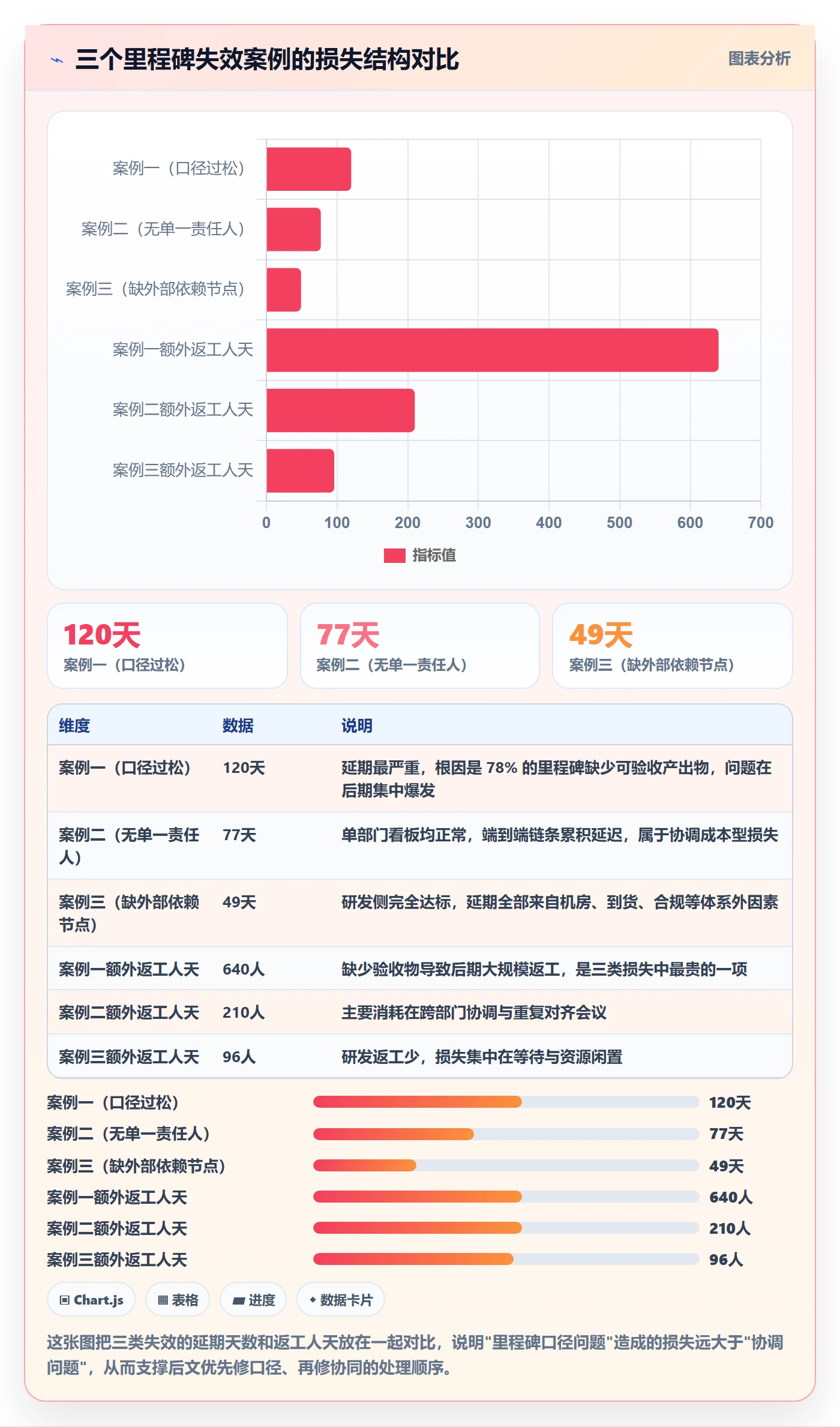

1. 场景一:里程碑全绿,项目延期四个月

这家企业做的是面向制造业客户的工业软件,团队规模约 300 人,研发占比 60%。他们的季度经营会上,项目管理办公室会汇报一张里程碑看板,颜色全是绿色。但那个季度最终交付晚了 4 个月,客户发了两轮正式函件。

我把他们 12 个季度的里程碑记录导出来做了一次口径审计,结论是:在他们记录的全部里程碑中,只有 22% 写明了可验收的产出物,其余 78% 的描述都是”完成 XX 模块开发””推进 XX 联调”这类过程性表述。这类里程碑的完成判定权在负责人自己手里,只要他觉得自己”差不多了”,就能标绿。

更关键的是,他们的里程碑没有权重。一个”完成架构评审”和一个”完成核心引擎并通过 72 小时压力测试”在报表上完全等价,都是”1 个里程碑达成”。这就导致高风险的里程碑被低风险的里程碑稀释掉了。

2. 场景二:跨部门里程碑的”背锅链”

第二个案例是一家做智能硬件的公司,产品交付需要市场、研发、供应链、生产四个部门接力。他们的里程碑是按部门分别设置的,没有人对端到端结果负责。

结果就是一条经典的背锅链:生产说供应链物料没到,供应链说研发的 BOM 变更太晚,研发说市场把交付日期承诺得太早,市场说这是老板拍的。每一环的里程碑在自己的部门看板上都是准时或轻微延迟,但整条链加起来延迟了 11 周。跨部门里程碑最大的坑不是时间排错,而是没有单一责任人。

后来我建议他们做了一件事:给每一个端到端里程碑指定一个”唯一责任人”,这个人的绩效直接绑定这个里程碑,而不是绑定他所在部门的局部任务。三个月后,同样类型的项目,端到端延迟从 11 周降到 3 周。

3. 场景三:私有化部署项目被”非研发环节”拖垮

第三个案例最有代表性,是一家为金融客户交付私有化系统的团队。他们的研发里程碑排得非常精细,代码冻结、集成测试、性能压测都按计划完成了,但项目整体延期了 7 周。

原因全在研发之外:客户的机房电力改造延期了 3 周,服务器到货晚了 10 天,安全合规审查排期比预期多了 2 周。这些环节在他们的里程碑体系里根本不存在,因为这套体系是”研发视角”的,不是”交付视角”的。

只要一个里程碑体系里缺少外部依赖节点,它就无法解释真实延期。 这也是我在做里程碑建模时一定会加一类节点,”外部输入就绪”(机房、资质、第三方接口、客户数据),并且明确要求这类节点必须有客户方或供应商方的对接人姓名。

里程碑怎么做?管理层数据分析:里程碑从0到1

三、常见误区:我统计过 120 个里程碑样本,八成栽在这五类

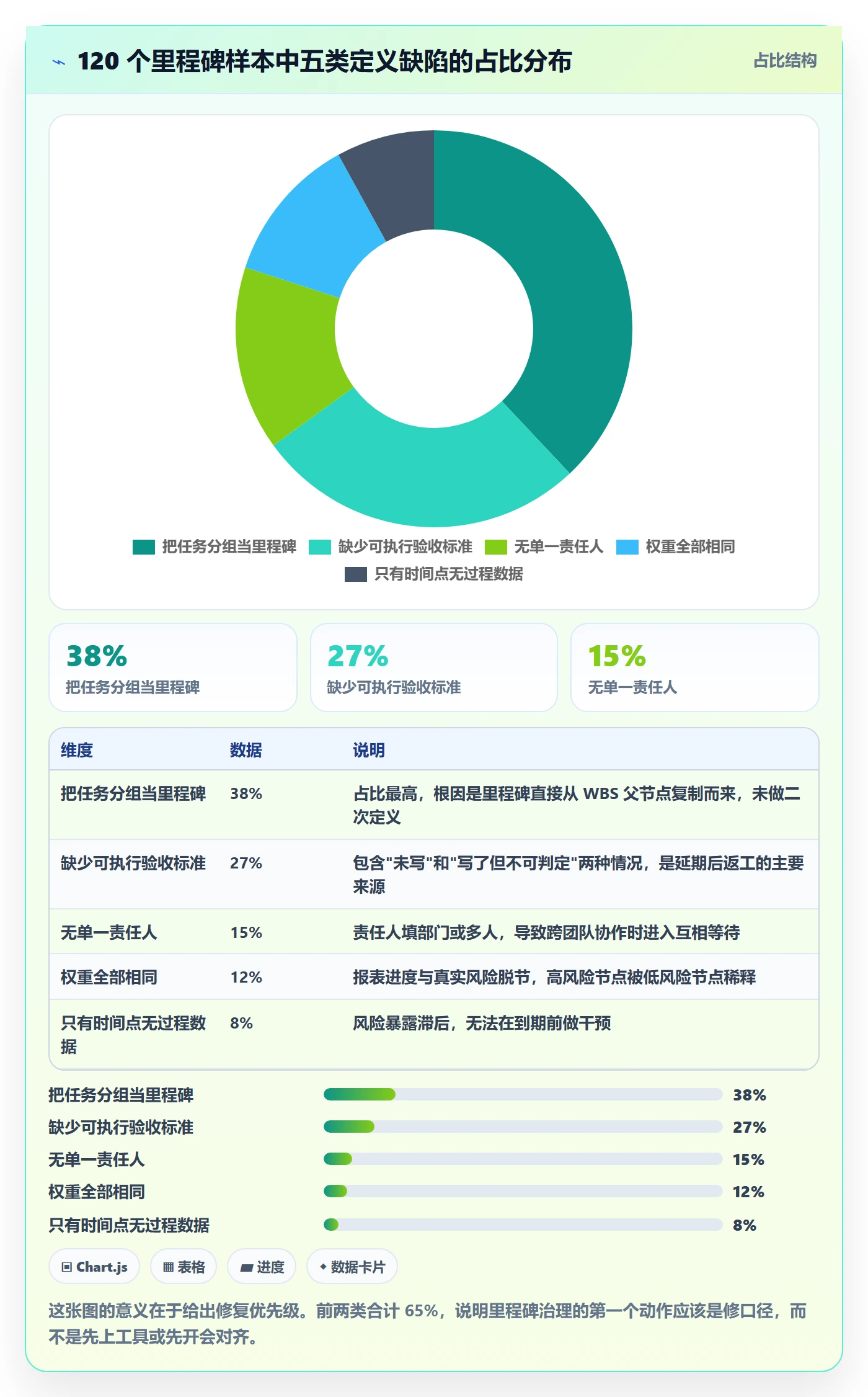

为了让误区判断有依据,我做过一次小样本统计:从 6 家不同规模的企业里抽取 120 个被标记为”里程碑”的条目,逐个检查它们的描述文本、验收标准、责任人字段和权重设置。结果如下。

1. 误区一:把 WBS 父节点直接改名当里程碑

这是占比最高的一类,38%。典型特征是描述里带”模块””阶段””迭代”这类词,比如”用户中心模块开发完成”。它的问题在于:这类节点的完成边界由团队自己定义,可以随时”基本完成”。

判断方法很简单:如果一个里程碑可以被”基本完成”,它就不是里程碑。 合格的里程碑只有达成和不达成两种状态。

2. 误区二:没有验收标准,或验收标准不可执行

占 27%。有些团队确实写了验收标准,但写的是”功能正常””性能良好”这种无法判定的表述。我见过一个更离谱的:验收标准写的是”客户满意”。

可执行的验收标准必须包含可测量的阈值。比如”核心接口 P95 响应时间 ≤ 200ms,在 500 并发下持续 30 分钟无错误”,这才是验收标准。

3. 误区三:里程碑没有单一责任人

占 15%。表现是责任人字段填的是部门名,或者填了两个人。只要责任人不是唯一的自然人,这个里程碑在出问题时一定会进入互相等待的状态。责任人的唯一性,比责任人的能力更重要。

4. 误区四:所有里程碑权重相同

占 12%。这条最隐蔽,因为它在报表上看不出来。当一个项目有 12 个里程碑,其中 10 个是低风险的例行节点、2 个是高风险的关键节点,如果权重相同,那么”完成 10 个”会显示 83% 的进度,而真实风险可能还停留在 20%。

我的做法是给里程碑打三档权重:关键(权重 5)、重要(权重 3)、常规(权重 1),进度按加权计算。这样报表上的进度才和真实风险同步。

5. 误区五:里程碑只有时间点,没有度量数据

占 8%。这类里程碑看起来最规范,有日期、有责任人、有验收物,但它是”一次性”的,只在到期那天更新状态,中间过程没有任何数据。结果就是风险永远是最后一个才知道。

我要求每个关键里程碑至少挂两个过程指标,比如”联调里程碑”挂”已完成联调接口数 / 总接口数”和”遗留缺陷数”。有过程数据,才能在到期前两周预判会不会滑。

里程碑怎么做?管理层数据分析:里程碑从0到1

四、专业判断逻辑:里程碑从 0 到 1 的四层建模法

讲完误区,进入正题。我把里程碑从 0 到 1 的构建拆成四层,每一层解决一个不同的问题。这套方法我在多个 100 人以上的组织里推过,落地周期通常在两周左右。

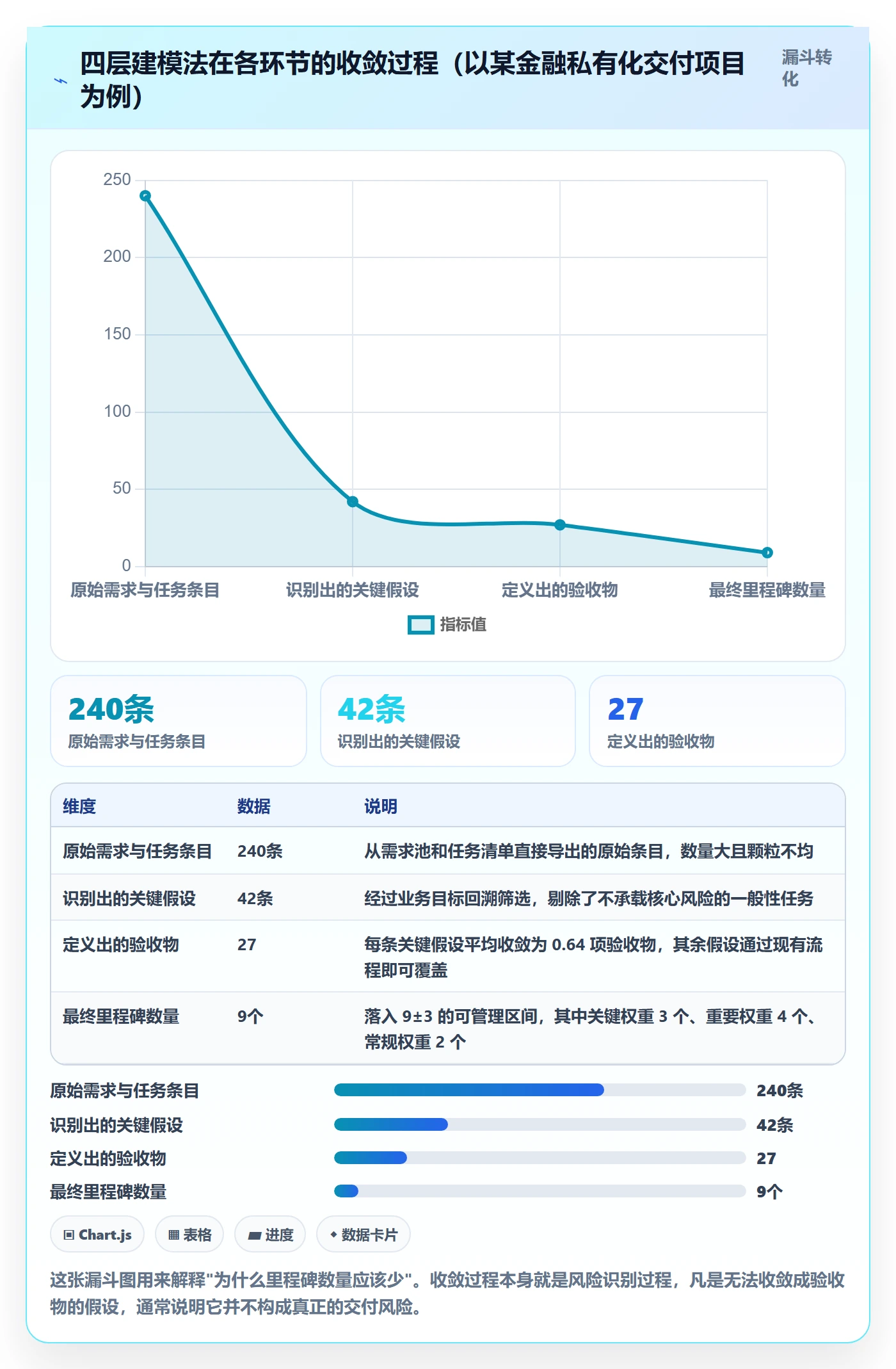

1. 第一层:从业务目标推导关键假设

里程碑不是从任务列表里长出来的,是从业务目标里长出来的。第一步要问的不是”我们要做哪些事”,而是”这个业务目标成立,依赖于哪些关键假设”。

比如目标是”Q3 完成面向财务场景的私有化产品交付”,它依赖的关键假设可能包括:财务领域的核心算法在客户数据上准确率达标、私有化环境的部署包能在 4 小时内完成安装、客户的安全合规审查能在 6 周内通过。

关键假设才是里程碑的种子。 假设不写出来,里程碑就只能从任务里凑,凑出来的东西自然没有管理价值。

2. 第二层:把关键假设转成验收物(Exit Criteria)

每一个关键假设,都要转成一个可验收的产出物。这一步是整条链路里最花时间、也最不能省的。我常用的写法是四段式:验收物名称、验收标准、验收人、存放位置。

milestone: 财务算法准确率达标
exit_criteria:

deliverable: 算法评测报告 v1.0

standard: |

在客户提供的 3 万条历史凭证样本上,

科目识别准确率 >= 96%,

金额抽取准确率 >= 98%,

单条平均处理耗时 acceptor: 客户方财务信息化负责人 + 我方算法负责人

location: 私有化环境 /docs/eval/finance-eval-v1.pdf

evidence: 可复现的评测脚本 + 原始样本哈希

注意最后两行。我坚持要求里程碑必须写明产出物的存放位置和可复现的证据。原因很实际:没有位置和证据的验收物,在中大型组织的跨部门场景里,几乎必然会在验收时扯皮。

3. 第三层:给验收物配时点和唯一责任人

时点怎么定?我的经验是按”倒推 + 缓冲”两步走。先按验收物的客观周期倒推,比如算法评测报告需要两周数据采集、一周评测、一周评审,那从目标日期往前推四周。然后在此基础上加一个显式的缓冲,缓冲长度按历史偏差率来定。

如果这个团队历史上同类里程碑的平均偏差是 +18%,那缓冲就按 15%~20% 加。缓冲必须显式写在计划里,不能藏在各人的私下承诺里。把缓冲藏起来,等于让管理层失去对真实风险的感知。

责任人的唯一性前面已经强调过了,这里补充一点:如果这个里程碑确实需要多方协作,那就在责任人之外再设”协作者”字段,但状态更新权和最终确认权只属于唯一责任人。

4. 第四层:给时点配数据度量

最后一层是把里程碑接入数据。我在实践中会给每个关键里程碑配三类数据:

  • 过程数据:到期前的推进状态,比如已完成接口数、遗留缺陷数、完成百分比(可量化版本的)。
  • 偏差数据:计划日期 vs 预测日期 vs 实际日期,以及日期被修改过的次数。
  • 置信度数据:负责人每周填写的达成置信度(高 / 中 / 低),和最终结果做对照,用来计算个人的乐观偏差系数。

第三类数据是最有价值的,也是最容易被忽略的。当一个负责人连续三个季度填”高置信度”却连续三次延期,这个模式本身就是管理信号。

里程碑怎么做?管理层数据分析:里程碑从0到1

五、数据观察:里程碑指标怎么设计才不骗人

指标设计是里程碑体系里最容易走偏的一环。我见过太多团队把”里程碑准时率”当成核心 KPI,结果这个指标在半年内就退化成了一场数字游戏。下面是我实际使用的一套指标组合。

1. 里程碑准时率:口径比数值重要十倍

先给定义:准时率 = 在计划日期当天或之前达成验收标准的里程碑数 ÷ 当期应达成的里程碑总数。这里有两个关键点容易被做手脚。

第一,”达成验收标准”必须由验收人确认,而不是责任人自己标完成。第二,分母是”当期应达成”的里程碑,如果有人提前把里程碑日期改到下一期,分母就凭空小了。

所以我一般会配套加一个辅助指标:当期里程碑日期变更次数。这个数字一旦超过当期里程碑总数的 30%,准时率就基本不可信了。

2. 里程碑滑移率:比准时率更早暴露问题

滑移率的定义是:某个里程碑在生命周期内计划日期被向后调整的累计天数 ÷ 原始计划周期天数。它是阶梯式累积的,一次改期看起来不多,但累积起来就是项目的真实健康度。

我跟踪过一个项目,它的里程碑准时率在前 8 周一直是 100%,因为还没有到期。但滑移率在第 3 周就开始上升,到第 6 周时某个关键里程碑累计后移了 19 天。如果你只看准时率,你要等到期那天才知道出事;如果你看滑移率,你提前三周就知道了。

3. 置信度评分:让乐观偏差显性化

我要求每个关键里程碑的责任人每周填一次置信度:高(90% 以上会达成)、中(60%~90%)、低(60% 以下)。然后把每个人历史上的”填报置信度”和”实际达成结果”做交叉比对,算出乐观偏差系数。

实际操作下来,最常见的现象是:某位负责人的”高置信度”实际达成率只有 68%,另一位负责人的”中置信度”实际达成率反而有 85%。这两类人放在同一张报表上,管理层会被误导得很厉害。把置信度折算成个人系数之后,报表才真正可比。

4. 里程碑健康度评分卡

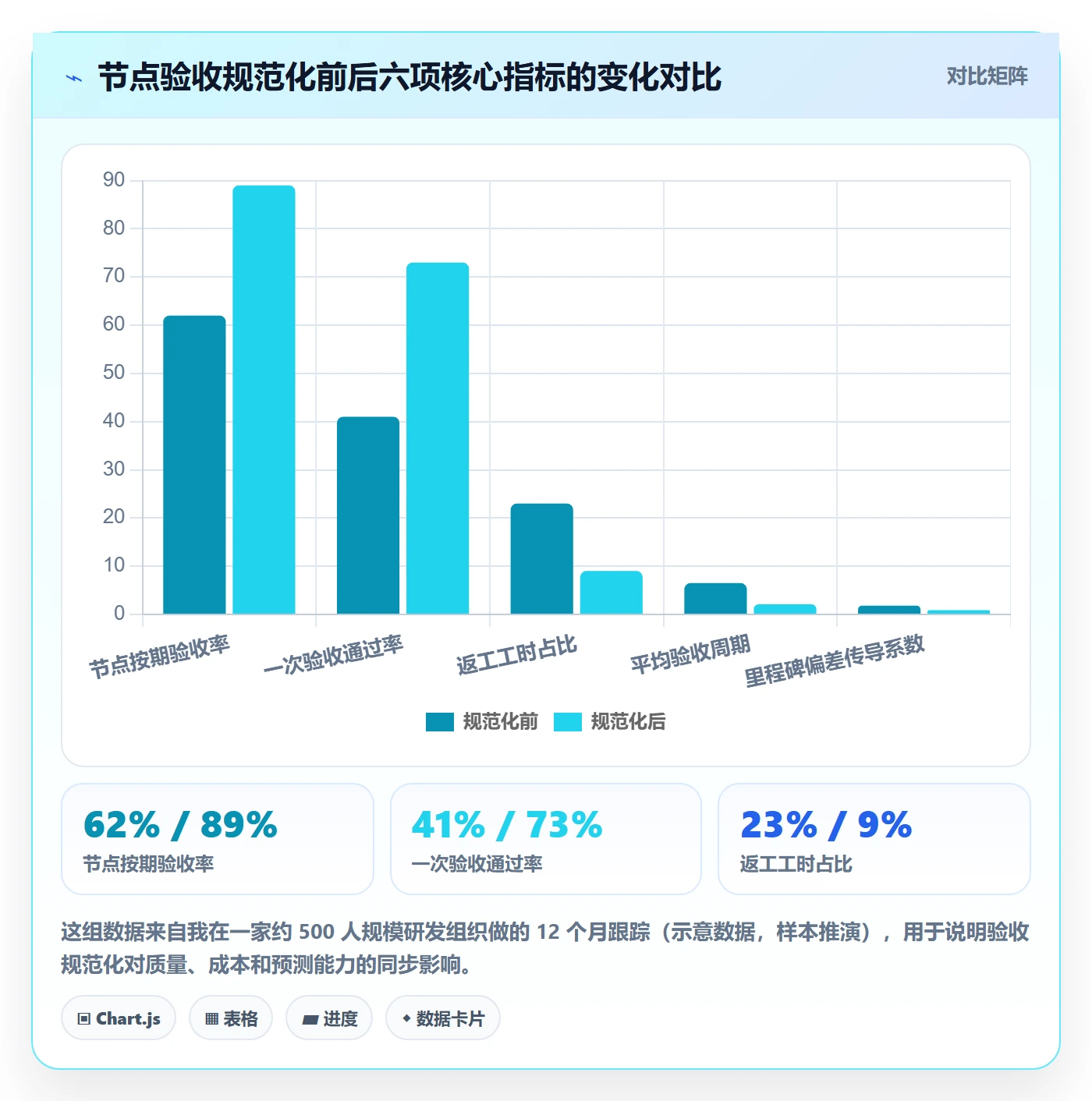

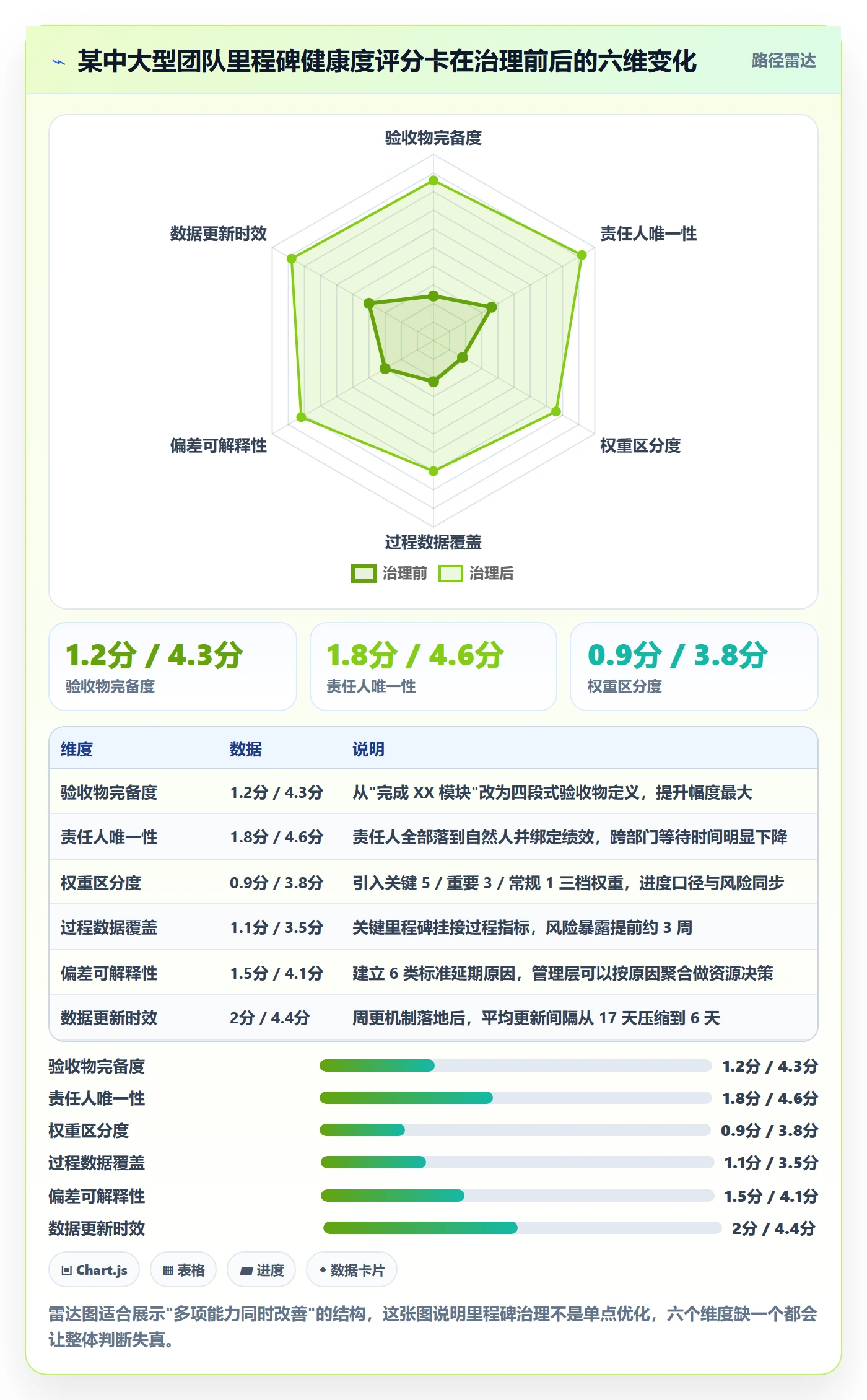

单一指标都容易被优化,所以我倾向于用一张评分卡做综合判断。我的评分卡包含六个维度,每项 0~5 分,总分 30 分:

维度 评分要点 低分信号
验收物完备度 是否有可量化标准、验收人、存放位置、可复现证据 描述中出现”基本””正常””良好”
责任人唯一性 是否为单一自然人,是否绑定绩效 责任人填部门名或多人
权重区分度 是否有三档权重且分布合理 全部权重相同
过程数据覆盖 关键里程碑是否至少挂两个过程指标 只在到期日更新状态
偏差可解释性 每次延期是否归因到标准原因分类 延期原因写”综合因素”
数据更新时效 过程数据是否每周更新 平均更新间隔超过 14 天

这张评分卡我通常按季度评一次。低于 18 分的项目,我不会去讨论排期,而是先修口径。口径没修好之前,所有排期讨论都是浪费会议时间。

里程碑怎么做?管理层数据分析:里程碑从0到1

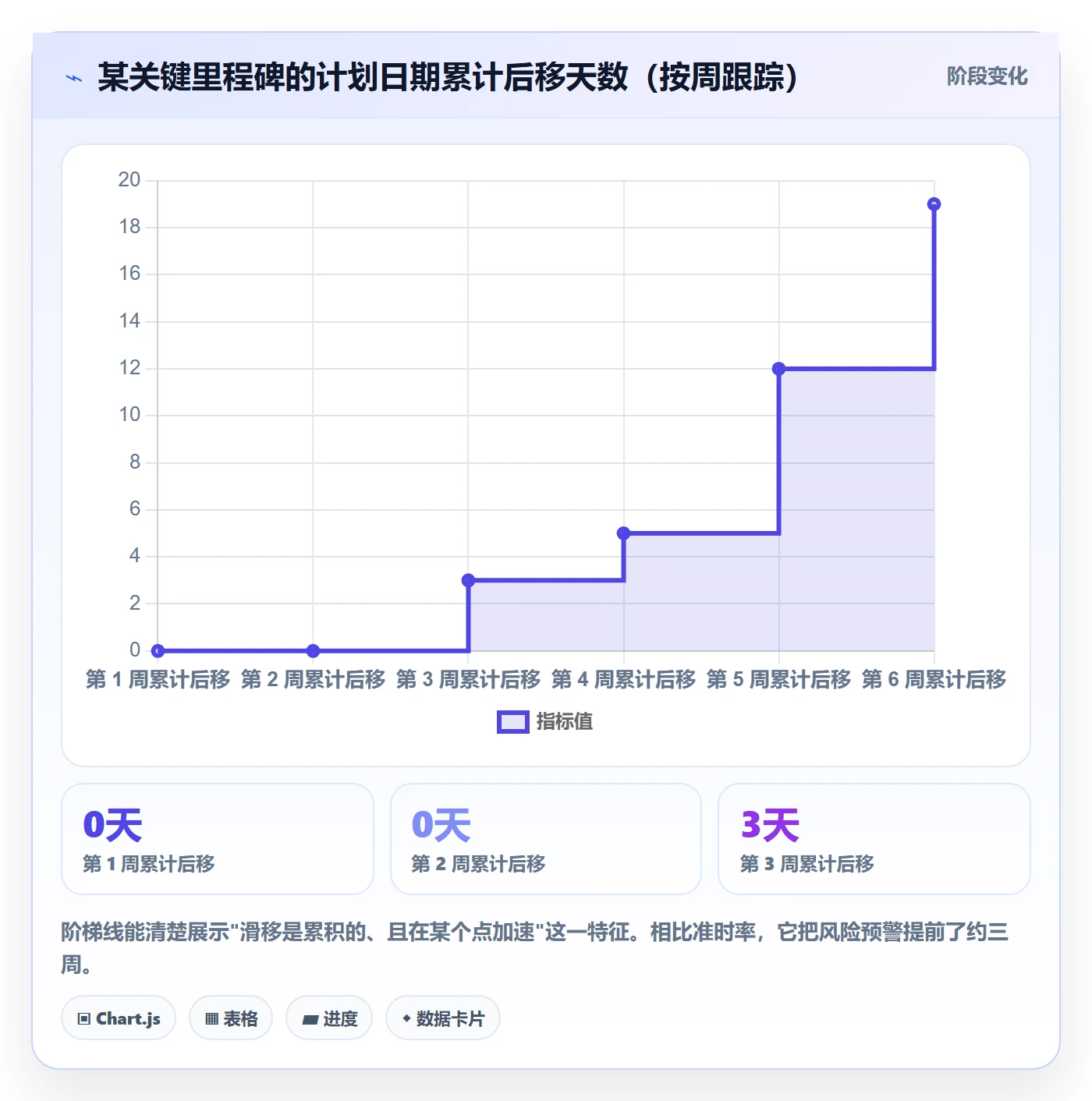

5. 滑移率的累积曲线长什么样

为了更直观,我把前面提到的那个项目前三周的滑移数据画了一下。可以看到,滑移不是线性累积的,而是在某个节点之后突然加速,这个加速点通常对应着某个外部依赖没有按期到位。

里程碑怎么做?管理层数据分析:里程碑从0到1

六、落地实践:把里程碑跑进系统(以 PingCode 为例)

前面讲的是方法论,但方法论要在组织里活下来,必须落到一个能被日常使用的载体上。我用过 Excel、通用项目管理工具、以及专门面向研发的项目管理平台,在 100 人以上、多团队并行的场景里,前两类的管理成本会显著上升。

1. 为什么中大型组织需要专门的研发项目管理平台

Excel 的问题在 20 人以内不明显,但到 100 人以上就会集中爆发:多个项目的里程碑无法跨项目汇总,权限无法按角色隔离,历史变更没有审计轨迹,置信度和过程数据只能靠人工收集。

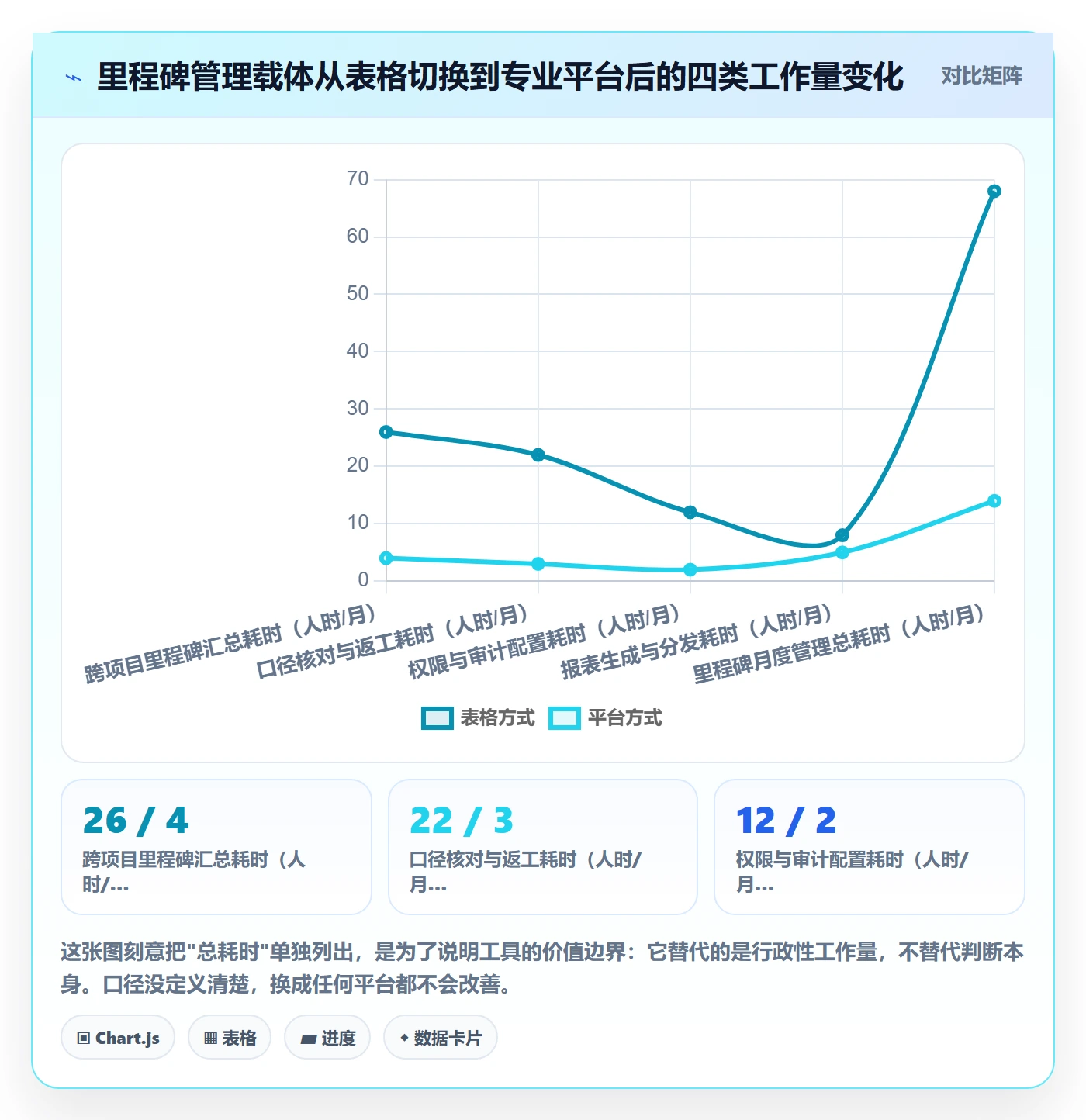

我在一家 400 人规模的企业做过测算,他们用 Excel 维护里程碑时,项目管理办公室每月花在”收集、核对、汇总、核对报表”上的时间大约是 68 人时/月,而且这 68 小时里有一半是在处理口径不一致带来的返工。

换成专业平台之后,同样的工作降到约 14 人时/月,节省的部分主要集中在跨项目汇总和权限控制上。这个数字不是平台带来的管理改善,而是纯粹的人工替代。

2. PingCode 承载里程碑的实际配置步骤

我以 PingCode 为例说明具体怎么落地。它主要服务中大型企业及 100 人以上组织,在里程碑这个场景上,它提供了几件比较关键的能力:里程碑独立于迭代存在、可以跨项目汇总、可以绑定唯一责任人和验收标准、以及支持私有化部署。

我的配置顺序通常是这样的:

  1. 先建里程碑类型与权重字段:在自定义字段里增加”权重档位”(关键 / 重要 / 常规)和”验收标准”两个字段,并把它们设为里程碑创建的必填项。这一步能直接消灭掉”没有验收物”这一类问题。
  2. 建立责任人唯一性约束:责任人字段设为单选,只允许指向一个成员。如果需要协作,用独立的”协作者”多选字段承载。
  3. 挂接过程指标:把里程碑与关联的工作项做绑定,用工作项的完成率、缺陷数等数据自动生成过程指标,避免人工填报。
  4. 配置跨项目里程碑视图:给管理层做一个只读视图,字段只保留里程碑名称、唯一责任人、计划日期、预测日期、累计滑移天数、置信度、当前健康度颜色。
  5. 设置变更审计:开启日期变更记录,任何一次日期调整都保留变更人、变更时间和变更原因。这份记录是后续复盘最有价值的原始材料。

这五步做完,通常需要一个下午的配置时间,加上一轮团队宣贯。工具配置是快的,难的是让团队接受”验收物必填”这件事。 这一点上我的经验是:不要靠宣贯,靠约束。字段设为必填,比开三次会有用得多。

3. 从其他研发管理工具迁移时的注意点

很多企业在替换原有研发管理工具时,最担心的不是功能,而是历史数据和流程的中断。PingCode 支持从主流海外研发管理工具平滑迁移,这一点我在实际项目里验证过。

但我要提醒的是,迁移过程中最容易出问题的不是数据本身,而是语义的映射。原工具里的”里程碑”可能是一个纯时间点,而目标平台上它是一个承载验收物和权重的实体。如果直接按字段名一一对应,迁移后会发现大部分里程碑的验收标准字段是空的。

我的做法是分两步:第一步先迁移实体和层级关系,保证结构不断;第二步专门做一轮”里程碑口径重填”,把验收物、权重、唯一责任人补齐。这一步看起来是额外工作,但它决定了迁移之后的数据能不能用。

对于有信创要求的组织,PingCode 支持私有化部署,这一点在金融、能源、政务类客户那里是硬性门槛。私有化部署的意义不只是数据留在内网,更重要的是里程碑数据、变更记录和绩效关联数据不会离开企业的治理边界。

里程碑怎么做?管理层数据分析:里程碑从0到1

七、不同情况下的行动建议

同一套里程碑方法,在 20 人团队和 400 人组织里的落地方式完全不同。我按组织规模分了四档,给出我在实际项目里用过的建议。

1. 20 人以下团队:先解决”有没有”,不解决”精不精”

这个规模最大的风险是过度管理。我见过 12 人的团队搭了一套包含权重、置信度、健康度评分的里程碑体系,结果维护成本超过了它带来的价值。

我的建议是只做三件事:每个季度设 5~7 个里程碑;每个里程碑必须写一句可判定的验收标准;每个里程碑指定一个唯一责任人。用最简单的看板工具承载就够了,不需要为这个规模引入复杂系统。

2. 20~100 人团队:开始需要跨团队视图

这个阶段会出现多个并行项目,管理层开始需要”跨项目看风险”。建议做四件事:引入权重档位,让进度口径和风险同步;建立标准的延期原因分类(我一般用 6 类:需求变更、资源缺口、外部依赖、估算偏差、技术风险、优先级调整);把里程碑接入周会机制;开始记录置信度。

这个规模用研发项目管理平台的性价比开始显现,因为跨项目汇总的手工成本已经不可忽略了。

3. 100 人以上中大型组织:需要口径治理和组织保障

到这个规模,里程碑问题的本质已经从”方法”变成”治理”。我在这个规模上的标准动作包括:

  • 建立统一的里程碑定义标准,作为组织级规范发布,而不是各团队自定义。
  • 设立里程碑口径审计机制,每季度抽查不少于 20% 的里程碑,检查验收物完整性和责任人唯一性。
  • 把里程碑达成情况纳入负责人的绩效,但只纳入关键权重里程碑,避免负责人为了凑数而设一堆低风险里程碑。
  • 使用支持跨项目汇总、权限隔离和私有化部署的平台。PingCode 在这个场景下比较合适,因为它本身就是面向中大型企业及 100 人以上组织设计的,能承载多项目、多角色、带审计的里程碑管理。

有一点我要特别强调:在这个规模上,不要试图一次性把所有历史项目的里程碑都补齐。我在一个项目里见过团队花三个月补历史数据,补完之后没有一个人看。正确的做法是只对新启动的项目执行新标准,历史项目按自然周期淘汰。

4. 强监管 / 私有化交付场景:外部依赖节点必须进入体系

金融、能源、政务类客户的交付项目,延期原因里通常有 40% 以上来自客户侧或第三方。这类项目的里程碑体系必须包含”外部输入就绪”节点,并且要写明对方对接人。

我的一般做法是给每个外部节点加两个字段:承诺方对接人姓名、以及”本节点延期时我方的兜底方案”。第二个字段常常被忽略,但它决定了延期发生时你是被动等待还是主动切换。

里程碑怎么做?管理层数据分析:里程碑从0到1

八、不同情况下的取舍

里程碑管理里没有全都要的选项,每一个选择都有代价。下面四组取舍是我被问得最多的。

1. 粒度取舍:多而细,还是少而关键

粒度越细,风险暴露越早,但管理成本越高,而且容易出现”为了填满看板而造里程碑”的现象。我的经验是:关键权重里程碑可以细,常规里程碑必须粗。一个项目里真正需要细颗粒度的通常不超过 4 个,剩下的都是陪跑。

取舍的依据是这个里程碑失败之后,项目是否还有调整空间。如果失败即致命,就必须细;如果失败可以补救,粗一点没关系。

2. 填报取舍:强制必填,还是鼓励自填

强制必填能保证数据完整度,但会带来一个副作用:团队为了满足必填,会写一些没有信息量的内容,比如验收标准统一写”通过内部评审”。鼓励自填则相反,数据质量参差。

我的选择是强制 + 抽查。字段必填,保证结构统一;季度抽查 20%,保证内容质量。纯强制没有抽查,一年之后你会得到一堆形式合规但没有信息量的记录。

3. 模板取舍:统一模板,还是允许差异化

统一模板便于跨项目汇总,但不同业务形态的里程碑结构差异很大,强行统一会让某些团队写得很别扭。我的折中是统一”必备字段”和”延期原因分类”,但允许团队自定义扩展字段。

必备字段是全局可比的底线,扩展字段承载业务差异。这样既保证了管理层能横向看,又不会让业务团队觉得模板是硬套的。

4. 数据取舍:全量可视化,还是克制展示

我刚做里程碑看板的时候,恨不得把所有字段都放上去,结果管理层看了五分钟没找到重点。后来我做了一次减法,只保留六列:里程碑名称、唯一责任人、计划日期、预测日期、累计滑移天数、健康色。

一个管理层看板如果需要超过 8 列信息,说明设计者还没有想清楚管理层到底要看什么。

里程碑怎么做?管理层数据分析:里程碑从0到1

九、14 天行动清单:里程碑从 0 到 1 怎么落地

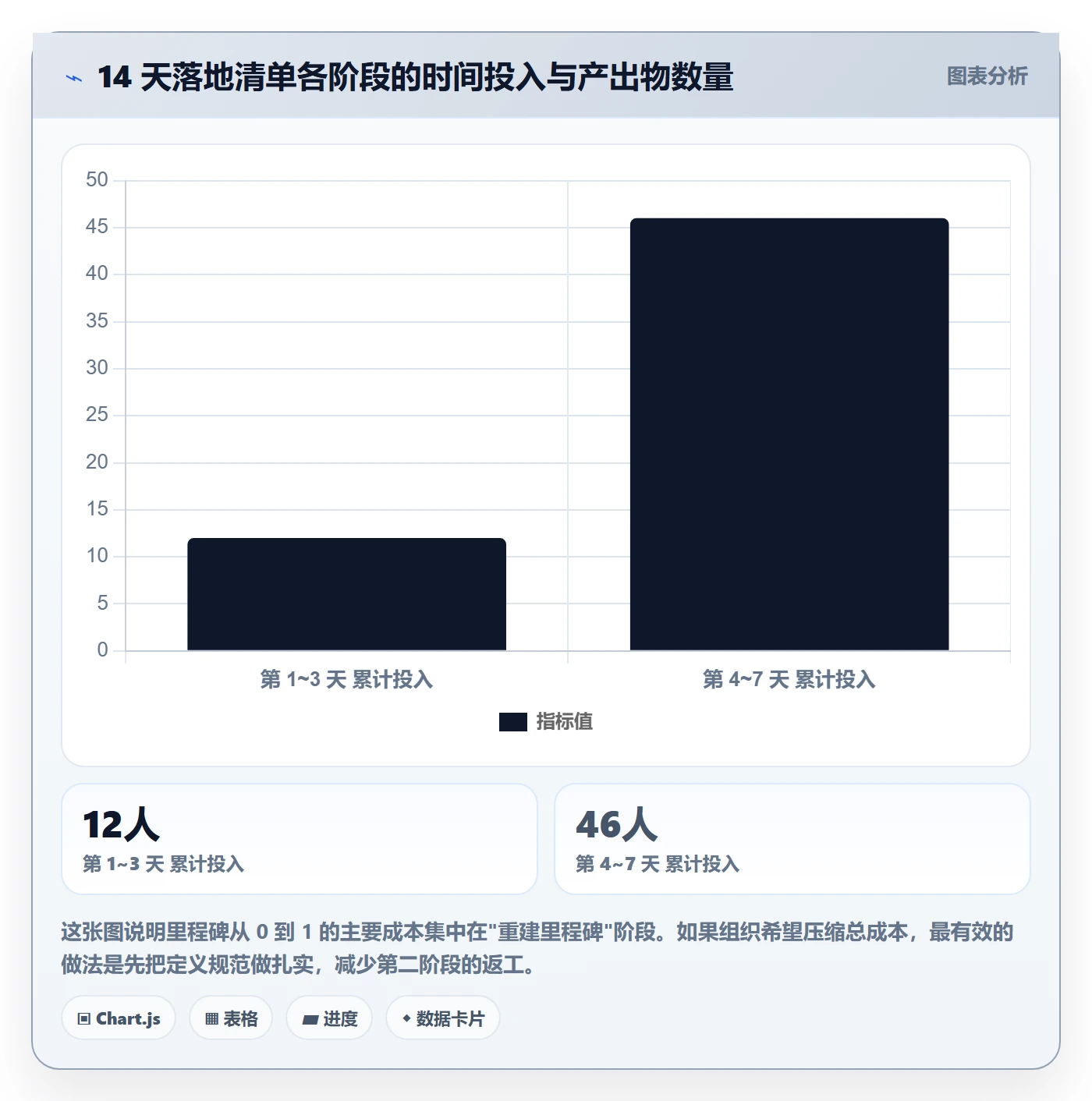

如果你决定开始,我建议用两周完成第一轮。下面是实际执行过的清单,我按天做了分组。

1. 第 1~3 天:定义口径

  1. 拉出当前所有在跑项目,标注每个项目当前的里程碑数量和描述文本。
  2. 组织一次 90 分钟的会,只做一件事:把里程碑的验收物四段式模板定下来(产出物、标准、验收人、存放位置)。
  3. 确定权重档位定义和延期原因分类(6 类)。

这三天的产出应该是一份不超过两页的《里程碑定义规范》。如果写超过两页,说明定义得太复杂了。

2. 第 4~7 天:重建里程碑

  1. 对每个在跑项目,按四层建模法重新梳理:业务目标 → 关键假设 → 验收物 → 里程碑。
  2. 把每个项目重新收敛到 9±3 个里程碑,其中关键权重不超过 3 个。
  3. 给每个里程碑指定唯一责任人,并让责任人确认验收标准。

这一步通常会遇到抵触,因为验收标准会让承诺变得具体。我的应对方式是:把这次重建定位为”风险识别”,而不是”进度承诺”,先让大家把风险说出来,日期可以之后再谈。

3. 第 8~11 天:接入系统

  1. 在研发项目管理平台里配置里程碑类型、权重字段、验收标准字段、唯一责任人约束。
  2. 把重建后的里程碑录入,并挂接过程指标。
  3. 配置管理层只读视图,只保留六列核心信息。
  4. 开启日期变更审计。

如果是 100 人以上的组织,这一步我通常建议用具备跨项目汇总和权限隔离能力的平台,PingCode 这类面向中大型企业的研发管理平台在这个环节的配置效率比较高。如果是已有其他工具的组织,注意做好语义映射,别只迁字段不迁口径。

4. 第 12~14 天:跑第一轮数据

  1. 让所有责任人填写第一周置信度。
  2. 收集第一轮过程数据,检查有没有里程碑的更新间隔超过 7 天。
  3. 做一次口径抽查,抽取 20% 的里程碑检查验收物质量。
  4. 把第一份管理视图发给管理层,并收集反馈。

两周之后,你就会有第一份带偏差口径的里程碑数据。这份数据的绝对质量可能不高,但它比之前那份”全是绿色”的报表有价值得多。

里程碑怎么做?管理层数据分析:里程碑从0到1

十、常见问题

1. 里程碑和迭代、版本是什么关系?

三者层级不同。迭代是执行节奏,通常是固定周期的;版本是一次对外发布的内容集合;里程碑是一个承诺节点,它可能落在一个迭代里,也可能跨越多个迭代。我一般建议里程碑的数量少于版本,版本少于迭代。

2. 里程碑延误了,要不要直接改计划日期?

可以改,但必须留痕并说明原因。我要求任何一次日期调整都要记录调整人、调整时间和归入 6 类原因中的哪一类。累计滑移天数是比准时率更敏感的风险指标,如果改期不留痕,这个指标就失效了。

3. 一个项目多少个里程碑合适?

经验值是 9±3,且关键权重不超过 3 个。强监管或私有化交付项目因为要加外部依赖节点,可以到 12~18 个,但常规权重的节点要相应压缩。

4. 里程碑应该由谁定?项目经理还是技术负责人?

我倾向于由业务目标负责人定”哪些假设是关键”,由技术负责人定”验收标准怎么写”,由项目经理负责时点和责任人的协调。三方分工,但最终确认权在业务目标负责人手里。

5. 置信度填报会不会变成形式主义?

会的,如果填了不用。防止形式主义的方法是把置信度和实际结果做对照,算出每个人的乐观偏差系数,并在下一次排期时使用这个系数。只要数据真的影响到排期,填报质量就会自己上升。

6. 小团队是不是可以不做置信度和权重?

可以。20 人以下团队我一般只要求三件事:里程碑数量控制在 5~7 个、每个里程碑写可判定的验收标准、每个里程碑有唯一责任人。置信度和权重可以等到团队超过 20 人再引入。

7. 跨部门里程碑的责任人怎么定?

关键是找到那个”结果归属方”。比如”产品可以量产”这个里程碑,责任人应该是产品交付负责人,而不是研发负责人或供应链负责人。其他部门作为协作者参与,但不共享状态更新权。

8. 历史里程碑数据要不要补?

不要。我在实际项目里见过补历史数据花三个月、后续无人查看的情况。正确做法是新项目执行新标准,老项目按自然周期结束。唯一值得补的是”过去一年的延期原因分布”,因为这份数据可以用来做缓冲系数。

十一、写在最后:里程碑的独特价值在于”可解释”,而不是”可控”

回到开头那个反差:里程碑准时率 86%,项目按期交付率 41%。这两个数字之所以能长期共存,是因为里程碑被做成了一个”填色游戏”,而不是一个”承诺系统”。

我对里程碑这件事最核心的判断是:里程碑管理的目标不是让进度可控,而是让偏差可解释。 完全可控的进度在复杂项目里是不存在的,但一个可解释的偏差体系能让管理层提前三周知道风险、能让复盘时找到真正的归因、能让下一次排期更准。

另一个我想强调的独特视角是:里程碑的价值不在于它达成的那一刻,而在于它没达成之前的那些数据,滑移率、置信度、过程指标、改期记录。这些数据构成了组织的”风险感知能力”,而里程碑本身只是这个能力的载体。这也是为什么我坚持认为,只记录”完成/未完成”两个状态的里程碑体系,本质上是在浪费管理层的注意力。

下一步我建议你做一件事,而且只做这一件:挑一个正在进行的项目,把它的里程碑重写一遍,给每个里程碑补上可量化的验收标准和一个唯一责任人。 不要先买工具,不要先开大会,不要先设 KPI。就做这一个项目。

做完之后你会得到两个东西:一份比之前诚实得多的进度判断,以及团队对”里程碑到底意味着什么”的重新理解。这两样东西,是任何工具都给不了的。

常见问题解答(FAQ)

1. 里程碑和普通任务、版本发布到底有什么区别?我们团队把里程碑做成了加粗的待办事项。

我之前带项目的时候,把“完成需求评审”这种也标成里程碑,结果一个季度下来里程碑有二十多个,周会上根本没人看。后来我才意识到,里程碑应该是管理层判断项目还能不能继续的决策点,而不是进度条上的装饰。

判断一个节点是不是里程碑,用三条硬标准筛:有明确可验收的交付物(不是“进行中”这类状态描述)、有唯一的负责人(不是某个团队)、有不可逆的决策含义(通过或不通过、继续或终止)。按这个标准过滤,一个为期3到6个月的项目通常只保留5到8个里程碑,间隔2到6周。

凡是能用“完成率80%”来描述的,都是任务不是里程碑。本质区别在于:任务是过程量,里程碑是决策点,管理层需要的是后者。

2. 里程碑从0到1,第一个里程碑应该怎么定?我下周就要把体系搭出来,完全不知道从哪儿切。

我们公司刚开始推行里程碑管理,老板让我一周内搭出框架,我第一反应是找成熟模板照搬,但团队规模和业务节奏跟模板里的场景完全不一样。硬套的结果就是里程碑定得又大又空,第一次复盘就没人认账。

不要从框架开始,从“最晚什么时候必须知道这个项目能不能成”倒推。具体做法:先列出项目结束时必须交付的三样东西(可用产品、可交付结论、可上线服务),再倒推哪几个时点必须停下来做“要不要继续”的决策,这些时点就是初始里程碑。

第一个里程碑建议设在启动后2到4周,且必须是一个能拿给人看的东西,可运行的最小版本、可点击原型、可行性结论都行,不要设成“完成调研”这种无法验收的表述。冷启动阶段宁可少而硬,3个起步,跑完一个完整周期再增加。

另外建议一开始就记录“基线日期”和“预估日期”两个字段,不然后面所有数据分析都没有参照物,这一点很多人做到半年才发现,返工成本极高。

3. 管理层的数据分析里,里程碑这块到底该看哪几个指标?我们周报全是红黄绿,老板说看不出问题。

我们周报里列了一堆里程碑状态和颜色标记,但老板每次都说不知道问题出在哪,我自己也说不清到底是进度慢还是估算不准。后来发现红黄绿本身就是主观填空,谁都能填成黄色。

丢掉红黄绿,改用四个可计算的指标。第一,按时达成率=按原基线日期达成的里程碑数除以当期应达成总数,口径关键是基线日期一旦锁定不允许静默修改。第二,基线变更次数,即同一个里程碑被重排日期的次数,超过2次基本说明估算方法或范围控制出了问题。

第三,偏差天数中位数,比平均值更能反映真实节奏,避免个别大延期把整体拉偏。第四,阻塞时长,即里程碑因外部依赖等待的累计天数,用来区分“团队慢”和“环境卡”,这两种情况的处理动作完全不同。四个指标里,按时达成率看结果,后三个看原因。

给管理层的报表建议按季度看趋势而不是按周看单点,单周波动通常没有管理意义,反而会诱发过度干预。

4. 里程碑总是延期,最后大家默认日期随便填,怎么复盘和纠偏?

我们团队最开始时也是认真定里程碑的,但连续两个季度都没达成,大家就默认“反正是要改的”,填日期变成走流程。等到想认真推的时候,团队已经不信这个东西了。

先判断是不是“基线被随意重排”导致的失效,这比加强考核重要得多。纠偏分三步。第一,把日期拆成承诺日和预估日两个字段:承诺日只能由项目负责人和业务方共同变更并留记录,预估日可以随时更新,这样既保留灵活性又不丢掉问责。

第二,每次延期做5分钟归因,只分三类,范围变了、估算错了、外部阻塞,三类对应完全不同的动作:范围变了走变更流程,估算错了改估算方法或拆分方式,外部阻塞则升级给管理层协调资源,混在一起讨论永远得不出结论。

第三,如果连续两个周期的延期率超过30%,先减少里程碑数量而不是加强考核,因为大概率是颗粒度太细了。经验值是单个项目的里程碑控制在8个以内,超过这个数量,团队就会开始应付而非管理。

读者评论

肖
肖启航

我们公司也遇到过类似情况,里程碑准时率一直不错,但交付还是延。我的感受是,问题往往出在汇报压力上:老板只看绿不绿,团队就会把里程碑写得越来越模糊,甚至把过程当结果。后来我们要求每个里程碑必须有一个可演示的产出物,并且由测试或运维确认,才算真正改善。不过这个过程很耗沟通成本,得产品、研发、测试一起对齐。

郑
郑俊杰

给里程碑打权重方向没错,但落地时容易变成部门博弈。我们试过让各团队自己报关键节点,结果人人都说自己最重要,最后加权进度和真实风险还是两张皮。后来改成按历史延期率和依赖数量自动算风险系数,再映射权重,才客观一些。但前提是得有至少三五个项目的历史数据,不然拍出来的系数也不可信。

张
张安琪

外部依赖节点确实是最难管的。我们做私有化交付时,研发全部按计划完成,结果客户机房和等保审查拖了很久。后来把“客户环境就绪”写成里程碑,还要求双方签字确认,但客户方对接人经常换,签了也不一定算数。这种节点如果客户不承诺,是不是只能挂起或者标风险?考核上又该怎么算,一直没想清楚。

文章包含AI辅助创作:里程碑怎么做?管理层数据分析:里程碑从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/340300

赞 (0)
飞飞飞飞
节点验收流程与规范:管理层里程碑数据分析关键指标
上一篇 2026年10月4日 下午1:27
里程碑计划实操方法:管理层提升里程碑效率的数据分析方法与模板
下一篇 2026年10月4日 下午1:27

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
