里程碑计划管理方法大全:管理层里程碑效率提升落地清单

我做过一次不太光彩的里程碑复盘。一个 14 周的交付项目,里程碑表上 7 个节点全部标记”完成”,客户验收会上对方列出了 40 多条未闭环项。团队觉得冤:每一项确实都交付了。管理层觉得被欺骗:这跟我要的”完成”根本不是一个东西。那次复盘让我改变了对里程碑的基本假设,里程碑管理的问题,绝大部分不是执行慢,而是定义模糊、依赖隐形、偏差暴露太晚。

这篇文章不是方法罗列。我会把过去几年在不同规模组织里落地里程碑体系的过程拆开讲:哪些动作真正改变了管理层的时间分配,哪些只是让汇报更好看,以及在不同组织规模、不同交付模式下应该怎么取舍。

文中的量化数据,除特别说明外,都来自我经手的 4 个交付项目与 2 个项目群的脱敏统计,属于样本推演,不是行业普查。请按你所在组织的基线校准后再用,不要直接抄数字。

一、核心结论:里程碑效率的天花板由三件事锁死

先把结论摆在最前面。一个组织的里程碑管理效率,几乎完全被三件事锁死:里程碑的定义精度、依赖的显性化程度、偏差的暴露速度。工具、模板、会议形式、汇报频率,都只是这三件事的外壳。外壳换了,内核不动,管理层该焦虑还是焦虑,团队该返工还是返工。

下面四条是我从多次改造中沉淀下来的判断,它们决定了后面所有方法有没有意义。

1. 里程碑不是进度条上的刻度,而是可验收的交付承诺

“进度 60%”这种表述,在管理层看来是信息,在团队看来是义务,在客户看来是承诺。三方对同一个数字的理解完全不同,事故就是从这里开始的。我现在的做法是:里程碑必须包含交付物、验收标准、验收人、承诺日、置信度五个要素,缺一个就不叫里程碑,只能叫”计划节点”。

五要素里最容易被省略的是验收人。我见过太多里程碑写着”完成接口联调”,但没人写清由谁验收、拿什么证据算通过。到了节点当天,双方各自解释,一次返工平均消耗 3 到 5 人天。这不是执行问题,是定义问题,而且是可以在十分钟内修好的定义问题。

2. 里程碑颗粒度存在明确的最优区间,越细不等于越可控

很多管理层的直觉是”拆得越细越安全”。我的实测数据不支持这个直觉。在一个 100 人规模的产品线上,我们把季度里程碑从 12 个逐步加密到 48 个,覆盖度确实上升了,但按期达成率反而从 86% 掉到 63%,而管理成本翻了 3 倍多。

原因不难理解:里程碑越密,越多个里程碑会同时处于”有风险但还没到决策点”的状态,管理层的注意力被稀释,真正需要拍板的节点反而被淹没。颗粒度不是控制手段,它是一种注意力分配策略。

里程碑计划管理方法大全:管理层里程碑效率提升落地清单

3. 置信度比完成率更能预测风险,但大多数团队只汇报完成率

完成率是回顾性指标,它回答”已经做了什么”。置信度是前瞻性指标,它回答”你能不能做到”。管理层真正需要的是后者,但日常汇报里几乎全是前者。

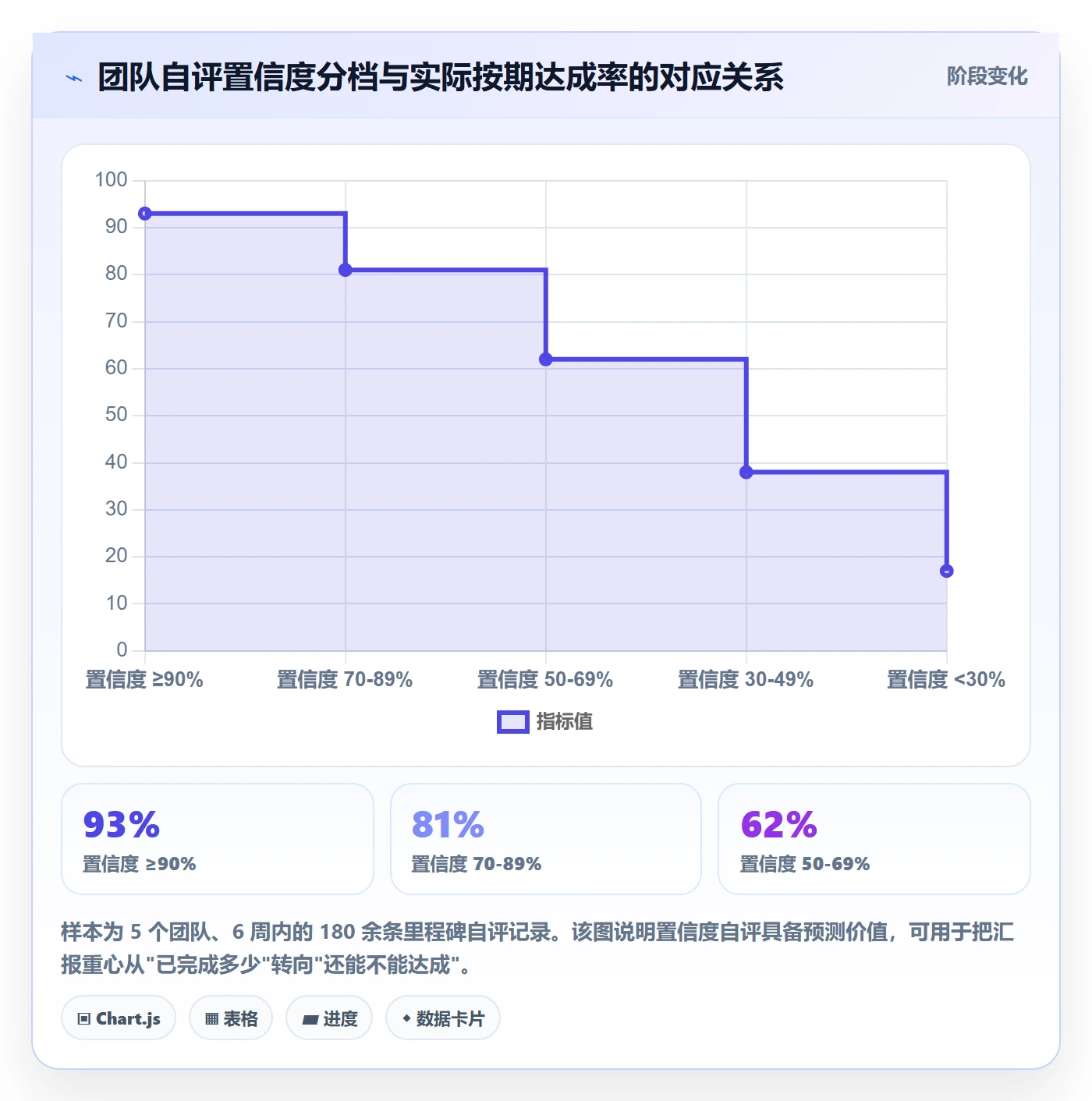

我做过一次小规模验证:让 5 个团队在每个里程碑上手填一个 5 档置信度(≥90%、70-89%、50-69%、30-49%、<30%),然后对比 6 周后的实际达成情况。结果两者的相关性高得惊人,团队其实早就知道哪些节点会出问题,问题是没有任何一个正式渠道让他们把这种判断表达出来。

里程碑计划管理方法大全:管理层里程碑效率提升落地清单

4. 真正拉低效率的不是延期,而是延期发现得太晚

延期本身是正常的。项目本来就充满不确定性。真正昂贵的是,管理层在第 12 周才知道第 8 周的里程碑没达成,此时返工窗口、资源调度窗口、客户沟通窗口都已经关闭。

所以我给团队定的核心考核指标不是”按期率”,而是延期发现提前期,从”能够判断该里程碑会延期”到”原定承诺日”之间还剩多少天。改造前我们平均是 3 天,改造后做到 18 天。同样是延期,18 天能救回来一半,3 天只能写事故报告。

二、背景和真实场景:管理层为什么会觉得里程碑”不真实”

要谈方法,先得把场景分清楚。里程碑在不同场景下承担的功能完全不同,用同一套规则会出问题。

1. 三类高频场景,需要三套不同的里程碑逻辑

第一类是季度经营与会上的战略对齐场景。这类里程碑数量少、跨度长,管理层关心的是”这个季度的关键赌注是否按预期推进”,颗粒度通常在月级别,重点是方向而不是日期。

第二类是客户交付与合同履约场景。这类里程碑有合同约束,延期直接产生商务后果,因此定义必须精确到验收证据,且需要客户侧共同确认口径。

第三类是跨部门大版本研发场景。这类里程碑的难点在依赖,一个节点卡住会拖垮整条链路,因此管理重点在依赖显性化和跨团队预警机制。

把这三类混在一起管,是管理层感到”里程碑不真实”的首要原因。战略级里程碑被要求精确到周,交付级里程碑却只有一个模糊的名称。

2. 管理层要的,和团队给的,不是同一种东西

我做过一次匿名调研,让管理层和一线团队分别写下”看到里程碑报表时最想确认的一件事”。结果几乎完全错位。

关注维度 管理层最想确认 团队最想表达 错位带来的后果
时间 承诺日是否仍然可信 还有多少不确定因素 管理层听到”按计划”,团队心里想的是”但愿”
范围 交付内容有没有缩水 中途插入的需求有多少 双方对”完成”的定义不一致
风险 最坏情况什么时候知道 风险早就提了但没人处理 风险上报变成形式主义
资源 是否需要加人 加人也来不及 资源决策总是滞后一个周期
决策 需要我拍什么板 需要明确口径和优先级 会议开成进度朗读会

这张表我贴在很多项目组墙上。里程碑报表真正要解决的,是把团队那一列的信息,翻译成管理层那一列能直接决策的问题。做不到这一点,再漂亮的仪表盘也只是装饰。

里程碑计划管理方法大全:管理层里程碑效率提升落地清单

3. 一笔被长期忽略的时间账

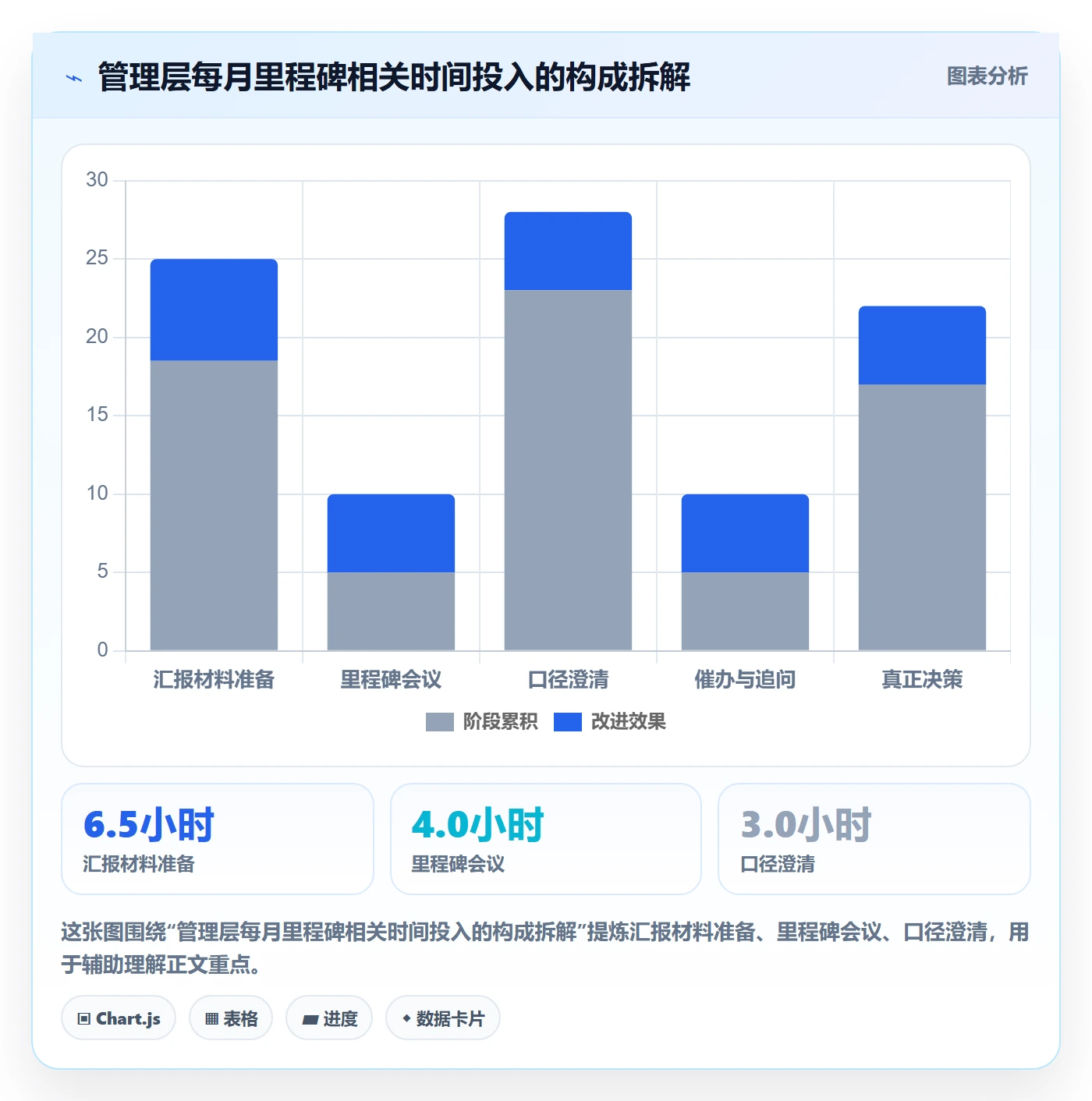

我让一位管理层成员连续记录了一个月的里程碑相关时间投入,包含准备汇报材料、开会、澄清口径、催办、真正做决策五类。记录结果让我有点意外:真正用于决策的时间占比不到一成。

这不是个人的问题,是流程设计的问题。当里程碑信息需要人工汇总、口径需要逐条澄清、进度需要逐个追问时,管理层的角色就被自动降级成了信息中转站。

里程碑计划管理方法大全:管理层里程碑效率提升落地清单

三、拆解常见误区:我踩过的七个坑

下面七个误区,我至少踩过五个。写出来不是为了列清单,而是因为每一个都对应一个可观测的错误信号,你可以对照自己的组织自查。

1. 误区一:把里程碑等同于关键路径上的某个日期

关键路径上的日期是排程结果,里程碑是管理承诺,两者不是一回事。把日期直接当里程碑,会导致一个典型症状:里程碑只能按计划时间调整,无法按交付内容重新定义。

我见过一个项目,为了”保住里程碑”,把验收范围从”全部模块上线”改成”核心模块上线”,日期一天没动,里程碑报表全绿,客户验收时直接炸掉。这不是造假,是定义留了后门。

2. 误区二:用完成度百分比代替验收证据

“接口开发完成 80%”这句话,我听完之后无法做任何判断。80% 是按代码行数算的,还是按接口数量算的?剩下 20% 是简单的收尾,还是最难啃的异常分支?

我的做法是:里程碑不写百分比,只写”证据是否齐备”。要么证据齐备可以验收,要么不齐备不可验收,中间态用”已具备几项证据、还缺哪几项”来描述。这样口径唯一,争论成本立刻下降。

3. 误区三:里程碑只对齐时间,不对齐口径

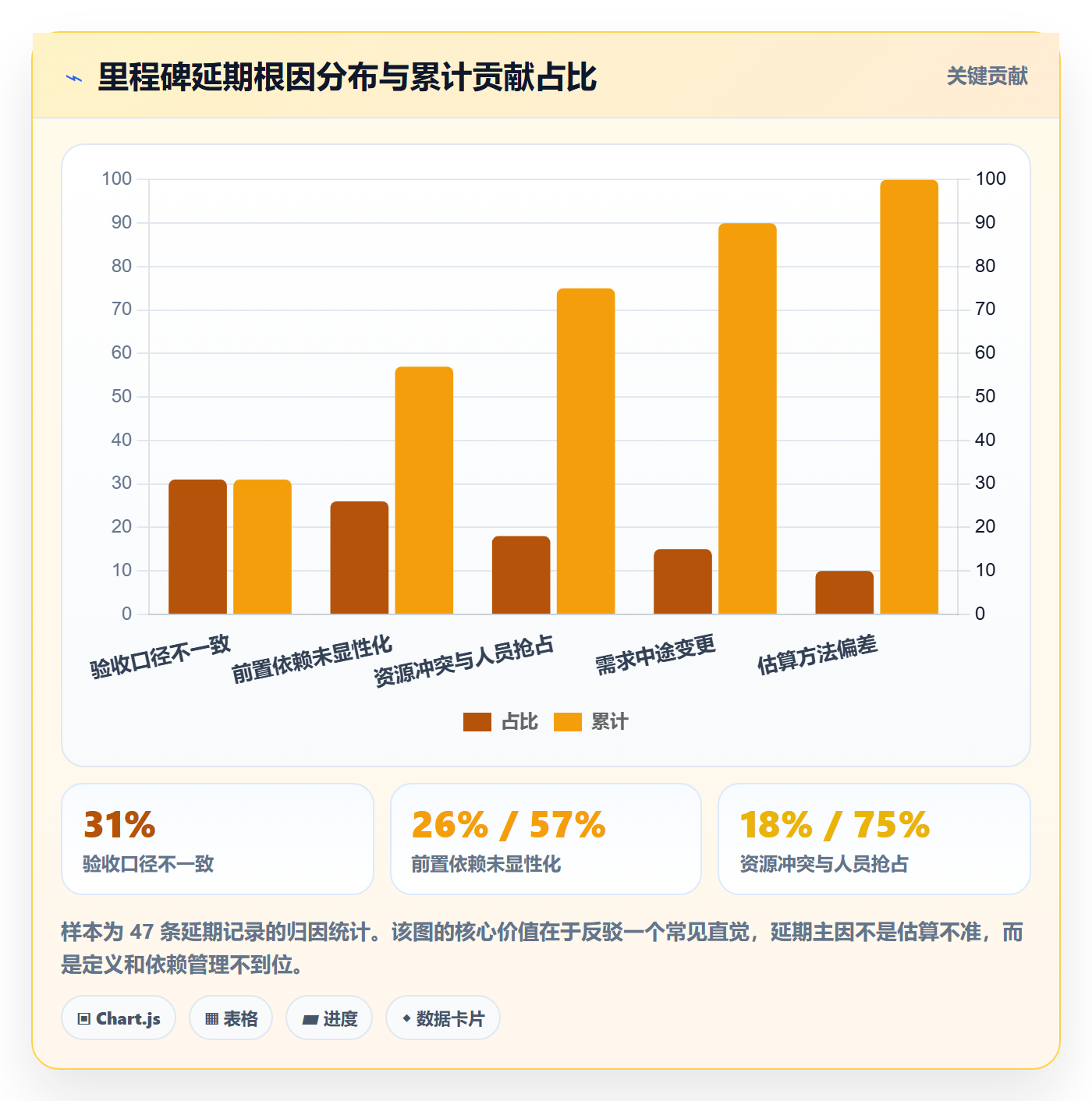

这是延期根因里占比最高的一项。我在一次跨部门复盘里统计了 47 条延期记录,其中 15 条的直接原因是”双方对完成的理解不一致”。

举个例子:研发认为”功能开发完成”就是里程碑达成,测试认为”用例全部执行通过”才算,运维认为”具备上线条件”才算。三个团队都没错,但里程碑只有一个名字。

里程碑计划管理方法大全:管理层里程碑效率提升落地清单

4. 误区四:把里程碑会议开成进度朗读会

判断标准很简单:一次里程碑会议如果结束时没有任何决策产出,这次会议就是失败的。决策包括:调整承诺日、缩减验收范围、追加资源、变更优先级、明确责任人。五项里至少出一项。

我的做法是会议材料提前 24 小时发出,会上只讨论三件事:哪些里程碑置信度低于 70%、哪些依赖存在阻塞、需要管理层拍板什么。进度已经在材料里了,不需要再念一遍。

5. 误区五:只奖励按期,不奖励提前暴露风险

这是最隐蔽也最致命的误区。如果组织文化里”提前说做不完”会被批评,而”硬扛到最后一刻再说”只是延期,那么理性的选择一定是隐瞒。

我在一个团队里做过调整:把”提前 14 天以上暴露风险并给出应对方案”列为正面记录,效果在两三个迭代后开始显现。风险提前暴露不是能力不足的表现,而是信息质量的提升,管理层必须用行动证明这句话是真的。

6. 误区六:里程碑只增不减

我接手过一个项目群,里程碑清单里还留着半年前已经失去意义的三条,理由是”万一以后要用”。结果是每次汇报都要为这三条编一段说明,纯消耗。

里程碑必须有退役机制。我的规则是:连续两个汇报周期没有任何决策价值的里程碑,直接归档并从活跃清单移除,需要时再建,删掉不丢人。

7. 误区七:用工具字段的堆砌代替管理规则

一个平台上加了 30 个自定义字段,要求每条里程碑填满,结果就是填的人敷衍、看的人不看。字段数量应服务于决策数量:管理层每周需要做几类决策,就保留几类关键字段,其余全部砍掉。

我现在的经验值是:一条里程碑的必填字段不超过 8 个,超过之后填写质量和数据可信度都会明显下滑。

四、专业判断逻辑:我如何判断一个里程碑体系是否健康

下面六个检验项是我评估任何组织里程碑体系的固定顺序。它不依赖工具,看的是规则本身。

1. 单条里程碑的五要素完整度

五要素是交付物、验收标准、验收人、承诺日、置信度。我的判断阈值是完整度低于 80% 的里程碑清单,不具备作为决策依据的资格,只能作为参考信息。

实操上我会抽查 10 条,逐条问三个问题:交付物是不是一个可被外部观察的结果?验收标准能不能用”是/否”回答?验收人是不是一个具体的人?三个问题有两个答不上来,这条里程碑就需要重写。

2. 依赖的显性化程度

依赖必须写在里程碑自身里,而不是记在某个人的脑子里或某个沟通群里。我要求每条里程碑至少标注前置条件,并且前置条件必须可验证。

“等风控那边配置好”不是可验证的前置条件,”风控规则配置完成并冻结,配置单号可见”才是。这两者之间的差距,就是延期发现提前期从 3 天变成 18 天的差距。

3. 承诺日与置信度必须分离

承诺日是组织对外的表达,置信度是团队对内的判断。把两者合并成一句话,就等于逼团队撒谎。

正确的表达形态是:承诺第 6 周交付,当前置信度 70%,主要不确定性来自支付通道证书更新。这三段信息缺任何一段,管理层都无法做出准确决策。

里程碑计划管理方法大全:管理层里程碑效率提升落地清单

4. 一次里程碑会议能改几个决策

这是一个非常直接的体检指标。如果一个季度的里程碑会议产生不了实质决策,说明会议的对象错了,讨论的是执行细节,而不是需要管理层拍板的取舍。

我现在的目标值是一次会议产出 2 到 4 个决策。少于 2 个说明议题设置有问题,多于 5 个说明议题没有提前分级。

5. 延期的发现提前期

这是我最看重的一个指标。它衡量的是组织的信息流速,而不是执行能力。提前期越长,可选的应对手段越多:18 天可以调整范围、调配人力;3 天只能写事故报告。

《PMBOK 指南》里对里程碑的定位强调它是重要的检查点与决策点,我理解这个”检查”的价值就在于尽早发现问题,而不是在节点当天宣布结果。落地时我会把它翻译成一句团队能记住的话:里程碑是用来提前暴露问题的,不是用来当天宣布结果的。

6. 里程碑是否具备退役机制

健康的里程碑清单是动态的。我会每季度做一次清单清理,按”是否还有决策价值”逐条判断。没有退役机制的清单只会越来越长,最后变成没人看的档案。

里程碑计划管理方法大全:管理层里程碑效率提升落地清单

五、具体案例与数据观察:把里程碑从”日期制”改成”证据制”

下面这个案例来自我参与改造的一个项目群,组织规模约 300 人,横跨 5 个研发团队和 2 个交付团队。改造周期 9 周。文中的具体数字为脱敏后的样本推演,用于说明改造动作与结果之间的关联,不代表普适基准。

1. 改造前的基线:三个典型症状

症状一,里程碑清单里有 23 条活跃项,但只有 6 条写明了验收人。症状二,管理层每月花在里程碑上的时间约 17 小时,其中 5 小时用于澄清口径。症状三,延期平均在承诺日后 2 到 4 天才被正式上报。

这意味着管理层实际上是在事后追认延期,而不是事前影响结果。整个体系看起来在运转,实际只是在记录。

2. 四个改造动作,按投入产出排序

第一个动作是给每条里程碑补全五要素,尤其是验收人和验收证据。这个动作只花了两周,但立刻把”口径澄清”时间从每月 5 小时降到 1.5 小时。

第二个动作是引入置信度字段,要求团队在每个汇报周期更新,并明确置信度低于 70% 的节点自动进入风险议题,不需要任何人手动挑选。

第三个动作是把依赖写进里程碑。每条里程碑至少一条前置条件,前置条件必须可验证并指定负责人。

第四个动作是把里程碑会议从”逐条过进度”改成”只处理置信度低于阈值的节点”,会议时长从 90 分钟压到 40 分钟,决策数量反而上升。

  1. 补全五要素:交付物、验收标准、验收人、承诺日、置信度
  2. 置信度强制更新,低于 70% 自动进入风险议题
  3. 依赖写入里程碑本体,前置条件必须可验证
  4. 会议只处理异常节点,正常节点默认通过

3. 改造后的数据变化

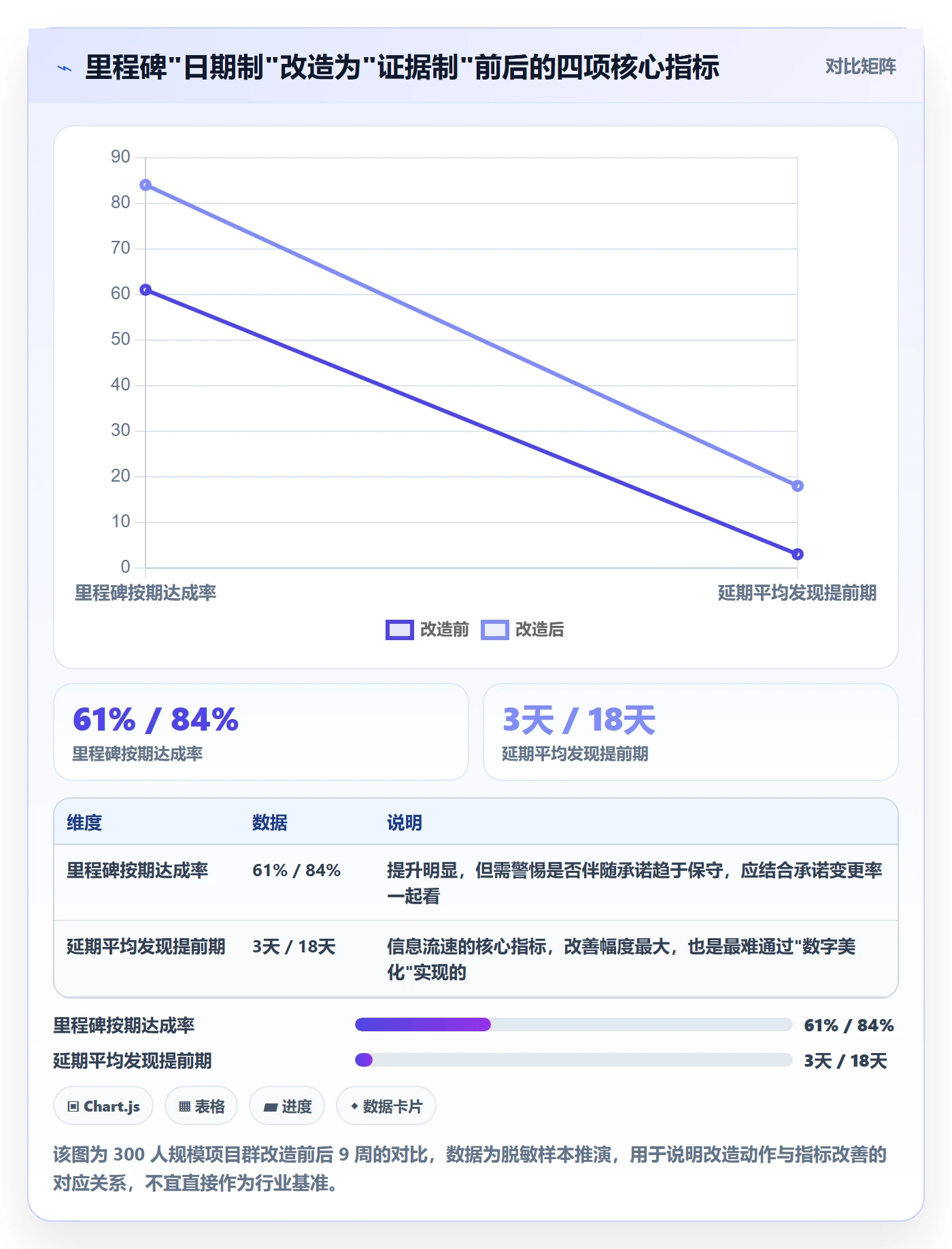

9 周后,按期达成率从 61% 提升到 84%,延期发现提前期从 3 天提升到 18 天,里程碑汇报准备耗时从 14 人时/月降到 4 人时/月,验收返工条目从平均 38 条/项目降到 11 条/项目。

需要说明的是,这四项里我最看重的是第二项。按期达成率的提升有可能是”变得更保守地承诺”带来的,但发现提前期的提升,只可能来自信息流的真实改善。

里程碑计划管理方法大全:管理层里程碑效率提升落地清单

4. 工具层怎么落地:中大型组织的里程碑需要跨项目视图

中大型组织(100 人以上)的里程碑几乎必然会跨项目、跨团队。这时单项目工具就不够用了,因为管理层需要的是项目集层面的里程碑地图,而不是十几个独立的项目页面。

我们后来选用的做法是把里程碑建立在 PingCode 的项目集层。它把项目、迭代、需求、测试、发布这几类对象打通,里程碑可以直接挂载交付物并关联验收证据,管理层在一张视图上就能看到跨团队的所有关键节点,不需要人工汇总。

我特别看重两点。一是它支持私有化部署,对有数据合规要求、或需要对研发资产做内网管控的组织来说,这是硬门槛而不是加分项。二是支持从 Jira 平滑迁移,对正在做国产替代、但历史数据量很大的团队,迁移成本是决策时最现实的顾虑,PingCode 在这方面的适配度是我接触过的方案里较高的一个选择。

这里要强调一点:工具能解决的是”信息聚合与规则执行”,解决不了”里程碑定义是否清晰”。我们的做法是先定规则、先用文档跑通两个周期,再进工具固化。反过来做,通常会把混乱原封不动地搬进系统。

下面是我们最终固化下来的一条里程碑数据结构,可以让团队照着填:

milestone:
id: M3

name: 支付通道灰度上线

deliverable: 灰度环境可完成真实交易,成功率 >= 99.5%

acceptance:

owner: 客户端负责人 + 运维负责人

evidence:

灰度运行报表(连续 7 天)

无 P0/P1 事故记录

客户侧书面确认邮件

commitment_date: 第 8 周周五

confidence: 70%

preconditions:

风控规则配置完成并冻结(负责人:风控组)

支付通道证书更新完毕(负责人:运维组)

fallback: 若证书延误,降级为内部白名单灰度,不阻塞 M4

这份结构的价值在于,它让”完成”变成了一个可以被外部检查的事实,而不是依赖双方默契的判断。字段不多,但每一个都对应一次真实的决策。

5. 一个反例:里程碑从 12 个加到 40 个之后发生了什么

同一个组织在半年后因为一次重要版本发布,把季度里程碑从 12 个加密到 40 个。结果是:管理层月度会议时长从 40 分钟回到 100 分钟,置信度字段的填写质量明显下降,出现大量照抄上一周期的值。

最关键的信号是延期发现提前期从 18 天回落到 7 天。原因不是团队变懒了,而是 40 个节点里同时有 11 个处于风险状态,管理层的注意力被摊薄,真正的关键节点反而得不到及时处理。

这次反弹让我更加确认:里程碑数量的上限,本质上取决于管理层每周能有效处理的决策数量,而不是项目的复杂度。复杂项目也不应该靠增加里程碑数量来管,而应该靠区分层级,战略级少而稳,交付级多而轻。

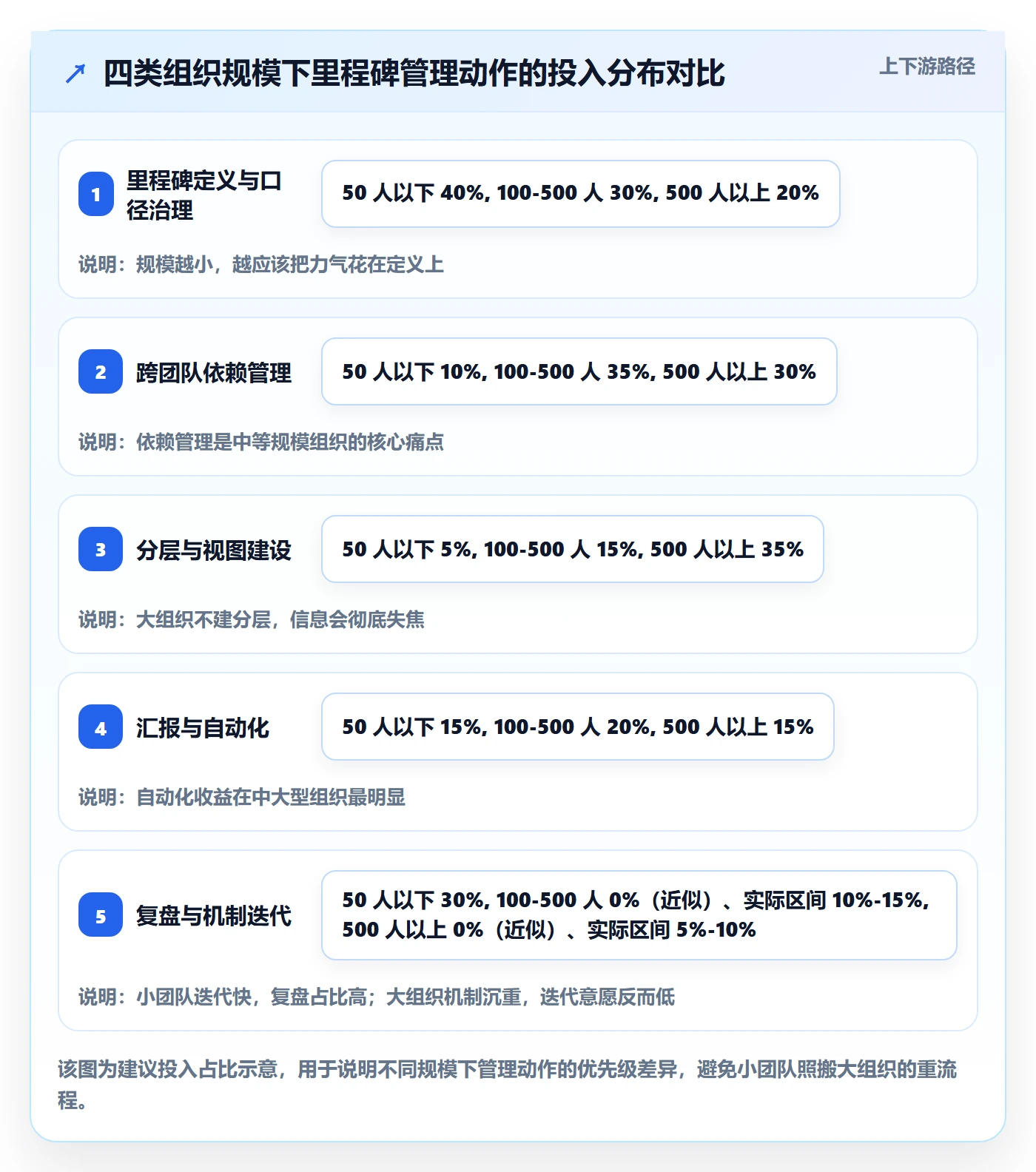

六、不同情况下的行动建议

方法能不能落地,取决于组织规模、交付模式和管理成熟度。下面按六种情况给出具体动作。

1. 50 人以下团队:只做两件事

这个规模最大的风险是过度管理。我的建议是只做两件事:一是每条里程碑必须写明验收人和验收证据,二是每周用 15 分钟过一遍置信度低于 70% 的节点。

不要引入复杂的项目集分层,不要设置多级审批。这个阶段的目标是养成”定义清晰”的习惯,而不是建立管理体系。

2. 100 到 500 人组织:重点在跨团队依赖

这个规模会出现跨团队依赖,也是里程碑管理收益最明显的区间。核心动作是三条:建立统一里程碑模板、把依赖写入里程碑本体、设定置信度阈值触发风险议题。

如果同时有多个项目群,建议在项目集层做统一视图。这也是我前面提到 PingCode 这类支持项目集管理的平台价值最明显的场景,中大型企业、100 人以上组织在处理跨团队里程碑时,最需要的是把分散的节点聚合成一张可决策的地图。

3. 500 人以上或项目群并行:必须做分层

这个规模的关键词是分层。战略级里程碑控制在 5 到 8 个/季度,交付级里程碑按项目各自管理,两者之间用映射关系连接。

管理层只看战略级,项目群经理看交付级,一线看任务级。把三个层级的里程碑混在一张表里,是这个规模最常见的失败原因。

4. 客户交付型项目:验收口径必须双向确认

这类项目最大的风险是”我方认为完成,客户认为没有”。行动建议是:每条对外里程碑必须有客户侧书面确认的验收标准,并且验收人必须是客户方具体角色,不能写”客户方”。

另外建议设置一个内部里程碑,先于对外里程碑 5 到 7 天,专门用于内部预验收。预验收的价值不是提高质量,而是把不确定性提前消化在内部。

5. 内部产品研发型项目:把里程碑和发布节奏绑定

内部项目的里程碑容易失去约束力,因为它没有外部客户压力。我的做法是把里程碑直接绑定发布节奏,每个里程碑对应一次可演示的增量,且必须有真实用户可触达。

没有可演示增量的里程碑,本质上是一个内部任务节点,不应该占用管理层注意力。

6. 强监管与私有化部署场景:工具选择是第一道约束

在金融、政务、军工类组织里,研发数据不能出内网是硬约束,这直接决定了工具可选范围。私有化部署能力不是加分项,是准入门槛。

此外这类组织通常历史数据量大、流程规范重,迁移成本往往被低估。选择支持平滑迁移方案的平台,可以把迁移周期从数月压缩到数周,同时降低数据丢失风险。

里程碑计划管理方法大全:管理层里程碑效率提升落地清单

七、不同情况下的取舍

里程碑管理从来不是”做得越全越好”,而是一组明确的取舍。下面五组取舍,我在不同组织里做过不同选择,结论也不一样。

1. 颗粒度 vs 管理成本

颗粒度越细,理论上控制越强,但管理成本呈非线性上升。我给出的经验阈值是:单个管理层成员每周能有效处理的里程碑决策不超过 5 个。超过这个数,决策质量一定下降。

所以当项目复杂度上升时,正确的反应不是继续加密里程碑,而是区分层级、把非关键节点下沉给项目组自行管理。

2. 置信度透明 vs 汇报压力

置信度一旦透明,团队会感受到”我把风险说早了会不会被质疑”的压力。这个取舍没有中间态:要么真的鼓励提前暴露,要么就不要引入置信度字段,免得数据失真。

我的选择是引入置信度,同时把”提前暴露风险”写进正面评价标准。只要求数据透明,却不改变评价方式,得到的一定是修饰过的数据。

3. 工具强约束 vs 团队自治

强约束能保证数据一致性,代价是团队灵活性。我的判断标准是:影响跨团队协作的字段必须强约束(例如承诺日、验收人、依赖),纯内部管理字段尽量保持自由。

一个简单的检验方法是问团队:”这个字段如果不填,会影响到谁?”如果答案是”没人”,那它就不该是必填项。

4. 里程碑稳定 vs 变更灵活

过于稳定会失真,过于灵活会失去承诺意义。我的折中方案是:承诺日一旦对外发布,变更必须走显式流程并记录原因,而内部置信度可以每周自由更新。

这样既保留了对外承诺的严肃性,又给团队留出了表达真实判断的空间。

5. 一次性建全 vs 逐步演进

我见过太多”一次性上完整体系”的项目,最后都变成了填表运动。更可靠的做法是先用两个周期跑通五要素和置信度,再引入依赖管理和分层视图。

每一步都要有可观测的收益,才继续往下走。如果第一个动作没有让管理层的时间结构发生变化,说明动作选错了,加更多的动作只会更糟。

结语:里程碑管理的本质是注意力管理

回到开头那次失败的复盘。我后来想明白了一件事:里程碑管理从来不是为了让计划更准确,计划本来就无法精确。它的真正作用是把有限的注意力,准确投放到最需要决策的少数节点上。

定义清楚,是为了让注意力不消耗在澄清上;依赖显性,是为了让注意力不被意外打断;偏差早暴露,是为了让注意力还能转化成行动。这三件事做到了,按期率自然会改善;做不到,再多的仪表盘和会议也只是在搬运信息。

如果你想从下周开始动手,我建议按这个顺序走:

  1. 抽取 10 条当前活跃的里程碑,逐条补齐验收人和验收证据,其他字段先不动。
  2. 给每条里程碑加一个置信度,明确告知团队:低于 70% 的节点会自动进入风险议题,且提前暴露不会带来负面评价。
  3. 把下一次里程碑会议的议程改成只讨论置信度低于阈值的节点和需要拍板的事项,会议时长砍掉一半。
  4. 记录三项基线数据:按期达成率、延期发现提前期、管理层里程碑相关耗时。两个周期后再对比。
  5. 如果组织超过 100 人且里程碑跨团队,评估在项目集层做统一视图,并同步确认私有化部署与迁移方案是否满足合规和历史数据要求。

先做第一条,一周之内就能看到口径澄清时间的下降。这比换一套工具、写一份制度,见效要快得多。

常见问题解答(FAQ)

1. 一个项目或一个季度到底该设多少个里程碑才算合理?

我们团队之前每个季度初都会排一长串里程碑,结果到季度末一大半都在延期,老板还问我为什么里程碑这么密集却看不出进展。我也试过反过来只设两三个,又觉得过程完全失控了。后来我一直在找那个“不多不少”的平衡点。

判断口径很简单:里程碑必须是决策点或交付点,而不是进度点。我通常用一个6个月的项目设4到7个里程碑,按阶段门来切,比如需求冻结、方案评审通过、核心功能可演示、灰度上线、正式发布。每个里程碑必须同时满足三问:有没有可验证的交付物(文档、可运行版本、签字确认)?有没有明确的验收人?

如果没达成,后续计划会不会被迫改变?三问都是“是”才算里程碑,否则它就是个任务,放进任务列表就行。低于两周一个的所谓里程碑基本都是任务,密集排布只会稀释管理层的注意力。做个自查:把所有候选里程碑列出来,用这三问筛一遍,剩下的数量如果超过7个,说明你把任务混进来了。

2. 里程碑总是延期,怎么区分是排期拍脑袋还是执行真的有问题?

我们季度初排的里程碑到季度末延期率能到六成,每次复盘大家都说是需求变更,但我觉得这个解释太笼统了。作为要向上汇报的人,我特别需要一个能区分“计划本身有问题”和“团队没做到”的判断方法,不然只能靠感觉催人。

先建立一个最小数据口径:每个里程碑记录三个日期,原计划日期、变更后的承诺日期、实际达成日期,同时统计偏差天数,并且提前和延后要分开算,不要用平均值把提前的部分抵消掉延期。然后做归因,只允许选三类原因:估算偏差、外部依赖未就绪、范围变更。

判断依据是看分布而不是看单次:如果延期集中在某一类里程碑,比如都要等外部接口或等审批的那些,那基本是计划假设不成立,要改的是排期方式,比如给外部依赖单独留缓冲;如果延期分散在所有类型上,而且偏差随周期推移越来越大,那更可能是产能和执行问题。

再补一个机制:连续两个周期里同一原因占比超过一半,就必须改机制,而不是继续催人。另外所有里程碑都设预警线,提前7天和提前14天各触发一次风险检查,不要等到日期当天才发现做不完。

3. 管理层看里程碑,除了完成率还能看什么指标才有决策价值?

我做周报的时候一直写“本期完成5个、延期2个”,结果老板直接说这个信息量太低,看不出项目是在变好还是变坏。我也很无奈,因为除了完成率我真的不知道该报什么,感觉再细就变成流水账了。

建议固定四个口径,全部都能从里程碑台账里直接算出来。第一是里程碑承诺达成率,分母用“本周期到期且被承诺过的里程碑”,而不是用全部里程碑,否则跑得快的项目反而吃亏。第二是平均偏差天数,且提前和延后分开统计,只看延后的那一侧。

第三是依赖就绪率,也就是里程碑前一周它的上游依赖项已经关闭的比例,这个指标最能提前暴露风险。第四是预警触发后的响应时长,衡量的是管理动作的及时性,而不是团队的执行力。再看视图设计,管理层不需要看全部里程碑,只需要一页关键路径上的里程碑,红灯时不看百分比,直接问那个里程碑的验收物缺哪一块。

落地清单我一般给五条:一页式里程碑视图、每个里程碑一个责任人和一个验收人、提前14天做风险检查、管理层只看本周期发生变化的项、跨部门里程碑必须双方书面确认日期。

4. 跨部门的里程碑谁都说配合,但没人真正负责,怎么把责任落到具体的人?

我们有个里程碑横跨三个部门,出问题的时候每个部门都说自己在配合,只是别人没到位。我在中间协调得特别累,还经常被问“到底是谁的责任”。我很想知道有没有办法在机制上就把这件事定死,而不是靠我一个个去追。

核心做法是每个里程碑只设一个唯一责任人,其他人是协作方,并且这个角色要写进里程碑卡片里,写清楚验收物和验收标准,禁止用“完成80%”这种表述。完成定义要能二值判断,比如接口文档已评审通过并签字、灰度环境连续跑通三天无阻断问题。

跨部门的依赖必须变成双向确认的日期:依赖方和被依赖方都要在同一个日期上确认,只有单方填的日期视为无效。为了推进效率,可以约定一个48小时默认响应规则,请求发出后48小时无人确认就自动升级到管理层决策会,不升级就等于默认同意原日期。

工具层面把里程碑做成只读的公共视图,责任人和日期变更全部留痕,谁在什么时候改的、为什么改,都能倒查,这样扯皮会少很多。最后一点容易被忽略:管理层自己也要按里程碑节奏开会,不要临时插会,会议节奏稳定本身就是效率的一部分。

读者评论

王
王若溪

置信度自评这条我在团队试过一个月就停了。刚开始大家填得挺认真,后来发现填低于70%的节点会被反复追问,于是慢慢都往高里填,最后又退回完成率。要让这套机制活下来,得先约定低置信度只触发澄清动作、不追责,否则数据失真得很快。

钱
钱子涵

延期发现提前期这个指标比按期率有用,但我们推的时候出过反效果:有人提前两周把所有节点都标黄,反正报了没事,真正需要救的节点反而被淹了。后来改成预警数量有上限、超出要写依据,才压下来。指标本身不错,配套的量控不能省。

范
范景行

五要素里验收人我认同,但落地时卡住的往往不是项目组。客户侧的验收人愿不愿意明确签字、以什么形式确认,这些要商务和合同层面先谈下来,项目组自己写进去没人认。另外文中数据来自百人产品线,我们二十来人的交付团队加密颗粒度后管理耗时没涨那么多,还是得按自己规模校准。

文章包含AI辅助创作:里程碑计划管理方法大全:管理层里程碑效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/340197

赞 (0)
飞飞飞飞
里程碑节点验收全流程:管理层风险控制与一文讲清
上一篇 2026年10月4日 下午1:25
关键节点最佳实践:管理层里程碑风险控制,常见问题
下一篇 2026年10月4日 下午1:26

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
