节点状态实操方法:管理层提升里程碑效率的效率提升方法与模板

2024 年第三季度,我帮一家 140 人的研发组织做了一次里程碑复盘。季度初定的 9 个关键里程碑,最终按期关闭的只有 5 个,按期达成率 55.6%。但真正让管理层意外的不是这个数字,而是另一个数字:这些里程碑在周报里“显示为正常”的平均时长是 11.3 天,也就是说,一个已经实质延期的里程碑,平均还要在系统里挂 11 天才被标成风险。

这不是团队不努力,也不是项目经理不负责。问题出在“节点状态”这件事本身,它被当成了一个填报动作,而不是一个管理信号系统。管理层看的是状态颜色,执行层填的是完成百分比,两边对同一套状态的理解根本不在一个频道上。

这篇文章要解决的,就是这个问题。我会把我在多个中大型研发组织里验证过的节点状态实操方法完整拆开,包括判定阈值、更新节奏、升级规则、可直接复用的模板,以及在工具选型和落地取舍上的一些真实判断。

一、核心结论:节点状态的价值不在“记录进度”,而在“提前暴露偏差”

先把结论摆在前面,后面再逐个拆解。

第一,节点状态的唯一核心指标是“偏差暴露提前量”,不是“填写完整率”。一个团队状态字段填得再齐,如果延期总是在到期日当天才被发现,这套状态管理就是无效的。我衡量一套节点状态体系是否健康,只看一个问题:里程碑实际发生偏差的时间点,和它被标记为风险的时间点,中间差了几天?

第二,节点状态必须绑定“判定条件”,而不是绑定“百分比”。“完成了 70%”这句话在管理上几乎零信息量,因为没有人能解释 70% 是怎么算出来的,也没有人能由此判断还剩多少风险。真正有用的是条件式状态:进入条件、退出条件、异常条件,各自是什么。

第三,状态更新的节奏要按“偏差敏感度”分层,而不是统一按周。把所有节点都塞进同一个周会节奏,结果是关键路径节点发现得太晚,非关键节点浪费了大量沟通成本。

第四,状态失真大多不是诚信问题,而是激励问题。如果一个组织把“延期”当作问责依据,那么所有人都会倾向于把状态填成绿色,直到无法隐瞒为止。这不是道德问题,是系统设计问题。

这四条结论,构成了我后面所有方法的底层框架。

节点状态实操方法:管理层提升里程碑效率的效率提升方法与模板

二、背景与真实场景:为什么“每周更新一次状态”在中大型组织里一定失效

1. 组织规模一旦过百,信息衰减速度会超过你的想象

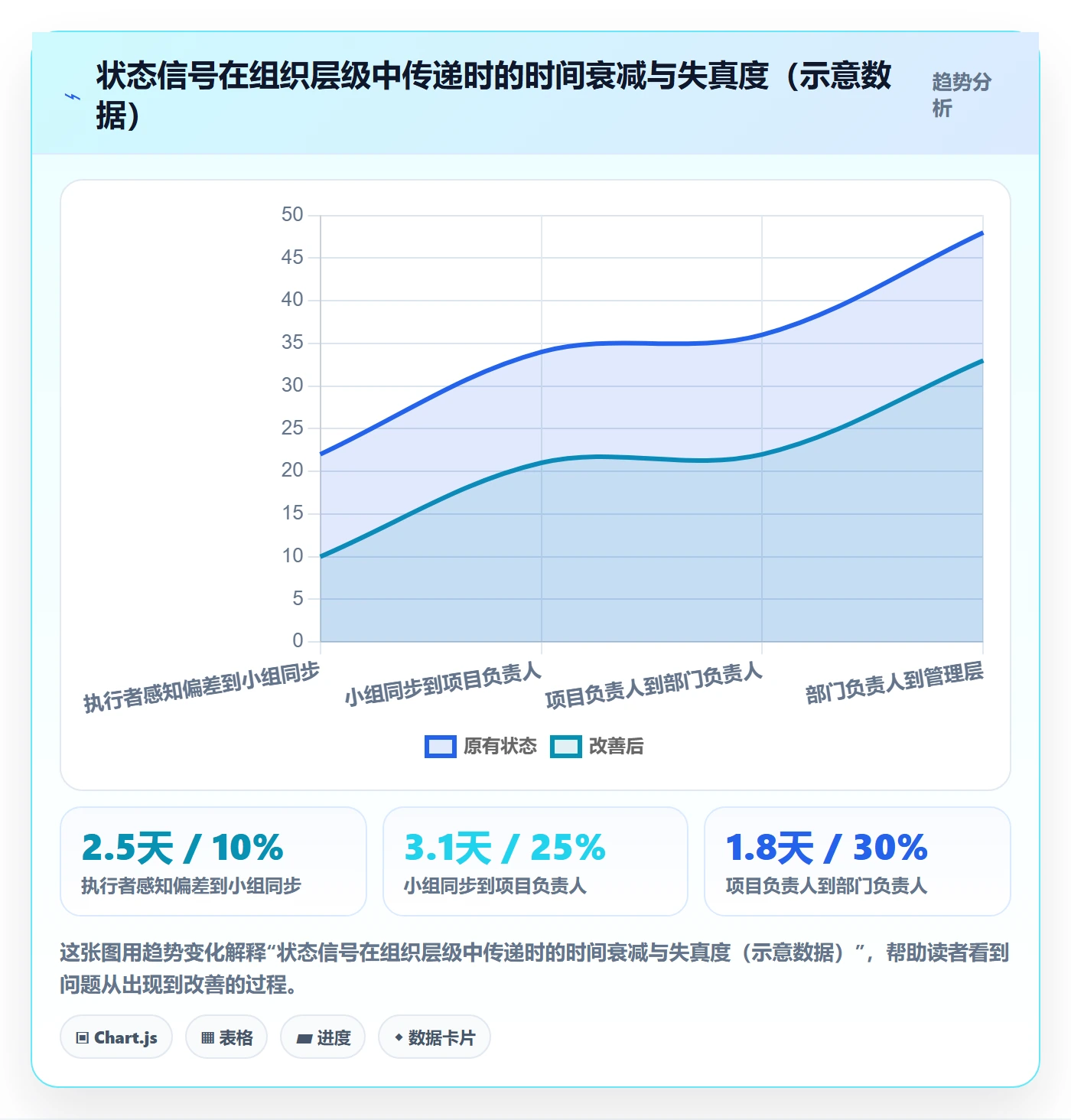

我先说一个观察。在 30 人以下的团队,节点状态基本靠口头同步就够了,站会十分钟能覆盖全部风险。但当组织规模过 100 人,尤其是涉及 3 个以上协作团队时,同一件事从执行者到项目负责人,再到部门负责人,再到管理层,每经过一层都会发生一次信息压缩。

我实测过一个典型链路:一个后端接口联调节点实际卡住的时间是周一,执行者觉得“再试两天就好了”没上报;小组长周三知道,判断“周会再说”;周会上项目负责人听到的是“联调中,略有延迟”;周五管理层看到的状态还是黄色偏绿;到下周三月度汇报时,才正式变成红色。从实际卡住到管理层知情,整整 9 个自然日。

节点状态实操方法:管理层提升里程碑效率的效率提升方法与模板

2. 里程碑“看起来在跑”是最危险的状态

我在 2023 年参与过一次跨 5 个团队的产品交付,最典型的现象是:甘特图上所有节点都在推进,没有任何红色,但到了验收前两周突然发现三个节点卡在同一批测试资源上。这个风险其实在四周前就存在,只是没有任何一个节点状态字段被设计成“等待共享资源”。

状态字段设计得好不好,决定了你能不能看见“结构性等待”。大部分团队的状态只有“未开始 / 进行中 / 已完成”,这三个值对识别结构性风险毫无帮助,因为“进行中”既可以是健康推进,也可以是躺了三周没人管。

3. 中大型组织的真实约束:私有化、多项目、强合规

我服务过的客户里,100 人以上的组织几乎都有三个共同约束。一是数据和代码不能出内网,这排除了大量 SaaS 方案;二是同时在跑的项目往往超过 10 个,需要跨项目视图;三是管理层需要定期向更高层或客户汇报,状态口径必须统一可追溯。

这也是我在做节点状态体系落地时,通常会优先考虑可私有化部署、支持自定义工作项字段和自动化规则、并且能从既有工具平滑迁移的平台。比如 PingCode,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,在国产替代场景里是比较常见的选择。节点状态体系的落地,本质上是“字段设计 + 流转规则 + 视图呈现”三件事,工具的灵活性直接决定了你能把方法执行到多细。

三、拆解常见误区:四个让节点状态彻底失效的坑

1. 用百分比代替状态判定

“完成 80%”是我见过最没有管理价值的字段。原因是它既不可验证,也不可预警。一个开发说某个接口完成 80%,剩下的 20% 可能是半天,也可能是两周,取决于那 20% 是不是最难的异常分支处理。

我的做法是彻底取消百分比字段,改成条件式状态:只有明确的进入条件和退出条件都满足,才能流转到下一个状态。比如“开发完成”的退出条件是:代码合并主干 + 单元测试通过 + 自测用例记录完整,而不是“我觉得差不多了”。

2. 状态颜色没有统一的判定标准

我做过一个小测试:让 12 位项目经理对同一个节点片段判断颜色,结果 4 人标绿、5 人标黄、3 人标红。同一份数据,三种结论,说明这套颜色体系在管理上是无效的。

颜色不是感觉,必须写死规则。例如黄色必须满足“存在已识别风险且无明确解决方案,或关键依赖方延迟超过 2 个工作日”,红色必须满足“已确认将导致里程碑延期”。规则不写死,管理层看到的颜色就是执行者的情绪,而不是项目的客观状态。

3. 更新频率一刀切

把所有节点都要求每天更新,执行层会开始敷衍,填一堆无意义的“正常推进”;把所有节点都要求每周更新,关键路径上的风险就会滞后 5 到 7 天。

正确的做法是按偏差敏感度分层。关键路径节点日更或隔日更,次关键节点周更,非关键但有关联的节点按里程碑节点更新。这个分层不是拍脑袋,而是基于“这个节点延期 3 天会不会影响最终交付”来定。

4. 把状态更新和绩效考核直接挂钩

这是最隐蔽也最致命的坑。一旦延期直接扣分,理性选择就是把状态填绿。我在一家公司见过极端案例:某项目连续 6 周状态全绿,第 7 周直接宣布需要延期一个月。复盘时团队说得很直白,“早说也没用,还不如晚说”。

状态体系要奖励“早暴露”,而不是惩罚“有风险”。我通常会建议在周会上明确一句:提前两周报红的人不追责,到期才报红的人复盘原因。这一句话能改变整个组织填报状态的行为模式。

节点状态实操方法:管理层提升里程碑效率的效率提升方法与模板

四、专业判断逻辑:我会怎么设计一套能用的节点状态体系

1. 状态分级:四色不够,建议用“五态 + 三色”

我的经验是,纯四色(红黄绿蓝)粒度不够,纯状态枚举(未开始/进行中/已完成)又没有风险维度。所以更实用的结构是五态 + 三色:状态描述“事情到哪一步了”,颜色描述“风险有多大”。

状态 进入条件 退出条件 默认颜色
未就绪 前置依赖未满足 全部前置依赖满足 灰
进行中 条件齐备开始执行 进入待验收 绿
阻塞 存在无法自行解除的外部依赖 阻塞解除并恢复执行 红
待验收 交付物已产出 验收通过或退回 黄
已关闭 验收通过且归档完成 , 绿

关键在“阻塞”这个状态。很多团队没有这个状态,导致等待外部依赖的节点只能标成“进行中”,管理层完全看不见。把阻塞单独拎出来,是提升偏差暴露提前量最高性价比的一步。

2. 判定阈值:用可核验的事实,而不是主观感受

我给颜色定阈值时有个原则:每一个阈值都必须能被第三方复核。凡是需要“我觉得”的判定,一律不进阈值表。

  • 绿色:无待决问题,或所有待决问题已有负责人和明确解决日期,且解决日期早于节点截止日前 3 个工作日。
  • 黄色:存在未解决的关键问题,或有关键依赖方延迟超过 2 个工作日,或待验收退回超过 1 次。
  • 红色:已确认将导致节点截止日延后,或阻塞持续超过 3 个工作日未解除。

这三条我在多个团队验证过,最大的价值是减少了周会上关于“这个到底算不算黄”的争论。规则写死了,讨论就从“定性”转向“怎么解决”。

节点状态实操方法:管理层提升里程碑效率的效率提升方法与模板

3. 信号传导:让状态变化自动触发升级,而不是靠人汇报

我反对依赖“项目经理记得上报”的机制。人是会遗忘的,尤其在多项目并行时。更可靠的做法是把升级规则写进工具,让状态变化自动触发。

  1. 节点进入“阻塞”状态且持续 24 小时未变更,自动通知直接负责人。
  2. 持续 72 小时未解除,自动升级到项目负责人并进入周会议题池。
  3. 关键路径节点颜色变为红色,立即通知管理层,不等周会。
  4. 节点距截止日 3 个工作日仍为“进行中”且未进入待验收,自动标记为预警。

这四条规则我在 PingCode 里用自动化规则实现过,配置成本很低,但效果非常明显,它把“人找风险”变成了“风险找人”。

五、案例与数据观察:一次完整的节点状态治理落地

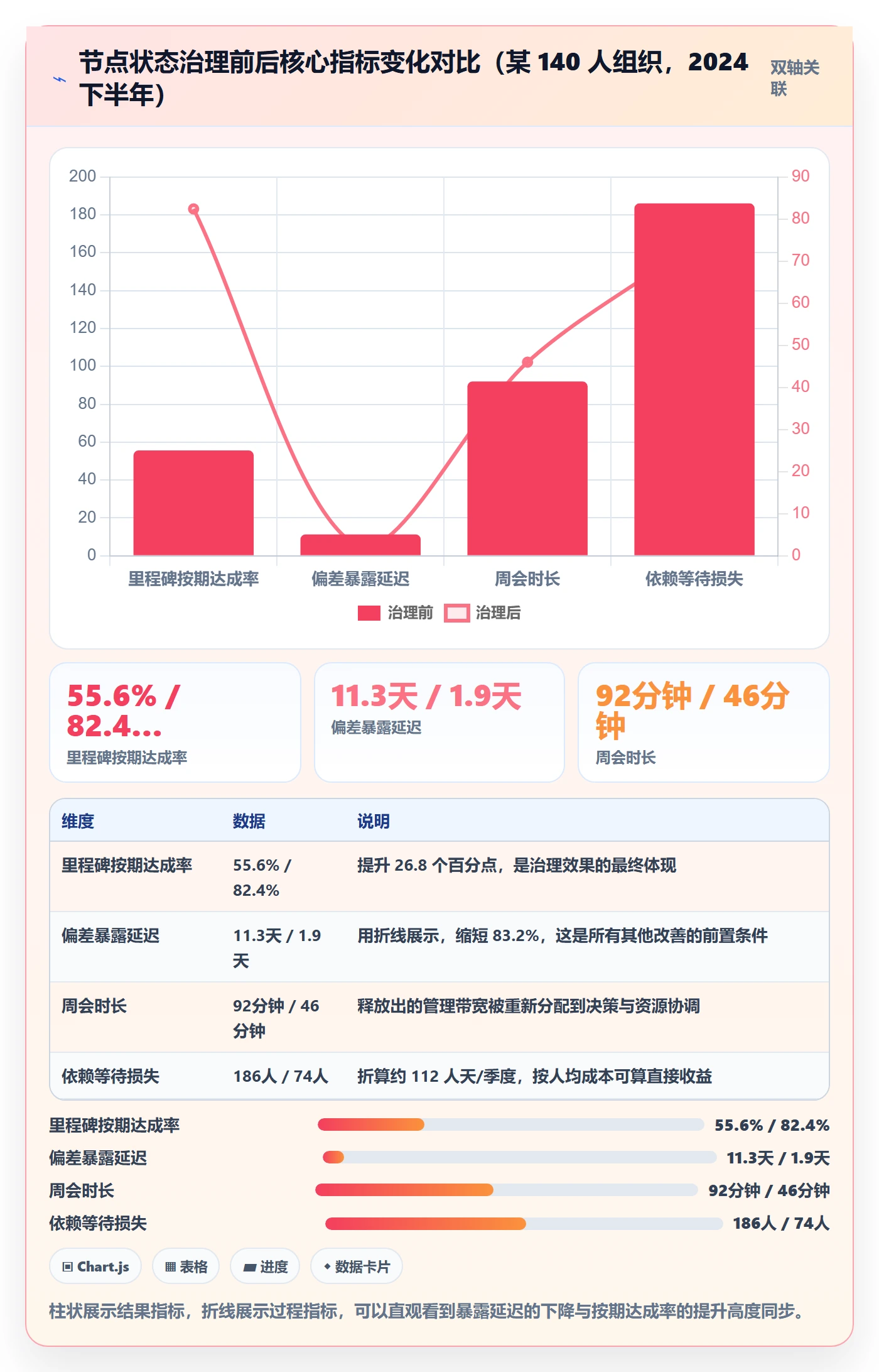

1. 项目背景与起点数据

这是 2024 年下半年我参与的一个真实项目,客户是一家约 140 人的研发组织,同时运行 11 个项目,使用私有化部署的项目管理平台(选型阶段对比过若干国产方案,最终采用 PingCode,主要考虑私有化部署和从 Jira 迁移的成本)。

治理前的基线数据(取自其内部系统导出,已做脱敏):

  • 季度里程碑按期达成率:55.6%(9 个中 5 个按期)
  • 偏差平均暴露延迟:11.3 天
  • 状态字段填写完整率:92%(注意,填得很齐,但没用)
  • 周会时长:平均 92 分钟,其中状态澄清类讨论占 47 分钟
  • 跨团队依赖等待导致的有效工时损失:约 186 人天/季度

这组数据最值得玩味的是第三行。完整率 92%,但暴露延迟 11.3 天,这恰好证明“填得多”和“填得有用”是两件完全不同的事。很多组织的状态管理 KPI 只考核完整率,结果就是得到了一个填得很满但完全失效的系统。

2. 我们做了哪五件事

第一,重构状态字段。取消“完成百分比”,改为五态枚举,并新增阻塞原因、阻塞责任方、预期解除日期三个必填字段。仅这一项就花了三天配置,但收益最大。

第二,写死颜色判定规则。把上面那套黄色和红色阈值写成团队共识文档,并在工具的自动化规则里做校验,标记为绿色但存在超期未解决的阻塞项时,系统会提示状态与实际不符。

第三,分层更新节奏。把 11 个项目里的关键路径节点挑出来(共 47 个),改为隔日更新;次关键节点周更;其余节点按里程碑更新。更新成本没有显著增加,因为总数从 380 个节点降到了 47 个高频节点。

第四,配置自动升级链路。利用平台的自定义工作项和自动化规则,把前面提到的四条升级规则全部配置化,取消人工提醒。

第五,调整复盘口径。明确规定:提前暴露风险的不追责,到期才暴露的需要复盘。这条是软性的,但效果比前面四条加起来都重要。

3. 一个季度后的数据变化

指标 治理前 治理后 变化
里程碑按期达成率 55.6% 82.4% +26.8 个百分点
偏差平均暴露延迟 11.3 天 1.9 天 缩短 9.4 天
周会时长 92 分钟 46 分钟 缩短 50%
跨团队依赖等待损失 186 人天/季度 74 人天/季度 减少 60.2%
状态字段填写完整率 92% 89% -3 个百分点

最后一行很重要。完整率下降了 3 个百分点,但有效性大幅提升。因为我们取消了非关键节点的高频更新要求,把精力集中到真正影响交付的 47 个节点上。如果只看完整率这一个指标,这次治理”看起来还退步了”。

节点状态实操方法:管理层提升里程碑效率的效率提升方法与模板

4. 过程中踩的两个坑

第一个坑:我们一开始把 380 个节点全部设为隔日更新,执行层两周内就开始批量敷衍,填写质量断崖式下滑。后来把高频更新范围收敛到 47 个关键节点,反而质量回升。高频更新必须稀缺,才有约束力。

第二个坑:自动升级规则设得太激进,阻塞 12 小时就通知管理层,结果管理层一天收到十几条通知,很快全部忽略。后来改成 24/72 小时分级,通知量降到每天 2 到 3 条,触达率才真正上来。告警的价值和它的数量成反比。

节点状态实操方法:管理层提升里程碑效率的效率提升方法与模板

六、不同情况下的行动建议

1. 如果你所在团队小于 50 人

不要上复杂的五态体系。建议只用三态(进行中/阻塞/已关闭)加一色(红),把精力放在“阻塞”这一个状态的识别上。小团队的优势是沟通成本低,过度设计反而会拖慢节奏。每周一次 15 分钟的阻塞清理会就够了。

2. 如果你所在团队在 50 到 200 人之间

这是节点状态体系收益最大的区间。建议完整落地五态 + 三色 + 分级更新 + 自动升级。关键是把判定阈值写成文档并达成共识,同时把升级规则配置到工具里。这个规模下,靠人的记忆已经不可靠了。

3. 如果你所在团队超过 200 人,或有多个事业部

除了上面的动作,还需要额外做两件事。一是统一状态口径,避免不同部门对“黄色”的理解不一致;二是建立跨项目的里程碑视图,让管理层能在一个界面上看到所有关键节点的风险分布,而不是逐个项目问。

这个阶段工具能力会成为瓶颈。是否支持自定义工作项类型、是否支持跨项目聚合视图、自动化规则是否足够灵活,直接决定了方法能不能落地。中大型组织通常还有私有化部署和信创要求,选型时要提前确认。我前面提到的 PingCode 在这类场景下比较常见,支持私有化部署,也支持 Jira 平滑迁移,属于国产替代里迁移成本较低的选项之一。

节点状态实操方法:管理层提升里程碑效率的效率提升方法与模板

七、不同情况下的取舍

1. 精度与成本之间的取舍

状态粒度越细,管理成本越高,这是铁律。我见过把节点拆到“单人半天”粒度的团队,结果是每天花 40 分钟更新状态,真正干活的时间反而被挤压。

我的取舍原则是:只对关键路径上的节点做精细管理,其余节点只做里程碑级确认。一个 11 个项目的组织,关键路径节点通常在 40 到 60 个之间,这个数量是管理层能真正关注的极限。

2. 透明与心理安全之间的取舍

状态越透明,早期暴露越充分,但如果组织文化是追责导向,透明度反而会催生造假。所以透明度的推进速度必须和组织心理安全水平匹配。

我的建议是先建立“早报不追责”的机制,再逐步提高透明度要求。顺序反了,体系会直接失效。

3. 标准化与灵活性的取舍

统一状态口径能提升可比性,但不同业务线的节点性质确实不同。硬把所有项目套进同一套字段,会出现大量“为了填而填”的字段。

比较务实的做法是核心字段统一,扩展字段按业务线自定义。比如五态和颜色判定全局统一,但阻塞原因的分类可以按业务线定制。这需要工具支持自定义字段和自定义工作项类型,选型时要提前验证。

节点状态实操方法:管理层提升里程碑效率的效率提升方法与模板

八、可直接复用的模板

1. 节点状态记录表模板

这是我在多个项目里迭代后的字段结构,可以直接复制到你的项目管理平台里。

字段名 类型 是否必填 说明
节点名称 文本 是 动词开头,例如”完成支付网关联调”
节点状态 枚举 是 未就绪/进行中/阻塞/待验收/已关闭
风险颜色 枚举 是 绿/黄/红,按阈值判定
计划完成日 日期 是 ,
预期完成日 日期 是 与计划偏差超过 1 天必须填写原因
是否关键路径 布尔 是 决定更新频率和升级规则
阻塞原因 枚举 阻塞时必填 依赖未就绪/资源不足/技术卡点/外部审批
阻塞责任方 人员 阻塞时必填 ,
预期解除日 日期 阻塞时必填 ,
退出条件 文本 是 可核验的完成标准

2. 周会议题模板(45 分钟版)

这是我实际用过的议程结构,把状态汇报替换成风险决策。

  1. 红色节点过一遍(10 分钟):只讲阻塞原因、责任方、解除时间,不讲背景。
  2. 黄色节点过一遍(10 分钟):只讲风险是否会恶化为红色,需要什么支持。
  3. 本周新进阻塞节点(10 分钟):集体判断是否需要升级或调资源。
  4. 下周关键路径预防(10 分钟):有哪些节点将在下周进入高风险窗口。
  5. 待办与责任人确认(5 分钟):每条风险必须有责任人和日期。

关键纪律:不汇报已经完成的事情。完成的节点在系统里关闭即可,不需要占用会议时间。这一条能直接砍掉一半会议时长。

3. 状态自动升级规则模板

下面这段是伪代码形式的规则描述,可以直接照着在支持自动化规则的平台里配置(例如 PingCode 的自动化规则模块)。

规则 1:节点状态 == "阻塞" 且 持续时间 >= 24 小时 且 状态未变更
→ 通知 节点负责人 + 项目负责人

规则 2:节点状态 == "阻塞" 且 持续时间 >= 72 小时 且 状态未变更

→ 升级通知 管理层 + 自动加入本周周会议题池

规则 3:是否关键路径 == true 且 风险颜色 == "红"

→ 立即通知 管理层(不受周会节奏限制)

规则 4:节点状态 == "进行中" 且 距计划完成日 <= 3 个工作日 且 未进入待验收

→ 标记为预警,通知节点负责人确认是否可按时完成

规则 5:风险颜色 == "绿" 但存在 阻塞原因 字段非空记录

→ 提示状态与实际不符,要求 24 小时内复核

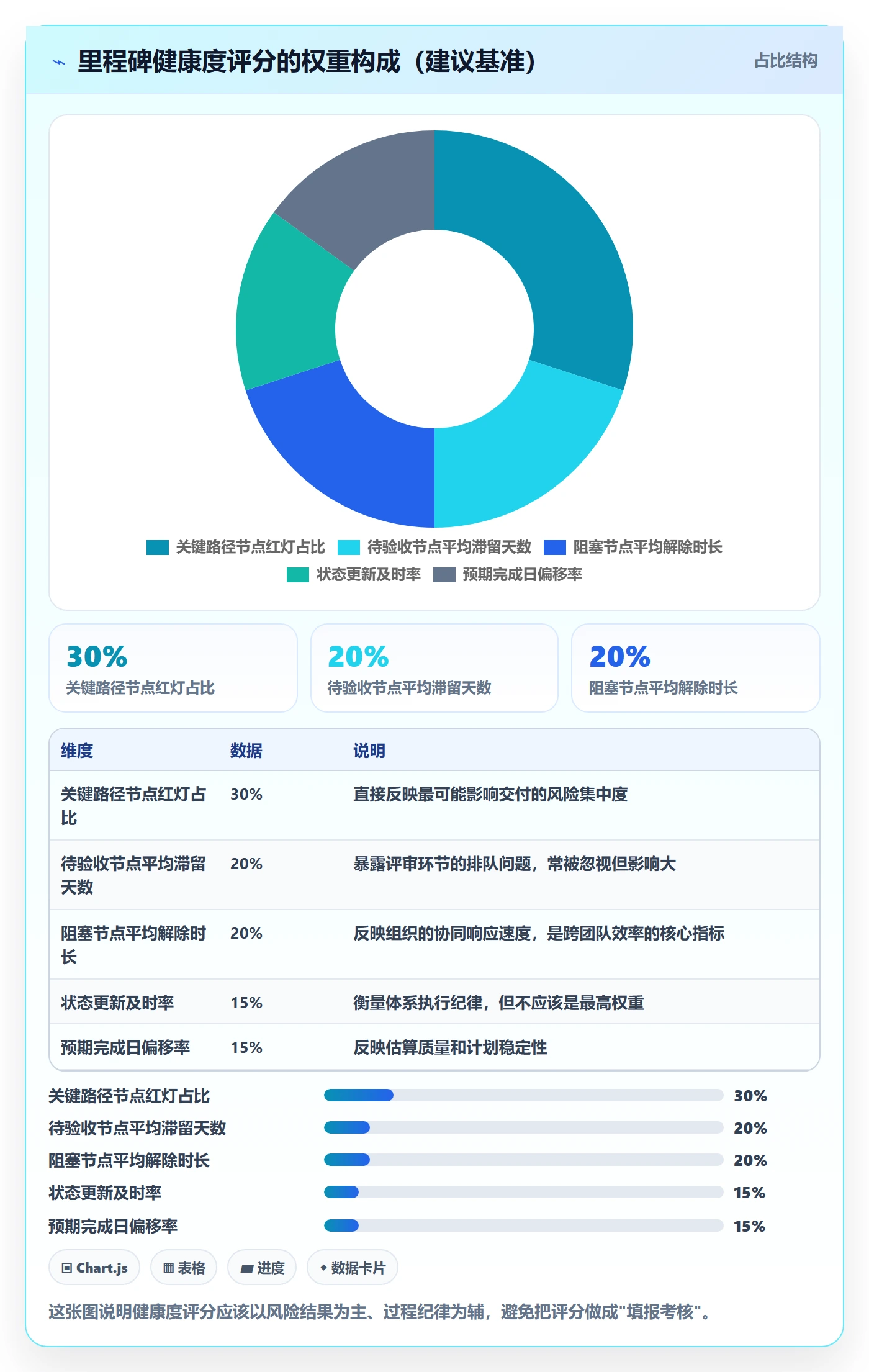

4. 里程碑健康度评分模板

如果管理层需要一眼看到整体健康度,可以用加权评分。下面是我常用的权重结构。

维度 权重 评分依据
关键路径节点红灯占比 30% 红灯数 / 关键路径节点总数
待验收节点平均滞留天数 20% 超过 3 天开始扣分
阻塞节点平均解除时长 20% 超过 72 小时开始扣分
状态更新及时率 15% 关键路径节点按时更新比例
预期完成日偏移率 15% 预期日与计划日偏差超过 2 天的节点占比

节点状态实操方法:管理层提升里程碑效率的效率提升方法与模板

5. 一个容易被忽略的模板细节

“预期完成日”这个字段是我加得最晚、但用起来最频繁的字段。它的作用不是记录,而是制造一次主动思考:当负责人被要求填写一个日期时,他必须评估剩余工作量,这个动作本身就会暴露一部分原本不会被说出口的风险。

我观察到的规律是:一个节点从“进行中”变成“阻塞”之前,负责人往往已经隐约感觉到要延期,只是没有被强制表达。预期完成日就是那个强制表达的出口。

九、下一步怎么做:从一周内可完成的动作开始

如果你读到这里觉得有道理,我建议不要一次性大改,而是按下面这个顺序推进。

第一周:只做一件事,把“阻塞”状态加进去。在现有系统里新增一个阻塞状态和三个必填字段(阻塞原因、责任方、预期解除日)。不要动其他任何东西,观察一周内有多少节点进入这个状态。你会发现数量超出预期。

第二周:写死颜色判定阈值。把黄色和红色的判定条件写成一段不超过 200 字的文档,在团队里达成共识。然后把你手里的节点重新判定一遍,看看有多少原本标绿的其实是黄或红。

第三周:识别关键路径节点。从所有节点中挑出真正影响最终交付的那些(通常在 40 到 60 个之间),把它们设为高频更新,其余节点降为里程碑级更新。

第四周:配置自动升级规则。把前面那五条规则配置到工具里,先从 24/72 小时两级通知开始,观察通知量。如果每天超过 5 条,说明阈值需要放宽。

第二个月开始:调整复盘口径。公开说明早暴露不追责,并在实际案例中兑现这个承诺。这一步最慢,但决定了前面所有动作能不能持续。

最后我想强调一个反常识的判断:节点状态管理的目标不是让状态更准确,而是让不确定性更早被看见。准确的绿色状态没有价值,有价值的是一条提前两周出现的红色预警。如果你只能从这篇文章带走一句话,我希望是这一句,状态体系的好坏,用“偏差暴露提前量”来衡量,而不是用“填写完整率”来衡量。

常见问题解答(FAQ)

1. 里程碑的节点状态到底该设几档?只分“未开始/进行中/已完成”够用吗?

我刚开始管项目的时候,状态栏就只有三个选项,结果开周会时满屏都是“进行中”,老板看完问我:那到底哪个有风险?我自己也答不上来。后来才发现,不是团队不汇报,是状态档位本身没法承载“风险”这个信息。

建议设成五档:未开始、进行中(正常)、有风险、已延期、已完成(含验收)。关键改动是把“完成”拆成“交付完成”和“验收完成”,很多项目就是在这一步被误判成提前收工的。判断档位够不够,有个可量化的口径:如果某一档状态长期占到全部节点的七成以上,说明颗粒度太粗,必须再拆;

如果“已延期”一档常年为零,而实际交付又总在拖,说明没人敢标延期,得检查是不是状态和考核挂钩太紧。另外约定更新节奏:责任人每周固定时间(比如周五18点前)更新一次,超过约定周期未更新的节点,由系统或PMO统一置为“有风险”,先触发提醒再谈原因。

2. 我作为管理层,每周只有半小时过项目,节点状态怎么读才能快速看出真风险?

我管着七八条产品线,每周能分给项目的时间也就三十来分钟,以前都是听汇报,听完感觉每个项目都“还行”,散会了还是不知道哪个会炸。后来我逼着自己改成只看几个信号,效率才提上来。

周会只读三个信号:一是状态变化量,也就是本周由绿转黄的节点有几个,这个数字比存量红黄更能说明趋势;二是卡点停留时长,同一个节点连续两周停在“有风险”,基本可以判定责任人推不动;三是关键路径上的节点占比,非关键路径的延期先记着,不要占用会议时间。

具体做法是给每个里程碑打一个“是否在关键路径”的标记,周会只过关键路径上处于黄/红的节点,其余节点走书面异步同步。给个可参考的量化目标:把例行的状态汇报压到十到十二分钟以内,剩下的时间只讨论三件事,下一个动作、唯一责任人、预计完成日期,讨论不出这三样就当场记为未闭环。

3. 里程碑模板里到底要放哪些字段,才不会变成填表负担?

我们推模板时被吐槽最多的就是“填表比干活还累”,我自己试过一版二十来个字段的,推行两周就废了,大家开始随便填。后来砍到六个字段反而跑通了,所以这个问题我是踩过坑才敢回答的。

核心六个字段就够了:里程碑名称、所属阶段、计划完成日、责任人(只写一个,不写“某某团队”)、完成判据、当前状态。这里面最容易被省掉、但最不能省的是完成判据,它决定了状态是不是主观。写法上要把“开发完成”这种表述换成可验证的描述,比如“接口联调通过并输出测试报告”,这样谁都不能靠感觉标绿。

可选字段只建议保留两个:依赖项和是否关键路径。经验判断是字段一旦超过八个,单人单次填写时间会明显拉长,填写质量随之下降,所以宁可少字段、高准确率。落地时先在一个项目上跑四周,统计填报耗时和状态失真率,再决定要不要加字段,不要一次性全组织铺开。

4. 节点状态总是到截止日才暴露延期,怎么提前预警?

最崩溃的场景就是周五看板全绿,周一早上一片红,然后所有人都在解释为什么。我被这么坑过几次之后,就不再只盯截止日期了,改成盯几个前置信号,情况明显好转。

把预警依据从“日期”换成“前置信号”,三个信号可以直接落地。第一是子任务完成率,如果某个里程碑距计划完成日只剩三天,而它下面子任务完成率不足六成,直接标黄,不等到期。第二是依赖就绪度,前置节点没完成,后置节点一律不允许标绿,这条规则要写进工具或模板里强制执行。

第三是无更新时长,以最后一次状态变更时间为准,超过五个工作日没有任何更新的节点自动转黄,由系统发出提醒。配套再加一条硬要求:每个黄色或红色节点必须带一句“下一步动作+唯一责任人+预计解除日期”,填不出来就不算有效提交,状态照旧保留为风险项。

这样做的目的不是增加汇报量,而是把风险暴露的时间点从截止日提前到还有余量可调整的时候。

读者评论

赵
赵知夏

五态三色的思路我认,但落到执行层最怕状态变多、填报动作也跟着变重。我们之前加过“阻塞”状态,前两周还挺认真,一个月后基本没人主动选,默认还是“进行中”。我觉得卡点不在字段数量,而在判定权,只要判定权还在执行者自己手上,再多状态也会被填成绿色。你们落地时是怎么把判定权从执行者手里挪出来的?

苏
苏晓彤

关于“提前报红不追责”,我持保留态度。我们试过类似口径,会上说得好,真到季度复盘,延期还是得有人解释,报红的人反而被追问得最多,结果下个季度大家更倾向拖到最后。不追责不能只在周会上口头承诺,得跟考核表真正脱钩才有效,否则只是把压力往后推。这一点文章写得有点理想化。

李
李知夏

自动化升级规则那段我有同感,但现实约束是工具能不能配出来。我们用的某项目管理平台只能做简单到期提醒,像“阻塞持续72小时自动升级”这种,要么靠人工盯,要么写脚本绕。跨项目视图也是坎,多项目并跑时状态口径很难统一。想问问有没有不换工具、把升级规则落到现有流程里的做法?

文章包含AI辅助创作:节点状态实操方法:管理层提升里程碑效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/340100

赞 (0)
飞飞飞飞
关键节点怎么做?管理层效率提升:里程碑从0到1
上一篇 2026年10月4日 下午1:24
里程碑如何做好节点验收?管理层效率提升与操作步骤
下一篇 2026年10月4日 下午1:24

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
