节点延期落地方案:管理层开展里程碑的制度设计案例解析

去年冬天,我参与过一家 120 人规模研发中心的复盘会。会议一开始,CTO 在白板上画了一条时间轴:9 个里程碑,7 个延期,其中 4 个是在”应该交付的前一天”才被告知的。更麻烦的是,这 9 个里程碑里有 3 个在系统里显示”已完成”,因为负责人在任务卡片上点了完成,但下游团队根本没拿到可用的交付物。会后我问项目经理一句话:”你们到底是缺人,还是缺制度?”他愣了五秒钟,说:”我们缺的是,让延期这件事在第三周就被管理层看见的机制。”

这句话基本概括了我这几年做研发治理咨询时反复看到的现象:节点延期从来不是某一个团队”不努力”造成的,它几乎总是里程碑定义、判定权归属和延期代价这三件事同时缺位的结果。管理层开展里程碑,真正要设计的不是一张甘特图,而是一套让延期自动浮出水面、并且有明确处理路径的制度。这篇文章我会把核心结论、常见误区、判定逻辑、真实案例数据、不同规模组织的行动建议和取舍,完整拆一遍。

一、核心结论:节点延期是制度问题,不是执行问题

先把结论摆在最前面。如果你只带走一句话,我希望是这句:绝大多数节点延期,不是因为团队做不到,而是因为在事情还有救的时候,没有任何人被制度要求说真话。下面三条硬结论,是我在十多个研发组织里反复验证过的。

1. 延期的根因在”定义权、判定权、代价机制”三件事同时缺位

我见过太多团队把里程碑写成一个名字加一个日期,比如”6 月 30 日:后端完成改造”。这句话里没有交付物、没有验收标准、没有验收人。到了 6 月 29 日,负责人说”代码写完了”,下游说”接口文档没给”,测试说”环境跑不起来”,三方对”完成”的理解完全不同。

所以我把里程碑制度拆成三个必须回答的问题:谁有权定义这个里程碑的完成标准(定义权)、谁有权判定它是否真的达成(判定权)、延期之后谁承担什么代价(代价机制)。这三件事只要缺一件,延期就会从”可管理事件”退化成”事后追责事件”。

2. 管理层要管的不是进度百分比,而是阶段性交付物的可验收性

很多管理层的周会报告长这样:里程碑 A 完成 80%,里程碑 B 完成 65%。我个人的判断是,这种百分比是研发治理里最没有信息量的一类数据。80% 是谁估的?口径是什么?剩下 20% 里有多少是真正的功能,有多少是文档、压测、合规检查?没人说得清。

管理层真正该看的,是这个里程碑的交付物能不能被第三方在 30 分钟内验证。能,就是达成;不能,就是未达成。中间没有”80%”这个状态。我后来在给客户做制度设计时,直接把”完成百分比”从管理层视图里删掉了,换成”已验收交付物数量 / 应验收交付物数量”。

3. 延期落地方案的第一原则是”让延期尽早暴露”,而不是”让延期不发生”

这是最反常识的一条。绝大多数管理层的第一反应是设计一套更严的考核,让团队”不敢延期”。但我在实践中发现,越严的单一考核,越会把延期从第三周推到第五周,最后在截止日前一天集中爆发,因为没人愿意当第一个报坏消息的人。

所以我给所有客户的建议都是:制度的第一目标是缩短”延期发生”到”延期被管理层知道”之间的滞后天数,第二目标才是降低延期率。滞后天数从 21 天降到 5 天,管理层才有资源置换、范围裁剪、外部支援的空间;滞后 1 天,你只能接受既成事实。

节点延期落地方案:管理层开展里程碑的制度设计案例解析

二、背景和真实场景:一个 120 人研发中心的九次里程碑

为了不让讨论停留在概念层,我把第一节提到的那家研发中心的具体情况完整还原一遍。这是一家做工业设备的公司,研发中心约 120 人,分 5 个小组:硬件、嵌入式、平台服务、应用端、测试。他们当时的项目是”新一代设备管理平台 V2″,周期 9 个月,管理层设了 9 个里程碑。

1. 现场还原:9 个里程碑,7 次延期,4 次最后一天才说

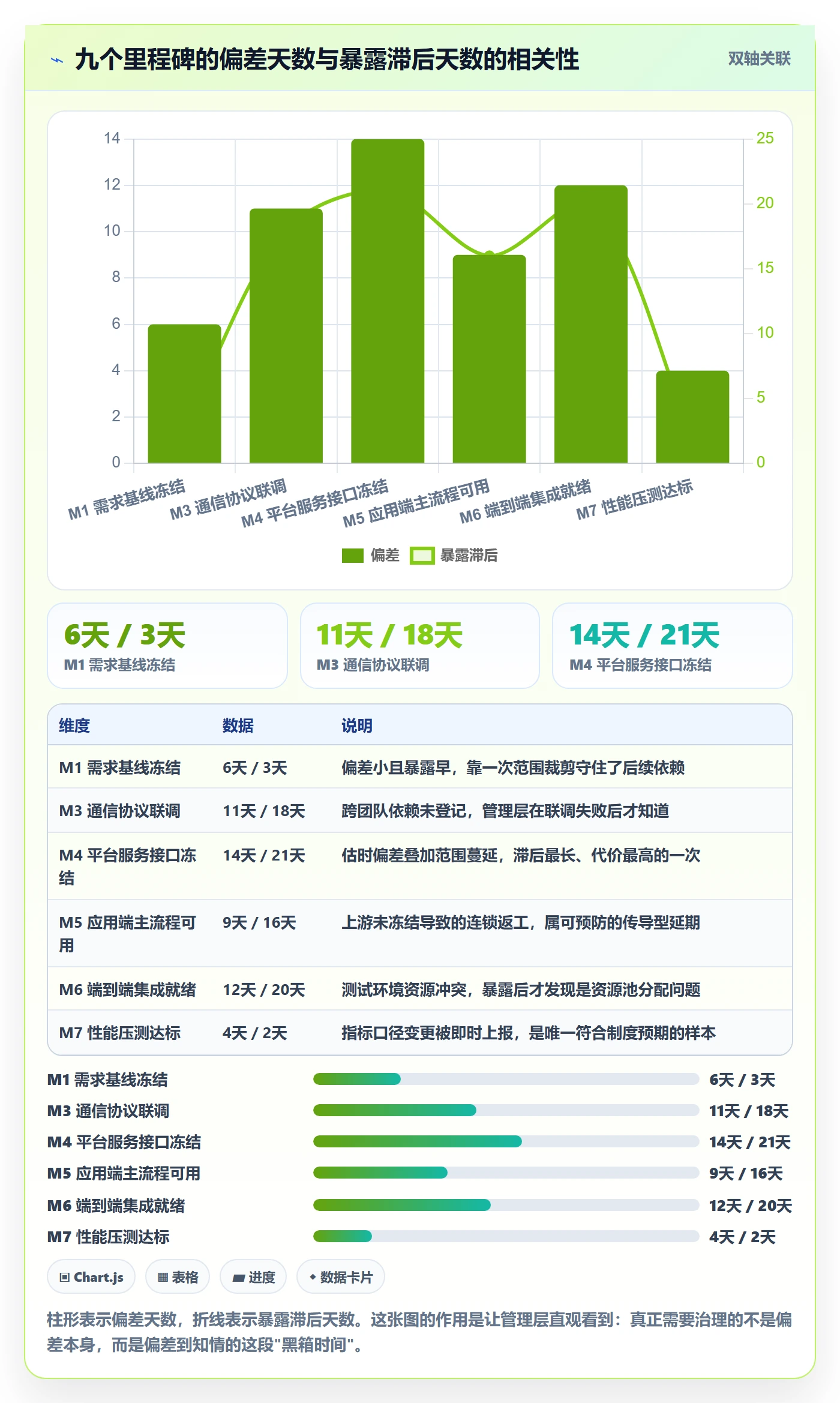

我把当时的记录整理成了下面这张表。需要说明的是,这里的”偏差天数”是里程碑实际达成日与计划日期的差值,”暴露滞后”是管理层首次得知会延期的日期与偏差实际产生日期的差值。后者才是我最关注的指标。

里程碑 计划日期 偏差天数 暴露滞后天数 延期主因
M1 需求基线冻结 第 4 周 +6 3 需求来源多头,缺少唯一决策人
M2 硬件选型定版 第 8 周 0 , ,
M3 通信协议联调 第 13 周 +11 18 跨团队依赖未显性化
M4 平台服务接口冻结 第 17 周 +14 21 估时偏差叠加范围蔓延
M5 应用端主流程可用 第 22 周 +9 16 上游接口未冻结,返工
M6 端到端集成就绪 第 26 周 +12 20 测试环境不可用,资源冲突
M7 性能压测达标 第 30 周 +4 2 指标口径临时调整
M8 试点客户验收 第 34 周 0 , ,
M9 正式发布 第 38 周 +7 4 合规检查补做

从表里能看出一个很清楚的规律:偏差天数大和暴露滞后天数大,几乎是同时出现的。M4 偏差 14 天、滞后 21 天,M6 偏差 12 天、滞后 20 天。而 M7 偏差只有 4 天、滞后 2 天。这不是巧合,滞后越长,问题发酵的时间越久,补救所需的返工量越大。

节点延期落地方案:管理层开展里程碑的制度设计案例解析

2. 我从中提取的五个共性信号

会后我做了归因,发现有五个信号几乎在所有延期严重的组织里都会出现。你不妨对照自己的团队看看中了几条。

  • 信号一:里程碑在系统里是”任务”,不是”关口”。它没有独立的验收状态,只有任务的完成勾选框。
  • 信号二:里程碑负责人是”项目经理代签”。真正的交付责任人从未被点名,出问题时无人可追。
  • 信号三:没有基线。计划日期在项目过程中被悄悄改动过 3 次,但没有人记录变更。
  • 信号四:延期没有代价,也没有资源置换。延期只是把日期往后挪,工作量不变、人力不变。
  • 信号五:管理层只在里程碑当天才参与。前 90% 的时间完全缺席,最后 10% 集中施压。

3. 为什么管理层总是最后一个知道

这个问题我被问过很多次。答案不复杂,但很多人不愿意承认:在一个只奖励”按时完成”、不奖励”提前预警”的组织里,报告延期是一笔纯粹的负收益交易。负责人上报延期,立刻承受质疑和压力;不上报,至少还能多争取两周,说不定运气好就赶上了。理性人的选择一定是后者。

所以制度设计的第一刀,必须砍在”提前预警的收益结构”上。我通常的做法是:在制度里明确写清,T-7 主动上报延期的负责人不进入问责流程,只进入资源协调流程;而在 T 日当天才上报的,自动进入橙级问责。这一条写进去,滞后天数往往在两个月内就能砍掉一半。

三、拆解六个常见误区

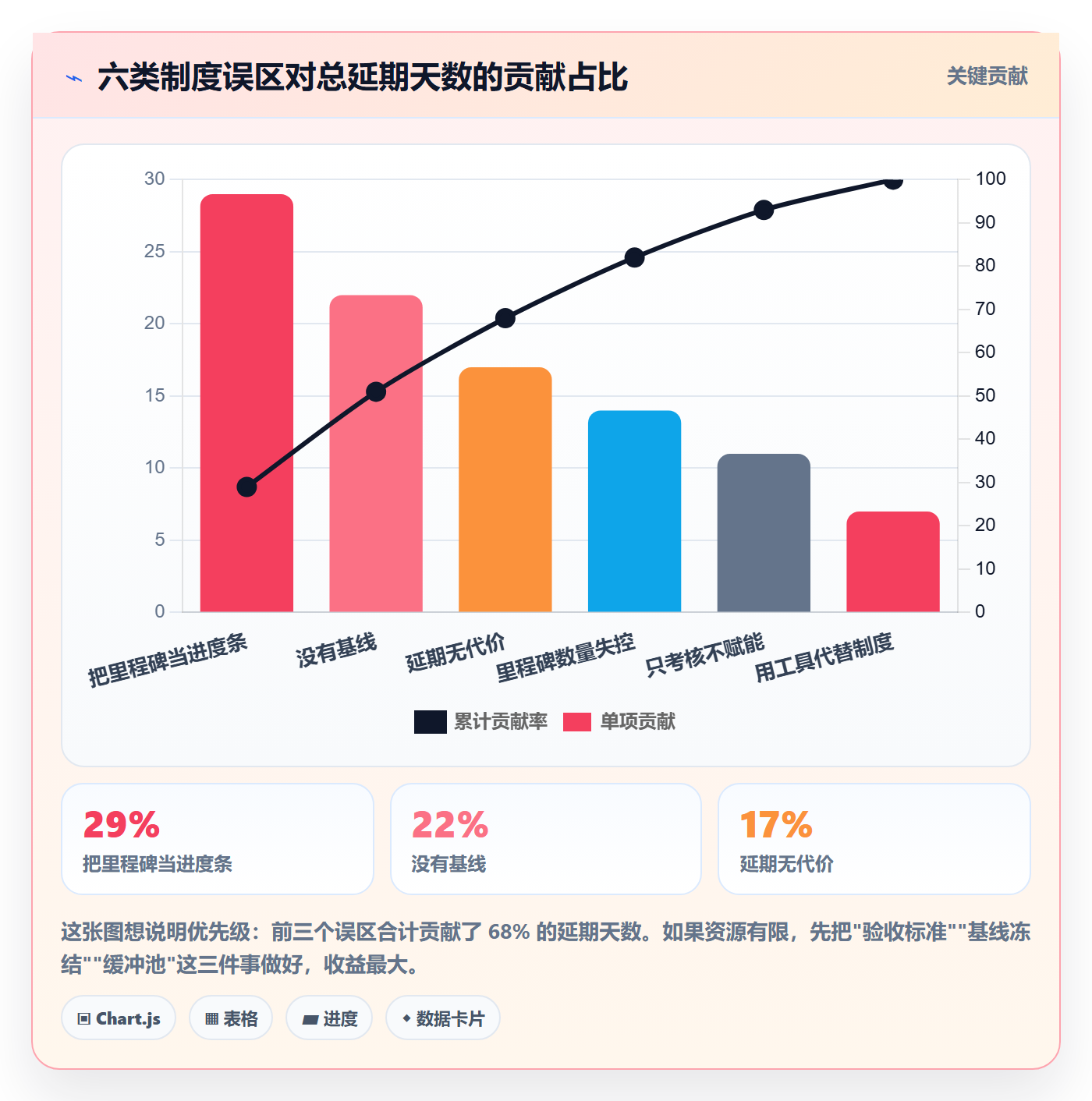

制度设计失败,几乎都能归到下面六个误区里。我按它们在实际项目里造成的延期天数占比做了排序,越靠前的越致命。需要提醒的是,这六个误区经常同时存在,而且互相放大。

1. 把里程碑当进度条

这是最普遍也最致命的一个。把”平台服务接口冻结”这样一个关口,降级成一条进度条,后果是管理层拿到了大量无信息量的数据,却拿不到一个明确的”是/否”判断。

我做过一个很小的对比实验:在同一个团队,把里程碑的呈现方式从”完成百分比”换成”已验收交付物 / 应验收交付物”,然后观察两周内管理层的会议提问变化。结果是,提问从”进度到哪了”变成了”接口文档谁签的字””压测报告为什么缺一项”。提问质量的变化,比数字本身的变化重要得多。

2. 里程碑数量失控

我见过一个 60 人的项目设了 41 个里程碑。结果是没有一个被认真对待。里程碑的本质是”管理层介入的关口”,而不是”任务分解的容器”。任务分解应该用迭代和任务卡片承载,里程碑只保留那些一旦穿越就需要改变组织行为的关键节点。

我的经验值是:单个项目周期内,管理层级里程碑控制在 6,12 个;跨团队协作型里程碑每个季度不超过 4 个。超过这个数量,制度执行成本会指数级上升,而准点率的边际改善几乎为零。

节点延期落地方案:管理层开展里程碑的制度设计案例解析

3. 没有基线,延期无从判定

没有冻结的计划日期,就没有”延期”这个概念。我见过的最离谱的情况是:一个里程碑的计划日期在项目过程中被改过 5 次,每次都是负责人自己在系统里改的,没有审批、没有记录。到项目结束时,所有人都觉得”我们没延期”,因为所有日期都被调成了实际达成日。

制度上必须写死一条:里程碑基线日期一经确认,只能通过正式变更流程修改,且必须记录变更人、变更原因、对下游里程碑的传导影响。这条写不进制度,后面所有的延期分析都是自欺欺人。

4. 延期没有代价,也没有资源置换

如果延期既不影响范围,也不影响资源,只是把日期往后挪,那延期就等于零成本。零成本的后果是什么?所有人都会优先保证自己手头最舒服的事情,把风险最高的事情往后拖。

我在制度设计里通常会引入一个”缓冲池”概念:项目总缓冲时间是一个固定额度,任何一个里程碑消耗了缓冲,下一个里程碑的可用缓冲就相应减少。这让延期从”局部无成本”变成”全局有成本”,团队之间会自动产生相互约束的压力。这比管理层反复施压有效得多。

5. 只考核不赋能

我见过一家公司把里程碑准点率直接写进负责人绩效,权重 30%。实施三个月后,准点率确实从 62% 涨到 81%。但同期的一个数据也涨了:发布后严重缺陷数从平均 3.1 个涨到 8.7 个。原因不难猜,为了准点,测试被压缩了,评审被跳过了。

所以我的判断是:准点率可以考核,但必须和”交付物一次验收通过率””发布后 30 天严重缺陷数”捆绑考核,并且准点率的权重不应超过 20%。单一指标考核一定会被优化,这是管理常识,但在研发场景里被反复遗忘。

6. 用工具代替制度

这是最近几年新增的误区。很多团队以为买了一套项目管理平台、把里程碑录进去,制度就算建好了。工具只能承载制度,不能替代制度。一个没有验收标准、没有责任人、没有升级路径的里程碑,放进任何系统里都只是一条带日期的记录。

反过来也成立:制度设计清楚之后,工具的边际价值会迅速放大。这也是为什么我建议先做两周的制度设计,再做工具的落地配置,而不是反过来。

节点延期落地方案:管理层开展里程碑的制度设计案例解析

四、专业判断逻辑:里程碑制度设计的五层结构

下面这套五层结构,是我在多个项目里反复调整后稳定下来的框架。它的顺序很重要:先定义,再分层,再分级,再采集数据,最后才是迭代。跳过任何一层,上面的层都会塌。

1. 第一层:里程碑定义标准(交付物 + 验收人 + 判定时点)

一个合格的里程碑定义,必须能通过”陌生人测试”,一个完全不参与项目的第三方,拿着这份定义,能在 30 分钟内判断它是否达成。通不过这个测试的定义,都是不合格的。

我通常要求每个里程碑至少回答四个问题:

  1. 交付物是什么?必须是可验证的产出,比如”接口契约文档 v2.0 已签署”而不是”接口基本完成”。
  2. 验收标准是什么?最好带上可量化的阈值,比如”契约测试覆盖率 ≥ 85%”。
  3. 谁验收?必须点名到人,且验收人不能是交付人本人。
  4. 什么时候判定?我一般设三个时点:T-7 预判、T 日正式判定、T+3 复盘。

为了让这套定义可以落地到工具里,我会把它写成一个结构化的配置文件,交给团队在项目管理平台中作为模板复用。下面是一个我在实际项目中用的简化版本:

milestone_id: MS-Q3-API-FREEZE
name: 开放平台 API 冻结

owner: 平台架构组(唯一责任人,不可代签)

acceptance_object:

deliverable: API 契约文档 v2.0(评审签署)

threshold: 三方(平台/应用/测试)签字齐全

deliverable: 契约测试用例覆盖率

threshold: ">= 85%"

deliverable: 三方联调环境可用性

threshold: ">= 99%(近 7 日均值)"

judge_point:

pre_check: T-7

official: T

review: T+3

escalation:

yellow: 偏差 1-3 天

orange: 偏差 4-10 天

red: 偏差大于 10 天

cost_rule:

延期天数从项目缓冲池扣除

连续两次橙级,责任人进入绩效辅导流程

baseline_change:

require: 管理层书面审批

record: 变更人 / 原因 / 下游传导影响

这份配置的价值在于,它把”制度”变成了”可执行、可复制、可审计”的结构。新项目直接复用模板,避免了每个项目各写一套口径。

2. 第二层:双层里程碑体系

很多团队把管理层里程碑和团队里程碑混在一起,结果是管理层被淹没在细节里,团队觉得管理层在管鸡毛蒜皮。我的做法是明确分成两层:

维度 管理层里程碑 团队里程碑
数量 单项目 6,12 个 单团队每月 2,5 个
判定人 管理层指定验收人 团队负责人 + 下游代表
判定周期 月度或阶段末 双周
延期后果 进入升级流程,触发资源置换 团队内部调整,不升级
数据可见性 全公司可见 团队及相关方可见
核心目的 阶段性承诺与资源决策 节奏控制与风险前置

这张表的关键在于最后一行。管理层里程碑的作用是”承诺与决策”,不是”进度跟踪”。它的出现频率必须足够低,低到每次出现都能让管理层认真对待。

3. 第三层:延期分级与响应 SLA

分级的意义在于把管理层的注意力分配给真正重要的问题。我通常按偏差天数分三级,并给出对应的响应时限和决策人。这里最关键的是”响应时限”,如果橙级事件在 48 小时内没有决策,制度就等于失效。

级别 偏差区间 响应时限 决策人 标准动作
黄级 1,3 天 24 小时内通报 项目经理 团队内调整,记录到风险台账
橙级 4,10 天 48 小时内给出方案 研发总监 范围裁剪 / 资源置换 / 并行支援三选一
红级 10 天以上 72 小时内召开决策会 CTO 或业务负责人 重排下游里程碑,必要时调整对外承诺

我在实际落地时加了一条补充规则:T-7 预判窗口内主动上报的,级别自动下调一级;T 日当天才上报的,级别自动上调一级。这条规则的效果非常直接,我在三个项目里都观察到滞后天数明显下降。

节点延期落地方案:管理层开展里程碑的制度设计案例解析

4. 第四层:数据采集与真实基线

制度要能迭代,就必须有可信的数据。我一般要求采集五类数据:里程碑计划基线、实际达成日期、延期暴露日期、延期归因分类、处置动作与结果。这五类数据里,最容易被忽略但也最重要的是”延期暴露日期”,它衡量的是制度的灵敏度,而不是团队的执行力。

在延期的归因分类上,我建议至少分六类,不要用”其他”兜底超过 10%:上游需求变更、估时偏差、跨团队依赖未就绪、资源冲突、技术风险、外部供应商或第三方。分类的意义在于,不同类型的延期需要完全不同的解法。跨团队依赖导致的延期,靠加班是解决不了的,只能靠接口契约和联调环境的提前准备。

节点延期落地方案:管理层开展里程碑的制度设计案例解析

5. 第五层:复盘与制度迭代

最后一层最容易被跳过。我坚持每个红级延期事件都必须做一次 60 分钟以内的结构化复盘,产出三个东西:一条制度修订建议、一条流程修订建议、一条工具配置修订建议。三个月内如果没有产生任何制度修订,说明复盘流于形式。

我个人的经验是:一套里程碑制度通常需要 2,3 个季度的迭代才能稳定。第一版一定会过严或过松,这很正常。关键是制度本身要有明确的修订入口,而不是靠某个人的临时决定去调整。

五、案例与数据观察:用 PingCode 承载里程碑治理的六个月

回到第二节那家 120 人的研发中心。第四节讲完框架之后,我在这个项目里把五层结构完整落地了一遍,工具侧用了 PingCode。选它的原因很直接:这家公司属于工业设备领域,客户里有大型国企,数据不能出内网,需要私有化部署;同时他们原有的研发流程跑在 Jira 上,有大量历史项目和自定义工作流需要保留。PingCode 支持私有化部署,也提供从 Jira 的平滑迁移路径,这两点在当时是硬性条件。

1. 落地前的准备:两周制度设计,两周工具配置

我们没有一上来就配工具。前两周只做三件事:盘点现有里程碑、重写里程碑定义、确定分级规则。这里有个细节值得说:我们把原有的 34 个”里程碑”砍到 11 个。砍掉的 23 个改成团队级迭代目标,不再进入管理层视图。这个动作当时争议很大,有组长问我”是不是不管了”,我的回答是:不是不管,是让他们在自己的节奏里管,管理层只在真正需要做决策的地方出现。

后两周在 PingCode 里做配置。具体动作包括:把 11 个管理层里程碑建成独立的里程碑对象,绑定交付物清单和验收人;配置 T-7、T、T+3 三个判定节点,用自动化规则在 T-7 自动提醒负责人填写预判结论;把延期分级规则做成状态流转,黄级自动进入风险台账,橙级自动通知研发总监并生成决策待办;日志和审计字段全部保留,用于后续归因分析。因为用了私有化部署,这些自定义字段和自动化规则都在内网里跑,没有数据外流的口子。

2. 关键动作:把”提前预警有收益”写进流程

这是整个落地过程中最重要的一步,也是我坚持要做的。我们在流程里明确:T-7 预判窗口内主动提交延期预判并附上处置方案的,级别自动下调一级;T 日当天才上报的,级别自动上调一级。这条规则写进系统状态机之后,负责人提交预判的动机结构就完全变了,从”报坏消息”变成”报得早可以降低处理级别”。

前两个月还有人观望,第三个月开始,T-7 预判提交率从 31% 涨到 78%。到第六个月,11 个里程碑里有 9 个在 T-7 窗口内就已经得出了明确的预判结论。

3. 六个月的数据对比

下面这组数据来自该项目第六个月末的内部统计。需要说明的是,这是单个项目的样本,不能直接外推到所有组织,但趋势足够清晰。

指标 治理前(V1 项目) 治理后(V2 项目,第 1,6 月) 变化
管理层里程碑数量 34 个 11 个 -67.6%
里程碑准点率 41% 82% +41 个百分点
延期平均暴露滞后天数 17.4 天 4.6 天 -73.6%
T-7 预判提交率 0%(无此机制) 78% 新增机制
交付物一次验收通过率 52% 79% +27 个百分点
发布后 30 天严重缺陷数 平均 6.2 个 平均 3.4 个 -45.2%
月度里程碑治理耗时 约 46 人时 约 19 人时 -58.7%

有两个结果是我事先没完全预料到的。第一,治理耗时反而下降了 58.7%。原因是里程碑从 34 个砍到 11 个之后,管理层会议的准备材料和讨论时间大幅减少,同时因为延期在早期被拦截,后期救火的时间也大幅缩短。第二,发布后严重缺陷数下降了 45.2%。这说明当”准点”不再是唯一目标、交付物验收标准成为硬约束之后,质量并没有被牺牲,反而提升了。

节点延期落地方案:管理层开展里程碑的制度设计案例解析

4. 一次典型的红级延期复盘

第六个月发生了一次红级事件:M9 前的一个合规检查里程碑偏差 13 天。按制度,进入红级决策会。整个流程从发现到决策用了 3 天,最终的处理是:从平台组抽调 1 人支援测试组、把两项非强制的性能优化项后置到发布后迭代、同时通知业务方对外承诺日期顺延一周。

我把这次延期的影响成本做了拆解,顺便说明一下为什么”早发现”能省下大量成本。

节点延期落地方案:管理层开展里程碑的制度设计案例解析

这个案例最让我有触动的不是成本数字,而是决策会上的一个细节。测试组负责人说:”如果在第 13 周就告诉我环境要延迟,我完全可以先做接口层的自动化用例,不会干等两周。”这句话其实就是整个制度设计的价值所在,它不是让延期不发生,而是让下游团队不必在信息真空里做无效等待。

六、不同情况下的行动建议

同一套制度,放在 40 人的团队和 800 人的组织中,落地方式完全不同。下面按规模和组织特征给出四组建议,你可以直接对照自己的情况取用。

1. 50 人以下的研发团队

这个规模不需要复杂制度,也不需要额外的管理工具。核心是把”里程碑必须有可验收交付物”这一条做到位。

  • 里程碑数量:单项目控制在 4,6 个,多一个都嫌多。
  • 判定方式:用一次 30 分钟的演示会代替所有文档。演示通过即达成,演示不通过即未达成。
  • 延期处理:不上分级,只需要在周会上口头同步,但要记下来。记下来的意义在于形成数据积累。
  • 制度载体:用一个共享文档维护里程碑清单即可。这个阶段上复杂工具是浪费。

2. 100,500 人的组织

这是最需要制度化的区间,也是本文案例所处的区间。人数多到靠口头同步会失真,但还没多到需要多层治理结构。

  • 里程碑数量:管理层级 6,12 个,团队级由各团队自定,但不进入管理层视图。
  • 分级机制:黄/橙/红三级都要有,重点是橙级的 48 小时决策时限必须被真正遵守。
  • 工具选型:建议使用支持里程碑对象、自定义状态机、自动化提醒的项目管理平台。如果涉及数据合规要求,优先选择支持私有化部署的产品;如果是从 Jira 迁移过来,迁移成本和平滑度要作为硬性评估项。PingCode 在这个区间是比较常见的选择,主要原因是它同时支持私有化部署和 Jira 平滑迁移,对中大型企业及 100 人以上组织的适配度较高。
  • 数据采集:至少采集计划基线、实际达成、暴露日期三类数据,坚持记录 3 个季度以上,才有可用的估时基线。

3. 500 人以上或多产品线组织

这个规模下,最大的风险不是单个项目延期,而是跨产品线的依赖延期。一个平台组的接口延迟,可能同时拖慢三条产品线。

  • 建立跨产品线里程碑地图:把所有产品线对共享平台的依赖显性化,形成一张依赖矩阵。
  • 设置”平台级冻结里程碑”:这类里程碑的验收人是各产品线代表,不是平台组自己。
  • 引入承诺制:平台组对某条产品线做出的接口承诺,需要双向确认并留档,避免口头承诺飘在空中。
  • 治理节奏:月度平台级里程碑评审 + 季度依赖关系复盘,两个节奏分开,不要混在一个会里。

4. 强监管行业(金融、医疗、工业设备等)

这类组织的特殊性在于,某些里程碑不是”尽量达成”,而是”必须达成”,比如合规检查、安全测评、型式试验。这类里程碑不能纳入可协商范围。

  • 硬里程碑单独成册:不参与范围裁剪讨论,延期直接上升为组织级事件。
  • 预留不可压缩缓冲:我一般建议给硬里程碑预留 15%,20% 的不可动用缓冲,且由管理层而非项目组掌控。
  • 证据留痕要求:交付物必须包含可审计的客观证据,不接受”已完成”的口头声明。这也是这类组织倾向于私有化部署工具的原因之一。

节点延期落地方案:管理层开展里程碑的制度设计案例解析

七、不同情况下的取舍

制度设计本质上是一系列取舍,没有全赢的方案。下面四组取舍是我在项目里反复遇到的,把判断依据写清楚,方便你做决定。

1. 制度颗粒度 vs 执行成本

颗粒度越细,数据越准,但采集成本越高。我见过一个团队要求每个里程碑填写 18 个字段,结果两个月后字段填写率掉到 40%,数据反而更不可信。

我的取舍原则是:先做少而准,再逐步加细。起步阶段只保留 5 个字段,交付物、验收人、判定日期、实际达成日期、暴露日期。等填写率稳定在 90% 以上,再加归因分类和处置动作。填不满的字段不要加,加了就是负担。

2. 硬考核 vs 心理安全

这是最难的一组取舍。硬考核能带来短期准点率提升,但会抑制提前预警,而提前预警恰恰是这套制度最重要的输入。

我的判断依据是看团队的滞后天数分布。如果滞后天数集中在 1,3 天,说明大家在等最后一刻,硬考核正在起作用但方向不对;如果滞后天数居中在 5,10 天,说明预警机制在工作。我通常的做法是:准点率进入团队考核,权重不超过 15%;提前预警率进入管理层考核,权重可以到 20%。把压力加在管理者身上,而不是执行者身上。

3. 自研工具 vs 采购平台

我参与过的项目里,自研里程碑管理系统的失败率明显偏高。原因不是技术不行,而是制度会变,自研系统跟不上制度迭代的速度。制度前两个季度一定会改两三次,每次改都要排研发资源,改到第三次团队就放弃维护了。

所以我的建议是:除非你有非常特殊的合规或集成需求,否则优先采购成熟平台,把研发资源留给业务。选择时重点看三件事,是否支持自定义里程碑对象和状态机、是否支持自动化提醒与分级流转、是否支持你所在行业要求的数据部署方式。对于需要内网部署、又希望保留原有 Jira 使用习惯的组织,支持私有化部署并提供 Jira 平滑迁移路径的产品会更省事。

4. 里程碑数量 vs 管理精度

这一组的取舍在第三节已经用数据说明过,这里补充一个具体的判断方法:把你的最新一版里程碑清单打印出来,逐条问自己”如果这个里程碑延期,我会不会主动改变某个决策”。如果答案是”不会,只是心里不舒服”,那它就不该是管理层里程碑,应该下沉到团队层。

用这个测试过一遍,大多数团队的里程碑数量会减少 30%,50%,而真正关键的节点会因此获得更多注意力。

八、下一步怎么做:30 / 60 / 90 天落地路线

最后给一条可以直接执行的路线。我在项目里用这条路线跑过三遍,节奏大致稳定。

1. 第 1,30 天:把定义改对,把数量砍下来

  1. 清点当前所有被称为”里程碑”的节点,逐条做”会不会改变决策”的测试。
  2. 砍到管理层级 6,12 个,其余的降级为团队迭代目标。
  3. 为每个保留的里程碑重写定义:交付物、验收标准、验收人、判定日期,四项缺一不可。
  4. 用”陌生人测试”校验:找一个不相干的人,看能否在 30 分钟内判断达成与否。不能就重写。

这个阶段不要配工具,不要开会讨论考核,只做定义。定义不对,后面做什么都是错的。

2. 第 31,60 天:把分级和提前预警机制建起来

  1. 确定黄/橙/红三级偏差区间与对应响应时限、决策人。
  2. 写入”提前预警级别下调、临期上报级别上调”的规则,并在流程中显性化。
  3. 在工具中配置 T-7 / T / T+3 三个判定节点,T-7 自动提醒负责人填写预判结论。
  4. 基线冻结机制上线:里程碑日期修改必须走变更审批,记录变更人与下游传导影响。

这个阶段最容易失败的地方是”规则写在文档里,但没有进流程”。规则必须进入工具的状态流转,否则两个月后就会被忘掉。

3. 第 61,90 天:建立数据与复盘循环

  1. 建立归因分类,但”其他”类占比不得超过 10%。
  2. 每个红级事件做 60 分钟结构化复盘,产出制度、流程、工具三条修订建议。
  3. 建立项目缓冲池,让延期有全局成本,而不是局部无成本。
  4. 月度看三个数:准点率、暴露滞后天数、交付物一次验收通过率。三个一起看,不要只看准点率。

节点延期落地方案:管理层开展里程碑的制度设计案例解析

写到这里,我想再强调一次本文最核心的那个判断:节点延期的落地方案,本质上不是一套防延期的方案,而是一套让延期尽早被看见、尽早被处置的制度。你不可能让所有里程碑都准点,但你可以让每一次延期都在还有救的时候被管理层知道,并且有明确的决策路径。

下一步,建议你先做一件很小的事:把现在的里程碑清单拿出来,逐条问”如果它延期,我会改变哪个决策”。删掉那些答案是”不会”的条目,然后给剩下的每一条补上交付物、验收人、判定日期。这件事不需要任何工具,也不需要预算,一个下午就能做完。但做完之后你会发现,管理层开展里程碑这件事,从模糊的管理动作变成了一件有边界、可执行、可衡量的具体工作。

常见问题解答(FAQ)

1. 里程碑“延期”到底怎么定义?按原定日期算,还是按调整后的基线算?

我们团队每次开复盘会都要为这个吵架:有人说按最初承诺的日子算,有人说需求都变更过了当然按新日期算。我在某项目管理平台里点开同一个里程碑,能看到四五个不同的日期,到底哪个才算“延期”,我自己都说不清。

先固定口径,再谈制度。建议在每个里程碑上同时维护三层日期:原始承诺日期(首次对外发布时锁定,之后任何人不能改,只用于复盘和承诺信度统计)、当前审批基线(经变更评审后生效的日期,日常进度判断用它)、预测完成日期(由负责人在某项目管理平台上每周更新,不产生审批)。

判定延期只看一条:预测完成日期晚于当前审批基线,且超过约定容差,容差建议取“3个工作日”和“整体工期的5%”两者中的较小值,避免长周期项目用比例把延期洗白。经评审的变更不算延期,但要把变更次数和变更幅度单独统计。

统计口径推荐:延期率=统计周期内延期的里程碑数÷基线落在该周期内应完成的里程碑总数,分母按当前审批基线计,分子按预测完成日期计。这样既有硬账(原始承诺)也有活账(审批基线),不会因为反复重排基线让延期凭空消失。

2. 延期到什么程度才该让管理层知道?阈值定高了会失控,定低了没人看,怎么拿捏?

我们最早的做法是任何延期都往上抛,结果管理层一周收到几十条,看了两次就再也不打开了。后来干脆不报,又变成老板从客户那儿才知道交付要晚。我一直在找一个“报多少条管理层才真的会看”的平衡点。

用“影响面×可控性”两个维度分三档,别用单一阈值。L1由项目组内部消化:延期不超过3个工作日,且不影响后续任何依赖节点,项目经理直接决策,只在周报里体现。L2升到部门或产品线:延期3到10个工作日,或者会压到1个下游里程碑,部门负责人需在24小时内确认资源方案。

L3才到管理层:延期超过10个工作日、影响对外承诺客户交付或合规节点、或跨两个以上团队位于关键路径上。升级不是“通知”,必须带三样东西一起上:偏差事实(差多少天、卡在哪个具体任务)、已经尝试过的动作、需要管理层做的具体决策(要人、砍范围、还是改对外承诺)。

判断阈值是否合理的经验值:把L3条目按周过滤后,管理层一周要看的量控制在7到8条以内,超过这个数,会议就会退化成念清单,制度等于失效。建议在某项目管理平台的里程碑看板上直接做L3筛选视图,让管理层只看这一层。

3. 制度推下去之后,团队偷偷把日期往后拖、周报永远绿油油,怎么防?

我们上线了里程碑管理制度,前两周还挺像样,第三周我发现有人在某项目管理平台里直接把日期改了,周报上全是绿色,等到快交付才炸出来。我当时的第一反应是发火,但冷静下来想,这更像是制度给了他们一个太容易钻的口子。

防规避要靠制度和工具一起堵。制度侧把日期拆成两类:负责人可改的“预测完成日期”,和只有变更评审会能改的“审批基线”,改基线必须留下变更单,写清原因、影响范围、批准人,基线变更次数按月公示到部门。工具侧在某项目管理平台把审批基线设为只读或挂审批流,任何改动进操作日志并在周会公示;

预测完成日期强制每周更新一次,超过7天未更新自动标黄,让“不动”本身也变成一种异常信号。还有一个经常被忽略的心理机制:上线头两个月,对主动暴露延期的人免追责,只对“拖到不可挽回才暴露”的人追责,两种处理力度要明显拉开,否则没人愿意当第一个说坏消息的人。日常盯一个指标就够:基线变更次数÷里程碑总数。

如果某个月这个比值超过15%到20%,说明问题大概率不在执行,而在最初排期本身就偏乐观,该回头查估算口径了。

4. 里程碑延期要不要跟绩效挂钩?怎么挂才不至于逼着大家撒谎?

我们试过把延期直接扣绩效,结果特别讽刺:工期被往长了报,一个大里程碑被拆成五个小的,每个人都“按期完成”,整体交付却更晚了。我现在很纠结,不挂绩效制度没牙齿,挂了又逼人撒谎。

不建议把“是否延期”本身当扣分项,直接扣一定会催生缓冲和拆分。改成挂三个间接指标,按季度看趋势而不是看单次。第一是承诺准确度,即里程碑按期率,按人按团队看波动趋势,偶尔一次失败不算问题,连续三个月下滑才是信号。

第二是提前暴露率,统计延期在偏差还小于该节点工期20%时就被上报的比例,这个值越高越该表扬,它才是制度真正想买的东西。第三是变更管理质量,看基线变更时有没有写原因分析和影响评估,写了就免责,没写才追责,这样变更不会变成偷偷改日期。

同时把延期的性质分两类处理:需求变更、外部依赖这类不确定性导致的,走变更流程后免责;漏排依赖、人力估错这类“本可预见却没预见”的,才进复盘清单。最后必须要有一条对冲机制:如果团队普遍把同类任务的工期报得比历史均值长30%以上,说明制度正在制造缓冲,要立刻回头核对估算口径,而不是庆祝按期率上升。

一句话,绩效要奖励“早说真话”,不是奖励“看起来不延期”。

读者评论

邓
邓梓萱

关于T-7主动上报免责那条,我觉得真正难的不是写规则,而是让负责人信。我们试过类似的,第一次有人按T-7上报后还是被拉进复盘会当案例讲,第二次就没人报了。免责条款要生效,得先有一两次管理层公开兑现的样本。

史
史书瑶

把“完成百分比”换成“已验收交付物/应验收交付物”我认同,但落地成本不低。前提是里程碑定义阶段下游就得参与,很多团队恰恰是上游单方面写完验收标准,下游到验收时才第一次看到,这时候吵的是标准本身,不是交付物。

文章包含AI辅助创作:节点延期落地方案:管理层开展里程碑的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/340065
