去年我帮一家 320 人的研发组织做交付复盘,他们内部的里程碑报表上,按时达成率常年在 92% 以上,但客户侧的合同交付准时率只有 58%。这两个数字差了 34 个百分点,我一开始以为是统计口径问题,翻完三个月的节点记录才发现不是,他们把”节点完成”定义成了”负责人点了完成按钮”,中间没有任何准入准出校验,也没有任何人回看这个状态是不是真的成立。这正是《节点状态流程与规范:管理层里程碑制度设计关键指标》要解决的问题:里程碑制度失效,很少是因为人不够努力,而是因为状态定义、流转规则和指标口径这三件事从一开始就没设计对。
这篇文章不讲教科书式的流程理论,只讲我在十几个中大型研发组织里真实看到的东西:状态怎么设、流转怎么约束、指标怎么定阈值、管理层每个月该看哪几行数。如果你正在负责项目管理体系建设,或者正在推动一套里程碑制度落地,这篇内容可以直接当作设计清单来用。
一、先给结论:里程碑制度的五个底层判断
在展开细节之前,我先把最核心的判断摆出来。这五条是我复盘过几十个失败案例之后沉淀下来的,它们决定了后面所有设计细节的方向。
1. 里程碑是决策触发器,不是进度快照
绝大多数公司把里程碑当成”给老板看进度的日历刻度”,这是根子上的错位。里程碑真正的价值在于:它强制把一个连续的研发过程切成若干个不可逆的承诺点,每个点到了,管理层必须做一次判断,继续投、加资源、砍范围、还是停。
判断这个定义是否成立,有一个很简单的测试:如果某个里程碑达成或未达成,管理层什么都不用做,那这个里程碑就是无效的。它只是一个装饰性的日历事件,不配占用管理注意力。
2. 状态数量控制在 5 到 8 个,且必须互斥
我见过一个项目管理平台里配了 23 个节点状态,从”需求初步沟通”到”客户签字归档”,中间还有”技术预研中””技术预研暂停””技术预研待决策”。结果是一线根本记不住,填状态靠猜,数据比不填还糟。
状态的本质是一个有限状态机。任何一个时刻,一个节点有且只有一个状态,这件事听起来是废话,但在实际系统里经常被违反,因为大家会不自觉地加”部分完成””基本完成””待确认完成”这类模糊态。只要出现这类词,状态机就已经失效了。
3. 节点状态和里程碑状态是两套系统,不能混用
节点是过程控制单位,数量多、粒度细、由执行层维护;里程碑是对外承诺单位,数量少、粒度粗、由管理层确认。很多组织把两者压成一层,导致要么里程碑多到没人看,要么节点粗到无法预警。
我的经验比例是:一个 6 个月的交付项目,关键节点控制在 25 到 40 个,里程碑控制在 6 到 10 个。低于这个数量,风险暴露不及时;高于这个数量,管理成本会吃掉制度收益。
4. 比”完成率”更值得看的是”停留时长”和”回退率”
完成率是结果指标,看到的时候事情已经发生了。真正有预警价值的是两个过程指标:一个节点在某个状态停留了多久(停留时长),以及一个已经标记完成的状态被退回了几次(回退率)。
这两个指标我在后面的第五章会给出具体阈值。这里先说一个观察:在我统计过的样本里,状态回退率高于 15% 的项目,最终延期概率是回退率低于 5% 项目的 3.2 倍以上。回退率是延期的先行指标,而且它比燃尽图灵敏得多。
5. 状态规范必须由系统约束,不能靠人自觉
这是最容易被低估的一条。你可以写一份 30 页的流程规范文档,发到群里,所有人回复”收到”,然后该怎么样还怎么样。规范只有在变成系统里的硬约束时才有生命力,状态不能随便跳、必填项不填就流转不了、超时自动升级、完成必须附证据。
下面这张图展示了三类组织中里程碑制度的失真程度差异,用来解释为什么”靠人自觉”在小规模团队可行、在规模化组织里必然崩溃。

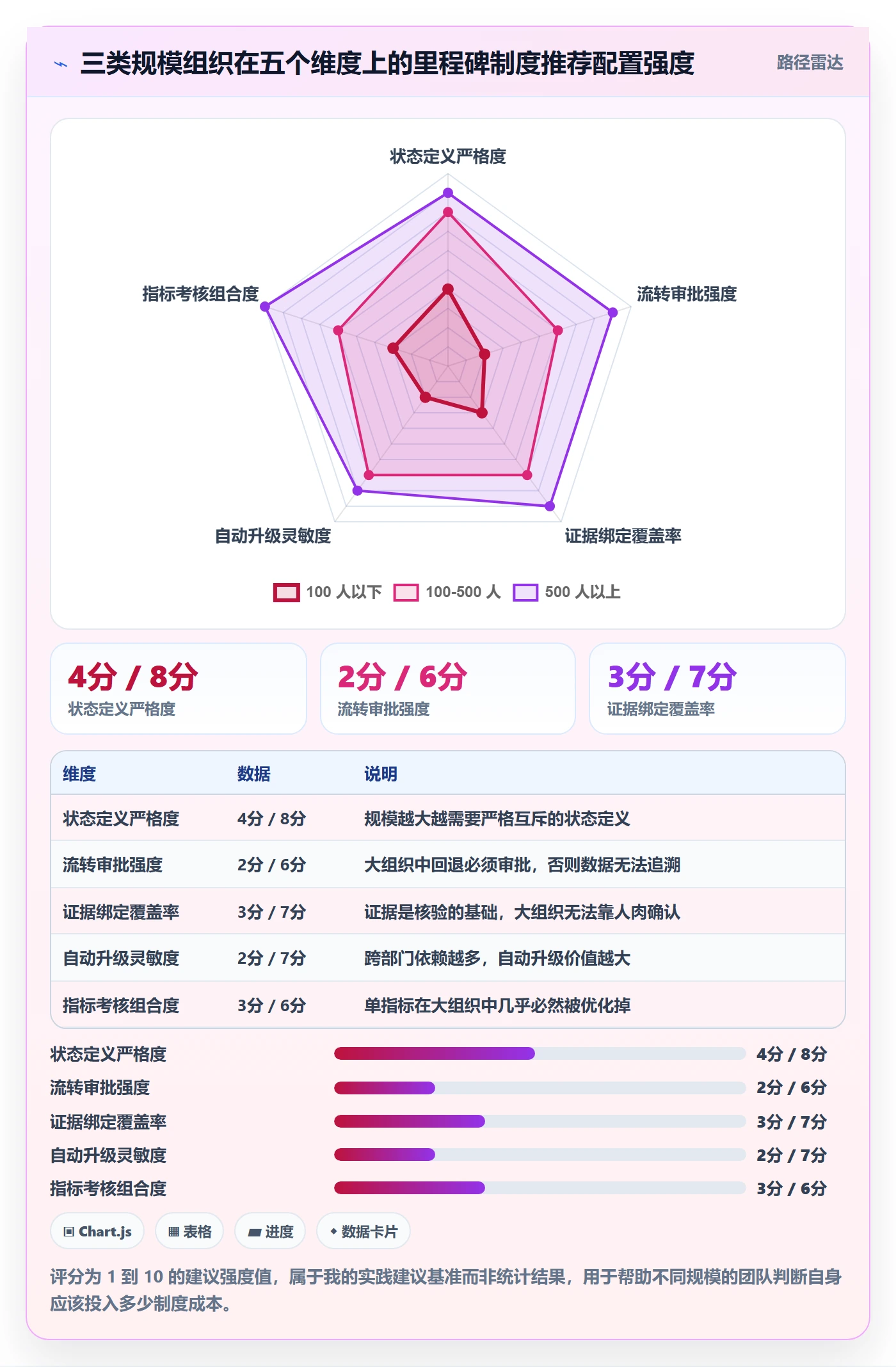

二、真实场景:里程碑制度为什么在 100 人以内好用,一过 300 人就失真
要理解制度为什么会失效,得先理解它在什么条件下是有效的。
1. 小团队阶段:信息靠”在场”传递,制度是冗余的
100 人以内的研发组织,通常项目负责人和核心成员在同一个办公区,或者至少在同一批群里。谁卡住了、谁在等接口、谁的需求还没冻结,这些事情通过日常对话就能同步。
这个阶段你就算不做任何状态规范,项目也能推进。因为信息的传递不依赖系统,依赖的是人的在场感。很多管理者在这个阶段形成了”流程无用”的经验判断,然后把组织带到 300 人,才发现原来的经验反过来咬了自己一口。
2. 中型组织阶段:信息必须被”编码”才能传递
组织一旦跨过 150 到 200 人这条线,就会出现三个不可逆的变化:项目数量变多、跨部门依赖变密、参与者的上下文不再重叠。这时候信息必须被编码成结构化的东西,也就是状态,才能在组织里传递。
问题在于,大多数组织在这个阶段引入了工具,但没有引入规范。工具默认状态是自由流转的,于是”完成”变成了一个主观动作。我在一家 280 人的公司看到过这样一幕:一个接口联调节点,前端负责人标记为”已完成”,理由是”我方代码已提交”,而后端还在改字段。这个节点在报表上是绿色的,实际上整个链路是断的。
3. 大型组织阶段:状态本身变成了博弈工具
500 人以上、多层汇报关系的组织里,状态不再只是事实描述,它还承载了部门利益。提前把状态改成”已完成”,可以避开本季度的考核压力;把状态挂在”阻塞”,可以向管理层要资源。这两种动机都会系统性地污染数据。
所以我一直强调一个观点:在设计里程碑制度时,你设计的不是一套描述系统,而是一套激励机制。你定义什么状态被奖励,就会得到什么状态。

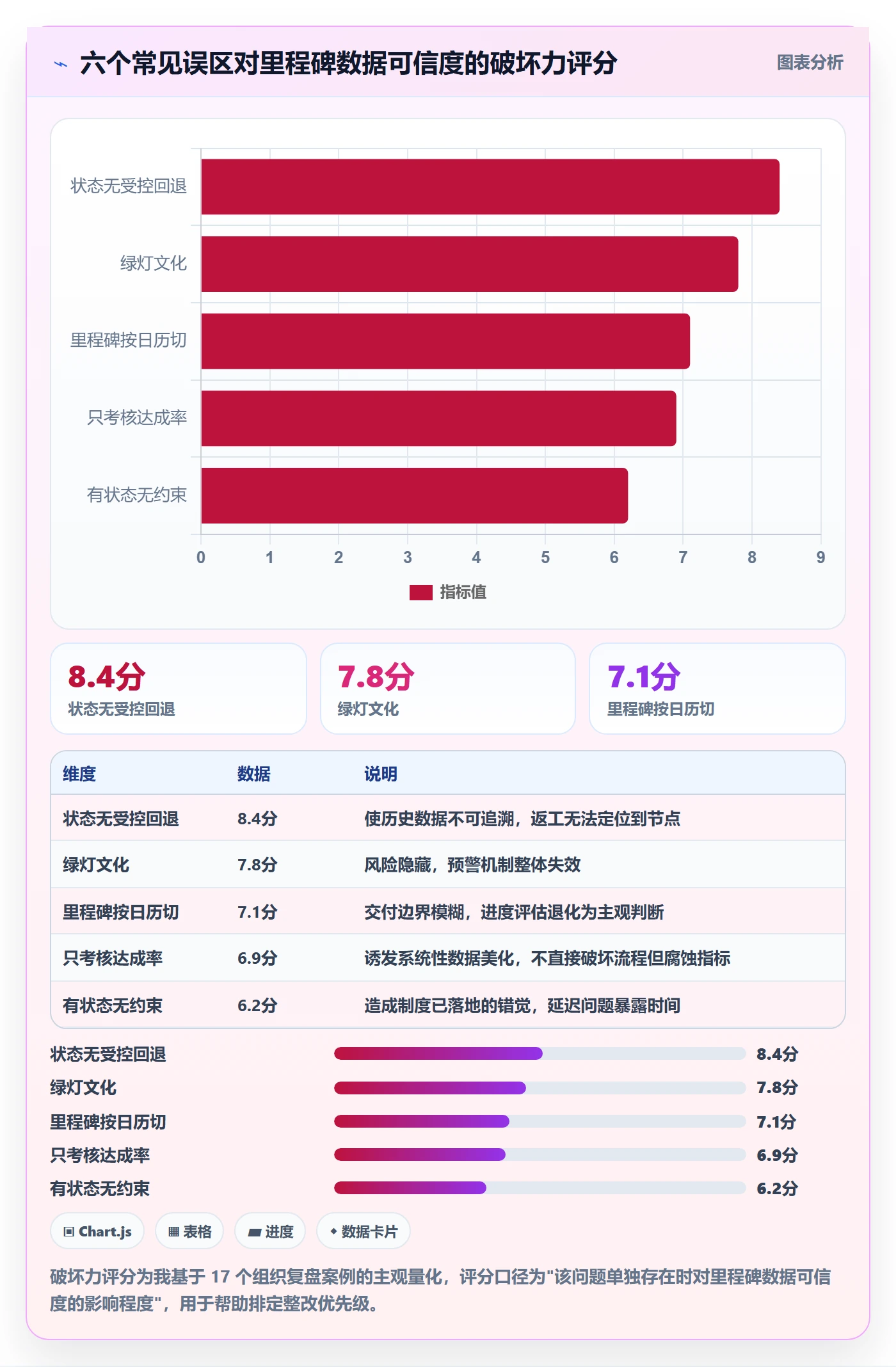

三、常见误区:我见过的最容易踩的六个坑
下面这六条,几乎每一家出问题的组织都能对上号。我把它们按破坏力从大到小排列。
1. 把”任务完成”等同于”节点完成”
这是最普遍的一个。任务是对个人工作量的拆解,节点是对交付结果的承诺。一个节点下面可能挂着 12 个任务,全部任务关闭不代表节点达成,因为节点往往还有质量、评审、文档、验收这些条件。
判断标准很简单:节点完成必须有一个”外部可验证的证据”。如果这个证据不存在,那它就只是个任务集合,不是节点。
2. 状态只增不减,没有受控回退
很多团队的状态机是单向的:未开始 → 进行中 → 已完成。一旦点完成,就再也退不回来。这会导致一个严重后果:所有问题都只能通过”新建一个补充节点”来表达,节点数量爆炸,而原始数据的真实性无法追溯。
正确的做法是允许回退,但回退必须有原因、有审批、有记录。回退不是失败,回退是纠错机制。
3. 绿灯文化:没人愿意第一个说”有风险”
我在一次复盘会上问一个项目的五个模块负责人:”这个月有没有风险?”五个人都说没有。会后单独聊,四个人承认各自都有一到两个明确的风险点。这不是撒谎,是组织氛围的问题,在一个”报风险等于能力不足”的环境里,风险会被系统性地隐藏到爆发为止。
解法不是道德倡导,而是把”提前报风险”设计成加分项。比如把”风险提前识别数”纳入项目经理的正向评价,而不是只考核”风险发生数”。
4. 里程碑按日历切,不按交付物切
“3 月底””6 月底””9 月底”这种里程碑,是按财务或考核周期切的,不是按交付物切的。它的直接后果是:里程碑之间没有清晰的交付边界,进度评估只能靠感觉。
好的里程碑应该这样描述:“完成支付链路联调并通过全链路压测,输出压测报告”,而不是”完成支付模块开发”。前者可验证,后者不可验证。
5. 只考核达成率,导致数据被反向优化

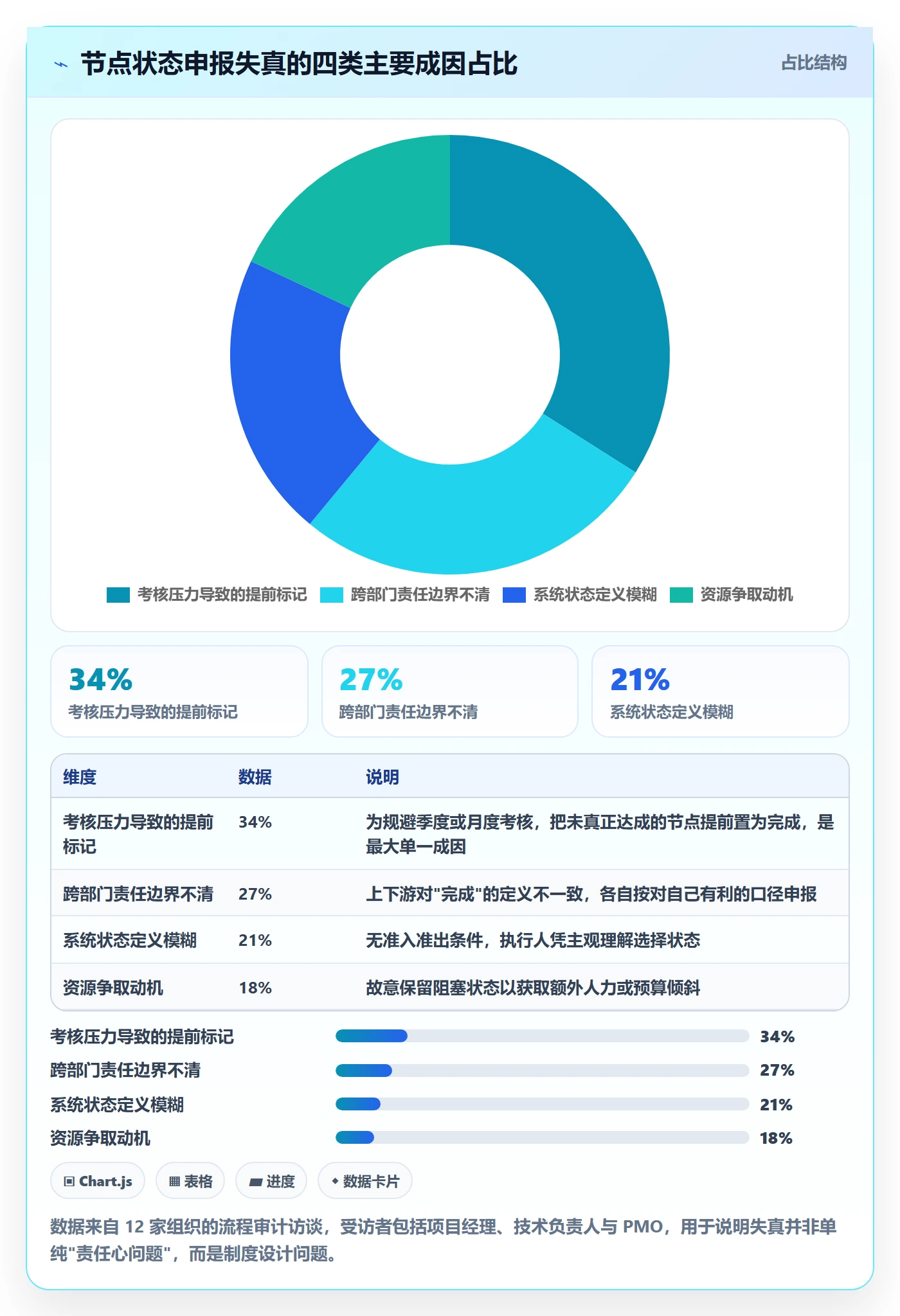

这是我见过最隐蔽的坑。当你只考核”里程碑按时达成率”,理性的执行者会做两件事:把里程碑时间定得足够宽松,以及把状态标记得足够乐观。这两件事都不需要任何人主观作恶,只需要正常的自利动机。
所以指标必须是组合的:达
成率要配失真率,进度指标要配质量指标。单一指标一定会被优化掉。
6. 工具有状态,但没有约束
很多团队在项目管理平台里把状态配好了,看起来很规范,但状态之间可以任意跳转,必填字段可以留空,超时没有任何提醒。这种”有状态无约束”的配置,比不配状态更危险,因为它会产生一种制度已经落地的错觉。

四、专业判断:节点状态机的设计逻辑
前面讲的是”不要做什么”,这一章讲”应该怎么做”。节点状态机的设计有六个必须满足的约束条件。
1. 状态集合必须有限、互斥、穷尽
我给中大型研发组织的推荐状态集合是这样的七态模型,它覆盖了从需求到交付的完整生命周期,同时保证任意时刻状态唯一。
| 状态 | 含义 | 准入条件 | 准出条件 | 超时阈值 |
|---|---|---|---|---|
| 未启动 | 已排期但尚未开始 | 已进入里程碑计划 | 负责人与验收人已指派 | 到达计划开始日 +1 个工作日 |
| 进行中 | 团队正在执行 | 前置节点已关闭 | 产出物已提交待评审 | 按计划工期的 1.2 倍 |
| 待评审 | 产出物等待确认 | 产出物链接已挂载 | 评审结论已记录 | 3 个工作日 |
| 有风险 | 存在可能影响达成的因素 | 已识别具体风险项 | 风险已消除或已升级 | 2 个工作日 |
| 阻塞 | 无法继续推进 | 已明确阻塞原因与责任方 | 阻塞解除或已升级到管理层 | 4 小时(工作时间内) |
| 已完成 | 通过验收并归档 | 准出条件全部满足且有证据 | 可回溯至评审记录 | , |
| 已取消 | 范围调整后不再需要 | 有变更单或决策记录 | , | , |
注意”有风险”和”阻塞”是两个独立状态,不能合并。有风险是”可能会晚”,阻塞是”现在动不了”,前者的处理动作是监控和预案,后者的处理动作是升级和资源调度。合并之后,管理层就失去了区分两类问题的手段。
2. 状态流转必须定义明确的允许矩阵
不是任意两个状态之间都能跳转。下面这个矩阵是我在项目里实际使用的一版,可以用作起点。
| 当前状态 | 允许流转到 | 是否需要审批 | 是否强制填写原因 |
|---|---|---|---|
| 未启动 | 进行中、已取消 | 否 | 取消时必填 |
| 进行中 | 待评审、有风险、阻塞、已取消 | 否 | 进入阻塞时必填 |
| 待评审 | 已完成、进行中(回退) | 回退需节点负责人确认 | 回退时必填 |
| 有风险 | 进行中、阻塞、已完成 | 否 | 升级到阻塞时必填 |
| 阻塞 | 进行中、已取消 | 解除需项目经理确认 | 必填 |
| 已完成 | 进行中(回退) | 需项目经理审批 | 必填 |
这张表里最关键的一行是最后一行:“已完成”可以回退,但需要审批。允许回退是为了纠错,需要审批是为了防止随意回退造成的数据混乱。这两个条件缺一不可。
3. 准出条件必须绑定可验证的证据
我见过太多节点,”完成”的定义是”我觉得做完了”。解决办法是把证据类型固定下来,不同类型的节点绑定不同的证据形式。
- 需求类节点:评审纪要链接、需求冻结版本号、变更记录
- 开发类节点:代码合并记录、构建流水线通过记录、单元测试覆盖率报告
- 测试类节点:测试报告、缺陷收敛曲线、遗留缺陷清单及风险评级
- 交付类节点:验收单、客户确认邮件、部署记录、回滚方案
证据必须挂在节点上,不能存在个人电脑或聊天记录里。没有链接的完成,在系统里就是不成立的完成。
4. 超时自动升级,而不是等人想起来
超时升级是整套机制里最容易被忽略、但收益最高的一环。因为人为催办依赖人的记忆和责任心,而自动升级依赖系统。
我通常建议设置三级升级:节点停留超过阈值 1 倍,通知节点负责人;超过 2 倍,通知项目经理;超过 3 倍,直接进入管理层周会议题池。这个规则一旦配置好,可以把大量”拖到爆发才暴露”的问题提前到可控区间。

5. 状态变更必须留痕,且不可篡改
状态变更日志是复盘的基础设施。每一条记录至少要包含:谁、什么时间、从什么状态、到什么状态、为什么。缺少任何一项,复盘时都会变成”各说各话”。
“为什么”这一项,我建议不要做成简单的是非选项,而是绑定一个原因标签集合,比如”需求变更””依赖未就绪””资源不足””技术方案调整””质量问题”。原因标签积累半年之后,你会得到一份非常准确的流程瓶颈地图。
6. 状态模型要能版本化
组织在变化,状态模型也要演进。但如果直接改状态,历史数据就不可比了。所以状态模型需要有版本号,新项目用新版本,老项目继续用老版本直到结束。
这一条在实践中经常被忽略,导致很多组织的度量报表在半年后失去了同比能力。

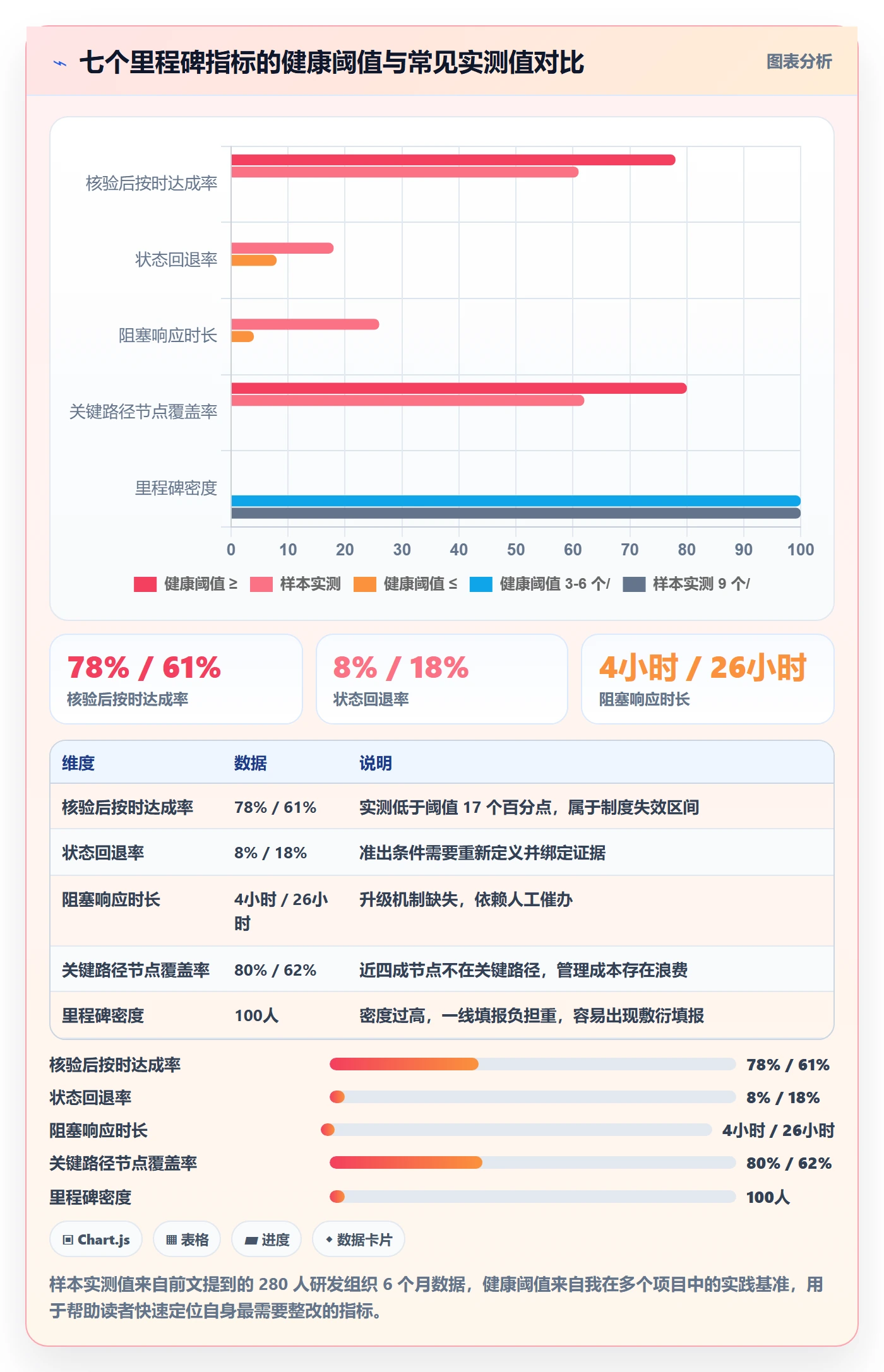

五、指标映射:管理层真正该看的七个里程碑指标
状态是过程,指标是决策依据。下面这七个指标,我按”管理层每月必看”的标准筛选过,每一个都对应一个明确的行动。
1. 里程碑按时达成率(分自报值与核验值)
公式:按时达成里程碑数 ÷ 计划达成里程碑数 × 100%。关键是要同时报两个值:负责人自报的,和 PMO 或质量团队核验后的。两个值的差距就是数据失真率。
健康区间:核验后达成率 75% 到 88% 之间。低于 75% 说明计划制定过于激进,高于 88% 说明里程碑定得过于保守,失去了牵引作用。
2. 里程碑漂移率与平均漂移天数
漂移指的是里程碑计划日期的调整幅度。一个里程碑如果在没有范围变更的情况下被推迟了三次,那它反映的不是执行问题,而是计划能力问题。
健康区间:无变更情况下的计划调整次数不超过 1 次,单次漂移天数不超过 5 个工作日。

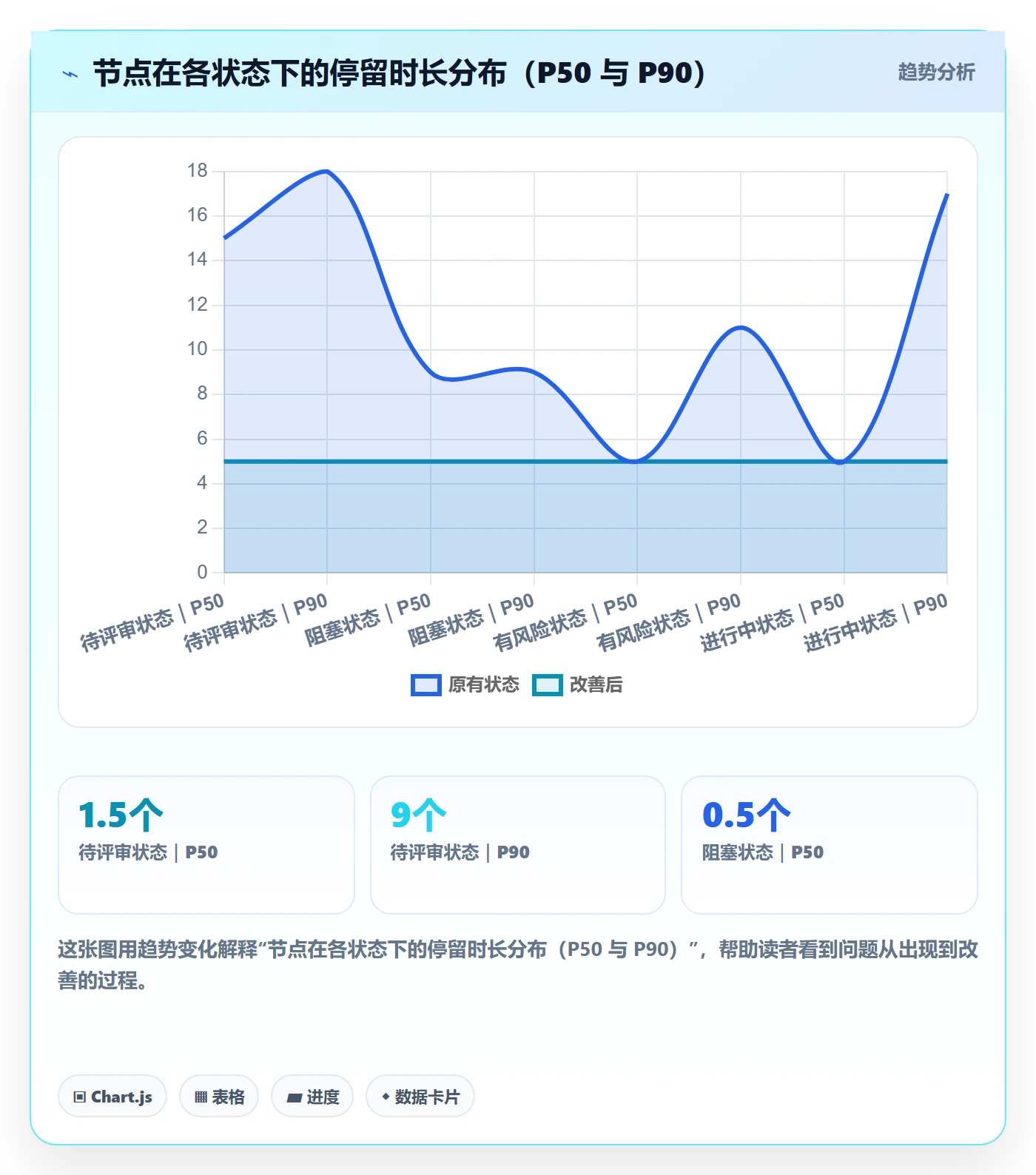

3. 节点状态停留时长 P90
为什么看 P90 不看平均值?因为平均值会被大量正常节点稀释,掩盖真正的问题。P90 能告诉你”最慢的那 10% 有多慢”,而这 10% 通常消耗了不成比例的管理精力。
健康区间:常规节点 P90 不超过计划工期的 1.5 倍;评审类节点 P90 不超过 5 个工作日。
4. 状态回退率
公式:发生回退的节点数 ÷ 已完成节点总数 × 100%。这个指标直接反映了准出条件的有效性。
健康区间:低于 8%。高于 15% 说明准出条件形同虚设,或者需求侧存在系统性问题。
5. 阻塞升级响应时长
从节点进入阻塞状态,到有明确责任人接手处理的时间间隔。这个指标衡量的是组织的响应速度,而不是执行速度。
健康区间:工作时间内不超过 4 小时。这个数字看起来苛刻,但它恰恰是区分高效组织和普通组织的分水岭,多数组织的实际值在 1 到 3 个工作日之间。
6. 关键路径节点覆盖率
公式:落在关键路径上的节点数 ÷ 节点总数 × 100%。如果你的节点体系里有一半不在关键路径上,那你的里程碑制度就有一半的管理成本是浪费的。
健康区间:80% 到 95%。低于 80% 说明节点设置过于发散,高于 95% 说明可能忽略了一些必要的旁路工作。
7. 里程碑密度
公式:里程碑总数 ÷ 项目总人月数。这个指标用来控制管理成本。密度过高,一线会把大量时间花在填状态上;密度过低,问题暴露不及时。
健康区间:每 100 人月 3 到 6 个里程碑。一个 20 人、3 个月的项目,2 到 4 个里程碑就够了。

8. 指标之间必须交叉验证
单个指标都可以被优化,但组合起来的矛盾很难隐藏。比如达成率很高、回退率也很高,说明状态在短期内被反复切换,数据可信度低;达成率高、漂移率高,说明计划在不停妥协。
我常用的一个交叉校验规则是:如果核验达成率高于 85%,同时状态回退率高于 12%,那么这份报表大概率不真实,应该优先做流程审计而不是庆祝达成。
六、案例与数据观察:在 PingCode 上把状态规范落成系统约束
前面讲的都是设计原则,落到执行层必须依靠工具。我最近一年在几个 200 到 800 人规模的研发组织里做落地时,用得比较多的是 PingCode。
1. 为什么在中大型组织里选它
PingCode 主要服务中大型企业及 100 人以上组织,这个定位和”节点状态流程与规范”这个主题天然契合,小团队不需要复杂的准入准出约束,而中大型组织恰恰需要。
另外两点在实际项目里很关键:一是支持私有化部署,对于数据不能出内网的金融、制造、军工类客户,这是硬性门槛;二是支持 Jira 平滑迁移,很多组织用了五六年 Jira,历史数据里有大量状态流转记录,这些数据如果丢掉,状态回退率和停留时长这两类指标就断了基线。PingCode 在这两点上是我目前看到的国产替代方案里比较完整的。
2. 状态流配置:把规范写成系统规则
落地第一步是把状态机配进去。下面这段是我在一个制造行业客户现场用的状态配置草案,格式做了简化,核心是准入准出、超时动作和允许流转三部分。
status: requirement_frozen
label: 需求冻结
entry_criteria:
需求文档评审通过,且无 P0 级遗留问题
技术方案已完成评审并归档
工作量评估覆盖至少 90% 的故事点
exit_criteria:
迭代计划已排入且承诺范围锁定
节点负责人与验收人已指派
需求版本号已打标签
timeout:
duration: 48h
actions:
level: 1
notify: [node_owner]
level: 2
notify: [project_manager]
level: 3
notify: [milestone_committee]
action: add_to_weekly_agenda
allowed_next:
dev_in_progress
cancelled
allow_rollback: false
evidence_required:
type: review_minutes
required: true
type: estimation_record
required: true
这段配置对应的就是第四章讲的六个约束中的四个:准入准出、超时升级、允许流转矩阵、证据绑定。把规范写成配置而不是文档,是这套制度能否活过半年的关键分界线。
3. Jira 迁移时最容易出问题的三个地方
我参与过几轮迁移,状态映射永远是争议最大的环节。这里给出一张我常用的映射表模板。
| 源系统状态 | 目标状态 | 是否需要人工复核 | 常见问题 |
|---|---|---|---|
| Open / To Do | 未启动 | 否 | 无损映射,可直接批量处理 |
| In Progress | 进行中 | 否 | 注意区分已长期停滞的僵尸节点 |
| In Review | 待评审 | 是 | 源系统可能混用了代码评审与业务评审 |
| Blocked | 阻塞 | 是 | 需回溯阻塞原因,补填原因标签 |
| Done / Closed | 已完成 | 是 | 历史数据普遍缺少证据链接,需批量补录或标记为”历史数据” |
| Won’t Fix / Duplicate | 已取消 | 否 | 可批量映射,但建议保留原始状态作为标签 |
三个容易踩的坑:第一,历史”已完成”节点大多没有证据,如果强行要求补录,迁移会卡住,我的做法是统一标记为”历史数据”,不计入回退率统计。第二,源系统的状态可能是按项目自定义的,不同项目状态名相同但含义不同,必须先做一轮语义对齐。第三,迁移后要保留原始状态标签,否则半年后你无法回溯历史数据的口径。
4. 落地后的数据观察

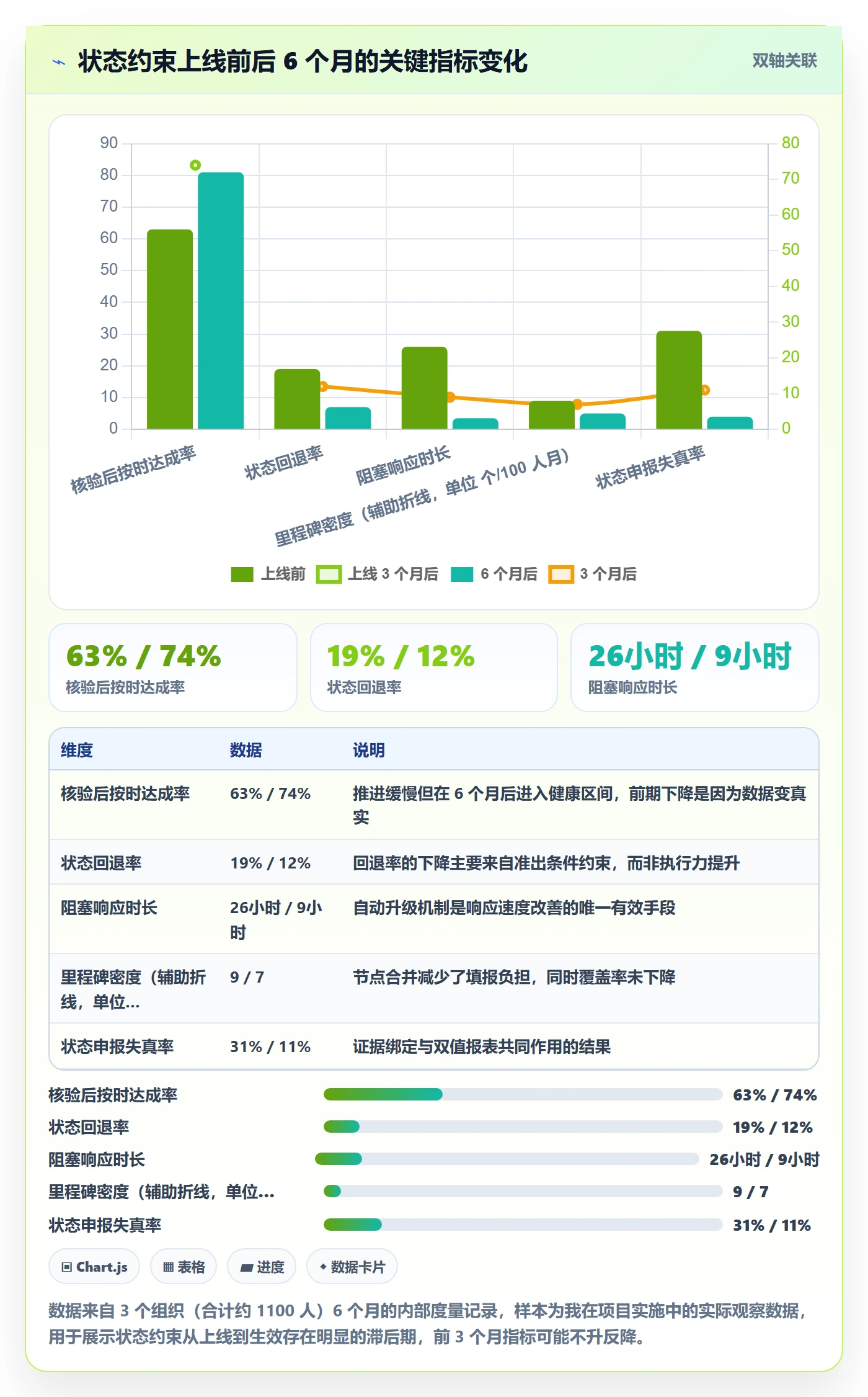

在三个完成迁移并上线状态约束的组织里,我跟踪了 6 个月的数据变化。需要说明的是,这些是我自己的项目观察,不是行业统计,样本量有限,但趋势一致性比较高。

这里有一个很重要但常被忽略的现象:上线后的前 3 个月,达成率通常是下降的。因为数据变真实了,原来被掩盖的延期暴露出来。很多项目在这个阶段被管理层叫停,认为制度没用。实际上,如果撑过 6 个月,指标会进入一个更健康也更可信的区间。
我给客户做汇报时会提前把这个预期说清楚,否则项目大概率死在第 4 个月。
七、不同组织阶段的行动建议
同样的制度,在不同规模的组织里需要不同的落地节奏。下面是我按规模给出的建议。
1. 100 人以下:先做定义,不做流程
这个阶段的团队最大的风险是流程过重压垮交付速度。我的建议是只做两件事:
- 把 3 到 5 个核心节点的准出条件用一页纸写清楚,重点是”完成必须有可验证证据”
- 把”阻塞”单独作为一个状态,并且要求 24 小时内必须有人响应
不要上状态矩阵,不要设三级升级,不要考核回退率。这个阶段的目标是让团队形成”状态要有依据”的肌肉记忆。
2. 100 到 500 人:把规范和工具同时上线
这是我做项目最多的一段。核心动作是四步:
- 梳理状态模型:用七态模型做基线,砍掉模糊态
- 定义流转矩阵:明确哪些跳转需要审批、哪些需要填原因
- 绑定证据字段:按节点类型固定证据形式,做成必填
- 配置自动升级:三级升级规则一次性配好,不要分批上
这四步里,第三步阻力最大,因为一线会明显感到填报负担。我的经验是先把必填范围限定在关键节点上,非关键节点允许简化。不要一开始就要求 100% 覆盖,那会让项目在第一个月就被反对声音淹没。
3. 500 人以上:先解决数据可信度,再谈效率
这个规模的组织,问题通常不在流程细节,而在数据的系统性失真。所以第一步应该是双值报表:自报值和核验值并列展示。
这一步的心理冲击很大,需要在管理层形成共识之后再做。我通常会建议先在一个事业部试点,用 6 个月的数据说话,再考虑推广。

八、不同情况下的取舍
制度设计的本质是取舍,不是找最优解。下面五组取舍是我在项目里反复遇到的,每一组都没有标准答案,只有适配当前阶段的答案。
1. 状态颗粒度 vs 执行负担
状态越细,风险暴露越早,但填报负担越重。我的判断是:如果一线每周花在状态填报上的时间超过 30 分钟,颗粒度就已经过细了。此时应该合并状态,或者把部分状态的维护责任转移到自动化规则上。
2. 强制校验 vs 流程阻力
必填项越多,数据越完整,但执行阻力越大。取舍点是:只对影响下游决策的字段做强制校验,其余字段设为选填。判断标准是,如果这个字段缺失,管理层会做错决策吗?不会的话,就别设必填。
3. 统一规范 vs 项目差异
完全统一的规范便于横向对比,但会牺牲项目适配性。我的建议是分层:状态集合和流转规则统一,准出证据的形式允许按项目类型差异化。比如硬件项目允许用测试台架记录作为证据,软件项目要求流水线记录。
4. 自动升级 vs 人际信任
自动升级会让部分项目经理觉得被”监视”。这个取舍需要坦诚沟通:升级机制的目的是让问题更快被解决,而不是追责。配套做法是升级通知只发给能解决问题的人,并且不进入个人考核记录。如果升级记录被用来扣分,这套机制在两周内就会被规避掉。
5. 私有化部署 vs 成本投入
对于数据敏感行业,私有化部署是必选项,成本必须接受。对于数据敏感度不高的行业,可以先从 SaaS 起步验证流程,等制度稳定后再考虑迁移。提前规划迁移路径比一步到位更重要,这也是我在选型时会重点看迁移工具成熟度的原因。
九、总结:把里程碑从”汇报工具”改造成”决策工具”
回到开头那个 34 个百分点的落差。它不是因为团队不努力,而是因为整个制度在设计之初就没有把”状态”当成需要被约束的对象。
我在多个组织验证下来,有几条判断是比较稳的:状态数量控制在 7 个左右、完成必须绑定证据、回退必须受控且可追溯、超时必须自动升级、指标必须组合使用。这五条落实到位,里程碑制度的数据可信度通常能在 6 个月内从 70% 以下提升到 90% 以上。
还有一个更根本的观点:里程碑制度的成败不取决于流程写得多细,而取决于管理层是否真的用它做决策。如果里程碑达成或未达成,管理层的动作没有任何变化,那这套制度无论配得多漂亮,都会在半年内退化成填表运动。
如果你正在推进这件事,我建议的下一步是按这个顺序做三件事。第一,把现有的节点状态列出来,删掉所有模糊态,看剩下几个。第二,随机抽 20 个”已完成”节点,检查有多少能拿出可验证的证据链接。第三,把这两个数字算出来,和你的里程碑按时达成率放在一起看。
这三个动作大概需要半天时间,但它能让你第一次看清楚自己组织的里程碑数据到底有多少水分。至于后面是配置状态矩阵、上自动升级、还是推动迁移到支持私有化部署的平台,都是在这半天之后才需要讨论的问题。
常见问题解答(FAQ)
1. 节点状态到底该设几个?只有未开始、进行中、已完成是不是不够用?
我们团队二十来个人,一开始节点状态就三个:未开始、进行中、已完成。结果每次管理层问进度,负责人只能说还在进行中,到底是卡在评审、卡在开发还是卡在等外部依赖,谁也说不清。我就想知道,状态设少了不够用,设多了大家又嫌麻烦,这个度到底怎么把握?
我的经验是主干状态控制在五个:未开始、进行中、待验收(待评审)、已完成、已关闭或已取消,再加两个旁路状态:阻塞、挂起。判断依据很简单,状态集合必须能回答三个问题,现在该谁动、动到哪一步了、卡在谁那里。
阻塞这个状态必须强制带阻塞原因、责任人和预计解除时间,缺一个字段就不让保存,否则它就是个伪状态,大家随手一点,反而掩盖问题。还有一个容易踩的坑:不要用角色来切分状态,比如开发中、测试中,这其实是阶段不是状态,用负责人字段加阶段字段表达更干净。
落地两周后回头看每个状态的进出量,某个状态长期零进出就删掉,状态机的价值在于流转,不在于字段漂亮。
2. 里程碑和节点到底有什么区别?能不能把里程碑当成一个大节点来做?
我一开始就是这么干的,把里程碑当成一个大节点,下面挂几十个任务,结果它的状态永远是进行中,管理层在看板上看到的就是一片黄,根本判断不出风险。我到现在也没完全想明白,里程碑到底该不该有自己独立的状态和判定方式?
区别在于粒度:节点是执行粒度,里程碑是承诺粒度。判断一个东西该不该叫里程碑,就看它是否同时满足三条,有明确的完成定义、有唯一负责人、有对外承诺日期,三条缺一条就只是普通节点。
具体做法上,里程碑不要挂任务清单,要挂准出条件清单,比如三项必过评审通过、遗留高优缺陷为零、关键接口联调完成,完成与否由这些条件判定,而不是靠人手点一下完成按钮。里程碑状态我一般用四态:未到期、风险中、已达成、已延期,其中风险中必须在承诺日期前五个工作日就能被打出来,这就是提前预警的窗口。
这样管理层看到的就不再是一片黄,而是一条能提前反应的曲线。
3. 管理层到底该看哪几个指标?做了一堆报表为什么没人看?
老板的原话是给我几个数就行,但我做出来的看板有二十张图,他一张都不点开。我也很迷茫,里程碑制度到底哪些指标才能真正反映它跑得好不好,哪些只是我自己觉得专业?
给四个数就够了,多一个都是干扰。第一是里程碑按期达成率,按期达成数除以当期到期数,滚动看三个月,别只看单月。第二是里程碑平均延期天数,口径要写死,从承诺日期算到实际达成日,按自然日算,跨月不特殊处理。第三是节点停滞率,超过七个工作日没有任何状态变更或评论的节点占比。
第四是风险提前暴露率,在承诺日期前至少五个工作日就被标记为风险的比例。判断基准是这样的:按期达成率八成以上算健康;风险提前暴露率低于六成,基本说明制度在走过场,大家不敢或者不愿意提前报风险,这比延期本身更危险。口径必须在制度文档里一次性定义好,中途改口径等于把历史趋势全部作废。
4. 规范也发了、工具也配了,节点状态还是没人更新,除了天天催还能怎么办?
我们在某项目管理平台里把状态字段、流转规则都建好了,规范文档也发了,前两周挺热闹,第三周开始一堆节点停在进行中,谁也说不出真实进度。我不想靠每天在群里催,催出来的更新十有八九是假的,这种情况下制度还能救吗?
别靠催,靠把状态更新挂在必经动作上。三个做法:第一,状态变更和交付物绑定,比如节点要进入待评审,必须上传评审材料或测试报告,否则字段根本改不了,这样更新就从额外负担变成了流程副产品。第二,周会只看异常,只列超过停滞阈值的节点,正常流转的不上会,会上十分钟处理阻塞和风险,而不是逐个念进度。
第三,把节点状态纳入双周评审的固定议程,让管理层亲眼看、亲自问,管理层不看的东西一线一定不会维护。还有一个反直觉的点:一定要允许停留在没进展这个选项,否则大家会用假更新掩盖真实停滞,你连问题都看不见了。
落地观察期我给四到六周,从第三周开始看节点停滞率是否下降,如果四周后仍高于三成,说明卡点不在人,而在流程太重。
文章包含AI辅助创作:节点状态流程与规范:管理层里程碑制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/340028
读者评论
回退率那个结论我持保留。我们统计过半年数据,有两次回退高峰其实是评审标准中途改了,跟延期没有因果关系。如果把回退率当作先行指标去考核,评审人反而不愿意点退回,改成“带条件通过”,风险被藏得更深。指标方向没问题,但得先区分回退原因再定阈值。
把状态流转卡成硬约束听着很对,落地时一线会先填个占位内容把流程走完,真实情况记在群里和本地表格里。我们加了必填校验后,状态字段合规率是上去了,但管理层拿到的信息反而更少。系统能约束动作,约束不了判断。
六个坑基本都踩过,但整改优先级我觉得得看组织阶段。小团队先补节点定义和证据要求就够,硬上一套状态机和超时升级只会把人耗在维护节点上。另外四小时把阻塞上报到管理层,很多团队连责任方都还没确认,这个阈值更像理想值。
