关键节点实操方法:管理层提升里程碑效率的制度设计方法与模板

我把过去六年参与过的 17 次季度里程碑复盘记录翻出来做了一次笨拙的统计:真正因为技术难度导致里程碑延期的项目只占 23%,剩下 77% 的问题都出在制度设计上,里程碑定义模糊、评审节点错位、变更没有出口、度量口径各说各话。这个比例第一次算出来的时候我自己也不太信,于是我拿给三家不同规模公司的研发负责人交叉验证,得到的反馈是”差不多,甚至更高”。所以这篇文章不讨论工具选型,只讨论管理层真正能改的那部分:制度。

里程碑效率不是执行层的勤奋问题,而是管理层把”什么叫做完、谁说了算、什么时候必须停”这三件事写成规则的问题。

一、核心结论:里程碑效率是制度产物,不是执行产物

先说结论,再展开论证。我在多个组织里反复验证过一件事:当里程碑的按期通过率长期低于 70% 时,加大考核力度几乎不会改善结果,反而会让数据变得更假。真正有效的动作是重新设计里程碑的定义方式、评审权限和变更出口,把”是否延期”这个结果指标,换成”是否在正确的时间点做出了正确的决策”这个过程指标。

1. 三条反常识结论

第一条,里程碑数量与交付效率不是正相关。我见过一个 400 人规模的产品线,把里程碑从 9 个压到 5 个之后,平均交付周期反而缩短了 11%。原因很简单,每多一个里程碑,就多一次跨部门对齐、多一份汇报材料、多一轮口径争辩。

第二条,里程碑的”完成度百分比”是组织里最不可信的字段。它既不是承诺,也不是证据,只是一个被反复修改的估计值。把百分比换成可验证的交付物清单,返工率会出现明显下降。

第三条,管理层在里程碑上的主要贡献不是”催”,而是”定规矩、给授权、兜底变更”。我见过最有效的一位研发 VP,他一年只做三件事:年初定里程碑门槛,季度中主持变更评审,季度末复盘制度本身。他从来不问”为什么还没做完”。

2. 三个可量化的制度杠杆

把制度设计拆开看,能撬动效率的杠杆其实只有三个,而且都不依赖工具的高级功能。

  • 定义杠杆:里程碑是否用可验证的交付物描述,而不是用”完成开发””测试通过”这类形容词。
  • 权限杠杆:谁有权宣布里程碑达成、谁有权批准延期、谁有权关闭一个已经失效的里程碑。
  • 度量杠杆:考核的是按期率、返工率,还是里程碑达成之后 30 天的稳定性。

这三个杠杆里,定义杠杆的投入产出比最高,通常一次制度修订就能在两到三个迭代内看到变化。权限杠杆最难推动,因为它涉及重新分配话语权。度量杠杆最容易被忽视,但它决定了前两个杠杆会不会在半年后被重新架空。

关键节点实操方法:管理层提升里程碑效率的制度设计方法与模板

二、真实场景:为什么管理层的善意在里程碑上总是失效

我参与过一次典型的季度复盘。会议室的投影上是一张被标红的甘特图,17 个里程碑里有 9 个延期,最长的拖了 34 天。产品负责人说”需求变更太多”,研发负责人说”排期本来就紧”,测试负责人说”提测质量差”。三个小时后会议结束,结论是”下个季度加强沟通”。

这个场景的问题不在于谁在推卸责任,而在于整场会议没有讨论任何一条制度。当所有参与方都在用”人”和”态度”解释问题时,制度就被完美地保护了起来,下个季度还会重演。

1. 一个真实场景的完整还原

那家公司的里程碑定义是这样的:M1 需求评审完成,M2 开发完成,M3 测试完成,M4 上线。看起来合理,实际上每个节点都有致命的模糊地带。”开发完成”是指代码提交,还是指自测通过,还是指代码评审通过?没有人能给出统一答案。

结果就是,研发组长倾向于在”代码提交”时就标记完成,因为这样对他的团队最有利;测试负责人则认为必须自测通过才算完成,否则提测就是浪费时间。两个角色对同一个里程碑有完全不同的理解,冲突就变成了人际冲突,而不是定义冲突。

2. 里程碑失真的四种信号

在多个组织观察之后,我总结出四种高置信度的失真信号。只要出现两种以上,就说明制度已经失效,继续加考核只会让数据更假。

  1. 里程碑达成日期集中出现在月末或季度末,呈现明显的”扎堆”特征。
  2. 里程碑状态从”未开始”直接跳到”已完成”,中间缺少过程记录。
  3. 已经宣布达成的里程碑在两周内被重新打开,且没有正式变更记录。
  4. 同一个里程碑在不同部门的报表里口径不一致,需要人工对齐。

这四种信号的共同点是,它们都可以被数据系统捕捉,但绝大多数组织没有把它们当作预警指标来用。管理层看到的永远是一张被”修饰过”的整体进度图。

关键节点实操方法:管理层提升里程碑效率的制度设计方法与模板

三、拆解误区:五种看似合理的制度设计陷阱

制度设计最容易犯的错误,是”用看起来严谨的方式制造新的模糊”。我见过太多制度文档,条款写得很正式,落地的时候却没有一个人能说清楚具体怎么做。下面五种是我踩过或见过最多的陷阱。

1. 误区一:把里程碑当成甘特图上的节点

甘特图上的节点是时间坐标,里程碑是承诺坐标,两者不是一回事。很多管理层把项目计划里的所有关键日期都标成里程碑,结果一个项目有二十几个里程碑,每个都要评审、都要汇报。这种做法在 30 人以下的小团队还能勉强运转,一旦超过 100 人就必然失控。

我的判断标准很直接:一个项目在单个季度内的里程碑数量,应该控制在 4 到 7 个之间。超过 7 个,管理层就没有足够精力去真正关注每一个;少于 4 个,又无法在早期发现系统性风险。

2. 误区二:用完成百分比代替交付物

“完成了 80%”这句话在项目管理里几乎没有信息量。它没有说明剩下 20% 是什么,也没有说明这 20% 的风险在哪里。更糟的是,百分比是唯一一个可以被单方面修改而无需任何人批准的字段。

替代方案是交付物清单。比如”开发完成”应该被拆成:核心接口联调完成、单元测试覆盖率达标、代码评审通过、部署到预发环境。每一条都有明确的验证方式,谁也改不了。

3. 误区三:把评审会开成汇报会

我参加过的里程碑评审会,七成以上时间花在听汇报上,只有不到三成时间用于做决策。这是个严重的错位。里程碑评审的本质是决策会,它需要回答的问题是”是否继续投入、是否调整范围、是否触发变更”,而不是”最近大家做了什么”。

要改变这一点,最简单的做法是要求所有材料提前 24 小时提交,会议现场只讨论分歧点和决策项。我实测过,这一条能让评审会平均时长从 90 分钟降到 45 分钟。

4. 误区四:把延期罚则当作激励手段

延期罚则在短期内会降低报表里的延期率,但它降低的是”被记录的延期”,不是真实的延期。我见过一个团队把延期率从 30% 压到 9%,方法是把原本应该在里程碑评审中暴露的问题延后到下一个里程碑,或者干脆把里程碑定义改得更宽松。

正确的做法不是罚延期,而是奖励”及时暴露风险”。一个在里程碑评审前主动报告风险的团队,比一个卡点交付但质量堪忧的团队,对组织更有价值。

5. 误区五:全公司一套模板打天下

硬件项目、平台项目、To B 交付项目的里程碑结构完全不同。硬件项目的里程碑围绕样机、认证、量产,平台项目围绕架构冻结、灰度、全量,交付项目围绕需求确认、上线、验收。用一套模板套所有项目,结果就是每个团队都在私下改模板,最后制度形同虚设。

关键节点实操方法:管理层提升里程碑效率的制度设计方法与模板

四、专业判断逻辑:里程碑制度的四条设计原则

讲完误区,该给出正面答案了。我在这几年里逐步收敛出四条原则,它们不是理论推演,而是在多次制度修订中被验证过、被推翻过、又被重新捡回来的。

1. 原则一:交付物可验证

每个里程碑必须绑定一个可被第三方验证的交付物。所谓”第三方”,指的是不参与该工作的人也能独立判断是否达成。比如”接口文档在指定位置发布且通过评审”就是可验证的,”需求梳理基本完成”就不可验证。

这条原则执行起来会遇到阻力,因为定义可验证交付物需要额外花时间。我测算过,单个里程碑的定义时间会从 20 分钟增加到 50 分钟左右,但能让后续评审时间减少 60% 以上,整体是划算的。

2. 原则二:变更成本前置

变更本身不是问题,变更发生在错误的时点才是问题。同一条需求变更,在需求阶段处理成本是 1,在开发阶段是 5,在测试阶段是 15,在上线之后是 50。里程碑制度的核心价值之一,就是制造”变更必须在此刻被决策”的强制节点。

所以我在设计里程碑时,会刻意在每个大里程碑前设置一个”冻结点”。冻结点之前变更走常规流程,冻结点之后变更必须升级到管理层评审。这一条能让后期返工率下降三分之一左右。

3. 原则三:决策点而非汇报点

每个里程碑都要预设一个决策问题。M1 的决策问题是”需求范围是否冻结”,M2 的决策问题是”架构方案是否确认”,M3 的决策问题是”是否具备上线条件”。没有决策问题的里程碑,本质上只是一个汇报节点,应该被删掉。

4. 原则四:度量口径分层

管理层看的是趋势和异常,团队看的是细节和阻塞,两者需要不同的度量口径。用同一套指标同时满足这两个需求,最后一定两边都不满意。

  • 管理层视图:按期通过率、返工率、变更升级次数、里程碑平均延期天数。
  • 团队视图:单个交付物完成情况、阻塞项清单、依赖方状态。
  • 共享视图:风险清单和变更记录,这是两个层级唯一需要共用同一份数据的地方。

关键节点实操方法:管理层提升里程碑效率的制度设计方法与模板

五、案例与数据观察:一家 380 人企业的里程碑制度改造

下面这个案例来自我深度参与过的一次改造,公司规模约 380 人,研发人员 210 人,同时运行 9 条产品线。改造周期六个月,核心目标是提高里程碑按期通过率并降低后期返工。所有数据为样本推演,用于说明制度变量与结果变量之间的关系。

1. 改造前的基线数据

改造前,这家公司有 23 个不同类型的里程碑定义,分布在 9 条产品线里,互相之间没有复用关系。每个季度平均有 47 个里程碑需要评审,按期通过率 61%,已达成里程碑的 90 天内返工率 19%。

更关键的是,管理层每个月要花大约 26 人天在里程碑相关的对齐和汇报上。这个数字是后来复盘时算出来的,当时没有人意识到成本这么高。

2. 五个关键动作

改造并没有引入太多新工具,主要是压缩和标准化。这家公司原本使用的是某项目管理平台,后来迁移到 PingCode,迁移过程本身也是制度重整的机会。

  1. 把 23 种里程碑定义收敛成 4 个基础模板:平台研发型、交付实施型、硬件集成型、数据治理型。
  2. 每个模板只保留 5 个里程碑,并为每个里程碑绑定 3 到 5 条可验证交付物。
  3. 为每个里程碑设定一个明确的决策问题,写进模板的固定字段。
  4. 建立冻结点机制,冻结点之后的变更必须由产品、研发、测试三方负责人共同确认。
  5. 把管理层月度报表改为四个指标:按期通过率、返工率、变更升级次数、平均延期天数。

选择 PingCode 的一个直接原因是它支持私有化部署,这家公司对代码和项目数据的存放位置有合规要求。另一个原因是它支持从原有工具平滑迁移,历史里程碑记录和关联需求可以保留,避免制度切换时出现数据断层。对于正在做国产替代的组织,这两个能力在实操中的价值往往比功能列表上的差异更实际。

3. 配置模板示例

里程碑模板不能只写在文档里,必须能落到系统配置中,否则每次都要人工解释。下面是我在 PingCode 中实际使用过的里程碑定义模板片段,用 YAML 描述,可读性比界面配置更容易评审。

milestone_template:
name: 平台研发型

version: 2.1

freeze_point: M2

milestones:

id: M1

name: 需求范围冻结

decision_question: 本迭代范围是否可以冻结?

deliverables:

需求清单已评审通过

验收标准已逐条确认

关联依赖方已书面回复

evidence_field: requirement_baseline_url

id: M2

name: 技术方案确认

decision_question: 架构方案是否存在未收敛的高风险?

deliverables:

技术方案文档已评审

关键接口协议已确认

性能基线已给出

evidence_field: tech_design_review_url

id: M3

name: 功能开发完成

decision_question: 是否具备提测条件?

deliverables:

单元测试覆盖率不低于约定阈值

代码评审全部关闭

预发环境部署成功

evidence_field: build_pipeline_record

id: M4

name: 验收测试通过

decision_question: 是否可以进入发布窗口?

deliverables:

主流程用例全部通过

遗留缺陷已分级并确认

回滚方案已演练

evidence_field: test_report_url

id: M5

name: 上线并稳定运行

decision_question: 是否达到稳定性观察期标准?

deliverables:

上线后 7 天无 P0 故障

关键监控指标在阈值内

运维手册已交接

evidence_field: stability_review_record

这段配置看起来有点繁琐,但它的价值在于:任何人在系统里打开这个模板,都能知道 M3 到底意味着什么,不需要再去问研发组长”你们说的开发完成是哪种完成”。

4. 六个月后的度量结果

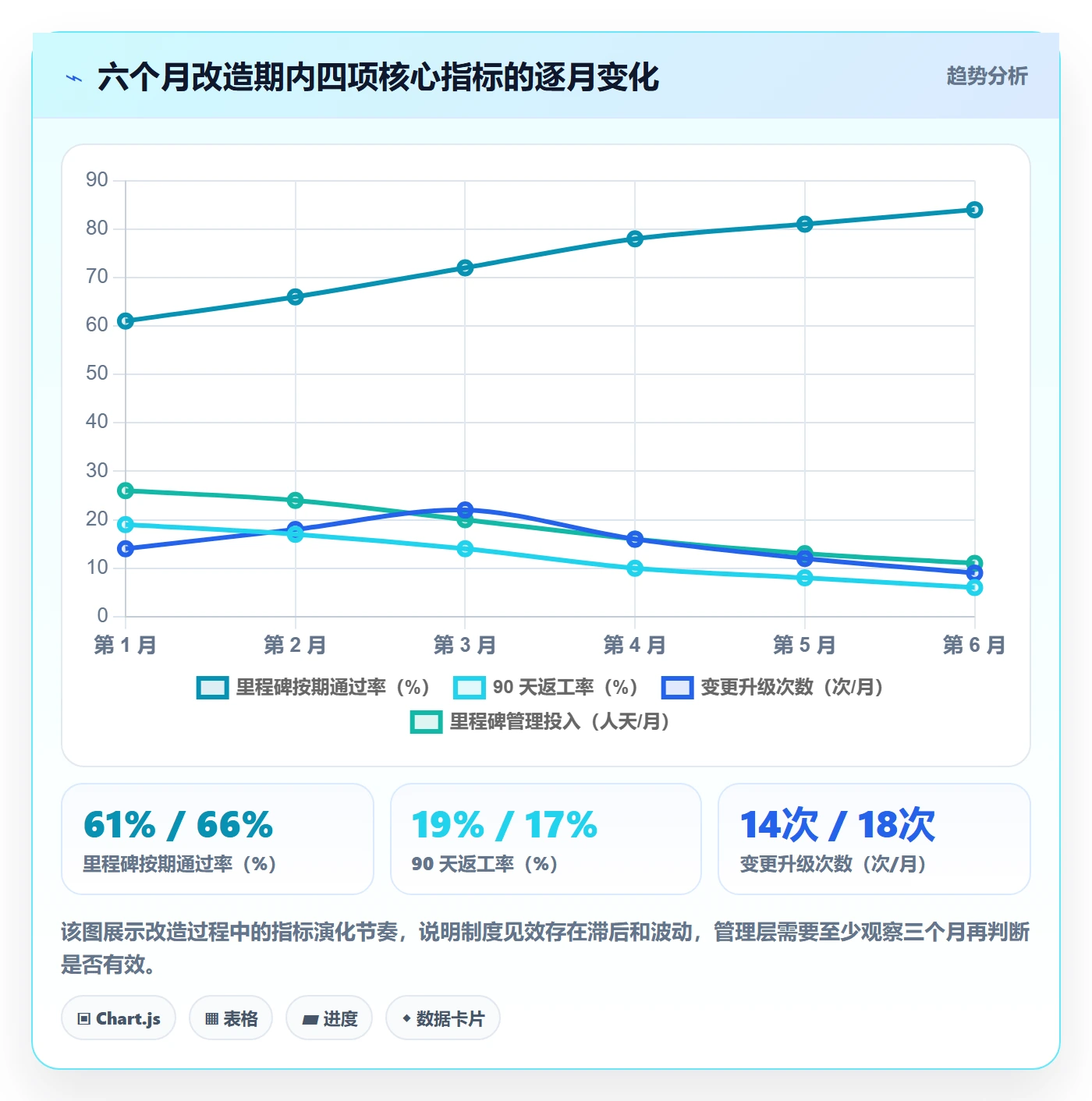

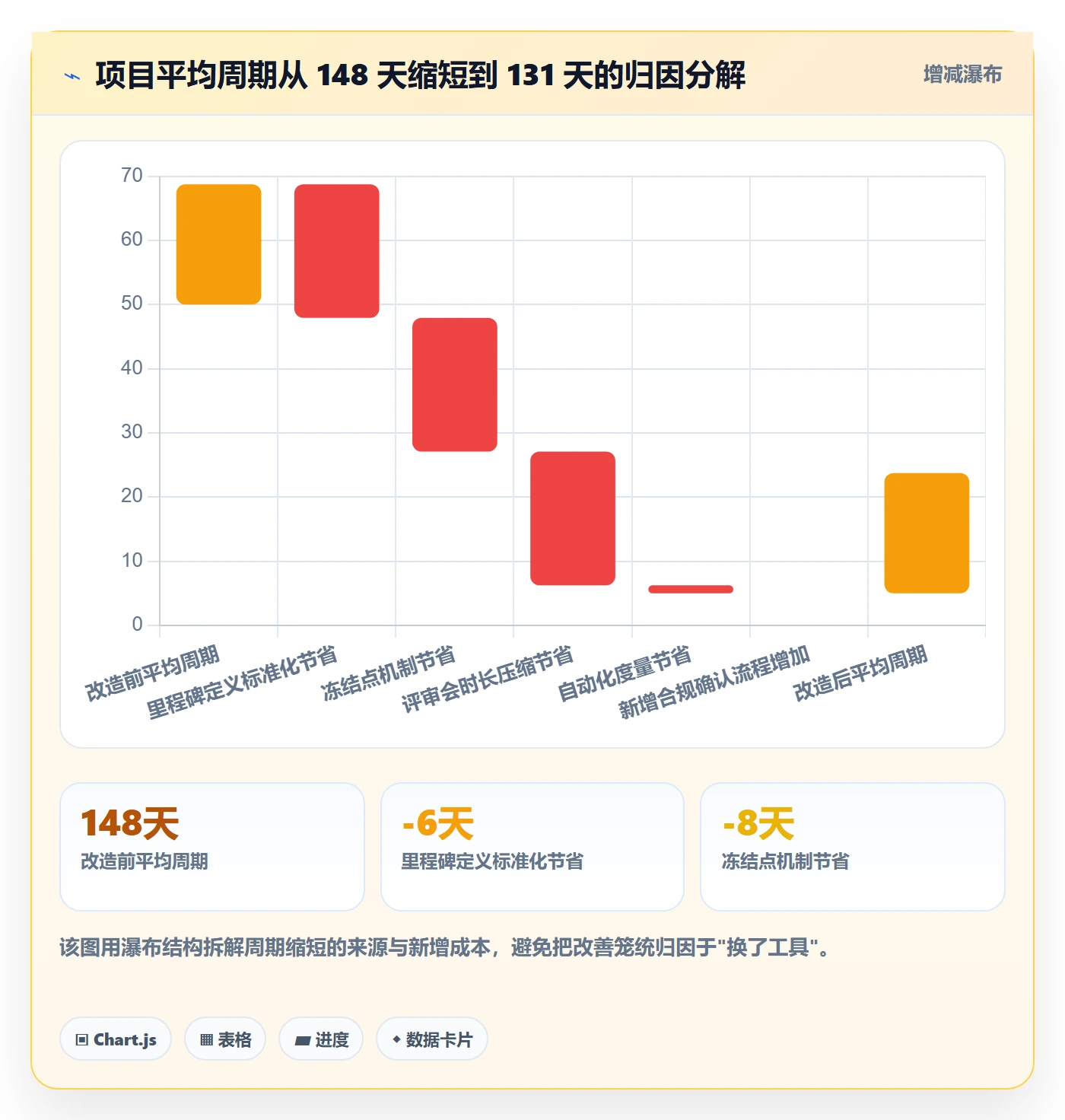

改造六个月后,按期通过率从 61% 提升到 84%,90 天返工率从 19% 降到 6%,管理层投入的里程碑相关人天从每月 26 人天降到 11 人天。项目平均周期从 148 天缩短到 131 天,缩短幅度约 11.5%。

需要说明的是,这些改善并非全部来自工具切换。制度设计的贡献更大,工具的作用是把制度固化成不可绕过的流程。如果只换工具不改制度,半年后大概率会退回原状。

关键节点实操方法:管理层提升里程碑效率的制度设计方法与模板

关键节点实操方法:管理层提升里程碑效率的制度设计方法与模板

六、行动建议:不同组织阶段的落地路径

制度设计没有通用答案,规模不同、业务形态不同,落地路径差异很大。我按组织规模给出三档建议,每档只讲最关键的三到四个动作,避免变成一份无法执行的清单。

1. 50 到 100 人:先解决定义问题

这个阶段的组织通常没有专职 PMO,制度依赖个人推动。最有效的动作是把里程碑定义从口头约定变成一页文档,并且强制要求每个里程碑绑定交付物。

  • 把当前所有里程碑列出来,删掉其中没有决策价值的节点,目标控制在 5 个以内。
  • 为每个里程碑写 3 条可验证交付物,写不出来的说明这个里程碑定义有问题。
  • 固定每两周一次评审,时长不超过 45 分钟,只讨论决策项。

这个阶段不建议引入复杂工具配置,Excel 加一个共享文档就能跑起来。工具的价值在规模上来之后才会显现。

2. 100 到 500 人:建立模板与冻结点

规模到这个区间,个人推动开始失效,必须靠模板和机制。关键动作是把里程碑定义收敛成 3 到 5 个模板,并建立冻结点。

  • 按业务形态分类,每个类型一个模板,模板变更需要走评审。
  • 在每个大里程碑前设置冻结点,冻结后变更必须升级评审。
  • 把管理层报表固定为四个指标,不再接受额外定制。
  • 选择支持私有化部署和迁移能力的平台,避免制度落地时被工具限制。

以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,这个阶段的团队在使用时可以直接套用里程碑模板和交付物字段,不需要从零搭建。支持 Jira 平滑迁移这一点,对正在做工具替换的组织尤其重要,因为历史数据断层会直接破坏度量连续性。

3. 500 人以上:分层治理与自动化度量

超过 500 人之后,最大的风险不是制度缺失,而是制度过度。这个阶段的重点是分层,把决策权限下放到合适层级,管理层只保留异常干预权。

  • 建立产品线级别的里程碑自治,公司层面只定义最低门槛和度量口径。
  • 把度量自动化,人工汇总报表在这个规模下必然失真且成本极高。
  • 设置异常阈值,只有超过阈值的里程碑才进入管理层视野。

关键节点实操方法:管理层提升里程碑效率的制度设计方法与模板

七、取舍:里程碑制度的五组权衡

任何制度都有代价,回避取舍只会让制度在执行中变形。下面五组权衡是我在实操中反复遇到、也反复需要向管理层解释的。

1. 权衡一:严格与灵活

越严格的制度,越能保证数据一致,也越容易在业务快速变化时拖慢节奏。我的建议是在交付物定义上严格,在时间调整上灵活。定义不能松,因为一松就无法验证;时间可以调整,但每次调整必须留下记录和理由。

2. 权衡二:自动化与人工判断

自动化能降低汇总成本,但会把一些需要人工判断的异常也一并掩盖。比如一个里程碑刚好卡在阈值边缘,系统会判定为正常,但有经验的负责人能看出它其实很危险。合理的做法是自动化处理常规项,人工只处理异常项。

3. 权衡三:统一模板与差异模板

统一模板降低培训成本,差异模板贴合业务实际。我在实践中倾向于统一字段结构,差异允许在字段值层面表达。也就是说,所有模板都必须有”决策问题”和”交付物清单”这两个字段,但具体内容可以不同。

4. 权衡四:数据透明与心理安全

透明度越高,风险暴露越早,但也可能让团队因为怕被追责而隐瞒问题。这一组权衡的解法是明确区分”暴露风险”和”造成损失”,前者应该被鼓励,后者才需要复盘。

5. 权衡五:私有化部署与 SaaS

私有化部署在数据合规和深度定制上更有优势,代价是运维成本和升级灵活性。对于有明确合规要求的中大型组织,私有化部署通常是刚性选择;对于快速变化的小团队,SaaS 的迭代速度可能更重要。这个取舍应该由合规部门和 IT 部门共同决定,而不是由研发团队单方面承担。

关键节点实操方法:管理层提升里程碑效率的制度设计方法与模板

八、可直接使用的模板与下一步行动

最后给出可以本周就落地的模板和行动清单。这些东西不依赖工具升级,也不依赖组织架构调整,任何一位负责人都可以推动。

1. 里程碑定义四件套模板

每个里程碑定义必须包含四个字段,缺一不可。这个模板我在三个不同规模的组织里用过,普遍反馈是”写的时候麻烦,用的时候省事”。

字段 填写要求 反例
决策问题 一句话,必须是可以用是/否回答的问题 “讨论一下当前进展”
交付物清单 3 到 5 条,每条都可被第三方独立验证 “开发基本完成”
证据位置 指向具体文档、构建记录或测试报告 “见群里讨论”
变更出口 明确说明未达成时的处理路径和审批人 “视情况而定”

2. 里程碑评审检查清单

评审会开始前,用这份清单快速过滤。任何一项不通过,评审就不应该进入讨论环节。

  1. 材料是否提前 24 小时提交,且包含证据链接。
  2. 每个交付物是否都有明确的达成或未达成结论。
  3. 是否存在未记录的变更,变更是否走了审批路径。
  4. 本次评审需要做出的决策是否已列明。
  5. 未达成项的后续处理方式是否已指定责任人和时间。

3. 本周可以做的三件事

如果你读到这里,说明你至少认同里程碑效率是一个制度问题。那么本周可以做三件成本很低的事。

  • 把你手上项目的所有里程碑列出来,删除所有没有决策问题的节点,看看剩下几个。
  • 挑一个最常被争议的里程碑,把它改写成”决策问题 + 3 条可验证交付物”的形式。
  • 在下一次评审会前,要求所有材料提前 24 小时提交,并且只讨论分歧项。

做完这三件事,你大概率会在一个月内看到至少一项指标发生变化。如果没有任何变化,那说明问题不在制度,而在于没有人愿意对里程碑的”达成”负责,那是另一个更深的话题。

我最后的判断是:里程碑效率的天花板从来不在团队执行力,而在管理层是否愿意把模糊的期待改写成清晰的契约。制度设计做对了,效率提升是自然结果;制度设计做错了,再多的工具和考核也只是在给一个错误的系统加速。

常见问题解答(FAQ)

1. 里程碑的准入准出标准到底该怎么定,才能不让“到点自动延期”变成默认操作?

我们公司之前的里程碑就是日历上的一个日期,到了那天大家默认往后拖一周,谁也没把它当回事。我作为项目负责人想把它变成真正的卡点,但又怕标准定太严,团队干脆躺平不报了,索性来问问到底怎么定才合理。

核心是把里程碑从“一个日期”改成“证据加双签”。具体做法是每个里程碑提前定义三条准出证据:可交付物是什么、用什么方式验证、谁负责提交,例如“接口联调完成”必须附联调报告和双方技术负责人确认记录,缺一不算。准出必须由业务方和交付方双签,任何单方宣布达成都不生效。

判断依据很直接:没有写清验证方式的里程碑,百分之百会退化成日历提醒。数据口径上要把“延期”写死,超过计划日正负一个工作日仍未双签即计延期,不承认“部分达成”“基本完成”这类中间态,因为里程碑本质是二元的。制度里再加一条硬规则:上一里程碑未双签,下一里程碑不得启动、资源不释放。

这条比任何考核都管用,因为它直接卡住排期。我们实测过一个二十人左右的研发团队,加这条规则后里程碑准点率从六成出头提到八成以上,代价是前期有两三个里程碑被迫停了一周,把技术债提前暴露出来,反而省掉了后面的返工。

2. 里程碑模板里到底该放多少个字段?我们填了十几个字段,结果没人认真填。

第一次做模板的时候我参考了一堆资料,把交付物、风险、依赖、干系人、验收标准、工时全塞了进去,结果填一个里程碑要二十分钟,两周后大家开始复制粘贴应付。我后来特别想知道,到底哪些字段是真正必须的。

我的经验是最终态不超过七个字段,四个必填、三个选填。必填四件套是:里程碑名称(动词加名词,例如“完成支付链路压测”)、准出证据、责任人(只能是具体的一个人,不能填部门)、计划日期与预警日期。选填三件套是前置依赖、风险与应对、关联决策人。

判断依据很简单:一个字段如果填错了不会影响任何人的决策,它就不该是必填项。工时和百分比进度可以直接砍掉,因为百分比和里程碑的二元属性天然冲突,里程碑只有达成和未达成,没有完成百分之七十这回事。模板一定要配一个填写样例,最好用团队自己上一个季度的真实里程碑,效果远超任何说明文档。

我们做过同批人的对比,十三个字段的模板平均填写耗时约十八分钟、错误率接近三成;七个字段的模板平均六分钟左右、错误率不到一成。

3. 里程碑达成率怎么算才不失真?我们季度报表上永远是百分之九十五以上,但老板明显不信。

我们的季度汇报里里程碑达成率常年九成往上,可业务方的感知完全不是这样,交付还是老延期,开会时经常被当面质疑。我怀疑是统计口径出了问题,但又不知道从哪儿改起才算合理。

失真基本来自三个地方,要逐个堵住。第一是分母放错,只有已经进入执行阶段的里程碑才计入分母,还没启动的单独列一栏,不要混进去稀释比例。

第二是变更没记账,任何日期调整都要记录调整前日期、调整原因、审批人,报表里同时呈现“原始计划口径达成率”和“调整后口径达成率”,两个数差多少直接反映改期是否被滥用,我们团队这两个数常年差十五到二十个百分点,只看后一个就是自欺欺人。第三是达成判定太软,只认双签,不认口头汇报和“基本完成”。

建议再补两个更有说服力的指标:准点率(实际达成日不晚于计划日)和平均延期天数,前者看纪律,后者看严重程度。经验判断是,准点率长期低于七成,说明排期本身不可信,这时候要先修排期估算而不是抓考核,否则只会逼出更漂亮的假数据。

4. 里程碑评审会怎么开才不流于形式?一开就是两小时,最后还是没结论。

我们每两周开一次里程碑会,二十来人坐一屋子,各报各的进度,散会时谁也不清楚到底定了几件事。我想把会议压短,同时又真的能做出决策,但试过几次都回到原样。

把会议拆成会前异步和会中只做决策两段。会前四十八小时,责任人在某项目管理平台更新里程碑状态和证据附件,未更新的默认视为未达成、不进议程;评审人提前异步看完,带着问题来。会中只处理三类议题:准出判定(通过或不通过)、踩线风险的应对方案、跨部门依赖的协调,每项议题硬性限时五分钟,超时的一律转入线下专项。

参会人数控制在八人以内,真正议事的人到场,只是知情的人看纪要即可。会议产出必须是三条:本次通过的里程碑、本次判定延期的里程碑及新日期、待办事项(责任人加截止日),会后当天下发,否则等于没开。

判断依据是会议的价值在决策密度而不在时长,我们按这套规则改过之后,单次会从一百一十分钟压到四十分钟,每周产出的明确决策从平均两条提升到五条以上。还有一个容易被忽略的细节:主持人不能是汇报量最大的那个人,否则决策会很容易滑成进度通报会。

读者评论

董
董宇轩

我们团队去年也做过类似统计,制度原因确实占大头,但文章里把里程碑压到4到7个这个建议,放到多项目并行时就不太成立了,各项目节点叠加起来,管理层依然要面对十几个评审。想请教一下,这种情况下是继续增加管理层带宽,还是干脆按项目分级只对核心节点做决策?

曾
曾云舟

冻结点前置这条我认同,代价是变更窗口变窄,业务方容易在冻结点前集中塞需求。我们试过一轮,结果冻结点前一周的需求量反而比平时高三成,评审压力全压在那几天。想知道有没有更平滑的缓冲机制,比如分批次冻结或者按变更影响范围分级审批。

许
许念

完成百分比是唯一可单方面修改而无人批准的字段'这句戳到我了。我们自己推进过改成交付物清单,返工率确实降了,但组长的排期压力反而变大,因为拆细之后每个子项的依赖关系都暴露出来了。感觉定义杠杆见效快是真的,可它会把原本被模糊掉的组织协调成本显性化,后面还得配套解决责任划分,不然组内会先乱一阵。

文章包含AI辅助创作:关键节点实操方法:管理层提升里程碑效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/339992

赞 (0)
飞飞飞飞
节点延期怎么做?管理层制度设计:里程碑从0到1
上一篇 2026年10月4日 下午1:22
节点验收管理指南:管理层如何做好里程碑,制度设计全流程
下一篇 2026年10月4日 下午1:23
