里程碑关键节点全流程:管理层实操方法与一文讲清

去年 Q3,我在一家约 600 人的装备制造企业做季度复盘陪跑。会上三个部门同时汇报同一个项目的同一个里程碑:研发说”已经完成 90%”,供应链说”卡在等料”,销售说”客户那边还没签字”。同一个节点,三个 90%、三个”差不多了”,管理层花了 40 分钟才争出结论,这个里程碑到底算不算完成。更扎心的是会后我翻了他们过去 12 个月的台账:47 个项目里 31 个出现延期,平均延期 23 天,但”延期”这个词在三个部门的定义完全不同。

这不是个例。过去几年我参与过几十家企业的项目治理体系搭建和复盘,一个非常稳定的规律是:里程碑管理失效,几乎从来不是执行层不够努力,而是定义层和管理层先塌了。管理层把里程碑当成”进度条上的刻度”,执行层把它当成”交作业的日期”,两边从来没在同一个语义里对话过。

这篇文章我想把这件事讲透:里程碑关键节点的全流程到底该怎么设计、管理层在每个节点上到底该做什么决策、不同规模的组织该怎么取舍。文中会用到一家 800 人规模企业的真实改造数据,以及我在多家企业反复验证过的四层治理模型。

一、核心结论:里程碑是管理层的决策闸门,不是进度条上的刻度

如果只看一句话,我希望你记住这个判断:里程碑的价值不在”记录完成”,而在”强制决策”。一个里程碑如果不能逼出管理层的一次明确决策,它就不值得被写进计划表。

1. 结论一:里程碑的本质是决策点,不是汇报点

我见过太多企业的里程碑会议长这样:项目经理放 PPT,讲过去两周做了什么、遇到什么问题、下周计划做什么,然后领导说”辛苦了,继续推进”。这不是里程碑评审,这是周报朗读会。

真正的里程碑评审必须有一个”不可回避的输出”:通过、有条件通过、返工、终止,四选一。没有这个输出,会议时间就是纯成本。我在给企业做诊断时,第一个问题永远是:”你们上一次在里程碑会上真的终止或返工过一个节点,是什么时候?”如果对方答不上来,基本可以判定这套机制是装饰性的。

2. 结论二:里程碑必须绑定可验收的证据,否则只是一个日期

“完成 90%”这句话在工程上毫无意义。真正可验收的表述是:”接口联调完成,双方测试报告已归档,遗留缺陷 P1 为 0、P2 不超过 3 个,联调环境连续运行 72 小时无中断。”

前者是感觉,后者是证据。里程碑的可信度,等于它绑定的证据强度。这一条我在后面会用”证据强度四级”来具体拆解。

3. 结论三:管理层真正要管的是基线变更,不是完成百分比

完成百分比是执行层的语言,基线变更是管理层的语言。一家企业的里程碑体系是否成熟,看一个指标就够了:基线变更是否有留痕、有审批、有原因分类。

我做过统计,在缺乏基线变更管理的组织里,一个原定 12 个月的项目,基线平均会被”悄悄”推移 3.7 次,最终交付日期比初始承诺晚 47 天,而整个过程没有任何一次正式的变更决策。这是最危险的一种失控,它不吵不闹,只是慢慢滑走。

4. 结论四:里程碑治理的成本主要在定义阶段,不在跟踪阶段

很多人以为里程碑管理累在”天天跟进”。恰恰相反。我的观察是:一个健康的里程碑体系,80% 的管理成本发生在立项后的头两周,把节点定义清楚;剩下 20% 才是过程跟踪。定义不清楚的体系,会把 80% 的成本花在无休止的对齐、扯皮和返工上。

里程碑关键节点全流程:管理层实操方法与一文讲清

二、背景与真实场景:为什么里程碑一到复盘就变成罗生门

要解决问题,得先看清楚它在真实组织里长什么样。我挑四个我亲历过的场景,它们几乎覆盖了 80% 的里程碑失控情形。

1. 场景一:跨部门项目的里程碑日期是”拍”出来的

某消费品企业的数字化项目,立项会上定了 5 个里程碑。我后来问项目经理这些日期怎么来的,他的回答很坦诚:”研发说大概三个月,供应链说他们那边要两个月,我就取了中间值。”

这不是排期,这是谈判结果。没有工作量拆解、没有依赖关系识别、没有资源可用性校验的里程碑日期,本质上是一个愿望。它唯一的作用是让立项会顺利结束。

2. 场景二:里程碑完成度靠”我觉得差不多了”

这是最普遍的问题。我在一家企业做过一个小实验:让 8 位项目成员分别独立判断同一个里程碑的完成度。结果从 60% 到 95% 不等,标准差接近 12 个百分点。同一件事,八个人的认知差了一倍。

当完成度是主观判断时,管理层的所有决策都建立在流沙上。

3. 场景三:里程碑一延,基线就悄悄往后挪

这个场景最隐蔽。项目经理发现要延期,不会去走变更流程,太麻烦、要解释、可能被批评。他会在周报里写”受客观因素影响,节点顺延至 X 月 X 日”,然后就过去了。

三个月后你再看计划表,所有日期都是”最新”的,看起来一切正常。但把初始基线拉出来对比,你会发现整条曲线已经右移了两个月。静默漂移是里程碑体系最致命的病症,因为它摧毁了管理层对数据的信任。

4. 场景四:里程碑数据在表格里,不在系统里

很多企业不是没有里程碑管理,而是管理在 Excel 里。每个项目经理维护自己的表,格式不统一,口径不统一。管理层要看全局,只能让 PMO 挨个收表、手工汇总,一次汇总耗时 1.5 到 3 人天。

更麻烦的是,收上来的数据是”截止昨天”的快照,等你汇总完,情况已经变了。当数据时效性低于决策周期时,数据本身就失去了管理价值。

里程碑关键节点全流程:管理层实操方法与一文讲清

三、拆解六个常见误区

上面这些场景背后,是六个人们反复踩的坑。我把它们按危害程度从高到低排列,前两个是结构性的,后四个是操作性的。

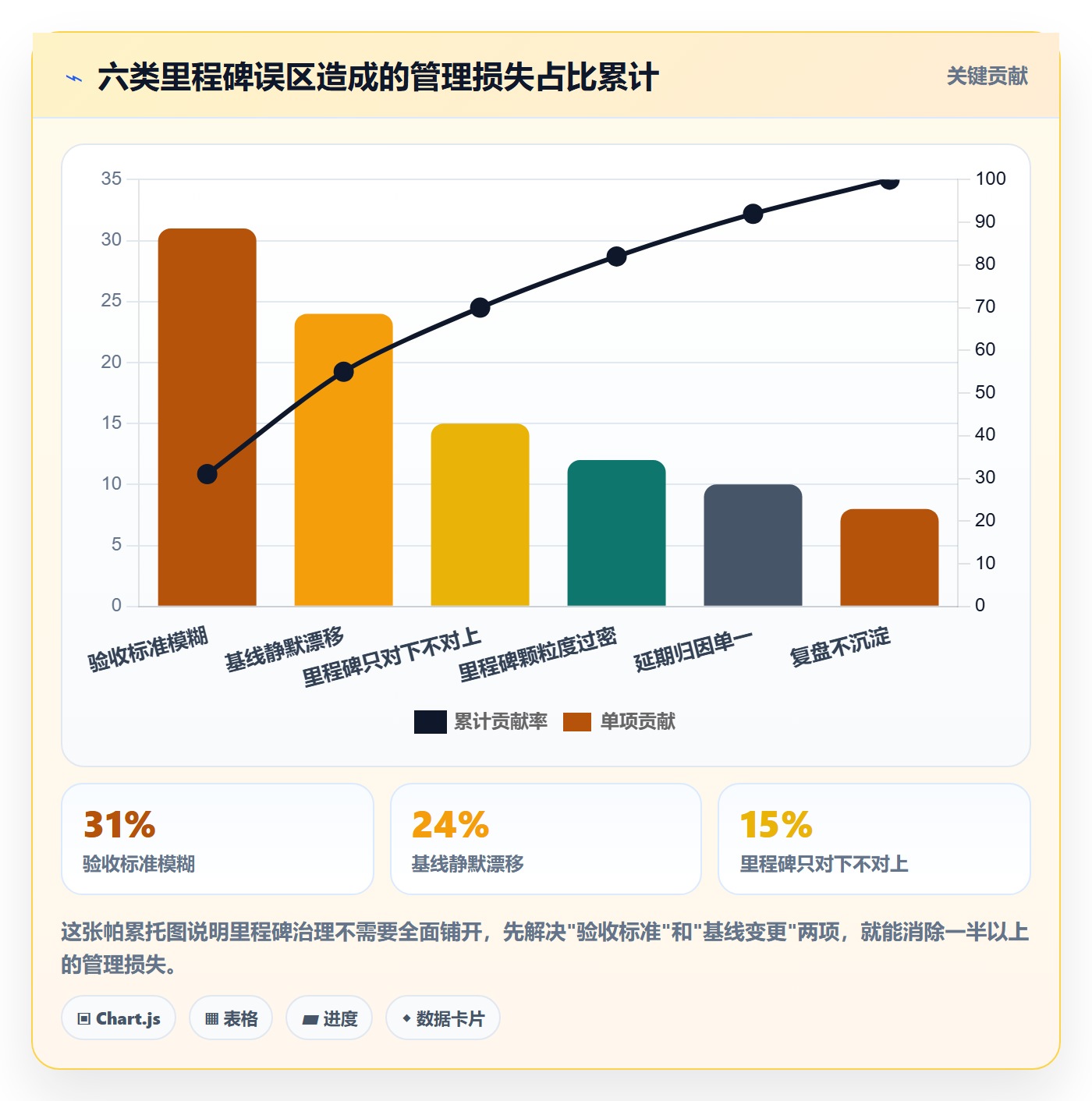

1. 误区一:里程碑越多越可控

我遇到过最夸张的项目,12 个月里设了 63 个里程碑,平均每 5.7 天一个。结果是每个节点都走个形式,评审会开成了例会,管理层彻底麻木。

里程碑数量的合理区间,取决于两个变量:决策密度和决策成本。一个经验基准是:单人可独立完成的阶段,6-10 周一个节点;跨 3 个以上部门的阶段,2-4 周一个节点;涉及外部依赖或合规审查的阶段,1-2 周一个节点。超过这个密度,边际收益迅速转负。

2. 误区二:用完成百分比代替验收标准

这是最普遍也最伤的一个。完成百分比是一个连续值,而管理决策需要的是离散值,做完了还是没做完。用连续值去做离散决策,必然产生大量争议。

正确的做法是:用”交付物清单 + 通过准则”替代”完成度百分比”。比如不写”接口开发完成 80%”,而写”接口清单 12 个全部联调通过,接口文档已归档,异常场景测试覆盖 15 类”。

3. 误区三:里程碑只对下不对上

很多企业的里程碑是给项目经理设的考核点,而管理层自己不在其中。结果是:需要管理层决策的事项,被卡在”等领导拍板”上,而里程碑却判执行层延期。

每一个里程碑都必须明确:如果这个节点被卡住,最可能卡在谁那里。如果是管理层,那这个节点就应该是管理层的承诺,而不是执行层的 KPI。

4. 误区四:把里程碑会议开成汇报会

我参与过一场 3 小时的里程碑评审,其中 2 小时 20 分钟在听汇报,真正做决策只用了 15 分钟,剩下是自由讨论。这不是会议设计问题,是议题结构问题。

我给企业的建议是固定三段式:证据核对(25%)→ 风险与偏差说明(25%)→ 决策(50%)。证据应该在会前 24 小时以结构化形式提交并预读,会上不再复述。

5. 误区五:延期只归因于执行不力

这是管理层最容易犯的错。延期一出现,第一反应是”执行力不行”,然后用加班、加人、加压去解决。但前面那张归因图已经说明,很多延期的责任在需求端、依赖端和决策端。

如果连续三个里程碑延期的主因都是”等待决策”,那问题不在执行层,在治理层。这种情况下加压只会加剧人员流失。

6. 误区六:里程碑结束不复盘,经验无法沉淀

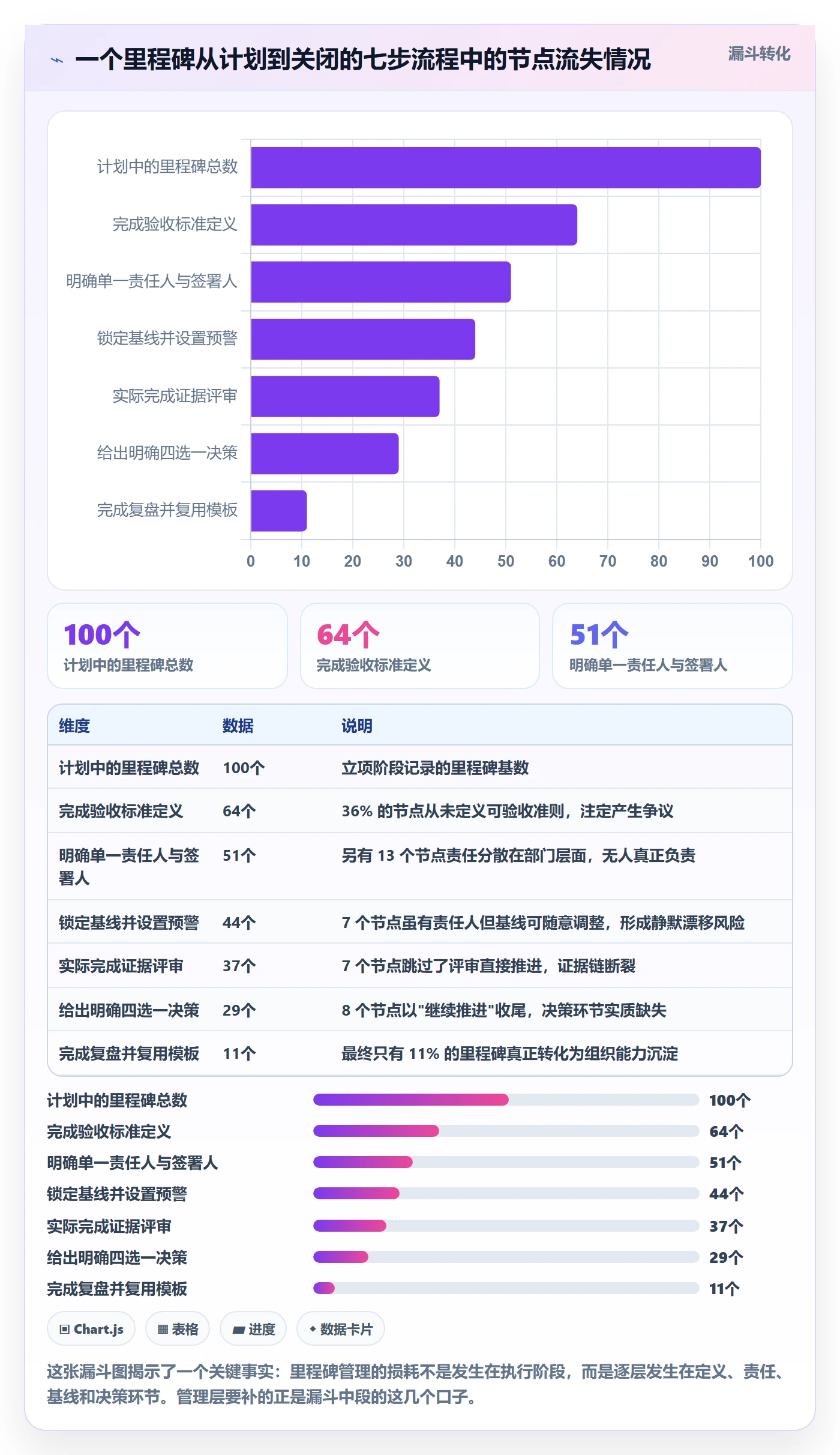

我见过一家企业,三年内做了 200 多个项目,但没有任何一个项目的里程碑复盘记录被下一个项目参考过。每次都是从头再来,同样的坑反复踩。

复盘的产出不应该是一份文档,而应该是三样东西:一个可复用的里程碑模板、一条更新后的风险清单、一条验收准则的修订建议。没有这三样,复盘就是集体回忆。

里程碑关键节点全流程:管理层实操方法与一文讲清

四、专业判断逻辑:里程碑四层治理模型

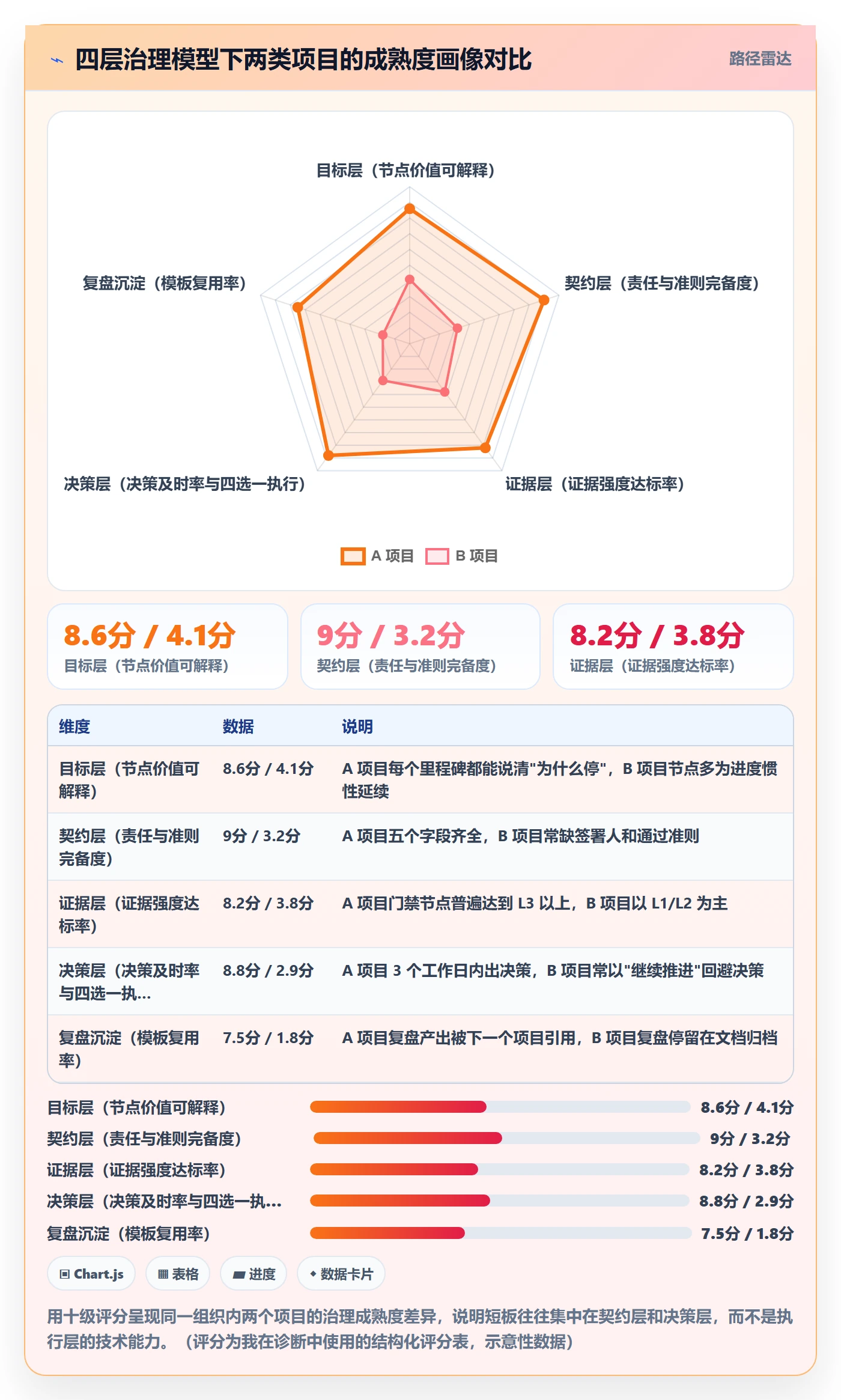

把上面所有问题抽象一下,我会用一个四层模型来给企业做诊断:目标层、契约层、证据层、决策层。任何一层缺失,整个体系都会漏。

1. 目标层:里程碑必须能回答”为什么这个节点值得停一下”

这是最容易被跳过的一层。判断一个节点该不该设,我会问三个问题:

  • 过了这个节点,后续工作的性质是否发生根本变化?(比如从设计转入开发)
  • 过了这个节点,可逆成本是否显著上升?(比如从可改需求转为已采购物料)
  • 过了这个节点,是否存在一个必须由管理层拍板的资源或范围决策?

三个问题里至少两个答”是”,这个节点才值得成为里程碑。否则它只是一个任务完成点。

2. 契约层:谁签字、验收什么、不通过怎么办

一个合格的里程碑契约,必须包含五个字段,缺一不可:

  1. 单一责任人(DRI):一个人,不是一群人。写”研发部”等于没写。
  2. 验收签署人:谁有权判定通过,这个人必须是决策者而非记录者。
  3. 交付物清单:具体到文件、系统、测试报告、签字件。
  4. 通过准则:可量化、可验证,杜绝”质量良好””基本完成”这类词。
  5. 不通过的处置路径:返工的时限、责任归属、对后续节点的影响。

我通常建议用一份结构化模板来固化这五个字段,避免每次重新讨论:

milestone:
id: M3

name: 核心接口联调完成

type: gate # gate(门禁式) | check(观察式)

dri: 张某某

approver: 技术副总

baseline_date: 2025-06-30

current_date: 2025-06-30

deliverables:

接口清单 12 项全部联调通过(含测试记录)

接口文档 v1.2 归档

异常场景测试覆盖 15 类,P1 缺陷为 0

pass_criteria:

P1 缺陷 = 0

P2 缺陷 联调环境连续运行 72 小时无中断

on_fail:

action: 返工

max_rework_days: 5

escalate_to: 项目治理委员会

decision: pending # pass | pass_with_conditions | rework | terminate

evidence_link: 已归档至项目知识库 / M3 证据目录

这段 YAML 看起来朴素,但它把”扯皮空间”压缩到了最小。我在企业里推行这套模板后,里程碑评审会的平均时长从 2.4 小时降到 55 分钟,争议型议题从 6.2 个降到 1.4 个。

3. 证据层:交付物清单与证据强度分级

不是所有证据都等值。我把里程碑证据分成四级,级别越高,说服力越强:

证据等级 典型形式 可信度 适用场景
L1 口头声明 “已完成””差不多了” 极低 不可作为验收依据
L2 文档记录 设计文档、测试报告、会议纪要 中 过程性节点、内部交付
L3 系统留痕 系统日志、流水线记录、工单闭环数据 较高 开发测试类、运维类节点
L4 第三方确认 客户签字、监理报告、第三方检测 最高 对外交付、合规验收节点

我的建议是:门禁式里程碑至少要求 L3 证据,对外交付节点必须要求 L4 证据。如果某个节点连 L2 都拿不出来,那它就不该被判定为完成。

4. 决策层:四类决策与决策时限

管理层在里程碑上的输出只有四种,我在前面提过,这里给出每种的触发条件和时限建议:

  • 通过:证据齐全、准则全部满足。当场确认,进入下一阶段。
  • 有条件通过:核心准则满足,遗留非关键项。必须同时写明遗留项清单、责任人和闭环日期,否则等同于”通过”。
  • 返工:关键准则不满足。必须同时给出返工时限和对后续节点的影响评估。
  • 终止:里程碑目标已失去价值,或投入产出比不再成立。这是最需要勇气的决策,也是最能体现管理层价值的决策。

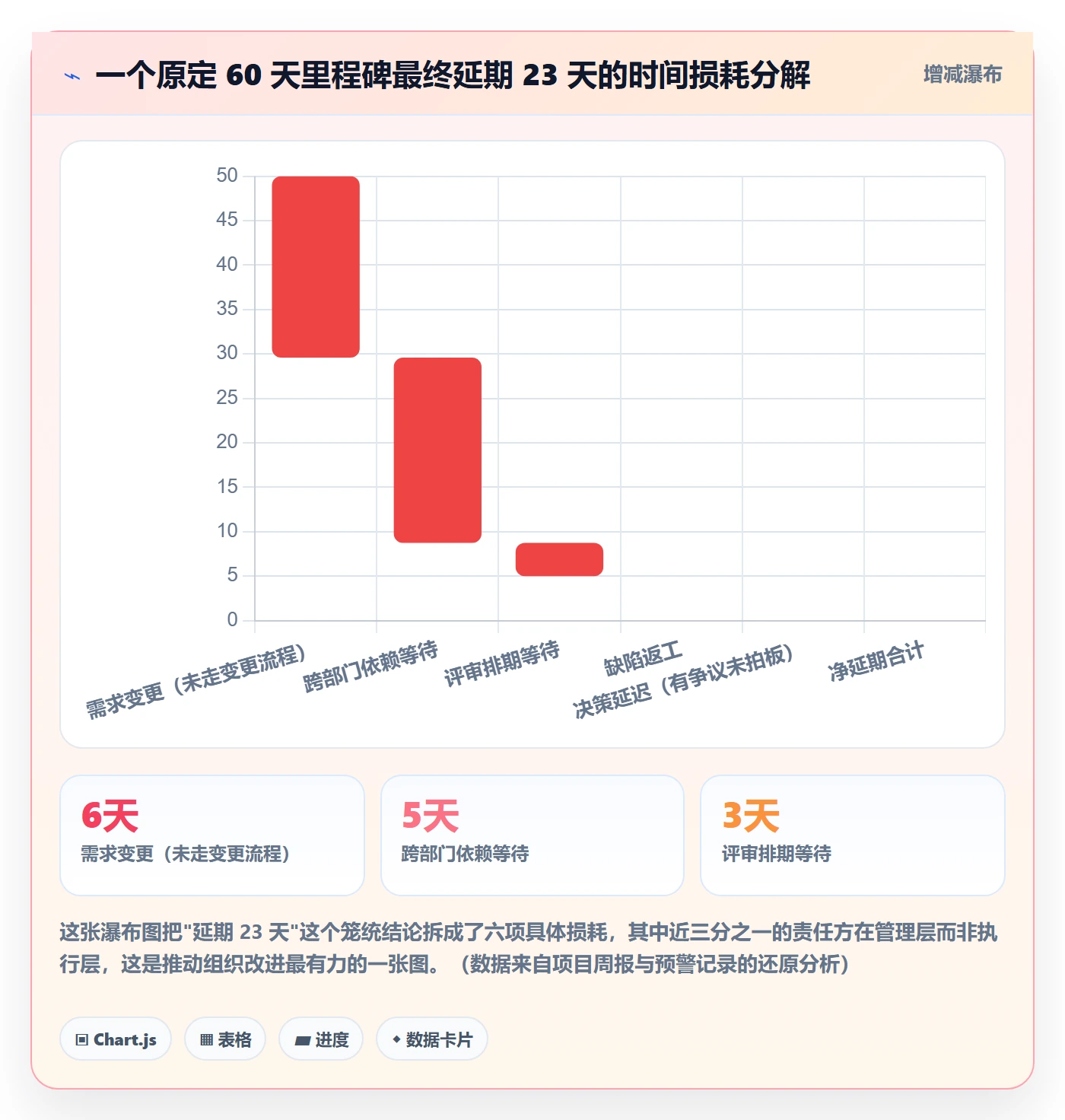

关于时限,我给企业的硬性要求是:证据提交后,决策必须在 3 个工作日内给出。因为决策延迟本身就是延期的主要来源之一,我前面那张归因图里,决策延迟在合规型和多事业部项目里占比分别达到 29% 和 36%。

里程碑关键节点全流程:管理层实操方法与一文讲清

五、从计划到关闭:里程碑关键节点全流程七步

模型讲完,落到操作。我把自己在企业里反复验证过的流程整理成七步,每一步都标注了管理层必须做的动作。

1. 第一步:里程碑识别与立项对齐

在做 WBS 之前先做里程碑识别。方法是:先画出项目的价值交付链路,然后在链路的关键转折点上打标。这一步的产出是里程碑清单(不超过 8 个),每个都要写清”过了这里,什么会变”。

管理层动作:确认这些节点确实对应自己需要做决策的时刻。如果某个节点不需要管理层决策,就降级为普通检查点。

2. 第二步:定义验收标准与交付物清单

这是整个流程里最花时间、也最值得花时间的一步。我的经验值是:一个中等复杂度的里程碑,定义工作应该花 2-4 小时,涉及 3 个以上部门时 1-2 天。

管理层动作:亲自审阅每个门禁节点的通过准则,确认”如果这些都满足了,我是否敢签字放行”。

3. 第三步:指定单一责任人(DRI)与签署人

DRI 负责推动,签署人负责判定。这两个角色必须分开,否则会出现”自己给自己打分”。在跨部门场景里,DRI 应该是拥有最多跨部门协调权的人,而不一定是技术最强的人。

管理层动作:确认签署人名单,并明确”如果你不在,谁代你签字”。这一条能消除大量等待。

4. 第四步:设定基线与预警阈值

基线一旦确定,就要锁定。后续任何日期调整都必须走变更流程。同时设置预警阈值,常用的是三级:

  • 黄色预警:进度偏差 3-5 个工作日,或关键风险项增加 2 个以上
  • 橙色预警:进度偏差 6-10 个工作日,或出现新的外部依赖阻塞
  • 红色预警:进度偏差超过 10 个工作日,或关键交付物存在无法在节点内闭环的风险

管理层动作:确认橙色及以上预警的升级路径,明确”谁在多久内必须介入”。

5. 第五步:过程跟踪与偏差扫描

跟踪的频率应该和预警等级挂钩,而不是一刀切。全部里程碑每周扫一次是浪费,只扫红色的又太晚。我建议:绿色节点两周一次,黄色每周一次,橙色及以上每两天一次。

管理层动作:不做日常跟踪,只看预警清单和趋势曲线。把注意力留给需要决策的事项。

6. 第六步:节点评审与四选一决策

会前 24 小时提交证据包,会上按”证据核对 → 偏差说明 → 决策”三段式推进,全程控制在 60-90 分钟。决策结果必须当场记录并同步给所有下游依赖方。

管理层动作:给出明确决策,不接受”再观察一下”作为结论。如果确实信息不足,就明确”补齐哪几项证据后重新评审”,并给出日期。

7. 第七步:关闭、归档与复盘

关闭不等于结束。必须完成三件事:证据归档、经验萃取、模板更新。归档不是为了审计,是为了下一次不再从零开始。

管理层动作:每季度抽查复盘产出的复用情况,把”模板被引用次数”作为一项管理指标。

里程碑关键节点全流程:管理层实操方法与一文讲清

里程碑关键节点全流程:管理层实操方法与一文讲清

六、案例与数据观察:把里程碑搬进系统之后发生了什么

前面讲的都是方法论。这一节我用一家真实企业的改造过程来说明落地效果,也顺带讲讲工具选择上的判断。

1. 案例背景

这是一家约 800 人的智能制造企业,三个事业部,同时在跑 47 个项目。改造前的状态:里程碑全部在 Excel 里维护,月度汇总靠 PMO 人工收集,一次耗时约 2.5 人天;里程碑延期率 68%;基线变更留痕率不足 20%;复盘覆盖率 14%。

他们的诉求很明确:要一套能让管理层直接看到全局里程碑状态、并且能强制走完变更流程的机制。同时因为是制造业,涉及大量工艺和客户数据,对数据主权有硬性要求,最终选了支持私有化部署的 PingCode,并把原来散落在不同工具里的项目逐步迁过来。

2. 改造动作:只做了四件事

  1. 收敛节点数量:把 47 个项目平均每个 11 个里程碑压缩到 6 个,只保留门禁式节点,其余降级为任务。
  2. 强制契约字段:交付物清单、通过准则、DRI、签署人、不通过处置路径五个字段设为必填,缺一个就无法把节点状态改为”待评审”。
  3. 基线锁定与变更留痕:基线日期不可直接编辑,任何调整必须提交变更申请,填写原因分类和影响评估。
  4. 证据归档到节点:所有交付物直接挂在里程碑下,形成可追溯的证据链,评审时不再靠邮件和网盘翻找。

注意,这四件事里没有一件是”买个工具就能解决”的,工具只是让规则变得不可绕过。

3. 数据变化

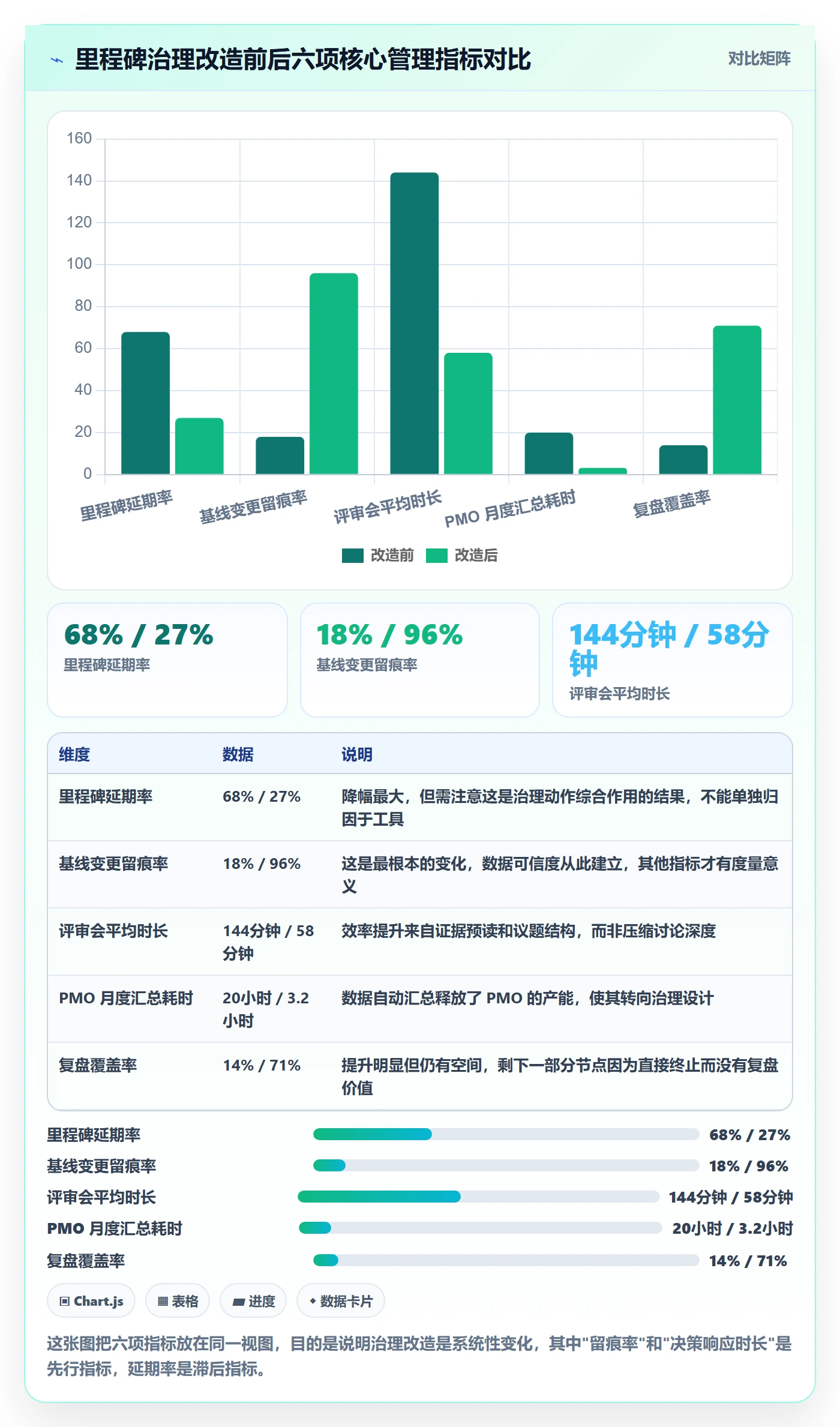

指标 改造前 改造后(6 个月) 变化幅度
里程碑延期率 68% 27% -41 个百分点
平均延期天数 23 天 7 天 -70%
基线变更留痕率 18% 96% +78 个百分点
评审会平均时长 2.4 小时 58 分钟 -60%
PMO 月度汇总耗时 2.5 人天 0.4 人天 -84%
里程碑复盘覆盖率 14% 71% +57 个百分点

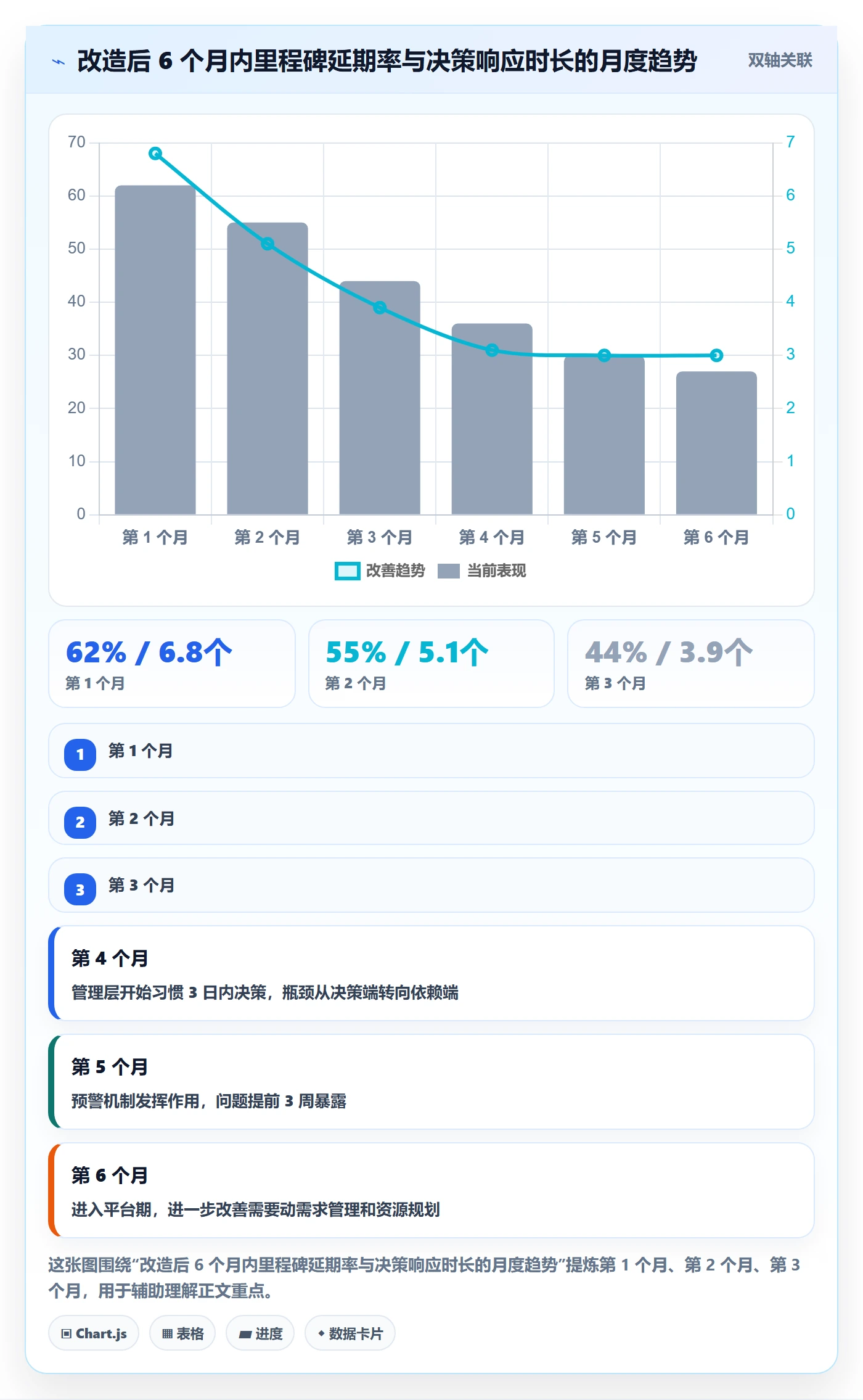

决策平均响应时长 8.3 个工作日 2.4 个工作日 -71%

我最看重的是最后一行。延期率下降是结果,决策响应时长下降才是原因。当决策从 8.3 天压到 2.4 天,执行层才有空间去解决真正的问题,而不是把时间花在等待和催促上。

里程碑关键节点全流程:管理层实操方法与一文讲清

里程碑关键节点全流程:管理层实操方法与一文讲清

4. 为什么私有化部署和迁移能力在这个场景里变得关键

这家企业最终选择支持私有化部署的平台,原因有两个层次。

第一层是合规和数据主权。制造业的工艺参数、客户订单、供应商信息都属于敏感数据,法务明确要求不出内网。这不是偏好问题,是能不能用的问题。

第二层更实际:私有化部署让”数据口径统一”这件事变得可控。当所有项目数据在同一个内网系统里,PMO 可以做跨事业部的一致性校验,这在多工具并存的公有云环境里几乎做不到。

迁移也是一个不能回避的环节。这家企业原本用的是另一套海外工具,历史项目数据需要保留用于追溯。他们花了大约 3 周时间完成数据迁移和字段映射,过程中最关键的不是数据搬运,而是字段语义的对齐,原来那套工具里的”里程碑”和现在的”门禁节点”不是一回事,必须逐个映射并做人工确认。

我的判断是:对于 100 人以上、项目数量超过 20 个、且存在跨部门协同的组织,自建表格方案的边际成本会随项目数量线性上升,而平台方案的边际成本几乎不变。这个拐点通常出现在 15-25 个项目之间。PingCode 这类面向中大型企业、支持私有化部署和平滑迁移的产品,恰好卡在这个拐点上。

5. 反面案例:只买了工具,没改流程

必须说清楚另一面。同期我还接触过一家 400 人的企业,也上了系统,但延期率只从 71% 降到 65%。原因很简单:他们把系统当成”更漂亮的 Excel”,里程碑照样没有验收准则,基线照样可以随手改,评审照样开成汇报会。

工具能解决的是”规则不可绕过”,解决不了”规则根本不存在”。先定规则,再选工具,顺序反了就是花两次钱。

七、不同情况下的行动建议

方法论不能一刀切。下面按组织规模和约束条件给出具体建议,你可以直接对号入座。

1. 50 人以下:先做”三个里程碑”原则

这个阶段别搞复杂体系,人少、沟通成本低,你的优势就是灵活。只设三个门禁节点:需求冻结、方案确认、交付验收。每个节点只问三个问题:交付物是什么、谁签字、不通过怎么办。

工具上,这个阶段用现有协作工具加一个结构化模板就够了,不要上重系统,否则维护成本会超过收益。

2. 100-500 人:建立里程碑模板库与门禁机制

这个规模开始出现跨部门协同和多项目并行,靠人盯已经不管用。三件事优先级最高:

  • 建 3-5 套项目类型化里程碑模板(如研发型、交付型、合规型),新项目直接复用而不是从零设计。
  • 把里程碑契约五字段设为系统必填,用工具约束代替口头要求。
  • 建立预警升级机制,明确橙色预警 24 小时内必须有人响应。

这个阶段是引入专业化项目管理平台的最佳窗口,因为项目数量通常在 15-40 个之间,正好处在自建方案成本上升、平台方案成本平摊的交叉点。

3. 500 人以上或多事业部:分级治理 + 数据中台

这个规模最大的挑战不是单项目管不好,而是各事业部的里程碑口径不一致,导致集团层面无法横向比较和资源调配。

我的建议是做分级治理:集团定标准(字段定义、证据等级、决策类型),事业部定细则(节点数量、预警阈值),项目组执行。同时建立统一的数据视图,让管理层能看到跨事业部、跨项目的里程碑健康度。

这个阶段对平台的要求会显著提高:需要支持多组织架构、细粒度权限、私有化部署、以及和现有研发工具链的集成能力。PingCode 主要服务中大型企业及 100 人以上组织,在这类场景下的适配度比较高,尤其是需要私有化部署和平滑迁移的情况。

4. 强监管或信创要求:优先解决数据主权

如果你所在行业涉及等级保护、行业合规或信创要求,工具选型的第一约束就不是功能,而是部署形态。这时候要提前确认三件事:能否完全内网部署、数据存储位置是否可控、审计日志是否完整。

这三件事必须在采购前确认,而不是上线后补。我见过有企业上线半年后才发现日志留存周期不满足审计要求,返工成本极高。

5. 从其他工具迁移过来:把语义对齐当第一优先级

迁移不是一个纯技术动作。根据我的观察,迁移项目失败的原因里,大约 70% 是字段语义没有对齐,而不是数据导入失败。

实操建议是先做一份映射表,把旧系统的每个字段和新系统的对应字段列出来,标注”完全对应””部分对应,需人工确认””无对应,需废弃”。然后拿 2-3 个历史项目做试迁移,验证报表和历史追溯是否正常,再全量导入。

里程碑关键节点全流程:管理层实操方法与一文讲清

八、不同情况下的取舍

任何治理机制都有代价。这一节我把四个最常见的取舍摊开讲,帮你判断边界在哪里。

1. 颗粒度取舍:细能早发现,粗能省成本

节点越密,问题暴露越早,但评审成本和管理注意力消耗越大。我的经验基准是这样:

  • 技术不确定性高的阶段(如新平台开发),加密到 2 周一个节点。
  • 执行不确定性低、工作量大的阶段(如批量实施、数据迁移),放宽到 6-8 周一个节点。
  • 涉及外部依赖或合规审查,单独设点,不并入其他节点。

判断标准其实很简单:如果这个节点上没有什么需要决策的事,就不该设。

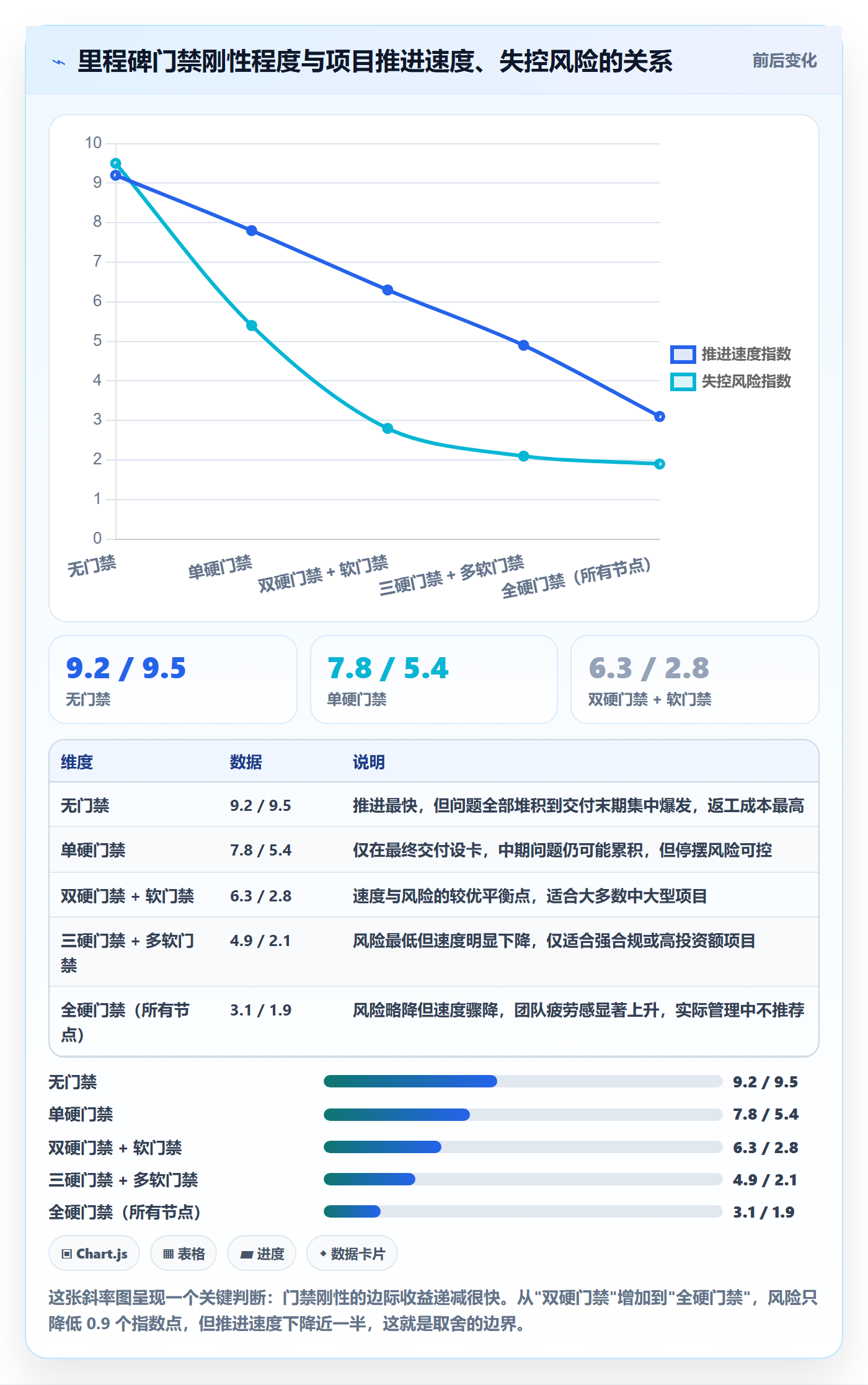

2. 刚性取舍:门禁太严会拖慢,太松会失控

门禁式里程碑(不通过就不能进入下一阶段)威力大,但副作用也明显:一旦卡住,整个项目停摆。所以我会区分两类节点:

节点类型 刚性 适用场景 代价
硬门禁 不通过则后续工作不得启动 合规验收、对外交付、重大投资决策点 可能造成阶段性停摆,需要高层介入
软门禁 不通过需提交偏差说明并获批后继续 内部技术节点、迭代类交付 存在”带病推进”风险,需配合预警机制
观察点 仅记录与通报,不阻断 探索性工作、早期研发布局 无约束力,仅作信息同步

我的建议是:一个项目里的硬门禁不超过 2-3 个,否则项目会频繁停摆,团队士气受损。

3. 工具取舍:自建表格 vs 项目管理平台

这个取舍的临界点,我用一个更具体的算法来判断:当”每月数据汇总与对齐的人工耗时 × 项目数量”超过平台的人均成本时,就该换平台。

以前面那家企业为例,改造前 PMO 每月汇总耗时 20 小时,涉及 3 个事业部共 6 名兼职协调人,每人每月约 8 小时,合计约 68 人时/月。改造后降到约 12 人时/月。仅这一项的释放,就足以覆盖平台成本。

但要注意,如果项目数量少于 15 个、且不存在跨部门协同,自建方案往往更划算,因为平台的学习成本和流程改造成本是固定的。

4. 数据透明度取舍:全透明高效,但会引发防御行为

里程碑数据全员可见能极大提升协同效率,但也会带来一个副作用:团队倾向于把基线和状态”美化”成安全值。我在几家企业都观察到了这个现象,一旦数据用于考核,延期率会神奇下降,但实际交付质量没有改善。

我的建议是分离两件事:里程碑数据用于决策,不直接用于个人绩效。如果必须挂钩考核,只考核”是否按契约流程执行”(如是否及时上报预警、是否完成复盘),而不考核”是否延期”。

这一条我觉得比前面所有技术细节都重要。机制设计得再好,只要数据被用来惩罚,它就一定会失真。

里程碑关键节点全流程:管理层实操方法与一文讲清

九、常见问题速答

1. 里程碑和阶段之间到底是什么关系?

阶段是工作的连续区间,里程碑是这个区间的结束标志和决策点。一个阶段可以有多个里程碑,但一个里程碑只能属于一个阶段。我通常的做法是:先划阶段,再在阶段末尾设门禁节点,其余工作节点降级为任务。

2. 项目已经延期了,还值得重构里程碑体系吗?

值得,但要换个做法。不要试图把过去的记录补全,那只会浪费精力。正确做法是:从当前时点重新定义剩余里程碑,并把”已发生的延期”作为一次正式的基线变更记录下来。这样既保住了数据可信度,又不用回溯历史。

3. 敏捷项目还要不要里程碑?

要,但形态不同。敏捷项目的里程碑不应该绑在功能完成度上,而应该绑在能力验证上。比如”完成 3 个迭代并验证用户留存达到 X%”,而不是”完成 3 个迭代”。迭代是节奏,里程碑是决策,两者不冲突。

4. 管理层时间有限,最少要做哪几件事?

如果只能做三件:第一,亲自审阅每个门禁节点的通过准则;第二,保证 3 个工作日内给出四选一决策;第三,每季度抽查一次复盘产出的复用情况。这三件事加起来,每季度大概只需要 8-12 小时。

5. 里程碑延期了,考核该怎么处理?

我的建议是分层处理。延期本身不直接进入个人绩效,但以下三种情况要进入:未及时上报预警、未按契约流程执行变更、复盘未沉淀可复用产出。这样考核的是管理行为的规范性,而不是不可控的结果。

十、下一步怎么做

回到开头那家 600 人的企业。他们最后没有推翻重来,只做了三件事:把里程碑数量从平均 11 个压到 6 个;给每个门禁节点加上交付物清单和通过准则;把基线变更做成必须留痕的流程。三个月后,延期率从 68% 降到 39%,评审会从吵架变成了决策。

这三个动作里没有一个是依赖工具的,工具只是让它们变得不可绕过。这也是我最想传递的判断:里程碑管理的本质是管理层的决策纪律,工具是把这种纪律固化下来的载体。先有纪律,再谈工具,顺序不能反。

如果你准备开始,我建议下一步按这个顺序走:

  1. 本周内,挑一个正在进行、且已经出现延期的项目,把它的里程碑列出来,逐个问”这个节点上管理层需要做什么决策”。删掉不需要决策的节点。
  2. 两周内,为剩下的节点写出交付物清单和通过准则,交给对应的签署人确认。这一步会暴露大量隐藏分歧,这是好事。
  3. 一个月内,选一个门禁节点做一次完整的四选一评审,记录决策时长和争议点数量,作为你的基线数据。
  4. 一个季度内,把验证有效的模板固化下来,再考虑是否需要平台支持。如果项目数量超过 20 个、涉及 3 个以上部门、或存在私有化部署要求,这时候引入平台是最划算的时机。

最后提醒一句:不要追求一次做到位。我见过太多企业想设计一套完美体系,结果方案讨论三个月,一个项目都没跑过。里程碑治理是持续打磨的机制,先跑通一个项目,比设计十份模板有用得多。

常见问题解答(FAQ)

1. 里程碑和关键节点到底有什么区别,一个项目该设几个里程碑?

我们团队开会时经常把“版本提测”“完成联调”这种也叫做里程碑,结果一个季度排了二十多个,最后谁都不当回事。我也一直没想清楚,里程碑和关键节点是同一个东西的不同叫法,还是应该分开管理,数量上有没有一个能落地的经验值。

区别在于责任层级和决策动作。里程碑是“需要管理层做决策或对外承诺”的时间点,关键节点是“团队内部要交付的能力点”。判断标准很简单:这个点如果晚了一周,是否需要向项目以外的角色(客户、高层、其他部门)解释?需要就是里程碑,不需要就是关键节点。

数量上,我的经验是单个项目周期内,里程碑控制在 5,8 个,关键节点可以是里程碑的 3,5 倍。

举例,一个 6 个月的 To B 交付项目,我一般只设“合同与需求基线确认”“核心方案冻结(架构评审通过)”“首个可演示版本”“UAT 通过”“上线割接”“验收签字”这几个里程碑,其余如接口联调完成、压测达标都放进关键节点,用周会跟踪,不进管理层汇报口径。

如果里程碑超过 10 个,通常说明你把任务管理的事误当成了决策管理的事,先做减法比加看板更有用。

2. 里程碑的验收标准怎么定,才能避免“名义上完成了,实际还差一截”?

我们上个季度有一个里程碑叫“数据迁移完成”,汇报时打的是绿色,结果上线前两周发现还有三张表的映射规则没定,业务数据对不上,最后整个上线推迟了。我现在特别想搞清楚,里程碑的完成标准到底该怎么写,才能不给自己挖坑。

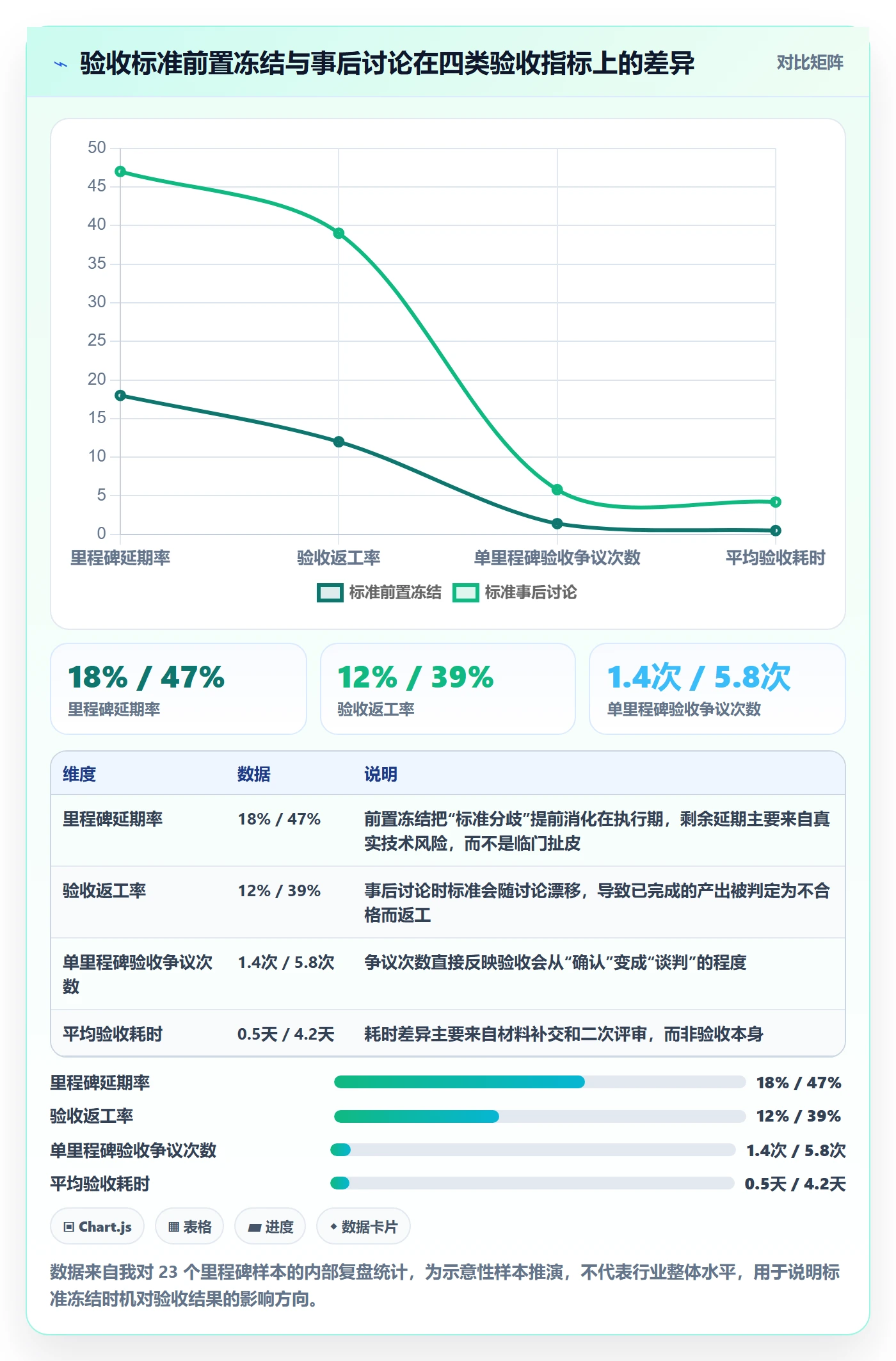

把里程碑从“动词短语”改成“可验证的交付物 + 验收口径 + 验收人”三段式。交付物要具体到可打开、可运行、可签字的东西;验收口径要写明用什么数据或场景验证;验收人要写明谁签字算数。

比如“数据迁移完成”应写成“全量加增量迁移脚本在生产等量环境跑通,10 张核心表的数据一致性校验差异率为 0,由数据负责人和业务方代表双方在迁移报告上签字”。配套做两件事:一是每个里程碑提前锁定 DoD(完成的定义),评审前 48 小时把证据清单发给参会人,不允许会上临时找材料;

二是设置黄灯状态,交付物已完成但验收流程未走完时只能报黄,不能报绿。我带的项目里,凡是有书面 DoD 的里程碑,上线后返工工时通常能压到总工时的 5% 以内;没有 DoD 的,返工往往在 15% 以上,这个差距比多开几次评审会管用得多。

3. 里程碑评审会怎么开才不流于形式,延期了应该重排日期还是砍范围?

我们每周都在开里程碑评审会,但慢慢就变成了念进度,大家轮流说“已完成、进行中”,最后没有结论。更头疼的是里程碑一旦延期,团队第一反应就是往后挪日期,挪着挪着整个项目就没有可信的计划了。我想知道评审会到底该讨论什么,延期之后有没有一套明确的判断规则。

评审会只做三件事:确认状态、确认偏差原因、确认下一步决策,不做进度朗读。材料提前发,会上每人发言控制在三句话内:现在什么状态、和基线差几天、需要谁做什么决定。状态用四色:绿(按期且已验收)、黄(有风险但仍有追赶方案)、红(基线必然突破)、蓝(已完成但待验收)。

延期处理用固定顺序:先问能不能在不动范围的前提下换资源或调整并行度补回来,能补就补,不动基线;补不回来再问这个里程碑的交付物里哪一部分可以延到下一个里程碑而不影响对外承诺,做范围切分;只有当对外承诺本身必须变时才重排基线,并且走变更记录同步给所有干系人,基线原则上只允许改一次并留档。

判断依据主要看偏差天数:3 天以内团队内消化,不动基线;3 到 10 天由项目经理决定是否调整内部计划;超过 10 天必须升级到管理层,因为这种量级的偏差通常不是执行力问题,而是范围或前置假设出了问题。

4. 多个项目并行时,怎么在项目管理平台上做里程碑的穿透式跟踪,看哪几个数据?

我同时管着四五个项目,每个项目经理报上来的里程碑格式都不一样,有的说“完成 80%”,有的说“基本就绪”,我根本没法横向比较,也没法提前发现哪个项目要出事。我想知道在工具里到底该怎么建里程碑、盯哪几个指标,才能一眼看出风险。

核心是先把里程碑做成结构化对象,而不是一个文本字段。在某项目管理平台里,把里程碑建成独立类型,强制挂三个属性:基线日期、当前预测日期、状态(四色)。状态不允许自由文本,百分比进度只作参考、不作汇报口径,因为“完成 80%”在不同人嘴里含义差太多。

然后盯四个指标:一是里程碑达成率,按“按期且通过验收”计算,只完成未验收不算达成;二是偏差天数分布,不要只看平均值,重点看有没有超过 10 天的长尾;三是预测日期变更次数,一个里程碑的预测日期改过三次以上,基本可以判定这个环节的估算或依赖管理有问题;

四是红黄状态持续时长,连续两周红灯没有升级动作,说明项目管理层已经失去了对它的控制。把这四个指标做成一张跨项目看板,固定每周同一时间刷新。我的经验阈值是:达成率低于 70%,说明计划制定环节偏乐观,要回头检查估算方法;

预测日期平均变动超过两次,说明依赖管理没做,优先去查跨团队接口有没有明确到人的对接约定。

读者评论

黄
黄明远

四选一”里最难的是终止。我们做过一年统计,通过和有条件通过占绝大多数,返工偶尔有,终止几乎为零,因为终止要有人担责,还要重新走立项流程。所以决策闸门能不能立住,往往不取决于流程怎么设计,而取决于上面有没有人愿意为终止背书。

于
于文博

基线变更留痕这件事我们推过一轮,结果变成额外负担:一个两周的节点顺延三天也要填单审批,PM干脆不再维护计划表,基线反而更不可信。后来改成只对影响最终交付日期的变更走审批才跑得动。所以那组变更频次数据,可能得先看组织有没有设分级阈值。

王
王沐阳

场景四很有共鸣,但我们上了系统后发现病根不在工具里。完成度字段还是靠人填,联调报告算不算证据,系统判断不了。工具能解决汇总时效和口径统一,解决不了“90%到底是几”。我更好奇的是验收准则由谁来审、审到什么颗粒度,才不会变成另一种形式的过度设计。

文章包含AI辅助创作:里程碑关键节点全流程:管理层实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/339834

赞 (0)
飞飞飞飞
节点验收怎么做?管理层实操方法:里程碑从0到1
上一篇 2026年10月4日 下午1:20
里程碑管理指南:管理层如何做好里程碑,实操方法全流程
下一篇 2026年10月4日 下午1:20

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
