我统计过我们服务过的一家 120 人研发组织在 2023 年第一季度的里程碑数据:季度初立项时写了 47 个里程碑,季度末按时达成的只有 19 个,但管理层季度例会上看到的整体进度汇报是“完成 85%”。这两个数字同时成立,说明里程碑计划已经在组织里彻底失效了,它既没有约束交付,也没有帮助管理层判断风险,只是变成了一张看起来还不错的日历装饰。这篇文章不是讲甘特图怎么画,而是讲一个 100 人以上的组织,管理层到底应该怎么把里程碑真正落地,以及我在多个项目里踩过、修过、验证过的那套方法。
一、先给结论:里程碑不是甘特图上的菱形,而是管理层的承诺对账机制
大部分关于里程碑的讨论都停在了“怎么定义、怎么排期、怎么跟踪”这一层,这其实是把里程碑当成了一个排期工具。我在实际项目里得到的结论完全相反:里程碑本质上是一个承诺对账机制,它对齐的不是内部工作量,而是组织对外部相关方的承诺兑现节点。这个定位一开始就搞错,后面所有动作都会跑偏。
1. 里程碑计划的三个核心结论
第一,里程碑数量必须主动收敛,而不是自然增长。我的经验基准是:一个 100 到 500 人的研发组织,单条业务线的季度里程碑控制在 12 到 20 个之间,真正进入管理层例会视野的“高管级里程碑”不超过 7 个。超过这个数量,管理层的注意力会被稀释,里程碑就从“承诺”退化成了“任务清单”。
第二,里程碑的有效性不取决于日期精度,而取决于三件套是否齐备。这三件套是:可验证的验收判据、单一责任人、变更记录。缺任何一件,里程碑都会在第一次延期时失去公信力。日期精确到天但没有验收判据的里程碑,比日期只到周但有明确判据的里程碑,管理价值低得多。
第三,管理层的角色是“签字与裁决”,不是“跟踪与催促”。我见过太多管理层把里程碑管成了每日站会延伸版,结果是一线把精力花在解释进度上,而不是解决阻塞。里程碑对管理层的价值,在于它强制暴露偏差并触发决策,而不是让管理层掌握更多细节。
2. 里程碑计划和项目计划的本质区别
这两者经常被混为一谈,但它们的服务对象、更新频率、变更成本完全不同。理解这个区别,是管理层做里程碑入门的第一课。
| 对比维度 | 项目计划 | 里程碑计划 |
|---|---|---|
| 服务对象 | 执行团队自身 | 管理层、客户、合作方等外部相关方 |
| 时间粒度 | 天级甚至小时级 | 周级到月级 |
| 更新频率 | 每日或每周滚动更新 | 仅在发生偏差或范围变更时更新 |
| 变更成本 | 低,属于内部调整 | 高,通常需要管理层审批并对外沟通 |
| 失败后果 | 局部返工 | 信任受损,可能触发合同或资源层面的连锁反应 |
| 典型数量 | 数百到数千条任务 | 单业务线季度 12 到 20 个 |
我在做组织诊断时会问管理层一个问题:“如果一个里程碑延期,你会先做什么?”如果答案是“让项目经理更新一下后面的排期”,说明这个组织把里程碑当成计划的一部分;如果答案是“先看这个里程碑对应哪条对外承诺,再决定是压缩范围、追加资源还是调整承诺”,说明里程碑机制真正立起来了。
3. 管理层到底应该管多少个里程碑
这是一个高频争论。一派认为管理层看得越细越好,另一派认为管理层只该看三五个关键节点。我的判断是:管理层关注的里程碑数量,应该由“管理层真正能做出差异化决策的事件数量”决定,而不是由项目数量决定。
具体来说,判断一个里程碑是否值得进入管理层视野,问三个问题:这个节点延期是否需要跨部门资源协调?是否涉及对外承诺变更?是否会改变后续三个月的资源投入方向?三个问题至少中两个“是”,才放进管理层清单。按这个标准筛,多数组织的管理层里程碑会从二三十个压缩到五到七个。

二、背景与真实场景:为什么多数里程碑计划最后变成了日历装饰
在讲方法之前,我想先把问题讲透。里程碑失效不是执行不努力,而是机制设计上存在结构性缺陷,这些缺陷会在项目推进过程中逐步放大,最终让里程碑从一个管理工具变成一个汇报负担。
1. 我经历过的三个真实场景
场景一:某 SaaS 公司,季度 47 个里程碑只达成 19 个。这家公司大约 140 人,三条产品线并行。季度初的里程碑清单是由各小组组长各自提报、项目经理汇总而成的,管理层只在立项会上过了一遍。结果是:里程碑日期全部来自“乐观估计”,没有留缓冲,也没有区分内部节点和对外承诺。第二个月开始延期,第三个月变成集体延期,季度末管理层才发现问题的严重性。
场景二:某制造业信息化团队,里程碑全是“伪里程碑”。他们的里程碑写着“需求评审完成”“开发完成”“测试完成”,这些其实是阶段任务,不是承诺节点。问题在于:“开发完成”完成到什么程度算完成?代码提交算完成,还是自测通过算完成,还是集成通过算完成?因为没有判据,团队每次都按对自己最有利的口径解释,管理层每次得到的结论都不一样。
场景三:某金融科技公司,团队用“完成 90%”汇报延期里程碑。这是我见过最具破坏性的一种做法。团队不是故意撒谎,而是真的觉得“完成了大部分”。但对管理层来说,“完成 90%”没有任何决策价值,剩下 10% 可能是三天,也可能是三个月。三个月后,这条产品线的里程碑全部延期,管理层对项目进度的判断力基本归零。
2. 里程碑失守的五种典型形态
把上面这些现象抽象一下,里程碑失效主要有五种形态,我在不同组织里都见过,而且经常是组合出现。
- 日期装饰型:里程碑日期由下往上汇总,每个小组报自己的乐观值,汇总后没有任何整体校验,导致计划天生不可达。
- 伪里程碑型:用阶段任务冒充里程碑,没有验收判据,无法判定真伪完成。
- 僵尸里程碑型:已经明显不可能达成,但没人主动提出变更,日期一直挂在系统里,直到季度末才被翻出来。
- 孤儿里程碑型:没有单一责任人,出现延期时多个团队互相指向对方,管理层找不到裁决对象。
- 幽灵里程碑型:只在立项文档里存在,日常管理和汇报中都不出现,实质上是写给自己看的。

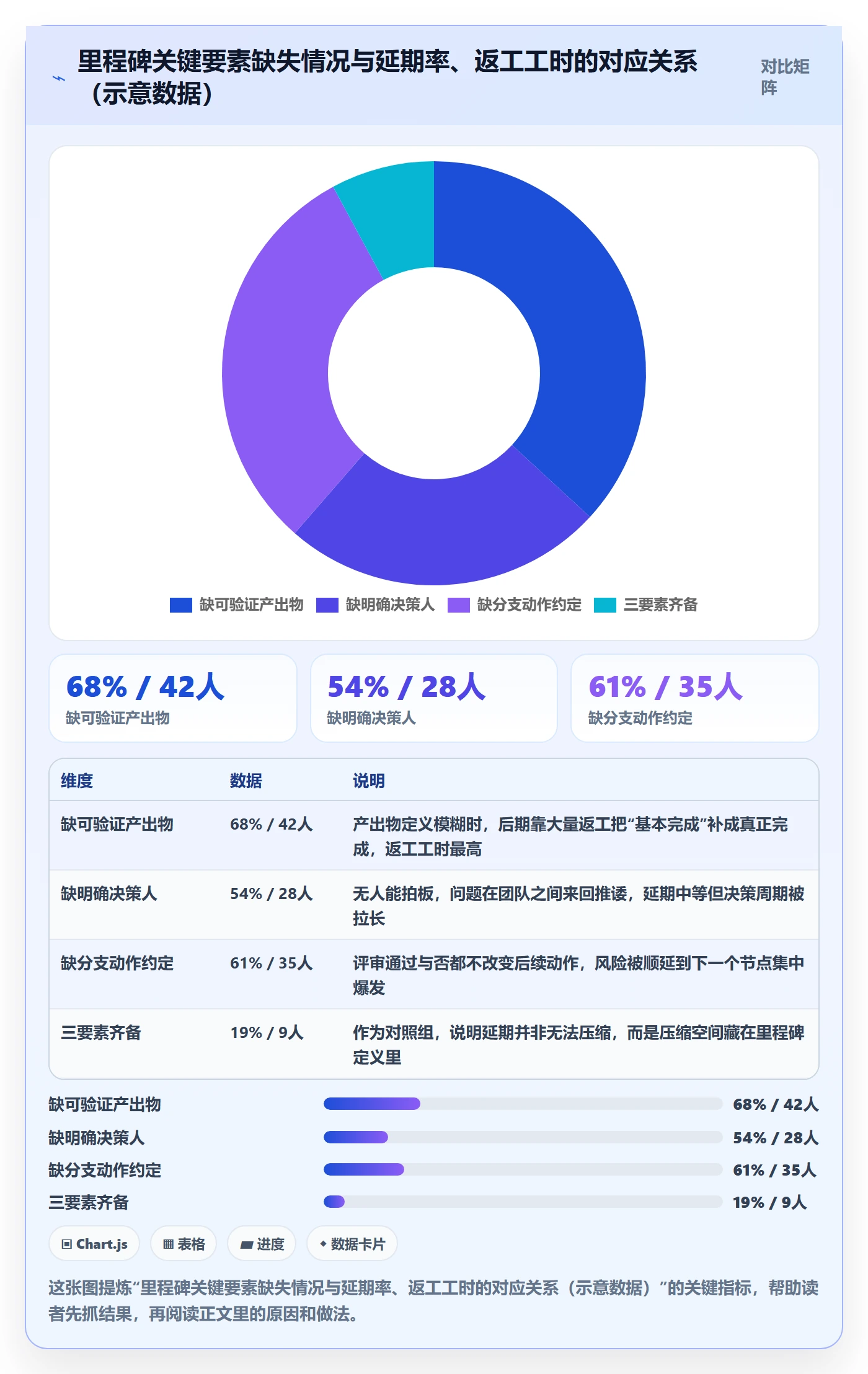

这五种形态有一个共同点:它们都不是执行问题,而是定义和权责问题。团队执行得很努力,但机制让他们无法把努力转化为可信的承诺兑现。

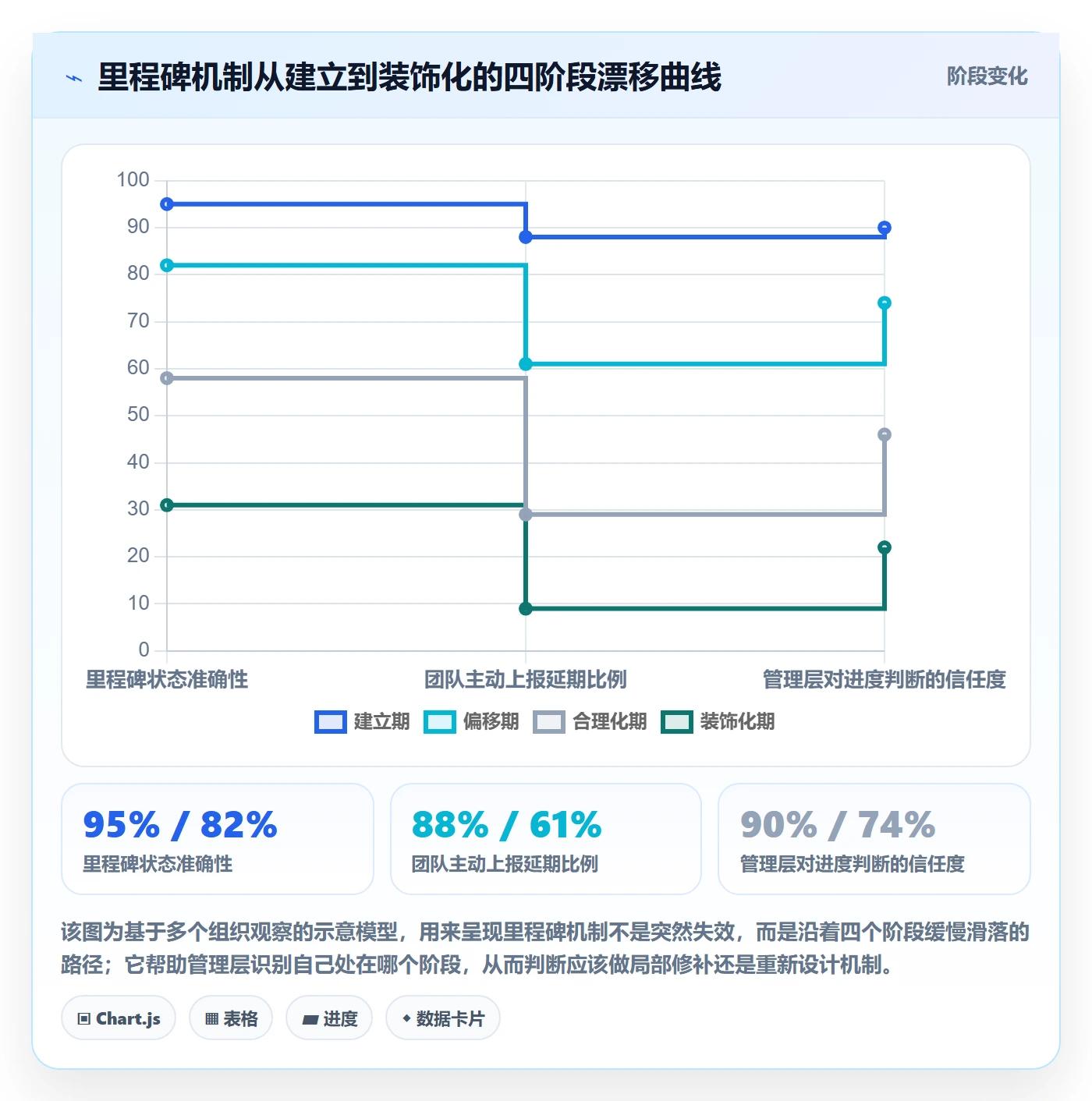

3. 里程碑从“承诺”滑向“装饰”的四个阶段
我观察到的漂移路径基本一致,可以分为四个阶段,每个阶段都有可识别的前兆信号。管理层的价值在于,在第二阶段就介入,而不是等到第四阶段才反应过来。
(1)建立期
里程碑定义清晰,责任人和判据都有,团队按时上报,管理层定期查看。这个阶段的问题是“太理想”,没有考虑变更场景,一旦遇到外部变化就容易失序。
(2)偏移期
出现第一次延期。团队为了不让里程碑变红,选择“先不动状态,下周再看”。这就是漂移的起点。此时如果管理层没有明确的变更流程,团队会倾向于“维持现状”。
(3)合理化期
团队开始形成一套内部说法:“这个里程碑本来就定得太紧”“行业里都这样”。延期被解释成正常现象,里程碑状态的准确性快速下降,管理层看到的和实际发生的差距越来越大。
(4)装饰化期
里程碑变成汇报材料的一部分,只在季初和季末被提起。中间过程里,没有人真的用它做决策。到这一步,里程碑不仅没有价值,还会产生负价值,它给管理层提供了虚假的安全感。

4. 里程碑延期的真实原因分布

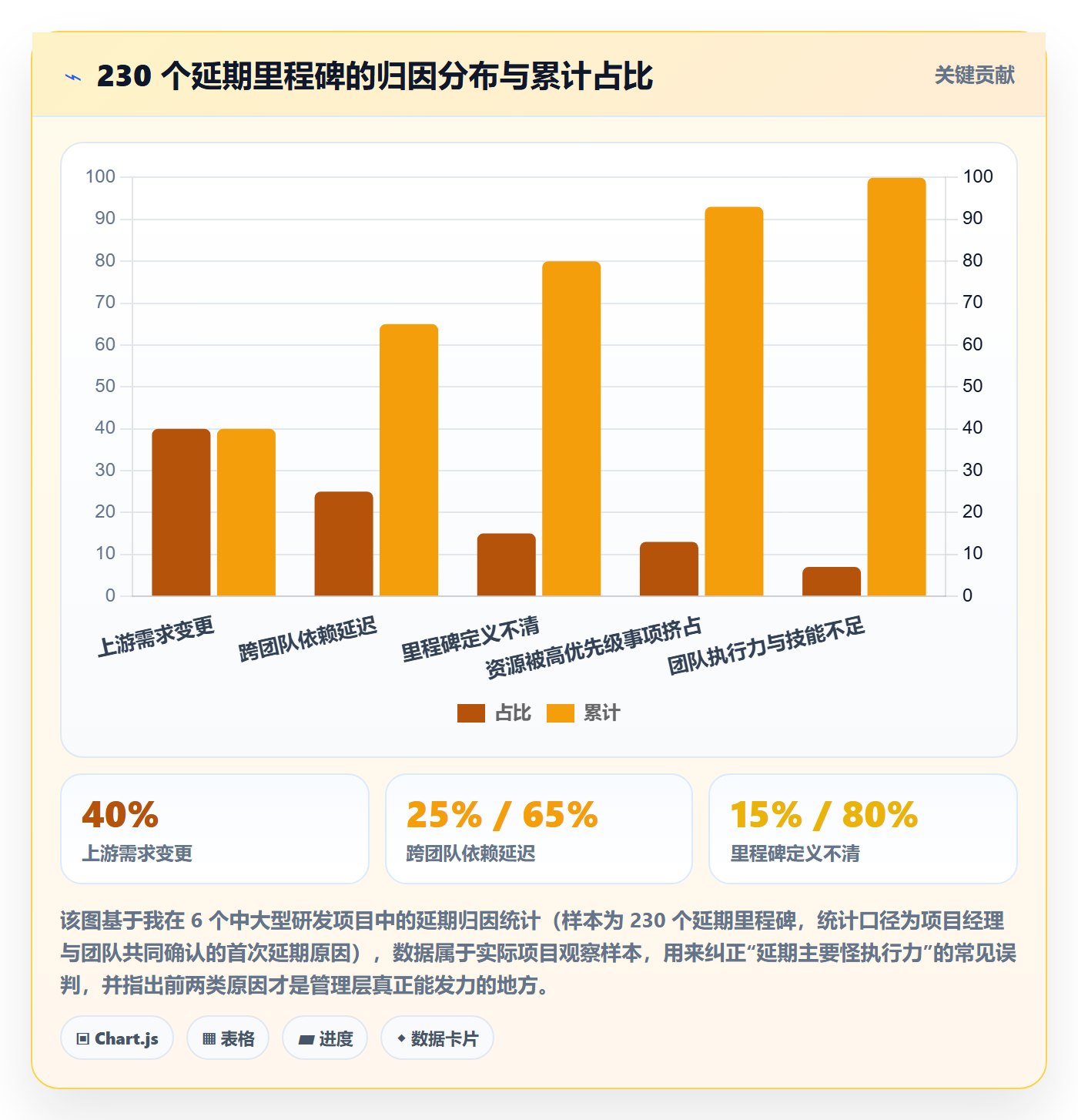

很多管理层默认里程碑延期主要是“团队执行力不够”。我的观察数据不支持这个结论。对 6 个项目、约 230 个延期里程碑的归因统计后发现,真正意义上的执行力问题占比不到三成。

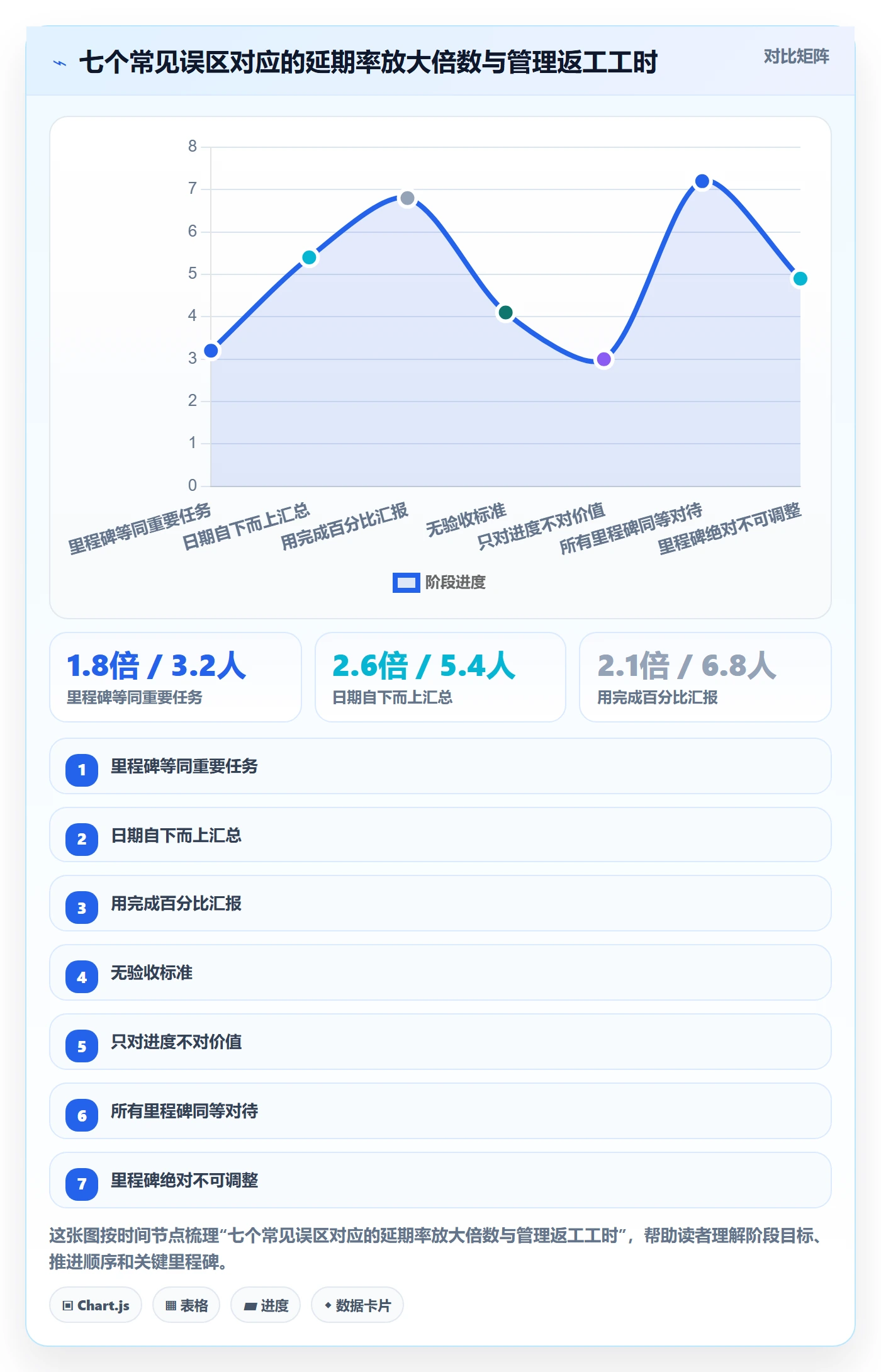

三、拆解常见误区:管理层最容易踩的七个坑
这一节我按“误区,为什么错,怎么改”的结构展开。这七个误区我在咨询和落地过程中反复遇到,尤其是前四个,几乎每家公司都会中至少两个。
1. 误区一:把里程碑等同于“重要任务”
“重要任务”是主观判断,里程碑必须是可以被外部验证的事件。判断标准很简单:如果一个里程碑达成与否,只有团队自己能判断,那它就不是里程碑。比如“完成核心模块重构”是任务,“核心模块重构后通过全量回归测试且线上错误率低于 0.5%”才是里程碑。
我通常会让团队做一个测试:把里程碑描述念给一个不在项目里的同事听,看他能不能判断这个节点是否达成。如果他说“我得再问问”,这个里程碑定义就是不合格的。
2. 误区二:里程碑日期由下往上汇总
自下而上汇总日期的结果是每个小组报乐观值,中间没有任何缓冲,最后整体必然延期。正确的做法是自上而下确定承诺日期,自下而上校验可行性:管理层先给定对外承诺窗口,团队再评估需要什么条件才能满足,条件不满足就当场提出来,而不是先答应后延期。
这里有个实操细节:我建议在集聚日期后,专门安排一次“可行性压力测试”,由项目经理扮演质疑方,逐个里程碑问“如果你只有 70% 的资源,你保哪个”。这个过程会暴露大量隐藏假设。
3. 误区三:用“完成百分比”汇报里程碑
里程碑只有三种状态:未开始、进行中、已达成。百分比是任务层面的概念,不是里程碑层面的概念。我见过最糟的情况是团队汇报“里程碑完成 95%”,结果卡在最后 5% 上整整六周,而这六周管理层一直以为“快了”。
替代方案是引入“剩余置信度”而不是“完成百分比”:团队需要给出“在当前条件下,按期达成的置信度是多少(高/中/低)”以及“置信度下降的原因”。置信度从高降到中,比“完成 85%”有价值得多,因为它直接指向行动。
4. 误区四:里程碑没有验收标准
验收标准缺失是伪里程碑的根源。我在推动组织落地里程碑时,会强制要求每个里程碑至少写两条可验证判据,其中一条必须是可量化的。下面是我们实际使用的一个里程碑定义模板,用 YAML 管理,便于版本化和评审。
milestone:
id: MS-2024-Q3-004
name: 支付网关灰度发布完成
type: external_commitment # external_commitment | internal_gate
owner: 张涛(支付平台负责人) # 单一责任人,不写成团队
due_date: 2024-09-06
confidence: high # high | medium | low
acceptance_criteria:
灰度覆盖 20% 线上真实交易流量,持续 72 小时
灰度期间支付成功率不低于 99.5%,P99 延迟不高于 320ms
回滚预案经过一次全流程演练并留存演练记录
dependencies:
风控侧规则引擎升级完成(MS-2024-Q3-002)
运维侧扩容至 12 个节点(MS-2024-Q3-003)
change_history:
date: 2024-08-12
type: scope_change
detail: 灰度比例由 30% 下调为 20%,因风控侧依赖延期
approved_by: 技术委员会
这个模板里有两个字段特别关键:owner 必须是具体的人而不是团队,change_history 必须留痕。前者解决孤儿里程碑,后者解决僵尸里程碑。
5. 误区五:里程碑只对进度,不对价值
有些组织的里程碑达成率很高,但业务结果没变化。原因在于里程碑只跟踪了“做完了什么”,没跟踪“做完之后带来了什么”。我的建议是给每个对外承诺型里程碑配一个价值指标,达成后 30 天内回看。比如“支付网关灰度发布完成”对应“灰度通道支付占比达到 20%,且单位交易成本下降 3%”。
这不是要求里程碑本身承担业务结果,而是要求里程碑的达成条件里包含“价值可被观测”的最小证据。否则里程碑很容易变成自娱自乐的工程节点。
6. 误区六:所有里程碑同等对待
47 个里程碑全部用同一套流程、同一个审批层级、同一种汇报频率,结果就是重要里程碑被淹没在噪音里。我推荐做两级分类:对外承诺型里程碑(External Commitment)需要管理层签字与变更审批;内部闸口型里程碑(Internal Gate)由项目负责人自行管理。
实践下来,通常 20% 到 30% 的里程碑属于对外承诺型,但这部分决定了 70% 以上的管理价值。
7. 误区七:里程碑一旦定下就绝不调整
这是另一个极端。有些管理层把“不改里程碑”当成纪律,结果是团队宁可隐瞒也不愿上报偏差。里程碑的纪律性应该体现在“变更必须留痕、必须由指定层级审批”,而不是“不许变更”。
我的建议是设置一个变更阈值:延期 3 天以内由项目负责人自行调整并记录;延期 3 到 10 天由业务负责人审批;延期超过 10 天或涉及对外承诺,必须上升到管理层并评估是否通知外部相关方。

四、专业判断逻辑:里程碑的“准入,判据,权责,复盘”四层模型
说完误区,我需要给出一套能落地的判断逻辑。这套四层模型是我在多个组织里逐步打磨出来的,核心思路是:不要把里程碑当成一个字段来管理,而是当成一条完整的责任链来管理。每一层都有明确的准入条件和失败信号。
1. 第一层:准入,什么事件才配叫里程碑
准入层解决的是“数量与质量”问题。我给团队的是一个四问筛选法,四个问题全部通过才能登记为里程碑。
- 这个节点达成与否,能否由项目外部的人独立验证?
- 这个节点如果延期两周,是否会改变后续的资源安排或对外承诺?
- 这个节点是否有唯一的责任人,且这个人有权调动所需资源?
- 这个节点是否对应一个可观测的状态变化(如上线、签约、通过评审、通过验收)?
实践数据显示,用这四问筛一遍,多数团队的里程碑数量会减少 40% 到 55%。减少的部分通常会被降级为任务或检查点,继续在项目计划里跟踪,但不进入管理层视野。
2. 第二层:判据,可验证的完成定义
判据层解决“怎么算完成”的问题。我的建议是每个里程碑至少两条判据,且必须包含一个量化条款。判据要避免三类词:避免“基本”“大致”“主要功能”这类模糊限定词;避免“完成度高”这类主观评价;避免把过程动作当作结果。
这里有个实战技巧:判据最好写成“可被拒绝”的形式。也就是说,如果团队拿着这份成果来找你签字,你有一套明确的理由可以拒签。凡是无法拒签的判据,都是无效判据。
3. 第三层:权责,谁签字,谁负责
权责层解决“延期时找谁”的问题。我在组织里推动的做法是:每个里程碑必须有且只有一个 owner,这个 owner 必须是有资源调配权的管理者,而不是协调员角色。
同时要区分三种角色:owner 对达成负责,sponsor(通常是更高一层管理者)对资源到位负责,stakeholder 对验收负责。延期发生时,第一个要找的是 owner,第二个要找的是 sponsor,而不是把问题抛回给执行团队。
4. 第四层:复盘,偏差归因与再基线
复盘层解决“怎么从偏差中学习”的问题。我建议在每次里程碑发生重大偏差(延期超过 10 天或范围变更)后 5 个工作日内完成一次轻量复盘,只回答三个问题:偏差的根本原因是什么?我们的哪条假设错了?下次同类里程碑应该改什么?
复盘结果要回写到里程碑定义模板里,形成组织级的知识沉淀。我见过做得好的一些组织,会把高频错误假设整理成一份清单,新项目立项时直接对照检查,这个动作能减少相当一部分重复踩坑。

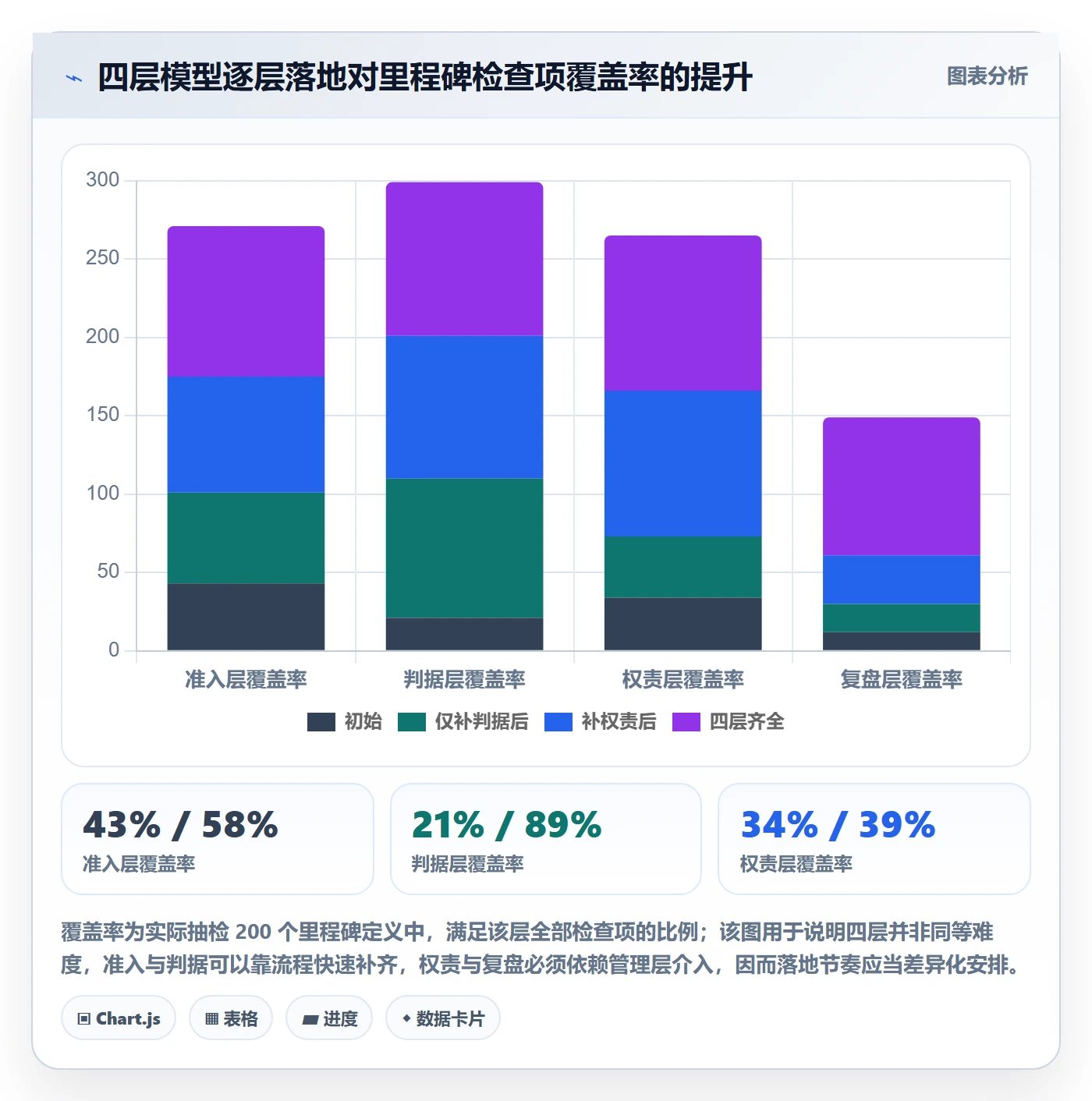

5. 四层模型的落地检查清单
为了让这四层不停留在概念上,我们把它做成了一个可执行的检查清单,用脚本在里程碑创建时自动校验完整性。下面是精简后的校验逻辑示意。
def validate_milestone(ms):
errors = []
第一层:准入
if len(ms.get("external_verifiable_by", "")) == 0:
errors.append("准入失败:缺少可被外部独立验证的说明")
第二层:判据
criteria = ms.get("acceptance_criteria", [])
if len(criteria) 10 and not ms.get("retro_record"):
errors.append("复盘缺失:重大偏差后 5 个工作日内需完成复盘")
return errors
这个校验脚本的价值在于,它把“机制”变成了“系统的硬约束”。团队不再需要靠自觉遵守流程,而是创建里程碑时系统就会提示缺什么。

五、案例与数据观察:一套 120 人研发组织的里程碑改造实录
前面讲的是逻辑,这一节讲具体做法和数据。案例主体是一家 120 人左右的研发组织,三条产品线,九个研发小组,主要业务是企业级软件交付,客户以中大型企业为主,包含若干需要私有化部署的项目。改造周期为两个季度。
1. 改造前的真实状态
这家组织的问题在行业内很有代表性。季度立项时一次性定义 47 个里程碑,全部由小组自报。里程碑描述里 63% 是阶段任务型表述(如“完成联调”),没有一条包含量化判据。系统里里程碑只有一个“完成/未完成”的开关,没有任何状态变更记录。
结果是:季度末按时达成 19 个,按期达成率 40.4%;有 61% 的延期里程碑在延期前一周仍显示“进行中且无风险”;管理层每周例会平均花 2.5 小时讨论进度,项目经理每周额外投入约 6 小时准备汇报材料。这些数字我印象很深,因为它们集中体现了一个组织在里程碑管理上“高投入、低产出”的典型状态。
2. 我们做了哪五件事
改造动作本身并不复杂,难的是坚持。五件事按顺序如下。
- 收敛数量:用四问筛选法把 47 个里程碑压到 21 个,被砍掉的节点降级为检查点,仍在项目计划里跟踪,但不进入管理层视野。
- 重写判据:全部 21 个里程碑重新编写验收判据,强制要求至少一条量化条款,并由业务负责人逐条签字确认。
- 明确权责:每个里程碑指定唯一 owner,并额外指定一名 sponsor 对资源到位负责;owner 不能是团队,必须是具体管理者。
- 建立变更流程:按延期天数设定三级审批阈值,所有变更强制留痕,并同步更新对外沟通口径。
- 引入置信度汇报:取消完成百分比,改为高/中/低置信度加原因说明,管理层例会只看置信度下降的里程碑。
3. 工具层面的支撑:为什么最终选了这个平台
前四件事在表格和文档里也能做,但做到第三个季度就会崩,因为人工维护无法保证一致性。这家组织在选型时评估了几个方向,最终落地在 PingCode 上,原因主要有三点。
第一,PingCode 面向的是中大型企业及 100 人以上组织,里程碑、迭代、需求、缺陷之间的关系是原生打通的,不需要靠自定义字段硬凑。这家组织最看重的其实是“里程碑与需求、测试用例之间的双向追溯”,因为他们的客户会要求出示验收证据链。
第二,PingCode 支持私有化部署。这家组织有几条产品线是做私有化交付的,客户对代码和过程数据的存放位置有明确要求,SaaS 形态走不通。私有化部署让他们可以把研发管理平台的部署环境与客户的合规要求对齐。
第三,PingCode 支持从 Jira 平滑迁移。他们此前用了多年 Jira,历史项目数据量很大,迁移成本和数据完整性是他们最担心的点。实际迁移过程中,字段映射和权限结构的转换是主要工作量,但整体节奏可控,没有出现历史数据丢失的情况。对于正在做研发管理工具国产化替换的团队来说,这是一个值得纳入候选的方案。
有一点需要说明:工具能解决的是“一致性和可追溯性”,解决不了“定义是否合理”。我在项目里反复强调的一点是,先把里程碑判据和权责想清楚,再上工具;顺序反了,工具只会把混乱固化下来。

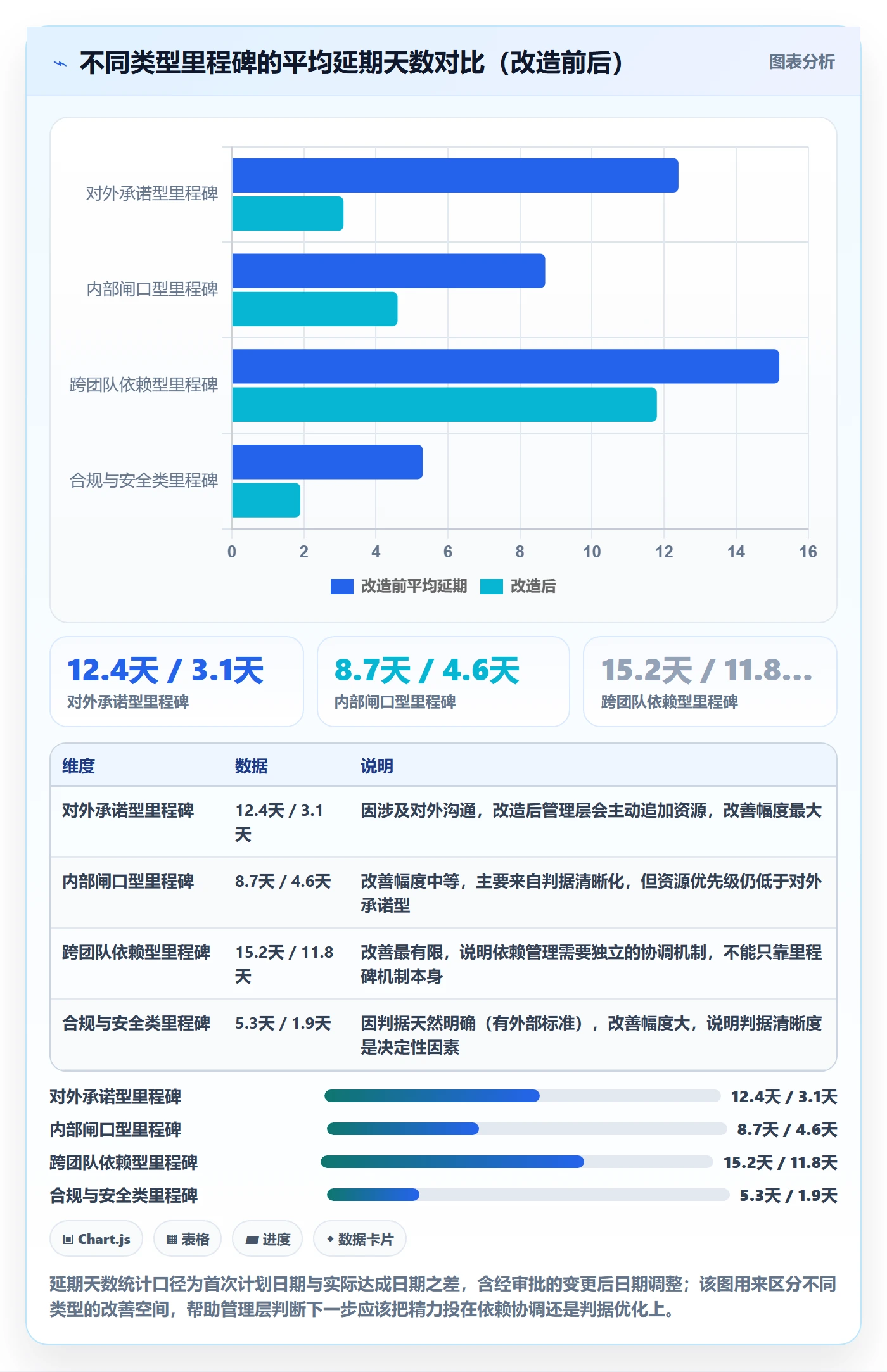

4. 改造后的数据变化

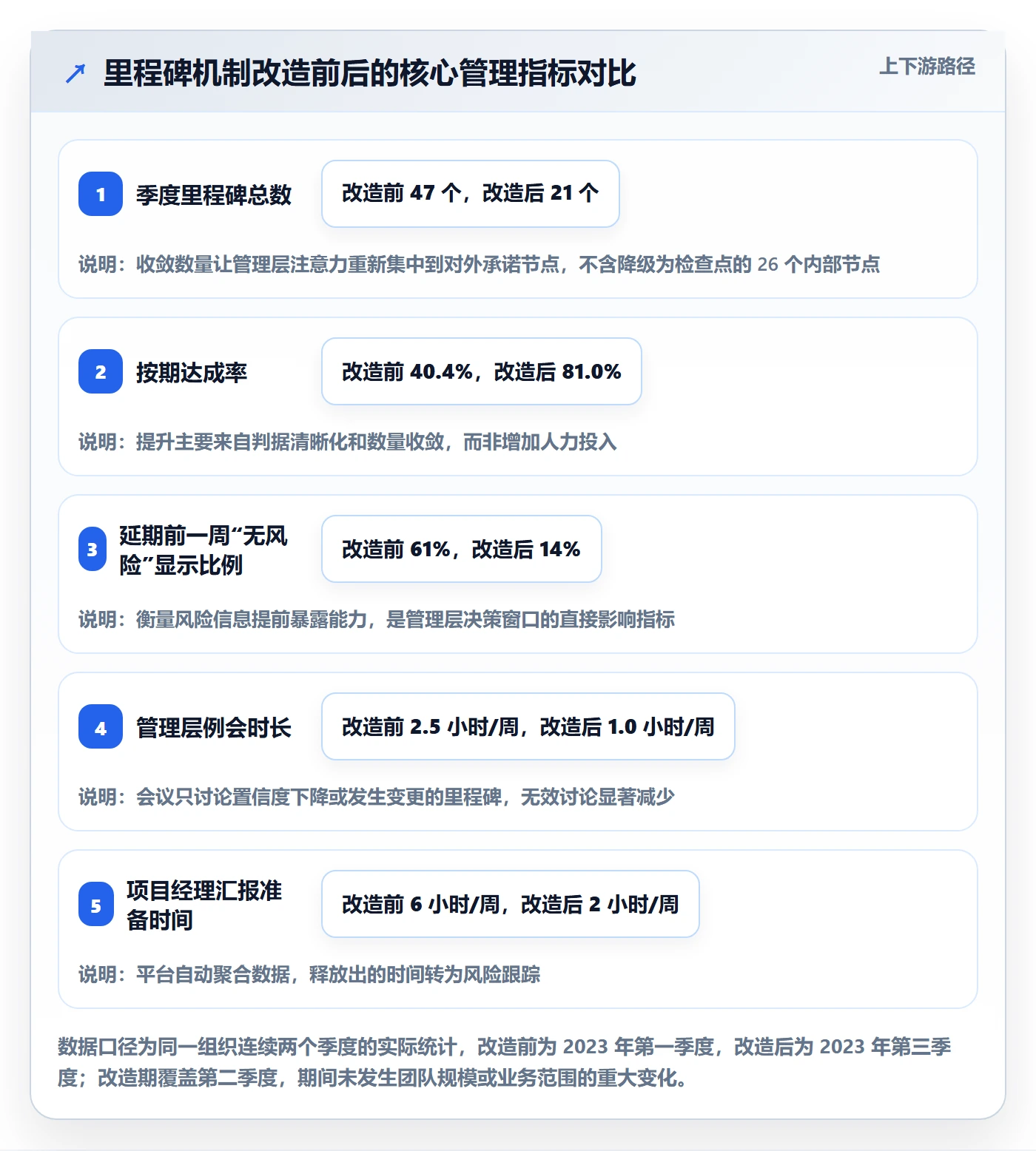

改造在两个季度内完成,第三个季度的数据对比如下。我特意保留了一部分“没有明显改善”的指标,因为真实项目不会所有数字都变好看。
| 指标 | 改造前 | 改造后 | 变化 | 我的判断 |
|---|---|---|---|---|

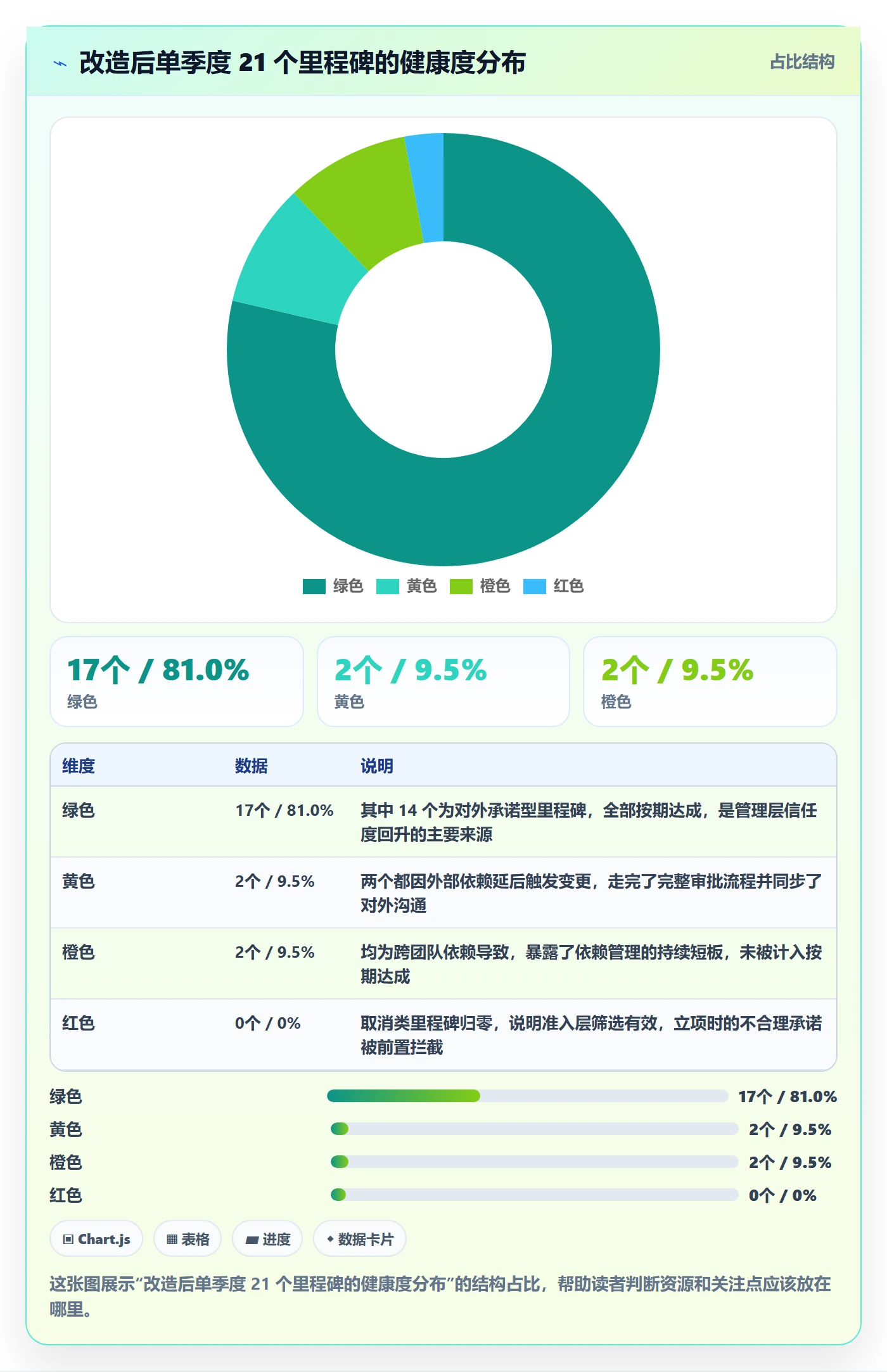

| 季度里程碑总数 | 47 个 | 21 个 | -55% | 数量收敛是关键前提 |
| 按期达成率 | 40.4% | 81.0% | +40.6pp | 主要来自定义清晰化,而非执行力提升 |
| 延期前一周仍显示“无风险”的比例 | 61% | 14% | -47pp | 置信度汇报是主要贡献项 |
| 管理层例会时长 | 2.5 小时/周 | 1.0 小时/周 | -60% | 只讨论置信度下降项,无效讨论减少 |
| 项目经理汇报材料准备时间 | 6 小时/周 | 2 小时/周 | -67% | 数据从平台自动聚合 |
| 里程碑变更平均审批周期 | 无流程 | 1.8 个工作日 | 新增 | 引入流程会带来初始摩擦,但换来信息透明 |
| 跨团队依赖导致的延期占比 | 25% | 19% | -6pp | 改善有限,依赖管理仍是难点 |
需要特别说明“延期前一周仍显示无风险”这个指标。它的改善幅度看起来不如按期达成率直观,但对管理层的价值更大,它衡量的是管理层能不能提前两周知道坏消息。40 个百分点的改善,直接对应的是管理层决策窗口从“事后救火”变成“事中干预”。

5. 一个容易被忽略的副作用
改造后的第三个月,我们观察到一个小但值得注意的副作用:里程碑数量减少后,部分团队产生了“这些大节点跟我没关系”的感觉。因为被降级为检查点的节点不再进入管理层视野,小组长们一时找不到原来的存在感。
我们的应对方式是在团队内部保留一层“组级检查点”,由组长自己管理,只要求与上层里程碑的依赖关系在平台上可见。这样既保住了小组的节奏感,也避免管理层被细节淹没。这个调整花了大概两周才稳定下来。我认为这个细节很重要,因为很多里程碑改造失败不是因为设计不对,而是因为没有处理好组织情绪的过渡。


六、行动建议:不同规模、不同成熟度组织怎么起步
方法论不能一刀切。我在不同类型的组织里用过不同的起步方式,下面按规模和成熟度给出具体建议,你可以直接对照自己的情况选择路径。
1. 100 人以下团队:先做判据,不做流程
这个阶段的组织,最大的风险是流程负担压垮灵活性。我的建议是只做两件事:给每个里程碑写至少一条量化判据,指定唯一责任人。不做变更审批流程,不做置信度汇报,不做分级分类。
原因是这个规模下,管理层通常还在直接参与一线,信息传递链路短,机制可以靠沟通补足。此时引入完整流程,收益低、摩擦大。等组织超过 100 人、跨部门依赖明显增多时,再考虑加流程。
2. 100 到 500 人组织:四层模型全上,但分节奏
这是我推荐的主战场。这个规模的组织已经出现明显的信息不对称,管理层无法靠个人观察掌握真实进度。建议按以下节奏推进。
- 第 1 个月:只做准入层和判据层。收敛里程碑数量,重写判据。这两层可以靠项目团队自己完成。
- 第 2 个月:补权责层。这一层必须管理层亲自参与,指定 owner 和 sponsor。我在项目里会安排一次专门的权责对齐会,逐条确认。
- 第 3 个月起:引入复盘层和置信度汇报。这两个动作需要机制运行一段时间、积累一些偏差样本后才有价值。
这个节奏的关键是:不要试图在第一个月把所有机制都建立起来。我见过几个组织一次性推全套流程,结果三个月后回到原状,原因是团队承受不了变更强度,选择了“形式执行”。
3. 500 人以上或多业务线组织:先统一口径,再分层管理
这个规模的组织,最大挑战不是单个项目的里程碑管理,而是不同业务线的里程碑定义不一致,导致管理层无法横向比较。我的建议是先做一件事:建立组织级的里程碑分类标准和字段规范,但只规定字段和判据要求,不规定具体业务内容。
具体做法是定义两类里程碑(对外承诺型、内部闸口型),规定每类必须具备的字段、判据数量下限、审批层级。各业务线在此基础上自行定义具体里程碑。这样既保证横向可比,又保留业务灵活性。
同时,这类组织通常对研发管理平台的合规性、私有化部署能力、以及历史工具迁移成本有更高要求。如果原来使用 Jira,迁移的完整性和权限映射会是选型时的核心考量点之一。

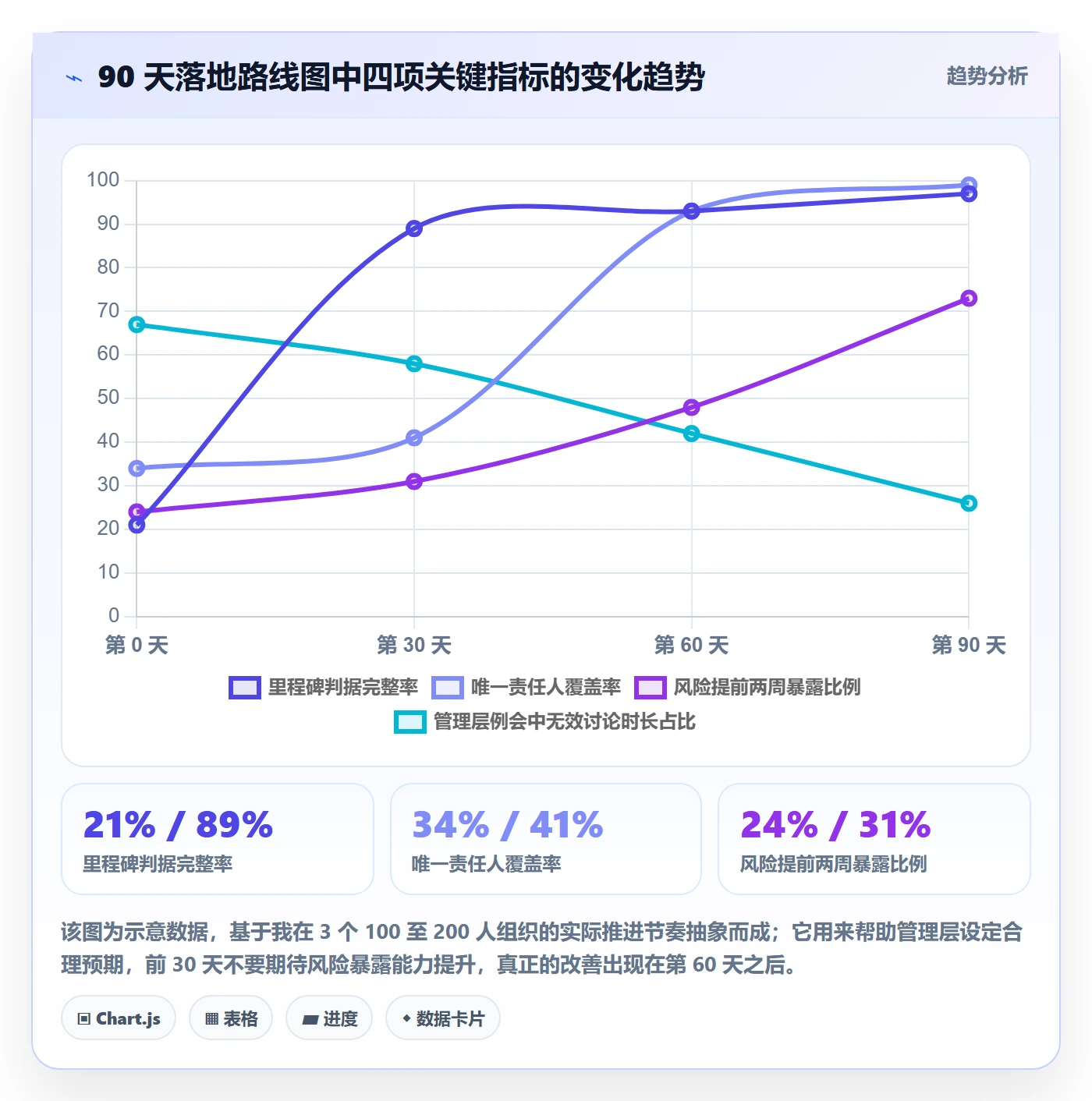

4. 从零开始的 90 天落地路线图
把上面的建议整合成一个可以照着做的 90 天路线图,每一阶段都有明确的产出物和验收标准。
| 阶段 | 时间 | 核心动作 | 产出物 | 验收标准 |
|---|---|---|---|---|
| 第一阶段:收敛 | 第 1-30 天 | 四问筛选、数量收敛、判据重写 | 收敛后的里程碑清单 + 判据文档 | 里程碑数量下降 40% 以上,100% 含量化判据 |
| 第二阶段:定责 | 第 31-60 天 | 指定 owner 与 sponsor、建立变更阈值 | 权责矩阵 + 变更审批规则 | 100% 里程碑有唯一责任人,变更流程试运行 |
| 第三阶段:透明 | 第 61-90 天 | 引入置信度汇报、平台化跟踪 | 置信度周报 + 平台里程碑看板 | 风险信息提前 2 周暴露比例超过 70% |
| 第四阶段:复盘 | 第 91 天起 | 偏差复盘、假设清单沉淀 | 组织级错误假设清单 | 重大偏差复盘完成率 100%,清单月度更新 |

七、取舍:里程碑管理的三组典型权衡
没有一种里程碑管理方式是普遍最优的。我在不同组织里做过不同的取舍,下面这三组权衡是决策时最常遇到的,我把每一组的判断依据写出来,供你对照自己的情况。
1. 管控粒度 vs 团队自治
管控越细,管理层对进度的可见度越高,但团队的自主调整空间越小,容易演变成“等指令”。管控越粗,团队灵活度高,但风险暴露滞后。
我的判断依据是团队的可信度记录,而不是团队规模。如果一条业务线过去两个季度的里程碑按期达成率稳定在 75% 以上,且没有出现隐瞒延期的情况,就应该把粒度和审批层级往下放,只保留对外承诺型里程碑的管理层审批。反之,如果连续出现延期且上报滞后,就需要收紧,但同时要明确告诉他们什么时候可以重新获得授权。
这里有个细节:授权收紧和放松都必须有明确条件,否则团队会认为这是管理层的情绪化反应。我通常会把条件写进变更流程文档里,让规则可预期。
2. 刚性基线 vs 敏捷调整
把里程碑日期当成不可动的基线,能保证纪律性,但会让团队倾向于隐藏偏差。允许频繁调整,能提高信息透明度,但会让对外承诺失去严肃性。
我的取舍方式是按里程碑类型区分:对外承诺型保持刚性,变更必须上升到管理层并评估对外影响;内部闸口型允许相对灵活的调整,但必须留痕。这样两种需求都能被满足,代价是组织需要接受两套规则的并行管理成本。
实践中,这套做法的最大挑战是边界判断,有些里程碑一开始被定义为内部闸口,运行到一半发现实际上是对外承诺。我的处理方式是要求 owner 在事件发生后 3 个工作日内主动申请重新分类,并说明原因。分类错误本身可以容忍,但隐瞒分类错误不能。
3. 自建工具 vs 采购平台
技术团队往往倾向于自建,因为可以完全贴合流程。管理层往往倾向于采购,因为上线快、维护成本低。我在这件事上的判断依据是三组数据。
| 评估维度 | 自建方案 | 采购成熟平台 | 我的建议 |
|---|---|---|---|
| 首次上线周期 | 3-6 个月 | 2-6 周 | 若里程碑改造有明确季度目标,采购更快 |
| 5 年总拥有成本 | 含持续人力投入,通常被低估 2-3 倍 | 许可/订阅 + 实施,成本可预测 | 把维护人力按市场价折算后再比较 |
| 流程贴合度 | 极高 | 中高,需做配置 | 流程本身尚未稳定时,自建会把混乱固化 |
| 合规与私有化 | 可控 | 取决于厂商能力 | 涉及私有化交付时,必须确认平台是否支持私有化部署 |
| 历史数据迁移 | 需自行开发 | 成熟厂商通常提供迁移工具 | 从其他平台迁移时,要重点评估字段映射完整性和历史数据保真度 |
我的实际判断是:除非你有非常独特的、市场上买不到的流程,否则自建的性价比通常低于采购。而且从我的经验看,真正独特的流程很少,多数所谓“独特”只是流程还没稳定下来。当流程稳定后你会发现,成熟平台里大部分能力都是现成的。
另外补充一点:如果组织同时存在私有化交付业务和国产化替换诉求,评估时要把私有化部署能力和迁移路径放在靠前的位置,而不是等到选型后期才考虑,否则很可能推翻前面的所有结论。

八、总结:里程碑的价值不在跟踪,而在让坏消息提前两周到达管理层
回到开头那组数字:47 个里程碑达成 19 个,但汇报显示完成 85%。这两个数字能同时成立,根本原因不是团队不诚实,而是机制设计让“真实状态”无法被表达出来。里程碑管理要解决的,正是这个表达通道的问题。
我在这篇文章里给出的核心观点是:里程碑不是排期工具,而是承诺对账机制;它的价值不在跟踪,而在于让坏消息提前两周到达管理层。围绕这个观点,四层模型(准入、判据、权责、复盘)提供了一套可执行的结构,而案例中的数据说明了它在 100 人以上组织里的实际效果。
我最后想强调一个反常识的判断:里程碑按期达成率本身不是目标,它的可信度才是目标。一个按期达成率 70% 但状态真实可信的团队,比一个达成率 90% 但状态被粉饰的团队,对管理层更有价值。因为前者的数字可以用来做决策,后者的数字只能用来汇报。
如果你正准备在自己的组织里推进里程碑计划落地,我建议的下一步动作只有三个,而且按顺序做:
- 本周内把你现在清单上的所有里程碑拿出来,用四问筛选法过一遍,把不合格的降级为检查点,看数量会减少多少。
- 两周内给保留下来的每个里程碑写至少两条判据,其中一条必须量化,并让业务负责人逐条确认签字。
- 一个月内给每个里程碑指定唯一 owner 和一名 sponsor,并把延期 10 天以上的变更审批权收到管理层。
这三件事不需要采购任何工具,也不需要引入任何新流程,只需要管理层愿意花两个小时把定义和权责对齐清楚。做完之后再考虑平台化支撑,顺序不要反。因为工具会把流程固化下来,而一个还没想清楚的流程,固化之后只会更难改。
常见问题解答(FAQ)
1. 里程碑到底设多少个、多久设一个才合适?
我第一次给团队做里程碑计划时,把每个功能上线都标成里程碑,半年设了三十多个,结果周会上光对里程碑就花掉一小时,管理层反而看不清真正的进度。后来我意识到颗粒度太细和太粗都不行,但一直没找到可操作的判断标准,所以想问问别人的经验。
经验口径是:一个项目或半年期目标设 3 到 7 个里程碑,任意两个里程碑间隔不超过 6 周(按 2 周一个迭代的研发团队算,大约 2 到 3 个迭代一个)。判断标准只有一条,这个节点能不能被本团队之外的人验收或依赖。
做法是先把所有候选节点列出来,再逐条问三个问题:它有没有明确可验证的交付物(可运行版本、上线功能、签字文档)?有没有一个不在本团队的人会等这个结果?如果它延期,会不会改变其他团队的排期?三个都答“是”才保留,否则降级成普通任务。
我用这套筛法把一个 40 条的候选清单砍到 6 条,周会讨论时间从 1 小时压到 15 分钟,而且管理层第一次能在五分钟内说出“下个季度我们在等什么”。
2. 里程碑计划和项目阶段、甘特图到底有什么区别?我经常把它们混着用。
我们团队一直有阶段划分,需求、设计、开发、测试、上线,我原以为这就是里程碑,结果管理层问“三个月后能交付什么”,没人答得上来。甘特图上任务条密密麻麻,也没人看得出关键节点在哪,我怀疑是我们从概念上就用错了,所以想搞清楚三者的边界。
阶段是过程分段,描述的是工作性质的变化;里程碑是结果节点,描述的是状态的可验证跃迁;甘特图只是时间可视化,不是计划本身。
做法是把阶段名当容器,只在阶段交界处放里程碑,并且里程碑的命名必须是“结果 + 验收标准”,比如写成“支付模块通过压测(P95 小于 300 毫秒,持续 30 分钟)”,而不是“测试阶段完成”。甘特图只用来展示里程碑之间的时序和依赖关系,不要把任务条当成里程碑。
有个很实用的自检方法:如果甘特图上的菱形标记和你清单里的里程碑能一条条对上,说明两者没混;如果对不上,通常是有人把任务完成当成了里程碑,或者把阶段名称直接抄成了里程碑。
3. 跨部门依赖的里程碑,责任人和延期口径该怎么定?
我们有个里程碑延了两周,复盘会上运营说在等研发,研发说在等产品确认,最后变成甩锅会,什么结论都没得出。我不确定责任人到底该写谁,是写最忙的那个人,还是写名义上的负责人?也不确定延期该怎么归类才不伤和气又有约束力。
每个里程碑只写一个 owner,而且这个 owner 必须是能调动资源、能拍板的人,不是“最忙的那个人”;依赖方统一写成支撑方,不能写成共同责任人,否则等于没人负责。落地时用一张三列表格:里程碑、Owner、支撑方(含承诺交付时间),支撑方的承诺时间也要写进他自己的排期里。
延期口径分三档:内部可控延期(自己原因)、外部依赖延期(他人未按时交付)、范围变更延期(需求改了)。复盘时按这三档分别统计,不要笼统说“这个季度延期 5 次”。
我自己的经验是,把口径分开之后,一个季度 8 次延期里有 5 次其实是范围变更,真正属于执行力问题的只有 1 次,管理层对团队的评价也随之变准了。
4. 怎么判断里程碑计划真的落地了?有没有可量化的检查方式?
我在月度会上汇报“里程碑按时率 80%”,老板当场反问:那剩下的 20% 是计划不准,还是执行不力?我一下答不上来,因为我平时只统计了一个完成率,没有别的数据。我想知道有没有一套能直接回答这个问题的量化口径。
建议同时看三个指标:里程碑按时完成率(按期完成数除以总数)、里程碑日期变更次数(同一个里程碑改了几次日期)、里程碑偏差天数中位数。用中位数而不是平均数,是为了避免一两个严重延期把整体数据拉偏,掩盖了大多数节点其实很稳的事实。口径要提前定死:按时指在承诺日期当天或之前完成并通过验收;
改期必须走书面审批并记录原因;验收标准在创建里程碑时就写清楚,不能事后补。健康区间参考值是按时率 70% 到 85%(长期 100% 往往说明目标定松了),日期变更次数中位数不超过 1 次,偏差中位数不超过 3 个工作日。
工具层面,建议在某项目管理平台里把里程碑设为独立的对象类型,而不是任务上贴的一个标签,这样这三个指标才能自动跑出来;如果暂时只能靠手工表格,至少要固定一张台账、每周更新一次,保证数据来源唯一,避免月度会上出现两套数字对不上的尴尬。
文章包含AI辅助创作:里程碑计划落地方案:管理层开展里程碑的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/339791
读者评论
到20个这个区间我持保留意见。我们做硬件和嵌入式,单条业务线对外承诺节点本来就不多,但内部验证节点砍太狠会漏风险。另外“高管级不超过7个”在矩阵式组织里很难落地,几个事业部抢同一批高管的例会时间,7个根本装不下。方向我认同,但基准值最好按业务节奏分类,别一刀切。
把百分比汇报一刀切禁掉,我理解出发点,但推行时会遇到另一种失真:团队为了不报百分比,就把状态一直挂在“进行中”,拖到藏不住了才改。三种状态本身也可能被这么滥用。我觉得关键不是禁止某种表达,而是有没有独立的验收判据和不定期的状态复核,否则换什么口径都会走样。
需求变更占延期原因的40%,这个数字我信,但它是结果不是原因。真正要追问的是谁有权在一个里程碑周期内改需求、改动的成本由谁承担。如果需求准入和变更冻结窗口没有配套,只在中游做里程碑收敛和裁决,管理层会一直在灭火,机制还是立不起来。
