去年年底我参与一家做智能硬件的公司的年度复盘,他们全年设了36个里程碑节点,年底系统里统计的按期达成率是89%,PPT上看起来相当漂亮。但当我拿原始数据重新核了一遍,按“节点验收标准真正达成”而不是“节点负责人在系统里点了完成”来算,真实按期达成率只有61%。中间这28个百分点的落差,不是执行层偷懒,而是状态定义本身出了问题,什么算“完成”、谁有权判定“完成”、完成之后还能不能回退,这些基础规则从来没有被写清楚过。
这篇文章我想把里程碑状态管理这件事从头讲透,从核心结论讲到落地动作,再讲到不同规模组织该怎么取舍。如果你正在为“项目看起来都在推进、结果总是延期”发愁,下面的内容应该能帮你找到症结。
一、核心结论:里程碑管理的第一性问题不是排期,而是状态定义
绝大多数管理层把里程碑理解为日历上的一个日期,于是管理动作全部集中在“排期”和“催进度”上。但真正决定里程碑能否被管理的,是节点的状态定义是否清晰、状态转移是否受控、状态数据是否可追溯。排期只是承诺,状态才是事实。一个没有状态定义的里程碑,本质上只是一个愿望。
1. 里程碑的本质是决策节点,不是时间点
我在多个研发组织里观察到同一个现象:团队把里程碑当成“交付日”,于是所有压力都堆在最后一周。而成熟的团队把里程碑当成“决策闸门”,到了这个节点,管理层要基于一组明确的证据,决定是继续投入、追加资源,还是叫停重做。
这两种理解的差别是结构性的。前者只需要一个日期字段,后者需要一套状态机和一组验收证据。日期字段只能回答“什么时候”,状态机才能回答“现在能不能往下走”。这也是为什么很多团队明明按时开了评审会,项目还是失控,评审会开了,但没有一个受控的状态转移动作。
2. 状态必须能回答三个问题
我在给团队做状态体系设计时,会用三个问题做检验。任何一个节点状态,如果不能让一个不了解上下文的干系人在30秒内回答出这三个问题,这个状态定义就是不合格的。
- 在哪:节点当前处于哪个明确的状态,而不是“大概做了一半”。
- 卡在哪:如果有阻塞,阻塞项是什么、由谁负责、预计什么时候解除。
- 谁负责:当前状态下,谁有权推进、谁必须确认、谁承担最终责任。
这三个问题看起来简单,但我见过的状态看板里,能同时回答清楚的不到三成。大部分看板只回答了第一个,而且是用模糊的百分比回答的。
3. 状态管理的成熟度有四层,多数团队卡在第二层
我根据自己参与过的二十多个研发组织,把里程碑状态管理的成熟度大致分成四层。这个分层不是学术模型,而是从实际改造经验里总结出来的观察。
| 成熟度层级 | 典型特征 | 状态更新方式 | 观察到的按期达成率区间 |
|---|---|---|---|
| 第一层:无状态 | 只有日期和负责人,进度靠问 | 口头/会议 | 40%~55% |
| 第二层:结果状态 | 有“未开始/进行中/已完成”三态 | 人工手动更新 | 55%~70% |
| 第三层:过程状态 | 状态带准入准出条件,有阻塞态 | 规则触发+人工确认 | 70%~85% |
| 第四层:证据状态 | 状态与交付物、验收证据绑定,可回溯 | 系统自动采集+审计 | 85%~95% |
绝大多数卡在第二层的团队,问题不在工具,而在状态定义太粗。三态模型无法表达“做完了但在等验收”“验收过了但基线被改动”这类真实场景,于是所有中间态被迫压缩成“进行中”,管理层看到的信息量几乎为零。

二、为什么绝大多数团队的里程碑会“表面正常、实际失控”
我在做项目诊断时有一个习惯:不看当前的进度看板,先看过去三个月里每一个里程碑的状态变更记录。如果状态变更记录里,90%以上的变更都发生在里程碑截止日当天或前一天,基本可以判定这个团队的状态管理是失效的。状态的价值在于提前量,滞后更新的状态只是事后记录,没有管理意义。
1. 三个我亲历的现场
第一个现场是一家做企业软件的团队,他们的里程碑看板上,节点A显示绿色“进行中”,负责人说“差不多了”。三周后我再问,还是“差不多了”。后来追问才知道,卡在一个第三方接口的适配,而这个卡点从来没被写进任何状态里。
第二个现场是一家硬件公司,节点B在截止日前三天还是绿色,截止日当天突然变成红色,理由是“供应商来料不合格”。但这个来料风险在他们两周前的内部周报里已经被提到过,只是没人把它和里程碑状态关联起来。
第三个现场是一家金融科技公司,节点C显示“已完成”,但下游团队拒绝接续工作,因为交付物缺少一份合规评审记录。上游认为“我的开发做完了就算完成”,下游认为“没有评审记录就不算”。双方对“完成”的定义从来没有对齐过。
2. 状态失真的四步传导链
这三个现场背后是同一个结构性问题:状态定义模糊→状态更新滞后→异常被隐藏→风险集中爆发。每一步都会放大偏差,最后形成管理层眼中的“突然延期”。
- 定义模糊:“进行中”涵盖了从刚开始到快完成的所有情况,信息量趋近于零。
- 更新滞后:状态更新依赖人的自觉,没有触发机制,于是默认保持原状。
- 异常隐藏:因为缺少阻塞态,真实的卡点没有地方安放,只能继续挂在“进行中”。
- 集中爆发:截止日临近,所有被掩盖的问题同时暴露,管理层只能被动救火。

3. 组织规模会把复杂度放大成非线性
同样一套状态定义,在20人团队里可能运转良好,到200人团队就会失效。原因不是人多,而是跨团队依赖的数量增长是非线性的。20人团队里跨模块依赖可能只有5到8条,200人团队里这个数字会变成上百条。
每一条依赖关系都对应一个潜在的阻塞点,而阻塞点的可见性完全取决于状态设计。当依赖数量超过50条时,靠人脑和会议已经无法维护一致的状态视图,必须依赖系统化的状态机。这也是我建议100人以上的组织优先考虑专业研发管理平台的核心原因。

三、里程碑状态管理的六个常见误区
过去几年我在不同团队里反复看到同样的六个误区。它们单独看都不致命,但叠加起来足以让一套看起来很完整的状态体系彻底空转。误区之所以反复出现,是因为它们短期内都能降低沟通成本,代价则在几个月后才显现。
1. 用完成百分比代替状态
“这个节点完成了70%”,这句话几乎没有任何管理价值。70%是按什么口径算的?剩余30%里有多少是高风险工作?如果那30%是关键路径上的合规评审,那么70%这个数字会严重误导决策。
更麻烦的是,百分比无法定义准入准出条件。一个节点到了70%,接下来该做什么、谁该介入,全都说不清楚。百分比适合做辅助展示,不适合做决策依据。
2. 用红黄绿灯承载全部信息
红黄绿灯的问题不是颜色本身,而是每一种颜色背后可能对应十几种不同的真实状态。绿色可能是“真的在稳步推进”,也可能是“负责人还没看”,还可能是“有问题但不想暴露”。
当管理层只看到颜色时,他会默认绿色是安全的。颜色把复杂状态压缩成了一个无法追问的符号,而管理需要的是可追问的细节。
3. 状态更新依赖会议和口头汇报
周会同步进度的模式,在50人以下团队还能勉强运转。一旦跨团队依赖变多,周会就会变成信息滞后一周的“事后通报会”。会上说的状态,往往是基于几天前的记忆,而不是当下的系统数据。
我的建议是:状态更新应该是日常工作流的一部分,而不是每周一次的仪式。状态变化的触发点应该绑定到具体动作上,比如代码合并、评审通过、物料到货。
4. 只跟踪结果状态,不跟踪前置条件
很多团队只定义了“已完成/未完成”,却忽略了前置条件的状态。比如一个节点要求“第三方认证通过”才能开始,但认证进度本身没有纳入状态跟踪,于是等到节点开始日才发现认证还没下来。
前置条件和阻塞项应该是状态体系的一等公民,而不是备注栏里的一行小字。
5. 验收标准后置到节点当天才定
我见过最典型的情况是:里程碑当天开评审会,会上才讨论“什么算通过”。这种情况下,评审很容易变成妥协,因为大家都不想让节点延期,于是标准被临时放宽。
验收标准必须在节点启动时就写清楚,并且要写明“证据形式”。没有预先定义证据形式的验收标准,等于没有标准。
6. 状态变更无历史、不可回溯
如果状态可以被随意修改而不留痕迹,那么状态数据的可信度就归零了。我在做复盘时,最看重的是状态变更日志,谁在什么时候把状态从红改成了绿,依据是什么。
可回溯不是为了追责,而是为了找到流程中的系统性漏洞。一个不能回溯的状态系统,无法支撑任何有价值的复盘。

四、专业判断:一套能跑起来的节点状态体系长什么样
前面讲的是问题,这一节讲我实际用来设计状态体系的方法。这套方法我在不同规模的组织里迭代过多次,核心思路是:状态不是标签,而是带条件的转移规则。只要抓住这句话,剩下的设计都是围绕它展开的。
1. 先定义状态的三个层级
我通常把节点的状态分成三层:生命周期状态、健康状态、阻塞状态。三层各管一件事,互不干扰,这样才能既表达清楚又不至于状态爆炸。
- 生命周期状态:未启动、准备中、执行中、待验收、已完成、已关闭。它回答“节点走到哪一步了”。
- 健康状态:正常、预警、风险、失控。它回答“当前进度和质量的偏离程度”。
- 阻塞状态:无阻塞、内部阻塞、外部阻塞、资源阻塞。它回答“卡在哪,谁来解”。
三个维度组合起来,信息量远大于单一的三态模型,而且每个维度都可以单独设置更新规则和权限。
2. 用准入准出条件替代口头描述
每一个状态转移,都要有明确的准入条件和准出条件。准入条件说明“满足什么才能进入这个状态”,准出条件说明“满足什么才能离开这个状态”。
举个例子,“待验收”状态的准入条件可以写成:所有交付物已提交、自测报告已上传、相关方已收到通知。准出条件写成:验收人确认通过、验收记录已归档。这样状态就不再依赖任何人的口头判断。
3. 把状态和决策权限绑定
状态转移不是谁都能做的。我的建议是,不同状态转移对应不同的角色权限。比如从“执行中”进入“待验收”可以由节点负责人发起,但从“待验收”进入“已完成”必须由验收人确认。
权限设计的核心原则是:发起转移的人和确认转移的人不能是同一个角色。这不是不信任,而是用结构化的方式避免自我确认带来的偏差。
4. 用配置固化规则,而不是靠人记
规则如果只存在于会议纪要里,三个月后就会失效。我通常建议把状态机写成配置文件,让系统去执行。下面是我在一个研发团队里用过的配置示例,可以直观看到状态转移是怎么被约束的。
milestone_state_machine:
states:
not_started
preparing
in_progress
pending_acceptance
completed
closed
transitions:
from: not_started
to: preparing
allowed_roles: [milestone_owner]
entry_conditions:
deliverable_checklist_defined: true
acceptance_criteria_locked: true
from: in_progress
to: pending_acceptance
allowed_roles: [milestone_owner]
entry_conditions:
all_deliverables_submitted: true
self_test_report_uploaded: true
stakeholders_notified: true
from: pending_acceptance
to: completed
allowed_roles: [acceptance_owner]
entry_conditions:
acceptance_record_archived: true
no_open_blockers: true
from: completed
to: in_progress
allowed_roles: [acceptance_owner, program_manager]
entry_conditions:
change_request_approved: true
health_rules:
condition: schedule_deviation_days >= 3
set_health: warning
condition: schedule_deviation_days >= 7
set_health: risk
condition: critical_path_blocker_open_days >= 2
set_health: critical
blocker_policy:
external_blocker_escalation_hours: 24
resource_blocker_escalation_hours: 12
这份配置的价值在于,它把原本存在于口头约定里的规则,变成了可以被系统执行、被审计、被复制的资产。规则一旦可执行,就不再依赖具体某个人的执行力。
5. 状态数据的采集、聚合与呈现
状态数据要尽量靠系统自动采集,人工只做确认动作。比如代码合并、测试通过、文档上传这些事件,都可以自动触发状态变更建议,由负责人确认。这样既保证了及时性,又保留了人的判断。
聚合层面,管理层需要的是一个分层的视图:组合级看整体健康度,项目级看节点分布,执行级看具体阻塞。三个层级的刷新频率应该不同,管理层看日快照即可,执行层需要实时。
6. 状态滞留时长是最容易被忽略的先行指标

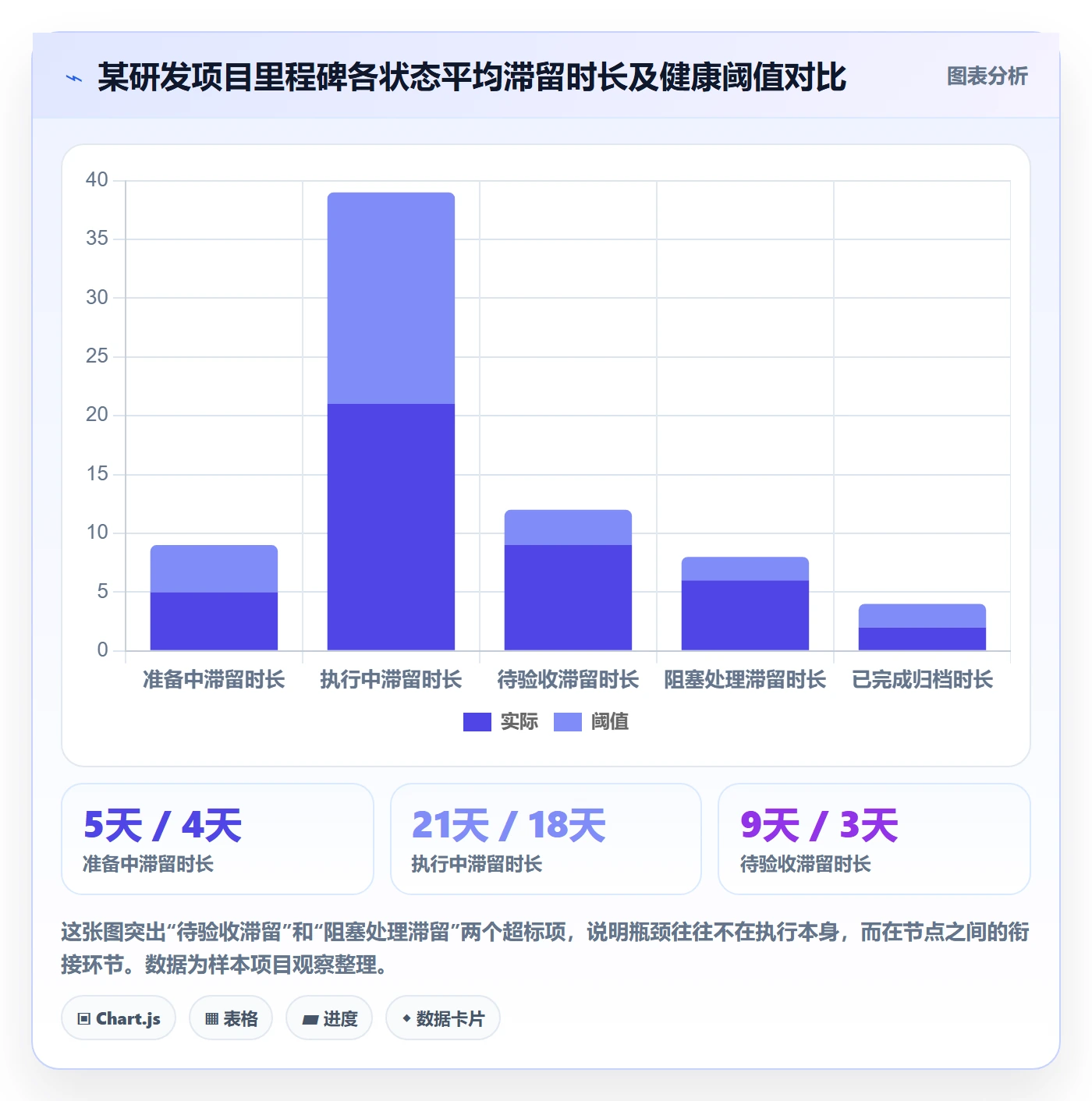

相比“是否延期”,我更关注每个状态的平均滞留时长。一个节点如果已经在“待验收”停留了8天,即使它还没到截止日,也已经是一个强预警信号。
我在实践中发现,状态滞留时长的异常通常比实际延期提前2到3周出现。它是最早能反映流程瓶颈的先行指标。把它纳入管理层看板,可以把救火变成预防。

五、真实案例:一家200人研发组织的里程碑状态治理
下面这个案例我全程参与,从诊断到上线再到效果验证,跨度大约六个月。因为涉及客户信息,我会对部分敏感数字做区间化处理,但整体结构和关键变化是真实的。
1. 改造前的状态
这家公司大约200人研发规模,分四个产品线,用的是某海外项目管理平台。他们的里程碑管理方式是:每个季度初设定节点,节点负责人每周在周会上口头汇报,项目经理把状态手动更新到一个三态看板里。
问题很典型:跨产品线的依赖问题经常在周会上才被发现,而那时距离节点截止往往只剩一周。他们的按期达成率在改造前一年稳定在58%到64%之间,跨团队阻塞的平均解决时长超过9天。
2. 为什么选择PingCode
他们在选型阶段比较了多个平台,最终选了PingCode。我总结了几个关键决策因素,这些因素对100人以上的组织普遍适用。
- 中大型组织适配:PingCode主要服务中大型企业及100人以上组织,在跨团队依赖、多层级视图、权限模型上的设计本身就针对复杂组织。
- 私有化部署:他们属于强合规行业,源码和数据必须留在自有环境,PingCode支持私有化部署,这一点是硬性门槛。
- 迁移成本可控:他们原来的历史数据量很大,PingCode支持Jira平滑迁移,字段映射、状态映射、附件和历史记录都能带过来,避免了数据断层。
- 国产替代:在满足合规要求的同时,整体使用体验和功能覆盖度没有明显妥协,是国产替代的选择。
3. 关键动作的拆解
整个改造分了三个阶段。第一阶段是状态定义,用了三周,产出是一份完整的状态机配置。第二阶段是数据迁移和权限配置,用了两周。第三阶段是试点和推广,用了八周。
最关键的不是工具上线,而是状态定义的共识过程。我们组织了四次跨产品线的对齐会,把原来各自理解的“完成”统一成了一套带证据要求的定义。这个过程争议很大,但正因为争议大,最后落地才扎实。
4. 上线前后的核心指标变化
改造上线三个月后,我拿到了对比数据。最明显的变化不是延期数量减少,而是风险识别的提前量大幅增加。
| 指标 | 改造前 | 改造后 | 变化幅度 |
|---|---|---|---|

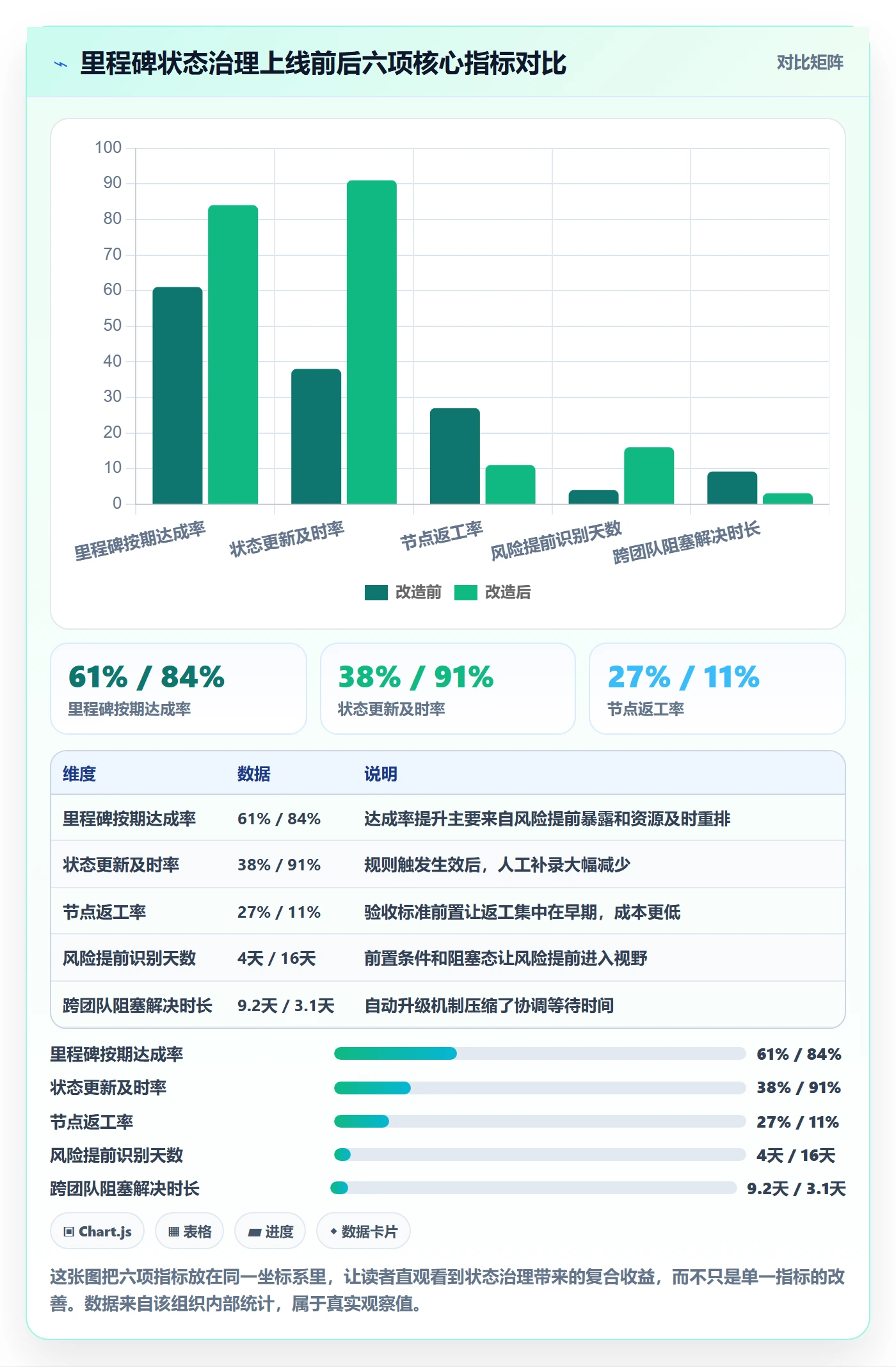

| 里程碑按期达成率 | 61% | 84% | +23个百分点 |
| 风险平均提前识别天数 | 4天 | 16天 | +12天 |
| 跨团队阻塞平均解决时长 | 9.2天 | 3.1天 | -66% |
| 状态更新及时率(24小时内) | 38% | 91% | +53个百分点 |
| 每月人工状态统计耗时 | 24人时 | 5人时 | -79% |
| 节点返工率 | 27% | 11% | -16个百分点 |
需要说明的是,这些数字不是工具单独带来的。工具的作用是把状态规则变成可执行的约束,而规则本身的设计才是根本。如果只上线工具而不改状态定义,效果会大打折扣。

5. 十二周的趋势变化
我还跟踪了改造上线后连续12周的按期达成率。前四周提升并不明显,甚至第三周有回落,原因是新规则还在磨合,状态转移比原来多了一些确认动作。从第五周开始曲线稳步抬升,第八周之后稳定在80%以上。
这个曲线形状值得注意:状态治理的收益不是线性的,它有明显的爬坡期。很多团队在第三周放弃,恰恰是因为没等到拐点。

6. 私有化部署与迁移的实操体会
迁移这块我想多说两句,因为很多团队低估了它的复杂度。他们从原来的平台迁移过来,涉及大约1400个历史节点、3万多条关联记录。PingCode支持Jira平滑迁移这件事,帮他们省掉了大量脚本开发工作。
但迁移过程中有一个坑值得提醒:状态映射不是一对一照搬,而是需要重新设计。原来的三态映射到新的六态加三维健康模型时,必须逐条确认历史数据的归属,否则迁移回来会是一堆无意义的状态。迁移前先清理旧状态,比迁移后再补救成本低得多。
私有化部署方面,他们的运维团队用了大约一周完成环境搭建和权限对接。后续的数据备份、版本升级都由内部掌控,满足了合规审计的要求。对于100人以上、有数据合规要求的中大型组织,这个能力基本是刚需。
六、不同规模组织的行动建议
状态管理没有一套放之四海皆准的方案。我根据组织规模和管理复杂度,整理了四类场景的行动建议。选错规模对应的方案,要么过度管理拖慢效率,要么力度不足继续失控。
1. 30人以下团队:先统一语言,别急着上工具
这个规模下,沟通成本本身很低,最大的问题是状态定义不统一,而不是工具不够。我的建议是用一份共享文档定义三到四个核心状态,写清每个状态的准入条件即可。
工具层面用最轻量的看板就够。过早引入复杂的状态机,反而会让团队把时间花在维护状态上,而不是做事。这个阶段的核心目标是让所有人对“完成”有同一个理解。
2. 30到150人团队:建立标准状态机,引入系统约束
这个规模是状态管理的分水岭。跨团队依赖开始出现,靠会议同步会明显滞后。我建议建立完整的状态机,把状态转移的准入准出条件写进系统,并配置自动预警规则。
这个阶段最适合开始考虑专业研发管理平台。评估时要重点看三件事:状态模型能否自定义、权限能否细化到状态转移级别、跨项目视图能否聚合。这三项决定了工具能陪你走多远。
3. 150到1000人团队:平台化,且必须支持私有化
到了这个规模,状态管理已经不只是项目层面的事,而是组织级的治理能力。多产品线、多层级、多角色并存,对系统的权限模型和聚合能力要求很高。
我通常会建议这个规模的组织优先评估PingCode这类面向中大型企业的平台。除了前面提到的跨团队视图和权限模型,私有化部署能力在这一阶段会变得非常关键,因为数据合规和审计要求往往从这时开始变严。
4. 1000人以上或强合规组织:状态即合规资产
这个规模下,状态数据的价值已经超出项目管理本身,它同时是审计证据、合规记录和经营分析的基础。状态设计要考虑数据留存周期、不可篡改性和跨系统集成。
我的建议是把状态机当作企业级配置来管理,有专门的团队维护,有版本管理,有变更评审流程。在这个阶段,状态定义的任何改动都是一次组织级变更,不能随意进行。

七、取舍:状态管理的投入产出边界在哪里
讲完方法和案例,我想谈谈取舍。因为我在咨询中见过太多团队走向另一个极端:把状态设计得过细,结果维护成本超过了它带来的收益。状态管理不是越细越好,而是要找到和当前管理复杂度匹配的平衡点。
1. 颗粒度取舍:状态越多,维护成本上升越快
状态数量从6个增加到12个,看似信息更丰富,但状态转移的路径数量会成倍增长。每一条转移路径都需要定义准入准出条件和权限,维护成本是非线性的。
我的经验法则是:状态数量控制在6到9个之间,超过9个就要警惕。如果确实需要更多信息,优先用健康状态和阻塞状态这两个横向维度表达,而不是继续增加生命周期状态。
2. 自动化取舍:不是所有环节都值得自动
自动化的收益在重复性高的环节最大,比如从代码提交自动推断执行进度。但在需要判断的环节,比如验收确认,强行自动化反而会带来风险,因为系统无法替代人的专业判断。
我的建议是:采集自动化,判断人工化。让系统负责收集事实,让人负责做结论,这样既保证及时性,又不丢失判断质量。
3. 自建与采购取舍:看三年总成本,而不是首年预算
自建状态管理系统的首年成本看起来可能更低,但三年总成本往往被低估。自建意味着持续的开发投入、需求响应、版本维护、安全补丁,以及团队人员流动带来的知识断层。
我做过一个粗略的对比,以200人规模组织为参照:自建方案的三年总拥有成本约在每年60万到90万之间,采购成熟平台通常在每年20万到40万之间,差距主要来自隐性的人力维护成本。
4. 迁移成本取舍:早迁移比晚迁移便宜
很多团队因为担心迁移成本而迟迟不换平台,但数据量是随时间累积的。今天迁移1400个节点的成本,明年可能变成3000个。更重要的是,状态定义的不统一每多存在一年,历史数据的修正成本就多一层。
如果决定迁移,优先选择支持平滑迁移的平台。像PingCode这种支持从Jira平滑迁移的方案,能把字段映射和历史记录的迁移风险降到可控范围,这对数据积累多年的中大型组织尤其重要。


八、写在最后:从今天开始的90天行动清单
回顾整篇文章,我最想强调的独特观点是:里程碑管理的成败,取决于状态定义是否先于工具选型完成。我见过太多团队先买工具再想状态,结果是把原来模糊的管理方式原样搬进了新系统,换了界面,问题一个没少。
反过来,那些先花两三周把状态定义、准入准出条件、权限规则对齐清楚的团队,无论用什么平台,效果都不会差。工具的作用是放大规则的效果,而不是替代规则的思考。
如果你打算行动,我给你一份90天清单,可以按自己的节奏调整。
- 第1到2周:盘点现有里程碑,统计过去两个季度的真实按期达成率,找出状态失真最严重的三个环节。
- 第3到5周:组织跨团队对齐会,定义生命周期状态、健康状态、阻塞状态三个维度,写清每个状态的准入准出条件。
- 第6到7周:把状态机配置化,绑定权限规则和自动预警阈值,明确“谁发起、谁确认”。
- 第8到10周:选择一个产品线试点,观察状态更新及时率和风险识别提前天数两个指标。
- 第11到13周:根据试点结果调整规则,再推广到其他团队,同时把状态滞留时长纳入管理层看板。
最后提醒一句:状态治理的收益有爬坡期,前四周数据可能不升反降,这是正常的磨合成本。坚持到第八周,你大概率会看到曲线拐点。如果团队超过100人且有合规要求,可以考虑同步评估PingCode这类支持私有化部署、能平滑迁移、面向中大型组织的平台,让状态规则真正落到系统里,而不是停留在文档里。
常见问题解答(FAQ)
1. 里程碑和普通任务节点到底怎么区分?我们团队总把两者混在一起
我带着一个二十多人的项目时,周会上大家报“本周完成了十二个节点”,我听完还是不知道项目到底走到哪了。后来我发现问题不在汇报,而在于我们把所有带日期的东西都叫节点,管理层看到的颗粒度和执行层完全不是一回事。
判断标准只有一条:里程碑必须是对外可验收的交付物,有明确的验收人、验收标准和日期承诺;普通节点只是内部的工作拆解,验收人往往是团队自己。落地做法是把里程碑单独建一层,任务挂载在里程碑下面,只有里程碑进入管理层报表,任务只在团队内部看。
数量上做硬约束,一个阶段或一个季度的里程碑控制在三个到七个,超过七个说明你还把任务当里程碑用。经验口径是里程碑数量不超过全部任务数的百分之五,如果一个项目拆出八十个任务,里程碑大约三到四个就够。
判断一个节点该不该升级成里程碑,问三个问题:有没有人会在交付物上签字、延期了老板会不会被问责、它是否卡住其他团队的开工。三个都答是,才是里程碑。
2. 里程碑状态到底该设几个?我们的状态栏永远停在“进行中”
我们之前的看板有七个状态,未开始、启动中、开发中、联调中、待验收、验收中、已完成,看起来很细,结果每周更新时负责人随手就选“进行中”。老板问进度,我只能说还在做,其实我自己心里也没底。
状态名精简到四个就够:未开始、进行中、有风险、已完成,必要时加一个已取消。真正决定质量的不是状态个数,而是每个状态的切换条件必须写成一句可判定的规则。比如“有风险”的定义是:已识别出会影响交付日期的阻塞项,且该阻塞项在二十四小时内没有确定负责人和解决日期;
“已完成”的定义是验收人已在交付物上确认通过,而不是负责人自己觉得做完了。建议再配一个独立字段叫健康度,绿黄红三档,由负责人每周更新一次,它和状态是两个维度,状态说事实,健康度说预期。更新节奏固定下来,每周同一时间由里程碑负责人本人更新,不允许项目经理代填,代填一次这个字段就废了。
另外在系统里加一个完成证据字段,强制填写验收链接或验收结论,写不出证据的一律退回进行中。
3. 管理层只想知道能不能按时交付,我到底该盯哪几个字段?
我一开始给管理层看甘特图,密密麻麻的横条,讲了十分钟,对方只问一句:到底几号能上线。我才意识到管理层要的不是过程可视,而是偏差可视,字段选错了,看板再漂亮也没用。
给管理层一张表,六列封顶:里程碑名称、承诺日期、预测日期、状态、负责人、置信度,再加一句不超过三十字的风险描述。承诺日期是对外说过的那一天,原则上不轻易改;预测日期由负责人每周基于剩余工作量和当前团队吞吐重新估算,可以随时改。
管理层只看一个数,预测日期减承诺日期的天数差,正数就是延期风险,负数是安全余量,超过七天自动标红提醒。置信度用高中低三档,由负责人自评并说明理由,连续两周给“高”但预测日期往后推的负责人要被单独问一次。风险描述要求写清楚“是什么、卡在谁那里、需要什么”,写不出这三点的说明还没想明白。
这张表控制在十五行以内,超过就说明你该按阶段折叠了。
4. 里程碑总是临近才暴露延期,怎么提前发现苗头?
我们之前每次都是上线前两周才发现某个环节卡住了,然后全员加班补,补完还要复盘。复盘多了我总结出一个规律:延期从来不是突然发生的,它在两三周前就已经有信号,只是没人盯着看。
提前发现要靠趋势而不是到期日,到期日只能告诉你已经晚了。每周做一次十五分钟的里程碑健康检查,只看三个前置信号:一是预测日期是否连续两周往后推,哪怕每次只推两天;二是关键路径上的阻塞项是否超过五天没有负责人;
三是关键路径任务的完成率是否明显低于时间消耗比例,比如时间过了百分之七十、任务只完成百分之四十。检查时只问三个问题:本周实际推进了什么、现在卡在哪里、需不需要管理层介入。第三个问题一旦答“需要”,就单独立项跟踪,指定负责人和解决日期,并在下次检查时优先回顾。
另外缓冲要放在里程碑层级,不要摊到每个任务上,一般预留百分之十五到二十,但执行团队不以此为默认交期,否则缓冲会被提前吃掉。
文章包含AI辅助创作:节点状态管理指南:管理层如何做好里程碑,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/339680
读者评论
那个89%和61%的落差我太熟悉了。我们去年也是系统里达成率很好看,实际交付差一大截。但我对文章的一点保留是:状态层级的升级成本被低估了。第三层要求准入准出条件写清楚,光是把二十几个节点的验收证据形式定义出来,就花掉我和两个组长近三周,还是在业务不算复杂的前提下。小团队照搬容易变成形式主义,反倒不如先把最关键的几个闸门节点做扎实。
有一点想补充:状态不是越细越好。我们曾经把节点拆到七个状态,结果更新的人嫌麻烦,最后全都挑那个最省事的状态填,失真反而更严重。后来砍回四个状态加上明确的阻塞说明字段,数据质量才上来。所以真正难的不是设计状态机,而是让状态变更这件事跟日常动作绑定,不额外增加人的负担,否则再完整的模型也会空转。
状态变更可追溯这条我认同,但实践中还有一层:日志有了没人看。我们复盘时才发现,改状态的人和担责任的人根本不是同一批,改绿只需要点一下,延期了却是整个组背。另外我观察到一个反作用,如果管理层看到红色就追责,那所有人都会想办法让节点停在绿色,状态体系越严,失真越隐蔽。可能比状态设计更前置的问题是,组织怎么对待一个诚实的红。
