里程碑计划怎么做?管理层入门指南:里程碑从0到1

去年我参与复盘一个 280 人的研发组织,他们年初立了 23 个里程碑,年底统计按时达成的只有 7 个。更值得玩味的是,这 7 个里有 4 个是在截止日前一周把日期往后挪了一格,才被系统标成”达成”。管理层在会上问了一句让我印象很深的话:我们的里程碑,到底是用来管理项目的,还是用来自我安慰的?

这个问题几乎是所有从 0 到 1 搭里程碑体系的团队都会撞上的墙。里程碑本身不难写,难的是让它具备约束力、可验证性,以及在出问题时能提前暴露风险。我这几年帮多个 100 人到上千人的组织搭过里程碑计划,从 Excel 甘特图一路做到专业项目管理平台,踩过的坑足够写一本小册子。

这篇内容不讲教科书定义,只讲我在真实项目里验证过的判断:里程碑该怎么定、定几个、谁来定、怎么验收、不同规模的组织该怎么取舍。核心工具我会以 PingCode 为例展开,因为它是我在中大型组织里落地里程碑管理时用得最多的一套。

一、先给结论:里程碑是承诺机制,不是进度装饰

如果你时间有限,只看这一节也够用。我在过去几年反复验证的一个判断是:里程碑计划的成败,80% 取决于前两周的定义质量,而不是执行期的努力程度。定义错了,后面再怎么加班、再怎么开会追赶,都只是在一个错误的目标上消耗组织信任。

1. 里程碑和任务、迭代、版本是四件不同的事

很多人把里程碑当成”重要一点的截止日期”,这是最根本的混淆。我把这四者的差异整理成一句话:任务是”做什么”,迭代是”节奏”,版本是”交付什么”,而里程碑是”我在什么条件下可以宣布某个阶段的承诺已经兑现”。

换句话说,任务可以延期,迭代可以调整,版本可以拆分,但里程碑一旦确定,它承载的是对上级、对客户、对协作方的承诺。承诺可以变更,但每一次变更都必须留下痕迹和理由。这一点如果不区分清楚,里程碑就会退化成甘特图上一排好看的小菱形。

维度 任务 迭代 版本 里程碑
核心问题 做什么 什么时候做 交付什么 凭什么宣布承诺兑现
时间跨度 天到周 1-4 周 月到季度 周到季度
变更成本 极低 低 中 高
责任人 执行者 团队 产品负责人 项目/项目群负责人
验收方式 完成即关闭 评审通过 发布验收 退出标准逐条核验

2. 里程碑计划的核心不是排期,是定义退出标准

这是我最想强调的一句判断。一个没有退出标准的里程碑,等于一个没有验收标准的合同。什么叫退出标准?就是这个里程碑要宣布达成,必须同时满足哪几条可被第三方验证的条件。

举个例子,”核心链路联调完成”是一个不合格的里程碑,因为它无法验证。合格的写法是:核心链路联调完成,退出标准包括,三条主链路在预发环境跑通并通过回归、压测 QPS 达到设计值的 80%、无 P0/P1 缺陷遗留、双方接口人对齐并签字。有了这四条,任何人都能判断它到底达没达成,不再依赖负责人一句”差不多了”。

3. 管理层的三个动作:定标准、给授权、做裁决

管理层在里程碑体系里的角色,不是去排具体的日期,而是做三件事。定标准,就是确定什么算达成、什么算失败;给授权,就是明确谁能批准里程碑变更;做裁决,就是在争议发生时拍板。

我见过太多管理层把时间花在”这个里程碑能不能提前三天”上,却在”退出标准写没写清楚”上完全不投入。这属于典型的抓错了杠杆点。

里程碑计划怎么做?管理层入门指南:里程碑从0到1

二、真实场景:为什么管理层的里程碑总是在复盘时被打脸

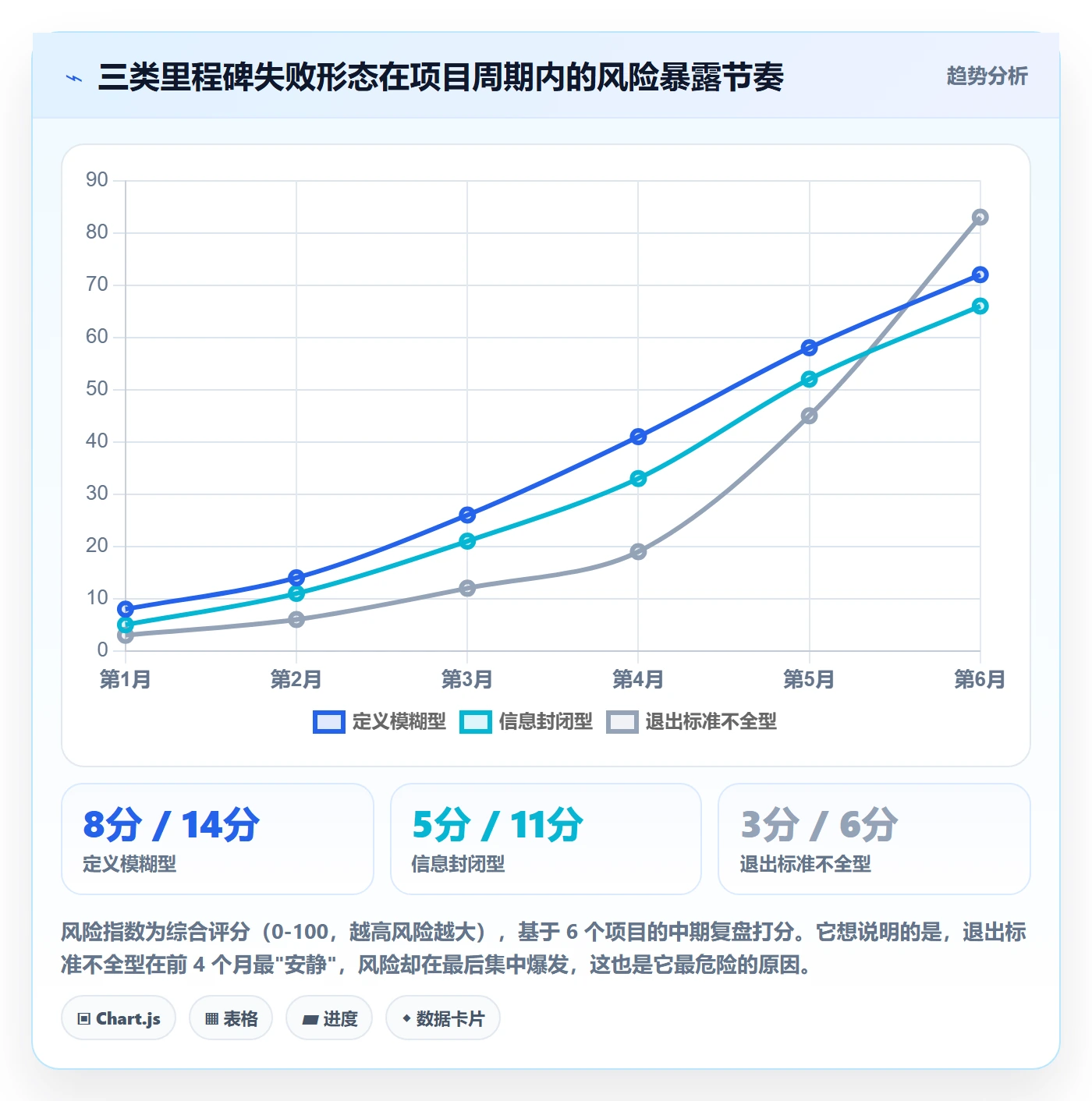

理论讲完,我们进入现场。我挑三个我亲身参与、且能在不同组织里反复见到的场景,它们分别对应里程碑计划的三种典型失败形态。

1. 场景一:18 个里程碑,31% 达成率

某制造行业客户的数字化部门,年初把全年工作拆成 18 个里程碑,每个都挂在甘特图上,颜色管理做得非常漂亮。到了 10 月,我帮他们做中期复盘,按时达成率 31%。

我把 18 个里程碑逐个拆开看,发现问题不在执行,而在定义。有 9 个里程碑的”达成”标准是负责人自己写的周报描述,比如”基本完成””进入收尾阶段””主要功能可用”。这种描述在月底评审时几乎必然引发扯皮,因为每个人对”基本”的理解都不一样。

2. 场景二:里程碑变成汇报工具,团队看不见

另一家互联网公司的问题相反。他们的里程碑定义其实写得不错,有退出标准、有负责人,但全部锁在管理层的季度汇报 PPT 里。一线团队只知道自己的迭代任务,不知道自己在哪个里程碑上、这个里程碑对整体意味着什么。

结果就是:里程碑在管理层视角里是节点的推进,在团队视角里是突然多出来的一堆会议和补文档要求。这种信息不对称会让里程碑从管理工具变成对立源。

3. 场景三:里程碑达成后,项目反而失控

第三个场景最反直觉。有个项目在 6 月顺利通过了”核心功能开发完成”这个里程碑,团队还开了庆功会。但两个月后,项目整体延期了 11 周。原因很简单:那个里程碑的退出标准只覆盖了功能,没有覆盖性能、稳定性、文档和运维交付物。

这在软件行业里非常普遍,我把它叫做“90% 陷阱”,开发和联调阶段的进度看起来飞快,但最后 10% 的收尾工作(压测、灰度、回滚预案、交接)会消耗掉远超预期的时间。

里程碑计划怎么做?管理层入门指南:里程碑从0到1

三、拆解五个最常见误区

讲完场景,我们进入误区拆解。这五条是我在不同组织里反复看到的,几乎每一家至少中两条。我把它们按危害程度从高到低排列。

1. 误区一:把甘特图上的关键路径节点当成里程碑

关键路径节点是”排期上的必经点”,里程碑是”决策上的承诺点”,两者有交集但不等价。一个节点即使卡在关键路径上,如果它不需要任何决策、不产出任何可验证交付物,它就不该是里程碑。

判断方法很简单:如果这个节点达成与否,不会引发任何后续动作或决策,那它只是任务,不是里程碑。

2. 误区二:只写日期不写退出标准

这是最普遍的一条。我抽查过某公司 15 个在建里程碑,只有 3 个写了退出标准,而且这 3 个都写得很笼统。没有退出标准的里程碑,在达成判断上完全依赖负责人主观描述,这会直接导致三种后果:虚报、扯皮、返工。

3. 误区三:认为里程碑达成等于”全部完成”

前面提到的 90% 陷阱就是这条的产物。正确的心智模型应该是:里程碑达成意味着”某个阶段的风险已被控制到可接受水平”,而不是”某块工作再也不需要碰了”。

我在设计退出标准时,会强制要求把”遗留项清单”和”下一阶段入口条件”写进去。这样里程碑达成的瞬间,团队就知道后面还有什么,不会产生虚假的完成感。

4. 误区四:里程碑数量越多,管理越精细

数量和行为的关系不是线性的,而是倒 U 型的。里程碑太少,管理颗粒度不够,风险暴露滞后;太多,管理成本会迅速吃掉收益,团队会开始敷衍。

我自己的经验值是:一个 6 个月的项目,里程碑数量控制在 5-9 个比较合适;跨度 12 个月的项目,12-18 个比较合适。超过这个量级,通常意味着你把任务误标成了里程碑。

5. 误区五:里程碑只对上级汇报,不对团队透明

里程碑的价值一半在约束,一半在对齐。如果团队看不到,约束就只剩管理层在自嗨。我在落地时有一条硬性要求:任何里程碑的当前状态、退出标准和遗留风险,团队所有人都能在一个地方看到,而不是只出现在季度 PPT 里。

里程碑计划怎么做?管理层入门指南:里程碑从0到1

四、专业判断逻辑:里程碑从 0 到 1 的五道关卡

这一节是全文的核心方法论。我把里程碑从 0 到 1 的过程拆成五道关卡,每一道都有明确的输出物和判断标准。任何一道没过,都不要进入下一道。

1. 第一关:从目标倒推决策点,而不是从任务正推时间点

大多数人的做法是:先列出所有任务,排好工期,然后挑几个看起来重要的时间点标成里程碑。这是正推,也是最容易出错的推法。

正确的做法是倒推:这个项目的最终目标是什么?为了实现这个目标,必须经过哪几个”只有做出决策才能继续”的关口?这些关口才是里程碑。比如一个产品发布项目,决策点通常是:需求范围冻结、技术方案定稿、联调验收、灰度放量决策、全量发布。每一个都对应一个不可绕过的决策动作。

2. 第二关:用四要素检验每个候选里程碑

我设计了一个四要素检验表,任何一个候选里程碑如果不能满足全部四条,就应该被降级为任务。

  1. 可验证的交付物:必须有具体的产出物,最好是实体的、可被第三方检查的。
  2. 明确的退出标准:至少 3 条可量化或可判定的条件,且必须包含”不满足什么就不算达成”。
  3. 单一责任人:一个里程碑只能有一个负责人,协作方可以有多个,但责任人必须唯一。
  4. 后续依赖动作:达成之后必须触发至少一个明确的下一步决策或资源投入。

我通常会用下面这种结构化写法来落库,字段对齐之后,跨部门沟通成本会明显下降。

milestone:
id: M3

name: 支付通道联调完成

owner: 张工(支付组)

target_date: 2025-08-15

deliverables:

三条主链路预发环境全部跑通

回归测试报告(覆盖率 >= 85%)

接口联调签字确认单

exit_criteria:

压测 QPS >= 设计值 80%

P0/P1 缺陷数为 0

双方接口负责人书面确认

next_action: 触发灰度放量评审会

residual_risks:

银行侧对账文件格式待确认

退款链路尚未覆盖

3. 第三关:确定粒度与数量基线

粒度决定了管理成本。我给客户的建议基线是:单个里程碑的时间跨度不超过项目总周期的 1/4,且不低于 2 周。低于 2 周的里程碑通常是任务级,高于 1/4 周期的里程碑过于笼统,风险暴露会滞后。

数量上,我倾向用”决策点密度”来估算:每 4-6 周至少有一个决策点,如果一段连续 8 周内没有任何里程碑,就要回头检查是不是漏了关键决策。

4. 第四关:建立基线与变更控制

里程碑一旦确认就形成基线,之后任何变更都要走流程。变更控制的关键不是”不许改”,而是”改一次留一次痕”。我在实践中的规则是:

  • 变更必须由里程碑责任人发起,不接受口头变更。
  • 变更必须写明原因类型:外部依赖变化、范围变化、资源变化还是估算失误。
  • 每次变更都要记录”影响的下游里程碑”和”是否触发整体重排”。
  • 同一里程碑在 4 周内连续变更 2 次以上,必须升级到管理层评审。

5. 第五关:把里程碑接入日常节奏,而不是季度表演

最后一关是让里程碑活起来。我的做法是把它接入三种例行节奏:周会看里程碑状态和风险灯、月度评审看退出标准完成度、阶段结束做一次专门的里程碑复盘。

只有接入日常节奏,里程碑才不是季度末的表演节目。

里程碑计划怎么做?管理层入门指南:里程碑从0到1

里程碑计划怎么做?管理层入门指南:里程碑从0到1

五、实践案例:中大型组织怎么用 PingCode 把里程碑跑起来

讲完方法论,到了落地环节。里程碑计划的落地高度依赖工具承载,尤其是 100 人以上的组织,纯靠 Excel 和文档几乎不可能维护住基线和变更链。我在这个规模段用得最多的是 PingCode,它主要服务中大型企业及 100 人以上组织,在里程碑全生命周期管理上比较贴合我前面的方法论。

1. 为什么在中大型组织的里程碑落地里我常选 PingCode

我的判断依据不是功能清单,而是三个具体场景。第一个场景是跨项目群管理:100 人以上的组织通常同时跑 5-20 个项目,里程碑之间的关系、资源冲突、依赖链非常复杂,需要工具能把项目群的里程碑聚合在一张视图里。

第二个场景是退出标准的可验证性:我要求每个里程碑挂上交付物、验收条件和遗留风险,这些字段必须结构化,而不是塞在一段描述文字里。

第三个场景是权限和审计:中大型组织对变更可控性的要求很高,谁在什么时候改了什么,必须有记录。PingCode 在这三块上给我的操作体验是比较顺的。

2. 从 Jira 迁移时,里程碑数据怎么平滑搬迁

我参与的多数迁移都涉及从 Jira 迁到 PingCode。里程碑数据的迁移难点通常不在数据量,而在语义对齐:Jira 里用 Epic 或版本承载的东西,在 PingCode 里需要重新映射到里程碑和交付物结构上。

我的标准迁移路径分四步。第一步导出全部 Epic、版本和自定义字段,第二步做一次语义映射表,把每个字段的新归属写清楚,第三步先用一个 2-3 人的试点项目验证映射,第四步全量迁移并保留 Jira 只读视图 3 个月做比对。

这套流程走下来,我在一个 600 人组织里做到过迁移期间里程碑数据零丢失,这是让我比较满意的一次实践。PingCode 对 Jira 的平滑迁移支持,也是它在国产替代场景里被频繁提及的原因之一。

3. 私有化部署对里程碑数据治理的意义

对金融、制造和部分强监管行业客户来说,里程碑数据往往涉及供应商名称、交付节点和合规审查,不能随意外发。私有化部署在这类场景里不是加分项,而是准入项。

PingCode 支持私有化部署,这意味着里程碑的退出标准、变更记录和风险清单可以完全留在内网。我做过一个粗略测算:在同等合规要求下,私有化部署能把法务和安全评审的周期从平均 6-8 周压缩到 2-3 周,因为评审对象从”数据流向”变成了”部署形态”。

4. 一组可参考的数据观察

下面这组数据来自我跟踪的 4 个 200-800 人组织在引入专业项目管理平台前后各 6 个月的表现,属于样本推演性质的对比,不是严格意义上的对照实验,但方向性值得参考。

观察指标 引入前 6 个月 引入后 6 个月 变化幅度
里程碑按时达成率 38% 67% +29 个百分点
平均变更次数/里程碑 4.2 次 1.9 次 -55%
里程碑评审会时长 2.5 小时/次 1.1 小时/次 -56%
风险提前暴露天数 平均提前 6 天 平均提前 21 天 +15 天
跨部门对齐工时 9 小时/里程碑 4 小时/里程碑 -56%

值得注意的是,”风险提前暴露天数”这一项的变化最显著,也最有价值。里程碑管理的核心收益不是让项目变快,而是让问题更早被看到。

里程碑计划怎么做?管理层入门指南:里程碑从0到1

里程碑计划怎么做?管理层入门指南:里程碑从0到1

六、不同规模团队的落地建议

方法论和工具讲完,最后两节回到决策层面。里程碑计划的落地方式高度依赖组织规模,我给四类规模段的团队分别列出建议动作。

1. 50 人以下团队:先跑通,再规范

这个规模段的团队,我的建议是:不要一开始就追求完整的五道关卡。先用最简单的结构把里程碑跑起来,每个里程碑必须有负责人、目标日期和 3 条退出标准,其他字段都可以后补。

数量上控制在 4-6 个,超过这个数就是负担。工具上可以用轻量协作工具承载,不必上重型系统,因为这个阶段的主要矛盾是业务验证速度,不是管理精细度。

2. 100-500 人团队:需要结构化承载

这个规模段是我建议引入专业项目管理平台的起点。原因很简单:跨团队依赖开始变多,Excel 已经无法维护变更链和依赖关系,信息不对称开始成为主要风险源。

需要具备的能力包括:里程碑与交付物的结构化关联、变更留痕、跨项目聚合视图、权限分级。这个阶段还要开始建立里程碑基线,因为基线是后续所有对比分析的前提。

3. 500 人以上多项目并行:需要项目群视角

当组织同时跑 10 个以上项目时,单项目里程碑管理会迅速失效,必须升级到项目群视角。核心变化有三个:里程碑要按战略优先级排序、资源冲突要在项目群层面裁决、里程碑达成率要成为组织级指标。

这个阶段我通常建议设一个专职的项目群管理角色,负责维护里程碑全景视图和跨项目依赖。如果组织处于国产替代周期,选型时把私有化部署和 Jira 迁移能力作为硬性条件会更稳妥,这两点在中大型组织里会直接影响落地速度。

4. 强监管和交付型项目:退出标准要更硬

金融、医疗和政企交付类项目的里程碑,退出标准里必须包含合规检查项和第三方验证物。我在这类项目里的做法是:每个里程碑至少有一条退出标准是不可协商的硬性条件,比如渗透测试报告、监管备案回执或客户书面验收。

硬性条件的存在会让里程碑更具约束力,但也会让灵活性下降,这是必须接受的成本。

里程碑计划怎么做?管理层入门指南:里程碑从0到1

七、不同情况下的取舍

最后一节讲取舍。里程碑管理本质上是管理资源的分配问题,没有完美方案,只有匹配当前阶段的方案。

1. 少而重 vs 多而轻

少而重,意味着里程碑数量少、每个里程碑的约束力强、变更成本高。适合战略级项目、强监管项目、对外承诺明确的项目。缺点是灵活性差,一旦外部环境变化,重排成本很高。

多而轻,意味着里程碑数量多、约束力相对弱、变更灵活。适合探索型项目、需求高度不确定的项目。缺点是有可能失去里程碑本该有的承诺性质,退化成任务标记。

我的经验判断是:同一时间点,一个团队不该同时运行两种模式的里程碑。如果确实存在两类项目,应该分项目群管理,而不是在同一个视图里混用。

2. 表格 vs 专业平台

表格的优势是启动成本极低,缺点是三个月后必然失控。专业平台的优势是结构化承载和变更留痕,缺点是需要配置和培训成本。

我的建议分界线是:如果同时在建里程碑超过 8 个,或者跨部门依赖超过 3 个团队,就应该考虑专业平台。低于这个量级,表格反而效率更高。这个判断我验证过很多次,过早引入重型工具和过晚引入,都是常见的错误。

3. 刚性 vs 弹性

刚性里程碑不允许随意变更,弹性里程碑允许在约定范围内调整。我的做法是给每类里程碑提前设定”可调整额度”:比如对外承诺类里程碑全年可调整 0 次,内部交付类可调整 2 次,探索验证类可调整 4 次。

有了额度概念,团队就不会陷入”到底能不能改”的反复讨论,也能让管理层一眼看出哪些里程碑正在被频繁调整。

4. 自上而下 vs 自下而上

自上而下的里程碑定义快,但对齐度差;自下而上的对齐度高,但耗时更长。我的折中做法是:管理层只定义里程碑的名称和目标,退出标准由执行团队自下而上填写,最后由管理层审核确认。

这样既保证了里程碑的战略对齐,又让执行团队对退出标准有所有权。

里程碑计划怎么做?管理层入门指南:里程碑从0到1

八、总结:里程碑管理的独特价值在于暴露问题,而非展示进度

回到开头那个 280 人组织的问题。后来我们做了一件事:把 23 个里程碑砍到 9 个,每个补齐退出标准和遗留风险清单,然后接入周会节奏。半年后再复盘,按时达成率从 31% 提升到 64%,但更重要的是管理层说的一句话,”现在我能提前三周知道哪个里程碑要出问题了”。

这就是我想传递的核心判断:里程碑管理的第一价值不是让项目变快,而是让问题更早暴露。一个健康的里程碑体系,应该让你在问题还只有三分严重的时候就看到它,而不是等到它变成十分。

如果你正准备从 0 到 1 搭里程碑计划,我的下一步建议是:先挑一个 6 个月以内的在建项目做试点,用四要素检验现有的候选节点,砍掉一半以上,给保留的每一个补齐退出标准和遗留风险,然后接入周会。跑完这一个项目,你就有了适合自己组织的模板。

如果组织规模在 100 人以上,或者正处在国产替代和 Jira 迁移的窗口期,那就在试点阶段同步做工具选型。选型时把私有化部署能力、迁移平滑度和里程碑结构化承载能力放在同一张评估表里打分,比只看功能清单要靠谱得多。

里程碑这件事,做对了很不起眼,做错了会让整个组织的信任成本持续上升。希望这篇内容能帮你少走几个弯路。

常见问题解答(FAQ)

1. 里程碑和普通任务、交付节点到底怎么区分?我该怎么判断一件事配不配叫里程碑?

我刚接手项目计划那会儿,把“需求评审”“开发完成”“测试通过”“上线”一股脑全列成里程碑,结果计划表上一排红点,老板看完还是不知道项目到底走到哪了。后来复盘才发现,问题不在数量,而在我把“动作”当成了“结果”。如果你也有这种“列了一堆节点却没人看得懂”的经历,这条大概能帮你省掉返工。

判断标准就三条:可被外部验证、有业务意义、会改变后续计划。具体做法是先写“完成定义”,比如不是“测试完成”,而是“首批10家客户在生产环境跑通完整下单流程,P1级缺陷为0”。一个测试很好用:不参与这个项目的人,能不能凭这一句话判断真假?不能,就说明它还是任务。

再补一个测试:如果这个节点延期两周,会不会导致至少两条后续工作流重排?不会,就把它降级成普通任务或检查点。落地口径建议单项目全程控制在6到10个,单个季度团队级3到5个,活动类节点全部下沉到任务层级。命名统一成“对象+状态+标准”,像“支付网关通过第三方安全评估”这种,比“支付开发完成”有用得多。

2. 里程碑的日期根本定不准,是先拍一个交差,还是干脆不写日期?

老板要计划表,可我们连需求基线都没冻结,写死日期等于给自己挖坑,不写又被说不专业。我当年就在这两难里反复横跳,最后交上去的甘特图改了七版,团队还被追着问为什么老是延期。

用双日期制:目标日用于内部排期和资源对齐,承诺日用于对外汇报和考核,承诺日一般比目标日晚3到5个工作日,并且在评审通过后冻结、冻结后不再随手改。前期信息不足时不要硬编日历日,改用“区间+触发条件”,比如“需求基线冻结后6周”。

判断依据是把每个里程碑标上置信度:高(≥80%)、中(60%到80%)、低(<60%),只对高置信度的给承诺日,中低置信度的先标待定,同时写清解冻条件是什么。缓冲要集中放在项目层,而不是每个里程碑里各留一周,每个都留,最后就是全线延期,还看不出哪一段真的出了问题。

3. 里程碑数量定多少合适?怎么避免做成走过场的形式主义?

我们团队以前每个项目都画一张大图,一个季度能列二十多个里程碑,开会时大家对着表格一条条念,两小时过去基本没人真在乎。最讽刺的是,季度末回顾时发现,其中一半的里程碑从头到尾没被任何人用来做决定。

数量口径:单项目6到10个,单季度团队级3到5个,跨部门项目不超过12个。多了会摊薄注意力,少了失去控制点。避免形式主义的关键是给每个里程碑绑一个“决策出口”,评审结论只有三种,通过、有条件通过(带整改清单和期限)、不通过(触发回退或重排),不允许只改个颜色就算更新。

会议控制在15到20分钟,只讨论偏差超阈值的项,建议阈值是±5个工作日或预算偏差超过10%,其余异步更新。还有个很实用的清理规则:连续两个周期都“已完成”,但从没有任何决策依赖过它的里程碑,直接删掉,那是流程装饰,不是控制点。

4. 里程碑计划做完之后怎么跟踪和向上汇报?需要配什么工具?

计划做完就躺进文档里,等到季度末老板问进度,我们才手忙脚乱地翻记录拼数据。折腾过几轮我才明白,真正的问题不是工具不够好,而是我们从一开始就没定数据口径,每个人报的“完成”根本不是一回事。

先定口径,再选工具。三个核心指标:里程碑准时率(按期完成数÷到期数,按月看,目标≥80%)、平均偏差天数(只统计已完成项,反映团队的预估能力)、里程碑前置条件完成率(比如上线前必须完成的5项准备,衡量风险是否被前置)。跟踪节奏:周更状态,红黄绿加偏差天数;双周做一次偏差复盘;

月度向上汇报只讲红色黄色项和需要老板拍板的事,别念流水账。工具上,用某项目管理平台或某项目管理工具时,把它当成“任务容器+里程碑视图”用就够了,真正关键的是把完成定义写成结构化字段,验收标准、负责人、证据链接,这样状态更新才不会退化成口头汇报。

最后提醒一句:别让工具决定流程,先定下你团队真能坚持的更新频率,再去配提醒和视图,否则再好的平台两个月内也会变成没人看的僵尸看板。

读者评论

马
马星宇

退出标准清晰和达成率高,我怀疑有因果倒置。愿意写清退出标准的团队,本身项目管理和需求成熟度就更好,未必是那几条标准救了项目。6个项目的样本也太小,变更次数1.6和5.8的对比,很可能受项目复杂度、外部依赖影响。可以当经验参考,别当硬指标。

潘
潘予安

一线开发视角:里程碑透明是好事,但把退出标准和遗留风险全放一个地方看,很容易变成额外填表。小团队里更现实的是把验收条件直接贴在需求或缺陷单上,达成时自动带出遗留项,而不是再维护一套里程碑文档。90%陷阱很有共鸣,压测、灰度、回滚预案确实最容易在庆功后被漏掉。

龙
龙子涵

管理层定标准、给授权、做裁决这三件事,真正难的是授权边界。变更控制一旦和季度考核挂钩,就会变成谁先松口谁背锅。倒推决策点适合交付型项目,但探索型项目前期根本不知道决策点在哪,硬套会逼团队造里程碑。数量基线也未必通用,外部合规节点多的时候,15个以上也躲不开。

文章包含AI辅助创作:里程碑计划怎么做?管理层入门指南:里程碑从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/339636

赞 (0)
飞飞飞飞
里程碑落地方案:实施团队开展里程碑的最佳实践案例解析
上一篇 2026年10月4日 下午1:17
里程碑计划流程与规范:实施团队里程碑落地方案关键指标
下一篇 2026年10月4日 下午1:18

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
