2023 年 11 月,我接手一个已经延期两次的实施项目。客户方项目负责人在第一次碰头会上只问了一个问题:这次你打算延到什么时候?我没有回答这个问题,而是先要了一份东西,上一个里程碑的验收记录。打开看板,那个里程碑标着绿色,进度条 92%,唯独“客户验证环境联调”这一项没做。也就是说,真正决定能不能验收的那部分,恰好是没做的那部分。
这就是绝大多数里程碑延期的真实样子:它不是最后一天突然发生的意外,而是在设定里程碑那天就已经埋下的结构性缺陷。这篇文章不讲“要加强沟通”“要提升执行力”这类正确的废话,我把过去几年经手的 40 多个实施项目复盘下来,把里程碑延期这件事拆成可判断、可干预、可复盘的动作。
一、核心结论:里程碑延期是承诺管理问题,不是进度管理问题
先给三个我反复验证过的结论,后面所有内容都围绕它们展开。
结论一:里程碑的唯一定义是“可被外部验证的交付状态”,不是“我们这边做完了”。凡是把里程碑定义成“开发完成”“测试完成”“上线完成”这种内部视角的动词,几乎一定会延期,因为这些词没有验收标准,甲方和乙方可以在同一句话上理解出两个完全不同的日期。
结论二:延期几乎不在最后一周发生,它在设定里程碑那天就已经决定了 70%。我复盘过的延期案例里,真正因为“最后冲刺没冲上去”导致延期的比例不到三成,剩下七成是上游依赖没闭环、验收口径没对齐、客户侧配合项没排进计划。
结论三:处理延期的正确动作是“重排承诺”,不是“加班补进度”。压缩测试时间补进度,是把今天的延期换成了三个月后的故障工单,本质上只是把风险挪了个位置。

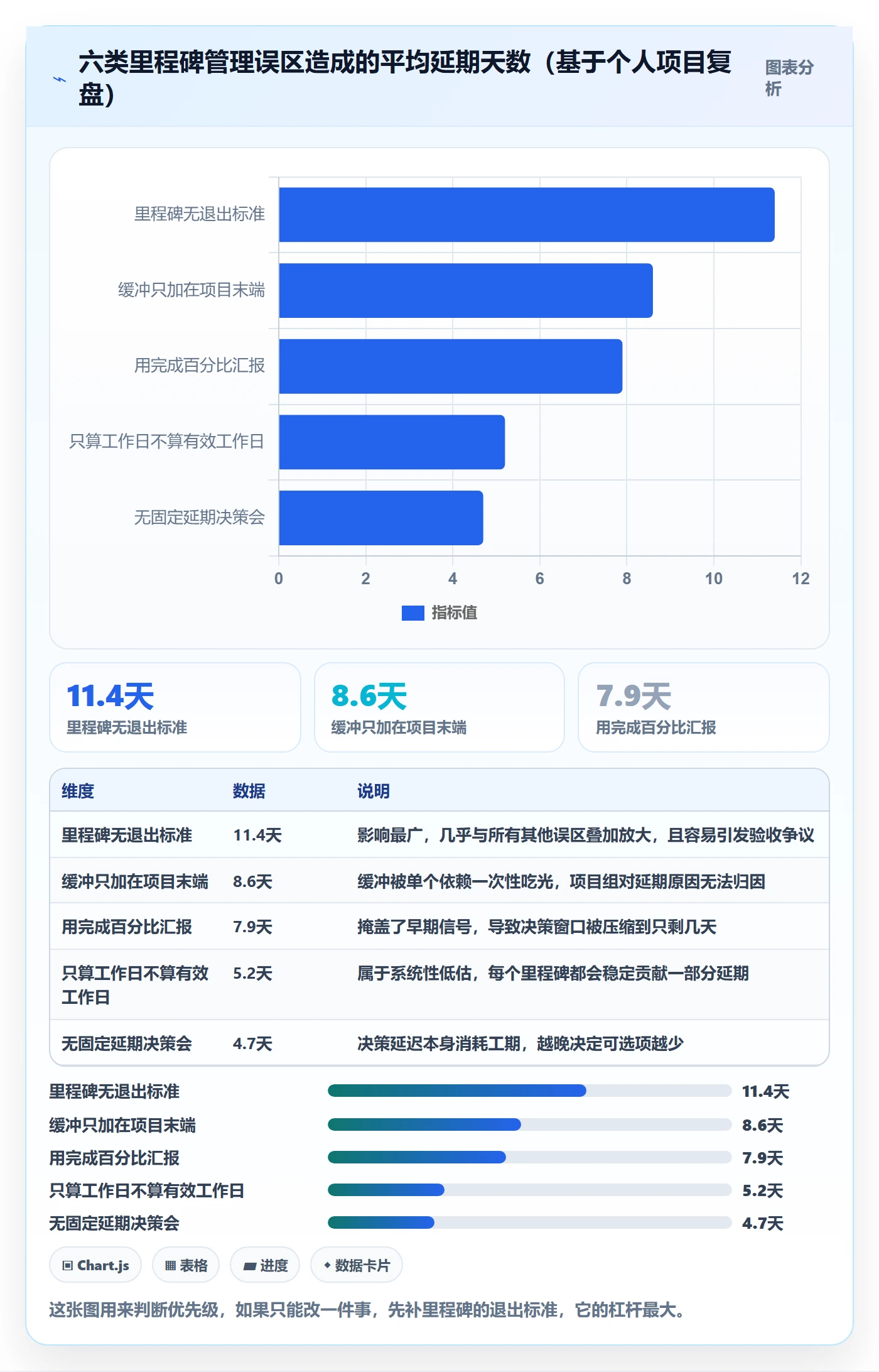

这三年我经手和旁观的实施项目里,里程碑延期的根因分布大致是这个样子(样本为 40 个实施类项目的复盘记录,属于经验统计,不是行业普查):

二、真实场景:三个项目的延期漂移过程

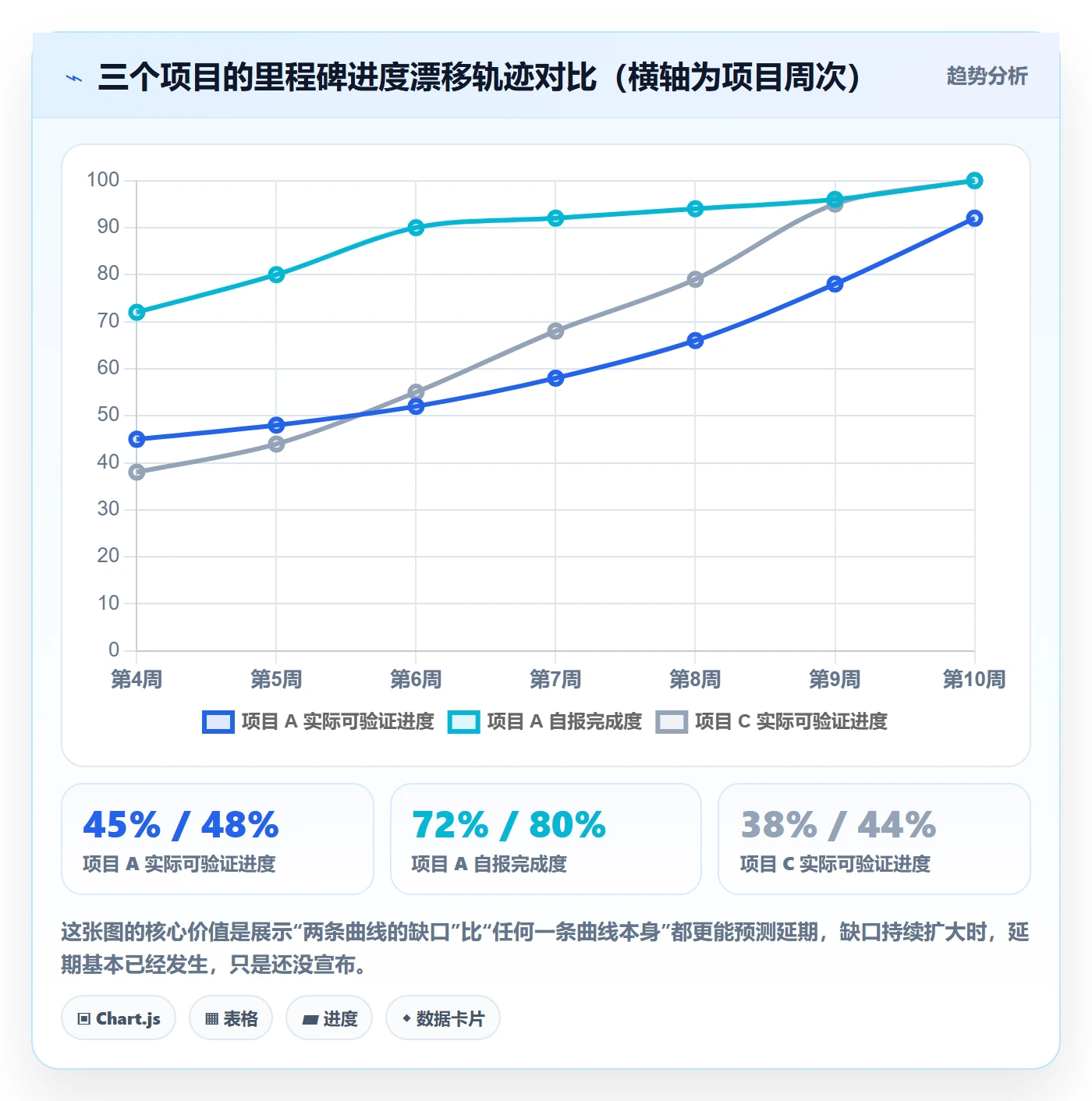

抽象讲结论没意义,我讲三个具体项目。它们的名字我做了脱敏,数据是真实的,我用它们说明一个共同规律:延期是一段漂移过程,而不是一个瞬间事件。
1. 项目 A:看板上只延了 5 天,实际延了 34 天
这是一家中型制造企业的生产管理系统实施。里程碑 M2 定义为“核心模块联调通过”,计划日期是第 6 周周五。到第 6 周周三,项目群里报了“完成度 90%,预计按期”。第 6 周周五,结论是“还差一点点,延到下周二”。下周二又变成“环境问题,再给三天”。
真实情况是:联调依赖的第三方设备接口文档,从第 4 周就没到位;开发团队用模拟数据把代码写完了,但一直没法真联调。项目组每周都在报“完成度 85%,92%”,因为从代码角度看确实快写完了,但从“可被验证”的角度看,进度其实在第 4 周就停在原地了。最终这个里程碑比原计划晚了 34 天,而看板上记录的“延期天数”只有 5 天。
这个项目给我留下最深的一个教训:“完成百分比”是实施项目里最不可信的一个指标,因为它在 100% 之前几乎不提供任何决策信息。
2. 项目 B:里程碑按时完成,但三周后爆雷
这是一个零售企业的数据中台实施。里程碑 M1 定义为“数据接入平台上线”,按期交付,客户方还发了表扬邮件。三周后,报表口径对不上,业务方发现有两张核心表的历史数据没有完成回溯,而回溯脚本因为时间紧被推迟到“二期”。
问题不在技术,在于里程碑的定义漏掉了“历史数据可用”这一条。团队按时交付了一个技术上跑通的平台,但没有交付一个业务上能用的平台。这种延期最隐蔽的地方是:它的成本不在工期内,而在信任里。后面每次再承诺里程碑,客户都会追问三遍“这次是真的吗”。
3. 项目 C:主动延期 10 天,整体反而提前 8 天交付
这个项目我印象最深,因为它是唯一一个“主动宣布延期”还让客户满意的。第 5 周的健康度检查里,五个信号里有三个已经报警:上游依赖闭环率 78%、未决问题平均老化 9 天、客户侧数据准备完成率 40%。
我当时的判断是:原定第 8 周的 M3 有超过 70% 的概率延期,而且大概率延 2,3 周。与其在第 8 周仓促宣布,不如在第 5 周就主动重排,把 M3 后移 10 天,同时砍掉两个非核心功能模块。
结果是 M3 在第 8 周 + 10 天准时交付,后面的 M4、M5 因为没有返工,反而比原计划提前了 8 天收尾。提前暴露的延期,成本是可控的;被动暴露的延期,成本是指数级的。

三、常见误区拆解
下面这六个误区我几乎在每个延期项目里都能见到至少三个。我把它们按“造成的平均延期天数”排了序,这个排序来自我自己项目的复盘记录,不是行业标准,但规律性很强。
1. 误区一:把里程碑画成甘特图上的一个菱形
菱形只有日期,没有入口条件和出口条件。项目组成员看到一个菱形,理解是“那天要开个会”;客户看到一个菱形,理解是“那天要能验收”。两个理解的差距,就是延期。
正确的做法是给每个里程碑定义 Entry Criteria(进入条件) 和 Exit Criteria(退出条件),而且退出条件必须是可客观判定的,比如“完成 200 条核心用例执行且通过率 ≥ 98%”,而不是“测试基本完成”。
2. 误区二:缓冲只加在项目末端,不加在关键依赖上
这是最典型的进度管理错误。团队在总工期上加 15% 缓冲,看起来很稳健。但实施项目里真正的风险集中在几个汇聚点:第三方接口就绪、客户数据准备、环境审批。这些点一旦晚,后面全部顺延,末端缓冲会被一次性吃光。
我的做法是在每个汇聚依赖后面单独挂 2,5 天的汇聚缓冲,末端只留 5% 左右的项目缓冲。这样缓冲消耗可归因,能告诉你是哪个依赖在吃时间。
3. 误区三:用“完成百分比”做里程碑汇报
百分比在 0,80% 区间里几乎不携带信息,在 90%,99% 区间里则最容易骗人。我见过太多“完成度 95%”持续三周不变的项目。替代方案是用二元状态 + 未完成项清单:要么完成,要么列清楚还差哪几件事,每件事谁负责、卡在哪。
4. 误区四:只算工作日,不算“有效工作日”
排期时按 5 个工作日/周算,实际有效开发时间往往只有 3.2,3.8 个工作日。差额来自客户评审会、需求澄清、环境等待、跨部门协调。一个 8 周的里程碑,如果按 5 天/周排,实际已经隐含了约 20% 的延期风险。
5. 误区五:延期后第一反应是压缩测试
这是代价最高的一种补救。压缩测试不会消除缺陷,只是把缺陷从实施阶段挪到运维阶段,而运维阶段发现一个缺陷的修复成本,通常是实施阶段的 5,15 倍。我宁可砍功能范围,也不压测试窗口。
6. 误区六:没有固定的“里程碑延期决策会”这个仪式
延期决策如果靠临时拉起会议,通常会演变成追责会,而不是决策会。我在项目里固定了一个动作:里程碑前 10 个工作日,开一次 45 分钟的延期决策会,只回答三个问题,还剩哪些未完成项、最晚什么时候必须做决定、如果延期影响什么。这个仪式本身就能救回很多时间。

四、专业判断逻辑:里程碑健康度五信号模型
判断一个里程碑会不会延期,不能靠感觉。我用五个信号做量化判断,这套模型是我在长期实施项目里逐步调出来的,每个信号都能在项目管理平台上自动取数。重点是看趋势而不是看绝对值,趋势恶化比数值难看更值得警惕。
1. 信号一:上游依赖闭环率
定义是:该里程碑所有前置依赖中,已经“确认可交付”的比例。注意是确认可交付,不是“口头说没问题”。这个信号低于 90% 且距里程碑不足 15 个工作日时,延期概率显著上升。
2. 信号二:缺陷发现速率曲线的斜率

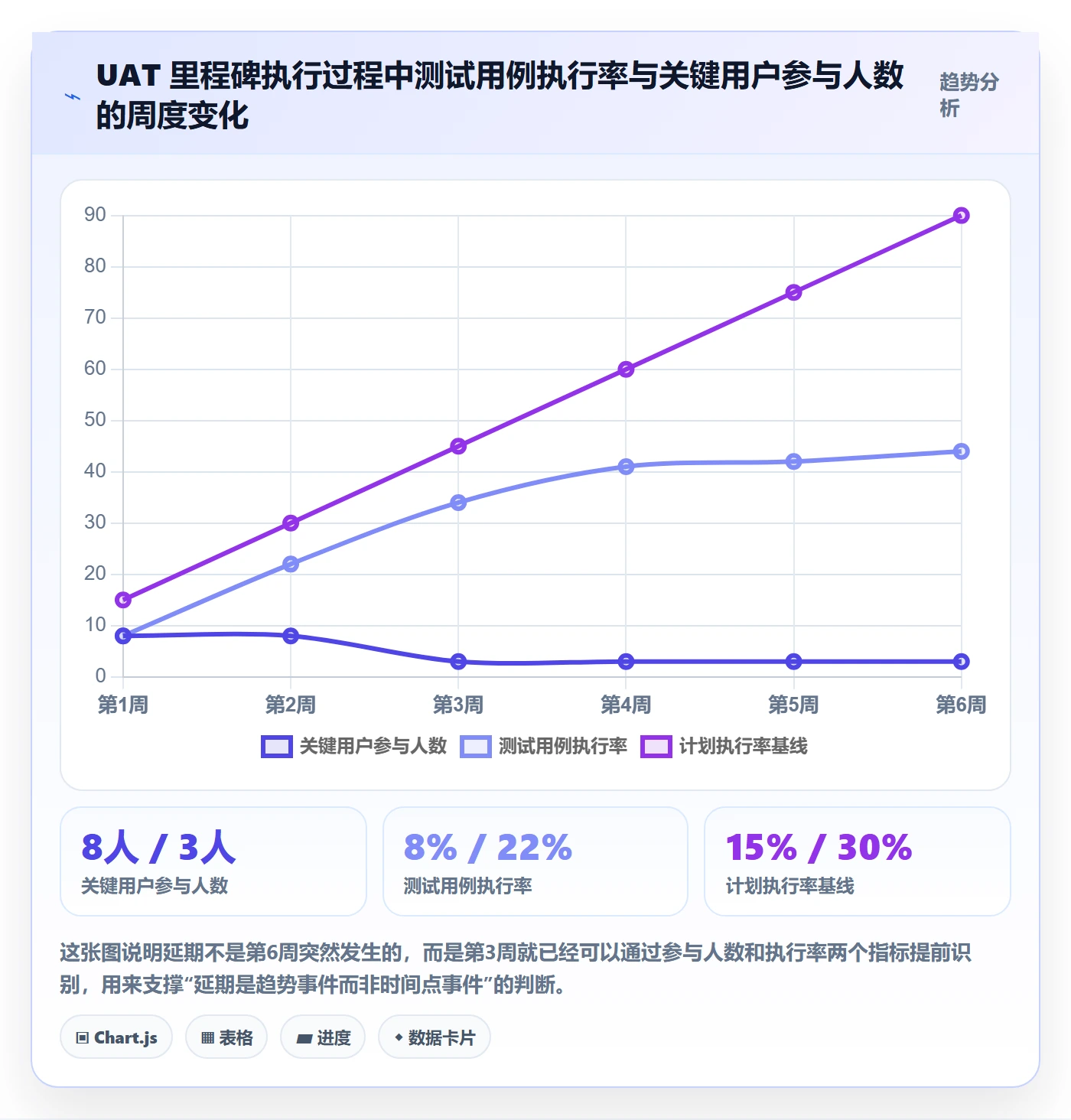

正常的缺陷曲线应该是先升后降的钟形。如果距里程碑还有 10 个工作日,缺陷发现速率还在爬升,说明功能还没做完,延期基本已成定局。这个信号的提前预警能力最强,因为它不受汇报口径影响。
3. 信号三:未决问题平均老化天数
统计所有 Open 状态的问题、待确认需求、待答复接口文档,算平均存在天数。健康项目的这个值通常在 3 天以内。超过 7 天说明有事项卡在某个环节无人推动,而这类卡点往往是延期的直接原因。
4. 信号四:关键角色可用性
实施项目里最危险的不是没人,是“关键的那一个人被同时安排在三件事上”。我通常统计里程碑前两周内,关键角色在项目上的可投入比例,低于 60% 就要预警。
5. 信号五:客户侧配合项完成率
数据准备、环境审批、业务人员确认,这些项目组无法直接控制,但必须主动管理。客户侧配合项完成率低于 50% 且距里程碑不到 10 个工作日,这个里程碑大概率不会按时通过验收,因为验收本身就需要客户投入。
6. 打分卡:把五个信号换算成延期概率
我给每个信号设了阈值和权重,加权后得到一个 0,100 的延期风险分。这是我实际在用的一张表,不是理论模型:
| 信号 | 健康阈值 | 预警阈值 | 权重 |
|---|---|---|---|
| 上游依赖闭环率 | ≥ 95% | < 90% | 30% |
| 缺陷发现速率趋势 | 已过峰值并下降 | 仍在爬升 | 25% |
| 未决问题平均老化 | ≤ 3 天 | > 7 天 | 20% |
| 关键角色可用性 | ≥ 80% | < 60% | 15% |
| 客户侧配合项完成率 | ≥ 80% | < 50% | 10% |
风险分低于 30 视为健康,30,60 需要每天跟踪,超过 60 就要立刻准备延期方案并启动重排沟通。这套打分的意义不在于精确,而在于把“我觉得有点悬”变成“我们有 70% 概率要延 2 周,现在决定怎么办”。

7. 缓冲消耗分解:时间到底被谁吃掉了
光知道风险分还不够,还要知道缓冲消耗在哪。我在项目里会做一个缓冲消耗台账,把每笔消耗归因到具体依赖上。下面是一个真实项目的缓冲消耗结构(项目名脱敏,数值为复盘整理):

五、落地案例与数据观察:中大型组织的里程碑管理怎么落地
方法论讲完,讲我最近一次比较完整的落地。这是一家 300 人规模的制造企业,同时并行三个实施项目,团队 140 多人,跨 5 个业务部门。这类组织的里程碑延期跟小团队不一样,它的难点不在技术,而在信息跨部门流动时的失真。
1. 为什么中大型组织的里程碑更容易延期
100 人以上的组织有三个结构性特点,每一个都在放大延期风险。
第一,汇报链路长。一线开发发现接口文档没到位,传到项目经理那里可能已经隔了两层,再传到客户对接人又是两天。信息延迟本身就是工期损耗。
第二,依赖方多且不在同一考核体系内。接口方、数据方、安全合规方可能分属不同部门,各有各的优先级。项目组的“紧急”对他们是“排期里的一件事”。
第三,里程碑往往绑定合同和付款节点。这不是内部管理问题,延期直接对应现金流和客户关系,处置空间比内部项目小得多。
2. 我们在项目管理平台上做的四件事
这个项目我选用的工具是 PingCode。选择理由很直接:它主要服务中大型企业及 100 人以上组织,支持私有化部署,并且支持从 Jira 平滑迁移。对这家企业来说,私有化部署是硬性要求(数据不能出内网),而他们原来用 Jira,迁移成本是我必须算进去的一项。
落地上做了四件事:
- 把每个里程碑改成“门禁式”结构。里程碑不再是甘特图上的一个日期,而是一个带退出条件检查清单的工作项,清单项不勾完,里程碑状态就无法流转到“已达成”。
- 给每个依赖建独立工作项并绑定责任人。第三方接口、客户环境审批、数据准备全部建为可跟踪项,归属到具体人,而不是留在会议纪要里。
- 把未决问题老化天数做成常态报表。每周一自动出一份老化清单,超过 7 天的自动升级给项目负责人。这一条带来的改变最大。
- 在里程碑前 10 个工作日自动触发延期决策会。用自动化规则推给相关人,附上当时的五信号打分。
3. 一个具体的门禁配置示例
门禁清单我建议用配置化的方式管理,这样每个里程碑可以复用同一套检查逻辑。下面是我实际用过的一个结构(脱敏后简化版):
milestone:
name: "M3 – 核心业务模块上线验收"
planned_date: "第 8 周 周五"
entry_criteria:
"上游接口联调通过率 >= 98%"
"客户测试环境就绪并完成连通性验证"
exit_criteria:
id: upstream_closure
threshold: "上游依赖闭环率 >= 95%"
weight: 0.30
id: defect_trend
threshold: "缺陷发现速率已过峰值"
weight: 0.25
id: issue_aging
threshold: "未决问题平均老化 weight: 0.20
id: key_role_capacity
threshold: "关键角色可投入 >= 80%"
weight: 0.15
id: client_readiness
threshold: "客户侧配合项完成率 >= 80%"
weight: 0.10
escalation:
trigger: "里程碑前 10 个工作日"
action: "自动发起延期决策会,附风险打分"
这套配置的好处是把判断标准写死在系统里,而不是留在项目经理的经验里。人员轮换时,新的项目经理不需要重新摸索就能接住。
4. 落地前后三个季度的数据对比

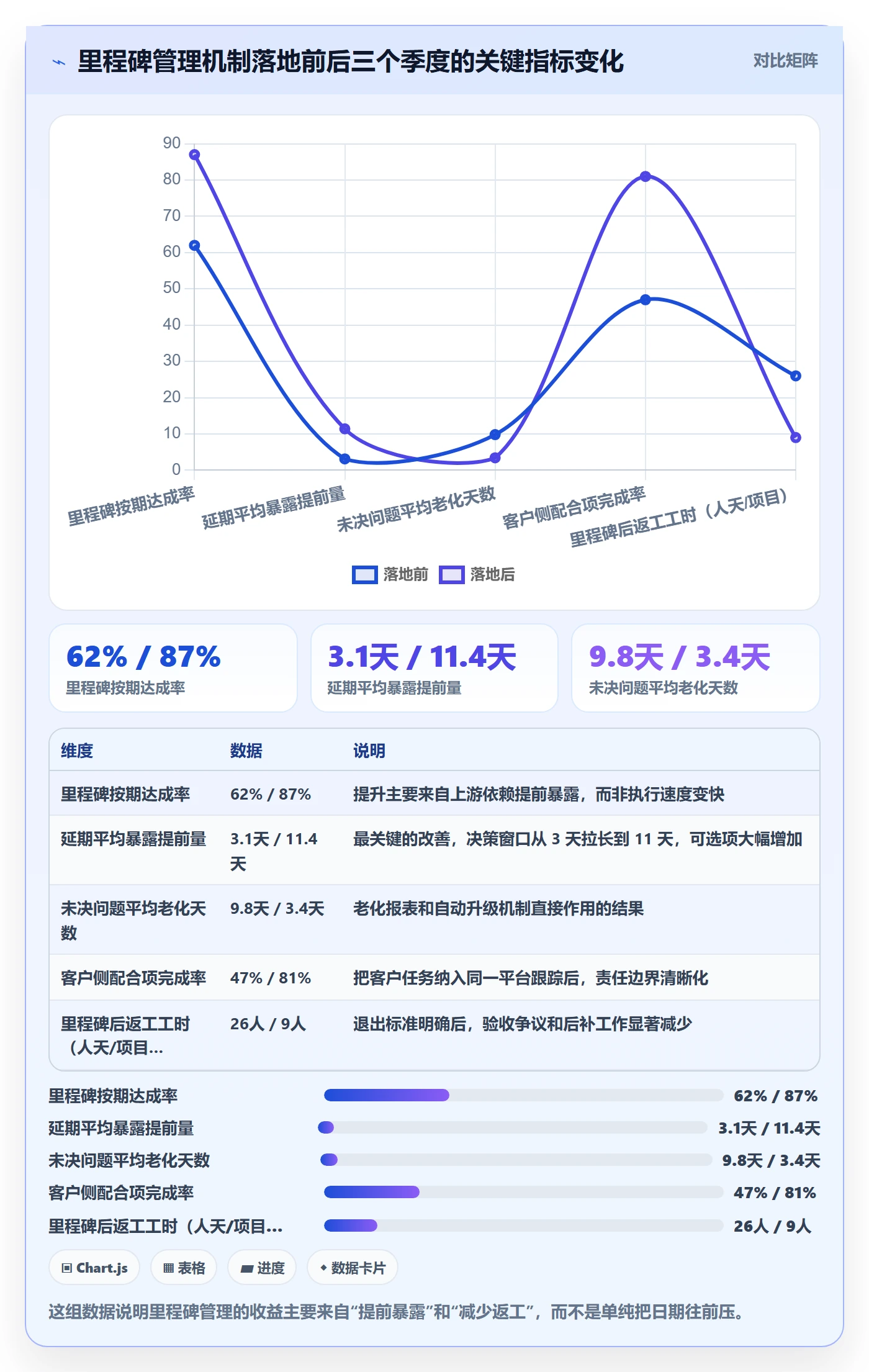

三个季度下来,这家企业的几个关键指标变化如下(数据来自该企业项目管理平台报表导出,口径一致,已脱敏):

5. 延期类型分布的变化更值得关注

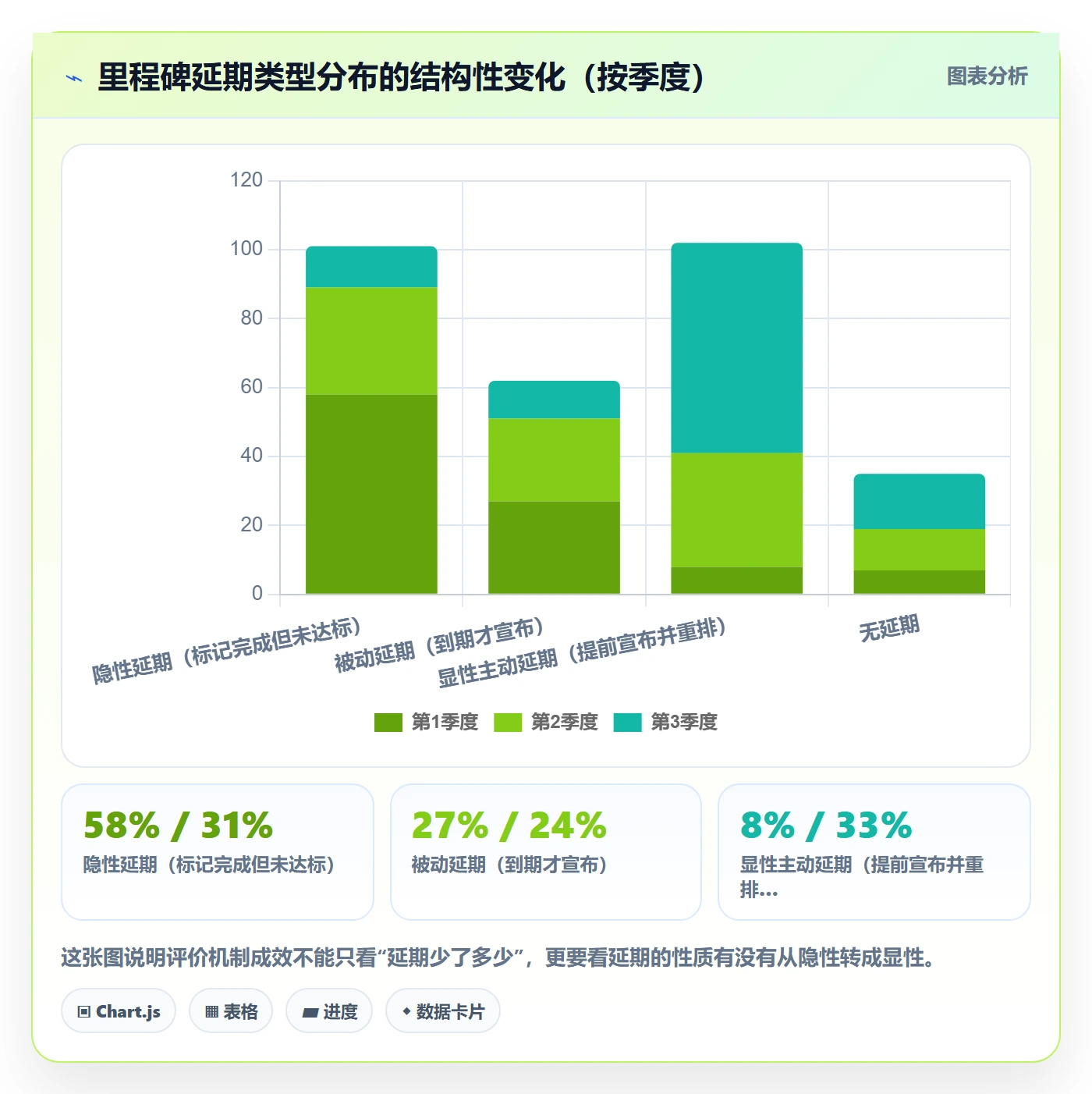

比总量指标更有意思的是延期类型的结构性变化。落地前,这家企业的延期以“隐性延期”为主,也就是里程碑标记完成、但实际未达标,问题在后面才爆出来。落地后这类几乎消失,取而代之的是“显性主动延期”,提前宣布并重排。
这个转变本身就是机制生效的标志。隐性延期看起来没事,实际上把风险推给了运维和客户关系;显性主动延期虽然当期不好看,但可管理、可归因、可复盘。

6. 关于私有化部署与迁移的一点实际体会
这家企业选择私有化部署不是形式主义,是合规硬要求。实际落地时有两个点值得提前规划:一是内部网络的证书和端口策略要提前跟运维对齐,否则部署阶段会卡住;二是从原有工具迁移时,工作项的历史状态映射要提前设计,尤其是自定义字段和历史评论,迁移质量直接影响团队愿不愿意用新平台。
PingCode 支持 Jira 平滑迁移,这一点在国产替代的语境下比较实用,因为大多数中大型企业的历史资产都在老平台上,迁移不顺是团队抵触的主要原因之一。我建议迁移分两步走:先迁活跃项目,让团队先用起来;三个月后再迁归档项目做数据留存。
六、不同情况下的行动建议
下面是按剩余时间和严重程度分档的行动建议。不同档位的动作完全不同,用错档位比不做还糟,比如距里程碑只剩 3 天时搞全员重排,只会把项目搞乱。
1. 情况一:距里程碑还有 10 个工作日以上,风险分 30,60
这个阶段是黄金干预窗口。动作清单:
- 立刻做一次五信号体检,把数据拉出来看趋势,不看绝对值。
- 把风险最高的那一个依赖单独拎出来,指定一个专人跟进,每天同步状态。
- 把未决问题老化超过 7 天的全部过一遍,能拍板的当场拍板,不能拍板的升级。
- 提前跟客户对齐退出标准,把验收清单发给对方确认一遍,避免临近才发现口径不一致。
这个阶段通常不需要延期,需要的是消除信息延迟。
2. 情况二:距里程碑只剩 3,5 个工作日,风险分超过 60
这个阶段就别指望全量补上了。动作重点转向范围裁剪:
- 把未完成项分成三类:必须有的(影响验收)、最好有的(影响体验)、可以没有的(影响不大)。
- 集中全部资源保第一类,第二类能推就推,第三类直接砍掉并记录。
- 如果第一类也保不住,立刻启动延期方案,同时给出一个新的、你能保证的日期。
千万避免的动作是压缩测试。这个阶段砍范围和延日期都是可接受的,唯独把没测过的东西交出去不可接受。
3. 情况三:已经是第二次延期
第二次延期说明前一次的延期方案本身有问题,这时候不要再做增量修补。必须做三件事:
- 对上一次延期做归因复盘,找出是哪个假设错了(是关于依赖的假设,还是关于工作量的假设)。
- 重新做一次完整的估算,而不是在旧估算上再加几天。
- 把新的日期作为一次正式承诺,向客户方同步说明这次调整的依据。
第二次延期的最大风险不是时间,是信任。与其承诺一个你也不信的日期,不如给出一个你能守住的日期并说明为什么。
4. 情况四:延期涉及客户付款或验收节点
这种情况处理逻辑完全不同,因为它不只是项目问题。我的建议是:
- 第一时间同步给商务和客户成功角色,让他们参与决策,不要项目组独自扛。
- 准备一个“部分验收”的方案,把已经达标的部分先切出来单独验收,锁定部分回款。
- 如果整体验收无法拆分,就带着新的时间表和补救方案去谈,而不是只带着延期通知去谈。

七、不同情况下的取舍

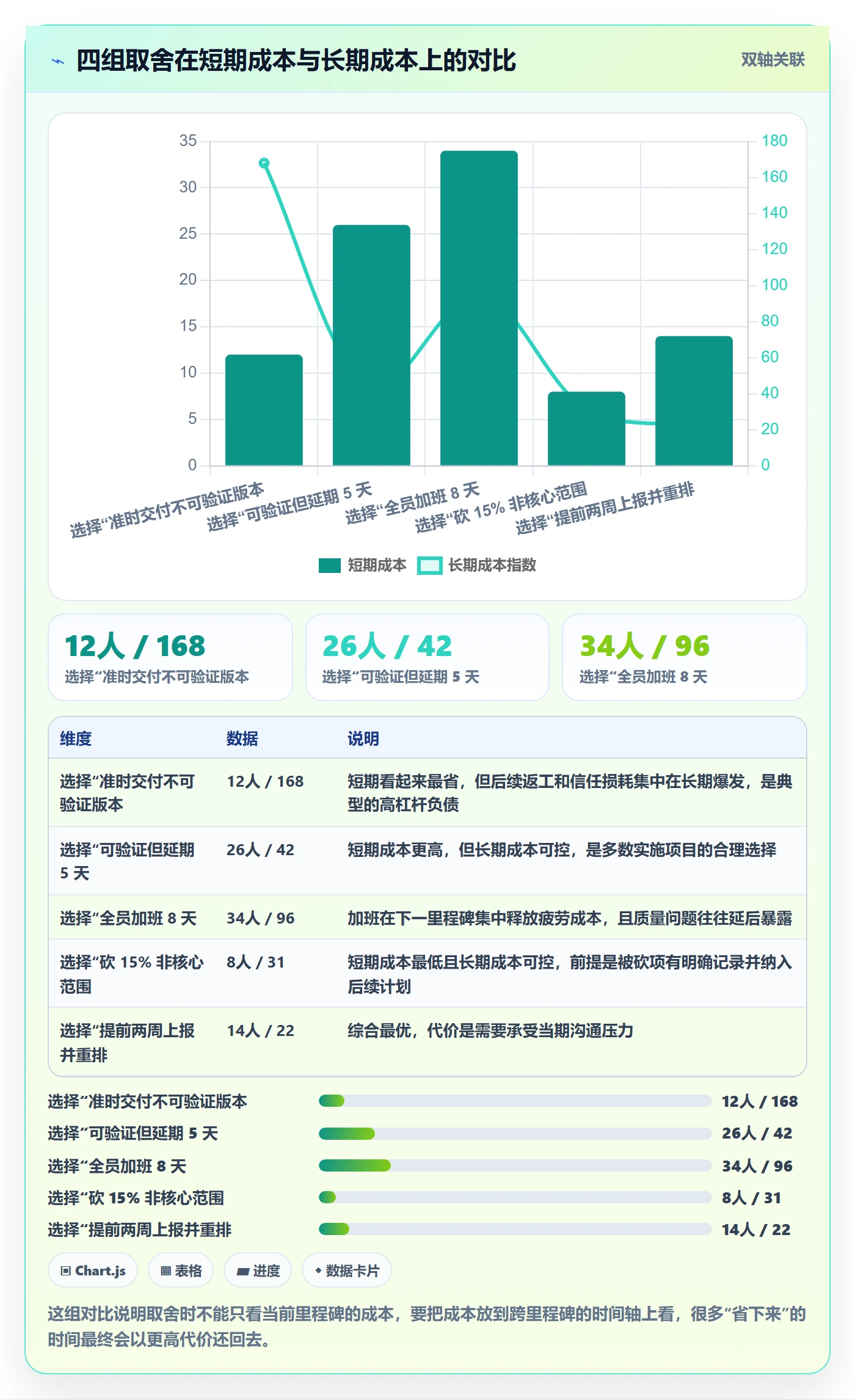

延期处理本质上是取舍题。下面四组取舍我几乎每次都要面对,说一下我的判断标准。
1. 取舍一:要“准时”还是要“可验证”
当两者冲突时,我选可验证。原因是准时但不可验证的里程碑,会在下一个里程碑变成更大的延期;而可验证但稍晚的里程碑,能让后续节奏恢复正常。这个取舍在合同压力下很难做,但长期看几乎没有例外。
2. 取舍二:要“全员加班”还是要“砍范围”
短期看加班成本更低,因为它不需要跟客户沟通。但加班有个隐蔽成本:它把团队的疲劳累积起来,通常在下一个或下下个里程碑集中释放。我的经验是单次加班不超过 5 个工作日可以接受,超过就该砍范围。
3. 取舍三:要“自己扛”还是要“上报”
很多项目经理倾向于自己扛,因为上报意味着承认失控。但延期的可选项随时间是递减的:提前两周上报,可选择砍范围、调整资源、重新排期;到期才上报,只剩下道歉和赶工两个选项。我的判断标准很简单:当风险分超过 60 且我手里没有明确的消除方案时,就上报。
4. 取舍四:要“短期止血”还是要“长期机制”
这是最容易被忽略的一组。延期处理完,团队通常立刻投入下一个里程碑,没人回头看机制。但如果不回头,下一次大概率还会以同样的方式延期。
我的做法是每完成一个里程碑,花 30 分钟做一次轻量复盘,只回答两个问题:这次哪些信号提前预警了?哪些信号我们看错了?这个动作成本很低,但一年下来能把延期模式识别能力提高一个档次。

八、把延期能力变成组织能力
回到开头那个项目。我最终没有回答“这次延到什么时候”,而是花了三天重建了里程碑的退出标准,把 92% 里没做的那部分拆成 11 个可跟踪项。两周后我们重新承诺了一个日期,比原计划晚 18 天。这个日期之后没有变过。
我想强调的独特观点是:里程碑管理的目标不是消灭延期,而是让延期变得可预测、可提前、可归因。一个从不延期的项目组往往不是执行力强,而是把延期藏起来了;一个敢于在五周前说“这个里程碑要延十天,原因是这个依赖”的项目组,长期交付能力反而更强。
具体到下一步,给你三个可以立刻做的动作:
- 把这周正在进行的里程碑,用五信号做一次体检。数据大多已经在你的项目管理工具里,取数时间不超过 30 分钟。重点看趋势,不看绝对值。
- 挑一个里程碑,补上退出条件。把这个里程碑的“完成”翻译成 3,5 条可客观判定的检查项,交给客户方确认一遍。这一步能消除掉大部分验收争议。
- 把未决问题老化天数做成周报。这一条投入产出比最高,它能让积压的问题自动浮出水面,而不需要靠人喊。
如果你们组织规模在 100 人以上、同时跑多个实施项目,并且有私有化部署或国产替代的需求,那么建议把这三件事直接落到项目管理平台里做自动化,而不是靠人工拉表。机制一旦写进系统,就不会随着项目经理轮换而丢失,这才是里程碑管理从个人能力变成组织能力的真正标志。
常见问题解答(FAQ)
1. 里程碑节点延期后,第一步应该做什么?
我负责的项目上周刚被客户通知里程碑要延后两周,团队一下子有点乱,有人建议直接改计划表,有人建议先跟客户重新谈判,我自己也没想清楚第一步到底该干嘛。
第一步不是改计划,而是先做延期定性:把延期原因分成客户侧、内部资源侧、技术风险侧三类,并量化每一类对关键路径的影响天数。做法是拉一份'延期影响清单',列出受影响的任务、责任人、原定完成日、预计新完成日、是否在关键路径上。
判断依据是:只有关键路径上的延期才需要上报和调整对外承诺,非关键路径的延期先在内部消化。数据口径建议统一用'工作日'而非自然日,避免跨周末和假期时反复扯皮。这份清单确认后再同步给客户和上级,比直接改计划表更稳。
2. 延期已经发生了,里程碑日期到底该不该直接往后挪?
我们团队之前一遇到延期就把里程碑整体往后推,结果发现后面几个节点跟着一起滑坡,最后整个项目拖了一个多月。我现在很纠结,到底该硬扛原日期还是干脆顺延。
不建议无条件顺延,先判断这个里程碑是不是'硬约束'。硬约束指对外合同、上线窗口、监管节点这类不可谈判的日期,这类只能压缩范围或加资源,不能挪日期;软约束指内部评审、阶段汇报这类可协商节点,可以挪。
可执行做法是把里程碑拆成'必须交付的最小集'和'可延后交付的增强集',延期时优先砍增强集保日期,实在保不住再谈日期。判断依据是延期成本对比:顺延一天带来的下游返工、沟通、违约成本,是否高于砍范围带来的返工成本。多数实施项目里,砍范围比顺延整体日期代价更低。
3. 延期后怎么跟客户或上级同步,才不会被追责?
上次里程碑延期,我拖到最后一刻才跟客户说,结果对方很生气,觉得我们藏问题。这次又出现延期苗头,我想早点沟通,但又怕说早了显得团队能力不行,很两难。
沟通要遵循'早预警、带方案、给选项'三条。早预警指在预计完成日之前至少提前3到5个工作日发出风险提示,而不是等到逾期当天才说。带方案指同步时不能只说'延期了',要附上原因、影响天数、已采取的补救动作。
给选项指提供两到三个可选方案,例如保日期砍范围、保范围延日期、加资源保两者,并说明每个方案的成本和风险。判断依据是:客户和上级最反感的是'被动接受结果',而不是'延期本身'。带选项的沟通能把对话从追责转向决策,实测比单纯道歉有效得多。
4. 怎么用项目管理工具提前发现里程碑可能延期,而不是事后补救?
我们现在基本都是里程碑当天才发现没完成,然后手忙脚乱。我怀疑是工具里只记了最终日期,没有中间预警机制,想知道具体该怎么配置才能提前看到风险。
核心是把里程碑从'单点日期'改成'带前置条件的检查点'。做法有三步:第一,在每个里程碑前设置2到3个中间检查点,例如需求冻结、联调完成、验收用例通过,每个检查点绑定明确的完成标准。第二,在项目管理工具里给检查点设置预警规则,例如完成率低于80%或剩余工时超过阈值时自动标红并通知负责人。
第三,每周固定一次15分钟的里程碑健康度复盘,只看红黄灯项,不展开细节。判断依据是:里程碑延期极少是当天突然发生的,通常提前一到两周就有信号,中间检查点就是把信号显性化。某项目管理平台和某项目管理工具都支持这类检查点和预警配置,关键不在工具本身,而在检查点的完成标准是否可量化。
文章包含AI辅助创作:里程碑节点延期教程:实施团队落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/339542
读者评论
主动延期那段我有保留。项目C能成的前提是甲方负责人愿意认这个账。我做过两个固定总价合同的项目,合同里写着逾期按日扣违约金,你第5周主动说要后移10天,对方项目经理口头理解,采购和法务那边照样按条款走。这套动作能不能落地,取决于合同形态和甲方的考核机制,不是方法论本身能解决的。
有效工作日那段体感一样,但我的数字更难看,四周以上的里程碑实际有效开发时间经常只有3天出头。我更好奇能不能反过来用:既然排期必然低估两成,是不是干脆在计划里显式写出来,告诉客户这个日历工期本身就包含等待,而不是每次延期后再解释。这比加缓冲难得多,因为它要求甲方接受一个听起来很慢的排期。
