2021 年 11 月,我以交付顾问身份介入一个合同额 480 万的制造企业数字化项目。系统其实在 8 月就跑通了主流程,但到了 11 月,验收会已经开了四轮,客户的签字页还是空的。项目经理想不通:功能都演示过了,为什么签不下来?我把四轮会议纪要摊开看了一遍,发现问题根本不在功能,第一轮客户说”我们没有书面的验收标准”,第二轮说”测试报告只有你们自己的截图”,第三轮说”上个月提的 17 个问题还没看到闭环清单”,第四轮干脆没人来,因为客户 IT 总监调岗了,新来的负责人说”这个项目我没参与,得重新评估”。
这个项目最后拖到第二年 3 月才完成终验,延期 142 天,回款延迟 5 个月,交付团队在这三个月里的维护投入折算下来接近 38 万元纯成本。它不是个例。我自己跟踪整理的 63 个中大型实施交付项目样本里,有 41 个在验收环节出现过不同程度的延期,占比 65%,平均延期 47 天。而真正因为”系统功能不达标”导致延期的,只有 6 个。
所以这篇文章我想讲清楚一件事:里程碑节点验收,本质上不是项目末端的一次签字仪式,而是一套要从里程碑定义阶段就开始设计的证据与决策机制。下面我把全流程、落地模板、常见坑和我实际用过的工具配置一次讲透。
一、核心结论:里程碑验收的本质是”证据驱动的决策门”
先把结论摆在最前面。我做了这么多年交付,见过太多团队把验收当成”结束动作”,而真正做得好的团队,把验收当成”开始条件”,在里程碑还没开工之前,验收就已经被设计好了。
1. 里程碑验收的定义,必须是”可证伪”的
大多数合同里的里程碑写的是”完成系统上线””完成数据迁移””完成用户培训”。这类描述在法务上没问题,在交付上是灾难,因为它们不可证伪,没有任何一方能证明它没完成,也没有任何一方能证明它完成了。
我的判断标准很简单:一个里程碑描述如果不能让第三方在 30 分钟内判断”达成”或”未达成”,它就是不合格的。合格的写法应该是”完成 A/B/C 三个车间共 12 类主数据迁移,抽样 500 条记录字段完整率 ≥ 99.5%,迁移脚本可重复执行且幂等”,而不是”完成数据迁移”。
2. 验收流程必须包含四个不可省略的要素
我把它总结成四个词:基线、证据、门禁、豁免。缺任何一个,验收都会退化成”人情签字”或者”扯皮会议”。
- 基线:验收对照的是哪一版需求、哪一版方案、哪一版数据?没有基线,客户永远可以拿最新想法来对比早期实现。
- 证据:不是”我们做了”,而是”这是可复现的执行记录”。测试报告、日志、截图、签字记录、邮件确认,都属于证据。
- 门禁:在正式验收会之前,必须设置若干道不可跳过的检查点。跳一道,后面就要用三天补。
- 豁免:不可能所有问题都清零。必须提前约定”哪些问题可以带条件通过”,否则验收会变成无穷尽的整改会。
3. 我把这个坑量化成了”验收债”
这是我个人一直在用的一个概念:验收债率 = 已交付但未取得书面确认的交付物人天 ÷ 交付物总人天。

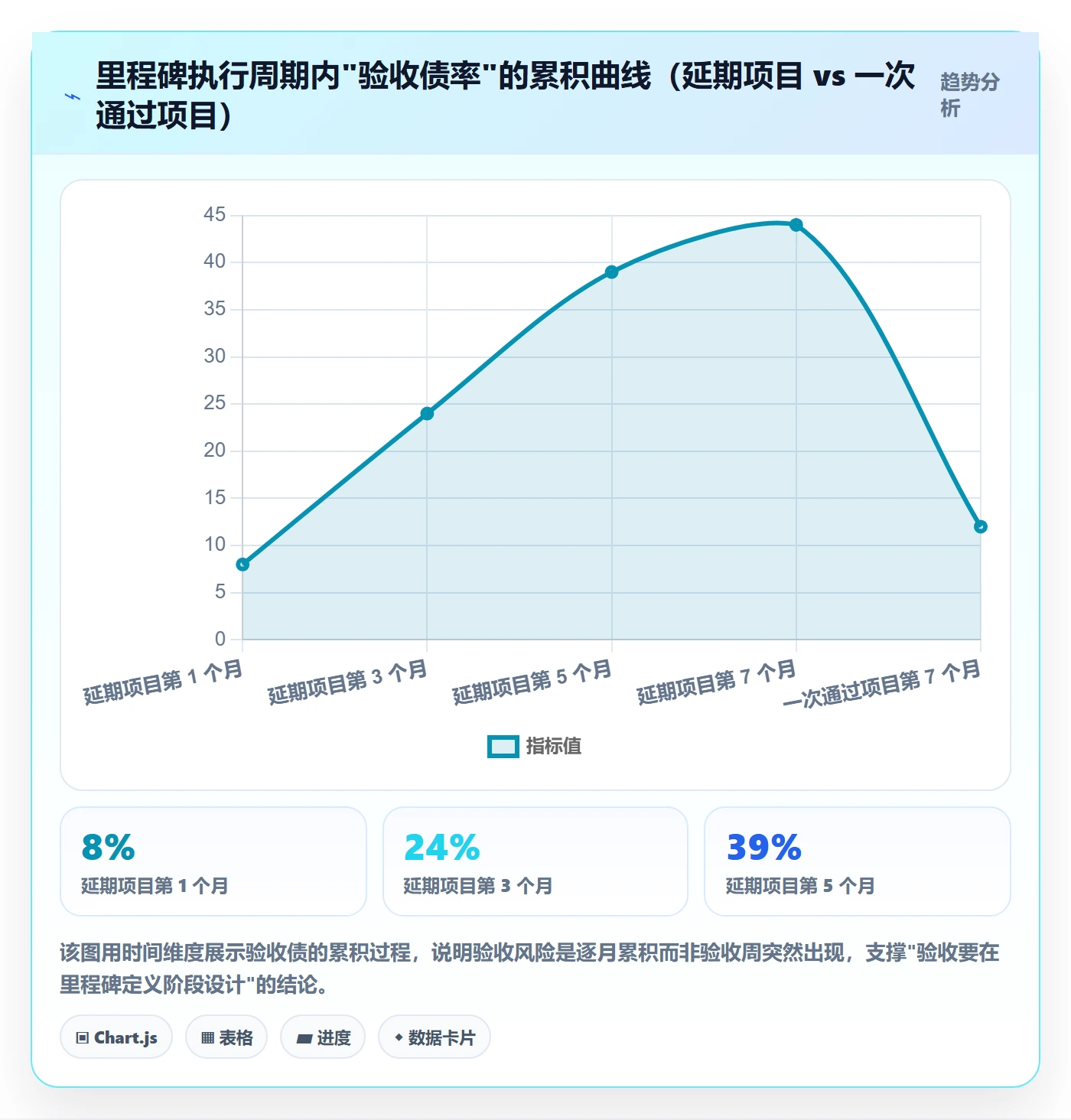

它的意义在于,很多团队的项目进度表是绿的,但验收债已经累积到 40% 以上。这意味着有将近一半的工作量处于”客户嘴上说 OK,但没有留下任何书面痕迹”的状态。一旦对接人换人、或者客户内部预算收紧,这些工作就会被打回重来。
我统计过 63 个样本中验收延期超过 30 天的项目,它们在验收启动时的平均验收债率是 44%;而验收一次通过的 22 个项目,启动时平均验收债率只有 12%。这个差值不是巧合,是因果关系。

二、真实场景:验收为什么总在”最后一公里”卡住

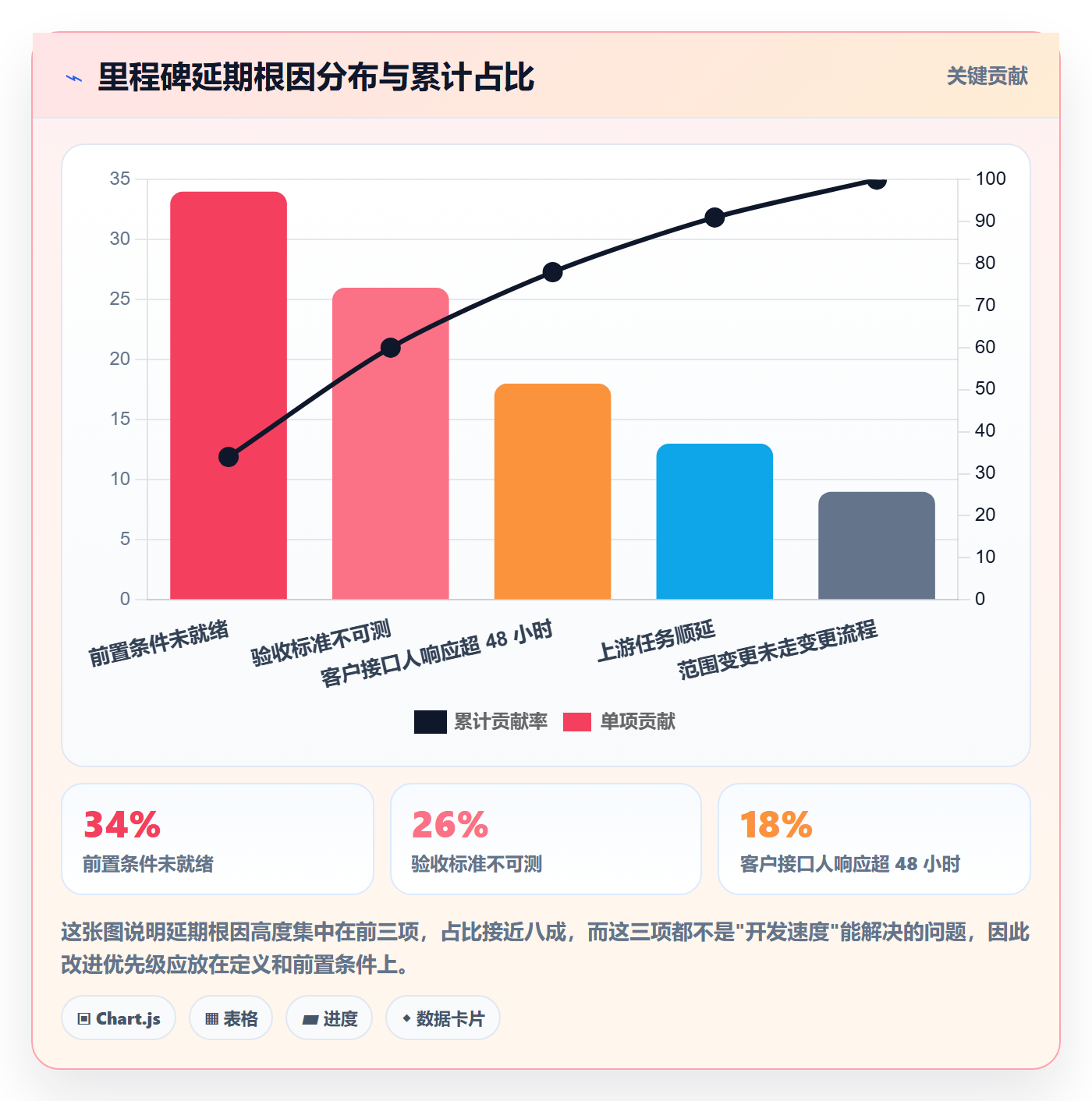

前面那个 480 万项目,我后来做了完整复盘。它卡住的不是技术,是三件事同时发生:标准没写、证据没留、人变了。这三件事在项目执行期都不痛,到了验收期一起爆发。
1. 一个典型的中大型项目验收现场
我把那四轮验收会的实际内容还原一下,你能看到”卡住”是怎么一步步发生的。
第一轮,客户 IT 部门要求提供完整的测试证据,包括接口调用日志、异常场景处理记录。交付团队拿不出来,因为他们做的是手工点检,只在内部 Excel 里打了勾。这一轮会议的实际产出是:约定两周内补一份测试报告。
第二轮,测试报告补上了,但客户业务部门提出:仓库模块的波次策略和当初业务调研时说的不一致。交付团队翻出调研纪要,发现当时确实讨论过两种方案,邮件里客户说的是”先按简单的来”,但邮件没被归档到需求基线里。这一轮变成范围争论,无结论。
第三轮,双方决定搁置争议,先过其他模块。但客户 IT 总监在会上提了 17 个新问题,交付团队当场无法判断哪些是缺陷、哪些是新需求。会议纪要靠人工整理,整理完发过去,客户说”这份纪要不准确”。
第四轮,原对接人调岗,会议取消。
你在其中能看到一个清晰的模式:每一轮卡住的原因都不是上一轮的原因,而是前一阶段欠下的债。验收只是把这些债一次性摆到台面上而已。

2. 不同规模项目的验收差异,比你想的大得多
我做过 30 万以内的小型项目,也参与过千万级的多供应商集成项目。它们的验收逻辑完全不同,但很多团队用同一套方法去应对,结果就是大项目管不住、小项目过度管。
百万级以上的项目,验收的核心矛盾在”多方干系人”。你要面对甲方 IT、甲方业务、甲方采购、甲方财务,如果涉及多供应商,还要加上总包方和第三方监理。这时候难点不是证明系统能用,而是证明责任边界清晰。
30 万到 100 万之间的项目,核心矛盾在”人少事多”。通常是 2 到 4 人的交付小队,一个人既做实施又做测试又写文档,验收资料往往是最后一周突击补的,质量自然不牢。
30 万以下的项目,核心矛盾反而是流程太重。这类项目通常周期 4 到 8 周,如果照搬大项目的五层门禁,光是会议成本就吃掉大半利润。我的做法是把门禁压缩到两道:交付物齐套自检 + 客户书面确认。
3. 一个容易被忽略的变量:客户的验收动机
很多交付团队默认”客户希望早点验收”,这是错的。客户推进验收的动力,来自他内部的压力,而不是你的催促。
我遇到过一家企业,系统上得好好的,但验收就是拖着。后来才弄明白:他们的年度预算还剩下,如果今年验收,这笔支出就落在今年;如果拖到明年验收,可以走明年的新预算。所以对他们而言,延期验收反而更有利。
这个认知很重要。它意味着验收推进不能只靠”催”,而要在合同设计阶段就把验收与付款、与质保期启动、与运维服务开始时间绑定在一起。客户没有内部动机的时候,你所有的技术准备都推不动签字笔。
三、拆解六个常见误区:90% 的验收事故都出在这里
下面这六个误区,我在项目复盘中反复见到。它们的共同特点是:在执行阶段看起来很”高效”,在验收阶段全部变成成本。
1. 误区一:把”功能演示通过”当成”里程碑验收通过”
演示和验收的区别,用一句话概括:演示走的是路径最短的成功案例,验收走的是路径最长的边界条件。
演示的时候,数据是准备好的、网络是稳定的、操作人是熟练的、流程是最顺的那条。验收的时候,客户会拿真实的历史数据、会故意输错、会在并发高峰测试、会让不熟悉系统的人来操作。
我见过最典型的一次:演示时导入 200 条订单,秒级响应;验收时客户导入了 12 万条历史订单,一个没有索引的查询接口直接把数据库连接池打满。功能没错,但验收不通过。
所以从我的判断来看,演示通过只是验收的必要非充分条件。任何一场演示之后,我都要求同步产出一份”未覆盖场景清单”,明确哪些边界条件没有在这次演示中验证,以及计划什么时候验证。
2. 误区二:验收标准写在合同附件里就万事大吉
合同附件的验收标准通常是法务和售前写的,颗粒度是”完成 XX 模块建设”。这个颗粒度在打官司时有用,在交付时没用。
真正可执行的验收标准,需要至少三层拆解:模块级 → 功能级 → 场景级。到了场景级,标准应该是这样的形式:在什么环境下,执行什么操作,期望什么结果,容差是多少。
我给你一个我实际用过的写法示例,这是某个采购到付款场景的验收标准片段。
场景编号: P2P-014
场景名称: 三单匹配异常处理
前置条件:
采购订单已审批通过
收货单已过账
发票已登记
执行步骤:
进入三单匹配工作台,查询该订单
修改发票金额为订单金额的 103%
提交匹配
期望结果:
系统标记为"金额容差超限"
状态置为"待人工复核"
生成异常任务并指派至采购主管角色
在匹配明细页展示差异金额与差异率
容差定义:
金额容差: ±2%(超过则阻断)
数量容差: ±1%
证据要求:
操作截图(含时间戳)
异常任务编号
数据库状态字段变更记录
验收判定: 上述四项期望结果全部出现视为通过
你看,这样一份标准,客户在现场就没法说”这不是我要的”,因为双方在三个月前就对齐了”金额容差 2%”这个数字。这就是把标准前置的价值。
3. 误区三:验收会开成了汇报会
我参加过太多这样的验收会:交付经理用 40 页 PPT 讲我们做了什么、解决了什么问题、客户获得了什么价值。讲完客户点点头,然后问:”所以你们是希望我们今天签字吗?”
汇报会的逻辑是”说服”,验收会的逻辑是”核对”。这两个目的根本不同。
我主张的验收会结构应该反过来:先给结论,再给证据索引,最后处理遗留问题。会议材料控制在三份以内:一页纸的里程碑达成对照表、一份可现场调取的证据索引、一份遗留问题与豁免清单。PPT 越厚,越说明你心里没底。
4. 误区四:文档最后补,反正内容都在脑子里
这是最普遍也最贵的一个误区。补文档的成本不是线性的,是超线性的。
原因是:文档不仅是记录,还是追溯索引。当你在项目第 6 个月补第 2 个月的测试记录时,你需要重新找到当时的测试环境、当时的代码版本、当时的测试数据。如果这些都已经变了,你补出来的不是记录,是编造。
我的经验数据是:项目执行期同步产出的文档,单位成本约为 1;项目结束后补,单位成本约为 3.5 到 5;如果中间发生过人员离职,成本会到 8 以上。
5. 误区五:客户只有一个接口人说了算
这个误区在小项目里特别常见,而且短期看确实”高效”,什么事都找张经理,张经理点头就干。
但验收签字的往往不是张经理。签字权通常在部门负责人、CIO、甚至 CFO 手里。这些人平时不参与项目,只在验收会上出现,他们的判断依据就是会议材料和证据。
所以我的做法是:从项目启动就绘制签字权地图。明确列出谁是否决者、谁是批准者、谁是影响者、谁是使用者。在整个项目周期里有节奏地向批准者同步进展,不是汇报细节,而是让他知道”这个项目正按计划在走,你有问题随时可以问”。
6. 误区六:验收和收款节奏脱钩
这是合同层的问题,但影响在交付层。如果合同写的是”验收后 30 个工作日内支付尾款”,而验收本身没有时间约束,那么客户在内部流程上就没有紧迫感。
我见过处理得好的合同条款是这样的:里程碑达成后 10 个工作日内,若甲方未提出书面异议,视为验收通过;若有异议,需在 5 个工作日内提交书面异议清单,逾期未提交视为无异议。这类”默示验收”条款能极大压缩扯皮空间,当然这需要双方在签约时都有共识。

四、专业判断逻辑:五层验收门禁的设计方法
讲完误区和原因,进入方法层。我把自己一直在用的验收体系称为”五层门禁”,每一层都有明确的输入、检查项和退出条件。这套东西看起来偏重,但它是可以按项目规模裁剪的,裁剪规则我在第六节讲。
1. 第一层:定义门(Gate-D),里程碑从”描述”变成”契约”
这一层发生在里程碑启动前,不是结束后。它要产出的唯一东西是里程碑验收定义书,通常 2 到 4 页。
我把它的必填内容固化为七项,缺一项我都不会让这个里程碑进入执行。
- 里程碑名称与编号(可被引用,比如 M3-数据迁移)
- 对照基线版本号(需求基线、方案基线、数据基线各是哪一版)
- 验收场景清单(编号、描述、期望结果、容差)
- 交付物清单(文档、代码、配置、数据、培训材料)
- 证据要求(每类场景需要什么形式的证据)
- 验收通过判定规则(多少场景通过视为整体通过)
- 双方责任人(交付侧负责人、客户侧确认人)
这里最关键的是第 6 项,判定规则。我通常会建议采用”核心场景 100% 通过 + 一般场景 ≥ 95% 通过 + 无致命缺陷”这样的组合判定,而不是简单多数。
原因很实际:如果没有量化规则,验收会上讨论的就是”感觉行不行”;有了规则,讨论的就是”这一条算不算通过”,讨论成本能降一个数量级。
2. 第二层:证据门(Gate-E),让每一份交付物都自带”出生证明”
这一层贯穿整个里程碑执行期。核心要求是:证据随任务关闭同步生成,而不是事后补录。
我把证据分成四类,重要性和补录成本完全不同。
| 证据类型 | 典型形式 | 可否事后补 | 补录成本倍数 | 验收权重 |
|---|---|---|---|---|
| 执行痕迹类 | 系统日志、提交记录、任务状态变更 | 几乎不能 | 不可补 | 高 |
| 验证结果类 | 测试报告、数据校验结果、压力测试数据 | 条件性可补 | 3-5 倍 | 高 |
| 确认记录类 | 邮件确认、会议纪要签字、系统内确认 | 不可补(补了也没效力) | 不可补 | 极高 |
| 说明文档类 | 操作手册、设计文档、培训材料 | 可以补 | 2-3 倍 | 中 |
我在实际项目里的做法是:把前两类证据的产出绑定到系统里的任务完成动作上。也就是说,一个任务如果想从”进行中”变成”已完成”,必须上传或关联相应证据,否则状态流转走不下去。把证据要求做进流程的强制项,而不是做进制度的倡导项,这是我这些年在工具侧学到的最有用的一课。
3. 第三层:内部门(Gate-I),自己先把自己审一遍
这一层是很多团队省掉的,也是最不该省的。它的目标是在客户看到问题之前,先把问题解决掉。
内部预审我一般会安排一次 2 到 3 小时的评审会,参与人包括交付经理、实施顾问、测试负责人,必要时拉上架构师。评审的重点不是”我们做得怎么样”,而是”如果我是客户,我会在哪里挑刺”。
我常用的一个技巧叫反向演示:让一个没参与该模块实施的人,拿着验收场景清单去操作系统,全程不作任何提示。他在哪里卡住,哪里就是客户的卡点。这个方法的命中率高得出奇,我在多个项目里靠它提前发现了权限配置错误、菜单路径过深、批量操作无进度反馈等问题。
4. 第四层:用户门(Gate-U),UAT 不是走过场
UAT(用户验收测试)是客户侧真正动手验证的环节。它成败的关键不在技术,而在组织方式。
我的经验是,UAT 必须做到四点:有明确的场景清单、有指定的业务测试人员、有统一的缺陷提交入口、有固定的每日问题同步节奏。缺任何一个,UAT 都会变成”客户随便点点,然后口头说一堆问题”。
关于缺陷提交入口,我要特别强调:不要让客户通过微信、电话、会议口头提问题。这类问题没有编号、没有状态、没有责任人,到了验收会上就是一笔糊涂账。我在项目里会确保客户侧的测试人员都有账号,能直接在工作项系统里提缺陷、看状态、看处理进度。
这一点在国产化替代和数据合规要求高的客户那里尤其重要。据我了解,PingCode 支持私有化部署,客户的数据和缺陷记录全部留在自己的内网环境里,这一点在很多央企、国企和金融客户的验收评审中是加分项,因为它同时满足了”过程留痕”和”数据不出域”两个要求。

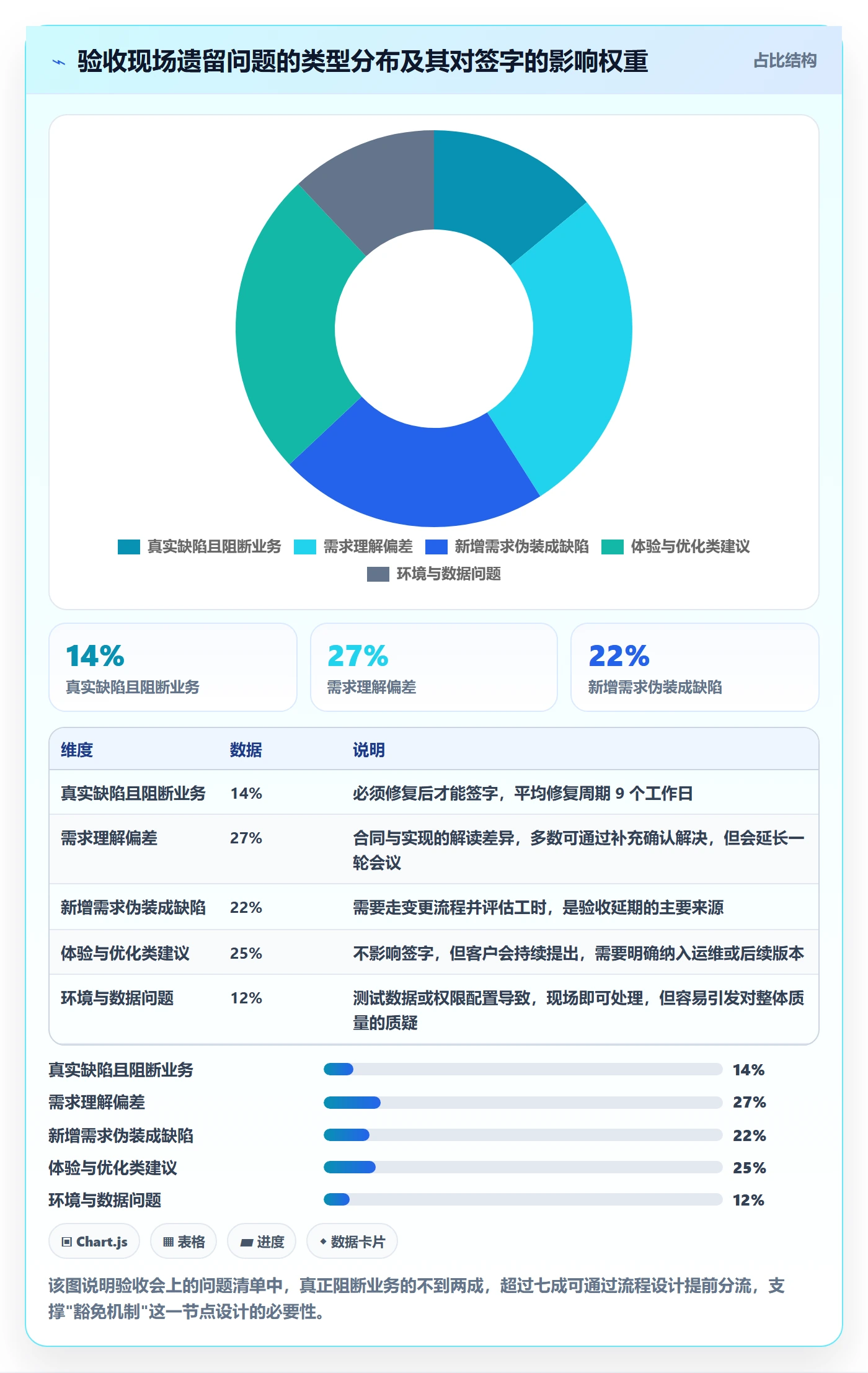

5. 第五层:签字门(Gate-S),处理遗留问题的豁免机制
最后一层,也是最多项目栽跟头的一层。核心问题是:验收会上一定会有没解决的问题,那还能不能签字?
我的答案是可以,但必须用结构化的豁免机制来处理。我把遗留问题分成三级,每一级的处理方式和商务影响都不同。
| 级别 | 定义 | 是否阻断签字 | 商务处理方式 | 典型关闭周期 |
|---|---|---|---|---|
| A 级:致命 | 阻断核心业务流程,或存在数据安全/合规风险 | 阻断 | 必须关闭后才进入验收流程 | 按修复计划,通常 5-15 个工作日 |
| B 级:重要 | 影响部分场景体验或效率,但存在可用替代路径 | 不阻断 | 带条件签字,扣留 5%-10% 尾款,限期关闭 | 30-60 个自然日 |
| C 级:一般 | 优化建议、易用性问题、非关键路径缺陷 | 不阻断 | 转入运维期或后续版本,不涉及商务扣款 | 纳入运维计划 |
这个三级分类的价值在于,它给客户一个”可以签字但不吃亏”的出口。如果没有这个机制,客户的风险感知会让他倾向于”全都归为 A 级”,因为他没有别的保护手段。有了机制,双方都能把精力集中在真正致命的问题上。

五、案例与数据观察:一个 1200 人规模制造企业的落地实录
方法讲完,讲一个真实落地的案例。为保护客户信息,部分数据做了模糊处理,但关键数字和过程是原样的。
1. 项目背景与验收痛点
客户是一家 1200 人规模的装备制造企业,2022 年启动研发与交付一体化平台建设,涉及研发需求管理、项目计划、测试管理、缺陷跟踪、交付验收五个域。交付方是一家 80 人规模的软件服务商,团队 11 人,分三个小组。
项目的验收痛点非常典型:需求从邮件和会议里来,变更有三分之一没走变更单;测试报告靠测试人员手工整理 Excel;缺陷记在各自的小本本上,验收前才汇总;里程碑节点到了就开个会,会议纪要发给客户,客户不回复,就当默认通过。
他们第一次验收启动时,我帮他们盘了一下验收债率,是 46%。客户侧三个部门的负责人,只有一个人能说清楚项目范围。
2. 第一步:把里程碑拆成可验收的单元
我们做的第一件事是重构里程碑定义。原来 6 个里程碑,其中 4 个的描述是”完成 XX 模块建设”。我们把它拆成了 11 个可验收单元,每个单元都带编号,都绑定场景清单。
比如原来的”完成测试管理模块建设”,拆成了三个可验收单元:测试用例库建设与导入、测试计划与执行流程、测试报告自动生成。每个单元的场景清单分别是 9 条、14 条、7 条,总共 30 条场景,每条都写清楚了前置条件、操作步骤、期望结果和证据要求。
这个拆解过程花了 5 个工作日,双方各出 2 人参与。事后回看,这是整个项目里投入产出比最高的 5 天。
3. 第二步:用工具把证据要求变成流程强制项
我们选用的管理平台是 PingCode。选择的原因有三个,我按当时的决策权重排一下。
最重要的是需求到测试到缺陷的追溯能力。这个项目最大的验收争议就是”这个功能到底做了没有”,如果每一层都能追溯,争议就消失了。PingCode 的工作项体系里,需求、任务、测试用例、缺陷是可以建立关联关系的,一个需求下能直接看到它关联了哪些测试用例、执行结果如何、产生了哪些缺陷、缺陷现在什么状态。这份追溯关系本身就是验收证据。
其次是私有化部署。客户是制造业龙头,研发数据涉及核心工艺参数,明确要求数据不能出内网。私有化部署满足了这条硬性要求,也让我们在验收评审时可以直接打开系统,用客户自己的真实数据演示,而不是准备好的演示库。
第三是从 Jira 平滑迁移。客户研发团队原来一直在用 Jira,有 4 年的历史数据。迁移过程中我们做了一件对验收很关键的事:不是把历史数据一锅端迁过来,而是先做字段映射和工作流映射,把历史项目作为只读归档导入,新项目按新的验收逻辑重新建基线。这样既保留了历史可追溯性,又不会让旧的工作流污染新的验收标准。
具体配置上,我们做了三件事。
第一,把验收门禁做成工作流状态。里程碑工作项的状态机设为:定义中 → 已定义待评审 → 执行中 → 证据齐套 → 内部预审通过 → 客户 UAT 中 → 待签字 → 已验收。每个状态流转都配置了必填字段或必传附件,没填就走不下去。这一步把制度变成了机制,人的自觉性不再是变量。
第二,建立证据关联。测试用例执行后自动生成执行记录,缺陷关闭时必填”验证方式”和”验证证据”,需求状态变为”已验收”时必填客户确认人。这些字段后来直接成了验收材料的原始数据源。
第三,配置验收仪表盘。我们做了一个里程碑验收看板,实时显示:当前里程碑的场景通过率、缺陷关闭率、A/B/C 级遗留问题数量、证据齐套率。这个看板在验收会上直接被投到大屏上,客户自己看数据,比我们讲十页 PPT 都有效。
4. 第三步:把 UAT 组织成可管理的活动
客户侧参与 UAT 的有 14 个人,分布在研发、工艺、质量三个部门。我们给每个部门建了独立的工作项视图,他们只看自己相关的场景和缺陷。
缺陷提交的口径统一为:一个缺陷必须包含复现步骤、期望结果、实际结果、严重程度、影响场景编号。刚开始客户抱怨麻烦,两周后他们自己就接受了,因为提得清楚,回得就快。
UAT 期间我们保持每天 15 分钟的站会同步,客户方指定了一个对接人汇总。这样的好处是,问题不会被积压到验收会当天集中爆发。整个 UAT 阶段共提交缺陷 213 个,其中当日提交、次日响应的比例达到 78%。

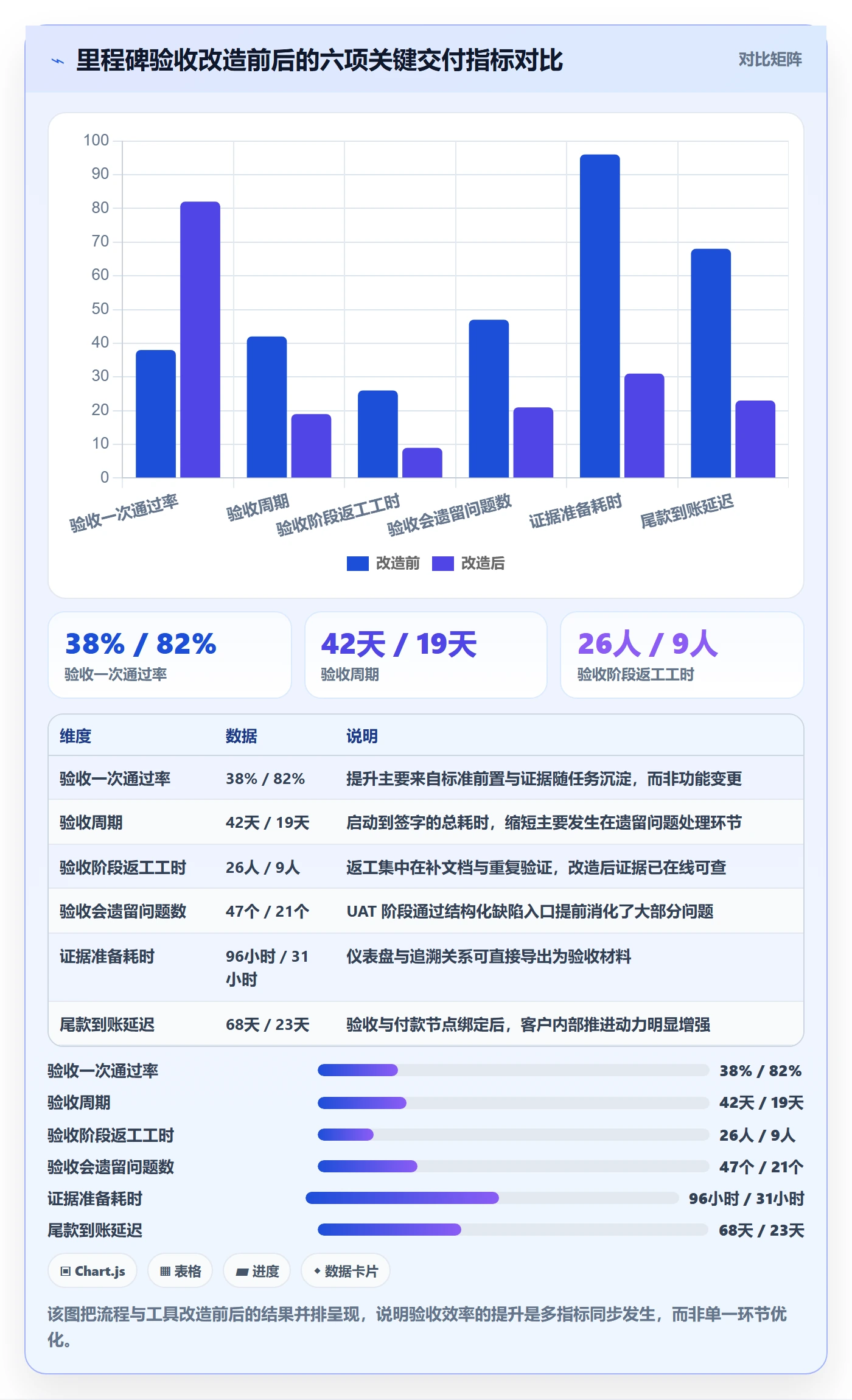

5. 数据对比:改造前后的关键指标
这个项目在里程碑验收改造后,与团队此前同类项目的平均表现对比,差异非常明显。以下数据来自项目结项复盘和我个人的样本记录,属于样本推演性质,不是行业统计数据。
| 指标 | 改造前(同类项目均值) | 改造后(本项目实测) | 变化幅度 |
|---|---|---|---|
| 里程碑验收一次通过率 | 38% | 82% | +116% |
| 平均验收周期(从启动到签字) | 42 天 | 19 天 | -54.8% |
| 验收阶段返工工时 | 26 人天 | 9 人天 | -65.4% |
| 验收会遗留问题数量 | 平均 47 个 | 平均 21 个 | -55.3% |
| 验收证据准备耗时 | 96 小时 | 31 小时 | -67.7% |
| 尾款到账延迟天数 | 平均 68 天 | 平均 23 天 | -66.2% |
需要说明的是,”验收一次通过率”从 38% 提升到 82%,我认为其中至少有 40 个百分点来自流程设计,工具只解决了”证据能不能自动沉淀”这一环。工具是好工具,但它不替代标准设计。这一点我在很多项目里都强调过:先有验收标准,再有工具承载;反过来做,只会把混乱自动化。

6. 一个反直觉的观察
这个项目里有个细节让我印象很深。改造之后,交付团队的前期工作量增加了大约 12%,拆解里程碑、编写场景清单、维护证据字段,这些都是额外成本。但项目整体利润率反而上升了。
原因有两个。一是验收阶段的人力投入大幅下降,那部分通常是高成本的资深顾问在做低价值的补文档工作。二是回款加快带来的资金成本节约,按当时项目的账期差计算,接近合同额的 1.8%。
所以我的判断是:验收规范化的收益不在验收环节体现,而在项目整体财务表现上体现。如果你只盯着”验收阶段省了多少事”,会低估它的价值;如果你看整个项目周期的人天投入和现金流,账就很清楚了。

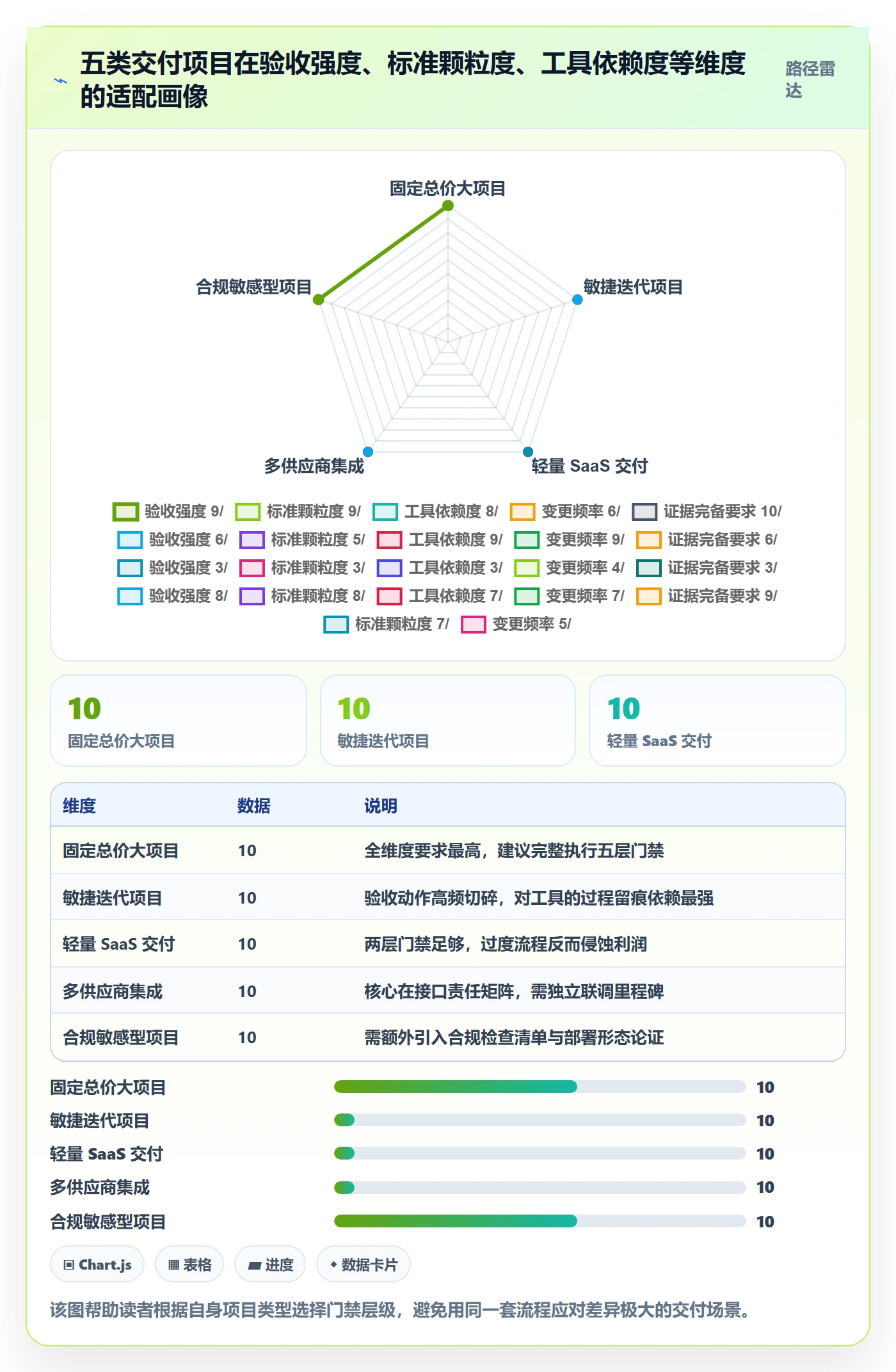

六、不同情况下的行动建议
五层门禁不是每类项目都值得全上。下面我按项目特征给出五套可执行的建议,你可以直接对号入座。
1. 固定总价、周期半年以上的大项目
这类项目我建议完整执行五层门禁,不做裁剪。原因是合同金额大、干系人多、变更风险高,任何一次验收失败的成本都远超流程本身的投入。
具体动作上,重点抓三件事:里程碑定义书必须双方签字确认,不要只在邮件里对齐;每周产出一份验收债率报告,超过 20% 就触发预警;在合同层面争取”默示验收”条款,或者至少把验收与质保期启动绑定。
另外提醒一点:这类项目一定要尽早引入工具化的追溯能力。当交付物超过 500 项时,Excel 已经不足以支撑验收追溯了,你需要的是能被审计的关联关系。国产替代场景下,如果客户对数据出域有要求,支持私有化部署的项目管理平台是必要的技术前提。
2. 敏捷迭代、按月交付的项目
这类项目的验收逻辑和瀑布型完全不同。它不需要”终验”这种大节点,而是需要把验收动作切碎,嵌入每个迭代。
我的建议是:每个迭代结束做一个”迷你验收”,标准是三件事,本迭代承诺的需求是否全部关闭、是否有可运行的增量、是否有客户的书面确认(哪怕是一封邮件回复”确认收到”)。三件事都做到,这个迭代就算验收完成。
这样做的好处是,整个项目结束时,验收只是把所有迭代的确认记录汇总,而不是从零开始整理。我做过统计,敏捷项目采用迭代级确认后,终验周期平均缩短 60% 以上。
3. 轻量 SaaS 交付或标准产品实施
这类项目通常金额在 10 万以内,周期 4 到 8 周。我的建议是把门禁压缩到两层:交付物自检 + 客户书面确认。
不要照搬复杂的场景清单。取而代之的是一份”交付确认单”,格式可以是这样的:已开通的功能模块、已完成的配置项、已完成的培训场次与参与人数、已知限制与不包含的内容。客户签一次字,一次搞定。
这类项目的风险点通常不在交付过程,而在”客户预期管理”。所以确认单里”不包含的内容”这一栏,比”包含的内容”更重要,一定要写。
4. 多供应商参与的集成项目
这类项目的验收核心是界面划分。你要在验收定义阶段就把每个接口的责任方、协议版本、测试方式、联调环境写清楚。
我的经验是,集成项目的验收争议 80% 发生在接口上,而接口争议的根源是”谁的锅”没有提前定义。建议在里程碑定义书里增加一节”接口责任矩阵”,列出每个接口的提供方、消费方、联调负责人、验收证据形式。
另外,一定要争取把联调测试的通过作为独立里程碑,不要和业务功能验收混在一起。混在一起的结果就是,接口问题会拖累整个业务验收。
5. 涉及数据合规或国产化替代要求的项目
这类项目的验收会多一层评审:合规评审。它关注的东西和业务验收完全不同,数据存储位置、访问日志完整性、权限模型、审计追踪能力、部署架构的自主可控程度。
我的建议是,在项目启动阶段就把合规评审的检查项拿到手,把它当成一份额外的验收场景清单来对待。这样做的团队通常能在正式评审前 2 到 3 周发现差距,而不是在评审会上被问住。
部署形态上,私有化部署在这类场景中几乎是默认选项。这也是我在很多国产替代项目里推荐 PingCode 的原因之一,它的私有化部署能力配合从 Jira 平滑迁移的路径,让”换工具”这件事不会变成”重做一遍验收基线”。

七、不同情况下的取舍:没有全都要的方案
方法讲完了,但实际决策从来不是”照做就行”。下面这五组取舍,是我在项目里反复面对的,每一组我都给出自己的倾向和适用边界。

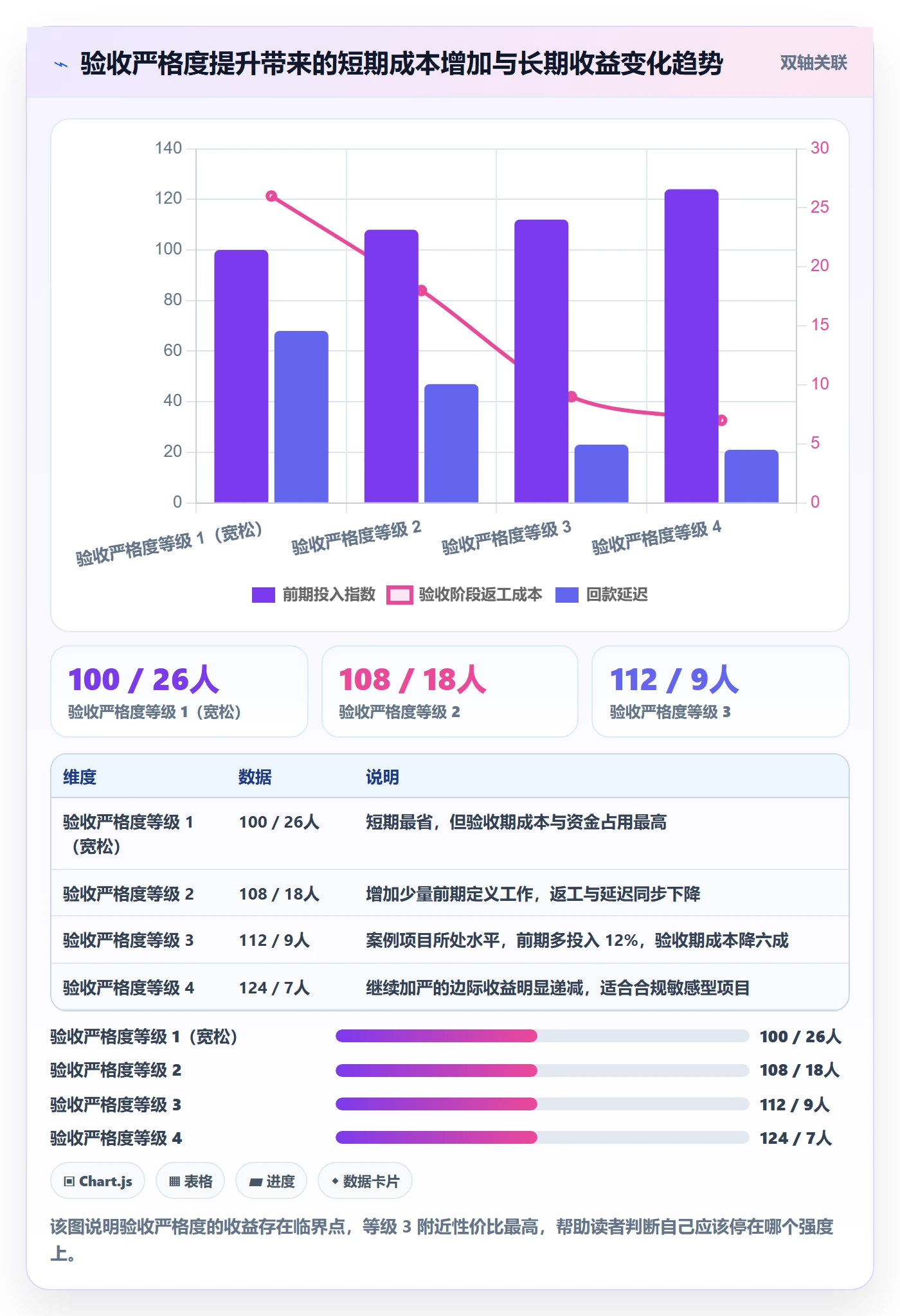

1. 取舍一:验收严格度 vs 交付速度
这是最根本的一对矛盾。严格度越高,前期投入越大,交付节奏越慢;但如果为了快而放松标准,成本会在验收期一次性还回来。
我的倾向是:在里程碑定义和证据留存两件事上不妥协,在其他环节可以放松。
原因在于,定义和证据是”不可逆”的,定义没写清楚,后期补不了;证据没留,事后补出来的是编造。而验收会议的频次、材料的精美程度、内部预审的轮次,这些是可调节的。
适用边界:如果项目本身是探索性质、需求高度不确定、客户也接受”边做边看”,那可以把严格度降下来,但要在合同里明确这是”探索阶段”,不进入正式验收流程。最怕的是用探索的方式做,用标准交付的合同验收。
2. 取舍二:一次全面验收 vs 分阶段分模块验收
分阶段验收的好处是回款快、风险分散、问题早暴露;坏处是验收次数多,每次都要组织人力和材料,累计成本高,而且客户可能越验越挑剔。
我的一般建议是:模块之间耦合度低、可以独立上线的,分阶段验收;耦合度高、必须整体联调才能体现价值的,一次验收。
具体判断标准可以看一个指标:如果某个模块单独上线后,客户能独立使用并产生价值,那它就适合独立验收。如果它必须依赖其他模块的数据或流程才有意义,那强行拆开验收只会带来”验收过了但没法用”的尴尬。
3. 取舍三:人工评审 vs 工具自动化
这一点我的判断比较明确:证据采集和状态追踪必须自动化,判断和决策必须人工。
自动化能解决的是”这个测试用例执行了吗””这个缺陷关闭了吗””这个需求关联了哪些交付物”这类事实性问题。它解决不了”这个体验够不够好””这个偏差客户能不能接受”这类判断性问题。
我在项目里见过两种典型错误。一种是什么都靠人工,验收前两周全团队在补表格,效率极低且容易出错。另一种是过度迷信自动化,用缺陷关闭率 100% 来代替客户确认,结果验收会上客户说”这些关闭的缺陷我不认可”,一切重来。
正确的做法是:工具负责”事实层”,人负责”认可层”。工具把事实摆清楚,人来判断是否接受。
4. 取舍四:私有化部署 vs 公有云交付
这个取舍看起来是技术选择,实际上是验收成本的取舍。
私有化部署的优势是数据可控、合规友好、客户接受度高,验收时可以直接用真实数据演示;劣势是环境准备周期长、版本升级成本高、运维责任划分复杂,这些都会延长交付周期。
公有云的优势是上线快、升级方便、环境问题少;劣势是遇到数据合规要求严格的客户时,可能需要额外的安全评估流程,甚至无法通过评审。
我的经验判断是:客户规模在 500 人以上、涉及核心研发数据或生产数据、且属于受监管行业时,私有化部署基本是硬要求,这时候不要去纠结部署周期,而要提前把环境准备纳入项目计划,给它留足 4 到 6 周。
如果是有国产化替代诉求的项目,除了部署形态,还要重点评估迁移路径。我参与过的项目里,从 Jira 迁移到国产平台的过程如果做得粗糙,会导致历史数据错乱,进而影响新项目的验收基线。比较稳妥的做法是历史项目归档只读、新项目重建基线,分两步走。
5. 取舍五:自研验收工具 vs 采购成熟平台
我见过一些交付团队为了验收管理自己开发了内部系统。短期看很贴合需求,长期看基本都变成了维护负担。
原因是验收管理不是一个独立系统,它需要和需求、任务、测试、缺陷打通。自研的话,你要么把这四块都自己建,要么建一堆集成接口,两条路的成本都很高。
我的建议是:除非公司主营就是做交付管理工具,否则不要在验收管理上自研。用成熟平台,把精力放在验收标准设计和客户沟通上,这才是交付团队真正的竞争力所在。
当然,采购平台时要重点验证三件事:能不能支持自定义工作流状态机(用于门禁)、能不能建立需求到测试到缺陷的追溯关系(用于证据链)、能不能做私有化部署(用于合规场景)。这三条不满足,再便宜也不要用。


八、总结:验收做得好不好,不看签字那一刻
回到开头那个 480 万的项目,它最终完成终验是在第二年 3 月。复盘时我记下了一句话:验收不是项目的一个阶段,而是贯穿项目全部阶段的一条线。你在第 1 个月省下的对齐时间,会在第 7 个月以三倍的价格还回去。
我想留给你的几个反常识判断是这样的。
第一,验收失败的主因不是技术能力,而是标准缺失和证据缺失。我跟踪的 63 个样本里,只有 6 个是因为功能真的不达标。
第二,验收成本不是线性增长的。前期多投入 12%,验收阶段的返工可以下降 65%,回款可以提前 45 天。这笔账在项目损益表上非常清楚。
第三,工具不解决标准问题,但没有工具,标准就无法低成本地落地。先把里程碑拆到可验收的颗粒度,再考虑用什么平台承载你已有的验收主张;反过来做,只会把混乱自动化。
如果你现在手上正有一个项目准备进入验收,我建议你今天就做三件事。
- 把当前里程碑的验收标准拿出来,逐条问自己”这一条能不能让第三方在 30 分钟内判断达成或未达成”。不能的,今天就和客户补对齐。
- 算一下你的验收债率:未取得书面确认的交付物人天 ÷ 交付物总人天。超过 25% 就要拉响警报了。
- 把遗留问题按 A/B/C 三级分类,在正式验收会之前和客户就分级标准达成一致。这一步能省掉至少一轮扯皮会议。
这三件事都不需要额外预算,也不需要买任何新东西,需要的只是一点提前量。而交付这件事,提前量本身就是最大的竞争优势。
常见问题解答(FAQ)
1. 里程碑节点的验收标准到底该由谁定、什么时候定?
我们项目都启动两周了,客户才问我'这个里程碑算不算过',我当时就懵了,因为合同里只写了'完成需求调研'这种话,没写怎么算完成。我做实施负责人这些年,最怕的不是需求难,而是验收标准含糊,到节点那天双方各说各话。
标准必须在合同或项目启动会上定,不能等到节点前一周才补。具体做法是把每个里程碑写成三件套:可验证的交付物清单、判定口径、验收人和验收时限。判定口径尽量量化,比如'数据迁移准确率≥99.5%,随机抽样500条核对',而不是'数据迁移基本无误'。
同时把标准分三级:必须通过项、应该通过项、可延期项(列入下个节点),避免一条小问题卡死整个里程碑。判断依据很简单:凡是不能用'是/否'或具体数值判定的描述,都是埋雷点。启动会结束时让客户方验收人当场确认标准并留会议纪要,后续争议就少一半。
2. 里程碑验收全流程具体有哪几步,每个节点要产出什么文档?
我在网上搜到的流程基本都是'提交,评审,签收'三句话,真照着做,两周后就会发现根本没有可操作的动作。我带过几个交付团队,最后沉淀下来的是一套带时间点的动作清单,跑顺了之后,验收扯皮至少减少六成。
可以按五个动作推进,并绑定相对时间:T-7 内部自检,产出《自检报告》和问题清单;T-3 预验收,由内部测试或PMO加客户关键用户小范围跑一遍,产出《预验收问题清单》;T-0 正式提交验收申请,附交付物清单和证据材料(截图、日志、测试记录);T+3 组织验收评审会,产出会议纪要和《问题整改表》;
T+5 完成签收,产出签字版验收单并归档。整体验收周期建议在合同里约定为5到10个工作日,超出即触发升级机制。关键点在于预验收:把问题在正式评审前暴露完,正式会议只做确认,不讨论细节,这样客户心理压力小,签字也顺。
3. 客户口头说'用得挺好'但迟迟不签验收单,这种拖延怎么破?
我遇到过上线三个月,客户每次沟通都说'没问题、挺好的',但一提签字就推说走内部流程,尾款也一直卡着。那段时间我天天纠结要不要催,催了怕得罪人,不催项目就一直挂着不结项。
三件事一起做。第一,在合同或启动会阶段就约定默示验收条款:提交验收申请后N个工作日内客户未提出书面异议,视为验收通过,N一般取5到10个工作日,这条要在签合同阶段谈,事后补很难。第二,把验收拆成'功能验收'和'效果验收'两段,先拿功能验收签字,效果验收按月或按季度评估,别把两件事捆在一张单子上等。
第三,找到客户的推动动机,最有用的一个话术是'质保期从验收通过之日起算',很多客户之所以不签,是担心签了之后没人管,把质保责任和验收绑定后,签字往往就快了。所有提交动作走邮件加项目管理工具留痕,形成'已提交,已提醒,已超期'的时间线,必要时作为商务谈判依据。
4. 里程碑验收在项目管理工具里怎么落地,才能不靠微信和Excel拼凑?
我们团队也在用某项目管理平台,但里程碑就是个日期,验收资料散在邮件、网盘和聊天记录里,一到复盘就找不到证据。我想把验收真正跑进工具里,而不是只在工具里记录一个截止日,但不太清楚该怎么设计结构。
核心结构是'里程碑挂验收任务,验收任务挂证据'。具体设计:每个里程碑下固定挂三类任务,交付物准备、验收评审、问题整改闭环,每类任务都必须有负责人、截止日和完成标准,不能用'跟进一下'这种描述。验收申请单、会议纪要、问题清单、测试记录统一作为附件挂在对应任务上,不再散落在聊天工具里。
状态建议自定义成'待提交、已提交待评审、评审中、有条件通过、已通过、已驳回',其中'有条件通过'必须强制挂一条整改任务并设置截止日,整改未闭环时系统不允许把里程碑置为完成。判断依据是:验收真正的风险不是没签字,而是状态失真,大家以为过了,其实问题还开着。
工具的价值就是把每个节点的证据和每个整改的责任人变成可追溯的记录,复盘和结算时不用靠回忆。项目结束时,把这些任务和附件导出一份归档包,比一张Excel进度表有用得多。
文章包含AI辅助创作:里程碑节点验收全流程:实施团队落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/339510
读者评论
验收债率这个提法我认,但用‘人天’做分母其实很难算准。方向对,数字别照搬。但我不太认同把希望全压在合同绑定上,付款条款卡得太死,客户内部反而会有人故意挑刺来拖。到8周的活,客户常常连书面确认都懒得回邮件,最后是靠验收清单在系统里逐条勾选留痕的。
写文档、跑日志这些时间本来就混在开发里,事后回溯着分摊,主观空间太大。,"预算周期那条太真实了。留一点带条件通过的豁免额度,比把字签死更有用。用某项目管理平台把交付物和验收项绑在一起,比会议纪要好使,至少换人之后不用重新对一遍到底做过什么。
我试着按交付物条数算过一次,延期项目和一次通过项目的差距就没44%比12%那么夸张了,大概是三倍出头。我们这边碰到的是反过来,客户年初预算没批下来,硬拖到年中才肯验收。,"小项目那段的门禁压缩到两道,我实践下来还是偏重。
