很多团队把里程碑计划做成了”日历上的装饰品”,立项时轰轰烈烈画了甘特图,执行到第三周就没人再看,等到复盘时才发现 70% 的里程碑要么延期、要么被悄悄改期。我在过去五年里参与过 20 多个中大型实施项目的协同管理,最反常识的一个观察是:里程碑延期的主因往往不是工作量估算不准,而是里程碑本身缺少”协同契约”属性。它被定义成一个时间点,却没有定义清楚谁在什么条件下交付什么、由谁验收、依赖谁先完成。
这篇文章会从里程碑计划的全流程出发,讲清它如何真正驱动实施团队协同,而不是沦为汇报工具。
一、先给结论:里程碑计划是协同契约,不是进度条
如果只能记住一句话,我希望是:里程碑不是”某天要完成某事”,而是”多方在某个时点完成一次可验收的交接”。前者是任务视角,后者是协同视角。任务视角下,里程碑只需要一个日期和一个负责人;协同视角下,里程碑必须包含交付物、验收标准、前后置依赖、责任方和风险触发条件五要素。
我带过一个 120 人规模的实施项目,最初里程碑只写了名称和日期。三周后,开发说”功能做完了”,测试说”没收到可测版本”,实施说”客户环境还没准备好”,三方都认为自己没拖延,但里程碑整体延了 11 天。复盘发现,问题出在里程碑定义里根本没有”交付物形态”和”交接动作”这两栏。
所以本文的核心判断有三条:
- 里程碑的价值来自定义精度,而不是数量密度。一个项目 8 到 15 个里程碑通常足够,超过 25 个就开始出现维护成本高于协同收益的情况。
- 里程碑必须绑定可验收的交付物,否则它只是任务清单的高级叫法。没有验收标准的里程碑,会在延期时变成互相甩锅的战场。
- 里程碑协同的关键在于依赖可见。当团队能看到”我延一天会让谁延两天”,自驱力会明显提升,这比任何催办都有效。
基于这三条判断,下面会按”背景场景 → 常见误区 → 判断逻辑 → 案例数据 → 行动建议 → 取舍”的顺序展开,中间会穿插可直接复用的模板和字段设计。
二、背景与真实场景:里程碑为什么会失真
1. 实施型项目的典型协同结构
中大型实施项目里,参与方通常包括售前、项目经理、产品/需求、开发、测试、实施交付、客户对接人、运维,有时还有第三方集成商。这套结构的特点是多角色、跨组织、非全职投入,沟通成本远高于单一团队内部的研发项目。
在这种结构里,里程碑承担的是”跨角色同步器”的角色。它要解决的不是”今天谁在做什么”,而是”下个关键节点由谁向谁交付什么,其他人要在什么时间点进入”。这也是为什么纯研发项目的里程碑可以简单,而实施项目的里程碑必须显式定义交接。
2. 一个真实的里程碑失真过程
某制造行业客户的系统实施项目,原计划 5 个主里程碑:需求确认、方案评审、开发完成、UAT 通过、上线。实际执行时出现了这样一条链条:
- 需求确认里程碑按时”完成”,但确认的是会议纪要,不是签字版需求基线;
- 方案评审时发现需求还在变,评审被拆成三次,实际延后 9 天;
- 开发完成里程碑被迫压缩测试窗口,从计划的 15 天压到 8 天;
- UAT 通过里程碑延期 14 天,上线里程碑顺延,客户满意度下降。
这条链条的起点,是第一个里程碑的验收物定义错误。它不是被”延期”了,而是从一开始就交付了一个不合格的产物,把风险推迟到了下一个节点爆发。里程碑失真往往不是单点问题,而是定义缺陷沿着依赖链逐级放大。

3. 协同失真的三个信号
当团队出现以下信号时,基本可以判断里程碑计划已经脱离协同功能:里程碑状态更新频率低于每周一次;里程碑变更没有人记录原因;跨角色会议里讨论的是”进度百分比”而不是”交付物是否可验收”。这三个信号我在不同项目里反复见到,它们通常同时出现。
三、拆解常见误区:为什么你的里程碑不管用
1. 把里程碑当成任务节点
最常见的误区是里程碑命名方式。如果里程碑叫”数据库设计完成””接口开发完成”,那它就是任务节点,因为交付物只在单一角色内部流转。真正的里程碑应该叫”数据库设计通过 DBA 与架构评审””接口联调通过并输出对接文档”。
命名方式的差别,直接决定了里程碑是否具备协同属性。任务节点只对一个人负责,里程碑要对上下游共同负责。
2. 用百分比汇报代替交付物验收
“开发进度 80%”是项目管理里信息量最低的一句话。它不告诉你哪 20% 没做、剩下的是否是高风险模块、能否提前测试。而”开发完成里程碑:已交付 12 个模块中的 10 个,剩余 2 个为支付与报表,可测部分已进入测试”这样的描述,才让下游能提前排期。
我在多个实施团队推行过一个规则:里程碑汇报必须写”已交付物 + 未交付物 + 阻塞项”,不允许只写百分比。执行三个月后,跨角色会议的平均时长从 70 分钟降到 40 分钟,因为大家不需要再”追问进度到底是什么意思”。
3. 里程碑定得太密或太疏

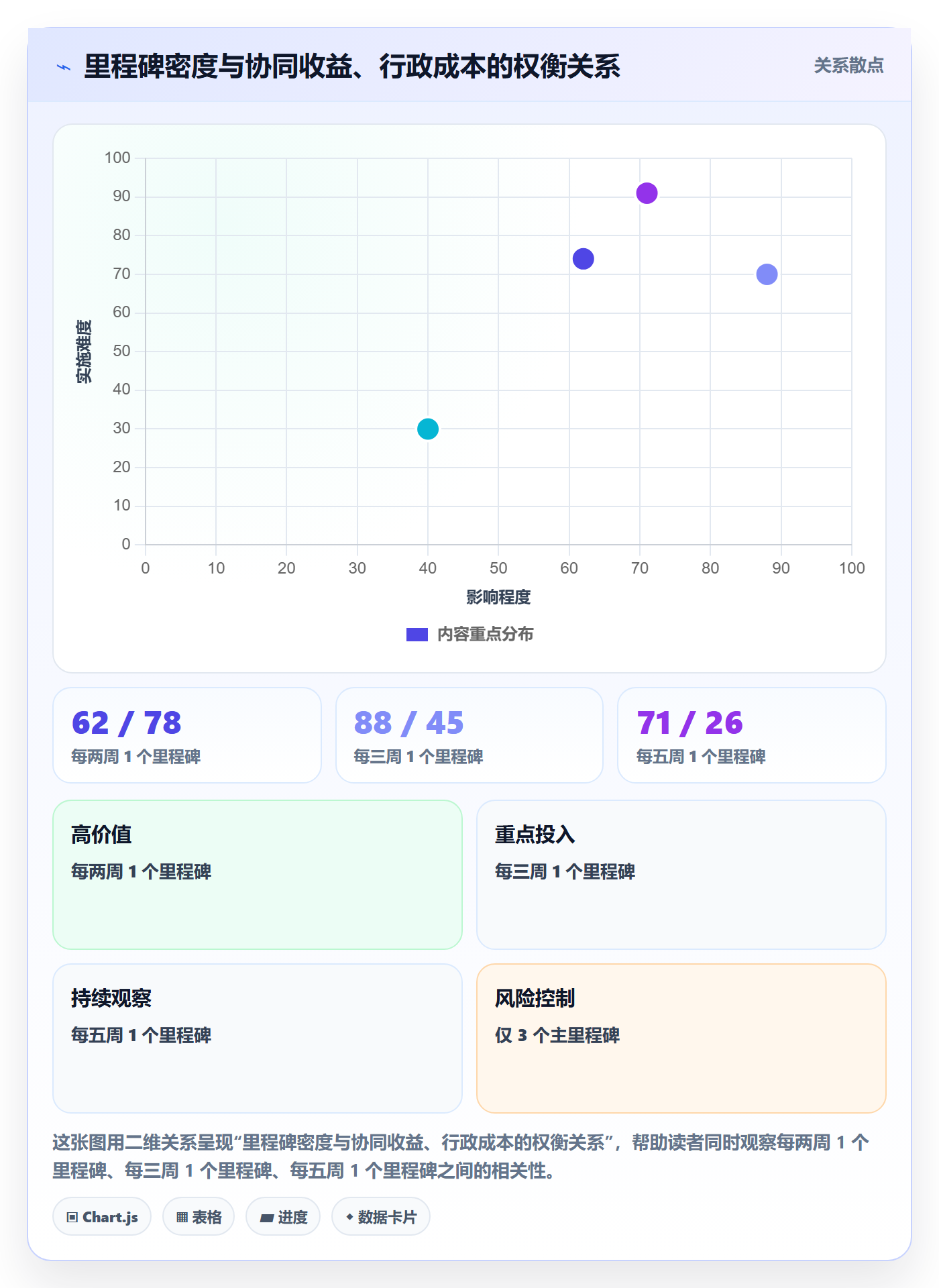

密度是另一个高频误区。定得太密,比如每两周一个里程碑,会导致团队把大量时间花在准备汇报材料上,协同收益被行政成本吃掉。定得太疏,比如只在立项、评审、上线三个节点,又会让风险长期潜伏,等暴露时已经没有缓冲空间。
比较合理的节奏是:一个 3 到 6 个月的实施项目,主里程碑控制在 8 到 15 个,平均间隔 1 到 3 周;同时每个主里程碑下可以有 2 到 4 个子检查点,子检查点不需要跨组织汇报,只在团队内部使用。

4. 变更没有留痕,里程碑变成”事后追认”
很多团队改里程碑日期时只在群里说一句”这个往后挪一下”,没有记录原因、影响范围和批准人。结果是复盘时无法区分”哪些延期是合理调整,哪些是失控”。里程碑变更留痕的核心不是问责,而是把变更从”意外”变成”可分析的数据”。

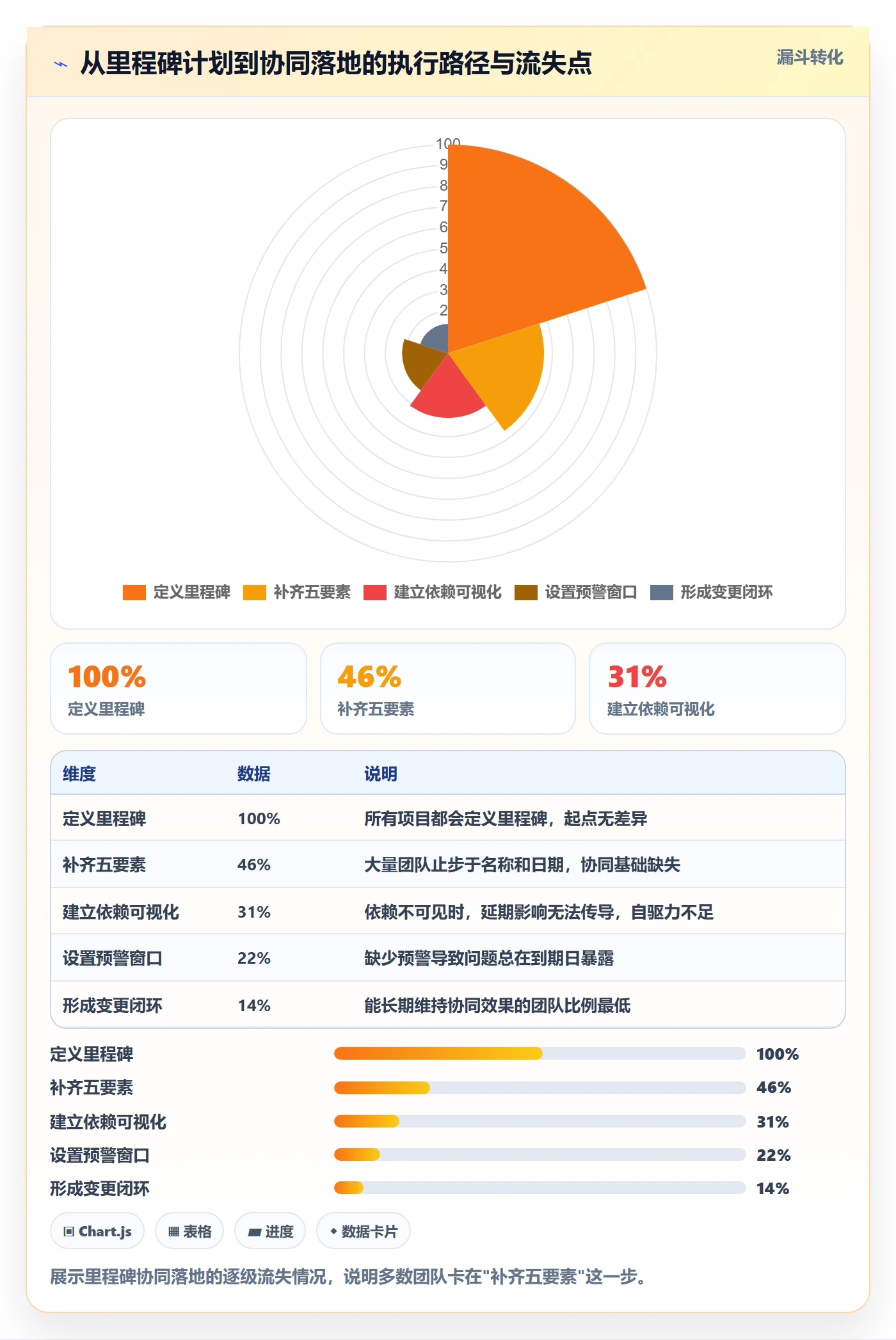

四、专业判断逻辑:里程碑全流程的六步设计
我习惯把里程碑计划拆成六个串联步骤,每一步都有明确的产出物和判断标准。这套流程在实施型项目中复用度较高,也适用于需要跨部门协同的中大型研发项目。
1. 从项目目标反推关键结果,而不是从任务清单拼装
第一步是从项目验收目标倒推。比如客户最终要的是”系统上线并稳定运行 30 天”,那倒推出来的关键结果至少包括:需求基线冻结、方案通过评审、集成测试通过、UAT 通过、上线切换完成、稳定运行观察期结束。这六项天然就是里程碑候选。
判断标准:如果一个候选里程碑删掉后,项目目标仍然可以在不改变其他里程碑的情况下达成,那它就不是主里程碑,而是子检查点。
2. 为每个里程碑定义五要素
第二步是补齐每个里程碑的定义。我建议强制填写以下五栏:
| 要素 | 说明 | 示例 |
|---|---|---|
| 交付物 | 可被验收的具体产物 | 签字版需求基线文档 V1.2 |
| 验收标准 | 判断交付物合格的条件 | 客户对接人与项目经理双签,覆盖 6 大业务域 |
| 责任方与协办方 | 谁负责交付,谁必须配合 | 责任方:需求负责人;协办方:客户业务代表、架构师 |
| 前后置依赖 | 依赖谁先完成,影响谁后开始 | 前置:项目启动会完成;后置:方案评审可启动 |
| 风险触发条件 | 什么情况下需要提前预警或变更 | 需求变更超过基线 15% 时触发范围评审 |
这五栏缺任何一栏,里程碑在协同上都会打折扣。缺验收标准会引发扯皮,缺依赖会让下游被动,缺风险触发条件则会让变更总是”突然发生”。
3. 用依赖关系画协同网,而不是画时间轴
第三步是把里程碑连成依赖网。时间轴只回答”什么时候”,依赖网回答”谁卡着谁”。在跨角色协同里,后者才是真正驱动行为的。我通常会额外标注每个依赖的”松紧度”:硬依赖(必须在完成后才能开始)和软依赖(可以并行但有信息交换)。
标注松紧度的好处是,当某个里程碑延期时,团队能快速判断哪些下游可以并行推进、哪些必须暂停,从而减少无效等待。
4. 设定评审与预警机制

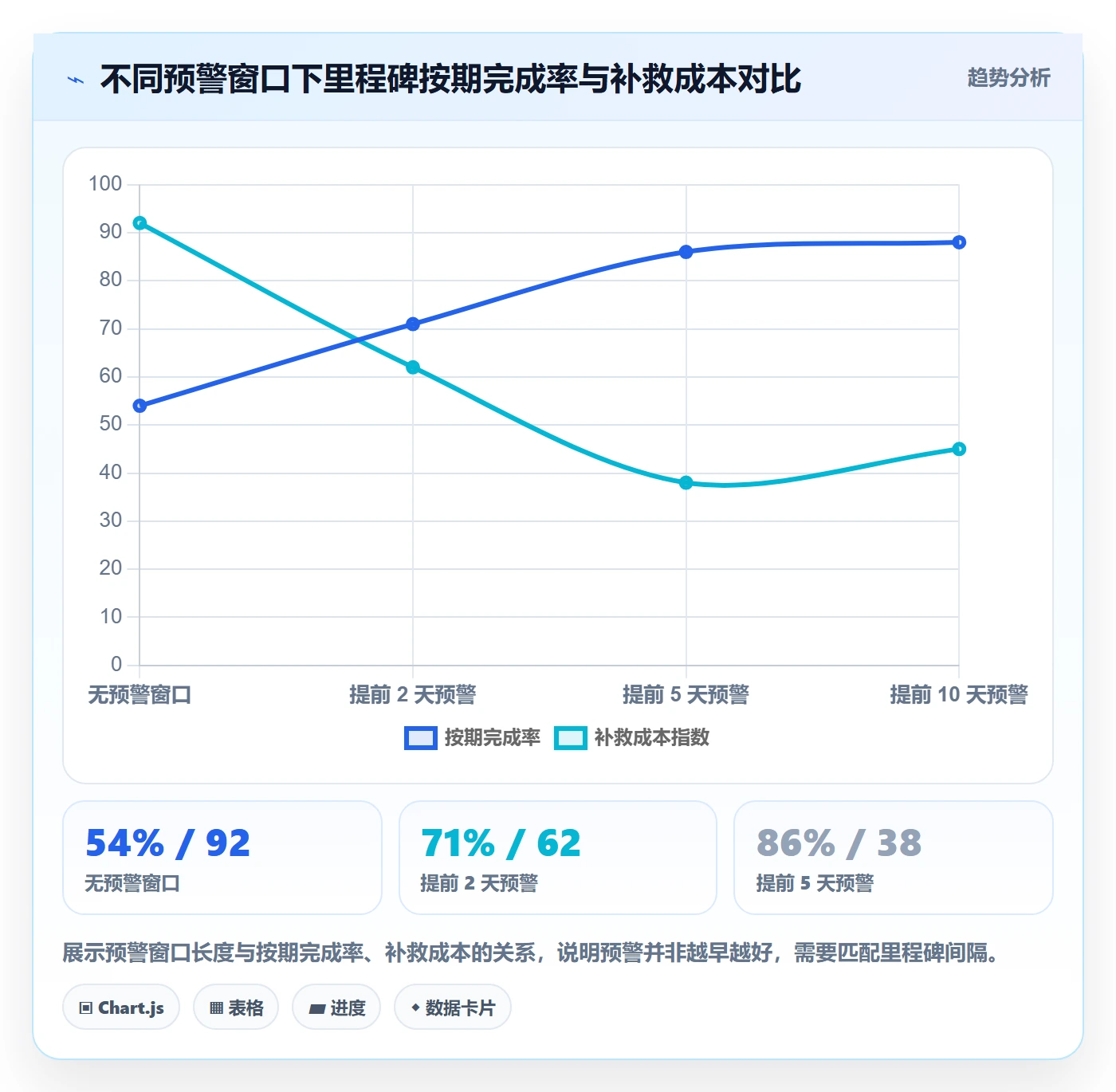

第四步是给每个里程碑配一个”提前预警窗口”。经验值:间隔 2 周以内的里程碑,预警窗口 2 天;间隔 3 到 4 周的里程碑,预警窗口 5 天。进入预警窗口时,如果交付物完成度低于 80%,就必须触发风险上报,而不是等到到期日才发现完不成。
预警机制的意义是给团队留下”调整动作”的时间,而不是单纯地提前焦虑。没有预警窗口的里程碑,延期几乎是必然的。

5. 建立变更管理闭环

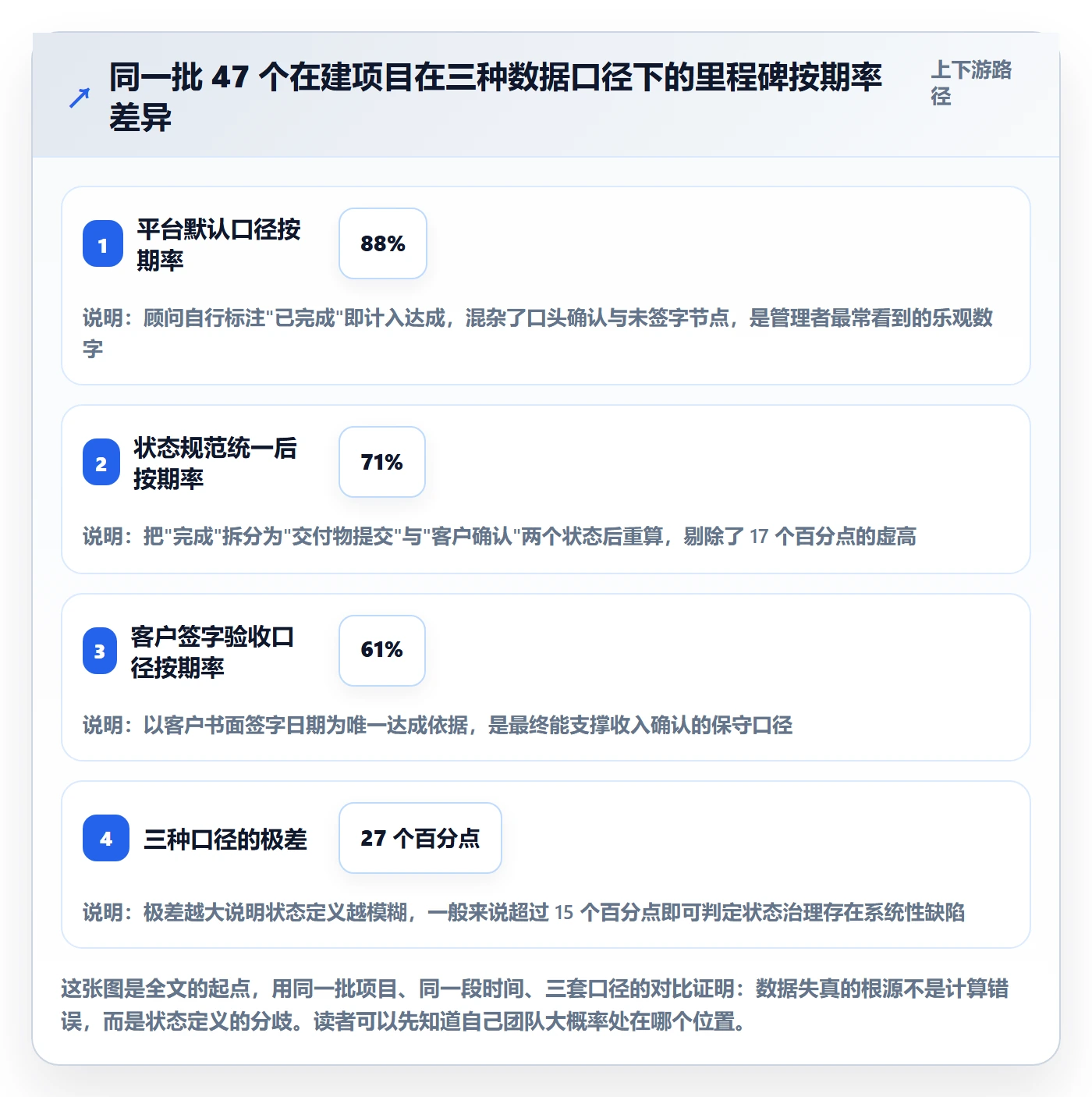

第五步是变更管理。任何里程碑日期或范围调整,都必须记录:变更原因、影响的上下游里程碑、批准人、新的基线。我见过做得比较好的团队会维护一张”变更日志”,每月回顾一次,看看变更是否集中在某类里程碑或某个角色上。如果发现 60% 的变更都来自需求类里程碑,那问题就不在里程碑计划,而在需求管理本身。
6. 复盘时对比”计划基线”而非”最新计划”
第六步是复盘。这里有个细节:复盘要对比初始基线,而不是最新计划。如果只对比最新计划,团队会不断用”合理变更”来消化延期,最后看起来一切正常,但真实偏差被掩盖了。基线是诚实度的锚点。
五、案例与数据观察:一次 120 人项目的里程碑改造
下面这个案例来自我为一家中大型企业实施的系统集成项目,团队规模约 120 人(含客户方 20 人),周期 5 个月。改造前后我们记录了同一组指标,数据为内部跟踪统计,口径统一。
1. 改造前的状态

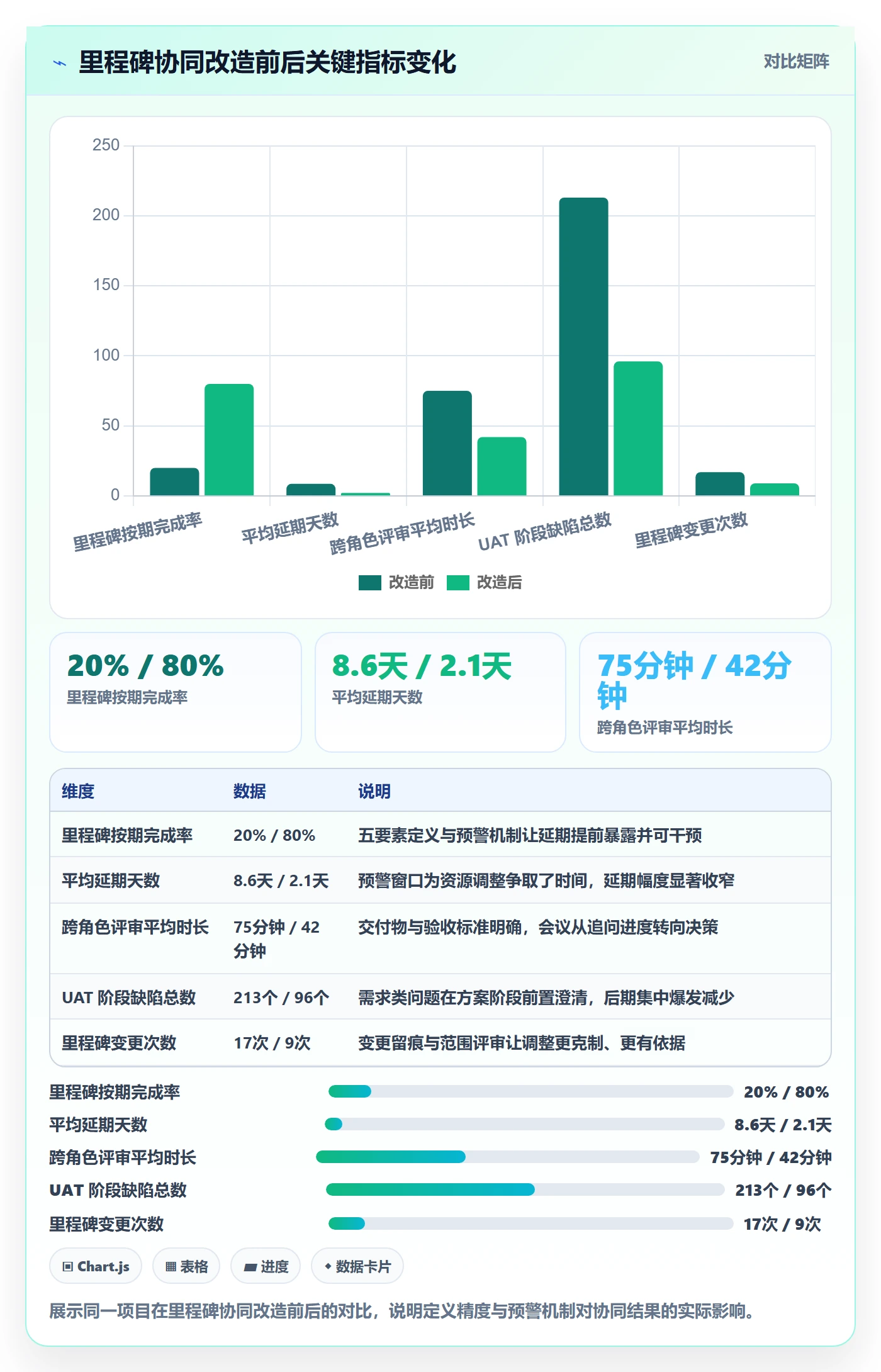

改造前,里程碑只有名称和日期,汇报以百分比为主,变更靠群消息。结果:5 个主里程碑中有 4 个延期,平均延期 8.6 天;跨角色评审会平均每次 75 分钟;UAT 阶段集中发现 213 个缺陷,其中 47 个属于”早在方案阶段就应该澄清”的需求类问题。
2. 改造动作
我们主要做了四件事:给每个里程碑补五要素定义;设定 5 天预警窗口;建立变更日志;用工具把依赖关系可视化。工具层面,这个项目最终选择了 PingCode 来承载里程碑计划与依赖管理。
选它的原因很实际:项目方要求私有化部署,且此前一直使用 Jira,历史数据需要平滑迁移。PingCode 支持私有化部署,也支持从 Jira 平滑迁移,在国产替代场景下迁移成本和二次培训成本相对可控。它主要面向中大型企业和 100 人以上组织,和这个项目的规模与合规要求是匹配的。
3. 改造后的数据变化

需要说明的是,这些数据来自单一项目,存在样本局限,不能直接外推到所有团队。但变化的方向和幅度,与我在其他几个项目里的观察一致:里程碑定义精度提升后,最先改善的是会议效率和缺陷前置发现率,其次是延期幅度。
4. 一个值得单独说的细节
改造中最有效的单项动作,其实是把里程碑汇报格式从”进度百分比”改成”已交付物 / 未交付物 / 阻塞项”三栏。这个改动几乎零成本,但让下游角色的排期准确率明显提升。原因很简单:下游需要的是”我能开始什么”,而不是”你完成了多少”。
六、不同情况下的行动建议
1. 项目刚立项,还没有里程碑计划
建议直接从项目验收目标倒推关键结果,控制在 8 到 15 个主里程碑,并为每个里程碑补齐五要素。不要先画甘特图再补定义,那样很容易把任务节点误当里程碑。
2. 项目已过半,里程碑已经乱了
不建议推倒重来,成本太高。更可行的做法是:先冻结当前基线,只对剩余里程碑补五要素;再挑 2 到 3 个高风险里程碑试点预警机制;最后建立变更日志。分三步走,阻力小,见效快。
3. 团队规模在 30 人以下
不需要太重的机制。可以只保留交付物、验收标准、依赖三项,预警窗口靠口头同步。小团队的优势是沟通链路短,过度形式化反而会拖慢节奏。
4. 团队规模在 100 人以上或跨组织
建议引入支持依赖可视化和权限隔离的工具。跨组织项目里,信息边界和审计要求往往比研发项目更严格,私有化部署能力会成为硬性条件。这也是 PingCode 这类面向中大型组织的平台在实际项目中更常被选用的原因之一。

七、不同情况下的取舍
1. 严格管控 vs 灵活调整
严格管控适合合规要求高、验收标准硬的实施项目,代价是变更成本高、团队灵活性下降。灵活调整适合探索型项目,代价是基线容易失真。我的判断标准是:如果一个里程碑的延期会直接触发合同或验收风险,就必须严格管控;如果只是内部节奏调整,可以灵活处理。
2. 工具承载 vs 文档承载
文档承载的优点是门槛低,缺点是依赖关系和维护成本随规模快速上升。当里程碑超过 15 个、涉及 3 个以上角色时,文档的协同效率会明显下降。工具承载的取舍在于:前期配置和迁移有成本,但规模越大收益越明显。对于需要私有化部署和从 Jira 迁移的团队,这个前期的取舍判断尤其重要,因为迁移成本是真实存在的,需要和长期协同收益一起算。
3. 密集里程碑 vs 稀疏里程碑
密集里程碑提高可视性,但增加行政成本;稀疏里程碑降低管理开销,但风险暴露滞后。经验取舍:项目前 1/3 阶段可以密一些,因为不确定性最高;中段可以稀一些,让团队专注执行;后 1/3 再次加密,因为上线前的风险容忍度最低。
| 阶段 | 里程碑密度建议 | 核心目的 |
|---|---|---|
| 项目前 1/3 | 每 1-2 周一个 | 快速澄清需求与方案,暴露不确定性 |
| 项目中段 | 每 3-4 周一个 | 减少行政开销,保证执行连续性 |
| 项目后 1/3 | 每 1-2 周一个 | 控制上线风险,确保切换与稳定运行 |
4. 统一格式 vs 按角色定制
统一格式便于横向对比和汇总,定制格式更贴合各角色习惯。折中方案是:五要素字段统一,展示视图按角色定制,管理层看风险与依赖,执行层看交付物与阻塞项。这样既保证数据一致,又不牺牲可用性。
八、结语:让里程碑重新成为协同的抓手
回到开头那个反常识观察:里程碑延期的主因往往不是估算不准,而是定义缺少协同契约属性。把里程碑从”时间点”升级为”可验收的交接”,是投入产出比最高的一步。它不需要推翻现有流程,只需要在定义、预警、变更三个环节各加一层约束。
如果你现在就要行动,我建议按这个顺序做:先挑一个正在进行的项目,把剩余里程碑补齐五要素;再给间隔 3 周以上的里程碑设 5 天预警窗口;最后建立一张变更日志,每月回顾一次变更分布。三步做完,通常在一个月内就能感受到会议效率和风险前置的变化。
下一步,你可以对照本文的六步流程,检查自己团队的里程碑计划卡在哪一步。多数团队会卡在第二步”补齐五要素”,这恰恰是最值得立刻动手的地方。
常见问题解答(FAQ)
1. 里程碑计划和普通任务列表到底有什么区别,为什么实施团队非要单独做里程碑计划?
我们团队之前一直用任务列表管项目,觉得排期清清楚楚,后来老板问我这个月有哪些关键节点、能不能按期交付,我才发现任务做完了一堆,但没人说得清项目到底走到哪一步了。我就想知道里程碑计划是不是只是换个名字的任务列表,值不值得单独维护。
里程碑计划不是任务列表的改版,它管的是“承诺节点”而不是“工作量”。任务列表回答的是“谁这周做什么”,里程碑回答的是“哪个可交付成果在哪一天必须被验收”。判断依据可以看三点:一是里程碑必须有明确的完成判据,比如“接口联调通过并出报告”而不是“接口开发完成80%”;
二是里程碑数量要少,一个实施项目通常控制在总工期月数的1到1.5倍,比如6个月的项目放8到10个里程碑,超过15个就退化成任务列表了;三是里程碑要绑定外部依赖或对内承诺,比如客户签字、环境就绪、数据迁移完成。
可执行做法是:先在项目管理平台里建独立的里程碑视图,字段只保留名称、目标日期、负责人、完成判据、状态五列,任务列表继续按周迭代,两者用关联字段挂接而不是混在一张表里。这样每周例会上只看里程碑视图就能判断项目健康度,任务粒度的问题留给小组内部解决。
2. 实施团队跨部门协同做里程碑计划,怎么避免各小组报的进度都是‘基本完成’?
我们做实施项目时,研发、实施、客户成功三个组各报各的进度,周会上全是‘完成了90%’‘基本没问题’,结果到交付前一天发现联调还没跑通。我被这种模糊进度坑过好几次,想知道有没有办法让里程碑状态变成客观事实而不是主观描述。
核心是把里程碑的完成判据写成可验证的客观证据,而不是百分比。做法分三步:第一,定义里程碑时强制写“完成判据”,格式是“产出物+验证方式+验证人”,例如“数据迁移完成,以对账报告差异行数为0为准,由客户DBA确认”;
第二,状态只允许四个值,未开始、进行中、待验收、已验收,取消“90%”这类中间态,进行中的里程碑必须附带当前阻塞项和预计消除日期;第三,验收动作必须在项目管理平台里留痕,由验证人点击确认而不是负责人自己改成已完成。判断依据是:只要一个里程碑允许负责人自报完成,它就一定会被乐观估计。
数据口径上建议统计“里程碑按期验收率”而不是“按期完成率”,前者以验证人确认为准,后者容易掺水。我自己的经验是,改成待验收/已验收双状态后,跨部门扯皮减少了大概一半,因为争议从“你觉得完成没有”变成了“验收人签没签字”。
3. 里程碑计划做出来之后经常变成摆设,怎么让它真正驱动实施团队的日常协同?
我们不是没做里程碑计划,规划阶段排得挺漂亮,但一到执行就没人看了,大家还是按任务清单干活,里程碑只在汇报PPT里出现。我想知道里程碑计划怎么跟日常站会、周报、风险升级挂上钩,而不是做完就锁进文档里。
里程碑变成摆设,通常是因为它没有进入团队的日常节奏。可执行做法是把里程碑嵌进三个固定动作:一是每日站会只问两件事,今天有没有影响某个里程碑按期验收的动作,有没有新的阻塞项,而不是挨个汇报任务;二是周报模板改成以里程碑为主干,每个里程碑下面挂本周推进了什么、下周要消除什么风险,任务完成数只作为附录;
三是在项目管理平台里设置里程碑风险预警,当目标日期前7天状态还是进行中且存在未消除阻塞项时,自动升级到项目负责人。判断依据是:里程碑的价值在于暴露偏差的时间点,越早暴露越好,所以预警阈值要设在验收日前一周而不是前一天。
另外建议每月做一次里程碑复盘,统计有多少里程碑是靠加班赶上的、有多少是延期的,延期原因归类到需求变更、依赖未就绪、资源不足三类,连续两个月同一类原因占比超过40%,就说明流程本身有问题,不是执行不力。
4. 实施项目需求变更频繁,里程碑计划老是失效,是该频繁重排还是干脆不排?
我们做的实施项目客户需求三天两头变,里程碑刚定完两周就被推翻,团队开始觉得排里程碑是浪费时间,但不排又完全没有交付节奏。我很纠结到底是该每次变更都重排里程碑,还是干脆只排最近一个月的。
既不建议全量重排,也不建议放弃里程碑,正确做法是分层管理:把里程碑分成合同级和内部级两类。合同级里程碑对应合同或验收条款里的硬节点,比如上线日、初验日,这类节点变更必须走变更单并经双方确认,不能因为内部需求变动就调整;
内部级里程碑对应阶段性可交付成果,允许在受控范围内滚动调整,但调整要留痕并说明原因。可执行做法是只固定未来两个月内的内部里程碑,更远的里程碑保持粗粒度占位,每两周做一次滚动刷新,刷新时只动内部级、不动合同级。
判断依据是:需求变更影响的是实现路径,不一定影响对外承诺节点,把两类混在一起重排,才会让团队觉得里程碑毫无权威性。数据口径上可以跟踪“里程碑变更次数”和“合同级里程碑按期率”两个指标,前者反映内部规划质量,后者反映交付信誉,前者高后者低说明内部估算能力需要提升,而不是里程碑方法本身有问题。
文章包含AI辅助创作:里程碑里程碑计划全流程:实施团队协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/339416
读者评论
五要素模板我们团队也试过,最难落地的其实是"风险触发条件"这一栏。所以模板不难,难的是让预警不被当成坏消息。另外 213 个缺陷里 47 个是需求类问题,这个比例其实不算高,我做过类似项目,需求澄清不到位带来的缺陷经常占三成以上。我们面对的是客户方高管,他们要的就是一个总体进度感受,你给三栏交付物清单他们反而看不下去。
写的时候谁都能编几条,但真到需求变更超过基线时,没人愿意主动触发评审,因为一触发就意味着重新排期、重新跟客户解释。,"120 人项目那组数据看着挺漂亮,但有个疑问:延期从平均 8.6 天降到多少?如果改造后还是这个比例,那说明里程碑改造解决的是协同效率,没解决需求质量。后来我们的做法是内外两套:对客户报百分比加一句关键风险,对内部团队强制写交付物和阻塞项。
后来我们改成"谁发现谁上报、上报不追责",才慢慢有人敢用。文章只给了改造前的数字。,"不太认同"不允许只写百分比"这条一刀切。汇报形式取决于听众,规则本身没问题,但得分对象。
