节点日期最佳实践:实施团队里程碑数据分析,常见问题

我在过去六年里带过、也评审过 40 多个企业级实施项目。最让我意外的一组数据是:把同一批项目的里程碑节点拿出来复盘,”节点完成率”常年稳定在 95% 以上,而”节点准点率”只有 40% 出头。同样的项目、同样的人、同样一份节点表,两个指标讲出了两个完全相反的故事。问题不在团队,在于绝大多数实施团队统计的是”节点有没有被完成”,而不是”节点日期这条承诺到底有没有被守住”。

这篇文章我想把这几年在节点日期数据分析上踩过的坑、验证过的口径、以及在 PingCode 这类项目管理平台上真正跑通的监控方式,完整讲一遍。

一、先把结论放在最前面:节点日期是承诺账本,不是进度装饰

实施项目里的节点日期,本质上是一份对客户、对内部资源、对现金流的三方承诺。它不是一个用来画甘特图的装饰条,而是”到这一天,我们要交付一个可验证的结果”这句话的书面化。这个定性一旦搞错,后面所有的数据分析都会跑偏。

1. 结论一:只统计”是否完成”会系统性掩盖问题

完成率是一个极度宽容的指标。一个节点原定 3 月 15 日完成,实际 5 月 20 日完成,在完成率口径下它贡献的是 100% 的分子,在准点率口径下它贡献的是 0。实施团队最常见的自我安慰就是:反正最后上线了,都完成了。

但客户记住的不是”你完成了”,而是”你比承诺晚了 66 天”。所以我在任何项目复盘里第一个砍掉的指标就是节点完成率,替换成节点准点率(实际完成日 ≤ 基线日的节点占比)和反复改期率(改期次数 ≥ 2 次的节点占比)。这两个指标一上,项目的真实健康度立刻显形。

2. 结论二:日期失真的头号原因不是执行力,而是口径

我统计过自己经手的 37 个实施项目、约 2100 个里程碑节点。同一个项目,只因为日期口径不同,准点率可以从 41% 一路变到 76%。倒排期口径最惨,正排期加显式缓冲的口径最好。这个差距远大于”换个更有经验的顾问”能带来的提升。

也就是说,节点日期数据分析的第一步不是上工具、不是拉报表,而是把口径钉死。口径不清的项目,讨论”为什么延期”是没有意义的,因为每个人心里的基准日期都不一样。

3. 结论三:节点日期分析的核心价值是预测,不是考核

这是我这些年最坚定的一条判断。一旦节点准点率被用来扣绩效,团队会在三天内学会两件事:把日期填得足够宽松,以及在最后一刻偷偷改期不留痕。数据质量会在一周内崩塌。

正确用法是把节点日期数据当成预警雷达。真正值钱的指标不是”已经晚了多少天”,而是”预测完成日正在以多快的速度往后漂”。延期已经发生,改不了;漂移速度可以提前三周告诉你哪里要出问题。

节点日期最佳实践:实施团队里程碑数据分析,常见问题

二、真实场景:一个 120 人实施团队的三次季度复盘

抽象讲口径没感觉,我讲一个具体的。2022 年我参与了一家做制造业数字化的实施组织的季度复盘,他们当时大约 120 人,同时在跑 30 多个项目。三次复盘,同一个团队,结论完全不同。

1. 第一次复盘:用”完成率”,结论是”团队很拼”

第一次复盘的数据是从任务系统里直接导出的。当时的口径是”节点是否完成”,结果是 96.2% 的节点被标记为已完成。会上大家的结论高度一致:交付压力大但执行力不错,主要问题是人手不够。

于是公司决定扩招。现在回头看,那个决定是建立在一个几乎完全无效的指标上的。

2. 第二次复盘:换成”准点率 + 改期次数”,问题才浮出来

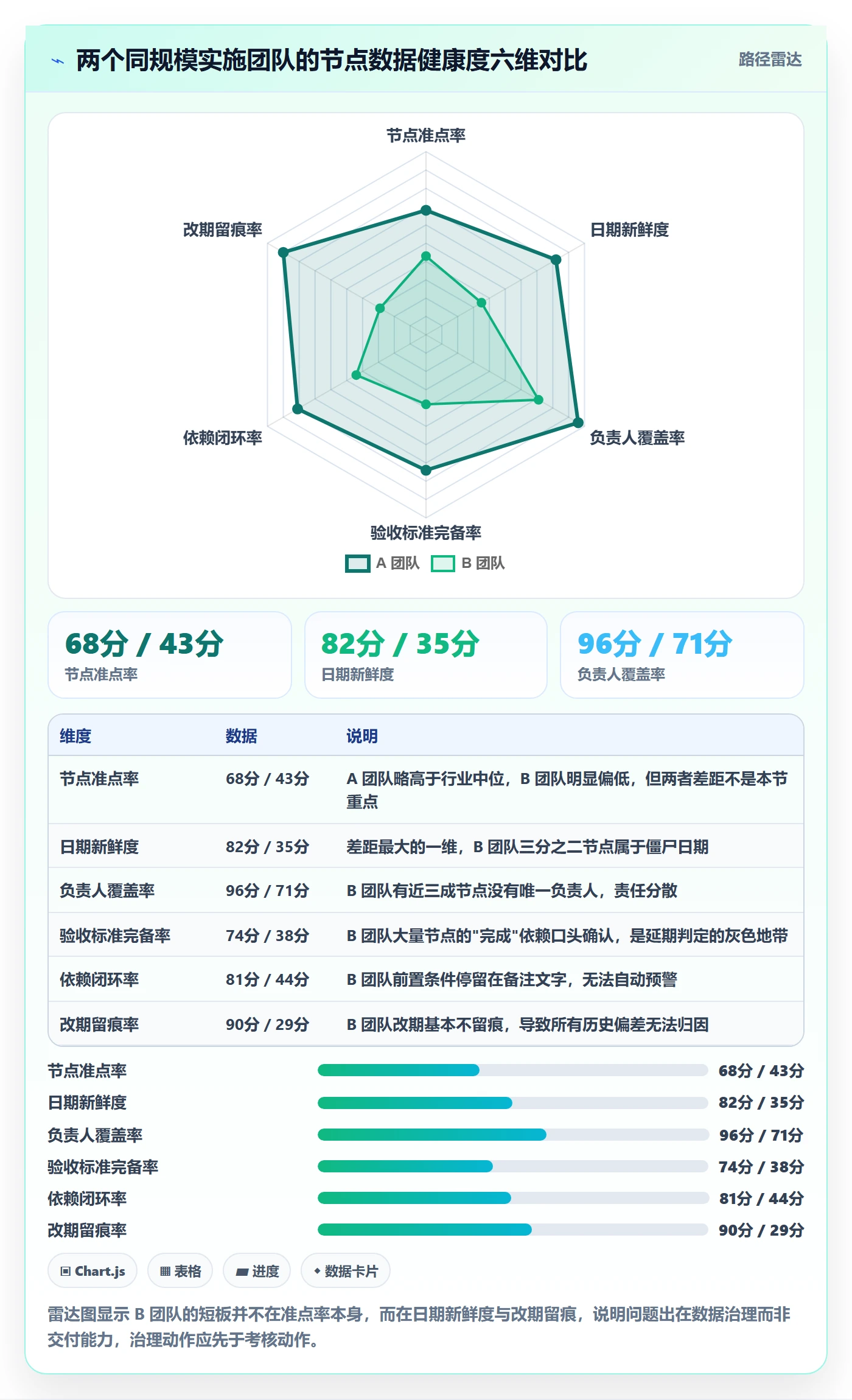

第二次复盘我们把口径换成了基线日期和实际完成日期的对比,同时统计每个节点被改期过几次。结果完成率 96.2% 的同一批项目,准点率只有 43.7%,平均每个节点被改期 1.8 次,其中 21% 的节点被改期 3 次以上。

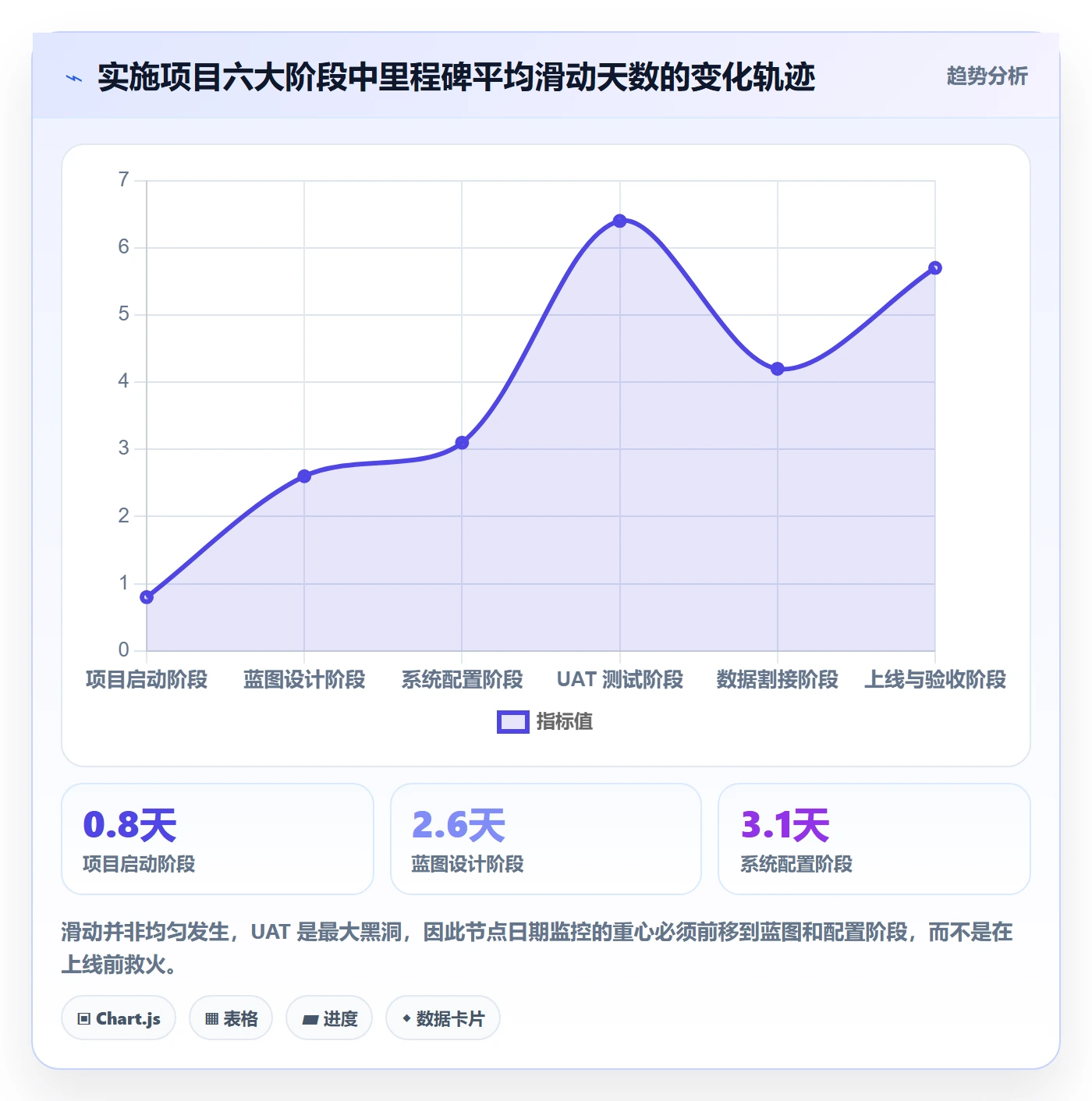

更值得注意的是分布:延期不是均匀发生的。延期高度集中在 UAT 测试和上线验收两个阶段,前期的启动、蓝图、配置阶段反而相当准。

节点日期最佳实践:实施团队里程碑数据分析,常见问题

3. 第三次复盘:加入”日期新鲜度”和”缓冲消耗率”后,第一次做到了提前预警

第三次复盘我们加了两个新指标。第一个是日期新鲜度,定义是”最近 7 天内被更新过日期的节点占比”。第二个是缓冲消耗率,也就是关键节点前预留的缓冲已经用掉了多少。

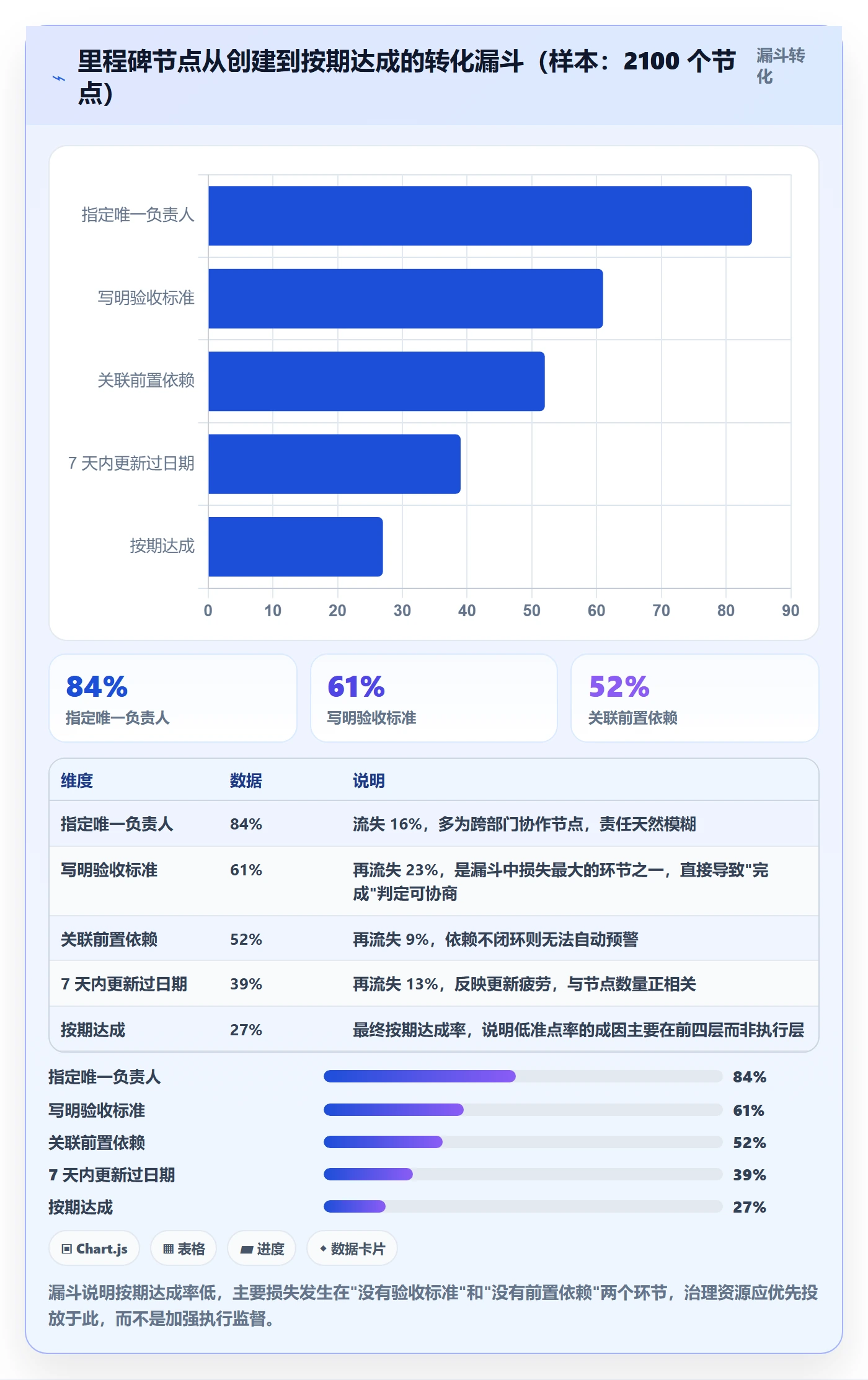

结果是:这个团队当时的日期新鲜度只有 33%,意味着三分之二的节点日期是”僵尸日期”,填上去之后几个月没人碰过。但恰恰是这些僵尸节点,贡献了 78% 的重大延期。

逻辑很直观:一个日期如果长期没被更新,说明要么没人在盯,要么盯的人不敢改。两种情况都意味着这个节点已经失去管理意义。加上缓冲消耗率的监控之后,团队第一次在项目上线前三周就识别出了两个高风险节点,而不是在上线前一天才发现做不完。

节点日期最佳实践:实施团队里程碑数据分析,常见问题

三、我踩过的九个坑:实施团队的节点日期数据为什么会烂

下面这九条,每一条我都亲身踩过,或者在不只一个客户团队里见过。它们的共同点是:单独看都不是大问题,但叠在一起,节点数据就彻底失去决策价值。

1. 坑一:里程碑被写成任务,节点密度爆炸

最典型的表现是把”完成接口开发””提交测试报告””客户签署确认单”都建成里程碑。一个项目下来三百多个里程碑,看板上密密麻麻,谁也看不出关键路径在哪。

我的判断标准是:里程碑必须有独立的对外含义,也就是能给客户或管理层做汇报的颗粒度。“提交测试报告”是任务,”UAT 测试通过并获得客户书面确认”才是里程碑。按这个标准砍下来,一个中大型 ERP 实施项目的里程碑通常在 25 到 45 个之间,超过 60 个就要警惕了。

2. 坑二:只有”承诺日期”,没有”基线日期”

这是最致命也最常见的一个坑。很多团队的表里只有一个日期字段,改了就覆盖。结果是你永远算不出准点率,因为你没有”当初承诺的是哪天”这个参照。

基线日期一旦冻结就不应该被覆盖,改期应该新增一条记录,而不是修改原值。这不是数据洁癖,这是让”改期”这个动作本身产生成本、变得需要解释。

3. 坑三:自然日与工作日混用

顾问填日期时默认按工作日算,客户看日期时默认按自然日算,中间夹着春节、国庆和各种调休。一个跨春节的节点,光口径差异就能差出 8 到 10 天。

我的做法是:系统里统一存工作日口径,同时保留自然日换算。对外沟通一律展示自然日,因为客户不关心你内部怎么算,只关心”具体哪一天”。

4. 坑四:日期倒排后不复核,全员默认”能赶上”

销售签单时按客户要求的上线日倒排出整套节点日期,然后这张表就直接进了系统,没人做过可行性复核。倒排本身没错,错在倒排完不复核。

我现在坚持的做法是:倒排出的初版计划必须在项目启动会后 5 个工作日内做一次正向可行性校验,把每一段的实际工作量、资源可用性、客户配合周期重新过一遍。不复核的倒排计划,本质上是一张愿望清单。

5. 坑五:僵尸节点,三个月没更新过的日期

前面提过日期新鲜度。我在一个项目里见过一个节点,基线日期是 2022 年 8 月,系统里最后一次修改记录也是 2022 年 8 月,而当时已经是 2023 年 3 月。这个节点以”未开始”的状态在系统里躺了七个月。

任何超过 21 天没有被更新过的节点日期,都应当自动进入待确认清单。这不是不信任团队,而是承认一个事实:人对没变化的东西会失去注意力。

6. 坑六:并行节点扎堆,掩盖关键路径

有的团队为了让甘特图”看起来饱满”,把大量节点排在同一周。表面上进度紧凑,实际上关键路径被淹没在噪音里,资源冲突也被平均值掩盖了。

我会看一个指标:单位时间内并行里程碑数量。如果一个 8 人的实施小组在同一个月里要交付 12 个里程碑,那几乎可以断定其中有 5 到 6 个是”陪跑节点”,不会真正被验收。

7. 坑七:把日期达成率直接挂到个人绩效

我说过一遍,这里再说一遍,因为它破坏性太大。一旦准点率与绩效强绑定,最理性的个人策略就是:把所有日期往后填、把所有节点拆细、在考核截止前批量改期。

这三件事都会让数据变得”好看”且”无用”。节点数据的正确用途是暴露系统和流程问题,不是评价个体。如果一定要考核,考的是”改期是否有说明、风险是否提前上报”,而不是”是否准点”。

8. 坑八:没有验收标准,节点”完成”全靠口头

一个节点如果没有写清楚”完成的标准是什么”,那它的实际完成日期就是可协商的。我见过太多”客户说可以了”就标记完成的节点,两周后又因为同样的问题重新打开。

所以我在所有项目里推一条硬规则:没有验收标准的里程碑不允许进入基线。验收标准可以很粗,比如”客户项目经理邮件确认”,但必须有。

9. 坑九:只看单项目,不看跨项目资源冲突

这是从项目经理视角升级到 PMO 视角的关键一步。单个项目看,每个节点都排得合理;把所有项目的节点叠在一起看,会发现某个资深顾问同一个月出现在四个项目的关键节点上。

节点日期分析真正的杠杆在跨项目视图,而不在单项目甘特图。这也是为什么我建议中大型实施组织直接用支持多项目组合视图的平台,而不是靠 Excel 拼表。

四、专业判断逻辑:一条节点日期健不健康,用五个维度判断

踩完坑之后,我慢慢收敛出一套判断框架。每次接手一个新项目或新团队,我就用这五条过一遍,基本能判断出它的节点数据能不能信。

1. 维度一:四日期模型是否齐全

一条健康的节点记录,应该有四个日期字段,缺一不可。

日期字段 定义 是否可覆盖修改 缺失后果
基线日期 立项评审通过时冻结的承诺日期 不可,只能新增基线版本 算不出准点率,无法复盘
承诺日期 当前对客户公布的最新日期 可,但需留痕与说明 内外部认知不一致
预测日期 基于当前进展滚动推算的完成日 可,鼓励高频更新 失去提前预警能力
实际日期 通过验收标准后的真实完成日 可修正,需审批 无法做偏差归因

其中预测日期是四者中最被低估的一个。基线日期告诉你承诺是什么,实际日期告诉你结果是什么,只有预测日期能告诉你”现在正在往哪走”。

2. 维度二:缓冲是否显式且被单独监控

没有缓冲的节点表,等于没有预警系统。缓冲不是”多加几天”这么简单,它应该是一个被明确标注、单独统计消耗速度的对象。

我通常建议在关键节点前放 10%,15% 的显式缓冲,并且规定:缓冲消耗超过 50% 时必须在周会上说明原因,消耗超过 80% 时触发升级。这样缓冲就从”隐藏的余量”变成了”可见的风险仪表”。

3. 维度三:依赖关系是否闭环成数据,而不是备注里的文字

“需要客户提供主数据”写在备注里,和”该节点关联前置条件:主数据清单交付(负责人:客户 IT 张工,截止日期 X 月 X 日)”这两件事,差别巨大。前者是文字,后者是数据。

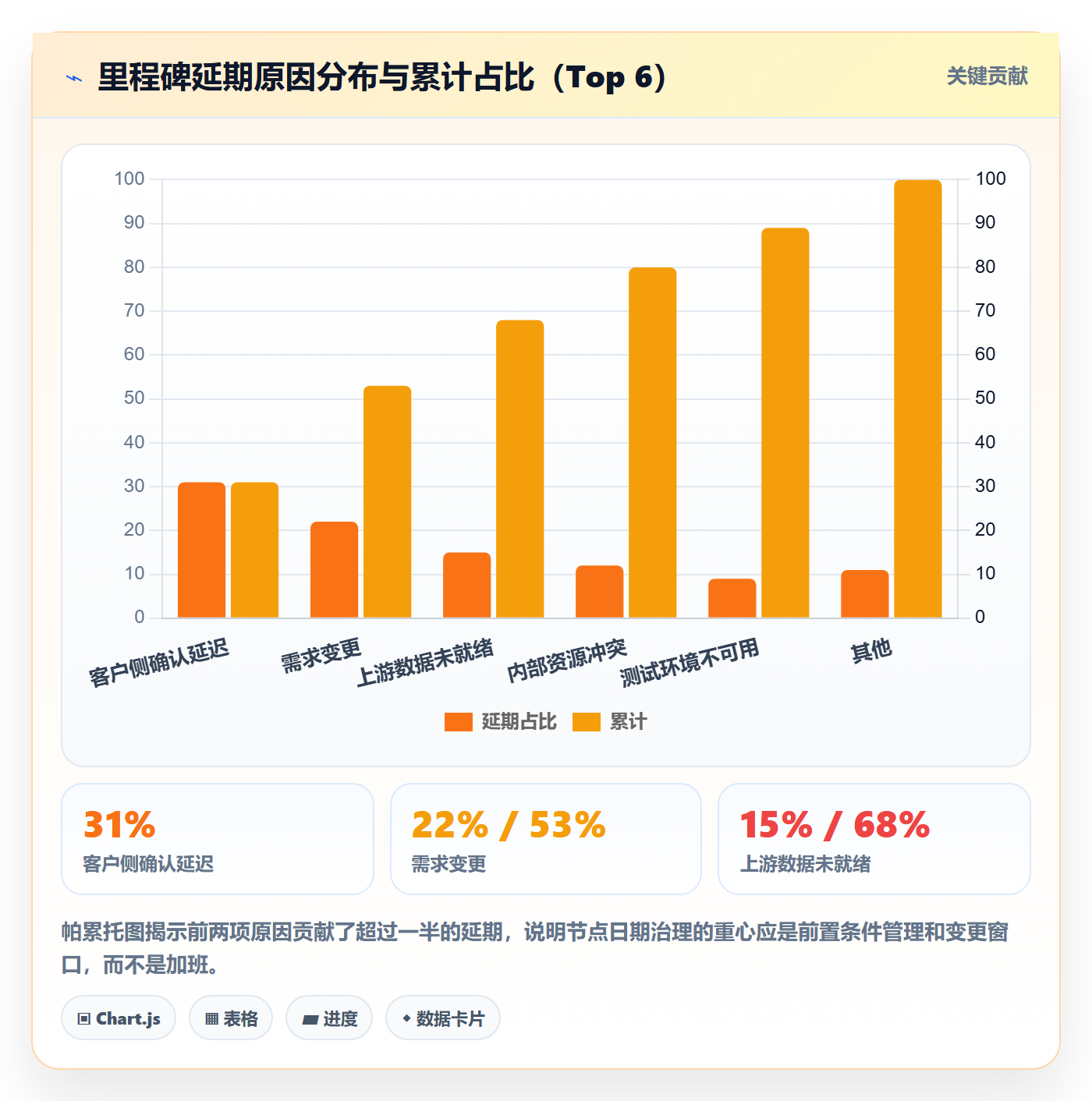

只有变成数据结构,才能做自动预警。我的经验是:节点延期的前三大原因里,至少有两个可以通过前置依赖的自动提醒提前两周发现。

4. 维度四:更新节奏是否稳定,而不是集中在复盘前

我见过很多团队的数据更新呈现出明显的”锯齿状”:平时没人动,一到月末或季度末集中批量更新。这类数据的可信度极低,因为它反映的是填报行为,不是项目状态。

健康的节奏应该是关键节点每周更新、非关键节点双周更新,且更新动作由节点负责人完成,而不是 PMO 代填。

5. 维度五:口径三统一,自然日/工作日、里程碑粒度、完成定义

这三件事必须在项目群层面统一,不能下放给单个项目。我在一个客户那里见过同一家公司内部三个事业部用三套口径,最后做公司级经营分析时,数据完全对不上。

下面这段 SQL 是我常用的节点健康度计算逻辑,可以直接套到有里程碑表的项目管理系统里。它的核心思路是:一次算清准点率、反复改期率、平均滑动天数和日期新鲜度四个指标,避免每次复盘都重新定义口径。

WITH milestone_base AS (
SELECT

m.project_id,

m.node_id,

m.owner_id,

m.baseline_date, — 基线日期:立项评审通过时冻结,不可覆盖

m.commit_date, — 承诺日期:当前对外公布的最新日期

m.forecast_date, — 预测日期:滚动推算,鼓励高频更新

m.actual_date, — 实际完成日期:通过验收标准后写入

m.revision_count, — 累计改期次数

m.last_updated_at — 日期字段最近一次更新时间

FROM dim_milestone m
WHERE m.is_deleted = 0
AND m.baseline_date IS NOT NULL
)
SELECT

project_id,

COUNT(*) AS node_cnt,

— 准点率:实际完成日不晚于基线日的节点占比

ROUND(

SUM(CASE WHEN actual_date IS NOT NULL

AND actual_date
100.0 / COUNT(*), 1

) AS on_time_rate_pct,

— 反复改期率:改期两次及以上的节点占比

ROUND(

SUM(CASE WHEN revision_count >= 2 THEN 1 ELSE 0 END)

0 / COUNT(*), 1

) AS repeated_reschedule_pct,

— 平均滑动天数:仅统计已完成的节点

ROUND(

AVG(CASE WHEN actual_date IS NOT NULL

THEN julianday(actual_date) – julianday(baseline_date) END), 1

) AS avg_slip_days,

— 日期新鲜度:7 天内更新过日期的节点占比

ROUND(

SUM(CASE WHEN julianday('now') – julianday(last_updated_at) THEN 1 ELSE 0 END)

0 / COUNT(*), 1

) AS date_freshness_pct

FROM milestone_base

GROUP BY project_id

ORDER BY on_time_rate_pct ASC;

这段逻辑我调过很多次,最后保留下来这四个指标,是因为它们各自回答一个不同的问题:准点率回答”结果怎么样”,反复改期率回答”过程稳不稳”,平均滑动天数回答”偏差有多大”,日期新鲜度回答”数据还能不能信”。四个指标必须一起看,单独任何一个都能被优化出假象。

节点日期最佳实践:实施团队里程碑数据分析,常见问题

五、数据观察:把节点分析做进 PingCode 之后的三个变化

前面讲的是方法论,这一节讲讲落地。我最近两年参与的几个中大型实施团队,都是把节点日期分析直接建在 PingCode 上跑的,原因很实际:这些团队普遍在 100 人以上,很多是私有化部署环境,而且不少是从 Jira 迁过来的。

1. 为什么中大型实施团队适合把节点分析直接放在 PingCode 里

我的判断逻辑很朴素:节点日期数据的价值与它的采集成本成反比。如果节点信息在一套系统里,而工时和缺陷在另一套系统里,数据分析师每周要花大量时间做对账,这件事通常撑不过三个月就会停掉。

PingCode 覆盖需求、迭代、测试、缺陷、工时这条完整链路,里程碑节点可以直接关联到需求与测试用例。这意味着一个节点为什么延期,你可以顺着链路往下追到具体的缺陷单和工时消耗,而不是靠顾问回忆。对实施团队来说,这个追溯能力比报表本身更重要。

2. 私有化部署带来的口径自由度

对做企业级实施的组织来说,私有化部署不是加分项,而是入场券。客户的生产数据、接口清单、组织架构,很多东西不允许出内网。

更实际的一点是:私有化部署让”口径自定义”变成可能。比如工作日历可以按客户的实际放假安排配置,缓冲规则可以按项目类型定义,这些在标准化 SaaS 环境里往往只能妥协。PingCode 支持私有化部署,对 100 人以上、客户行业偏制造/金融/能源的实施组织来说,这一点基本决定了工具能不能用下去。

3. 从既有工具迁移过来的节点数据,我会怎么清洗

迁移从来不是”导出再导入”这么简单。我自己迁移过几轮,总结出一套固定动作,顺序不能换:

  1. 先冻结基线:把老系统里所有节点的首次承诺日期抽出来,作为不可变基线写入新系统,后续所有历史改期记录作为备注保留。
  2. 再统一口径:把自然日与工作日混用的日期全部按新日历重算一遍,这一步通常会修正 5%,12% 的日期。
  3. 然后合并僵尸节点:超过 90 天未更新的节点全部列出,由项目经理逐个确认是删除、合并还是激活。
  4. 最后补依赖关系:把备注里的文字依赖结构化,这一步最费人力,但价值最高。

PingCode 支持从 Jira 平滑迁移,实际迁移中比较省事的一点是字段映射和历史的保留,但我的建议仍然是:迁移前先做数据清洗,不要指望迁移工具帮你解决口径问题。工具能搬数据,搬不了定义。

节点日期最佳实践:实施团队里程碑数据分析,常见问题

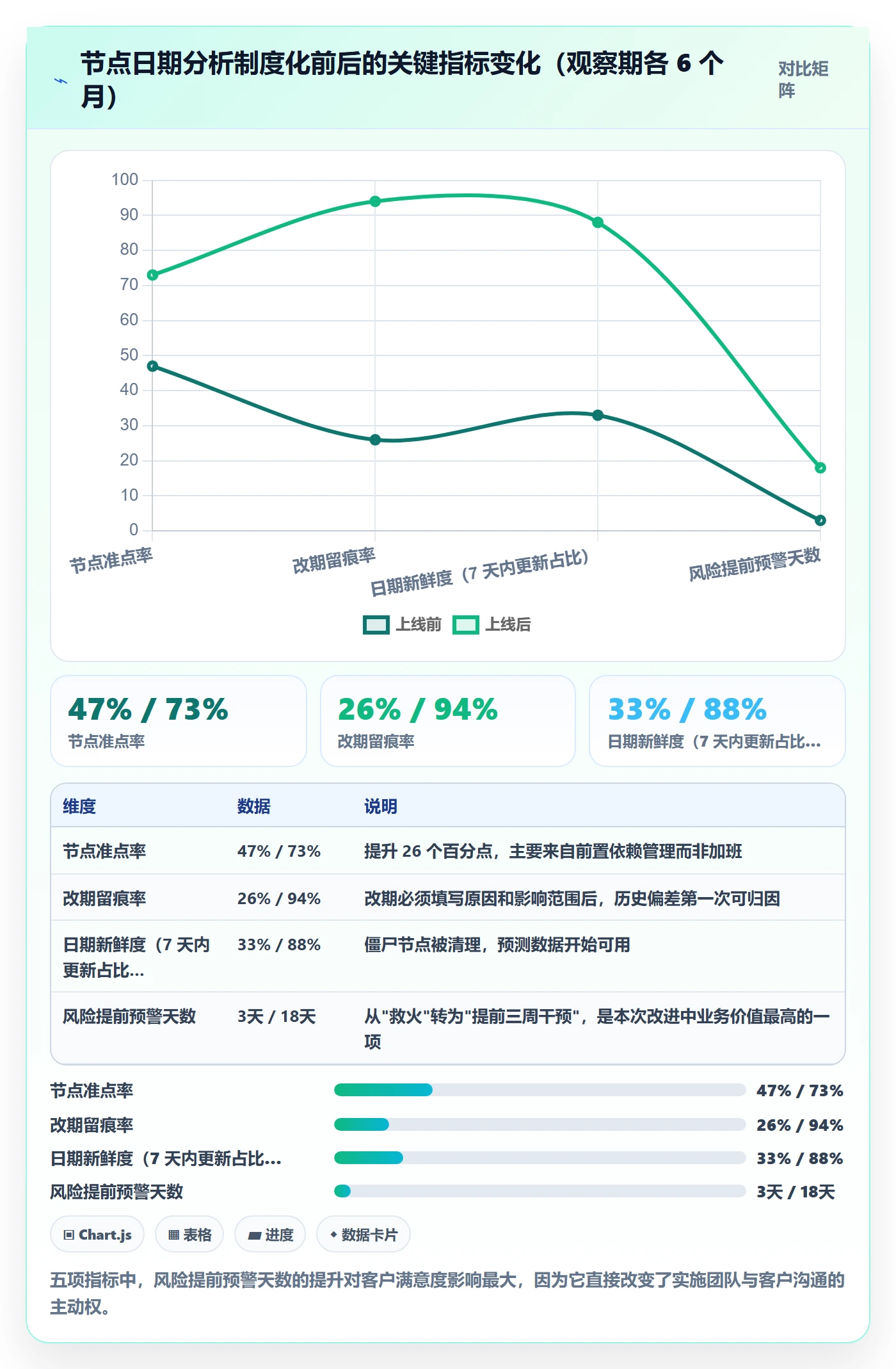

4. 一组前后对比数据

下面这组数字来自我跟踪的一个约 160 人的实施组织,他们在 2023 年下半年完成工具迁移并把节点数据分析制度化,前后各观察了 6 个月。

需要说明的是,这不是严格的对照实验,期间团队人员、客户结构都有变化,所以数字应当看作方向性参考而不是因果证明。但变化幅度足够大,值得同类团队参考。

节点日期最佳实践:实施团队里程碑数据分析,常见问题

六、不同情况下的行动建议

节点日期管理没有万能方案。同样一套规则,放在 30 人团队是负担,放在 500 人组织是必需品。我按团队规模和场景分成五类,每类给出我实际推荐的动作。

1. 50 人以下的小型实施团队

这个规模不要搞复杂体系。我的建议是只保留基线日期、实际日期和改期次数三个字段,每个项目控制在 15 到 25 个里程碑。

更新节奏定成双周一次,由项目经理统一维护即可,不需要节点负责人逐个填报。这个阶段最重要的是养成”基线不可覆盖”的习惯,其他都可以后补。

2. 100,300 人的实施组织

这是最需要体系化的区间,也是 PingCode 这类平台最能发挥价值的规模。我推荐的动作是:建立四日期模型、上线日期新鲜度告警、把关键节点的更新责任下放到节点负责人,同时保留 PMO 的周度巡检。

这个规模下,跨项目资源冲突视图是投入产出比最高的一件事。因为它解决的是单个项目经理根本看不到的问题:同一个人被排进了三个项目的关键节点。

3. 300 人以上、多产品线并行

到了这个规模,节点日期数据必须进入经营分析层面。我的建议是把节点准点率、缓冲消耗率、跨项目资源饱和度三个指标纳入月度经营会,而不是只放在项目周报里。

同时需要定义清楚”节点数据归谁负责”:项目经理负责数据准确性,PMO 负责口径一致性,业务线负责人负责资源冲突的裁决。三者不分,最后一定是没人负责。

4. 强合规与私有化部署场景

金融、能源、军工类的实施项目,工具选型的第一约束不是功能,是部署方式。我的判断顺序是:先确认私有化部署能力,再确认迁移路径,最后才看报表能力。

顺序反过来的话,通常会走到一半发现数据出不了内网,前面所有设计都要推倒重来。PingCode 支持私有化部署,也支持从 Jira 平滑迁移,这两点在国产替代的评估清单里通常是最先被问到的。

5. 刚完成工具迁移的前 90 天

这 90 天不要急着看准点率。前 90 天的核心目标只有一个:把数据填对。我建议设三个阶段性目标。

  • 第 1,30 天:负责人覆盖率达到 95% 以上,验收标准完备率达到 70% 以上。
  • 第 31,60 天:日期新鲜度达到 80% 以上,改期留痕率达到 90% 以上。
  • 第 61,90 天:开始计算准点率并做第一次归因分析,但结果只用于流程改进,不与考核挂钩。

节点日期最佳实践:实施团队里程碑数据分析,常见问题

七、不同情况下的取舍

没有哪个团队能同时把节点日期管得又准又省。下面五组取舍是我在实践里反复遇到的,每一组我都给出倾向性建议,但前提是先看清自己团队的约束条件。

1. 数据精度 vs 更新成本

全量节点每日更新,管理成本大约是每周 100 人时;关键节点每周更新,大约是每周 32 人时。前者带来的准点率提升大约 6 个百分点,后者是 19 个百分点。

我的倾向很明确:只对关键节点做高频更新。把 20% 的节点管到 90 分的精度,比把 100% 的节点管到 50 分更有价值。全量高频更新几乎必然导致填报疲劳,最终数据质量反而更差。

2. 统一口径 vs 团队自治

统一口径的好处是数据可比,代价是某些项目的特殊性被抹平。比如敏捷型实施项目可能更适合两周一个节奏,而传统 ERP 实施是月度为单位的。

我建议的折中是:指标定义统一,更新节奏可以按项目类型分档。准点率的算法必须全公司一致,但多久更新一次可以由项目类型决定。这样既保留了经营分析的可比性,又不至于让所有项目削足适履。

3. 预警灵敏度 vs 噪音

预警阈值设得太松,风险发现太晚;设得太紧,每周冒出二十条告警,所有人都会开始忽略它。这是最典型的灵敏度陷阱。

我的经验值是:一个 PMO 每周真正需要跟进的节点预警控制在 5 到 8 条以内。如果超过 15 条,说明阈值需要收紧,或者前置条件管理需要重做。告警数量本身就是个值得监控的指标。

4. 用于考核 vs 用于学习

前面说过两次,这里作为一个取舍正式列出。用节点数据考核,短期数据会变好看,长期数据会失效;用节点数据学习,短期看不出效果,长期能形成组织级的估算能力。

如果组织目前的估算是拍脑袋式的,我强烈建议前 12 个月只用于学习。等基线数据的可信度建立起来了,再考虑有限度地与绩效挂钩,而且只挂钩”风险提前上报”这类过程指标。

5. 平台内置报表 vs 自建数据仓库

自建数据仓库灵活度最高,但成本也最高。我见过不少团队花三个月搭了一个数仓,结果项目管理系统里的数据质量没跟上,最后报表没人看。

我的建议顺序是:先用平台内置的项目组合视图和自定义报表跑 6 个月,确认数据口径稳定、指标确实有人用,再考虑往数仓抽。数据仓库解决的是规模和灵活性问题,不是质量问题。质量问题在源头,不在下游。

节点日期最佳实践:实施团队里程碑数据分析,常见问题

八、下一步:一份 30 天可执行清单

方法论讲完了,最后给一份我自己用过的 30 天落地清单。它的设计前提是:不改动现有工具链,先用现有系统把口径和数据质量做对。

1. 第 1 周:定义口径,输出一页纸

召集项目经理和 PMO,把四日期模型、自然日与工作日的换算规则、里程碑粒度的判断标准、完成的验收定义全部写下来。目标是一页纸讲清楚。

这一周的产出物应该是一份《节点日期口径说明》,不超过两页,且必须能让新入职的项目经理 10 分钟内看懂。如果写不成一页纸,说明口径还没想清楚。

2. 第 2 周:清洗存量数据,先解决僵尸节点

把现有所有节点导出,筛出三类问题数据:没有基线日期的、超过 21 天未更新的、没有唯一负责人的。逐个项目确认处理方式。

这一周不需要追求完美,目标是把僵尸节点占比从通常的 50%,70% 压到 20% 以内。剩下的可以在后续巡检中慢慢处理。

3. 第 3 周:搭看板,只放四个指标

搭一个跨项目的节点健康度看板,只放准点率、反复改期率、日期新鲜度、缓冲消耗率四个指标,按项目排序。不要一上来就放二十个图表。

如果用的是 PingCode 这类平台,项目组合视图和自定义报表通常能直接支撑这个看板,不需要额外开发。看板的目标是让 PMO 每天早上花 3 分钟就能知道今天该关注哪两个项目。

4. 第 4 周:跑第一次节点复盘会,只问三个问题

第一次复盘会不要开成批斗会。只问三个问题:哪些节点延期了?延期的可归因原因是什么?如果重来一次,哪个前置动作可以改变结果?

把答案记录下来,形成组织级的延期原因库。这个库积累三个月之后,价值会超过任何单次复盘。

5. 30 天之后:把节点预测纳入例行机制

30 天之后,重点从”复盘延期”转向”预测延期”。每周更新节点预测日期,监控漂移速度,对漂移超过阈值的节点提前介入。

节点日期管理的成熟标志,不是准点率有多高,而是团队能否在延期发生前三周就把它说出来。前者是结果,后者是能力。结果依赖运气和客户配合,能力可以建设。

如果你现在正准备启动这件事,我的建议是从最小动作开始:今天就打开你的项目管理系统,导出所有里程碑,统计一下有多少节点超过 21 天没有被更新过。这个数字大概率会超出你的预期,而它就是你需要动工的第一个地方。等这个数字降下来,再谈准点率、再谈缓冲、再谈跨项目资源冲突,顺序不能颠倒。

常见问题解答(FAQ)

1. 里程碑节点日期到底该由谁来定、依据是什么?

我带实施团队的时候,最怕的就是销售在合同里先拍一个上线日期,回头让项目组硬扛。我一开始也是照着合同日期直接往倒排,结果每个节点都卡得死死的,第一天延期后面全崩。后来才想明白,节点日期不是排出来的,是谈出来加算出来的。

建议用三步锚定:第一步只锁定不可动的对外节点(上线、验收、回款),这些从合同承诺倒推;第二步由交付团队按工作量、人力可用性和依赖关系反推内部节点,内部节点允许比对外节点更保守;第三步做浮动时间校验,关键路径上每个节点至少留 10% 到 15% 的缓冲,非关键路径留 20%。

判断依据很简单:如果一条关键路径上所有节点都是零缓冲,那这个计划在数学上就已经是延期计划了。数据口径上,节点日期要同时记两个值,基线日期和当前计划日期,基线一经确认不再改写,后续任何调整只改计划日期并留变更记录,否则你永远说不清最初的承诺是什么。

这个双字段的设计在多数某项目管理平台里都能实现,不要图省事只用一个日期字段。

2. 里程碑达成率这个指标怎么算,才不会被注水?

我每次给老板汇报按期达成率都在 95% 以上,可项目整体还是在延期,被追问了几次之后我才发现是口径出了问题。后来我把分子分母重新定义了一遍,数字一下子掉到 80% 左右,反而没人再怀疑我在粉饰了。

核心是把'按期达成'和'最终完成'拆开。分子只统计实际完成日期不晚于基线日期、且交付物通过评审的节点;分母只统计按基线本期应完成的节点,延期后补做的节点即使做完了也计入已完成但不计入按期,绝不回填。

同时补两个辅助指标:平均偏移天数(所有节点的实际完成减基线完成,含正负)和偏移分布 P50、P90,P90 偏移天数比平均值更能暴露交付节律问题。经验上,30 人左右的实施团队,一个季度 40 到 60 个节点样本做这个统计是够用的,样本再少就只适合看趋势不适合下结论。

另外要区分'节点完成'和'节点验收',如果客户签字滞后,宁可单列一个验收滞后指标,也不要把它混进达成率里稀释信号。

3. 节点日期总是被客户一句话就改掉,怎么管理才不至于失控?

客户提需求变更的时候,我最先被改的就是节点日期,改着改着整张计划表全是红的,谁也说不出原始承诺是什么了。我一开始的做法是直接在图上拖日期,拖完心里还挺踏实,直到复盘的时侯发现根本没法解释偏移是怎么来的。

做法是把节点变更变成一个要走流程的动作,而不是一次鼠标拖拽。每次变更至少记录三件事:变更发起方是谁、影响到哪些下游节点、是否触发范围或合同层面的调整。字段层面,每个节点维护四个日期,基线日期、当前计划日期、实际日期、预测完成日期,预测日期由执行人每周更新,是预警的主要输入。

判断阈值建议定成:单个节点累计变更 3 次以上,或累计偏移超过 10 个工作日,就升级到项目群层面做专项复盘,因为这通常不是排期问题而是范围或者资源问题。判断依据是,变更本身不可怕,没被记录和评估过的变更才可怕,前者是管理动作,后者是风险黑洞。

4. 怎么用里程碑数据做提前预警,而不是事后追责?

以前我们周会就是念一遍逾期节点清单,然后各个负责人轮流解释原因,开完会问题还在那儿。我后来试着把周报从'哪些晚了'改成'哪些快晚了',会议气氛和实际效果都变了。

做法是把预警建立在剩余时间和剩余工作量的对比上,而不是只看到期日。给每个节点配一个完成度百分比,由执行人按交付物清单自评,然后定规则:剩余时间不足 20% 而完成度低于 80% 的节点标红,剩余时间 20% 到 40% 且完成度低于 60% 的标黄。

排期本身也可以用历史数据反推,把同类节点的实际耗时拉出来算 P80 值作为新节点的预估工期,比用平均值的抗风险能力明显更强。每周真正要看的其实只有两个数:本周应完成节点的按期完成率、未来两周的红黄节点数量。

另外提醒一句,预警要落到具体的人和具体的交付物上,如果预警只停留在节点这一层,执行人会觉得跟自己没关系,最后又变成互相解释而不是提前干预。

读者评论

熊
熊欣然

基线日期冻结、改期新增记录这个建议我认同,但落地阻力不小。我们试过让顾问改期必须填理由,结果一半人写“按客户要求”。更麻烦的是,甘特图里一旦把缓冲显式画出来,客户会默认那是可以压缩的水分,谈判时反而被砍掉。缓冲到底该对客户透明还是只对内部透明,希望能再展开讲讲。

姜
姜明远

% 的延期来自客户侧确认,这个数字很真实。不过我们复盘发现,客户慢往往是因为他们内部也没把确认标准定清楚,不是不愿意签,所以“前置沟通窗口”听着对,做起来还是靠人盯。有没有办法把客户确认这件事也变成可量化的节点,而不是靠顾问天天催?

吕
吕若溪

口径不同准点率差三十多个百分点,这个结论挺震撼,但我也担心样本。三十多个项目如果集中在同类客户,倒排期占比高本身可能就和项目类型相关,未必是口径单独造成的。另外工作日存储、自然日展示,跨节假日换算很容易出错,工具里究竟怎么落地我还没想清楚。

文章包含AI辅助创作:节点日期最佳实践:实施团队里程碑数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/339370
