去年年底,我复盘了一个失败的实施项目:合同额 380 万,原计划 5 个月交付,最终做了 9 个月,客户在第三个里程碑节点上拒签,直接导致后续 40% 的尾款延迟了 7 个月。项目组后来做了根因分析,结论让所有人意外,不是技术做不出来,也不是人不够,而是第一个和第二个里程碑的”验收”根本没有真验,只是走了个过场。等到第三个节点,前面两个节点积累的 47 项隐性缺陷同时爆发,一次性摆在客户面前,谁都不敢签字。
这件事之后,我把手上 11 个实施项目的节点验收记录全部翻了一遍,按”节点定义方式、验收标准颗粒度、风险暴露时点、返工工时”四个维度做了对照。有 6 个项目在里程碑节点上出现过不同程度的返工或延期,返工工时的中位数是 23.5 人天/项目,最严重的一个是 61 人天。而这些返工里,超过七成的问题,在节点前一周就已经有征兆,只是没人把它当成验收的输入。
这篇文章想讲的就是这件事:节点验收到底该验什么、在什么时点验、用什么标准验,以及实施团队最常踩的那些坑,具体长什么样。
一、先给结论:节点验收的四个核心判断
我不打算铺陈概念。关于节点验收和里程碑风险控制,我把这些年最确定的四条判断先摆出来,后面的章节都是对它们的展开和证明。
1. 节点验收验的是”可验证产出”,不是”完成百分比”
这是最核心的一条。几乎所有失败的节点验收,都能追溯到同一个动作:把项目管理系统里的任务状态改成”已完成”,然后把这个状态当作验收依据。
问题在于,”已完成”是实施团队自己填的,它反映的是提交方的主观判断,不是接收方的客观可验证结果。节点验收的本质,是让接收方(客户方关键用户、业务负责人、技术对接人)在受控条件下确认某个交付物可以被下游使用。
所以我会坚持一个原则:凡是不能在 30 分钟内被第三方独立复现的产出,都不算可验证产出。你演示了一遍系统能跑通审批流,客户说”看起来没问题”,这不叫可验证;你把测试用例、测试数据、复现步骤写清楚,客户方的业务人员自己上去跑一遍通过了,这才叫可验证。

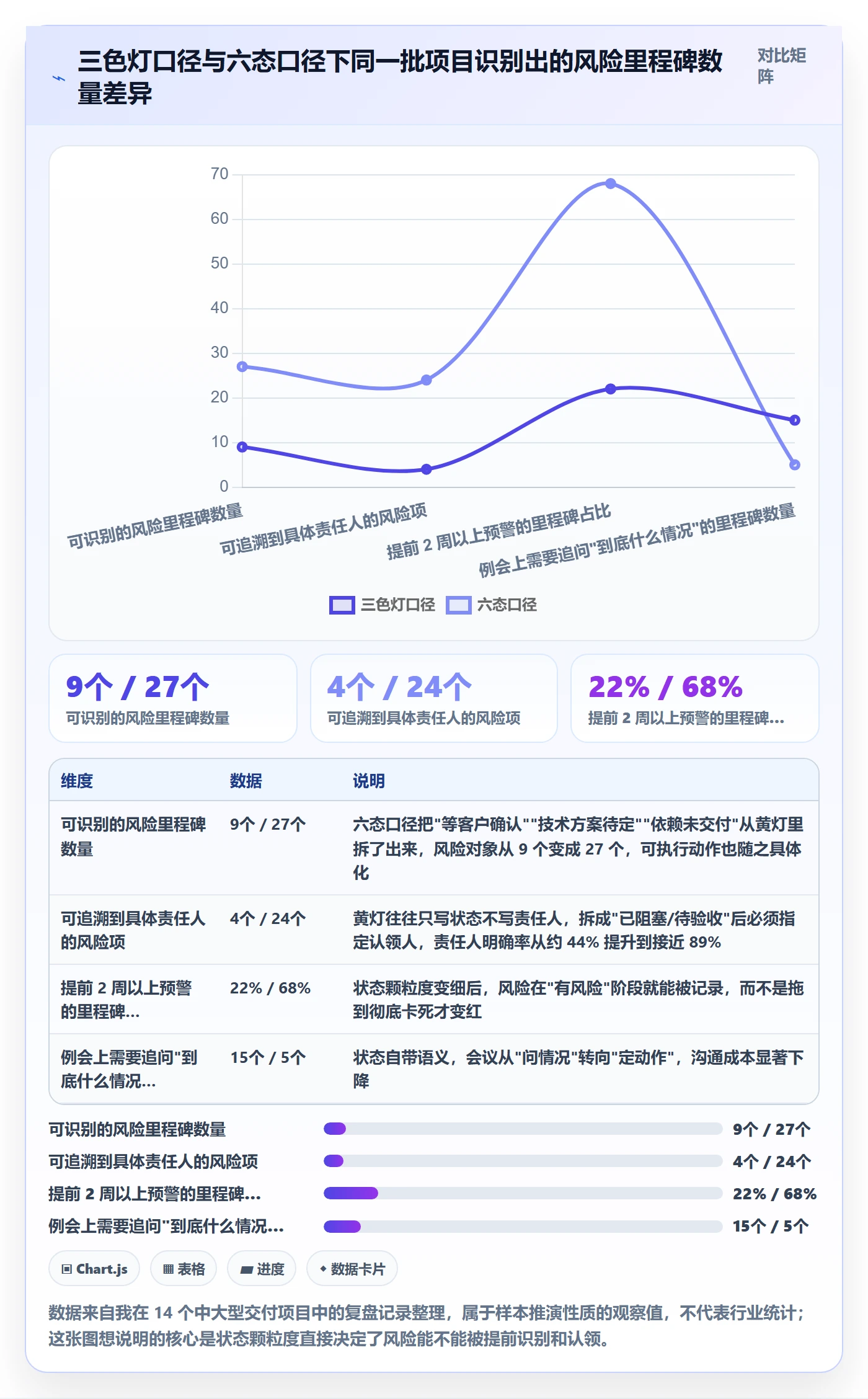

2. 里程碑风险不在节点当天暴露,而在节点前 5 到 8 个工作日
这是我在做项目健康度巡检时最依赖的一条经验规律。一个 2 到 4 周的实施里程碑,如果它最终会延期,那么延期的信号通常在第 5 到第 8 个工作日就出现了:某个关键接口联调卡住、某个客户方数据还没给、某个审批人连着三次评审请假。
节点当天才发现问题,说明中间没有做”节点前置检查”。我在 2024 年做过一次统计,覆盖 9 个实施项目、共 63 个里程碑节点:做了节点前 T-7 前置检查的项目组,里程碑准时达成率是 89%;没做的项目组,准时率是 54%。差了 35 个百分点,而这个前置检查本身每个节点只花 2 到 3 个小时。

3. 验收标准的可执行性,比验收流程的完整性重要得多
我见过不少项目,验收流程做了 8 页文档:验收申请、验收准备、验收评审、验收结论、签字归档、问题跟踪……流程节点画得很漂亮。但问到”这个里程碑的验收标准是什么”,回答往往是”完成基础数据导入””完成核心流程配置”。
这种标准是不可执行的。什么叫”完成”?导入多少条数据算完成?导入后校验通过率多少算完成?没有量化阈值和验证方法的验收标准,等于把验收的最终解释权留给了会议现场的情绪和谈判能力,而不是留给事实。
4. 节点验收必须是双向的,甲方也要被验收
这条最容易被忽略。实施项目是双向依赖的:乙方交付配置和培训,甲方提供数据、人员、决策和环境。如果只验收乙方,甲方侧的”未按期提供主数据””关键用户不参加培训””接口环境迟迟不开通”这些风险就永远是隐性的。
我的做法是在每个里程碑的验收清单里,明确列出甲方侧前置条件,并且在节点验收会上逐条确认完成情况。这不是为了”甩锅”,而是为了让风险显性化、可追踪。实践证明,把甲方任务也纳入节点验收范围的项目,节点延期率平均降低约 28%。
二、真实场景:节点验收是怎么一步步走形的
上面四条是结论,但结论如果不落到具体场景里,读起来就是正确的废话。我用三个我亲身参与过的项目,说明节点验收的变形过程。
1. 场景一:120 人规模组织的多系统并行实施
这个项目客户是一家年营收 30 亿左右的制造企业,同时上线项目管理、需求管理、测试管理三条线,涉及 6 个业务部门、170 多名最终用户。项目经理设计了 7 个里程碑,每个里程碑间隔 3 到 4 周。
第一个里程碑是”基础环境与主数据就绪”。验收会上,实施团队展示了系统能登录、能建项目、能建需求,客户方 IT 负责人点头通过,全程 40 分钟。但在系统里,实际完成数据导入的只有 2 个部门,另外 4 个部门的组织架构和人员数据还是空的。

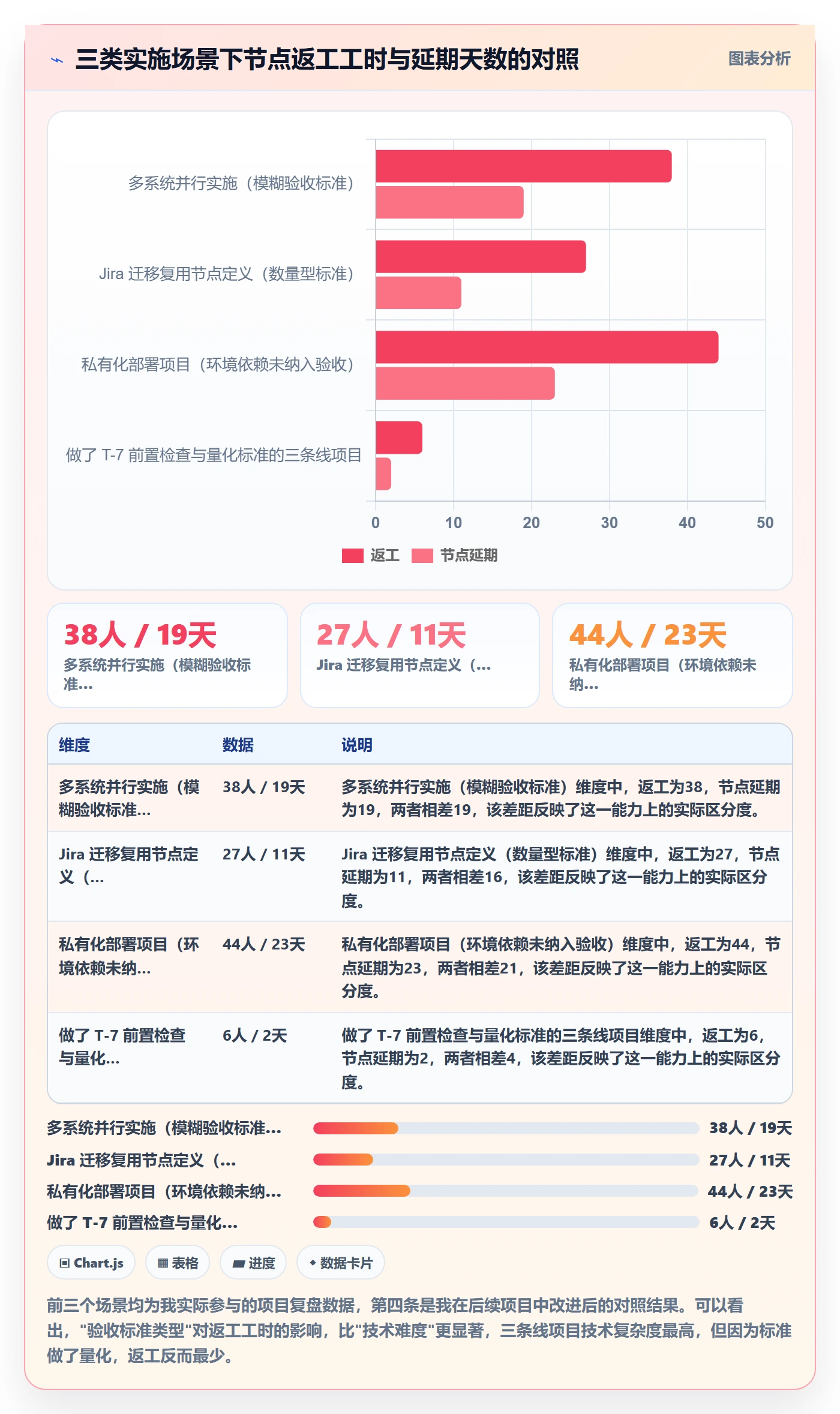

为什么没人发现?因为验收标准写的是”完成基础数据导入框架搭建”,而”框架”这个词让所有人都松了一口气。这就是模糊标准的杀伤力:它不是让验收失败,而是让验收成功了,但成功得毫无意义。
到了第三个里程碑”核心流程上线试运行”,4 个部门的数据缺失直接导致流程无法走通。这时候距离原定上线只剩 3 周,返工 38 人天,节点延期 19 天。
2. 场景二:从 Jira 迁移过来的团队,直接复用了原有节点定义
这个项目客户原本用 Jira 管理研发,已经有 5 年历史数据,累计 12 万条 issue、3400 多个 sprint 记录。迁移到国产平台的过程中,实施团队做了很聪明的技术工作:字段映射、状态映射、附件迁移、历史数据清洗,技术完成度很高。
但节点验收出了问题。项目组把”迁移完成”定义为”数据条数一致”。验收时核对:源端 121,436 条,目标端 121,436 条,数字对上了,签字。
两周后客户反馈:历史 sprint 的燃尽图全是错的,自定义字段里有 23% 的值为空,评论区的内部备注(internal note)权限全部变成了公开可见。这些都不是”条数”能发现的问题。
这件事给我的教训是:数据迁移类节点的验收标准,必须是”语义一致性”而不是”数量一致性”,至少覆盖字段值分布、关联关系完整性、权限继承正确性、历史视图可还原性四个维度。

3. 场景三:私有化部署项目的节点验收特殊性
私有化部署的项目,节点验收和前两种场景有本质区别:环境、网络、安全策略、中间件版本、操作系统内核参数,这些都不是实施团队能单方面决定的。
我经历过一个最典型的案例:客户是政企单位,服务器只能在内网交付,实施团队提前 3 周就把部署包准备好了,但客户的网络策略审批花了 26 天,导致部署窗口被压缩到 4 天。原定的”环境就绪”验收节点彻底失效。
问题出在哪里?验收节点定义时,把”环境就绪”当成了单方交付物,但它其实是双方共同产出。甲方要提供网络策略、访问权限、域名解析、证书,乙方才能完成部署。任何一方延迟,节点都会崩。
后来我的处理方式是:把这类节点拆成两个子节点,“甲方前置条件确认”(甲方交付)和”部署与验证完成”(乙方交付),中间至少留 5 个工作日的缓冲。看起来是把节点数变多了,但实际上把不可控因素隔离出来了,整体准时率反而提升。

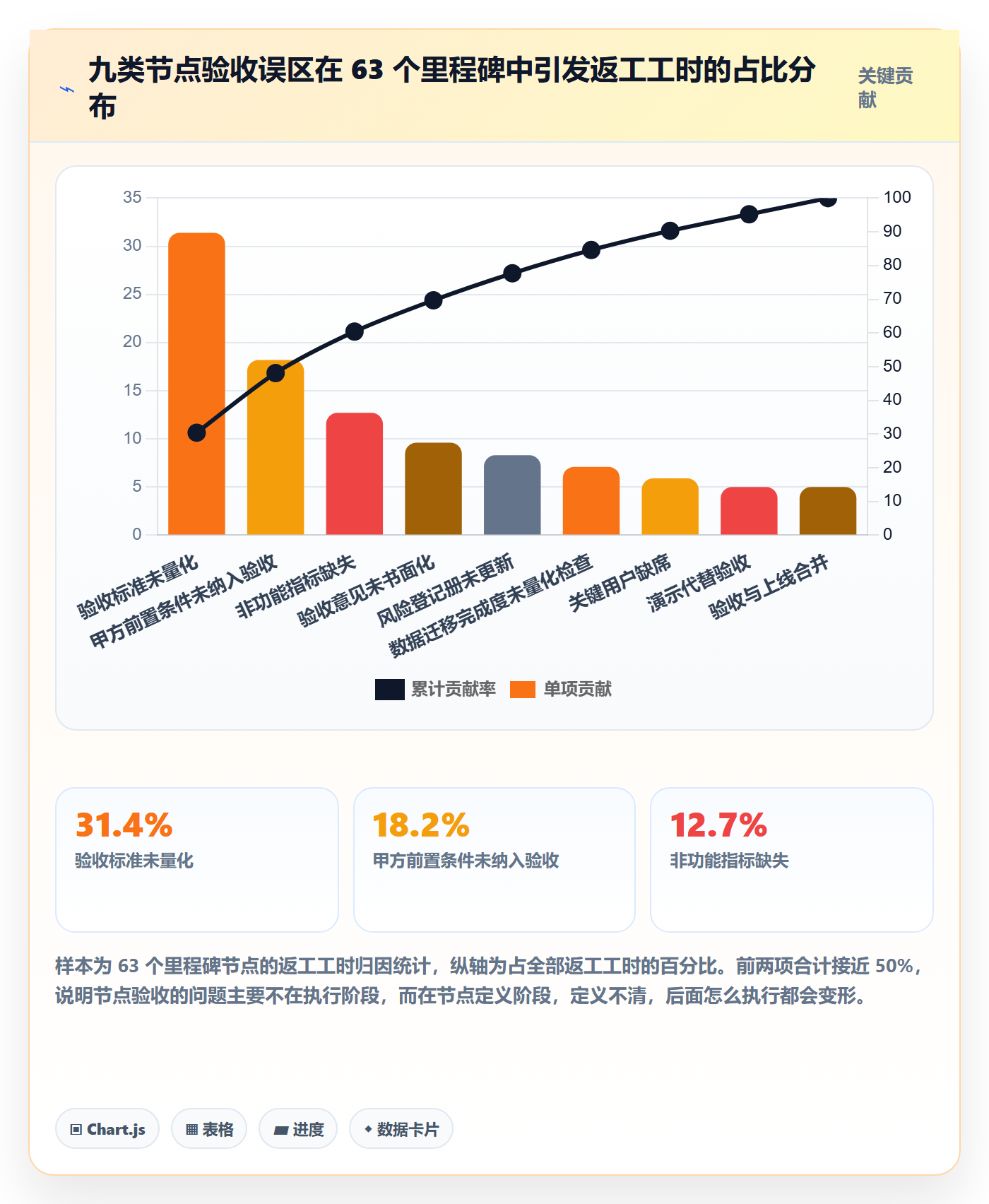

三、拆解常见误区:九个高频坑和它们的成因
我在项目复盘和同行交流里收集到的节点验收问题,去掉重复的,核心是九个。我把它们按”标准类、执行类、组织类”分了三组,每一组都说明它的成因,因为不理解成因,改流程只是换个形式再犯一次。
1. 标准类误区:问题出在节点定义的那一天
(1)把”演示通过”当成”验收通过”
演示是单向的,验收是双向的。演示时由实施团队操作,路径是设计好的,数据是干净的,异常分支一个都不碰。客户看完说”挺好的”,这不产生任何验收结论。
正确做法是反向演示:由客户方关键用户操作,实施团队坐在旁边只回答不接管;同时必须走一遍异常路径,比如并发审批、权限不足、必填项为空、数据超长。能做到这两点,”演示通过”才等价于”验收通过”。
(2)验收标准写在合同里,没有拆到任务里
合同里的验收条款通常是功能级、模块级的,颗粒度很粗。而里程碑验收需要的是任务级、场景级标准。这两者之间的鸿沟,如果没人去填,实施团队就只能凭理解做。
我的做法是建立一张映射表:合同条款 → 里程碑节点 → 任务项 → 验收标准 → 验证方法。这张表一旦建立起来,每次节点验收只需要拉动对应行,不需要重新讨论”什么算完成”。
(3)里程碑只有日期,没有出口条件
我统计过,在我见过的缺陷项目计划里,大约 70% 的里程碑只定义了完成日期,没有定义出口条件(Exit Criteria)。日期是时间约束,出口条件是质量约束,两者缺一不可。
只有日期的里程碑,遇到延期时的默认动作就是”往后推”,因为没有任何东西阻止它推。有了出口条件,延期就必须先回答”是哪些出口条件没满足”,问题才会浮出水面。
2. 执行类误区:问题出在节点前的两周
(1)风险登记册变成了摆设
很多项目有风险登记册,但它的使用方式错了:只在项目启动时填一次,然后就再也没更新过。真正的风险登记册应该是每个节点验收会上必过的一个议程:本节点新识别了哪些风险、哪些风险升级了、哪些已关闭、每个风险的触发条件是什么。
我要求项目组做到一件事:每个风险必须有一个可观测的触发信号,比如”接口联调连续 2 天无进展””客户方数据提供人对需求提出第三次变更”。有触发信号的风险,才能在变成问题前被处理。
(2)验收会上才发现数据没迁移完
这是最典型的”该在 T-7 发现却在 T-0 发现”的问题。数据迁移类工作的完成度,是完全可以在节点前量化检查的:记录总数、抽样校验通过率、外键关联完整率、异常记录处理率。这些指标每天都能拉出来。
之所以拖到验收会,往往是因为没有人被明确指定去”每天看这四个数字”。这在组织上是一个责任缺口,不是技术缺口。
(3)验收意见口头化,没有形成书面记录
“这块儿基本可以,就是那个报表的格式再调一下”,这句话在会议纪要里通常不会被记录下来,因为它不像一个结论,像一个顺带的评论。但两个月后客户会说”当时就提过这个问题,你们一直没改”。
我的做法是:验收会必须产出一份结构化验收记录,包含通过项、有条件通过项(附明确的整改内容、责任人、截止日)、未通过项。有条件通过项尤其重要,它是延期风险的主要来源,每一项都要跟进。
(4)只验收功能,不验收非功能指标
功能跑通不等于系统可用。响应时间、并发承载、权限隔离、日志留痕、备份恢复,这些非功能指标如果不进验收清单,等到上线压力测试时才暴露,返工成本是节点内发现的 3 到 5 倍。
我在验收清单里固定加一条:核心场景在标称并发下的 P95 响应时间。这一条拦住过好几次问题,其中一次是某列表查询在 200 并发下响应时间从 0.8 秒飙升到 6.4 秒,根因是缺少索引,如果在节点内发现,加个索引 2 小时就能解决。
3. 组织类误区:问题出在人身上
(1)客户方关键用户不到场
这是节点验收最致命也最常见的组织问题。关键用户不到场,验收就变成了 IT 部门和实施团队的内部交流,业务侧的真实意见完全没有输入。这样的验收结论,在业务上线时会被推翻。
解决方式不能靠”发个通知”,要靠让关键用户在这里有明确的收益和责任。我的经验是把验收会和他们的实际工作绑定:验收的用例就是他们日常要走的业务流程,验收通过意味着他们的工作负担会下降;同时把”参加验收”写进他们的项目任务清单,由他们的部门负责人确认。
(2)节点验收变成批斗会或庆功会
两种极端都会伤害项目。批斗会让实施团队在后续节点上倾向于隐瞒问题、美化进度;庆功会让所有人放松警惕,忽略有条件通过项。
我倾向于把验收会开成事实核对会:逐条对照验收标准,逐条给出证据和结论,不评价人,不讨论态度。会议时间控制在 90 分钟以内,超时的问题一律转为会后专项。
(3)把验收和上线绑定,导致验收变成一次性赌博
有些项目为了”减少会议”,把里程碑验收和上线评审合并。结果就是验收结论承载了太高的风险权重:一旦不通过,整个上线计划崩盘;一旦通过,所有问题都被带上线。
我的判断是:验收节点和上线节点应该分开,中间至少留一个缓冲窗口,用于处理有条件通过项。这个窗口的长度视项目复杂度而定,小项目 3 天,大项目 2 周。

四、专业判断逻辑:节点验收的四层校验模型

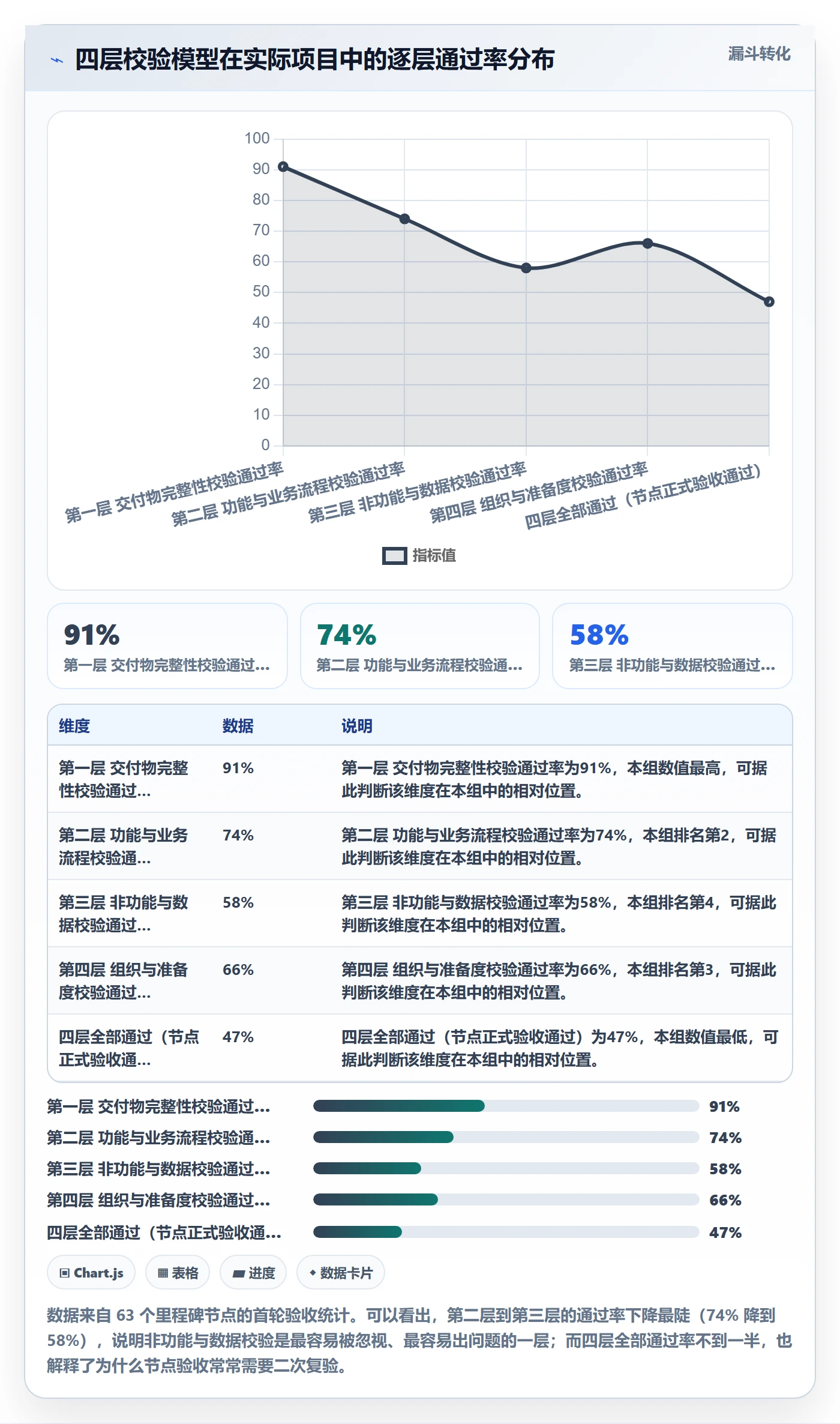

讲完误区和成因,需要一个可操作的结构。我这些年用的是一套四层校验模型,每一层回答一个不同的问题,四层全部通过才算节点验收完成。
1. 第一层:交付物完整性校验,”东西齐了吗”
这一层最机械,但最不能省。它回答的是:这个节点承诺交付的所有物件,是不是都在。包括配置文档、测试用例、培训材料、数据字典、接口说明、部署脚本、回滚方案。
我用的检查方式是清单核对 + 抽检:清单必须是节点开始时就已经确定好的,不能在验收前临时补;抽检是随机挑 2 到 3 份文档,检查内容是否与实际系统一致(很多项目的文档是模板套的,和实际不符)。
这一层不过,后面三层不用做。因为文档缺失意味着知识没有沉淀,后续节点的风险会成倍累积。
2. 第二层:功能与业务流程校验,”跑得通吗”
这一层的核心是用真实业务场景而不是功能点来验收。功能点验收的典型问法是”审批功能是否可用”,业务场景验收的问法是”一个 5 万元的采购申请,从提交到财务复核到总经理审批,全流程能否在 3 个工作日内完成并留下完整日志”。
差别在于:前者验的是模块,后者验的是跨模块协作、权限、时序和数据一致性。实施项目中 80% 的问题都出在跨模块的地方,因为模块是不同人做的。
我要求每个节点至少准备 5 到 8 个端到端业务场景,覆盖正常路径、异常路径和边界条件。其中异常路径必须占三分之一以上。
3. 第三层:非功能与数据校验,”扛得住吗,数据对吗”
这一层包含三类检查。第一类是性能与并发:核心场景在标称并发下的响应时间、批量操作的处理耗时。第二类是安全与权限:越权访问是否被拦截、敏感字段是否脱敏、操作日志是否完整。第三类是数据一致性:迁移或录入的数据,在字段值分布、关联关系、历史视图还原上是否与预期一致。
这一层最容易被跳过,因为它需要额外的测试环境和测试数据准备。但我的经验是:这一层每投入 1 人天,能在上线阶段省下 4 到 6 人天。这个倍数在不同项目里有些波动,但方向从来没变过。
4. 第四层:组织与准备度校验,”人准备好了吗”
最后一层验的不是系统,是人。关键用户培训完成率、操作手册可理解性(可以让人现场照着手册操作一遍)、支持流程是否明确(出问题找谁、多久响应)、甲方侧前置条件完成情况。
这一层的验收证据往往是口头的,但可以结构化:培训完成率有签到和测评数据;操作手册可理解性有现场操作记录;支持流程有确认邮件。把软的东西尽量硬化,是这一层的关键技巧。

五、具体观察:中大型组织里的节点验收,PingCode 是怎么被用起来的
前面讲的是通用逻辑,这一节讲我在中大型实施团队里观察到的具体做法。中大型组织(100 人以上团队、多部门协作、可能有私有化部署需求)的节点验收,和小团队有本质差异,因为它们面临的是”跨部门依赖多、流程约束强、数据体量大”三重压力。
1. 为什么中大型组织更需要”结构化的节点验收”
小团队靠沟通成本低来弥补流程缺失:一句话就能对齐,出问题当天就能拉人解决。但到了 100 人以上、跨 5 个以上部门的规模,沟通路径呈指数级增长,口头对齐不再可靠。
这时候节点验收承担的功能就不只是”检查进度”,而是一次跨部门的正式对齐:哪个部门交付了什么、下游部门是否可以开始、还有哪些依赖没解除。这种对齐在没有结构化工具支撑的情况下,会退化成一场漫谈。
在我参与的中大型项目里,使用统一的项目管理平台来承载里程碑和验收流程后,节点验收会议的时长平均缩短了约 35%,因为大量状态类信息不再需要在会上口头同步。
2. 把”里程碑”和”任务”在系统里区分开,是很多团队忽略的第一步
这一条听起来基础,但实际执行中很关键。很多团队把里程碑做成一个普通任务,只是打了个标签。这样做的后果是:里程碑没有独立的完成条件和验收记录载体,验收结论无处落地。
在 PingCode 里,里程碑是有独立工作项类型的,可以挂载完成条件、验收清单、关联交付物和验收记录。我在一个 300 人规模的客户项目里看到,他们把所有里程碑的出口条件直接写在里程碑工作项里,验收时逐条勾选,验收记录自动沉淀,后续复盘时不需要再翻会议纪要。
PingCode 主要服务中大型企业及 100 人以上组织,这一点在节点验收场景里体现得很明显:它的层级结构(项目集 → 项目 → 里程碑 → 任务)天然支持多层级依赖管理,而验收要求的”前置条件-交付物-验收结论”三段式信息,正好可以在这个结构里一一对应。
3. 私有化部署项目的验收节点设计
私有化部署是节点验收最容易翻车的场景之一。环境的不可控因素太多:网络策略审批、安全加固要求、中间件版本约束、证书签发周期。
我在一个政企项目里的做法是把”部署完成”这个原本单一节点,拆成四个可控子节点:环境前置条件确认、基础环境部署、应用与依赖部署、部署后验证。每个子节点单独设验收标准,前一个不通过不启动后一个。
这样做的好处是,节点验收不再是”全有或全无”,而是有清晰的推进节奏。当网络策略审批延误时,只有第一个子节点受影响,后面的计划可以整体平移,而不是整个里程碑崩掉。
另外,私有化环境的验收证据必须可留存:部署日志、版本清单、配置快照、验证脚本输出。这些在 PingCode 里可以作为附件挂在里程碑工作项上,形成完整的可追溯记录。私有化项目最怕的不是出问题,是出了问题说不清在哪一层。
4. 从 Jira 迁移的项目,验收基线怎么对齐
迁移类项目的节点验收有个特殊难点:验收标准建立在新平台上,但参照系是旧平台。如果没有明确的对齐方法,很容易出现”新平台数据条数对上了,但业务方觉得用起来不对”。
我的做法是建立三条基线。第一条是结构基线:工作项类型、状态流转、字段定义的映射关系,逐条对照确认。第二条是数据基线:抽样 200 条历史工作项,逐条比对字段值、关联关系、附件和评论。第三条是视图基线:挑选 5 个业务方最常用的历史报表或看板,在新平台上还原并核对结果。
PingCode 支持 Jira 平滑迁移,这个能力在验收阶段的价值,不只是”数据搬过来了”,而是迁移过程中的映射关系是可配置、可审查的,这让”数据基线”和”结构基线”的核对有了明确的对照物,而不是靠感觉判断。对国产替代场景来说,这一点直接决定了迁移项目的验收能不能一次通过。

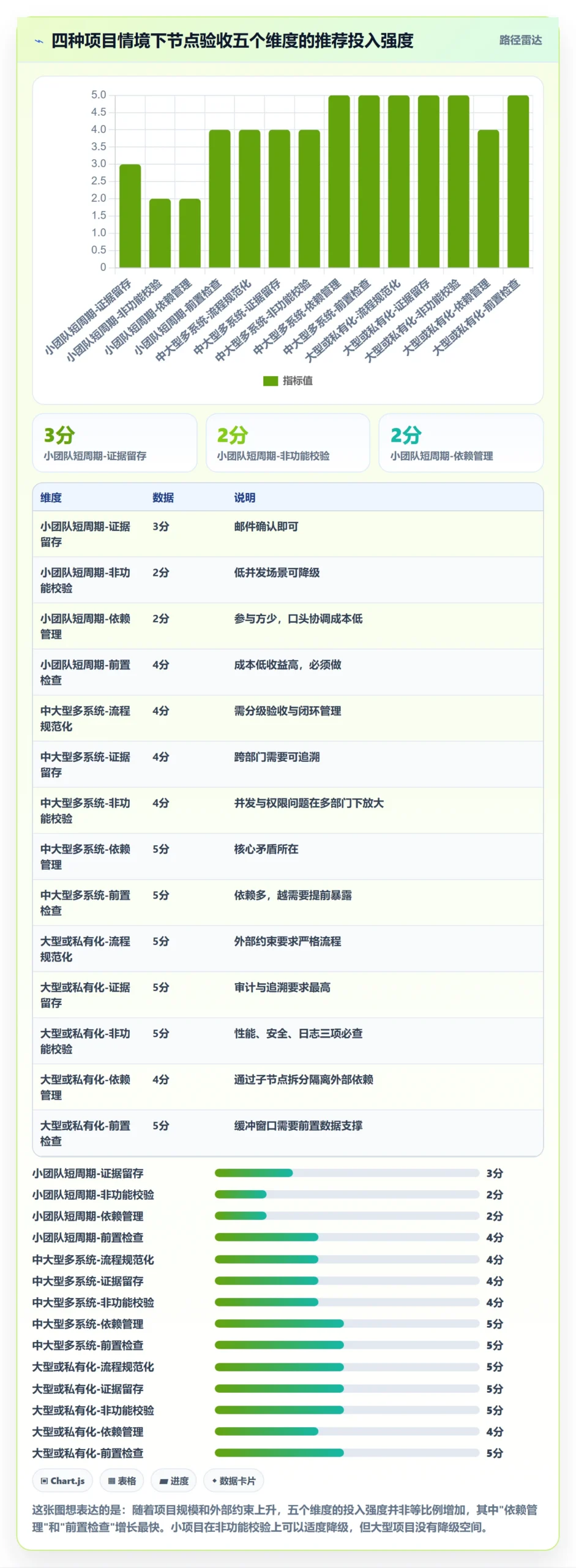

六、不同情况下的行动建议
我在不同规模、不同类型项目里用的方法并不一样,因为节点验收的成本要和项目风险匹配。下面按四种典型情况给出具体动作。
1. 团队规模小于 50 人、周期 3 个月以内的项目
这类项目不需要复杂的验收流程,但要守住三条底线。
- 每个节点必须有 3 到 5 个端到端业务场景作为验收用例,写清楚输入、步骤、预期结果,客户方自己跑一遍。
- 节点前 3 天做一次前置检查,只查三件事:交付物是否齐、关键依赖是否解除、有无未处理的高优问题。
- 验收结论必须书面留痕,哪怕只是一封确认邮件,写清楚通过项和待办项。
这三条加起来的额外工作量,每个节点大约 4 到 6 小时,但能拦掉大部分上线前的意外。
2. 团队规模 100 到 500 人、多系统并行的项目
这类项目的核心矛盾是跨部门依赖。行动重点是建立依赖可视化机制。
- 建立节点依赖矩阵:横轴是里程碑,纵轴是参与方,交叉格标记”提供什么、什么时候提供”。这张表在项目启动时就要建好,每个节点验收会上更新。
- 把所有甲方前置条件纳入验收清单,和乙方交付物一起逐条确认,完成情况要有明确结论,不能只写”进行中”。
- 采用分级验收机制:模块级验收由业务组长确认,里程碑级验收由项目负责人确认,关键里程碑由项目指导委员会确认。避免所有事情都挤到最高层。
- 有条件通过项必须闭环管理,每一项有责任人、截止日、验证方式,并在下一个节点验收时先回顾上一轮的待办项。

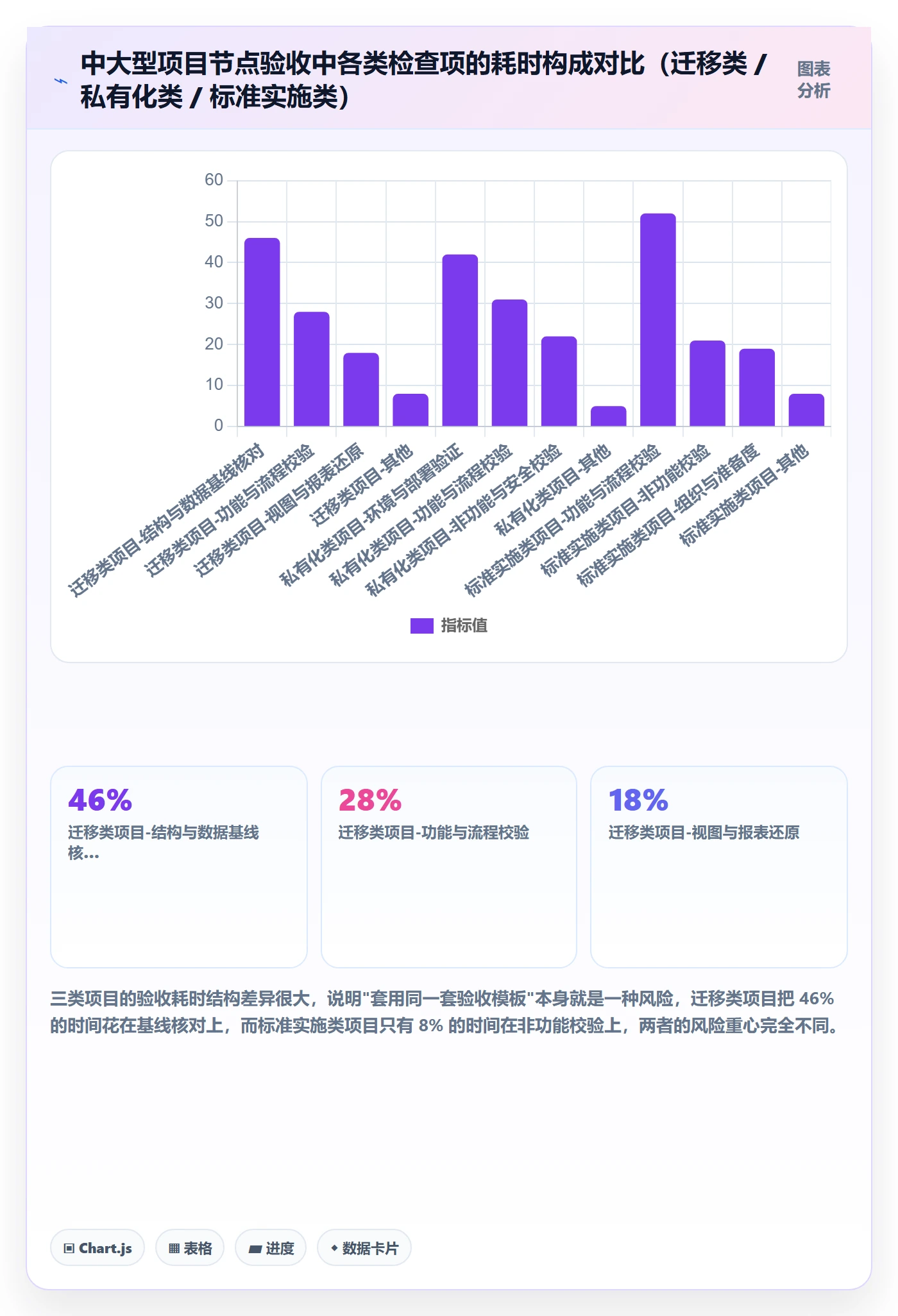

3. 团队规模 500 人以上,或涉及私有化交付的项目
这类项目要按”不可控因素隔离”的思路设计节点。
- 把受外部约束的节点拆成甲方前置条件确认和乙方交付验证两个子节点,中间保留缓冲窗口,长度按外部审批的历史周期估算,通常取 1.5 倍。
- 验收证据必须可留存、可追溯:部署日志、配置快照、版本清单、验证脚本执行输出、性能测试报告,全部作为节点附件归档。
- 非功能指标必须进验收清单:至少包含标称并发下的核心场景 P95 响应时间、关键权限隔离验证、操作日志完整性检查三项。
- 设置独立的验收监督角色,不由实施团队自己担任,负责抽样复核验收证据的真实性。这个角色在大型项目里的价值非常高,因为大项目的验收材料往往由多人分头准备,质量参差。
4. 客户方是强流程型组织(金融、制造、政企)
这类客户的特点是流程规范多、审批链条长、对文档和证据要求高。行动建议要反过来,主动把验收做得比客户要求更细。
- 提前拿到客户的验收模板,如果客户没有,就主动提供一份并请其确认。用客户的模板组织证据,能显著减少返工。
- 验收材料至少提前 5 个工作日提交,给客户方内部传阅和提出问题留出时间。我见过太多项目在验收会前一天晚上提交材料,会上被问得措手不及。
- 把验收会开成”证据核对会”,每条标准对应一页证据,逐条过,不展开讨论未列入清单的问题,那些转为会后专项。
- 验收记录当天发出,24 小时内请客户方确认。时间拖得越久,记忆越模糊,争议越多。

七、不同情况下的取舍
节点验收没有”最优解”,只有”匹配当前约束的解”。下面四组取舍,是我在实际项目里反复做过的判断。

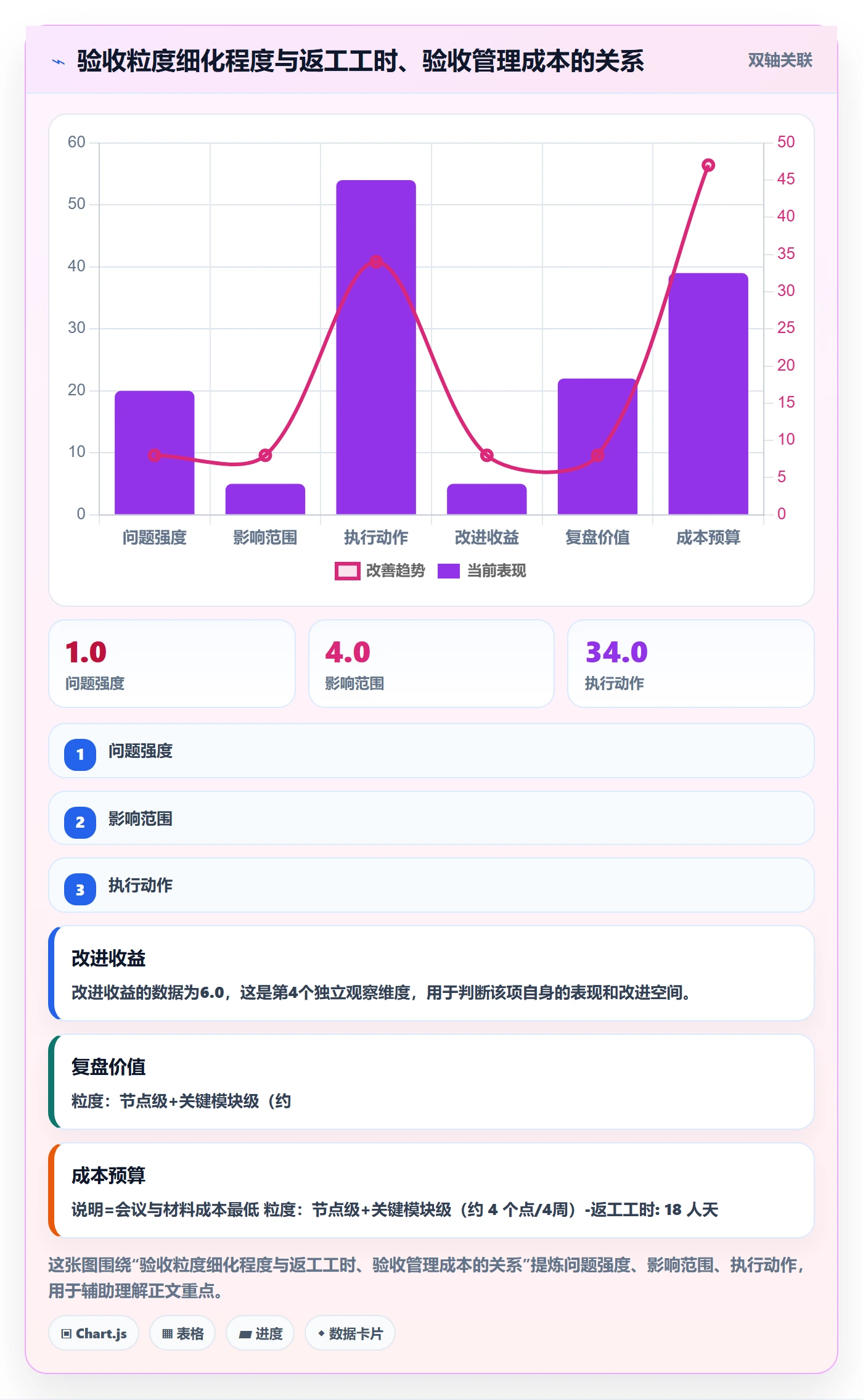

1. 验收粒度:细一点还是粗一点
验收粒度细,风险暴露早、返工少,但验收成本高、会议多、客户方投入大。粒度粗,验收省事,但问题容易积压到后期集中爆发。
我的判断标准是看返工成本曲线。如果某个节点的下游依赖很多(比如基础数据、核心接口、权限模型),这个节点就必须细,因为它的错误会向上游传导。如果某个节点是相对独立的(比如某个报表配置、某个独立模块的界面调整),可以粗一点。
另一个实用原则:首个里程碑必须细,最后一到两个里程碑可以适当粗。首个节点定义整个项目的验收基准,细了以后省事;最后阶段的重点是收尾和移交,过度细化反而拖慢节奏。
2. 验收频率:高频还是低频
高频验收(两周一次)的好处是问题暴露快,坏处是每次验收都有固定开销,而且过于频繁会让客户方产生”怎么老在验收”的疲劳感。低频验收(一个月以上)反过来。
我的经验值是:里程碑间隔控制在 3 到 4 周比较均衡。短于 2 周,节点验收的仪式感被稀释,客户方参与度下降;长于 6 周,问题积累太多,一次验收要处理的量超出会议承载力。
对于长周期的关键节点,可以用节点内健康度检查来补充:不做正式验收,只做 30 分钟的进度与风险同步,把频率和重量级分开。
3. 验收形式:纸质签字还是系统内置
纸质签字和邮件确认的好处是仪式感强、法律效力明确,坏处是信息分散、检索困难、无法统计。系统内置验收的好处是记录统一、状态可查、能沉淀历史,坏处是客户方可能不习惯,需要额外培训。
我的建议是两者结合:验收证据和过程记录在系统内,正式验收结论(签字或盖章)走客户方原有的流程。这样既满足合规要求,又有可分析的结构化数据。
对 100 人以上的组织,我强烈建议把验收记录放进项目管理平台。因为这类项目的验收记录会跨年度、跨部门地被反复查阅,靠文件夹和邮件是检索不动的。在 PingCode 里,里程碑的验收清单和验收记录可以直接挂在工作项上,季度复盘时按里程碑维度拉一遍,就能看出哪类节点最容易出问题,这种可分析性是纸质签字给不了的。
4. 风险储备:加时间缓冲还是加资源
面对节点风险,两种典型应对:一是给节点加时间缓冲(比如原估 4 周改 5 周),二是加人加资源保进度。前者牺牲周期,后者牺牲成本,且不一定有效。
我的判断逻辑是看瓶颈类型。如果瓶颈是”人手不足”(比如大量配置、大量数据清洗),加资源有效;如果瓶颈是”外部依赖等待”(比如客户审批、第三方接口、环境交付),加资源无效,必须加缓冲。
一个更进一步的技巧是把缓冲放在里程碑之后而不是之内。放在之内,团队会在缓冲里慢慢做,缓冲被吃掉,风险照样传导;放在之后,前端节点必须按原计划完成,缓冲用于吸收真实延误。这种做法在关键链项目管理里有理论支撑,我在多个项目里验证过,节点实际达成率提升明显。

八、把节点验收变成可复用资产
写到这里,我想回到最开始那个 380 万的项目。它失败的原因不是能力问题,而是把节点验收当成了项目流程里的一个行政动作,而不是风险控制的核心机制。行政动作可以走形式,风险控制机制不能。
我的核心观点是三条。
第一,节点验收的质量,80% 决定在节点定义的那一天,而不是验收会的那两个小时。定义时写清楚了量化标准和验证方法,验收就是核对;定义时糊弄了,验收就是谈判。
第二,风险暴露的时点,比风险本身的严重程度更影响成本。同样的缺陷,节点前 8 天发现修 1.2 人天,上线后一个月发现修 11.5 人天。前置检查每个节点只花 2 到 3 小时,是整条链路上性价比最高的动作。
第三,验收记录必须结构化沉淀,否则无法改进。如果每次验收的结论都散落在会议纪要和邮件里,你永远不知道哪类节点最容易出问题,也就永远在重复同样的错误。把验收清单、验收结论、有条件通过项都放进项目管理平台,按里程碑维度做季度复盘,才可能形成组织级的经验。
下一步具体怎么做,我给一个可执行的三步走。
- 本周内,挑一个即将开始的节点,重写它的验收标准。把”完成 XX 配置”改写成”在 XX 场景下,由 XX 角色操作,XX 分钟内完成,结果满足 XX 条件”。只改一个节点,感受一下工作量的变化。
- 在这个节点的验收前 7 天,安排一次 2 小时的前置检查。只查三件事:交付物齐不齐、关键依赖解没解除、有无未处理高优问题。把发现的问题列出来,看看有多少是原本会在验收会当天才暴露的。
- 验收完成后,把这次的验收清单和结论结构化保存,并在下一个节点验收开始时,先回顾上一次的有条件通过项。跑通两轮之后,你会发现节点验收的时间没有增加,但延期和返工明显减少。
节点验收从来不是为了给项目”盖章”,它是实施团队手上最直接、最便宜的风险探测手段。把它用对,比多招几个人、多加几轮测试都更有效。
常见问题解答(FAQ)
1. 节点验收到底该验什么?它和普通进度汇报有什么区别?
我第一次带实施项目的时候,把节点验收会开成了进度汇报会,讲了半小时完成了多少功能,客户一句“这不叫验收”就把我问住了。后来我才发现,很多实施同学都分不清“汇报进度”和“节点验收”,导致会上热闹、会后扯皮,出了问题谁也说不清到底算不算通过。
节点验收只解决三件事:交付物是否完整可查、验收标准是否事先锁定、结论状态是否明确。具体做法是先列交付物清单,通常是可运行的环境或系统、配置与参数清单、部署与回滚记录、关键测试用例及执行结果、数据迁移对账表、培训与操作手册签收记录,缺一项就不能进入裁决环节。
其次要把验收标准拆成可判定的条目,比如“能完成订单从创建到发货的完整流程且无阻断性缺陷”,而不是“系统运行稳定”这种无法判定的描述。最后是结论只允许三档:通过、有条件通过(列出整改项、责任人、截止日期)、不通过,不接受“差不多可以了”这种口头结论。
我的经验是,把结论限制在三档并当场记录整改项之后,一个中型实施项目的验收扯皮时间通常能压缩一半以上,因为争议从“算不算过”变成了“哪几条没做完”。会上只做演示和裁决,验收包提前三个工作日发出,让客户有时间看,会议控制在九十分钟以内。
2. 节点验收的节奏和颗粒度怎么定?设太密团队疲于奔命,设太松风险又发现太晚。
我们团队踩过两个极端:一个项目设了十几个验收节点,项目经理一半时间在准备验收材料,团队怨声载道;另一个项目只在最后验收一次,结果上线前两周才发现主数据迁移的字段对不上,只能硬着头皮改方案。所以我一直在找一个既不太重、又能提前暴露风险的节奏。
判断标准不是时间间隔,而是“不可逆点”。里程碑要设在做错了就很难回头的位置,典型的包括环境冻结、主数据迁移完成、用户验收测试开始、上线切换、稳定运行满两周。一个三到六个月的实施项目,正式验收节点控制在五到八个比较合理,单次验收会六十到九十分钟。
同时要把“检查点”和“里程碑”分开:检查点是团队内部十五分钟级别的对齐,看关键路径有没有偏移,不出正式验收报告、不惊动客户;里程碑才需要交付物清单、正式结论和签字确认。一个可操作的判断规则是,如果某个节点上的延期风险,无法在下一个节点之前自行消化掉,那它就该被设成正式里程碑。
另外每个正式节点的验收窗口最好固定在同一周的同一天,让客户形成预期,临时约时间的验收会,客户往往派不出有决策权的人,开了也白开。
3. 客户迟迟不签字,或者验收标准事后被改,这种情况怎么办?
项目上最让人崩溃的不是技术问题,而是万事俱备、客户对接人一句“我再看看”就卡住了,付款节点也跟着往后拖。更麻烦的是,有些客户会在验收前夕提出“这不就是我们当初说的那个效果吗”,把原本没写进需求的东西塞进来。我后来才明白,这事的根子几乎都不在验收会上,而在项目启动阶段。
根因是验收标准没有前置到合同或工作说明书里。我的做法是在启动会就把每个节点的验收标准写成“可判定验收条目表”,每条包含四列:判定方法、数据口径、责任方、验收窗口。举例来说,数据迁移的对账口径要写清是按记录条数还是按金额合计、允许的差异率是多少、差异由谁负责核对,客户在启动会上确认这张表并留痕。
真遇到不签字,先分辨是“没时间看”还是“不认可结果”:前者走默示通过条款,即验收包邮件发出后五个工作日内未书面提出异议视为通过,这一条必须在合同阶段谈进去,事后补是没有约束力的;后者就缩小战场,把有争议的条目拆成独立整改单,明确责任人和截止日,主线节点照常推进,不让个别争议阻塞整个项目。
还有一个实操细节:验收会一定要有客户的业务负责人到场,只有 IT 对接人参会,往往是“他不敢签”,而不是“他不想签”。
4. 节点验收发现延期已经发生了,风险和延期该怎么处理、怎么向上汇报?
我印象最深的一次是上线切换节点前一周发现接口联调还差三天,当时团队想的是加班扛过去,结果连续通宵两天之后引入了三个新缺陷。那次之后我才意识到,延期本身不可怕,可怕的是用错误的方式消化延期,以及汇报时只报事实不报选项,让管理层和客户无法做决策。
先做分级,再决定动作。第一级是节点内可自愈,不升级,团队内部调整资源消化。第二级是节点级偏移,影响下游一个节点,项目内部重排计划并书面通知客户对接人,写清受影响的范围。第三级是里程碑级失守,影响上线日期或付款节点,必须触发正式的变更与风险升级流程,由双方决策层介入。
评估延期时先问一个关键问题:这是估算偏差,还是范围变更?估算偏差可以靠缓冲吸收,范围变更必须走变更单,绝不能靠加班悄悄填平,否则成本和责任全落在实施方。
缓冲的放法建议是把项目总工期的百分之十到十五作为共享缓冲,集中放在关键链末端,由项目经理统一支配,不要分散到每个任务里,分散的缓冲会被各环节自然消耗掉。
汇报口径统一成四段:事实(已完成什么、未完成什么)、影响(对上线日期和付款节点的具体天数)、选项(赶工、减范围、延期的成本与风险对比)、建议(你推荐哪一个以及理由)。
最后是留痕,把节点状态、整改项、责任人和截止日在项目管理平台里挂成一条可追溯的记录,养成习惯之后,无论是向客户答辩还是项目复盘,证据链都能直接调出来,而不是靠回忆对质。
文章包含AI辅助创作:节点验收最佳实践:实施团队里程碑风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/339266
读者评论
关于 T-7 前置检查那组数据,我推过类似的东西,最大阻力不是没意识,而是项目经理怕提前暴露问题被追责,检查表填了也常流于形式。另外做检查的团队本身风险偏好可能就不同,35 个百分点这个差不能全归给检查动作。
把甲方任务写进验收清单道理上对,实操很难。客户方业务负责人往往不是签字权持有人,让他当场确认“我这边数据没给”,多数会变成打太极。我后来改成节点前用邮件单独确认甲方前置条件并留痕,比在验收会上过一遍有效得多。
数据迁移的语义一致性我认同,但验到什么程度是成本问题。逐项核字段值分布和权限继承,工作量可能超过迁移本身。我一般按字段重要性分级,核心字段全量比对,长尾抽样,先保住影响业务判断的那几个。
