去年复盘一个 340 人的交付团队时,我遇到一件挺反常识的事:他们的里程碑准时率报表连续六个季度稳定在 78% 左右,看起来是个健康数字,但同期客户满意度掉了 11 个百分点,项目毛利率下滑了 4.3 个点。我拉着项目经理把 1,286 个里程碑节点逐个过了一遍,发现真正的问题不在”延期多不多”,而在于延期被系统性地藏起来了,在所有最终延期的节点里,只有 34% 在计划完成日之前被任何人主动标记过风险,剩下 66% 都是到了验收前一天才”突然”爆出来。
那一刻我意识到,绝大多数团队缺的不是”延期处理流程”,而是”延期申报流程”。这两件事看起来只差两个字,实际是两套完全不同的管理逻辑:前者管的是事故,后者管的是信号。这篇文章我想把自己在十几个中大型交付团队里踩过的坑、验证过的指标口径、以及真正跑得起来的节点延期规范,完整讲一遍。
一、核心结论:里程碑效率的关键不是”少延期”,而是”早暴露”
1. 反常识结论:延期率被压到极低的团队,风险往往更高
我先抛一个可能得罪人的判断:如果你的团队里程碑准时率长期高于 92%,我第一反应不是佩服,而是怀疑数据口径。在真实的交付项目里,需求变更、第三方接口、客户环境、审批链条都会持续制造偏差,准时率能长期稳定在 90% 以上,通常意味着三种情况之一:节点被拆得足够小、日期被后置得足够松,或者延期根本没有被记录。

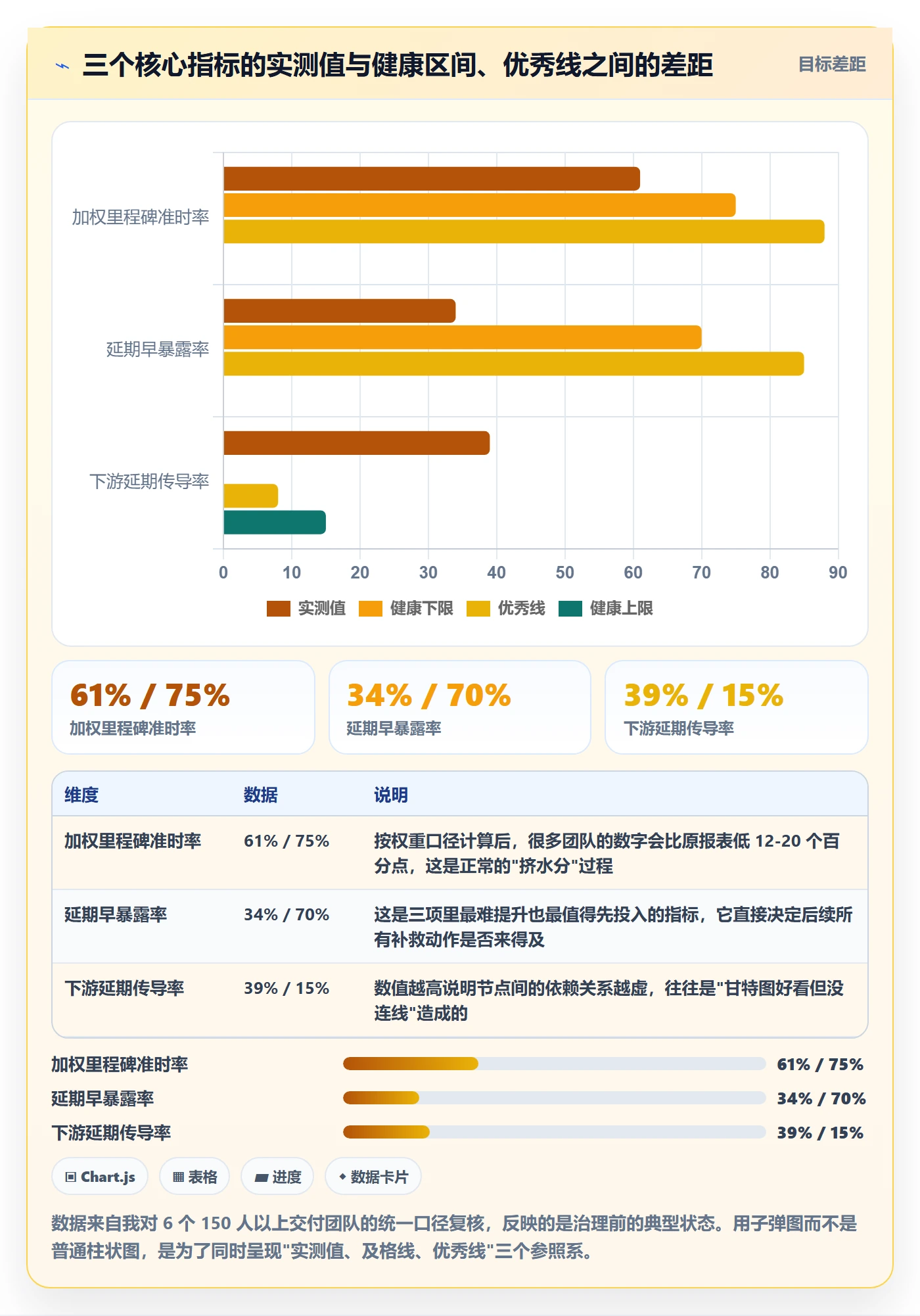

我在 2024 年做过一次横向比对,样本是 6 个 150 人以上的交付团队,统计口径统一为”计划完成日当天 24:00 前完成状态流转”。结果很有意思:准时率最高的那个团队(91%)客户投诉量排第二,准时率最低的团队(67%)反而客户续约率最高。差异的根源就在”早暴露率”上,前者 29%,后者 76%。
这个结论对我后续所有的方法论设计都产生了影响:节点延期的治理目标,不是把延期数量压到零,而是把延期的发现时点尽可能往前提。延期本身是结果,早暴露才是可控变量。
2. 三个必须同时看的指标
只盯一个指标一定会被”指标作弊”反噬。我在实际项目里通常要求同时看三个,而且它们的口径必须写得非常死,不能给团队留下解释空间。
- 延期早暴露率:在计划完成日 T-3 天(含)之前被标记为”存在延期风险”的节点数 ÷ 最终确实延期的节点数。健康区间 70%-85%,低于 40% 基本可以判定流程形同虚设。
- 加权里程碑准时率:按节点权重加权的准时率,而不是简单计数。客户验收节点权重 5、对外交付节点权重 3、内部评审节点权重 1,最后算 Σ(权重 × 是否准时) ÷ Σ权重。这个口径能防止团队”多建小节点刷准时率”。
- 下游延期传导率:某个节点延期后,导致至少一个下游节点计划日期被动调整的比例。健康值应低于 15%,超过 30% 说明计划里没有真实的依赖关系,只有一堆平行任务。
这三个指标的关系是:早暴露率决定你有没有反应时间,加权准时率决定客户感知,传导率决定你的计划网络是不是真的存在。只优化准时率,你会得到一个好看但失真的报表;三个一起看,你才能看清交付系统的真实弹性。


3. 规范的价值:把”人的自觉”换成”系统的确定性”
我见过太多团队把延期流程写成一份 20 页的 PDF,然后靠项目经理的个人自觉去执行。结果是:项目紧的时候没人填,项目松的时候补填,最后数据全是”事后合理化”的产物。真正的规范应该是另一种形态,不需要人记得,系统到点就会触发,触发之后有明确的下一步动作和责任人。
举个具体的例子。在我参与设计的一套规范里,一个节点只要满足”剩余天数 ≤ 3 且状态未达到约定值”这一个条件,系统就会强制把它标成黄色风险,并生成一条待处理记录,责任人和项目经理同时收到通知。这条记录必须被处理掉,要么申报延期、要么更新计划、要么确认按时完成,二选一不许悬空。这就是规范和技术工具之间的分工:规范定义规则,工具负责执行规则。
二、背景与真实场景:我在三种延期现场看到的东西
1. 场景一:沉默的节点,直到客户验收前三天才爆发
这是最典型的场景。某制造业客户的 MES 实施项目,验收节点定在周五,我在周三下午参加对齐会的时候才被告知”还差两个接口没联调完”。项目经理说这个问题一周前就发现了,但”想着再冲一冲能赶上”。
结果那一周内,团队连续加班三天,联调勉强在周四晚上通过,但测试用例只跑了 40%,上线后第一周出了 7 个生产问题。事后算账:如果这个延期在 T-5 就暴露出来,可以走”先上核心模块 + 分批验收”的方案,成本大约是多一次 2 人天的客户现场支持;拖到 T-1 才暴露,实际付出的成本是 14 人天加班 + 7 个生产问题 + 一次客户高层约谈。差了将近 6 倍。
2. 场景二:连锁延期,一个接口联调拖垮六个里程碑
第二个场景更隐蔽。一个 200 人规模的交付团队同时推进三个项目,其中 A 项目的一个第三方支付接口联调卡了两周,看起来只影响 A 项目的一个节点。但我在梳理依赖关系时发现,B 项目的对账模块、C 项目的结算报表都依赖同一个接口的输出格式,加起来一共 6 个里程碑被这个节点压着。
问题在于,这三个项目分属三个项目经理,谁都不知道别人也在等同一个东西。延期传导率之所以是个关键指标,就是因为它能把这些”看不见的连锁反应”暴露出来。后来我们在工具里把跨项目的依赖关系显式连上,只要上游节点变红,所有下游节点的负责人会在同一时间收到通知,传导率从 41% 降到了 13%。
3. 场景三:假准时,把节点拆小、把日期后移,指标好看了交付没变
第三个场景是”指标作弊”的典型。某团队发现准时率考核之后,做了一件事:把一个原本 4 周的交付节点拆成 8 个半周的检查点,并且每个检查点日期都往后留了 3 天缓冲。结果准时率从 68% 涨到 89%,但客户验收时间一天没提前。
这种操作在只考核”准时率计数”的组织里几乎必然发生。我的应对方式是引入加权准时率 + 节点数量异常监控:如果一个团队的节点数量在一个季度内增长了 40% 以上,同时准时率大幅上升,我会直接把这份报表打回去。不是说拆节点本身不对,而是拆分必须建立在交付逻辑上,而不是建立在指标逻辑上。

三、常见误区拆解:为什么你的延期流程跑了三个月就废了
1. 误区一:把延期当事故追责
这是最致命的一条。我见过一家公司把”节点延期天数”直接挂进项目奖金,结果三个月后系统里的延期记录归零,不是因为不延了,而是因为大家改成线下沟通、口头同步、事后补日期。一旦延期记录和惩罚挂钩,你得到的第一件事不是改善,而是数据污染。
我的建议是明确区分”延期的事实”和”延期的责任”。事实必须无条件记录,责任可以单独评估,而且要评估的是”是否及时申报”而不是”是否发生延期”。在我设计的规范里,按时申报延期的团队不扣分,隐瞒到最后一刻才爆的才扣分。这一条改过来之后,早暴露率一般在 4-6 周内会有明显变化。
2. 误区二:只定义”延期后怎么办”,没定义”什么时候算预警”
大多数流程文档都在写”延期超过 X 天需要走什么审批”,但几乎不写”什么样的情况必须触发预警”。这就导致流程永远在事后运行,而延期管理最有价值的部分全在事前。
我的做法是把预警条件写成可判定的规则,而不是模糊描述。”进展缓慢””存在风险”这类词全部删掉,换成”剩余天数 ≤ 3 且状态仍为开发中””关键路径上任意前置任务逾期 ≥ 1 天”这类机器能判断的条件。规则一旦可判定,就能固化到工具里自动执行。
3. 误区三:所有节点用同一套阈值
把客户验收节点和内部文档评审节点用同一套延期标准,是另一类常见错误。前者的延期代价可能是合同违约,后者可能只是内部效率问题。用同一套阈值,要么把小节点管死,要么把大节点放跑。
我通常建议按节点类型分三档:关键外部节点(客户验收、里程碑付款、对外发布)用最严的阈值,T-5 预警、任何延期必须升级;关键内部节点(联调完成、测试通过)T-3 预警、延期 2 天以上升级;一般过程节点(评审、文档交付)只需在周报中体现,不做强制升级。
4. 误区四:指标口径是计数,不是加权
前面已经提过这一点,但它值得单独列出来,因为它的破坏力被严重低估。一旦准时率按节点个数计算,理性的团队一定会去优化节点个数,而不是优化交付结果。口径设计本质上是在定义”什么行为会被奖励”,口径错了,后面所有的流程规范都会被反向利用。
5. 误区五:工具里没有依赖关系,延期传导不可见
很多团队的工具里只有任务列表和日期,没有前置/后置依赖。这种情况下甘特图看着挺整齐,但实际上是一堆平行任务,上游延期系统完全不知道下游受影响。等到下游节点到期才发现问题,已经浪费了整段缓冲。
依赖关系必须是系统里的第一等公民:能在创建节点时直接关联前置节点,前置变色时下游自动标记,并且支持跨项目关联。这一点在 100 人以上的多项目并行组织里尤其关键,因为很多传导是跨项目的,靠人脑根本记不住。

四、专业判断逻辑:节点延期流程与规范的四层设计
1. 第一层:节点分层,什么算节点,什么不算
规范的第一步不是定阈值,而是定义清楚”什么是一个里程碑节点”。我见过最混乱的情况是一个项目里同时存在 8 个粒度的”节点”:有按周拆的、有按交付物拆的、有按会议拆的,最后谁也不清楚该盯哪个。
我的定义标准是三条同时满足:有明确的完成判据(不是”基本完成”而是”某某文档已评审通过”)、有唯一的责任人(可以是一个人,不能是一个部门)、有对外或对内的交付意义(能对应到某段交付价值)。不满足这三条的,一律降级为任务,不进里程碑体系。
关于颗粒度,我有一个经验值:相邻里程碑的间隔以 10-20 个工作日为宜,超过 25 个工作日就拆,低于 5 个工作日就合并。间隔太长的节点一旦出问题,可调整的空间已经很小;间隔太短的节点会让团队陷入”每天都在赶节点”的状态,反而没有精力做真正的风险判断。

2. 第二层:延期分级,L1/L2/L3 的判定与升级
分级的意义在于把有限的注意力分配给真正重要的延期。我通常用”影响范围 × 可控性”两个维度来定级,而不是单纯看延期天数。一个客户验收节点延期 2 天,和一个内部文档节点延期 5 天,前者严重得多。
| 级别 | 典型判定条件 | 响应时限 | 升级对象 | 处理方式 |
|---|---|---|---|---|
| L1 轻微 | 非关键路径节点延期 ≤ 3 天,且不影响任何下游节点 | 申报后 1 个工作日内给出新日期 | 项目经理内闭环 | 更新计划日期,记录一次延期事件,不占用额外资源 |
| L2 中等 | 关键路径节点延期 3-10 天,或已影响 1-2 个下游节点 | 申报后 24 小时内给出补救方案 | 项目经理 + 交付负责人 | 从项目缓冲中划拨时间,必要时调整下游节点顺序 |
| L3 重大 | 客户验收或对外交付节点延期 > 10 天,或影响 ≥ 3 个下游节点 | 申报后 4 小时内启动升级 | 交付总监及以上,涉及客户侧需同步客户经理 | 启动跨项目资源调配,必要时与客户协商分批交付或调整范围 |
分级表最关键的设计不是级别本身,而是“申报即生效,不需要审批”。很多人会本能地想加一道审批,怕团队滥用。但实际经验恰恰相反:加审批只会让人不申报。正确的做法是申报后由系统自动定级,级别人为调整需要留痕,事后审计而不是事前审批。
3. 第三层:预警节奏,T-5/T-3/T-1 三段式
预警节奏是整套规范里最”技术化”的部分。我在实际项目里用的是三段式,每一段的动作完全不同:
- T-5 观察级:系统只做提醒,不生成延期记录。责任人需要确认一次”是否需要申报风险”。这一档的价值是给团队一个缓冲期,避免过度打扰。
- T-3 申报级:如果节点仍未达到约定的中期状态,系统自动生成”延期风险记录”,责任人必须在 1 个工作日内处理。这是整套规范的核心闸门。
- T-1 升级级:仍未闭环的,自动升级到上一级管理者,同时进入当日的交付风险清单。
这三段的设计逻辑是:T-5 是自愿的,T-3 是强制的,T-1 是自动升级的。越往后,人的自由裁量空间越小,系统的强制性越高。这样既保留了灵活性,又保证了底线不被突破。

4. 第四层:闭环与复盘,延期不是终点,缓冲再分配才是
延期处理完之后,还有一件多数团队不做的事:把延期消耗掉的时间,显式地从项目缓冲里扣除并重新分配。如果不做这一步,缓冲会在不知不觉中被吃光,到项目后期出现”所有节点看起来都正常,但整体已经没有任何余量”的状态。

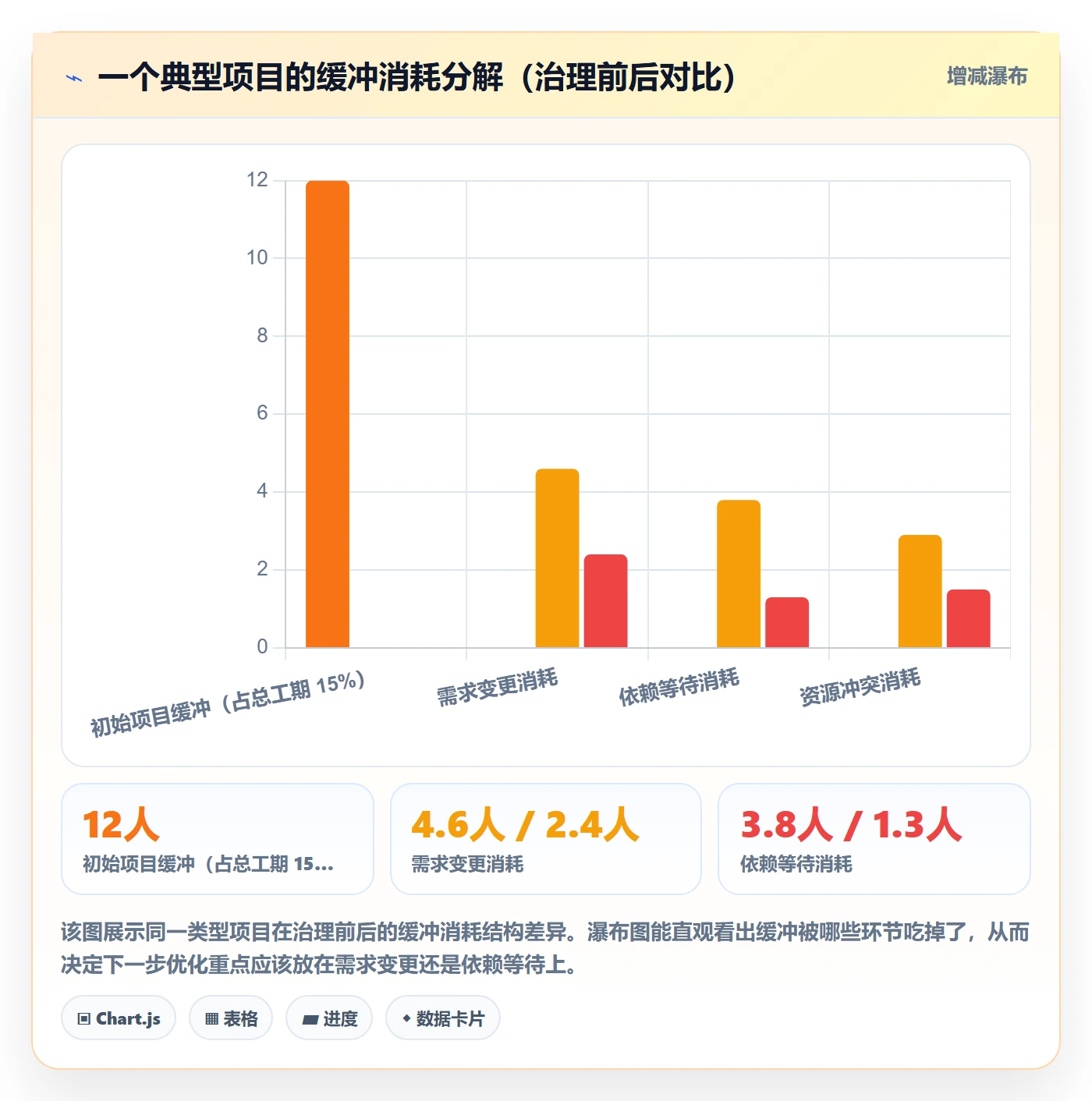

我的做法是在项目计划里显式设置一段”项目缓冲”,通常占总工期的 12%-18%,并且规定:任何 L2 以上的延期都必须从缓冲中划拨时间,划拨记录进入项目缓冲台账。这样到了项目中期,你能清楚看到缓冲消耗曲线,而不是等到最后才发现来不及。
这里有个反直觉的判断:缓冲消耗率超过 60% 但节点准时率仍然正常的项目,比准时率略低但缓冲健康度良好的项目风险大得多。前者往往是在透支未来,后者才是可持续的交付节奏。
五、数据观察与落地案例:100 人以上团队怎么把流程真正跑起来
1. 案例背景:一家 320 人交付型软件企业
这是我参与最深入的一个案例。客户是一家做企业级软件交付的公司,320 人,同时并行 9-14 个项目,客户集中在制造和能源行业,平均项目周期 5 个月。治理前的状态是:加权里程碑准时率 61%,延期早暴露率 34%,下游延期传导率 39%,项目经理每周花在进度对齐会上的时间合计约 47 人小时。
他们最开始的需求是”找一个能管里程碑的工具”,但我在诊断阶段给的建议是:先定义流程和口径,再选工具。因为如果口径没定清楚,换任何工具都只是把混乱从 Excel 搬到另一个地方。
2. 治理动作与时间线
整个治理分三个阶段推进,每个阶段大约 4 周:
- 第 1-4 周:口径统一与节点重构。把所有在建项目的节点按”完成判据 + 唯一责任人 + 交付意义”三条标准重新梳理,节点数量从 2,340 个压缩到 1,180 个,平均间隔从 6 天调整到 14 天。同时把准时率口径从计数改为加权。
- 第 5-8 周:规范上线与工具配置。这套规范最终落地在 PingCode 上。选择它的直接原因是两个:一是支持私有化部署,客户的数据合规要求不允许进度数据出内网;二是它支持从 Jira 平滑迁移,客户原有的工作项类型、自定义字段和依赖关系能够保留,不需要团队推翻重来。对 100 人以上、已有历史数据沉淀的组织来说,迁移成本往往是决定项目能不能启动的关键变量。
- 第 9-12 周:试运行与指标校准。先在 3 个项目试点,观察一个月后微调阈值,再全量推开。
在工具配置层面,最关键的一步是把预警规则做成自动化,而不是靠人记。下面是我们当时配置的规则结构(脱敏后的示意):
{
"规则名称": "里程碑延期三段式预警",
"触发条件": [
"剩余天数 == 5 且 节点状态 未达到 中期检查点 -> 提醒责任人",
"剩余天数 == 3 且 节点状态 未达到 约定值 -> 生成延期风险记录",
"剩余天数 == 1 且 延期风险记录 未闭环 -> 升级至上一级管理者"
],
"关联动作": [
"标记节点风险色",
"通知节点责任人 + 项目经理",
"写入延期台账(含首次预警时间戳)",
"若存在下游依赖节点,同步通知下游责任人"
],
"闭环要求": "延期风险记录必须在 1 个工作日内被处理为以下三种状态之一:已申报延期 / 已更新计划 / 确认按时完成"
}
这段配置里有一个容易被忽略的细节:“首次预警时间戳”必须被记录下来。没有这个时间戳,你就没法计算延期早暴露率,整个指标体系就失去了最核心的那一块。
3. 90 天后的指标变化

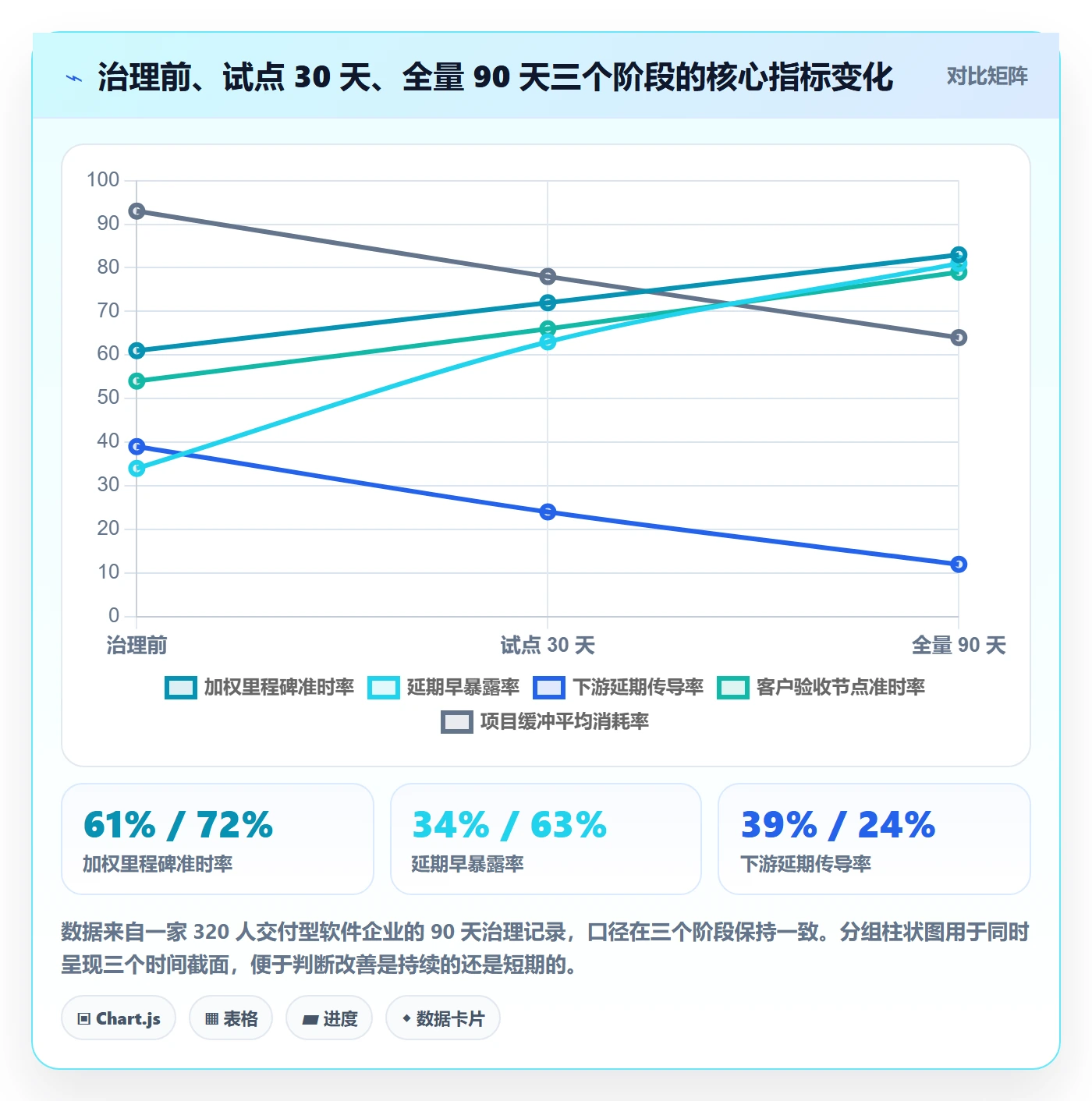

试点加全量推行三个月后,我们做了一次完整的指标复核,口径与治理前完全一致:
- 加权里程碑准时率从 61% 上升到 83%
- 延期早暴露率从 34% 上升到 81%
- 下游延期传导率从 39% 下降到 12%
- 客户验收节点准时率从 54% 上升到 79%
- 项目经理每周进度对齐耗时从 47 人小时下降到 18 人小时
- 项目缓冲平均消耗率从 93%(经常透支)下降到 64%
这里我想强调一点:准时率的提升(61% → 83%)并不是治理的直接目标,而是早暴露率提升之后自然带来的副产品。因为延期被提前发现,团队有更多时间去做范围腾挪、顺序调整和资源调配,最终结果自然改善。这也是为什么我一直坚持先修”申报流程”,再修”处理流程”。


4. 为什么中大型团队更适合用平台来承载规范
这个案例里有一个决策我想单独说一下。客户一开始考虑过自研一个进度看板,因为”需求看起来不复杂”。我算过一笔账:要实现三段式预警、跨项目依赖传导、加权准时率统计和延期台账,自研的初始投入大约 3-4 人月,后续每年的维护和迭代成本约 1.5 人月。而买一套成熟平台,部署加配置大约 3 周。
更关键的不是成本,而是规范变更时的响应速度。延期治理的阈值一定会调整,试点之后要调、业务变化之后要调、客户结构变化之后还要调。如果每一次调整都要排研发需求,规范就会慢慢僵化,最后没人用。这也是我为什么倾向建议 100 人以上的组织用 PingCode 这类支持私有化部署的平台来承载规范:规则本身要能被业务侧直接修改,而不是每次都走研发流程。
另外,对有历史包袱的团队来说,迁移这件事不能回避。我见过几个团队因为”迁移太麻烦”而一直留在旧工具上,结果新规范根本落不了地。支持 Jira 平滑迁移、能保留工作项类型和依赖关系的平台,在国产替代场景下几乎是刚需,而不是加分项。

六、不同情况下的行动建议
1. 50 人以下团队:先跑一个项目,别铺全量
小团队最大的风险是流程过重。我的建议是只做三件事:定义节点完成判据、设置 T-3 单一预警点、每周固定一次 30 分钟的延期复核。不要搞分级、不要搞加权指标、不要建复杂台账。这个规模下,人的沟通效率远高于系统流程,加流程的边际收益很低。
2. 100-300 人交付团队:分级 + 自动化是必选项
这个规模是节点延期治理的最佳投入区间。项目并行度高、跨项目依赖开始出现、项目经理已经无法靠人脑记住所有节点,此时上分级和自动化预警的收益最明显。我建议的推进顺序是:先统一节点定义与口径(2-3 周),再配置自动化预警(1 周),最后引入加权准时率和传导率指标(持续迭代)。
这个阶段我强烈建议把规则固化成工具能力。PingCode 在这个规模区间的适配度比较高,主要是因为它把里程碑、依赖关系、自动化规则和度量报表放在同一个体系里,不需要在多个工具之间拼凑数据。对 100 人以上的组织来说,数据不在一个系统里,任何指标都只能是估算。
3. 300 人以上 / 多项目并行:需要跨项目视角和缓冲台账
到了这个规模,单项目的节点管理已经不够用了,必须要有跨项目的资源视图和统一的缓冲台账。核心要回答的问题是:哪几个项目的缓冲同时在快速消耗?如果是,说明公司级的资源或承诺出了问题,而不是某个项目经理的执行问题。
这个阶段还有一个容易被忽略的动作:建立延期事件的季度复盘机制,但不是复盘单个项目,而是复盘根因分布的变化。如果连续两个季度”需求变更”都占根因的 30% 以上,那就不是项目管理问题,而是售前承诺和合同范围管理的问题。
4. 强合规 / 数据不出内网:优先考虑私有化部署能力
制造、能源、金融、政务类客户的项目进度数据往往不能出内网。这种情况下,选型的第一道筛子不是功能,而是部署方式。私有化部署不是”高级选项”,而是这类组织的准入门槛。建议在选型早期就把这条列成硬性条件,避免选了半年才发现过不了合规审查。

七、不同情况下的取舍
1. 严格流程 vs 轻量敏捷
这是个伪二元对立。我的判断是:规范应该严格在”必须记录的事实”上,宽松在”如何处理”上。也就是说,延期这件事必须被记录、必须带时间戳、必须有关联的下游影响,这些不能商量;但具体怎么补救、用加班还是砍范围还是调顺序,应该交给项目团队自己判断。把严格和宽松用错位置,才是流程失败的真正原因。
2. 预警频率 vs 团队打扰成本
预警太密会被无视,太疏会失去意义。经验值是:每个节点在生命周期内平均触发不超过 2 次预警,整个团队每周收到的预警通知不超过人均 3 条。超过这个量级,团队就会开始批量忽略通知。T-5 之所以设计成”只提醒不生成记录”,就是为了控制这个打扰预算。
3. 私有化部署 vs SaaS
私有化部署的代价是升级慢、运维有成本、移动端体验往往弱一些;SaaS 的代价是数据合规风险和定制空间有限。对 100 人以上有合规要求的组织,我一般建议私有化优先;对没有硬性合规要求、希望快速试点的团队,SaaS 起步再迁移也是可行的路径。关键是不要在选型阶段用”以后可能会用到”来给自己加约束,而要用”现在必须满足”来筛选。
4. 自研看板 vs 采购平台
自研的唯一优势是贴合度,代价是持续性投入和规范变更时的响应延迟。我的判断线是:如果延期治理规则预计每季度都需要调一次,自研的维护成本会在一年内超过采购成本。而且自研系统很难覆盖跨项目依赖、加权指标、自动化升级这些相对复杂的场景,最后往往退化成”一个好看的甘特图”。
5. 指标公开 vs 只对管理层可见
我倾向于过程指标公开、个人民指标不公开。团队层面的早暴露率、准时率、传导率应该公开,因为它传递的是”我们鼓励早说”的信号;但个人层面的延期次数不建议公开排行,那样只会把人逼回隐瞒的老路。这条边界如果划不清,前面所有的流程设计都会被绕过。
八、结语:把延期从”事故”变成”信号”
回到开头那个反常识的现象:准时率报表好看但客户满意度下滑,本质上是组织在用”好看的指标”掩盖”不健康的系统”。我这些年最重要的一个判断是,节点延期本身不可怕,可怕的是它在你毫无准备的时候出现。真正高效的实施团队,不是不怎么延期的团队,而是延期总能在还剩足够时间的时候被说出来的团队。
如果你现在正准备推进这件事,我建议的下一步顺序是:先用一个月把节点定义和准时率口径统一(这一步不做,后面全是白干);再花一周把 T-3 强制预警做成系统规则;然后在 2-3 个项目试点,观察早暴露率是否在 4-6 周内出现明显上升。早暴露率上不来,说明流程还是没被真正接受,不要急着加更多指标。
最后给一个我自己的判断标准:如果某个季度的延期申报数量明显上升,但加权准时率和客户满意度同时改善,那说明治理方向是对的,不要因为”延期变多了”而踩刹车。那只是数据从水面下浮上来的过程,是你终于开始看见真实交付系统的样子。
常见问题解答(FAQ)
1. 节点延期到底该怎么定义,是超过计划日期就算,还是要分预警延期和实质延期?
我在实施团队做交付管理,最怕周会上有人说只是晚了两天、不算延期,但客户那边的里程碑已经被拖了。我想在流程里把口径定死,避免后面扯皮和互相甩锅。到底应该怎么定义才既严谨又可执行?
建议把节点完成定义绑在可交付物上,而不是绑在任务勾选或口头汇报上。只有交付物达到退出标准、验收人确认或客户签收,才算节点完成;计划日期前未达到约定进度阈值,比如T-3天完成度低于80%且无明确补救动作,就算预警延期,计划日期后仍未完成就算实质延期。
延期天数按实际完成日减计划完成日计算,统一用工作日口径,遇法定节假日和客户侧不可工作日顺延。流程上要求预警延期不审批但必须登记风险和补救计划,实质延期必须走变更申请,并区分一级自愈、二级影响关键路径或客户里程碑、三级影响回款或上线。判断依据是客户承诺和关键路径,不是个人忙不忙。
2. 延期审批应该谁批、多久内批,才能不让小问题拖到周会才爆出来?
我见过实施顾问发现节点要延期后不敢报,怕被骂,结果拖到周会才说,客户已经在群里催了。我想设计一个既让大家愿意早说、又能快速决策的审批流程。审批权限和时限到底该怎么设?
核心原则是预警不审批、实质延期快审、按影响分级。发现可能延期时,节点负责人应在某项目管理平台更新风险状态,写明阻塞原因、影响范围和补救动作,并通知项目经理,这一步不需要审批。
判断已经无法按原日期完成时,要求4小时内提交延期申请,内容至少包括原因、对客户里程碑和回款的影响、补救方案、新承诺日期、所需支持。一级延期只影响内部任务且不碰客户里程碑,由项目经理批;二级影响关键路径或客户里程碑,由交付总监和客户成功或商务负责人批;
三级影响回款、上线或合同承诺,由项目发起人和客户方项目经理共同批。审批时限建议一级4小时、二级8小时、三级24小时,超时自动升级。复盘时重点看延期上报及时率、审批平均时长和延期后二次变更次数,明确早报不追责、瞒报才追责。
3. 一个节点延期后,计划应该整体顺延,还是只调整受影响部分?
我们项目经常是一个开发或数据迁移节点延期,后面测试、上线、回款全乱,项目经理为了省事直接整体平移。结果资源冲突更严重,客户也不接受上线日期变来变去。我想知道有没有比整体顺延更靠谱的重排方法。
不要默认整体顺延,先判断延期节点是否在关键路径上。如果不在关键路径,消耗浮动时间即可,后续里程碑不动,但要确认浮动时间不会被其他风险吃光。如果在关键路径,优先做赶工或快速跟进,比如并行非依赖活动、增加评审频次、提前准备客户验收材料,同时锁定客户上线、验收、回款这类不可变日期。
重排时只调整受影响的依赖任务,更新基线必须留变更记录,并设置缓冲:关键路径末尾放10%到15%的项目缓冲,非关键路径放5%左右。还要检查资源日历,避免同一个实施顾问被多个项目同时占用,否则重排只是纸面计划。
判断重排是否有效,看里程碑达成率、缓冲消耗率、计划变更次数和平均延期天数,而不是看计划表是否好看。
4. 衡量实施团队里程碑效率,应该看哪些指标,怎么避免完成率100%但客户不满意的假象?
我们汇报时经常写里程碑完成率100%,但客户投诉不少,回款也慢。我怀疑是统计口径把任务完成当成了里程碑完成,或者只统计了内部确认。我想知道该用哪几个指标组合,才能真实反映实施团队的里程碑效率。
先把里程碑达成率和任务完成率分开。真正该看的是按承诺日期达成的里程碑比例,也就是OTD,统计口径必须以可交付物验收或客户签收为准,不能以项目成员点击完成或内部评审通过为准。配套指标包括平均延期天数、延期原因分布、缓冲消耗率、变更请求数、客户验收一次通过率、关联回款的里程碑准时率、延期上报及时率。
统计周期建议按双周或月,范围变更要剔除但单独展示,避免把客户加需求导致的延期混进团队效率。判断时看趋势和原因分布:如果OTD连续两个周期下降,且原因集中在需求不清、客户配合慢,问题在售前和启动会;如果集中在资源冲突、排期过载,问题在容量管理和优先级。
看板上红黄绿要对应行动项、负责人和截止日,否则指标只是装饰。
文章包含AI辅助创作:节点延期流程与规范:实施团队里程碑效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/339245
读者评论
早暴露率作为一级指标我认同,但落地最大障碍不是工具,而是绩效。只要延期事实还和奖金间接挂钩,项目经理仍会倾向口头同步。我们试过只罚瞒报不罚延期,前两个月数据很真实,第三个月又开始有人卡在T-3边缘反复改状态。建议把状态变更日志也纳入审计,否则规则容易被绕过。
加权口径确实能挤水分,但权重怎么定容易变成新的博弈。客户验收给5、内部评审给1,听起来合理,可有些内部联调节点一旦延误,后面全炸。我们后来按关键路径和下游依赖数动态算权重,而不是按节点类型一刀切。另外传导率低于15%未必都健康,也可能是依赖根本没连出来。
文章说规范靠系统触发,这点很关键。但我们用某项目管理平台把T-3预警自动化后,发现通知一多就没人看,最后还是靠项目经理在群里逐条催。我的不同看法是,预警规则宁可少而硬,比如只盯关键路径和客户节点,不然会变成新的形式主义。跨项目依赖还需要资源经理有全局视图,否则传导率很难真正降下来。
