2023 年我在一个制造业集团的 ERP 实施项目复盘会上问了一句让全场安静的话:“合同里写了 9 个里程碑,为什么验收时客户只认 3 个?”项目经理翻了翻文档说,另外 6 个里程碑的状态栏都是“已完成”,但客户说他们“不知道这算完成了”。那一刻我意识到,我们做了两年里程碑管理,做的其实是任务清单的另一种排版。里程碑从 0 到 1 的难点,从来不是画甘特图,而是把“时间点”翻译成“可被第三方验证的状态跃迁”。
这篇文章我想把我在实施团队里踩过的坑、复盘过的样本和判断逻辑一次讲清楚,包括怎么定义、怎么落地、怎么在不同规模和场景下取舍。
一、先给结论:里程碑不是排期上的旗子,而是承诺的结算点
如果你只记一句话,请记这句:里程碑是“可以被第三方验证的状态跃迁”,不是“计划里标了红旗的日期”。这句话听起来像口号,但它决定了两件非常具体的事,你怎么写验收标准,以及你怎么判断一个里程碑该不该关掉。
我在实施团队里做过一个粗糙但有效的检验:把项目上所有里程碑拿出来,逐个问“如果客户换一个对接人,他能不能在半小时内独立确认这个里程碑完成了?”能确认的留下,不能确认的直接降级成任务。这个检验第一次做的时候,通常会有 50% 到 70% 的“里程碑”被降级,这就是大部分实施项目的真实水位。
1. 里程碑的本质是一次“可验证的状态跃迁”
任务描述的是“做什么”,里程碑描述的是“到了什么状态”。差别在哪儿?任务可以说“完成数据清洗脚本开发”,里程碑必须说“生产库全量数据迁移完成并通过抽样校验,差异率低于 0.5%,校验报告已归档”。
前者是动作,后者是状态。动作可以内部自评完成,状态必须外部可核验。实施团队的悲剧往往从这里开始:我们把动作当状态汇报,销售拿状态去催款,客户发现状态和自己理解的不一样,信任就崩了。
2. 一个合格里程碑的四个必备字段
我后来固定用四个字段来定义里程碑,缺一个就退回重写。这四个字段分别是:验收标准(Definition of Done)、证据物(Evidence)、责任人(含客户侧)、前置条件(Prerequisites)。
验收标准回答“怎么算完成”,必须是可量化的。证据物回答“拿什么证明”,必须是一个能被归档的对象,测试报告、签字确认单、系统截图、UAT 问题清零记录、环境验收单。责任人必须写两个人:交付方责任人和客户方确认人。前置条件则是里程碑落地中最容易被忽略、却最影响滑期的那一项。
3. 里程碑和任务、交付物、阶段门的区别
很多实施团队把四个概念混着用,结果里程碑既不像任务那样可以日更,也不像阶段门那样有决策权。下面这张对照表是我在做交付流程标准化时反复改过的版本,可以直接拿去对齐团队认知。
| 维度 | 任务 | 交付物 | 里程碑 | 阶段门 |
|---|---|---|---|---|
| 判断问题 | 做了没有 | 交付了什么 | 状态跃迁了没有 | 要不要继续投 |
| 时间尺度 | 小时到天 | 天到周 | 周到双周 | 月到季度 |
| 验收方式 | 自评 + 抽查 | 评审会 | 证据物 + 双方确认 | 决策委员会 |
| 失败后果 | 影响排期 | 返工 | 影响信任与回款 | 影响项目存续 |
| 合理数量 | 数十到数百 | 与里程碑挂钩 | 8-15 个 | 3-5 个 |
把这张表讲给团队听之后,最常见的反应是“原来我们以前的里程碑其实是交付物”。这个认知纠偏本身就是里程碑从 0 到 1 的第一步。

二、背景与真实场景:实施团队为什么把里程碑做废了
要讲清楚里程碑怎么做,得先讲清楚它是在什么压力下被做废的。实施团队不是不专业,而是被夹在三个方向的力量中间:销售阶段承诺的日期、客户方内部的验收流程、以及项目组自己的交付节奏。
1. 实施团队的处境:上游承诺,下游背锅
售前阶段为了推进签约,通常会配合客户的时间表做承诺。这个承诺写进合同附件之后,就变成了交付团队的“基线日期”。但售前做承诺时,往往没有客户方的资源投入计划、没有环境准备时间表、没有关键用户的时间承诺。
于是交付团队的困境变成:用一个缺少输入条件的日期,去承担一个有明确违约后果的承诺。这不是执行问题,是信息结构问题。里程碑管理如果能补上“前置条件”这个字段,就能把一部分不可控因素显性化,至少让滑期可见、可归因。
2. 三种典型现场
第一种现场是“客户催”。客户方项目经理每周问进度,交付团队只能复述任务完成百分比,客户听完更焦虑,因为百分比不等于可交付。
第二种现场是“项目经理补”。到了月底发现里程碑要滑,项目经理连夜补文档,把原本没做的评审会补成会议纪要,把口头确认补成“已确认”状态。这时的里程碑已经失去预警价值,变成事后美化的记录。
第三种现场是“销售背锅”。里程碑明明没完成,但客户系统里状态是绿的,销售拿着这个状态去催回款,客户拿出另一套理解反驳,最后销售站在客户和交付中间挨两头骂。

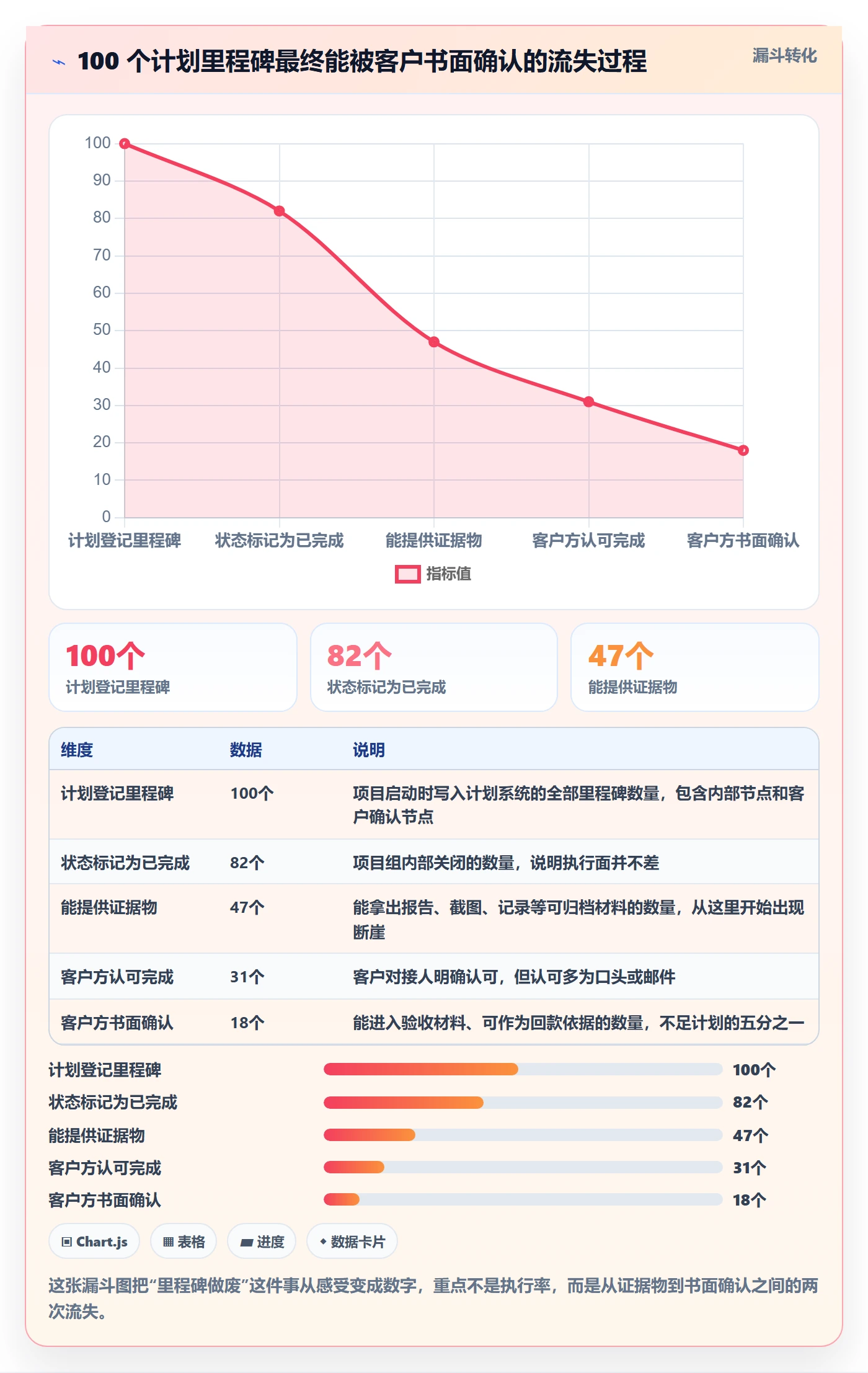

3. 一次真实的滑期复盘
我参与复盘过一个 14 个月的集团级 PLM 实施项目。项目计划里有 22 个里程碑,到验收时实际被客户书面确认的只有 6 个。中间发生过 7 次里程碑滑期,滑期幅度从最初的 3 天,逐步扩大到最后的 11 周。
复盘时我把每次滑期的原因拆出来,发现一个规律:前三次滑期都是内部原因(开发延期、数据模板调整),后四次滑期全部是客户侧原因(关键用户出差、网络策略审批、签字人变更)。而项目计划里,从头到尾没有任何一个字段记录客户侧的前置条件。
更关键的是,项目组每次滑期都在“重新承诺”,但从来没有回头修正过最初的基线日期。结果就是基线、预测、实际三条线越差越远,团队内部对“到底能不能按期”已经没有共同认知。这张偏差演化图我后来在很多项目上复用,几乎都能套上。

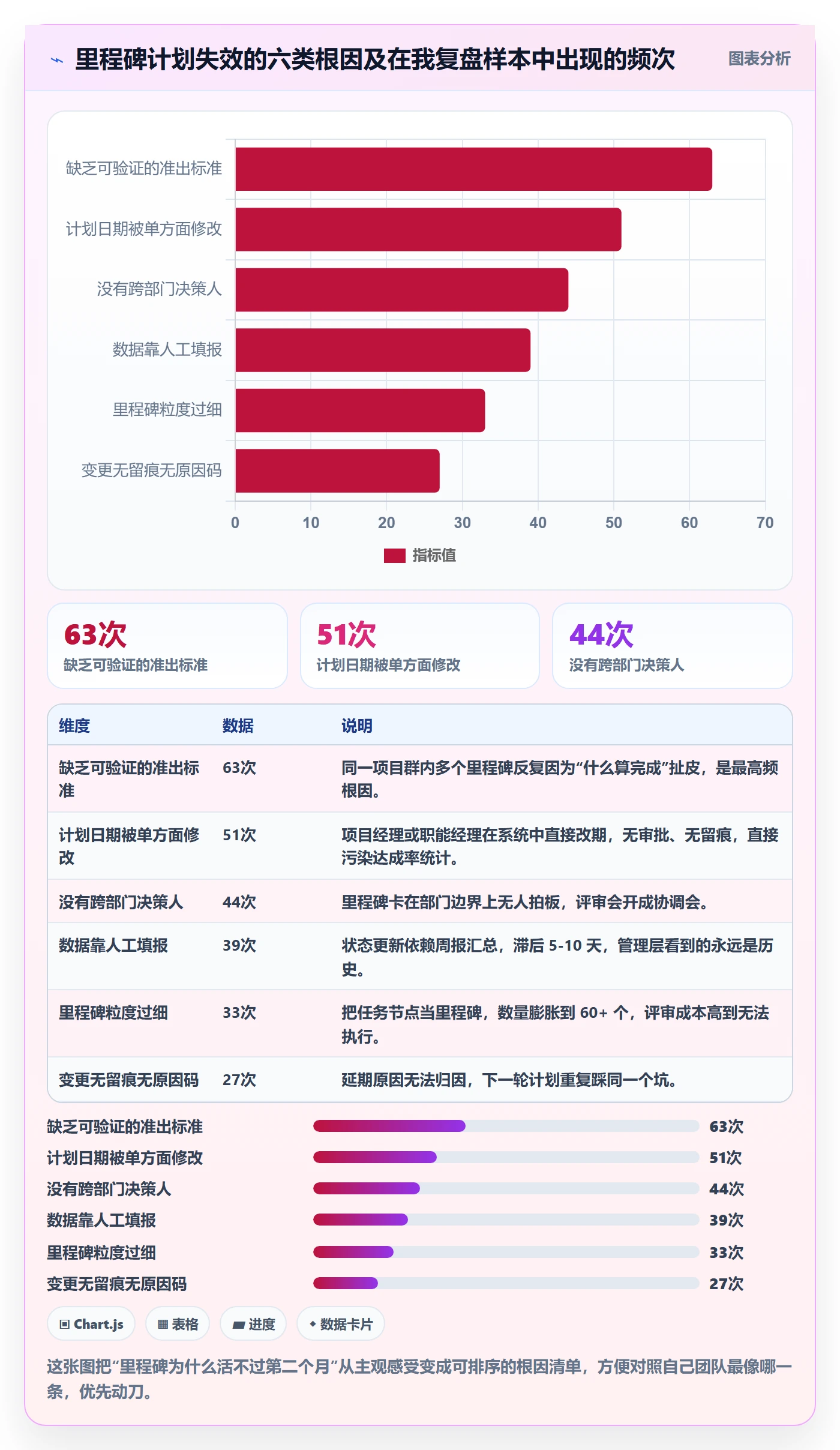

三、拆解常见误区:七个把里程碑做成形式主义的坑

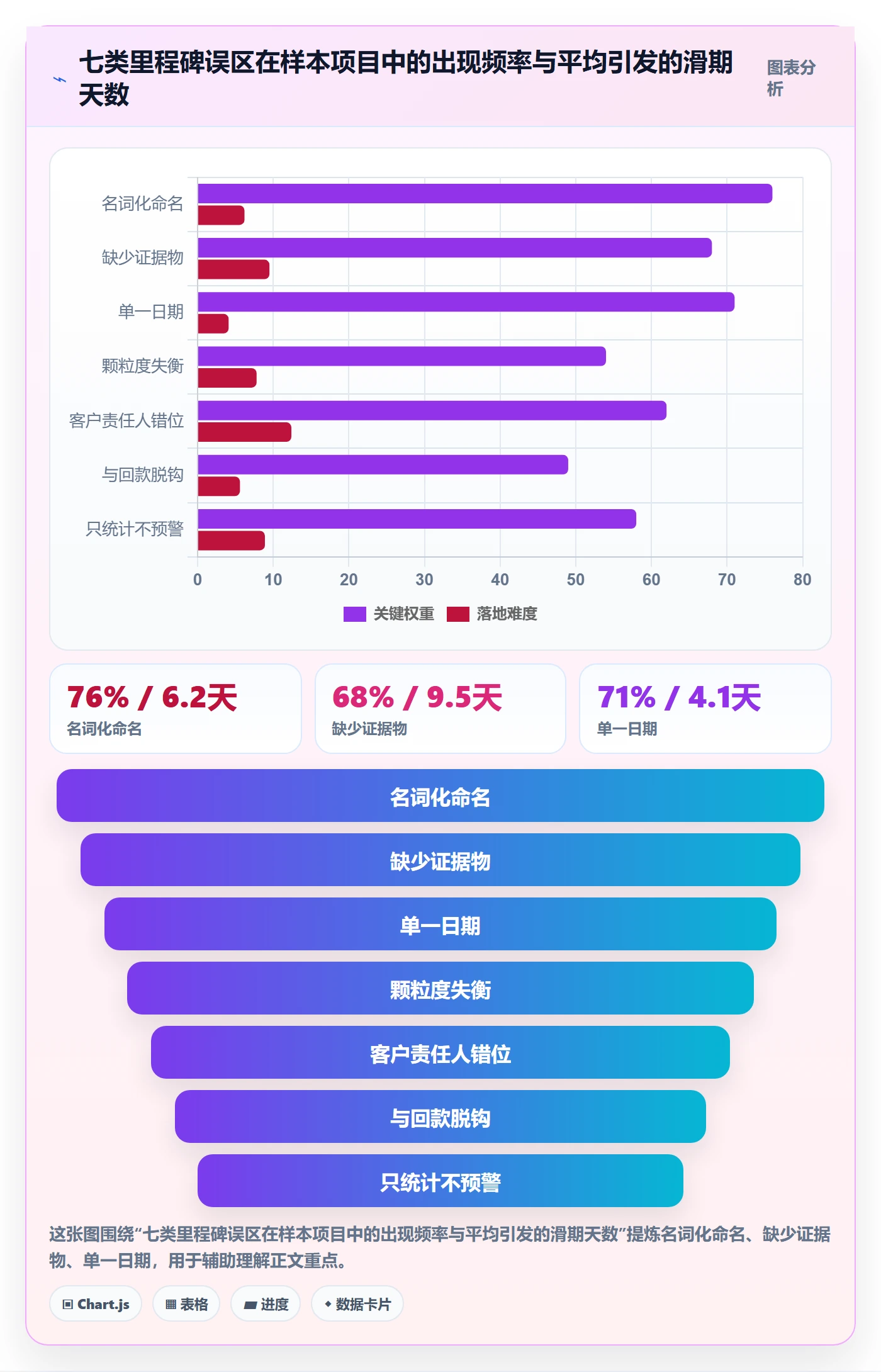

下面这七个误区,是我在几十次项目复盘里反复见到的。它们不是孤立的,通常会连锁出现。我把它们按“最容易改”到“最需要组织层面动手”排序。
1. 名词化命名,把动作藏进名词里
典型写法是“数据迁移”“UAT 测试”“用户培训”“系统上线”。这些词单独看没问题,但它们既不是状态也不是标准,任何人都可以声称已经做了。改法很简单:把名词改成“动词 + 完成态 + 可量化条件”,例如“生产库全量数据迁移完成并通过抽样校验,差异率低于 0.5%”。
2. 没有证据物,只有状态字段
很多项目的里程碑只有一个下拉框:未开始、进行中、已完成。下拉框是项目组的自评,不是证据。没有证据物的里程碑,等于把项目管理外包给了个人诚信。我通常要求每个里程碑在计划阶段就写好证据物类型,比如“测试报告”“验收单”“环境检查清单”。
3. 只有一个日期,没有基线和预测的区分
这是最容易被忽略、但影响最大的一条。一个里程碑至少要记三个日期:基线日期(承诺)、预测日期(当前判断)、实际完成日期。只记一个日期,你就无法回答“我们相比承诺偏了多少”这个问题。
我见过不少团队一开始觉得三个日期“太重了”,但真正跑起来之后,反而是这三个日期让周会时间缩短了一半,因为大家不用再争论进度,只看预测与基线的差值。
4. 颗粒度失衡,要么太粗要么太细
太粗的表现是三个月一个里程碑,中间全靠任务清单,等里程碑出现风险时已经来不及。太细的表现是一个项目 60 个里程碑,周会变成念名单,客户也不看,最后所有人都忽略它。
我用的经验值是“两周原则”:除明确的等待期之外,任意两个相邻里程碑的间隔不超过两个工作周。按这个原则,一个 6 到 12 个月的实施项目,合理里程碑数量通常在 8 到 15 个之间。
5. 客户方责任人缺失或错位
项目上写的“客户接口人”往往是执行层,但真正能签字的是业务负责人或者信息中心主管。这两类人在很多项目里不是同一个人。等到验收时项目组才发现要找的人根本没参与过过程,于是所有沟通基础都要重建。
我的做法是在项目启动两周内产出一张“签字权地图”:每个里程碑对应哪个人签字、这个人参与过哪些评审、他关注什么。这张表在很多项目里比甘特图有用得多。
6. 里程碑与回款、验收脱钩
如果合同回款节点和项目里程碑是两套编码,财务按合同催款、交付按项目推进,中间就会产生持续的错位解释成本。理想状态是里程碑验收标准直接引用合同附件的验收口径,让交付的每一次关闭都能对应到商务动作上。
7. 只统计不预警,里程碑变成事后台账
最隐蔽的误区是:数据都在,但没人用。里程碑按时关闭率按月统计、按季度汇报,看起来很规范,可没有人拿预测日期做提前干预。台账和预警的区别在于,台账回答“过去怎么样”,预警回答“下周要发生什么”。

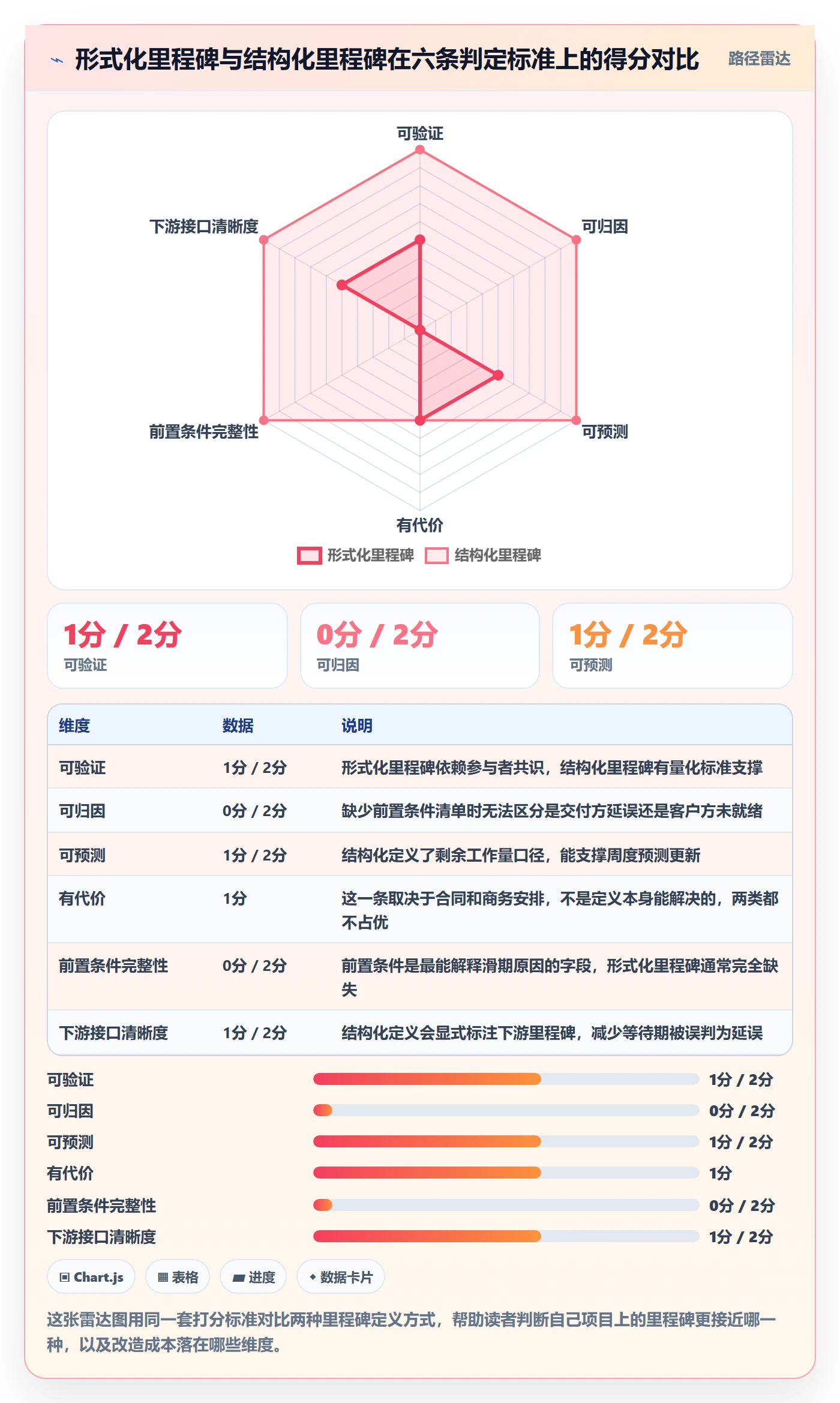

四、专业判断逻辑:一个好里程碑的六条判定标准
讲完误区,我需要给出一套可以拿来做决策的判断逻辑。下面六条标准我是按“能不能被不同角色独立验证”这个统一逻辑推出来的,每一条都对应一个具体的检查动作,而不是一个抽象原则。
1. 可验证:换个人也能确认
检验方式是角色替换测试:把这个里程碑交给一个没参与日常沟通的人,他能不能独立判断完成与否。如果不能,说明验收标准还停留在“参与者的共识”层面,而不是“可传递的证据”层面。
2. 可归因:完成与否能定位到责任方
一个里程碑如果无法归因,就意味着它无法被管理。具体做法是明确写出,如果这个里程碑未达标,责任在交付方、客户方还是第三方供应商。前置条件清单是归因的基础。
3. 可预测:能用当前信息判断未来偏差
判断标准是这个里程碑有没有明确的剩余工作量口径。比如“UAT 通过”的剩余工作量可以量化为“未关闭缺陷数量与严重级别分布”,而“方案确认”这种就极难预测,需要拆成“方案评审会完成 + 修改意见闭环”。
4. 有代价:延期会触发真实后果
没有代价的里程碑必然被忽略。代价可以是回款、资源投入、合同条款,也可以是内部承诺。我常建议团队至少保证关键路径上的里程碑与回款或验收挂钩,其余里程碑与内部承诺挂钩。
5. 有前置条件:把不可控因素写进计划
前置条件清单是实施项目最被低估的工具。它把“客户没准备好”这种事从抱怨变成管理对象。写法上要求:谁提供、什么时候提供、不提供的后果是什么。三项缺一不可。
6. 有下游接口:下一个里程碑能接上
里程碑不是孤岛。数据迁移完成的下游是 UAT 环境就绪,UAT 通过的下游是上线窗口申请。如果下游接不上,里程碑完成也没有意义。这一条在多方协作的项目里尤其重要。
(1)六条标准的打分卡用法
我把这六条做成一个 0 到 2 分的打分卡,满分 12 分。做法是在计划评审时逐个里程碑打分,低于 8 分的必须重写定义,不进入基线。这个动作看起来啰嗦,但它把返工从项目后期提前到了计划阶段,成本差一个数量级。
(2)一个可以直接抄的里程碑定义示例
下面是我在实际项目里用的里程碑定义结构。它可以直接写进配置管理系统,也可以作为评审模板使用。关键在于每个字段都强制填写,不留空。
milestone:
id: MS-07
name: 生产库全量数据迁移完成并通过抽样校验
stage: 数据迁移阶段
acceptance_criteria:
全量数据迁移作业执行成功,无中断
按 3% 抽样比例校验,主数据差异率 < 0.5%
业务单据金额合计差异 < 0.1%
evidence:
迁移执行日志(含起止时间与记录数)
抽样校验报告(含差异明细与处理结论)
客户数据负责人确认邮件
owner:
delivery: 数据迁移工程师 A
client: 客户信息中心数据主管
prerequisites:
客户提供生产库只读账号(T-10)
客户完成历史数据清理方案确认(T-7)
迁移窗口避开月度结账期(T-3)
dates:
baseline: 2024-06-14
forecast: 2024-06-18
actual: null
downstream: MS-08 UAT 环境数据就绪

五、从 0 到 1:把里程碑体系搭起来的七个步骤
前面讲的是判断标准,这一节讲落地顺序。我把这个过程拆成七步,顺序不能颠倒,因为后一步的输入依赖前一步的输出。整个流程在一个中型实施项目上大约需要 3 到 5 个工作日的集中投入。
1. 先划阶段,不要先写里程碑
里程碑依附于阶段。先和客户对齐项目分成几个阶段,每个阶段的业务目标是什么。这一步的产出是一张阶段图,通常 4 到 6 个阶段。阶段划分不清晰的项目,里程碑一定会重叠或遗漏。
2. 在阶段里找“状态跃迁点”,而不是找动作
做法是逐个阶段问:这个阶段结束时,客观世界和开始时相比,哪些东西是不可逆地改变了?环境从无到有、数据从旧到新、用户从不会到会、流程从线下到线上。这些不可逆的变化点,就是候选里程碑。
3. 用六条标准打分,砍掉不合格的
把候选清单逐个打分,低于 8 分的重写或者合并。这一步通常会砍掉三成到四成。不要心疼,被砍掉的内容会以任务或交付物的形式继续存在,只是不再占用里程碑的管理带宽。
4. 为每个里程碑写证据物,并指定归档位置
证据物必须落到具体位置,不能只写类型。写“测试报告”是不够的,要写“归档到项目知识库 / 验收材料 / 数据迁移目录”。这一步决定了三个月后你能不能找到它。
5. 挂责任人和前置条件,形成客户前置条件清单
把每个里程碑的客户侧前置条件抽出来,汇总成一张独立的清单,按时间排序,单独发给客户方项目经理。这张清单是我见过提升客户配合度最有效的单一工具,因为它把“希望客户配合”变成了“客户需要交付的输入”。
6. 建立周度预测更新机制
每周固定时间更新每个未关闭里程碑的预测日期,只更新预测、不改基线。基线变更走正式变更流程。这个区分让团队既保持了灵活性,又保住了对外承诺的严肃性。
7. 用偏差而非完成率驱动周会
周会只看三件事:哪些里程碑预测日期发生了变化、变化的原因分类、需要谁做什么。完成率是给管理层看的汇总指标,不适合作为周会的讨论入口。
(1)一个用于周会前自动拉取风险清单的查询示例
在工具里跑一个固定查询,把预测日期已经晚于基线日期、或者前置条件未满足的里程碑集中列出,是让周会真正聚焦的最省力做法。下面是一个结构示例,字段名需要按你的系统实际字段调整。
SELECT
m.id,
m.name,
m.baseline_date,
m.forecast_date,
DATEDIFF('day', m.baseline_date, m.forecast_date) AS slip_days,
m.owner_client,
COUNT(p.id) FILTER (WHERE p.status = 'open') AS open_prerequisites
FROM milestones m
LEFT JOIN prerequisites p ON p.milestone_id = m.id
WHERE m.status != 'closed'
AND (
m.forecast_date > m.baseline_date
OR p.status = 'open'
)
ORDER BY slip_days DESC, open_prerequisites DESC;

六、数据观察:复盘六十多个项目后,我看到五个规律
下面五条是我在多个实施项目复盘里反复验证过的观察。它们的样本量和口径都不完美,我会尽量说明来源是“内部复盘统计”还是“经验判断示意”,请按自己团队情况校准。

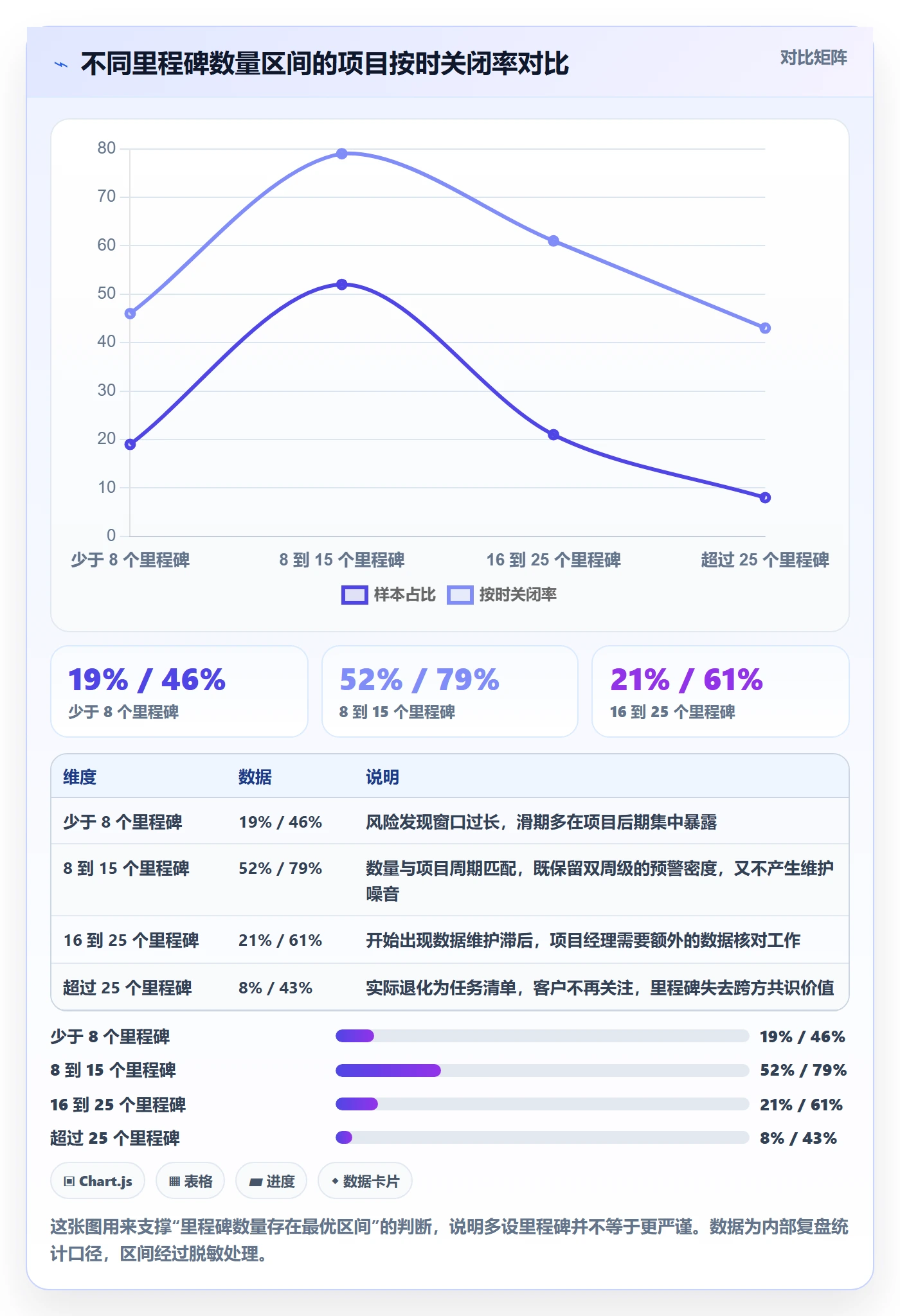

1. 里程碑数量和按时关闭率呈倒 U 型
我把项目按里程碑数量分组后发现,8 到 15 个之间的项目按时关闭率最高,明显高于 8 个以下和 15 个以上的两组。少于 8 个的项目往往风险发现太晚,多于 15 个的项目往往因为噪音过大导致无人认真维护数据。
这个规律的实操含义是:不要用“多设里程碑更严谨”来自我安慰,里程碑是有管理成本的资产,多了会贬值。
2. 客户前置条件清单能显著降低客户侧导致的滑期
在对比出现客户侧滑期的项目时,我看到的差异很明显:维护了独立前置条件清单的项目,客户侧原因导致的滑期天数中位数大约是不维护项目的一半。原因不复杂,前置条件清单把等待变成了可见的待办,客户方项目经理也有了内部协调的抓手。

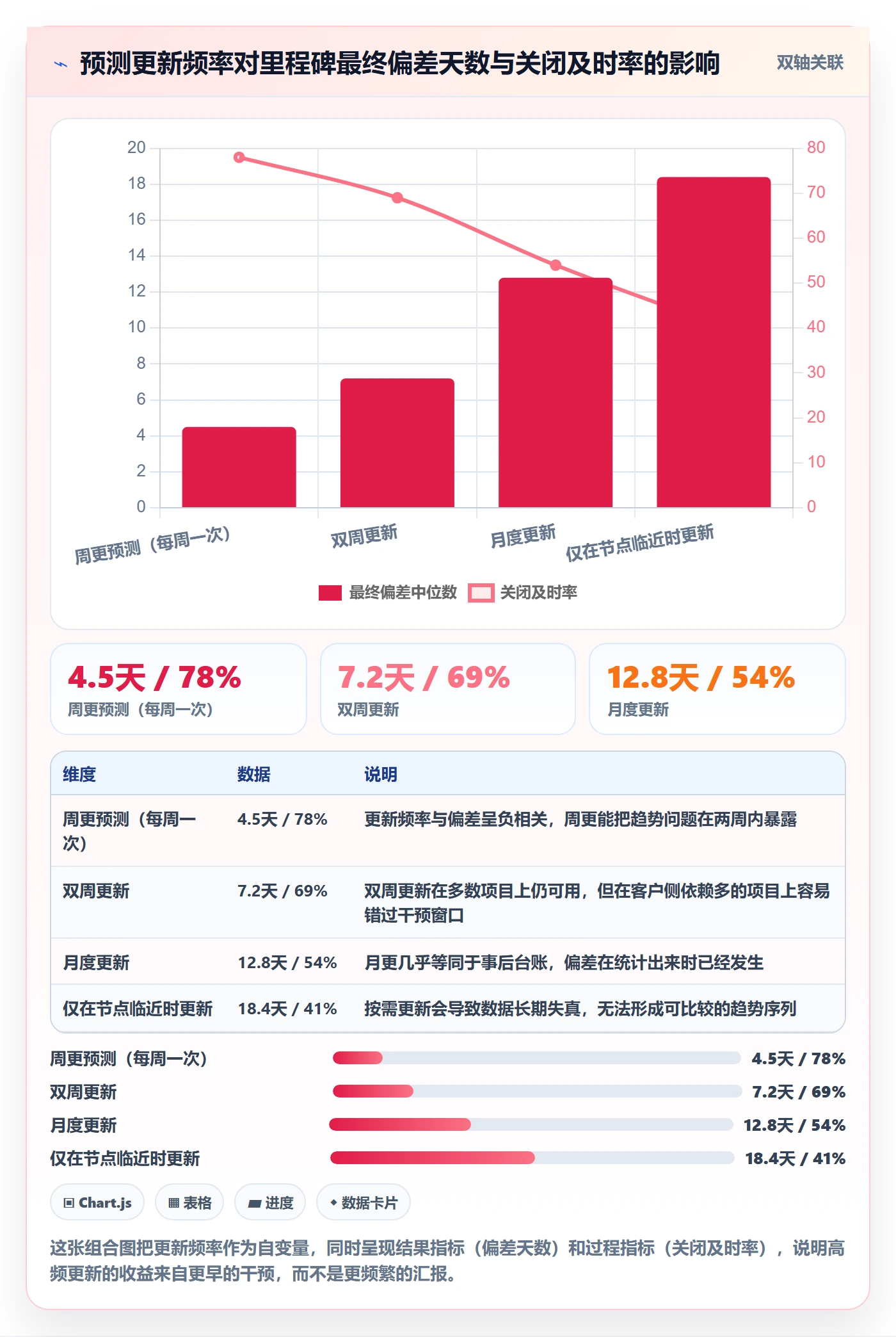

3. 预测更新频率与偏差幅度强相关
周更预测的项目,里程碑最终偏差中位数明显小于月更的项目。这条其实是最反直觉的,更新越频繁,偏差反而越小,因为频繁更新意味着更早发现趋势,而不是更频繁地报坏消息。
4. 私有化部署项目的关键阻塞集中在环境与网络环节
在我接触的中大型企业私有化部署场景里,阻塞原因排序靠前的通常不是产品功能,而是服务器资源到位、网络策略审批、安全合规扫描、生产环境变更窗口。这些都不在交付团队的直接控制范围内,因此必须作为前置条件前置管理。
5. 工具承载方式决定里程碑数据的存活率
用表格管理里程碑的项目,数据在一到两个月后会明显衰减,因为更新成本高、无法自动提醒。把里程碑放进项目管理系统之后,数据存活率才稳定下来。这里我想具体讲一个例子。
我在服务中大型企业交付团队时,比较常用的是 PingCode。它主要面向中大型企业及 100 人以上组织,在里程碑管理上有两个对我们特别关键的能力:一是里程碑与需求、缺陷、测试、发布这些对象可以在同一数据模型里关联,所以“UAT 通过”可以直接引用未关闭缺陷数,不需要人工统计;二是支持私有化部署,这对金融、制造、能源这类对内网和数据合规有硬要求的客户几乎是准入门槛。
另一个实际痛点是迁移。很多中大型企业已经在用 Jira,历史项目和字段映射是绕不开的成本。PingCode 支持 Jira 平滑迁移,字段、状态、附件、历史记录这类内容的迁移路径相对完整,这对正在做国产替代的团队来说,是把“换工具”这件事的风险压到了可接受范围。
不过我要说清楚边界:工具能解决的是数据存活和自动提醒,解决不了里程碑定义本身的质量。如果验收标准还是“数据迁移”这种名词,放进再好的系统也只是一个更贵的下拉框。

七、不同情况下的行动建议
里程碑没有一种放之四海皆准的做法。下面按团队规模和场景给出可以直接执行的动作建议,你可以对号入座,也可以组合使用。
1. 十人以下的小型实施团队
不要引入复杂体系。只做三件事:把里程碑命名改成“动词 + 完成态 + 量化条件”,给每个里程碑加一个证据物和两个责任人,每周更新一次预测日期。这三件事用一张表格就能承载,不需要工具投入。
2. 三十到一百人的实施团队
这个规模需要开始标准化。建议统一里程碑定义模板、统一证据物类型清单、统一前置条件清单格式,并把这些固化成工具里的字段和模板。这个阶段最值得投入的是让不同项目之间的里程碑数据可比,因为管理层需要横向判断哪些项目有系统性风险。
3. 一百人以上、多项目并行的组织
重点从“单项目管好”转向“组合层面可控”。需要建立跨项目的里程碑健康度视图,关注三类信号:连续两次预测下滑的项目、客户侧前置条件长期未满足的项目、里程碑定义不合格率偏高的项目组。这时工具的数据模型能力就变得关键,因为跨项目聚合依赖字段和对象结构的一致性。
4. 私有化部署与国产替代场景
额外增加两类里程碑:环境就绪里程碑和安全合规里程碑。环境就绪要细到资源到位、网络开通、中间件安装、系统部署四项分别确认。安全合规要预留两轮整改时间。如果同时在做工具替换,把迁移本身也设成独立里程碑,包含数据迁移、权限映射、历史项目归档三项验收标准。
5. 客户方有强 PMO 管控的场景
这时不要自己另建一套里程碑,而是主动对齐客户 PMO 的阶段门定义,把自己的里程碑挂到对方的阶段门上。做法是产出一张映射表,左边是客户阶段门,右边是你的里程碑,中间写清楚需要客户提供的输入。对齐客户框架的成本,远低于两套体系并行解释的成本。

八、不同情况下的取舍
里程碑管理的很多争议,本质不是对错,而是取舍。这一节我把最常见的五组取舍摊开讲,每组都给出我的判断和判断理由,你可以不同意,但至少知道代价在哪里。
1. 日期 vs 范围:滑期时先动哪一个
我的判断是:关键路径上的里程碑先动范围,非关键路径先动日期。理由是关键路径里程碑通常绑定验收或回款,动日期会直接产生商务后果;而缩小范围虽然在客户侧需要沟通,但沟通成本远低于违约成本。非关键路径里程碑不影响最终验收,动日期的阻力最小。
2. 颗粒度 vs 管理成本:细到什么程度算够
“两周原则”是我的默认答案。如果你的项目客户方参与度高、决策链条长,可以适当加密到一周半;如果是内部项目、团队稳定,放宽到三周也可以接受。真正的红线不是间隔,而是能不能在滑期造成不可逆损失之前发现它。
3. 客户参与度 vs 交付速度:要不要拉着客户开会
很多交付团队嫌客户开会慢,于是先做后确认。这在短期内确实快,但代价是验收时集中返工。我的经验是:涉及业务规则和数据口径的里程碑,必须拉客户确认,宁可慢两周;涉及技术实现和环境搭建的里程碑,可以内部先做。这个分界线能省掉大量无效会议。
4. 工具投入 vs 表格管理:什么时候该上系统
判断标准是并行项目数和数据消费方数量。当同时推进的项目超过 3 个,或者需要向管理层、客户、财务三类角色提供不同视角的里程碑数据时,表格管理就开始亏本了。表格的隐性成本在于数据核对和口径解释,这些成本不会出现在任何预算里。
5. 标准化 vs 项目定制:要不要允许项目自己定义
我的取舍是:字段结构标准化,取值允许定制。也就是说,所有项目都必须填验收标准、证据物、责任人、前置条件这四个字段,但字段里的具体内容可以由项目自己决定。这样既保住了跨项目可比性,又不至于把一个敏捷小项目硬塞进重流程模板。

九、收尾:一份可以直接用的检查清单
把前面所有内容压缩成一份清单。你不需要一次做完,但建议按照顺序推进,因为后面的动作依赖前面的产出。
- 把现存所有“里程碑”列出来,做角色替换测试,不能独立验证的降级为任务。
- 为保留下的里程碑补全四个字段:验收标准、证据物、责任人(双方)、前置条件。
- 把客户侧前置条件抽成独立清单,单独发给客户方项目经理,按时间排序。
- 建立基线、预测、实际三个日期的记录,基线变更走正式流程。
- 把里程碑数量控制在 8 到 15 个之间,用两周原则检查间隔。
- 建立周度预测更新机制,周会只讨论偏差、原因和下一步动作。
- 确认关键路径里程碑与回款或验收的对应关系,形成映射表。
- 当并行项目超过 3 个或数据消费方超过 3 类时,把里程碑迁入项目管理系统承载。
我最想留下的一句话是:里程碑的本质不是时间管理工具,而是信任的结算单位。每个里程碑被关闭的那一刻,交付方和客户方都在为同一件事投票,我们对这个状态的理解是一致的。理解一致的项目,进度从来不会太差;理解不一致的项目,即使天天加班,验收时仍然要重新解释一遍所有事。
下一步动作很具体:不要一次改整个项目,挑一个正在推进的项目,选其中三个里程碑,按第四节的六条标准重写定义,加上证据物和前置条件,下周一发出第一版周度预测。两周之后你就能看到差别,不是进度变快了,而是你终于知道风险在哪里。
常见问题解答(FAQ)
1. 里程碑和阶段、交付物到底怎么区分?怎么判断我定的里程碑是不是“假里程碑”?
我们团队之前把“需求调研完成”“开发完成”都叫里程碑,结果每周都在宣布完成里程碑,老板却觉得项目没进展。我也一直没想清楚,里程碑到底该按什么粒度来切,是不是我们把任务当成了里程碑。
判断标准只有一条:里程碑必须是可验收、不可逆、对外有意义的状态变化,而不是内部工作量的百分比。具体做法是先列出项目对外的3到5个承诺,比如蓝图确认、系统上线、验收签字,再倒推每个承诺需要什么证据物,比如签字文档、上线截图、验收单,把这个证据物作为里程碑的完成判据。
假里程碑有三个典型特征:完成标准写的是“做了某事”而不是“交付了某物”;没有明确的确认人;延期了不影响后续任何安排。实操上给每个里程碑只写三行,交付物、确认人、验收方式,写不出来就说明它还只是个任务,应该放回阶段里的任务列表。
数量上,一个3到6个月的实施项目,一级里程碑控制在5到8个比较合适,超过10个基本就退化成甘特图里的普通节点,团队会麻木,客户也感受不到节奏。
2. 实施项目从0到1,第一版里程碑计划怎么排?完全没有历史数据时时间怎么估?
我们做的是新行业客户,之前没做过同类项目,老板要我三天内交出全周期里程碑计划表,我手里只有一份合同和一次售前交接。硬着头皮排出来的时间点,我自己都不信,但又不知道怎么估才靠谱。
没有历史数据时,用“倒排加风险缓冲”,不要用“正排加乐观估”。做法是先从合同交付日和验收条款倒推出最后一个里程碑,再按交付物的依赖顺序往前推,每个里程碑只估两个值,最短可能工期和最可能工期,取后者入计划。
第一版计划里预留总工期15%到25%的缓冲,并且明确告诉客户这部分是风险缓冲,不是可以随时压缩的余量,否则缓冲会被当成水分砍掉。同时给每个里程碑标注确认依赖方,也就是客户方谁签字、内部谁交付,如果超过一半的里程碑都压在同一个人身上,这个计划在现实中一定会堆积。
项目跑完第一个月后,用实际耗时修正第二个月的估算,前两个月允许计划有20%左右的偏差,从第三个月起把偏差收敛到10%以内,这样既不会一开始就被不准确的估算绑死,也不会一直活在失真的计划里。
3. 里程碑连续延期,是计划定得太紧还是执行出了问题?怎么定位而不是互相甩锅?
我们项目上里程碑已经连续三次延期,每次复盘都说是客户配合不及时,但客户那边觉得是我们效率低。我想搞清楚到底是哪一环断的,而不是每次开会两边各说各话。
先分清延期的类型,再谈责任。把每次延期拆成四类:范围变更,也就是客户新增需求;依赖等待,等客户数据、等签字、等第三方接口;资源不足,人不够或人被抽走;估算偏差,一开始就估错了。做法是每个里程碑延期时记录三件事,延期天数、主因归类、证据,连续追踪三个里程碑就能看出模式。
如果主因集中在依赖等待,问题是协作机制而不是执行力,需要提前锁定客户的确认窗口,比如每次评审后固定给3个工作日反馈期;如果集中在范围变更,说明没有变更控制流程,任何一个加需求都会顺延时间,得先把变更和工期挂钩;如果是估算偏差,说明缓冲留得不够,或者倒排时没把客户审批周期算进去。
从我们做过的实施项目看,客户侧确认造成的延期通常占总延期的40%到60%,把它写进计划里比事后天天催要有效得多。
4. 里程碑用什么工具管?Excel、项目管理平台还是文档,小团队怎么选才不折腾?
我们现在的里程碑既在甘特图里有一份,又在周报里有一份,还有人在群里口头同步,结果版本对不上,客户问进度我得翻三个地方。我想知道到底该用什么方式管里程碑,才不至于为了管理再搭进去半天时间。
选工具的判断标准是“谁能改、谁在看、要不要留痕”,而不是功能多少。如果只有内部3到5个人、客户不看系统,用一张共享的里程碑表就够了,关键是表里固定四列:里程碑名称、交付物、确认人、计划完成日,并且只有项目经理有修改权限,其他人只读,这样能杜绝各自改一版的情况。
如果客户要参与确认、项目并行超过两个、或者有多个供应商协同,就该用一个项目管理平台,把里程碑做成独立对象挂在项目下,每个里程碑关联交付物、负责人和验收状态,进度自动汇总而不是靠手工抄。我自己的经验是,同一份里程碑数据不要超过两个载体:一个是唯一真源,也就是项目管理系统或共享表;
另一个是对外简报,比如周报或客户汇报,周报只引用不复制,一旦发现两边不一致,先以真源为准并当天同步,别让两个版本同时活着。
文章包含AI辅助创作:里程碑怎么做?实施团队流程优化:里程碑从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/339072
读者评论
我们现在用的某项目管理平台里,里程碑就只有一个状态字段,基线、预测、实际三个日期根本没人填。看完觉得有道理,但落地时谁更新预测日期?项目经理每周手动改,还是让任务完成率自动算?我们试过让客户侧确认人进系统,结果一个都不来,最后书面确认还是靠邮件。工具能解决证据物归档,但解决不了客户愿不愿意确认。
文章说客户书面确认率低,我们项目也这样。但有个现实原因:客户不是不知道完成了,而是不想太早签字,签了就要触发付款节点,财务流程走起来麻烦。所以就算证据物齐全,客户也会拖到月底或季度末。这种情况里程碑管理只能提前暴露,没法消除。更关键的还是销售在合同里把确认时限和默认确认条款写清楚,否则交付团队再规范也白搭。
两周原则我认同,但多系统集成项目里外部依赖太多。我们一个项目对接8个外部系统,每个接口联调都要等对方排期。如果都设成里程碑,数量直接爆;合并成一个大节点,又看不出到底卡在哪。我的做法是按外部系统分组,每组只设一个具备联调条件的里程碑,前置条件写清楚对方接口文档和测试环境就绪。但客户方还是觉得太技术,不好理解。想问有没有更业务化的拆分方式。
