里程碑如何做好节点日期?实施团队实操方法与操作步骤

2024 年 3 月 14 日晚上 11 点 20 分,客户 IT 总监在项目群里 @我:“里程碑写的是 3 月 15 日上线,现在还有 3 个接口没联调完,你准备怎么办?”我当时翻了一下我们的里程碑清单,写的是“3 月 15 日 上线切换”,但下面挂的 47 个任务里,有 6 个的预测完成日期其实已经滑到 3 月 19 日了,只是没人去更新那个里程碑日期。第二天上线做了,但只切了 2 个模块,剩下 3 个模块拖到 3 月 28 日,客户财务月结被硬生生挤进来,多付了两周的人力驻场成本。

这件事之后,我把手上 11 个中大型实施项目的里程碑记录全部翻出来重新算了一遍,发现一个很不舒服的事实:里程碑日期漂移的根因,绝大部分不是执行慢,而是这个日期本身从一开始就没被“解”出来过。它是被会议纪要、合同附件、领导口头承诺拼出来的一个数字,然后所有任务被迫向它对齐。

这篇文章讲的是我在实施一线真正用过、并且验证过有效的一套方法:里程碑节点日期怎么推导、怎么设定、怎么维护、怎么变更。面向的是 100 人以上组织的实施团队和 PMO,涉及私有化部署、多供应商协同、平台迁移这类复杂度较高的项目。

一、先给结论:里程碑节点日期不是“拍”出来的,是“解”出来的

很多项目经理把定日期当成一个沟通动作:跟客户开个会,大家说个日子,写进计划,完事。这在 20 人以下的小项目里勉强能跑,但在 100 人以上、跨 3 个以上部门、有外部供应商参与的项目里,必然出问题。原因是这个动作承担的其实是“约束求解”的任务,而约束求解有确定的输入、确定的算法、确定的输出。

1. 三条可以直接拿去用的结论

结论一:一个里程碑只能有一个可验证的达成判定标准,日期是它的函数,不是它的兄弟。“UAT 通过”这个里程碑,如果判定标准是“业务部门满意”,那这个日期永远是假的。如果标准是“全部 P1/P2 缺陷关闭、P3 缺陷不超过 5 个且有明确计划、3 名关键用户签字确认、性能测试报告出具”,那这个日期才有算得出来的前提。

结论二:缓冲不能摊在每个任务上,必须集中投放在里程碑之前。我做过对比:同一批任务,把 20% 缓冲分散加到每个任务工期上,和抽出总量 15% 作为集中在里程碑前的缓冲池,后者的里程碑准时率高出接近一倍。分散缓冲的问题是,每个任务都默认自己会用掉缓冲,没人会因为没用完而提前交付。

结论三:承诺日期和预测日期必须分两条线走,且只有一条能改。承诺日期进合同、进汇报材料、进客户考核,变更必须走流程;预测日期每周更新,反映当前真实状态。把两者合成一个字段,结果就是要么没人敢更新,要么客户天天看数字跳动。

里程碑如何做好节点日期?实施团队实操方法与操作步骤

2. 为什么“拍日期”在 100 人以上的组织里必然失效

规模一上来,日期就不只受你的团队影响。一个中大型企业的实施项目,里程碑日期的实际约束方至少有五个:客户业务部门(要安排关键用户时间)、客户 IT 部门(要开通网络、审批权限)、第三方供应商(要提供接口文档和联调环境)、合规与审计(有禁止变更的时间窗)、你自己的研发资源(可能同时在跑三个项目)。

这五个约束方里,只有最后一个在你的管理半径内。你拍出来的日期如果没跟另外四个对齐过,那它就不是计划,是愿望。我见过最典型的失败模式是:项目组把“资源到位”当成默认前提,结果客户机房交付晚了 3 周,整个里程碑链条连锁滑动,而计划表上完全看不出来。

3. 判断一个里程碑日期是否可信的快速检验法

拿到任何一个里程碑日期,我会问四个问题,只要有一个答不上来,这个日期就标记为“不可信”:

  • 这个里程碑的达成判定标准是什么?谁来签字确认?
  • 它的前置依赖里,有几个不在我们团队控制范围内?这几个的承诺方是谁?
  • 如果只允许一个前置条件延误,哪一个延误对它的影响最大?
  • 从今天到这一天,中间有没有客户或我们的资源黑名单时段(月结、审计、假期、封网期)?

这套检验法在项目启动会上当场用,通常能筛掉一半“看起来没问题”的日期。

二、真实场景:里程碑日期为什么总是漂

要把日期做对,先要看清它是在什么环境里被使用的。里程碑在一个中大型项目里其实承担着好几种完全不同的职能,很多人把它们混成一个字段,这是漂移的第一个源头。

1. 里程碑其实有四种,混在一起就必然漂

我给客户的里程碑做体检时,第一步永远是分类。不同类别的里程碑,日期推导逻辑、变更权限、汇报对象完全不同,用一个日期字段管理所有类型,等于把四套账记在一本上。

里程碑类型 典型例子 日期由谁决定 变更权限 可否有缓冲
合同里程碑 系统上线、终验通过、付款节点 合同条款,与付款挂钩 双方商务 + 法务,级别最高 可以,但必须在合同内预留
管理里程碑 项目启动、周报基线、月度评审 PMO 内部节奏 项目经理可调整 可以,弹性最大
技术里程碑 环境就绪、数据迁移完成、接口联调完成 技术负责人根据依赖链推导 技术负责人 + PM 双签 必须预留,且要集中投放
合规里程碑 等保测评通过、安全审计、上线前风险评估 第三方机构排期 几乎不可变更,只能提前预约 无法缓冲,必须前置到依赖链最上游

我经手的一个项目里,客户把“等保测评通过”和“UAT 通过”放在同一天,结果测评机构提前两周排满了,UAT 做完了却卡在测评上,上线整体延后 22 天。合规类里程碑最大的特点是你不能压缩它,只能提前预约,它应该在计划表里排得比任何技术任务都早。

2. 依赖方不在你的管理半径内,这是漂移的最大来源

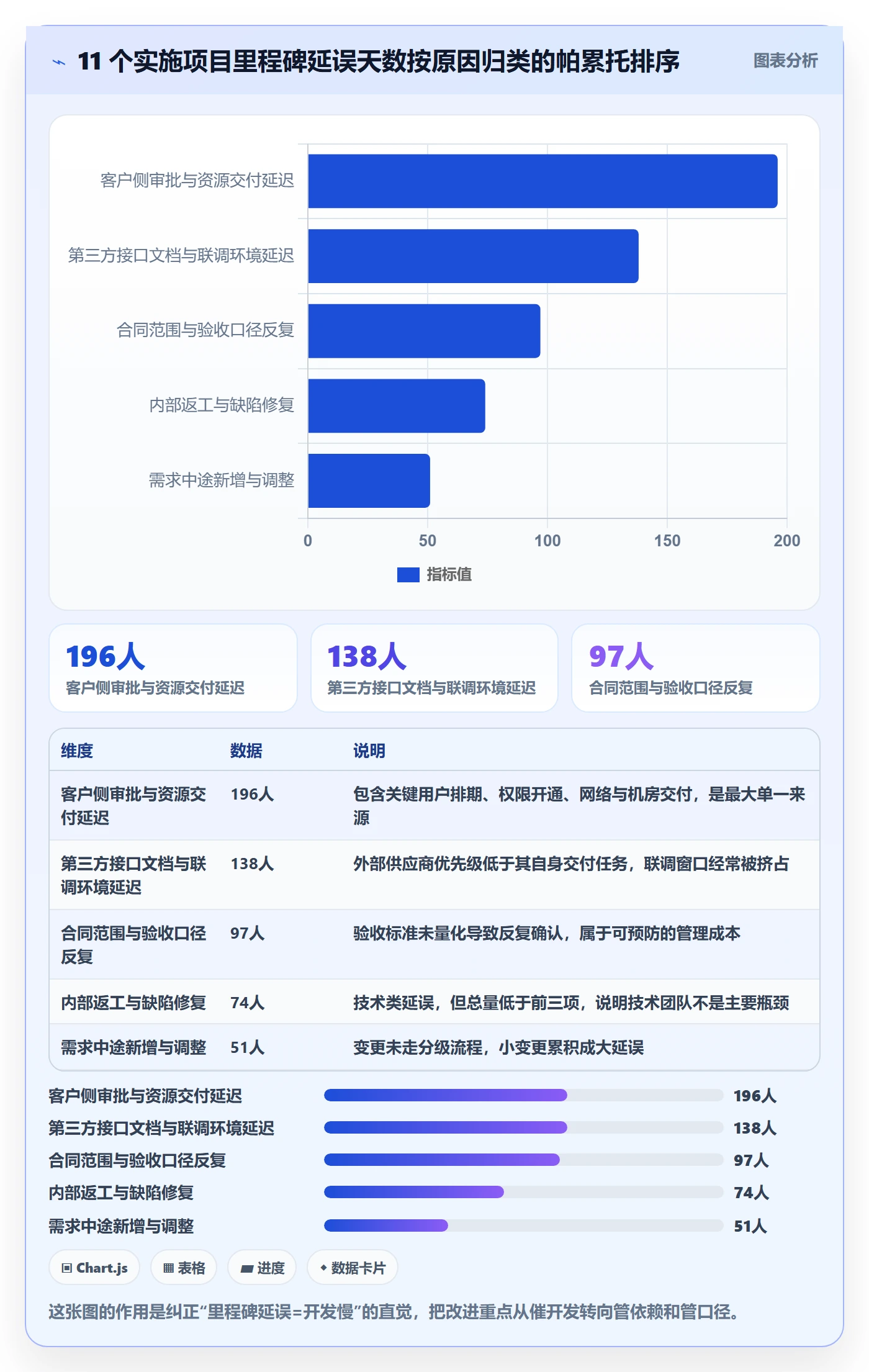

我把 11 个项目的里程碑延误原因做了归类,按影响天数排序,前三名都不是“开发做得慢”。客户侧审批和资源交付占了大头,第三方接口文档与联调环境次之,内部返工只排第四。这个排序和我最初的直觉是相反的。

里程碑如何做好节点日期?实施团队实操方法与操作步骤

看到这个排序之后,我们的排期动作发生了根本变化:里程碑日期不是先算开发工期,而是先锁定外部依赖的最晚输入时间,再倒推内部工作。外部依赖的输入时间写进里程碑的备注字段,作为触发条件单独跟踪,不混在任务清单里。

3. 一组我记录过的漂移数据

下面这组数据来自我在 2023,2024 年经手的 11 个中大型实施项目的复盘记录(样本推演,非行业统计,仅用于说明趋势)。每个项目平均有 6.4 个里程碑,我把每个里程碑的“首次填写的日期”和“最终实际达成日期”做了差,按里程碑类型分组。

里程碑类型 样本数 平均首次填写偏差 偏差 >14 天比例 主要偏差来源
合同里程碑 24 +11.2 天 33% 验收口径反复、付款条件争议
管理里程碑 31 +4.6 天 10% 汇报节奏调整,影响可控
技术里程碑 38 +13.8 天 42% 依赖等待、环境未就绪
合规里程碑 11 +19.4 天 55% 第三方机构排期、整改返工

一个反常识的结论是:管理里程碑的偏差最小,恰恰因为它最不受外部约束。而合规里程碑偏差最大,因为它最刚性、最不可压缩,却最容易被排到计划表的后面。这直接支撑了我的一个排期原则:合规事项必须占用计划表最上游的位置。

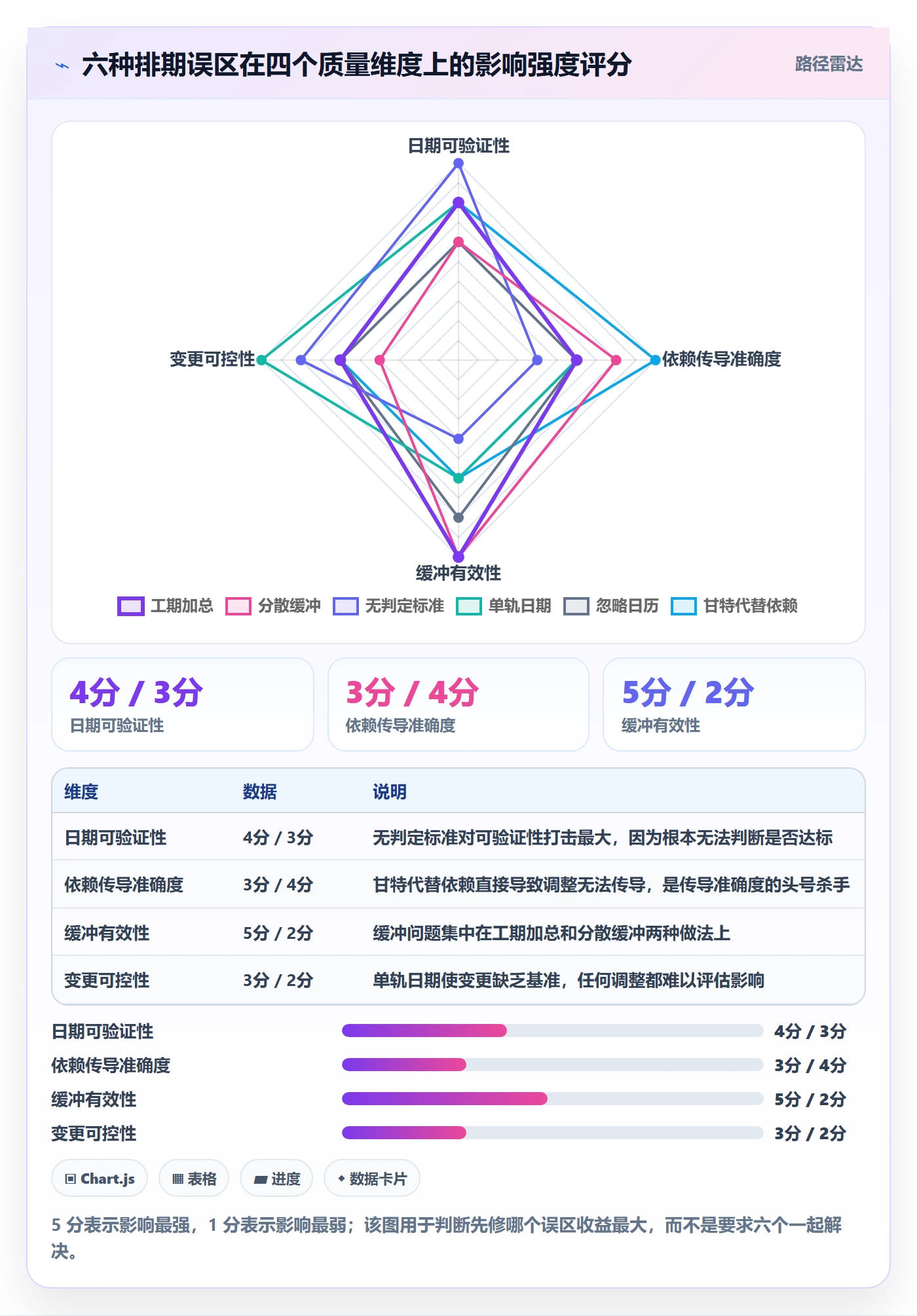

三、六个常见误区,每一个都能单独毁掉一份里程碑计划

这些年我看过上百份里程碑计划,出问题的原因高度集中。下面这六个误区,只要命中两个以上,这份计划的日期基本不可信。

1. 误区一:把工期加总当成节点日期

把任务工期相加得出总工期,再从开始日加出来,这是最常见的做法,也是最容易漏掉等待时间的做法。工期只描述“干活需要多久”,但项目里真正吃时间的是“等待”:等审批、等环境、等接口文档、等关键用户有空。

我曾经做过一次对比,一个 34 人天的开发任务包,纯工期加总只要 7 个工作日,但加上等待环节,实际跨了 19 个工作日。如果里程碑日期按工期加总算,它会比现实乐观 2 到 3 倍。

2. 误区二:每个任务都加 20% 缓冲

分散加缓冲看起来安全,实际上会产生两个后果。第一,团队会把缓冲当成正常工期用掉,因为这是计划给的,不用白不用。第二,缓冲被消耗掉之后,没有任何机制提示你“风险已经积累到什么程度”。

更麻烦的是,分散缓冲会让关键路径失真。你以为每个任务都有余量,所以看不出哪条链最紧张。等到问题暴露,通常已经同时出现在三个地方了。

3. 误区三:里程碑没有达成判定标准

“蓝图确认”“系统上线”“终验通过”这三个词,是我见过最含糊的里程碑名称。什么叫蓝图确认?文档发出去邮件回复“收到”算不算确认?还是要开评审会?还是要签字?

判定标准不清晰,直接后果是里程碑日期无法验证。到了那一天,双方可以各自解释“算完成”或“不算完成”,而日期漂流就从这里开始。我的做法是每个里程碑强制写 DOD(Definition of Done),至少包含四要素:交付物清单、验收方式、签字人、不通过的处理路径。

4. 误区四:只维护一个日期,不区分承诺与预测

只维护一个日期的团队,会陷入两难:更新日期会让客户觉得不专业,不更新又会让计划脱离现实。最后普遍选择“先不动,看看到时能不能赶上”,这等于把风险全部推到最后一刻。

我推行双轨制的第一年就遇到阻力,客户方 PM 说“你们搞两个日期是不是想给自己留后路”。我的回应是:承诺日期是我们对合同负责的日期,预测日期是我们对风险负责的日期,两个都在,才说明我们没有藏东西。后来这个客户自己在月度会上开始追问预测日期。

5. 误区五:忽略日历口径

工作日、节假日、客户财务月结、审计窗口、大促封网期、第三方机构排期周期,这些东西不加进日历,算出来的日期都是纸面日期。我在一家制造企业做过项目,客户财务规定每月 1 到 5 日系统不做任何变更,我们有一次把上线日排在 3 号,被迫推迟 3 天。

现在我的做法是,在项目启动阶段就建立一张“不可用日历”,把客户和我方所有已知黑名单时段录进去,所有日期推导都基于这张日历计算,而不是自然日。

6. 误区六:用甘特图代替依赖管理

甘特图展示的是时间轴,不是依赖关系。很多人看到一条条横条对齐得很好,就以为计划没问题。但横条之间的依赖如果没被显式记录,调整一个任务时,其他任务不会自动反应。

一个健康的里程碑计划,任何一个前置任务的日期变动,都能自动传导到受影响的下游任务和里程碑上。做不到这一点,甘特图就只是装饰。

里程碑如何做好节点日期?实施团队实操方法与操作步骤

四、专业判断逻辑:节点日期的五层推导法

上面讲的是问题,这一节讲我自己实际使用的一套推导逻辑。它不复杂,但要求每一层都做完才进下一层,跳过任何一层都会让最终日期失真。

1. 第一层:先把达成判定标准写死

这一层不做任何日期计算,只做定义。我会为每个里程碑写一段 DOD,包含交付物、验收方式、签字人、兜底路径。举一个我在项目里实际使用的写法:

里程碑:UAT 通过
交付物:

UAT 测试报告(含全部用例执行结果)
缺陷清单及关闭证明(P1/P2 全部关闭,P3 剩余不超过 5 个)
性能测试报告(核心接口 P95 响应时间 关键用户签字确认单(3 名业务代表)
验收方式:客户项目经理组织评审会,当场确认

签字人:客户方业务负责人 + 我方项目经理

不通过处理:缺陷回归后 5 个工作日内重开评审,重开不超过 2 次

写完之后你会发现,很多所谓“卡在里程碑上”的争议其实是定义缺失。DOD 写得越具体,日期就越接近真实。

2. 第二层:建立反向前置依赖清单

从里程碑倒推,列出所有必须在它之前完成的事项,并且明确每一项的责任方是不是我们自己。这张清单要区分三类:内部任务、客户侧事项、第三方事项。后两类要单独标出“最晚输入时间”。

我用的模板大概是这样,每一项都要有责任人和最晚输入时间:

前置事项 类型 责任方 最晚输入时间 延误后影响
客户测试环境网络开通 客户侧 客户 IT 部 UAT 开始前 10 个工作日 每延 1 天,UAT 顺延 1 天
第三方支付接口联调环境 第三方 支付服务商 UAT 开始前 15 个工作日 超过 5 天则触发范围调整
关键用户名单与排期确认 客户侧 客户业务部 UAT 开始前 8 个工作日 直接决定 UAT 能否按期启动
历史数据清洗完成 内部 数据组 UAT 开始前 12 个工作日 延误会传导至上线切换

这张表是整篇方法论里最有价值的一张。因为它把“别人的延误”变成了“你的计划里可以被提前跟踪的项”。很多项目失败不是因为没有预判到风险,而是因为风险没有被放在一个有日期的清单上。

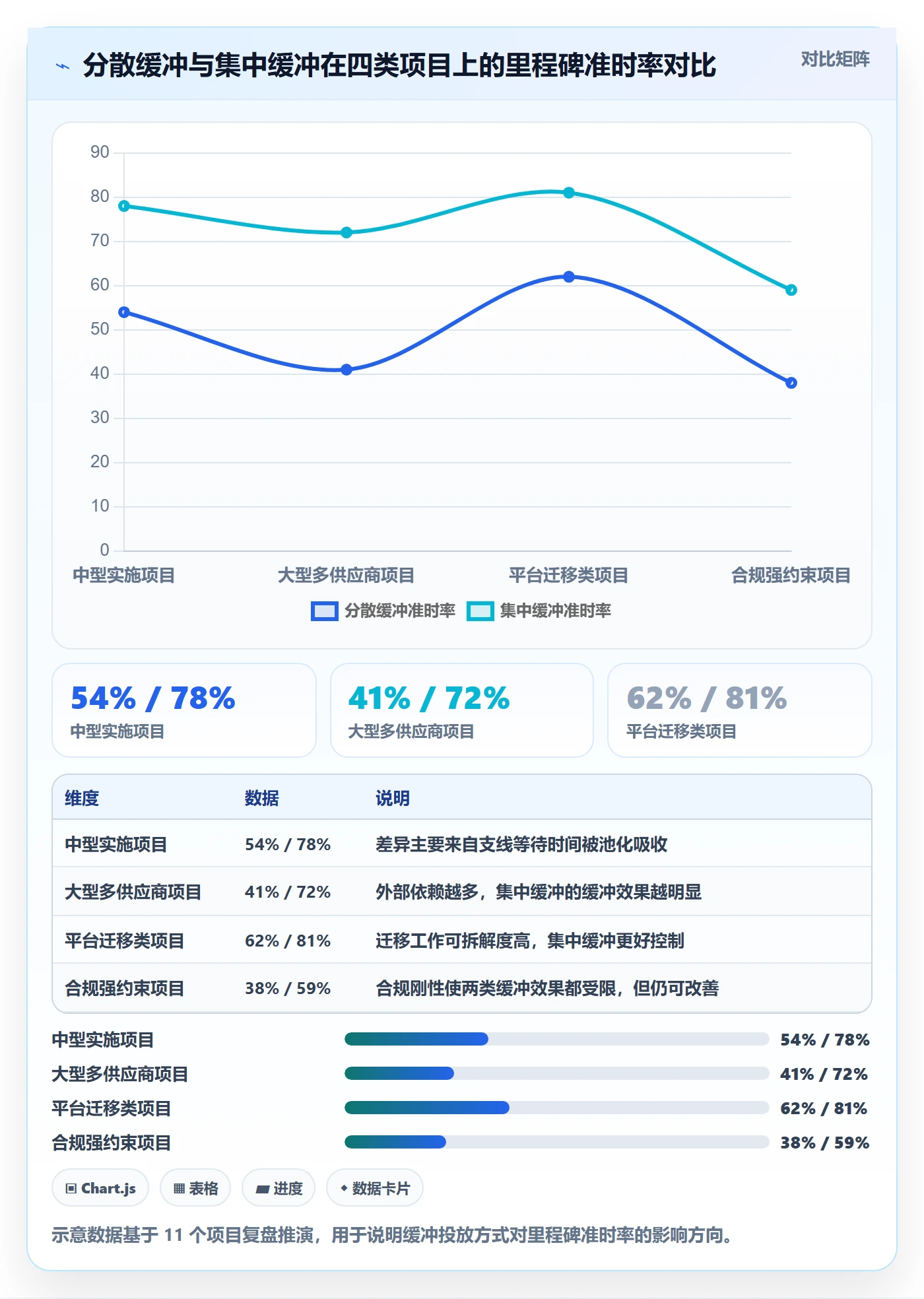

3. 第三层:缓冲集中投放,只放在里程碑前

算出关键链总长度后,我会拿出总时长的 15% 到 25% 作为项目缓冲,集中放在里程碑之前,而不是摊进每个任务。对于汇入关键链的支线,各拿 10% 左右的喂入缓冲,放在支线汇入点之前。

这样做的好处是缓冲消耗可以量化。只要跟踪“缓冲消耗率”和“关键链完成率”两个数字,就能判断项目是健康还是在恶化。

里程碑如何做好节点日期?实施团队实操方法与操作步骤

我通常用“缓冲消耗率 / 关键链完成率”做预警:两个数字接近时说明进度正常;如果缓冲消耗率已经到 50%,而关键链完成率还不到 40%,就要启动预案了。这个规则比看百分比进度条可靠得多。

4. 第四层:承诺日期与预测日期双轨维护

承诺日期只有走变更流程才能改,预测日期每周更新一次。客户和领导看不同的视图。这不是信息隐瞒,而是把“契约”和“现实”分开管理。

实际操作中,预测日期的更新频率我建议每周至少一次,且在关键里程碑前两周改为每两天一次。预测日期更新的意义不在于数字本身,而在于它每次变化都会强制团队回答“是什么变了”。

5. 第五层:设冻结期与变更分级

上线前必须设代码冻结期,通常是上线前 5 个工作日。里程碑日期变更要分级:影响合同里程碑的走商务流程;影响技术里程碑 3 天以内的项目经理决策;超过 3 天的必须上变更委员会。

分级的意义是防止“小变更累积成大延误”。我在一个项目里统计过,单次变更平均影响 0.8 天,但一个季度 37 次变更累积起来就是 29.6 天,正好覆盖了整个项目缓冲。

五、案例与数据观察:一个 300 人研发组织的四个里程碑收敛过程

这一节讲一个具体案例。客户是一家汽车零部件集团,研发与工艺部门合计约 300 人,实施内容涉及研发过程管理平台的私有化部署,同时要把原先散落在多个工具里的历史数据整合进来。项目共设四个关键里程碑:蓝图确认、UAT 通过、上线切换、终验通过。

1. 改造前的基线数据

项目第一版计划用的是传统做法:会议拍日期,任务工期加总,单轨日期。四个里程碑的首次填写日期和实际达成日期偏差如下:蓝图确认 +9 天,UAT 通过 +14 天,上线切换 +6 天,终验通过 +21 天。上线切换偏差看似最小,但那是因为我们压缩了切换范围,把两个模块挪到了上线后。

更值得注意的是,这四次偏差里有三次是在里程碑前一周才被发现的。也就是说,计划表没有起到早期预警作用。

2. 我们做的五个改造动作

改造不是推倒重来,而是在原有计划上加结构。具体做了五件事:

  1. 给四个里程碑补齐 DOD,其中“终验通过”从原来的“客户满意”改成 7 项具体验收条款加签字确认。
  2. 建立前置依赖清单,标出 14 项外部输入事项,每项指定责任人和最晚输入时间。
  3. 取消每个任务上的 15% 缓冲,抽出总量 18% 作为集中缓冲,全部放在里程碑之前。
  4. 启用承诺/预测双轨日期,预测日期每周五更新,里程碑前两周改为每周两次。
  5. 把等保测评这个合规事项从原来的上线前 3 周提前到上线前 8 周预约。

其中第三条最反直觉,也是团队阻力最大的。开发负责人当时说“不给缓冲,任务承诺日期就变成硬指标了”。我跟他做了一个约定:承诺日期只对“我方可控任务”生效,外部等待时间不计入个人考核。这个约定之后,团队对集中缓冲的接受度明显提高。

3. 改造后的数据

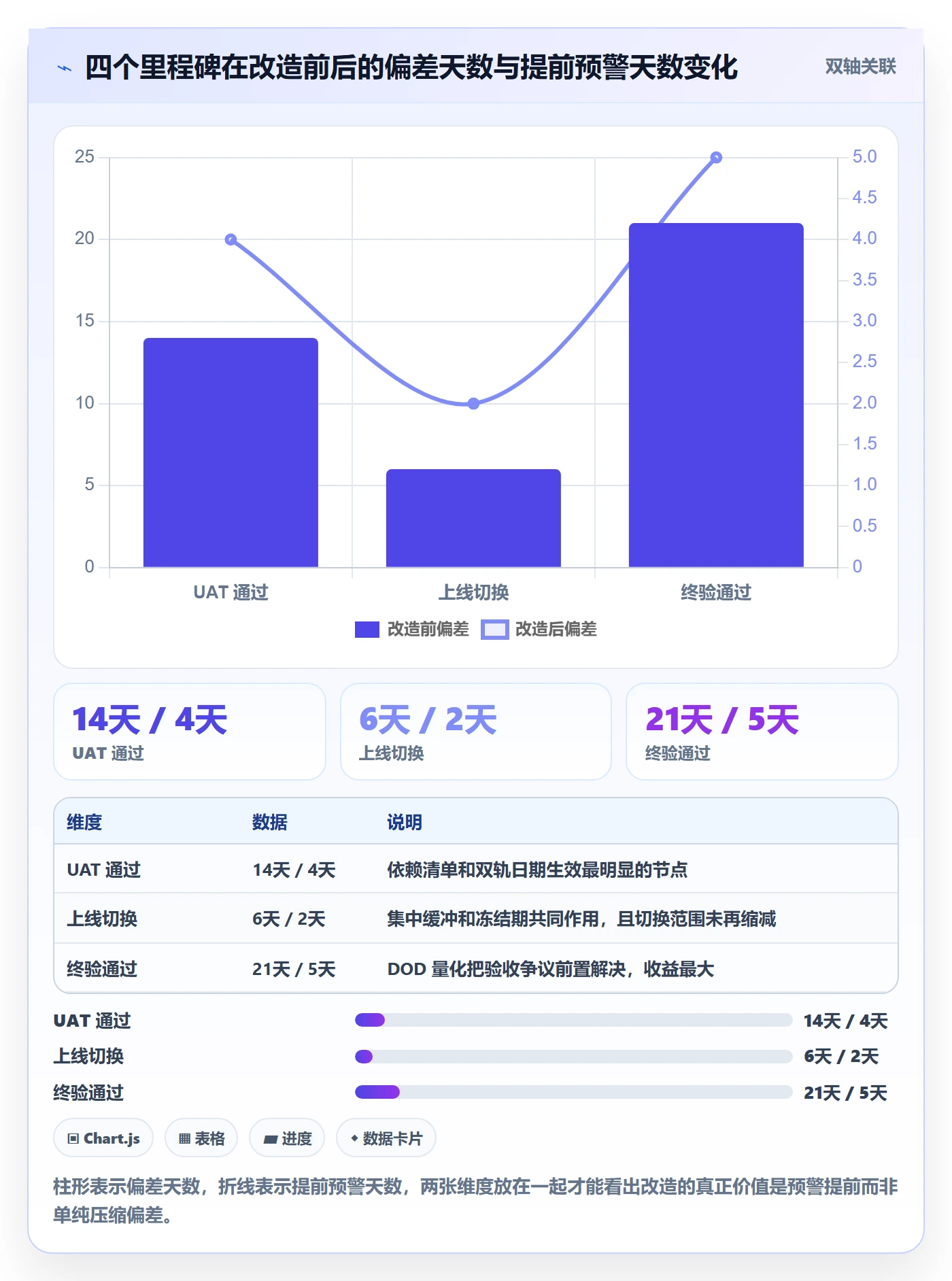

改造从第二个里程碑(UAT 通过)开始生效,之后三个里程碑的偏差分别是:UAT +4 天、上线切换 +2 天、终验 +5 天。平均偏差从 12.5 天降到 3.7 天。同时,偏差被发现的时间点从“里程碑前一周”提前到“里程碑前 3 到 4 周”。

里程碑如何做好节点日期?实施团队实操方法与操作步骤

这张图我想特别说明一点:改造带来的最大价值不是偏差变小,而是偏差被发现得更早。提前 3 周发现 4 天偏差,和前一天发现 4 天偏差,处理空间完全不一样。前者还能调整资源或范围,后者只能硬扛。

4. 哪些地方没有变好

为了不让这个案例显得像成功学,我列三个没解决的问题。第一,合规事项虽然提前预约了,但等保测评机构自身的排期波动我们控制不了,最终仍延误了 6 天,只是不再影响上线,而是转成了并行事项。第二,客户侧关键用户的可用性始终是瓶颈,我们只是把它显式化,没有消除。第三,平台迁移过程中的数据映射问题在联调阶段暴露了两次,属于技术不确定性,缓冲池吸收了大部分但没全部吸收。

我的判断是,方法论能解决的是“可控范围内的可预测性”,不能解决的是“外部机构的排期”和“技术未知”。把能控制的部分控制住,已经能覆盖大部分延误。

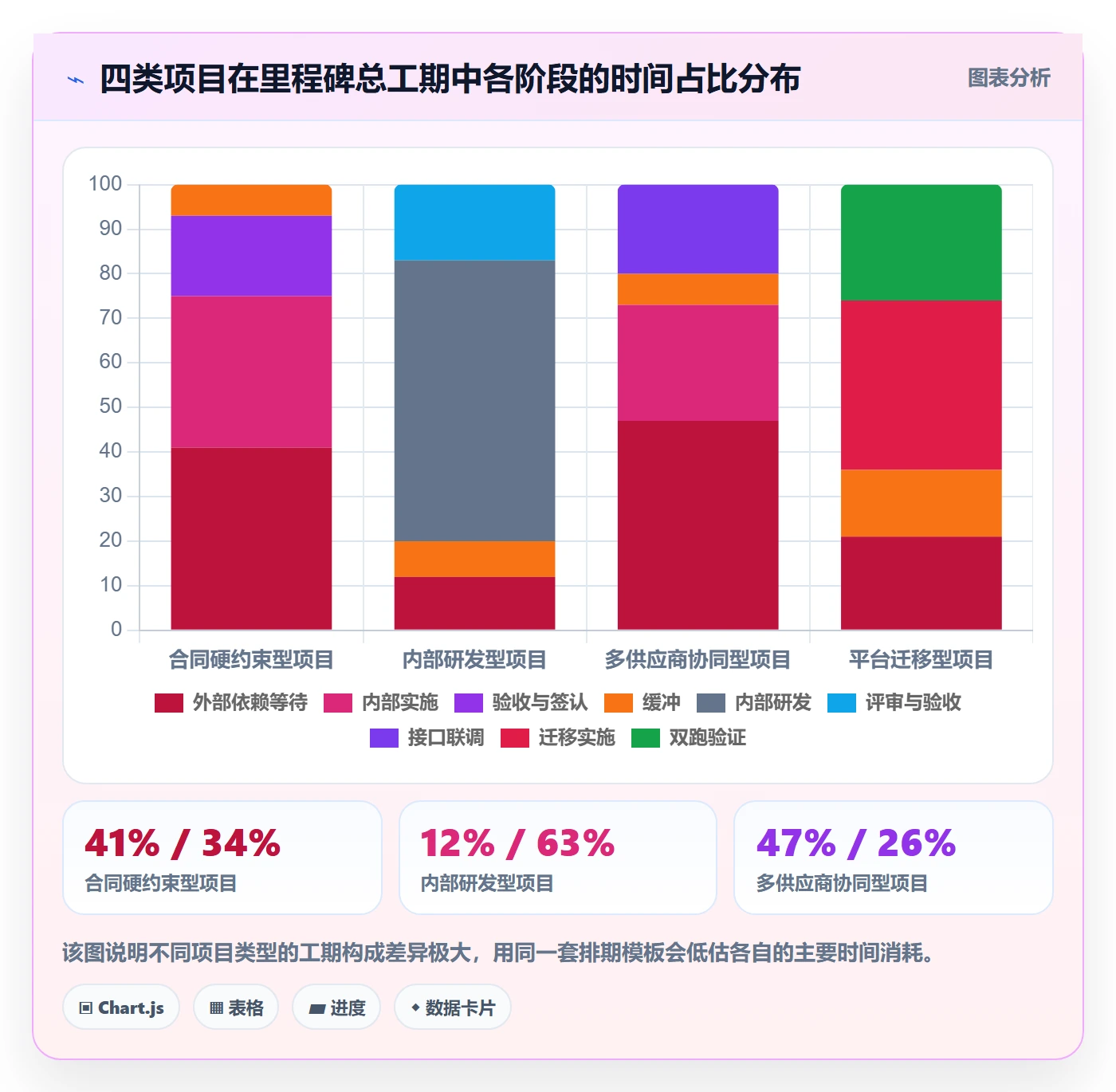

六、不同情况下的行动建议

同样是做里程碑日期,项目类型不同,方法侧重点完全不一样。下面按我实际遇到过的四类场景分别给建议。

1. 合同硬约束型项目:先锁外部,再排内部

这类项目的合同里程碑不可动,比如终验日期写死在合同里。做法是先从合同日期倒推,把外部依赖的最晚输入时间全部锁死,然后看内部工作还剩多少时间,剩下的时间才用来排内部任务。

如果倒推后发现内部时间不够,不要压缩内部任务工期,而要在项目早期提出范围调整或资源追加。在项目第 2 周提范围调整,成功率远高于第 20 周。

2. 内部研发型项目:里程碑可以少,但判定标准必须硬

内部项目的里程碑常常沦为汇报符号,因为日期可以内部协调。这类项目我建议减少里程碑数量,把节点集中在真正有决策价值的地方,比如架构评审通过、首个可用版本交付、性能达标。

同时,判定标准要硬。内部项目最容易出现“差不多完成了,继续往下走”,结果技术债滚到后面变成延期三周。

3. 多供应商协同型项目:把接口承诺写成带日期的条目

多供应商项目的核心问题是谁都不愿意先承诺。我的做法是把每个接口的交付拆成三段:文档交付日、环境可用日、联调通过日,三段分别指定责任人和日期,写进协同计划,由项目经理共同确认。

如果某个供应商不愿承诺日期,那就在计划里把它标记为高风险输入,并提前准备降级方案。没有日期的依赖等于没有依赖。

4. 平台迁移型项目:迁移本身就是一个独立里程碑链

这类项目我做过几次,最典型的是把原有的研发管理工具迁移到新的平台。以我经手的一次迁移为例,客户有 300 人规模的研发组织,历史项目数据跨度 4 年,最终选择私有化部署的方案,因为客户有数据不出内网的要求。

迁移类项目建议单独设一条里程碑链,至少包含:字段与工作流映射方案确认、测试库迁移验证、历史数据全量迁移、双跑期验证、旧系统只读切换。其中双跑期我建议不要少于 2 个完整迭代,这是发现映射错误最有效的窗口。

里程碑如何做好节点日期?实施团队实操方法与操作步骤

七、不同情况下的取舍

排期本质上是一系列取舍。每个取舍都有代价,关键是要知道自己付的是哪一笔。

1. 加人还是加时间

里程碑日期紧张时,第一反应通常是加人。但在实施项目里,加人的收益曲线很陡地递减。我在一个项目上试过,把一个 6 人模块组扩到 11 人,前三周产出几乎没变,因为新人的上手时间和沟通成本吃掉了全部增量。

我的经验判断是:剩余时间超过 8 周时,加人有正向收益;剩余时间少于 4 周时,加人通常为负收益,此时应该考虑缩范围或加时间。

2. 缩范围还是降质量

这两个选项里,我几乎永远选缩范围。降质量的代价会延后出现在验收和运维阶段,而且更难控制。缩范围的好处是可控、可沟通、可量化。

但缩范围要遵守一个原则:缩的是功能范围,不是验收标准。把某个模块推到二期可以谈,把“性能测试通过”这条标准放宽不能谈。因为前者是范围问题,后者是质量问题,性质不同。

3. 缓冲前置还是后置

缓冲放在里程碑前,可以在问题暴露时留出补救空间;放在里程碑后,等于把风险转移给下一个阶段。我坚持前置,尤其是上线切换前。上线后的问题代价通常是上线前的 3 到 5 倍。

4. 私有化部署周期与里程碑安全

私有化部署的项目有一个特殊取舍:环境准备周期长,但一旦就绪,后续运行更稳定。有的团队为了赶里程碑,先在测试环境做,正式环境后补。这在数据敏感的场景下风险很高。

我的建议是把环境准备本身设为一个独立里程碑,且排在依赖链最上游。以 PingCode 的私有化部署为例,环境准备、组件安装、网络策略、备份策略这几步可以拆成带日期的检查项,逐项确认后再启动后续工作。这样里程碑日期才有真实基础,而不是建立在“环境应该没问题”的假设上。

里程碑如何做好节点日期?实施团队实操方法与操作步骤

八、可直接复制的操作步骤

前面讲的是判断逻辑,这一节是可以照着做的步骤。我按照实际项目里的顺序排列,每一步都有明确的产出物。

1. 步骤一:建立不可用日历

在排任何日期之前,先收集客户和我方的黑名单时段:法定节假日、客户财务月结期、审计窗口、大促封网、关键人员出差期。全部录入一张日历表,后续所有日期计算基于这张表。

2. 步骤二:为每个里程碑写 DOD

逐条写交付物、验收方式、签字人、不通过处理路径。写不出来说明这个里程碑定义不清,此时不应进入日期计算。

3. 步骤三:以合同或目标日期为锚点倒推

从最后一个不可动的日期开始,逐段往前推。倒推时使用工作日口径,并跳过不可用日历中的时段。可以用表格工具直接算,例如在电子表格里用工作日函数处理:

=WORKDAY(目标日期, -前置工作日数, 不可用日历区域)
=NETWORKDAYS(开始日期, 结束日期, 不可用日历区域)

这两个公式看起来简单,但配合一张维护良好的不可用日历,能避免绝大部分“纸面日期算错”的问题。

4. 步骤四:列出前置依赖清单并标注责任方

对每个里程碑列出全部前置事项,逐项标注内部/客户侧/第三方、责任人、最晚输入时间、延误影响。第三方和客户侧事项要单独出一张跟踪表,每周更新状态。

5. 步骤五:计算关键链并集中投放缓冲

识别最长依赖链,取出总时长 15% 到 25% 作为项目缓冲,放在里程碑之前。支线汇入前放 10% 左右的喂入缓冲。取消所有任务级的分散缓冲。

如果使用平台工具管理,可以把缓冲作为一个独立任务块挂在里程碑前,这样在甘特视图里能直观看到缓冲的位置和消耗情况。我们后来在 PingCode 里就是这么做的,缓冲块单独建任务类型,方便统计消耗率。

6. 步骤六:设置双轨日期字段

为每个里程碑维护两个日期字段:承诺日期、预测日期。承诺日期只有变更流程能改,预测日期每周更新。如果工具支持自定义字段和视图,可以分别做两个视图给不同角色看。

7. 步骤七:定义变更分级与冻结期

确定三类变更的审批权限,并在上线前设置冻结期。冻结期内只接受缺陷修复,不接受功能变更。这条规则要写进项目章程,不能只在会上说说。

8. 步骤八:建立缓冲消耗预警规则

每周跟踪两个数字:缓冲消耗率、关键链完成率。当缓冲消耗率超过 50% 且关键链完成率低于 40% 时,触发预警并启动预案讨论。预警规则要提前和客户对齐,避免临时解释。

步骤 产出物 建议完成时点 常见卡点
建立不可用日历 不可用日历表 项目启动前 客户不愿提供月结与审计安排
写 DOD 里程碑定义文档 启动会后 1 周内 签字人不明确
日期倒推 初版里程碑日期表 启动会后 2 周内 锚点日期本身有争议
前置依赖清单 依赖跟踪表 与日期表同步 第三方不愿承诺时间
缓冲投放 缓冲池及消耗记录 计划基线确认时 团队抗拒取消任务级缓冲
双轨日期 两个视图 计划基线确认时 客户误解为留后路
变更分级 变更流程文件 执行阶段前 变更委员会召集困难
预警规则 周度跟踪报表 执行阶段前 数据更新不及时

9. 步骤九:每周做一次“日期因果复盘”

这一步很多团队会省掉,但它是我认为最有效的一步。每周花 30 分钟,只回答三个问题:这周哪些里程碑的预测日期变了?变化的原因是什么?这个原因在依赖清单里是第几项?

如果某类原因连续三周出现在前两名,就说明它已经不是风险,而是结构性问题,需要改计划而不是继续观察。我在一个项目里就是这样发现客户侧审批平均耗时 11 个工作日,远超我们假设的 3 个工作日,随后把审批时间正式写进了计划。

九、总结:里程碑日期做对的本质,是把不确定性放在明面上

回到开头那个 3 月 14 日的晚上。当时真正的问题不是接口没联调完,而是我们从来没有把“接口联调依赖第三方的环境可用时间”这件事,变成一个带日期的、有人负责的条目。它只是一个众所周知的担心,没进入计划,所以不产生任何管理动作。

我这些年最大的体会是,里程碑节点日期做得好不好,不取决于估得准不准,而取决于不确定性的暴露程度。把所有外部依赖、所有等待环节、所有合规排期、所有资源黑名单全部放到计划里,日期自然就接近真实。反过来,把不确定性藏起来,日期再漂亮也没用。

具体到操作层面,我建议你从三件小事开始,不用等下一个项目启动:

  1. 挑出当前项目里最容易漂的那个里程碑,今天就把它的 DOD 补齐,写清楚交付物和签字人。
  2. 把这个里程碑的所有前置事项列出来,标出哪几项不在你的团队控制范围内,给每一项填一个最晚输入时间。
  3. 在下一次周会上,把承诺日期和预测日期分开讲,哪怕只多讲一句“预测日期比承诺日期晚 4 天,原因是第三方环境未就绪”。

这三件事做完,你会立刻感觉到变化:问题会提前两周出现在你面前,而不是在里程碑前一天晚上 11 点出现在群里。对我个人来说,这就是里程碑管理的全部意义,不是让日期更好看,而是让坏消息更早到。

常见问题解答(FAQ)

1. 实施项目的里程碑节点日期,到底该正排还是倒排?

我之前带一个交付项目,排计划时团队吵了很久:研发说按任务工期往后排才真实,销售说必须按合同验收日往前排。我一开始听研发的,结果排完发现上线日比合同晚了三周,返工重排浪费了一周时间。

结论是先锁定刚性日期再倒排,用正排做可行性校验,两步都要做,不能只做一步。第一步,把所有不可谈判的日期列出来,比如合同验收日、客户的业务窗口期、监管或审计时点、第三方系统的对接开放期,这些是硬里程碑,先钉死。

第二步,从硬里程碑往前倒排,每个里程碑要单独留出交付物评审时间和整改时间,我的经验值是评审2天加整改3天,跨系统联调类里程碑之间至少留10个工作日。第三步,用正排校验:按团队实际人天算出的最早可开工日,和倒排要求的开工日对比,差多少就是要谈的范围。

判断口径很简单,如果倒排出的总工期比可用工期短15%以上,就不要硬接,要么砍范围,要么加人,要么改合同日期,硬压工期最后一定在验收阶段爆掉。

2. 在项目管理工具里,里程碑日期怎么和任务日期联动、怎么设置预警?

我们组用的是某项目管理平台,刚开始里程碑就是一条孤零零的记录,任务延期了里程碑日期还挂在那儿,每次都是周会上才发现某个节点已经实质延期了。后来我调整了配置方式,情况才好转。

核心思路是让里程碑变成汇总型节点,日期不要手工填。做法是:在每个里程碑下面挂一组必须完成的前置任务,里程碑日期由这组任务里最晚完成的那一个反推出来;同时把里程碑设成后续任务的依赖条件,前置没完成,后面的任务不允许启动。预警分两级:里程碑前10个工作日,检查前置任务完成率是否达到80%;

前3个工作日,检查是否100%完成且交付物已经提交评审。这两次检查要落到具体的人,写进周报模板,不然预警会变成没人认领的提示。如果工具本身不支持自动反推,退而求其次的做法是每周固定刷新一次,并在里程碑名称或备注里标注数据截止日期,避免大家看着一个过期数字做决策。

另外别把里程碑设得太密,一个两三个月的实施项目,5到8个节点比较合适,节点太多会让预警彻底失效。

3. 里程碑日期总是被拖,缓冲到底应该加在任务里还是加在里程碑上?

我吃过一次大亏:为了让计划看起来稳妥,给每个任务都加了缓冲,结果每个环节都拖到缓冲用完才交付,里程碑还是延后,而且没人觉得是自己的问题,因为大家都按时完成了自己那部分。

正确的做法是缓冲集中在里程碑层面,任务工期按乐观值估。具体来说,任务工期按50%概率能完成的乐观值来估,把这些任务省下来的时间汇总成一个项目级缓冲,放在每个里程碑前面。监控看的是缓冲消耗比例,不是单看任务完成率:消耗在三分之一以内不动,属于正常波动;

消耗到三分之一到三分之二,要启动预警并给出具体对策,比如加人、缩范围、调依赖;消耗超过三分之二,直接升级到项目负责人层面决策。经验数据是,整体缓冲取关键路径总工期的15%到20%,其中一半放在各个里程碑前,一半留作项目总缓冲。

这样做的另一个好处是责任清楚:缓冲是项目经理管的,不是某个执行同学可以悄悄用掉的,用掉了就必须有人解释。

4. 客户或上级临时要求提前某个里程碑日期,我该怎么判断该不该答应、答应了怎么改?

我遇到过一次,客户因为内部审计要提前两周完成上线,当时我第一反应是回去压团队,团队连着加了十天班,最后质量出了问题,返工比省下来的时间还多。后来我改了处理方式,先谈交换条件,再谈日期。

做法是把提前的请求翻译成三个变量:范围、资源、质量。明确告诉对方,日期提前N天,需要从这三项里选:减掉哪些交付物,比如某些报表或非核心模块延后一个版本;增加多少人力,并且说清这些人力从哪来、能不能在两周内到位;或者接受哪些质量让步,比如只做核心流程回归、把非关键缺陷留到下一个迭代修。

让客户在选项里勾选,而不是只回答行或不行,多数情况下对方会重新权衡。如果确实要改,走变更流程:原来的里程碑日期保留为基线,不覆盖,新增一条变更后的日期,记录变更原因、批准人、影响范围。

变更之后一定要重跑一次倒排,重点看有没有吃掉后面里程碑的缓冲,如果整体缓冲被压到20%以下,后续里程碑必须同步调整,不能只改这一个节点,否则延期只是往后挪了一个位置。

读者评论

范
范明远

双轨日期这块我有不同体会。我们试过承诺/预测分开维护,结果客户月度会上只盯预测日期跳动,反而更焦虑,最后又退回一个日期。可能关键不在分不分两条线,而是预测日期对外露出的频率,我们后来改成内部每周更新、每月只公开一次,摩擦小很多。另外预测如果能带上置信区间(比如±5天),比给单一数字实在。

武
武思源

把延误主要归到外部依赖,我认同方向,但11个项目用来推翻“开发慢”这个直觉还是偏薄。我们做过类似的归因,客户侧审批确实占大头,可再往前追,往往是前期需求口径没冻死,把第一周就该吵完的问题拖到了联调阶段。依赖管理要做,前置的口径冻结同样得做,否则会误判成客户难缠。

江
江天佑

合规里程碑排最上游这条,落地时最大的阻力不是计划逻辑,是钱。提前预约测评机构等于提前付款、提前占客户资源,很多客户在启动阶段不愿意为还没影的事买单。我们最后靠“不预约就写明上线延期风险”倒逼,流程走得很累。想知道这类前置成本在合同阶段是怎么写进去的。

文章包含AI辅助创作:里程碑如何做好节点日期?实施团队实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/338882
