去年第四季度,我以外部顾问身份旁听了一场拖了六个小时的里程碑验收会。项目本身其实已经上线运行三周,核心业务流程跑通、数据迁移逐笔核对无误,但会议从下午两点开到晚上八点,最终以“遗留问题待确认”收尾,没有签字。会后复盘时我发现,问题出在一个很小的措辞上:验收标准里写着“系统运行稳定”,而客户业务负责人的理解是“连续跑满一个月零中断”。双方对“稳定”的定义从合同签署那天起就不一样,却在验收会上才第一次摊开讲。
这场会真正消耗掉的不是六个小时,而是项目尾款被冻结的九十多天,以及实施团队被锁死在这个项目上、无法投入下一个交付的产能。里程碑节点验收看起来是一个流程动作,实际上它是一次关于风险、责任和现金流的三方交割。做得好,它是项目推进的加速器;做得差,它就是整个交付链条上最容易淤积的那一段。
一、核心结论:里程碑验收是风险交割,不是庆功仪式

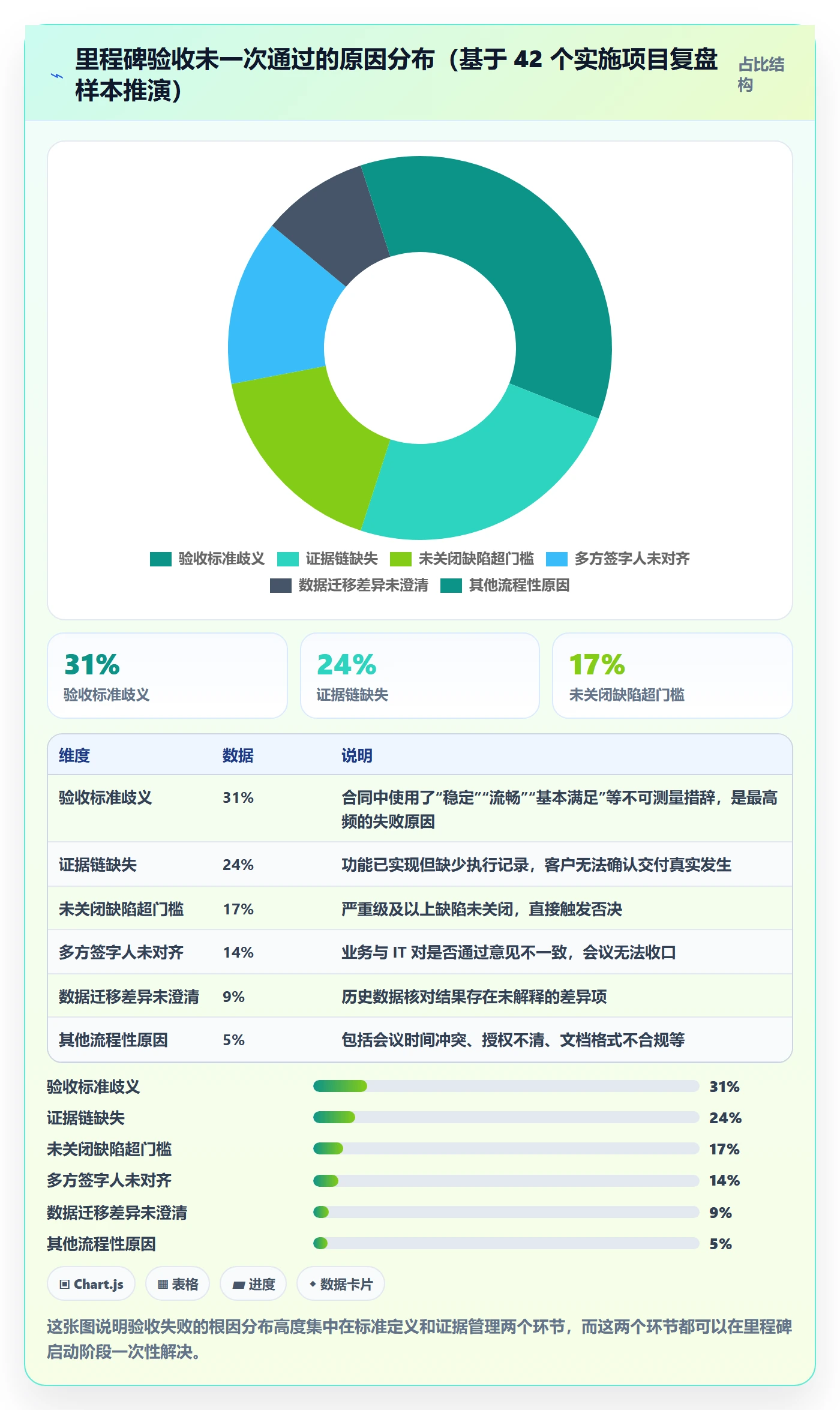

先把结论摆在最前面。我在过去几年里跟踪过几十个中大型实施项目,观察到一个稳定的规律:里程碑验收出问题的项目,九成以上的根因不在验收当天,而在里程碑启动那一天。验收会只是把早已存在的分歧显性化了而已。
1. 验收的本质是把“乙方认为完成”转换成“甲方确认接收”
在没有完成这个转换之前,项目在合同层面等于没有前进。实施团队内部觉得已经交付了,销售觉得可以推进下一阶段了,但合同进度条、回款计划、资源释放节点,全部停在原地。很多团队把验收会当成一次汇报表演,其实它的正确姿势是一次证据审查。
所以我给实施团队的第一条判断是:如果一场验收会的主要内容是演示和汇报,那这场会大概率会超时。真正高效的验收会,客户方在会前已经看完了材料,会上只做三件事,核对证据、确认差异、决定签字。

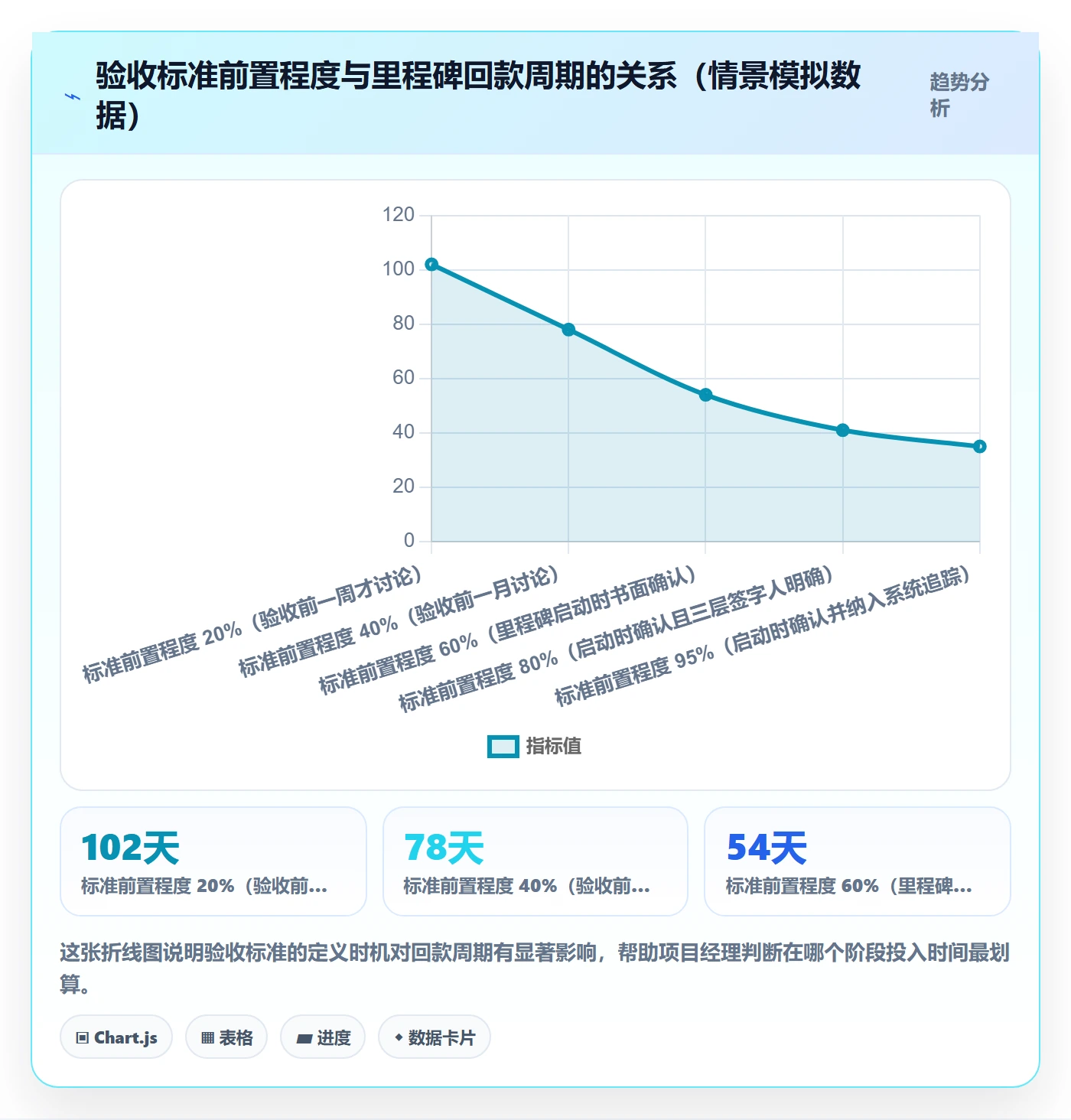

2. 验收标准必须在里程碑启动前冻结,而不是验收前一周讨论
验收前一周才讨论“怎么算通过”,讨论的就不是标准,而是博弈。这时候双方都有沉没成本,甲方知道乙方已经投了大量人力,乙方知道甲方已经上线在即,双方都在这个时间点上寻找对自己最有利的解释空间。
我的经验是,验收标准需要在里程碑启动会上以书面形式确认,并且包含三个要素:可测量的判定条件、明确的证据清单、指定签字人。缺任何一项,这个里程碑都会在验收阶段返工。

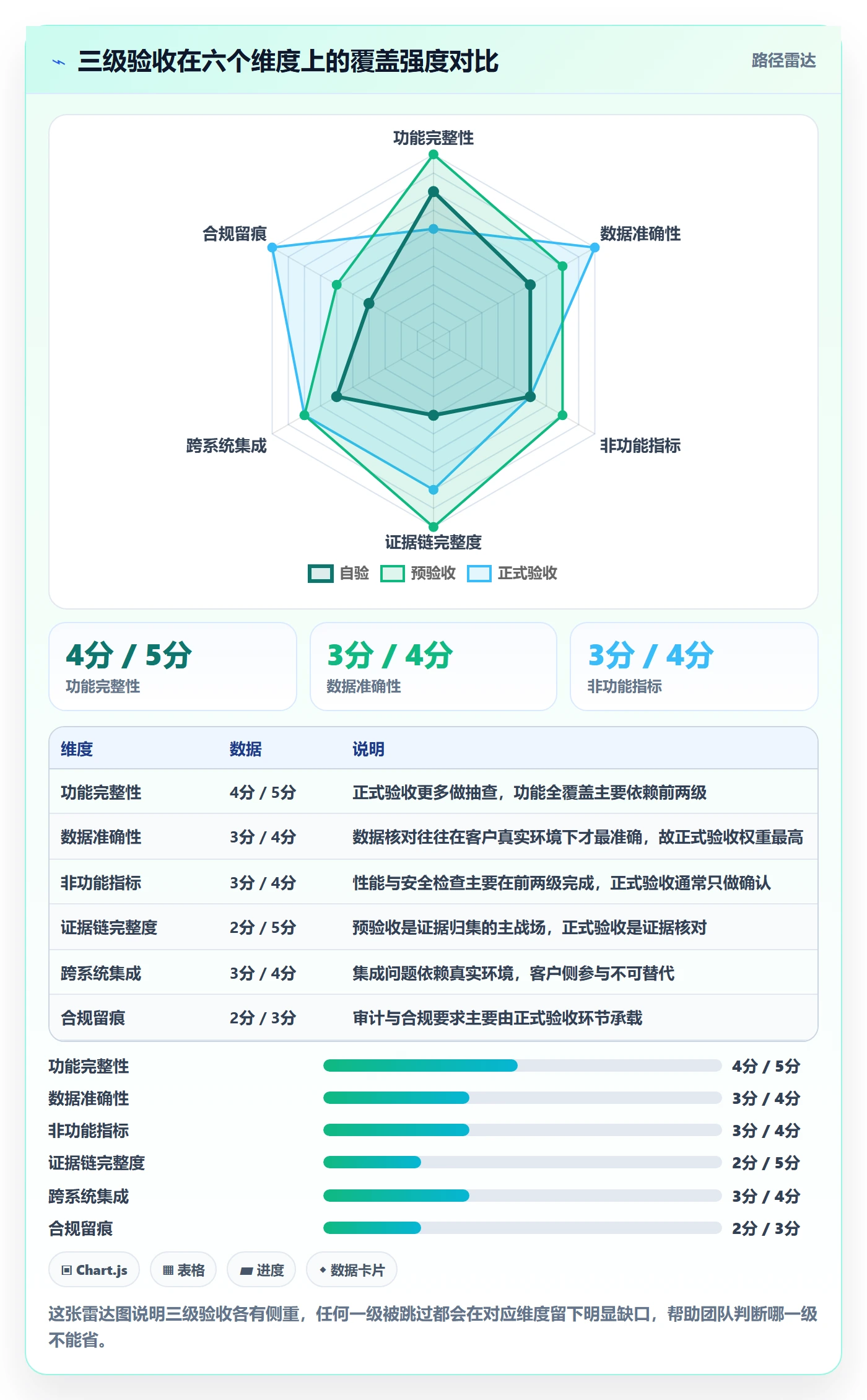

3. 三级验收是成本最低的纠偏机制
很多实施团队只有两级:开发自测,然后直接见客户。中间缺少的预验收环节,恰恰是成本最低的纠偏窗口。一旦问题在客户面前暴露,修复成本不只是代码改动,还包括信任损失、会议重开、签字延期。
| 验收层级 | 执行方 | 核心动作 | 产出物 | 典型耗时 |
|---|---|---|---|---|
| 一级:自验 | 开发/配置工程师 | 按验收标准逐条自测,记录执行结果 | 自测记录、缺陷清单 | 1-3 人天 |
| 二级:预验收 | 实施顾问 + 项目经理 + 测试 | 模拟客户验收路径,抽查证据链完整性 | 预验收报告、遗留问题清单 | 2-5 人天 |
| 三级:正式验收 | 客户业务 + IT + 监理 | 核对证据、确认差异、签署验收单 | 验收单、遗留问题确认书 | 0.5-1 天 |

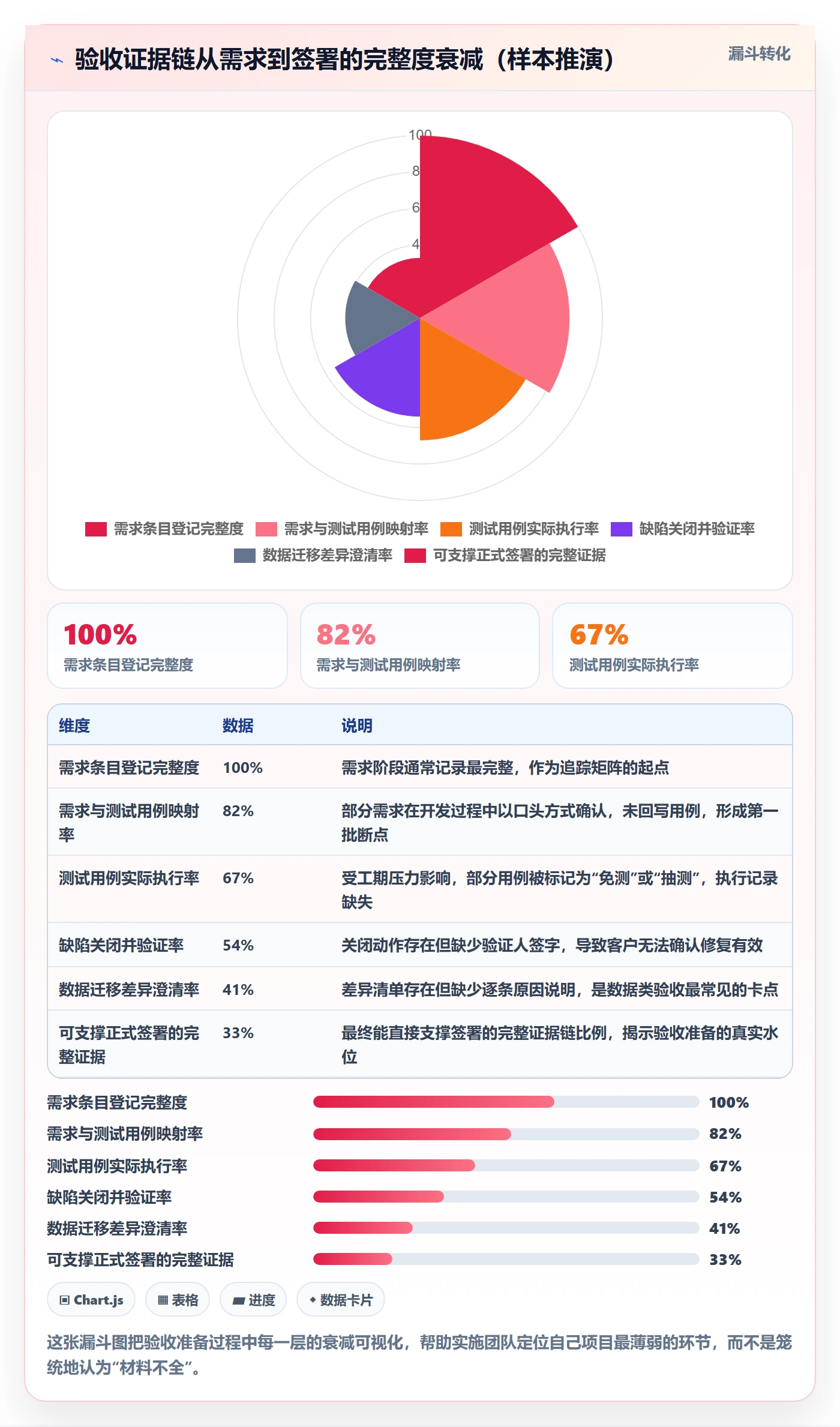

4. 证据链的完整度决定验收会的时长
验收会超时,八成不是因为争议多,而是因为证据散。需求文档在一个网盘、测试记录在另一个表格、缺陷清单在邮件里、数据迁移核对结果在某个人的本地 Excel 中。客户每问一个问题,团队就要现场找一次材料,时间就在这种检索里流失掉了。
我建议实施团队在里程碑收口前,把所有验收证据归集成一份可检索的索引,客户拿到的是清单而不是一堆文件。这一点在后文会用具体案例展开。
5. 遗留问题要分级,不能一刀切否决
“缺陷全部关闭才验收”是我见过最伤项目节奏的一条内部规则。它看起来严谨,实际上把大量轻量级问题升级成了阻断项。合理的做法是建立分级门槛:阻断级和严重级缺陷必须关闭,一般级和轻微级可以带计划验收,但必须形成书面清单并约定关闭时间。
6. 验收结果必须与回款、资源释放、下一里程碑启动绑定
如果验收单签了之后没人跟进,下一笔回款、下一个阶段的启动、实施顾问的释放都还靠人情推动,那么验收单的价值就被削弱了一半。验收流程的最后一公里不是签字,而是签字之后触发的自动动作。
二、真实场景:实施团队在里程碑验收里到底卡在哪
把视角切回真实的项目现场。一个典型的中大型实施项目,从进场到终验,通常要经历六到八个里程碑。每一个都是一个小型验收,也都有各自不同的卡点。
1. 典型中大型实施项目的里程碑结构与卡点分布
| 里程碑 | 核心交付物 | 常见签字人 | 高发卡点 |
|---|---|---|---|
| 需求确认 | 需求规格说明书、需求追踪矩阵 | 业务负责人 + IT 负责人 | 需求描述模糊,缺少可验证的验收条件 |
| 蓝图确认 | 业务蓝图、集成方案 | 业务负责人 + 集成方 | 跨系统接口责任边界不清 |
| 配置开发完成 | 功能清单、单元测试记录 | 甲方 IT | 功能实现与需求条目无一一对应关系 |
| UAT 完成 | UAT 用例执行记录、缺陷清单 | 关键用户 | UAT 用例覆盖不足,未覆盖主数据边界场景 |
| 上线 | 上线方案、回滚预案、切换记录 | IT 负责人 + 业务负责人 | 上线判定标准未提前定义,切换窗口被反复拉长 |
| 试运行结束 | 运行日志、性能报告、问题统计 | 业务负责人 + 运维 | “运行稳定”缺少量化口径 |
| 终验 | 全套文档、验收报告、培训记录 | 多方联合签字 | 文档交付与功能验收被人为捆绑 |
这张表我看过很多次,几乎每个项目都能对上号。卡点最集中的位置不是技术难点,而是“判定口径”和“责任边界”。
2. 谁在参与验收:五类角色的真实诉求并不一致
实施团队经常把“客户”当成一个整体,这是一个危险的简化。在验收桌上,至少坐着五类诉求完全不同的人。
- 甲方业务负责人:关心系统能不能支撑日常业务,怕的是上线后自己背锅,所以倾向于把标准抬高。
- 甲方 IT 负责人:关心集成、性能、可维护性、后续运维成本,对文档和数据结构的完整度最敏感。
- 甲方采购或财务:关心付款节点是否触发、发票和合同条款是否匹配,往往是最客观但也最容易卡流程的一环。
- 第三方监理:关心流程合规与留痕,验收材料的形式规范度对他而言比功能细节更重要。
- 乙方项目经理与实施顾问:关心的是尽快收口、释放产能、开始下一个项目。
理解了这五类诉求,验收会的议程设计就有了依据。把 IT 关注的技术证据、业务关注的场景证据、监理关注的流程证据、财务关注的节点证据,分别打包成独立模块,会上按模块过,效率会高出很多。

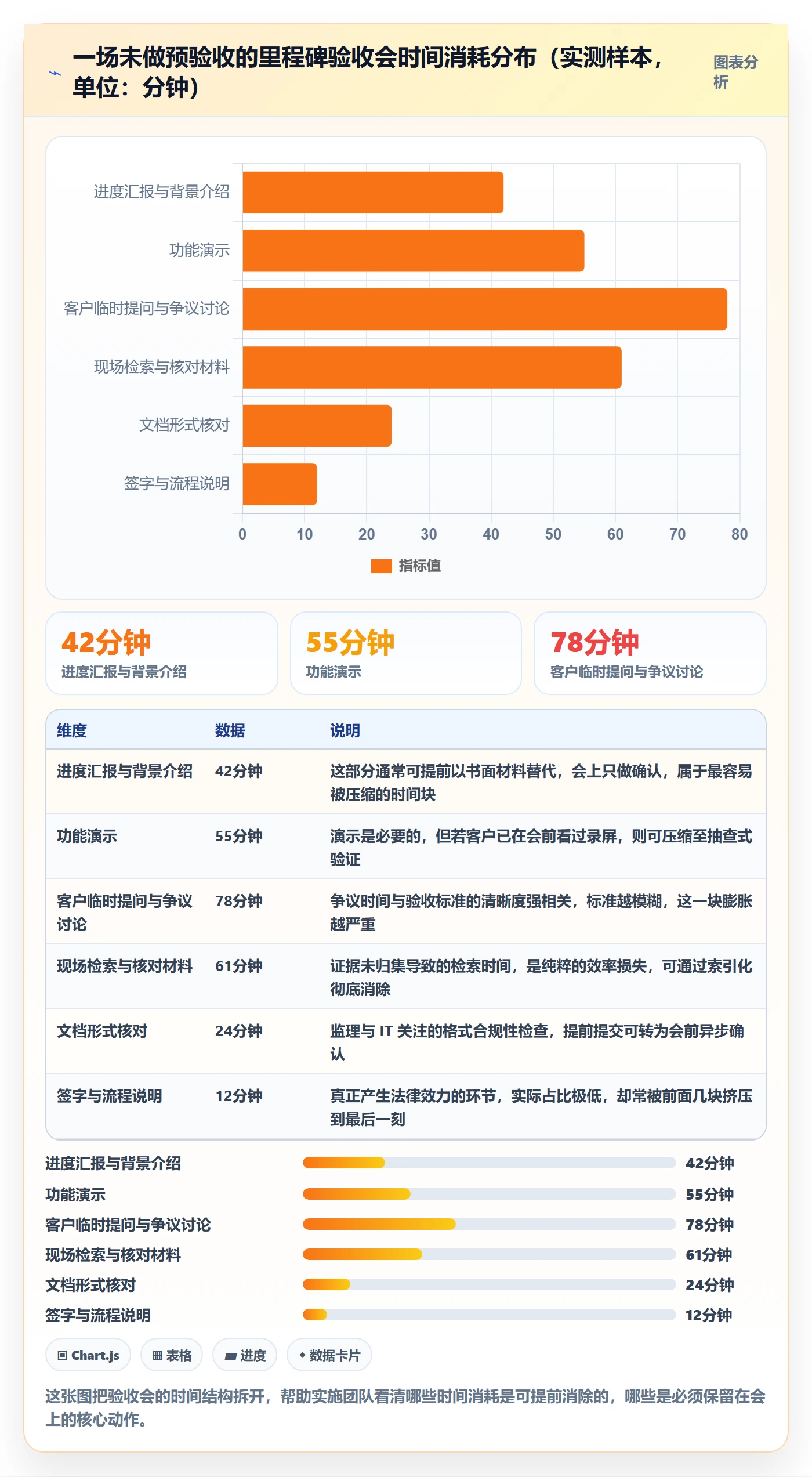

3. 一场验收会的时间是怎样被消耗掉的

4. 为什么中大型组织的验收比小型项目更难
一百人以上规模的组织,验收复杂度通常是小型项目的三到五倍,原因不在技术,而在结构。决策链更长,签字人往往不直接使用系统;审计和合规要求更严,验收材料需要可追溯;系统环境更复杂,很多企业要求私有化部署,验收必须在真实内网环境中完成,测试数据和生产数据的边界需要单独管理。
再加上大量中大型企业正在做国产化替代,从原有工具迁移到新的项目管理平台,历史数据的完整性和可追溯性就成了验收中的新考题。迁移项目的历史数据能不能被追溯、能不能对应到当前的需求条目,会直接影响验收时的数据核对环节。
三、拆解常见误区:九个反复踩的坑
下面这九个误区,我在不同项目里几乎都见过至少一次。它们不涉及高深技术,但每一个都足以让一个里程碑延期两周以上。
1. 把“上线”当成“验收”
上线是一个技术动作,验收是一个商务与法律动作。系统切到生产环境并跑通,只能说明技术交付完成,不能替代甲方对交付内容的确认。很多实施团队默认上线就等于里程碑完成,结果在财务节点上发现自己还差一份签字文件。
2. 验收标准写在合同附件里,但实施顾问从来没读过
我做过一次抽样,随机翻看十个实施项目的验收材料,其中七个项目的实施顾问无法准确复述合同附件中的验收条款。这不是态度问题,是信息传递断层,合同由销售和法务签署,实施团队进场时拿到的往往是一份简化的任务清单。
3. 用演示代替测试
演示是沿着演示者预设的路径走一遍,测试是让真实用户按照真实业务路径去撞边界。两者的结论不能互相替代。演示跑通不代表验收通过,因为客户真正关心的是异常场景下的表现,而演示几乎从不覆盖异常场景。
4. 坚持“缺陷全部关闭才验收”
这条规则的问题在于,它把轻微级问题(比如某个字段标签措辞不理想)和阻断级问题放在了同一个门槛上。结果是团队为了关闭一个标签问题,把整个里程碑拖了两周。
5. 只签验收单,不签遗留问题清单
验收单上写“验收通过”,听起来干净利落。但如果有未关闭的事项没有留下书面清单,它们会在后续以口头承诺的形式无限延续,最终演变成尾款争议。验收单和遗留问题清单应该同时签署,两者是一组文件。
6. 验收会现场才第一次看到验收材料
客户的签字人是业务骨干或部门负责人,他没有时间在会上逐页阅读材料。如果材料是当天才拿到,他能做的就是提问,而提问会拖长会议。
7. 把验收完全交给销售或商务,实施团队缺席
销售能谈商务条款,但回答不了“为什么这个接口在并发 200 时响应时间上升到 1.8 秒”这类问题。验收会必须由实施团队主导技术部分,商务只负责流程和节点确认。
8. 验收单没有写清验收范围和验收日期
“本项目已验收”这种表述在后续争议中几乎没有防御力。规范的验收单应当明确对应的里程碑名称、覆盖的功能范围、验收日期、验收依据的版本号。
9. 忽视审计留痕,导致验收结果无法复现
对于受审计约束的中大型组织,验收记录需要能够被复现和追溯。如果证据链是散落的截图和邮件,半年后审计抽查会非常被动。

四、专业判断逻辑:验收标准怎么定、证据怎么攒、结论怎么下
这一章是全文最核心的部分。前面讲的是问题,这里讲的是我实际使用的判断框架。
1. 验收标准要写成三层结构
我习惯把验收标准拆成功能层、数据层、非功能层三层,每层都有独立的判定口径和证据要求。
(1)功能层
功能层的判定单位是需求条目,不是功能模块。每个需求条目要有唯一编号,并且能够映射到至少一条测试用例和一条执行记录。如果某个需求条目找不到对应的执行记录,它在验收时就是悬空的。
(2)数据层
数据层的判定单位是数据对象和记录条数。迁移类项目的验收,必须给出源端条数、目标端条数、差异条数和差异原因说明。差异率需要提前约定阈值,比如万分之五以内视为通过,超出则需要逐条说明。
(3)非功能层
非功能层包括性能、安全、可用性、兼容性。这一层最容易被写成形容词,也最需要在验收前量化。比如把“响应快”改成“在 200 并发用户下,核心查询接口 P95 响应时间不超过 1.5 秒”。
2. 缺陷分级与带缺陷验收的门槛
| 缺陷等级 | 定义 | 对业务流程影响 | 是否允许带缺陷验收 | 关闭时限 |
|---|---|---|---|---|
| 阻断级 | 核心流程不可用或数据错误 | 业务无法开展 | 不允许 | 必须验收前关闭 |
| 严重级 | 主要功能受损,有绕行方案但成本高 | 效率显著下降 | 原则不允许,特殊情况需书面说明 | 验收后 5 个工作日内 |
| 一般级 | 次要功能异常,有可接受的绕行方案 | 局部不便 | 允许,需列入遗留清单 | 验收后 15 个工作日内 |
| 轻微级 | 界面、文案、提示信息等体验问题 | 几乎无影响 | 允许,可纳入后续优化批次 | 下一版本迭代 |
这张表需要在项目启动阶段就和客户确认。它的价值不在于限制客户提问题,而在于把“要不要因此否决验收”这个决策从会上争论变成会前共识。
3. 验收证据链的七个必备件
- 需求追踪矩阵:需求编号、需求描述、实现状态、对应测试用例编号。
- 测试用例执行记录:用例编号、执行人、执行时间、执行结果。
- 缺陷清单与关闭状态:含等级、发现时间、关闭时间、验证人。
- 数据迁移核对报告:源端与目标端条数、差异清单、差异原因。
- 性能与安全检查报告:含测试环境说明、并发规模、结果数据。
- 上线与回滚记录:切换时间、操作步骤、异常处理记录。
- 培训与用户确认记录:培训场次、参训人员、关键用户确认意见。
这七项在成熟项目里是标准动作,但在我见过的问题项目里,能完整拿出来的不到四成。

4. 验收会的组织逻辑
我通常按这个节奏组织:会前第 5 个工作日发出验收材料包和议程,会前第 2 个工作日完成一次内部预演,会前一天确认签字人出席情况。会议本身控制在 90 分钟以内,议程按“证据确认,差异说明,遗留清单确认,签署”四段推进。
(1)会前第 5 天:材料包与议程
材料包要带索引和使用说明,让签字人知道先看哪几页。议程要写清每个议题的时长和负责人。
(2)会前第 2 天:内部预演
预演的目的不是演练话术,而是让主讲人提前遇到提问。我会要求预演时由不参与该模块的同事扮演客户提问,专挑边界场景。
(3)会前一天:确认出席
这一条经常被忽略,但它是会议能否收口的关键。如果关键签字人无法出席,会议应当推迟,而不是照常开成一个“待确认”的会。
5. 判定规则要写成可执行的逻辑,而不是形容词
我建议把验收判定规则写成一个明确的规则集,让任何人拿着数据都能算出结论。下面是我在一个制造行业项目中实际使用的规则框架。
里程碑验收判定规则(示意)
输入变量:
blocked_defects 阻断级缺陷未关闭数
major_defects 严重级缺陷未关闭数
evidence_rate 验收证据链完整度(0-1)
data_diff_rate 数据迁移差异率
判定逻辑:
若 blocked_defects > 0 -> 判定:不通过
若 evidence_rate 判定:不通过
若 major_defects > 0 -> 判定:有条件通过(附关闭计划与时限)
若 data_diff_rate > 0.0005 -> 判定:有条件通过(附差异清单签字)
其余情况 -> 判定:通过
输出:
判定结论 + 遗留问题清单 + 建议关闭时间 + 责任方
把这个规则提前和客户对齐,验收会上的讨论焦点就从“要不要通过”转向“哪些条件需要附加”。这是一个非常关键的心态转换,它把对抗性的谈判变成了协作式的条件确认。

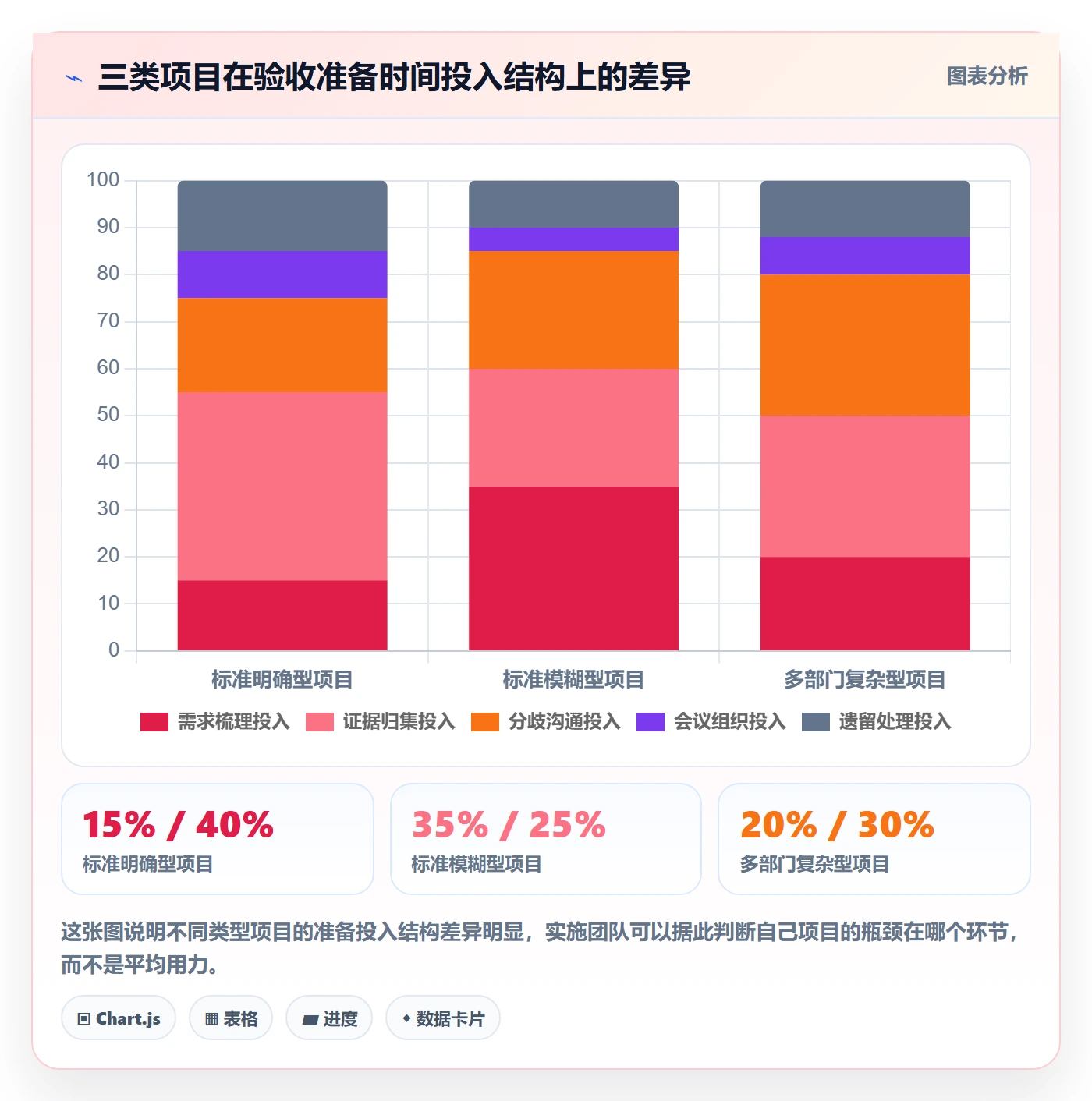

五、案例与数据观察:一个 800 人制造企业的验收改造
下面这个案例来自我参与过的一个装备制造企业信息化项目。企业规模约 800 人,一期项目包含六个里程碑,要求私有化部署,且需要在一年内完成从原有工具到新平台的迁移。项目在第二个里程碑时就遇到了典型的验收僵局,后来通过三项调整把节奏拉了回来。
1. 项目背景与最初的困境
项目团队约 30 人,覆盖实施、开发、测试三类角色。甲方参与方包括信息中心、生产部、财务部三个部门,验收需要三方分别签署。第二个里程碑(蓝图确认)原计划一周完成,实际拖了三周,原因是三方对“集成方案是否完整”的判断标准不一致,信息中心关注接口清单,生产部关注数据流向,财务部关注凭证生成规则。
更棘手的是历史数据。企业之前用某项目管理工具管理需求和缺陷,迁移到新平台后,历史需求条目与测试记录的关联关系需要重新建立。最初的迁移只搬了条目,没有搬关联,导致验收时无法回答“这条需求当年是怎么测的”。
2. 三项调整
(1)验收标准按三层结构重写,并逐层指定签字人
功能层由信息中心主签,数据层由财务部主签,非功能层由信息中心和运维共同签署。每一层都有独立的判定条件和证据清单,不再用一份笼统的验收单覆盖所有内容。
(2)用项目管理平台承载全链路追踪
团队引入了 PingCode 作为承载需求、任务、测试用例、缺陷和里程碑的统一平台。选择它的直接原因是支持私有化部署,能够部署在企业内网,满足数据不出内网的合规要求;同时它面向中大型组织和百人以上团队的设计,恰好匹配这个企业多部门、多角色的协作结构。
更关键的是迁移能力。这个企业原本使用另一套工具管理研发过程,历史数据量不小。PingCode 支持从 Jira 平滑迁移,需求、缺陷、迭代的历史记录可以带关联关系一起搬过来,这让验收阶段的历史数据追溯变成了一件可做的事,而不是只能靠人工补录。
(3)把验收判定规则写成可执行逻辑,会前对齐
我们把判定规则提前发给三方签字人确认,规则里明确了证据链完整度低于 90% 直接判定不通过、数据差异率超过万分之五需要附差异清单签字。这三条把大量原本会在会上争吵的边界情况固定了下来。

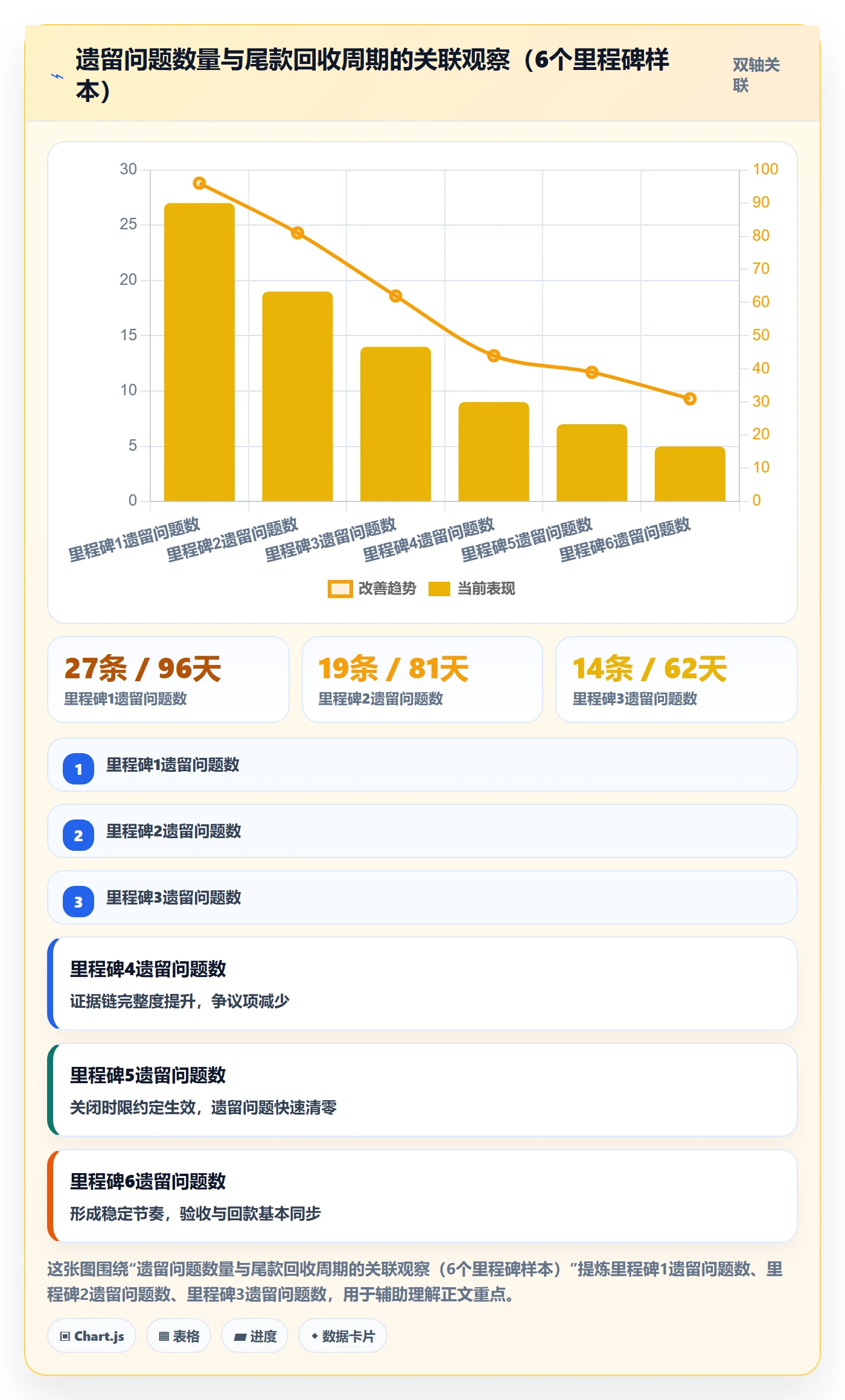

3. 改造前后的数据变化
| 观察指标 | 改造前(第二里程碑) | 改造后(第四至第六里程碑均值) | 变化 |
|---|---|---|---|
| 验收会平均时长 | 4.5 小时 | 1.5 小时 | 下降 67% |
| 验收一次通过率 | 0%(首次未签) | 83% | 显著提升 |
| 遗留问题平均条数 | 27 条 | 9 条 | 下降 67% |
| 遗留问题平均关闭周期 | 34 天 | 11 天 | 下降 68% |
| 里程碑回款平均到账周期 | 96 天 | 38 天 | 缩短 58 天 |
| 验收材料准备人力 | 约 12 人天 | 约 4 人天 | 下降 67% |
需要说明的是,这组数据来自单一项目的内部统计,样本量有限,不能直接外推为行业基准。但它反映出的方向是稳定的:验收效率的提升,主要来自标准前置和证据归集,而不是来自会议技巧。

4. 迁移场景下的一个具体细节
迁移项目最容易在验收时被问到的问题是“历史数据能不能对得上”。我们的做法是在迁移完成后,生成一份源端与目标端的对照表,包含对象类型、源端条数、目标端条数、差异条数和差异说明,并且把这份对照表直接挂到里程碑验收页面上。
这份表在第四次里程碑验收时发挥了作用。客户信息中心负责人现场随机抽查了三个历史缺陷编号,在平台里直接查到对应的原始描述、关联需求和关闭记录,整个核对过程不到四分钟。如果他查不到,这个环节至少会消耗半小时,并且大概率会被列入遗留问题。

六、不同情况下的行动建议
现实项目很少具备理想条件。下面按四种常见处境给出具体动作。
1. 合同已签、验收标准模糊的项目
这种情况最需要做的是补救性澄清。建议在下一个里程碑启动会上,以“验收准备清单”的形式重新确认判定条件,把双方对模糊措辞的理解写下来并双方确认。不要去修改合同,那会引发不可控的商务谈判;要做的是在合同框架下补充可执行的判定细则。
具体动作可以分三步:先梳理现有验收条款中所有不可测量的表述,列出清单;再针对每条提出一个可量化的替代口径,标注为“执行层判定细则”;最后通过项目周会纪要的形式双方确认,形成事实上的共识文件。
2. 标准清晰但证据缺失的项目
优先补的是需求与测试的映射关系,因为这一项缺失会直接导致客户无法确认交付真实性。如果历史执行记录已经无法补齐,可以采取“补充验证”的方式,在真实环境中重跑关键路径并记录结果,同时书面说明原记录缺失的原因。
这里的一个判断是:不要试图伪造或事后补填记录,审计场景下这类操作风险极高。如实说明并补充新证据,是更稳妥的路径。
3. 客户多部门签字难对齐的项目
把一次联合验收拆成“分项确认 + 联合签署”。先分别与业务、IT、财务完成各自负责部分的确认,形成分项确认书,再安排一次简短的联合签署会。这样可以把争议分散到小范围沟通里,避免全部堆积到大会上。
另外,明确每个分项的单一责任人比明确一个多部门小组更有效。签字难的本质往往是责任分散。

4. 已经在验收会现场卡住了的项目
如果会议已经陷入僵局,我的建议是果断中止,改期重开。在会场上继续争论,只会消耗双方耐心,并且容易形成不理性的对抗情绪。中止时的正确动作是:当场记录争议点清单,明确每一项的责任方和补材料时间,约定下次会议日期。
中止不是失败,带争议强行投票才是真的失败。一次有条理的中止,反而会给客户留下专业印象。
七、不同情况下的取舍
验收这件事上,几乎所有决策都是取舍,不存在两全其美的方案。下面四组取舍是我在实际项目中最常面对的。
1. 严格标准与客户关系的取舍
标准越严格,验收通过越慢,短期客户体感越差;标准越宽松,回款越快,但后续问题会在运维阶段集中爆发。我的判断是:在阻断级和严重级缺陷上不能让步,在一般级和轻微级问题上可以给足弹性。把让步空间放在对业务影响最小的层级,既维护关系也不埋雷。
2. 一次通过验收与分阶段通过的取舍
分阶段通过(先通过部分模块,其余部分后续补充)看起来灵活,实际会增加后续的管理成本,因为未通过部分会持续占用团队注意力。只有在业务上确实存在强依赖顺序时才建议分阶段,否则优先争取一次性收口。
3. 自建工具与采购成熟平台的取舍
我见过一些实施团队自己用表格加脚本管理验收证据链。短期看成本低,但当项目数量超过五个、或者客户提出审计追溯要求时,维护成本会快速上升。采购成熟平台的优势在于需求追踪、测试管理、缺陷闭环是现成能力,不需要自己定义数据结构。
对于面向中大型组织、需要私有化部署、并且存在历史工具迁移需求的项目,选择支持平滑迁移和本地部署的平台会更省事。在这类场景里,一个支持从 Jira 平滑迁移的项目管理平台,往往能同时解决国产替代的合规要求和历史数据追溯的验收要求。
4. 私有化部署与云端 SaaS 的取舍
| 维度 | 私有化部署 | 云端 SaaS |
|---|---|---|
| 数据合规 | 数据不出内网,审计友好 | 需评估数据出境与行业监管要求 |
| 验收复杂度 | 需验证内网环境、版本一致性 | 环境由厂商维护,验收相对简单 |
| 升级节奏 | 升级需排期,版本可能滞后 | 持续更新,功能迭代快 |
| 初始投入 | 一次性投入较高 | 按订阅付费,前期压力小 |
| 适用组织 | 中大型组织、强合规行业 | 中小团队、快速起步场景 |
这个取舍没有普适答案,关键看甲方的合规约束和 IT 运维能力。如果验收环节本身就要接受审计抽查,私有化部署几乎是前置条件。
八、总结与下一步
回到文章开头那场开了六个小时、最终没有签字的验收会。它真正的问题不是会议组织得不好,而是从合同签署那天起,双方就没有对“稳定”这个词达成一致。里程碑验收的所有技巧,最终都服务于一件事:把模糊的期待翻译成可验证的条件,并且让证据在被问到之前就已经准备好。
我在这篇文章里想强调的独特判断有三条。第一,验收会不是发现问题的地方,问题应该在前两级验收中被发现和处理,正式验收只做确认。第二,验收判定规则应该写成可执行逻辑,而不是形容词,这样讨论焦点会从“要不要通过”转向“附加哪些条件”。第三,遗留问题清单和验收单是一组文件,只签其中一个都会在后续制造麻烦。
如果你的下一步动作只能做一件事,我建议从这个开始:翻出当前正在推进的里程碑,检查它的验收条款里有多少个不可测量的形容词。把这些词逐个替换成带单位、带阈值、带统计口径的表述,然后发给客户确认。
如果能做三件事,第二件是把验收证据链的七个必备件列成清单,对照当前项目逐项打勾,缺失的先补。第三件是提前和客户确认签字人名单与出席时间,如果关键签字人无法到场,果断调整会议日期,而不是照常开成一场没有结论的会。
验收流程本身并不复杂,它难的是在执行过程中保持一致性,标准一旦定了就不在验收前松动,证据一旦要求了就不靠口头补充,遗留问题一旦列了就有责任人和时限。做到这三点,里程碑验收会从一个消耗性环节,变成一个真正推动项目向前的节点。
常见问题解答(FAQ)
1. 里程碑节点验收到底验什么,和普通进度汇报有什么区别?
我带实施项目时最怕一种场面:周报上写着“已完成”,客户在验收会上却说“感觉还没做完”。团队觉得功能都上线了,客户却认为没有看到能签字的东西。那里程碑验收到底要验哪些内容,才不至于变成各说各话?
里程碑验收验的是范围基线内、可独立复核的退出条件,不是听进度汇报。做法是在项目启动或阶段开始时,把每个里程碑写成3到5条退出条件,每条包含对象、标准、证据和验收人。
比如“主数据迁移完成”不能只写完成,要写清应收、应付、存货三类主数据共多少条,迁移成功率不低于99.5%,差异清单全部关闭,客户数据负责人抽检20条无误。验收会上按清单逐条看证据,不通过就开整改项,整改关闭后二次验收。
判断依据是:进度汇报说明做了什么,里程碑验收确认是否达到可交付或可进入下一阶段的门槛;没有证据链和明确签认,只能算汇报,不能算验收。
2. 实施团队怎么防止里程碑验收变成需求评审会,被客户无限加需求?
我遇到过客户在现场说“这个顺便改一下”,一个验收会开了三小时,最后新增十几条需求,签字却一直拖。作为实施方,我既不想影响客户关系,又不想让验收失控。验收会上客户不断加需求时,到底该怎么挡?
核心是范围基线和变更控制,验收会只对照已确认的验收清单,会上新增需求统一记录到待评估清单,不现场承诺工期。具体做法是提前5到7天发验收通知、清单和证据索引;会议议程第一项确认本次验收范围,第二项逐条过退出条件,第三项只处理阻塞项和遗留项。
新增需求当场判断是否影响本里程碑目标:不影响就进入变更流程,评估工作量、费用和排期后再排;影响则发起变更,本里程碑先按原范围验收或明确延期责任。判断依据是:验收是确认既有承诺,不是重新定义需求;把新需求挡在变更流程里,才能保护双方预期。
3. 验收资料要准备到什么颗粒度,才能让客户快速签字又不被挑刺?
每次快到里程碑,我都纠结资料要整理多细。太粗客户说没有证据,太细又变成几百页没人看,验收会现场翻不到关键页。验收资料到底按什么口径准备最有效?
按客户能独立复核、你能快速定位的口径准备。每个里程碑准备一份验收标准对照表,左侧是退出条件,右侧是证据编号、存放位置、责任人和状态。证据颗粒度到可追溯到具体用例、工单、截图、日志、数据核对表或签字记录,不要放全部聊天记录。
建议用某项目管理工具建里程碑任务,附件按里程碑编号、验收项编号和版本命名,验收会随机抽2到3条证据链现场打开。判断依据是:验收资料不是越厚越好,而是让验收人能在10分钟内确认这条标准有没有达成;抽检能通过,说明证据链完整。
4. 客户口头认可但迟迟不签字,实施团队怎么推进验收和回款?
系统已经稳定运行,客户项目组也说没问题,但一到签字就走不完流程,项目收尾和回款一直卡着。我不可能天天催,又怕催急了关系变差。客户口头认可却不签字时,实施团队到底该怎么推进?
先定位不签字的原因,再分别处理:没时间走流程、对遗留问题有顾虑、内部有商务争议,或者验收标准没写清。做法是在合同或启动会阶段就写清验收时限和视同验收条件,例如书面验收通知发出后5个工作日内未反馈视为通过;执行时发正式验收通知,附验收清单和遗留问题关闭表,明确客户方责任人、关闭时限。
若没有条款,就把口头认可转成会议纪要、邮件确认或阶段性签认,抄送双方项目发起人,每周同步一次。判断依据是:验收是流程动作,不是情感认可;推进时用书面记录和升级机制,而不是单纯催签字。
文章包含AI辅助创作:里程碑节点验收全流程:实施团队实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/338854
读者评论
作为甲方IT,遗留问题清单这块有同感也有顾虑。我们上个项目就是签了带计划验收,清单写明关闭时间,结果半年后还有三条挂着,乙方顾问早换人了,最后自己改的配置。分级本身没问题,但如果遗留问题的关闭不跟质保金或下一里程碑启动绑定,清单就只是纸面安心。
预验收那组对比数据看着理想,现实里最先被砍的偏偏是它。排期是销售承诺的,人力是几个项目并行摊的,到收口阶段PM往往只能赌一把。我的做法是预验收不做完整走查,只抽三条风险最高的证据链,半天结束,反而更容易坚持下来。另外预验收报告如果写得含糊,会让客户产生已经没问题的预期,正式会上落差更大。
验收标准提前冻结的道理没错,但甲方强势时很难落地。我们几次想在启动会上把标准签死,对方都以需求待明确为由拖着,乙方也不敢硬逼。后来改成暂定标准加变更留痕,每次需求调整同步更新判定条件,虽然不如一次冻结干净,至少验收时不用再从头吵定义。
