里程碑节点验收教程:研发团队最佳实践,避坑指南

去年年底,我帮一家做企业级 SaaS 的公司做交付复盘。四个里程碑的验收记录上全部写着”通过”,但上线后第一个月,生产环境 P1/P2 缺陷数量比上一季度上升了 63%,其中 7 个缺陷的根因,直接指向那些在里程碑节点被判定为”已经完成”的需求。

我把这个现象叫做验收通胀:验收动作还在做,验收结论还在签,但验收本身已经不再过滤风险,只是在为进度盖章。它比”干脆不验收”更危险,因为它制造了一种虚假的确定性,管理者盯着 100% 的验收通过率做排期决策,手里其实没有任何有效信息。

这篇文章不打算复述验收流程的理论框架。我想把过去几年在十几个研发团队里踩过的坑、改过的出口准则、以及在项目管理工具里真正落地的配置方式讲清楚。如果你正在为”里程碑验收怎么做才有用”发愁,下面这些内容可以直接拿去用。

一、先给结论:里程碑验收的四个硬约束

在展开细节之前,我先把结论摆在前面。这四个约束是我改过十几版验收模板之后,觉得最不能妥协的部分。它们不解决所有问题,但缺少任何一条,验收就会退化成形式主义。

1. 验收的客体不是”功能”,是”证据”

大多数团队的验收会,本质是一场产品演示:研发打开页面,点几下,业务方说”嗯,看起来没问题”,会议结束。但演示只能证明这条路径在演示者的操作下、在演示环境里、在演示的这一刻是通的。它无法证明异常分支被处理了,无法证明并发场景下不会击穿,也无法证明三个月后新人接手时还能复现。

所以我把验收的第一原则定为:没有证据的交付物,等于没有交付。这里的证据不是截图和口头描述,而是可复现、可追溯、可被第三方独立验证的东西,自动化用例的执行记录、压测报告原始数据、接口契约变更日志、灰度环境的监控曲线。

2. 出口准则必须在里程碑启动前冻结

我见过太多这样的情况:里程碑结束前三天,团队才开始讨论”这个节点到底要交付什么”。讨论的结果一定是妥协,因为时间已经不够了,标准只能往下调。这不是执行力问题,是流程顺序问题。

出口准则(Exit Criteria)的冻结时间点,应该和里程碑的启动时间点重合,而不是和结束时间点重合。我在团队里推的做法是:里程碑规划会上,出口准则要作为第一个议题,而不是最后一个议题。如果某个准则在启动时说不清楚,那说明这个里程碑的范围本身没想明白,应该先砍范围,而不是先砍标准。

3. 验收结论必须分级,”有条件通过”要有失效期

二元结论(通过 / 不通过)在现实中不可执行。真正的项目里,绝大多数情况是”主干功能可用,但有两个非阻塞问题”。如果强行二选一,团队一定会选”通过”,然后把问题塞进技术债。

我推荐三级结论:通过 / 有条件通过 / 不通过。关键在于,”有条件通过”必须附带三个要素,遗留问题清单、责任人、失效期。

失效期是最容易被忽略的一项。我的经验值是不超过下一个里程碑启动后的第 5 个工作日。一旦超过这个窗口,遗留问题就会永久性地变成”没人记得为什么会有它”的代码。

4. 验收人必须有说”不”的权力,且这个权力要写进流程

验收会上最怕的场景是:质量负责人说”我觉得风险很大”,项目经理说”但客户下周就要看”,然后所有人看向研发总监。如果最终的决策依据是”谁嗓门大”或者”谁职级高”,那验收会议就是无效的。

我的做法是引入一票否决项:在出口准则里,明确标出 2 到 4 条”must”级别的准则,这些准则不满足,结论只能是”不通过”,不接受讨论。剩下的”should”级别准则,可以用加权评分来决定是否降级为”有条件通过”。这样既保留了原则性,又保留了灵活性。

里程碑节点验收教程:研发团队最佳实践,避坑指南

二、真实场景:我见过的三种验收现场

抽象的原则讲完了,我想还原三个具体的验收现场。它们分别代表三种典型模式,你可以对照看看自己团队更像哪一种。

1. 演示会式验收:一场精心排练的演出

场景是一个 60 人左右的研发团队,做的是面向中小企业的 CRM 系统。里程碑验收安排在周五下午两点,会议室里坐了十几个人。研发同学提前一天准备好了演示数据,账号是专用的,订单状态是手工改好的,网络是走的内网专线。

演示过程很顺畅,产品经理在关键节点补充说明,业务方点头,45 分钟后会议结束,结论是”通过”。会后我问了测试负责人一句:这个里程碑的异常路径覆盖了多少?他愣了一下说,自动化用例大概覆盖了 30%,剩下的都是手工测的,但手工用例没来得及跑完。

三个月后,这个版本在客户现场出现了一个订单状态错乱的问题,根因是并发场景下的状态机竞态。这个场景在他们的手工用例里根本没有。演示会式验收最大的问题不是不认真,而是它验证的样本空间太小,且高度可控。

2. 文档式验收:一场关于格式的争论

另一个场景是一家做金融系统的公司,受合规要求影响,验收必须产出完整的文档包。于是验收会变成了一场文档审查会:需求规格说明书有没有签字、测试报告有没有盖章、变更记录有没有版本号。

这套流程本身没问题,问题是它把精力放在了文档的存在性上,而不是文档与系统实际状态的一致性上。我抽查了其中三份测试报告,发现报告里引用的用例编号,在测试管理工具里已经查不到了,用例被删除过,报告是照着旧版本补写的。

文档式验收的价值在于可追溯性,但如果没有自动化的一致性校验,它会变成一种自我循环的证据生产:文档证明流程走过了,流程证明文档存在过。

3. 证据式验收:更笨,但更有效

第三种场景是我目前最认可的。这家团队做的是工业物联网平台,团队规模 140 人左右,私有化部署交付为主。他们的里程碑验收会上,没有演示环节。

每个验收项对应一条或多条证据链接,点开就能看到原始记录:某条端到端自动化用例最近 5 次的执行结果、某个接口的 P99 延迟曲线、某次故障演练的恢复时间记录、某个变更的评审意见。验收人不需要”相信”研发的汇报,只需要检查证据是否满足阈值。

这套做法前期成本很高。他们花了大约两个月时间构建自动化用例和监控埋点,才让第一轮证据式验收跑起来。但从第三个里程碑开始,验收会议时长从平均 3 小时压缩到 75 分钟,而且会上不再有”我觉得”和”应该没问题”这类表述,因为所有讨论都围绕数据展开。

里程碑节点验收教程:研发团队最佳实践,避坑指南

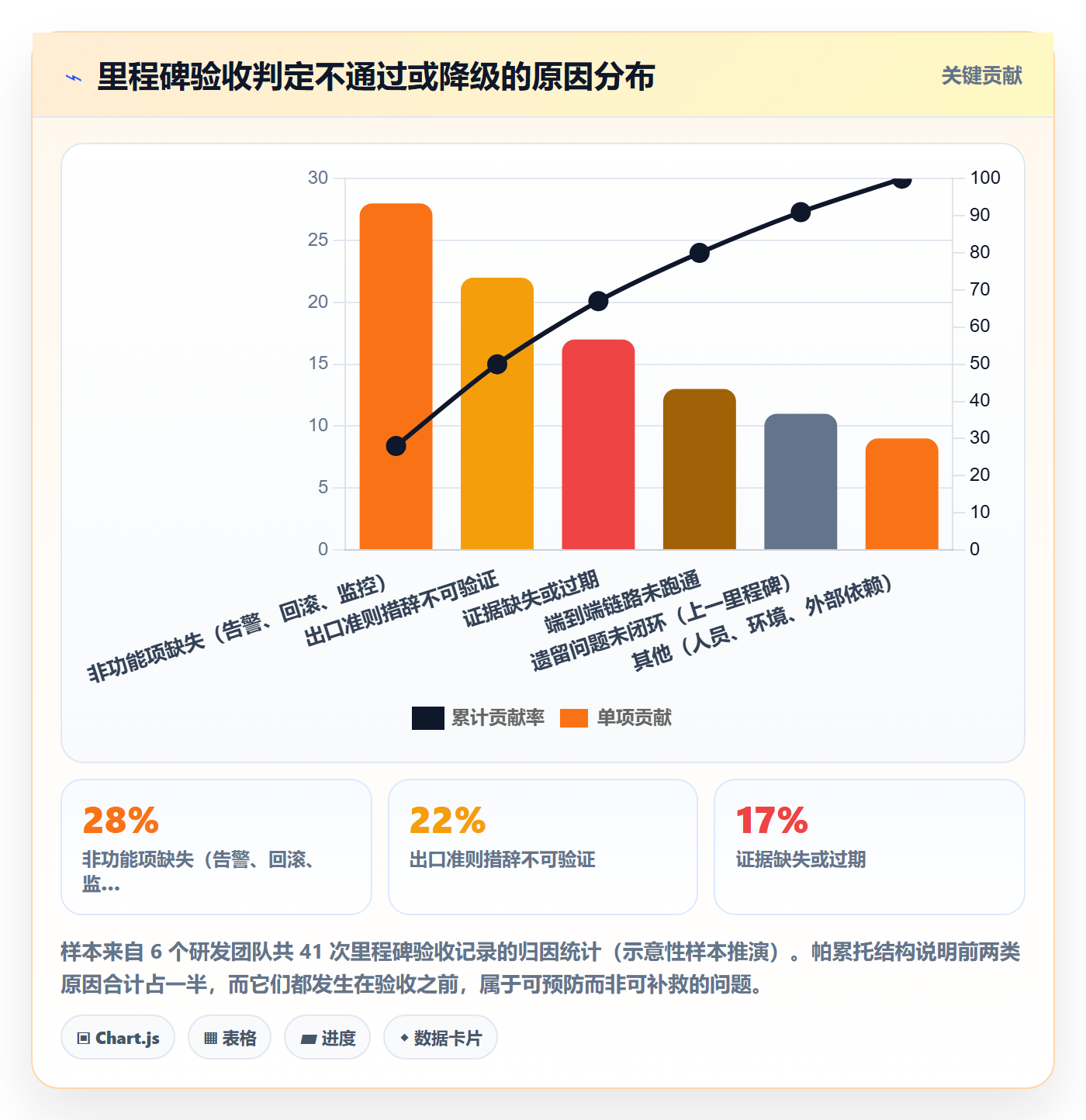

三、拆解常见误区:八个让验收失效的习惯

下面这八条,是我在不同团队里反复见到的。它们的共同特点是:单看每一条都不致命,但组合起来会让验收彻底失去风险过滤能力。

1. 把”演示通过”当成”验收通过”

这是最普遍的一条。判断方法很简单:如果验收会上有人在做操作演示,那这场会议大概率不是验收会,而是汇报会。验收应该是一个核查证据的动作,而不是一个展示成果的动作。

更隐蔽的变体是”提前一天彩排”。当研发团队为了验收专门准备数据和环境时,你验收的实际上是那个准备过程,而不是系统本身。

2. 出口准则写成形容词

“系统运行稳定””性能满足要求””用户体验良好”,这类措辞在验收会上无法判定真假,最终只能由职级最高的人拍板。我把这类准则叫做不可证伪准则,它们在验收文档里的作用是让文档看起来完整。

改造方法只有一个:把形容词替换成阈值加验证方式。不是”性能满足要求”,而是”支付接口在 500 并发下的 P99 延迟不超过 800ms,验证方式为压测报告原始数据”。

3. 验收会没有议程,或者议程是”过一遍需求”

我参加过的最长的一次验收会是 5 小时 40 分钟,结束时的结论是”大部分没问题,细节再对一下”。没有议程的验收会,最后一定会变成需求再评审会。

建议的议程结构是:先过一票否决项(15 分钟),再过加权项(30 分钟),最后处理争议项(20 分钟)。争议项如果 20 分钟内无法收敛,说明证据不足,应该默认判定为”有条件通过”并记录遗留问题,而不是继续讨论。

4. 只验功能,不验非功能

功能验收有天然的抓手,点一下就能看到结果。非功能验收需要提前建设能力,所以最容易被跳过:可观测性是否就位、告警规则是否配置、回滚方案是否演练过、文档是否更新、运维手册是否可用。

我的经验是,上线后第一个月出问题,超过一半的根因在非功能项,而不是功能项。一个功能完整的版本,如果没有告警、没有回滚预案,它的实际风险等级和一个功能缺失的版本是一样的。

5. 验收结论没有分级,也没有失效期

前面已经讲过,这里只补充一个观察:在我接触的团队里,”有条件通过”的遗留问题,如果在验收会上没有被明确分配给具体的人和时间,最终被修复的比例不到 30%。剩下的会沉淀成”历史遗留”,在下一次重构时才被重新发现。

6. 验收人不是决策人,或者全是决策人

两种极端都有问题。验收人层级太低,遇到争议无法当场决策,会议变成”收集意见”;验收人全是总监和 VP,会议就会变成汇报表演,没人敢提具体问题。

我推荐的配置是:业务方代表 1 人(有权接受或拒绝)、质量负责人 1 人(负责判定准则符合性)、技术负责人 1 人(负责判断技术风险)、产品负责人 1 人(负责解释范围)。四个人足够,超过六个人就会开始跑题。

7. 验收完成后没有回归确认

这是一个非常隐蔽的坑。”有条件通过”之后,团队修复了遗留问题,但没有人重新验证过修复是否引入了新的问题。我见过最典型的案例是:为了修复一个验收遗留的边界问题,改动了一个公共工具类,导致另外三个模块在两周后出现异常。

遗留问题修复后,必须触发一次最小范围的回归验证,并把结论补回到验收记录里。这一步在流程文档里经常被写成”视情况而定”,而”视情况而定”在工程实践里的执行率接近于零。

8. 验收与发布解耦不清

有些团队把验收和发布绑死:验收通过当天就上线。另一些团队把两者完全分开:验收通过后,代码在分支上放了六周才发布。

前者的问题是验收环境与生产环境差异会直接变成线上故障;后者的问题是验收结论的有效性会随时间衰减,六周前的压测数据,对六周后的代码已经不具备证明力。我的建议是:验收结论的有效期不超过两个发布周期,超过就必须重新确认关键项。

里程碑节点验收教程:研发团队最佳实践,避坑指南

四、专业判断逻辑:验收的三层模型

讲完误区,我想给出一套可以直接落地的判断逻辑。我把它叫做三层验收模型:交付物层、证据层、决策层。三层依次递进,任何一层缺失,验收都无法成立。

1. 交付物层:先明确”验什么”

交付物层的核心问题是:这个里程碑到底承诺了什么?我见过很多里程碑描述写成”完成支付模块开发”,这句话的问题是”完成”没有定义。是代码写完算完成,还是自测通过算完成,还是能跑通主流程算完成?

我的做法是把每个里程碑拆成 5 到 12 个可独立判定的交付物,每个交付物必须能回答三个问题:它是什么形态(代码、文档、配置、数据)、由谁负责、交付给谁使用。

如果一个交付物说不清楚使用者是谁,那它很可能不是交付物,而是任务。任务属于迭代管理,不属于里程碑验收。

2. 证据层:再明确”怎么证明”

证据层是三层模型里最容易被跳过、但价值最高的一层。我的判断标准是:一份证据是否合格,取决于一个没有参与该模块开发的人,能否独立复现这个结论。

按这个标准,合格的证据包括:自动化用例的连续执行记录、压测原始数据集、监控面板的时间区间截图、变更评审的完整评论记录、故障演练的时间线日志。

不合格的证据包括:口头汇报、手工整理的表格、演示环境的一次性截图、没有时间戳的性能数字、以及”我们内部已经测过了”。

下面是我在团队里实际使用的一份出口准则配置示例,用 YAML 描述,可以直接映射到项目管理工具的字段上。

milestone: M3-核心交易链路可验收
owner: 交易域研发负责人

freeze_date: 2025-03-08

review_date: 2025-04-19

exit_criteria:

id: EC-01

desc: 下单-支付-回调全链路端到端跑通

gate: must

evidence: 自动化用例 PAY-E2E-001 连续 5 个工作日成功率 100%

verifier: 质量负责人

id: EC-02

desc: 支付接口在 500 并发下 P99 延迟不超过 800ms

gate: must

evidence: 压测报告原始数据 + 监控面板对应时间区间

verifier: 技术负责人

id: EC-03

desc: 异常分支覆盖率达到 85%

gate: should

weight: 0.3

evidence: 测试覆盖率报告 + 未覆盖分支清单及豁免说明

verifier: 质量负责人

id: EC-04

desc: 回滚方案完成一次真实演练

gate: must

evidence: 演练时间线日志 + 回滚耗时记录

verifier: 运维负责人

id: EC-05

desc: 对外接口契约变更全部同步至接入方

gate: should

weight: 0.2

evidence: 契约变更记录 + 接入方确认回复

verifier: 产品负责人

legacy_items:

from: M2

item: 对账任务重试机制未实现

owner: 结算域研发

deadline: 2025-03-14

status: closed

这份配置有三个关键设计。第一,gate 字段区分 must 和 should,must 项不满足直接判定不通过,不接受加权计算。第二,每条准则都有明确的 verifier,避免出现”大家都以为别人验过了”的情况。第三,legacy_items 显式记录上一里程碑的遗留项,让债务可视化,而不是靠记忆。

3. 决策层:最后明确”谁说了算、结论怎么用”

决策层解决的是结论的效力问题。我的建议是把验收结论和后续动作绑定成一张明确的映射表,避免每次都要重新讨论”有条件通过到底意味着什么”。

验收结论 判定条件 允许的后续动作 必须完成的动作
通过 全部 must 项满足,should 项加权得分 ≥ 85% 可进入发布流程,可按计划启动下一里程碑 证据归档;关键指标纳入下一里程碑基线
有条件通过(轻) 全部 must 项满足,should 项得分 65%-85% 可进入预发布环境,灰度比例不超过 10% 遗留项 5 个工作日内闭环;闭环后触发最小回归
有条件通过(重) 存在 must 项”部分满足”,且已识别缓解措施 允许启动下一里程碑,但不得进入生产发布 must 项须在下一次验收前补齐;遗留项列入阻塞清单
不通过 存在 must 项完全不满足,或无有效缓解措施 不得进入发布流程;下一里程碑启动需重新评估资源 重新定义范围与出口准则;7 个工作日内提交整改方案

这张表的价值在于,它把”验收结论”从一句形容词变成了一个可执行的开关。团队不需要在验收会上争论”这样算不算通过”,只需要对着条件核对。

里程碑节点验收教程:研发团队最佳实践,避坑指南

里程碑节点验收教程:研发团队最佳实践,避坑指南

五、案例与数据观察:从手工验收走到工具化落地

讲到这里,方法论已经比较完整了。但真正决定执行效果的,往往是工具链能不能把方法固化下来。这一节我用一个具体的落地案例来说明,并顺带讲讲我们在项目管理工具选型上的判断。

1. 案例背景:一家 140 人研发团队的三次迁移

这家团队做工业物联网平台,客户以中大型制造企业为主,交付形态以私有化部署为主。团队规模 140 人左右,分为 9 个特性小组,跨 3 个产品线。他们的验收问题很典型:里程碑多、依赖复杂、客户要求可追溯。

他们最初的做法是用表格管理验收:一张 Excel 维护出口准则,另一张维护证据链接,验收前一周由项目经理汇总。问题在第 4 个里程碑之后集中爆发,表格版本失控、证据链接失效、遗留项无人跟踪。

他们做的第一次调整是统一到某项目管理工具,把出口准则作为结构化字段管理。但第一轮效果一般,因为工具只管住了”条目”,没管住”证据”。第二次调整才是关键:把验收证据作为准入条件,与需求、测试用例、流水线记录做双向关联。

他们最终选择的方案是 PingCode。选择理由有几个:一是团队规模已经超过 100 人,且涉及多产品线并行,需要平台级的需求-测试-发布贯通能力;二是交付形态以私有化为主,必须支持私有化部署;三是他们原本用的是 Jira,历史数据量大,迁移成本是硬约束,而 PingCode 支持 Jira 的平滑迁移;四是作为国产替代方案,在合规和本地化支持上更可控。

我想强调的是,工具选择本身不解决验收问题,工具的价值在于让验收准则变得”不可绕过”。这家团队真正起作用的改动只有三条:出口准则作为字段强制填写、证据链接作为状态流转的准入条件、遗留项自动进入下一里程碑的阻塞清单。

2. 数据观察:落地前后的六个指标变化

他们在第 5 个里程碑引入了上述机制,我把第 3 到第 8 个里程碑的关键指标做了对比。需要说明的是,这些数据来自团队内部的度量台账,属于单团队观察样本,不是行业统计,但趋势足够清晰。

指标 转折前均值(M3-M4) 转折后均值(M6-M8) 变化
验收会议平均时长 3.2 小时 1.3 小时 -59%
验收结论中含”待确认”的条目占比 34% 7% -27 个百分点
出口准则中可量化准则占比 41% 89% +48 个百分点
遗留项按期闭环率 28% 81% +53 个百分点
上线后首月 P1/P2 缺陷数 19 个 8 个 -58%
里程碑平均延期天数 6.4 天 3.1 天 -52%

最后一行值得单独说说。很多人担心”严格验收会拖慢交付”,但这个团队的结果恰恰相反:里程碑平均延期天数几乎减半。原因不难理解,过去延期主要来自”验收会上发现问题→返工→重新排期”这个循环,验收越松,这个循环发生得越晚、代价越大。

另一个有意思的观察是出口准则中可量化准则占比的变化。从 41% 到 89%,这个提升不是靠写文档写出来的,而是靠工具约束,当”证据链接”成为状态流转的必填项时,团队会自然而然地倾向于把准则写成可验证的形式,因为不可验证的准则根本填不进证据。

里程碑节点验收教程:研发团队最佳实践,避坑指南

3. 一个反例:工具上了,验收没变

同一个行业里,我还见过一个反例。另一家团队也上了同一类平台,把出口准则做成了必填字段,但半年后验收质量没有任何改善。我看了他们的配置,问题出在三处:

  • 准则字段是必填的,但没有校验规则。团队统一填”功能开发完成”,照样能过。
  • 证据链接指向的是文档库,而不是原始记录。点开是一份 Word,不是流水线记录或监控面板。
  • 遗留项只是被记录,没有阻塞下一里程碑。下个里程碑启动时,系统不会提示上一期的未闭环项。

这三处的共同点是:工具承担了”记录”职责,但没有承担”拦截”职责。如果验收准则可以绕过,那它一定会被绕过,这不是态度问题,是效率理性。

六、不同情况下的行动建议

方法论不能一刀切。下面我按团队规模和业务形态,给出可以直接执行的配置建议。你可以先找到最接近自己情况的那一档,再按需微调。

1. 10 人以下小团队:把验收压缩成一张单页清单

小团队最大的风险不是验收不严,而是验收变成负担之后被彻底放弃。我的建议是把整个验收压缩成一张单页清单,包含不超过 8 个条目,全部是 must 级别,不做加权。

清单里必须包含的三项是:主流程端到端可跑通、核心接口有最基本的监控或日志、出问题能回滚。其余项目按团队实际痛点各加一到两条即可。

工具上不需要引入重型平台。一份版本受控的清单文件,加上一个简单的自动化脚本集,就能覆盖小团队 80% 的验收需求。这个阶段的目标是养成”验收要看证据”的习惯,而不是建设流程。

2. 30 到 100 人团队:建立准则模板库和证据规范

这个规模是验收体系最容易崩塌的区间。团队已经有了多条产品线并行的需求,但还没有专职的流程或质量角色,验收常常依赖个别负责人的个人严谨度。

我的建议是做两件事。第一,建立出口准则模板库:按里程碑类型(新功能、架构改造、性能优化、合规整改)分别沉淀一套准则模板,新里程碑启动时直接套用再裁剪,避免每次从零讨论。

第二,建立证据规范:明确哪类准则接受哪种证据形式。比如性能类必须提供压测原始数据,可靠性类必须有故障演练记录,接口类必须有契约变更日志。这份规范一旦确定,就不应该在单个里程碑里临时放宽。

工具层面,这个阶段开始需要结构化的验收管理能力。把出口准则、证据链接、遗留项作为独立对象管理,而不是塞在文档里,是性价比最高的一步。

3. 100 人以上中大型组织:把验收做成平台能力

超过 100 人、跨多产品线之后,验收的难点从”标准定义”转移到”一致性”,不同小组的验收标准差异会带来巨大的管理成本,而且会滋生不公平感。

这个阶段需要的是一套准入条件由平台强制、证据由系统自动采集、遗留项跨里程碑自动流转的机制。这也是我建议这类组织选择平台型工具的核心理由。

以 PingCode 为例,它在这类组织里比较实用的几点是:需求、测试用例、流水线记录可以在同一个追溯链上打通,验收证据可以指向自动采集的执行记录而不是人工上传的文档;跨项目里程碑能共享准则模板,保证多产品线的一致性;支持私有化部署,对涉及内部数据或合规要求的组织比较友好;对原来使用 Jira 的团队提供了平滑迁移路径,历史数据不会丢失,这在国产替代场景里是一个实际的降低迁移成本的因素。

但我还是要强调一遍:平台能解决的是一致性和不可绕过性,解决不了准则本身的合理性。准则写得不好,平台只会让不合格的标准执行得更彻底。

4. 交付型 / 外包型项目:验收要前置到合同层

如果一个团队的验收结论需要向外部客户交付,验收的定义就必须前置到合同或 SOW 里。我见过太多纠纷的根源,都是”完成”这个词在两份文档里有两种解释。

具体做法是把出口准则作为合同附件的一部分,明确每一项的验证方式和验证环境。特别是验收环境的归属,是客户提供还是交付方提供,会直接影响验收结论的可信度。

另外建议保留一个”验收冻结期”条款:验收通过后,双方在一定期限内(通常 10 到 15 个工作日)对验收范围内的项目不再提出新增要求,新增需求走变更流程。这条能给交付团队留出喘息空间。

里程碑节点验收教程:研发团队最佳实践,避坑指南

七、不同情况下的取舍

验收本质上是资源分配问题。任何一条”加强验收”的规则都会带来成本,下面是我认为最需要显式做出的五组取舍。

1. 验收严格度 VS 交付节奏

短期看,这两者是冲突的:更严的验收意味着更多返工和更长的收尾周期。但我在多个团队观察到的实际情况是,验收严格度在 60% 到 85% 这个区间内提高,交付节奏是改善的;超过 85% 之后,边际收益开始递减,甚至因为过度审查而拖慢节奏。

原因是低严格度区间的主要成本是”返工”,而返工发生在最不可控的时间点;高严格度区间的主要成本是”审查流程本身”,这部分成本是可预测的。真正的加速来自把不可控成本转成可控成本。我的建议是把严格度目标定在 75% 到 85% 之间,而不是追求 100%。

里程碑节点验收教程:研发团队最佳实践,避坑指南

2. 文档成本 VS 可追溯性

有些组织要求每个验收项都产出一份正式文档。这在合规场景里是必要的,但在普通产品研发里,文档的边际价值下降得很快。

我的判断标准是:如果一份文档的唯一读者是审计方,那它应该被自动化生成,而不是人工撰写。验收记录、测试覆盖率报告、变更日志都属于这一类,它们应该从工具里自动导出,而不是让人花两天时间格式化。

真正值得投入人工撰写的是”决策记录”:为什么在这个节点选择接受某个风险、为什么某个准则被豁免。这类信息无法从数据里自动推导,而且恰恰是三个月后最需要的东西。

3. 一票否决项的数量

一票否决项太少,验收失去约束力;太多,验收就会常态化不通过,最终被绕开。我的经验值是 2 到 4 条,并且必须满足两个条件:可客观验证、不满足时后果严重且不可事后补救。

符合这两个条件的典型项包括:核心链路端到端跑通、回滚方案经过真实演练、数据变更可逆。不符合的项包括”代码规范符合度”(可事后修)、”文档完整度”(可事后补),这些更适合放在 should 级别里加权。

4. 统一标准 VS 差异化标准

统一标准带来的好处是可比性和管理成本低,坏处是可能不适用于所有类型的里程碑。一个架构重构里程碑和一个新功能里程碑,用同一套准则去验收显然不合理。

我的建议是“框架统一、内容差异化”:所有里程碑共用同一套结构(must/should 分级、证据要求、遗留项机制、结论分级),但具体准则按里程碑类型套用不同模板。这样既保证了一致性,又保留了适配性。

5. 工具投入 VS 流程投入

这是最容易被误判的一组取舍。很多团队的直觉是”先上工具,工具能倒逼流程”。但根据我的观察,在出口准则本身没有定义清楚之前上工具,失败率非常高,因为工具会忠实地把含糊的标准固化下来。

比较稳妥的顺序是:先用文档把准则模板和证据规范写清楚,跑通两到三个里程碑,再把这些规则固化到工具里。工具在这里的角色是”防止流程随人员变动而退化”,而不是”从零设计流程”。

里程碑节点验收教程:研发团队最佳实践,避坑指南

八、下一步怎么做:从下一个里程碑开始

写到这儿,我想回到最开始那个 63% 的故事。那家公司的复盘最后得出一个结论:他们不缺验收流程,缺的是让验收结论与真实风险对齐的机制。所有流程都在走,但每一步都在被稀释,最后输出的是一个看起来精确、实际上无意义的通过率。

如果你准备从下一个里程碑开始改变,我建议按下面的顺序做,不要一次全上。

  1. 先做一件事:把出口准则里的形容词全部找出来。用一次 30 分钟的会议,把”稳定””良好””基本完成”这类词逐条替换成阈值加验证方式。这一步不需要任何工具,当天就能完成。
  2. 再定 2 到 4 条一票否决项。从你过去半年线上事故的根因里找,哪一类问题一旦发生就无法挽回,就把对应的准则提到 must 级别。
  3. 给每一条准则指定一个 verifier。不是指定一个团队,是指定一个具体的人。这一步能消灭掉大部分”以为别人验过了”的情况。
  4. 把遗留项做成显式清单,并设失效期。不超过下一个里程碑启动后 5 个工作日,超期未闭环的项自动升级到阻塞清单。
  5. 跑完三个里程碑之后,再考虑工具化。如果你的团队超过 100 人、跨多条产品线,且需要私有化部署或从 Jira 迁移,可以评估 PingCode 这类平台型方案;如果团队规模较小,一份版本受控的清单文件就够用。

最后想说的是我个人最深的一个体会:里程碑验收的质量,不取决于验收那天做了多少事,而取决于验收之前的三周做了什么。证据是在里程碑执行过程中积累的,不是验收前一周补出来的。当你在验收会上开始听到”这个数据我回头补一下”的时候,其实结论已经出来了,这次验收,大概率会变成一次盖章。

把标准定在前面,把证据留在过程里,把结论当成开关而不是形容词。做到这三点,验收就会从成本项变成真正的风险控制手段。

常见问题解答(FAQ)

1. 里程碑节点验收到底该在什么时机做,是研发自测完就验收,还是等测试全通过再验收?

我们团队之前一直是研发说“做完了”就拉个会验收,结果测试阶段又冒出一堆问题,回头发现验收记录等于白签。后来我又担心如果非要等测试全过,里程碑就会一直往后拖,进度表全乱。到底哪个时机才是对的?

验收时机取决于里程碑的“出口标准”是什么,而不是取决于谁先喊完成。

可执行的做法是:在里程碑启动时就写清三类出口标准,功能标准(需求项全部实现且自测用例通过)、质量标准(冒烟用例100%通过、遗留缺陷中阻塞级和严重级为0、一般级不超过约定阈值,比如3个以内)、交付标准(文档、接口说明、部署脚本、回滚方案齐备)。

只有这三类同时满足才进入验收会,验收会本身是“确认证据”,不是“发现问题”。研发自测完可以做内部预审,但预审不等于验收,不产生验收结论。判断依据很简单:验收是风险转移动作,如果验收后还要靠测试兜底,说明验收标准写低了,应该修标准而不是改时机。

2. 里程碑验收会应该由谁主持、谁签字?让项目经理主持会不会变成走过场?

我们公司项目经理偏协调型,不太懂技术细节,每次验收会就是他把大家拉齐、念一遍清单,然后研发和测试互相点头就过了。我总觉得这种验收没有真正的把关人,但又说不上该让谁来负责。想问问验收会的角色到底该怎么分。

验收会的主持人和签字人应该分开设计。主持人可以是项目经理,负责控节奏、核对清单、记录结论;但技术结论的签字人必须是该里程碑的技术负责人或架构师,业务结论的签字人必须是需求方代表,测试结论由测试负责人签字。三方签字缺一不可,项目经理只做流程确认。

这样设计的原因是:验收的本质是对“是否达标”做专业判断,协调角色没有能力也没有立场承担技术判断责任。具体做法是提前把验收清单和证据包(测试报告、缺陷清单、演示录屏、性能数据)发给三方,会上只做确认和质疑,不做临时翻查。

如果某个里程碑确实没有独立技术负责人,就指定一名资深工程师作为技术签字人,并在验收记录里写明,避免出现“集体负责等于没人负责”。

3. 验收时发现几个不阻塞的小问题,是先签字通过再挂遗留单,还是必须修完才能通过?

每次验收都会遇到这种情况:核心功能没问题,但有一些边界情况、文案错误、偶发的小bug。研发说这些都是小问题,先过再修;测试说一旦签字就没人管了,必须修完。两边都有道理,我作为负责人很难拍板,怕放过之后遗留问题烂尾,也怕卡着不放影响整体节奏。

判断标准不是问题大小,而是问题类型加上时限承诺。可执行做法是:把遗留问题分成三类区别对待。第一类是缺陷但有明确规避方案且不影响主流程,允许带条件通过,但必须同时满足三个条件,记录到统一遗留清单、指定责任人和修复版本、约定修复截止时间(建议不超过下一个里程碑启动后的第一个迭代)。

第二类是缺陷且无规避方案或影响数据正确性,一律不通过,无论看起来多小。第三类是改进建议,不进入验收结论,单独放进需求池。关键动作是把“带条件通过”写进验收记录,写清条件未满足时的后果,比如该里程碑不能标记为完全关闭、相关责任人绩效扣分。判断依据是:签字不是免责,签字是承诺兑现。

如果没有时限和后果,遗留单一定会烂尾。

4. 跨团队协作的里程碑,上下游进度不一致时怎么验收?要不要等所有依赖方都完成?

我们做的是平台型产品,一个里程碑经常涉及前端、后端、算法、数据几个组,经常出现有的组早就完成了,有的组还差一截。如果等所有组都完成再验收,整体进度会被最慢的组拖死;如果各组分别验收,又会出现接口对不上、联调才发现问题的情况。这种情况到底怎么处理?

跨团队里程碑要采用“分层验收加依赖门禁”的方式,而不是简单等人齐。具体做法是分两层:第一层是组件级验收,每个团队对自己的交付物单独验收,标准是该组出口标准,验收通过后把接口契约、版本号、部署包冻结并发布到统一的集成环境。

第二层是集成级验收,只有所有上游依赖都达到组件级通过,才触发集成验收,标准是端到端主流程跑通、接口契约一致性校验通过。判断依据是:组件级验收解决“各自做完了没有”,集成级验收解决“拼起来能不能用”,两者不能互相替代。

为了避免最慢的组拖死整体,可以在里程碑计划阶段就把依赖关系画成网络图,识别关键路径,对关键路径上的依赖设置提前预警节点,比如提前两周预警、提前一周升级到项目决策层。对于非关键路径的依赖,允许并行推进并在集成验收前补齐,但必须在验收记录里注明哪些依赖是延后补齐的,作为风险备案。

读者评论

赵
赵景行

证据式验收这个方向我认同,但两个月的前期投入对二十人以下的团队基本不现实。我们试过把自动化用例和监控曲线挂进验收清单,结果维护证据链接本身又变成一项新工作,用例一改编号就全断。想问问小团队有没有更轻的过渡做法,比如只对一票否决项强制要求原始数据?

邵
邵俊杰

有条件通过的遗留问题修复率不到三成,这个数字我信。我们更麻烦的是失效期定了没人管,五个工作日后问题既没关也没升级,就一直挂在系统里。后来改成到期自动提醒责任人上级才有改善,但这只是把责任往上推了一层,根子还是排期里根本没给遗留问题留工时。

余
余欢

验收会完全不设演示环节,我持保留意见。我们做 To B 交付,客户方代表不是技术出身,光看压测曲线和用例执行记录他没法判断这东西能不能用。我的做法是把演示降级成可选项,放在证据核查之后,只用来确认交互层面的东西,不进入验收结论。你们那边业务方是怎么接受纯数据验收的?

文章包含AI辅助创作:里程碑节点验收教程:研发团队最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/338746

赞 (0)
飞飞飞飞
节点日期管理指南:实施团队如何做好里程碑,入门指南全流程
上一篇 2026年10月4日 下午1:05
节点状态实操方法:实施团队提升里程碑效率的入门指南方法与模板
下一篇 2026年10月4日 下午1:05

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
