节点验收管理指南:研发团队如何做好里程碑,最佳实践全流程
去年冬天,我参与了一家 200 人研发组织的交付复盘。翻完数据后,会议室安静了很久:过去 6 个季度,他们的里程碑验收通过率是 100%,但同期线上 P1/P2 缺陷数量上涨了 40%,平均交付周期反而拉长了 18%。验收会越开越热闹,风险却一个没拦住。我把这种现象叫做”验收通胀”,里程碑越设越多,验收结论越来越好看,真实的风险控制能力却越来越弱。
这不是某一家公司的问题。节点验收管理之所以难,不是因为它需要多复杂的方法论,而是因为它处在一个天然的矛盾里:验收天然是”人来做判断”的事,但研发交付的本质是”证据说话”。当判断脱离了证据,验收就退化成了一次礼貌的确认。这篇指南,我会从我自己做过的三次里程碑治理改造出发,把节点验收这件事拆成三个问题:验收点选在哪、验收标准怎么写、验收结论怎么产生。每一个环节我都会给出可落地的操作、真实的数据变化,以及在不同团队条件下该做的取舍。
一、先给结论:关于节点验收的五个判断
在展开细节之前,我先把这几年最核心的判断摆出来。如果你只读一段,读这一段就够了。
1. 节点验收的本质是风险转移,不是进度确认
大部分团队把验收会开成了进度汇报会:负责人讲一句”这个模块做完了”,产品经理点点头,会议结束。这是对验收最大的误解。
验收的真正功能,是把风险从”下游”转移到”当下”。一个需求如果在开发阶段被判定为”做完了”,风险就被推到了测试、上线、甚至客户现场;如果它在节点上被判定为”证据不足,不予通过”,风险就停在当下这个节点,可以在成本最低的时候处理掉。所以验收会问的第一个问题不该是”做完了吗”,而是”如果现在放它过去,后面哪一步会出事”。
2. 验收点的位置比验收标准更重要
我见过太多团队花几个月打磨验收清单,却从没想过验收点设在哪里。结果是标准写得很细,但放在了错误的时间点上,在需求评审阶段要求性能指标,在代码提交阶段要求业务方签字。
验收点应该设在”不可逆决策点”上:一旦跨过这个点,回退成本会陡增。比如接口契约冻结、数据库结构确认、灰度放量、对外承诺交付日期。这些位置才是值得设门禁的地方,其他地方设门禁只会消耗团队的配合意愿。
3. 没有证据的验收等于没有验收
我在一次复盘中做过统计:某项目 32 个验收项里有 27 项的结论是”已确认”,但能提供可回溯证据的只有 9 项。所谓可回溯证据,是指测试报告、接口日志、性能压测曲线、代码评审记录、变更单,任何一个第三方在不问当事人的情况下也能复现的凭据。
验收结论必须绑定证据链接,而不是绑定一句话。这一条看起来是形式要求,实际上是唯一能防止验收通胀的机制。
4. 验收必须挂上决策权,否则就是仪式
验收有一个残酷的判定标准:如果验收不通过,项目会停下来吗?如果答案是不会,那这个验收点就只是流程装饰。真正有效的节点验收,必须明确三件事:谁有权判定不通过、不通过之后资源如何调整、连续不通过升级到谁。
5. 工具的价值在于让证据自动沉淀,而不是增加填报负担
这一点我在后面会用具体案例展开。核心判断是:如果一个团队的验收证据需要人手工整理,那这个验收流程活不过两个迭代。证据必须从需求、任务、测试、构建、发布这些日常动作里自动长出来。

二、背景与真实场景:为什么里程碑总会失守
要谈怎么做好,先得搞清楚它通常是怎么坏的。
1. 三种典型的验收场景,问题完全不同
我把研发团队遇到的节点验收分成三类,它们在验收时机、参与人和证据要求上差异极大。
| 场景类型 | 典型验收点 | 主责人 | 最常见的失效方式 |
|---|---|---|---|
| 阶段门型(交付/定制项目) | 需求冻结、设计评审、UAT、上线 | 项目经理 + 客户方 | UAT 变成”客户随便点点”,问题留到运维期 |
| 迭代评审型(产品团队) | 迭代评审、发布评审 | 产品经理 + 研发 | 评审变成演示,未完成项被”下个迭代补” |
| 混合型(中大型组织) | 阶段门 + 发布门 + 质量门 | PMO / 交付负责人 | 门禁太多、标准打架,团队学会绕行 |
三种场景的问题不同,但有一个共同点:失效都不是发生在验收会上,而是发生在验收会之前的定义阶段。会上的争论,其实是定义模糊的迟到变现。
2. 一次”验收全过、上线全崩”的完整复盘
我印象最深的是 2021 年接手的一个企业服务项目。上线后第一周,客户报障 47 条,其中 12 条属于阻塞性缺陷。按照项目记录,跨越 5 个里程碑的验收全部是通过的。
我们把当时的验收记录全部翻出来,逐条对照,发现问题集中在三个方面:
- 五个里程碑中,有三个的验收材料是 PPT,另外两个是”演示 + 口头确认”;
- 验收标准写着”功能符合需求文档”,但需求文档本身在过程中变更了 23 次,没有版本对齐记录;
- 验收人签的是技术负责人,但技术负责人没有权限调整交付范围,签了字也没有后续动作。
这不是执行力问题,是设计问题。验收点的证据要求、参与人权限、标准版本三者都没有对齐,验收会本身就失去了判定能力。

3. 被忽略的隐性成本
节点验收没做好,最直观的损失是缺陷流到线上。但更贵的成本往往看不见。
第一是团队的心理契约被破坏。当团队发现”验收只是走形式、通不通过看关系”,他们就会自然把精力从质量转向了汇报和解释。第二是真实进度信号的失真,管理层看到的绿灯越多,决策所依据的信息就越假,等到问题暴露时已经到了无法内部消化的规模。
三、六个常见误区,以及它们各自的解法
1. 把节点验收开成了演示会
演示只能证明”路径能跑通”,不能证明”系统是可靠的”。演示环境的网络、数据量、并发量、异常路径,都和生产环境不同。
解法:把演示降级为验收材料的一部分,而不是验收本身。验收结论应当基于三类材料:可复现的测试证据、可量化的指标数据、可回溯的变更记录。演示只是帮助验收人建立直观感受的辅助手段。
2. 用完成百分比代替可验证产出
“这个模块完成了 80%”是研发管理里杀伤力最大的一句话。它是一种模糊的自我评估,既不能被验证,也不能被追责,还会给人”差一点就好了”的错觉,而剩下的 20% 往往包含最难的部分。
解法:用”已通过 / 未通过 / 阻塞”三态替代百分比。一个验收项只有两种终态和一种中间态,中间态必须写明阻塞原因和责任人,且必须有明确的解除时间点。
3. 验收标准不可证伪
“功能正常””性能良好””体验流畅”,这些词听起来没错,但它们没有判定边界,任何人都可以基于自己的理解给出通过或不通过的结论,最终结果取决于谁的声音更大。
解法:验收标准的每一句都要能被一个第三方独立检验。下面的写法是我在多个团队推行后效果比较好的一种:
milestone: 支付链路联调完成
exit_criteria:
id: EC-01
rule: 支付成功率 >= 99.5%
evidence: 压测报告链接(含 5000 笔样本)
verifier: 测试负责人
id: EC-02
rule: 超时重试、重复支付、退款逆向三类异常路径均有自动化用例
evidence: 测试用例集 + 最近一次执行记录
verifier: 测试负责人
id: EC-03
rule: 与三方渠道的接口契约冻结,任何变更需走变更评审
evidence: 接口契约文档版本号 + 评审记录
verifier: 架构负责人
id: EC-04
rule: 关键链路的 P99 响应时间 evidence: 生产同构环境压测曲线截图
verifier: 架构负责人
blocking: 任一条 EC 未满足,节点不予通过,不允许带条件通过
4. 签字的人不承担后果
这是我见过最隐蔽的误区。验收人从技术角度签字,但交付范围、上线时间由业务方决定,出了问题责任落在运维和研发身上。签字与后果脱钩,验收就必然形式化。
解法:让验收权与资源调整权绑定在同一层级。如果验收人无权决定”不通过之后怎么办”,那这场验收应该向上平移一级,而不是在原层级继续开。
5. 只验功能,不验非功能
功能验收的门槛低、失败信号明显;非功能项(性能、安全、可观测性、回滚方案、数据兼容)门槛高、失败信号延迟出现,所以最容易被跳过。而恰恰是这些项,在生产事故中占比最高。
6. 一次性大颗粒度验收
把 300 个需求打包到一个里程碑上验收,结果只有两个:要么全部通过(因为不通过代价太大),要么全部卡死(因为没人敢拍板)。
解法:把大里程碑拆成可独立判定的验收批次。每一批次都要能独立回答”如果今天只上线这一批,会不会出问题”。这不是为了增加流程,恰恰是为了让验收结论具备可信度。

四、专业判断逻辑:验收点和验收标准该怎么定
误区讲完了,接下来是我认为最值得投入时间的那部分,判断逻辑。这部分决定你后面所有执行动作是否有效。
1. 用不可逆决策点定位验收节点
我判断一个位置该不该设验收点,只问一个问题:如果这个位置出了问题,回退的成本是多少?
回退成本低的地方,不设门禁。比如代码提交、单个任务完成、内部小版本迭代,这些交给自动化流水线和日常评审处理即可。回退成本陡增的地方,必须设门禁。典型有四类:
- 契约类:对外接口冻结、数据模型确认、第三方对接协议签署;
- 承诺类:对外交付日期、客户验收、商务节点;
- 不可逆操作类:数据迁移、历史数据清理、灰度全量;
- 资源投入类:团队扩编、外采硬件、进入下一阶段预算。
按这个标准筛一遍,很多团队会发现自己的里程碑设置有一半是多余的,而真正该设门禁的位置反而是空的。
2. 三层验收结构,各管各的事
很多验收会开得混乱,是因为把三个不同性质的问题塞进了同一个会议。我一般建议拆成三层。
| 层级 | 回答的问题 | 典型证据 | 判定人 |
|---|---|---|---|
| 技术验收 | 系统是否按设计正确实现、是否可靠 | 测试报告、压测数据、代码评审、静态扫描 | 技术负责人 |
| 产品验收 | 是否解决了目标用户的问题、边界是否覆盖 | 验收用例执行记录、可用性走查、灰度反馈 | 产品负责人 |
| 业务验收 | 是否达到了预期的业务效果、是否可运维 | 业务指标看板、运维手册、回滚预案 | 业务方 + 运维负责人 |
三层分开的好处是:技术问题不会因为业务方没到场而搁置,业务问题也不会被技术细节淹没。三者可以在同一时间窗口内并行推进,但结论必须分别记录。

3. 退出准则的三要素:可观测、可复现、可回溯
我把验收标准分成三类写法,从弱到强。
(1)描述型:”功能已实现””代码已提交”。这类标准几乎没有验收价值,只适合内部小任务。
(2)指标型:”支付成功率 ≥ 99.5%””P99 ≤ 800ms”。这类标准可判定,但需要配套证据口径,否则各自取样会得出不同结论。
(3)证据绑定型:”支付成功率 ≥ 99.5%,证据为含 5000 笔样本的压测报告,取样窗口为最近一次全链路回归”。这是我推荐的形态:标准 + 证据 + 取样口径,三者一体。
对于非功能项,我会额外要求一条”反向证据”:不是证明系统能工作,而是证明系统在故障时能安全退化。比如降级开关是否真的生效、回滚脚本是否在预发环境演练过。
4. 硬门禁与软门禁,必须区分对待
把所有验收项都设成硬门禁,团队会想办法绕行;全部设成软门禁,验收就失去约束力。我的分法是:
- 硬门禁(不通过则节点无法关闭):安全合规、数据一致性、核心链路可用性、回滚方案可执行性;
- 软门禁(记录风险,允许带条件推进,但必须有责任人和期限):性能优化项、非核心体验问题、技术债清理、文档完善。
关键在于,软门禁不是”算了”,而是”记账”。每一项软门禁必须进入风险台账,有责任人和截止时间,并且在下一次节点验收时被强制回顾。
5. 先定度量基线,再定验收标准
这是很多人跳过的一步。如果没有基线,”支付成功率 ≥ 99.5%”这个数字从哪来?如果今天成功率是 97%,直接要求 99.5% 就是不现实的;如果今天是 99.9%,那这个标准又太松。
正确的顺序是:抓 2-4 周的现状数据 → 确定基线和改善幅度 → 把改善幅度写进验收标准。这一步做扎实,后面的验收争议会少一大半,因为标准是从数据里长出来的,不是拍脑袋定的。

五、实践案例:一个 200 人研发组织的里程碑改造
讲完整套逻辑,我想拿一个我实际参与过的改造案例来说明它在真实环境里怎么落地。下面的过程和数据都来自真实复盘,涉及公司信息的部分做了脱敏处理。
1. 改造前的状态
这是一家做企业级软件的公司,研发规模大约 200 人,分成 6 个交付小组,服务三类客户:大型企业私有化交付、中型 SaaS 订阅、以及内部平台。改造前的状态很典型:
- 里程碑由各小组自行定义,粒度差异极大,有的小组按 2 周设,有的按 3 个月设;
- 验收材料散落在共享盘、邮件、IM 聊天记录和会议纪要里,找一份三个月前的验收证据平均要花 40 分钟以上;
- 缺陷在验收阶段和上线后的分布是 3:7,也就是说大部分问题是在客户那里第一次被发现的。
最要命的是第 2 条。团队并不缺验收意识,缺的是让证据随手可得的基础设施。当取证的边际成本高于跳过验收的成本时,流程一定会被跳过,这是行为规律,不是态度问题。
2. 用统一平台承载全链路证据
我们做的第一件事不是写制度,而是把”需求,任务,代码,测试,缺陷,发布”这条链路的证据统一到一个平台上。经过对比,团队最终选择了 PingCode 作为承载平台,原因有三个,我认为对中大型组织有普遍参考价值。
第一是链路的完整性。PingCode 覆盖了需求管理、项目迭代、测试管理、缺陷跟踪和发布管理,验收证据不需要跨五个系统去拼。一个验收项可以直接关联到它的需求、用例、执行结果、关联缺陷和发布记录。这解决了我前面说的取证成本问题,验收会上点开一个条目,证据链是现成的。
第二是对中大型组织和私有化场景的适配。这家公司有一半客户在私有化部署场景,对数据不出域有硬性要求,同时研发团队规模在 100 人以上,需要权限分级、跨项目视图和多团队协同。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,这两点直接对上了他们的约束条件。
第三是迁移成本可控。他们原来的研发数据在 Jira 上,迁移最怕的不是数据搬不过去,而是工作流和字段语义丢失导致历史数据变成”只读垃圾”。PingCode 支持 Jira 平滑迁移,工作流、字段映射和历史数据可以按项目维度逐步切换,不需要一次性停机换轨。对于不能承受交付中断的团队,这一点比功能列表上的任何一条都重要。
3. 我们落地了三条具体规则
(1)每个里程碑必须挂载”退出准则”清单,每一条准则都必须关联到平台内的一个可访问对象(用例、报告、缺陷、发布单),没有关联对象的准则不允许保存。
(2)验收结论只能在平台上产生。通过、不通过、带条件通过三种状态,带条件通过必须填写风险台账条目、责任人和到期日,系统自动在下个里程碑提醒。
(3)缺陷按发现阶段打标,每周出一张分布图。团队不需要被批评,只要看到”上线后发现的缺陷占比”这条曲线,自己就会调整动作。
4. 六个月后的数据变化

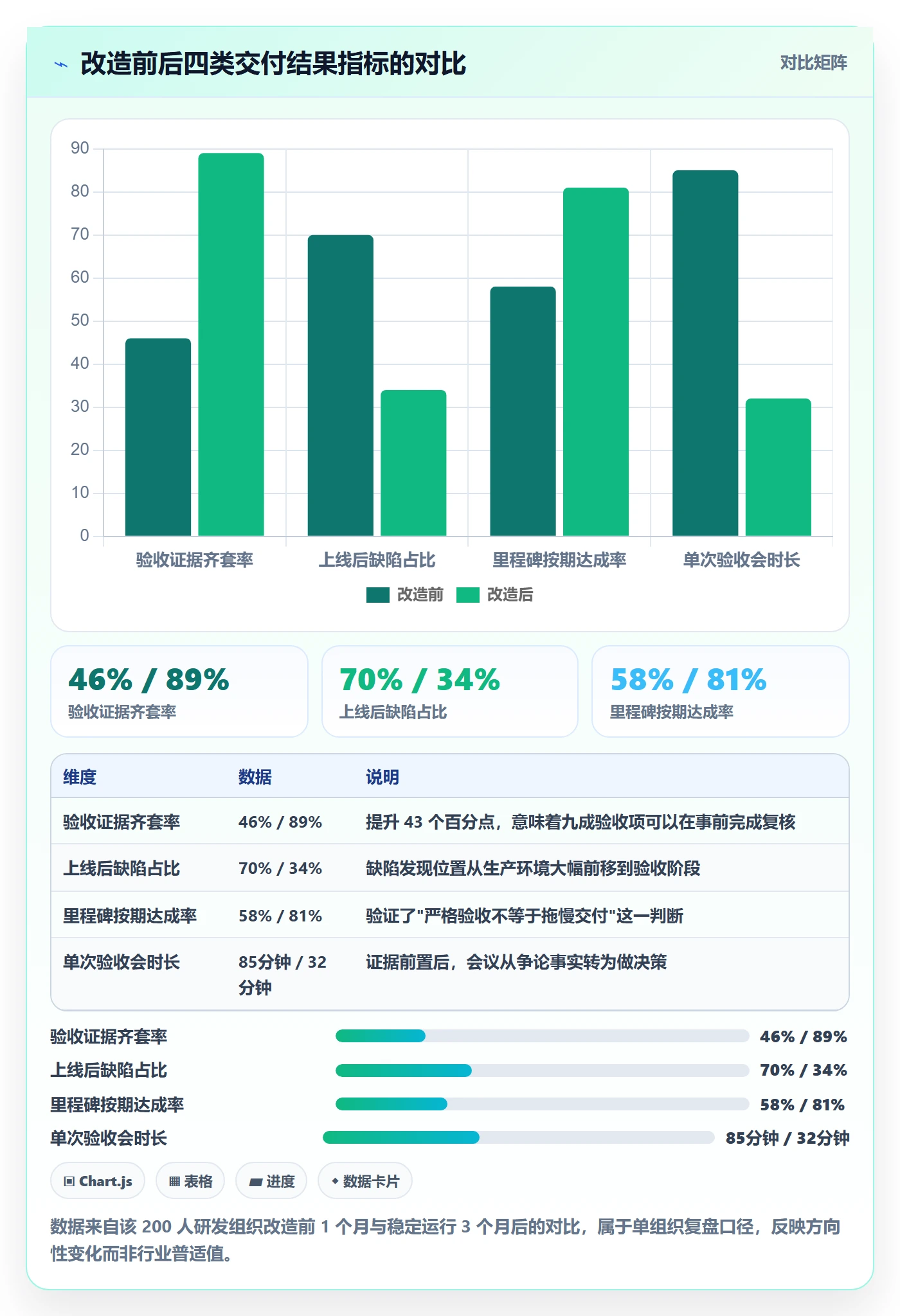

改造从第 3 个月开始见效,下面是第 1 个月(改造前)与第 7 个月(稳定运行 3 个月后)的对比口径。
| 指标 | 改造前 | 稳定运行后 | 变化 |
|---|---|---|---|
| 验收证据齐套率 | 46% | 89% | +43pp |

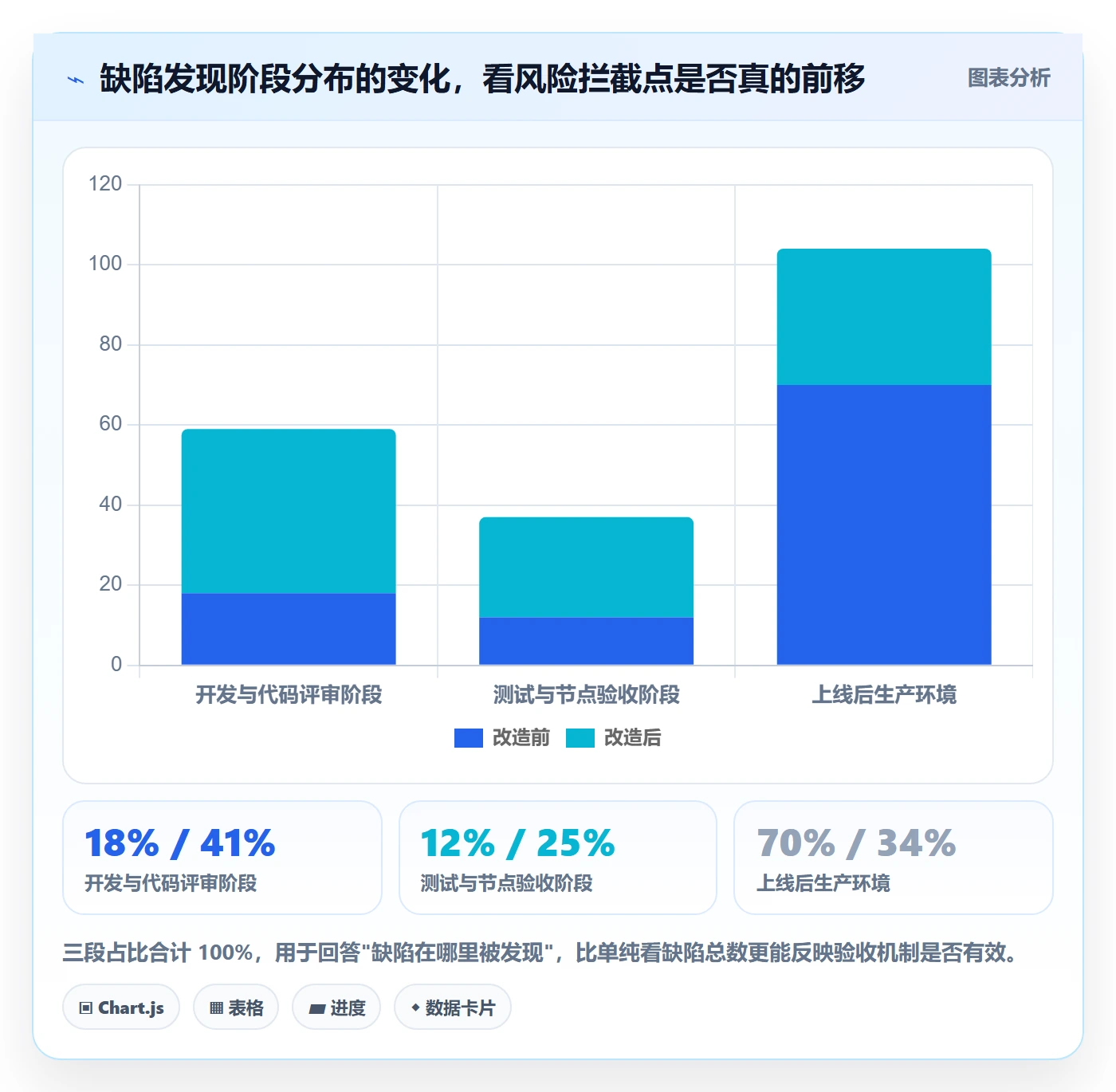

| 上线后发现的缺陷占比 | 70% | 34% | -36pp |
| 里程碑按期达成率 | 58% | 81% | +23pp |
| 单次验收会平均时长 | 85 分钟 | 32 分钟 | -62% |
| 查找历史验收证据耗时 | 约 40 分钟/次 | 约 2 分钟/次 | -95% |
有两个变化特别值得说。第一个是里程碑按期达成率反而上升了。很多人担心加强验收会拖慢交付,实际结果相反:因为问题在节点上被拦住了,后续不再需要救火式返工,计划的可预测性显著提升。
第二个是验收会时长缩短了 62%。会议时间的大部分消耗在”这件事到底做了没有”的争论上,当证据随手可查时,会议自然就变成了决策会。


5. 迁移与私有化的一些现实考虑
如果你的组织也在做类似改造,有几个坑我想提前说。
(1)不要一次性全量迁移。按项目分批迁移,先迁 1-2 个活跃项目跑通一个里程碑,再扩展。历史归档项目保持只读即可,强行迁移只会消耗大量工时。
(2)字段映射要先做减法。很多团队想趁迁移把历史字段全部保留,结果是新系统的自定义字段超过 50 个,配置复杂到没人愿意维护。我一般建议只保留参与验收判定的字段,其余归档。
(3)私有化部署要提前算清运维成本。私有化带来数据可控,但也意味着升级、备份、监控要自己承担。中大型组织通常有运维能力,这条不是问题;但如果是 20 人以下团队,我会建议重新评估必要性。
六、不同情况下的行动建议
方法论是通用的,但落地节奏完全不同。下面按团队类型给出我的具体建议。
1. 交付型 / 定制化项目团队
这类团队的核心约束是合同和客户,验收点必须和商务节点对齐。
- 把验收点设在需求冻结、UAT 开始、UAT 结束、上线、运维移交这五个位置,不增不减;
- 每个验收点必须有客户方或业务方的书面确认,口头确认要当场转成书面记录;
- UAT 阶段的退出准则要写成用例执行口径,而不是”客户确认没问题”;
- 所有变更走变更单,变更单必须说明对里程碑的影响。
2. 产品型 SaaS 团队
这类团队约束是发布节奏和用户影响,验收应该向”发布门”收敛。
- 迭代评审和发布评审分开:评审看价值,发布看风险;
- 发布门的硬门禁只留三条:核心链路回归通过、灰度监控指标正常、回滚方案可执行;
- 未完成项不”下个迭代补”,而是走优先级重排,避免技术债隐性累积。
3. 平台 / 基础设施团队
这类团队的特点是问题暴露延迟长、影响面大。
- 验收重点放在非功能项:容量、故障注入、降级演练、监控覆盖;
- 每个验收点必须包含一次真实的故障演练记录,而不是纸面预案;
- 验收周期可以更长,但证据标准要更硬。
4. 强监管行业(金融、医疗、汽车等)
- 把合规要求直接写进退出准则,不要作为附加检查项;
- 验收证据保留期限按监管要求设定,并确保系统能自动归档;
- 建议选择支持私有化部署的平台,避免数据出域带来的合规风险。
5. 小团队(20 人以下)与分布式团队
小团队不要照搬大组织的门禁体系,重点只有一个:把验收结论和证据绑定。可以用最简单的工具,只要保证每条验收结论都能点开看到一个凭据即可。
分布式团队的关键是”异步可复核”。验收材料必须能在不看直播、不听电话的前提下被独立理解,因此录屏、文档、测试报告比会议本身更重要。

七、不同情况下的取舍
这一节我想讲得更直白一些:节点验收管理没有最优解,只有取舍。下面五组取舍是我在实践中最常被问到的。
1. 严谨 vs 速度
取舍的关键不在于选哪边,而在于把严谨放在不可逆的位置,把速度放在可逆的位置。数据迁移、对外契约、安全合规这些不可逆事项,慢一点没关系;内部迭代、UI 调整、文案改动这类可快速回退的事项,不该设门禁。
我见过反过来的团队:内部小改动要三轮评审,数据迁移却”先跑起来再说”。这种错配比单纯的宽松或严格危险得多。
2. 自动化证据 vs 人工评审
自动化证据的优势是便宜、可重复、不带情绪;劣势是只能覆盖已经被定义过的检查项,对新出现的风险无能为力。人工评审的优势是能发现意外问题,劣势是成本高且不稳定。
我的建议是把回归类、规则明确的检查全部自动化,把人工评审的精力集中在两类事情上:新链路的首次验收、以及跨模块的集成风险。前者没有历史基线,后者自动化很难覆盖。
3. 硬门禁 vs 软门禁
硬门禁过多会让团队学会绕过流程,这是必然结果,当规则无法被遵守时,人们不会停止工作,而是会绕开规则。所以硬门禁的数量建议控制在 3-5 条以内,且必须是不可协商项。
软门禁则要足够多,因为它的作用是记录和跟踪,成本低。真正危险的不是软门禁多,而是软门禁没有回顾机制,记了账不还,账本就没有意义。
4. 工具投入 vs 流程投入
我的经验是:流程的收益在第 1 个月显现,工具的收益在第 3 个月之后显现,但工具的缺失会让流程在第 2 个月崩掉。原因就是我前面反复强调的取证成本。如果每一次验收都要花 40 分钟找材料,任何流程都撑不过两个迭代。
反过来,只上工具不定义流程,团队会在平台里建一堆无人维护的字段和视图,热闹半年后回到原点。
5. 验收粒度粗 vs 细
粒度太粗,验收结论失去可信度,因为没人敢否决一个大包;粒度太细,验收成本超过收益,团队会疲于应付。
我通常用的判断标准是:一个验收批次应该能在一次 30 分钟的会议里被完整判定,且每个批次都能独立上线。如果一个批次不能独立上线,它就不是一个验收单元,只是一个任务集合。

八、总结:关于节点验收的三个独特判断
写到这里,我把整篇文章的判断收敛成三句话。
第一,节点验收的稀缺资源不是标准,而是信任。一个团队如果每个节点都设门禁,最后一定演变成”签个字就算了”;只有把门禁数量压到个位数、放在真正不可逆的位置上,验收结论才会有分量。
第二,验收的有效性取决于证据的获取成本,而不是取决于制度的严厉程度。制度再严,如果取证要花 40 分钟,执行就会变形;证据如果能自动从日常动作中长出来,即使制度宽松,验收依然扎实。这也是我认为中大型组织值得投入平台建设的原因,不是为了管控,而是为了降低取证的摩擦。
第三,判断节点验收做得好不好,只看一个指标:上线后发现的缺陷占比。这个指标无法造假,也无法通过会议技巧改善。它的变化直接反映风险是否被前移到了应该被拦下的位置。
下一步你可以做什么
如果你打算在这周就开始动手,我建议按下面这个顺序,不要跳步:
- 梳理现有里程碑,用”回退成本”标准筛一遍,标记出真正不可逆的 3-5 个位置,其余降级为普通评审;
- 抓两周基线数据,至少包括缺陷发现阶段分布、里程碑按期率、验收会时长三项;
- 为每个保留的节点写退出准则,每条准则必须包含标准、证据、取样口径、判定人四要素,缺一不可;
- 清理取证路径,检查从需求到发布的关键证据能否在一个地方被找到,找不到就优先解决这个问题;
- 跑一个完整节点做试点,用真实数据验证验收会时长和证据齐套率,再决定是否推广。
最后提醒一句:不要试图一次改完所有节点。先在一个里程碑上把证据链跑通,比在十个里程碑上写十份制度更有效。节点验收这件事,从来不是靠制度密度取胜的,而是靠每一个节点上”这件事确实被验证过”的确定性累积起来的。
常见问题解答(FAQ)
1. 节点验收和里程碑有什么区别?研发团队应该怎么设置节点?
我们团队以前把每个版本发布都叫里程碑,结果每次验收都像走流程,业务方也不清楚到底要确认什么。我自己也困惑,节点验收到底和里程碑是不是一回事,设多了会不会拖慢迭代。
里程碑是阶段性的业务或技术目标,比如 MVP 上线、公测、商业化版本;节点验收是通往里程碑过程中的可控检查点,核心是交付物、准入准出标准和决策人。设置时建议一个里程碑拆 2 到 4 个内控节点,每个节点只验收可独立验证的成果,周期控制在 1 到 2 周,最长不超过 4 周。
每个节点写清三件事:交付物清单、验收标准、谁拍板;数据上看节点交付物完整率、一次验收通过率、延期率和缺陷逃逸率。如果某个节点连续两次无法通过,说明拆分粒度过大或标准不清,应缩小范围而不是降低标准。
2. 节点验收标准怎么写,才能避免开发和业务方扯皮?
我最怕写“功能可用”“性能达标”这种验收标准,开发说做完了,业务说不能用,最后只能开会吵。有没有一种写法能让验收标准提前说死,大家按同一把尺子判断?
把验收标准写成可验证、可复现、带阈值的检查项,不要用形容词。每个需求至少对应功能、性能、安全、数据和文档五类中的适用项,例如核心用例通过率 100%,P0/P1 缺陷为 0,接口 P95 响应小于 300ms,错误率低于 0.5%,关键数据对账差异为 0。
验收证据也要提前约定,比如测试报告、演示录屏、监控截图、对账结果和签署记录。判断依据是:任何一条标准都应该能让第三方在 30 分钟内复现并给出通过或不通过,如果做不到,就说明标准还太模糊。数据口径建议统一为需求覆盖率、用例通过率、缺陷收敛趋势、遗留缺陷等级分布。
3. 节点验收会怎么开,才不至于变成开发汇报会?
我们每次验收会都是开发讲 PPT,业务方听完说“再看看吧”,没人拍板,问题也没闭环。我想知道验收会到底应该怎么组织,才能让决策发生,而不是浪费时间。
验收会要变成决策会,会前至少 24 小时发验收包,包括交付物、测试结果、遗留问题和风险清单;会中按演示、验证、决策三段走,演示只展示验收标准对应的内容,验证由验收人按清单抽查,决策人必须当场给出通过、有条件通过或不通过。有条件通过必须写清条件、负责人和截止时间,通常不超过 3 个工作日闭环;
不通过则明确返工范围和重新验收时间。判断会议是否有效,看三个数据:按时验收率、一次验收通过率、遗留项闭环周期。如果会议超过 60 分钟还没有结论,说明会前材料或决策人没到位。
4. 节点验收发现延期或质量不达标,应该砍范围、延期还是带病上线?
我们经常在里程碑前一周发现做不完,业务又催着上线,团队只能加班硬扛或者先上线再补。我很想知道有没有更理性的处理方式,既不让项目失控,也不让团队一直被透支。
先做预验收,不要等到正式节点才暴露问题。节点前 3 到 5 天按验收清单做一次预验收,用红黄绿标记:绿是达标,黄是有条件通过,红是不达标。如果进度延期,优先砍非核心范围、调整后续里程碑、启用缓冲,而不是压缩测试或降低验收标准;
如果质量不达标,P0/P1 缺陷必须清零,P2 以下可以带条件通过,但要有明确修复计划和截止时间。判断依据看进度偏差、缺陷收敛趋势和预验收通过率:预验收红项超过 20% 或 P0/P1 未收敛,就不应进入下一阶段。
带病上线只适用于可回滚、影响面可控且有监控告警的场景,并且要事先获得业务和运维的书面确认。
文章包含AI辅助创作:节点验收管理指南:研发团队如何做好里程碑,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/338667
读者评论
验收成熟度高低"这组对比数据我看的时候心里打了个问号。通过率高但缺陷多,有没有可能是那些团队接的需求变更更频繁、客户更强势,验收点根本设不住?也就是说,也许是项目本身可控性差才导致验收形式化,而不是反过来。方向我认同,但这类改造前后对比的样本,容易高估流程本身的作用。
证据必须自动长出来"这句最有共鸣。我们试过在验收单里贴测试报告链接,三个月后回头看,一半链接打不开,还有一部分点进去没权限。跨系统拉数据这件事,只要工具链是断的,最后一定是人手工整理,然后两个迭代就没人填了。想问下有没有人真把这条落下来过,靠的是什么机制。
让验收权和资源调整权绑在同一层级,逻辑没问题,落地挺尴尬。我们这边能拍板不通过的只有总监以上,真把他们拉进每个节点验收会,会议时长直接翻倍,而且多数时候结论还是"先过,问题记下来"。我现在倾向只在契约冻结和灰度全量这两个点真卡,其余交给自动化门禁,别硬凑验收会。
