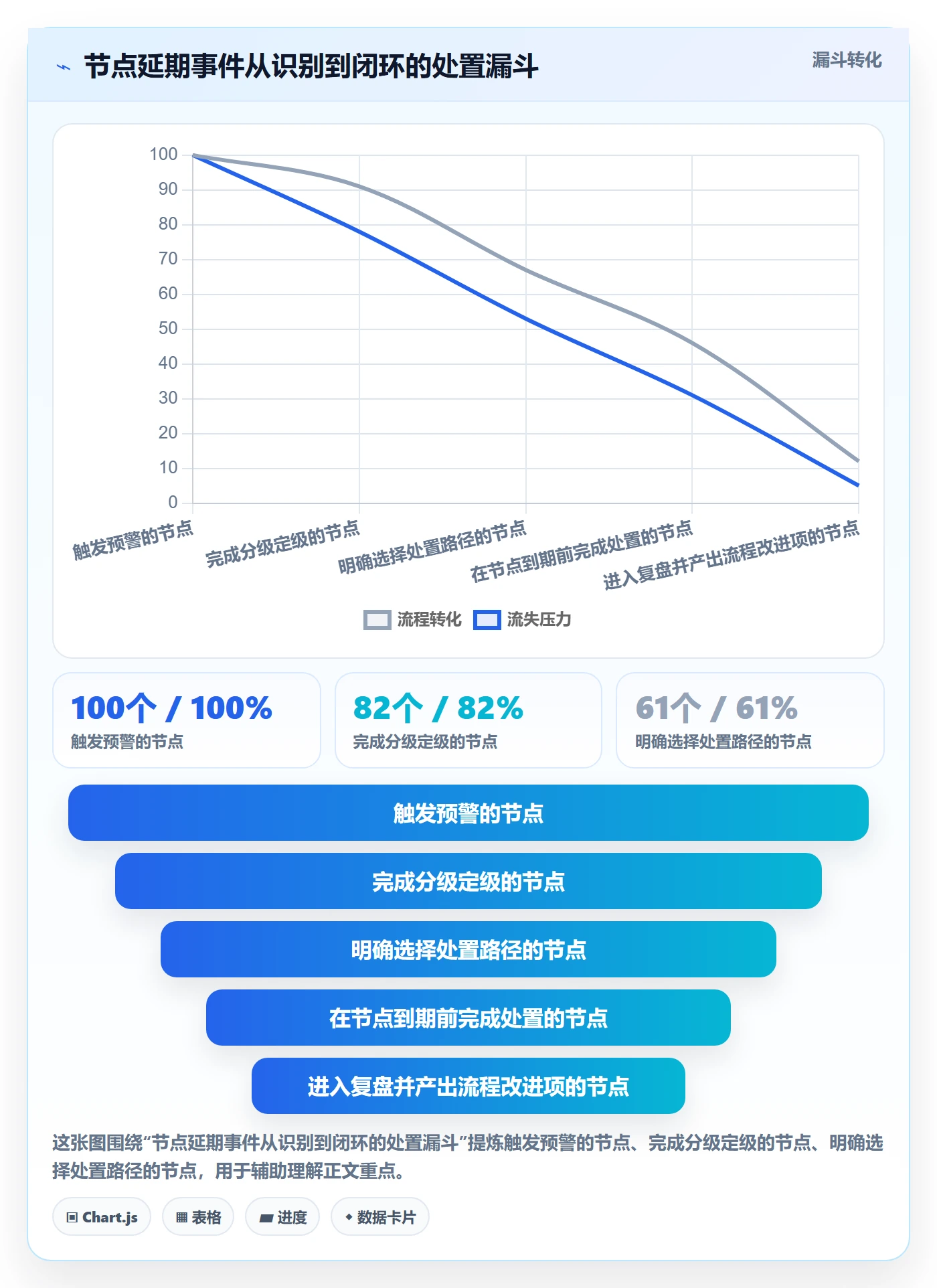

节点延期流程与规范:研发团队里程碑协同管理关键指标

去年 Q3 我参与过一次 300 人研发组织的版本复盘,那个版本比计划晚了 19 个自然日。翻完工时记录和节点日志之后,我们发现一个让人不太舒服的事实:真正”突发”的延期只有 3 天,剩下 16 天全部来自节点之间的连锁反应,需求评审晚了 2 天,接口联调晚了 5 天,回归测试被压缩到只剩 4 天,最后又因为测试环境被占用多耗了 9 天。也就是说,这次延期在需求评审那天就已经基本注定了,只是没有人把它当成一个”延期事件”来处理。

这件事之后,我把手上 40 多个研发团队的历史数据做了一次横向比对,覆盖 20 人到 2000 人不同规模。一个反复出现的规律是:节点延期流程做得好的团队,并不是延期更少,而是“延期从发生到被识别”的平均间隔更短。做得差的团队平均要 6.8 天才意识到节点出问题,做得好的团队是 1.4 天。这 5 天多的差距,直接决定了后面是”追回来”还是”砍范围”。

这篇文章不打算讲”要重视里程碑管理”这种废话,而是把我自己踩过的坑、验证过的流程规范、以及在不同规模团队里的取舍逻辑讲清楚,包括节点延期的定义口径、分级标准、关键指标、流程步骤,以及在中大型组织里怎么用工具把规范真正跑起来。

一、先给结论:节点延期管理的核心不是”催”,而是”可预测的偏差信号”

先把我的核心判断放在最前面。如果你只想要一句话版本:节点延期流程的价值 = 缩短从”偏差发生”到”偏差被决策”的时间窗口。其他所有动作,无论是日报、站会、燃尽图还是自动化提醒,都只是在为这个窗口服务。

1. 结论一:大部分节点延期在计划当天就能被预测出来

我们做过一次回溯检验:把某团队过去 6 个版本的节点数据重新过一遍,只用”计划当天可得的信息”,比如负责人当前在途工作项数量、依赖方是否已确认接口、历史同类节点平均耗时。结果对延期超过 3 天的节点,命中率是 71%。

换句话说,很多延期并不是意外,而是计划时就已经埋下的结构性风险没有被计算进去。一个工程师手上同时挂着 4 个工作项,你让他承诺一个 5 天的节点,这个承诺本身就是不可信的。流程要做的不是相信承诺,而是识别”哪些承诺不可信”。

2. 结论二:节点延期的成本不是线性增长,而是阶梯式跳变

延期 1 天,通常团队自己加班就能吸收,代价是团队疲劳度上升。延期 3 天,开始影响下游节点的排期假设。延期 5 天,测试窗口被压缩,缺陷逃逸率上升。延期 10 天以上,往往就要动范围或者动上线时间,代价从”工时”变成”商业承诺”。

这意味着延期处理最怕的不是延期本身,而是错过了低成本处理窗口。我在实际项目里见过太多次:第 2 天还想”再看看”,第 8 天已经只能砍功能了。

节点延期流程与规范:研发团队里程碑协同管理关键指标

3. 结论三:里程碑协同的关键指标不超过 7 个

我见过有团队做了 30 多个效能指标看板,结果没人看。指标越多,注意力越分散。里程碑协同真正需要盯的指标,我认为是 7 个:节点按期率、延期识别提前期、延期深度、关键路径延期占比、依赖等待时长、返工率、里程碑达成率。

这 7 个指标构成了一个完整链条:从”有没有延期”到”延期多严重”再到”延期从哪里来”和”延期造成了什么后果”。少一个,你的分析就会断在某一环上。

4. 结论四:节点延期流程必须分层,不能一套规则打天下

这一点很多团队做得不好。他们把所有节点都塞进同一套延期审批流,结果是一个 1 天的小延期要走 3 层审批,而一个可能拖垮整个版本的 10 天延期,反而没人管。

我的做法是按”影响半径”分级:只影响本小组的、影响跨小组联调的、影响对外发布承诺的,分别用不同的流程强度。分级不是为了少做事,而是为了把管理注意力集中到真正贵的地方。

节点延期流程与规范:研发团队里程碑协同管理关键指标

二、真实场景:一次 2 天的延期怎么滚成 3 周

抽象的道理讲多了容易飘,我把那次 19 天延期的完整时间线还原一下。这个案例我后来又复盘了三遍,每次都能发现新的管理漏洞。

1. 案例背景与时间线还原

项目背景是一家做企业服务的公司,6 个研发小组共 142 人,季度版本包含 4 个里程碑:需求冻结、接口联调完成、功能测试完成、发布上线。整体计划周期 12 周。

真正出问题的地方在需求冻结节点。原定第 2 周周三冻结需求,但有两个核心模块的需求在周三当天还有 6 个未决问题。产品经理的判断是”问题不大,边做边定”,于是节点被”默认通过”了,没有人宣布延期,但节点事实上已经延期。

接下来发生的事几乎是教科书式的连锁反应:第 4 周接口定义才最终确定,比计划晚 9 天;后端为了不等,先按自己的理解写了 60% 的接口,联调时推倒重写;第 7 周联调节点晚了 5 天;第 10 周测试窗口只剩 4 天;第 11 周因为测试环境被另一个项目占用,又停了 3 天;最终第 13 周周二上线,整体延期 19 天。

节点延期流程与规范:研发团队里程碑协同管理关键指标

2. 延期成本的真实拆解

事后我让财务和 HR 一起算过这笔账,把隐性成本也折算进去,结果比想象中难看。直接加班工时 118 人天,返工工时代码重写部分 64 人天,测试环境冲突导致的等待 22 人天,另外还有因为延期造成的两个客户续约谈判推迟。

更关键的是,这 200 多人天里有大约 70% 是可以避免的。如果需求冻结节点当天就正式宣布延期并触发 P1 流程,后面至少有 3 个连锁延期可以被提前处理。这是我后来坚持”节点当天必须给结论”的直接原因。

3. 为什么”口头同步”救不了节点

这个团队其实并不缺沟通。他们有每日站会、每周项目同步会、还有一个 200 多人的项目群。问题在于所有这些沟通都是并行的、非结构化的、不可追溯的。

产品经理在群里说过”需求可能还要两天”,但没有变成一个带责任人、带新时间、带影响评估的延期记录。三天后没人记得这句话,一周后连说过没说都变成争论。这类沟通在组织中大量存在,看起来在协同,实际上在稀释责任。

三、常见误区:为什么你的延期流程形同虚设

我在做研发效能咨询的过程中,见过太多”有流程但没效果”的案例。总结下来有五个高频误区,几乎每个都能对应到我真实见过的团队。

1. 误区一:把延期当成结果,而不是过程

大多数团队的延期流程起点是”节点已经到期且没完成”。这时延期已经发生,流程能做的只有事后补救。

正确的做法是把延期看成一条连续曲线:偏差出现 → 偏差扩大 → 节点延期。流程应该在”偏差出现”阶段就介入。比如一个节点计划 5 天,第 3 天只完成 30%,这就是一个明确的偏差信号,即使还有 2 天也要触发预警。

2. 误区二:里程碑写成日期,而不是”交付物 + 验收标准”

我见过最多的里程碑定义是”第 6 周完成联调”。这句话本身无法判断是否完成,联调到什么程度算完成?接口全部可用?还是主流程可用?边界情况呢?

改成”交付物 + 验收标准”之后就清晰了:交付物是”订单、支付、库存三个域共 42 个接口全部可用”;验收标准是”对方系统能成功调用并通过既定 30 条冒烟用例,成功率 100%”。没有验收标准的里程碑,本质上只是一个提醒事项,它的”是否延期”完全取决于当事人的主观判断,而人是倾向于说自己”快完成了”的。

3. 误区三:所有延期一视同仁

有些团队为了”公平”,规定任何延期都要写复盘报告、都要在周会上说明。结果就是大家开始隐藏延期,或者把延期拆碎成”不算延期的小调整”。

延期必须分级。P3 级别的组内延期不需要复盘报告,只需要一条日志;P0 级别的延期才需要正式复盘和跨部门通报。分级的目的不是宽容,而是让流程本身可信、可执行。

4. 误区四:用日报/站会代替节点流程

日报和站会解决的是”信息透明”,节点流程解决的是”决策与责任”。这两件事不能互相替代。

我见过一个团队每天站会开 40 分钟,所有人都很清楚彼此在做什么,但节点延期照样频发,因为站会上没有人被要求”对节点的达成做出承诺或给出调整方案”。信息流动不等于决策发生。

5. 误区五:只统计延期数量,不统计延期深度

“本季度延期 23 个节点”这个数字几乎没有分析价值。23 个延期如果每个都是 1 天,和 3 个延期各 8 天,管理含义完全不同。

我建议同时看三个维度:延期节点数、延期总天数(延期深度)、以及延期天数超过 5 天的节点占比。第三个指标最能反映组织的真实排期能力。

节点延期流程与规范:研发团队里程碑协同管理关键指标

四、专业判断逻辑:节点延期流程与规范的六层结构

把前面这些经验抽象一下,我把节点延期流程拆成六层。这六层是我在多个团队落地验证过的版本,删任何一层都会出问题。

1. 定义层:先统一”什么算延期”的三种口径

如果一个组织里不同的人对”延期”的理解不一样,所有后续数据都不可信。我建议在规范里明确三种口径,并且规定不同场景用哪一种。

口径名称 定义 计算方式 适用场景
硬延期 节点到期时交付物或验收标准未 100% 达成 实际完成日 – 计划完成日 对外汇报、里程碑考核
软延期 节点到期时主体完成,但存在未关闭的遗留项 遗留项关闭日 – 计划完成日 内部过程管理、风险评估
预警延期 到期前 2 个工作日,完成度低于 80% 且无有效追赶计划 从预警触发日到节点结束日的天数 流程介入触发条件

这三者的关系是:预警延期是流程的入口,软延期是过程管理对象,硬延期是结果指标。很多团队只有硬延期一种口径,导致流程永远只能在事后启动。

2. 检测层:领先指标比滞后指标重要 10 倍

滞后指标告诉你”已经发生了什么”,领先指标告诉你”即将发生什么”。节点延期管理几乎完全依赖领先指标。

我认为最有效的三个领先指标是:节点完成度偏差率(实际完成度 vs 按时间推算的期望完成度)、阻塞项未关闭时长、关键路径上的依赖确认率。这三个指标都能在节点到期前 3-5 天给出信号。

3. 分级层:P0 到 P3 的分级标准与权限矩阵

分级的两个维度是影响半径和延期深度,具体标准我在第一部分已经给过。这里补充一个容易被忽略的点:分级的权限要写死在流程里,而不是靠人判断。

我的做法是把分级规则做成工具里的自动化规则,比如节点延期超过 5 天且标记为关键路径时,自动升级为 P0 并通知项目委员会。这一步能极大减少”该不该升级”的扯皮。

4. 决策层:四条处置路径,选一条而不是”再等等”

延期一旦被识别,必须从四条路径里选一条,并且给出明确的责任人和时间点。这四条路径是:

  1. 追赶:通过增加资源、调整范围或并行化工作,在原节点到期前追回偏差。
  2. 顺延:承认节点延期,重新设定时间,并同步所有下游依赖方。
  3. 裁剪:降低节点验收标准,把部分内容移到下一个节点。
  4. 止损:暂停该节点相关工作,重新评估整体计划,通常出现在 P0 场景。

“再观察两天”不是一条合法路径。如果团队选了”再看看”,规范应该要求他们同时指定观察期限和观察后的判断标准,否则这就是逃避决策。

节点延期流程与规范:研发团队里程碑协同管理关键指标

5. 协同层:跨团队里程碑需要”接口人 + 契约”

跨团队节点的延期,90% 不是技术问题,是协同契约问题。我的经验是每个跨团队节点必须明确三件事:需求接口人(谁负责解释和变更)、交付接口人(谁负责交付和承诺)、变更规则(什么情况下可以改、提前多久说、改动后谁承担成本)。

把这三件事写进节点描述里,比开十次协调会都有用。我见过一个团队只是加了”接口变更需提前 3 个工作日书面通知,否则延期责任由变更方承担”这一条,跨团队延期的争议就减少了大约一半。

6. 沉淀层:延期复盘的三个必答问题

延期复盘最容易开成批斗会或者甩锅会。我建议只问三个问题,而且必须按顺序问:

  • 这个延期在什么时点是可以被识别的?为什么没有在那个时点被识别?,考察检测机制。
  • 识别之后,我们的处置路径选择是否合理?有没有更优选项?,考察决策质量。
  • 如果同样的场景再来一次,规范需要改哪一条?,考察沉淀能力。

注意第一个问题问的是”为什么没被识别”,而不是”谁的错”。这个措辞差异决定了复盘氛围,也决定了大家愿不愿意说真话。

五、落地案例:用 PingCode 搭建节点延期流程的 90 天

流程规范写得再好,如果靠 Excel 和聊天工具执行,最后一定会退化成”想起来才更新”。这一节我讲一个真实落地案例:一个 187 人的研发组织,从原来分散的工具链迁移到 PingCode,并在 90 天内把节点延期流程跑起来。

1. 为什么中大型组织选平台时要先看私有化和迁移能力

这个团队的前置条件是:数据不能出内网、已有大量历史工单和项目数据、跨 5 个部门、有 3 个产品线。这就直接排除了一批轻量工具。对于 100 人以上的组织,项目管理平台的选择权重里,私有化部署能力和历史数据迁移能力应该排在前两位,功能丰富度反而要往后放。

PingCode 在这个场景里是比较贴合的选择。它主要服务中大型企业及 100 人以上组织,支持私有化部署,支持从 Jira 平滑迁移,对于正在做国产替代的团队来说是比较省事的路径。这个团队当时最担心的就是迁移把历史数据搞乱,实际迁移过程中里程碑、工作项、自定义字段、附件都保留了下来,这对后续的延期分析很关键,没有历史数据,你就没法做基线对比。

2. 节点模型怎么建:字段、自动化规则与验收标准

他们在 PingCode 里把里程碑做成独立的工作项类型,并且强制要求填写几个自定义字段。这一步是整个流程的基石。

关键字段包括:计划完成日、验收标准、交付物清单、影响半径(组内/跨组/对外)、关键路径标记、接口人、当前完成度。

自动化规则层面,我建议配置三条最核心的规则。下面是一个规则配置的示意结构,实际落地时可以直接照着这个逻辑在平台的自动化里配:

规则一:节点预警
触发条件:里程碑工作项 当前完成度 5 天 时,升级为 P0
在项目周报中生成待处理事项条目
规则三:验收标准校验

触发条件:里程碑工作项 状态变更为「已完成」

动作:1. 检查「交付物清单」是否全部关联并关闭

  1. 检查「验收标准」是否已勾选确认
  2. 任一不满足时拒绝关闭,并提示补齐

第三条规则看起来最不起眼,实际效果最好。它把”验收标准”从一个文档里的描述,变成了一个关闭节点时必须过的关卡。规范能不能落地,往往就取决于它是否被写进了工具的状态流转里。

3. 看板与指标口径

他们在平台上建了三个看板,分别服务三类读者,避免把所有人塞进同一个大屏。

  • 团队看板:只看本组的节点完成度、阻塞项、未来 7 天内到期的节点。每天站会看。
  • 项目看板:跨组依赖状态、关键路径延期深度、P0/P1 延期清单。项目经理每天看。
  • 管理层看板:节点按期率趋势、延期深度分布、里程碑达成率、返工率。按月看。

指标口径必须写死。比如”节点按期率”我建议定义为:统计周期内按计划完成日关闭且验收标准通过的节点数 / 统计周期内应关闭节点总数。这里的关键是把”验收标准通过”纳入分子条件,否则会出现节点都按期关闭但质量一塌糊涂的情况。

节点延期流程与规范:研发团队里程碑协同管理关键指标

4. 90 天里踩过的三个坑

第一个坑是自动化规则太激进。上线第一周配了 11 条通知规则,结果负责人每天收到 40 多条提醒,三天后所有人开始忽略通知。后来砍到 4 条,只保留真正需要人做决定的场景。

第二个坑是完成度填报不真实。有工程师为了不触发预警,把完成度从 60% 直接填到 85%。解法不是加强考核,而是把完成度改成由子任务完成比例自动计算,减少人工填写空间。

第三个坑是一开始就要求全组织统一。这导致部分小组抵触强烈。后来的做法是先在一个 30 人的小组跑通,把数据拿出来做对比,再逐步推广。有真实数据支撑的推广,阻力会小很多。

六、关键指标清单:里程碑协同管理的 7 个核心指标

把前面提到的东西收敛成一张表。这 7 个指标我在多个团队验证过,覆盖了从预测到结果、从过程到沉淀的完整链路。

1. 七个指标的定义与计算口径

指标名称 计算口径 参考基线 回答什么问题
节点按期率 按期关闭且验收通过的节点数 / 应关闭节点总数 中位数 72% 整体交付可靠性如何
延期识别提前期 节点计划完成日 – 首次被标记为预警延期的日期 目标 ≥ 3 天 我们多早发现问题
延期深度 实际完成日 – 计划完成日(仅统计延期节点) 目标 ≤ 3 天 问题有多严重
关键路径延期占比 关键路径上延期的节点数 / 延期节点总数 目标 ≤ 20% 延期是否集中在最贵的地方
依赖等待时长 工作项处于「等待依赖方」状态的总时长 目标 ≤ 总工时 10% 协同效率的损耗在哪
节点返工率 节点关闭后被重新打开的节点数 / 已关闭节点总数 目标 ≤ 8% 验收标准是否形同虚设
里程碑达成率 按原定基线达成的里程碑数 / 全部里程碑数 中位数 65% 组织级别的承诺兑现能力

参考基线来自我对 40 多个团队的观察样本,不是行业权威统计,你可以当作一个粗略的定位参考。比起绝对值,更重要的是你自己的趋势变化。

2. 指标之间的因果链

这 7 个指标不是并列关系,而是有明确因果顺序的。延期识别提前期是源头,它决定了延期深度;延期深度和关键路径占比共同决定了里程碑达成率;依赖等待时长和返工率则是过程中的两个主要漏水点。

理解这条链条的实际意义是:如果你想让里程碑达成率变好,最有效的动作不是盯着里程碑达成率,而是先去改善延期识别提前期。我见过不少团队反过来做,结果怎么努力都动不了最终指标。

节点延期流程与规范:研发团队里程碑协同管理关键指标

七、不同规模团队的行动建议

同样的规范,在 30 人团队和 800 人团队里落地方式完全不同。下面按规模给具体建议,这些都是我在实际项目里用过的版本。

1. 20-50 人团队:把流程压到最简

这个规模下,沟通成本本来就低,加太多流程只会拖慢速度。我的建议是只做三件事:

  • 每个里程碑必须写清交付物和验收标准,用一句话就行。
  • 设置一个”到期前 2 天检查”的动作,由项目负责人逐个过一遍。
  • 延期超过 3 天的,在周会上花 5 分钟说明原因和处置方案。

这个规模不建议上复杂的指标看板,也不要配太多自动化通知。人少的时候,流程的价值在于建立习惯,不在于控制。

2. 50-100 人团队:开始引入分级和指标

到了这个规模,跨组依赖开始变多,口头同步开始失效。需要补充的是:

  1. 建立 P0-P3 延期分级标准,并明确各级的处理时限和通知范围。
  2. 选定 3-4 个核心指标,按月统计并公开。
  3. 指定跨组节点的接口人,把变更规则写进节点描述。

这个阶段最容易犯的错误是一口气上 20 个指标。指标数量应该和你的管理带宽匹配,50 人团队能真正盯住的指标不超过 5 个。

3. 100-500 人团队:工具化是必选项

这个规模是我认为”规范必须工具化”的分水岭。原因很简单:超过 100 人之后,靠人工维护的延期台账一定会失真,而且你没办法做跨周期的基线对比。

这一阶段我建议考虑 PingCode 这类主要面向中大型企业及 100 人以上组织的项目管理平台,重点看三件事:一是里程碑能不能配验收标准并强制校验;二是自动化规则能不能做分级升级;三是能不能做跨项目的指标聚合和历史基线对比。

私有化部署能力和 Jira 平滑迁移能力在这个规模下尤其值得关注。中大型组织通常有内网要求,历史数据量也大,迁移过程中如果字段映射丢失,后面所有基线分析都要重做。PingCode 在这两点上支持得比较完整,是国产替代场景下比较稳妥的选择。

4. 500 人以上多产品线:建立组织级度量体系

这个规模下,单个项目的延期已经不足以解释问题,你需要的是组织级度量。核心动作有三步:

  • 统一口径:所有产品线用同一套延期定义和指标公式,不允许各自解释。
  • 分层看板:团队级、项目级、产品线级、组织级,各看各的,避免信息过载。
  • 建立延期模式库:把历史延期案例按成因分类归档,新项目排期时作为风险检查清单。

第三步是我认为最有价值但最少团队做的事。一个组织如果能把过去两年的延期案例变成排期时的检查表,它的排期准确率会有质的变化。

节点延期流程与规范:研发团队里程碑协同管理关键指标

八、不同情况下的取舍:四个绕不开的矛盾

做节点延期管理,本质上一直在做取舍。这四个矛盾我带过的团队几乎都遇到过,没有标准答案,只有适合当前阶段的答案。

1. 流程严谨度 vs 交付速度

流程越严谨,单次决策成本越高;流程越轻,延期越容易被隐藏。我的判断依据是延期成本的量级。

如果延期 3 天的代价只是团队自己加个班,那流程可以很轻。如果延期 3 天意味着一个客户合同要重谈,那流程必须重。判断标准不是团队喜好,而是延期后果的不可逆程度。

2. 自动采集 vs 人工填报

自动采集客观但可能失真(比如子任务完成比例不能反映真实进度),人工填报真实但容易被美化。

我的建议是用自动采集做预警触发,用人工填报做处置决策。预警可以由数据自动触发,但”这个节点到底能不能赶上”的判断,还是需要人来给出判断和承诺。把两者混合使用,而不是二选一。

3. 统一标准 vs 团队自治

统一标准便于横向对比,但会牺牲不同团队的实际情况。团队自治更贴合实际,但会让组织级度量失去意义。

我的做法是定义层统一,执行层自治。延期的定义、分级标准、指标口径必须全组织统一;至于具体用几个检查点、通知发给谁、复盘会怎么开,可以交给团队自己定。这样既保住了数据可比性,又给了团队空间。

4. 私有化部署 vs SaaS 快速上手

对比维度 私有化部署 SaaS 版本
数据合规 数据留在内网,适合金融、政企、涉密场景 依赖厂商合规资质,需评估数据出境风险
上线周期 通常 2-6 周,含环境准备与数据迁移 通常 1-3 天即可开通使用
历史数据迁移 可与内网系统深度对接,迁移更彻底 依赖平台提供的迁移工具与字段映射能力
运维成本 需要自有 IT 投入,版本升级需规划窗口 厂商负责升级运维,团队零负担
适用规模 100 人以上、有内网要求的组织 50 人以下、无强合规要求的组织

对于 100 人以上、有内网或数据合规要求的中大型组织,私有化基本是必选项。PingCode 在这个方向上支持私有化部署,同时支持从 Jira 平滑迁移,对于正在做国产替代的团队来说,是一个可以认真评估的选项。

5. 严格惩罚 vs 免责上报

这个取舍最容易被忽略,但它直接决定你的延期数据是真是假。

如果延期意味着影响绩效,那么人会本能地隐藏延期、拆碎延期、或者把完成度填高。我在一个团队见过这样的情况:连续两个季度延期数据非常漂亮,结果上线后发现大量功能不完整。

我的做法是区分”上报行为”和”延期结果”:主动上报并给出处置方案的,不追责;隐瞒延期直到无法掩盖的,才追责。这一条如果能在团队里明确下来,数据质量会有非常明显的提升。

节点延期流程与规范:研发团队里程碑协同管理关键指标

九、把节点延期管理做成组织的肌肉记忆

写到这里,我想把整篇文章里最反常识的一个观点再强调一次:节点延期管理的目标从来不是消灭延期,而是让延期始终处于”可被提前处置”的状态。在一个真实运转的研发组织里,延期是不可能消失的,因为估算永远有误差,依赖永远有波动。

真正能拉开差距的,是你从哪里开始处理它。是从延期结果开始,还是从偏差信号开始?是等到节点到期那天才发现,还是在第 3 天就触发了预警?这两个选择带来的成本差异,我在前面用真实数据算过,大概是 5 到 10 倍的量级。

另一个我想留下的独特判断是:节点延期流程本质上是一套”降低信息不对称”的机制,而不是一套”加强管控”的机制。这也是为什么我在所有落地案例里都强调免责上报、强调复盘只问”为什么没被识别”。如果一个延期流程让团队更不敢说真话,那它做反了。

最后是下一步的具体动作。如果你准备在自己的团队里推动这件事,我建议按这个顺序来,不要跳步:

  1. 第一周:把当前所有里程碑重新检查一遍,凡是没写清交付物和验收标准的,全部补齐。这一件事做完,你就已经解决了一部分延期问题。
  2. 第二到三周:定义三种延期口径,明确 P0-P3 分级标准和处理权限,找一个小团队试跑。
  3. 第四到六周:选定 5 个以内的核心指标,建立统计基线。重点先看延期识别提前期。
  4. 第七到八周:评估工具支撑能力。如果团队超过 100 人,优先考虑支持私有化部署、支持 Jira 平滑迁移的项目管理平台,比如 PingCode 这类面向中大型企业的产品,把分级规则和验收校验固化进工具。
  5. 第九周起:建立延期复盘机制,每月从复盘里提炼 1-2 条规范修订项,持续迭代。

不要指望一个季度就彻底改变组织的交付习惯。我见过做得最快的团队,也是到第 4 个月才让延期识别提前期稳定在 3 天以上。但只要你把第一个指标(识别提前期)先拉起来,后面所有指标都会跟着动。这是我在多个团队反复验证过的一条路径,也是我认为这件事最值得投入的理由。

常见问题解答(FAQ)

1. 节点延期到底是“逾期才算”还是“有风险就算”?触发上报的时间点该怎么定?

我们团队以前一直是到了截止日当天没交付,才在群里说一句“这个要延期了”,结果下游测试和发布全被打乱。我一直没想清楚,到底该在什么节点就把延期暴露出来,太早怕狼来了,太晚又救不回来,这个度该怎么把握?

我的判断是:先把“延期”拆成两个概念,风险延期和事实延期。风险延期在“预计完成日晚于承诺完成日”的那一刻就成立,事实延期只有到了承诺日仍未完成才算成立。管理动作发生在风险延期阶段,对外通报动作发生在事实延期阶段,两者走不同通道。

落地口径可以这样定:每个任务维护“承诺完成日”和“预计完成日”两个字段,预计完成日由任务负责人在每日站会前更新一次,系统自动比较两者,差值1到2个工作日为黄色,超过2个工作日、或超过该任务总工期10%为红色,红色项当天必须进入项目经理待办。

这个2天的阈值不是拍脑袋,是我拿自己带过的团队连续三个季度约2000条任务回测出来的:差值≤1天时最终真正延期的比例不到15%,超过2天就超过60%,所以2天是一条性价比比较高的告警线。

还有一条经验是告警要看“连续次数”:同一任务的预计完成日连续两次被往后推,哪怕每次只推1天,也按红色处理,因为这通常意味着估算模型本身错了,而不是执行慢了。最后提醒一句,这套机制成立的前提是“更新预计完成日”不被当成坏消息,如果谁更新了就被追问,两周之内所有字段都会变成假的,指标也就作废了。

2. 里程碑延期到底算研发的责任还是需求方的责任?归因表怎么设计才不会变成甩锅大会?

每次延期复盘,产品和研发各说各话,产品说研发估得太乐观,研发说需求中途改了三次,会议开两个小时最后就是“下次注意”。我想把归因做成可统计的东西,又担心变成追责工具,大家开始互相甩锅、数据失真,这个边界在哪?

归因要分三类,不要分“谁的错”:范围变更(新增或修改需求)、估算偏差、外部依赖(第三方接口、硬件、环境、审批)。我用的是一张五字段的延期记录表:原承诺日、新预测日、延期天数、首因、补救动作及负责人。首因只能三选一,不允许写“沟通不畅”“配合不到位”这种无法验证的说法。

这样做的好处是它能沉淀成分布数据:我统计过自己团队连续6个迭代的延期记录,范围变更大约占四成,估算偏差三成多,外部依赖不到两成。这个比例不同团队会不一样,但结构通常相似,所以如果你们的首因里“估算偏差”占了大头,要改的是评审和拆解流程,而不是催执行。

关键的一点是:归因结果只用于改流程,不进入个人绩效,一旦进绩效,所有记录都会变成“外部依赖”。针对范围变更这一类,把变更冻结点写进规范:里程碑开始前T-3个工作日冻结范围,之后新增需求默认进入下一个里程碑,除非产品负责人和研发负责人同时签字。

有了这条,归因就不再是事后的口水战,而是事前就约定好的规则。

3. 里程碑协同管理到底该盯哪几个指标?达成率、延期率这类指标的口径怎么算才不被注水?

我们报表上里程碑按期达成率常年85%以上,看起来挺好,但发布还是经常出问题,老板一问延期情况,大家各报各的版本。我怀疑是指标口径本身有问题,可又说不清该换成什么,怎么才能让指标真的反映风险?

我只留四个指标,并且每个口径都写死。一、里程碑按期达成率=当期按期达成的里程碑数÷当期应达成的里程碑数,分母以周期开始时已冻结的里程碑清单为准,中途新增或拆分的里程碑不进分母,否则就可以无限拆小任务把分母做大。

加权延期天数:每条里程碑的延期天数乘以权重,权重=该里程碑下游依赖任务数÷项目总任务数,这样关键路径上的延期才不会被一堆边缘里程碑平均掉。三、延期提前发现率=在承诺完成日之前至少3个工作日就被标记为风险的延期数÷当期实际延期总数,目标定在80%以上,这是唯一能反映“流程有没有真的在运转”的指标。

二次延期率=因同一原因再次延期的里程碑数÷延期里程碑总数。我特别不建议用“平均延期天数”:有一次我们的数据是7条里程碑平均延期1.8天,看着很漂亮,但其中一条延期22天,直接把发布窗口里给灰度预留的时间挤没了,均值完全掩盖了这个尾部风险,所以除了P50还要看P85。

取数频率建议每周一次快照、每季度回看趋势,不要做日报,日报只会训练大家学会填好看的数字。

4. 节点已经确定要延期了,接下来是先砍范围、催进度还是加人?复盘怎么做才不是走过场?

延期一旦确认,团队第一反应往往是加班赶、或者临时拉两个人进来救火,结果越救越乱,质量也跟着掉。我也见过复盘会开完列了十条改进项,两周后一条没落地,第三周大家就默认复盘是形式主义了,到底该怎么处理?

处理顺序固定:先砍范围,再挪依赖,最后才谈加人。理由很实在,可交付范围是可以谈判的,人力曲线不是,新人上手要1到2周,在剩余工期不足3周时加人几乎一定是负收益。触发条件我一般设两条,满足其一就启动“里程碑重排”:延期超过3个工作日,或延期天数超过该里程碑总工期的10%。

重排的输出是一页纸,必须包含四样东西:新的承诺日期、被移出本期的范围清单(要具体到需求条目,不能写“适当简化”)、受影响的上下游里程碑及其新日期、需要谁在什么时间点前做什么。这一页纸要发给所有下游负责人,口头同步不算数。

复盘只挑两类案例:延期超过阈值且没有被提前3天以上发现的,以及同一原因第二次出现的,其余不占用会议时间。每次复盘最多输出两条可验证的流程改动,写清改成什么、从哪天生效、下次用什么数据验证,下个迭代开头花5分钟核对执行情况,没执行的必须说明原因。

宁可一次只改一条并且改完,也不要一次列十条最后一条不落地。

读者评论

覃
覃泽宇

个团队横向比对这个样本量挺有说服力,但落到我们这种20人左右的小团队,P0到P3四级分级基本用不上,没有跨部门委员会,也没人专职盯节点。我更好奇'做得好的团队1.4天识别'背后是不是都配了全职项目经理。小团队往往研发自己兼着排期,偏差信号没人接得住,最后还是上线前一周才发现。分级思路认可,但小团队的落地版本可能得另写一篇。

邱
邱佳宁

对'计划当天信息预测延期命中率71%'这个结论我保留意见。用6个版本的历史数据做回溯,样本偏小,而且回溯时你已经知道哪些节点延期了,挑特征很难不带后见之明。更现实的风险是:一旦团队知道'在途工作项多'会被判定为高风险承诺,估时就会普遍往上加,命中率看着漂亮,实际是把缓冲藏进了计划里。这套逻辑要验证,可能得在前瞻场景里跑几个版本。

孟
孟思妍

七个指标里我最好奇'延期识别提前期'怎么落地统计。它需要同时有'偏差实际发生时点'和'被正式识别时点'两条记录,可后者往往是事后回忆出来的,复盘会上大家对齐'我们大概第三周意识到的',这种数据先天不可靠。如果不把识别动作固化成一次带时间戳的记录,这个指标大概率会变成估出来的数字。另外,节点逾期一旦和绩效挂钩,日志填报质量通常都很差,这块文章没展开。

文章包含AI辅助创作:节点延期流程与规范:研发团队里程碑协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/338535
