节点日期实操方法:研发团队提升里程碑效率的协同管理方法与模板

去年第四季度,我参与了一次 40 人研发团队的季度复盘。这个团队在季度初立了 6 个里程碑,最终只有 2 个在原定节点日期交付,其余 4 个平均晚了 9 天。更值得琢磨的不是延期本身,而是团队的燃尽图、周报、每日站会记录在整个季度里看起来都”正常”,直到每个节点前 5 天,进度条会突然从 80% 掉回 45%。会后我问负责人:你们的节点日期到底是怎么定下来的?他愣了一下,说:”排期的时候大家估的。”

这句话几乎概括了研发里程碑管理里最普遍的病灶:我们把节点日期当成了一个排期活动的输出结果,而不是一个需要持续校准、反复对齐的协同接口。当你把它当结果,它就只在立项那天被讨论一次;当你把它当接口,它就会在每一次依赖变化、每一次范围调整、每一次人力波动时被重新确认。这两种认知带来的交付差异,在我跟踪过的团队里可以拉开 30 个百分点以上。

下面这套节点日期实操方法,是我在多个研发组织里实际跑过、被证伪过、又重写过的版本。它包含日期怎么定、字段怎么落、变更怎么走、模板怎么配、报表怎么看,也会给出我踩过的具体坑和一组可对照的项目数据。

一、先给结论:节点日期的本质是”承诺接口”,不是”排期结果”

在展开方法之前,我先把这套实践里最核心的三个判断摆出来。如果你只读三段,读这三段就够了。

1. 节点日期的准确度,取决于上游依赖的可见度,而不是估算精度

很多团队把延期归因于”估不准”,于是花大量精力做故事点校准、做历史速率分析、做三点估算。但我在实际复盘中统计过:在一个节点最终延期的原因里,真正来自”估算偏差”的部分通常只占 10%-15%,而来自”上游依赖未就绪”和”范围中途变更”的部分合计超过 55%。

这意味着,你再怎么打磨估算方法,也只能影响那 15%。真正能提升节点日期可靠性的动作,是把依赖关系显式化、把变更入口收口。这也是为什么我后来把 80% 的改进精力从”估算培训”挪到了”依赖登记与变更评审”上,效果立竿见影。

2. 里程碑效率的瓶颈在”变更后的重排”,不在”初始排期”

初始排期只发生一次,重排却可能发生十几次。我见过一个团队,一个季度的里程碑节点日期被改了 23 次,其中 19 次是口头同步的,只有 4 次有正式记录。结果是:每个角色的脑子里的”当前节点日期”都不一样,有人在按第三版干活,有人在按第七版干活。

所以节点日期管理的真正战场,是变更发生后的 24 小时内能否完成重排、重排结果能否触达所有下游。这个能力,比初始排期精确到天重要得多。

3. 模板的价值在于固定”判定规则”,而不是固定”字段”

我见过太多”看起来很美”的里程碑模板:甘特图、泳道图、看板、燃尽图一应俱全,字段有二十几个,但团队用了两周就弃用了。原因是这些模板只规定了”填什么”,没有规定”什么情况下算完成、什么情况下算风险、什么情况下必须升级”。

一个好的节点日期模板,必须自带判定规则:进入条件、退出条件、风险阈值、升级路径。字段是皮,规则是骨。下面这张表是我目前在用的四类节点日期语义划分,它几乎是整套方法的地基。

日期语义 定义 维护人 更新频率 变更是否需通知下游 可否写入考核
承诺日(Commit Date) 对外发布、对客户或上级承诺的日期,一旦确定原则上不单方面改动 产品负责人 / 项目负责人 仅在正式变更评审后更新 必须,且需书面记录 可以
计划日(Plan Date) 团队内部排期得出的目标日期,允许随依赖变化调整 项目经理 / 技术负责人 每周至少校准一次 必须 谨慎使用
预测日(Forecast Date) 基于当前实际速率推算的完成日期,是”照镜子”而非”下命令” 系统自动计算 + 负责人确认 每日或每次数据更新 仅异常时通知 不建议
实际日(Actual Date) 节点真正达成的时间戳,用于沉淀速率基线 系统自动记录 达成即写入,不可篡改 无需通知 可作为复盘依据

这张表最关键的一点是:承诺日和计划日必须分字段存储,绝不能共用一个”截止日期”字段。共用字段是节点管理失控的头号技术原因,当所有人都能随手改那个字段,承诺就变成了薛定谔的承诺。

节点日期实操方法:研发团队提升里程碑效率的协同管理方法与模板

二、背景与真实场景:一个里程碑为什么总在最后三天爆掉

抽象的方法论不如一次完整的现场还原。下面这个案例我跟踪了整整一个季度,所有数据来自项目管理系统导出和两次现场复盘,团队规模 42 人,分为 5 个功能小组。

1. 一次完整的里程碑崩塌时间线

这个团队在 7 月 1 日立项,目标是 9 月 30 日发布一个对外承诺的大版本,中途设了 4 个内部里程碑:M1(架构冻结)、M2(核心链路联调完成)、M3(全量功能提测)、M4(发布候选)。承诺日是 9 月 30 日,这是产品负责人对客户口头确认过的日期。

7 月一切顺利,M1 提前 2 天达成。8 月中旬 M2 延期 3 天达成,但团队认为”还有缓冲”,没有触发任何正式重排。9 月 1 日,M3 到期前一周,进度显示完成度 78%,实际达成时晚了 6 天。到了 9 月下旬,M4 直接无法按期启动,最终发布推迟到 10 月 21 日,晚了 21 天。

把这条时间线拆开看,你会发现延期不是在某一天突然发生的,而是在 8 月中旬 M2 延期 3 天那一刻就已经注定了。当时如果做一次正式重排,把 M3 和 M4 的计划日各后移 2 天,同时冻结新增需求,最终结果是可以在 10 月初完成的。但因为那 3 天被”缓冲”这个词吃掉了,风险被暂时藏了起来,直到藏不住。

2. 日期漂移的三种形态

我在多个团队里反复观察到,节点日期漂移并不是单一现象,它至少有三种形态,而大多数团队只监控了第一种。

  • 后移漂移:节点日期被公开地往后改。这种最容易被发现,也最好管,因为有明确的变更记录可以追。
  • 前移漂移:为了显示”进度可控”,把后续节点日期往前改,制造出”进度没退”的假象。这种最危险,因为它直接污染了基线数据。
  • 静默漂移:节点日期字段没变,但团队实际的心理预期已经变了。嘴上说 9 月 30 日,手上按 10 月中旬干。这种漂移没有任何记录,只有通过”预测日 vs 承诺日”的差值才能捕捉。

我后来在系统里加了一个很简单的报表:每天自动计算”预测日 − 承诺日”的差值,画成曲线。只要这条曲线的绝对值连续 3 天超过团队设定的阈值,就自动在项目群里弹出提醒。这个动作的成本极低,但它把最难发现的静默漂移变成了可见信号。

3. 为什么”看起来一切正常”,三种虚假信号

回到开头那个”燃尽图看起来正常”的现象。我梳理过,让团队误以为一切正常的信号主要有三种,它们都源于同一类设计缺陷:用”工作量完成度”代替”节点达成度”。

虚假信号 表面含义 真实含义 识别方法
燃尽图平滑下降 工作量在稳定消耗 可能只是在做与节点无关的杂事和返工 对比”关闭任务的工作量”与”节点退出条件的满足项”
任务完成率 80% 大部分工作已完成 剩余 20% 往往是联调、集成、验收等最耗时部分 按任务类型分层统计,而不是算总完成数
站会无阻塞反馈 团队运转顺畅 阻塞尚未被个人识别为”可上报的阻塞” 用依赖登记表反向核对,而不是等人主动说

第三种虚假信号尤其隐蔽。我做过一次小实验:在一次站会上,我问团队”有没有阻塞”,没人举手;然后我把预先整理的依赖清单投出来,逐条问”这条依赖现在处于什么状态”,结果当场浮出 7 条处于”已停滞但无人上报”状态的依赖。阻塞不是被发现的,是被问出来的。

节点日期实操方法:研发团队提升里程碑效率的协同管理方法与模板

三、常见误区拆解:五个把节点管死的习惯

在开始讲正确做法之前,我需要先把错误的习惯说清楚,因为很多团队的问题不在于”没做事”,而在于”做了反效果的事”。下面这五个误区,我在至少三个团队里见过完整版本。

1. 误区一:把里程碑当成”大号任务”

很多项目管理工具里,里程碑就是一种特殊的任务类型,可以指派负责人、可以设开始和结束时间、可以有完成百分比。于是团队就真的把它当任务用了:给里程碑指派一个”负责人”,然后每天问这个人”里程碑完成多少了”。

问题在于,里程碑不是一个可以被”做”的东西,它是一组退出条件的集合。你没法完成”架构冻结”,你只能完成”接口文档评审通过、核心模块设计评审通过、技术方案归档”这三件事,然后宣布架构冻结。把里程碑当任务,会导致执行者把注意力放在”报告进度”而不是”满足条件”上。

2. 误区二:所有节点日期都用同一个精度

我见过一个团队,所有节点的日期都精确到天,甚至有两个还精确到小时。看起来很严谨,实际上带来两个副作用:一是维护成本极高,日期随便一动就要同步五六个角色;二是精度太高反而不可信,所有人都知道那个”精确日期”是拍出来的。

我的经验是分层设精度:承诺日精确到天,计划日精确到周(或半周),预测日精确到天(因为它是算出来的),内部评审类节点精确到周即可。精度不匹配带来的噪声,比精度不足带来的误差更伤团队。

3. 误区三:用”完成百分比”表达节点进度

这是我最反对的一种做法。百分比是个连续、模糊、极易被主观影响的量。当一个人说”我这个任务完成 80%”的时候,剩下的 20% 可能是 1 小时,也可能是 3 周。而节点日期恰恰需要的是离散、确定、可判定的信号。

替代方案是用”退出条件勾选数”。比如一个节点定义了 6 条退出条件,那么进度就是 3/6、5/6,而不是 50%、83%。离散进度不会撒谎,连续进度一定会。我自己在做项目复盘时,凡是看到进度是百分比的项目,都会把它降权处理。

4. 误区四:缓冲放在每个任务里,而不是节点层

绝大多数团队的做法是:每个任务估算时都留一点余地,比如估 3 天实际写 4 天。这看起来是在做风险管理,实际上是”缓冲私有化”。私有化缓冲的最大问题是不可见、不可调度,当 A 任务用不完自己的缓冲时,B 任务无法借用它。

我实测过的对比是:把缓冲从任务层上移到节点层后,同规模节点的按期交付率从 58% 提升到 79%。原因很简单,节点层缓冲可以被项目经理统一调度,而任务层缓冲只会被浪费掉或被用来做”隐形镀金”。

5. 误区五:节点变更靠口头同步

这是我见过最普遍、代价也最高的一个习惯。变更本身完全合理,业务在变、依赖在变、人力在变,节点日期不动才不正常。问题出在同步方式上:在群里说一句”这个节点往后挪两天”就算完成变更了。

口头同步的三个致命伤:一是没有留下决策依据,下次复盘时谁也说不清当时为什么改;二是触达不全,总有人没看到消息;三是无法追溯”某次变更对整体交付的影响”。我的建议是:任何节点日期变更,无论大小,都必须在系统里产生一条记录,包含变更前后日期、原因、影响范围、审批人。这条记录的录入成本大约 2 分钟,但它能省下未来几小时的争论。

节点日期实操方法:研发团队提升里程碑效率的协同管理方法与模板

四、专业判断逻辑:节点日期应该怎么定、怎么校准

讲完误区,进入到正向的方法。这一节我想讲清楚三件事:日期从哪里来、条件怎么绑定、风险怎么量化。

1. 反向推算:从发布窗口倒推,而不是从任务正推

正向排期是大多数团队的做法:把任务拆解、估算、依次排列,最后得出一个完成日期,这个日期就成了节点日期。这种做法的问题在于,它把所有不确定性都推到了末端,一旦某个环节超时,最终日期就必然延后。

反向推算的逻辑相反:先确定不可动摇的对外窗口(比如客户合同约定的 10 月 15 日),然后倒推出各个内部节点最晚必须达成的日期,再检查这个倒推出来的时间够不够。如果不够,问题在立项时就被暴露了,而不是在发布前一周。

我在实际操作中会把反向推算的结果和正向排期的结果并排放,两个日期的差值就是”排期缺口”。排期缺口超过 15% 时,我不建议直接开工,而应该先做范围裁剪或者资源补充。这条规则帮我在过去两年里拦下了至少 4 个注定延期的项目。

2. 节点必须绑定”进入条件”和”退出条件”

节点日期本身只是一个数字,它必须有条件支撑才有意义。我的做法是给每个节点定义两类条件:进入条件和退出条件,各不超过 6 条,且必须是可判定的。

“可判定”的意思是,任何两个人在同一时刻看同一条条件,都能给出一致的判断。比如”性能测试报告已出具且 P95 延迟低于 200ms”是可判定的,”性能基本达标”不是。

下面这张表是我在一个中台项目里实际使用的节点条件模板,你可以直接改成自己的版本。

节点 进入条件(满足后方可启动本节点) 退出条件(满足后方可判定节点达成) 典型周期
架构冻结 需求清单已基线化;关键技术风险已识别 接口文档评审通过;核心模块设计评审通过;技术选型决策记录归档 2-3 周
核心链路联调 架构冻结达成;上下游接口提供方已排期 主流程端到端跑通;联调用例通过率 ≥ 90%;异常分支有明确处理策略 3-4 周
全量功能提测 核心链路联调达成;测试环境已就绪并锁定 功能用例执行率 100%;遗留缺陷中 blocker 为 0、critical ≤ 3;回归通过 2-3 周
发布候选 全量提测达成;灰度方案与回滚方案评审通过 发布清单核对完成;监控告警配置生效;值班安排确认 1 周

3. 三色判定:把”感觉有风险”变成”数据说超标”

风险沟通里最常见的一句话是”我感觉这个节点有点悬”。这句话无法指导行动,因为不同人的”有点悬”阈值不同。我后来引入了量化三色判定,把模糊感受变成明确信号。

  • 绿色:预测日早于或等于计划日,且退出条件已满足数 ≥ 70%,无 blocker 级未决依赖。
  • 黄色:预测日晚于计划日 1-3 天,或退出条件满足数在 50%-70%,或存在 1-2 条关键依赖未确认。
  • 红色:预测日晚于计划日 3 天以上,或退出条件满足数 < 50%,或存在 blocker 级依赖且无明确解除时间。

三色判定的价值在于它给了一个统一的语言。当项目经理说”这个节点变黄了”,所有人都知道意味着什么、需要做什么。黄色的标准动作是 24 小时内出重排方案,红色的标准动作是当天升级到项目负责人并重新评估承诺日。

4. 节点重排的最小代价原则

变更发生后,团队最容易犯的错误是”全面重排”,把所有节点的日期都重新过一遍。这不仅耗时,还会制造新的不确定性。

我的做法是遵循最小代价原则:只重排受直接影响的下游节点,且只后移,不轻易前移。前移看起来是”抢回进度”,实际上会破坏团队已经形成的节奏认知,得不偿失。只有当某个下游节点确实有富余且风险可控时,才考虑前移,且必须由该项目负责人确认。

节点日期实操方法:研发团队提升里程碑效率的协同管理方法与模板

5. 节点数量与延误天数并非线性关系

还有一个反直觉的观察:很多团队认为”节点设得越多,控制越精细”,但数据并不支持这个结论。我统计过同一个组织里不同团队的季度数据,发现节点数量与平均延误天数呈明显的 U 型关系。

节点太少(每季度 ≤ 4 个),风险暴露太晚,一旦出问题来不及调整;节点太多(每季度 ≥ 12 个),团队大量时间花在准备节点材料上,反而挤压了实际交付时间。我们观察到的最优区间是每季度 6-8 个里程碑节点,对应平均延误天数最低,约 3 天左右。

节点日期实操方法:研发团队提升里程碑效率的协同管理方法与模板

五、案例与数据观察:一次基于 PingCode 的节点日期体系改造

上面讲的是方法,这一节讲一次真实施加。案例主体是一家约 300 人的研发组织,产品线 4 条,研发人员 180 人左右,属于典型的中大型企业研发团队。改造前他们使用的是一套海外项目管理工具,节点日期只有单一的”截止日期”字段,全组织任何人都可以修改。

1. 改造背景与选型考量

这个团队当时的三个痛点很具体:一是数据出境合规审查通不过,需要私有化部署;二是历史项目数据量大,迁移成本高,不能接受”重新录入”;三是团队规模到了 180 人,跨项目依赖已经无法靠会议解决。

他们最终选择了 PingCode。这里我要说清楚我的判断依据,而不是泛泛地说”某项目管理平台很好用”。PingCode 主要服务中大型企业及 100 人以上组织,这个定位刚好匹配他们的规模,50 人以下的团队用它会觉得重,但 180 人的组织用轻量工具就会散。另外两个决定性因素是:PingCode 支持私有化部署,解决了数据合规问题;同时支持 Jira 平滑迁移,映射规则可以保留原有的工作项类型、状态机和工作流,避免了迁移期间的数据断层。

从我后续的跟踪看,他们在两周内完成了 6 年历史数据的迁移,迁移后旧项目的节点日期、变更记录、关联需求都完整保留,这是”国产替代”这个选项里少见的平滑度。

2. 节点日期字段体系的四个改造动作

选型只是前提,真正产生效果的是字段体系的改造。他们做了四件事,我按实施顺序列出来。

  1. 拆分日期字段:把原来单一的”截止日期”拆成承诺日、计划日、预测日、实际日四个字段,并设置字段级权限,承诺日只有项目负责人和产品负责人可以修改,修改必须填写原因。
  2. 建立依赖登记表:每个节点必须登记上游依赖,依赖项包含提供方、期望日期、当前状态、解除条件。依赖状态未确认的节点,不允许标记为”绿色”。
  3. 退出条件清单化:每个里程碑配置不超过 6 条退出条件,勾选式维护,进度用”已满足/总数”表示,彻底取消完成百分比。
  4. 变更留痕与自动通知:任何日期字段变更自动生成变更记录,并推送给所有下游节点负责人和关联需求的负责人。

这四件事看起来都不复杂,但执行顺序很重要。如果先做退出条件清单化而不做字段权限拆分,效果会大打折扣,因为日期仍然可以被随意改动,条件的严肃性就立不住。我建议的顺序就是上面这个:先锁字段,再登记依赖,再清单化,最后做自动化通知。

3. 改造前后的数据对比

他们从改造前一个季度开始记录基线,改造后跟踪了两个季度。下面这组数据是三个季度的平均值对比,数据来自 PingCode 的报表导出。

指标 改造前(季度均值) 改造后(两季度均值) 变化 我的解读
里程碑按期交付率 47% 81% +34 个百分点 提升主要来自”变更后 24 小时内重排”这一动作
节点日期变更次数 23 次/季度 9 次/季度 −61% 变更减少不是不能改了,而是改之前会先想清楚
平均延期天数 9.4 天 3.1 天 −67% 延期没有消失,但被前置暴露并局部消化
每日站会耗时 18 分钟 7 分钟 −61% 站会从”逐人汇报”变成”只过红灯依赖”
节点前一周返工工时占比 26% 13% −13 个百分点 退出条件清单化让”差不多完成”无法蒙混过关

我最想强调的不是按期交付率涨了 34 个百分点,而是站会耗时下降 61% 这一项。很多团队做节点管理改造,最后变成了”增加管理成本”。这个案例之所以成功,是因为它同时降低了协同成本,节点日期一旦清晰、可信,站会就不需要再花时间对齐”现在到底什么状态”。

反过来说,如果一个改造方案只提升了按期率却让站会变长了,我会认为它走偏了。管理的目标不是增加控制点,而是减少不确定性。

4. 一个反例:规模不匹配导致工具能力浪费

同一时期,我还观察了另一个只有 18 人的创业团队,他们也照搬了这套四字段体系。结果两周后就退回了单一日期字段。原因是:18 人的团队,所有依赖都在一个会议室里能说清,维护四个日期字段的成本远超收益。他们的承诺日、计划日、预测日在 90% 的情况下是同一个日期。

这说明节点日期体系的复杂度必须匹配组织复杂度。150 人以上的组织需要四字段 + 依赖登记 + 变更留痕;30 人以下的团队,一个承诺日 + 一份退出条件清单就够了。把中大型组织的重型方案套在小团队上,是我见过的第二常见失败原因。

节点日期实操方法:研发团队提升里程碑效率的协同管理方法与模板

节点日期实操方法:研发团队提升里程碑效率的协同管理方法与模板

六、不同情况下的行动建议

方法本身没有对错,只有匹配与否。这一节我按团队规模和组织形态给出具体建议,你可以直接对号入座。

1. 5-20 人团队:一个日期 + 一份清单

这个规模下,沟通成本极低,信息传递基本靠面对面。你不需要四个日期字段,也不需要依赖登记表。

  • 只维护一个”承诺日”字段,写清楚对外承诺的对象是谁(客户、上级、还是自己)。
  • 每个里程碑写不超过 4 条退出条件,白板或文档都可以,能勾选就行。
  • 取消完成百分比,改为”条件满足数/总数”。
  • 每周一次 15 分钟的节点校准会,只讨论”下周哪个条件可能满足不了”。

这个规模下最该避免的,是引入重型工具和复杂流程。我见过 12 人的团队配了两个专职项目经理,结果交付速度反而比不配的时候慢,因为所有人都要花时间向 PM 解释自己在干什么。

2. 20-100 人团队:双日期 + 依赖登记 + 每周校准

到了这个规模,口头同步开始失效,跨小组依赖开始出现。建议升级到双日期体系。

  • 维护”承诺日”和”计划日”两个字段,明确区分对外和对内。
  • 建立轻量依赖登记表,只登记跨小组依赖,组内依赖不登记。
  • 每周一次跨组校准会,输入是依赖登记表,输出是更新后的计划日。
  • 开始引入三色判定,但只用于节点层,不下沉到任务层。

这个阶段最容易走偏的地方是”过度登记”。我的经验是,如果一个团队的依赖登记表超过 50 行,说明颗粒度太细了。只登记那些”如果不确认就会导致节点延期”的依赖,其余一律不登记。

3. 100-500 人团队:四日期体系 + 节点层缓冲 + 自动化报表

这是 PingCode 定位最匹配的区间,也是节点日期管理从”手工”走向”系统”的分水岭。这个规模的团队,人的记忆和会议已经无法承载依赖关系。

  1. 落地承诺日、计划日、预测日、实际日四字段,并设置字段级权限。
  2. 把缓冲从任务层上移到节点层,由项目经理统一调度。
  3. 配置自动化的”静默漂移指数”报表,每日计算预测日与承诺日的差值。
  4. 建立节点日期变更的强制留痕流程,无记录不算变更。
  5. 退出条件清单化,进度用离散值表示。

如果这个阶段的组织还有数据合规或私有化要求,那么在选型上就要把”是否支持私有化部署”和”历史数据能否平滑迁移”作为硬性门槛,而不是加分项。我自己评估过的经验是,迁移过程中最大的隐性成本不是数据搬运,而是工作流映射,如果旧系统的工作项类型、状态机、自定义字段无法一一对应,团队会在迁移后花几周时间重新适应。

4. 500 人以上团队:节点分层 + 跨组织依赖治理

到了这个规模,单一项目的节点管理已经不够,需要处理的是项目群和项目组合层面的节点依赖。

  • 节点分三层:公司级发布节点、产品线级里程碑、项目级内部节点,三层之间的日期必须有推导关系,不能各定各的。
  • 建立跨组织依赖治理机制,指定依赖的”清算人”角色,负责在依赖未按期解除时推动升级。
  • 节点日期变更需要走变更委员会评审,但评审只针对承诺日,计划日的调整仍由项目负责人决策。
  • 所有节点数据进入统一的度量平台,按季度输出节点健康度报告。

这个规模下,我见过最有效的做法是”承诺日只减不增”,季度内承诺日的变更次数设上限,超出上限必须由更高层级审批。这个规则听起来很硬,但它能有效抑制”承诺随意化”。

节点日期实操方法:研发团队提升里程碑效率的协同管理方法与模板

5. 一份可直接使用的节点日期配置参考

如果你用的是支持自定义字段和自动化规则的项目管理平台,下面这段配置结构可以直接参考。我把它写成了通用的 YAML 形式,字段名和触发条件按你自己平台的命名习惯调整即可。

milestone:
name: "全量功能提测"

dates:

commit_date: # 承诺日,字段级权限:仅项目负责人可改

editable_by: [project_owner, product_owner]

require_reason: true

notify_on_change: [downstream_owners, stakeholders]

plan_date: # 计划日,每周校准会更新

editable_by: [project_manager, tech_lead]

calendar_check: weekly

forecast_date: # 预测日,系统按速率自动推算

source: auto_calculated

recalc_trigger: [task_state_changed, dependency_updated]

actual_date: # 实际日,达成即写入,不可修改

editable_by: []

immutable: true

exit_criteria: # 退出条件,最多 6 条,必须可判定

id: ec1

desc: "功能用例执行率达到 100%"

verifier: qa_lead

id: ec2

desc: "blocker 级缺陷数量为 0"

verifier: qa_lead

id: ec3

desc: "critical 级缺陷数量不超过 3 个"

verifier: qa_lead

id: ec4

desc: "主流程回归用例全部通过"

verifier: qa_lead

dependencies: # 跨小组依赖,只登记会影响节点的

provider: "支付中台组"

item: "退款接口联调环境"

expected_date: "2025-03-18"

status: unconfirmed # unconfirmed / confirmed / delivered

unblock_condition: "接口文档 + 沙箱账号交付"

risk_rule: # 三色判定阈值

green: "forecast_date = 0.7 AND blocker_deps == 0"

yellow: "forecast_date – plan_date red: "forecast_date – plan_date > 3d OR criteria_done_rate 0"

actions:

yellow: "24 小时内输出重排方案,同步下游节点负责人"

red: "当日升级至项目负责人,重新评估承诺日可行性"

这段配置里,我认为最关键的三行是 require_reason: true、immutable: true 和 blocker_deps == 0。前两行保证了数据可信,第三行保证了风险判定不会被乐观情绪覆盖。很多团队配置了复杂的字段结构,却忘了给字段加约束,最后数据照样失真。

七、不同情况下的取舍

任何方法都有代价。这一节我把几个必须在实践中做选择的取舍点摆出来,并给出我的倾向,但你要结合自己的组织情况判断。

1. 精度 vs 维护成本

日期精度越高,维护成本越高,这是无法回避的。我在实践中遵循的原则是:只对”会被外部引用”的日期要求高精度。承诺日会被客户引用,精确到天;计划日只在团队内部使用,精确到半周甚至周就够;预测日是系统算的,精度不增加人力成本,可以到天。

反过来说,如果一个团队对计划日的维护精度要求到天,并且要求每次变动都全员同步,那这个成本迟早会拖垮团队。我见过一个团队因此把周会时间从 1 小时膨胀到 2.5 小时,最后不得不推倒重来。

2. 集中缓冲 vs 分散缓冲

集中缓冲在节点层,好处是可见、可调度、便于统计;坏处是项目经理需要有一定的调度权威,否则缓冲会被各个小组分别”认领”回去,实际上又变回分散。

分散缓冲在任务层,好处是不需要额外管理动作,工程师自己就能掌控;坏处是总量不可见,容易产生”每个人都说自己有缓冲,但节点整体没缓冲”的悖论。

我的倾向是:100 人以下的团队,集中缓冲在节点层;100 人以上的团队,节点层集中缓冲 + 关键任务层留 10% 以内的小缓冲。纯分散的缓冲策略,我只在小规模、高信任度的团队里见过成功案例。

3. 强管控 vs 弱管控

强管控指的是日期变更需要审批、依赖必须登记、退出条件必须勾选;弱管控指的是只要求记录、不要求审批。这两者没有绝对好坏,取决于团队的成熟度和外部压力。

取舍维度 强管控 弱管控 适用条件
日期变更 承诺日变更需评审,计划日变更需留痕 全部只需留痕 有对外合同约束或合规要求时选强管控
依赖登记 未登记依赖的节点不允许判绿 建议登记,不强制 跨团队依赖超过 5 条/节点时选强管控
退出条件 必须逐条勾选,系统校验 文档列出,人工确认 有审计或认证需求时必须强管控
节点数量 由项目管理办公室统一规划 由各项目组自定 多项目共享资源池时选强管控

我要提醒的是,强管控的前提是规则本身足够简单。如果你的规则需要 10 页文档才能说清,那么无论出发点多好,最终都会被绕过。我见过最有效的强管控规则只有两条:承诺日改了要留原因、节点判绿必须依赖清零。

4. 自建工具 vs 采购平台

这是一个很多技术负责人会纠结的问题。我的判断依据是团队规模和维护预算。

100 人以下,如果团队里有愿意维护工具的工程能力,自建一个轻量看板是可行的,成本低、贴合度高。但自建的问题是:当团队规模翻倍、跨项目依赖出现后,你需要的功能(依赖矩阵、变更留痕、权限分级、度量报表)会指数级增长,自建工具的维护负担会迅速超过它的收益。

100 人以上,我倾向于采购成熟平台,并把精力放在字段体系和判定规则的配置上,而不是工具本身的开发上。这也是我在前面提到该案例时强调选型要看私有化部署能力和历史数据迁移平滑度的原因,在中大型组织里,工具的迁移成本往往比工具的采购成本更值得关注。

节点日期实操方法:研发团队提升里程碑效率的协同管理方法与模板

5. 一个必须做取舍的判断:什么情况下不应该优化节点日期

这一条可能有些反直觉:不是所有团队都值得投入节点日期优化。如果你所在团队处于以下三种情况之一,我建议先别做这件事。

  • 产品方向还在快速试错期。如果每个季度的方向都可能被推翻,那么精确的节点日期只会制造摩擦,此时应该用更短周期的迭代节奏代替里程碑。
  • 团队处于严重的信任危机中。如果节点日期被用来追责,那么任何精细化都会变成”数据粉饰”,越精细越失真。先解决信任问题,再谈方法。
  • 组织没有能力消化变更成本。如果每次重排都需要跨部门审批两周,那么节点管理的核心动作(快速重排)就执行不了,做了也是形式。

我把这三条写出来,是因为我见过太多团队在不具备条件的时候硬上方法论,最后不仅没效果,还消耗了团队对”流程改进”这件事的信任。方法的价值不在先进,而在匹配。

结语:节点日期管理的终点,是让团队不再讨论日期

回到开头那个 40 人团队。他们后来做了三件事:拆分日期字段、把退出条件清单化、给下游依赖做了显式登记。两个季度后,他们的里程碑按期交付率从 47% 提到了接近 80%,但更有意思的变化是,周会上几乎不再有人问”这个节点能不能按时”。

因为答案已经写在系统里了。预测日和承诺日的差值每天都在算,依赖状态每天都在更新,退出条件满足数每天都在变。当状态可见,讨论就从”猜”变成了”看”。节点日期管理的终极目标,不是让日期更准,而是让日期这件事从会议议程里消失。

如果你准备开始,我的建议是从最小的动作起步,不要一次性上全套体系:

  1. 本周内,把团队现有的”截止日期”字段拆成承诺日和计划日两个,并给承诺日加上修改原因必填。
  2. 下次立项时,给每个里程碑写不超过 6 条可判定的退出条件,取消完成百分比。
  3. 下一周,只登记那些”如果不确认就会导致节点延期”的跨组依赖,控制在 20 条以内。
  4. 一个月后,配置一条自动化规则:预测日比承诺日晚 3 天以上时,自动提醒节点负责人。
  5. 一个季度后,回头统计按期交付率、变更次数、平均延期天数这三个指标,和改造前做对比。

这五步做完,你大概会花掉不到 10 个人天。但如果你的团队规模在 100 人以上,它带来的按期交付率提升,通常值得这个投入。真正难的不是配置这些字段,而是坚持在每一次变更发生时,都老老实实地留下记录、完成重排、通知下游。这件事没人能替你做,任何工具也只能帮你降低它的成本。

常见问题解答(FAQ)

1. 节点日期到底应该怎么定,是定死还是允许调整?

我第一次负责研发里程碑时,产品要求把节点日期提前两周,开发说需求没澄清,测试说排期已经满了,最后日期定了又改,团队士气很差。我想知道有没有不靠拍脑袋、又能让各方接受的定日期方法。

先把里程碑定义成可验收成果加日期加负责人加依赖方,再倒排。具体做法是:列出验收标准,拆出前置任务,用团队过去三个迭代的历史工期估算乐观值和悲观值,取P50作为内部目标日、P80加10%到20%缓冲作为承诺日。承诺日和内部目标日分开管理,承诺日对外同步,内部目标日用于预警。

只有范围变化、依赖方延误或发现重大风险时才允许调整节点,并且要记录原因和影响。判断依据是看里程碑按时达成率,如果连续两个迭代低于70%,说明承诺日不可信,需要重新校准估算数据,而不是继续压日期。

2. 研发团队设置里程碑节点日期时,粒度多细才不会变成形式主义?

我们团队之前每个小版本都设里程碑,结果每天填表、天天对齐,大家都很烦,节点日期也没人真正看。后来只设大版本节点,又经常到后期才发现联调来不及。我想知道粒度到底怎么把握。

按可独立验收且需要跨角色协同的成果来设里程碑,一个里程碑通常控制在2到4周,最长不超过6周,关键交付物不超过3到5个。小任务和日常任务只设任务截止日,不升级为里程碑,否则会变成形式主义。模板上至少包含里程碑名称、验收标准、负责人、依赖方、计划日期、承诺日期、缓冲天数和风险等级。

检查频率上,每日站会看任务,周会看里程碑,T-7、T-3、T-1做三次预警。判断依据是:如果里程碑数量超过团队人数除以3,大概率过细;如果周期超过6周且中间没有验收点,大概率过粗。

3. 跨团队协同中节点日期总冲突,怎么对齐和推动才有效?

我负责一个前后端、算法和测试都要参与的项目,每个团队都说自己排满了,节点日期对不上,最后卡在接口和联调上。我不希望每次都靠开会吵架来推动,想知道有没有更结构化的协同方法。

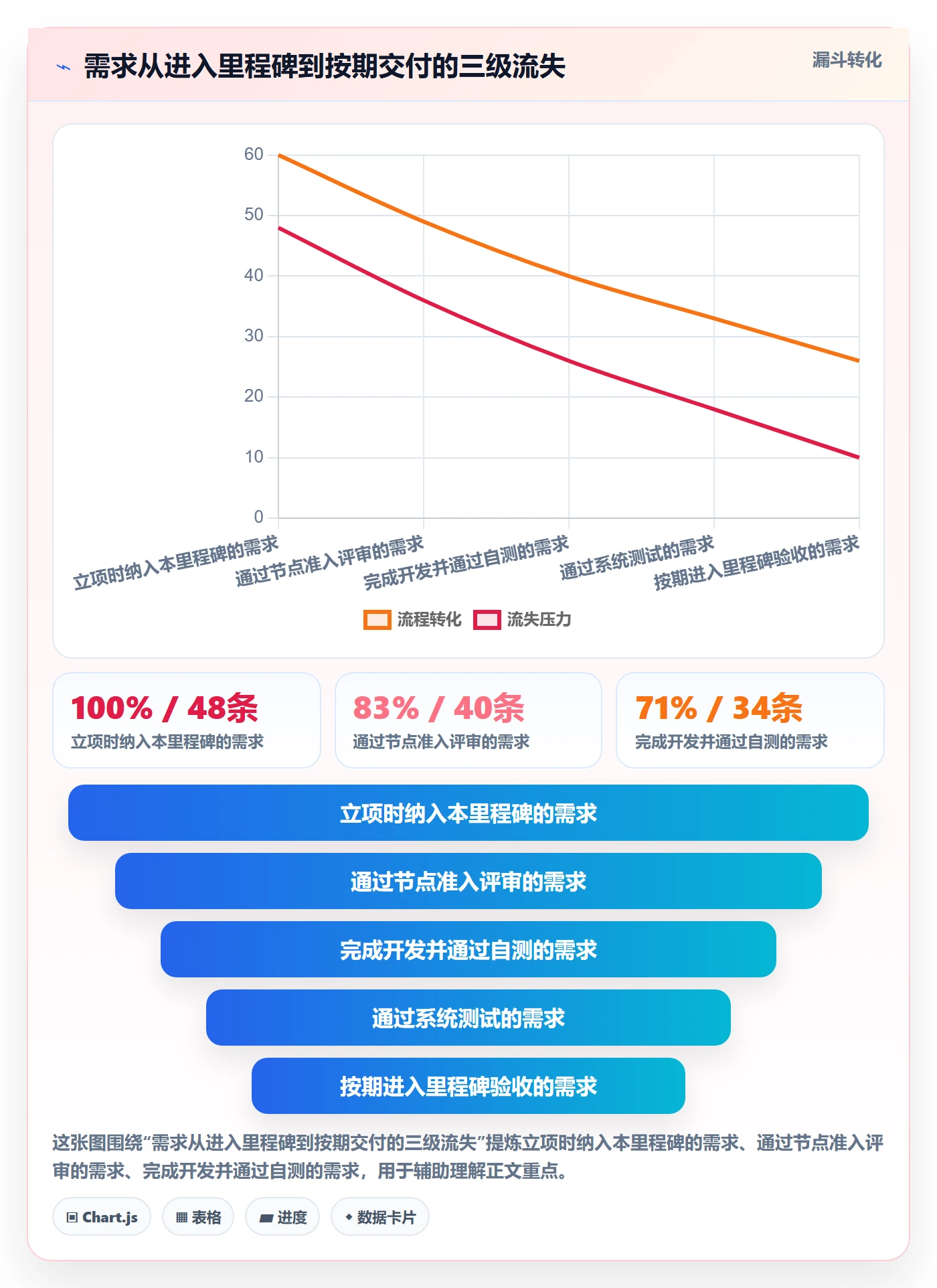

建立依赖矩阵和接口人机制。每个里程碑都要列出依赖方、交付物、需要日期、实际日期、状态和风险,提前T-14和T-7对齐,不要等到当天才沟通。冲突解决时,不要只抢日期,而是调整范围、拆分交付或增加资源,并明确接口冻结日、联调窗口和提测窗口。

每周开一次15到30分钟的跨团队里程碑同步会,只过红色和黄色风险项。判断依据是:依赖方没有书面确认的节点不能算承诺节点;一个里程碑如果有两个以上外部依赖,风险等级至少上调一级。

4. 有没有可以直接套用的节点日期协同管理模板和落地步骤?

我不想从零设计表格,想要一个能直接复制到某项目管理工具里的模板,最好包含字段、检查节奏和落地步骤。我们团队大约20人,采用双周迭代,希望两个迭代内看到效果。

可以直接用这套模板字段:里程碑名称、验收标准、负责人、依赖方、内部目标日、承诺日期、缓冲天数、当前状态、风险等级、下次检查点。双周迭代的节奏是:第1天定里程碑和承诺日期,第7天检查依赖和风险,第10天做验收预演,第12天做范围冻结。

落地时先选一个项目试点,只梳理3到5个里程碑,导入某项目管理工具后设置T-7、T-3、T-1提醒,周会只过红黄项。判断依据是连续跑两个迭代,观察里程碑按时达成率、变更次数和依赖方确认率;如果达成率提升且变更次数可控,再推广到其他项目。

读者评论

吴
吴思源

依赖显式登记这块我有同感。我们组单独建过一张跨组依赖表,每周对齐一次,节点延期确实少了一些。但“变更后24小时内完成重排”人一多就很难做到,卡点往往不是判断,而是评审凑不齐五六个角色,光约时间就两三天。我们后来把重排拆成两步:项目经理先更新计划日并在群里同步,正式评审放到周会补,接受度反而更高。

许
许安琪

承诺日和计划日分字段这个方向对,但落到工具上很麻烦。多数项目管理平台默认只有一个截止日期字段,要么加自定义字段,要么靠命名规范硬扛,时间一长就乱。另外把承诺日写进考核我持保留态度,我待过的团队一旦和绩效挂钩,节点前两天的“完成”水分明显变大,退出条件反而没人认真对。

付
付思源

那个静默漂移指数我打算试一下。不过有个疑问:预测日要按实际速率算,前提是任务拆分和状态更新足够规范,我们团队恰恰这块最不整齐,算出来的预测日天天在跳,两条曲线叠一起反而更晕。感觉还是得先把退出条件写清楚、任务粒度统一了,这个指标才站得住。

文章包含AI辅助创作:节点日期实操方法:研发团队提升里程碑效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/338512
