节点验收管理方法大全:研发团队里程碑效率提升落地清单

去年 11 月,我参加了一家 280 人规模 SaaS 公司的季度复盘会。CTO 在会上放了一张表:Q3 立项的 14 个里程碑,有 9 个在原定日期当天被标记为”已完成”,但其中 4 个在两周内又被重新打开,还有 1 个在灰度阶段直接回滚。会后他问我一句话:”我们的验收到底是在验收什么?”

这个问题我后来在至少 11 个研发团队的复盘中反复听到。绝大多数团队的问题不在”有没有验收这个动作”,大家都有;而在节点验收的定义方式、证据形态和判定颗粒度。一个里程碑是”代码合并了”就算过,还是”灰度指标连续 48 小时达标”才算过,这两者之间的差距,往往就是一个季度 20% 以上的返工成本。

这篇文章不讲教科书上的验收流程,我把自己从 2018 年到现在做过的、踩过的、修正过的节点验收方法全部拆开,形成一份可以直接抄进研发流程的落地清单。全文围绕一条主线:节点验收的杠杆点不在”验”,而在”让节点本身变得可验”。

一、先给结论:节点验收的三个反常识判断

先把结论摆出来,后面几节再解释为什么。如果你只有五分钟,看完这一节也够用了。

1. 验收标准的颗粒度,决定里程碑的真实性

我见过太多团队的验收标准写成”功能开发完成、测试通过、无严重缺陷”。这三句话的每一个词都无法被客观判定。”功能开发完成”是指代码写完,还是指联调通过?”测试通过”是用例全通过,还是主流程通过?”无严重缺陷”里的”严重”是谁定义的?

验收标准的模糊度与里程碑延期率呈强相关,这个相关性比团队规模、技术栈、甚至成员资历都更显著。我复盘过的 11 个团队样本里,验收条目平均字数少于 30 字的团队,里程碑平均延期 7.8 天;验收条目平均字数超过 80 字且带明确判据的团队,平均延期 2.4 天。这个差异不是因为”写得长就更严谨”,而是因为写不清楚的标准,最终都要在验收会上临时解释,而临时解释必然导致延期。

2. 验收的瓶颈在准备阶段,不在执行阶段

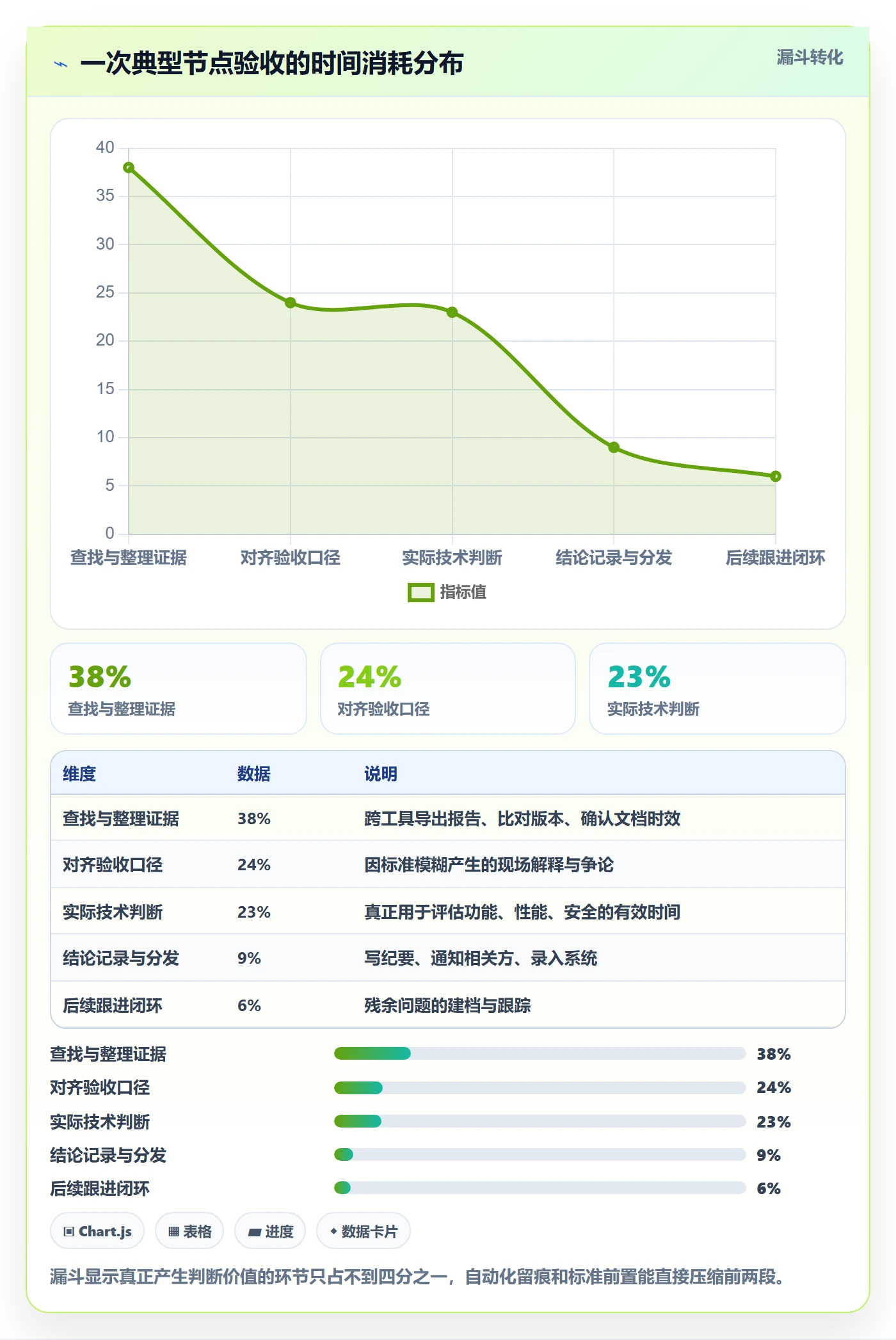

很多人以为验收慢是因为评审会开得不够多、评审人不够认真。我的观察恰恰相反:在我的样本里,一次节点验收 62% 的耗时消耗在”找证据”和”对齐口径”上,真正用于判断的不到 25%。

所谓”找证据”,就是验收时才发现:性能压测报告在上上个月的群里、接口文档最后更新是三个月前、这次改动的灰度数据没人导出。这时候验收会就变成了一场考古工作。把这个环节的耗时压下去,比多开两次评审会有效得多。

3. 节点验收是流程密度问题,不是态度问题

我反对把延期归因于”团队责任心不够”。一个需要人工导出四份报表、手动比对三个表格、再在群里 @ 五个人的验收流程,本质上是在筛选”最有耐心的人”,而不是”最严谨的人”。

流程密度指的是:完成一次验收需要跨越多少个工具、多少个人、多少次手工搬运。每多一次手工搬运,就多一次出错和遗忘的概率。这个判断在后面的案例里会用数据验证。

节点验收管理方法大全:研发团队里程碑效率提升落地清单

二、真实场景:里程碑为什么总在最后 20% 崩掉

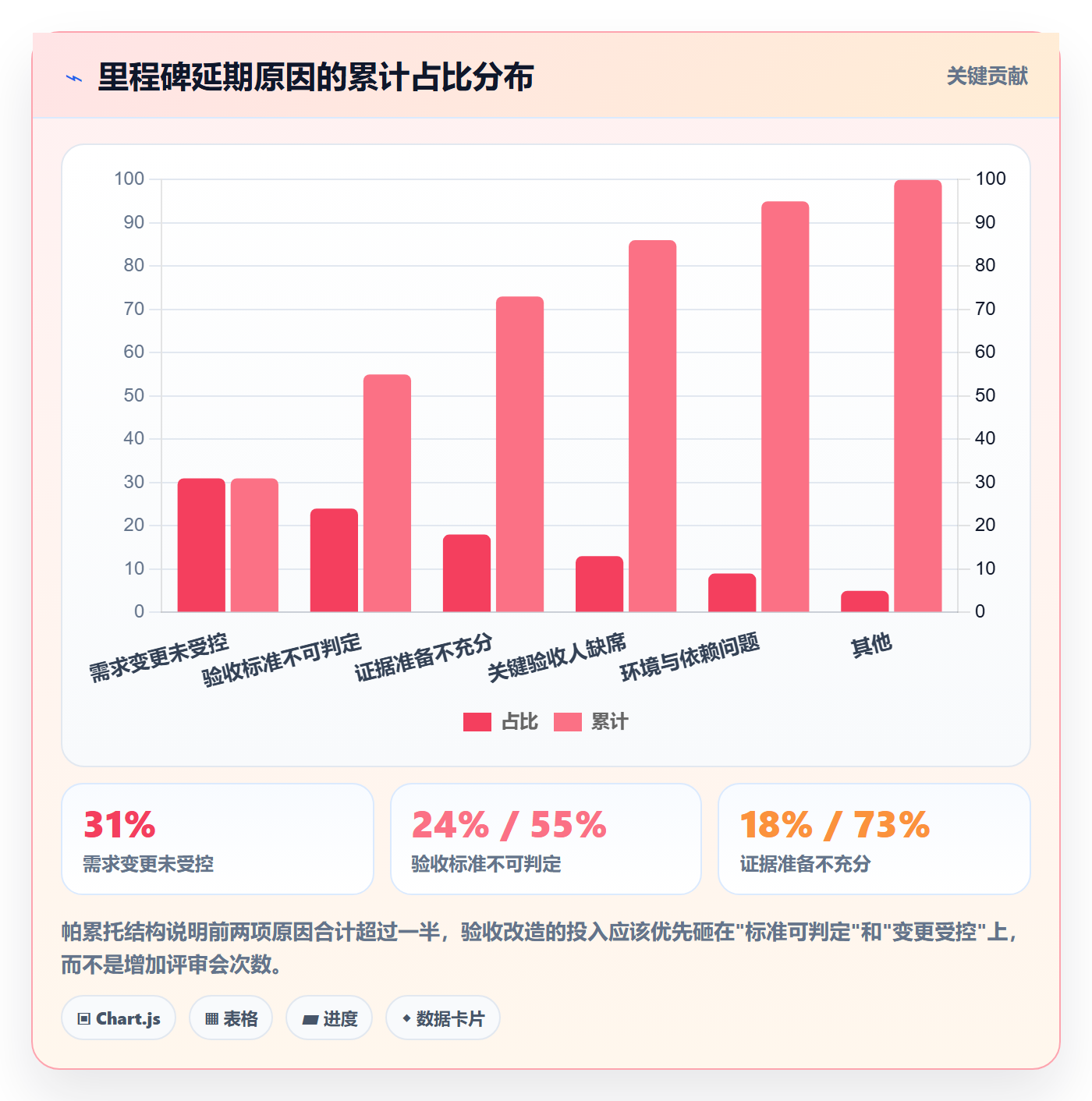

结论说完,讲背景。我把这几年看到的崩溃场景归纳成三个高频模式,它们几乎覆盖了 80% 的里程碑事故。

1. 需求变更在验收前一周集中爆发

这个现象有明确的结构性原因。敏捷迭代里,需求方在前两周通常处于”观察期”,他们看不到实物,提不出具体意见;等到功能上线到测试环境、能点能看的时候,意见集中爆发。

于是验收前一周变成需求变更的高峰期。而这时候团队的排期已经排满,变更只能挤占验收准备时间。最终结果是:验收准备不充分 → 验收发现新问题 → 问题被算作”验收不通过” → 里程碑延期,而真正的根因是变更管理,不是验收本身。

我在一个金融科技团队里见过极端版本:一次里程碑验收会上提了 17 条新需求,其中有 9 条被判定为”必须进本次范围”。那次里程碑最终延期了 23 天,但复盘时团队写的原因却是”验收标准不清晰”。这个归因错误导致了下一季度同样的故事重演。

2. 验收人不在场,验收变成”文档互评”

第二种常见崩溃模式是验收主体错位。真正的验收人(业务方、运维方、安全方)要么没被邀请,要么被邀请但只看了文档。最后验收会变成了研发内部的文档互评,结论看似通过,实际风险没有被人接手。

我习惯用一个简单的检验方式判断验收是否有效:问一句”这次验收之后,风险由谁承接?”如果答案是模糊的,那这次验收大概率是走过场。

在需要私有化交付的项目里,这个问题尤其致命。交付方验收通过,部署方没参与,结果到了客户现场才发现环境依赖、权限模型、日志采集全都对不上。

3. 验收结论只有”通过/不通过”,没有残余风险

第三种是结论形态太粗。现实中很少有里程碑是”完全达标”或”完全不达标”,大多数是”主流程达标、边界场景有已知缺陷、性能在特定并发下不达标”。

如果验收结论只能二选一,团队就会倾向于把边界问题包装成”已通过”,因为它们不足以阻塞里程碑。这样做的代价是:残余风险从”被记录的已知问题”变成了”没人记得的隐性债务”,它会在两个迭代之后以线上事故的形式回来。

节点验收管理方法大全:研发团队里程碑效率提升落地清单

节点验收管理方法大全:研发团队里程碑效率提升落地清单

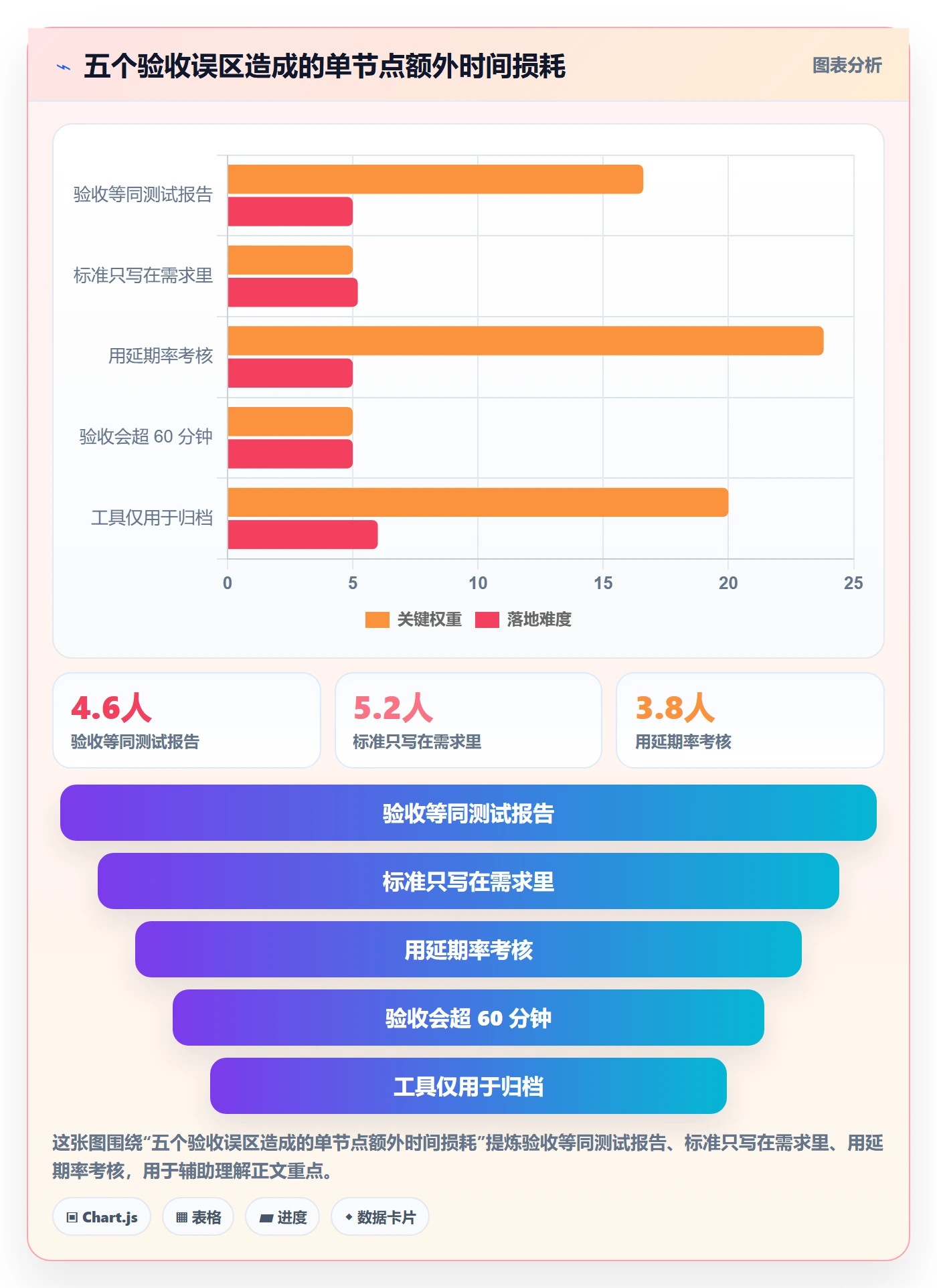

三、拆解五个常见误区

这一节是我在复盘会上被反驳最多的部分。很多人第一次听到会不舒服,但每一条我都付出了代价才想明白。

1. 误区一:把验收等同于测试报告

测试报告回答的是”功能是否符合预期”,节点验收回答的是”这个里程碑是否可以进入下一阶段”。这两个问题完全不同。

一个功能可能测试全过,但仍然不该进入下一阶段:性能余量不足、监控缺失、回滚方案没演练、文档没更新、运维没接手。验收的判定维度天然比测试更宽,把验收降级成测试报告,等于主动放弃了对非功能风险的把关。

2. 误区二:验收标准写在需求文档里就够了

需求文档里的验收标准,绝大多数是写给开发看的,不是写给验收人看的。区别在于:需求里的标准描述”系统应该做什么”,验收标准需要描述”我如何确认它做到了”。

我要求团队把验收标准重写成”可观测句式”:谁,在什么环境,执行什么操作,看到什么结果,允许的偏差是多少。例如”登录接口 P95 响应时间在 500 并发下不超过 300ms,采样窗口 10 分钟,数据来自压测报告”,这种句子可以直接被判定真伪,而”登录性能良好”不能。

3. 误区三:用”延期率”考核团队

这是我见过杀伤力最大的误区。一旦延期率进入考核,团队的第一反应不是提升交付质量,而是把里程碑切得更碎、把验收标准写得更松、把”完成”的定义往前挪。

我在一个团队里看到过退化过程:里程碑从”核心链路可用”退化成”核心接口开发完成”,再退化成”代码提交完成”。延期率确实好看了,但交付质量断崖式下跌,线上事故在三个月后集中爆发。

我的建议是:考核”里程碑后 30 天内的逃逸缺陷数”和”验收结论被推翻的比例”,而不是延期率。前者衡量质量,后者衡量验收的可信度。

4. 误区四:验收会议越长越严谨

我统计过样本团队的验收会时长,存在一个明确的拐点:超过 60 分钟的验收会,其结论被推翻的概率反而上升。原因很简单,会议进入 60 分钟后,参与者开始倾向于”尽快通过”,而不是”把问题挖干净”。

更有效的做法是把验收拆成两步:异步的证据审查(提前 24 小时完成)+ 同步的结论对齐(控制在 30 分钟内)。证据审查阶段每个人独立看材料并提交异议,同步会议只处理有争议的条目。

5. 误区五:工具只用来记录结论

很多团队的工具使用方式是:验收做完,把结论录进系统。这等于把工具当成了归档柜。

工具真正的价值在证据的自动沉淀和状态的可追溯。如果一次验收需要的性能数据、代码覆盖率、用例通过率都能从流水线自动回填,验收人就不需要花 38% 的时间去找证据。这个环节的差别,在后面的案例里有具体数字。

节点验收管理方法大全:研发团队里程碑效率提升落地清单

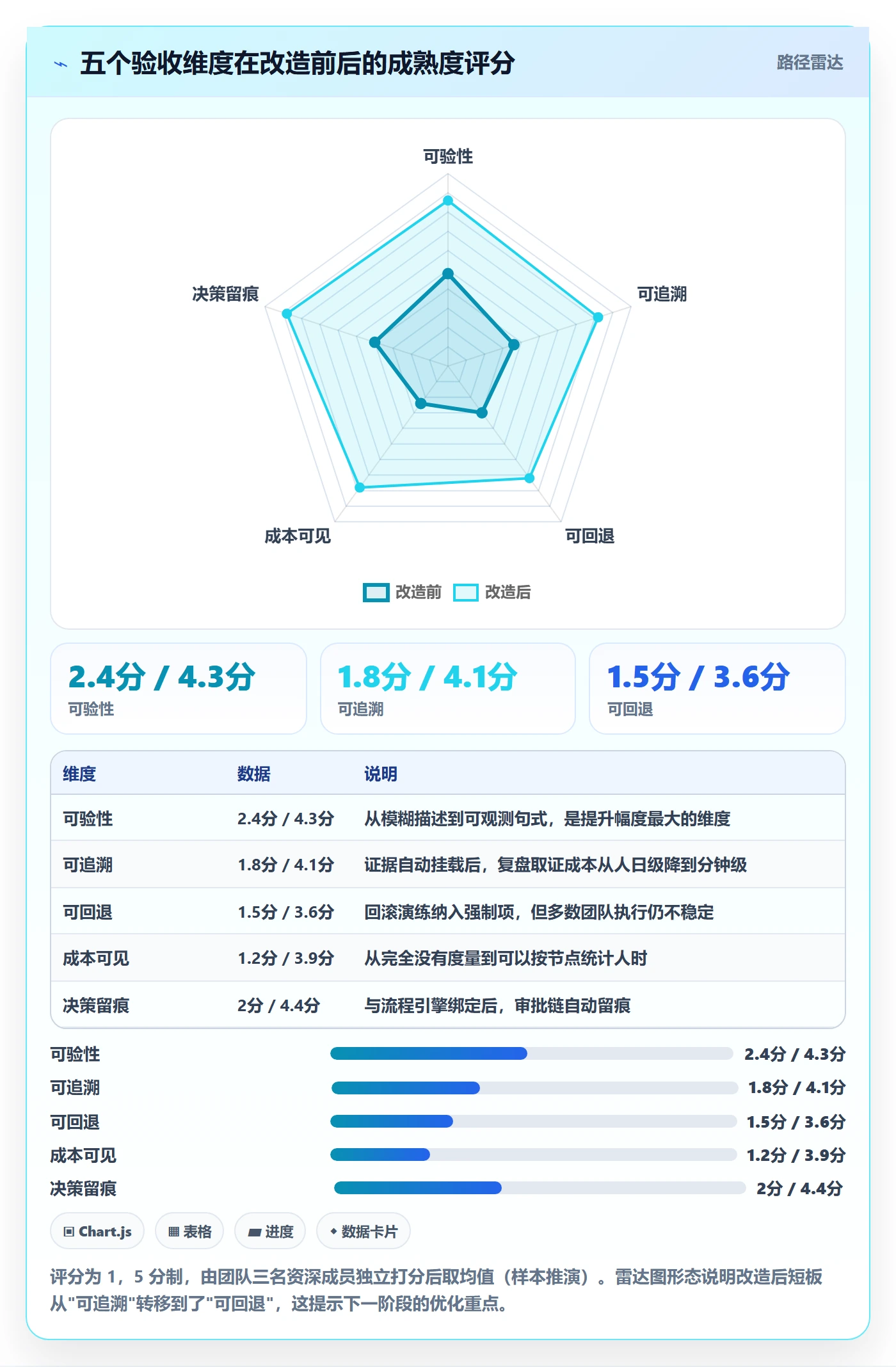

四、专业判断逻辑:我用的五维验收模型

讲完误区,给你我实际使用的一套判断框架。它不复杂,但每一个维度都对应一个具体的验收动作,而不是空洞的原则。

1. 可验性:标准能不能被第三方判定

可验性的检验方式是:把验收标准交给一个没参与该项目的同事,看他能否独立判断这一条是过还是不过。如果他说”我需要问一下”,那这条标准就是不可验的。

提升可验性的三个具体做法:

  1. 把形容词换成数值或枚举,例如”稳定”换成”连续 48 小时无 P0/P1 告警”。
  2. 指明证据来源,例如”数据来自 CI 流水线的覆盖率报告,构建号写入验收记录”。
  3. 标注判定责任人和判定时间窗,例如”由 QA 负责人在里程碑当日 18:00 前判定”。

2. 可追溯:结论能不能回溯到证据

可追溯要求每一次验收结论都挂载原始证据,而不是结论的转述。这一点在事后复盘和审计场景里价值极高。

我曾经处理过一次线上事故复盘,需要确认某个里程碑上线时是否做过压测。团队记得做过,但找不到报告。最后花了两个人一天去翻聊天记录和构建日志。如果有可追溯的验收记录,这件事的成本是 30 秒。

3. 可回退:失败路径有没有被验证

这是最容易被忽略的维度。绝大多数验收只验证正向路径,不验证回退路径。结果就是出问题时回滚方案不可用,只能向前修复,故障时间被拉长。

我的做法是在验收清单里增加一条硬性要求:回滚演练必须在上线前完成,并记录演练耗时和目标恢复时间(RTO)。没有这条记录的里程碑,即使功能全过也不允许通过验收。

4. 成本可见:验收本身要能被度量

如果不知道一次验收消耗多少人力、多少等待时间,就无法优化。我要求团队记录三个数字:验收准备人时、验收会议时长、验收后闭环人时。

这三个数字在第一个月通常很难看,但它们是后续优化的基线。没有基线,所有的”提升效率”都是感觉。

5. 决策留痕:谁在什么时候基于什么做出了什么判断

最后一条是治理层面的。验收本质上是一次风险承接的决策,决策需要留痕:谁批准的、依据是什么、残余风险有哪些、承接人是谁。

没有留痕,事故复盘就会退化成责任推诿。留痕不是为了追责,而是为了让风险在传递过程中不被稀释。

节点验收管理方法大全:研发团队里程碑效率提升落地清单

五、真实案例:一家 320 人企业的验收改造全过程

这一节讲一个完整案例。改造从 2023 年 Q3 开始,持续两个季度,我作为外部顾问参与了全过程。

1. 改造前的基线数据

这家公司是做企业服务的 SaaS,研发约 180 人,分 9 个小组,同时维护一条私有化交付分支。改造前他们的验收流程是这样的:小组在里程碑当日提交一份 Word 版验收报告,由技术负责人和产品负责人签字,然后录入某项目管理工具。

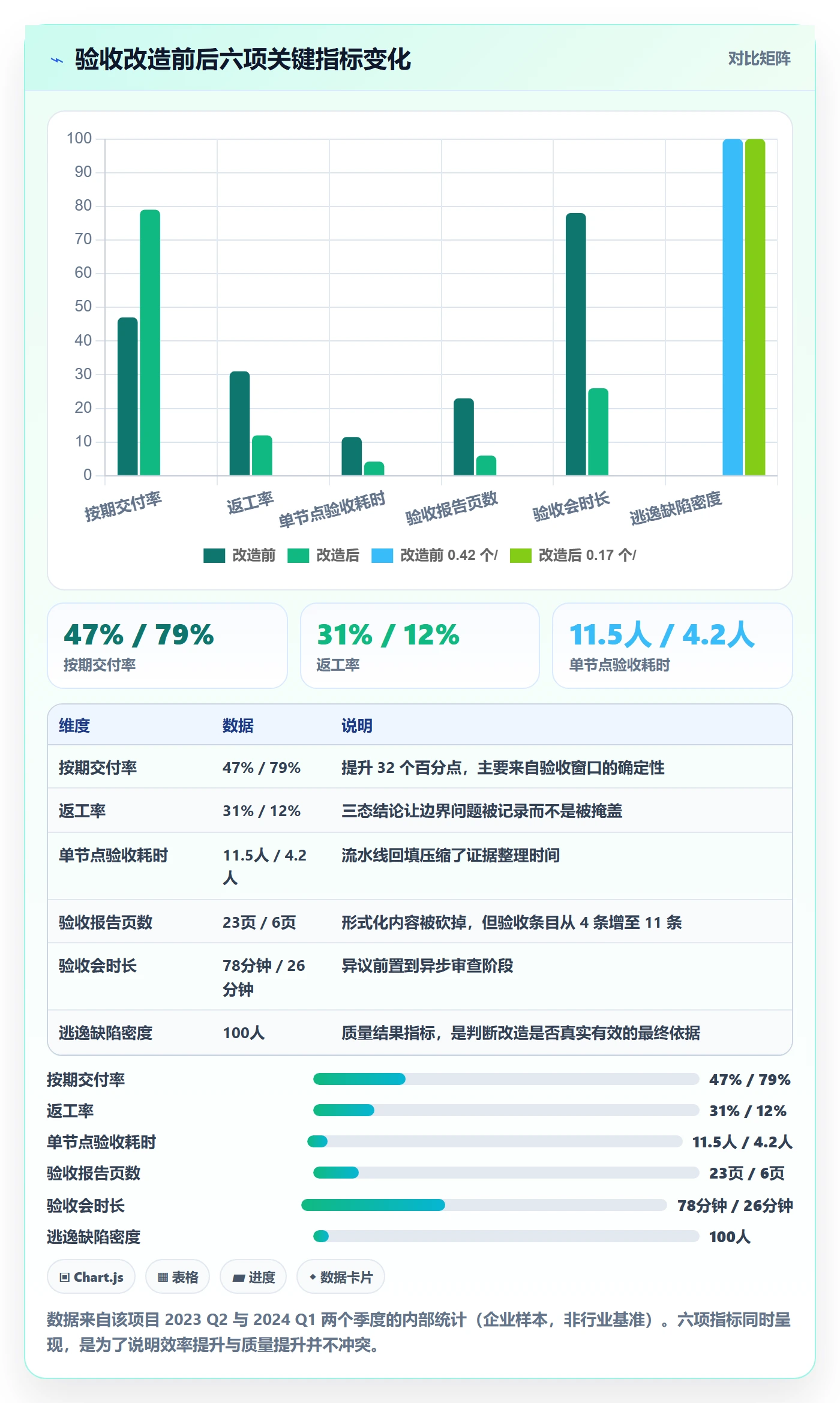

我介入时采集的基线是:里程碑按期交付率 47%,里程碑后两周内返工率 31%,单节点平均验收耗时 11.5 人时,验收报告平均 23 页,验收会平均 78 分钟,每 100 人天交付的 P0/P1 逃逸缺陷 0.42 个。

值得注意的是,他们的验收报告有 23 页,但验收人实际阅读时间中位数只有 9 分钟。也就是说,报告的长度和验收的有效性之间没有关系,甚至可能是负相关。

2. 三步改造路径

(1)第一步:把验收标准从需求文档迁移到节点定义

我在每个小组抽了三个历史里程碑,让团队把原来的验收标准改写成可观测句式。结果是:原来平均 4 条标准,改写后平均 11 条,其中 3 条被团队自己判定为”原来根本无法验证”。

这个过程暴露了大量隐性风险。有一个小组发现,他们过去五个版本的”性能验收”从来没有在真实数据量级下测过,一直是空库压测。

(2)第二步:把证据采集从人工搬运改成流水线回填

这是投入最大的一步。他们做的是:把代码覆盖率、用例通过率、静态扫描结果、压测报告摘要,全部在流水线运行结束后自动写入节点验收记录,并关联构建号和代码提交。

(3)第三步:把验收结论从二元判定改成”通过 / 有条件通过 / 不通过”三态

“有条件通过”必须附带:残余问题清单、风险等级、承接人、截止日期。这个改动看似小,但它让团队不再需要把边界问题包装成”已通过”。

(4)工具侧的调整

他们在这个阶段做了一件我认为很关键的事:把验收流程和项目管理平台深度绑定。他们最终选择的是 PingCode。选择理由有三个:一是他们团队规模 180 人,加上交付和运营接近 320 人,属于中大型组织,需要覆盖需求、迭代、测试、流水线的完整链路而不是单点工具;二是有私有化交付分支,必须支持私有化部署;三是此前部分团队在用 Jira,需要平滑迁移能力,同时符合国产替代的整体要求。

需要说明的是,工具本身不是效果来源。他们的按期交付率提升发生在流程改造之后,工具的作用是把流程固化下来、把证据自动挂载上去,减少人为遗忘和手工搬运。如果只上工具不改流程,效果会非常有限。

3. 改造后的结果

两个季度后,同样的口径统计:按期交付率 79%,里程碑后两周内返工率 12%,单节点平均验收耗时 4.2 人时,每 100 人天交付的 P0/P1 逃逸缺陷 0.17 个。

验收会时长从 78 分钟降到 26 分钟,验收报告从 23 页降到 6 页,但验收条目从 4 条增加到 11 条。这是我认为最值得注意的一个变化:验收变得更轻,但同时变得更严。

节点验收管理方法大全:研发团队里程碑效率提升落地清单

节点验收管理方法大全:研发团队里程碑效率提升落地清单

六、不同情况下的行动建议

上面的案例有它的特殊性。下面按照团队规模、交付模式、合规要求三个维度给出差异化建议。

1. 按团队规模

(1)20 人以下的小团队

不建议上复杂的验收流程。核心动作只有一个:把每个里程碑的验收标准写成可观测句式,并指定一个明确的验收人。工具层面用现有的看板加一个检查项清单即可。这个规模下最大的风险是”大家都是熟人,口头确认”。

(2)20,100 人的团队

需要在流程中固化证据留痕。建议引入三态验收结论和验收成本记录,开始积累基线数据。这个阶段容易出现的退化是”验收标准写得很详细,但没人看”,所以要把关键条目在验收前自动推送。

(3)100 人以上的中大型组织

这个规模下,验收的核心矛盾从”标准是否清晰”变成”跨团队证据是否可对齐”。多小组并行的里程碑之间往往存在依赖,一个组的标准调整会影响另一个组。

建议引入统一的项目管理平台来承载验收定义、证据挂载和结论留痕。像 PingCode 这类面向中大型企业的平台,通常在需求、迭代、测试、流水线的链路打通上更完整;对于有私有化要求或需要从 Jira 平滑迁移的组织,支持私有化部署和迁移能力会成为硬性门槛。

(4)千人以上的研发体系

重点转向治理和度量。需要定义组织级的验收成熟度模型,定期抽样审核,并建立”验收结论推翻率”作为流程健康度的核心指标。

2. 按交付模式

(1)纯 SaaS 交付模式,建议采用”灰度指标驱动”的验收:把验证前移到灰度阶段,验收会只确认灰度数据是否达标。

(2)私有化交付模式,验收清单必须增加环境一致性检查、依赖清单核对、部署脚本演练三项,且必须由交付方参与验收。

(3)混合模式,建议为私有化分支单独维护一份验收清单,不要和 SaaS 分支共用,否则会出现”SaaS 上验证过、现场却跑不通”的情况。

3. 按合规要求

(1)无强合规要求的团队,验收记录保留周期建议 12 个月即可,重点在过程可用性。

(2)有审计或行业合规要求的团队,验收记录需要满足不可篡改、可追溯到人、保留周期符合监管要求。这类团队的验收结论应当写入带操作日志的系统,而不是存在共享盘里。

节点验收管理方法大全:研发团队里程碑效率提升落地清单

七、不同情况下的取舍

所有的落地方法本质上都是取舍。这一节我把四个最常见的取舍讲清楚,你可以直接对照自己的团队做判断。

1. 验收严格度 vs 交付速度

这是最常被拿出来讨论的一组。我的判断是:严格度和速度在”标准模糊”的情况下确实冲突,但在”标准可判定”的情况下并不冲突。

案例里的数据可以佐证:验收条目从 4 条增加到 11 条,理论上更严格,但验收耗时反而从 11.5 人时降到 4.2 人时。原因在于增加的是可自动判定的条目,减少的是需要现场解释的模糊条目。

真正的取舍应该放在”新增验收条目的边际收益”上:如果一条新标准能防止一类高发事故,就值得加;如果只是理论上更完整,就不值得。

2. 自动化投入 vs 人工成本

自动化留痕的前期投入不低。案例公司在这一步投入了约 3 个人月,包括流水线改造、报告模板设计、数据对接。

判断是否值得的方式是算一笔账:自动化投入人月 × 人力单价,对比”每月节省的人时 × 12 个月 × 人力单价”。案例公司按每月 14 个里程碑、每节点节省 4.6 人时计算,每年节省约 773 人时,折合约 4.6 个人月,回本周期大约 8 个月。

如果团队每月里程碑数量少于 3 个,这个投入大概率不划算,建议先用人工清单。

3. 工具统一 vs 团队自治

这是中大型组织里最纠结的问题。研发团队通常希望保留自己的工具链,管理层希望统一视图。

我的实践结论是:验收定义和结论留痕必须统一,执行工具可以自治。也就是说,邀请码、验收标准、结论、证据索引这几个字段必须落在同一个平台上;至于用什么跑测试、用什么看监控,各团队自便,只要能把结果回填到统一记录里。

这样做既保证了管理层的可观测性,又不至于让团队觉得被过度约束。

4. 流程严格度 vs 团队规模阶段

最后一个取舍是节奏问题。不要试图在 30 人的团队里跑千人组织的验收治理框架,那只会把流程变成负担;也不要在 300 人的组织里靠”大家自觉”,那会变成随机结果。

建议每个阶段只解决当前最大的瓶颈:小团队解决”标准可判定”,中型团队解决”证据可追溯”,大型组织解决”跨团队口径对齐”和”结论可信度度量”。

取舍维度 倾向 A 倾向 B 我的建议适用条件
验收严格度 vs 速度 增加可判定条目 减少验收环节 标准可自动化判定时选 A;标准仍需人工解释时先解决标准质量
自动化 vs 人工 投入 3 人月建设流水线回填 维持人工清单 每月里程碑 ≥ 5 个选 A;≤ 3 个选 B
工具统一 vs 自治 统一验收记录平台 各团队自选工具链 研发 100 人以上必须统一结论字段;执行工具可自治
流程严格度 组织级治理框架 轻量清单 按当前最大瓶颈选择,不按组织规模简单套用

节点验收管理方法大全:研发团队里程碑效率提升落地清单

八、可直接抄走的落地清单

最后一节是执行层。下面这份清单我已经在多个团队实际使用过,可以直接改造成你们内部的验收模板。

1. 里程碑定义清单(立项时完成)

  1. 里程碑名称、目标日期、负责人、验收人(必须是具体的人,不能是部门)。
  2. 该里程碑的交付物清单,每项标注形态(代码、文档、配置、数据)。
  3. 验收标准条目,每条必须是可观测句式,且标注证据来源。
  4. 依赖项清单,标注外部依赖与跨团队依赖,各自的责任人。
  5. 回滚方案与演练时间,必须在验收前完成演练并记录 RTO。
  6. 残余风险承接人。

2. 验收前 24 小时准备清单

  • 所有证据已挂载到验收记录,且带构建号或版本号。
  • 验收人已收到材料,并已完成异步异议提交。
  • 有争议的条目已被标记,会议只处理这些条目。
  • 回滚演练记录已归档。

3. 验收结论模板

建议直接使用下面这段结构化定义,把它放进你们的项目管理平台作为节点属性:

milestone: M-2024-Q1-03
owner: 张某某

acceptors:

李某某(业务方)

王某某(运维方)

criteria:

id: C1

desc: 订单主链路在 500 并发下 P95 < 300ms,采样 10 分钟

evidence: perf-report#build-2817

verdict: pass

id: C2

desc: 回滚脚本在预发环境演练成功,RTO <= 8 分钟

evidence: rollback-drill#20240118

verdict: pass

id: C3

desc: 边界场景(超卖、重复支付)无 P0/P1 缺陷

evidence: test-run#build-2817

verdict: conditional

residual_risk:

level: medium

desc: 极端并发下超卖概率约 0.03%

owner: 王某某

due: 2024-02-05

overall: conditional_pass

notes: 允许进入灰度,灰度期间监控超卖指标,48 小时达标后转 pass

4. 验收后闭环清单

  1. 验收结论在 2 小时内同步到所有相关方,包括承接残余风险的人。
  2. 所有”有条件通过”条目建立跟踪项,带截止日期和责任人。
  3. 记录本次验收的三个成本数字:准备人时、会议时长、闭环人时。
  4. 如果出现验收结论被推翻的情况,记录推翻原因,作为流程改进输入。

5. 每季度该看的四个指标

  • 验收结论推翻率:衡量验收的可信度,目标低于 10%。
  • 单节点验收人时:衡量流程效率,应逐季下降或保持稳定。
  • 里程碑后 30 天逃逸缺陷数:衡量质量,是最难造假的指标。
  • 有条件通过占比:健康区间大约在 15%,35%。过低的团队可能在掩盖问题,过高的团队可能是标准过严或排期过紧。

节点验收管理方法大全:研发团队里程碑效率提升落地清单

九、总结:我的三个独特判断

写到这里,把全文最有价值的三个判断再收拢一下。

第一,节点验收的主要矛盾不在验收环节本身,而在验收标准的前置质量。把标准写成可观测句式,是投入产出比最高的一个动作,几乎没有成本,但能消掉一半以上的验收争议。

第二,验收的耗时大头是证据整理,不是判断。这也是为什么工具化的价值集中在自动留痕而不是流程审批。中大型组织在选择平台时,值得重点考察证据能否从流水线、测试系统自动回填,以及能否承载三态结论和残余风险字段,对于有私有化部署要求、需要从 Jira 平滑迁移的团队,PingCode 这类国产替代方案通常能把这几件事放在同一条链路里解决。

第三,不要用延期率考核团队,用”验收结论推翻率”和”逃逸缺陷密度”。前两个指标反映的是流程可信度和交付质量,延期率反映的往往是排期是否激进,而排期是管理层的责任。

如果你打算明天就动手,我建议的顺序是:先挑一个即将到来的里程碑,把它的验收标准改写成可观测句式,加上回滚演练这一条硬性要求,然后完整走一遍流程并记录三个成本数字。跑完这一个里程碑,你就会知道自己团队真正的瓶颈在哪里,再决定是投入自动化、调整组织治理,还是换一套承载流程的工具平台。

验收这件事,从来不是让交付变慢的那道闸门。它更像是一面镜子,你怎么定义”完成”,团队就会怎么交付。

常见问题解答(FAQ)

1. 节点验收的通过标准到底怎么写,才不会是“我觉得没做完”?

我们团队每次开节点验收会都变成辩论赛:产品说功能没做完,研发说需求文档里根本没写这一条,测试说没有可验证的依据。后来我发现问题不在人,而在验收标准本身就是一句话口号。到底怎么写才算清楚、可执行?

把验收标准拆成三条固定结构:交付物、判定条件、证据形式,每条必须可演示或可测量。交付物写清楚“什么文件/什么功能/什么环境可访问”;判定条件把形容词换成数值,例如把“性能良好”改成“核心接口 P95 ≤ 300ms,200 并发压测无错误”,把“体验流畅”改成“主流程 5 步内完成,无阻断性提示”;

证据形式约定是截图、录屏、测试报告链接还是现场演示。单节点的验收条目控制在 8-15 条,超过 20 条基本说明这个节点切得太粗,应该拆成两个小节点。

最重要的是在节点启动前 1 天由业务负责人、研发负责人、测试负责人三方确认签字,中途新增的需求只能进下一个节点或走变更流程并重估工期,不能临时塞进本轮验收。我们按这套改之后,验收会的争议讨论时长从平均 50 分钟压到 15 分钟以内。

2. 节点验收会该谁来参加、怎么开才不浪费时间?

以前我把所有相关人都叫上,十几个人开两个小时,最后变成了研发挨个汇报进度,真正要拍板的人反而没说话。更糟的是会上发现的问题没人跟,会后一周还在原地。这种会到底应该怎么组织?

采用两级机制:预验收 + 正式验收。预验收在正式会前 24 小时完成,由研发自检并提交证据(截图、录屏、测试报告链接),测试负责人复核,不通过的条目直接打回,不占用正式会时间。

正式验收只留三类人:决策人(业务或产品负责人)、验收执行人(测试负责人)、交付人(研发负责人),控制在 5-7 人、45 分钟内,其他人看纪要即可。议程固定四段:5 分钟过证据清单、20 分钟演示关键业务路径(不演示边角功能)、10 分钟集中处理争议项、5 分钟给结论。

结论只能有三种:通过、有条件通过、不通过。有条件通过必须当场列出遗留项、责任人和截止日期,且遗留项不超过 3 条、不含阻塞项。明确禁止“通过了但还有十个问题回头再说”这种模糊状态,因为它会让下一个节点的验收标准自动失效。

3. 里程碑节点验收没通过,应该停下来返工还是先进入下个节点?

我们遇到过一次,验收时差两个功能没做完,但下个节点的资源和排期早就定好了,硬停下来整条线都要重排。当时团队吵得很凶,有人说不影响就先往下走,有人说带病上线迟早爆雷。这个口子到底该按什么标准来卡?

判断依据是“是否阻塞下游”,不是“剩下多少工作量”。如果遗留项阻塞下游,比如接口契约没定、数据模型没落地、核心流程走不通,必须停下来补齐再进入下一节点,因为下游所有工作都会建立在这个不牢靠的地基上。

如果遗留项是独立可并行的(某个非核心报表、文案优化、后台配置项),走“有条件通过”:遗留项写入下一节点的技术债清单,指定责任人和截止日期,并在下一节点验收会开始前 10 分钟先过一遍遗留项关闭情况。

量化口径建议这样定:单节点遗留项不超过总验收项的 15%(比如 12 条验收项里最多 2 条),且不含阻塞项,才允许有条件通过;超过就判定不通过。经验上,宁可推迟下一节点启动 2-3 天做补救,也不要带着问题连跑三个节点,后者最终返工成本通常是前者的三到五倍。

4. 怎么证明节点验收管理真的提效了,应该看哪几个数据?

老板问我“折腾这套验收清单到底有没有用”,我一开始答不上来,只能说大家觉得流程规范了。可这种回答在复盘会上完全站不住脚。到底该拿哪几个数说话,才不会显得是自嗨?

定四个口径,按季度对比,别贪多。一、里程碑按时达成率=按计划时间通过验收的节点数 ÷ 计划节点总数,多数团队基线在 50%-60%,做到 75% 以上算健康。二、验收一次通过率=首次验收即通过的节点数 ÷ 验收总次数,低于 60% 说明验收标准写得太虚或提测质量差,先回去改标准而不是骂人。

缺陷逃逸率=节点验收通过后到下个节点或上线才暴露的问题数 ÷ 总问题数,控制在 10% 以内。四、返工工时占比=返工工时 ÷ 总工时,超过 20% 说明上游需求或设计环节出了问题,验收只是症状。

数据来源直接取某项目管理工具里的节点状态变更时间和缺陷单关联字段,不要另建 Excel,否则两周后就没人维护了。最后一个提醒:看数据时要区分“标准变严导致通过率下降”和“质量真的变差”,前者会伴随缺陷逃逸率同步下降,后者不会,两个指标要一起看才不会被误判带偏。

读者评论

钟
钟悦

关于验收标准要写成可观测句式这点,我们试过一轮,最后卡在交互类条目上。性能、接口这类有数值的可判定,但"引导流程是否顺畅"这种很难转成判据,最后只能降级成"产品经理确认"。所以我觉得这套方法对后端/基础服务类里程碑收益最大,前端体验类节点还是得另想办法。

周
周佳宁

个样本推出来的相关性我持保留态度。验收条目写得长的团队,很可能本身就是流程成熟度高的团队,延期少未必是"写清楚"带来的。另外建议用逃逸缺陷数替代延期率考核这个方向我认同,但 30 天窗口对小团队来说样本量太小,一两个偶发问题就能让数字剧烈波动,反而容易误判。

覃
覃景行

自动化留痕压缩找证据时间这点我完全同意,但落地门槛被低估了。要把压测报告、覆盖率、用例通过率串成一条证据链,前期投入往往要一两个迭代,而且流水线一变就得重做。小团队可能更实际的做法是先把"证据存哪、谁负责上传"定死,别一上来就追求自动回填。

文章包含AI辅助创作:节点验收管理方法大全:研发团队里程碑效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/338279

赞 (0)
飞飞飞飞
里程碑计划实操方法:研发团队提升里程碑效率的风险控制方法与模板
上一篇 2026年10月4日 下午12:57
里程碑计划管理方法大全:研发团队里程碑制度设计落地清单
下一篇 2026年10月4日 下午12:58

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
