里程碑管理方法大全:研发团队里程碑流程优化落地清单

2023 年我参与过一次研发组织的里程碑复盘,那家团队 300 多人,季度汇报上写着“里程碑按期达成率 92%”,但真实版本发布比对外承诺晚了 38 天。更讽刺的是,翻遍他们的项目管理平台,每个里程碑都是绿灯,因为大家在到期前一周,把日期批量往后挪了。这个场景让我意识到一件事:大部分团队不是不会管里程碑,而是把里程碑管成了“不会失败的东西”。里程碑一旦被设计成不能失败,它就失去了全部预警价值。

这篇文章不讲概念定义,讲的是我在这几年里踩过的坑、改过的流程、以及在一线看到的数据。如果你正在带 50 人以上的研发团队,或者被“里程碑总是延期、复盘总是扯皮”折磨,下面这份清单可以直接拿去用。

一、核心结论:里程碑是“承诺的清算点”,不是进度条上的刻度

先说结论,后面所有方法都是这三条结论的展开。如果你的团队只记住三句话,记住这三句就够了。

1. 里程碑的本质是“可验证的外部承诺”,不是内部任务节点

我见过最常见的错误,是把“完成登录模块开发”当成里程碑。它不是。它是任务,甚至是任务集合。里程碑必须满足一个条件:有团队之外的人,会因为它的达成或未达成而改变自己的行为。

测试团队因为你交付了可测版本而启动集成测试,市场团队因为你确认发布时间而排定推广档期,客户因为你完成 UAT 而安排验收入库,这些才是里程碑。反过来说,一个只有研发内部关心的时间点,无论多重要,都只是检查点,不应该占用“里程碑”这个稀缺的管理带宽。

2. 里程碑失真的原因,80% 在定义阶段,20% 在执行阶段

很多管理者下意识认为里程碑延期是执行力问题,于是加考核、加日报、加站会。我统计过自己经手的 11 个延期项目,其中 9 个的根因可以追溯到里程碑定义阶段:退出标准模糊、责任人缺位、依赖未识别。

执行阶段的问题反而是最好解决的,因为它是显性的。定义阶段的问题最隐蔽,因为它在项目前期就埋下了,直到延期那天才爆发,而那时候已经来不及了。

3. 里程碑管理的收益来自“提前暴露”,不是“事后统计”

“里程碑达成率”这个指标本身几乎没有管理价值,因为它是滞后的。真正有价值的是“提前多少天发现某个里程碑要黄”。一个团队如果能在里程碑到期前 15 天识别风险,和到期前 3 天才发现,两者的处置空间完全不同。

里程碑管理方法大全:研发团队里程碑流程优化落地清单

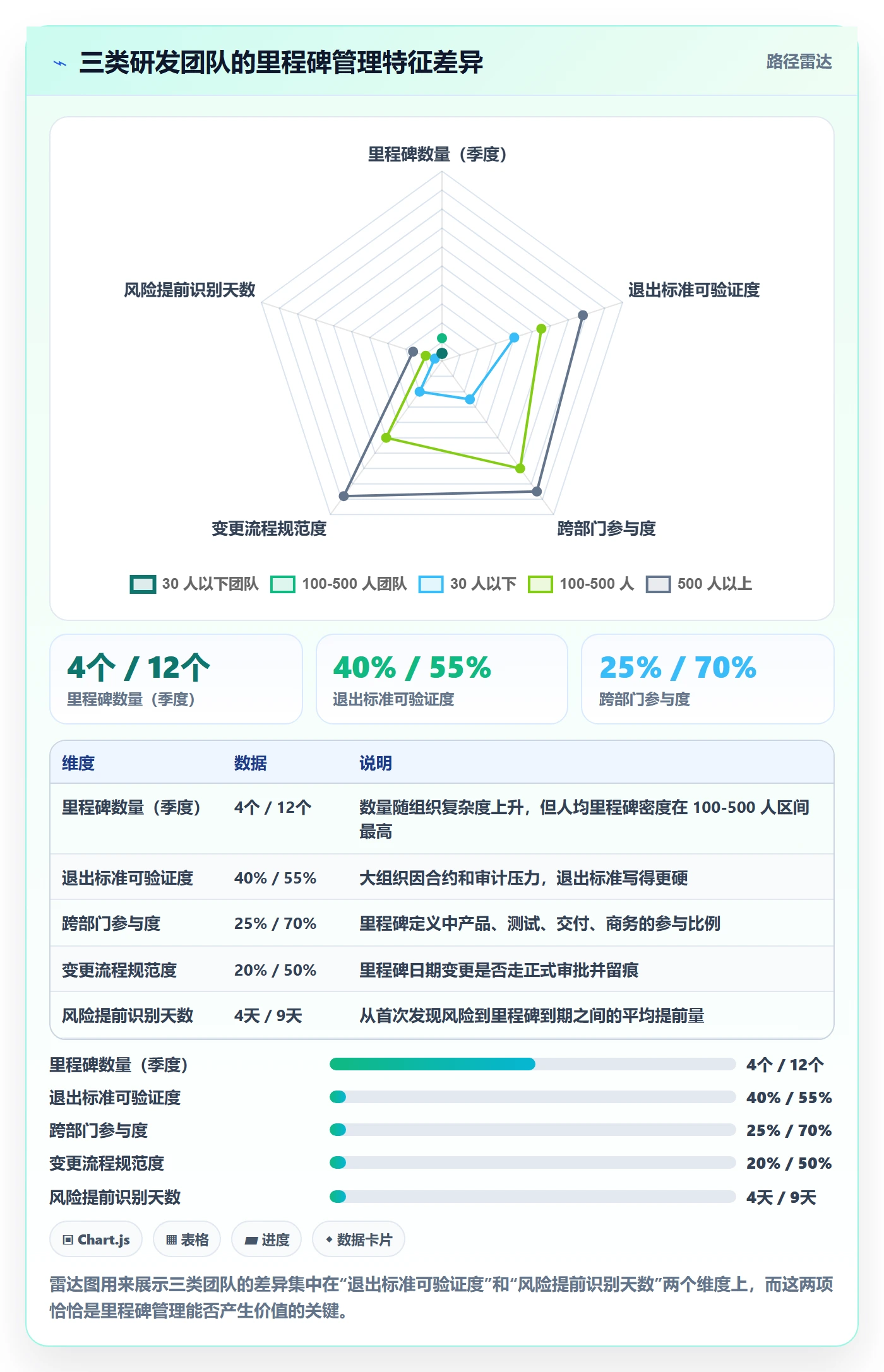

二、真实场景:三类研发团队的里程碑,长的完全不是一个东西

谈方法论之前必须先分层。我服务过的团队横跨 30 人到 2000 人,同样是“里程碑管理”,在不同规模下的目标和手段差异极大,套用同一套模板是灾难的开始。

1. 50 人以下团队:里程碑是给老板看的日历

这个阶段的团队,里程碑的主要功能是“让创始人和投资人知道进度”。它通常只有三五个,比如“内测版发布”“首批客户上线”。这个阶段最忌讳的是过度管理:我曾经见过一个 25 人的团队,给一个两周的迭代设了 6 个里程碑,结果每个里程碑都在开会。

我的建议是,这个阶段只保留真正对外承诺的节点,其余的用看板状态流转解决。里程碑数量控制在“一个季度不超过 5 个”。

2. 100-500 人团队:里程碑是跨部门对齐的锚点

这是里程碑管理价值最大的区间,也是最容易失控的区间。产品线开始分化,测试、运维、交付、市场各自有自己的节奏,团队之间不再是“喊一声就同步”,而是需要一个共同的坐标系。

我观察到一个规律:这个规模的团队,如果里程碑只有研发内部定义,那么交付团队的排期一定是滞后的;如果里程碑由产品牵头、四方共同确认,延期率会明显下降。差别不在工具,在定义权。

3. 500 人以上 / 多产品线:里程碑是合同、合规与现金流的接口

到了这个体量,里程碑往往和商务合同、验收节点、审计要求绑定。里程碑的日期不再是“尽量争取”,而是“已经写进附件了”。这时候管理重点从“如何定”转向“如何守住并可控地变更”。

一个很实际的问题:当里程碑日期是合同条款时,你的变更流程必须能留下完整审计痕迹,谁在什么时候申请变更、依据是什么、谁批准的。很多团队在这一点上踩坑,是因为变更只在聊天记录里发生。

4. 一个 300 人团队的现场记录

回到开头那个案例。我进场时做的第一件事,是把他们所有里程碑的“退出标准”打印出来。结果很典型:23 个里程碑里,17 个的退出标准写的是“开发完成”“功能上线”“进度达 90%”这类无法验证的表述。

我们花了三周做了一件事:给每个里程碑重写退出标准,并明确唯一责任人。三个月后,他们的版本平均延期天数从 31 天降到 11 天,而研发人力没有增加。这个改善几乎全部来自“定义”而非“执行”。

里程碑管理方法大全:研发团队里程碑流程优化落地清单

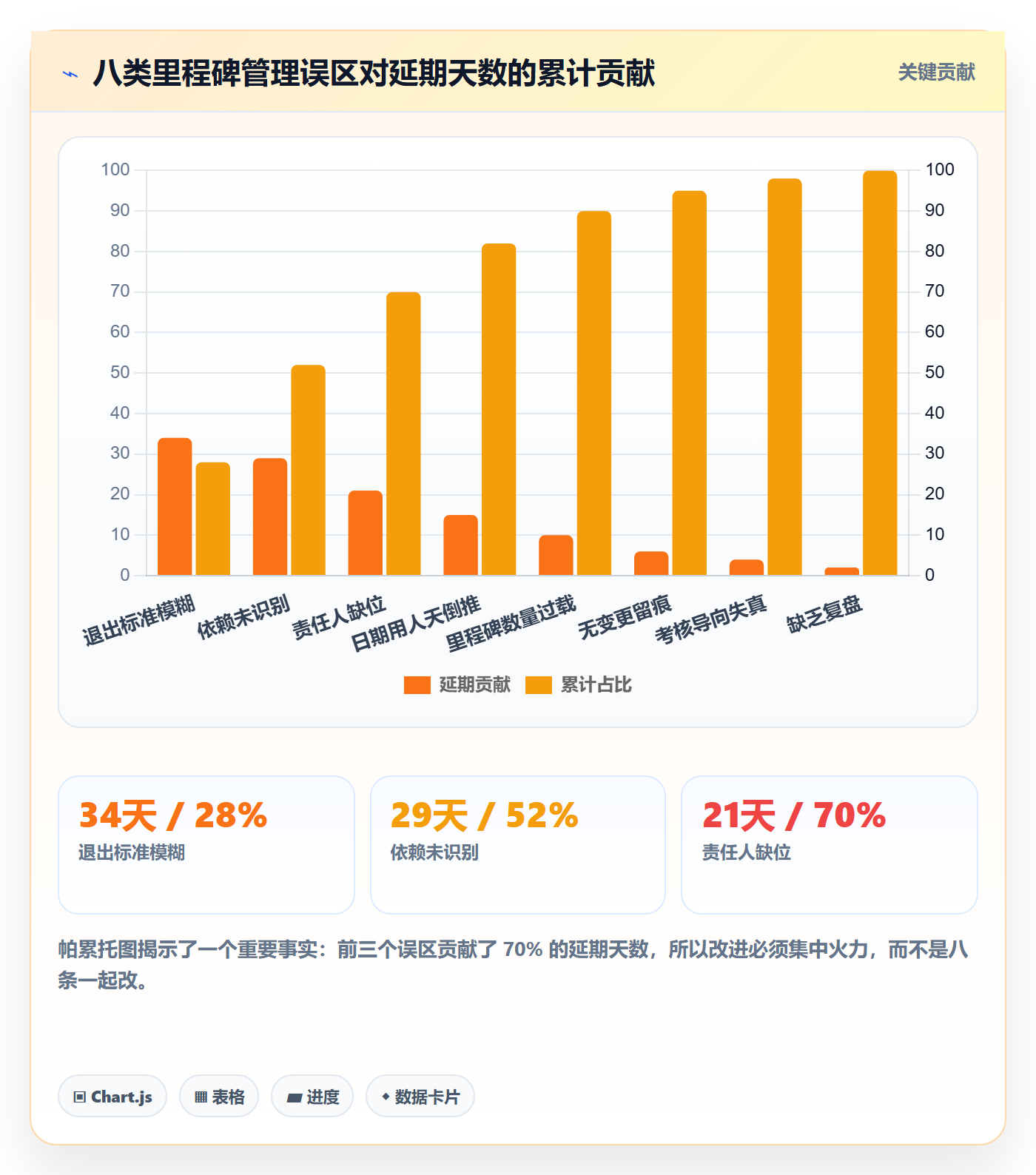

三、八个常见误区:里程碑为什么越管越假

下面这八条,每一条我都在真实团队里见过,而且往往是多个同时出现。我把它们按“对延期天数的贡献度”排序,前三条最致命。

1. 误区一:把里程碑当任务做

表现是里程碑名称里出现“完成 XX 模块开发”“修复 XX 缺陷”。一旦这样命名,这个里程碑就再也无法暴露风险,因为它和任务一样可以被“做完了 90%”。

正确的命名方式应该指向状态变化,比如“可测版本冻结,进入集成测试”“通过客户 UAT,具备上线条件”。命名方式的改变会倒逼定义方式的改变,这是我用过最便宜的干预手段。

2. 误区二:用“人天倒推”确定里程碑日期

把需求拆成任务、估人天、加起来、除以人力,得出一个日期。这个算法在小范围短期任务里能用,一旦跨团队就完全失效,因为它忽略了依赖等待、评审排队、环境准备、外部输入这些“非人天”时间。

我做过一次对比:同一个项目,用人天倒推得出的是 62 天,用关键路径加依赖等待推算得出的是 89 天。最终实际用了 94 天。人天倒推系统性地低估了 30% 以上。

3. 误区三:里程碑没有唯一责任人

“这个里程碑是研发中心负责的”,这句话等于没人负责。里程碑必须落到一个具体的人头上,且这个人有权调动资源、有权升级问题。

我见过一个反例:某团队把里程碑责任挂到“项目管理办公室”,结果每次延期,PO 办公室只能催,催不动就上报,上报之后又回到催。整个链条上没有任何一个人真正为结果负责。

4. 误区四:退出标准写成“完成开发”

这是最普遍的问题。退出标准必须能被第三方独立验证,且验证方式要写清楚。差的写法是“功能开发完成”,好的写法是“核心流程 12 个用例在预发环境全部通过,且无 P0/P1 缺陷挂起”。

区别在哪?前者需要用会议讨论“算不算完成”,后者看一眼报告就知道。

5. 误区五:里程碑只增不减

项目跑着跑着,里程碑从 8 个变成 15 个。每增加一个,团队的注意力就被稀释一次。我建议给里程碑设“预算”:比如一个季度最多 10 个,新增必须替换掉一个旧的。

6. 误区六:把“里程碑达成率”当 KPI

一旦成为 KPI,数据必然失真。团队会有三种应对方式:把日期往后挪、把退出标准放宽、把里程碑拆小。三种方式我都见过,结果都是管理动作失效。

更合理的做法是把达成率当成健康度指标(观察趋势),把“风险提前识别天数”当成改进指标(考核这个才有正向激励)。

7. 误区七:里程碑与依赖管理脱节

里程碑延期的头号原因不是自己没做完,而是等别人。等接口、等测试环境、等第三方 SDK、等商务确认。如果里程碑在系统里只是一个孤立日期,这些等待永远不会被提前看见。

8. 误区八:没有复盘,只有重排期

延期之后最常见的动作是“把日期改到下周”,然后继续。复盘会开成追责会,或者干脆不开。我在一个团队推行过一个很简单的规则:每次里程碑变更,必须写一句话说明根因归类(需求变更 / 依赖等待 / 估算偏差 / 资源冲突 / 外部因素)。半年后,他们发现 47% 的延期集中在“依赖等待”,于是把改进重点放到了接口对齐上,而不是继续压榨研发工时。

里程碑管理方法大全:研发团队里程碑流程优化落地清单

四、专业判断逻辑:三层结构、四条判据、一条底线

上面讲了“什么不该做”,这一节讲“怎么判断”。我用的是一套三层结构加四条判据的组合,它在不同规模团队里都验证过。

1. 三层结构:承诺里程碑、交付里程碑、检查点

第一个层级是承诺里程碑,对外发布、写进合同或对外沟通的节点,数量极少,一个季度通常不超过 5 个。它的特点是变更成本极高,必须走正式审批。

第二个层级是交付里程碑,跨团队协作的关键交接点,比如“后端接口冻结”“可测版本交付测试”。数量适中,一个季度 8 到 15 个,它的价值在于暴露跨团队风险。

第三个层级是检查点,团队内部用来控制节奏,不需要对外沟通。它可以很多,但不要在系统里和里程碑混为一谈,否则报表会彻底失去参考价值。

我强烈建议在项目管理平台里用不同类型区分这三层。混在一个列表里,是里程碑管理失控的起点。

2. 四条判据:一个节点值不值得升级为里程碑

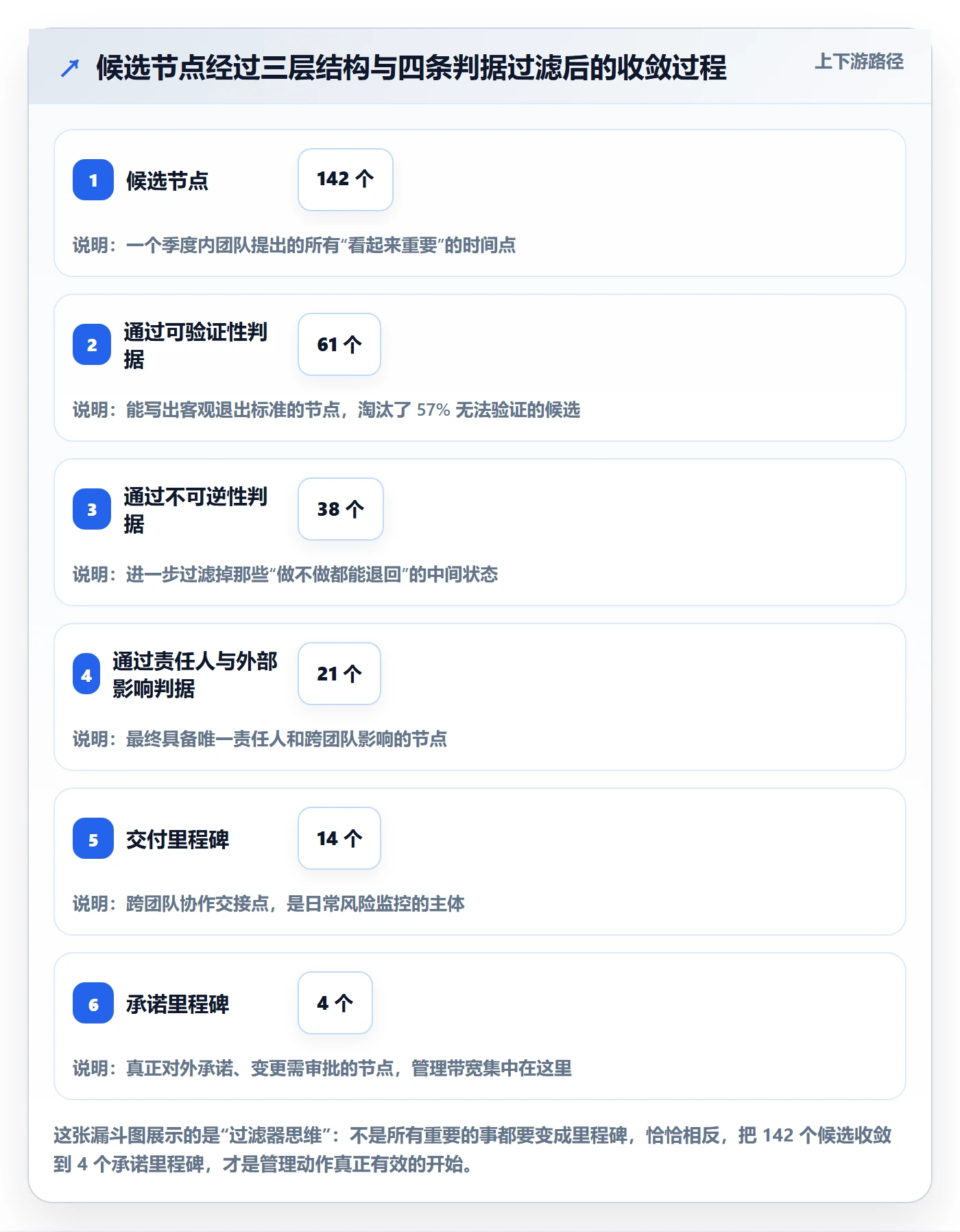

我通常用四个问题来判断,四个都答“是”才升级为里程碑,答“否”超过两个就降级为检查点。

(1)可验证性:能否用一句话描述“达成”的客观标准,且第三方无需解释就能判断?

(2)不可逆性:它的达成是否意味着团队进入了难以回退的新阶段?比如发布之后就不能假装没发布。

(3)有唯一责任人:是否有且只有一个具体的人对结果负责?

(4)有外部影响:它的变动是否会改变团队之外某个人的计划?

这四条里,我认为最容易被忽略但又最有效的是第四条。它会自动过滤掉大量“内部自嗨型”节点。

3. 一条底线:里程碑必须有退出标准,且写进系统字段

不是写在文档里,是写进系统字段里,能被查询、能被筛选、能在变更时被强制填写。我见过太多团队的退出标准躺在几十页的 Word 里,没有人会在关键时刻去翻。

4. 用配置化方式定义里程碑

下面是我在一个中大型团队推开的一套里程碑配置示例,直接用结构化文件管理,便于版本化和审计。这段配置描述的是“如何让机器理解什么叫达成”:

milestone:
id: MS-2024-Q3-RELEASE

name: "V3.2 可上生产环境版本"

level: commitment # commitment | delivery | checkpoint

owner: "张工" # 唯一责任人,不允许填部门

due_date: 2024-09-25

dependencies:

里程碑管理方法大全:研发团队里程碑流程优化落地清单

五、落地流程:里程碑闭环的 7 步清单

这一节是操作层。我把它拆成七步,每一步都对应明确的输入、输出和责任人,可以直接照着做。

1. 步骤一:从业务节点反推,不从任务正推

先确定对外承诺的日期,通常是发布日、验收日、交付日,然后倒推需要哪些前置状态。这一步的关键是“反推”,因为正推会自然地从“已确定的开发内容”出发,导致遗漏外部依赖。

我通常在白板上做这件事:右边写承诺日期,左边写“在此之前必须为真的三件事”,逐层往左推。推不动的地方就是风险点。

2. 步骤二:给每个里程碑写退出标准

写成“可以被截图证明”的形式。如果你的退出标准需要开会讨论“算不算完成”,说明它写得还不够具体。我的一般要求是每条退出标准都能对应一份可导出的报告或一个可查询的数据。

3. 步骤三:识别关键依赖与外部输入

对每个里程碑,列出“我必须等谁”。包括内部团队、外部供应商、客户方、环境与资质。给每个依赖标注期望到位时间和最晚到位时间,两者之间的差值就是这个依赖的缓冲。

这一步的产出会直接决定你的里程碑日期是否现实。我见过一个团队,识别出 9 个外部依赖后,主动把承诺日期推后了两周,最终反而按期交付了。

4. 步骤四:把里程碑映射到系统对象

不要让里程碑停留在文档里。它必须在项目管理平台里有独立对象、有字段、有责任人、有状态流转。这样它才能被统计、被预警、被追溯。

5. 步骤五:设置预警阈值与滚动预测

我推荐的默认阈值是:承诺里程碑提前 15 天预警,交付里程碑提前 7 天预警。预警触发的条件不是“日期临近”,而是“关键前置条件未达成”。

滚动预测则要求每两周更新一次预计达成日期,而不是只在到期前更新。这样你能看到日期的漂移轨迹,一个里程碑的日期如果在三周内连续漂移了两次,它几乎必然会延期。

6. 步骤六:用变更流程管理里程碑调整

变更不是禁止的,而是必须留痕的。我要求每次变更填写三项:新日期、根因归类、补偿措施。三项缺一不予批准。半年之后,这套记录会成为团队最有价值的过程资产。

7. 步骤七:里程碑复盘会只问三个问题

(1)这个里程碑的退出标准是否被完整验证了?(2)如果是延期,根因归到哪一类?(3)下一个里程碑需要改什么?

只问这三个,不问“谁的责任”。这不是为了免责,而是因为一旦进入追责模式,信息就会失真,而失真之后的复盘毫无价值。

步骤 输入 输出 责任人 系统字段
业务节点反推 对外承诺日期、范围清单 候选里程碑清单 产品负责人 承诺日期、里程碑层级
写退出标准 候选里程碑 可验证的退出条件 技术负责人 exit_criteria
识别依赖 候选里程碑、外部接口清单 依赖列表与缓冲 项目经理 dependency、lead_time
映射系统对象 里程碑清单 平台中的里程碑对象 项目管理办公室 owner、状态、层级
设置预警 退出标准、依赖 预警规则与阈值 项目经理 预警天数、触发条件
变更管理 变更申请 变更记录与根因归类 里程碑责任人 变更原因、审批人
复盘 达成情况数据 根因分布与改进项 研发负责人 根因分类、改进状态

里程碑管理方法大全:研发团队里程碑流程优化落地清单

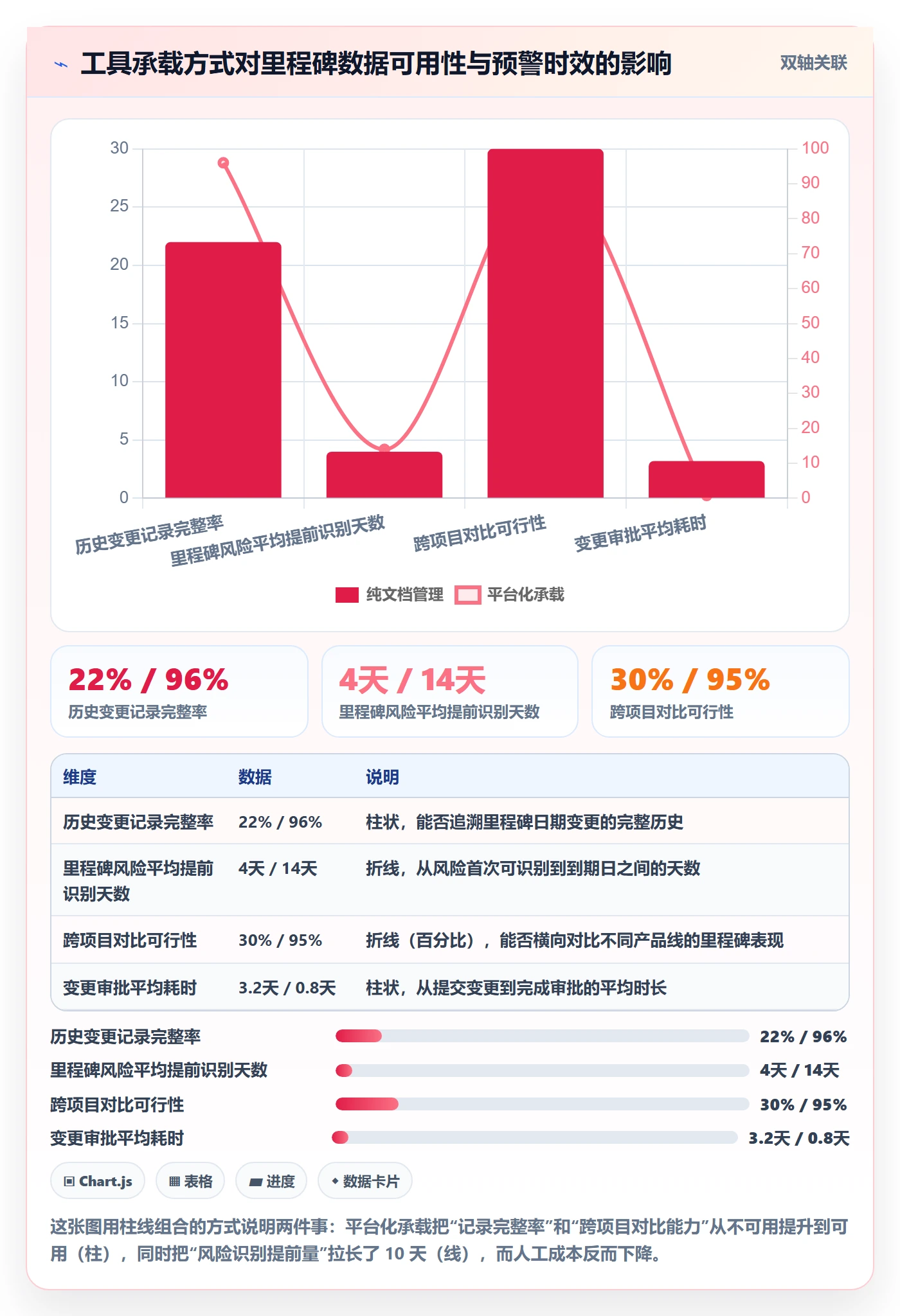

六、工具落地:里程碑在系统中如何被真正承载

流程讲完,必须落到工具。里程碑如果只活在线下会议和文档里,前面所有方法都会在两周内退化回原样。这一节我以 PingCode 为例,讲清楚里程碑应该如何被系统承载。PingCode 主要服务中大型企业及 100 人以上组织,这恰好是里程碑管理价值最大的区间。

1. 里程碑对象与工作项的关系

关键设计是:里程碑不是工作项的一种状态,而是独立的一层对象。工作项(需求、任务、缺陷)可以关联到里程碑,但里程碑本身有自己的责任人、状态、退出标准和日期。

这个区别非常重要。如果里程碑只是“某个迭代的名字”,那它就无法承载跨迭代、跨团队的节点。PingCode 在这方面的做法是把里程碑做成可独立配置的对象,并通过关联关系把工作项挂上去,形成一个“进度自动汇总”的结构。

我特别看重的一点是,当工作项状态变化时,里程碑的完成度应该是自动计算的,而不是靠人手动填百分比。手动填百分比这件事,本质上就是邀请团队造假。

2. 字段设计:让里程碑可被查询、可被预警

下面是我通常建议配置的字段集合,在 PingCode 里可以通过自定义字段实现。这套字段的意义在于,它把前面讲的三层结构和四条判据全部落到了数据结构上:

字段名 类型 用途 是否强制
里程碑层级 单选(承诺/交付/检查点) 区分管理带宽,避免报表混淆 是
唯一责任人 成员单选 确保有且只有一个负责人 是
承诺日期 日期 对外沟通基线,变更需审批 是
预计达成日期 日期 每两周滚动更新,观察漂移 是
退出标准 多行文本 + 检查项 可验证的达成条件,逐条勾选 是
依赖项 关联对象 关联内部里程碑或外部依赖 否
预警提前天数 数字 承诺 15 天 / 交付 7 天 是
根因分类 单选 变更时强制填写,用于复盘统计 变更时是

3. 私有化部署与既有数据迁移带来的连续性

中大型组织在换工具时最担心的不是功能,而是历史数据的连续性。里程碑的价值很大一部分来自“跨项目、跨季度对比”,如果换工具导致历史数据断档,你就失去了判断趋势的能力。

这也是为什么支持私有化部署和从 Jira 平滑迁移的能力,在中大型组织里往往比功能清单更重要。PingCode 在这两点上有比较完整的方案,迁移过程中里程碑、工作项、关联关系和责任人可以保持映射,历史变更记录也能延续。对于要做国产替代的团队来说,这是一个务实的选项。

我见过一个反例:某团队换工具时只迁移了未完成的工作项,历史里程碑全部留在旧系统。结果半年后做季度复盘时,无法判断“我们的延期是变好了还是变差了”,只能凭感觉。凭感觉做研发管理决策,是最贵的一种节约。

4. 自动化规则示例

下面是我常用的两条自动化规则逻辑,可以直接在产品里配置成自动任务。第一条处理预警,第二条处理漂移检测:

rule: milestone_risk_alert
trigger: 每日 09:00 定时执行

conditions:

milestone.level in ["commitment", "delivery"]

milestone.status != "已完成"

days_until(milestone.due_date) milestone.exit_criteria_unchecked_count > 0

actions:

通知 milestone.owner 及其上级

在里程碑详情页标记 "风险"

创建检查任务,逾期 3 天未处理则自动升级

rule: milestone_date_drift_detection

trigger: milestone.estimated_date 变更时

conditions:

最近 21 天内 estimated_date 变更次数 >= 2

actions:

标记 "高风险漂移"

强制要求填写根因分类

在下一次项目例会上自动加入议程

第二条规则是我个人认为最有效的一条。它捕捉的不是“日期晚了”,而是“日期一直在动”,后者才是真正的危险信号。

里程碑管理方法大全:研发团队里程碑流程优化落地清单

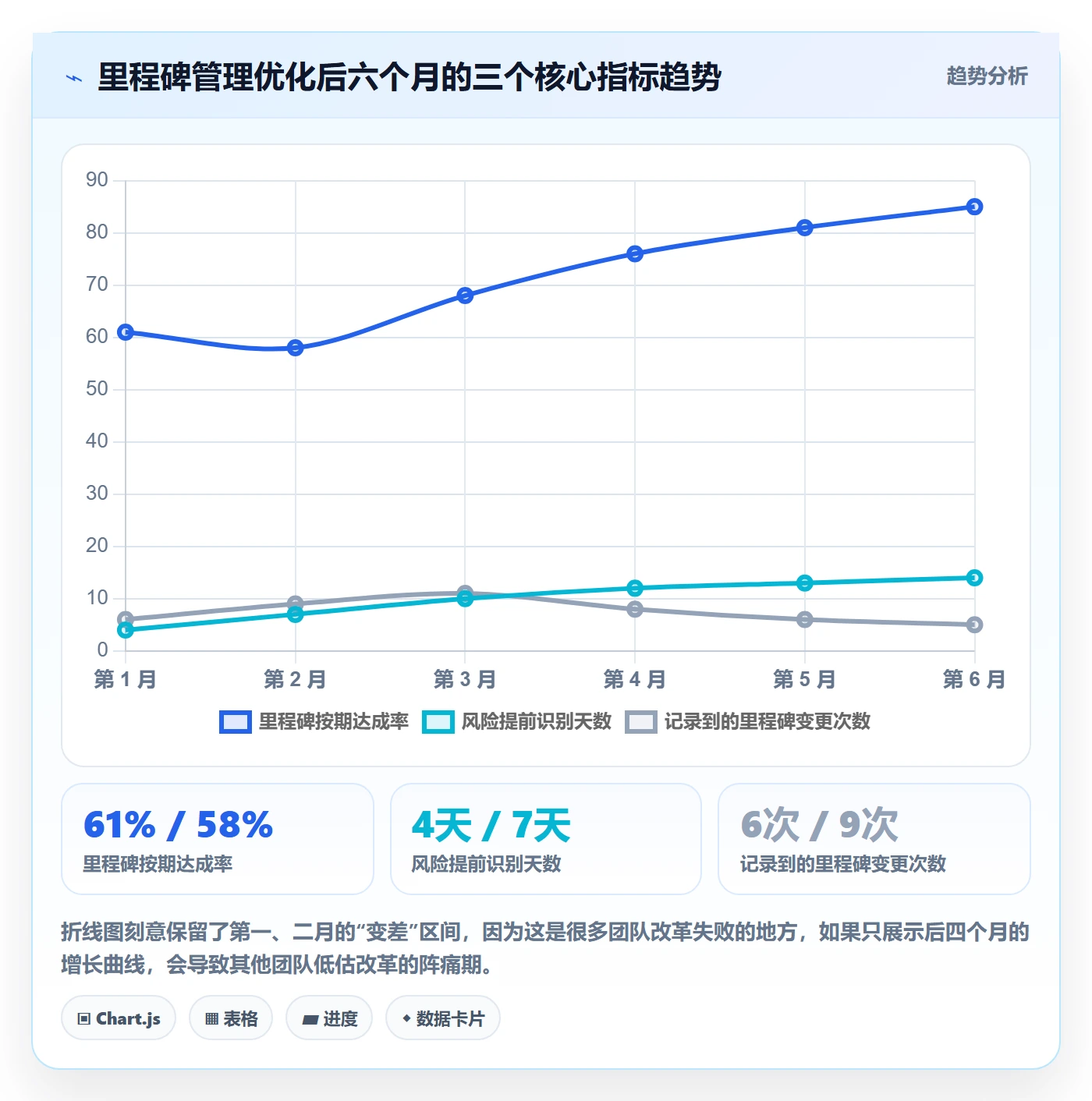

七、数据观察:里程碑管理优化后,哪些指标真的变了

下面的数据来自我自己跟进过的三个团队(规模分别为 120 人、280 人、600 人以上),时间跨度为六个月。这是观察性数据,不是严格对照实验,但我认为趋势足够清晰,值得参考。

1. 按期达成率的趋势变化

第一个月几乎没有变化,甚至略有下降,因为退出标准变严之后,原本“可以宣布完成”的里程碑现在不能了。第二到第四个月开始明显改善。任何提高标准的管理动作,前期都会有一段“数字变难看”的阵痛期,管理者需要提前和上级对齐预期,否则改进会在第二个月被叫停。

2. 风险提前识别天数的跃升

这项指标变化最大,从平均 4 天提升到 14 天。原因是预警规则把“依赖未到位”变成了显式信号,而不是等到人发现问题。这是我认为最值得优先投入的一项改进。

3. 变更次数的短期上升与长期回落

引入正式变更流程后,记录到的变更次数前两个月上升了 40%,这其实是好事,说明以前大量的变更没有被记录。第四个月开始回落,因为根因分析让团队真正解决了几个高频问题。

里程碑管理方法大全:研发团队里程碑流程优化落地清单

里程碑管理方法大全:研发团队里程碑流程优化落地清单

八、不同情况下的行动建议

方法论不能一刀切。下面按团队规模和业务类型给出具体建议,你可以直接对号入座。

1. 50 人以下团队:只做减法

不要引入三层结构,只保留承诺里程碑这一层。一个季度不超过 5 个,每个必须有唯一责任人和一句可验证的退出标准。工具用现有的看板就够,不要为了里程碑单独采购系统。

这个阶段最大的风险是过度管理。里程碑数量超过 8 个,基本可以判定为形式主义。

2. 100-500 人团队:优先做“退出标准”和“依赖识别”

这两件事的投入产出比最高。我建议的推进顺序是:先用两周把所有承诺里程碑和交付里程碑的退出标准重写一遍,再用两周把所有外部依赖列出来,最后才考虑工具配置。

不要一上来就改工具。我见过太多团队把希望寄托在换系统上,结果新系统里跑的还是旧流程。

3. 500 人以上 / 多产品线:必须做平台化和自动化

这个规模靠人工已经管不住了。需要的是统一的里程碑对象、统一字段、统一预警规则,以及跨产品线的对比视图。

同时要考虑数据连续性,尤其是替换既有工具时。支持私有化部署、支持从 Jira 平滑迁移的平台,在这个阶段能省下大量沟通和重建成本,这也是很多团队在做国产替代时的首要筛选条件。

4. 强合规 / 交付型项目:把审计痕迹当一等公民

金融、医疗、政企交付类项目,里程碑变更必须有完整的审批链和留痕。建议把变更审批的字段直接做进系统,包括申请人、根因、影响评估、批准人、批准时间,缺一不可。

这类团队还要注意一点:退出标准要能被第三方独立复核,因为将来可能是审计方来看,而不是你自己的测试同学。

5. 已经用了某项目管理工具但里程碑还是很乱的团队

先别急着换工具。坐下来做一件事:把当前系统里所有里程碑导出,逐条检查是否满足四条判据。我估计你会发现超过一半的里程碑根本不该存在。清掉它们,剩下的问题往往就清晰了。

九、不同情况下的取舍

任何管理动作都有成本。这一节讲清楚什么情况下该多管,什么情况下该少管。

1. 粒度取舍:越细越可控,也越贵

里程碑粒度越细,风险暴露越早,但管理和沟通成本也越高。我的经验值是:100 人团队一个季度 10 到 12 个里程碑是比较舒服的区间,超过 20 个就开始出现“为了填状态而填状态”的现象。

2. 数量取舍:少而硬,胜过多而软

宁可只有 5 个每条都能验证的里程碑,也不要 20 个写着“推进中”的里程碑。里程碑的权威性来自它不可被含糊解释,一旦允许含糊,后面所有里程碑都会跟着含糊。

3. 工具取舍:自研、通用工具、专业平台

团队在 50 人以下,通用协作工具加一套纪律就够;100 人以上且有跨团队依赖管理需求,专业研发管理平台的收益会明显超过成本;只有当你有非常特殊的流程(比如复杂的硬件协同),自研才有意义。自研的最大隐性成本是维护,三年之后你会发现维护成本远超当年的开发成本。

4. 考核取舍:考核达成率还是考核识别能力

我的建议是:里程碑达成率只做观察,不做考核;风险提前识别天数可以做考核。因为前者会激励数据修饰,后者会激励提前暴露问题,而提前暴露问题正是里程碑管理的核心价值。

5. 取舍矩阵

情况 建议动作 可以放弃的动作 风险提示
50 人以下,迭代周期两周 只设承诺里程碑,季度不超过 5 个 三层结构、自动化预警、变更审批 过度管理会拖慢节奏
100-500 人,多团队协作 三层结构 + 退出标准 + 依赖识别 复杂审批链 依赖不识别会成为延期主因
500 人以上,多产品线 平台化 + 自动化预警 + 跨线对比 人工统计报表 工具切换时的数据断档
强合规交付项目 完整审批留痕 + 第三方可复核的退出标准 轻量化快速迭代 审计不通过会导致验收失败
探索型 / 预研项目 只用检查点,不用里程碑 严格日期承诺 过早承诺会扼杀探索空间

里程碑管理方法大全:研发团队里程碑流程优化落地清单

十、一页纸落地清单

如果你只想拿走一份可以立刻执行的东西,下面这份清单就是全文的浓缩。我建议打印出来贴在项目室,按顺序做,不要跳步。

1. 本周内可以做完的

  • 导出当前系统里所有里程碑,逐条检查是否满足四条判据,不满足的降级为检查点
  • 给每个保留的里程碑补上唯一责任人,不允许填写部门或小组
  • 把“完成开发”“进度 90%”这类退出标准全部重写为可截图证明的表述
  • 确认每个里程碑的层级(承诺 / 交付 / 检查点),并在系统里用字段区分

2. 两周内可以做完的

  • 为每个承诺里程碑和交付里程碑列出全部外部依赖,标注期望到位时间和最晚到位时间
  • 配置预警规则:承诺里程碑提前 15 天,交付里程碑提前 7 天
  • 启用日期漂移检测:21 天内同一里程碑预计日期变更两次即标记高风险
  • 建立变更审批的最小字段集:新日期、根因分类、补偿措施、批准人

3. 一个季度内要建立的

  • 每月统计一次风险提前识别天数,作为唯一纳入考核的里程碑指标
  • 每季度做一次根因分布分析,找出贡献最高的前两类问题并专项改进
  • 建立跨项目对比视图,让不同产品线的里程碑表现可以被横向观察
  • 把“里程碑达成率”从考核指标调整为观察指标,避免数据修饰

4. 需要长期坚持的一件事

不要为了让报表好看而放宽退出标准。我见过太多团队在第三个月因为数字难看而妥协,然后整套体系在半年内退化回原点。里程碑管理的本质,是组织愿不愿意面对真实。愿意面对真实的团队,即使工具很简陋,也能把里程碑管明白;不愿意面对的团队,即使换了最专业的平台,也只会得到一份更精致的假数据。

下一步,我建议你先做一件事:打开你的项目管理平台,找出三个已经标记为“完成”的里程碑,检查它们的退出标准是否真的被验证过。如果答案是“其实没验证”,那你已经找到了第一个该修的地方。

常见问题解答(FAQ)

1. 研发团队的里程碑到底应该按什么维度来切分?是按版本、按季度还是按关键交付物?

我们团队之前试过按季度设里程碑,结果季度末才发现很多依赖没准备好;也试过按版本,但小版本太多,里程碑变得像流水账。我到底该怎么切才既能对齐业务又不至于太碎?

优先按“可独立验收的业务/技术交付物”切分,而不是单纯按时间。推荐每个里程碑满足三个条件:有唯一负责人、有可验证的退出标准、有明确的下游依赖方。一个20人左右的研发团队,建议每季度设3-5个里程碑,每个里程碑跨度2-6周。

如果按版本切,把版本里程碑限定在“可发布的最小闭环”,而不是每个小版本都设里程碑;如果按季度切,必须拆出季度内的关键检查点。判断依据:里程碑数量超过团队人数/5,通常就会形式化;退出标准里如果写“完成开发”而不是“通过验收用例并部署到预发”,就不可度量。

2. 里程碑和迭代(Sprint)到底是什么关系?怎么避免做成两张皮?

我们团队既有双周迭代,又有月度里程碑,结果迭代照常跑,里程碑却总是靠月底补数据。我作为PM很疑惑,这两套节奏到底应该怎么咬合,才能不让里程碑变成额外负担?

把里程碑当作迭代之上的“结果层”,迭代是“执行层”。做法:每个里程碑拆成若干“里程碑故事”或验收条件,映射到具体迭代;在迭代计划会上,先确认本迭代对哪个里程碑贡献了什么可验收增量,而不是只列任务。每周用15分钟做里程碑健康检查,看三个数:关键路径任务完成率、阻塞项数量、退出标准完成百分比。

如果某个里程碑连续两个迭代没有可验收增量,就要重新评估范围或日期。判断依据:迭代速度稳定后,里程碑偏差主要来自依赖和范围蔓延,所以要在迭代回顾里单独看“里程碑贡献度”,而不是只看故事点。

3. 里程碑总是延期,流程上应该加哪些预警和卡点才有效?

我们之前也设了里程碑,但每次都是到期前一周才发现测试环境没准备好、接口联调卡住。我不想只是事后追责,想从流程上提前发现风险,有什么可落地的预警机制?

在里程碑到期前设置三个强制卡点:T-10个工作日做“依赖冻结检查”,确认所有外部依赖已就绪或有备用方案;T-5个工作日做“退出标准预演”,逐条验证验收用例、性能基线、安全扫描是否可完成;T-2个工作日做“发布就绪评审”,只处理阻塞项,不再接新需求。

同时定义预警指标:关键路径偏差超过2天、阻塞项超过3个、退出标准完成率低于70%,任意触发就升级到项目例会。数据口径:用“里程碑风险指数”=(未关闭高风险数×2+阻塞项数×1.5+关键路径偏差天数)/里程碑剩余天数,指数大于1.5就需干预。

判断依据:延期往往不是执行慢,而是依赖和验收标准在后期才暴露。

4. 怎么判断一个团队的里程碑管理是否真正落地有效?应该看哪些指标?

我们上线了一套项目管理平台,里程碑也录入了,但感觉大家还是把它当备忘录。我想知道有没有一套可量化的检查清单,能判断里程碑管理是真正在起作用,还是只是走形式?

看四个核心指标,按季度复盘。第一,里程碑按期达成率=按计划日期或提前完成的里程碑数/总里程碑数,健康值建议60%-80%,长期100%说明目标定得太松,低于50%说明计划或依赖管理有问题。第二,延期天数中位数,超过5个工作日就要查根因。

第三,依赖阻塞平均时长,从依赖提出到解决的时长,超过3天说明跨团队协同有瓶颈。第四,里程碑退出标准一次通过率,低于80%说明验收标准定义不清或质量门禁太晚。另外做一次“反向检查”:随机抽3个里程碑,问负责人能否在5分钟内说出当前进度、最大风险和下一步动作,说不出来就是没落地。

判断依据:里程碑管理有效的标志不是工具里有记录,而是风险能提前暴露、跨团队依赖能按时闭环。

读者评论

顾
顾子涵

定义阶段的问题这个说法我认同,但实际推行时卡在权责上。我们给每个里程碑定了唯一责任人,结果落到技术负责人头上,跨部门等接口时推不动测试和运维,最后还是回到周会上扯。退出标准固然要写硬,但这个人能不能升级问题、升级之后有没有人接,才是延期能不能提前暴露的关键,否则文档改完,延期照旧。

吴
吴越

从交付这边说一句,里程碑由产品牵头、四方共同确认听着很好,可我们经常是定义完了才被通知,排期早就定了。文章说外部的人会因为它改变行为,那这些人在定义阶段就该有话语权,不然所谓承诺只是研发内部自说自话。另外风险提前识别天数这个指标,首次发现的时间点谁来记录,很容易变成事后补的。

张
张可欣

三层结构分开管理我想试,但现实里老板只看一张汇总表,承诺里程碑、交付里程碑、检查点最后还是被拉进同一个视图,一出红灯就开始追问。工具里类型分得再细,报表面向管理层的口径不统一,还是会回到批量改日期的老路。文里47%集中在依赖等待这个数据挺有意思,我们这边体感也差不多。

文章包含AI辅助创作:里程碑管理方法大全:研发团队里程碑流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/338197

赞 (0)
飞飞飞飞
里程碑节点验收教程:研发团队流程优化,避坑指南
上一篇 2026年10月4日 下午12:56
关键节点最佳实践:研发团队里程碑效率提升,常见问题
下一篇 2026年10月4日 下午12:56

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
