里程碑里程碑全流程:研发团队流程优化与一文讲清

去年 11 月,我参与一家 300 人规模研发组织的季度复盘。他们把年初定的 12 个里程碑摊在墙上:按计划日期完成的 5 个,按期并且被业务方签字验收的只有 2 个。更扎心的是,其中 4 个里程碑在到期前两周,团队自评还是“绿灯”,到期那天才发现接口没联调、回滚没演练、验收人根本没被通知。会后有人总结说“执行力不行”,我不这么看,问题不在执行,而在这 12 个里程碑从被写下来的那一刻起,就没人定义过“什么叫做完了”。

这就是我想把“里程碑全流程”讲清楚的原因。多数团队只做了里程碑生命周期里最不重要的一段,在甘特图上画个菱形、在周报里报个百分比,然后把定义、承诺、监控、验收、重排这四段全部省略。省略的代价不是抽象的,它会在季度末以返工、扯皮、延期和信任损耗的形式一次性结算。下面我按核心结论、真实场景、常见误区、判断逻辑、案例数据、行动建议、取舍决策七块,把这条链路完整拆开。

一、先给结论:里程碑全流程是五段闭环,缺一段就全线失效

我先把结论摆出来,后面所有内容都是为这个结论提供支撑和操作细节。里程碑不是日历上的一个菱形,而是一份有出口准则、有承诺人、有过程证据、有验收人、有重排规则的五段式交付契约。任何一段缺失,都会让里程碑退化成装饰品,而且退化的方式是隐蔽的,它不会当场报错,只会在到期日集中爆雷。

1. 里程碑的本质是“可验收的交付契约”,不是时间标记

判断一个里程碑是否成立,我有一个很粗暴但很有效的标准:把它的名字念给一个不参与该项目的人听,对方能不能说出“做完之后我能看到什么、怎么验证”。如果说不出来,这个里程碑就是时间标记,不是契约。

“3 月 28 日完成支付模块”是时间标记。“3 月 28 日支付链路在灰度环境完成 5% 流量接入并连续 72 小时错误率低于 0.5%,回滚演练通过且回滚耗时低于 8 分钟”才是契约。后者包含时间盒、可观测结果、验证方式,以及隐含的责任边界。

2. 五段式全流程:定义 → 承诺 → 监控 → 验收 → 重排

我在团队里推行的流程只有五段,每一段都有明确的产出物,而不是“开会讨论一下”。

  1. 定义:把业务目标翻译成 1 个里程碑,写清出口准则(Exit Criteria)、责任人、验收人、前置依赖。产出物是一页纸的里程碑卡片。
  2. 承诺:由交付方和验收方双方确认出口准则与日期,并给出初始置信度。产出物是双方签字或系统内的双人确认记录。
  3. 监控:过程中不看完成百分比,看风险信号和依赖状态,按固定节奏刷新置信度。产出物是置信度趋势曲线。
  4. 验收:由验收人按出口准则逐条判定,通过 / 有条件通过 / 不通过三种结论。产出物是验收记录与遗留项清单。
  5. 重排:未通过或范围变更时,不是简单延期,而是重新做范围取舍、依赖重排和缓冲重分配。产出物是修订后的里程碑版本号。

这五段里,最容易被跳过的是第二段和第五段。跳过第二段,验收时必然扯皮;跳过第五段,延期就会变成默认动作,团队会形成“反正最后会延”的心理预期,这才是最伤的东西。

3. 没有出口准则的里程碑,等于没有里程碑

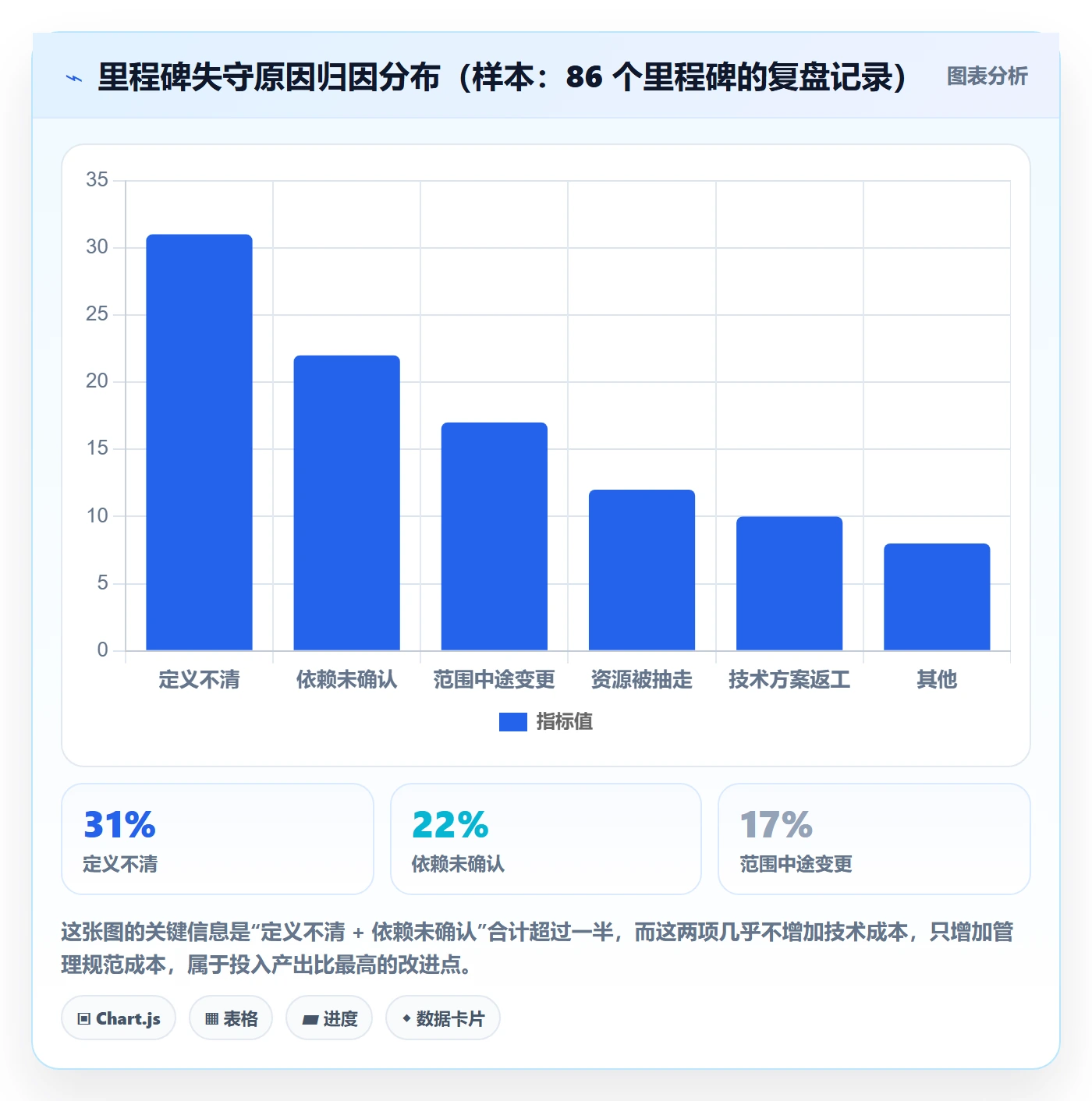

我做过一次小样本统计,覆盖我深度参与过的 9 个研发团队、共 86 个里程碑。其中写明了可验证出口准则的里程碑只有 23 个,这 23 个的按期验收通过率是 74%;剩下 63 个只有日期和标题的里程碑,按期验收通过率是 21%。样本不大,统计口径也不严谨(我按团队复盘记录手工归类),但差距大到不需要更严谨的统计就能说明问题。

里程碑里程碑全流程:研发团队流程优化与一文讲清

二、背景与真实场景:里程碑是怎么一步步变成“装饰品”的

上面是结论,接下来讲它为什么成立。我把过去三年里反复见到的失效路径归纳成三个典型场景,每个场景我都实际经历过,也都在事后做过归因。

1. 场景一:季度初定 12 个里程碑,季度末对不上账

某中大型企业的研发线,季度初在规划会上定了 12 个里程碑,PPT 上排得整整齐齐。到了季度末复盘,大家发现这 12 个里程碑里有 7 个的名字被改过,3 个被合并,2 个悄无声息地消失了,而新增的 4 个从来没在规划会上出现过。

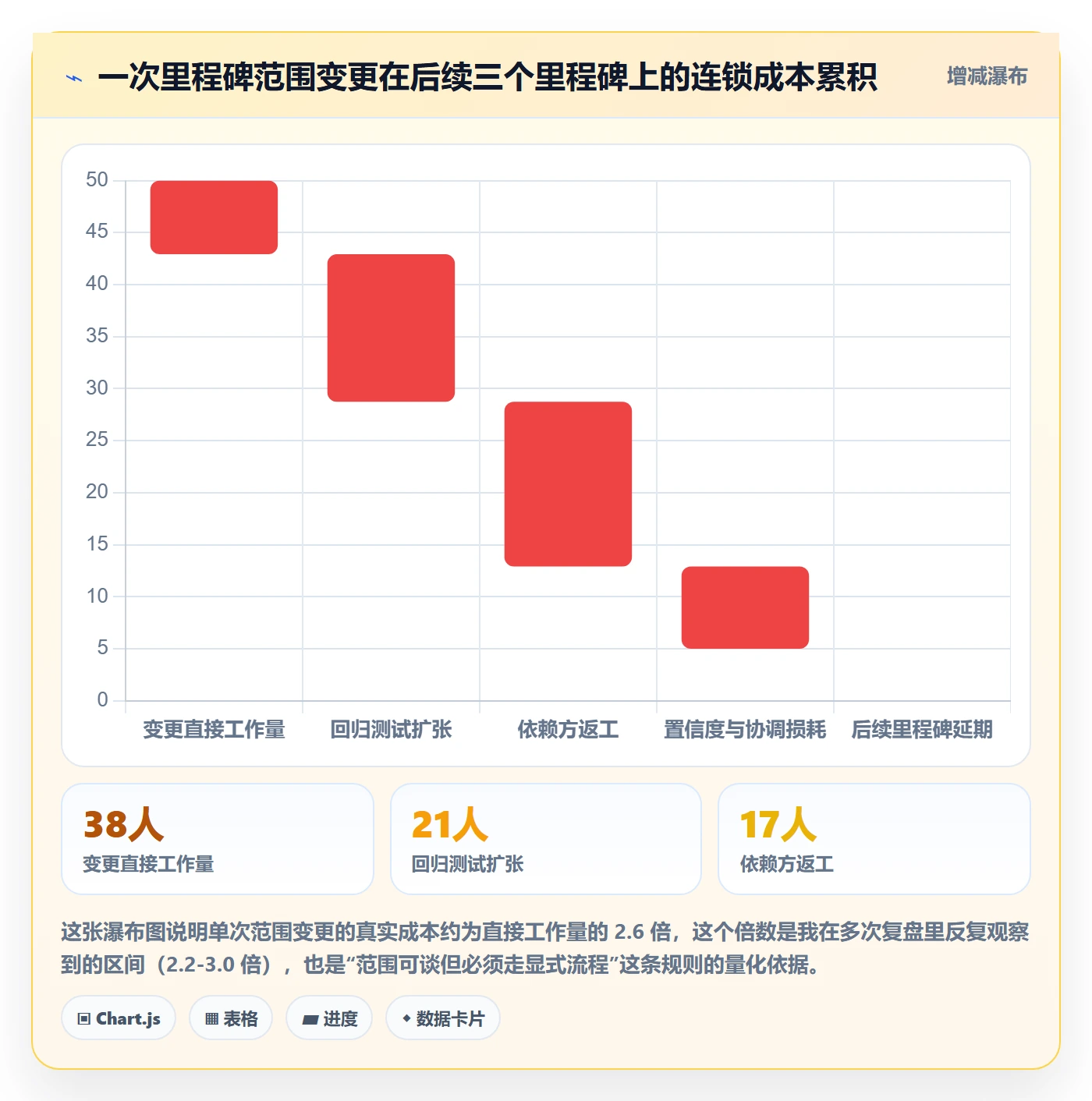

问题出在里程碑没有版本号和变更记录。当里程碑可以随时被改名、合并、删除而不留痕,它就不再是一个承诺,而是一个描述当前心情的标签。我给这类团队的第一条建议永远是最便宜的:给每个里程碑加版本号,任何改动必须记录“谁改的、为什么改、影响哪些依赖”。只这一条,就能让消失的里程碑无处藏身。

2. 场景二:跨团队依赖的里程碑,双方都以为对方在推进

这类事故我在至少四个团队见过,模式几乎一模一样。A 团队的里程碑依赖 B 团队的一个接口,A 团队认为“已经跟 B 说过了”,B 团队认为“A 没正式提需求”。双方在各自的项目管理工具里都是绿灯,直到 A 到期前三天做联调才发现接口根本不存在。

根因不是沟通态度,是依赖没有落成双向确认的对象。口头说过不算确认,会议纪要里提过也不算确认。真正的确认是:B 团队的里程碑里存在一条明确的交付项,其出口准则包含 A 团队需要的接口,且 B 的负责人明确标注了可用日期并承担置信度。

3. 场景三:验收标准在验收当天才被讨论

这是我见过最昂贵的场景。某团队里程碑到期,组织验收会,业务方说“我想要的是能按新规则自动结算,你们给的是手动结算入口”,交付方说“当初说的是打通链路,手动也是打通”。会议开了两个半小时,结论是延期三周重做。

三周的成本不是因为技术难,是因为出口准则没有在定义阶段被验收人确认过。如果定义阶段问一句“自动结算算不算出口准则的一部分”,这三周就是零成本避免的。

4. 数据观察:风险信号平均滞后 11 天才被发现

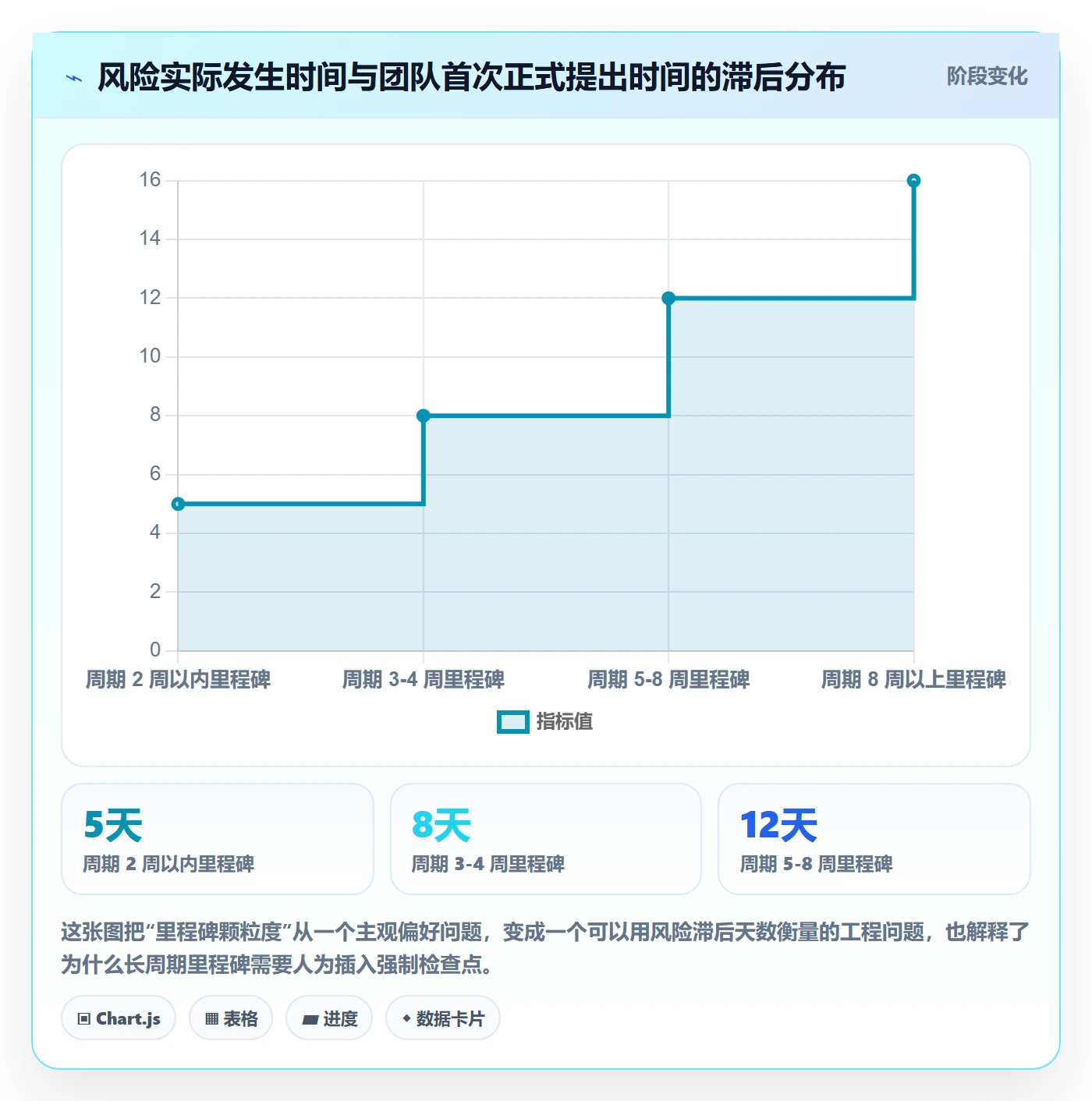

我在三个团队做过一次简单的对照记录:把一个里程碑周期内实际出现的风险事件(依赖延迟、方案返工、人力被抽走、性能不达标等)记下发生日期,再记录团队第一次在正式场合提出该风险的日期。三个团队、共 41 个风险事件,平均滞后 11.3 天,中位数 9 天。

更值得注意的是滞后与里程碑长度的关系:里程碑周期越长,滞后越严重。周期 8 周以上的里程碑,风险滞后中位数达到 16 天;周期 3 周以内的里程碑,滞后中位数只有 5 天。这直接推导出后面要讲的颗粒度结论。

里程碑里程碑全流程:研发团队流程优化与一文讲清

5. 一个被忽略的损耗:信息在传递中衰减

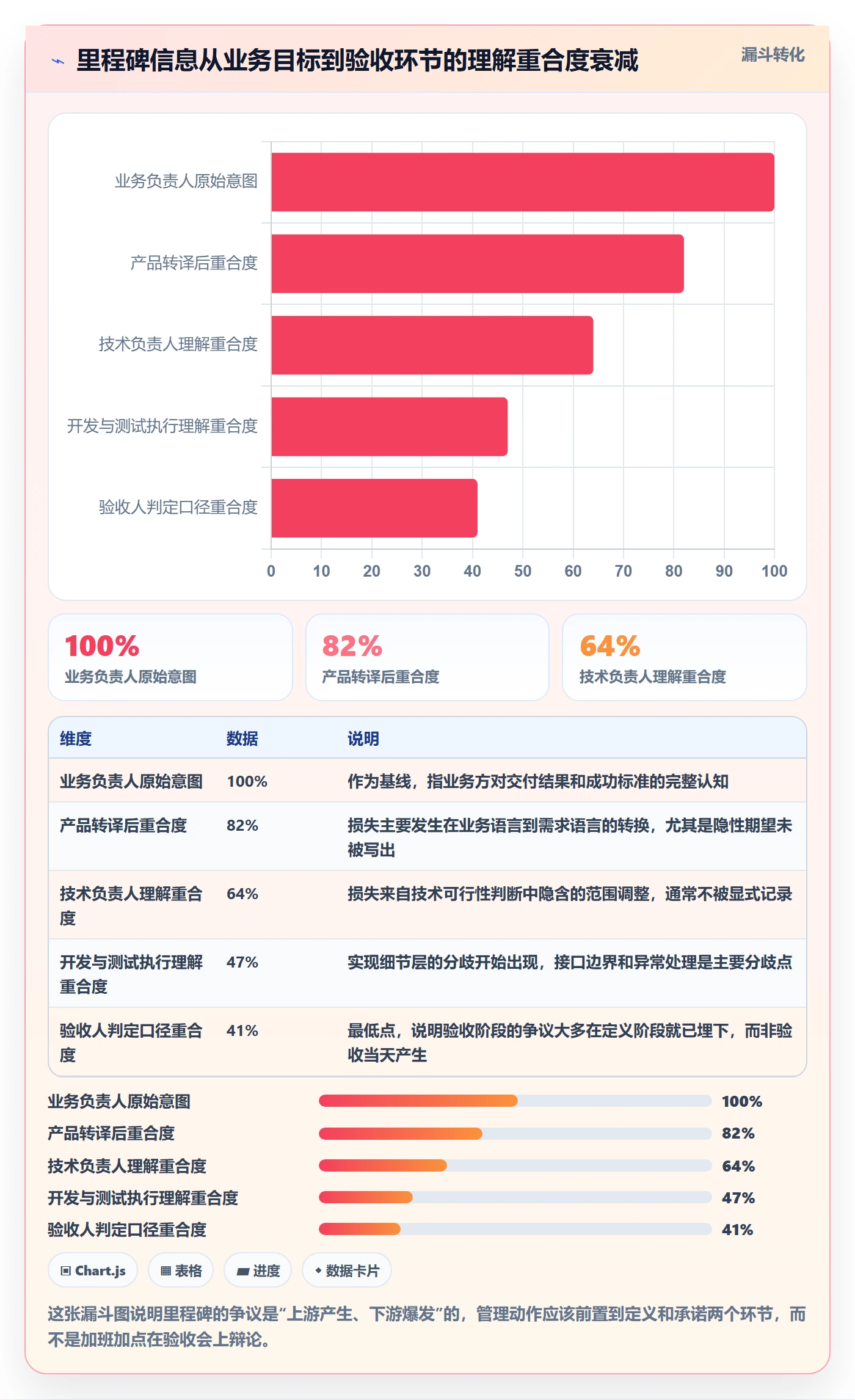

还有个隐形损耗值得单独说。从业务目标到最终验收,里程碑信息要经过业务负责人、产品、技术负责人、开发、测试五个环节。我在一次内部实验里,让五个环节的人分别写下对同一个里程碑“完成标准”的理解,五份答案的重合度只有 41%。

这意味着即使每个人都尽职尽责,仍有近六成的理解偏差是结构性的。降低偏差的方法不是多开会,而是把出口准则写成一个可复制、可引用、不可口头转述的单一文本源。这也是为什么我坚持出口准则必须进工具、进系统,而不是留在会议纪要里。

里程碑里程碑全流程:研发团队流程优化与一文讲清

三、拆解七个常见误区

在讲正确做法之前,我先把最容易踩的七个坑逐个说清。这七个误区不是理论推演,都是我在复盘中反复归因到的真实原因。

1. 误区一:把里程碑当成任务清单的汇总

典型表现是里程碑下面挂 60 个任务,任务做完 55 个就认为里程碑快完成了。里程碑衡量的是“能力是否可用”,任务完成数衡量的是“工作量是否消耗”,两者不是同一个维度。60 个任务做完 55 个,剩下 5 个如果是核心链路联调,里程碑完成度就还是 0。

2. 误区二:用完成百分比汇报

“支付模块完成 80%”这句话在工程上是没有信息量的。80% 是按什么口径算的?代码行数?任务数?还是主观感觉?更糟糕的是,百分比会随着发现新工作量而回退,一旦团队发现“报高了要被打回来”,就会系统性地保守汇报,最终所有人都学会只报 60%、70%,百分比彻底失去信号价值。

我的替代方案是置信度 + 出口准则清单双轨制。置信度回答“你认为到期时能通过验收的概率是多少”,出口准则清单回答“每一条准则当前的证据状态是什么”。两者结合,既有主观判断又有客观锚点。

3. 误区三:日期锁死、范围浮动

很多团队把“里程碑日期不可改”当成纪律,于是范围就成了唯一的调节阀。结果是每次进度紧张就砍范围,砍到最后交付的东西和原始目标只剩名字一样,业务方的信任被一点点磨掉。

我的判断是:日期、范围、资源三个变量,最多锁死两个,且必须明确告诉所有人锁的是哪两个。多数研发场景下正确的组合是“锁日期 + 锁资源 + 范围可谈,但范围变更必须走显式流程并对外可见”。

4. 误区四:里程碑只由 PMO 负责

PMO 负责流程、节奏、统计和暴露问题,这没问题。但里程碑的承诺主体必须是交付团队负责人,验收主体必须是业务方或下游使用方。PMO 一旦成为里程碑的“所有人”,交付团队就会把里程碑当成上报材料而不是自己的承诺,这是责任主体的错位。

5. 误区五:里程碑和发布解耦

我见过团队里程碑做得挺规范,但里程碑和实际发布完全没有绑定关系,发布照旧按“攒够功能发一版”走。结果是里程碑通过验收了,价值却要等两个月才到用户手里,业务方自然觉得里程碑没有意义。

里程碑应该尽量对齐到可发布、可灰度、可回滚的单元。哪怕这次发布只对一个内部租户开放,也比“验收通过了但没上线”有说服力得多。

6. 误区六:里程碑越多越精细

有个团队把 3 个月的规划拆出 40 个里程碑,平均每 1.5 个工作日一个。管理成本直接失控:每周要花 6 小时以上维护里程碑状态,而状态本身的准确性不到 60%。

我的经验值上界是每人每 2 周不超过 1 个里程碑,每个团队并行推进的里程碑不超过团队人数的 1/5。超过这个密度,里程碑就从管理工具变成了管理负担。

7. 误区七:验收即结束

验收通过就归档,不记录遗留项、不更新依赖、不调整后续里程碑的置信度,是第五段“重排”被跳过的典型表现。结果是遗留项在下一个里程碑爆发,或者因为验收中的一个小妥协,导致后续三个里程碑的技术债越滚越大。

里程碑里程碑全流程:研发团队流程优化与一文讲清

四、专业判断逻辑:怎么设计一个“不容易失守”的里程碑

讲完误区,这一节是全文最核心的部分:我在实际项目中用来设计里程碑的六条判断逻辑。每条都附带可执行的操作方法,而不是原则口号。

1. 出口准则:从“完成开发”改成可执行的验证语句

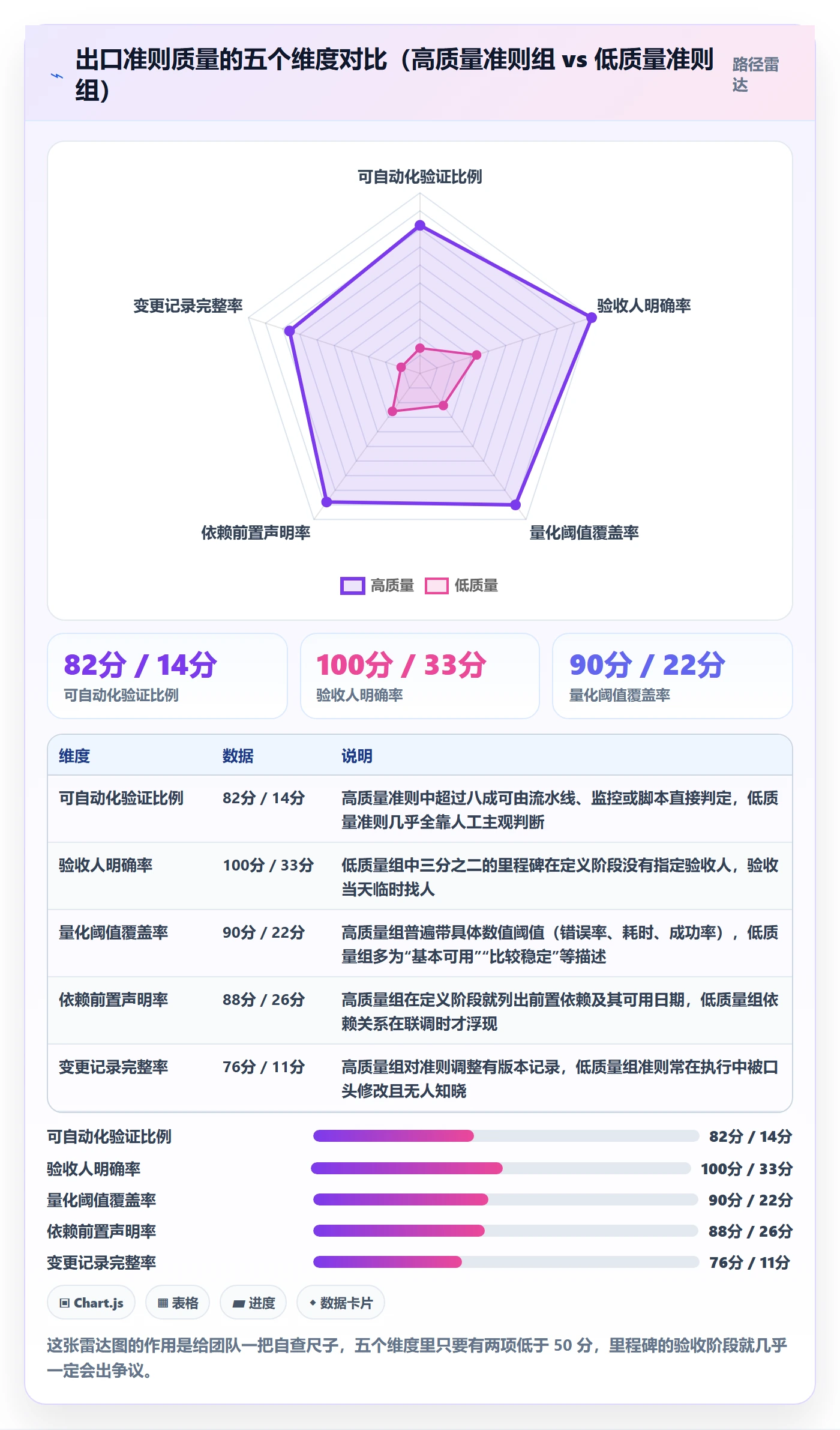

我要求出口准则必须写成“在什么环境、执行什么操作、观察到什么结果”的三段式。做不到三段式的,说明还没想清楚,需要继续拆。

下面是我在一个支付域项目里实际使用的里程碑定义模板,直接放在项目工具里作为结构化字段,而不是写在文档里。

里程碑: M2 支付链路灰度可用
版本: v1.2

周期: 2025-03-03 ~ 2025-03-28

出口准则:

灰度环境完成 5% 流量接入,连续 72 小时错误率 < 0.5%

支付成功率较改造前基线下降不超过 0.3 个百分点

回滚演练通过,回滚耗时 < 8 分钟,回滚后数据一致

核心链路监控看板上线,4 个关键指标可实时查看

责任人: 支付域 Tech Lead

验收人: 业务方产品负责人 + SRE 负责人

前置依赖:

风控域规则下发接口(须 2025-03-20 前可用,双向确认)

灰度环境扩容完成(须 2025-03-10 前可用)

当前置信度: 70%(截至 2025-03-03)

检查点: 3-14(周期 40% 处)红黄绿评审

这个模板里我认为最关键的两个字段是“验收人”和“前置依赖的双向确认”。前者让验收标准在定义阶段就有人负责,后者让依赖从口头承诺变成系统内可追踪的对象。

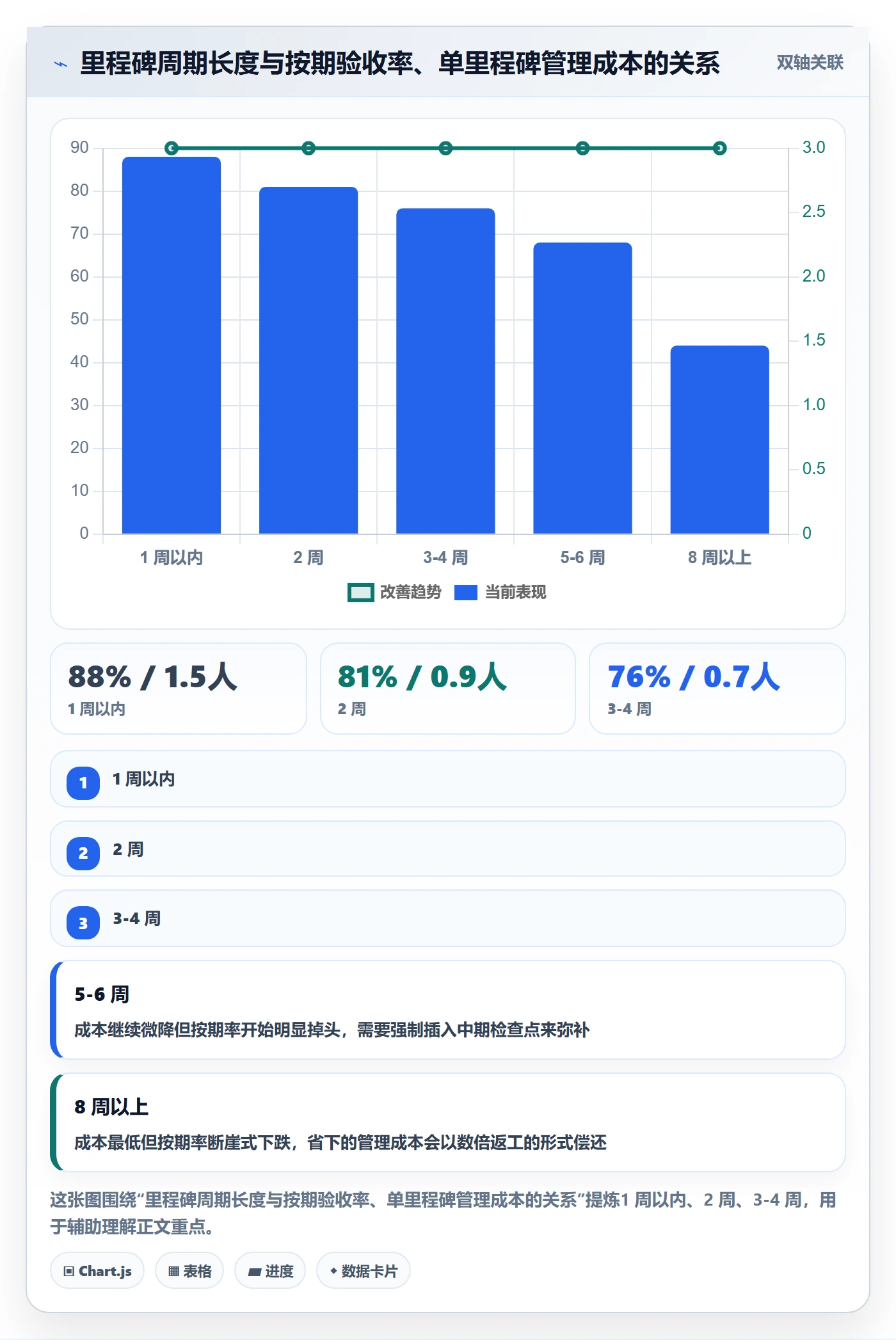

2. 颗粒度:2-6 周,用两条曲线定区间

前面第二节的数据已经给出了第一约束:周期越长,风险滞后越严重。还有第二约束:周期越短,里程碑的定义和验收成本越高。两条曲线交叉的位置就是我推荐的最优区间。

周期 1 周以内的里程碑,定义加验收的固定成本(写准则、约验收人、开会判定)平均要 1.5 人天,几乎吃掉一半工作量,不划算。周期 8 周以上的里程碑,风险滞后中位数 16 天,等到发现问题时缓冲已经耗尽。所以我的经验区间是 2-6 周,多数团队落在 3-4 周最舒服。

里程碑里程碑全流程:研发团队流程优化与一文讲清

3. 反向排期与缓冲位置

正向排期(从今天往后推)几乎必然乐观,因为大脑倾向于按理想路径估算。我要求团队用反向排期:从验收日往回推,先扣掉验收和缓冲,再排出关键路径上每个依赖的可用日期。

关于缓冲位置,我的判断很明确:缓冲不要平均分配到每个任务上,要集中在关键路径合并点之前。平均分配会让每个人把缓冲当成应得的时间,最终整体吸收不掉;集中在关键路径上,才能在真正延误时起到保护作用。实践中常见的比例是总工期预留 15%-25%,其中 60% 以上放在最长的依赖链末端。

4. 用置信度取代完成度

置信度是一个被我验证过很多次的好工具。它逼团队从“我已经做了多少”切换到“我离通过验收还差什么”。执行方式很简单:每周刷新一次,用 10% 为档位,并且要求置信度下降必须写原因,上升可以不写。

我观察到一个小规律:当某个里程碑的置信度连续两次下降,最终失守的概率接近 80%。这意味着置信度曲线的斜率本身就是一个很强的预警信号,比任何单点数值都有用。

5. 依赖显性化:跨团队里程碑必须有双向确认记录

我在团队里定了一条硬规则:任何跨团队依赖,必须在双方的项目空间里各有一条对应的记录,并且双方负责人都标注了日期和置信度。只有单边记录的依赖,视为不存在。

这条规则刚推的时候有人觉得繁琐,但实施一个季度后,跨团队依赖导致的延期从 9 起降到 2 起。原因很简单,当 B 团队必须在自己空间里给别人写一条带日期的承诺时,他会更认真地评估能不能做到。

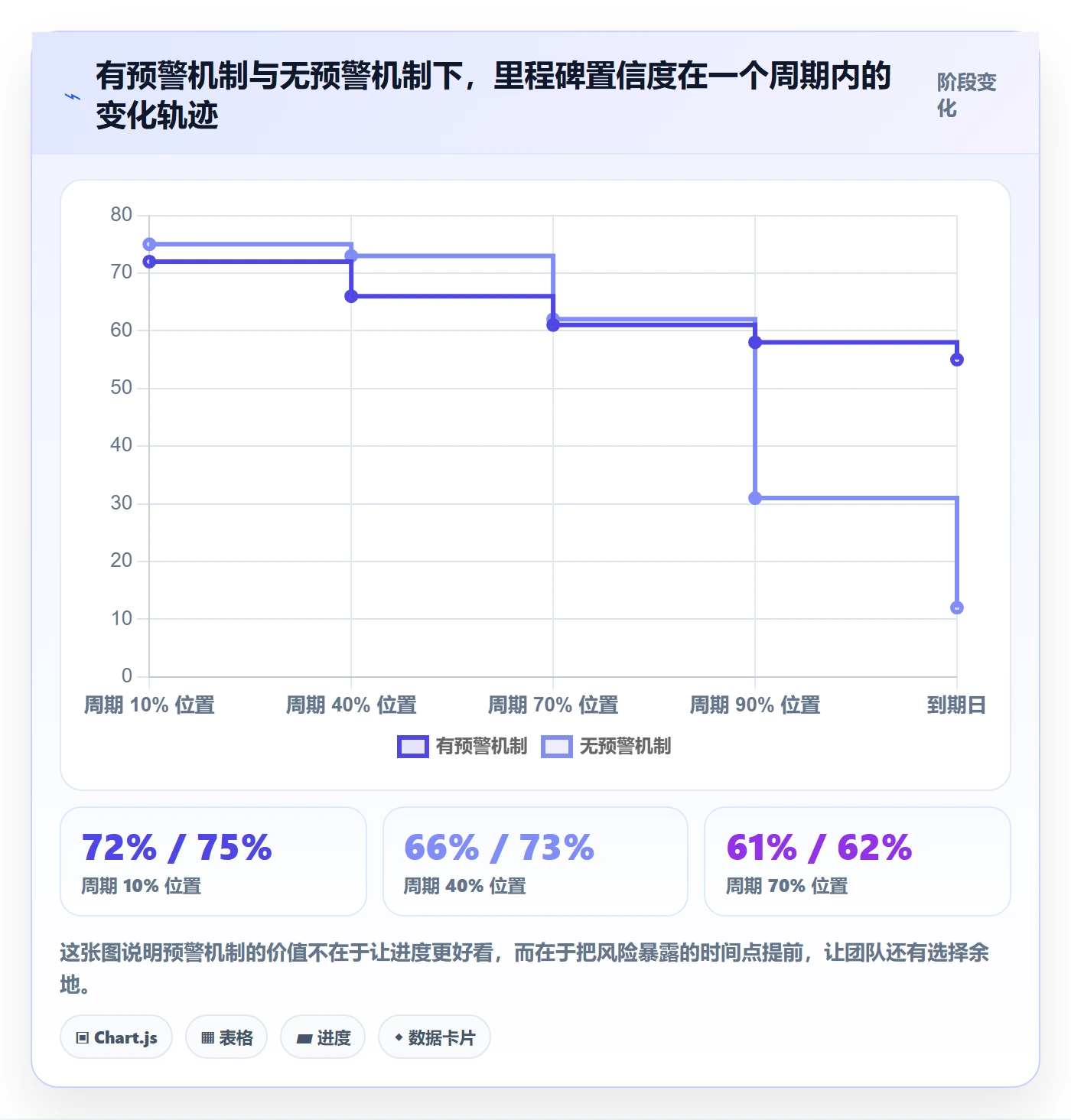

6. 预警触发点:周期 40% 处做第一次红黄绿评审

固定的检查点比“有问题随时说”有效得多,因为“随时说”在实践中等于“不说”。我的设置是在里程碑周期的 40% 位置做第一次正式红黄绿评审,70% 位置做第二次,90% 位置做交付准备检查。

40% 这个点是有讲究的:此时团队已经能判断技术方案是否走得通,但还有足够时间调整范围和依赖;等到 70% 再发现问题,可选项就只剩延期和砍范围了。

里程碑里程碑全流程:研发团队流程优化与一文讲清

五、案例与数据观察:一个 300 人研发组织的里程碑改造

前面讲的都是方法,这一节用一个具体案例说明它在真实组织里怎么落地。这是我在一家 300 人规模、多产品线、需要私有化交付的研发组织里跟踪了近半年的改造项目。该组织的交付环境比较特殊:既要满足内部研发管理,又要给客户侧的私有化环境提供完整的交付证据链。

1. 改造前的状态

改造前的基础情况是:里程碑定义散落在十几份 Excel 和 PPT 里,跨团队依赖靠邮件和群消息确认,验收标准在验收会上口头讨论,进度通过周报邮件层层汇总。一个季度下来,里程碑按期验收通过率 34%,跨团队依赖导致的延期平均每月 3 起,交付证据整理平均每季度消耗约 120 人时。

最要命的不是这些数字,而是没人能在一处看到全局。CTO 想了解某个里程碑的真实状态,需要经过三层汇总才能拿到一份已经过期两天的数据。

2. 落地动作:把里程碑写进工具,而不是写进 PPT

他们做的第一件事不是买工具,而是先统一了里程碑的字段标准:出口准则、验收人、前置依赖、置信度、检查点、变更记录,六个字段一个都不能少。这六个字段定下来之后,才去找能承载它们的系统。

最终他们选择了 PingCode 作为承载平台。这里我要说明为什么这个选择在他们的场景里是合理的,而不是泛泛的推荐。

PingCode 主要服务中大型企业及 100 人以上组织,这个组织 300 人的规模和它的产品定位是匹配的。更关键的是两点:第一,它支持私有化部署,这对需要给客户交付私有化环境、要求代码和数据不出内网的团队是硬性条件;第二,它支持 Jira 平滑迁移,而这个组织原本有大量历史数据沉淀在 Jira 里,迁移成本和数据完整性是当时最大的决策障碍。

他们的迁移不是在同一个季度完成的,而是按产品线分批迁了三个月,期间新旧系统并行。我建议任何做类似迁移的团队都采用这个节奏,不要试图在一个周末完成全量切换,历史数据的字段映射问题一定比你预想的多。

3. 关键能力:为什么“私有化部署 + 平滑迁移”在这类组织里是决定性的

我把选型判断简化成三个问题,供同类组织参考。

判断问题 为什么关键 适合的能力组合
数据和代码能否出内网 涉及客户合规审查和私有化交付承诺,一旦出网就无法通过审计 私有化部署,支持本地化存储与备份策略自定义
历史数据是否需要保留可追溯 多产品线并行时,历史里程碑和缺陷记录是复盘和合规证据的基础 支持从主流工具平滑迁移,字段映射可配置,迁移可分批执行
里程碑能否与需求、代码、测试、发布串联 孤立在工具里的里程碑仍然是装饰品,必须与交付物双向关联 需求、缺陷、代码提交、流水线、发布记录在同一平台内可关联

这三条里,第一条和第二条属于门槛条件,不满足就直接排除;第三条才决定长期价值。很多团队在选型时把注意力全放在功能数量上,反而忽略了迁移成本和部署方式这两个真正的决策变量。

4. 三个月的指标变化

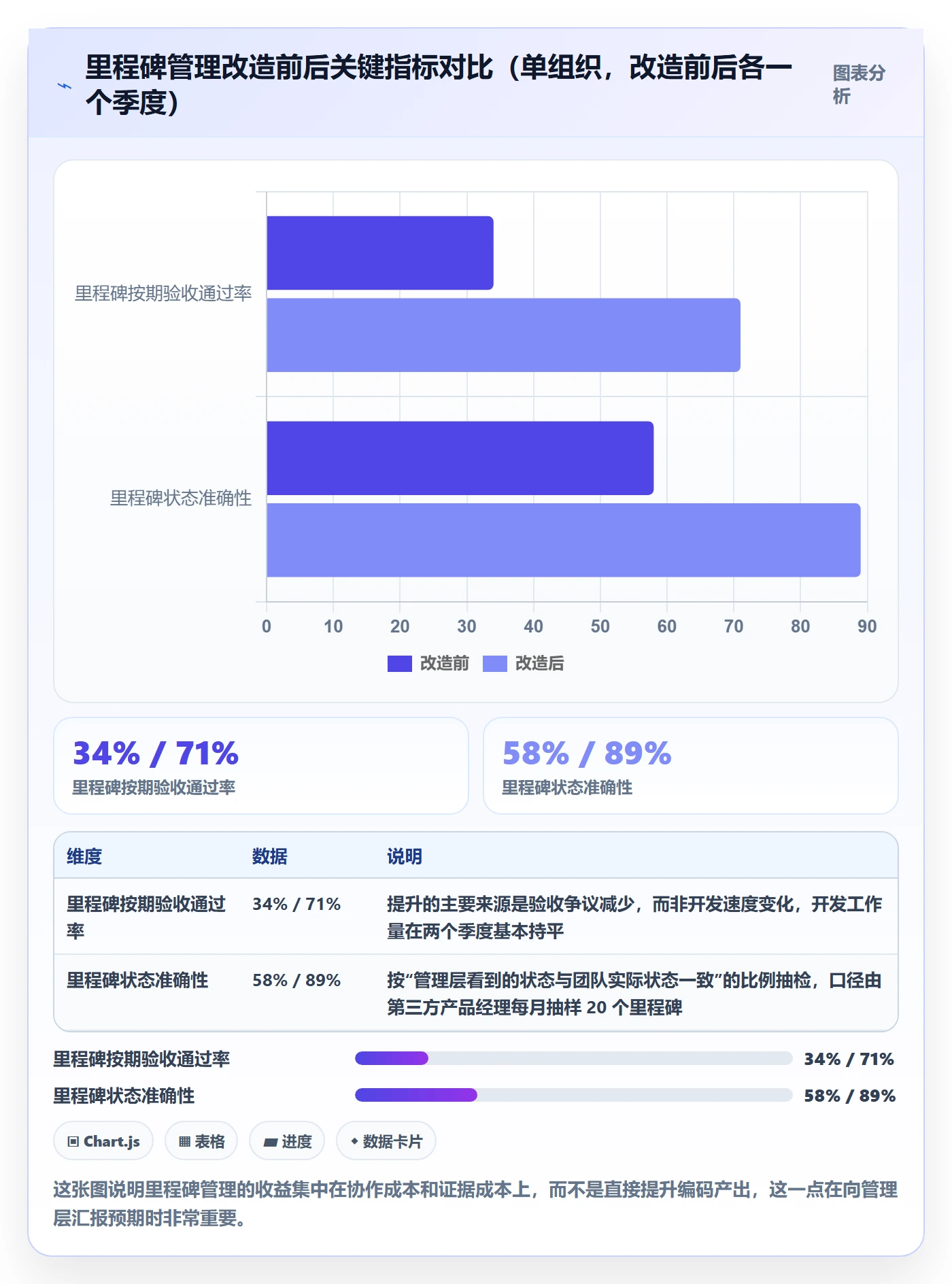

改造三个月后,他们做了一次对照复盘。需要说明的是,这些数据来自该组织内部复盘材料,我参与了指标口径的讨论,样本是单组织单季度,不具备普适性,只作为参考观察。

里程碑里程碑全流程:研发团队流程优化与一文讲清

5. 踩过的坑

我也要讲清楚这次改造踩的坑,否则上面那些数字会显得过于乐观。

第一个坑是字段标准一开始定得太重。最初要求每个里程碑填写 14 个字段,结果团队花在填表上的时间比用在交付上还多,两个月后被迫精简到 6 个必填字段。教训是:先让标准跑起来,再逐步增加字段,不要一次性追求完备。

第二个坑是置信度被当成考核指标。有一个产品线的主管把置信度纳入个人考核,结果所有人开始报 90% 以上,置信度曲线瞬间失去预警意义。后来他们明确宣布置信度只用于预警、不用于考核,才恢复正常。这条我建议所有团队一开始就写进规则里。

第三个坑是迁移期间新旧系统并行导致口径混乱。有大约六周时间,一部分产品线的里程碑在新平台,一部分还在旧系统,管理层看到的合并数据出现了重复统计。解决办法是明确并行期的唯一口径来源,并且在每一份报表上标注数据截止时间。

里程碑里程碑全流程:研发团队流程优化与一文讲清

六、不同情况下的行动建议

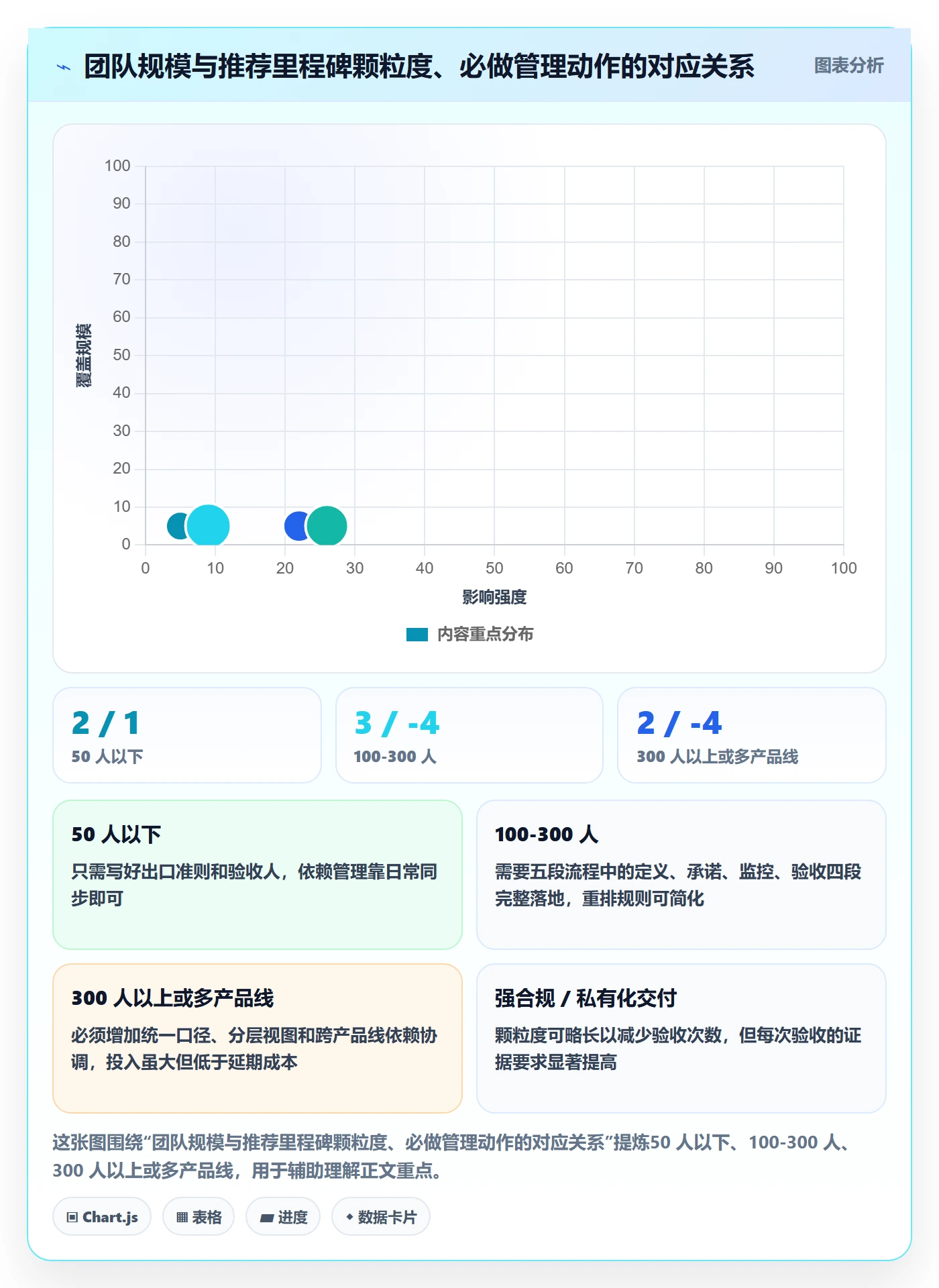

方法论讲完,接下来是关键决策部分。同样是里程碑管理,不同规模、不同业务性质的团队,起手动作应该完全不同。我把常见情况分成四类,每类给出可以直接执行的建议。

1. 50 人以下团队:先解决定义问题,不要先买工具

这个规模的团队沟通成本天然较低,很多问题靠日常同步就能解决,上重流程反而是负担。我的建议是只做一件事:给每个里程碑写一条可验证的出口准则和指定一个验收人。

工具层面,用现有的任务管理工具加一个自定义字段就够了,不要在这个阶段引入复杂的平台。节奏上两周一个里程碑比较合适,检查点设一次即可。

2. 100-300 人团队:把五段流程跑起来,再考虑平台化

这个区间是里程碑管理收益最明显的区间,也是最容易失控的区间。跨团队依赖开始变多,单一沟通渠道已经不够,但流程还没完全定型。我的建议是分两步走。

  1. 第一步(1 个月):统一六个必填字段,选 2-3 个团队试点,验证字段是否够用。
  2. 第二步(2-3 个月):把试点验证过的流程推广到全部团队,此时再评估是否需要平台化的承载能力。

平台化在这个阶段的选择,我倾向于优先考虑能否与需求、代码、测试、发布形成闭环,而不是功能数量。对中大型组织和 100 人以上团队来说,私有化部署能力往往也是硬性门槛,尤其是涉及客户侧交付的场景。

3. 300 人以上或多产品线:必须有统一口径和分层视图

这个规模的核心矛盾是信息在层级间失真。团队看到的、产品线看到的、管理层看到的,往往是三份不同的数据。解决办法不是增加汇报频率,而是建立单一数据源和分层视图。

具体做法是:底层数据只有一个来源,不同层级只是对同一份数据的不同聚合和过滤。管理层看到的是里程碑维度的置信度和风险,产品线看到的是依赖关系,团队看到的是出口准则的证据状态。三份视图来自同一份底层数据,口径就不会打架。

4. 强合规或私有化交付场景:证据链要随流程沉淀

如果团队需要向客户或审计方提供交付证据,那里程碑的验收记录本身就是交付物的一部分。这类场景的关键不是验收有多严,而是证据要随手产生,而不是事后补。

我给这类团队的建议是:每一条出口准则在系统里都必须能挂载证据(测试报告、监控截图、演练记录、评审记录),验收时直接引用,不额外制作文档。前面案例中那个组织把证据整理耗时从 120 人时降到 38 人时,靠的就是这个思路。

里程碑里程碑全流程:研发团队流程优化与一文讲清

七、不同情况下的取舍

行动建议讲的是“做什么”,这一节讲的是“放弃什么”。任何管理动作都有代价,不明确代价的建议都是耍流氓。

1. 颗粒度 vs 管理成本

颗粒度越细,风险暴露越早,但定义和验收的固定成本越高。我的取舍原则是:优先保证关键路径上的里程碑足够细,非关键路径可以适当粗。一个项目里有 20 个里程碑,如果全都细到两周,管理成本会失控;但如果把最长的三条依赖链细到两周,其余保持四周,总成本可控,风险保护也不打折。

2. 刚性目标 vs 滚动重排

很多团队在“里程碑不能改”和“随时可以改”之间二选一,两边都有问题。刚性到底会让团队集体学会虚报,随时可改则让承诺失去意义。

我的取舍是分级刚性:对外承诺的里程碑(客户交付、合规节点、市场活动)刚性最强,只有一次正式重排机会;内部管理里程碑刚性中等,可在检查点调整;探索性工作的里程碑刚性最弱,允许滚动重排。分级的关键是把级别写清楚,让团队知道哪个能改、哪个不能改。

3. 自建工具 vs 采购平台

这个取舍我有比较明确的判断。如果团队的核心诉求是“字段可控、流程可编排、权限可定制”,自建方案的初期灵活度确实更高。但自建的成本大头不在开发,在维护、权限体系、移动端、报表、审计留痕这些长期投入上,通常三年内就会超过采购成本。

判断标准可以简化为:如果你的团队少于 3 个专职工具维护人员,且里程碑需要与代码、测试、发布闭环,采购成熟平台几乎总是更划算的选择。

4. 私有化 vs SaaS

这一条没有中间地带。如果业务涉及客户数据不出内网、代码资产合规审查、行业监管要求,私有化就是门槛条件,讨论成本差异没有意义。反过来,如果完全没有这些约束,SaaS 在升级维护上的优势是明显的。

现实中我见到最多的错误是:明明有合规约束,却因为初期部署麻烦而先上 SaaS,两年后被迫做一次迁移。这种迁移的隐形成本远高于一开始就选私有化。所以在做这个决策时,建议把未来三年的合规要求一起考虑进去,而不只看当下。

里程碑里程碑全流程:研发团队流程优化与一文讲清

八、落地清单:两周内能做完的六件事

最后给一份可以直接执行的清单。这不是理论排序,而是我建议的实际执行顺序,越靠前的越便宜、收益越快。

1. 六件事的执行顺序

  1. 挑一个正在进行的里程碑,补写出口准则。要求每条都符合“环境 + 操作 + 可观测结果”,写不出三条以上的说明目标本身模糊。
  2. 指定验收人并当面确认。注意是确认准则内容,不是确认“你会来验收”。这一步能解决近三成的验收争议。
  3. 列前置依赖,逐个做双向确认。任何只有单边记录的依赖,视为不存在,需要重新确认。
  4. 设定 40% / 70% / 90% 三个检查点。直接写进日历,第一个检查点必须在本周内确定日期。
  5. 把六个必填字段搬进工具。先在 2-3 个团队试点一个月,验证字段是否够用,再决定是否全量推广。
  6. 建立置信度刷新机制,并明确它不用于考核。这条规则要在一开始就公开声明,否则三个月内置信度一定会失效。

2. 我判断改造是否见效的三个信号

执行一个月后,不需要等季度结束,用三个信号就能判断改造是否真的起作用。

  • 验收会议时长是否下降。如果会议从“讨论标准”变成“核对证据”,时长通常会在两到三个里程碑内下降 50% 以上。
  • 置信度曲线是否出现过下调。如果所有人的置信度从周期开始到结束一直是平的,说明大家还在应付,没有真正评估风险。
  • 跨团队依赖是否在 40% 检查点被提出。如果依赖问题仍然在联调阶段才浮现,说明双向确认没有真正落地。

3. 下一步怎么做

我的建议是从一件最小的事开始:今天挑出你手上最可能延期的那一个里程碑,把它的出口准则、验收人、前置依赖补全,然后给 40% 位置设一个检查点。不要先做流程文档,不要先做培训,也不要把工具选型放在第一步。

等你把这个里程碑完整跑过一遍定义、承诺、监控、验收、重排这五段,你对流程哪里卡、字段哪里不够、工具需要什么能力的判断,会比读十篇文章都准确。里程碑管理的难点从来不在知识,而在于愿不愿意承认“没定义清楚就开始做”才是延期的真正起点。

常见问题解答(FAQ)

1. 里程碑和迭代、版本到底有什么区别,研发团队什么时候该用里程碑管理?

我之前一直把里程碑当成“大号迭代”来排,结果每个节点都延期,复盘时又说不清到底是排期问题、依赖问题还是验收标准问题。后来带一个二十多人的前后端团队时,我才开始认真想:里程碑到底该管结果还是管过程?如果只是换个名字,是不是没必要单独做?

里程碑不是大号迭代,它管的是可验收的阶段结果和决策点,迭代管的是固定节奏内的可交付增量,版本管的是对外发布物。判断该不该设:如果一件事需要跨角色、跨系统、跨团队,并且完成后会触发下一阶段投入或对外承诺,就设里程碑;如果只是团队内部两三天的小任务,不要设。

可执行做法:每个里程碑只写一个可验证结果,例如“支付主链路联调完成,P0用例通过率100%,阻塞缺陷为0”,同时写清进入条件、退出条件、负责人和证据物。口径上,我通常把里程碑按期达成率按“计划日期±2天”统计,连续3个迭代低于80%,先查依赖和验收标准,不要先加人。

2. 里程碑全流程从立项到复盘,具体应该包含哪些节点和产出物?

我们以前开会拍完日期就结束了,到了中期才发现需求没冻结、测试环境没准备好。作为研发负责人,我最怕的是里程碑变成一张只有日期的甘特图,看着很全,实际没人知道每个节点要交什么。所以我想弄清楚,一个能落地的里程碑全流程到底该有哪些环节?

我习惯拆成6段:立项与目标对齐、范围与验收标准冻结、排期与依赖确认、执行与风险扫描、里程碑验收、复盘与流程改进。每段都要有输入和输出:立项输出一句话目标和成功指标;范围冻结输出需求清单、不做清单、验收用例;排期输出负责人、依赖方、承诺日期和缓冲;执行输出每周风险清单和阻塞项;

验收输出演示记录、测试报告、遗留问题清单;复盘输出版本回顾、流程改动项和责任人。关键动作是里程碑前3天做风险清空会,只过红色阻塞项,不逐条过进度。工具上可以在某项目管理平台建里程碑视图,把需求、缺陷、测试报告挂到同一节点下,避免信息散落。

3. 多个团队有前后端和测试依赖时,里程碑排期怎么减少连锁延期?

我们之前后端一延期,前端只能干等,测试又被压缩到两天,最后全组通宵。我自己排里程碑时经常纠结:要不要给每个团队都留缓冲?还是把依赖卡点拆细?如果每个团队都报乐观日期,最后谁来兜底?

核心不是给每个团队加相同缓冲,而是识别关键路径和依赖类型。做法:先画跨团队依赖图,把依赖分成“接口契约、环境资源、数据迁移、验收签字”四类;接口契约必须在里程碑前至少一个迭代冻结样例和字段,环境资源要提前两周预约。

排期时用“承诺日期+缓冲池”,缓冲池只放在关键路径末端,由项目经理统一管理,不分散到各团队。每周只更新三个数:阻塞项数量、关键路径剩余天数、里程碑前3天风险清空率。如果阻塞项超过5个或关键路径剩余天数小于缓冲天数,就升级到研发负责人决策,砍范围或调里程碑,不允许默默延期。

4. 里程碑管理怎么落地才不形式主义,怎么衡量研发流程优化有效?

我们试过在工具里建一堆里程碑,结果大家只把它当打卡,月底补状态,数据全是绿的但发布仍然混乱。我自己也怀疑过,是不是里程碑本来就不适合小团队?如果要保留,怎么判断它到底有没有让流程变好,而不是多一层汇报?

判断标准很简单:里程碑是否减少了跨角色等待和返工,而不是增加了填表。落地时只保留三层信息:结果目标、验收证据、风险决策;状态更新控制在每周一次,每个里程碑不超过3个关键结果。衡量用4个口径:里程碑按期达成率、依赖阻塞平均时长、里程碑前3天高风险项清空率、发布后两周缺陷逃逸率。

我的经验值是,优化前先测4到6个迭代基线,若依赖阻塞时长下降30%以上、发布后缺陷逃逸率不升、按期达成率提升到85%左右,就说明有效;如果数据好看但交付质量变差,说明里程碑变成了汇报工具,要立刻删减字段和会议。某项目管理工具只承担透明化,不替团队做决策。

读者评论

钱
钱舒然

出口准则我们去年也推行过,一开始都是一页纸卡片,三个月后就形式化了。验收人平时根本不看,到验收那天才翻出来逐条挑,准则实际变成了第二份需求文档。我觉得卡点不在写不写,而在验收人有没有动力在承诺阶段投入时间签字。文中五段里第二段最难落地,可操作细节也最少,希望后面能补。

程
程思源

风险滞后11天这个数我信,但归因我不敢苟同。我们团队把早报风险和绩效脱钩之后,滞后从两周降到三四天。之前压着不说,是因为一报风险就被追问什么时候能解决、要不要加人。所以滞后更像是激励结构挤出来的,插强制检查点治不了根。

闫
闫安琪

日期锁死、范围浮动这条我有不同看法。我们做私有化交付,合同锁日期也锁范围,实际能调的只有人力,靠加人和周末顶。按文章的说法最多锁两个,可真实项目里三个往往全被锁死,能谈的反而是最贵的资源。流程设计如果不先承认这个约束,五段闭环还是落不了地。

文章包含AI辅助创作:里程碑里程碑全流程:研发团队流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/338038

赞 (0)
飞飞飞飞
节点日期最佳实践:研发团队里程碑流程优化,常见问题
上一篇 2026年10月4日 下午12:54
节点验收落地方案:研发团队开展里程碑的入门指南案例解析
下一篇 2026年10月4日 下午12:54

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
