里程碑如何做好关键节点?产品经理最佳实践与操作步骤

里程碑如何做好关键节点?产品经理最佳实践与操作步骤

我见过最贵的一次里程碑延期,代价是 217 万元的合同违约赔付。原因不是技术做不出来,而是那条写在甘特图上的“6月30日上线”,从头到尾没有任何人定义过“上线”到底指灰度放量、全量切换,还是仅仅把代码合并进主干。到了 6 月 29 日,研发说“功能都完成了”,业务说“我还没看到用户在用”,两边都认为自己没违约。这就是里程碑管理的真实地狱:它看起来是项目管理里最简单的一件事,一行日期、一个菱形,实际上却是最容易失控的那一环。

这篇文章不讲教科书定义,而是结合我带过和深度参与过的十多个中大型项目,把里程碑从“日历装饰”改造成“决策闸门”的完整方法拆开讲。包括四个核心结论、三类里程碑的区分、八个高频误区、八步落地操作法,以及在不同团队规模、不同交付形态下该怎么取舍。如果你正在管一个 100 人以上组织里的关键交付节点,这篇内容可以直接拿去对照改造。

一、先给结论:里程碑是决策闸门,不是甘特图上的红菱形

先把我最核心的判断放在最前面,因为这四个结论会贯穿后面所有内容。如果你的团队目前的里程碑只做到了其中一条,那基本可以判断:你们的里程碑体系只是给汇报用的装饰品,不具备真实的管控能力。

1. 里程碑的本质是“可逆性检查点”,而不是“进度刻度”

进度刻度回答的是“我们走到哪儿了”,可逆性检查点回答的是“我们要不要继续往下走”。这两个问题的价值量级完全不同。前者是信息同步,后者是资源决策。

一个里程碑真正的价值,是在投入下一阶段的大额资源之前,给你一次体面地叫停、调整或加码的机会。如果一个里程碑的通过与否,不会改变接下来任何资源分配,那它就不该叫里程碑,它只是一个日报节点。

2. 合格的里程碑必须能回答四个问题

我在内部做里程碑评审时,会用四个问题做快速筛选。任何一条答不上来,这个里程碑就是不合格的,必须打回去重写。

  • 交付了什么?,必须有可验证的交付物,不是“完成开发”这种状态描述,而是可以用证据证明存在的东西。
  • 谁签字?,必须有唯一的决策人,不是“产品和技术一起看”,共同负责等于无人负责。
  • 什么条件下继续?,必须写清通过标准,而且标准要能被第三方复核。
  • 什么条件下终止或暂停?,这是 90% 的团队从没写过的一条,也是最有价值的一条。

3. 里程碑数量与项目可控性呈倒 U 关系

不是里程碑越多越可控。我自己的样本观察是:单个项目周期内,里程碑数量在 5 到 9 个时,团队的节点感知和管控效果最好;超过 15 个之后,团队开始对节点脱敏,评审会变成走过场,延期反而更频繁。

原因很直白:每一个里程碑都意味着一次跨职能对齐、一次材料准备、一次会议。当里程碑密度过高,团队会把精力从交付转移到“应付节点”上,这就是典型的管控反噬。

里程碑如何做好关键节点?产品经理最佳实践与操作步骤

4. 里程碑失效几乎从不发生在“设日期”环节

绝大多数团队在设日期上花了 80% 的精力,反复拉锯到底定 6 月 30 日还是 7 月 15 日。但真正导致里程碑失守的,往往是定义和验收环节。日期只是结果,定义才是原因。

如果你只能改一件事,不要去改日期,去改验收证据的定义方式。把“完成接口联调”改成“接口联调通过率 100%,联调用例 213 条全部执行并有报告链接”,你会立刻发现,很多原本“差不多能过”的里程碑,其实离通过还差得远。

二、真实场景:里程碑为什么会成为团队里最不该失信却最容易失信的东西

下面三个场景都是我亲身经历的,做了必要的脱敏处理。它们分别代表了三种最典型的里程碑失控方式,你可以对照看看自己团队属于哪一种。

1. 场景一:定义模糊型失守,一个“上线”引发的 217 万赔付

项目背景是一家做 B 端 SaaS 的公司,客户是大型制造集团,合同里写了“6 月 30 日前完成系统上线,逾期按日计罚”。内部里程碑同样写着 6 月 30 日,状态在 6 月 25 日还是绿色。

问题出在“上线”的定义。研发团队的理解是“生产环境部署完成、功能可用”,业务团队的理解是“客户方业务人员已经在新系统里跑通真实单据”,而合同里的定义接近后者。

6 月 30 日当天,系统确实部署完成了,但客户侧的数据迁移还没开始,培训也没做。赔付从 7 月 1 日开始计算。复盘时我们发现,如果里程碑当初写的是“客户方 3 个试点车间完成连续 5 个工作日真实业务跑通,且单据一致率 ≥ 99%”,这个风险在 5 月中旬就会被识别出来。

里程碑的定义颗粒度,直接决定了风险暴露的时间点。定义越模糊,风险暴露越晚,处置空间越小。

2. 场景二:各自为政型失守,五个团队,五个里程碑,零个对齐

第二个项目是某集团的数字化中台建设,涉及五个子团队:数据采集、主数据治理、业务中台、前端门户、运维保障。每个团队都有自己的里程碑,各自的里程碑在自己的看板上都是绿色。

但项目整体延期了两个半月。原因很简单:五个团队的里程碑之间没有依赖关系,也没有共同的验收事件。采集团队“完成 80% 数据源接入”是绿的,治理团队“完成标准制定”也是绿的,但没人负责定义“接入的数据是否符合治理标准”。

这类问题的根因是:里程碑是按组织架构切的,而不是按交付价值切的。凡是能按团队独立完成的里程碑,大概率不是真正的关键节点,真正的关键节点一定是跨职能的。

里程碑如何做好关键节点?产品经理最佳实践与操作步骤

3. 场景三:合规型里程碑被当成技术任务

第三个场景涉及等保测评和隐私合规整改。团队把它排成了一个技术任务:“完成安全整改”。但合规类里程碑的验收方不是内部团队,而是外部测评机构,验收标准是测评结论,不是代码改动量。

我们当时踩的坑是:内部认为整改完成,提交测评后被退回,原因是整改项覆盖不全。退回一次,整个里程碑往后推了三周。后来我们调整做法,把合规里程碑的交付物定义为“自评报告 + 整改证据清单 + 测评机构预沟通纪要”,三样齐全才算节点通过。

这类里程碑的共同特征是:验收权在组织外部,内部无法单方面宣布通过。凡是这类节点,都必须提前把外部验收逻辑摸清,而不是按内部节奏推进。

三、八个高频误区:为什么你的里程碑总是“看着绿、实际红”

下面八个误区是我在做项目复盘时反复见到的。它们不是理论问题,而是会在两周内直接转化为延期的具体行为。我按危害程度从高到低排列。

1. 把里程碑当日期标签,不绑定交付物

这是最普遍的一条。里程碑栏里只有一个日期和一个名字,比如“Beta 版本”。至于 Beta 版本包含哪些功能、达到什么质量水平、谁来判断,全部缺位。

后果是:到了那天,谁都说不清到底过没过,于是默认“过了”,风险顺延到下一个节点,直到最后一个节点爆掉。

2. 里程碑数量失控,出现节点通胀

我见过一个项目排了 42 个里程碑,平均每 4 天一个。团队每周都在准备评审材料,实际交付时间被压缩。成员对节点的反应从“紧张”变成“又来了”,最后变成“反正每次都能过”。

节点通胀的本质是管理者用里程碑数量代替管理深度。节点越密,单个节点的决策价值越低,整体管控能力反而下降。

3. 验收标准写成状态描述,而不是证据清单

“完成开发”“基本可用”“主要功能已实现”,这些都不是验收标准,是主观判断。验收标准应该是可以被第三方复核的证据清单,比如报告链接、测试执行记录、客户签字确认、监控数据截图。

我要求团队写验收标准时用一句话检验:如果我休假两周,别人拿着这份标准,能不能独立判断这个里程碑过没过?答案是否定的,就重写。

4. 里程碑只向上汇报,不向团队透明

很多团队的里程碑只存在于给管理层看的周报里,一线成员根本不知道下一个关键节点是什么、自己负责哪一部分交付物。这样的里程碑对执行没有任何牵引作用。

我坚持的做法是:里程碑必须在团队日常使用的协作工具里可见,而且是每个成员打开就能看到自己的关联任务和剩余时间。

5. 变更没有记录,也没有影响分析

里程碑日期被改过,但没人知道改了几次、为什么改、改了之后影响了谁。等到复盘时,只能说一句“项目本来就很复杂”。

我的建议是,里程碑的每一次日期调整都必须留下三个字段:原日期、新日期、调整原因的一句话说明。这三条信息在半年后的复盘里,价值远超任何 PPT。

6. 用“90% 完成”这类模糊状态掩盖真实进度

“90% 完成”是项目管理里最危险的数字,因为它可以维持三周不变。真实进度应该用可验证的完成量表达,比如“213 条用例已执行 198 条,通过 191 条”。

7. 跨团队里程碑没有共同验收事件

各团队里程碑各自绿色,整体项目延期,本质就是缺少共同验收事件。解决办法是设置“联合里程碑”:交付物由两个以上团队共同产出,验收人也在两个团队之外。

8. 只规划成功路径,不规划失败路径

几乎所有的里程碑规划都在描述“如果一切顺利,我们会在某天完成”。但真正需要提前设计的是:如果到那天只完成了 70%,我们怎么办?是砍范围、是延期、还是先上部分能力?

没有预设失败路径的里程碑,本质上只是一句愿望。

四、专业判断逻辑:四要素、三类型、两条线

讲完误区,该给判断框架了。我在实践中用的框架可以概括为“四要素 + 三类型 + 两条线”。它不复杂,但能覆盖绝大多数真实决策场景。

1. 四要素:任何一个里程碑都必须同时具备

要素 具体含义 合格示例 不合格示例
可验证交付物 能被第三方复核的实物或记录 灰度报告 + 回滚演练记录 + 监控看板链接 完成开发、基本可用
唯一决策人 对“过或不过”有最终裁定权的人 产品委员会指定的一名决策代表 产品和技术一起评估
退出条件 什么情况下暂停、降级或终止 出现资金类 P0 缺陷,立即终止并回滚 无
时间容忍窗口 允许波动的天数,超出即触发预警 目标 6 月 28 日,容忍 +5 个工作日 硬日期,无缓冲

这四要素里,我特别想强调“时间容忍窗口”。很多团队喜欢定硬日期,觉得有压迫感。但硬日期的问题是:只要晚了 1 天,里程碑就变红,团队立刻进入救火状态,反而失去了对真实风险的判断力。

设定容忍窗口之后,你可以把状态分成三档:在容忍窗口内是黄色观察,超出容忍窗口才转红色。这样团队对颜色的反应才有区分度。

2. 三类型:不同性质的里程碑,管理方式完全不同

我把里程碑分成三类,这是我认为最容易被忽略、但最有实操价值的一个区分。

  • 外部承诺型:对外部有约束力的节点,比如合同交付、合规测评、公开发布。这类节点日期刚性强、变更成本高,验收权往往在外部。
  • 内部决策型:组织内部的资源闸门,比如方案冻结、立项审批、架构评审。这类节点日期可协商,但决策质量比日期更重要。
  • 风险缓冲型:专门用于检查某个高不确定项是否收敛,比如“第三方接口性能达标验证”。这类节点最灵活,甚至可以临时新增。

三类节点的管理重点完全不同:外部承诺型重点是变更成本和提前预警,内部决策型重点是决策质量和参与人,风险缓冲型重点是触发条件和结论明确性。

里程碑如何做好关键节点?产品经理最佳实践与操作步骤

3. 两条线:对外承诺线与对内能力线

一个健康的项目实际上有两条平行的里程碑线。对外承诺线是必须守住的、面向客户或监管的日期;对内能力线是支撑承诺线的内部能力建设节点,可以调整。

很多团队的问题是把两条线混在一起,导致内部节点的延后直接击穿对外承诺。我建议的做法是:对外承诺线控制在 3 到 5 个,全项目公示、变更需最高级别审批;对内能力线可以多、可以调,但每一个都必须明确标注它支撑哪一个对外承诺。

如果一个内部节点既不支撑任何对外承诺,也不支撑任何内部决策,那它就不该存在。这条规则可以砍掉大量无效节点。

五、八步操作法:从零搭起一套能用的里程碑体系

下面八步是我实际落地时用的顺序。它不是一次性做完的,通常在项目启动后两周内完成前五步,后三步在运行中持续迭代。

1. 从外部约束倒推,先定对外承诺线

不要从团队内部的工作安排正推日期,那样只会得到一份自欺欺人的计划。正确顺序是先找外部约束:合同日期、监管时限、市场窗口、客户业务周期。

  1. 列出所有外部硬约束,标注来源和不可协商理由。
  2. 从中筛选出 3 到 5 个必须守住的时间点,作为对外承诺线。
  3. 为每个时间点明确验收方是谁:客户、监管机构,还是公开市场。
  4. 把这些节点在项目全体范围内公示,并标注变更需要谁批准。

2. 写里程碑卡片,把四要素落到纸面

每个里程碑一张卡片,格式固定。不要用自由文本描述,自由文本必然导致信息缺失。我用的卡片模板大致如下,可以直接改成你们团队的字段规范。

milestone:
id: MS-03

name: 支付链路灰度发布完成

type: external_commitment # external_commitment / internal_gate / risk_buffer

decision_maker: 产品委员会 王工

target_date: 2025-06-28

tolerance: +5 个工作日

deliverables:

灰度报告(覆盖 5% 真实流量,支付成功率 >= 99.5%)

回滚演练记录(含实测 MTTR)

实时监控看板链接

exit_criteria:

continue: 成功率 >= 99.5% 且 MTTR pause: 成功率区间 98% ~ 99.5%

terminate: 出现资金类 P0 缺陷,立即回滚并冻结

evidence_owner: 质量负责人 李工

upstream_dependencies:

风控规则配置完成(MS-02)

downstream_impact:

MS-05 全量放量

MS-07 商务结算上线

这张卡片的信息量,抵得上十页周报。它把决策人、证据所有人、上下游依赖、三条决策路径全部固定下来,任何人拿到它都能独立判断节点状态。

3. 定义验收证据,而不是验收状态

把每个交付物翻译成“可以被复核的证据”。这一步是最费时间、但回报最高的。

  • 不要写“性能达标”,写“在 500 并发下 P95 响应时间 ≤ 320ms,附压测报告链接”。
  • 不要写“客户认可”,写“客户方业务负责人在验收单上签字,附扫描件”。
  • 不要写“数据迁移完成”,写“迁移 128 万条记录,一致率 99.97%,附比对报告”。

证据定义得越具体,里程碑评审会开得越短。因为大部分争议在会前就已经通过证据本身解决了。

4. 拉齐跨团队依赖,设置联合验收事件

凡是需要两个以上团队共同产出的节点,都必须指定一个联合验收事件,而不是各团队各自宣布完成。

具体做法是:在依赖关系表里,把跨团队依赖标成双向箭头,并为每条依赖指定一名接口人和一个验证动作。验证动作必须是一个可执行的检查,比如“数据一致性抽样 500 条比对”。

5. 建立状态节律和颜色规则

状态更新如果没有固定节律,就会变成临时抱佛脚。我建议的节律是:里程碑状态每周更新一次,距离节点 2 周内改为每 2 天更新,距离节点 3 天内改为每日更新。

颜色规则必须提前定义,避免主观解释空间:绿色代表按计划推进且有证据支撑,黄色代表存在偏差但仍在容忍窗口内,红色代表已超出容忍窗口或关键路径受阻。

里程碑如何做好关键节点?产品经理最佳实践与操作步骤

6. 开好里程碑评审会,只做三件事

我见过的里程碑评审会大部分是失败的,因为它们在“汇报”,而不是在“决策”。一场合格的评审会只需要做三件事。

  1. 由证据所有人逐条确认交付物证据是否齐备,现场展示证据链接。
  2. 由决策人对照预设的 continue / pause / terminate 三档条件,给出明确结论。
  3. 如果结论是 pause 或 terminate,当场确定下一步动作、责任人和复查时间。

会议时长控制在 60 分钟以内。超过 60 分钟,说明前五步没做扎实,应该回去补证据,而不是在会上讨论。

7. 做好变更管理和基线冻结

里程碑变更本身不是问题,无记录变更是问题。我要求任何日期变更都必须走三个动作:提交变更原因、评估对下游里程碑的影响、由决策人确认接受影响。

同时,距离节点 2 周内进入“基线冻结期”,不接受范围新增。如果确实必须加需求,就必须同时明确从当前范围内移除什么。这条规则在多个项目里帮我挡住了大量临时加需求。

8. 复盘度量,把经验变成下一次的输入

每个里程碑结束后,花 20 分钟记录三组数据:目标日期与实际日期偏差、证据一次通过率、变更次数及原因分类。这些数据积累三个项目之后,就会形成你们团队自己的“估算校准系数”。

我个人样本里,一个团队在没有历史校准数据时,里程碑预估的平均偏差在 22% 左右;积累了两个项目的数据并做校准后,偏差能收敛到 9% 上下。这个改善幅度,比换任何工具都明显。

六、案例与数据观察:100 人以上研发组织的里程碑改造

这一节讲一个具体的改造案例。背景是一家约 350 人的研发组织,同时并行 4 条产品线,年交付版本 60 个以上。改造前的情况是:版本准时率约 58%,跨团队里程碑延期中位数 11 个工作日。

1. 改造前的三个典型症状

第一个症状是里程碑定义极度分散。四条产品线各自定义里程碑,同一家公司的“发布完成”在不同产品线里含义完全不同,有的是代码合入,有的是应用商店审核通过。

第二个症状是证据链路断裂。节点评审靠口头汇报,会议结束后不留任何可追溯记录,两个月后复盘时找不到任何原始依据。

第三个症状是工具与机制脱节。项目管理工具里只有任务和迭代,里程碑被放在 Excel 里维护,与实际工作项完全没有关联,导致管理者看到的进度永远是滞后的。

2. 改造动作:把里程碑变成工具里的第一类对象

改造的核心动作,是把里程碑从 Excel 搬到研发管理平台里,并且让它成为一个能挂载交付物、证据、依赖和决策记录的一等对象。这个过程中我们选用了 PingCode 作为承载平台,原因有几个。

一是它面向中大型企业和 100 人以上组织的协作场景设计,多产品线、多团队并行时的权限和视图隔离比较符合我们的组织结构。二是它支持私有化部署,我们的数据合规要求不允许把研发过程数据放在公有云上。三是它的里程碑与需求、迭代、测试之间是打通的,可以做端到端的追溯,这正好解决了我们要解决的“证据链路断裂”问题。

另外,我们同期还完成了从 Jira 的迁移。这块我单独说一下,因为很多团队会低估迁移成本。PingCode 支持 Jira 平滑迁移,我们实际迁移了约 4.2 万个工作项、近 700 个迭代的历史数据,迁移过程分三批进行:先迁用户和权限体系,再迁需求与迭代结构,最后迁附件和评论历史。整个过程耗时约 3 周,其中 80% 的时间花在字段映射的对齐上,而不是技术搬运。

从国产替代的角度看,这个选择的额外价值是:数据主权可控、定制字段和流程不用受外部平台限制、遇到流程个性化需求时响应速度明显更快。

3. 改造后的数据变化

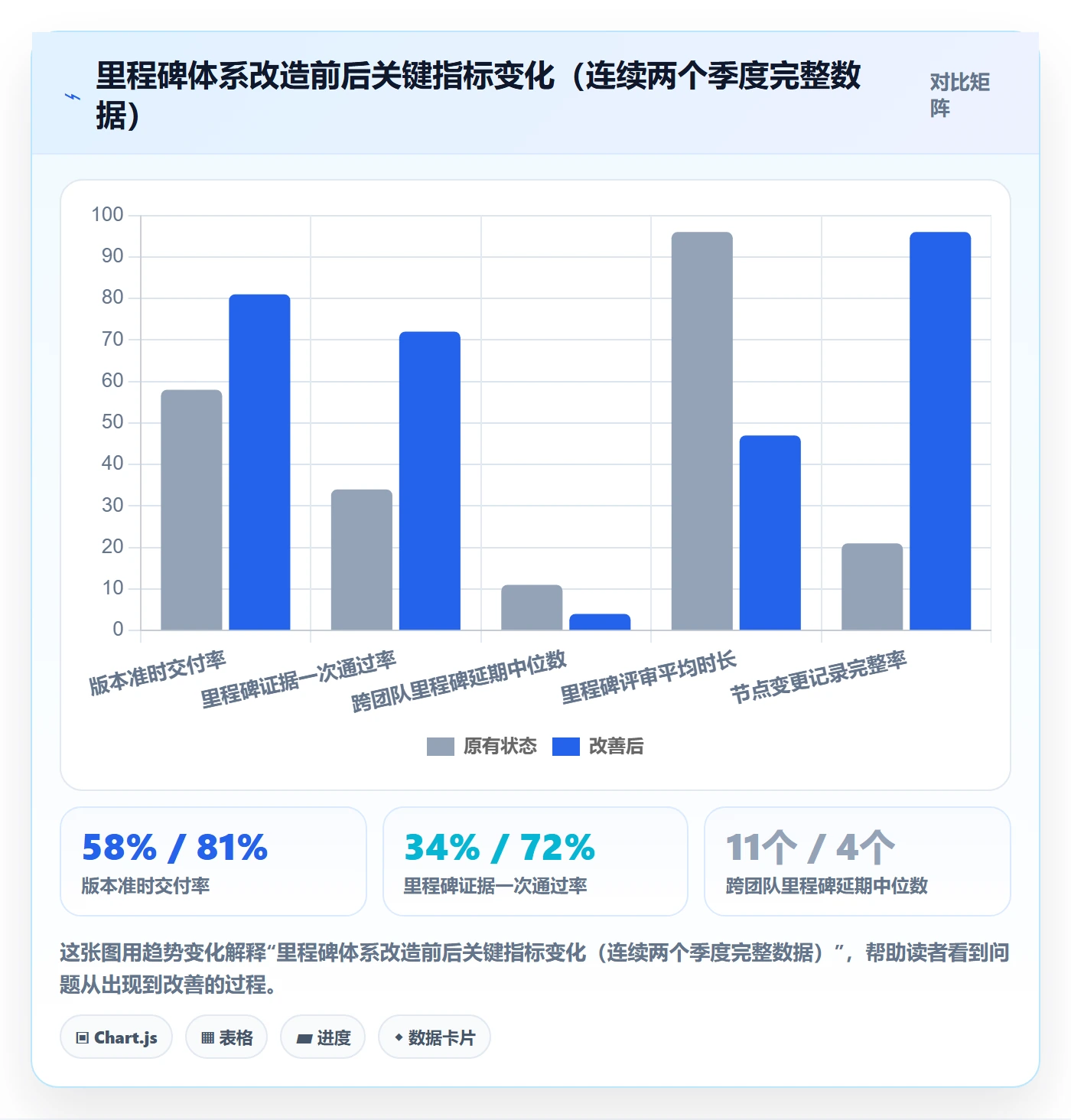

改造持续了两个季度。为了保障准确性,我只取改造后连续两个季度的完整数据,排除过渡期。下面是我记录的几组关键指标变化。

里程碑如何做好关键节点?产品经理最佳实践与操作步骤

4. 一个具体的里程碑改造实例

改造前,“全量放量”这个里程碑的定义是一句话:完成全量用户切换。实际执行时,每次都要在评审会上争论一个小时,争论焦点永远是“到底算不算完成”。

改造后,这个里程碑被拆成四个证据项:全量切换脚本执行记录、切换后 24 小时核心链路监控截图、异常工单数量与基线对比、客户成功团队的确认邮件。四项齐备即为通过,缺一项自动转黄。

效果是评审时长从平均 78 分钟压缩到 32 分钟,而且通过结论不再有争议。更有价值的是,它还带来了一个副产品:因为要提前准备监控截图,团队在切换前就必须把监控埋点补齐,这反过来提升了系统的可观测性。

里程碑如何做好关键节点?产品经理最佳实践与操作步骤

5. 改造中踩过的三个坑

第一个坑是过度强制。我们一开始要求所有里程碑都必须有 5 个以上交付物,结果小节点的填写成本过高,团队开始敷衍。后来改成按类型区分:外部承诺型必须 4 项以上,内部决策型 2 项以上,风险缓冲型 1 项即可。

第二个坑是决策人不明确。初期我们把决策人写成部门,结果评审会上谁都不做最终裁定。改成具体到人之后,评审效率立刻改善。

第三个坑是忽略了历史数据校准。我们一开始用拍脑袋的方式定容忍窗口,导致很多节点被误判为延期。后来用前两个季度的实际偏差数据来算,容忍窗口才变得合理。

七、不同情况下的行动建议

上面讲的是通用方法,但不同团队的情况差异很大。下面按几种典型场景给出可执行的建议。

1. 团队规模在 30 人以下

小团队不要搞复杂的里程碑体系,那会变成负担。我的建议是:一个季度只设 3 到 5 个里程碑,全部采用内部决策型,卡片只写交付物、决策人和目标日期三个字段。

证据要求可以放宽,用一句话描述加一个链接即可。重点是保持节律,每周固定看一次节点状态,不要引入额外的评审会议。

2. 团队规模在 100 人以上、多产品线并行

这个规模必须做三件事:一是区分对外承诺线和内部能力线,二是设置跨团队联合验收事件,三是把里程碑承载在统一的协作平台上而不是分散的表格里。

工具选择上,优先考虑支持私有化部署、能够打通需求到测试全链路、并且支持多团队权限隔离的平台。对于中大型企业和 100 人以上组织来说,研发过程数据往往涉及合规要求,私有化部署不是加分项而是必要条件。

3. 项目属于强合规或强监管场景

合规型项目的里程碑必须倒排,并且把外部验收逻辑前置。建议在项目启动阶段就完成一次外部机构的预沟通,把验收清单拿到手,再据此定义里程碑的交付物。

这类项目的容忍窗口应该设得更保守,建议在正常估算基础上增加 20% 到 30% 的缓冲,因为外部验收的不可控因素远多于内部验收。

4. 项目处于高度不确定的探索阶段

探索型项目不适合用硬日期里程碑。更适合的方式是设定“结论型里程碑”,即节点上必须产出一个明确的结论:继续投入、调整方向,还是停止。日期可以宽松,但结论必须明确。

这类项目的里程碑密度可以更低,两个节点之间间隔 6 到 8 周都算合理,因为探索需要足够的沉没时间才能产生有效信号。

5. 正在从其他研发管理平台迁移

如果你正在做平台迁移,我的建议是把里程碑体系的改造和迁移合并做,不要分两次。因为迁移本身就是一次流程重塑的机会,分两次做会导致团队要适应两轮变化。

具体节奏上,建议先用 2 到 3 周完成字段映射和数据迁移,再花 2 周在新平台上重建里程碑卡片和评审流程。迁移期间保留旧平台只读权限至少一个月,作为历史查询的兜底。

八、不同情况下的取舍

任何方法都有代价。下面这几组取舍是我在实际项目里反复面对的,我把判断依据写出来,你可以根据自己的约束条件选择。

1. 严谨度与推进速度的取舍

证据要求越严,评审越可靠,但节点前的准备成本也越高。我的经验分界线是:对外承诺型节点值得付出高成本,内部决策型节点可以用轻量证据,风险缓冲型节点只需要一个结论。

如果团队正处于抢占市场的窗口期,可以整体下调一档证据要求,但要明确记录这个决定,并在窗口期结束后恢复标准。

2. 里程碑数量与管控深度的取舍

节点多带来更强的过程可见性,但会消耗团队精力;节点少带来更高的执行自由度,但风险暴露更晚。我的默认建议是 5 到 9 个,如果项目周期超过 9 个月,可以适当增加到 12 个以内。

判断标准很简单:如果某个节点延期了,而你不需要做任何决策就能继续推进,那这个节点就是多余的。

3. 硬日期与容忍窗口的取舍

硬日期适合对外承诺,容忍窗口适合内部管理。我在实践中会混用:对外承诺线用硬日期加提前预警,内部能力线用容忍窗口加分级颜色。

如果你的组织文化对延期极度敏感,可以先用容忍窗口降低误报,等团队的估算准确度提升之后,再逐步收紧。

4. 机制建设与工具投入的取舍

工具能解决的是记录、追溯和可视化问题,解决不了定义质量的问题。我见过团队换了三套工具,里程碑依然失守,因为根因是验收标准写不清楚,不是工具不够好。

正确的顺序是先定卡片模板和评审规则,再选工具来承载它。反过来做,通常会导致工具里字段很多但没人认真填。

5. 私有化部署与云端协作的取舍

私有化部署带来数据可控和流程可定制,代价是运维成本和升级节奏。对于 100 人以上、且有明确数据合规要求的组织,这个取舍通常倾向于私有化。对于小团队或非敏感业务,云端方案的效率优势更明显。

里程碑如何做好关键节点?产品经理最佳实践与操作步骤

九、总结:把里程碑当成组织能力,而不是项目文档的装饰

回到最开始那个 217 万的案例。如果当时我们做对了一件事,结局就会不同:把“上线”这个词拆成可验证的证据清单。这不是什么高深的方法,但它需要组织愿意在项目启动阶段多花三天时间,认真定义什么叫“完成”。

我在这篇文章里想传达的独特观点是:里程碑管理的核心矛盾不在日期,而在定义;不在工具,而在决策权归属;不在数量,而在它是否真的改变了资源流向。一个里程碑如果既没有唯一决策人,也不会改变任何资源分配,那它只是日历上的一个装饰。

另外一个容易被忽略的视角是:里程碑是组织能力的载体,而不是单个项目的产物。当一个团队积累了三个项目以上的里程碑偏差数据、证据一次通过率数据和变更原因分类数据之后,它就拥有了对自己交付能力的量化认知。这种认知,比任何个人经验都更可靠,也更能穿透人员流动。

所以下一步怎么做,我建议按这个顺序推进:先用一周时间,把当前项目的所有里程碑按“四要素”筛一遍,删掉答不上四个问题的节点,通常能砍掉三成以上。然后用两周时间,给剩下的每个节点补齐卡片,重点写清楚退出条件。最后用一个月时间跑通状态节律和评审流程,并开始记录偏差数据。

不要试图一次做到完美。我自己的经验是,从决定改造到团队形成稳定习惯,通常需要两个完整项目周期。第一个周期是建立规则,第二个周期是用数据校准规则。熬过这两个周期,你才会真正拥有一套属于自己团队的里程碑管理方法,而不是永远在别人的模板里打转。

常见问题解答(FAQ)

1. 产品经理怎么区分

和

?一个版本定几个里程碑才算合理?

2. 我刚开始带项目时,把每个提测、每个需求上线都标成里程碑,结果甘特图上密密麻麻全是菱形,老板看一眼就说这哪是关键节点,这是任务清单。后来我又走向另一个极端,整个版本只留一个

里程碑,中间完全失控。到底怎么划这条线?

判断标准是

3. ,三条同时满足才升级为里程碑:一是这个节点结束后有对外可交付物,比如可演示版本、可灰度入口、可对外承诺的能力;二是错过它后面的计划必须重排,而不是靠加班能追回来;三是不止产品研发一方参与,要市场、销售、客服、法务配合。按这个口径,一个季度 3-5 个里程碑比较健康,一个 3 个月的版本通常设 4 个:需求冻结与方案评审通过、技术方案与排期确认、功能提测进入系统测试、灰度或正式发布。提测、联调、缺陷清零这类节点属于任务级检查点,放在里程碑下面的子任务或检查项里,不要画菱形。判断口诀是:里程碑回答

,任务回答

。如果某个节点只有研发自己关心,一律降级处理。

4. 里程碑的日期总是延期,排期时到底该怎么定?留多少缓冲才不算拍脑袋?

我每次定里程碑日期都像在赌,研发说大概两个月,我加上评审、测试、发布就报给老板,结果基本都是最后一周集中爆雷。老板问我为什么又延,我也说不清是估时不准还是需求变更。有没有更靠谱的定日期方法?

别用

5. 的方式定里程碑,改用倒推加集中缓冲。第一步,先锁死不可动的外部时间,比如发版窗口、大促、客户验收日、合规截止日,把它作为最后一个里程碑的硬约束。第二步,从硬约束往前倒推,每个里程碑只写必须完成的可交付物,不写具体人天,让研发按可交付物报乐观值和悲观值区间,取悲观值作为基线。第三步,在版本总工期上单独设一个集中缓冲,一般取总工期的 15%-20%,三个月版本留两到三周,并明确写清缓冲由项目经理统一支配,不允许被拆进单个里程碑。经验上,把缓冲拆进每个里程碑的项目延期率反而更高,因为每个环节都觉得自己还有余量;集中缓冲的项目约七成能落在基线内。另外每次延期必须归档原因,区分需求变更、估时偏差、依赖阻塞、资源被抽走,连续两个版本统计一次占比。如果需求变更超过三成,问题不在排期而在需求准入,应该先去收紧变更流程,而不是继续加缓冲。

里程碑到了怎么验收?验收标准写成什么样才算能用?

我们团队每次开里程碑评审会,都是演示一下、大家觉得没问题就过了,过完还是有一堆问题在后面炸出来,市场那边反问你们不是已经宣布完成了吗。我很想知道,里程碑的验收标准到底该怎么写才算合格?

6. 核心是把抽象的

换成可验证的完成定义,让第三方能照着检查。每个里程碑写 3-5 条验收标准,每条包含三要素:口径,即谁在什么环境下验证;阈值,即通过或不通过的判断口径和数字;证据,即截图、报告或链接。反例是

,正例是主流程 8 个场景在测试环境全部跑通,P0 和 P1 缺陷清零,P2 不超过 5 个,附测试报告链接。再补一条

7. ,明确这个里程碑不做的事,避免验收时被临时加需求。评审会形式也要改:不要现场演示才发现问题,提前一到两天把验收证据发给相关方异步确认,会议只处理有争议的条目,控制在 45 分钟内。如果某条标准没达成,只有两个出口,要么明确标记为未达成部分并重新给承诺日期,要么由业务方书面确认降级接受并写入遗留清单。最忌讳

这种结论,它会让里程碑失去作为决策依据的价值。

多个项目并行、跨部门依赖多的时候,里程碑怎么跟踪?汇报给老板应该汇报什么?

8. 我手上同时跟三条线,里程碑日期互相咬着,A 线的接口晚两天,B 线的联调就得往后挪。我每天在群里催进度,到周会还是说不清整体风险。老板只想知道能不能按时上,我该怎么跟踪和汇报?

把里程碑管理从盯日期转成盯依赖和风险。第一步,为每个里程碑列一张依赖清单,写清我方需要谁在什么时间提供什么,尤其标注外部依赖,比如第三方接口、资质、硬件、数据;外部依赖要按对方承诺日期再加三成提前量去催,因为它不受你控制。第二步,周报用红黄绿加剩余天数加阻塞原因这三件套,不要写

这种百分比,它几乎没有信息量,改成距离里程碑还剩 12 个工作日,关键路径上还有 3 个未关闭的阻塞项,其中 1 个需要业务方本周五前决策。第三步,设一条跨里程碑的预警线,任何阻塞项超过两个工作日未推进就升级,不要等到里程碑前一周才动。

汇报口径要分对象:给老板一页纸,只写结论即按期、有风险还是延期,影响哪个对外承诺,需要他做什么决策;给团队看完整看板,包含每个里程碑验收标准的达成情况。如果多条线互相咬合,把共享资源单独拉出来做一张时间表,冲突往往不出在任务上,而是同一批人被两条里程碑同时占用。

读者评论

朱
朱雨桐

容忍窗口这条我有不同感受。内部项目确实有用,但一旦合同里有逾期罚则,容忍窗口很容易被团队当成“还有五天”的心理缓冲,反而拖到最后一刻才暴露问题。我们后来是把容忍窗口只写进内部看板,对外承诺仍按硬日期倒排,两套口径分开管,效果比统一写软日期好。

崔
崔亦辰

倒U曲线那个样本量感觉还是偏小,7个是峰值的说法我不敢直接套用。我们团队二十来人的项目,4个节点就已经够用,再多就变成每周写材料。我的体会是节点数量的临界点取决于有没有一个能当场拍板的人,如果评审会上全是执行层,那5个和15个没区别,都是汇报会。

余
余若溪

合规里程碑被当技术任务这点太真实了。补充一个坑:把外部测评机构的预沟通纪要写进交付物之后,还得留出重测窗口。我们遇到过测评老师换人,判定口径跟着变,前面自评全推翻。所以这类节点的容忍窗口不能按内部整改节奏算,得按对方排期的一半以上留缓冲。

文章包含AI辅助创作:里程碑如何做好关键节点?产品经理最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/337738
