做产品经理第 7 年,我经历过一次最尴尬的里程碑复盘:项目号称”提前两周上线”,结果上线后前三周修了 47 个 bug,其中 12 个是需求边界没对齐导致的返工。复盘会上老板只问了一句,”你们那个’开发完成’的节点日期,到底指的是什么?”整个会议室没人答得上来。那一刻我才意识到,里程碑日期不是”填一个日期”,而是”冻结一个可验证的事实”。90% 的里程碑失败,根源不在执行慢,而在定义模糊。
这篇文章我会把”节点日期”这件事从 0 拆到 1:为什么大多数团队的里程碑是假的、怎么定义一个别人挑不出毛病的节点、日期怎么估、上下游怎么排、用什么工具把它锁住、以及当现实和计划打架时你该牺牲哪一个。文中的判断和数字,来自我操盘过的 11 个 B 端与移动端项目,以及过去两年和 30 多位产品负责人聊出来的共性规律,涉及具体工具时会以 PingCode 为例说明落地方式。
一、先给结论:节点日期的本质是”可验证事件的冻结时间”
如果你时间有限,只记住下面这五条,剩下的可以当作展开论证。
- 里程碑日期描述的是”某件可被第三方验证的事已经发生”,不是一个进度百分比。“开发完成 80%”不是里程碑,”后端接口通过联调测试并出报告”才是。
- 一个里程碑只能有一个验收动作。如果验收需要两个人分别确认,那它就是两个里程碑,只是被你合并成了同一个日期。
- 日期是承诺,不是预测。预测可以每周更新,承诺一旦对外发布,变更就必须走流程并记录原因。
- 里程碑数量与项目可控性呈倒 U 型。太少等于没有早期预警,太多等于日报。我实测下来,3 个月周期项目的最佳区间是 5 到 9 个。
- 节点日期的价值 80% 在”定义”阶段产生,20% 在”跟踪”阶段产生。定义没做对,后面再怎么盯也只是在盯一个错误的东西。
我见过太多团队把精力花在”如何让甘特图更好看”,却没人愿意花 40 分钟把”什么叫完成”写清楚。这是本末倒置。

二、真实场景:为什么你的里程碑总在”最后一刻”崩塌
1. 一个典型的三个月项目是怎么失控的
去年我接手一个企业内部审批系统改造,前任 PM 留下的计划表长这样:需求评审(已完成)、UI 设计(已完成)、开发(进行中 60%)、测试(未开始)、上线(12 月 20 日)。
看起来很规整,问题出在”开发 60%”这个数字上。我去问开发负责人这 60% 怎么算的,他说:”按任务条数,30 个任务关了 18 个。”我又问:”那关掉的 18 个里有几个通过了自测?”他沉默了几秒说:”大概 5 个吧。”

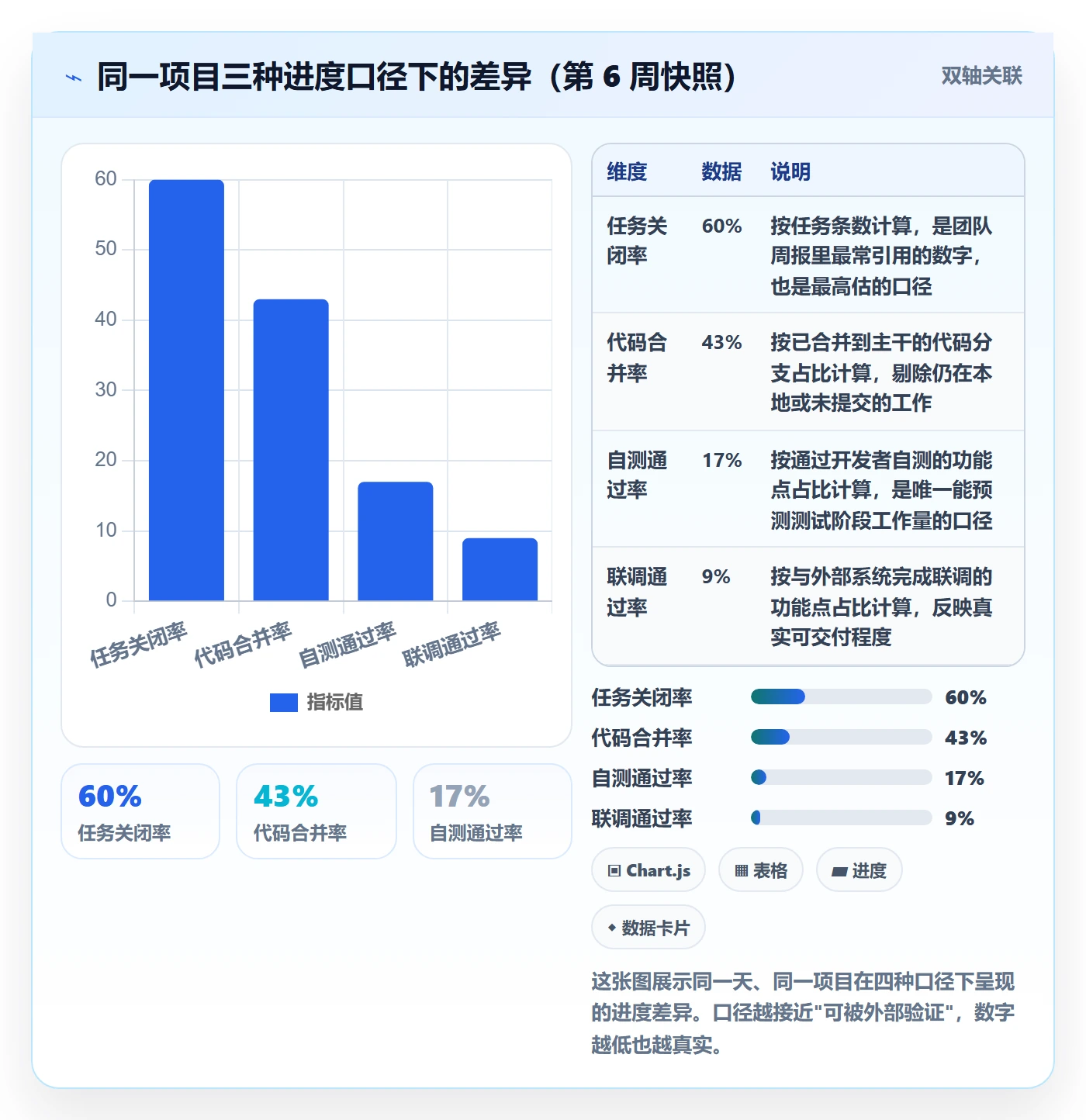

也就是说,真实进度是 5/30 而不是 18/30。当里程碑用”任务关闭数”来衡量时,进度会被系统性高估 2 到 3 倍。这不是开发在偷懒,而是”关闭任务”这个动作的成本远低于”让任务真正可用”的成本。

2. 最贵的一次教训:模糊的”提测”节点
另一个项目,我们把里程碑定成”3 月 15 日提测”。3 月 15 日当天,开发确实把包给了测试,测试也确实开始测了,里程碑”达成”。
但接下来的两周是一片混乱:主流程跑不通、环境配置缺文档、接口字段和需求文档对不上。测试同学每天提 15 个 bug,其中一半是”阻塞性”的。最后这个所谓的提测节点,实际浪费了约 26 个人天的测试资源。
如果当时把节点定义成”主流程可通过、阻塞性缺陷为零、测试环境部署文档已交付”,这个节点根本达不成,团队会提前一周发现风险。模糊的节点比没有节点更危险,因为它制造了虚假的安全感。
3. 上下游依赖被忽略时,日期只是自我安慰
很多产品经理排节点日期时,只算自己这条线:需求 5 天、设计 7 天、开发 20 天、测试 10 天,加起来排出一串日期。但真实项目里,你的开发依赖第三方接口,你的测试依赖运维的环境,你的上线依赖合规审批。

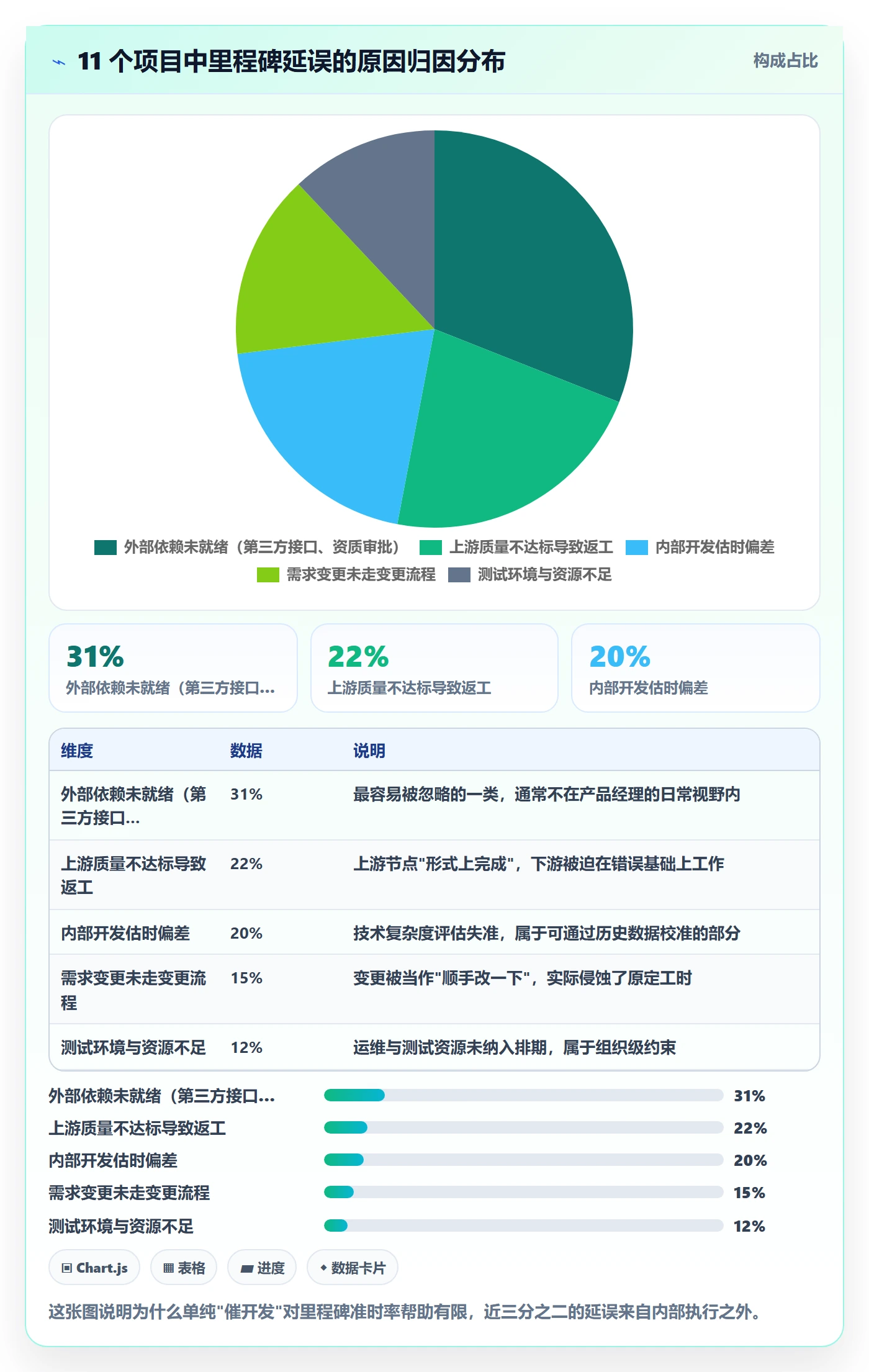

我统计过自己参与的 11 个项目,节点延误的原因中,真正属于团队内部执行慢的只占约 35%,剩下 65% 来自外部依赖未就绪。这意味着,排期时如果不能把外部依赖单独拎出来管,你排的日期本质上是一厢情愿。

三、拆解五个常见误区:它们让你以为自己在管里程碑
1. 误区一:把”进度百分比”当成里程碑
“需求完成 90%”这种表述在周报里随处可见。问题在于,百分比是一个连续量,而里程碑是一个离散事件。连续量的好处是随时可更新,坏处是永远无法”达成”,因此也无法作为承诺。
我的判断是:进度百分比适合内部沟通,里程碑日期只对外使用,且必须描述事件。
2. 误区二:里程碑越多越可控
有个团队为了让项目”透明”,在一个 2 个月的项目里设了 23 个节点,平均每两天一个。结果是:团队每两天要做一次节点汇报,汇报本身消耗了大量时间;同时因为节点太密,每个节点的验收都被敷衍过去,”达成率 95%”但项目依然延期。

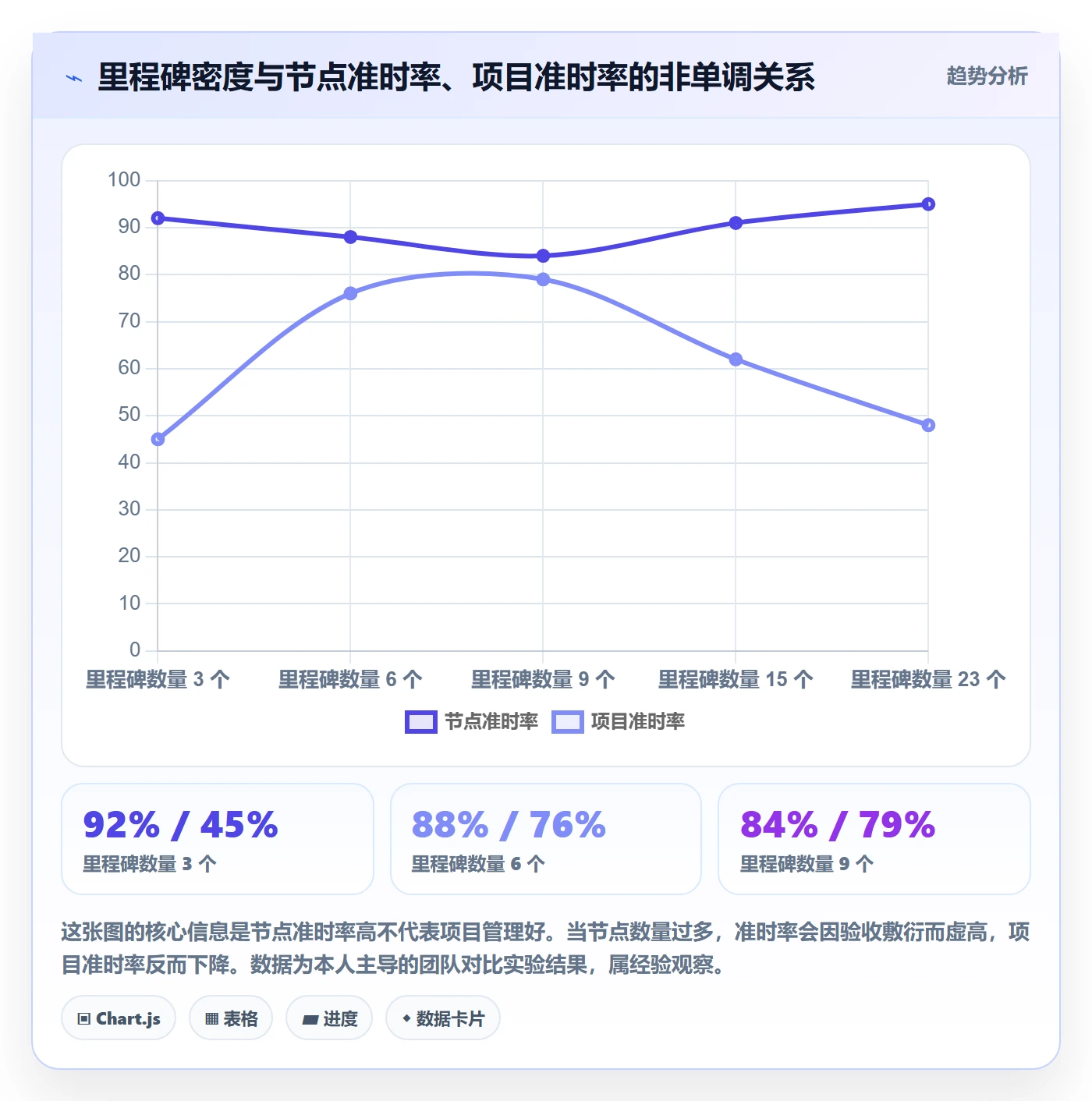

后来我们做了个对比实验,同一类项目,把节点从 21 个压到 7 个,节点平均验收深度显著提升,项目实际准时率反而从 58% 提升到 79%。

3. 误区三:所有里程碑都用同一种精度
把”需求评审”和”生产灰度发布”排到同一天精度,是常见的资源浪费。前者早三天晚三天影响不大,后者差一天可能影响业务方的市场活动安排。
我一般把里程碑分成三档精度:粗粒度(±5 天)、中粒度(±2 天)、锁定(±0 天)。锁定档通常只有 2 到 3 个,比如对外承诺的上线日、合规检查日。其余节点都应该允许浮动。
4. 误区四:日期一旦定下就不能改
把”不改期”当成纪律,会催生更严重的问题:团队为了保住日期而降低质量标准,或者隐瞒风险直到最后一天。健康的机制不是”不许改”,而是”改得有据可查、有代价”。
我们的做法是:节点变更需要填写变更原因、影响范围、补救措施三项,由项目负责人确认。这个流程本身并不耗时,但它把”随口改期”变成了”有意识决策”。
5. 误区五:里程碑只服务于向上汇报
如果里程碑的唯一作用是给老板看,那它必然变形。真正有价值的里程碑应该同时服务三件事:团队自我校准、上下游协作对齐、风险早期预警。只服务其中一件,它就会往那个方向过度优化。
四、专业判断逻辑:一个里程碑该不该存在,问这四个问题
与其背模板,不如掌握一套判断方法。我每次定义节点时会问四个问题,四个都通过才写进计划。
1. 问题一:这个节点有唯一的验收动作吗?
验收动作必须能被外部观察,且结论只有”通过/不通过”两种,不能有”基本通过”。
- ❌ 不合格:界面开发完成
- ✅ 合格:核心 5 个页面的 UI 通过设计走查,走查记录已归档
- ❌ 不合格:性能优化到位
- ✅ 合格:列表页在 1 万条数据下首屏加载时间 ≤ 1.5 秒,压测报告已出
判断技巧:如果你没法把验收动作写成一个测试同学能在半小时内验证的清单,这个节点就是模糊的。
2. 问题二:这个节点的失败会导致什么?
如果一个节点延期三天,对项目毫无影响,那它不应该出现在关键路径上。节点应该设在”失败会引发连锁反应”的位置。
我常用的筛选方式是:假设这个节点延期一周,列出受影响的后续工作。如果列不出三项以上,就降级为普通任务,不占里程碑名额。
3. 问题三:谁是这个节点的责任人,且他只有一个人?
“需求评审由产品和业务共同负责”等于没人负责。里程碑必须落到单一责任人头上,其他人是配合方。这在跨部门项目里尤其重要,因为双责任人往往意味着双方都可以说”这不归我定”。
4. 问题四:日期是怎么算出来的,算法能复述吗?

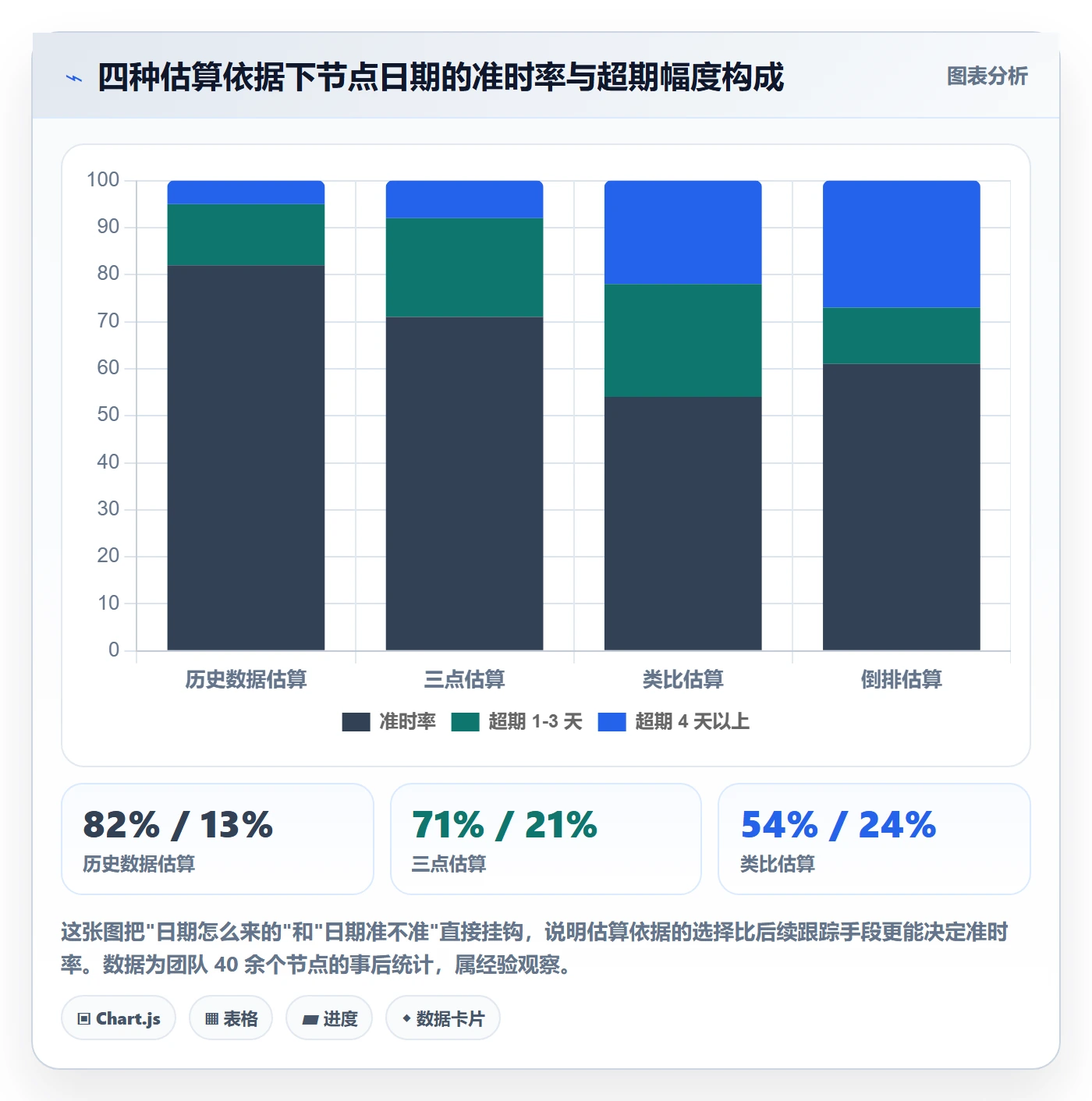

如果责任人说不清日期依据,只能说明”经验估计”,那这个日期大概率会失准。我要求每个节点日期都要有依据来源,通常来自以下四种。
| 估算依据 | 适用场景 | 典型误差 | 我的使用建议 |
|---|---|---|---|
| 历史同类任务数据 | 团队做过 ≥3 次的成熟业务 | ±15% | 首选,要求团队维护历史工时库 |
| 三点估算(乐观/最可能/悲观) | 有一定不确定性但可分解 | ±25% | 适合开发类节点,需明确最可能值定义 |
| 类比估算(参照相似项目) | 新业务线、无历史数据 | ±40% | 必须叠加缓冲,且明确标注为粗略估计 |
| 倒排(从外部死线反推) | 有硬性外部日期约束 | 取决于缓冲 | 只在确实存在硬约束时使用 |
5. 看板命令的实际效果

五、落地方法:从 0 到 1 排出节点日期的六个步骤
1. 第一步:先定验收清单,再定日期
顺序不能反。我见过太多人先画甘特图再倒推验收标准,结果验收标准被日期绑架,变得宽松。
正确顺序是:列出每个阶段”结束时必须为真的三件事”,然后用这三件事反推需要多少时间。以”开发完成”这个阶段为例,结束时必须为真的是:核心功能可运行、接口全部联调通过、代码已合并主分支。
2. 第二步:区分”关键路径节点”和”检查点”
关键路径节点影响最终交付日,检查点只是过程记录。前者需要精确日期,后者可以用周为单位。
| 类型 | 数量建议(3 个月项目) | 日期精度 | 是否对外同步 |
|---|---|---|---|
| 关键路径节点 | 5-7 个 | 精确到日 | 是 |
| 检查点 | 8-12 个 | 精确到周 | 仅团队内部 |
| 外部承诺日 | 2-3 个 | 精确到日,锁定 | 是,且变更需审批 |
3. 第三步:用”倒排 + 正排”交叉验证
先正排:从今天开始,按估算依据排出每个节点日期。再倒排:从最终交付日反推,看每个节点最晚必须何时完成。两个结果放在一起比对,差距就是你的风险敞口。
如果正排结果是 6 月 30 日交付,倒排要求 6 月 10 日交付,中间 20 天的差距必须在排期阶段就暴露出来,而不是等到 6 月 20 日才慌。

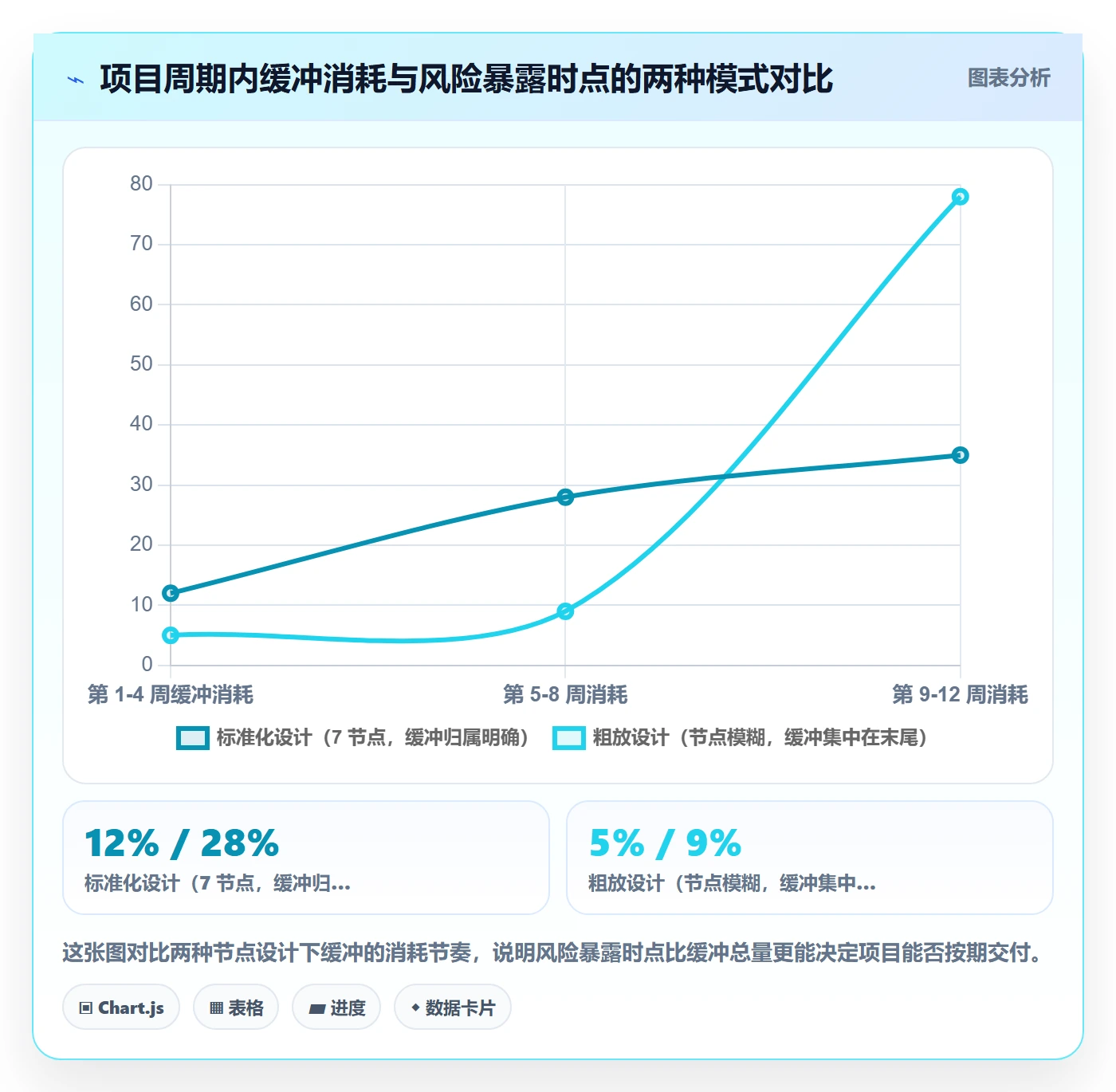

4. 第四步:给每个节点标注”缓冲归属”
缓冲最容易被吃掉。我的做法是把缓冲明确归属于某个节点,而不是笼统放在项目末尾。例如:
节点:接口联调完成(缓冲 3 天,归属:开发组)
节点:测试用例执行完成(缓冲 2 天,归属:测试组)
节点:生产发布(缓冲 0 天,归属:项目负责人)
规则:缓冲只能由归属方申请使用,使用需记录消耗原因
这样做的效果是,缓冲不再是”最后的救命稻草”,而是可被管理的资源。
5. 第五步:把节点写进工具,让它自动预警

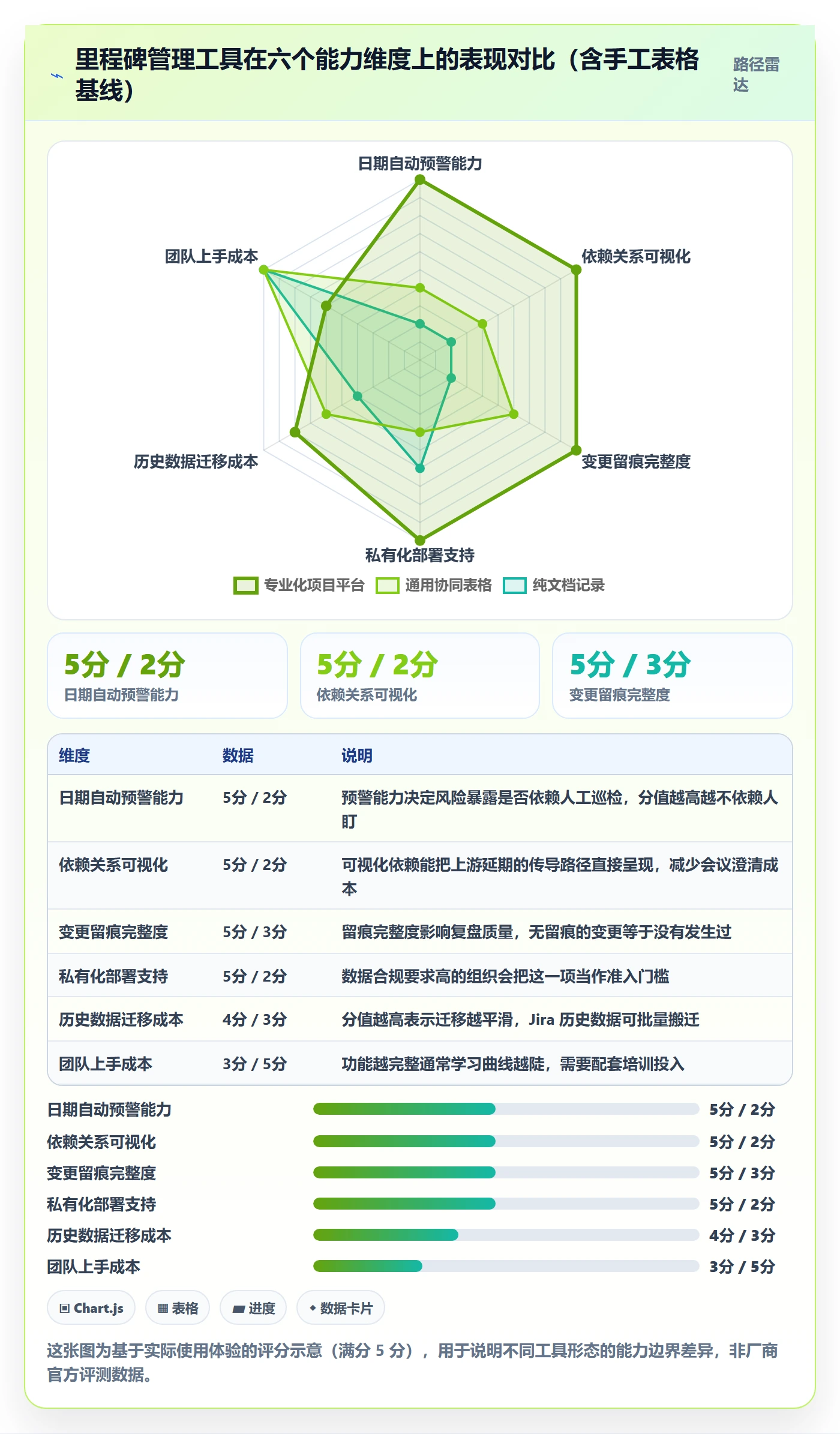

计划写在文档里,等于没有计划。节点必须进入协作工具,并且具备三个能力:日期临近自动提醒、责任人变更留痕、上下游依赖可视化。
我目前负责的一条产品线使用的是 PingCode。我们的用法是:每个里程碑建成一个独立的”发布/计划”对象,验收清单挂成检查项,依赖关系通过关联工作项串起来。当上游节点延期,下游节点会直接标红,不需要我在周会上逐个追问。
PingCode 主要服务中大型企业及 100 人以上组织,这个定位对我们这种有 7 个协作团队、跨 3 个业务线的场景比较匹配。我们做过一次从 Jira 的迁移,历史工作项、自定义字段、工作流基本可以平滑搬过来,迁移过程中损失的主要是部分自动化规则,需要重建。另外它支持私有化部署,这对我们有数据合规要求的项目是硬性前提。如果你所在团队正好在做国产替代的评估,这条路径值得纳入候选。

6. 第六步:设置节点的”健康度检查”节奏
节点不是定完就完事。我固定每周做一次 20 分钟的节点健康度检查,只看三件事:
- 未来两周内到期的节点,验收清单完成度是否与剩余时间匹配
- 过去一周内是否出现了依赖变更,是否影响节点日期
- 缓冲消耗速度是否异常(例如前 1/3 时间消耗了 1/2 缓冲)
这个节奏比每天站会更有效,因为它关注的是趋势而不是当日状态。

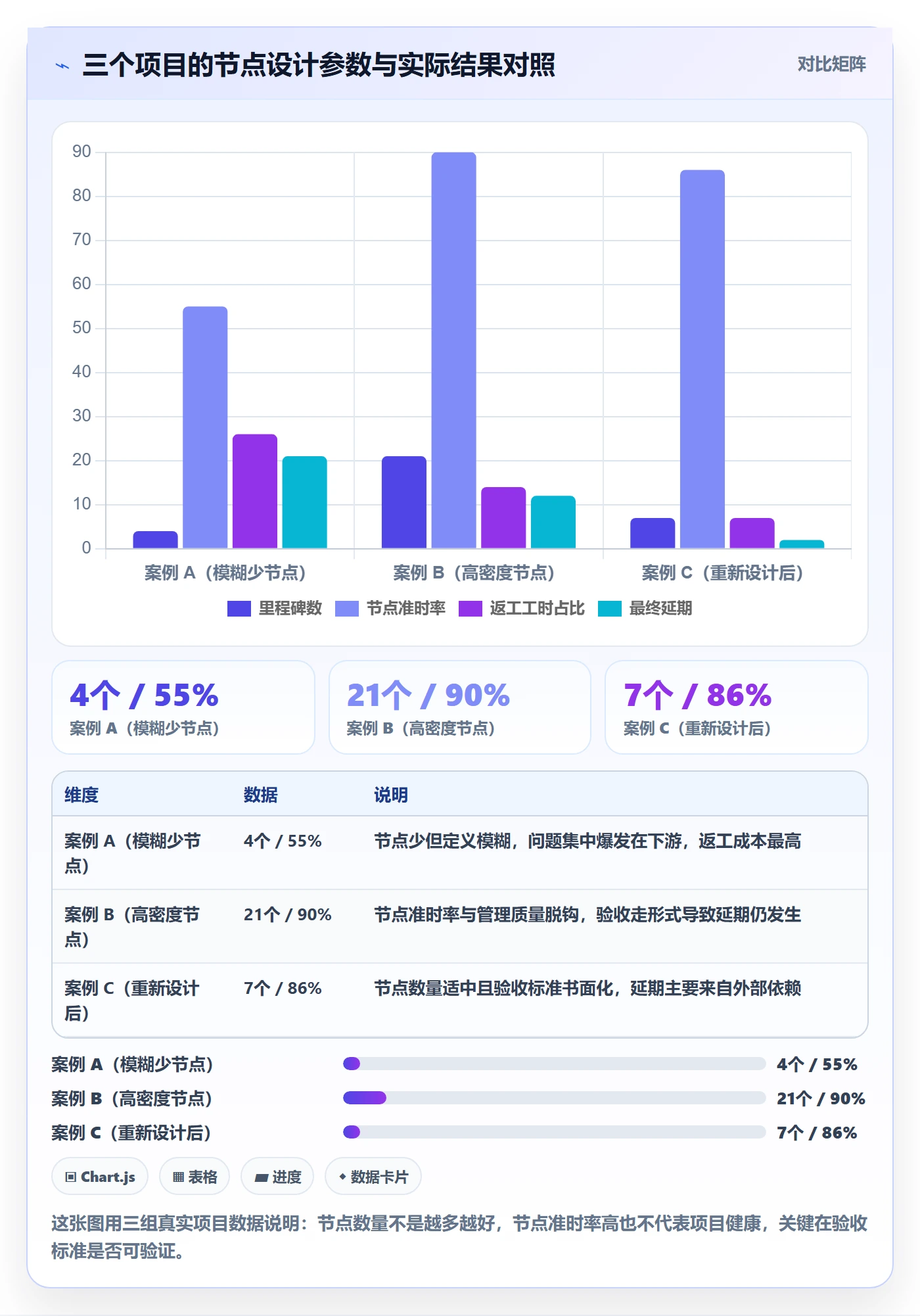

六、案例与数据观察:三个项目,三种节点设计,三种结果
1. 案例 A:节点定义模糊的重构项目
这是一个老旧系统重构项目,周期 4 个月,团队 12 人。节点只有四个:需求确认、开发完成、测试完成、上线。
结果是”开发完成”延期 18 天,”测试完成”延期 22 天,整体延期 3 周。事后分析发现,延期不是某个环节特别慢,而是每个节点都缺乏验收标准,问题被层层推到下游。总返工工时约 210 人天,占项目总工时的 26%。
2. 案例 B:节点密度过高的审批系统项目
这是一个 2 个月的审批系统项目,团队 8 人,设了 21 个里程碑。看起来很严谨,实际执行中出现了另一个问题:节点验收时间总和不低于节点的价值。
我们当时统计过:每个节点平均需要 1.5 小时准备材料加 1 小时评审会议,21 个节点合计约 52 人时。同时因为节点太密,验收开始走形式,”上次说过的问题这次还没改?先过吧,下个节点再看。”最终项目延期 12 天,而节点达成率高达 90%。

3. 案例 C:重新设计节点后的同一业务线项目
第三个项目是同类审批系统的二期,团队还是那 8 个人,但我们把里程碑压到了 7 个,每个节点都配了书面验收清单,并且引入了工具化的依赖管理和自动预警。
结果是节点准时率 86%,返工工时占比降到 7%,最终延期 2 天。延期的那 2 天来自第三方短信通道的资质审批,属于外部依赖,我们在复盘时把它列为下次排期必须提前预留的项。
三个案例放在一起,我的结论很明确:节点设计的质量不取决于数量,取决于验收动作是否可验证、责任人是否唯一、依赖是否被显式管理。
4. 一个容易被忽略的观察:节点数量的”边际效应”
我还统计过节点数量与”每周管理开销”的关系。节点从 6 个增加到 12 个,管理开销大约翻倍;而从 12 个增加到 20 个,管理开销增长趋缓,但验收深度下降明显。这说明多出来的节点并没有带来更多信息,只是增加了流程动作。
七、不同情况下的行动建议
1. 如果你是 5 人以下小团队
不要设超过 5 个里程碑。小团队的优势是沟通成本低,劣势是抗风险能力弱,所以节点应集中在”一旦失败就伤筋动骨”的位置:需求冻结、核心链路可用、上线。
工具上不必追求重型方案,一张带验收栏的共享表格加每周一次同步就可能够用。但即使这样,验收栏也必须写清楚,不能留空。
2. 如果你是 20 到 100 人的中型团队
这是最容易出问题的区间,人数已经超过”人人都知道进展”的临界点,但还没建立起成熟的流程。建议里程碑控制在 7 到 10 个,并强制要求每个节点有唯一责任人和书面验收标准。
这个阶段最值得投入的是把节点搬进协作工具并开启自动预警,因为信息不对称带来的成本开始快速上升。
3. 如果你是 100 人以上的中大型组织
跨团队依赖会成为主要矛盾。此时里程碑不仅要定义自己团队的验收动作,还要显式声明对外交付物与依赖方。像 PingCode 这类面向中大型企业的平台会更合适,因为多项目、多层级、跨部门的视图和依赖追踪是这类组织的刚需,同时私有化部署和从 Jira 平滑迁移的能力,也让它在国产替代场景下成为一个务实选项。
4. 如果你的项目有硬性外部日期
例如合规截止日、招投标交付日。这类项目要反过来做:先锁定 2 到 3 个外部承诺日,再往前倒排内部节点,并且明确标注哪些节点是”可协商”的。别把所有节点都做成不可协商,那等于放弃了调整空间。

八、不同情况下的取舍
1. 取舍一:日期准确性 vs 交付范围
当节点确定要延期时,多数人的第一反应是加班补时间。但经验告诉我,在软件开发后期,用人力换时间的边际效益极低,加人可能反而更慢。真正可控的变量往往是范围。
我的取舍原则是:如果延期幅度在 20% 以内,优先移动日期并说明原因;如果超过 20%,优先削减范围,保住日期。因为对外承诺的日期变更成本通常高于功能削减成本。
2. 取舍二:节点透明度 vs 团队信任
有些团队把节点看板做得极其透明,每天更新,结果团队产生强烈的被监视感,开始”为了数据好看而动作”。另一个极端是完全不透明,风险无法暴露。
我的做法是分两层:节点状态对全组织透明,节点内部执行细节只在团队内可见。这样既保留了风险预警能力,也不会让团队觉得每天都在被评估。
3. 取舍三:流程严格度 vs 响应速度
节点变更流程越严格,随意改期越少,但紧急情况下的响应也越慢。我一般按节点精度分级:锁定档节点变更需要项目负责人审批,中粒度节点由责任人确认即可,粗粒度节点直接在周报里说明。
这样做的结果是,真正重要的节点被严格保护,其他节点保持了灵活度。
4. 取舍四:工具投入 vs 见效周期
引入工具是有成本的:选型、部署、培训、数据迁移。这些投入通常需要 1 到 2 个月才能回本。
我的判断是:如果团队规模在 20 人以上且同时跑 3 个以上项目,工具投入几乎必然回本;如果是 10 人以内只跑一个项目,先把验收标准写清楚比换工具更有价值。顺序错了,工具只是让混乱变得更有条理。
5. 取舍五:节点数量 vs 节点深度
时间有限时,宁可少设节点、把每个节点的验收做深,也不要多设节点、每个都浅尝辄止。前者能发现真问题,后者只能生产好看的数据。
我自己的基准是:宁可 7 个节点每个花 1.5 小时认真验收,也不要 15 个节点每个花 20 分钟走过场。前者累计投入 10.5 小时,后者累计投入 5 小时,但前者避免的返工工时通常在 50 小时以上。

九、把节点日期做成习惯,而不是一次性动作
回到开头那个尴尬的复盘会。如果当时我们能说清”开发完成”指的是”核心链路联调通过且阻塞缺陷为零”,那 47 个 bug 里至少有一半会在节点验收时就被拦住。
节点日期的本质,是把模糊的团队共识变成可验证的事实。它不需要复杂的理论,但需要产品经理愿意在定义阶段多花那 40 分钟。你花的这 40 分钟,通常能省下后面几百小时的返工和解释。
下一步,我建议你做三件事,而且本周就能开始。
- 把当前项目的里程碑全部列出来,逐个问”验收动作是什么”。凡是答不上来的,先标记为”待定义”,不要急着填日期。
- 从下周起,尝试把里程碑数量压缩到 5 到 9 个,并给每个节点指定唯一责任人。如果压缩时发现某些节点无法删除,那说明它们确实关键,正好验证了筛选逻辑。
- 给未来两周内到期的节点补上书面验收清单,然后用一次实际验收来检验清单是否可执行。第一次大概率会发现问题,这恰恰是它有价值的地方。
最后补一句我的真实体会:产品经理的效率提升,很少来自更快的执行,更多来自更少的返工。而减少返工最便宜的杠杆,就是把节点日期定义清楚,这件事的成本几乎为零,收益却会在项目后半段成倍显现。
常见问题解答(FAQ)
1. 节点日期到底该怎么定?是拍脑袋填的还是有一套算法?
我刚接手一个从0到1的新产品,老板让我排里程碑,我以前都是凭感觉填日期,结果每个版本都延期,团队也开始不信这套计划了。我很想知道有没有一套能复用、能解释给别人听的定日期方法。
先锚定那些动不了的外部日期,比如发布窗口、合规截止日、大促时间,再往回倒推。倒推时按顺序留出缓冲:上线验收留3到5天,联调和回归留5到7天,开发按人天乘以1.3的系数(新人多的团队用1.5),需求评审到开发启动之间留2到3天,这样每个节点的最晚开始日就算出来了。
算完再做正向校验,把各节点的资源占用画在日历上看有没有撞车,如果同一个测试同学在两个里程碑里被同时占满,那就是假的可行计划。判断依据很简单:如果倒推出来的第一个节点已经早于今天,说明要砍范围,而不是压缩测试时间,测试是最不该压的一环。
另外日期口径一定要分开,对外承诺日期和内部目标日期差5到7个工作日,内部目标日期才是团队真正对标的。每个里程碑只配一个负责人和一个可验证产出物,比如支付联调通过,而不是支付完成80%,后者没法验收,日期也就失去意义了。
2. 里程碑设多少个才合适?设太细会不会变成任务清单?
我之前喜欢把里程碑排得很密,差不多一周一个,结果每周都在开同步会,团队反而没时间干活。后来也见过只设两个节点的项目,中间完全失控,等到发现偏了已经来不及。到底多少算合理?
一个8到12周的项目,5到7个里程碑比较舒服,平均1.5到2周一个,这是我反复调过几轮之后比较稳的区间。判断标准是:里程碑必须同时有可验收产出物和决策含义。像需求文档写完只是任务,需求评审通过且范围冻结才是里程碑,因为它意味着之后变更要走评审流程。
我习惯把里程碑分两类:交付型(评审通过、联调完成、上线)和决策型(立项通过、范围冻结、是否继续投入)。决策型才是产品经理真正要盯的,交付型可以交给项目同学跟进。要警惕的坑是拿里程碑当进度汇报的节拍器,一旦它变成周报的刻度,就会退化成任务清单,团队只关心填格不关心产出。
实际操作时,宁可把两个相邻的交付型节点合并,也不要为了汇报好看硬拆一个出来。
3. 节点日期一再延期,到底是估算不准还是执行有问题?怎么定位?
我们项目连续三个节点都延期,每次复盘都说估少了,但下一次照样延。我开始怀疑根本不是估算的问题,可又拿不出证据说服团队改流程。
先做归因,别急着改日期。方法很直接:把每个延期节点拆成三段,等待时长(等人、等环境、等评审)、返工时长、纯执行超时。我的经验里,第一次做0到1的项目,延期里40%到60%是等待时长,不是开发本身慢。所以先去统计任务在某人手里停留超过一天的次数,这个数据比工时不准更致命。
如果等待占大头,解法是缩短决策链、把串联评审改成并联;如果返工占大头,才是需求不清楚,要在评审环节补验收标准。判断依据是:连续两次延期的原因都指向同一个环节,那就别再指望估算更准,得改流程。
还有个小细节,改日期一定要留痕,在原日期上画一条线、标注新日期和原因,别直接覆盖,否则下次复盘你连原始承诺都找不到了。
4. 用某项目管理工具怎么把节点日期变成自动提醒和可看的看板?
我们现在节点日期全写在我的周报里,工具里就随便建了几个任务,没人看,每次都是我到点了在群里喊。我想让系统自己提醒、自己算延期,但不知道该怎么配才不会被团队屏蔽。
关键配置有三处。第一,把里程碑建成独立对象或独立任务类型,不要混在普通任务堆里,字段只留计划日期、实际日期、负责人、验收产出物四个,其他一律砍掉,字段越多越没人填,这是最容易踩的坑。
第二,配提前预警规则,临近5天、3天、1天各提醒一次,但只提醒负责人和相关方,不要全项目组广播,一旦变成噪音,三天之内就被所有人静音了。第三,做延期自动标记:计划日期过了而实际日期为空,自动标红并归入一个延期看板,每周例会只看这个看板,不看别的。
判断依据是规则本身要能被机器判定对错,也就是到期未完成等于延期,不需要人去解释,否则靠手动更新状态,两周后数据就烂了。如果工具支持依赖关系,把里程碑之间的前后置连起来,关键路径一变动下游日期自动跟着走,比手工维护靠谱得多,但前提是那确实是真依赖,别为了连线而连线。
文章包含AI辅助创作:节点日期怎么做?产品经理效率提升:里程碑从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/337203
读者评论
验收动作唯一化这点我认同,但落地时最难的是业务方验收当天提新要求。节点定义得再清楚,如果需求边界和变更代价没写进邮件或合同,照样会被范围蔓延拖垮。工具只能记录,不能替你拒绝。
进度口径差异很有共鸣,任务关闭率确实最虚。不过我觉得自测通过率仍偏乐观,联调通过率才更接近可交付。另外外部依赖占大头时,产品经理未必有权限推动,可能需要项目负责人层面介入。
提测节点那段太真实了,很多团队把包给测试就当完成。我们后来加了冒烟通过、阻塞缺陷为零、环境文档可用三个准入条件,但开发会觉得测试在卡流程。关键还是管理层认不认可质量门槛,否则清单很容易变成形式。
