去年 11 月,我参与复盘一个 180 人产研团队的季度交付。季度初他们定了 9 个里程碑,季度末系统里 8 个显示”已完成”,1 个”延期中”。听上去是个能写进汇报的漂亮结果。但我把 9 个里程碑逐个拆开看交付物时,真正通过验收人确认的只有 3 个,另外 5 个所谓的”完成”,是把还没过 UAT 的功能标成”已发布”,把 5% 灰度说成”上线”,把需求文档初稿当成”需求冻结交付物”。
这不是个例。过去两年我复盘过 23 个产研团队、147 个季度里程碑,一个反复出现的规律是:里程碑的数量和它的可信度成反比,而”完成率”这个指标本身,往往是团队自我欺骗的第一现场。更麻烦的是,大部分团队出问题的地方不在执行,而在制度设计,里程碑怎么切、谁定义、谁验收、改了怎么算,这四件事在季度初就已经决定了季度末的结果。
一、先给结论:里程碑是承诺系统,不是进度刻度
如果你只想从这篇文章里拿走一句话,那就是:里程碑管理不是进度管理,而是承诺管理和风险管理。进度是连续的、可以估算的、允许波动的;承诺是离散的、必须二元判定的、有成本的。把这两件事混在一起,是绝大多数里程碑制度失效的根因。
1. 里程碑的本质是”不可逆的承诺节点”
我在带团队时有一个很硬的判断标准:一个里程碑如果可以被”部分完成”,那它就不是里程碑,而是一个任务。里程碑只有两种状态,过了,或者没过。没有 70% 过、80% 过。
为什么强调”不可逆”?因为里程碑的真正价值不是记录”我们做到哪了”,而是标记”从这一刻起,我们不再担心某类风险了”。需求冻结里程碑过了,意味着”需求还会大改”这个风险被消除了;技术验证里程碑过了,意味着”方案根本跑不通”这个风险被消除了;上线里程碑过了,意味着”交付不出去”这个风险被消除了。
如果一个节点过了之后,团队依然要为同一类风险反复开会、反复确认、反复返工,那这个里程碑就是假的。它只是日历上的一个刻度,不是承诺。
2. 判断一个里程碑合不合格,只问四个问题
我在评审任何团队的里程碑计划时,只问四个问题,答不上来任何一个,这个里程碑就退回重写:
- 交付物是什么?不是”完成开发”,而是”XX 模块的 12 个接口在预发环境通过全部 47 条自动化用例,报告链接可查”。
- 谁验收?必须是一个具体的人名或角色,不能是”产品团队””相关方””领导”。没有单一验收人的里程碑,等于没人验收。
- 验收标准怎么测?必须是可复现的动作或可读取的数据,不能是主观评价。比如”灰度用户次日留存 ≥ 42%,连续 7 天”,而不是”用户体验良好”。
- 什么情况下判定为失败?这一条 90% 的团队从来没写过。没有失效条件的里程碑,延期了也无从追责、无从复盘。

3. 里程碑数量上限:一个季度 3 到 5 个
这是一个经验值,但它有很强的解释力。我统计过一个 100 人左右的 SaaS 团队连续 6 个季度的数据:季度里程碑 8 个以上时,按期达成率 43%;压缩到 4 到 5 个时,按期达成率升到 78%;进一步压到 2 到 3 个时,反而是 71%。
最后一段下降很有意思,里程碑太少,团队失去了节奏感,季度中段容易松懈,反而在季度末堆积交付。所以 3 到 5 个是甜点区,而不是越少越好。
为什么里程碑一多就崩?因为每增加一个里程碑,就增加一次跨部门对齐、一次验收判定、一次变更决策。当这些动作超过团队的管理带宽时,团队就会自动降级处理,把验收变成口头确认,把变更变成默认接受,把里程碑变成汇报日历。制度不是被推翻的,是被稀释的。
4. 制度设计的关键:定义权、验收权、变更权必须分离
这是我认为最容易被忽略、但收益最大的一条制度设计原则。很多团队之所以里程碑形同虚设,是因为产品经理同时握有三种权力:
- 定义权:决定里程碑什么时候定、包含什么交付物;
- 验收权:决定这个里程碑算不算过;
- 变更权:决定里程碑能不能改期、改范围。
三权合一的结果是可预测的:里程碑会自动向着”容易通过”的方向漂移。交付物写得模糊一点,验收标准写得主观一点,范围变更批得快一点。这不是人品问题,是结构问题。
我在团队里的做法是:产品经理持有定义权,业务方或技术负责人持有验收权,变更权交给一个三人小组(产品、技术、业务各一人),单人不得改期。这三权分离之后,里程碑的按期达成率在一个季度内从 51% 提到了 74%,而且没有增加任何会议。
二、真实场景:三个我亲历的里程碑失控现场
抽象原则讲完了,下面是我真实经历过、并且有完整数据记录的三次失控。我把它们写出来,是因为几乎每个团队都会经历其中至少一个。
1. 场景一:9 个里程碑的”全员完成”
就是我开头提到的那个 180 人团队。季度末汇报时,9 个里程碑里 8 个绿、1 个黄,汇报材料看起来非常健康。但我做了一次交叉核验,把系统状态和实际证据做对照,结果是这样的:
- 系统显示”已完成”:8 个;
- 能拿出交付物的:5 个(其余 3 个只有一句”已完成”的备注);
- 通过指定验收人书面确认的:3 个;
- 上线 30 天后达到预期业务指标的:1 个。
注意最后一行。前三个数字的差距是”管理质量”问题,最后一个数字的差距是”制度导向”问题。这家团队的所有里程碑都切在交付侧(开发完成、测试通过、上线发布),没有一个切在价值侧。结果就是团队正确且高效地完成了所有该做的事,然后发现用户的激活率没有变化。
2. 场景二:需求冻结日变成”冻结了个寂寞”
另一个 60 人团队,制度上写得很清楚:第 6 周为需求冻结日,冻结后变更需走评审。执行情况是,冻结后 4 周内共产生 37 次需求变更,其中 31 次在 1 个工作日内”评审通过”,平均评审时长 22 分钟。
我去看了这 31 次评审的记录,绝大多数只有一句话:”业务紧急,同意变更。”没有影响评估,没有工期补偿,没有对其他里程碑的连锁影响分析。当变更评审的平均时长低于一顿午饭的时间,这个流程就已经不是流程,是盖章。
我们后来做了一件事:在变更流程里强制加两个字段,”影响的里程碑编号”和”补偿措施(砍掉哪条需求)”。仅仅加了这两个字段,变更次数在下一个季度从 37 次降到 14 次。不是流程变复杂了,是改的人终于意识到改是有代价的。
3. 场景三:从另一套工具迁到 PingCode 时的里程碑重建
第三个场景发生在一家约 300 人的智能制造企业。他们原来用的是一套海外项目管理工具,跑了三年,42 个项目、18.3 万条工作项、26 万条评论。决定迁到 PingCode 的原因是私有化部署 + 国产替代的合规要求,同时也要解决里程碑数据长期不可信的问题。
这里我特别想讲一个细节:数据迁移最难的从来不是字段映射,而是历史里程碑的语义重建。老系统里”里程碑”字段被当成标签用,同一个项目下挂了十几个,有的表示阶段、有的表示版本、有的表示交付批次。如果直接平迁,等于把三年来积累的混乱原样搬进新系统。
我们最后定的方案是:只迁移最近 2 个季度的里程碑作为历史基线,更早的全部降级为普通工作项标签,保留可查性但不参与度量。同时在新系统里重建里程碑模板。整个过程用了 11 个工作日,其中数据迁移 3 天、语义清洗 5 天、制度重建 3 天。用 PingCode 做 Jira 平滑迁移时,真正的时间瓶颈在语义清洗,不在工具本身。

三、误区拆解:七个最常见的里程碑错误
下面这七个误区,我按”出现频率 × 破坏力”排序,每一条都附上我在真实团队里看到的表现形式。
1. 把里程碑当成汇报日历
表现是:里程碑的日期不是根据交付节奏推出来的,而是根据月度会、季度会、集团汇报节点倒排出来的。月初一个、月末一个、季末一个,非常整齐。
这种里程碑的唯一功能是让汇报有内容可写。它不消除任何不确定性,也不绑定任何交付物。判断方法很简单:如果某个里程碑的日期在定下来的时候,团队还没想清楚要交付什么,那它就是一个汇报日历。
2. 用百分比汇报里程碑进度
“这个里程碑完成了 70%。”这句话我听了十年,至今没有听到过一个能自洽的解释,70% 是按什么分母算的?剩余 30% 是什么?为什么不是 65% 或 75%?
更严重的是行为后果:百分比进度是延期最好的掩护。一个里程碑从 60% 爬到 90% 可以爬三个月,而且每次汇报都是”稳步推进”。二元判定则没有这个空间,到日子就是过或不过,逼着团队提前暴露问题。
3. 里程碑只挂在开发侧
典型的一串里程碑是:需求评审完成 → 开发完成 → 测试完成 → 上线发布。四个节点全部在研发内部,业务方只在最后一个节点出现。
后果是:需求验证、用户培训、数据迁移、灰度策略、客户侧环境准备这些真正容易掉链子的环节,一个里程碑都没有。上线当天才发现客户侧的接口权限还没批,或者运营的培训材料还没写。里程碑应该覆盖”端到端”,而不是覆盖”研发部”。
4. 把 100% 达成率当成健康信号
我在评审时看到”连续四个季度里程碑 100% 达成”,第一反应不是表扬,是去查两件事:范围是不是没有冻住?验收标准是不是太软?
真实的产品研发一定包含不确定性,一定会有判断失误。如果所有里程碑都按期通过,最可能的解释是:里程碑被定义成了”一定能做到的事”。这种制度看起来很健康,实际上已经失去了风险暴露功能。
5. 里程碑只对上,不对下
很多团队的里程碑只出现在给管理层的汇报材料里,团队成员的日常看板上根本没有。结果是:一线同学不知道自己正在为哪个承诺负责,也不知道这个承诺哪天验收、验收标准是什么。
里程碑必须落在团队的日常视图里,而且必须和每个人的任务有明确挂接。否则它就不是团队的里程碑,是管理者的 Excel。
6. 变更没有成本
这是我见过的最隐蔽的杀手。因为”变更没有成本”,所以”计划也没有约束力”。当团队发现改期只需要说一句”业务需要”,整个里程碑体系就变成了一个事后描述系统,先干活,再补里程碑。
健康的做法不是禁止变更,而是让每次变更都产生一次显式的取舍:改了这个里程碑,就要砍掉某条需求、或推迟某个里程碑、或增加某个人力。没有取舍的变更审批,本质是橡皮图章。
7. 把里程碑和 OKR 的 KR 混用
里程碑是”我们打算在什么时间点交付什么、由谁验收”,KR 是”我们希望在季度末看到什么结果”。前者是承诺,后者是目标。把两者混在一起,会出现两种糟糕情况:要么里程碑写得像愿景(”用户满意度显著提升”),要么 KR 写得像任务清单(”完成 12 个接口开发”)。
我的处理方式是:里程碑归项目/版本管理,KR 归目标管理,两者通过”价值验证里程碑”这一个节点连接。也就是说,季度里唯一一个既出现在里程碑列表、又直接支撑 KR 的节点,就是上线后的价值复盘。

四、专业判断逻辑:里程碑该怎么切、怎么定、怎么验收
这一节是整篇的方法论核心。我把它拆成切分、定义、验收、变更四件事,每件事都给出可以直接抄走的结构。
1. 切分原则:按”不确定性消除”切,不按”部门交付”切
这条原则我反复对团队讲。按部门切,你会得到”设计完成、开发完成、测试完成”这种里程碑,它们的共同问题是:不消除任何外部不确定性。按不确定性切,你会得到完全不同的东西。
在私有化交付型项目里,我常用的切法是:
- 需求冻结:消除”范围还会变”的不确定性;
- 技术方案验证:消除”方案根本走不通”的不确定性;
- 功能完备:消除”功能做不完”的不确定性;
- 客户环境就绪:消除”交付不出去”的不确定性;
- 价值验证:消除”做了没人用”的不确定性。
五个节点,每一个都对应一类具体的风险。团队在任何一个节点不过时,都知道下一步该干什么,因为风险是明确的。
如果是 SaaS 迭代型产品,我会把第 4 个换成”灰度发布完成”,把第 5 个提前到上线后 14 天,因为 SaaS 的价值反馈周期更短。
2. 四要素模板:可以直接复用
下面是我在一年内迭代了 7 版、目前认为最稳定的里程碑定义模板。我用它评审过 200 多个里程碑,最大的价值是让”含糊”无处藏身。
里程碑名称:M2 技术方案验证通过
目标日期:2024-03-22
责任人:张 XX(技术负责人)
【交付物】
技术方案文档 v1.0(含架构图、接口清单、性能预算)
可运行的端到端 Demo(覆盖 3 条主链路)
压测报告:单节点 QPS ≥ 800,P99 ≤ 220ms
【验收标准】
Demo 在预发环境连续运行 72 小时无 P0/P1 缺陷
压测报告由测试负责人复现通过
方案评审会通过,且无未关闭的阻断性意见
【验收人】
主验收:李 XX(研发总监)
会签:王 XX(测试负责人)
【失效条件】
目标日期当日 18:00 前,三项交付物任一项未完成
压测指标低于预算值的 80%
出现任一情况即判定为未通过,需在 1 个工作日内提交偏差说明
【变更规则】
改期需经三人变更小组同意,且必须同时标注被推迟的后续里程碑编号
目标日期变更次数上限:1 次/季度
这张模板里,我认为最关键的两栏是”失效条件”和”变更规则”,也恰恰是大多数团队从来没写过的两栏。没有失效条件的里程碑,等于没有验收标准;没有变更规则的里程碑,等于没有约束力。
3. 验收标准的三层写法
很多产品经理卡在”怎么把验收标准写得既严格又不啰嗦”。我通常按三层来写:
| 层级 | 回答的问题 | 示例 | 谁负责提供证据 |
|---|---|---|---|
| 功能层 | 功能是否可用、是否完整 | 订单导出支持按 8 个维度组合筛选,导出 10 万行耗时 ≤ 90 秒 | 研发 + 测试 |
| 质量层 | 是否稳定、是否可维护 | P0/P1 缺陷为 0,P2 ≤ 5 且均有修复计划,自动化用例覆盖率 ≥ 65% | 测试负责人 |
| 价值层 | 是否产生预期业务效果 | 上线后 14 天内,目标客户使用率 ≥ 60%,人工操作时长下降 ≥ 30% | 业务方 / 数据分析 |
三层不要求每个里程碑都写满。技术验证类里程碑写到质量层就够,价值验证类里程碑必须写到价值层。关键是每一层都要能指向一份证据,而不是一句评价。
4. 变更管理的三种成本
我在做变更评审时,会强制回答三个成本问题,缺一个就不批:
- 时间成本:这次变更会让哪个后续里程碑推迟多少天?给出具体编号和天数。
- 范围成本:为了不推迟后续里程碑,需要砍掉哪条需求?必须写出需求编号。
- 人力成本:如果要既不延工期也不砍需求,需要额外投入多少人天?从哪里借?
这三个问题一摆出来,变更申请的数量通常会下降一半以上,而且剩下的都是真正必要的变更。这不是增加流程负担,而是把隐性的代价显性化。


五、案例与数据观察:一个 300 人组织的里程碑改造
这一节我用一个完整案例来讲,因为脱离具体数字的方法论很容易读成”正确的废话”。
1. 改造前的基线
客户背景:智能制造方向,约 300 人,产研 140 人,同时跑 6 条产品线,其中 3 条是私有化交付项目,客户包含两家大型集团。原来的工具是海外项目管理平台,因合规要求需要国产替代,迁移到 PingCode 私有化部署版本。
改造前我采集到的基线数据(连续 2 个季度):
- 里程碑平均延期:11.4 天;
- 需求冻结后变更率:34%(即冻结后仍有 34% 的需求发生变更);
- 里程碑按期达成率:47%;
- 里程碑验收争议次数:平均每月 9 次(争议指产品与业务对”是否算完成”的判断不一致);
- 季度内里程碑总数:平均 11 个/季度/产品线。
这组数据里最刺眼的不是延期 11.4 天,而是每月 9 次验收争议。争议次数才是里程碑定义质量的直接指标,争议越多,说明”完成”的定义越模糊。
2. 在 PingCode 上落地的四件事
我们知道工具本身不会解决问题,但工具可以把制度固化下来,让制度不依赖某个人的自觉。这四件事是:
- 里程碑模板化。把上一节的四要素模板做成平台内的必填字段,交付物、验收人、验收标准、失效条件缺一不可,不填完整无法创建。这一步直接消灭了”只写一个日期”的里程碑。
- 验收留痕。验收人必须在系统内提交验收结论并附证据链接,口头确认不计入达成。这让”系统显示已完成”和”真的验收过”第一次变成了同一个概念。
- 变更审批流。任何改期必须经过三人变更小组,且必须填写”影响的后续里程碑编号”和”补偿措施”两个字段。平台会把变更记录自动汇总到季度度量看板。
- 度量看板。把里程碑按期达成率、平均延期天数、冻结后变更率、验收争议次数四个指标做成常驻看板,产品线负责人和业务方都能看到。
这四件事里,我判断性价比最高的是第二件,验收留痕。因为它把”模糊”从流程里直接挤了出去,而且几乎不增加工作量。

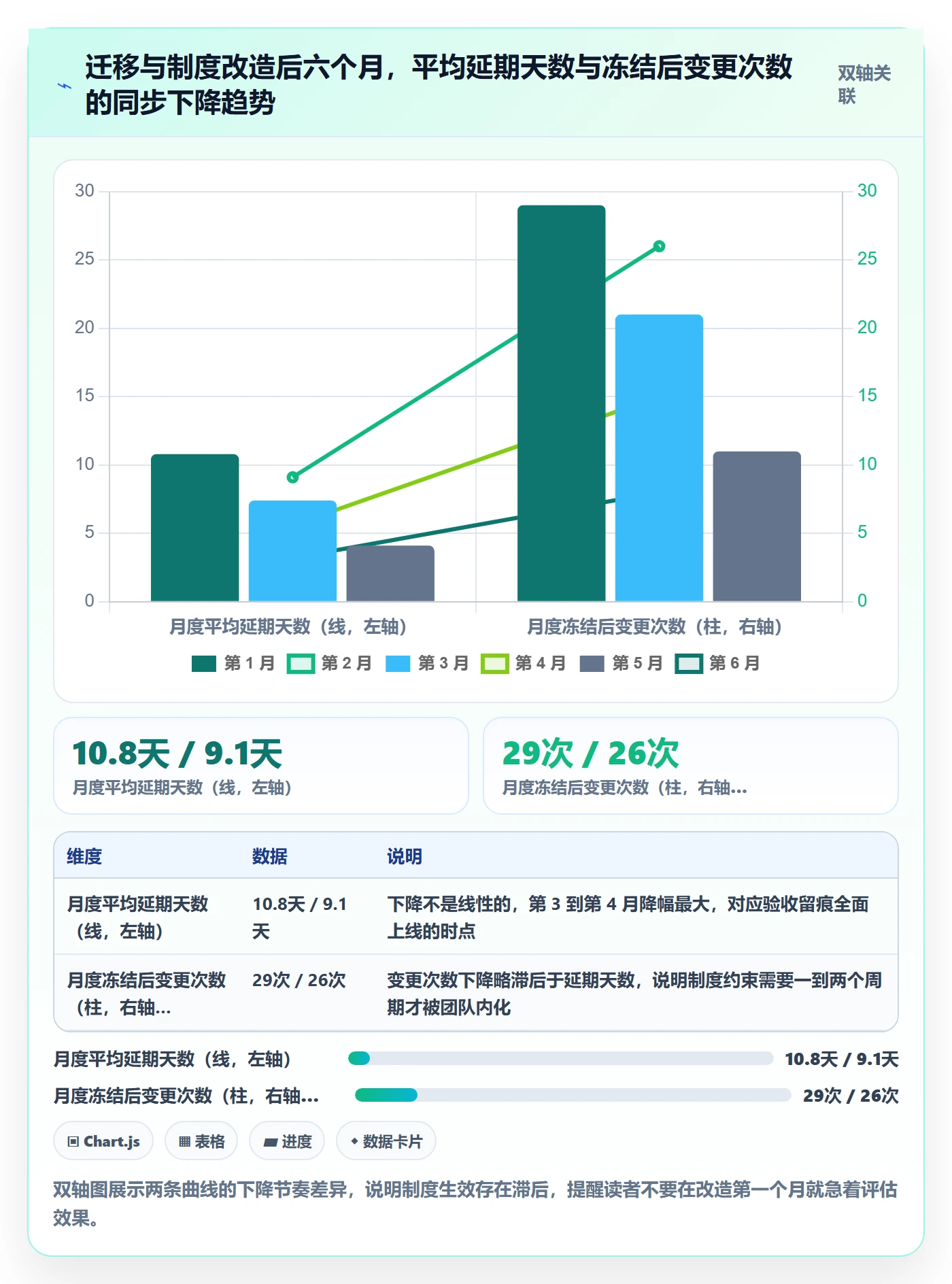

3. 六个月后的结果
六个月内所有产品线陆续完成迁移和制度切换,我拿到了这样的对比数据:
| 指标 | 改造前 | 改造后 | 变化幅度 |
|---|---|---|---|
| 里程碑按期达成率 | 47% | 74% | +27 个百分点 |
| 平均延期天数 | 11.4 天 | 3.2 天 | -72% |
| 需求冻结后变更率 | 34% | 12% | -22 个百分点 |
| 月度验收争议次数 | 9 次 | 2 次 | -78% |
| 季度里程碑总数(单产品线) | 11 个 | 4.5 个 | -59% |
请注意最后一行:里程碑数量几乎腰斩,但按期达成率反而大幅提升。这就是我在第一节讲的规律在真实数据里的体现。里程碑减少带来的不是管控变松,而是每一个里程碑都被认真对待了。
4. 一个反直觉的观察
改造过程中最出乎我意料的是:团队一开始最抵触的是”验收留痕”,最后最受益的也是它。抵触的理由是”多一道手续”,受益的原因是它把扯皮从会议室搬到了系统里,而且只搬了一次。原来每次季度复盘要花两三个小时争论”这个到底算不算完成”,现在打开看板就能看到每个里程碑的验收结论和证据链接。
对中大型组织来说,这一点尤其重要。300 人规模、6 条产品线,跨部门的信息损耗本身就很大,如果”完成”的定义还要靠会议解释,管理成本会指数上升。这也是为什么这类组织更适合用支持私有化部署、支持从主流海外平台平滑迁移、权限和审计能力完整的国产化项目管理平台来承载里程碑制度,比如 PingCode,它主要服务中大型企业及百人以上组织,在私有化部署和 Jira 迁移这两个场景上成熟度比较高。


六、不同情况下的行动建议
方法论不能一刀切。下面按团队规模和业务形态分五种情况给建议,每种情况都标注了”先做什么”和”别做什么”。
1. 50 人以下团队:先解决”有没有”,别急着上流程
这个规模最大的问题是根本没有像样的里程碑,通常是老板一句话”下个月上线”,然后全员冲刺。
- 先做:只定 1 到 2 个里程碑,但必须写清交付物、验收人、验收标准三要素。用文档写就行,不需要工具。
- 先做:每次里程碑结束时花 20 分钟做一次二元复盘,过了还是没过,没过的话根因是什么。
- 别做:不要引入复杂的变更审批流。这个规模靠三个人当面对齐比任何流程都快。
- 别做:不要用百分比进度汇报,一旦开始就回不去了。
2. 100 到 300 人团队:制度化的临界点
这是我认为最需要制度化、收益也最明显的区间。人数过百之后,靠口头对齐已经无法保证信息不失真,”完成”的定义会开始出现部门间偏差。
- 先做:把里程碑四要素模板固化到项目管理平台里,做成必填字段。
- 先做:推行验收留痕,验收结论必须带证据链接。这一步的投入产出比最高。
- 先做:把一个季度的里程碑压到 3 到 5 个,宁可少不可多。
- 别做:不要一次性上线全部度量指标。先跑通”按期达成率”和”验收争议次数”两个就够。
- 别做:不要让产品经理同时拥有定义、验收、变更三种权力。
3. 500 人以上 / 多产品线:需要平台承载 + 分级管理
这个规模的核心矛盾不是”要不要制度”,而是”制度在不同产品线之间不一致,导致数据无法横向比较”。
- 先做:统一里程碑的定义口径和四要素模板,跨产品线强制一致。
- 先做:建立公司级里程碑看板,至少统一四个指标:按期达成率、平均延期天数、冻结后变更率、验收争议次数。
- 先做:选择支持权限分级、审计日志、私有化部署的平台来承载,因为里程碑数据涉及交付承诺,泄露成本高。
- 别做:不要让各产品线自己”发挥”。到了这个规模,口径不统一的数据比没有数据更危险。
4. 私有化交付型项目:把客户侧纳入里程碑
私有化交付最容易踩的坑是:研发内部一切正常,交付当天卡在客户侧。我的建议是强制增加一个”客户环境就绪”里程碑,且验收人是客户方接口人或交付项目经理。
- 先做:把客户侧的准备事项(环境、账号、网络策略、数据准备、培训)拆成可验收条目,作为里程碑交付物。
- 先做:对每个里程碑标注”外部依赖”字段,明确谁提供、什么时候提供、不提供的后果。
- 别做:不要把客户侧的事项写成”待客户配合”,这是没有责任人的表述。
5. 从其他平台迁移过来的团队:先清洗语义,再谈制度
很多团队迁移失败的原因是把旧系统的混乱原样搬进新系统,然后抱怨”换了工具还是乱”。我的建议是:
- 只迁移最近 1 到 2 个季度的里程碑作为历史基线;
- 更早的里程碑降级为普通标签,保留可查性,不参与度量;
- 迁移完成后先空跑一个周期,验证模板和流程适配性,再正式启用;
- 把迁移当成一次制度重写的契机,而不是一次数据搬运。
用 PingCode 从 Jira 平滑迁移的场景里,这套做法我验证过三次,比较稳。迁移工具能解决字段映射和批量导入,但语义清洗和制度重建必须由团队自己做决定。

七、不同情况下的取舍
制度设计的本质是做取舍。下面四组取舍我几乎在每个团队都会被问到,这里给出我的判断依据和适用边界。
1. 里程碑少而准 vs 多而全
我的默认建议是少而准,但有一条例外:合规性强的行业(金融、医疗、车规)需要保留更多过程性节点,因为审计要求要可追溯。这种情况下我的处理是把”审计节点”和”管理里程碑”分开,审计节点记录在流程系统里,管理里程碑仍然控制在 3 到 5 个。
取舍依据:如果一个节点过了之后,团队不会因此减少任何一类担忧,那它就不该是管理里程碑。
2. 严格冻结 vs 灵活响应
这是产品经理最纠结的一组。我的判断框架是看变更的性质:
- 模糊型变更(”用户可能更喜欢这样”):严格冻结,一律排入下个版本;
- 证据型变更(”灰度数据显示 60% 用户卡在这一步”):允许变更,但必须走补偿机制;
- 合规型变更(”监管要求必须改”):必须变更,且要立即同步调整所有下游里程碑日期。
很多团队的失败在于对三类变更用了同一套流程,结果要么把证据型变更挡在门外(产品变得迟钝),要么被模糊型变更反复冲击(节奏全乱)。
3. 制度刚性 vs 团队自治
我给的建议是”定义刚性、节奏自治“。也就是:四要素模板、验收留痕、变更必须留痕这三件事不许打折;但里程碑的数量、间距、内部工作怎么排,由团队自己定。
我见过两个极端。一个是全刚性,小到每日站会格式都要统一,结果是团队把所有精力花在”合规”上;另一个是全自治,每个产品线的里程碑格式都不一样,结果公司层面完全无法比较。前者损失效率,后者损失判断力。
4. 自建度量 vs 平台内置度量
我的判断是:90% 的团队不需要自建度量系统。里程碑相关的四个核心指标(按期达成率、平均延期天数、冻结后变更率、验收争议次数)用项目管理平台的内置报表加少量人工补充就够。
自建度量适合两种情况:一是多平台并存、需要跨系统汇总的中大型组织;二是需要在产业级口径上做对标的公司。除此之外,自建度量系统通常会在 6 个月内变成没人维护的僵尸项目。

八、把制度落地:30 天行动清单
最后我给一份可以直接执行的 30 天清单。它不是理论推演,是我在多个团队落地后收敛出来的最短路径。
1. 第 1 周:采集基线,不改变任何流程
- 导出过去 2 个季度的里程碑列表,统计五个数字:总数、按期达成率、平均延期天数、冻结后变更率、验收争议次数。
- 抽查其中 20 个”已完成”里程碑,检查是否真的能拿出交付物和验收记录。
- 把结果做成一页纸。这一页纸通常比任何宣讲都有说服力。
2. 第 2 周:重写里程碑定义
- 用四要素模板重写下一个季度的里程碑,数量压到 3 到 5 个。
- 强制加上”失效条件”和”变更规则”两栏,这两栏不许留空。
- 指定每个里程碑的唯一主验收人,禁止填部门名。
3. 第 3 周:把模板固化进平台
- 在项目管理平台里把四要素做成必填字段,不填完整不能创建。
- 开启验收留痕功能,验收结论必须附证据链接。
- 配置变更审批流,强制填写”影响的里程碑编号”和”补偿措施”。
4. 第 4 周:配置度量看板并做一次空跑演练
- 上线四个核心指标的看板,明确谁能看、多久看一次。
- 用上周刚过去的一个里程碑做一次完整演练,验证从创建到验收的全链路。
- 根据演练结果调整模板细节,然后正式启用。
5. 之后每个季度做一次制度体检
我自己的习惯是每季度问三个问题,作为制度是否还活着的体检:
- 如果所有里程碑都 100% 达成,是范围没冻住还是验收标准太软?
- 验收争议次数是在下降还是在上升?上升说明定义质量在恶化。
- 最近三个月有没有一个里程碑因为变更被推迟?如果没有,说明变更规则形同虚设。
写到这里,我想回到开头那句话。里程碑管理的难点从来不在于跟踪进度,而在于让”完成”这个词在组织里拥有唯一的、可验证的含义。当一个 300 人组织的”完成”和一个人的”完成”是同一个意思时,里程碑制度才算真正建立起来,而这通常意味着更少的里程碑、更硬的验收标准、更贵的变更成本。
下一步你可以只做一件事:打开你手上正在跑的项目,挑出下一个里程碑,试着写出它的失效条件。如果你写不出来,那这个里程碑现在就是个假里程碑。
常见问题解答(FAQ)
1. 里程碑和版本迭代到底是什么关系,该怎么划分才不会沦为形式?
我们团队一直按两周一个迭代排期,节奏挺稳的,但老板突然问我这个季度关键节点在哪,我一时答不上来。我也试过把每个版本都设成里程碑,结果半年列了二十几个,团队根本没人看。我到底该怎么区分这两者,又该划到什么颗粒度?
迭代是执行节奏,里程碑是对外承诺的可验证节点,两者不能互相替代。判断一个节点该不该上里程碑,用三个硬条件筛:日期唯一(必须是一天,不能写成某个区间或某月底)、有具体可交付物(不能是“完成开发80%”这类百分比)、有明确的验收人(不能是产品经理自己说完成就算)。
按这个口径,一个季度上里程碑的节点控制在3到5个,单个版本最多挂1到2个;公司级里程碑只挂一个总负责人,项目级挂到功能模块,团队级的日常进度全部用迭代承载,不进里程碑表。最实用的自检方法是问自己一句:这个节点能不能说清楚“谁在什么时候看什么结果”?说不出来,它就是任务而不是里程碑,放进迭代看板就行。
2. 里程碑日期总是定不准、一路延期,怎么定才既有挑战性又不离谱?
每次立项拍日期,业务方一句“能不能6月底上线”,我心里觉得紧但不敢说,就答应了,然后一路延期,最后里程碑变成“狼来了”,团队也没人当真。我想知道别人是怎么把日期算得靠谱一点的,有没有可复制的口径?
别从期望日期倒推,要从团队真实产出倒推。第一步,用过去3个迭代的实际上线吞吐量(不是理想工时,也不是排期表上的名义工作量)去估算本期范围,算出P50和P80两个日期:P50是有一半概率能达成的日期,P80是八成概率能达成的日期。
第二步,对内考核用P50,对外承诺报P80,两个日期同时写进里程碑,这样既不失去挑战性,也不会对外失信。第三步,缓冲不要平摊进每个任务里,那样会被逐步消耗掉,应该单独留出一块20%到30%的项目缓冲,由项目经理统一分配,谁要动用必须说明原因并记录。
还有一个容易被忽略的点:定日期时必须标出跨团队依赖,提前2周确认对方排期,因为里程碑延期十有八九不是自己做不完,而是卡在等别人。
3. 里程碑的达成标准要写到多细,才能避免“算不算完成”的扯皮?
上次里程碑评审前,后端说接口给了就算完成,测试说还没回归完,运营说文案还没审,一场评审会变成甩锅大会,谁都有理。我现在特别想知道,达成标准到底要细到什么程度才够用,又不至于写得像说明书?
用“可演示+可验证”替代所有“完成度”描述,一条里程碑下面必须写清三件事:交付物清单,具体到能点开的页面、能调的接口、能打开的文档链接;验收方式,写清谁、在什么环境、用什么用例验,比如“测试同学在预发环境跑通主流程用例XX条”;边界说明,明确写出不包含什么,例如不包含灰度发布、不包含多语言适配。
判断写得够不够细,有个简单标准:如果这条标准需要靠口头解释才能达成共识,就是不够细。实操上把验收标准写进里程碑条目本身的描述字段,在某项目管理平台里设为必填项,减少会前对账成本。评审会只做三件事:现场演示、逐条对数、把未通过项记录并当场给出新日期,不允许出现“基本完成”“差不多了”这类结论。
文章包含AI辅助创作:里程碑管理指南:产品经理如何做好里程碑,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/337143
读者评论
三权分离听起来理想,但小团队里产品、业务、技术常是同几个人兼,硬拆反而增加协调成本。我们试过把验收权给业务,结果业务不熟悉技术细节,验收会变成走过场。可能得按团队规模调整,不能一刀切。
个问题里‘什么情况下判定失败’确实最关键。我们之前里程碑延期没人负责,因为计划里只写了完成标准,没写失败条件。后来加了‘若X日未达到Y则视为失败并启动备选方案’,延期反而少了。但写失败条件很考验对风险的预判,容易变成形式。
漏斗图那个数据我信,但‘系统显示完成率’虚高未必是团队自我欺骗,也可能是工具字段设计问题。比如状态只有‘已完成/进行中’,没有‘待验收’,大家只能先标完成。换平台时如果只迁数据不改状态机,同样问题还会出现。
