很多 PMO 做里程碑管理,最后都会卡在同一个地方:里程碑清单排得漂漂亮亮,节点日期也评审通过了,但一到执行周,业务方说”这个日期我从来没认过”,项目经理说”我以为你说的是交付日”,财务说”这个节点不算,我们付不了款”。我在过去五年里帮十几家中大型企业梳理过 PMO 的节点日期方案,最有代表性的一次,是一家 800 多人的硬件加软件混合研发企业:里程碑达成率从年初的 82% 一路掉到 61%,但复盘时发现真正延期的工作只有 3 项,剩下 30 多项全是”日期口径不一致”造成的伪延期。
这篇文章就围绕这个问题展开,节点日期怎么才能落得下去,PMO 怎么让里程碑从”墙上的表格”变成”组织里被共同承认的时间契约”,我会用一家真实客户(化名”海岳科技”)的落地过程来拆解,中间也会讲到我们怎么用 PingCode 这类面向中大型组织的研发管理平台,把节点日期从静态表格改造成可协同、可追溯、可审计的流水线资产。
一、核心结论:里程碑失控,本质是”日期定义权”失控
先把结论摆在前面,省得你看完三千字才发现重点:里程碑管不好,九成不是执行问题,而是日期定义权没有归属、没有版本、没有协同载体。PMO 常见的做法是把节点日期当成一张表来管:谁负责、什么时候交、交付物是什么,写清楚就发下去。但组织里每个角色对”这个日期”的理解是不一样的。项目经理理解的是”工作完成日”,财务理解的是”可付款依据日”,测试负责人理解的是”进入测试的环境就绪日”,而业务方理解的是”我能对外承诺的客户可见上线日”。
这四个日期可以相差两周甚至一个月,但它们在里程碑表里往往写着同一个格子。于是每次评审都在吵,每次延期都在甩锅,PMO 变成了”背日期的人”,而不是”定日期规则的人”。
我的判断是:PMO 要管里程碑,第一件事不是排期,而是建立三类东西。第一是日期口径字典,把每一类节点的日期类型、判定标准、责任角色写死;第二是节点版本机制,日期一次对齐叫什么、改一次叫什么、谁有权改;第三是协同载体,日期不是在 Excel 里躺在某个人电脑上,而是在一个所有人能看见、系统能追溯、变更能留痕的工具里跑。
这三件事做完,里程碑达成率的提升通常不是靠催出来的,而是”争议消失”带来的自然结果。海岳科技做完这三件事之后,季度里程碑准点率从 68% 提到 91%,但更关键的数字是:关于日期的争议工单从每季度 200 多个降到 30 个以内。

二、真实场景:一场被日期口径拖垮的项目评审
海岳科技是我 2023 年接触的一家客户,主营工业智能设备,研发团队常年维持在 800 到 1000 人,跨硬件、嵌入式、云平台、算法四条线。他们当时已经有一个基本的 PMO 团队,里程碑表做得也用心,但每到季度评审就是一场混战。
1. 项目背景:四条产品线共用一个里程碑大表
他们当时的管理方式是:PMO 维护一张跨全部产品线的里程碑总表,包含 12 个标准节点,从”需求冻结”到”量产发布”。每个节点的日期由项目经理填报初稿,PMO 汇总后上评审会确认。
表面看流程很规范,问题出在”确认”这一步,评审会时间有限,一天要过完四个产品线的 200 多个节点,实际每个节点平均用时不到两分钟。两分钟内对齐日期口径几乎不可能,所以评审会的真实动作是”默示通过”,而不是”真正对齐”。
更麻烦的是,这张总表是 Excel 版本,通过邮件分发。项目经理在本地改了自己的副本、算法负责人改了共享盘里的版本、PMO 又在前一版基础上追加了新节点。到季度中期时,已经没人能说清哪个版本是真的。
2. 一次典型事故:同一节点出现四个不同日期
我在现场翻了他们一次争议记录。一个叫”云平台 V2.0 功能就绪”的节点,在四个不同的材料里出现了四个日期:PMO 总表写 6 月 15 日、研发周报写 6 月 28 日、测试计划写 7 月 5 日、对外客户沟通材料写 6 月 30 日。
差的原因不是谁错了,而是每个角色理解的”就绪”不一样:PMO 理解的是开发完成、研发理解的是合并入主干、测试理解的是集成测试通过、业务理解的是可对外演示。四个解释都合理,但对于同一个节点,只能有一个被承认的日期。
那次评审会开了三个小时,最后得出的结论是”以后大家都看 PMO 总表”。但这个结论一周后就被打破,因为 PMO 总表是静态的,实际进度变了它不知道,等到下一周,四个日期又裂开了。

3. 我为什么判断这是机制问题而不是人的问题
很多同行看到这种情况会先骂项目经理不上心、PMO 不够强势。我在现场看的判断不一样:这个团队每个人的动作都合理,问题在于他们把”日期”当成结果来管,却没有把”日期”当成需要被定义和协商的对象来管。
举个对比:如果周五下午要交周报,大部分团队不会出现”周报到底是几点交”的争论,因为规则里写死了。里程碑日期却常常没有这个”写死的规则”,所以每到一个新项目,大家都会按自己的习惯重新理解一遍。
这就是我判断机制优先的依据:一个反复发生的组织级摩擦,一定不是某个人偶尔疏忽,而是缺少一层让摩擦无法产生的结构。PMO 的职责不是每天救火,而是造那层结构。
三、常见误区:为什么大部分节点日期方案落不了地
我在过去几年里复盘过近 20 个 PMO 节点日期方案,落不了地的原因高度集中。我把它们归成五个误区,每一个都能对应到具体的失败案例。
1. 误区一:把”日期对齐”当成一次性动作
最常见的做法是评审会上对一遍,散会后不再维护。日期对齐是一个持续过程,不是一次性动作。真实项目里,需求变更、资源调整、供应商延期都会让节点日期需要重新协商,如果没有机制接住这些变化,评审会上对齐的结果会在两周内失效。
我在海岳科技看到的现象很典型:他们季度初对齐的 200 多个节点,到季度中期有效版本不到一半,剩下的一半要么被静默改了、要么没人知道到底以哪个为准。这不是态度问题,是没有变更机制。
2. 误区二:用一个人的日历管理所有人的时间
很多 PMO 会把节点日期管在一个人的日历或一个 Excel 文件里,认为集中管理就是受控。实际上,集中存放不等于集中管控,真正的管控要点是每个责任方都能看到、能确认、能对变更做出响应。
PMO 一个人维护的日期表,其他人看到的是”结论”,不是”过程”。他们不知道这个日期是怎么来的、因为什么条件才能达成、什么时候会被改。这种信息不对称会让责任方产生”这日期跟我没关系”的心理距离。
3. 误区三:把所有节点用同一种日期定义
不少团队图省事,全表统一用”计划完成日”一个口径。但现实里,不同节点的日期性质完全不同,有的必须以开发完成判定,有的必须以测试通过判定,有的必须以商务签收判定。硬用一个口径,必然在某些节点上失真。
我的经验是:一个健康的里程碑表,至少需要区分”交付判定日”和”业务承诺日”两类。前者是内部可控的、由工作结果决定的;后者是外部承诺的、往往带着商业约束。混在一起管,就会出现”内部已经交付了但对外还在喊延期”的怪现象。
4. 误区四:用邮件和会议代替协同载体
这是中大型组织最普遍的问题。PMO 发邮件、开评审会,看似动作齐全,但邮件是快照,会议是瞬间,两者都不具备”持续可见”和”变更留痕”能力。
我遇到过一家客户,评审会后发了一封主题叫”里程碑最终版 V3″的邮件,结果两周后又出了一封”里程碑最终版 V3 修订”。到季度末,光”最终版”就攒了七封,没人能说清哪封是有效的。这不是能力问题,是载体选错了。
5. 误区五:把沟通强度当成协同深度
很多 PMO 试图用”多开会、多催”来弥补机制缺失,短期看有用,长期看会让组织的协同成本越来越高。开会解决的是信息传递,协同解决的是责任共担,两者不能互相替代。
当节点日期本身没有被各方在规则层面承认时,每多开一次会,只是让各方多一次重申自己理解的机会,并不会自动收敛到同一个结论。

四、专业判断逻辑:节点日期要靠”三层对齐 + 一个载体”落地

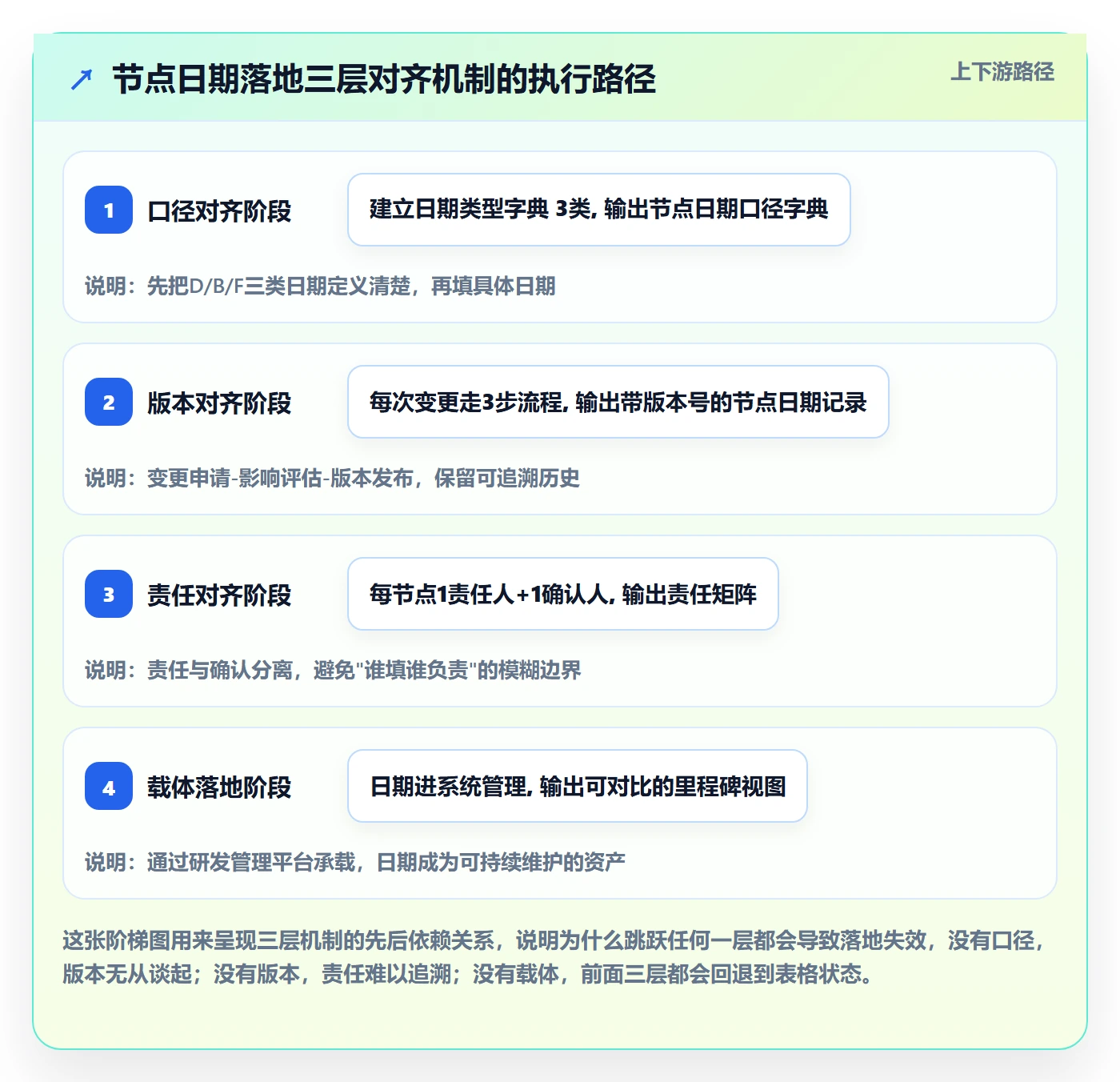

基于前面这些观察,我给海岳科技设计的方案不是去优化那张 Excel,而是重建了一套三层机制。这套机制我在后续几个客户里也复用过,整体稳定,所以我把它当作可复用的判断框架。
1. 第一层:口径对齐,先定义日期类型,再填日期
核心动作是先建立一份”节点日期口径字典”。每个节点的日期不直接填,而是先声明它属于哪一类:
- D 类(交付判定日):由内部工作结果决定,判定标准写死在字典里。例如”集成测试通过日”的判定标准是”全部 P0/P1 用例通过且报告归档”。
- B 类(业务承诺日):对外承诺的日期,往往带着商业约束,允许与 D 类不一致,但必须标注后果。例如”客户演示可用日”可以早于交付判定日,但要注明演示范围与完整交付的差别。
- F 类(财务依据日):用于结算或回款判定的日期,通常要求交付物验收完成,与 D 类共享大部分判定标准,但需要额外签收证据。
字典写清楚后,节点上的日期就从一个数字变成”数字 + 类型 + 判定标准 + 责任角色”。这一步做完,同一节点出现四个日期的问题会自然消失,因为四个日期现在有了明确归属,而不是四份互相冲突的结论。
2. 第二层:版本对齐,给日期加版本号和变更理由
节点日期每次变更,都要走明确的三步:变更申请、影响评估、版本发布。这个过程不需要多重的审批链,但必须留下痕迹。
- 变更申请:责任人说明改哪个节点、改成什么日期、原因是什么(如需求新增、资源变化、供应商延期)。
- 影响评估:PMO 快速判断这个变更影响哪些下游节点、影响哪些对外承诺,把影响面写进变更记录。
- 版本发布:变更生效后,所有相关方看到的是”V3 → V4″的对比,而不是一个”新的日期”。
这一层的关键在于:日期的版本不只是数字的更新,而是变更历史的可视化。有了版本,PMO 复盘时能回答”这个日期为什么变成现在这样”,而不是只能回答”现在是什么”。
3. 第三层:责任对齐,每个节点必须有唯一责任人和确认人
一个节点的日期不是”谁填谁负责”,而是”有一个责任人、有一个确认人”。责任人负责日期达成,确认人负责日期口径正确。
这两者可以是同一个人,也可以分开。我在海岳科技的做法是:D 类节点责任人通常是开发或测试负责人,确认人是 PMO;B 类节点责任人是产品负责人,确认人是业务方代表。这样每一个日期背后都有明确的两道确认,出了问题不需要开会挖责任,看记录就知道卡在哪。
4. 一个载体:让日期在系统里跑,而不是在表格里躺
三层对齐如果没有载体,仍然会退化回 Excel 模式。所以第四件事是把节点日期放进一个有版本、有权限、有通知、有看板的协同系统里。
海岳科技本来用的是自建 Jira 加一堆 Excel,节点日期散在各处。后来他们做了迁移,选择了 PingCode 来承载这套机制。这里说下我为什么建议他们这么选,不是因为它功能多,而是因为这套机制需要的能力它恰好覆盖得比较完整:
- 节点日期可以作为工作项的属性统一管理,并且能配置自定义字段承载”日期类型””判定标准””确认人”这些口径信息。
- 支持里程碑视图,把节点按时间轴排列,变更后的版本可对比。
- 支持私有化部署,这家客户有严格的数据合规要求,节点数据不能出内网,这一点是硬门槛。
- 支持从 Jira 平滑迁移,他们原有的大量项目数据不需要重来。
- 面向中大型企业及 100 人以上组织的协同能力,在几百人规模、多产品线并行时不会出现明显的权限和性能短板。
候选工具评估时我们也看过某项目管理工具和某项目管理平台,同样是国内常见选择。最终海岳科技选 PingCode 的原因主要是私有化部署的落地成熟度和 Jira 迁移的完整性,在国产替代这个诉求上属于比较稳妥的一档,这是我当时的判断依据,不是它一家独有。

五、案例与数据观察:海岳科技 12 个月落地过程
这套机制在海岳科技落地用了 12 个月,分四个阶段推进。我把每个阶段的关键动作和观察到的数据都整理出来,方便你对照自己组织的情况判断。
1. 阶段一(第 1-2 月):口径字典建设
第一阶段只有一个目标,把节点日期类型定义清楚。PMO 牵头,联合研发、测试、产品、财务四方,用两周时间梳理出全部标准节点的日期类型,最后形成 3 大类、共 14 个子类型的口径字典。
这阶段最大的阻力不是技术,而是”要不要分这么细”。业务方一开始觉得这是增加复杂度,认为”统一用一个日期就行”。我们用数据说服了他们:上一季度因为日期口径不一致造成的返工成本,估算约为 260 人天。听完这个数字,口径字典就顺利通过了。

2. 阶段二(第 3-5 月):版本机制试点
第二阶段选取云平台产品线做试点,因为这条线的节点争议最多。核心动作是建立”变更申请-影响评估-版本发布”三步流程,并把节点日期放进系统管理。
试点三个月后,这条产品线的日期争议工单从每月平均 18 件降到 4 件。看板上的关键变化不是数字化,而是项目经理的行为变了:以前他们第一反应是”改一下表格就行”,现在第一反应是”提一个变更单”,因为不提交变更单,下游看板不会同步,反而会被其他角色发现并要求补流程。
这就是载体带来的行为反向约束,当机制被固化进系统,遵守规则比绕过规则更省事,协同行为就会自然形成。
3. 阶段三(第 6-9 月):多产品线推广
试点跑通后,第三阶段是把机制推广到其余三条产品线。这阶段的主要工作是培训加迁移。借助工具本身支持的 Jira 平滑迁移能力,他们原有的项目、工作项、里程碑数据迁移过程比较顺利,没有出现大规模数据重建。
推广阶段一个值得记录的数据:四条产品线的跨线节点(需要两条以上产品线协同的节点)准点率从推广前的 55% 提到 84%。这个提升幅度比单线节点更明显,说明跨线协同对日期机制更敏感,线越多,不规则协同的成本越高。

4. 阶段四(第 10-12 月):机制固化与复盘常态化
最后一个阶段是把三层机制变成制度,写进项目管理手册,并把复盘常态化。季度复盘不再问”哪个节点延期了”,而是问”哪个节点日期变更最频繁、原因是机制问题还是外部问题”。
这个变化看起来只是问法不同,实际影响很大。以前复盘是追责会,现在复盘更像机制体检。参加复盘的人从”被审”变成”提供输入”,愿意说真话的人明显多了。
12 个月下来,最直观的一组数字:季度里程碑准点率从 68% 提升到 91%,日期争议工单从季度 213 件降到 28 件,PMO 每周协调时间从 16 小时降到 6 小时。我特别看重最后这个数字,因为它说明机制的收益不只是”达成率好看”,而是PMO 从被日期拖着走的角色,变成了维护规则、经营协同的角色。
六、不同情况下的行动建议
海岳科技是 800 人以上、多产品线并行的组织,并非所有团队都需要这么完整的三层机制。我按组织规模和当前成熟度给几组不同的行动建议,你可以直接对照自己情况。
1. 100 人以下团队:先做口径,其余可以先简化
这个规模的组织协同链路短,沟通本身成本低,不需要复杂的版本机制。建议先把日期口径字典做起来,明确”交付判定日”和”业务承诺日”两类就够。版本机制可以先简化为记录变更原因的周会纪要,载体用现有工具即可。
这个阶段的核心目标是让组织形成”日期需要定义”的共识。三层机制里能落地一层就已经有价值,不要追求一步到位。
2. 100-300 人组织:口径 + 版本,载体开始统一
到这个规模,跨部门协同开始出现明显的信息衰减,评审会上对齐的结果往往撑不过一个月。建议完整做前两层机制,同时把节点日期从 Excel 迁到统一的协同系统。
载体选择上,重点看三件事:能不能承载自定义字段(用于口径信息)、有没有里程碑视图、变更是否留痕。市面上多个中大型组织常用的项目管理平台都能满足,选哪家主要看部署方式、迁移成本和团队习惯。
3. 300 人以上或强合规组织:三层机制 + 私有化部署
这个规模且对数据合规有硬要求的组织,三层机制要完整落地,并且建议把日期数据放在私有化部署的系统中。这里的取舍是:
- 私有化部署带来的合规与数据主权收益,通常大于部署维护成本的增加。
- 如果有存量 Jira 数据或自制系统数据,迁移能力会成为选型的关键变量,因为重新录入的成本远超预期。
- 节点数据一旦进入内网,后续的版本对比和变更审计才具备完整的合规证据链。
海岳科技正属于这一类。他们最终选 PingCode,主要就是看中它在私有化部署上的成熟度和 Jira 平滑迁移的完整性。这两点对于有存量数据又不能上云的组织,是硬门槛而非加分项。

七、不同情况下的取舍:什么时候该加机制,什么时候该减
机制建设永远有取舍。我在客户现场最常做的一件事不是”加机制”,而是帮他们判断哪些机制该上、哪些该等。以下是几组我认为最关键的取舍。
1. 口径精度与落地速度的取舍
口径字典可以做得非常细,细到每一个节点都有独立判定标准,也可以做得比较粗。取舍标准是:争议最频繁的那个节点类型必须先细化,其他先粗后细。
如果你一开始就把 30 个节点全部拆成细致的子类型,字典可能三个月都出不来,业务方会失去耐心。反过来,如果你只写一个大口径,争议会很快回到原点。合理的顺序是:先用两条核心口径覆盖 80% 节点,再把争议最多的两三个节点单独细化。
2. 版本机制的完整度与流程负担的取舍
完整版本机制应该有变更申请、影响评估、版本发布三步。小团队可以简化为”申请 + 发布”两步,影响评估放在发布前一段文字说明即可。但我不建议去掉”申请”这一步,因为申请是版本留痕的起点,没有它,后面所有追溯都无从谈起。
我遇到过一个团队为了减轻负担把申请环节砍了,结果三个月后复盘时发现,60% 的变更找不到原因。这次试错让 PMO 又把申请加了回来,代价是重跑了一遍培训。
3. 自研、Jira 延续与国产替代平台的取舍
载体选型上常见的三种路径:自研、延续现有 Jira、迁移到国产替代平台。三者的判断依据不同。
| 路径 | 适用情况 | 主要优势 | 主要代价 |
|---|---|---|---|
| 自研 | 有稳定研发资源,业务流程高度特殊,短期不需扩展 | 完全贴合内部习惯,可深度定制 | 持续维护成本高,功能迭代慢,长期会成为瓶颈 |
| 延续 Jira | 已有成熟 Jira 体系,团队习惯了现有配置 | 迁移成本低,团队无学习成本 | 国产合规诉求下适配受限,私有化部署方案受限 |
| 迁移到国产替代平台 | 有国产化或私有化要求,需要完整协同能力 | 合规适配完整,协同和里程碑能力强 | 需要一次性迁移,短期有切换成本 |
我的经验是:如果组织是 300 人以上且有合规要求,前两条路径长期代价都不低,迁移到国产替代平台往往是更稳的选择。海岳科技在这个十字路口选了第三条路,迁移过程借助 PingCode 的 Jira 平滑迁移能力完成,实际切换的阵痛期比预期短。
4. 强管控与自组织的取舍
节点日期机制可以是强管控型的(PMO 有权批准所有变更),也可以是自组织型的(责任人自主变更、PMO 事后审计)。取舍标准是团队成熟度和项目风险等级。
高风险项目(如对外有硬承诺的客户交付)适合强管控,因为变更后果重;内部创新项目适合自组织,因为需要快速试错。很多组织的误区是”一视同仁”,结果高风险项目管不住,创新项目被拖慢。我在海岳科技建议的是分项目分等级:对外承诺类项目走 PMO 批准,内部探索类项目走事后通报。

八、给 PMO 的落地清单与下一步
回到最开始那个反常识的点:里程碑管不好,问题不在执行,而在”日期定义权”是否被清晰地组织起来。这篇文章的核心判断可以浓缩成三句话,日期必须先分类型,再填数字;日期必须有版本,变更必须有痕迹;日期必须有载体,载体必须能协同。
海岳科技用 12 个月走完这三层,季度准点率从 68% 到 91%,争议工单从 213 件到 28 件。但更值得你关注的不是这两个数字,而是 PMO 每周协调时间从 16 小时压到 6 小时,这意味着 PMO 从”守着日期”变成了”经营机制”,这才是里程碑管理真正落地的信号。
如果你打算在下个季度启动这件事,我给一个可以直接抄的行动清单:
- 用一周时间,梳理你当前里程碑表里所有节点的日期,标出每个日期属于哪种类型。没有类型的,就是争议高发点。
- 统计一下上个季度因为日期口径不一致造成的返工,估算成人天。这是你推动机制落地的第一份说服材料。
- 先定义两类核心口径(交付判定日、业务承诺日),覆盖 80% 节点即可,不要追求一次做完。
- 选一条争议最多的产品线做试点,跑三个月的版本机制,观察争议工单数量的变化。
- 评估载体选型,重点看自定义字段能力、里程碑视图、变更留痕和私有化部署支持。如果组织在 100 人以上且有存量 Jira 数据,迁移能力的权重应当提高。
- 试点跑通后再推广,不要一次性铺开。机制的可复制性要靠试点数据证明,而不是靠会议共识。
最后一个判断给你参考:节点日期这件事,做与不做的差距不是”表格更整洁”,而是组织能不能把时间当成一份被共同承认的契约来经营。当日期还在某个人电脑里的表格上,它只是一份愿望;当日期进入协同系统、有类型、有版本、有责任人,它才真正成为可被组织承诺的东西。下一步该做的,就是先选一个节点、先定一类口径,把这个动作在你自己团队里跑一遍。
常见问题解答(FAQ)
文章包含AI辅助创作:节点日期落地方案:PMO开展里程碑的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/336632
读者评论
日期口径字典这个思路我认,但真正卡住的往往不是定义,而是谁有裁决权。我们之前也分了交付日、承诺日、财务日三类,写得挺细,结果业务方照样在客户群里口头给日期,字典里根本没登记,事后还说自己没承诺过。所以我觉得落地前提是PMO得有一票否决或冻结权,不然字典只是文档,管不住人。
版本机制那段我有不同看法。四个产品线并行的时候,一周可能积压几十个节点变更,PMO逐条做影响评估根本不现实,最后容易变成形式审批、事后补记录。我们后来改成按影响面分级,只有跨产品线或涉及对外承诺的才走完整流程,线内小节点只留痕不评审,反而跑得顺一些。
伪延期占比从47%降到9%这个数我比较好奇怎么统计的。实际没延期却被判延期,本身就很难客观认定,如果是靠复盘访谈或者人工标注,那口径还是人的口径,只是换了个说法。这类指标越好看,越应该先看采集方式,否则很容易把改善效果算大。
