10大必备技巧:如何制作一份完美的运维手册与部署手册?

一份运维手册真正失效,通常不是因为少写了几个命令,而是因为它无法回答现场最紧急的三个问题:现在影响了什么、下一步应该做什么、做完以后如何确认恢复。很多团队花几天整理出几十页文档,到了系统交接、凌晨故障或紧急回滚时,值班人员仍然只能翻聊天记录、问原开发人员,甚至凭经验操作。我的判断是:完美的运维手册与部署手册,不是信息最多的文档,而是能够被非原作者准确执行、验证和恢复的操作系统。

一、先讲核心结论:好手册必须经得起“现场复现”

1. 文档的价值不在于写了多少页

我审核技术文档时,第一件事不是看目录是否完整,而是随机挑一项关键操作,让没有参与原项目的人按照文档执行。例如,让一名新加入团队的运维工程师完成一次测试环境部署,或者让值班人员根据告警章节定位一个模拟故障。

如果执行者必须反复询问“这个参数填什么”“这个服务先启动还是后启动”“验证成功看哪里”,说明文档虽然看起来完整,但还没有达到可执行标准。文档篇幅只能说明信息量,不能说明使用价值。

我通常会用下面四个问题判断一份手册是否合格:

  • 没有原作者在场,执行者能否完成主要任务?
  • 每个关键操作是否都有前置条件、具体动作和成功标准?
  • 操作失败后,是否有排查、止损或回滚路径?
  • 线上环境发生变化后,是否能快速定位哪些内容需要更新?

四个问题中只要有两个回答是否定的,这份文档就不应该直接作为交付材料或值班依据。

2. 部署手册和运维手册应当分层设计

部署手册解决的是“如何让系统运行起来”,重点包括环境准备、安装依赖、配置加载、数据库初始化、服务发布、启动验证和回滚。运维手册解决的是“系统运行起来以后如何保持稳定”,重点包括巡检、监控、日志、备份、故障处理、权限变更和应急恢复。

对比维度 部署手册 运维手册
核心问题 如何安装、发布并验证系统 如何运行、维护并恢复系统
主要使用者 实施人员、发布工程师、开发人员 值班人员、运维工程师、故障处理人员
典型场景 首次上线、版本升级、环境迁移 巡检、告警、故障、备份恢复
关键输出 可重复的安装和发布路径 可执行的运行和应急路径

两类内容可以放在一个文档库中,也可以放在同一份总手册的不同章节,但不要把它们混成一串没有层次的命令。实际使用时,部署人员希望快速找到发布步骤,值班人员则更关心告警和故障处理。信息架构不分层,搜索成本就会转化为操作风险。

10大必备技巧:如何制作一份完美的运维手册与部署手册?

二、为什么很多手册上线后仍然没人敢用

1. 文档记录的是“设计状态”,不是“运行状态”

项目交付阶段,团队往往根据架构设计文档编写手册。设计文档里写的是规划中的服务名称、标准化目录和理想的配置方式,但真实系统可能已经因为性能、权限、兼容性或临时应急做过多次调整。

例如,设计稿里应用部署在统一目录下,实际生产环境却因为磁盘策略被拆分到不同路径;设计稿里数据库连接走默认端口,实际环境经过安全加固后已经改用代理地址;设计稿里服务依赖三个组件,运行中又增加了证书服务和消息队列。如果不在真实环境执行一次,手册记录的很可能只是“应该怎样”,而不是“现在怎样”。

2. 交接失败通常发生在边界处

很多文档会详细介绍应用服务,却没有写清楚网络、数据库、中间件、证书和监控分别由谁负责。故障发生时,值班人员知道应用进程异常,却不知道应该联系哪个团队,也不知道哪些操作必须先获得授权。

我建议在手册开头增加“责任边界表”,至少列出系统组件、责任团队、可执行操作、需要协助的事项和升级联系人。责任边界不清,手册就无法承担交接功能。

组件或事项 主要责任方 一线人员可执行操作 需要升级的情况
应用服务 应用运维或研发团队 查看状态、日志、执行批准的重启 代码异常、持续崩溃、数据处理错误
数据库 数据库团队 查看连接状态和只读监控信息 主从切换、数据修复、结构变更
网络与安全 网络安全团队 验证连通性和端口状态 策略调整、证书替换、边界访问异常
监控告警 平台或运维团队 确认告警、查看趋势、关联日志 监控失效、告警风暴、阈值调整

3. “有备份”并不等于“能够恢复”

这是运维手册中最容易被高估的一部分。很多团队会在文档中写“每天自动备份”,但没有说明备份是否成功、保存在哪里、保留多久、恢复需要哪些权限,以及恢复后如何验证数据完整性。

我更关注恢复演练记录,而不是备份策略本身。一次真正的恢复至少应该记录开始时间、备份版本、恢复耗时、失败点、人工介入步骤和业务验证结果。如果没有做过恢复演练,“可恢复”只能算一个未经验证的假设。

10大必备技巧:如何制作一份完美的运维手册与部署手册?

三、最常见的五个编写误区

1. 误区一:把资产清单当成运维手册

服务器地址、主机名、端口和软件版本是重要基础信息,但它们只是手册的输入条件,不是全部内容。资产清单能回答“系统在哪里”,却不能回答“服务怎么启动”“异常看什么日志”“发布失败如何恢复”。

建议把资产信息和操作信息分开管理。资产表负责描述资源,操作章节负责描述动作,故障章节负责描述异常路径。三者互相引用,而不是把所有内容挤在一张表里。

2. 误区二:只写正常流程,不写失败流程

正常流程往往最容易写,因为作者按照自己的经验顺手操作即可。但现场真正需要手册的时刻,通常是服务没有启动、端口被占用、配置加载失败、数据库连接超时或发布后业务异常。

每个关键步骤至少补充三项内容:失败时会出现什么现象、优先检查什么、是否可以回退到上一个稳定状态。不要把故障处理简单写成“联系开发人员”,这只是升级动作,不是排查方案。

3. 误区三:把命令复制进去,却不解释上下文

一条命令脱离环境就可能失效。同一个命令在不同操作系统、容器环境、用户权限和目录结构下,执行结果可能完全不同。尤其是删除、覆盖、重启和数据库变更类命令,如果没有风险提示,文档本身就会成为误操作来源。

我建议每条重要命令前面至少说明执行身份、执行目录、影响对象和预期结果。涉及生产环境时,还应标记是否需要审批、是否需要维护窗口以及是否必须先备份。

# 示例:服务重启前应补充上下文,而不是只给出一条命令
执行身份:受控运维账号

执行目录:/srv/app/current

影响对象:应用服务实例,不影响数据库

前置条件:确认已有可用版本包,并完成当前日志留存

执行动作:

sudo systemctl restart app-service

验证方式:

sudo systemctl is-active app-service

curl -f http://127.0.0.1:8080/health

回滚条件:健康检查连续两次失败,或关键业务验证不通过

4. 误区四:截图很多,但截图无法帮助判断

截图适合展示界面入口、配置位置和监控面板,不适合代替完整的文字步骤。截图一旦因为版本升级而过时,读者反而会被误导。

高质量截图应当有编号、说明和适用版本,并在关键位置标出需要关注的字段。对于命令行操作,文字命令通常比截图更容易复制、检索和审计。

5. 误区五:文档更新没有触发机制

“定期更新”是正确但不够用的建议。真正有效的机制应当规定什么事件会触发更新、谁负责修改、谁负责审核、旧版本如何归档,以及线上变更完成后多久必须同步文档。

例如,服务迁移、端口调整、证书替换、数据库结构变更、监控规则改变、责任人变更,都应该成为文档更新触发器。没有触发器,文档只能依赖某个人“记得去更新”。

四、制作手册前,先建立一套专业判断逻辑

1. 先按任务,而不是按部门组织内容

很多企业习惯按照开发、测试、网络、数据库等部门分章节。这样方便分工,却不一定方便使用者。一次部署通常会跨越多个部门,值班人员也不会先判断“这属于哪个部门”,而是先处理一个具体任务。

因此,我更推荐按任务组织主目录,再在每项任务中标记协作方。例如“发布新版本”下面同时包含应用包、数据库变更、配置检查、监控确认和业务验收;“数据库异常”下面则注明数据库团队的升级条件。

组织方式 优点 主要问题 适用场景
按部门组织 责任归属清晰,便于内部维护 跨部门任务需要来回跳转 团队边界稳定、系统简单
按组件组织 技术资料集中,适合组件负责人维护 不容易体现完整业务链路 平台型、基础设施型系统
按任务组织 贴近部署、巡检和故障现场 需要额外维护责任映射 交付、值班和应急场景

2. 用“前置条件,动作,验证,异常,回滚”写每个关键步骤

这是我最推荐的操作单元。前置条件告诉执行者什么时候可以开始,动作告诉执行者具体做什么,验证告诉执行者如何判断成功,异常告诉执行者失败后先查什么,回滚则负责控制损失。

如果一个步骤只有“执行发布命令”,它最多是一个提示;如果它同时写明版本、目录、权限、预期日志、健康检查和回滚条件,它才是一段可以交付的操作流程。

可以将所有关键操作统一成下面的模板:

  • 操作目的:说明本步骤要完成什么。
  • 适用范围:说明适用于哪个环境、哪个版本和哪个服务。
  • 前置条件:说明权限、备份、依赖服务和审批要求。
  • 执行动作:给出完整命令、路径、参数和顺序。
  • 成功标准:给出状态、日志、接口或业务验证依据。
  • 异常处理:列出常见现象、检查顺序和升级条件。
  • 回滚方式:写明回退版本、恢复配置和数据处理边界。

3. 把“可执行性”拆成可以测量的指标

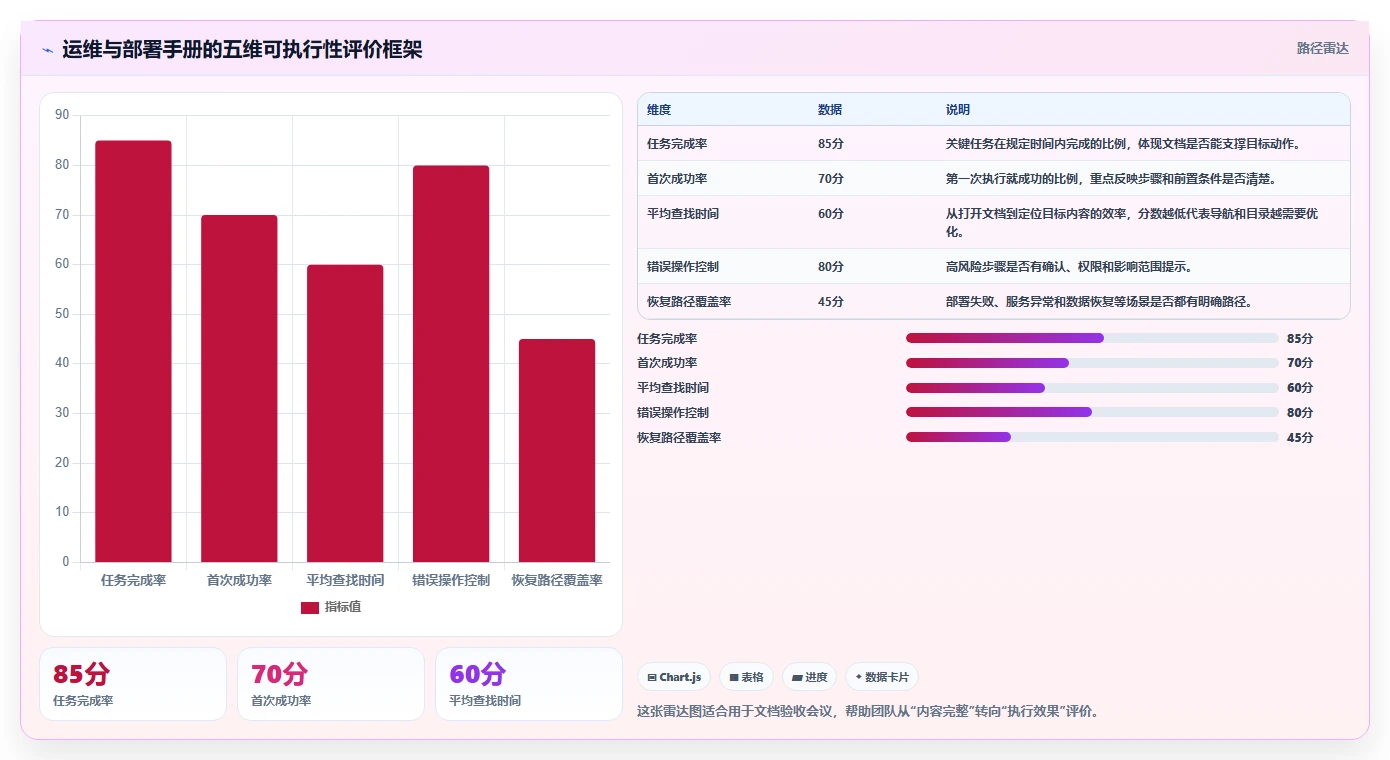

手册质量不必停留在感觉层面。我会从五个维度做验收:任务完成率、首次成功率、平均查找时间、错误操作次数和恢复路径覆盖率。

其中,首次成功率比“是否完成”更有价值。如果一名执行者在不断询问和反复试错后完成部署,结果不能说明手册优秀。真正要观察的是:在没有作者提示的情况下,执行者能否一次完成关键步骤。

10大必备技巧:如何制作一份完美的运维手册与部署手册?

五、10大必备技巧:从目录到故障恢复逐项落地

1. 明确目标读者和使用场景

同一份系统资料,开发人员、值班人员、实施人员和管理者的阅读目的不同。开发人员关心构建与配置,值班人员关心告警与重启,实施人员关心安装依赖,管理者关心责任边界和风险。

文档开头应写清适用人员、使用时机、所需权限、基础能力和不覆盖的事项。不要假设所有读者都熟悉项目缩写,更不要把只有原作者知道的隐含条件留在脑中。

2. 明确系统范围、环境和责任边界

至少需要区分开发、测试、预发布和生产环境,并说明每个环境的用途、访问限制、数据特征和发布规则。生产环境不能简单复制测试环境的操作步骤,尤其是权限、审批、数据和回滚要求。

建议同时维护系统组件清单和责任人清单。责任人不应只写姓名,还应写团队、工作时间、紧急联系方式和升级顺序。个人岗位发生变化时,文档才不会立即失效。

3. 先画系统全景,再写局部命令

一张简化的架构图能够说明请求入口、应用服务、数据库、中间件、日志、监控和外部依赖之间的关系。图不需要追求绘图复杂度,但必须能帮助读者判断“某个组件故障会影响哪些链路”。

我建议在架构图下面再配一张依赖关系表,列出启动顺序、依赖类型、异常影响和责任团队。图负责建立全局认知,表负责支持现场查询。

4. 建立统一的基础信息表

基础信息表应包括系统名称、服务名称、环境、资源位置、软件版本、部署路径、配置路径、日志路径、端口、依赖服务、责任人和访问权限。

对于密码、私钥、访问令牌和生产数据库敏感连接信息,不能直接写进正文。应使用变量名、密钥管理系统引用或受控附件,并说明申请和使用权限。

5. 把部署过程写成可复现流程

部署手册必须让第二个人能够在隔离环境中复现结果。环境准备、依赖安装、配置注入、数据库初始化、应用发布、服务启动和健康检查都不能只写标题。

如果部署过程包含人工复制文件、修改配置或执行数据库脚本,应明确文件来源、校验方式、执行顺序和失败处理。涉及数据结构变化时,必须单独写明是否可逆、是否需要备份以及如何验证。

6. 给每个操作设置明确验证标准

“服务已启动”不是充分的验证标准。进程存在并不代表服务可以接收请求,端口监听也不代表业务链路正常。验证应至少覆盖进程、端口、健康接口、关键日志、监控状态和一项最小业务动作。

例如,一个应用发布后的验证顺序可以是:进程状态正常、端口监听正常、健康检查通过、错误日志没有持续增长、监控恢复、测试账号完成最小业务流程。顺序明确后,现场判断会更稳定。

7. 补齐日常巡检与监控告警

巡检不能只写“查看服务器状态”。应明确检查对象、执行方式、正常范围、异常阈值、发现异常后的动作和升级对象。巡检频率也不能生搬硬套,需要结合业务重要性和变更频率决定。

告警章节还要解释告警含义。高 CPU 可能是流量增长、死循环、批处理任务或监控误报,不同原因对应的处理方式完全不同。告警规则、日志位置和排查顺序应当互相链接。

8. 建立故障排查路径,而不是罗列故障名称

故障排查更适合采用“现象,判断,检查,动作”的结构。例如,用户访问超时时,先确认影响范围,再检查入口、网络、应用、数据库和外部依赖,而不是一上来就重启服务。

高风险操作必须有止损条件。重启、切流、删除临时文件、清理队列和回滚版本都可能扩大影响。手册应明确何时可以由一线人员执行,何时必须升级并等待审批。

9. 写清备份、恢复和版本回滚

部署回滚和数据恢复是两个不同问题。应用版本可以回退,不代表数据库结构和数据一定能够回退。涉及数据库变更时,应在手册中区分应用包回滚、配置回滚、结构回滚和数据补偿。

恢复步骤必须写验证方法。例如,数据库恢复后要检查连接、表数量、关键业务数据、应用读写和消息积压;文件恢复后要检查权限、校验值和业务访问。没有验证步骤的恢复,只能算“执行了恢复动作”,不能算“业务恢复”。

10. 建立版本管理和变更触发机制

建议在每份手册中保留版本号、修改时间、修改人、修改原因、关联系统版本和审核人。旧版本不能随意覆盖,否则出现问题时无法判断哪个命令适用于哪个环境。

系统上线、版本升级、架构变化、服务器迁移、证书替换、端口调整、监控变化和责任人变更,都应触发文档复核。最理想的状态不是每隔固定周期机械更新,而是让文档更新跟随真实变更发生。

10大必备技巧:如何制作一份完美的运维手册与部署手册?

六、用一个真实感场景检验手册是否真的可用

1. 场景:项目交付后的首次独立部署

假设一个中大型企业完成内部协作平台升级,系统包含应用服务、数据库、消息组件、统一身份认证、文件存储和监控告警。项目团队准备将系统交给内部运维团队,原开发人员不再全程陪同。

此时,部署手册不能只写应用包如何上传,还要回答:身份认证是否先配置、数据库是否需要初始化、文件存储目录是否提前创建、消息组件是否必须先启动、监控探针如何注册,以及上线后由谁完成业务验收。

如果企业选择某项目管理平台作为研发协作和交付信息的承载工具,还应明确平台本身的部署方式、数据存储、访问权限、备份策略和升级路径。以 PingCode 这类主要服务中大型企业及 100 人以上组织的平台为例,私有化部署环境通常比公有云环境多出网络隔离、数据库权限、证书、备份和升级窗口等要求,手册不能只复制标准安装说明。

如果原有团队使用 Jira,迁移到新的平台时,还需要把迁移范围、字段映射、用户权限、历史数据、附件、工作流和验收标准纳入部署手册。所谓平滑迁移,不是完成一次数据导入就结束,而是要验证迁移前后的关键业务链路和权限结果。对于重视自主可控和国产替代的组织,私有化部署能力也应成为交付验收的一部分,而不是销售阶段的一句描述。

2. 场景:版本发布后健康检查通过,但业务仍然异常

一次常见的失败发布是:应用进程显示运行中,健康接口返回成功,但用户无法提交数据。原因可能是新版本调用了未升级的数据库字段,或者消息消费者没有同步更新。

如果手册只写“检查进程和健康接口”,值班人员会得到一个错误结论:系统正常。更好的验证流程应当增加一条最小业务链路,例如登录、创建一条测试记录、查询记录、触发一次异步处理并确认结果。

这个案例说明,验证标准必须分层:

  • 基础设施层:主机、容器、磁盘、端口和网络连通正常。
  • 服务层:进程、依赖连接、健康接口和错误日志正常。
  • 业务层:关键用户动作能够完成,数据读写结果符合预期。
  • 运营层:监控、日志、告警、备份和审计记录恢复正常。

3. 场景:凌晨证书到期导致访问失败

证书问题经常暴露手册中的责任盲区。应用团队可能只负责服务进程,证书却由安全团队管理;负载均衡器上的证书已经更新,应用内部证书却没有更新;手册写了证书路径,却没有写检查期限和替换后的验证方法。

完整的证书运维章节应当包含证书清单、到期提醒、存储位置、权限要求、替换步骤、服务重载方式、验证命令、回滚方式和升级联系人。证书类操作尤其要避免把私钥直接放进普通文档。

10大必备技巧:如何制作一份完美的运维手册与部署手册?

七、不同组织和系统规模下,手册应该如何取舍

1. 小团队或单体应用:先保证关键路径闭环

小团队不需要一开始就建立几十份文档。可以先维护一份总手册,优先覆盖系统清单、部署步骤、启动停止、日志位置、监控入口、常见故障、备份恢复和联系人。

取舍重点是减少重复,而不是减少关键内容。对于低风险、低频率的操作,可以链接到通用平台规范;对于发布、回滚和数据恢复等高风险事项,必须保留系统专属步骤。

2. 多团队协作:优先建立责任和交接机制

当系统涉及研发、测试、数据库、网络、安全和供应商时,最大的风险不再是少写一条命令,而是没人知道谁能执行、谁需要审批、谁负责最终确认。

这类组织应当建立总览手册、组件手册和应急手册三层结构。总览手册描述架构、责任和关键入口;组件手册由各专业团队维护;应急手册集中处理高影响故障和跨团队升级。

3. 私有化部署:把环境差异写进手册

私有化部署常见的问题是硬件、网络、操作系统、中间件版本和安全策略差异较大。即使软件包相同,不同客户环境也可能导致目录、端口、证书、代理、存储和账号权限完全不同。

因此,私有化部署手册应当同时包含标准步骤和环境变量清单。标准步骤负责保持一致性,环境变量清单负责记录每个客户或每个生产环境的实际值。不要把环境差异藏在文字说明中,应该显式列出并在发布前逐项确认。

4. 高可用或关键业务系统:优先验证恢复能力

对于核心交易、生产制造、医疗、金融或大型协作系统,手册不能只关注上线速度。应优先验证主备切换、故障转移、数据恢复、降级策略、应急联系人和恢复目标。

恢复时间目标和恢复点目标不能凭经验填写。它们应当来自业务影响评估、组织制度、合同要求或灾备方案。手册中可以预留字段,但在没有正式依据前,不应把模拟值写成承诺。

5. 频繁发布团队:把文档纳入变更流程

如果团队每天或每周发布多个版本,手工维护一份长篇文档很容易过时。此时应把部署参数、版本记录、变更单、回滚包和验证结果关联起来,让文档成为发布流程的一部分。

可以把稳定不变的内容放在长期手册中,把每次版本变化的参数、数据库脚本和已知问题放在版本发布记录中。这样既避免反复修改整份手册,也能保留版本级别的审计线索。

10大必备技巧:如何制作一份完美的运维手册与部署手册?

八、发布前的手册验收清单

1. 内容完整性检查

  • 是否说明系统范围、适用环境和目标读者?
  • 是否列出应用、数据库、中间件、网络和外部接口依赖?
  • 是否覆盖安装、配置、发布、验证、回滚和恢复?
  • 是否记录日志、监控、备份、权限和联系人?
  • 是否区分测试、预发布和生产环境?

2. 可执行性检查

  • 每个关键步骤是否有前置条件?
  • 命令、路径、参数和账号权限是否与真实环境一致?
  • 执行者是否知道成功与失败分别是什么表现?
  • 失败后是否有排查顺序和升级条件?
  • 是否由非原作者独立执行过至少一次?

3. 安全性检查

  • 是否存在密码、私钥、访问令牌或未脱敏客户数据?
  • 是否标记高风险操作和审批要求?
  • 是否说明生产权限申请、临时授权和操作审计方式?
  • 是否限制手册访问范围,并对受控附件进行单独管理?

4. 可维护性检查

  • 是否有版本号、修改记录和审核人?
  • 是否关联对应的软件版本或发布版本?
  • 是否指定文档维护责任人和替补责任人?
  • 是否定义系统变更后的更新触发条件?
  • 是否保留部署演练、恢复演练和问题复盘记录?

我建议将验收结果分成“必须修复”和“可以优化”两类。缺少回滚、恢复、权限和安全处理的内容属于必须修复;目录样式、截图美观和描述润色则可以在不影响上线的前提下后续优化。

10大必备技巧:如何制作一份完美的运维手册与部署手册?

九、如何建立持续有效的更新机制

1. 用变更事件触发文档复核

文档更新不应依赖某个人的记忆。建议把文档复核嵌入发布、迁移、扩容、证书替换、数据库变更、监控调整和人员交接流程中。

每次变更完成后,至少核对四项:操作步骤有没有变化、验证方式有没有变化、回滚方式是否仍然可用、责任人和联系方式是否准确。变更单关闭前,可以把文档链接和复核结果作为必填项。

2. 用真实使用反馈反向改文档

手册最有价值的反馈来自使用现场。每次值班人员因文档缺失而咨询、每次发布过程中出现额外人工步骤、每次故障排查需要跳出手册查聊天记录,都应记录为文档改进项。

我会特别关注三类反馈:找不到内容、看到了但不敢执行、执行后无法判断结果。这三类问题分别对应目录导航、风险说明和验证标准缺失。

3. 让文档和版本保持可追溯关系

一份部署手册如果没有关联系统版本,就无法判断其中的命令和参数是否适用于当前环境。建议在文档首页标明适用版本,在每次版本升级时记录新增依赖、配置变化、数据库变化和已知问题。

对于经常变化的系统,可以采用“稳定手册加版本变更记录”的组合方式。稳定手册描述长期有效的架构和操作规范,版本记录描述本次发布的特殊步骤和风险。两者之间必须相互链接。

4. 用演练证明文档没有失效

至少应安排三类演练:新环境部署演练、常见故障处置演练和备份恢复演练。演练不一定每次都在生产环境进行,但必须尽量接近真实权限、版本和依赖条件。

演练结束后,不要只记录“演练成功”,还要记录实际耗时、人工询问次数、卡点、误操作和文档修改项。演练中暴露的问题,远比上线后暴露的问题便宜。

10大必备技巧:如何制作一份完美的运维手册与部署手册?

十、最终可直接套用的手册目录

1. 文档说明

  • 文档目的和适用范围
  • 目标读者和使用场景
  • 系统版本和环境范围
  • 术语、缩写和关键定义
  • 版本记录、审核人和维护责任人

2. 系统概览

  • 系统功能和业务边界
  • 整体架构图
  • 应用、数据库、中间件和外部接口清单
  • 服务依赖关系和启动顺序
  • 责任团队、联系人和升级路径

3. 资源与配置

  • 服务器、容器、云资源或虚拟机信息
  • 操作系统、中间件和应用版本
  • 端口、路径、配置文件和日志目录
  • 权限申请、账号角色和审计要求
  • 证书、密钥和敏感信息的受控引用

4. 部署与发布

  • 环境准备和依赖检查
  • 安装、初始化和配置加载
  • 数据库脚本与数据变更说明
  • 发布、启动、停止和重启步骤
  • 基础设施、服务和业务验证
  • 失败处理、回滚和发布后观察

5. 日常运维

  • 班次巡检、日检和周检
  • 监控面板、告警规则和阈值说明
  • 日志查看、检索和留存策略
  • 备份任务、备份检查和恢复方式
  • 权限变更、证书更新和常规维护

6. 故障与应急

  • 常见现象和影响范围判断
  • 主机、网络、应用、数据库和依赖排查
  • 止损、降级、切流和回滚条件
  • 数据恢复、业务验证和恢复后观察
  • 跨团队升级和应急联系人
  • 故障记录、复盘和文档改进

这个目录不是固定标准,而是一套可以根据系统复杂度裁剪的骨架。小型系统可以合并章节,复杂系统可以把组件、版本和应急流程拆成独立文档。无论采用哪种形式,都应保证部署、验证、运行、故障、恢复和更新这六个闭环不被删掉。

十一、总结:不要先追求“完美”,先证明“能被执行”

制作运维手册和部署手册时,最容易走偏的方向是先追求格式统一、内容厚度和目录完整。我更建议反过来:先挑选一次部署、一次故障处置和一次恢复演练,把执行者需要的前置条件、动作、验证、异常和回滚全部写清楚,再逐步补齐架构、资产、监控和治理内容。

如果只能优先完成五件事,我建议按照这个顺序推进:第一,建立真实系统清单;第二,写通一条可复现的部署路径;第三,补齐成功验证标准;第四,写出故障止损和版本回滚;第五,完成一次非原作者演练。

运维手册的最终验收标准不是“项目经理觉得资料齐了”,而是值班人员在压力、权限受限和原作者不在场的情况下,仍然能够找到正确步骤,做出正确判断,并把系统恢复到可验证的稳定状态。今天就可以从一项高频操作开始:选定一次版本发布,把现有文档按照“前置条件,操作动作,成功标准,异常处理,回滚方式”重新走一遍。走完这一遍,你会很快发现,真正需要补的内容通常不在目录里,而在那些没人写下来的隐含经验中。

常见问题解答(FAQ)

1. 运维手册和部署手册应该分开写,还是合并成一份?

我以前参与过一次业务系统交接,团队把安装、发布、巡检、告警和故障处理全部堆在同一个文档里。第一次部署的人找不到数据库初始化步骤,值班人员又要在几十页部署参数中翻找重启命令,这让我意识到:文档合并不等于信息整合,关键在于是否按照使用场景组织内容。

我的判断是:小型系统可以使用“一份总手册+多个独立章节”,中大型系统更适合将部署手册、运维手册和应急手册分开维护,再通过统一的系统概览和链接串起来。部署手册解决的是“如何把系统可靠地运行起来”,主要服务于实施、发布和交接人员;

运维手册解决的是“系统上线后如何稳定运行”,主要服务于值班、巡检和故障处理人员。两类文档的使用时机、读者基础和操作风险并不相同。

文档类型核心问题建议内容主要使用者 部署手册如何安装、发布和验证环境准备、依赖安装、配置、数据库初始化、发布、回滚实施人员、发布人员、开发人员 运维手册如何日常运行和排障巡检、监控、日志、备份、权限、常见故障运维人员、值班人员 应急手册重大故障如何止损和恢复降级、切换、灾备恢复、升级联系人、决策条件应急负责人、技术负责人 实际编写时,可以先建立一个公共基础信息区,记录系统架构、服务清单、环境、责任人和依赖关系;

再分别建立“部署篇”“运维篇”和“应急篇”。这样既避免重复维护,又能让不同角色在三次点击内找到目标内容。一个常见错误是把服务器信息表当成运维手册。服务器地址、端口和软件版本只是资产信息,只有补上启动方式、验证标准、异常表现、处理动作和回滚方案,文档才真正具备操作价值。

2. 怎样把部署步骤写成别人可以照着执行的操作说明?

我曾经测试过一份上线文档,里面写着“上传安装包、修改配置、重启服务、检查日志”,看起来只有四步,但实际执行时缺少配置备份、依赖服务检查和成功标准。结果服务虽然启动了,健康检查却持续失败,最后只能临时找原作者确认细节。

部署步骤不要按作者的记忆来写,而要按执行者的决策顺序来写。每一步至少包含五个要素:前置条件、具体动作、预期结果、异常处理和回滚方式。我更推荐使用“目的,准备,操作,验证,失败处理”的固定格式。它比单纯罗列命令更可靠,因为执行者不仅知道要做什么,还知道什么时候可以继续,以及出现什么现象时必须停下来。

步骤写法示例容易遗漏的内容 发布前检查确认磁盘空间、服务状态、配置版本和备份完成没有写检查阈值和负责人 上传程序包记录文件名、版本号、校验值和目标路径没有说明如何确认文件未损坏 修改配置先备份旧配置,再替换指定变量并检查格式直接覆盖生产配置 启动服务按依赖顺序启动,并记录执行结果只写启动命令,不写依赖关系 上线验证检查进程、端口、健康接口、日志和核心业务只看进程是否存在 部署文档中最好不要只写“服务正常”,而应把正常状态变成可观察的证据,例如端口处于监听状态、健康检查返回预期结果、错误日志没有持续增长、关键接口能够完成一次最小业务验证。

还有一个经常被低估的测试方法:让没有参与原始部署的人独立执行一次。原作者通常会自动补全文档中没有写出的背景知识,而新执行者不会。只要新执行者在某一步必须口头询问“这里应该填什么”,就说明这一步还没有达到可交付标准。

3. 如何判断一份运维手册是真的可用,而不是看起来很完整?

我以前审核过一份接近五十页的运维文档,章节、目录和截图都很齐全,但真正模拟应用异常时,文档只写了“联系开发处理”。我后来发现,文档页数和故障处置能力几乎没有直接关系,最关键的是能否在压力场景下指导一个不熟悉系统的人完成判断和恢复。

判断手册是否可用,不能只做文字校对,而要进行“任务型验收”。也就是说,给使用者一个真实任务,例如发布一个新版本、处理磁盘告警或恢复一份备份,观察他能否仅依靠手册完成操作。我建议至少进行三类测试:非原作者部署、常见故障演练和备份恢复演练。三类测试分别检验文档的可复现性、排障能力和真正的恢复能力。

测试类型测试任务通过标准暴露的问题 非原作者执行从空白环境完成部署无需临时询问关键参数隐含知识、缺失前置条件 故障演练模拟服务异常、磁盘不足或依赖中断能定位影响范围并完成止损没有排查顺序、升级条件不清 恢复演练使用备份恢复数据和应用恢复后通过技术与业务验证备份不可用、恢复步骤不完整 故障章节最好采用“现象,检查,判断,处理,验证”的结构。

例如,先确认是单个服务异常还是全链路异常,再查看最近变更、监控指标和关键日志,最后决定重启、回滚、降级还是升级处理,而不是一上来就执行重启。我还会特别检查手册是否写清楚“什么时候不能继续操作”。

涉及数据库结构、证书、网络策略或生产数据的操作,如果没有备份确认、审批条件和中止标准,文档越详细,误操作风险反而可能越高。一份手册通过验收的标准,不是所有人都觉得“写得不错”,而是一个具备基本权限但不熟悉系统的人,能够在限定时间内完成任务,并且知道如何判断成功、失败和需要升级。

4. 运维手册多久更新一次,怎样避免文档上线后迅速过时?

我见过最危险的文档不是没有更新,而是看起来像最新版本,实际却仍然保留旧服务器地址、旧端口和已经废弃的发布命令。团队平时很少主动打开它,直到系统故障时才发现文档与线上环境已经脱节。

运维手册不应该只按照固定月份更新,更应该采用“事件触发+定期抽查”的机制。系统架构、版本、配置、权限、监控、联系人或故障流程发生变化时,都应触发文档审查;定期抽查则用于发现没有走正式变更流程的实际差异。我建议把文档更新嵌入发布和变更流程,而不是把它当成项目结束后的补充工作。

每次版本发布都检查部署章节,每次重大故障复盘都检查应急章节,每次人员交接都检查责任人和访问路径。

变更事件必须检查的内容建议责任人 应用版本升级安装包、配置项、启动命令、验证接口发布或开发负责人 基础设施调整主机、容器、端口、网络和存储路径基础设施负责人 故障或应急事件告警解释、排查顺序、止损和恢复步骤故障复盘负责人 人员或权限变化联系人、审批人、账号和访问方式系统责任人 文档至少要有版本号、修改时间、修改人、变更原因、关联系统版本和审核人。

对于命令、配置路径、端口和外部链接等高风险内容,最好在变更完成后立即进行一次抽样验证,而不是等到季度审查时才检查。敏感信息也会导致文档维护失控。密码、令牌和私钥不应直接写进正文,应改为引用受控的密钥管理位置,并说明申请权限、获取凭证和失效处理的方式。这样既降低泄露风险,也避免凭证轮换后整篇文档失效。

判断文档是否过时,可以随机抽取三项内容进行现场核对:一个访问地址、一条操作命令和一个联系人。如果三项中有一项无法在当前环境验证,说明这份手册已经不能被视为可靠的生产依据。

核心关键词

读者评论

李安

文章把运维手册从“资料汇总”提升到“现场可执行流程”,尤其强调前置条件、验证、异常和回滚,比较符合真实故障处理场景。

薛星宇

按部署、运维、责任边界分别组织内容很有参考价值。很多交接问题确实不是命令缺失,而是权限、联系人和升级条件没有写清楚。

贾宇轩

关于备份的部分比较实用。只记录自动备份并不能证明能恢复,补充恢复演练、耗时和业务验证,才能更准确评估风险。

周静怡

文中提到用非原作者进行复现测试,这个方法值得落地。不过部分指标和图表属于情景模拟,实际使用时还需要结合团队规模和系统复杂度调整。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/33647

(0)
飞飞飞飞
项目管理新突破:2026年最值得投资的8大it需求分析软件
上一篇 2026年8月27日 下午1:16
揭秘:需求管理的框架如何让你的项目成功率翻倍?
下一篇 2026年8月27日 下午1:17

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
