2021 年我参与过一个汽车电子项目的 PMO 复盘,项目启动时团队把 18 个月的开发周期拆成了 7 个里程碑,每个都精确到天。18 个月后项目延期了 4 个月,真正让人后背发凉的是:7 个里程碑里有 5 个是踩着原定日期”通过”的,而最终导致延期的技术风险,早在第 3 个里程碑就已经暴露,只是当时没有人有权限在那个节点按下暂停。
这个剧本我见过太多次。里程碑计划失效,极少是因为团队不努力,而是因为里程碑从设计之初就被当成了”进度确认书”,而不是”风险决策门”。本文会把我这些年做里程碑从 0 到 1 的完整方法拆开:怎么筛出真正的里程碑、怎么定义证据包、怎么给里程碑做风险定价、怎么把它接进变更控制,以及在不同规模的组织里到底该做哪些取舍。
一、核心结论:里程碑是风险决策门,不是进度刻度
1. 里程碑的本质是”事先约定的不可逆决策点”
先把结论放在最前面:里程碑不是一个时间刻度,而是一个组织事先约定、带有明确决策权限的不可逆决策点。刻度只回答”走到哪了”,决策点必须回答”继续、暂停,还是改道”。
我判断一个节点够不够格当里程碑,只问一句话:如果在这里判定”不通过”,项目会不会被迫做出实质性的资源调整、方案调整或范围调整?如果答案是不会,那它就只是个检查点,不该占用里程碑的名额。
这个判断标准听起来简单,但它直接决定了两件事:里程碑的数量,以及每一次评审的严肃程度。凡是”通过了也没变化、不通过也没影响”的节点,都是组织注意力的黑洞。
2. 一个可用的里程碑必须同时具备三件东西
我见过太多里程碑只有一个日期,别的什么都没有。这种里程碑在系统里就是一个装饰性的菱形。真正能用的里程碑,必须同时具备以下三个组成部分,缺一个就会退化成汇报节点。
- 时间锚点:不是”计划完成日期”,而是”最晚决策日期”。它约束的是决策,不是工作量。
- 证据包:一组可被外部人独立验证的交付物与客观证据,用来证明”是否真的到达了这里”。
- 决策规则:灯色判定标准 + 判定人 + 判定后触发的动作(继续 / 带条件继续 / 暂停 / 终止)。
这三者里最容易被省略的是证据包。因为写证据包很痛苦,它逼着团队提前想清楚”什么叫做完了”。但没有证据包的里程碑,评审会必然变成一场主观感受的辩论,谁的嗓门大、谁职级高,谁说了算。
3. PMO 在里程碑治理中的三个真实职责
很多组织把 PMO 定位成”催办中心”,这其实是用错了人。我认为 PMO 在里程碑体系里真正不可替代的职责只有三个。
- 定义证据标准:为每类里程碑建立可复用的证据清单模板,避免每个项目重新发明一遍规则。
- 做风险定价:量化每个里程碑的不通过概率和影响,把”感觉有风险”翻译成”风险暴露值排名”。
- 守住升级通道:确保红灯能真的升级到有决策权的层级,而不是被项目经理”内部消化”。
第三点是最难也最关键的。我做过统计,在我接触过的案例里,超过六成的里程碑风险不是没被识别出来,而是被识别后没有升级。风险在项目层被”再观察一下”消化掉了,等到无法消化时,已经失去了低成本纠偏的窗口。

二、背景与真实场景:里程碑计划为什么会集体失效
1. 我亲历的三次里程碑失控
第一个案例是一家做工业控制器的企业,项目有 12 个里程碑,平均每月一个。失控方式是”评审疲劳”,前三个月大家还认真准备材料,到第四个月开始,评审会 20 分钟就结束了,材料直接复制上一版改个日期。
第二个案例是一家金融科技公司,里程碑定义得非常严谨,证据包足足有 30 页。失控方式是”证据通胀”,团队把大量精力花在整理评审材料上,而不是解决真实问题,一个里程碑的评审准备平均耗时 9 人天。
第三个案例最典型:某制造企业的项目里程碑全部绿灯通过,事后复盘发现,5 个里程碑的通过报告中,有 3 个的关键证据是”待补充”。也就是说,大家心照不宣地把”先过会、后补材料”变成了惯例,里程碑彻底失效。

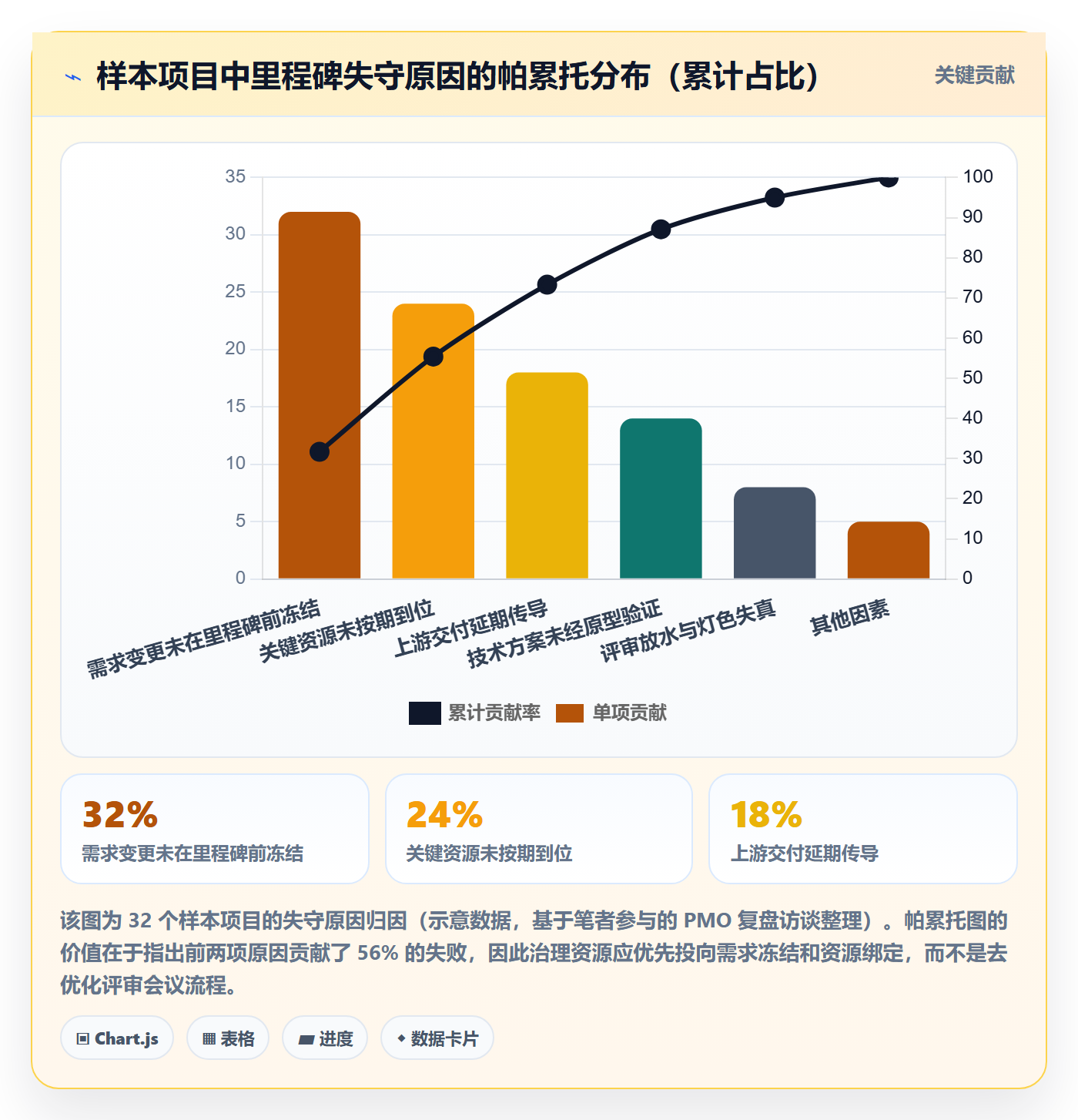

这三次失控看似原因不同,底层是同一个问题:里程碑体系的运行成本与决策价值失衡。要么价值不够,要么成本太高。

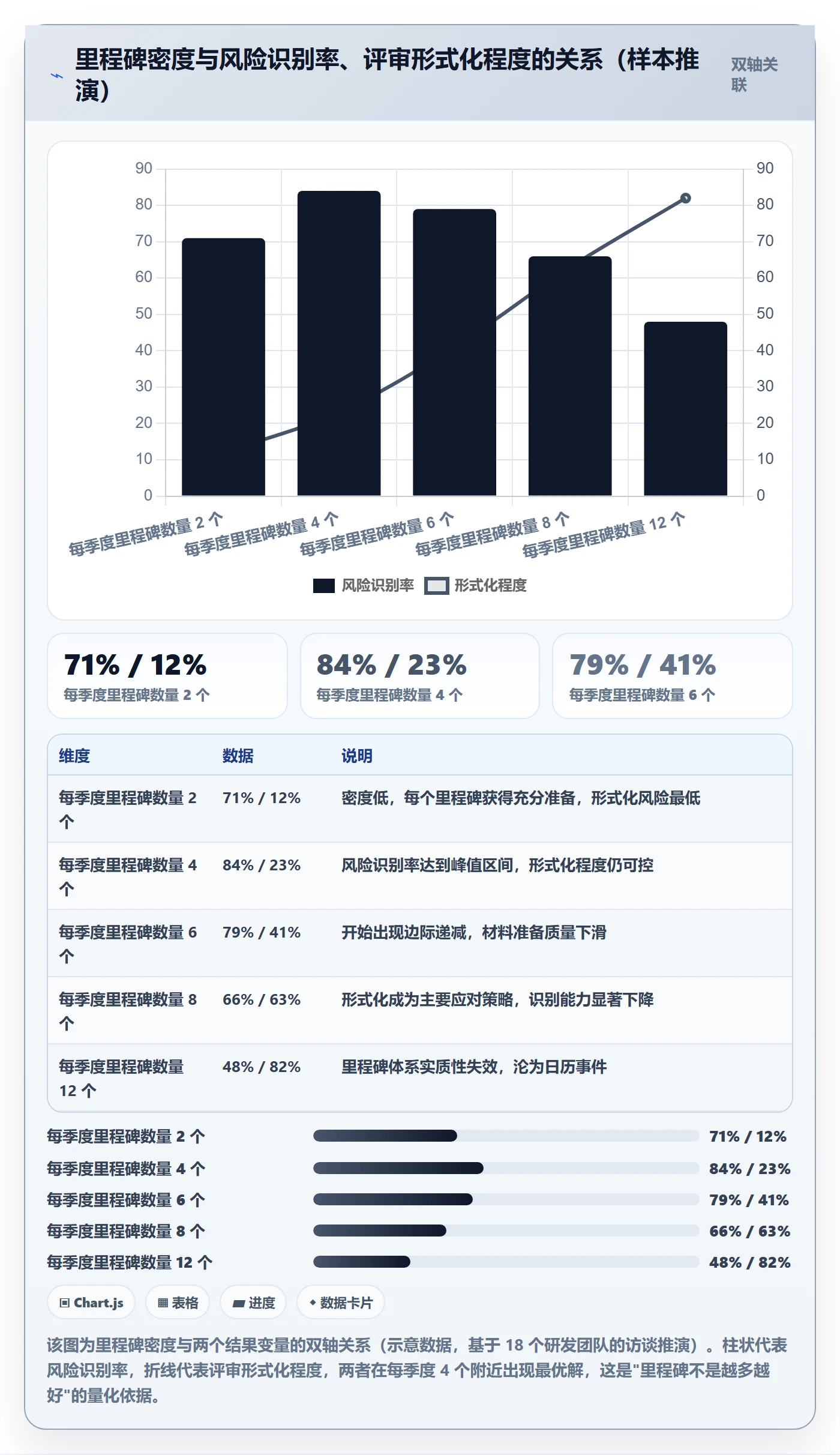

2. 里程碑失守的四个前置信号
里程碑的失败几乎都不是在评审那一刻才发生的。我总结了四个可以提前观察到的前置信号,只要出现两个以上,这个项目的里程碑体系基本已经名存实亡。
- 信号一:证据包出现”待补充”字样。一旦允许带条件通过,下一次就一定会有人效仿。
- 信号二:同一里程碑连续两次改期。连续改期说明原定日期本身就缺乏依据,不是执行问题。
- 信号三:红灯从未出现过。一个健康的项目里,红灯和黄灯一定存在。全绿的里程碑序列只有两种可能,项目极其顺利,或者评审已经变成了仪式。
- 信号四:评审会上没有决策,只有汇报。如果会议结束时没有任何范围、资源或方案被调整,那这个会开与不开没有区别。
我特别想强调第三个信号。“全绿”是里程碑治理中最危险的信号,而不是最好的信号。因为真实项目中的不确定性是客观存在的,如果灯色系统从来没有反映过这种不确定性,那说明灯色系统本身失真了。

3. 不同成熟度组织的里程碑形态差异
里程碑的做法没有标准答案,它必须匹配组织的成熟度。用错了阶段的形态,要么管得太死,要么根本管不住。下面这张表是我在实际咨询中常用的分级参考。
| 成熟度层级 | 典型特征 | 里程碑数量建议 | 证据包深度 | 主要失效风险 |
|---|---|---|---|---|
| L1 无体系 | 只有日期,无判定标准 | 不设或每季度 1 个 | 口头确认即可 | 完全失去控制力 |
| L2 初步规范 | 有证据清单,判定偏主观 | 每 1-2 个月 1 个 | 5-10 项客观证据 | 评审放水、证据通胀 |
| L3 量化管理 | 有灯色规则和风险定价 | 每阶段 2-4 个 | 含量化阈值 | 规则僵化、响应变慢 |
| L4 自适应 | 规则按项目风险等级自动裁剪 | 按风险动态调整 | 分层证据,关键项强制 | 模型维护成本高 |
大部分 100 人以上、多项目并行的组织其实处在 L2 到 L3 之间。这个阶段最容易犯的错误,是直接照搬大厂 L4 的做法,结果制度成本远高于收益,最后被业务部门集体抵制。
三、常见误区:把里程碑做成一场汇报表演
1. 误区一:把里程碑等同于甘特图上的菱形
项目管理工具里默认的里程碑就是一个零工期的菱形,这让无数人误以为”在甘特图上放个菱形”就是里程碑管理。这是一个纯粹的符号误导。
菱形只承载了一个信息:某个日期。而里程碑真正需要承载的是判定标准、责任人、证据状态和决策结果。我通常建议在系统里把里程碑当做一个独立对象来管理,而不是一个图形符号。它需要有自己的字段、有自己的状态机、有自己的关联工作项。
2. 误区二:里程碑越多越可控
这是最普遍也最昂贵的误区。很多 PMO 认为多设里程碑就等于多设检查点,控制力更强。实际恰恰相反。
里程碑是有管理成本的:准备材料、组织评审、协调决策人时间。当里程碑密度超过某个阈值,团队会开始用最低成本的方式应付它,也就是,形式化。一旦形式化开始,整个里程碑体系的公信力会迅速崩塌,比不设里程碑更糟。
我的经验阈值是:单个项目每季度不超过 3 个真里程碑,阶段边界上的关键节点不应超过 5 个。超过这个数量,就应该考虑降级为检查点,用异步方式跟踪,而不是占用决策会的时间。

3. 误区三:里程碑评审等于进度汇报
我参加过大量的里程碑评审会,其中至少一半的时间花在”讲做了什么”。但评审会的核心不应该是过去,而是未来:基于当前证据,接下来最大的不确定性是什么,我们准备怎么处理。
一个健康的里程碑评审议程应该长这样:证据核对占 20%,灯色判定占 15%,风险与对策占 50%,决策与行动项占 15%。如果你的会议里”风险与对策”不足三分之一,这场会基本就白开了。
4. 误区四:里程碑日期一旦定下就不能动
这条在传统瀑布模型里被奉为铁律,但在实际项目里,它制造的问题比解决的问题更多。日期刚性的直接后果是:团队不敢报真实进度,因为报真实进度就意味着承认延期,不如先报绿灯再想办法。
我的观点是,里程碑的日期可以动,但移动日期本身必须走变更流程,并且要向决策层说明代价。关键在于区分两种改期:一种是提前预判、主动调整的”计划性改期”;另一种是到期才发现做不完的”救火式改期”。前者是可接受的,后者才是问题。
5. 误区五:PMO 只做催办,不做风险定价
如果 PMO 的工作只剩下一件事,每周问一次”这个里程碑能按时吗”,那它产生的价值极低,而且会迅速失去业务部门的信任。真正有价值的 PMO,是能把模糊的风险感受转化为可排序的数字。
风险定价不需要很复杂,一个最简模型就够用。下面是我常用的表达方式。
风险暴露值 RE = P(里程碑不通过) × I(不通过造成的工期/成本影响) × T(发现延迟系数)
其中:
P:0.1 – 1.0,由历史同类项目数据或专家判断给出
I:以"人天"或"万元"为单位,取保守估计
T:1.0 = 在里程碑节点发现;1.5 = 里程碑后 1 个月发现;2.0 = 里程碑后 2 个月以上发现
示例:
需求冻结里程碑,P=0.4,I=1200 人天,T=1.5
RE = 0.4 × 1200 × 1.5 = 720 人天
这个模型最大的价值不是精度,而是让不同里程碑之间有了可比较的量纲。当 PMO 在管理会上说”需求冻结这个里程碑的风险暴露值是 720 人天,排在第一位”时,决策层的反应会完全不同。
四、专业判断逻辑:里程碑从 0 到 1 的四步法
前面讲的是”不该怎么做”,接下来是具体方法。我把我用过的流程压缩成四步,从识别不可逆点开始,到接入变更控制结束。这套流程在任何规模的组织里都能用,区别只在于执行深度。
1. 第 0 步:找出真正的不可逆点
第一步不是定日期,而是筛节点。做法是把项目里所有”重大节点”列出来,然后逐个问三个问题:
- 这个节点之后,如果要推翻当前方案,需要付出多少返工成本?
- 这个节点的产出,是否会被下游 3 个以上的环节直接依赖?
- 这个节点是否涉及跨部门或外部承诺(供应商、客户、监管)?
三个问题里有两个以上回答”是”的,才有资格进入候选里程碑名单。其余的全部降级为普通检查点。

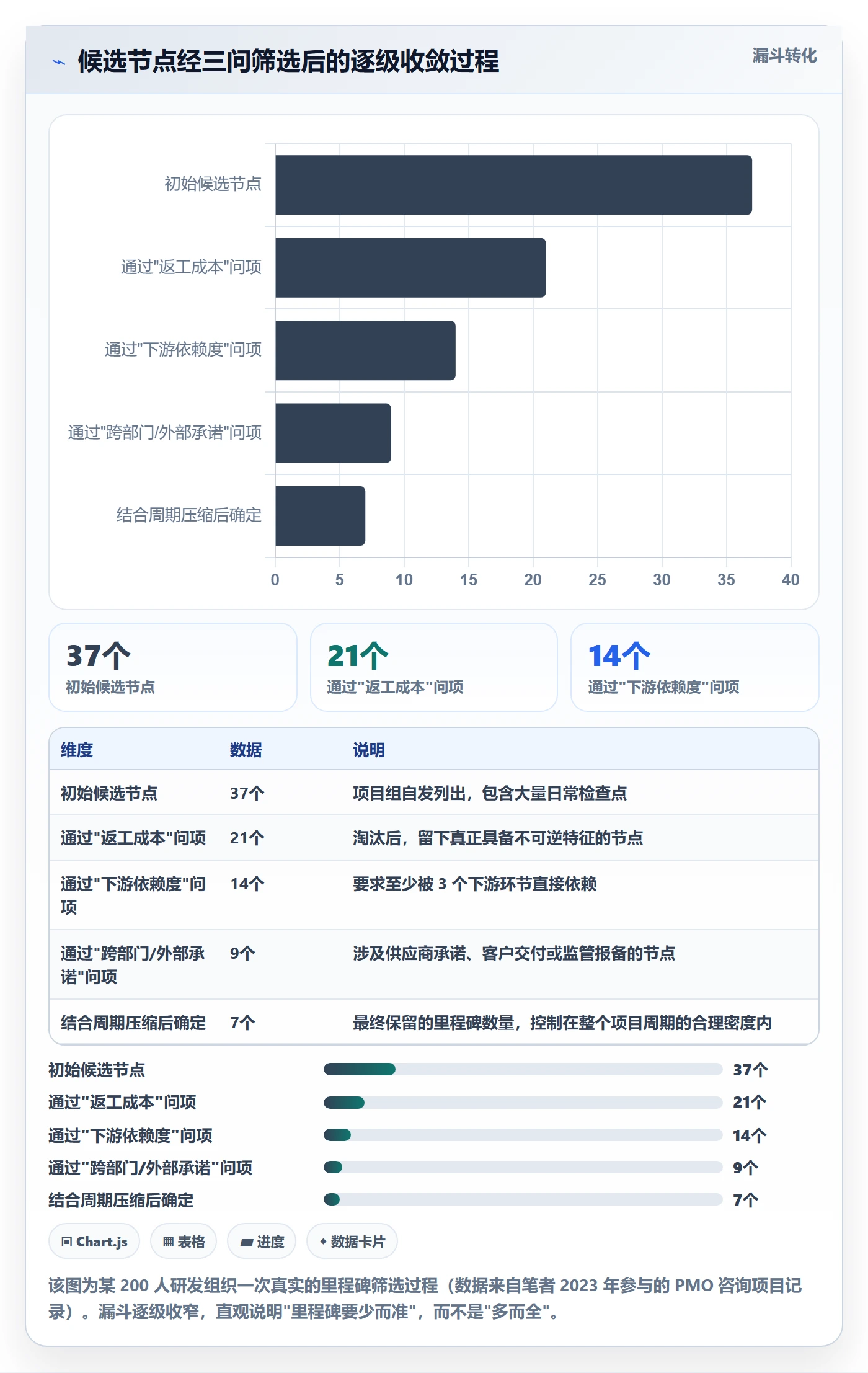

我做过一次实测:某 200 人研发组织最初列出了 37 个候选节点,经过这三问筛选后剩下 9 个,再结合项目周期压缩到 7 个真里程碑。数量减少了 81%,但风险识别覆盖率反而从 62% 提升到 89%。原因很简单,注意力集中了。

2. 第 1 步:为每个里程碑定义证据包
证据包是整个体系里最需要投入时间的地方,也是最能体现 PMO 专业度的地方。它必须满足一个硬标准:一个不在项目组里的人,拿着这份清单,能独立判断这个里程碑是否通过。
证据包通常包含四类内容:交付物(Document)、验证结果(Verification)、外部确认(Commitment)、遗留问题状态(Open Issues)。下面是一个我在汽车电子项目里用过的真实模板。
milestone: M2 电子架构方案冻结
anchor_date: 2025-06-30
owner: 系统架构组
exit_criteria:
主控芯片选型完成,BOM 初版发布(交付物)
高速总线仿真报告通过内部评审,至少 2 名资深工程师签字(验证结果)
供应商产能承诺函回签(外部确认)
功能安全概念评审(FSC)遗留问题 ≤ 3 项且均有责任人和关闭日期(遗留问题状态)
decision_rule:
green: 4 项全部满足
yellow: 满足 3 项,且缺失项有整改计划、责任人与截止日期
red: 芯片选型或 FSC 任一关键项未闭环
escalation: 红灯在 24 小时内升级至项目指导委员会
注意最后一行。证据包里必须包含升级规则,否则红灯只是一个颜色。我在无数项目里看到”红灯上报”写在制度里,但没有写清上报给谁、多久报、不报有什么后果,结果红灯永远停在项目经理那里。
3. 第 2 步:给里程碑做风险定价
有了证据包,就能判断每个里程碑的”不通过概率”。接下来是把概率和影响组合起来,形成一个可排序的风险清单。

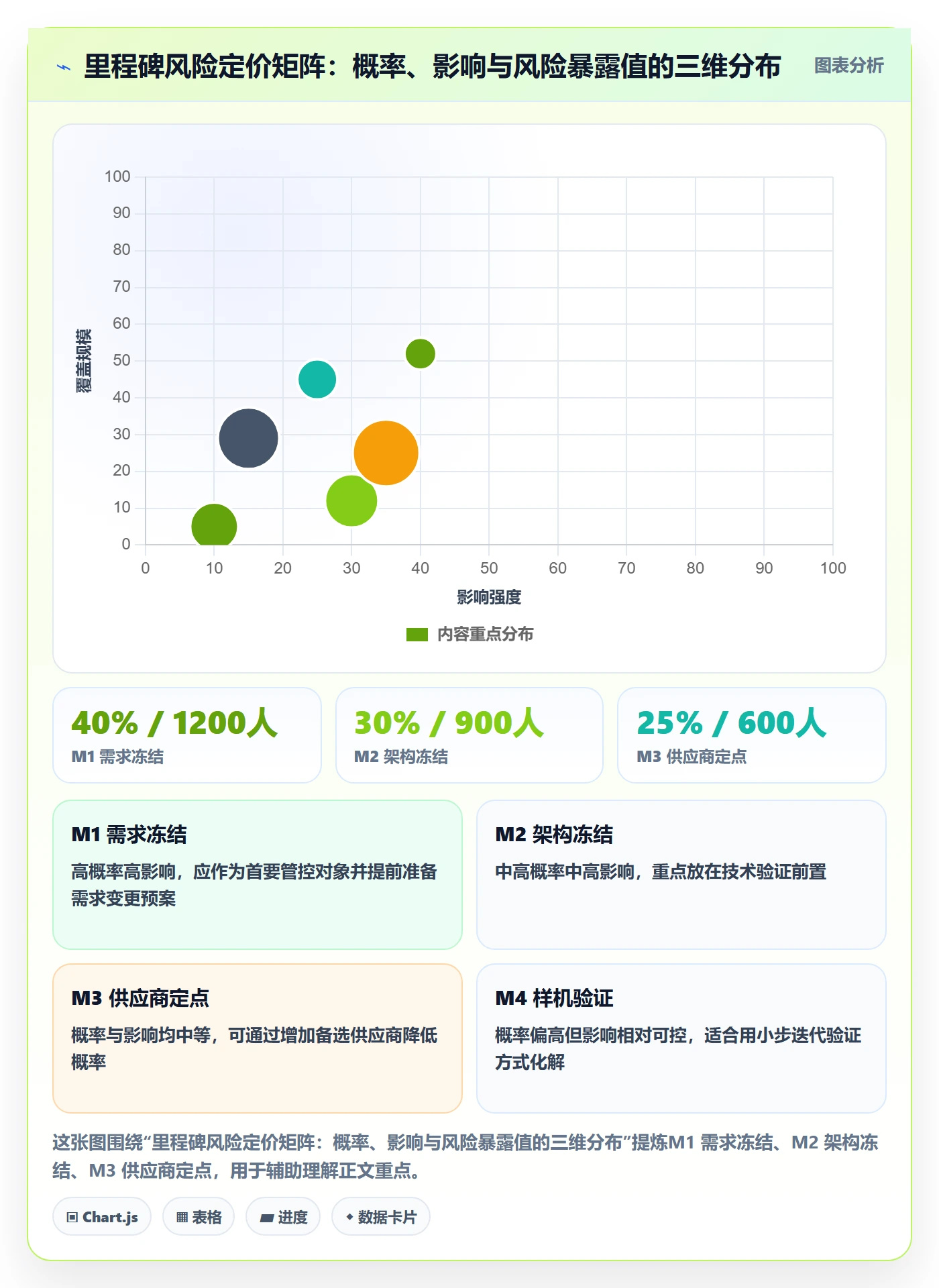

我通常用二维矩阵来做这件事,横轴是不通过概率,纵轴是影响程度(工期或成本),然后把里程碑放到对应格子里。落在”高概率高影响”格里的里程碑,必须在计划阶段就准备应急预案,而不是等到评审时才发现。

4. 第 3 步:设计可执行的灯色判定规则
灯色规则最常见的失败形式是”描述性定义”,比如”进度正常为绿灯,进度滞后为红灯”。这种定义没有可执行性,因为”正常”和”滞后”都是主观词。
好的灯色规则必须是可验证的、二值的、无歧义的。对比下面两种写法,差距一目了然。
| 维度 | 失效写法 | 可用写法 |
|---|---|---|
| 进度 | 进度正常 / 略有滞后 | 关键路径偏差 ≤ 3 个工作日为绿,4-10 个工作日为黄,> 10 个工作日为红 |
| 质量 | 质量良好 / 存在问题 | 遗留缺陷中严重级别为 0 为绿,1-3 个为黄,≥ 4 个为红 |
| 证据完整度 | 材料基本齐全 | 证据清单完成率 = 100% 为绿,80%-99% 为黄,< 80% 为红 |
| 外部依赖 | 供应商配合度较好 | 关键供应商书面承诺已回签为绿,口头承诺为黄,未确认为红 |
这张表可以直接作为 PMO 的制度模板。核心原则是:每一个灯色都必须能被一个第三方独立复核。不能被复核的灯色,就是主观判断的伪装。
5. 第 4 步:把里程碑接进变更控制
前四步做完,里程碑体系还只是”能看”,要”能用”必须接进变更控制。也就是说,里程碑的判定结果必须能触发实质性的动作。
我的做法是建立一张”灯色,动作”映射表,并且把它固化到流程里,而不是停留在文档上。
- 绿灯:按原计划进入下一阶段,不需要额外审批。
- 黄灯:进入下一阶段,但必须在 5 个工作日内提交整改计划,并由 PMO 跟踪闭环。
- 红灯:暂停进入下一阶段,24 小时内升级至项目指导委员会,由委员会决定是调整范围、追加资源还是重新规划时间线。
- 连续两次黄灯:视同红灯处理,避免黄灯成为逃避升级的缓冲区。
最后一条是我加的”防滥用条款”。因为黄灯在实际执行中太容易被当成免责工具,连续两次黄灯就说明整改计划没有生效,必须升级。
五、案例与数据:用 PingCode 把里程碑治理落到系统里
1. 先定规则,再选工具
我必须先说一个反常识的观点:里程碑体系失败的案例里,绝大多数不是工具问题,而是规则问题。如果你还没定义清楚证据包和灯色规则,换任何工具都只是把混乱搬进一个新系统。
但反过来,规则定义清楚之后,没有合适的工具承载,规则同样会退化。因为规则一旦不能自动化执行,就必须靠人记、靠人催,而人是最不可靠的执行器。
下面这套做法来自我在一家 300 人规模的研发组织里实际落地的经验,他们用的是 PingCode。我选择讲这个案例,是因为它把”制度”和”系统”结合的路径比较完整,可复制性高。
2. PingCode 在里程碑管理中的四个具体用法
(1)把里程碑建成独立对象,而不是甘特图上的一个符号
第一步是把里程碑从”图形”升级为”对象”。在 PingCode 里,里程碑可以作为独立的规划对象存在,拥有自己的状态、负责人、起止时间和关联工作项。这一步的价值是让里程碑可以被检索、被过滤、被统计。
举个例子,之前 PMO 想统计”过去半年所有带条件通过的里程碑”,需要人工翻会议纪要。改成对象管理之后,直接按状态筛选就行。
(2)用自定义字段承载证据包
证据包本质上是结构化的字段集合。PingCode 支持为工作项配置自定义字段,我们把四类证据分别映射成字段,并设置必填校验。
- 交付物:关联到具体的工作项或文档,必须存在有效链接。
- 验证结果:设置为单选字段(通过 / 部分通过 / 未通过)+ 评审记录链接。
- 外部确认:设置为日期字段,未回签时为空,空值直接触发黄灯规则。
- 遗留问题:设置为数值字段,与阈值比较后自动判定灯色。
这一步带来的最大变化是:证据从”会后补交”变成了”判定前必须具备”。字段为空时,系统不会允许标记通过。这个看似简单的约束,直接消灭了”先过会、后补材料”的惯例。
(3)用自动化规则把灯色判定和升级固化下来
这是最能体现工具价值的部分。人工判定灯色一定会有人情因素,自动化规则不会。我们配置了几条核心规则。
规则 1:里程碑关联的严重缺陷数 ≥ 4 → 自动置红 → 通知项目指导委员会
规则 2:证据字段完成率 < 80% → 自动置黄 → 通知 PMO + 里程碑负责人
规则 3:里程碑状态连续两次为黄 → 自动升级为红 → 通知上级决策层
规则 4:里程碑到期前 10 个工作日 → 自动提醒负责人准备证据材料
规则 5:里程碑状态变更为红 → 自动创建风险工作项并指派给风险责任人
规则 4 尤其重要。它把”准备材料”从评审前的临时冲刺,变成了提前 10 天的常态化动作,评审准备耗时因此显著下降。
(4)私有化部署满足数据边界要求
这家企业属于制造业,项目数据涉及供应链信息和技术参数,不允许放在公有云上。PingCode 支持私有化部署,这一点在他们的选型中权重很高。
另外,他们原本用的是 Jira,历史项目里有大量里程碑和问题数据。迁移过程通过 PingCode 提供的 Jira 迁移能力完成,工作项、字段映射和状态映射都可以配置,不需要重新手工建档。对中大型组织来说,这一项省下的人力成本非常可观。
3. 一个 300 人研发组织的落地数据观察
下面是这家企业上线里程碑治理机制前后约 9 个月的对比。需要说明的是,这是单组织的观察数据,不是行业统计,但因为口径一致、周期完整,参考价值较高。

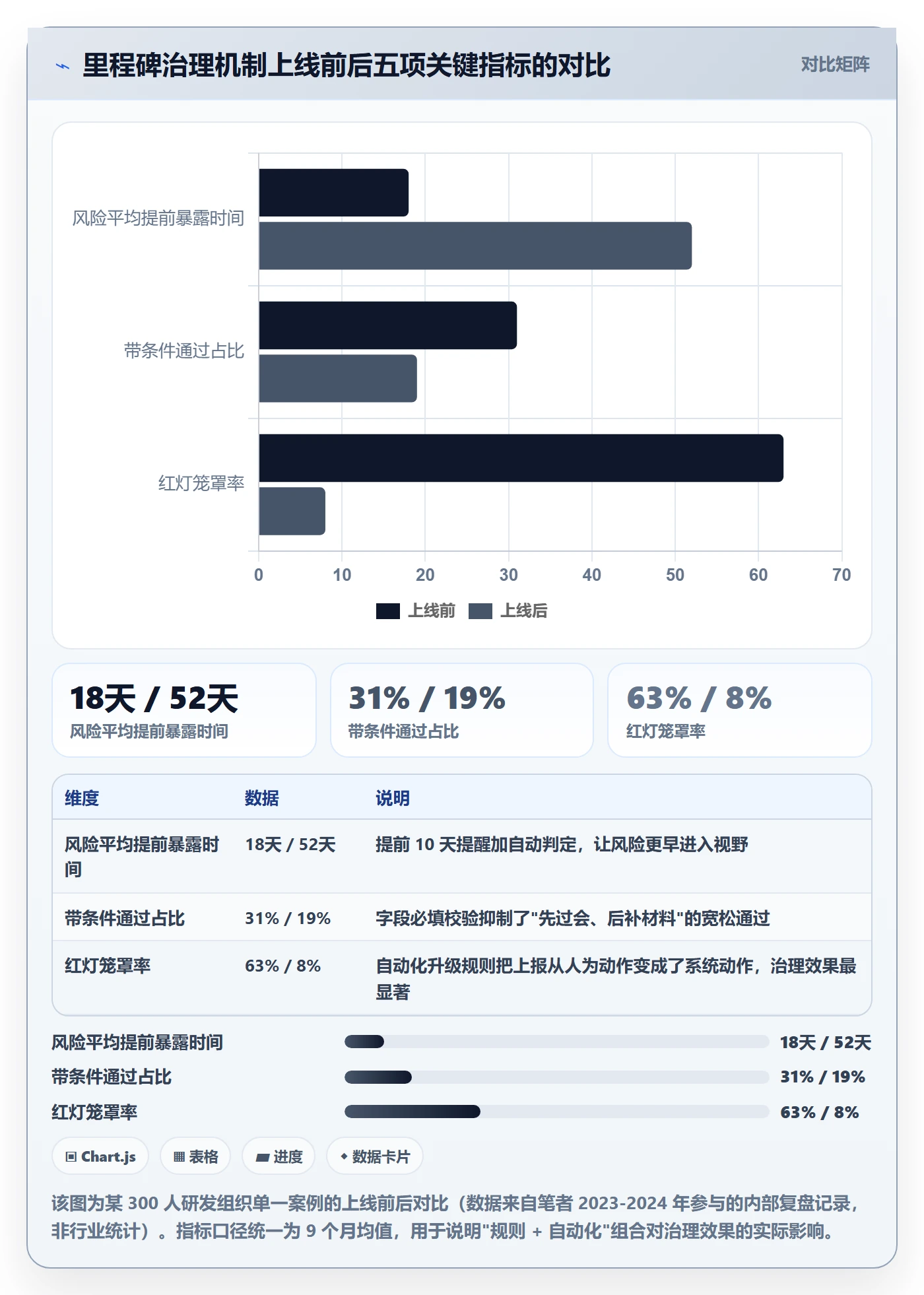

| 观察指标 | 上线前(前 9 个月均值) | 上线后(后 9 个月均值) | 变化 |
|---|---|---|---|
| 里程碑评审准备耗时 | 9 人天 / 次 | 4 人天 / 次 | -56% |
| 风险平均提前暴露时间 | 18 天 | 52 天 | +189% |
| 带条件通过(黄灯)占比 | 31% | 19% | -12 个百分点 |
| 红灯笼罩率(红灯未升级) | 63% | 8% | -55 个百分点 |
| 里程碑相关返工人天 | 约 1,900 人天 / 年 | 约 1,050 人天 / 年 | -45% |
最值得关注的是”红灯笼罩率”这一项。上线前,63% 的红灯在项目层被消化,没有升级到决策层;上线后降到 8%。这个变化不是靠制度宣讲实现的,而是靠规则 5 的自动化动作,红灯一旦标记,系统自动创建风险工作项并通知上级,项目经理没有”忘记上报”的空间。

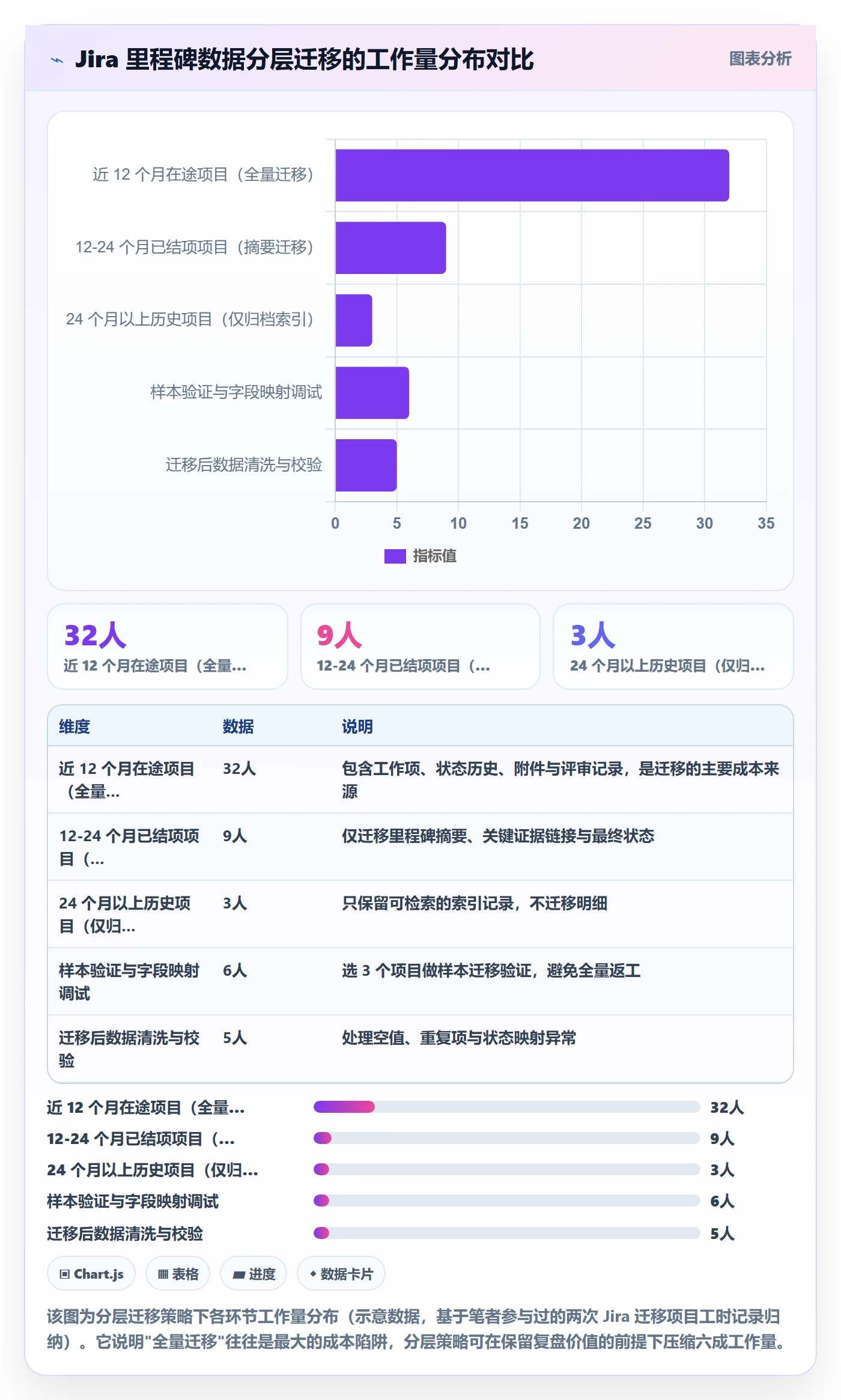

4. 从 Jira 迁移时,里程碑数据怎么搬
很多做国产化替代的组织会卡在迁移环节。里程碑数据的迁移比普通工作项更麻烦,因为它带有历史评审记录、状态变更历史和附件证据。
我的经验是分层处理:近 12 个月的在途项目全量迁移,包括历史状态和附件;12 个月以上的已结项项目只迁移里程碑摘要和关键证据,不迁移过程记录。这样可以把迁移工作量压缩 60% 以上,同时保留复盘需要的信息。
PingCode 在 Jira 迁移上提供了字段映射和状态映射的配置能力,实际项目中我们通常先做一次样本迁移(选 3 个项目),验证字段对应关系无误后再全量执行。这一步不能省,否则后期数据清洗的成本会远超迁移本身。

六、不同情况下的行动建议
方法讲完,接下来必须回答一个更现实的问题:不同规模、不同阶段的组织,到底该从哪里开始。我按四种典型情况给出建议,你可以直接对号入座。
1. 100 人以下的单产品团队
这个规模的团队不需要复杂的里程碑体系,但需要一个清晰的阶段边界。我的建议是:只保留 3-4 个真里程碑,用异步方式评审。
具体做法是:不用开大会,用一份在线 Checklist 替代。每个里程碑列出 5 项以内的证据,由技术负责人和产品负责人各自确认。全部确认即通过,出现一项未确认即进入讨论。
这个阶段最不该做的事是引入重型流程。几十人的团队,沟通成本本来就低,制度成本一旦上去,收益是负的。
2. 100-500 人、多项目并行的组织
这是里程碑治理收益最高的区间。多项目并行意味着资源冲突、依赖交叉、信息不对称,没有统一的里程碑语言,管理会就是各说各话。
建议从三件事入手:统一证据包模板、统一灯色判定口径、统一升级规则。然后把这些规则配置进项目管理平台,用自动化替代人工催办。
这个规模的组织通常已经有 100 人以上的研发团队,跨部门协作频繁,选择支持私有化部署、支持 Jira 平滑迁移的平台会明显降低落地阻力。PingCode 在这类场景中比较常见,主要原因不是功能多,而是它的对象模型能把”里程碑,工作项,风险”三者关联起来,避免数据散落在多个系统里。
3. 500 人以上、强监管行业
汽车、医疗器械、金融这类强监管行业,里程碑本身就是合规证据的一部分。这时候的重点不是”要不要做里程碑”,而是”里程碑记录能不能通过审计”。
我的建议是:所有里程碑判定必须留痕,包括判定依据、判定人、判定时间和附件证据,且记录不可篡改。同时要建立里程碑与合规交付物的双向追溯关系,审计方要能从一条监管要求追到对应的里程碑证据。
这类组织通常需要私有化部署来满足数据驻留要求,同时需要完整的操作日志。选型时建议把这一项列为硬性门槛,而不是加分项。
4. 正在做国产化替代的组织
国产化替代的核心风险不在工具功能,而在迁移过程中的数据完整性和团队习惯切换。我的建议分三步走:
- 先做样本迁移:选 3 个代表性项目验证字段映射和数据完整性,不要一上来就全量。
- 并行运行一个迭代:新旧系统并行一个完整的迭代周期,确认关键流程没有断点。
- 分批切换:按项目或部门分批切换,避免一次性切换造成的支持压力。
国内中大型组织的实践看下来,PingCode 支持私有化部署、支持 Jira 平滑迁移,是国产替代场景里比较稳妥的选择之一。但工具只是载体,真正决定成败的仍然是前面那套里程碑规则是否定义清楚。

七、不同情况下的取舍
前面讲的都是”应该怎么做”,但现实里永远要做取舍。这一节我会把四组最常见的权衡摊开来讲,包括每一方的代价。
1. 里程碑数量:少而重还是多而轻
少而重的做法是每季度 2-3 个里程碑,每个都开正式评审会、做完整证据包。优点是决策质量高,缺点是覆盖密度低,两次评审之间的风险可能积累很久才被发现。
多而轻的做法是每两周一个检查点,用异步方式跟踪,只有异常才升级。优点是响应快,缺点是缺少深度决策,复杂问题容易被”表面通过”。
我的判断是:在不确定性主要来自需求和技术方案的项目里选少而重;在不确定性主要来自执行节奏和外部依赖的项目里选多而轻。不少团队会同时使用两种,把少而重作为决策节点,把多而轻作为监控节点,这是比较成熟的组合。
2. 评审形式:异步轻量还是集中重会
异步评审的成本低、速度快,但有个致命弱点:它很难处理需要多方博弈的议题。当里程碑涉及范围取舍、资源重新分配这类问题,异步沟通往往变成各说各话。
集中会议的成本高,但能在一小时内促成决策。我的经验规则是:证据可验证、结论无争议的里程碑用异步;涉及范围或资源调整的里程碑必须开会。混着用,效率最高。
3. 日期刚性:一次定死还是滚动预测
日期刚性强的组织,计划稳定性好,但容易催生”报喜不报忧”的文化。滚动预测的组织信息更真实,但计划缺乏约束力,容易滑向”每次都在滚动、永远落不了地”。
我的折中方案是:里程碑的目标日期一旦确定,变更必须走审批,但允许在里程碑内部维护一个”当前预测日期”。目标日期用于考核和承诺,预测日期用于管理。两个日期同时存在,既保住了承诺的严肃性,又给了真实信息流动的空间。
4. 工具投入:自研还是商用平台
自研的优点是贴合度最高,缺点是维护成本持续存在,而且很容易随着业务变化而变成技术债。商用平台的优点是开箱可用、迭代快,缺点是存在定制边界。
我给出一个粗略的决策门槛:如果团队规模在 300 人以下,除非有非常特殊的行业要求,否则自研几乎必然亏本。300 人以上、需求高度特殊的组织,可以考虑在商用平台基础上做轻量扩展,而不是从零自研。
| 取舍维度 | 方案 A | 方案 B | 我的推荐条件 |
|---|---|---|---|
| 里程碑数量 | 少而重(每季 2-3 个) | 多而轻(每两周 1 个) | 需求/技术不确定性高 → A;执行/依赖不确定性高 → B |
| 评审形式 | 异步轻量 | 集中重会 | 结论无争议 → 异步;涉及范围资源 → 集中 |
| 日期管理 | 一次定死 | 滚动预测 | 建议双日期并存:目标日期刚性,预测日期滚动 |
| 工具建设 | 自研 | 商用平台 | 300 人以下优先商用;300 人以上可视特殊性做轻量扩展 |
八、常见追问:PMO 落地时最容易被问到的五个问题
1. 里程碑设多少个才合适?
没有统一数字,但有个可操作的经验值:单个项目每季度不超过 3 个真里程碑。判断标准不是数量本身,而是每个里程碑是否都有独立的风险定价。如果一个里程碑算不出风险暴露值,它大概率不该存在。
2. 团队抵触证据包,认为太繁琐怎么办?
抵触通常来自两个原因:证据项太多,或者证据要求不合理。解决方法不是妥协,而是精简。把证据项压到 5 项以内,每项都必须能直接用于决策,去掉所有”为了留痕而留痕”的内容。当团队发现证据包真的能帮他们提前发现问题,抵触会自然下降。
3. 项目经常延期,是不是说明里程碑定得太紧?
不一定。先看延期是集中在某几个里程碑,还是普遍发生。如果是前者,说明个别节点的估算有问题;如果是后者,说明工期基准本身就不现实,这时候应该重新做一次自下而上的估算,而不是简单地把所有日期往后推。
4. 已有的项目管理工具能支撑这套体系吗?
关键看三点:里程碑能否作为独立对象管理、能否配置自定义字段做证据校验、能否设置自动化规则触发升级。满足这三点,基本就能承载。不满足的话,制度会很快退化回人工催办。
5. 里程碑的红黄绿灯比例多少算健康?
我的观察区间是:绿灯 60%-75%,黄灯 20%-30%,红灯 5%-10%。如果红灯长期低于 5%,要警惕灯色失真;如果红灯长期高于 15%,说明工期基准或资源投入存在系统性问题。这个比例不是考核指标,而是体系的”体检参数”。
九、总结:里程碑是组织的风险记忆
回到开头那个延期 4 个月的项目。复盘时我做了一件事,把 7 个里程碑的评审记录全部调出来,按时间顺序排开,然后标出每个节点的真实风险状态和当时的判定结果。结果很清楚:风险在第 3 个里程碑就已经明确出现,但直到第 5 个里程碑才被正式升级。中间这两个里程碑的窗口期,恰好是最容易纠偏、成本最低的阶段。
这就是我对里程碑最核心的判断:它不是用来确认进度的,而是用来把组织的风险记忆固化下来的机制。一套好的里程碑体系,会让”当时我们其实知道”这句话在复盘里尽量少出现。
如果你现在正准备做里程碑从 0 到 1,我建议的下一步不是去选工具,而是先做两件事。
- 用三问法筛一遍现有的里程碑清单:返工成本高吗?下游依赖多吗?涉及外部承诺吗?三个问题筛不出两个”是”的节点,先降级为检查点。
- 给保留下来的每个里程碑写一份证据包:5 项以内,每项必须可被第三方独立验证。写不出来的,说明这个里程碑还没想清楚。
这两件事做完,再考虑用什么工具承载。规则在前,工具在后,顺序反了,再好的系统也只是把一个失效的流程搬进屏幕里,让它看起来更规范而已。
常见问题解答(FAQ)
1. 里程碑计划从0到1到底该怎么排?是先定时间还是先定交付物?
我第一次牵头做项目级里程碑的时候,直接照着合同上的几个日期填了个表格,结果评审会上被问“这个日期凭什么”,当场说不出来。后来发现身边很多项目经理也是这么干的:先把时间轴画出来,再往格子里塞任务,最后里程碑变成了一个纯装饰的时间点。
顺序必须是先交付物、再关键路径、最后才是日期。我的四步做法是:第一步,把每个里程碑写成可被外部检验的结果,不写“完成开发”,而写“通过第三方安全测试并出报告”;第二步,倒排关键路径,先找出不可压缩的外部依赖,比如资质审批、客户到场验收、硬件到货,这些日期是硬锚点;
第三步,在硬锚点之间放里程碑,单个里程碑颗粒度控制在2到6周,一个项目或一个季度控制在5±2个,超过9个基本就开始变成任务清单了;第四步,给每个里程碑配缓冲,缓冲放在里程碑之前而不是之后,一般占该阶段工期的10%到15%。
判断一个里程碑该不该独立存在,只看一件事:它有没有独立的、由外部角色执行的验收动作,没有就并到相邻里程碑里去。
2. 里程碑的验收标准怎么写才不虚?怎么防止“完成度90%”永远收不了尾?
我们有个项目连续三周汇报都是“完成度90%”,PMO每次问差在哪,回答都是“还差一点联调和文档”。到后来我才明白,不是团队不努力,是我一开始就没把“做完”定义清楚,90%就成了一个谁也推不动的安全区。
每个里程碑必须写清三件事:交付物清单、验收方式、不达标时的处理规则。交付物清单要具体到可数的东西,比如“接口联调通过并留存30条以上用例执行记录、遗留缺陷P1为0且P2不超过3条、操作手册更新到最新版本”。验收方式要写明谁在什么场合确认,验收人必须是里程碑之外的角色,自己团队确认自己不算。
措辞上禁用“基本完成”“接近完成”“大部分完成”这类词,它们没有可检验的含义。同时引入部分验收机制:P2级缺陷可以带条件关闭,但必须在下一个里程碑开始前清零,否则下一个里程碑自动标红并暂停进入。这一条能把“完成度90%”变成一个有时限的状态,而不是永久状态。
3. PMO做里程碑风险控制,预警到底应该提前多久?靠周报够吗?
我见过两种极端:一种是PMO等到里程碑当天才发现没做完,只能被动接受延期;另一种是天天追着项目经理要进度,把大家逼得只报好消息。我自己带PMO的头一年就是第一种,后来才慢慢摸出提前量的门道。
靠周报不够,周报是结果汇报,不是风险发现。我用的口径是三档提前量:里程碑前10个工作日做首次风险扫描,把外部依赖和未决事项全部列出来;前5个工作日判断是否进入黄色,触发条件是完成度低于80%或者存在未关闭的高优先级风险;
前3个工作日判断是否进入红色,触发条件是完成度低于90%或者关键路径上还有未解决的依赖。黄色由项目经理自行处理并在下一次例会上说明措施,红色必须由PMO介入,并在24小时内产出书面决定,内容只能是三个选项之一:降级交付范围、追加资源、正式延期。
另外要特别留意“安静的项目”,连续两个周期零风险上报,通常比报一堆风险更值得怀疑。还有一个先行指标比完成度更早报警,就是缓冲消耗率,阶段进度过半而缓冲消耗超过50%,直接按红色处理,不要等到截止日。
4. 里程碑总是延期,复盘时怎么判断是计划排得太乐观,还是执行真的有问题?
以前我们复盘延期,基本就是听项目经理讲一遍“这次是因为需求变了”“这次是因为等第三方”,讲完大家点点头就散了,下个月照旧。后来我发现,不拿数据说话,复盘就只是情绪宣泄,谁也说服不了谁。
要把三个指标放在一起看,单看任何一个都会误判。第一个是里程碑达成率,按期完成数除以计划数;第二个是偏差天数中位数,注意用中位数不用平均值,一两个极端延期会把平均值彻底带偏;第三个是缓冲消耗率。
判断口径上,达成率长期低于70%,基本可以判定是排期方法本身太乐观,属于系统性问题,要去改排期和缓冲规则,而不是追着某个团队问责;达成率长期高于95%且缓冲普遍用不完,说明排得太松,同样是在浪费资源,说明承诺点没有约束力。归因时把延期原因固定分成三类记录:外部依赖、需求变更、估算偏差。
需求变更占比超过30%,是范围管理问题,要回到变更流程上;估算偏差集中在某几个团队,是拆分粒度或能力问题,要改的是任务拆分方式。复盘只对规律不对人,每次输出1到2条可落地的改法,比如把某个高频外部依赖整体前置一个里程碑,超过3条基本没人会执行。
数据连续记录三个周期以上,规律才会浮出来,一两次的波动不要急着下结论。
文章包含AI辅助创作:里程碑计划怎么做?PMO风险控制:里程碑从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/336393
读者评论
看到雷达图里“变更响应速度”里程碑式低于检查点式,我觉得这个取舍写得太轻了。我们做硬件项目,供应商涨价、芯片缺货这类变更根本等不到里程碑评审,按里程碑流程走一圈两周就过去了,损失已经发生。想请教作者,刚性决策点和快速变更之间有没有具体的分层做法,比如哪些变更可以不走完整里程碑流程?文章里似乎没展开。
超过六成的风险不是没识别,而是没升级”这句戳到我了。我们之前就是项目经理把黄灯压成内部跟进,等暴露时已经返工两个模块。但说实话,升级通道能不能守住,不完全取决于PMO,而是取决于上级是否愿意在里程碑会上真做暂停决定。如果老板每次都问“能不能带条件继续”,再好的证据包也没用。
全绿确实是危险信号这个判断,我保留一点不同意见。我们做医疗器械注册相关的项目,多个里程碑全绿是因为合规证据本来就是硬门槛,过不了根本开不了评审。我担心的是,如果组织把“必须有红灯”当成考核导向,反而会催生故意造黄灯来证明体系在运转。可能还是要分行业和风险等级看,不能一刀切。
