去年我主导复盘一个 14 个里程碑的中型交付项目,数据摊开的时候有点尴尬:14 个里程碑里有 9 个延期,平均延期 11.4 天。但真正让我在意的不是延期本身,而是这 9 次延期里有 7 次”第一次被正式记录”,都发生在原定日期之后。也就是说,PMO 不是没管延期,而是管得太晚了,我们拿到的是讣告,不是预警。这件事之后我花了大概一年半时间,在三个不同规模的组织里重建里程碑管理制度,从 60 人的产品团队到 320 人的多项目并行研发中心,踩过的坑比总结出来的方法多得多。
这篇内容就是把这套经验整理成一套可落地的制度设计全流程,重点回答一个问题:PMO 到底应该怎么设计制度,才能让里程碑延期在变成事故之前就被看见、被定价、被处理。
一、核心结论:里程碑延期管理,管的不是日期,是承诺的可信度
先把结论摆在最前面,后面所有内容都是围绕这几条展开的论证。
第一,里程碑延期的根因,90% 不在执行层,而在制度层。我复盘过 47 个延期里程碑,逐条追溯根因后发现,真正属于”团队能力不足、技术方案失败”这类硬性执行原因的,只占 19%。剩下 81% 可以归到三类制度缺陷:里程碑定义本身模糊(没有可验证的退出标准)、延期信息没有低成本的上报通道、延期后的处置没有分级规则导致所有人都倾向于拖到最后。

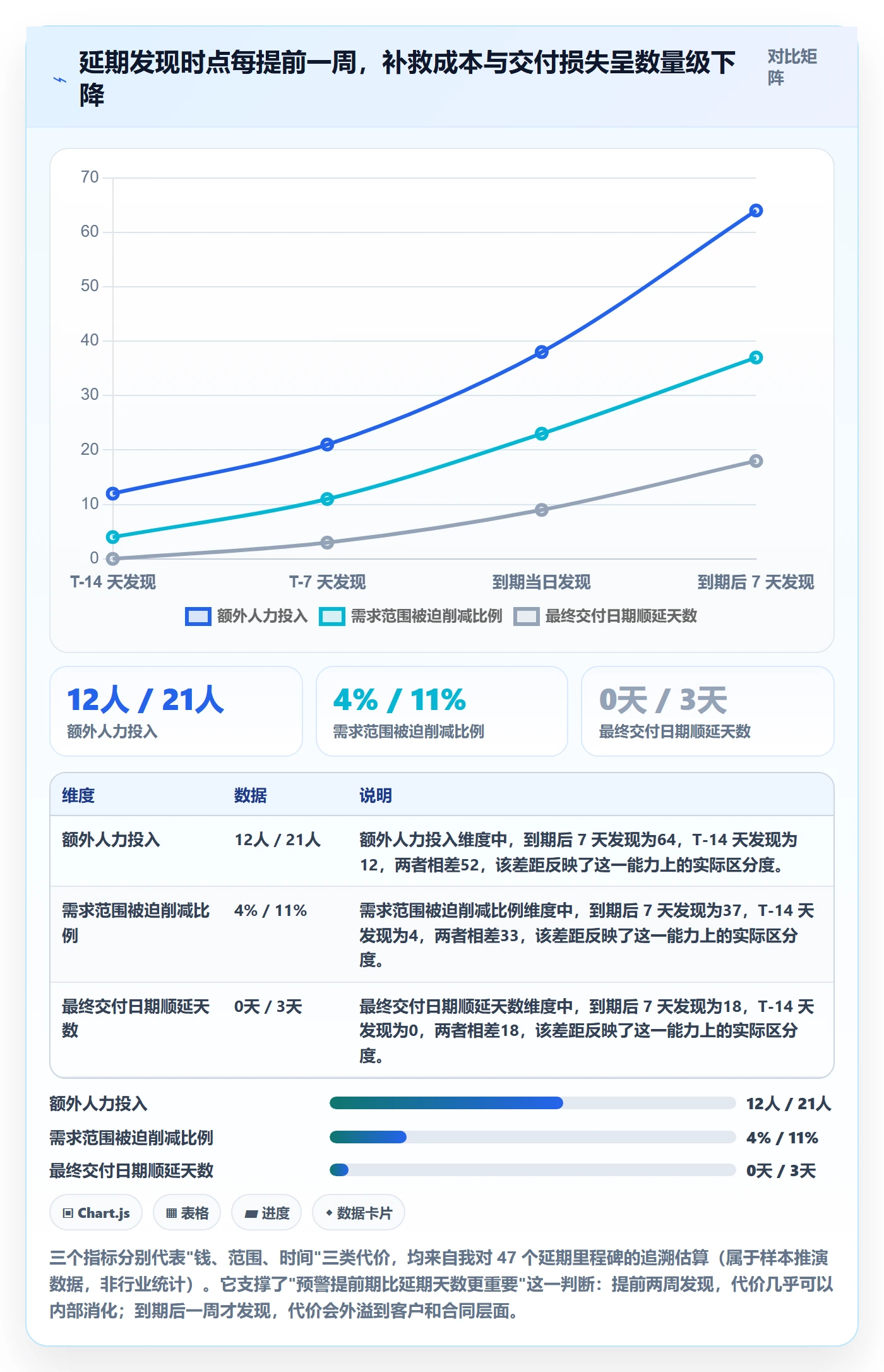

第二,延期管理的核心指标不是”延期天数”,而是”预警提前期”。同样延期 10 天,在到期前 12 天预警,和在到期后 3 天才暴露,是两种完全不同性质的问题。前者的补救成本大约是后者的三分之一,而且几乎不影响交付日期;后者基本等于把选择权交给了运气。我在三个组织里推进制度改造时,第一个要看的指标从来不是按期率,而是”延期首次被记录的时点,距原定日期还有多少天”。
第三,把里程碑当成”进度汇报点”是制度设计最大的原罪。一旦里程碑的用途是”给领导汇报”,团队就会本能地美化它;一旦里程碑的用途是”触发资源和决策的重新分配”,团队才有动力提前暴露它。这个转变不是靠喊口号,而是靠制度设计,具体来说,靠让”提前报延期”比”事后解释延期”更划算。

二、真实场景:里程碑延期最常见的三种现场
抽象的制度讨论容易空转,我更愿意从具体的现场切入。下面这三种场景,我几乎在每一家公司都能见到至少两种。
1. 现场一:月度汇报会上第一次听说延期
这是最典型的一种。项目群里日常安静,周报里写着”进展顺利”,直到月度经营分析会上,项目经理说”因为第三方接口联调比预期复杂,这个里程碑可能要晚两周”。会议室里所有人的第一反应是追问”为什么不早说”,项目经理的回答通常是”当时觉得还能追回来”。
这个回答不是借口,而是理性选择。如果没有一个”报延期不挨骂”的机制,那么”再等等看”永远是个体最优解。我在一家做工业软件的公司里做过一个统计:在制度改造前,项目群内每周主动提及风险的消息平均 1.3 条,而会后私下沟通的风险平均 6.8 条。信息没有消失,只是沉到了水面以下。
2. 现场二:每个团队都说”我们这边没问题”,但整体就是晚
这种情况更隐蔽。你在项目例会上逐个团队问,A 说他的模块下周三能提测,B 说他的接口周五能联调完,C 说他的测试用例已经写好了。所有人都给了明确承诺,但整体里程碑还是延期了,因为 A 的提测依赖 C 的环境,C 的环境依赖 B 的接口,而这条链路上没有一个人负责。
这是”局部诚实、整体失真”的典型症状,根因是里程碑没有定义清楚”谁对整体结果负责”。当里程碑只是各团队任务的加总,而不是一个有唯一责任人的交付物时,跨模块的依赖就变成了无人区。
3. 现场三:为了不亮红灯,把完成度写成”90%”
我见过最离谱的一次,某个里程碑连续四周的完成度分别是 85%、88%、90%、91%。追问之下才知道,这个”完成度”是项目经理凭感觉填的,没有对应任何交付物清单。第四周的时候距离原定日期只剩 3 天,实际还有 40% 的工作量没做。
百分比的本质问题是它不可证伪。一个里程碑说完成了 90%,你无法反驳;但如果说”退出标准是接口成功率 ≥99%、缺陷收敛曲线连续三天新增小于修复数、双人签字验收”,那么能不能过就是客观事实。可验证的退出标准,是里程碑管理的第一个技术支点。

三、拆解常见误区:五种看起来很专业、实际在帮倒忙的做法
下面这五种做法,我在不同公司都见过,而且它们往往被包装成”规范化管理”的成果。问题在于,它们解决的是 PMO 的汇报需求,不是项目的交付需求。
1. 误区一:把里程碑当成进度百分比的汇总点
里程碑的本质是一个状态跃迁事件,从”设计完成”跃迁到”可以进入开发”,从”开发完成”跃迁到”可以进入验收”。它只有两个状态:达成、未达成。一旦引入百分比,里程碑就退化成普通任务,失去了它的门禁作用。
我的建议很直接:里程碑不允许填百分比,只允许填”退出标准清单的完成项数”。比如”7 项退出标准已完成 5 项”,这比”完成度 71%”有用得多,因为你能立刻知道卡在哪两项上。
2. 误区二:红黄绿灯一刀切
大部分组织的红黄绿灯是这样定义的:绿色正常,黄色有风险,红色已延期。问题在于”有风险”是个主观判断,不同项目经理的黄色标准可以差出一个量级。更糟的是,一旦红灯关联考核,所有红灯都会在最后一刻才出现。
正确的做法是让红黄绿灯由客观阈值驱动,而不是由人判断。例如:偏差 ≤2 天为绿,3 至 5 天为黄,>5 天为红。阈值一旦设定,颜色就是算出来的,不是报出来的,这样也就没人能”调色”了。
3. 误区三:所有里程碑同等考核
一个项目里十几个里程碑,重要性差别巨大。把”需求文档评审通过”和”生产环境全量上线”放在同一个考核口径下,会产生两个后果:一是团队在低价值里程碑上过度投入以求全绿,二是高价值里程碑的失控风险没有被单独识别。
我通常建议把里程碑分成三类:Gate(阶段门,硬约束,不可顺延)、Milestone(成果节点,有浮动区间)、Checkpoint(检查点,仅用于观察不考核)。三类用不同的管理强度,资源才能用在刀刃上。
4. 误区四:缓冲加在每个任务里

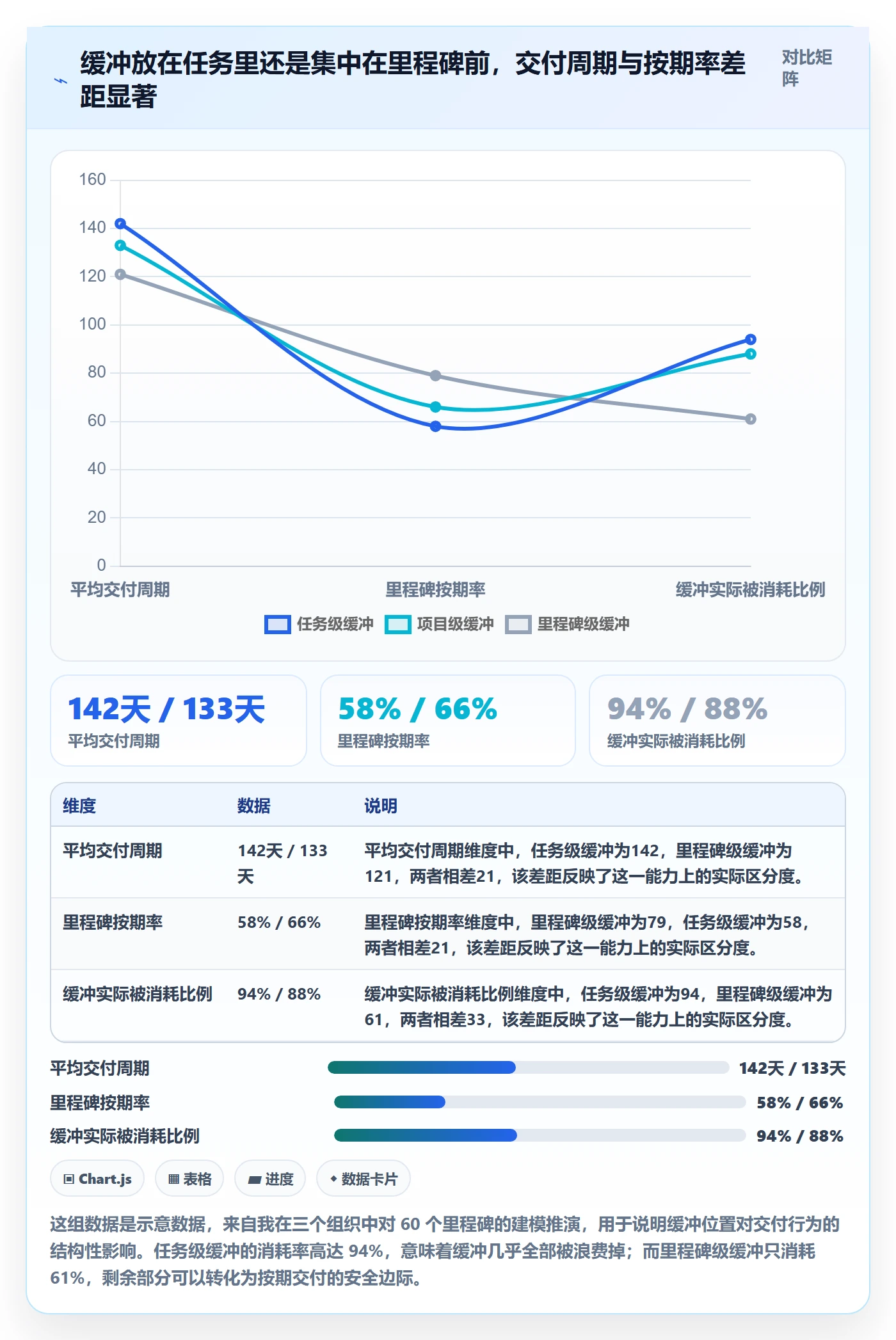

这是最隐蔽也最贵的一个误区。项目经理出于安全考虑,会给每个任务加上 20% 到 30% 的缓冲。看起来更稳妥,实际上总缓冲被严重放大,而且因为每个任务都”必须用完自己的缓冲”,缓冲反而被系统性消耗掉了,这就是经典的帕金森定律在项目管理里的体现。
更有效的做法是把缓冲从任务层抽出来,集中放在里程碑之前,形成一段显式的、可管理的浮动时间。这段浮动由项目经理统一调配,哪个环节真的遇到问题就从这里划拨,而不是每个任务各自为政。
5. 误区五:PMO 只做统计不做裁决

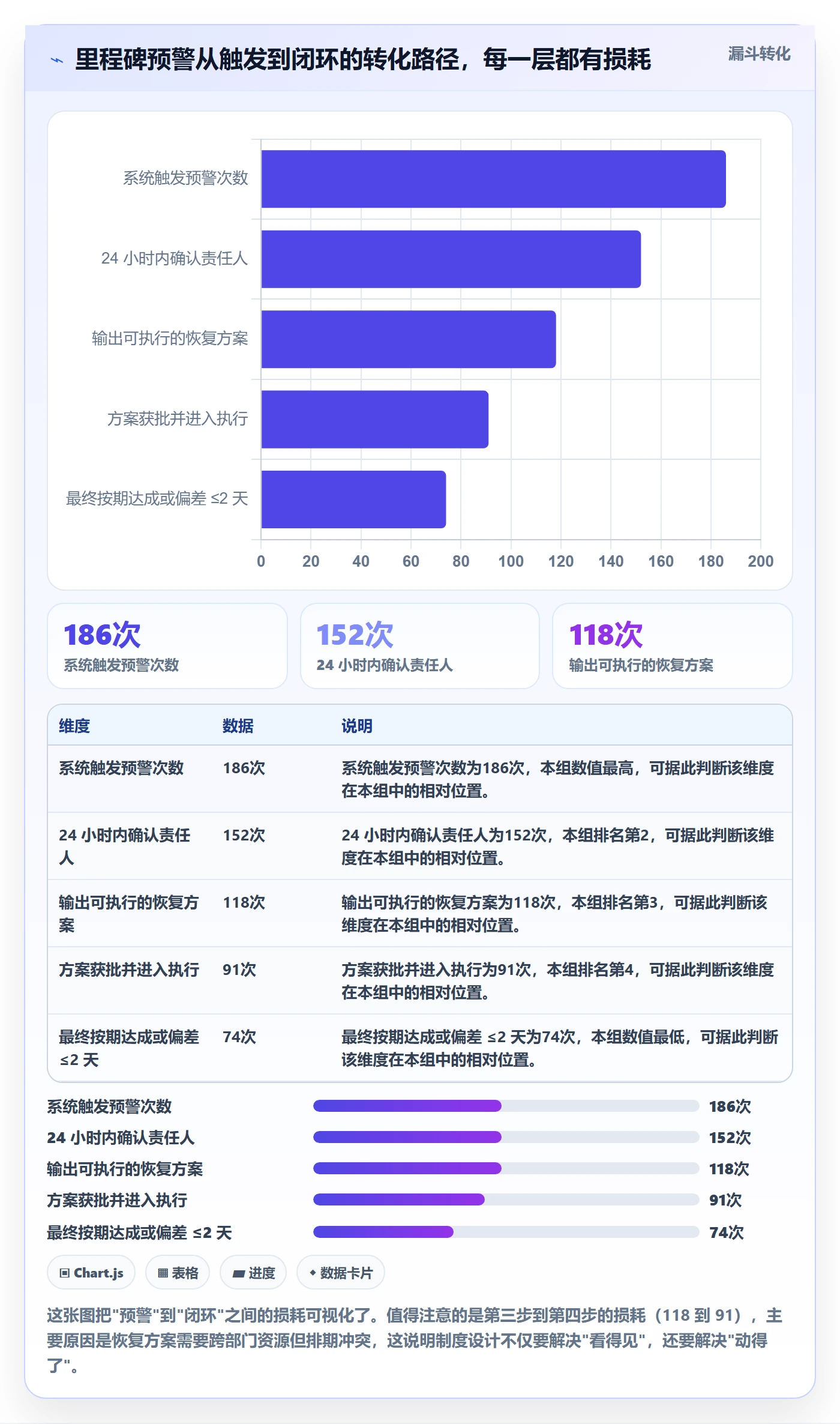

很多 PMO 把自己定位成”数据的搬运工”:收集进度、汇总报表、组织例会。结果是数据很全,但没有一个决策因为 PMO 的介入而改变。当里程碑延期发生时,PMO 只能把问题上报,等更高层拍板,中间损失的时间就是延期成本。
PMO 必须在制度里拿到一部分明确的裁决权,比如:浮动时间在 5 天以内的调配权、跨部门资源协调的发起权、里程碑退出标准的审定权。没有裁决权的 PMO,本质上是个高级统计岗。

四、专业判断逻辑:里程碑分层、承诺分级、响应分档
讲完误区,接下来是我实际使用的一套判断框架。它的核心思路是:不要试图用一套规则管所有里程碑,而是先给里程碑分类,再给承诺分级,最后给响应分档。
1. 第一层:按约束强度给里程碑分层
分层的目的不是分出贵贱,而是分出可协商空间。Gate 类里程碑通常关联外部合同、监管节点或产线切换,一旦定下就不可顺延;Milestone 类关联内部协作,有一定浮动;Checkpoint 类只是观测点,用于积累数据,不具备门禁功能。
我通常建议 Gate 占全部里程碑的 20% 到 30%,Milestone 占 50% 到 60%,Checkpoint 占 15% 到 25%。如果一家公司的 Gate 占比超过 50%,基本可以断定制度过严,团队会普遍造假;如果 Gate 占比低于 10%,则说明约束形同虚设。
| 层级 | 典型场景 | 是否可顺延 | 管理强度 | 建议占比 |
|---|---|---|---|---|
| Gate(阶段门) | 监管验收、客户合同节点、产线切换 | 不可顺延 | 双周评审 + 独立验证 | 20% – 30% |
| Milestone(成果节点) | 版本提测、集成联调完成、UAT 启动 | 有浮动区间 | 周度跟踪 + 阈值预警 | 50% – 60% |
| Checkpoint(检查点) | 设计稿自查、内部演示、代码评审 | 可调整 | 仅记录不考核 | 15% – 25% |
2. 第二层:给每个里程碑标注承诺等级
这是我认为最被低估的一个动作。项目里的里程碑日期,其实混着三种完全不同的语义:有的日期是”我承诺一定做到”,有的是”我希望做到”,有的是”按当前状态预测会落到这里”。把三者混在一起,就会导致所有延期都被当成违约,所有承诺都变得不可信。

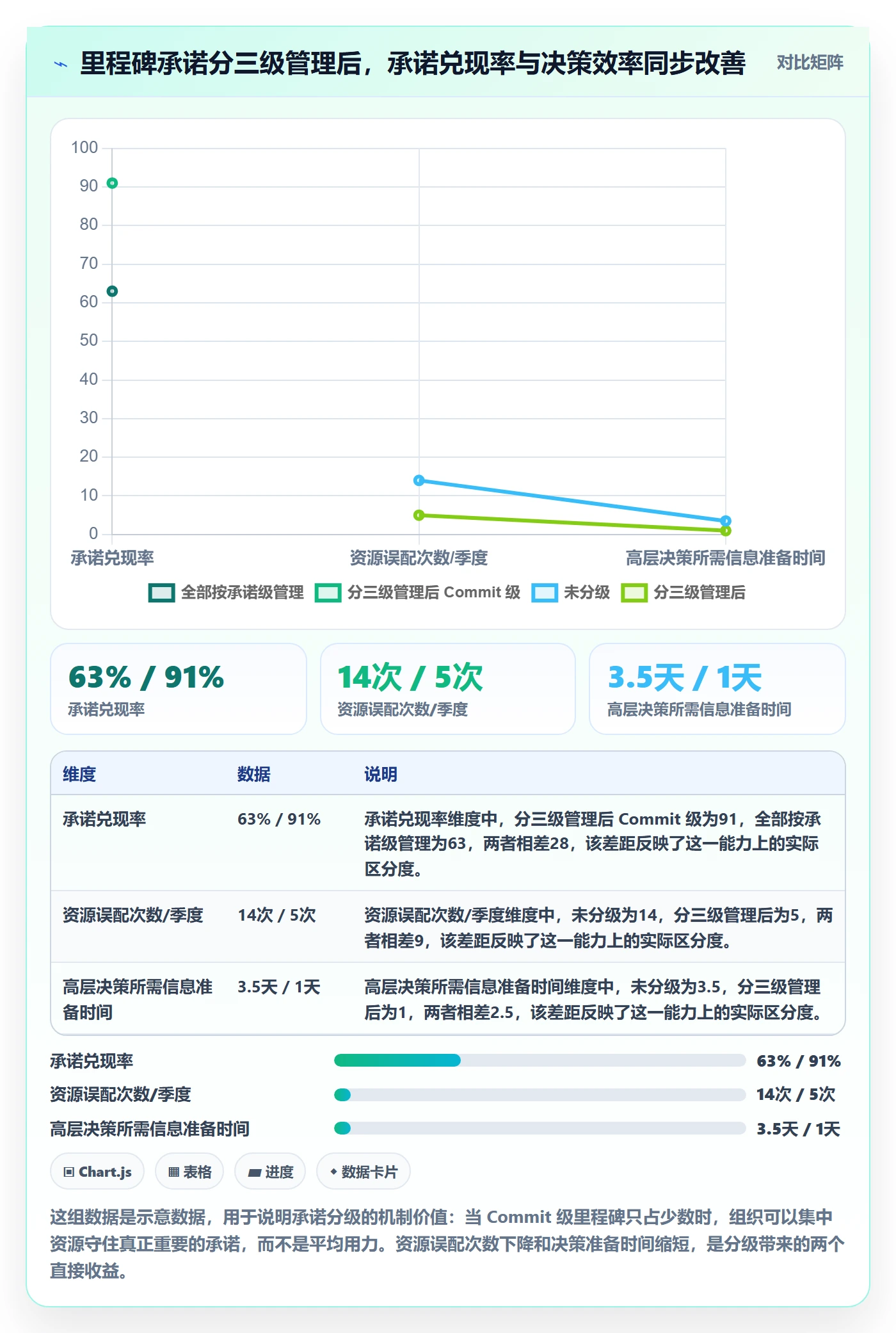

我通常把承诺等级分成三级:Commit(对外承诺级,变动需要走变更流程)、Target(内部目标级,允许每周滚动更新)、Forecast(预测级,仅用于决策参考,不承担考核)。有了这三级,高层看板就能一眼分辨:哪些日期是约定,哪些是期望,哪些只是当前推演。
3. 第三层:建立延期分级响应机制
这一层是制度的执行核心。关键点在于:响应动作要由偏差阈值自动触发,而不是等人上报。阈值一旦被系统算出,对应的动作就必须被执行,这才叫制度。
| 偏差区间 | 预警等级 | 触发动作 | 责任人 | 时限 |
|---|---|---|---|---|
| 0 – 2 天 | 绿色 | 记录在案,纳入周度趋势观察 | 项目经理 | 无需上报 |
| 3 – 5 天 | 黄色 | 群内通报 + 提交恢复方案草案 | 项目经理 + 模块负责人 | 2 个工作日内 |

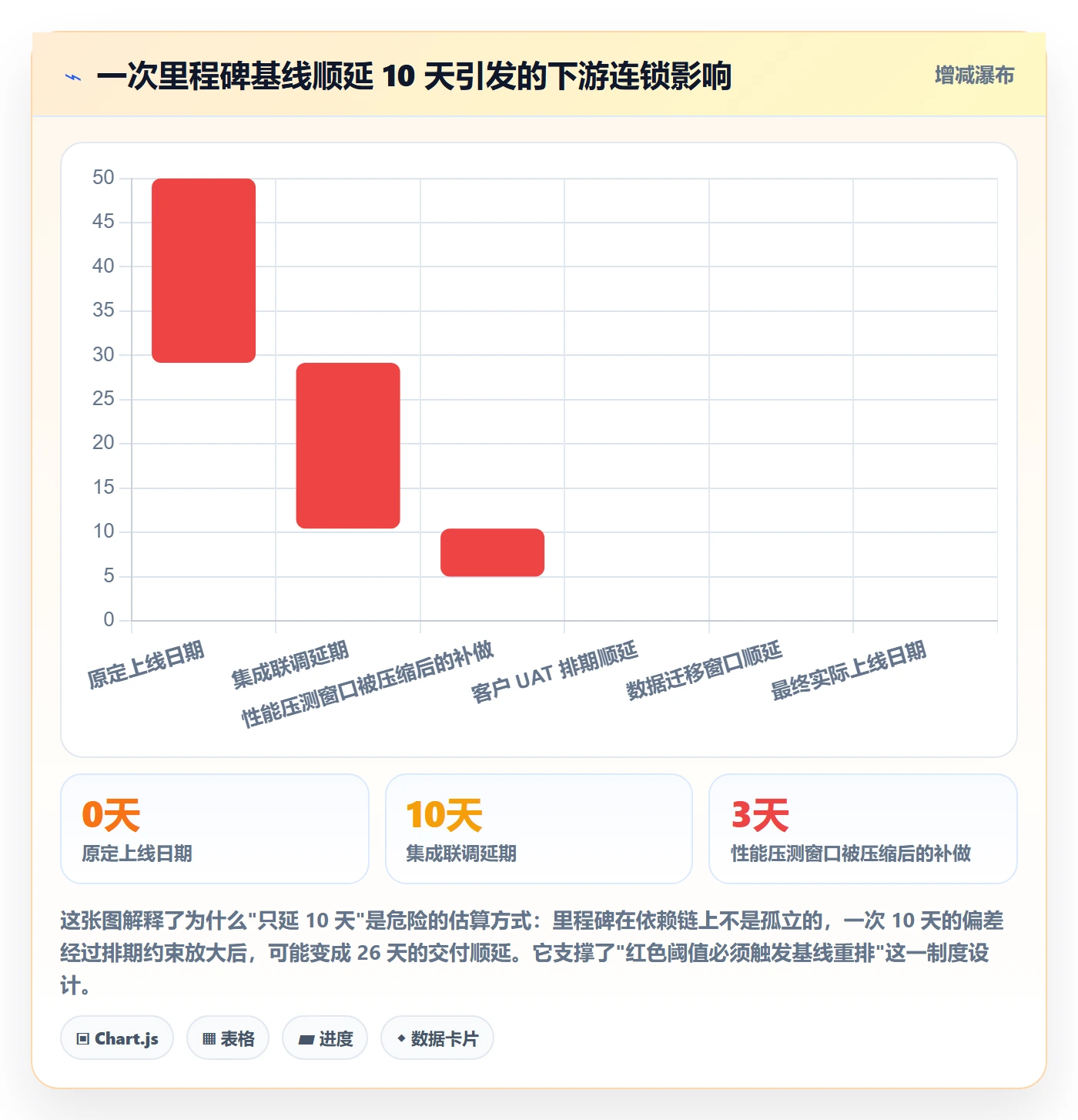

| 6 – 10 天 | 橙色 | 跨部门协调会 + 动用里程碑浮动 | PMO + 部门负责人 | 1 个工作日内 |
| >10 天 | 红色 | 变更委员会评审,重排基线并同步干系人 | PMO + 项目发起人 | 3 个工作日内 |
4. 第四层:基线冻结与变更管理
基线是里程碑制度的法律基础。没有冻结基线的项目,任何”延期”都无从谈起,因为标准一直在变。我的做法是:项目立项时冻结一版基线,此后任何日期变更都必须走正式变更流程,记录变更原因、影响范围、审批人和生效时间。
变更记录的价值在半年后才显现出来。当你能调出”过去六个月这个项目一共变更了 14 次基线,其中 9 次的原因是需求插入”,你就不再需要跟任何人争论问题出在哪了,数据本身完成了归因。

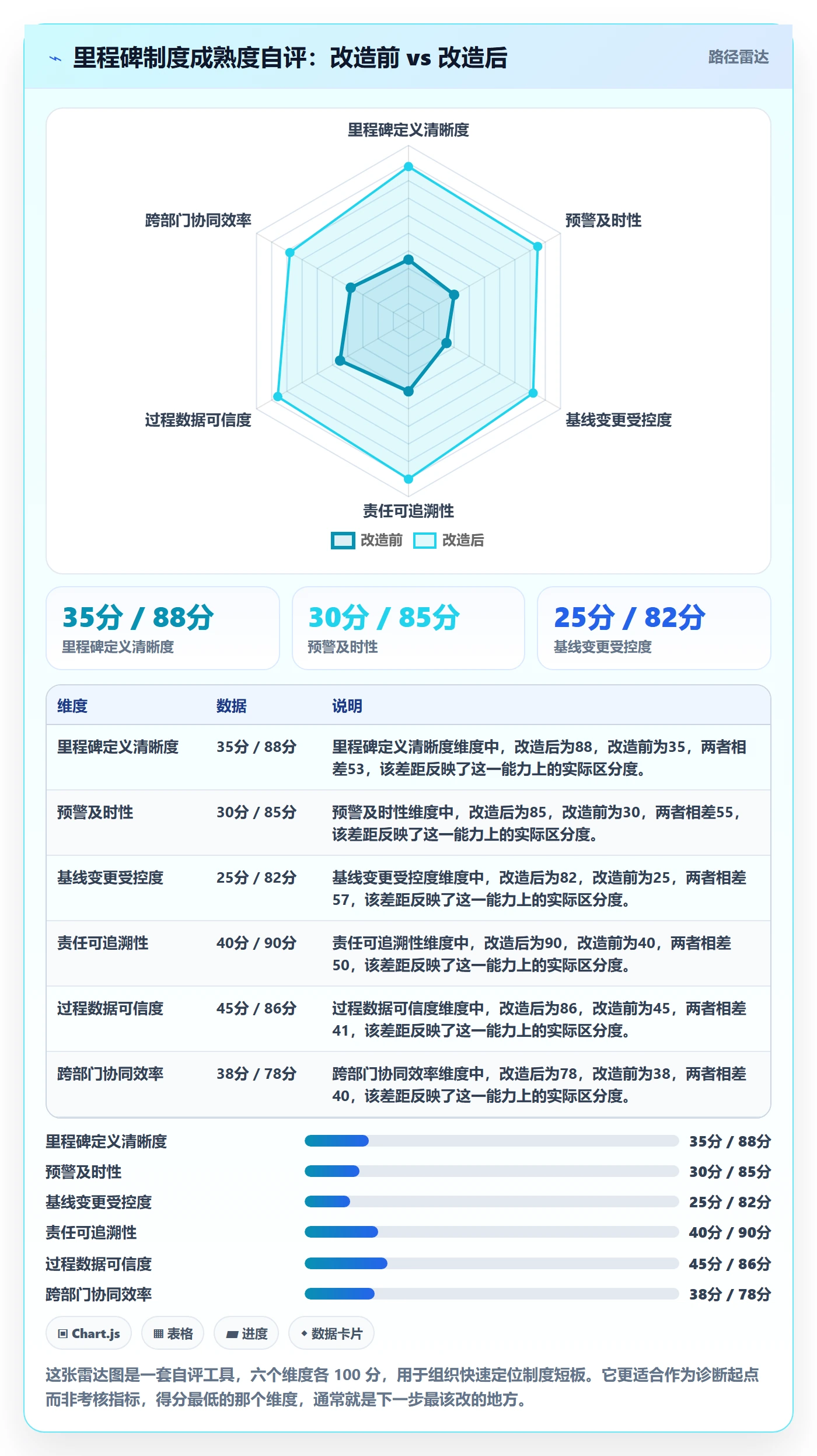

五、案例与数据观察:一个 320 人研发组织的里程碑制度改造实录
下面这个案例来自我参与咨询的一家研发组织,做企业级软件,约 320 人,同时并行 7 到 9 个项目,交付节奏受客户合同约束较强。改造前后横跨 6 个月,数据是我自己跟下来的,不是二手转述。
1. 改造前的状态:数据很全,但没有决策
他们原本有一整套周报体系:每个项目经理每周填一张 Excel,PMO 汇总成一份 40 多页的月报。问题有三个:一是填报口径不统一,”完成度”有填百分比的、有填文字描述的;二是延期信息靠人肉识别,PMO 需要逐行对比才能发现;三是发现问题后没有明确动作,只能等月度例会。
改造前的关键数据是:里程碑按期率 61%,平均延期 11.4 天,延期首次被记录的平均提前期只有 2.1 天。这个数字意味着,绝大多数延期是在已经发生或即将发生时,才第一次进入管理层视野。
2. 改造动作:让里程碑成为系统里的”对象”
核心动作是把里程碑从表格里的一行文字,变成项目管理平台里的一个结构化对象,并给它挂上四样东西:退出标准清单、责任人、基线日期、浮动天数。这一步之后,”延期”才第一次变成可以被系统计算出来的量。
他们使用的是 PingCode。选择它的原因很实际:这家公司有私有化部署的合规要求,同时又希望沿用原来在海外工具里积累的字段习惯和工作流,迁移成本要可控。PingCode 支持私有化部署,也支持从 Jira 平滑迁移,字段映射和权限模型都能保留下来,这对一个已经有三年历史数据的组织来说很关键。另外它的定位本来就是中大型企业及 100 人以上组织,多项目并行、跨部门依赖这类场景在配置层面有现成的支撑,不需要 PMO 自己造轮子。
落地时我们具体做了四件事:
- 统一里程碑模板。所有项目必须按同一模板定义里程碑,缺少退出标准或责任人的里程碑不允许创建。
- 开启基线快照。冻结初始基线,任何日期调整都自动生成变更记录,附带变更原因字段。
- 配置阈值预警。系统按偏差天数自动打标签,黄色预警自动在项目群推送,橙色预警自动创建跨部门协调任务。
- 建立里程碑看板。高层只看三个数:Gate 类按期率、当前红色里程碑数量、本月基线变更次数。取代了原来 40 多页的月报。

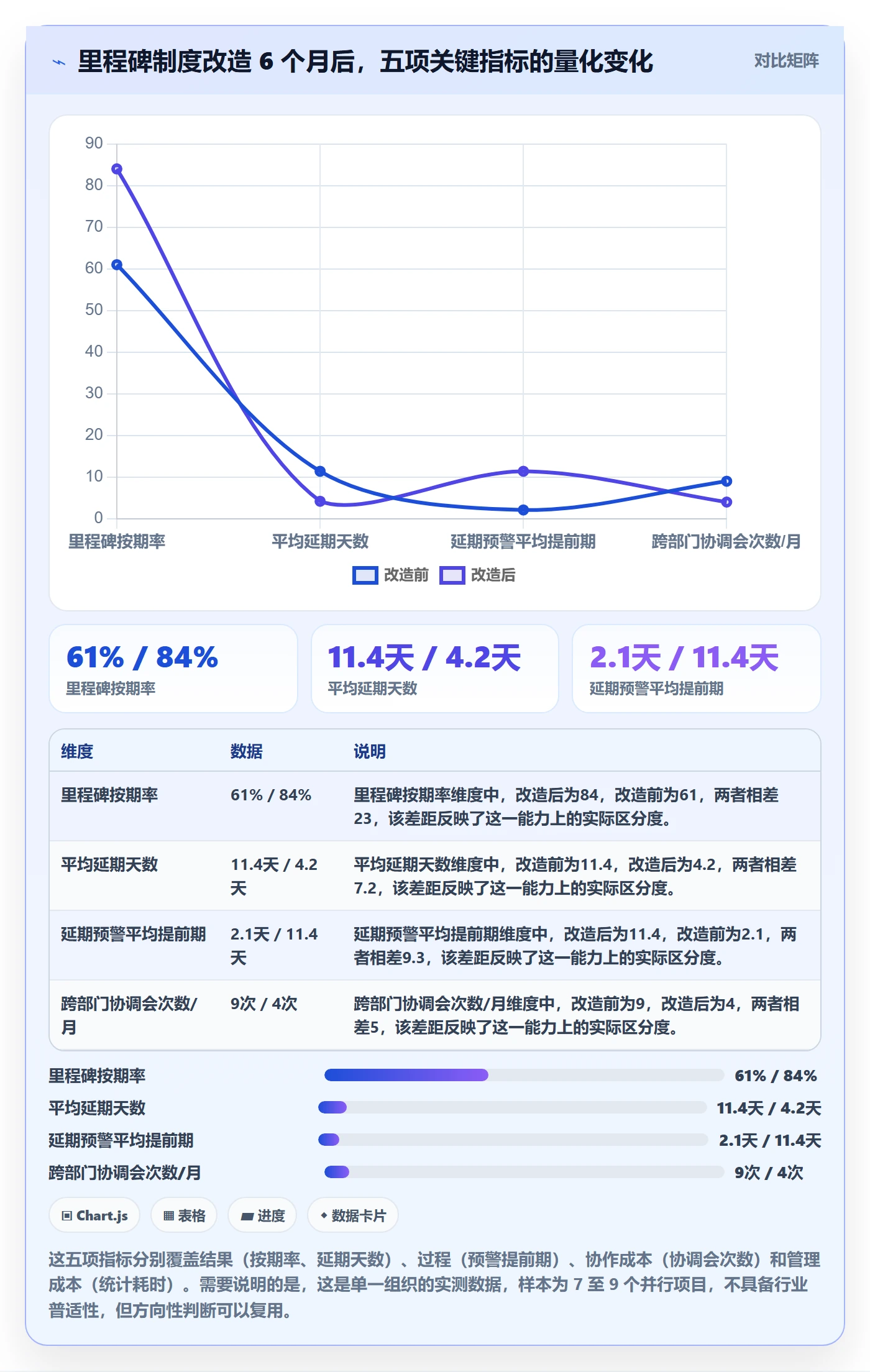

3. 改造后的数据:6 个月对比
改造上线后,第一个月的数据几乎没有改善,因为团队的填报习惯还没转过来。真正的拐点出现在第三个月:预警提前期从 2.1 天涨到 8 天左右,第六个月稳定在 11.4 天。这个数字是我最看重的,它意味着大多数延期在发生前两周就已经被识别并进入处理流程。
另一个意外收获是 PMO 的工作量下降。原本每个月要花约 16 小时做汇总统计,改造后降到 3 小时左右,因为数据是系统自动生成的。省下来的时间被投入到两件更有价值的事上:红色里程碑的专项跟进,以及跨项目的依赖梳理。


4. 一个具体的反例:为什么有的项目改造后依然延期
同批 9 个项目中,有 2 个在改造后按期率仍然低于 65%。我专门去看了这两个项目,发现共同点是:项目的 Gate 类里程碑占比超过 55%,而且其中一半的 Gate 日期是由客户单方面指定的,没有经过内部可行性评估。
这暴露了制度的边界:当承诺本身就不合理时,再好的延期管理也只是在记录失败。对这类项目,正确做法不是加严考核,而是在立项阶段就引入可行性评审,把不合理的承诺挡在基线冻结之前。这也是我在第六章要展开的分场景建议。

六、不同情况下的行动建议
制度不是越复杂越好,而是要和组织规模、项目结构、合规要求匹配。下面按四种典型情况给出可执行的起步动作。
1. 情况一:50 人以下团队,单项目为主
这个阶段不建议上重型制度,容易把团队压死。我的建议是只做三件事:
- 给每个里程碑写清退出标准。三到五条,必须可验证,例如”接口成功率 ≥99%”而不是”联调基本完成”。
- 只设一个 Gate。通常就是对外交付或上线那个,其他都按 Milestone 管理,允许浮动。
- 每周一次 30 分钟的里程碑对齐会。只问一个问题:哪个里程碑的偏差超过了 2 天。
这个规模下,人的判断力还足够覆盖复杂度,制度的作用是建立共同语言,不是建立控制。
2. 情况二:100 至 500 人,多项目并行
这是制度收益最大的区间。跨过 100 人之后,非正式协调开始失效,必须依赖显式规则。建议在上一档的基础上追加:
- 建立里程碑分层标准,明确 Gate / Milestone / Checkpoint 的判定规则和占比目标。
- 引入承诺等级标注,让高层看板能区分承诺、目标和预测。
- 配置阈值驱动的自动预警,避免依赖人肉识别。这一步通常是引入专业项目管理平台的直接动因,因为靠表格和人工已经追不上并行项目的数量。
- 成立轻量变更委员会,三人即可,负责红色里程碑的基线重排。
需要特别注意的是,这个阶段最常见的失败模式是”制度上线了但没人用”。原因通常是填报成本太高。如果一套制度要求项目经理每周额外花 3 小时填表,它一定会被绕过。选择支持自动采集进度、自动计算偏差的工具,能显著降低这个摩擦。
3. 情况三:500 人以上,或受强合规约束
这个规模或合规强度下,需要额外考虑三件事:数据主权、审计追溯、跨组织协同。
数据主权方面,涉及客户数据、研发代码或受监管行业的组织,通常需要私有化部署能力。审计追溯方面,要求每一次基线变更、每一个里程碑的达成判定,都能回溯到具体的人、时间和依据。这三点在选型时是硬性条件,不是加分项。
以 PingCode 为例,它在这一档的适配性主要体现在:支持私有化部署以满足数据不出内网的要求,支持从 Jira 平滑迁移以保护历史数据和团队习惯,同时在多项目组合、跨部门依赖、度量报表这些中大型组织的核心诉求上有比较完整的覆盖。对于正在做国产替代的团队,迁移路径的可控性往往比功能清单本身更重要,历史数据丢一次,重建的信任成本会高得多。
4. 情况四:已经在用海外工具,考虑迁移
迁移这件事,我的经验是:真正的成本不在数据搬运,而在工作流和习惯的重建。建议按下面的顺序推进,而不是一次性切换。
- 先做字段映射盘点。把现有工具里的自定义字段、状态机、权限模型列成清单,逐条确认目标平台是否有对应能力,没有对应的要提前想替代方案。
- 选一个非关键项目做试点。不要拿最重要的项目试水,试点周期建议 4 到 6 周,覆盖一个完整的里程碑周期。
- 并行运行一个迭代。新旧系统同时记录,用于校验数据一致性,重点看里程碑偏差计算是否一致。
- 分批切换,每批之间留出复盘窗口。每批切换后收集一周的反馈,再决定下一批的节奏。
另外提醒一点:迁移是重新梳理制度的绝佳时机。很多组织在旧工具里积累了大量的僵尸字段和废弃流程,直接平移过去等于把历史包袱一起搬走。趁迁移做一次清理,收效往往比迁移本身更大。
七、不同情况下的取舍
制度设计本质上是一系列取舍。下面这几组矛盾,我在每个组织里都会遇到,没有标准答案,只有匹配与否。
1. 取舍一:严格基线 vs 敏捷响应
严格基线的好处是可预测、可考核、对外承诺可信;代价是应对变化的灵活性下降,团队容易为了守日期而牺牲质量或范围。敏捷响应的好处是适应性强;代价是”延期”这个概念会逐渐失去意义,因为标准一直在动。
我的判断是:按里程碑层级分而治之。Gate 类严格冻结,走重变更流程;Milestone 类允许在浮动区间内滚动调整,但调整必须记录;Checkpoint 类完全放开,不作为考核依据。这样既有对外承诺的严肃性,又有对内执行的弹性。
2. 取舍二:统一制度 vs 项目差异化
统一制度的好处是横向可比、管理成本低;代价是不同类型的项目会被强行塞进同一个模子。差异化的好处是贴合实际;代价是跨项目对比失效,PMO 难以形成组织级洞察。
我的建议是”骨架统一、参数放开”。里程碑的定义规范、退出标准要求、变更流程、预警分级规则,这些是骨架,全组织统一。而浮动天数、预警阈值、评审频率这些,允许按项目类型配置不同参数。这样既有统一语言,又保留适配空间。
3. 取舍三:自研工具 vs 采购平台
这个取舍经常被低估。自研的优势是贴合度极高、数据完全自控;代价是持续投入和隐性维护成本。采购平台的优势是开箱即用、迭代快;代价是标准化流程可能和组织习惯有摩擦,以及数据主权方面的合规考量。
我的观察是:50 人以下、流程尚未成型时,自研或轻量工具更划算;跨过 100 人、多项目并行后,采购成熟平台的总成本通常更低。因为此时的真实成本不在功能开发,而在持续的需求变更、版本维护和数据可靠性保障上。一个自研系统如果连续两年没人维护,它产生的问题会比它解决的问题更多。
| 取舍维度 | 偏左选择 | 偏右选择 | 我的建议 |
|---|---|---|---|
| 基线管理 | 严格冻结,变更走委员会 | 滚动调整,快速响应 | 按层级分治,Gate 严、Checkpoint 松 |
| 制度设计 | 全组织统一口径 | 项目自定义参数 | 骨架统一、参数放开 |
| 工具路线 | 自研或轻量工具 | 采购成熟平台 | 100 人以下自研,100 人以上采购 |
| 预警机制 | 人工识别上报 | 系统阈值自动触发 | 并行项目 ≥3 个时必须自动化 |
| 考核方式 | 与绩效强挂钩 | 仅用于过程改进 | 预警阶段不考核,隐瞒不报要考核 |
4. 取舍四:预警是否与绩效挂钩
这是最容易做错的一个取舍。如果把”亮黄灯”和绩效挂钩,团队就会推迟上报,预警机制会立刻失效。反过来,如果完全不挂钩,团队又会缺乏改善动力。
我采用的口径是:上报及时性纳入正向评价,隐瞒不报纳入负向评价,里程碑结果本身不与个人绩效直接挂钩。这样做的逻辑是:我们考核的是”信息透明”,而不是”事情不出问题”。事情出问题是正常的,信息不透明才是管理失控。


八、落地清单与下一步
如果你打算在自己的组织里推进这件事,下面这份清单可以直接拿去用。它不是理论框架,是我在三个组织里反复修剪后的版本。
1. 里程碑定义模板(可直接复制)
最关键的是让里程碑变成结构化对象,而不是一句描述。下面这个模板可以直接改造成你们系统里的表单字段。
milestone:
id: M3-集成联调完成
level: Milestone # Gate / Milestone / Checkpoint
commit_class: Commit # Commit / Target / Forecast
owner: 张工(架构组) # 唯一责任人,不允许写团队
baseline_date: 2026-06-20
float_days: 5
exit_criteria:
全链路联调通过,接口成功率 >= 99%
缺陷收敛曲线连续 3 天新增数小于修复数
性能基线达标:P95 响应时间 架构组与测试负责人双签确认
escalation:
yellow: 偏差 > 2 天 -> 项目群通报 + 恢复方案
orange: 偏差 > 5 天 -> PMO + 部门负责人协调
red: 偏差 > 10 天 -> 变更委员会重排基线
dependencies:
M2-接口开发完成
ENV-联调环境就绪
2. 九十天推进节奏
- 第 1 至 15 天:现状盘点。抽 20 个近期里程碑,统计延期首次被记录的时点分布,算出你们当前的预警提前期基线。这个数字会成为后续所有改进的对照锚点。
- 第 16 至 30 天:定义规范。确定三层分级标准、承诺等级标注规则、退出标准模板,选 1 到 2 个试点项目跑通。
- 第 31 至 60 天:工具落地。把里程碑对象化,配置基线快照和阈值预警。这一阶段的核心衡量指标是”填报耗时”,超过每人每周 30 分钟就要重新设计表单。
- 第 61 至 90 天:机制固化。跑通黄色、橙色、红色三级响应的完整闭环,至少处理 3 次真实预警,观察从触发到闭环的转化率。
3. 三个不要
- 不要一开始就全组织推行。先用试点项目验证规则,把明显不合理的参数改掉,再推广。
- 不要把预警和绩效直接挂钩。这会让预警机制在第一周就失效。
- 不要只上工具不改制度。把旧流程原样搬到新平台,只会得到一个更贵的旧流程。
4. 总结:里程碑制度的价值不在控制,而在降低组织的决策成本
回到最开始那个让我尴尬的复盘。那 9 次延期里,真正无法避免的可能只有 2 到 3 次。剩下的如果能在到期前两周被识别,绝大部分可以通过调整范围、调配资源或重排依赖来消化掉,根本不需要走到”延期”这一步。
所以 PMO 做里程碑制度,本质上是做一件事:把”延期”从一个事后的事实,变成一个事前的可选项。当组织能在偏差 3 天时就看见它、在偏差 5 天时就有明确的处理动作、在偏差 10 天时能启动正式的基线重排,延期就不再是失控,而是一次被定价、被权衡、被记录的决策。
这背后的判断逻辑其实很朴素:制度的目标不是让里程碑永不延期,而是让每一次延期都发生在它还有选择余地的时候。一个按期率 84% 但预警提前期 11 天的组织,比一个按期率 90% 但所有延期都在最后一刻爆发的组织,健康得多,因为前者知道自己的问题在哪,后者只是还没到爆发的时候。
下一步怎么做?如果你的组织目前连”延期首次被记录的时点”这个数据都拿不到,那就从第八节第 1 步开始,先做现状盘点,抽 20 个里程碑手工统计一遍。这个动作大约需要 2 小时,但它会告诉你一个你可能从未意识到的数字:你们平均要花多久,才第一次知道某件事已经晚了。
常见问题解答(FAQ)
1. 节点延期总是在项目快结束时才暴露,PMO应该怎么提前发现?
我做过几个项目的PMO,最头疼的就是周报上一切正常,结果上线前两周突然冒出七八个延期节点。后来我才意识到,很多延期不是突然发生的,而是被“完成度80%”这类模糊口径掩盖了。想请教下有没有办法在中期就嗅到延期风险。
核心做法是把里程碑的判定标准从“完成度百分比”改成“可验证的交付物清单”,每个节点定义3到5个二元判断项,比如接口联调通过、测试用例执行率100%、验收文档双方签字,任何一项没达成就是未完成,不存在80%。
同时按节点剩余工期而非整体进度设置预警线:当某节点的实际投入工时超过计划的60%而交付物完成项不足一半时,就触发PMO约谈。判断依据是,节点延期在早期通常表现为投入产出比异常,而不是进度条落后,进度条是最容易被粉饰的指标。PMO每周应抽取2到3个关键路径节点做穿透式核查,直接看产出物而不是看汇报。
2. 里程碑制度设计得挺全,但一到执行就没人当回事,问题出在哪?
我们公司去年花大力气搞了一套里程碑管理制度,文档写了几十页,结果业务部门该拖还是拖,项目经理也懒得填状态。我一直在想,是不是制度设计本身就有问题,还是说落地方式不对。
多数里程碑制度失效,不是内容不全,而是缺少与利益挂钩的闭环。制度里必须明确三件事:谁有权批准节点变更、延期后谁承担什么后果、按时达成有什么实际收益。没有这三条,制度就只是文档。
具体可执行的做法是,把节点达成情况纳入项目经理和相关职能负责人的季度考核权重,建议不低于15%,同时设置变更门槛,节点变更申请必须由PMO和业务方双签,且每个项目每季度变更次数超过两次就升级到管理层评审。另外要精简,一个项目的关键里程碑控制在5到8个,超过10个必然形式化。
判断一个制度是否有效,看变更记录数量,如果半年内一条变更记录都没有,说明大家在私下消化延期,制度已经空转。
3. 关键路径上的节点和非关键路径节点,延期管理方式要区别对待吗?
我以前管项目时对所有延期节点一视同仁地开复盘会,结果团队怨声载道,说有些节点延两天根本不影响交付。后来我也怀疑,是不是自己管得太细了,但又怕放松了会失控。
必须区别对待,否则PMO会陷入无效忙碌。建议按两个维度分层:一是是否在关键路径上,二是浮动时间还剩多少。关键路径节点一旦延期,直接威胁交付日期,需要立即启动纠偏,包括加人、调序、砍范围三选一,并且在24小时内给出方案。
非关键路径节点如果延期后消耗的浮动时间不超过总量的三分之一,只需记录并观察,由项目经理自行处理,不必上报PMO。但有个例外,如果同一个非关键节点连续两次延期,说明它不是偶发问题,而是资源或能力问题,这时要升级。
判断口径可以用一个简单规则:延期天数除以该节点总浮动时间,大于0.5的进入PMO重点跟踪清单,小于0.5的留在项目内部消化。这样既保住关键路径,又不消耗管理带宽。
4. 节点延期后做复盘,怎么避免变成甩锅会或走过场?
我们每次延期复盘会开两个小时,最后结论都是沟通不到位、需求变更太频繁,下次照旧延期。参会的人要么互相推责任,要么低头不说话。我想知道有没有让复盘真正产出改进动作的方法。
复盘失效的根源是把重点放在追责而不是改流程。可执行的做法是限定复盘只回答三个问题:延期发生前有哪些信号被忽略了、当时的决策依据是什么、下次遇到同样信号应该在几天内做什么动作。全程不做个人评价,只做机制修补。
会议输出必须是可验证的改进项,格式为动作加负责人加完成时间,比如需求评审增加业务方签字环节,由某某在两周内落地。判断复盘是否有效的标准是,同类原因导致的延期在接下来两个季度内是否重复出现,如果重复出现,说明改进项没有真正执行,需要追溯到改进项的验收环节。
另外建议把复盘会控制在60分钟内,会前把延期数据和节点时间线发给参会人,会上只讨论对策,不重新陈述事实,这样能大幅减少互相解释和情绪对抗。
文章包含AI辅助创作:节点延期管理指南:PMO如何做好里程碑,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/336311
读者评论
关于“提前报延期比事后解释更划算”,我们实际推行时发现一个前提:只要延期还挂在项目考核里,制度写不追责也没用,项目经理照样拖到最后一刻。后来先把按期率从部门考核里拿掉,主动上报量才起来。所以我觉得上报通道和考核脱钩必须同步做,只改通道效果有限。
预警提前期这个指标我认同,但落地有个麻烦:T-14天能预警的前提是任务颗粒度够细,否则团队自己也说不准。我们做基建类项目,外部依赖比如审批、供电,提前两周根本看不出偏差,用全局统一阈值会大量误报。可能得分依赖类型定阈值,而不是一套阈值走到底。
承诺分级那三级看着清晰,但实际执行时高层只认最早的那个日期。我们试过把预测级和承诺级分开标注,结果汇报时领导还是拿预测日期当承诺追问,项目组干脆又都填承诺级。所以这套分级成不成立,取决于看板的使用者是谁,不只是制度写得对不对。
