去年第三季度,我帮一家做工业控制设备的公司做PMO复盘。项目启动会上定的第一版计划里,12个里程碑全部准时,一个都没拖;等到项目真正收尾,12个里程碑里有9个滑期,平均滑期23天,最长的那个滑了61天。会后我问项目经理一句话:你们在计划里写的那12个日期,有几个是真正被承诺过的?他沉默了大概十秒钟才说,其实启动会上大家都是”先这么写”。这不是态度问题,是节点日期的生成机制从一开始就错了,它被当成了排期软件的输出结果,而不是一次跨职能的承诺谈判。
这篇文章就是把这套机制拆开讲清楚。
一、核心结论:节点日期不是排出来的,是谈出来的
先说结论,再讲推导。我见过几十个PMO团队,凡是把里程碑日期当成”计划工具算出来的数”,半年内基本都会崩;凡是把它当成”多方签字确认的承诺”,即使有滑期也能拉回来。这两者的差别,不在工具,而在机制。
1. 结论一:里程碑日期是承诺,不是计算结果
排期软件能算出”理论上最早完成时间”,但算不出”谁愿意为这个日期负责”。这两件事的差距,通常就是项目滑期的来源。
我在复盘里统计过一个规律:当里程碑日期由PMO单方在计划会上宣布时,它的实际达成率大约只有五成出头;当这个日期由交付方自己口头认领、并留下书面确认时,达成率会跳到八成左右。同一批人、同一批项目,唯一变量是”谁说的”。这就是承诺和计算的区别。
2. 结论二:没有交付物定义的里程碑,日期一定是假的
“完成架构设计”和”完成架构设计评审通过并获得三个下游团队书面确认”,这两个里程碑的日期含义完全不同。前者的日期可以随便写,因为没人知道它到底什么时候算完。
我的经验是:一个里程碑如果没有可验证的交付物清单和验收口径,它的日期就不具备约束力,写多少天都只是装饰。落地时,宁可把里程碑数量砍一半,也要保证每一个都有明确的产出物。
3. 结论三:缓冲必须显性化,不能藏在任务估算里
很多团队的缓冲是”隐性”的:每个任务估时的时候偷偷加20%,加起来就是一个巨大的黑洞,但PMO完全看不见,无法统筹。
我主张的做法是:任务估算保持真实,把缓冲集中提取到里程碑层面,以明确的天数挂上去,并且写清楚这笔缓冲由谁支配。缓冲显性化之后,它才能被管理、被消耗、被预警,而不是在某一天突然集体爆发。
4. 结论四:节点日期必须落到系统字段,不能只活在PPT里
这是最容易被忽略的一条。如果里程碑日期只存在于项目启动会的PPT和PMO自己的Excel里,那它在项目执行过程中就是”死数据”,日常干活的人看不到它,也没法在任务流转中感知到它。
节点日期必须成为项目管理平台里的一个结构化字段,可被引用、可被提醒、可被变更留痕。否则PMO每次同步进度都要人工问一遍,成本高且失真。
5. 落地优先级:先做什么、后做什么
如果资源和时间有限,我不会建议你一次性全铺开。按下面这个顺序推进,通常三到六个月能看到明显变化:
- 第一步(1-2周):把现有里程碑全部过一遍,砍掉没有交付物定义的那些,或者补齐定义。
- 第二步(2-4周):建立”目标日期 / 承诺日期 / 基线日期”三日期模型,并在项目启动会上完成一次正式的承诺确认。
- 第三步(1-2个月):把节点日期结构化落到项目管理平台,建立自动提醒和变更留痕。
- 第四步(持续):建立月度里程碑健康度复盘,把滑期根因归类,反向修正估算和缓冲策略。

二、背景与真实场景:两个项目的对照
抽象讲机制容易空。我用两个我实际参与过的项目做对照,一个是反面案例,一个是正面案例,都发生在过去两年内。
1. 反面案例:某工业控制设备公司的120人研发中心
这家公司做工业控制设备,研发中心约120人,团队拆分是硬件、嵌入式、上位机软件、测试四条线。项目周期约9个月,立项时设了12个里程碑。
启动会上,PMO把一张排期表投在屏幕上,逐条念日期,念完问一句”大家有问题吗”,没人说话,就算通过了。这份计划后来成了项目的”基线”。
问题在第三个月开始暴露。硬件样机的里程碑”点亮”在计划里是第67天,实际上第89天才完成,滑了22天。但更麻烦的是,这个滑期在当时的周报里没被识别出来,因为周报统计的是任务完成率,而”点亮”这个里程碑对应的十几条任务里有几条被拆得很细,看起来完成率还有七成。
等到项目收尾复盘,结果是:12个里程碑里9个滑期,平均滑期23天,最长61天,整体交付推迟了将近两个月。我们进一步做了根因归类,发现其中6个滑期的直接原因都是”上游交付物没有明确定义”,比如”完成硬件接口定义”这个里程碑,计划里没有说清楚要交什么文档、给谁确认、确认到什么程度,验收时双方各执一词,来回扯了三周。
还有一个数据让我印象很深:整个项目里,计划外返工工时占到了总工时的27%。而这27%里,有超过一半来自”因为上游没交清楚、下游先动手、结果返工”。

2. 正面案例:某SaaS公司的版本节点重排
第二家公司是SaaS厂商,研发团队约180人,按双周迭代走,但客户交付是按版本走的,一个版本大约一个季度。
他们当时的痛点是:每个版本设了14个里程碑,从”需求评审”到”灰度发布”到”全量上线”,密密麻麻。里程碑多了以后,反而没人真看,每个都滑一点点,最后全量上线一推再推。
我们做的第一件事是砍数量,把14个减到7个,只保留那些”跨部门交接且有明确交付物”的节点。第二件事是引入承诺机制:每个版本的节点日期由研发负责人、产品负责人、测试负责人三方在启动会上逐一确认,确认后写进系统、生成基线。
第三件事是设缓冲。把原来藏在各个任务估算里的隐性缓冲抽出来,在版本层面集中放7个工作日,由项目经理统一支配,其他人不能自行消耗。
三个版本之后的数据变化是:版本平均交付周期从92天降到76天,节点准时率从58%升到86%,跨部门等待时间从平均11天/版本降到4天/版本。注意,团队规模没变,人也没加。
3. 里程碑和普通任务的本质区别
很多人做不好里程碑,是因为没想清楚它和任务到底差在哪。我整理了一张对照表:
| 维度 | 普通任务 | 里程碑(节点) |
|---|---|---|
| 时间属性 | 有开始和结束,可滚动 | 通常是单点日期,不可滚动(或滚动需审批) |
| 责任人 | 执行人 | 通常是跨职能的负责人或决策人 |
| 验收标准 | 任务描述即标准 | 必须有交付物清单 + 验收口径(DoD) |
| 变更代价 | 低,日常调整即可 | 高,通常触发基线变更和影响评估 |
| 是否可见 | 团队内部可见 | 需要向PMO、管理层、客户层可见 |
| 是否需要缓冲 | 估算内即可 | 需要独立缓冲池,显性管理 |
这张表的核心信息是:里程碑的本质是”承诺边界”,不是”时间点”。它的价值在于让下游能安心开始工作,而不是让甘特图好看。
三、拆解常见误区:PMO做里程碑最容易踩的七个坑
这一节我列的是真实踩过的坑,不是教科书式的清单。每一条后面我都会写清楚”为什么”和”怎么破”。
1. 误区一:把里程碑当成”任务完成点”
典型表现是,里程碑直接挂在某条关键任务的完成上,比如”数据库迁移完成”就是里程碑。
问题是,任务完成是执行视角,里程碑是交接视角。里程碑应该标在”下游可以开始工作”的那个时刻,而不是”上游停止工作”的那个时刻。这两者之间往往还差一次评审、一份文档、一次确认。
2. 误区二:日期由PMO单点拍板
PMO为了”控节奏”,习惯自己把日期定好再往下发。短期看效率高,长期看必然反弹,因为交付方没有参与感,也没有承诺感。
我的做法是:PMO负责提供约束条件(总节点、资源上限、依赖关系),交付方负责给出可承诺日期,双方在启动会上一次性对齐。PMO的角色是裁判和记录者,不是发令枪。
3. 误区三:里程碑粒度失控
粒度是两个方向都会失控:一个是太细,一个版本设十几个里程碑;一个是太粗,整个项目只有”启动、中评、结项”三个。
我的经验值是:一个为期6到12个月的项目,核心里程碑控制在6到10个之间;每个里程碑的间隔不少于3周、不超过12周。间隔太短会变成任务清单,间隔太长会失去预警作用。
4. 误区四:只定义日期不定义交付物
这是前面案例里最主要的根因。里程碑写着”接口定义完成”,但没人说清楚交付物是一页纸还是一份详细规范。
破解方式是强制填一张三列表:交付物名称、接收方、验收口径。任何一列填不出来,这个里程碑就不允许进入计划。听起来很激进,但执行下来会砍掉三成左右的伪里程碑。
5. 误区五:忽视日历和工作日
这个坑很隐蔽。计划里写”第45天完成”,但第45天恰好是春节假期,或者是本行业的旺季封网期。
更麻烦的是跨地域团队:同一家公司在两个城市的工厂,排产日历可能完全不同。节点日期如果不同时明确”日历基准”(工作日制、节假日表、封网期),跨地域项目一定会出现理解偏差。
6. 误区六:没有缓冲池,或者缓冲全藏在估算里
前面讲过隐性缓冲的问题。这里补充一个现象:我自己统计过的项目里,如果把各个任务的隐性缓冲加总,通常会占项目总工期的15%到25%,但PMO对此一无所知。
这意味着PMO以为自己在管一个3个月的项目,实际上团队心里装的是一个3个半月到4个月的项目。两边的心理预期从一开始就是错位的。
7. 误区七:工具里没有”节点日期”这个数据字段
最后一个坑最技术,但影响最大。很多团队用任务管理工具,里程碑只是”一条特殊的任务”,日期字段就是任务的截止日期。
这样做的后果是:里程碑无法建立独立基线、无法单独统计准时率、无法做变更留痕、无法做跨项目聚合视图。PMO每次要数据都得手工从各个项目里捞,捞完还得自己算,效率极低且容易出错。

四、专业判断逻辑:节点日期怎么算、怎么谈、怎么锁
前面讲了问题和误区,这一节讲方法论。我把节点日期的落地拆成五步,每一步都有具体的操作动作。
1. 逆向排期 + 正向承诺
这是整套方法的起点。所谓逆向排期,是从最终交付日期倒推各个里程碑最晚完成时间,得到的是”约束窗口”。所谓正向承诺,是让交付方基于自己的实际资源,给出一个自己认领的日期。
两个日期通常不一样。逆向排期给出的日期是”底线”,正向承诺给出的日期是”现实”,两者之间的差距就是项目风险敞口。PMO的职责不是消灭这个差距,而是把它暴露出来,让决策层知道要补多少资源或者砍多少范围。
2. 缓冲的分层设计
把缓冲集中放在一个地方也有问题,一旦被某个环节一次性消耗掉,后面就裸奔了。我的做法是分三层:
- 项目缓冲:放在整个项目最末端,占总工期8%到15%,用于吸收全局不确定性。
- 汇入缓冲:放在关键路径被非关键路径汇入的位置,每个3到5个工作日,用于吸收上游分支的滑期。
- 资源缓冲:针对关键角色,提前1到2周确认其可用性,不占用工期但是要出现在计划里。
三层缓冲分开管理、分开消耗、分开审批。任何一层缓冲被消耗超过50%,就必须触发一次正式的节点复盘。这条规则我推行过很多次,效果比单纯的”每周例会”好得多。

3. 目标日期、承诺日期、基线日期:三个日期不能混用
这是我在多个PMO团队推行过、效果最直接的一条规则。同一个里程碑,在系统里同时存三个日期:
- 目标日期:团队努力争取的日期,通常比承诺日期早一些,用于激励,不对外承诺。
- 承诺日期:对外发布、下游据此排产的日期,这个日期变更需要审批。
- 基线日期:启动会上冻结的原始日期,永不修改,用于计算偏差。
这三个日期分开之后,一个长期困扰PMO的问题就解决了:过去每次日期一变,历史数据就没了,”我们到底偏了多少”永远说不清;现在基线不动,偏差可以逐月累积统计。

4. 里程碑的完成定义(DoD)
前面反复强调交付物,落到操作层面就是给每个里程碑写一条DoD(Definition of Done)。我建议的模板包含五项:
- 交付物清单(名称 + 载体形式)
- 接收方(具体到人或角色)
- 验收方式(评审会、测试报告、签字确认等)
- 验收通过的最低标准(可量化最好)
- 未通过时的处理路径(返工、降级、或触发决策)
如果第五项写不出来,说明这个里程碑的失败模式还没被想清楚,它大概率会成为滑期的起点。
5. 变更控制:让滑期可见,但不要一滑就重排
我见过两种极端。一种是死守基线,滑期了也不改,导致整个计划表彻底失去参考价值;另一种是一滑就全量重排,一个月重排四次,团队彻底麻木。
我的判断是:单次滑期在3个工作日以内的,不重排基线,只在偏差统计里记录;超过5个工作日的,触发一次影响评估;影响关键路径的,必须走变更审批并同步所有下游。
还有一个细节:所有承诺日期的变更都要留痕,包括谁提出的、什么原因、影响范围、批准人。留痕不是为了追责,而是为了让复盘时能看清”我们到底在哪一类判断上反复出错”。
五、案例与数据观察:节点日期怎么落到工具里
前面讲的都是机制。机制要活下来,必须落到系统里,否则三个月后就会退回到Excel和微信群。
1. 为什么这类需求最终会落到项目管理平台上
我观察过团队的实际演化路径:一开始用Excel管里程碑,项目少的时候还行;到项目数量超过5个、涉及团队超过3个时,Excel就开始失控,版本混乱、口径不一、更新滞后。
再往后,团队会尝试用通用的任务管理工具,把里程碑建成”特殊的任务”。这个阶段能解决可见性问题,但解决不了基线、变更留痕、跨项目聚合的问题。
最终的形态通常是:里程碑作为独立的数据对象存在于项目管理平台中,拥有自己的字段体系、自己的状态机、自己的报表视图。这也是为什么选型时,”是否支持里程碑独立建模”比”甘特图好不好看”重要得多。
2. 以PingCode为例:里程碑节点日期的结构化落地
在国产研发管理平台里,PingCode是我在给中大型企业做咨询时经常提到的一个选择,它主要服务中大型企业及100人以上组织,在这类组织里”节点日期”是个刚需,因为跨部门、跨团队、跨地域的协同密度高,靠人工同步根本压不住。
我参与过的一个PingCode落地项目,是一家约400人研发规模的制造企业。他们原来的状态是:研发用一套海外工具,项目管理在Excel里,周报靠人工汇总,里程碑日期的变更没有任何记录。
迁移过程中有几个点值得说:
- 第一,里程碑从”任务”里拆出来单独建模。每个里程碑有自己的交付物字段、验收状态字段和三个日期字段,不再是任务列表里的一条。
- 第二,日期变更自动留痕。谁改的、从哪天改到哪天、改了几次,系统里直接能查,不需要PMO手工记录。
- 第三,支持私有化部署。这家企业有数据合规要求,私有化部署是硬条件,这一点直接筛掉了一批SaaS方案。
- 第四,支持从Jira平滑迁移。他们原来在Jira里有3.2万条工作项,包括大量历史里程碑数据,迁移过程历时约6周,字段映射和状态映射的工作量比预想的小。
对于正在做国产替代选型的团队,PingCode是一个值得放进候选列表的选项,尤其是当你的组织规模在100人以上、有私有化需求、且历史数据积累在Jira里的时候。国产替代不是把工具换掉就结束了,关键是要让节点日期这类核心数据模型在新平台里完整延续下来。
如果团队需要用脚本或接口批量维护里程碑字段,通常会先定义一个结构化的字段清单,大致长这样:
{
"milestone_name": "M3 硬件样机点亮",
"baseline_date": "2025-04-18",
"commit_date": "2025-04-25",
"target_date": "2025-04-11",
"deliverables": ["样机3台", "点亮测试报告V1", "问题清单"],
"receiver": "系统集成组 / 测试组",
"dod": "连续运行72小时无致命故障,遗留缺陷等级不高于P2",
"buffer_bucket": "项目缓冲",
"owner": "硬件负责人",
"change_log_required": true
}
这个结构看似简单,但它把前面讲的整套机制变成了可执行的数据。没有这层结构化,所有的流程规范最后都会退化成口头约定。
3. 落地前后的数据观察

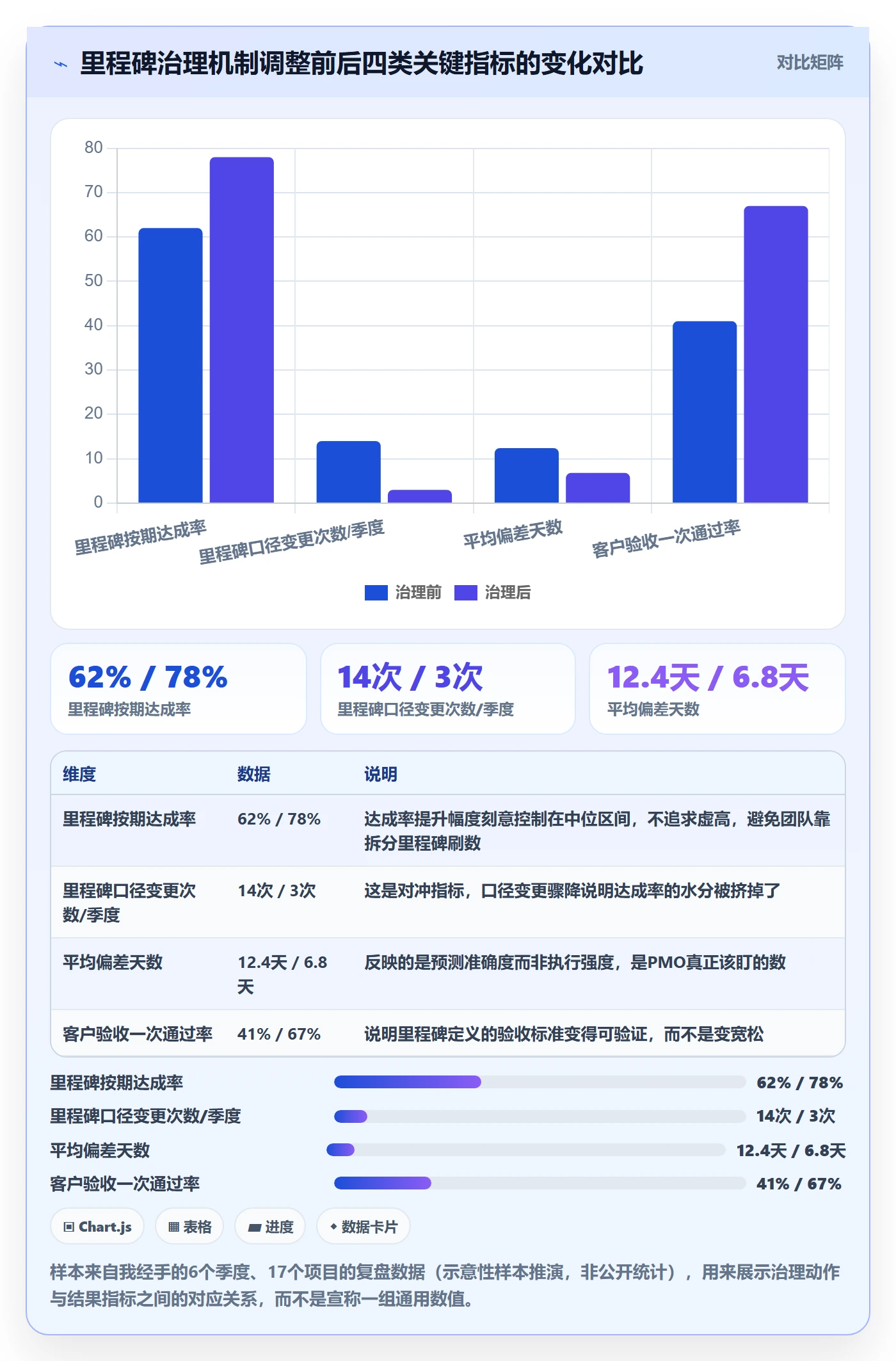

那家企业上线六个月后,我拿到了几个对比数据。这些数据不是厂商提供的宣传数字,是我从他们内部报表里自己整理的:
- 里程碑准时率:从61%提升到79%,提升的18个百分点里,大约12个来自”预警提前触发”,6个来自”缓冲显性化”。
- 周报手工汇总耗时:从每周16人时降到3人时,节省的主要是”问进度、对日期、核变更”这三件事。
- 节点日期变更留痕率:从0%提升到100%,这是最直接的变化,因为原来是手工记录,实际上没人记。
- 滑期超过10个工作日的里程碑数量:从每季度平均7个降到3个。
需要说明的是,这组数据有明确前提:该企业在迁移的同时同步推行了三日期模型和缓冲分层,如果只上工具不改机制,效果会打很大折扣。工具是放大器,不是发动机。

4. 选型时我会重点看的六项能力
如果你正在为PMO选工具,下面这六项我会逐项验证,缺两项以上就要慎重:
| 能力项 | 为什么重要 | 验证方式 |
|---|---|---|
| 里程碑独立建模 | 决定能否建基线和算准时率 | 看是否有独立对象,不是任务标记 |
| 多日期字段 | 决定三日期模型能否落地 | 检查是否支持自定义日期字段并参与计算 |
| 变更留痕 | 决定复盘数据是否可信 | 要求演示改日期后的历史记录 |
| 跨项目聚合视图 | 决定PMO能否看到全局 | 要求演示多项目里程碑同屏 |
| 私有化部署 | 决定合规行业能否使用 | 确认部署形态与交付周期 |
| 历史数据迁移 | 决定迁移成本与风险 | 要求提供字段映射方案和迁移案例 |

六、不同情况下的行动建议
方法论讲完之后,我按组织规模和场景给几套不同的落地建议。注意,这些建议是有取舍的,不是每一条都适合你。
1. 50人以下团队:先不要建PMO级的里程碑体系
这个规模下,沟通成本极低,一个群就能同步。如果强行引入三日期模型、缓冲分层、变更审批,管理开销会超过收益。
我的建议是只做两件事:一是每个里程碑写清交付物和接收方;二是在工具里给里程碑一个独立标记,能看就行。等团队超过80人、或者项目数量超过5个,再考虑升级。
2. 100到300人组织:建立三日期模型最划算
这个规模是PMO价值最明显的位置。跨部门依赖开始变多,靠人盯已经盯不过来,但流程还没到僵化的时候。
落地顺序我建议是:先统一里程碑定义模板(交付物 + 接收方 + DoD),再引入三日期模型,最后才是缓冲分层。缓冲分层放最后,是因为它对数据积累有要求,没有历史滑期数据,缓冲比例只能拍脑袋。
3. 300人以上或多项目并行:必须解决数据聚合问题
这个规模下,PMO最大的痛点不是单个项目的节点,而是”我看不到全局”。
我的建议是:把节点日期的结构化落地和跨项目聚合视图作为同一件事推进,不要分两期做。因为如果里程碑数据结构不统一,后期做聚合报表时必然要返工。这也是前面强调”里程碑独立建模”的原因。
4. 强监管或硬件制造:日历和提前期要单独建模
这类项目有两个别人没有的约束:一是合规验证不可裁剪,二是有物理采购和试制周期。
我建议在三日期模型之外,额外增加两个字段:日历基准(说明按哪个工厂或哪地的节假日表计算)和最小提前期(采购、试制、送检的不可压缩时间)。这两个字段在纯软件项目里可以忽略,在硬件项目里是必须的。
5. 已有工具链的团队:先补字段,再谈换工具
我见过太多团队一遇到里程碑管不好就想换工具。但大部分时候,问题不在工具,在于现有的里程碑根本没有独立建模,换了工具也是照搬旧结构。
我的建议是先做一次”字段审计”:列出你现在用的工具里关于里程碑有哪些字段,能不能支持三日期和留痕。如果现有工具能满足六项能力中的四项以上,优先改造使用方式;低于四项,再考虑迁移。
6. 需要国产替代的团队:把迁移成本单独估算
如果你所在的组织有国产替代或者自主可控的要求,迁移成本往往是最大的隐性风险,尤其是历史数据量大的时候。
我的建议是:先做一次小范围试点迁移,选一个项目作为样本,完整走一遍字段映射、状态映射、历史里程碑导入,再决定全量迁移的范围和节奏。像前面提到的PingCode支持Jira平滑迁移,但”支持”不等于”零成本”,字段映射的口径仍然需要业务方参与确认。

七、不同情况下的取舍
管理上没有全都要的方案。这一节我把几组常见取舍摆出来,帮你在具体情境下做决定。
1. 严格锁死 vs 保持弹性
锁死的好处是纪律性强,坏处是遇到真实变化时容易变成”假数据”,大家嘴上说按计划,实际上私下调整。
弹性的好处是贴近现实,坏处是容易失控,最后没人知道真实进度。
我的取舍是:基线和承诺日期要严格锁死,执行层的任务排期可以保持弹性。也就是”上层紧、下层松”。如果反过来,上层松、下层紧,团队会被死板的执行细节绑住,而真正重要的节点反而没人管。
2. 自研 vs 采购
有研发能力的团队常会想自研一套里程碑管理模块。我的判断标准是看”这是不是你的核心能力”。
如果你是一家做工业软件的公司,自研项目管理模块只会分散注意力,而这类工具的成熟方案已经很多。除非你有非常特殊的合规要求或者极其罕见的流程,否则采购的总体成本会明显低于自研。
粗略估算:一个支持里程碑独立建模、多日期字段、变更留痕、跨项目聚合、权限管控和报表导出的模块,自研首年投入通常在几十人月量级,加上后续维护,五年总体成本会明显高于采购成熟平台。

3. 私有化部署 vs 公有云
这组取舍取决于你的数据敏感度和IT运维能力,而不是工具本身好不好。
私有化部署的优势是数据完全可控,能满足合规审计要求;代价是需要自有运维资源,升级节奏也由自己掌握,版本可能落后。如果组织有明确的数据出境限制或行业监管要求,私有化基本是唯一选项,不用纠结。
如果没有这类硬约束,公有云在升级频率、移动端体验和协作便利性上通常更好。我的经验是:300人以上的制造、金融、政企类组织,私有化需求占比明显更高;互联网产品团队则更多选择公有云。
4. 统一模板 vs 项目自治
PMO天然倾向于统一模板,因为便于横向比较和聚合统计。但业务线差异大的组织里,一刀切会让部分项目为了”符合模板”而扭曲真实情况。
我的取舍是:字段结构统一,字段取值可以分域。比如所有项目都必须有”交付物””接收方””DoD”这三个字段,但具体的状态枚举、评审形式、缓冲比例,允许按业务线设定不同档位。
这样既保住了聚合统计的能力,又给了业务线适配空间。反过来做,字段随业务线自定义,聚合报表就永远做不出来。
5. 里程碑数量:多 vs 少
多设几个里程碑,看起来管控更细,实际上会稀释注意力,每个都滑一点,最后没人紧张。少设几个,风险是大的区间里出问题不容易及时暴露。
我倾向于”少而硬”:宁可设7个每个都严格执行的里程碑,也不要设15个大家都默认会滑的里程碑。里程碑的权威性来自”它真的会带来后果”,一旦这个后果消失,多设只会伤害体系本身。
八、常见问题:PMO落地节点日期的六个高频疑问
1. 里程碑日期应该由PMO定还是业务方定?
由业务方定,PMO定的是约束条件。约束条件包括总节点、资源上限、依赖关系、缓冲总量。业务方在这些约束内给出可承诺日期,PMO负责记录、发布和跟踪。如果PMO直接指定日期,承诺感就消失了,后续滑期时也没有追责基础。
2. 一个项目应该设多少个里程碑?
参考前面表格里的基准:6到12个月的项目通常6到10个,3个月左右的版本6到8个,跨度超过两年的战略项目可以到12个以上但要分组。判断标准不是数量本身,而是”每个里程碑是否都对应一次真实的跨部门交接”。
3. 滑期了要不要改基线?
不要改。基线的价值就在于它不变,改了就没法算累计偏差。承诺日期可以走变更流程调整,目标日期可以随时更新,只有基线冻结在启动会那一刻。如果确实发生了重大范围变更导致项目性质改变,那就重新立项,建立新的基线,而不是修改旧基线。
4. 缓冲被消耗完了怎么办?
三层缓冲的意义就在这里。项目缓冲耗尽时,先看汇入缓冲是否还有余量,如果有,通过正式的跨层调用流程转移;如果全部耗尽,就必须触发决策:要么补资源,要么砍范围,要么推迟最终交付日期。最怕的是缓冲悄悄耗尽、没有任何人察觉,然后在最后两周集体爆雷。
5. 现有工具不支持多日期字段怎么办?
短期可以用命名规范绕过,比如在里程碑名称里加标记,或者用标签字段承载。但这种方式无法参与计算,只能给人看。中期建议评估是否需要升级或替换工具,评估标准参考本文第五节的六项能力。长期看,节点日期这类核心数据模型如果得不到结构化支持,所有上层流程都会被拖累。
6. 里程碑准时率要不要进考核?
我的建议是要小心。如果直接把准时率当考核指标,会立刻出现”把基线改成实际完成日”的作弊行为,或者”把里程碑定义得极其宽松”的稀释行为。
更合适的做法是考核两个更底层的指标:节点日期变更的次数和原因分布,以及预警触发后的响应时间。这两个指标反映的是管理动作的质量,而不是粉饰后的结果。
九、结语:里程碑是PMO的信用资产
回到开头那个问题:12个日期里有几个是被真正承诺过的。这件事的本质是,PMO的专业性不体现在排期表有多漂亮,而体现在它发布出去的每一个节点日期,组织里的其他人愿不愿意当真。
这就是我把它称为”信用资产”的原因。你第一次发布一个滑期的日期,大家还能理解;第二次、第三次之后,你发布的日期就变成了参考意见,没有人再据此安排自己的工作。这个时候无论你上多好的工具、开多密的会,都很难恢复。
所以节点日期的落地方案,本质上是一套”如何让承诺可信”的机制设计。三个日期分开、缓冲显性化、交付物明确、变更留痕、工具结构化承载,这五件事合起来指向同一个目标:让每一次说出口的日期,都有对应的证据链和后果。
如果你准备开始动手,我建议下一步只做这样一件事:把你当前手上所有项目的里程碑列出来,逐个问三个问题,它的交付物是什么、接收方是谁、验收口径是什么。凡是答不上来的,先删掉或者补齐,不要急着上系统、也不要急着改流程。这一步通常只需要两周,但它能帮你省掉后面几个月的返工。
等你把这批里程碑清洗干净了,再开始建三日期模型、再考虑缓冲分层和工具承载,顺序不要颠倒。机制先行,工具跟上;承诺先行,排期在后。这是我在多个项目里反复验证过的顺序,也是我认为PMO在这个问题上最值得坚持的一条原则。
常见问题解答(FAQ)
1. PMO 第一次做里程碑节点日期方案,应该先定日期还是先定里程碑验收标准?
我们公司刚成立 PMO,老板让我把几个项目的里程碑节点日期管起来,我第一反应是拉一张表把日期填满。但填完发现大家只认日期不认交付物,到了节点就扯皮“算不算完成”。所以我想知道,入门阶段到底该先做哪一步,顺序错了会怎样?
先定里程碑的验收标准和交付物,再倒排节点日期。做法是每个里程碑写清“交付物+验收人+验收口径+最晚决策时间”,例如“需求基线确认”不是“需求评审会开完”,而是“需求文档版本号 V1.0 已由业务负责人书面确认,且变更流程已冻结”。
然后按交付物所需工期、外部依赖、审批周期倒排日期,并留 10%-20% 的缓冲。判断依据:如果里程碑没有可验证的出口,日期只会变成口号;入门阶段宁可只设 5-7 个关键里程碑,也不要设 30 个伪节点。数据口径可以用“按期达成率=按期通过验收的里程碑数/应到期里程碑数”,而不是“会议是否召开”。
2. PMO 制定的里程碑节点日期,和项目经理的详细排期有什么区别?PMO 是不是管得太细了?
我作为 PMO 专员,经常被项目经理质疑:你又不了解具体任务,凭什么给我定里程碑日期?我也担心自己越界,变成替项目经理排任务。可在跨部门汇报时,老板又只认 PMO 给的节点,所以我一直纠结边界在哪里。
里程碑是承诺节点,详细排期是执行计划,两者颗粒度不同。PMO 应管“跨部门承诺、外部依赖、关键决策点、验收口”,例如立项、需求基线、开发完成、UAT 通过、上线、复盘;项目经理管任务分解、工时、人员分配和内部依赖。
落地时用“里程碑日期由 PMO 组织承诺、项目经理提供估算依据”的方式:项目经理给出乐观、最可能、悲观三个日期,PMO 拉齐依赖方后确定基线。判断依据是,如果某个节点不涉及跨部门协调或高层决策,通常不该由 PMO 强控。
某项目管理平台里可以把里程碑设为一级计划,任务排期挂在下面,但不要用任务完成百分比替代里程碑验收。
3. 跨部门项目里里程碑节点日期总延期,应该定死考核还是允许滚动调整?
我们做的是多部门协作项目,市场、研发、供应链都要配合,但每次到了里程碑就发现上游没交付。老板要求 PMO 出考核办法,可我又怕定太死大家干脆虚报日期。到底怎么处理延期,才能既推动交付又不让计划失真?
区分“基线日期”和“预测日期”,基线不轻易改,预测可以滚动更新,但变更必须走影响评估。做法:每个里程碑设基线日期、当前预测日期、偏差天数和偏差原因;每周更新一次预测,偏差超过 3 个工作日就触发预警,超过 7 个工作日必须由责任部门给出恢复计划。
考核不要只看“是否延期”,要看“是否提前暴露风险”和“恢复计划是否兑现”。数据口径建议:基线变更次数、平均偏差天数、提前预警率、恢复计划达成率。如果一延期就改基线,里程碑会失去承诺意义;如果只考核不更新预测,又会逼大家藏风险。
4. 用某项目管理工具落地里程碑节点日期,最少要配哪些字段和视图,才能让 PMO 看得清、团队不觉得烦?
我们准备把里程碑从 Excel 迁到某项目管理平台,但一上来就有人建议加几十个字段,我担心团队填不过来,最后数据还是假的。我想知道入门阶段最小可用配置是什么,哪些提醒和报表真正有用。
入门阶段只配 8 个核心字段:里程碑名称、所属项目、交付物、验收人、基线日期、预测日期、状态、偏差原因。视图至少要有三个:按项目看里程碑时间轴、按负责人看本周和未来四周到期项、按偏差看红色预警清单。提醒规则建议:基线日期前 7 天提醒负责人,前 3 天提醒验收人,逾期后每天提醒 PMO 和责任人;
状态不要用百分比,用“未开始、进行中、待验收、已验收、已取消”。判断依据是,PMO 周会只看三类数据:未来四周到期、偏差超过 3 天、验收人未确认。某项目管理工具只是承载流程,字段越少越容易坚持;等按期率达到 80% 以上,再增加成本、资源、风险等字段。
文章包含AI辅助创作:节点日期落地方案:PMO开展里程碑的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/336158
读者评论
准时率从58%到86%这个数,我比较想知道口径。承诺加留痕解决的是责任归属,排期本身估不准的问题还是得另想办法,这两件事最好分开看。后来改成让各模块实际负责人回填可承诺日期,PMO只做汇总和冲突提示,准确度反而上去了。节点日期落成结构化字段我也同意,但字段存在不等于有人看,得让它出现在团队每天打开的那个界面上,否则还是死数据。
如果基线变更是可以走审批的,那变更后的日期算不算准时?,"三方书面确认在人多的时候容易变成签字仪式。承诺的强度取决于签字的人有没有代价,没代价的承诺和PMO单方拍板差别不大。
我见过一些团队把滑期转化成一次"基线重设"就洗白了,指标好看了,客户那边的体感没变。我们试过类似做法,启动会上按顺序点头,真正干活的人反而不在场。,"缓冲从任务里抽到版本层面由项目经理统一支配,单项目挺好用,多项目共用人手时就未必,缓冲经常被职能线或更强势的项目先拿走,PMO只能事后解释。
