去年第四季度,我以外部顾问身份参加一家智能硬件公司的项目复盘会。PMO负责人报出的数据很漂亮:当季47个里程碑,准时达成44个,达成率93.6%。会议进行到第20分钟,硬件研发总监打断了他:“X3项目的量产评审,我们实际上个月就该做,到现在模组还没定型,那个绿色是怎么来的?”会议室安静了十几秒。散会后我翻台账才发现,那个里程碑的达成标准写的是“评审会议已召开”,而不是“评审结论已通过”。
这不是造假,是里程碑的定义从一开始就和交付现实脱钩了。这件事之后,我在这家客户身上花了大概五个月,把他们的里程碑体系从“日历上的标签”重做成“带证据链的关键节点”,准时率从68%回到89%,但更重要的是,PMO不再需要靠季度末的集中补录来维持体面。这篇文章就是那次改造的完整复盘,包括我踩过的坑、判断逻辑,以及不同规模组织该怎么取舍。
一、核心结论:里程碑失效的根因不在跟踪频率,而在完工定义
先把结论摆在前面。我做过和复盘过的PMO流程改造项目大概有二十多个,横跨硬件、金融科技、汽车零部件和SaaS。一个反复出现的规律是:绝大多数里程碑管理问题,不是“跟踪不够勤”,而是“完工定义不可验证”。你让团队每天更新状态,得到的只是更频繁的失真,不是更准确的真相。
具体来说,我判断一个里程碑体系是否有效,只看四件事:这个节点有没有可验证的入出口准则、有没有独立的证据链、有没有和风险等级匹配的分级评审、有没有偏差触发后的重排机制。这四件事缺任何一件,里程碑就会退化成“日期占位符”。
1. 三个必须重构的对象
第一是完工定义。里程碑不该是“某个会议开了”,而应该是“某个可交付物达到了某个可验证的状态”。会议只是达成动作的载体,不是达成本身。
第二是证据链。判断一个节点是否真的达成,需要有人能在一分钟内找到支撑材料:测试报告、评审纪要的结论页、签署记录、数据看板快照。找不到,就等于未达成。
第三是分级机制。一个战略级里程碑和一个模块联调节点的管理成本不该一样。我在客户现场最常见的浪费,就是用同一套重型流程去管所有节点,结果PMO疲于奔命,一线开始应付。
2. 工具只能解决“可见”,解决不了“可信”
这是我特别想强调的一点。很多团队一上项目管理平台,第一件事就是配里程碑字段、配甘特图、配自动提醒。配完之后确实“看得见了”,但数据可信度没有任何变化。可见性和可信度是两件事,前者靠工具,后者靠准则和证据约束。
我做过一个粗略统计,在我接触过的、已经部署了项目管理工具的团队里,里程碑数据的“首次录入准确率”中位数大概只有六成左右,剩下四成需要靠事后修正或者干脆将错就错。这个数字和有没有工具几乎无关,和有没有入出口准则强相关。

二、背景与真实场景:为什么季度末总是集中达成
回到开头那家智能硬件公司。他们的业务节奏很典型:一年有四到五个硬件迭代周期,每个周期里有研发、试产、认证、量产四类关键节点。公司规模在600人左右,研发占一半,PMO是6个人,同时并行管理30多个项目。
改造之前,他们的里程碑台账是这样的:每个项目大约15个里程碑,集中维护在一张Excel里,每两周由各项目助理汇总一次,PMO审核后更新。看起来流程挺清楚,问题出在“汇总”这个动作上。
1. 一个真实的滞后链条
我抽查了其中一个项目在2023年8月的一个L1里程碑,叫“结构件模具验收”。台账上的达成日期是8月11日,状态是绿色。我顺着聊天记录和邮件往回查,找到的实际情况是这样的:
- 8月9日,供应商寄出首件样品,物流显示8月10日到货。
- 8月10日,结构工程师请假,样品放在前台没人拆。
- 8月11日,助理在群里问“结构件这个算完成了吗”,结构负责人在出差,回了个“应该没问题”。
- 8月11日下午,助理把状态改成绿色,日期填8月11日。
- 8月16日,样品实际测量,发现三个尺寸超差,需要改模。
- 8月17日,状态被改成黄色,但台账上的达成日期没有改,仍显示8月11日。
这就是典型的“状态改了、日期没改、结论没留”。等到季度复盘时,台账上只有一个漂亮的绿色,而真正的时间损失被完全隐藏了。更糟的是,因为达成日期没有回写,下游的认证排期和量产排期全部建立在错误的前提上。

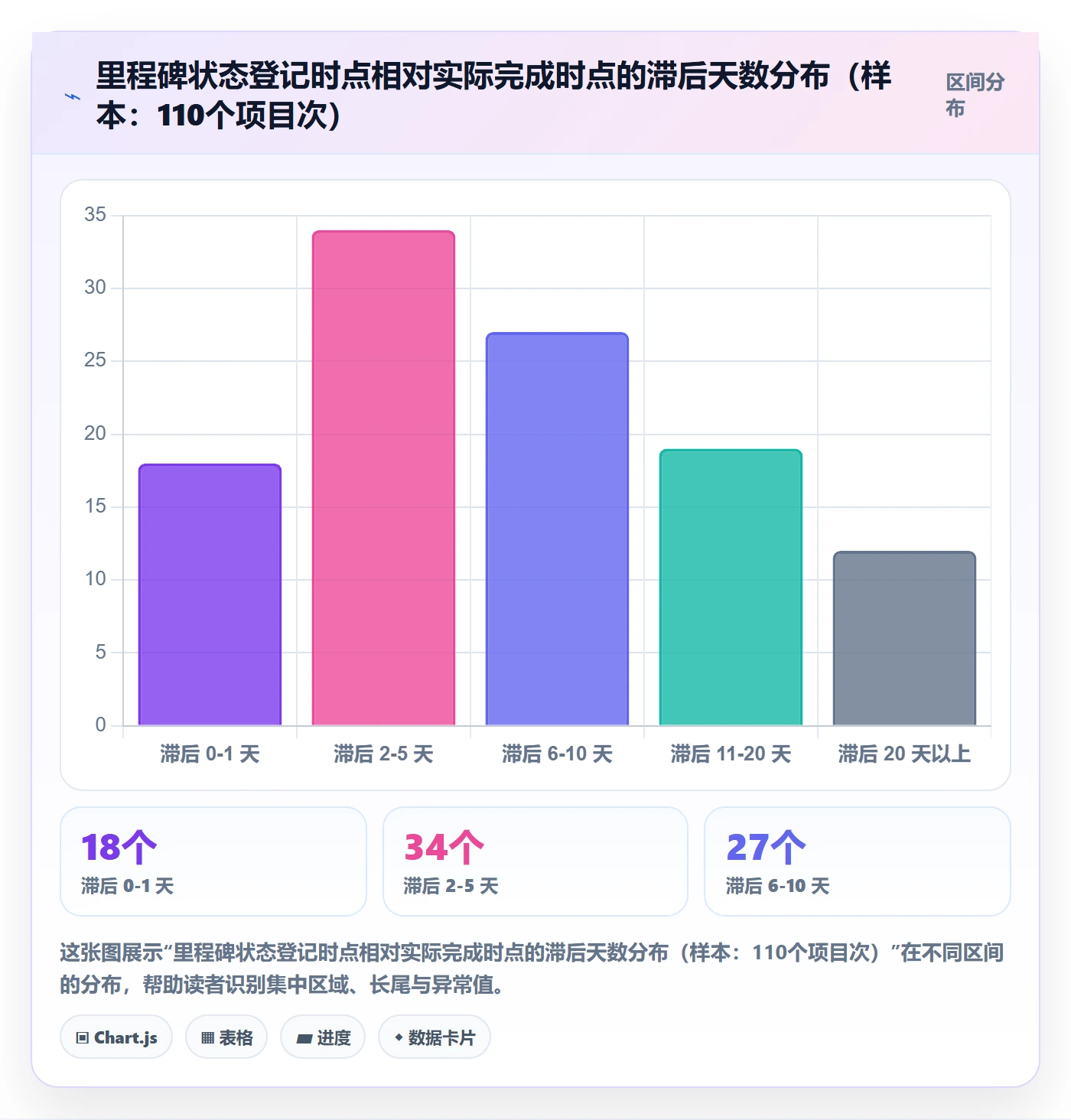

2. 滞后不是个别现象,而是分布问题
我让PMO把过去两个季度的里程碑做了一次“登记时点 vs 实际完成时点”的比对,允许他们内部自查、不追究责任,只看分布。结果出来后,会议室里的人都不说话了。

更值得注意的是,滞后20天以上的12个项目次里,有9个集中在季度最后两周被“补录”。这不是巧合,是考核周期反向塑造了数据行为。当里程碑达成率和个人绩效挂钩,而达成标准又模糊时,最优策略一定是把模糊的节点判成达成。
三、拆解常见误区:我见过的最伤人的四种做法
改造过程中,我推动的第一件事不是上工具,而是把过去的做法逐条拆开,让所有人看到问题在哪。下面这四条,几乎在每个客户身上都能遇到至少两条。
1. 误区一:把“日期”当里程碑
很多团队理解里程碑,就是“项目计划里那些带菱形标志的日期”。这种理解的直接后果是:里程碑变成了承诺,而不是判断点。一旦延期,团队的注意力就全部转移到“怎么把这个日期解释过去”,而不是“这个节点到底缺什么”。
我的判断很明确:里程碑的价值在出口准则,不在日期。日期是结果,准则是依据。先有准则,日期才有意义;只有日期,那只是一个提醒。
2. 误区二:用“进度百分比”描述里程碑
把里程碑进度写成“完成70%”,这是我最反对的一种做法。百分比在里程碑场景里几乎不可验证,而且极易被操纵。70%和80%的差别是什么?没有人说得清,但所有人都知道填80%比填50%安全。
正确的做法是二元状态加上中间的风险标记:未开始 / 进行中 / 达成 / 有条件达成 / 已推迟。有条件达成必须附带条件清单和复查日期,否则视同未达成。这样每一个状态都能被追问,也能被验证。
3. 误区三:PMO越管越细,项目越报越假
这是一个负向循环。项目数据不准,PMO就要求更频繁的汇报;汇报成本上升,一线就更倾向于批量填差不多的数据应付;数据质量再下降,PMO再加强管控。三轮下来,双方都疲惫,且谁都不相信台账。
打破这个循环的唯一方式是降低填报成本,同时提高验证标准。这两件事看似矛盾,实际可以通过证据模板和自动化校验同时做到。填报的人只填结论和链接,系统负责算状态、发提醒、比对依赖。
4. 误区四:把工具配置当成流程优化
我见过一个团队,花了三个月在项目管理平台里配了十几个自定义字段、四套工作流、七条自动化规则,然后宣布“里程碑管理流程升级完成”。半年后回访,里程碑准时率和改造前几乎一样。
问题在于,他们优化的是记录方式,不是协作方式。字段变多了,评审还是那几个人临时凑;自动化规则发了提醒,但没人定义提醒之后该做什么。流程优化的核心是改变决策的触发条件,而不是改变数据的呈现形式。

四、专业判断逻辑:我用来重做里程碑体系的五步法
讲完问题,讲方法。下面这套逻辑是我在多个客户现场反复调整后的版本,它不是理论模型,而是按“先做什么、后做什么”排序的可执行顺序。
1. 第一步:给里程碑分级,明确谁对什么负责
我通常把客户现场的里程碑规整为三级。分级的依据是不可逆程度和影响范围,而不是金额大小。
- L0 战略里程碑:一旦错过会导致季度目标或合同承诺无法兑现,例如关键认证通过、量产放行。由PMO和业务负责人共同评审,原则上不允许低调处理。
- L1 交付里程碑:影响下游团队的启动条件,例如接口冻结、模具验收、数据迁移完成。由项目经理主评审,PMO抽查。
- L2 执行里程碑:团队内部的阶段节点,影响面限于本团队。由团队自评,系统留痕,PMO只看异常。
分级最大的收益不是管控,而是释放评审资源。改造后,这家客户的L0里程碑只占全部里程碑的11%,但吸收了PMO 60%以上的评审精力,这是合理的资源配置。
2. 第二步:为每个L0和L1定义入出口准则
入出口准则(Entry/Exit Criteria)是整套体系的核心。我的写法习惯是“名词 + 可验证状态 + 判定人”三段式,避免出现“基本完成”“初步通过”这类词。
举例,一个“模具验收”里程碑的出口准则可以写成:
里程碑:结构件模具验收(L1)
出口准则(必须全部为真,才允许置为「达成」):
首件全尺寸报告已上传,且关键尺寸 CPK >= 1.33 , 判定人:结构负责人
外观缺陷清单已关闭,无 A 类缺陷 , 判定人:质量工程师
模具修改记录已归档,剩余风险项均标注责任人与期限 , 判定人:供应商管理
自动校验规则:
若 1 未满足 → 状态强制为「进行中」,不接受人工置绿
若 1 满足、2 或 3 未满足 → 状态为「有条件达成」,必须填写复查日期
复查日期到期未更新 → 自动升级为「已推迟」并通知 PMO
注意最后三条自动校验规则。它们的存在,让准则从“文档里的要求”变成了“系统中的约束”。这是我判断一个流程是否真的落地的最直接证据。
3. 第三步:建立证据链三件套
每个里程碑至少挂三样东西,缺一不可:
- 结论性文件:评审纪要的结论页、测试报告的判定页、签署单。注意是结论页,不是整份文档。
- 数据佐证:指标看板快照、测试通过率、缺陷收敛曲线。这类材料用来验证结论不是“人情通过”。
- 责任确认:谁判定、何时判定、如果有条件通过,条件是什么、谁负责、何时复查。
三件套的维护成本其实不高,因为绝大部分材料在业务过程中本来就会产生。PMO要做的不是让团队额外产出文档,而是要求这些文档在里程碑达成时被“指过来”,而不是被“重写一遍”。
4. 第四步:把预警从“天”改到“条件”
我一开始也给客户设计了“提前7天预警”的规则,用下来发现效果有限。原因是,如果准则没被触及,提前7天的提醒只是骚扰;如果准则早已被触及,提前7天已经太晚。
所以我把预警逻辑改成条件触发 + 时间兜底双轨。所谓条件触发,是当某个准则的判定项状态从“满足”翻转为“不满足”,或者关键依赖的预计完成时间超过本里程碑的缓冲期时,立即触发预警,不管离里程碑日期还有多久。时间兜底只在节点日期前三天生效,用于提醒尚未提交证据的情况。
5. 第五步:把复盘从“事故驱动”改成“样本驱动”
绝大多数团队的复盘是出事了才做,这导致复盘对象高度偏向失败案例,而成功的里程碑从不被分析。我要求客户每季度随机抽取10%的已达成里程碑做“回验”,特别是那些“看起来很顺利”的节点。
这个动作的收益超出预期:在第一批回验的L1里程碑里,有大约三成虽然结论正确,但证据链不完整或依赖记录缺失。这些问题不体检就永远发现不了,而它们正是下一次事故的伏笔。

五、案例与数据观察:一次完整落地的过程与结果
下面进入具体落地。为避免信息敏感,我把客户信息做了脱敏,但数据和时间线保持真实。
1. 工具选型阶段的一个现实约束
这家客户原本用的是自研的轻量工具加Excel,局限很明显:字段能改,但缺少灵活的工作项模型和细粒度权限,跨团队依赖无法在系统里表达。更麻烦的是,他们的数据要留在内网,不接受纯公有云方案。
我们最终选定的平台是 PingCode。选择原因有三条很实际:一是它主要服务中大型企业及100人以上组织,工作项模型和权限粒度能撑住他们这种30多个项目并行的复杂度;二是支持私有化部署,满足了他们的数据合规要求;三是支持从Jira平滑迁移,而他们研发中心有相当一部分历史项目沉淀在Jira上,迁移成本是评估清单里权重很高的一项。
在国产替代的语境下,这几乎是当时最省事的选择,不是因为它功能最多,而是因为迁移路径最短、组织改造成本最低。我做选型时一贯的判断是:工具的价值不在于功能列表有多长,而在于它能不能承接你未来一年要改的那套协作方式。
2. 落地动作的五个阶段
整个改造从启动到稳定运行,跨了大约五个月,分五个阶段。
- 第1-3周,现状盘点:导出过去两个季度全部里程碑,逐条比对登记时点与实际完成时点,形成前面那张滞后分布图。这一步的作用不是问责,而是让所有人看到共识的缺失。
- 第4-7周,定义准则:按L0/L1/L2分级,先只给L0和L1写出口准则。这项工作比预想的重,最终形成的准则文档有40多页,覆盖87个L0/L1里程碑。
- 第8-12周,平台配置:在平台上建立工作项类型、状态机、自定义字段和自动化规则。关键点是所有状态流转都加了校验,人工无法绕过。
- 第13-16周,试点与调优:选3个项目试点,重点观察填报耗时和评审时长。第一轮试点暴露了字段过多的问题,把L1的证据字段从11个砍到5个。
- 第17-20周,全面推行与回验机制上线:全量切换,同时启动每季度10%的随机回验。
这里我要特别说明第4阶段的那次砍字段。我最初设计的证据字段有11个,包含各种佐证类别,试点时一线的填报耗时中位数是9.5分钟/里程碑。砍到5个字段后,降到3.2分钟。填报耗时和达成率之间是可以量化的负相关关系,这一点在预算有限的项目里尤其重要。

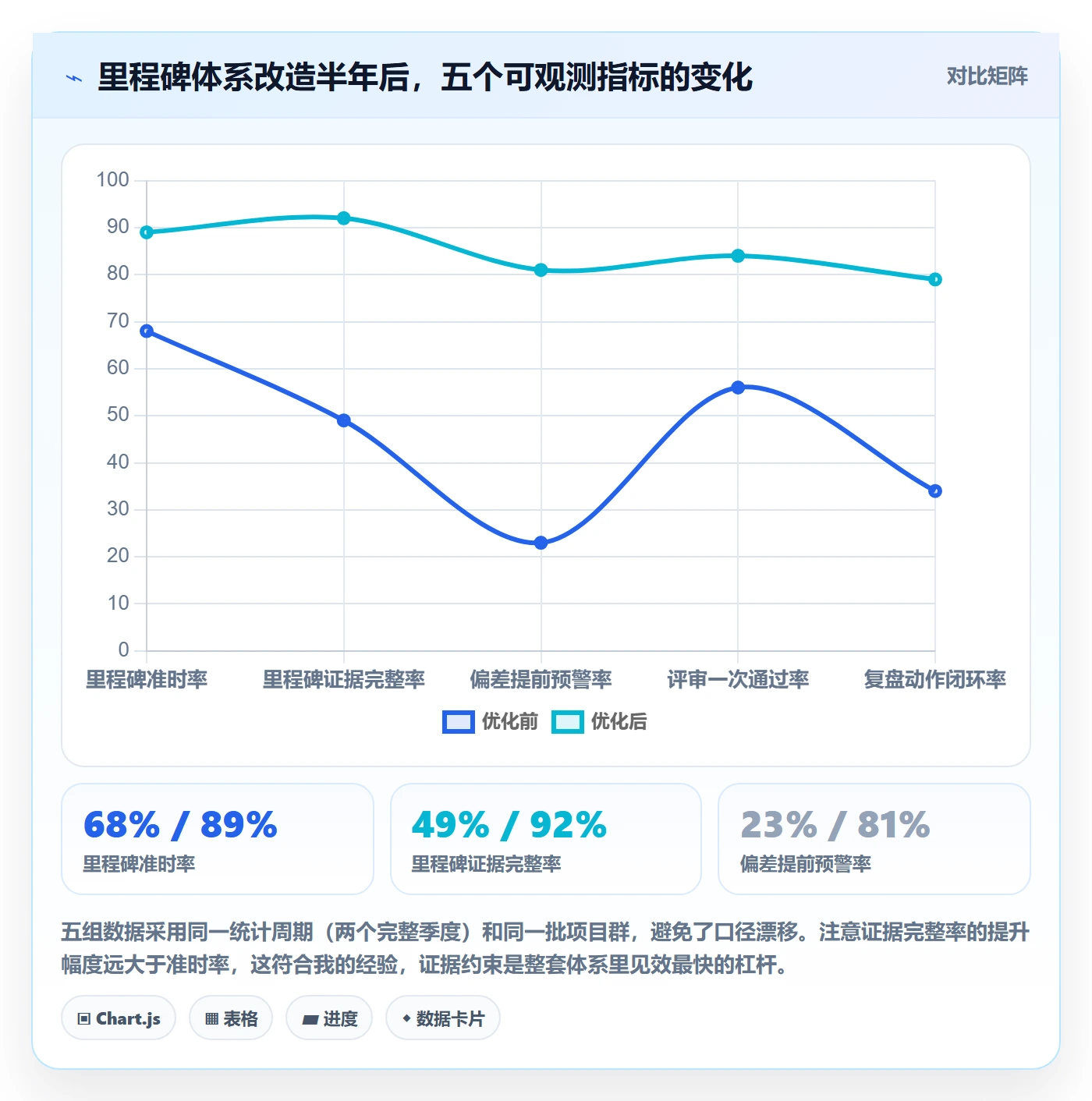

3. 半年后的数据变化
全面推行满两个季度后,我们做了一次完整的数据比对。需要说明的是,这些数字来自这家客户的内部统计口径,样本是同期并行的项目群,不是行业统计值,我更倾向于把它当作一个改造效果的参考量级。

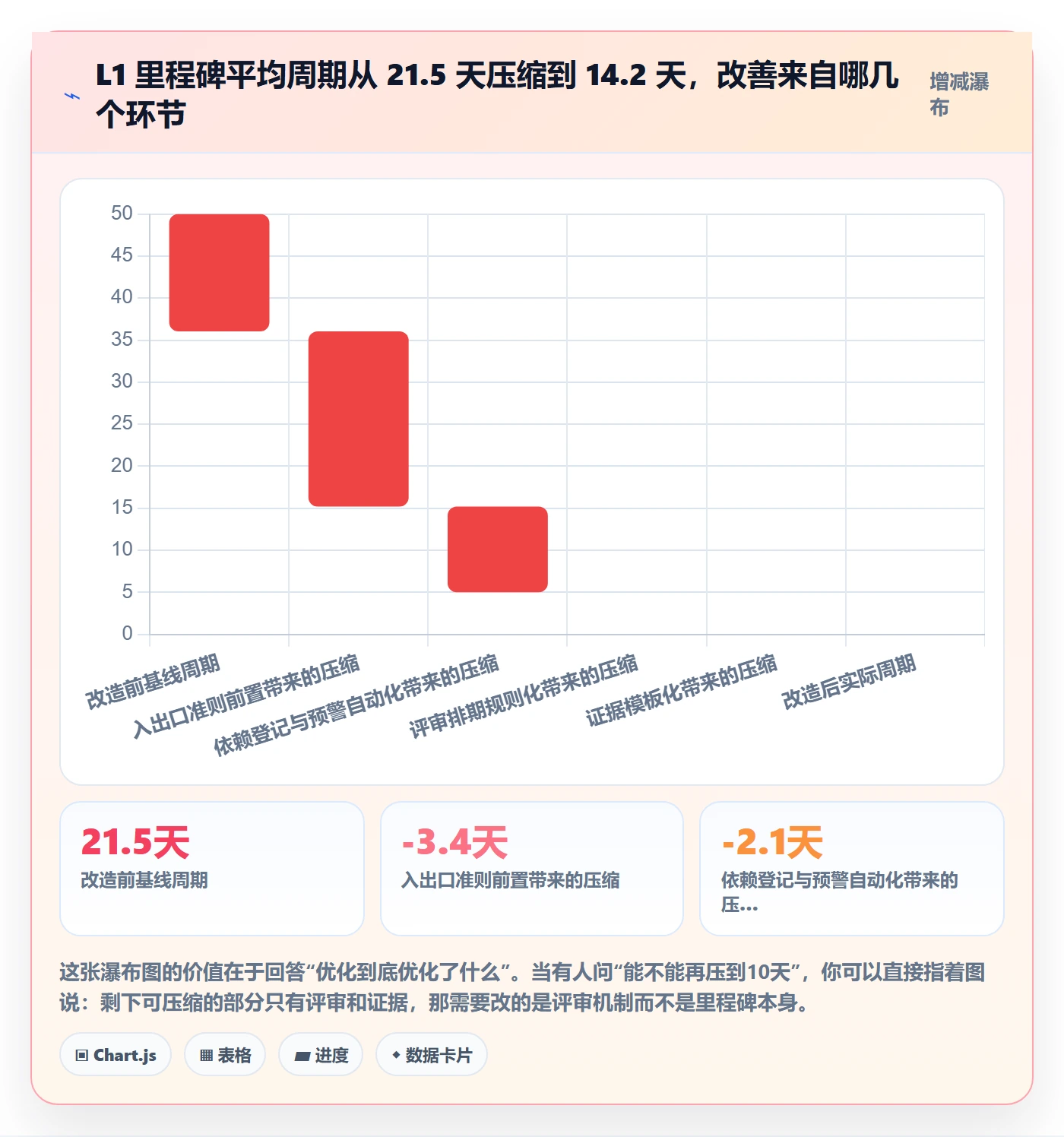

还有一个数据我单独拿出来说:L1里程碑的平均周期从21.5天压缩到14.2天。这个改善并不是“大家更努力了”,而是几个具体环节被拆掉或前移。我把它的来源做了一次瀑布拆解。

4. 一个反例:另一家客户为什么失败了
为了避免大家以为这套方法拿来就能用,我讲一个失败案例。2023年上半年,另一家做金融系统的客户找我做类似改造,规模在200人左右,项目以交付型为主。
他们的失败点有三处。第一,出口准则由PMO单方面编写,没有拉业务负责人参与,结果准则写得很规范但和实际验收标准脱节,评审时业务方不认。第二,强制要求所有L2里程碑也提交完整证据,一线填报负担陡增,两个月后出现大面积的数据敷衍。第三,没有做随机回验,导致问题在相当长时间里不可见,等到发现时团队已经形成新的应付习惯。
这次失败让我修正了一个判断:流程改造的推行顺序,比流程本身的设计质量更能决定成败。先做L0/L1、先做试点、先建立回验机制,这三件事的顺序错了,再好的准则文档也留不住。
六、不同情况下的行动建议
接下来这部分是我最常被问到的问题:我们团队情况和你讲的案例不一样,该怎么落。我按组织规模和业务特性分几类来说,每类的重点完全不同。
1. 50人以下团队:先定准则,别急着上平台
这个阶段的项目数量通常不超过8个,PMO可能只有1到2个人。最不该做的事就是花两个月配置工具。你需要的是一页纸的出口准则模板,加上一个固定的评审节奏。
我建议的动作是:挑出3个最容易出问题的节点,把它们的出口准则写成“名词+可验证状态+判定人”形式,用共享文档承载,先跑两个迭代。等这套准则稳定了,再考虑要不要上平台。小团队的优势是沟通成本低,过早引入重型流程会把这个优势抵消掉。
2. 100-500人组织:分级加证据模板是性价比最高的组合
这个区间的组织通常已经有了一定数量的并行项目,跨团队依赖开始成为主要延期原因。前面案例里的客户就落在这个区间偏上的位置。这个阶段最值得投入的两件事:一是里程碑分级,二是证据模板。
分级解决的是注意力分配问题,证据模板解决的是填报成本问题。这两件事做完,再上工具配置,效果会明显好于先配工具。
3. 500人以上组织:把里程碑数据变成可复用的资产
到这个规模,里程碑数据的价值已经不只是过程管控。我建议客户在这里做三件额外的事:把里程碑数据按业务线做横向基准,用于新项目的周期估算;把偏差根因归类沉淀,形成组织级的风险清单;把出口准则做成模板库,新项目可以直接继承。
这个阶段,工具的选择会更看重数据模型的可扩展性和权限粒度。我前面提到的那家客户最后的选型逻辑在这个阶段是有参考价值的,需要判断平台能不能支撑上百个项目并行的数据量、能不能做到字段级权限、能不能在私有化环境下稳定运行。
4. 强监管行业与快速迭代业务的分野
如果业务处在强监管环境(医疗器械、金融核心系统、航空零部件),出口准则里必须包含合规性证据,评审人必须有质量或合规角色的一票否决权。这种情况下,L0和L1的评审成本是刚性的,不要试图压缩。
如果是快速迭代的互联网业务,我反而建议把L1的数量压缩到最少,用L2自评加异常抽样替代。这类业务的交付节奏快,重流程的边际收益很低,反而是依赖识别和快速重排更重要。
5. 已经有工具但效果不好的团队
这类团队最需要避免的动作是“换工具”。从我复盘的经验看,工具效果不好,八成的原因不在工具本身,而在于准则缺失或状态机太松。
我会建议先做一次“历史数据回验”:随机抽20个已标记达成的里程碑,去问三个问题,证据在哪、判定人是谁、下游是否认可。这三个问题问完,问题清单基本就出来了。之后再决定是补准则、改状态机,还是真的需要换平台。

七、不同情况下的取舍:没有全能方案,只有明确取舍
最后这部分是我最想强调的。方法论讲完,真正决定成败的是取舍。PMO流程优化里,没有“全都好”的方案,只有“你愿意付什么代价”的方案。
1. 证据强度与响应速度的取舍
证据要求越严,判定越可信,但判定时间越长。我在案例客户那里测算过:每次里程碑判定平均需要约22分钟准备材料,如果强制要求三件套齐全,这个时间会上升到35分钟以上。对于每周有十几个节点要判定的团队,这是实实在在的成本。
我的处理原则是按级别差异化:L0强制三件套,L1要求结论性文件和责任确认,L2只需在系统里留一句结论加责任人。这样整体成本可控,关键节点依然严密。
2. 统一标准与业务差异的取舍
统一标准的好处是比较和复用,坏处是牺牲适配性。硬件项目的“验收”和SaaS项目的“验收”内涵完全不同,强行统一会出现两种结果:要么标准空洞到没有约束力,要么某条业务线被迫走一遍无意义的流程。
我的建议是统一的是元规则,不是具体准则。元规则包括:出口准则必须可验证、必须有判定人、必须有证据、有条件通过必须带复查日期。具体到每一条准则写什么,交给业务线自己定,PMO只审元规则是否满足。
3. 自动化与人工复核的取舍
自动化能压低成本,但也会放大规则错误。我见过一个团队配了一条自动规则:只要子任务全部完成,父级里程碑自动置为达成。结果有一次子任务被批量误标完成,父级里程碑跟着批量变绿,等发现时已经过了两周。
我的原则是:自动化可以做状态收敛,不能做状态终判。系统可以根据条件把状态推向“待确认”,但置为“达成”这个动作,必须有明确的人来点。这个人工点按,成本极低,但它让责任可追溯。
4. 数据完整性与一线体验的取舍
这是最容易被忽视的一组取舍。数据完整性的收益归PMO和管理层,成本却由一线承担。当成本超过一定阈值,一线会选择低成本地满足形式要求,数据质量反而下降。
我的经验阈值是:单个里程碑的填报时间不应超过4分钟。超过这个数,敷衍率会显著上升。前面第5节里把字段从11个砍到5个,就是这个阈值倒逼的结果。
5. 三种典型模式的取舍对照
把上面的取舍组合起来,实际落地时通常有三种典型模式。它们没有优劣,只有适用场景。我在客户现场会让PMO负责人自己选,因为选完之后要承担后果的是他们。
| 维度 | 轻量模式 | 标准模式 | 严格模式 |
|---|---|---|---|
| 适用范围 | 50人以下,或快速迭代的互联网业务 | 100-500人,多项目并行,交付型业务 | 强监管行业,或合同承诺强绑定的硬件/金融项目 |
| 适用里程碑级别 | 仅 L1 的少数关键节点 | L0 + L1 全量,L2 抽样 | L0 全量强管控,L1 全量管控 |
| 证据要求 | 结论性文件 + 责任人 | 结论性文件 + 数据佐证 + 责任确认 | 三件套 + 第三方或合规角色签署 |
| 单人填报时间 | 约 1.5 分钟/次 | 约 3.2 分钟/次 | 约 6-8 分钟/次 |
| 平均判定周期 | 1 天内 | 2-3 天 | 5-7 天 |
| 主要风险 | 早期偏差不易发现,依赖协调靠人盯 | L2 层级数据质量依赖抽样运气 | 一线负担重,易出现形式化填报 |
| 适合的评审节奏 | 双周一次轻量同步 | 每周一次分级评审 | 按节点触发,随到随评 |

结语:里程碑不是日期的美化版,而是决策的检查点
写到这里,我想回到开头那个会议室里安静十几秒的瞬间。那家客户的PMO负责人后来跟我说,他其实一直知道数据有问题,但他不敢把达成率降下来,因为那意味着承认过去的工作方式有问题。这是很多PMO的真实处境,他们不是不知道该怎么做,而是没有被允许付出“短期数字变难看”的代价。
我在这篇文章里试图给出一个不同的视角:里程碑体系的健康度,不取决于台账上的绿色有多少,而取决于你随机抽查任何一个绿色节点时,能不能在一分钟内找到它的出口准则、证据材料和判定人。这三个问题答不上来的节点,无论标成什么颜色,都是无效数据。
如果只能记住一句话,我希望是这句:把里程碑重新定义为“带证据的可验证状态”,而不是“日历上的一个点”。前者会逼着你优化协作方式,后者只会逼着团队优化汇报话术。
下一步该怎么做,我给三个按顺序执行的动作,不需要预算,也不需要采购审批:
- 本周内,从现有台账里随机抽20个标记为“已达成”的里程碑,对每个节点回答三个问题:出口准则是什么、证据在哪、判定人是谁。把答不出来的节点数记下来,这就是你的改造基线。
- 两周内,挑出3个L0或L1节点,用“名词+可验证状态+判定人”的格式重写出口准则,并在下一个评审周期试用。观察评审时长和争议次数的变化。
- 一个月内,和PMO负责人一起算一笔账:按现有模式,单个里程碑的平均填报时间和判定周期是多少,PMO人均承载项目数是多少。然后对照本文的三种模式,明确你选择哪一种,以及你放弃的是什么。
流程优化最难的部分从来不是设计,而是承认取舍。想清楚你放弃了什么,剩下的路反而清楚了。
常见问题解答(FAQ)
1. PMO在开展里程碑管理时,如何判断哪些节点应该设为真正的关键里程碑,而不是把每个任务都变成里程碑?
我们团队以前做项目计划时,PMO要求每个阶段都设里程碑,结果周报里全是节点,大家疲于更新,反而看不出项目到底卡在哪。我作为PMO或项目经理,想知道有没有一套可落地的筛选标准,能把真正影响交付和决策的节点挑出来。
建议用影响交付承诺、影响跨部门决策、影响成本或资源不可逆投入、外部依赖或合规节点四个维度筛选。具体做法是先梳理WBS中所有交付物,给每个候选节点打1到5分,只保留总分前20%到30%作为关键里程碑,其余作为检查点或任务完成标准。
判断依据是里程碑应服务于决策而非汇报,如果一个节点延期不会触发重排计划、追加资源或向高层升级,就不应设为关键里程碑。数据口径可看关键里程碑占比不超过总任务数的10%到15%,每个里程碑至少对应一个可验证交付物、一个责任人和一个决策动作,这样能避免处处里程碑、处处不重要。
2. PMO推动里程碑流程优化时,第一步应该改模板还是先改会议和升级机制?
我们PMO之前一上来就换模板、加字段,结果项目组填得更全,但评审会还是走过场,风险照样拖到爆雷。我特别想知道,流程优化到底该从哪里切入,才能让项目组感受到变化而不是增加负担。
先改决策机制,再改模板。做法是把里程碑评审定义为决策会而不是汇报会,每个里程碑必须带三个输入:当前状态与基准的偏差、偏差对后续关键路径的影响、需要会上拍板的选项;输出必须是继续、重排、加资源、降范围或暂停中的一个明确结论。
模板只保留支撑这些决策的最小字段,例如基准日期、实际或预测日期、偏差天数、影响范围、责任人、升级事项。判断依据是流程优化的瓶颈通常不在信息采集,而在信息没有触发行动。
数据口径可跟踪里程碑评审会后48小时内行动项关闭率、升级事项平均响应时长、里程碑延期发现提前天数,目标是从事后知道变成提前1到2个迭代发现。
3. 跨部门项目的里程碑总被职能线拖延,PMO怎么把责任落到具体人而不是只挂一个部门?
我做跨部门项目时最头疼的是里程碑延期后,会上都说我们部门配合了,但没人对最终日期负责。PMO发的通报也常常变成部门之间互相甩锅,下一次还是同样的问题。我想知道有没有办法把里程碑责任拆到可执行的人头上。
用RACI的变体把每个关键里程碑拆成四类角色:唯一负责人、执行人、会签人、知会人,并规定只有唯一负责人能提交完成申请。做法上,PMO在里程碑定义阶段就要求填写交付物验收人和决策升级人,延期时先看唯一负责人是否在承诺日期前发起风险预警;如果没有预警且延期超过阈值,则自动进入升级清单。
判断依据是部门责任无法考核,个人承诺才能被跟踪。数据口径可看里程碑一次通过率、延期预警提前率、责任人对承诺日期的变更次数,建议把无预警延期超过3个工作日作为PMO强制升级线,这样能把扯皮转成可追溯的责任链。
4. 里程碑流程优化做完后,PMO用什么数据证明有效,而不是只写一份总结报告?
我们做完流程优化后,领导总会问到底有没有用,如果只回答大家反馈更清晰了很难服众。我作为PMO需要一套能持续跟踪的指标,既能量化改进效果,又能指导下一次优化。
建立交付可预测性、风险提前暴露、决策效率、执行负担四组指标。交付可预测性看里程碑按时达成率和预测偏差,比如基线日期与预测日期的平均偏差从10天降到5天;风险提前暴露看延期在发生前被识别的比例,目标可从30%提升到70%;决策效率看评审会平均时长、行动项48小时关闭率、升级事项平均处理时长;
执行负担看项目组每月更新里程碑的工时和字段填写完整率,避免优化变成加负。判断依据是流程优化不能只看准时率,还要看是否减少救火和无效会议。建议按季度对比优化前后数据,同时保留一个对照组或至少保留历史基线,否则很难排除项目难度变化的影响。
文章包含AI辅助创作:关键节点落地方案:PMO开展里程碑的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/336132
读者评论
滞后天数分布那张图挺戳人的。我们也是两周一次汇总,跨部门节点的尾巴特别长,出问题的往往不是执行慢,而是没人敢确认。不过我不觉得即时更新是解药,我们试过日更,结果多出一堆“先置绿再补状态”,反而更难追。先把出口准则和判定人定死,更新频率才有意义。
会议已召开”和“结论已通过”这个区别,在硬件项目里代价太大了,我们模具验收也踩过,台账一片绿,改模通知已经在路上。但89%这个数字我保留一点疑问:如果节点定义和分级体系同时改了,准时率回升里有多少来自管理改善、多少来自尺子变了?能给出同一批节点前后对比会更可信。
很多团队说上了项目管理平台还是老样子,我信。我们配过一堆自定义字段和自动提醒,最后提醒没人点。真正卡住的是关键评审人并非决策人,以及依赖方的交付没进里程碑视图,这些靠自动化规则解决不了。另外证据链那套,对研发占比高、PMO只有几个人的公司维护成本不低,还是得先在少数关键节点跑通再铺开。
